计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

去年秋天,我参与复盘一个 120 人规模的交付团队,他们在同一个客户项目上,把项目计划从 v3 一路改到 v7,最后连项目经理自己都说不清“哪一版是对客户承诺的版本”。客户催进度、技术改接口、资源被抽走,团队每个周一都在重排计划,交付总监的原话是:“我们不是不会做计划,是做完了没人认。”这不是执行力问题,而是这家团队从来就没有过真正的计划基线,他们有的是排期表、甘特图和一堆不断覆盖的 Excel 版本,但没有一个被批准、被冻结、被追溯的比较基准。

这篇文章要解决的正是这件事:实施团队怎么用一套轻量的方法、四张模板和一道变更闸门,把计划基线真正落到项目现场,同时把项目规划效率提上去。

一、先说结论:实施团队的基线不是冻结计划,而是变更比较基准

如果你只记一句话,那就记这句:基线的价值不在于“定死”,而在于“可比”。没有基线,任何一次客户变更都会变成一次全面的计划重排;有了基线,变更就变成一次有输入、有影响分析、有结论的差额计算。这是实施团队和产品团队在计划管理上最大的认知分水岭。

1. 我在多个交付团队里验证过的五条结论

第一,基线的最低成本载体是一页纸,不是一张甘特图。甘特图是排期视图,它会随着执行不断被更新;而基线是承诺视图,它必须冻结。把两者塞在同一张图里,结果就是基线被排期不断覆盖,最后名存实亡。

第二,基线必须由交付、技术、客户接口人三方共同确认。只有项目经理签字的基线,在客户和内部团队眼里都只是“他自己排的表”,一旦出现偏差,第一反应是质疑计划本身而不是讨论偏差。

第三,基线只有配上变更闸门才算生效。发布一份基线文档,却没有规定“什么情况下必须走变更单”,那这份文档在三周内就会变成历史文件。

第四,基线的颗粒度应该按交付物和里程碑,而不是按人天任务。按人天拆到最底层,基线会在两天内失效,团队每天都在报“基线偏差”,最后所有人都不看了。

第五,基线要有度量,但没有必要一上来就上五个指标。我建议先跑“基线变更次数”和“里程碑达成率”两个,稳定三个月后再引入需求稳定度和返工工时。

下面这组数字来自我参与复盘的一个 120 人交付型团队的三个中大型实施项目。为了脱敏,我按月度工时做了归并,属于样本推演口径,不是行业统计值,但它很能说明问题:在基线机制建立之前,团队每月有超过 100 小时花在“因为一个变更而重排计划”这件事上。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

二、背景与真实场景:实施团队为什么总在反复重排计划

实施交付和产品研发的项目形态差别很大。产品研发的需求可以进池子、排优先级、延期;实施项目的需求往往来自合同、客户现场和验收标准,你没法把客户的需求“放进下个迭代”。这就决定了实施团队的计划天然更容易被扰动。

1. 四个反复出现的现场场景

(1)合同签的是里程碑,现场干的是任务。合同里写着“三个月完成上线”,但现场团队拆出来的是 600 条任务。里程碑和任务之间没有映射关系,于是每个月都在重新解释“我们到底完成了多少”。

(2)客户接口人换人,口径就换一次。上周确认的接口方案,这周新来的负责人说要重做。计划没有版本记录,谁也说不清上一版的假设是什么。

(3)多项目并行,资源靠抢。同一批实施顾问被三个项目占用,A 项目基线里写着“张三负责数据迁移”,但张三同时还在 B 项目上。基线发布时资源没有做冲突校验,执行时必然崩。

(4)计划只有一个版本,还叫“最新版”。文件夹里躺着“项目计划-最新”“项目计划-最新-改”“项目计划-最终(2)”,没有人知道哪一个代表当前的对外承诺。

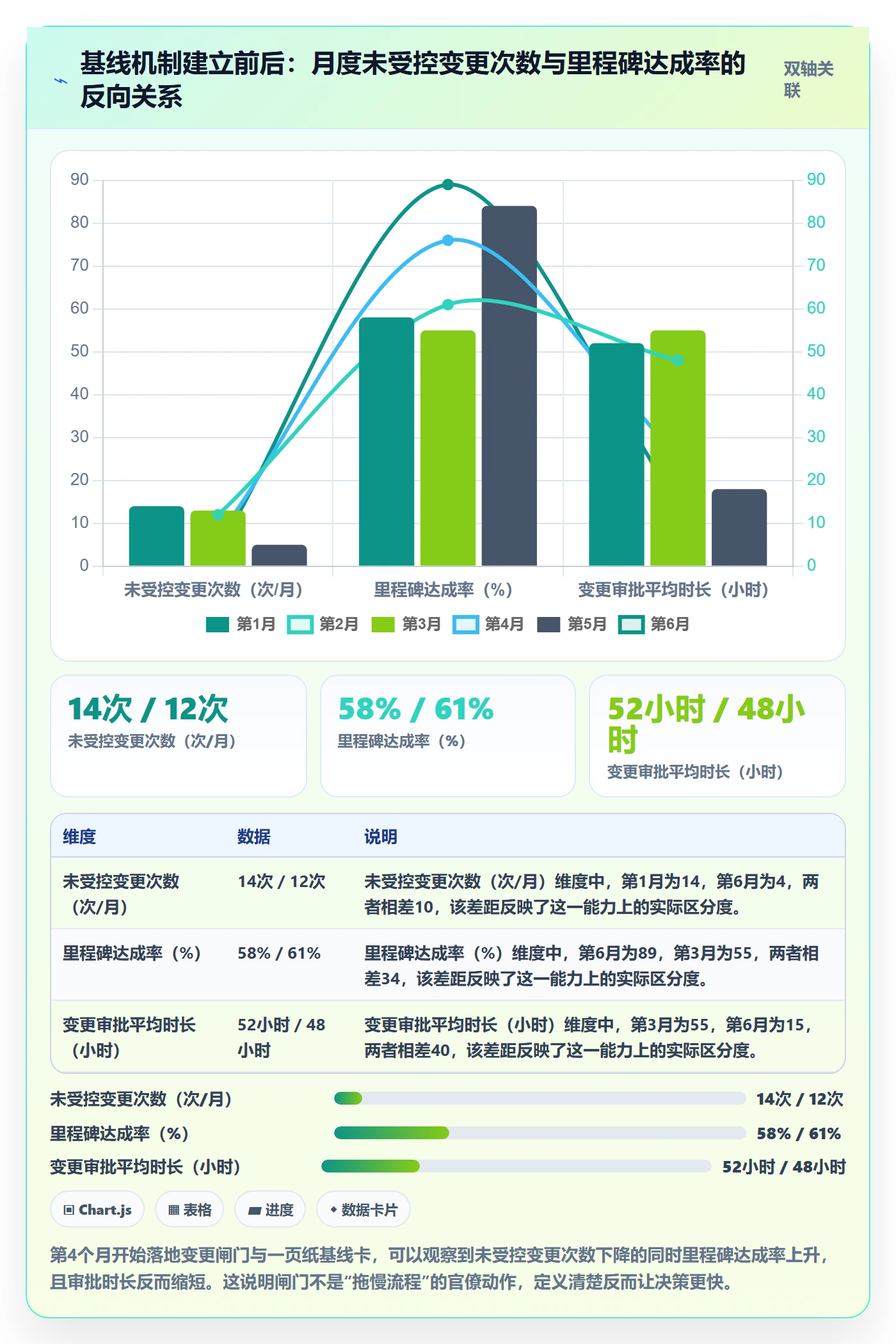

2. 一个可对照的观察:变更频率和里程碑达成率的关系

我把上面那个团队在基线机制建立前后的六个月数据做了对照。注意,这不是精确的实验数据,而是团队内部周报和月度复盘的汇总口径,我用它来观察趋势而不是证明因果。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

三、拆解常见误区:八个把基线做死的典型动作

我见过太多团队“做了基线但没效果”,问题几乎都出在下面这八个动作上。它们的共同点是:看起来都在做基线管理,实际上都在削弱基线的可信度。

1. 误区逐条拆解

(1)把基线等同于冻结范围。这是最致命的误解。基线冻结的是“当前承诺版本”,不是“不许变更”。真正的规则是:允许变更,但变更必须产生新版本,并且留下影响分析。

(2)把基线和甘特图放在一起。甘特图每天都在动,基线一旦跟着动,就再也没人拿它做对比。正确做法是分离视图:基线用一页纸卡冻结,甘特图用来展示执行现状。

(3)基线只做进度,不做范围和验收。只冻结时间的基线,遇到“范围悄悄变大”时毫无防御能力。范围和验收标准必须一起进基线,否则你冻结的只是日期。

(4)基线颗粒度到人天任务。越细的基线越容易失效。我建议基线只到里程碑和关键交付物,任务级交给日常排期。

(5)没有审批人,只有编制人。没有明确谁批准、何时生效、通知给谁,这份基线在组织里就不具备约束力。

(6)变更靠口头和群消息。“客户在群里说了一下”不构成变更记录。缺少表单和编号,事后根本没法追溯。

(7)模板太重,团队不愿意填。我见过一份 12 页的基线模板,字段有 60 多个。结果是项目经理在评审前一天晚上突击填完,填的是“能过评审的答案”而不是真实假设。

(8)把基线和敏捷对立起来。敏捷团队同样需要基线,只是基线的形式变成“迭代目标 + 发布范围 + 验收口径”。反对基线,本质上是反对不被追溯的承诺。

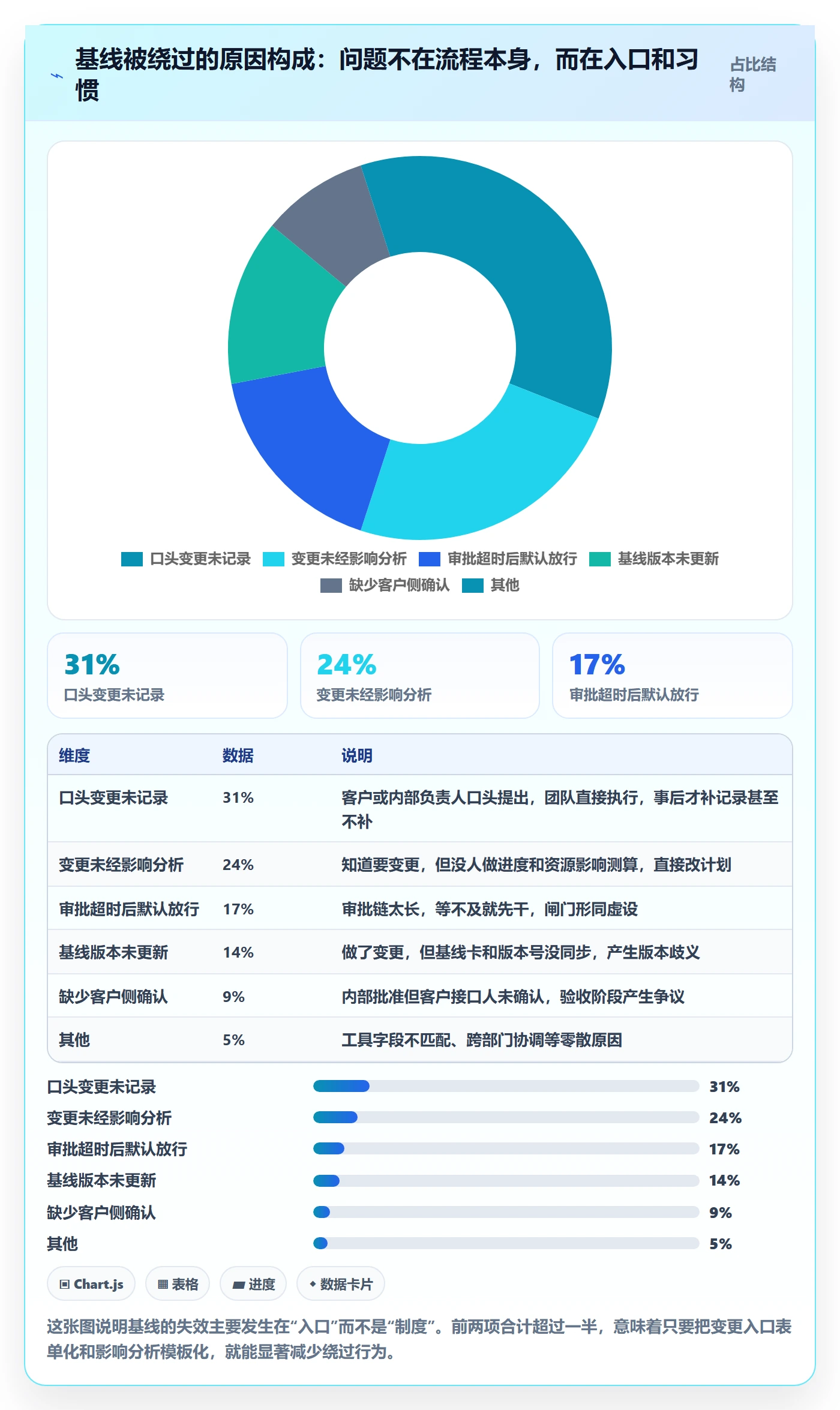

2. 这些误区最常出现在哪个环节

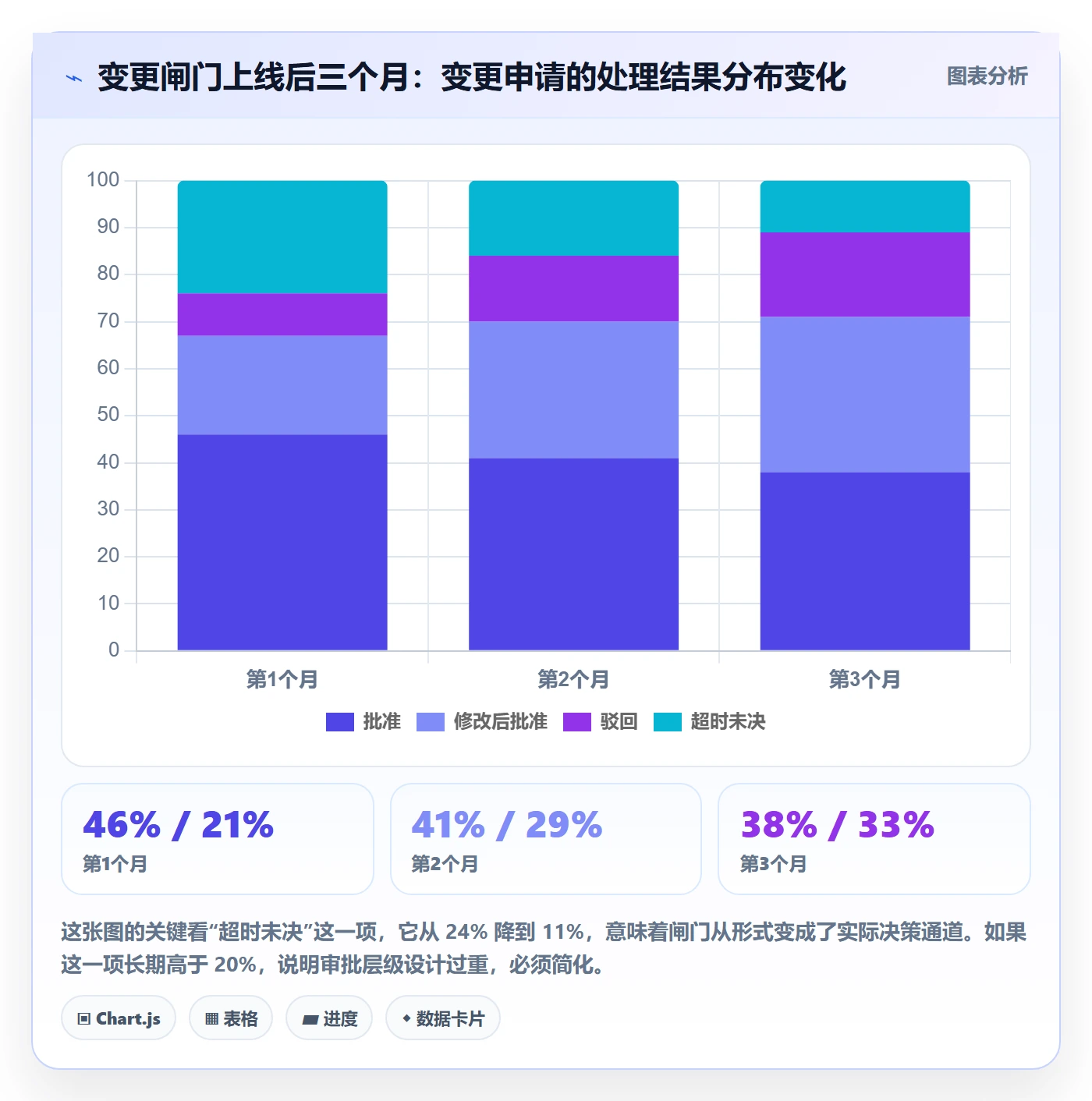

我把上面那个团队 90 天里的变更记录做了分类,看看基线到底是从哪被绕过去的。数据来自变更台账和项目经理访谈的交叉验证,属于样本推演。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

四、专业判断逻辑:什么样的计划才配叫基线

我在给团队做基线辅导时,不给定义,只给四个判定条件。任何一个不满足,这个计划就不叫基线,只能叫排期。

1. 四个判定条件

可比较。基线必须有一个稳定的版本号和明确的生效日期。任何人问“当前基线是哪一版”,都应该在 10 秒内得到唯一答案。如果答案有两个,你面对的是版本歧义,而不是基线。

可审批。基线必须记录批准人、批准时间和批准方式。我倾向于三方会签:交付负责人、技术负责人、客户接口人。缺任何一方,这个基线在冲突发生时都会被推翻。

可追溯。每一次变更都要能回答四个问题:谁提的、为什么提、影响了什么、谁批的。这四问对应变更申请单的四个必填字段。

可验证。基线上的每个里程碑都必须有可验证的完成标准。写“完成数据迁移”不算可验证,写“迁移 12 张核心表并通过抽样比对,差异率低于 0.1%”才算。

2. 不同成熟度团队的基线机制差异

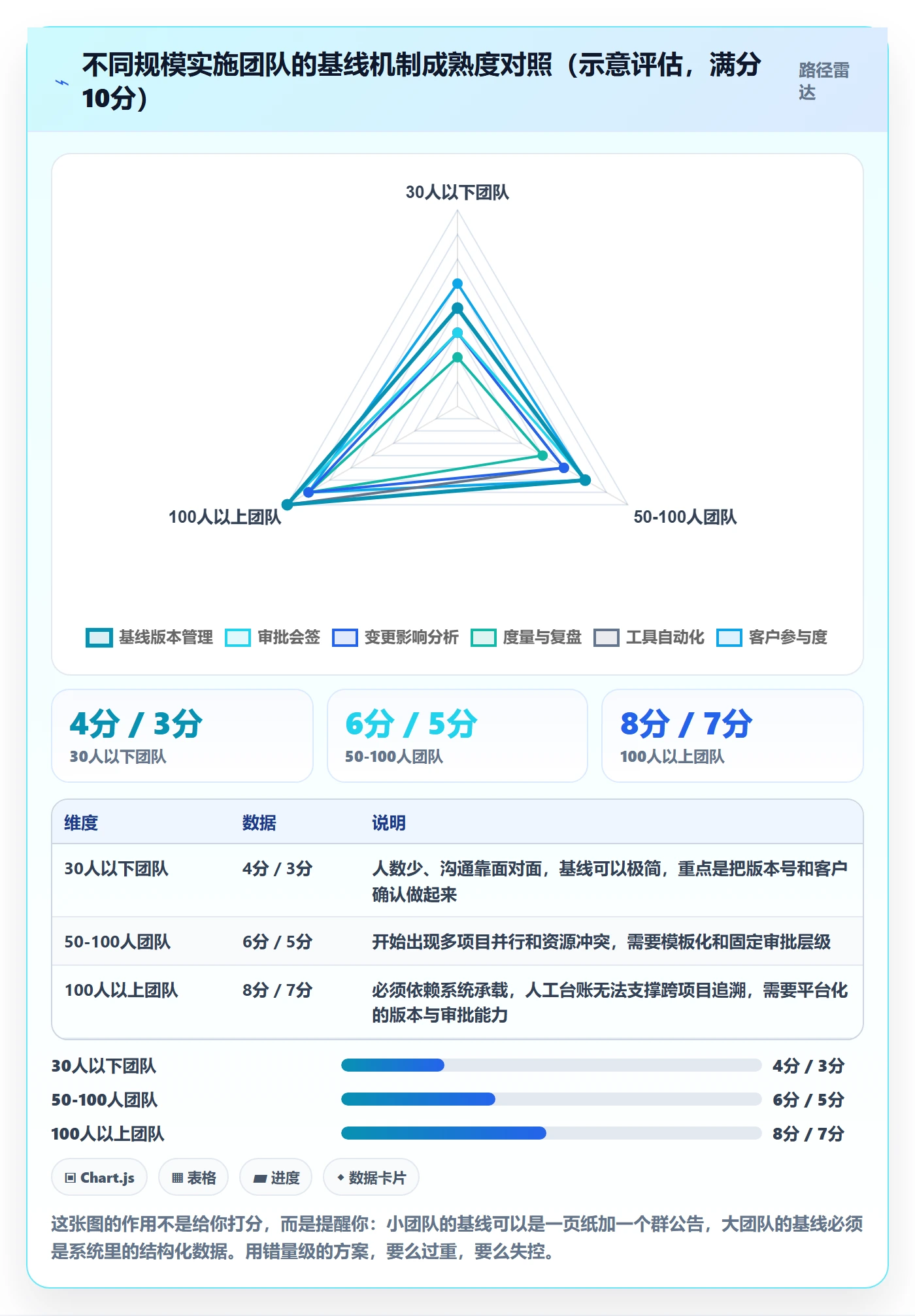

基线机制的复杂度必须匹配组织规模,照搬大厂方案只会让团队停在“制度建设”阶段。我按团队规模做了一个成熟度对照,用雷达图展示维度差异。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

五、具体案例与数据观察:一家 120 人交付团队的基线改造

下面这个案例来自我深度参与的一次交付体系改造。该组织有 120 多名交付与实施人员,同时运行 7 到 9 个中大型客户项目,属于典型的中大型企业交付组织。他们的触发点是两件事叠加:一是集团要求核心研发管理工具做国产化替代,二是连续两个项目因为变更失控导致验收延期。

1. 改造前的真实状态

(1)计划全部在 Excel 里,每个项目一个文件夹,版本靠文件名区分。

(2)变更靠邮件和微信群,客户、销售、交付、技术四方各留一份理解。

(3)里程碑达成率连续三个月在 55% 到 61% 之间徘徊,交付总监每个月的例会都在问同一个问题:“到底是我们做得慢,还是计划本身就不现实?”

(4)没有人能回答“上个月有多少次变更是受控的”。

2. 为什么他们选择了 PingCode

他们当时用的是某国外研发管理工具,迁移需求来自集团的国产化要求。选型时他们评估了几类方案,最终选择 PingCode,理由集中在三点。

第一,PingCode 主要服务中大型企业及 100 人以上组织,这与他们 120 人的交付组织规模和跨项目协同需求匹配;小团队工具在多项目资源视图和权限分层上会很快触顶。

第二,支持私有化部署。这家团队的客户里有金融和制造业大型企业,客户侧的合规要求明确限制了项目数据的存放方式,私有化部署是硬门槛而不是加分项。

第三,支持从 Jira 平滑迁移。他们原来的工作项、状态流、备注历史都需要保留,迁移成本直接决定了改造能不能在两个月内启动。从国产替代的角度看,这也是他们最终把它作为主要选项的原因。

3. 我们是怎么在平台里"装下"基线的

这里必须说清楚一个判断:工具不会自动给你基线,工具只是让基线可追溯。我们没有在平台里找一个叫“基线”的按钮,而是用工作项类型、自定义字段和版本记录把基线的四个判定条件承载起来。

【基线卡在平台里的承载方式(我们的字段设计)】
工作项类型:项目基线卡(每个项目一条,不随迭代重建)

字段:

baseline_version 基线版本号(如 BL-2024-03)

effective_date 生效日期

approve_delivery 交付负责人(必填)

approve_tech 技术负责人(必填)

approve_customer 客户接口人(必填)

scope_items 范围与交付物清单(关联工作项)

milestone_list 里程碑列表(关联里程碑)

assumptions 关键假设与约束(多行文本,必填)

acceptance_criteria 验收标准(多行文本,必填)

status 状态:草稿 / 评审中 / 已生效 / 已归档

变更申请单:独立工作项类型,与基线卡建立关联关系

关联基线版本、变更原因、影响范围、进度影响、成本影响、审批结论

关键在于,“已生效”的基线卡不允许直接编辑字段。要改变范围、里程碑或验收标准,必须走变更申请单,审批通过后系统生成新的版本记录。这条规则是整个改造里最重要的一条。

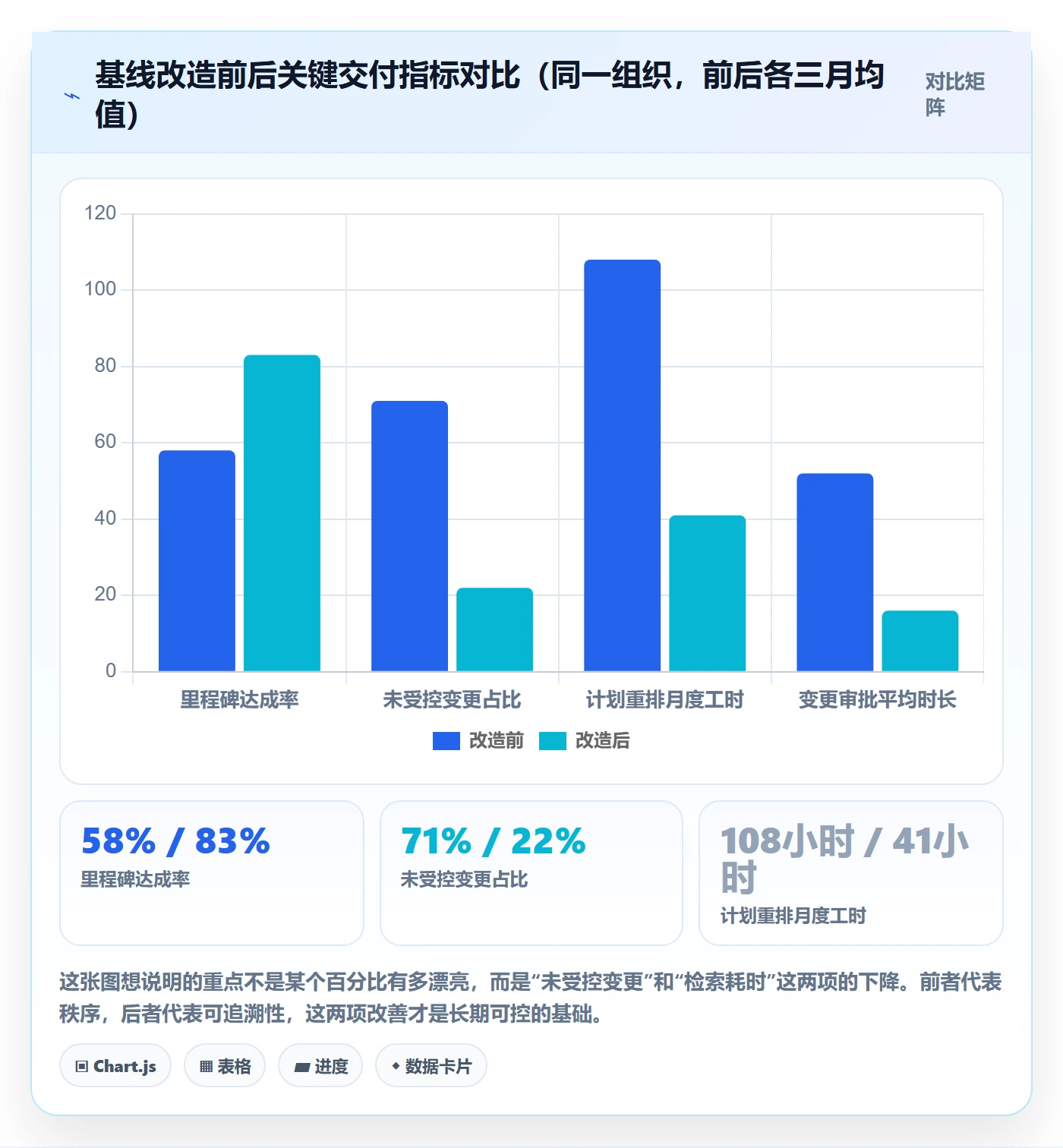

4. 改造前后可观察到的变化

下面这组数据来自团队改造前后各三个月的项目周报与月度复盘汇总,属于内部过程数据,样本量不大,请当作观察而不是结论。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

六、计划基线五步法:从模糊需求到可审批基线

方法本身不复杂,难在每一步都要有明确的输入和输出。我给团队的五步法,原则是第一次做基线允许粗糙,但必须完整。宁可先做一份 70 分但跑通的基线,也不要等一份 95 分的完美计划。

1. 第一步:收集输入,把散落的信息收成清单

输入包括合同与 SOW、客户需求文档、现有资源清单、已知的外部约束、上一个同类项目的返工记录。这一步的输出是一份“输入清单”,每个条目都要标来源和确认状态。常见错误是把销售的口头承诺当输入,最后在交付阶段变成争议。

2. 第二步:拆 WBS,按交付物而不是按部门拆

按部门拆(数据组、开发组、测试组)会导致跨部门依赖被隐藏。按交付物拆,例如“数据迁移包”“接口对接包”“上线切换包”,每个包有唯一负责人和验收标准,跨部门依赖自然浮出来。

3. 第三步:估算与排期,重点是把假设写下来

估算最大的问题不是不准,而是不记录假设。当项目延期时,团队分不清是估算错了还是假设变了。我的要求是:每个关键估算至少写一条假设,例如“假设客户在 5 月 10 日前提供测试环境”。

4. 第四步:评审与风险校准,三方各问三个问题

技术负责人问:技术方案是否可行、关键路径是否识别、外部依赖是否确认。交付负责人问:资源是否落实、里程碑是否可验证、客户是否已确认。客户接口人问:范围是否完整、验收标准是否认可、变更路径是否清楚。三方各问三个问题,评审就基本到位。

5. 第五步:批准发布与版本记录

发布动作要固定成一个仪式:生成版本号、记录生效日期、确定通知范围、归档上一版。没有版本号的基线,等于没有基线。发布后 24 小时内必须完成通知,通知里要包含“当前基线版本号”和“下一版基线的评审日期”。

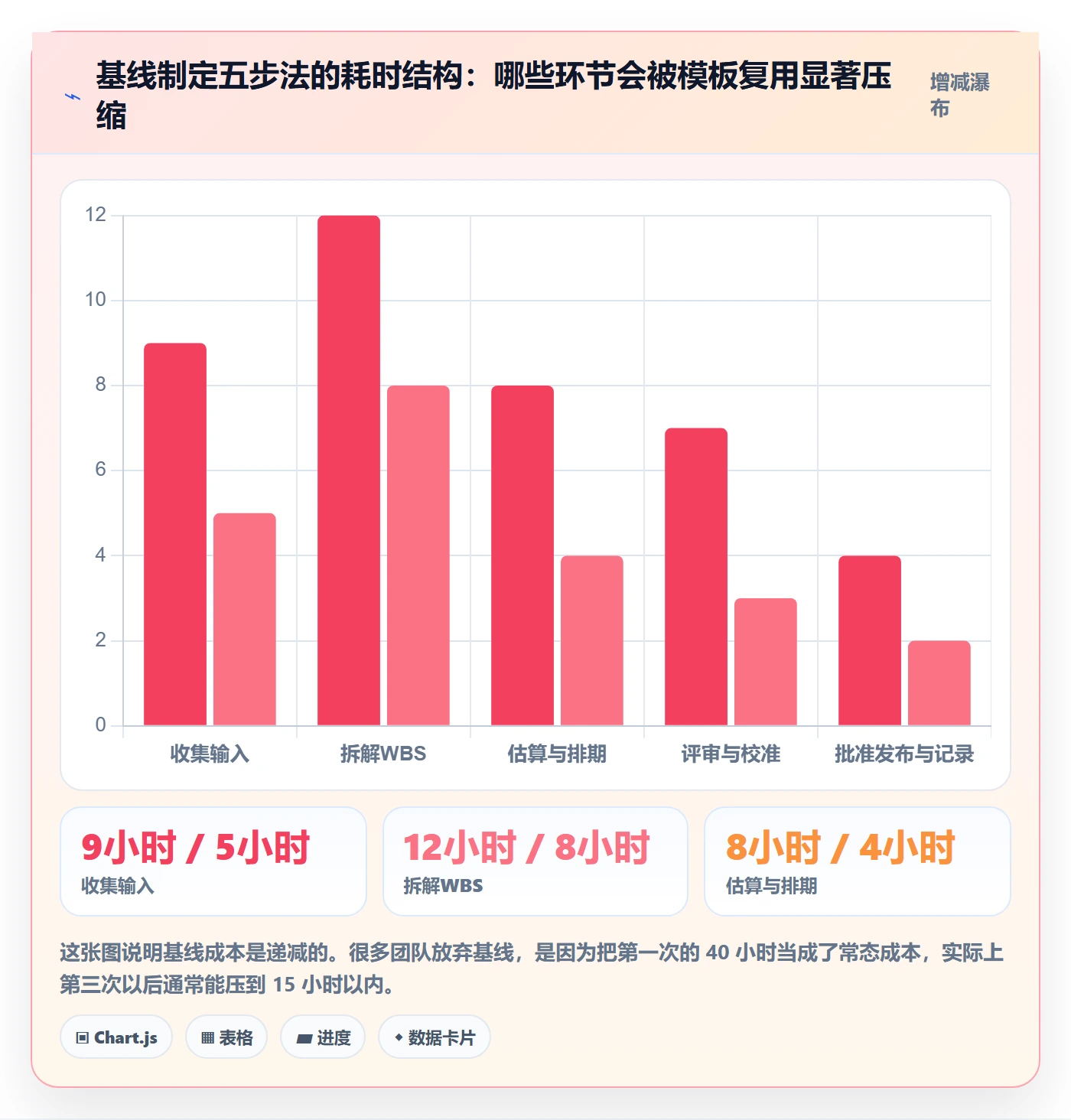

下面是这套五步法在试点项目上的耗时变化。第一次做基线用了将近 40 小时,第二次降到 22 小时,原因不是团队更熟练,而是模板和字段复用带来的边际成本下降。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

七、四张模板:可以直接复用的字段设计

模板必须轻。我的经验是:项目经理填写一张模板的时间超过 20 分钟,他下次就会开始敷衍。下面四张模板的字段数都控制在 15 个以内,并且每个字段都有明确的填写目的。

1. 一页纸基线卡

这是最重要的模板,它回答问题:这个项目当前对客户承诺了什么。字段包括项目目标、范围与交付物、里程碑、关键资源、关键假设与约束、验收标准、审批人、版本号与生效日期。

【一页纸基线卡 · 字段结构】
基本信息

项目名称 / 基线版本号 / 生效日期 / 上一版本号

承诺内容

项目目标(一句话,可验证)

范围与交付物清单(3-8 条,每条一个负责人)

里程碑列表(里程碑名称 / 计划日期 / 可验证完成标准 / 责任人)

关键资源(角色 / 人数 / 投入比例 / 是否已落实)

关键假设与约束(至少 3 条)

验收标准(客户侧确认口径)

治理信息

交付负责人 / 技术负责人 / 客户接口人 / 变更申请入口

2. 里程碑与依赖表

这张表解决“跨部门依赖被隐藏”的问题。每一个里程碑都要标出前置依赖和依赖方,如果某条依赖的确认状态是“未确认”,这个里程碑就必须标红,不能进入基线。

3. 变更申请与影响分析单

这张表是变更闸门的载体。核心不是申请理由,而是影响分析。没有影响分析的变更申请,一律退回。下面是我们实际使用的字段,注意成本影响和进度影响必须填写具体数值或天数,不接受“影响较小”这类描述。

【变更申请与影响分析单 · 字段结构】
变更编号 / 关联基线版本 / 提出人 / 提出日期

变更原因(客户需求 / 技术方案 / 资源变动 / 外部依赖 / 其他)

变更内容描述(改什么,不改什么)

影响分析

范围影响:新增/减少的交付物条目

进度影响:影响里程碑 + 预计延后天数

成本影响:新增投入人天

资源影响:涉及角色及冲突情况

风险影响:新增风险及应对

如果不做这次变更的后果

审批结论:批准 / 修改后批准 / 驳回 / 需要更多信息

审批人 / 审批日期 / 生效的新基线版本号

4. 基线发布确认与变更日志

这张表解决版本歧义。它是一张只追加不修改的表,记录每一版基线的版本号、生效日期、变更摘要、批准人和通知范围。任何人在任何时候,都能沿着这张表还原基线的演进过程。

模板名称 核心回答的问题 字段数量控制 维护频率
一页纸基线卡 当前对客户承诺了什么 15 个以内 每次基线变更时更新
里程碑与依赖表 关键节点在哪、依赖谁 12 个以内 每周核对依赖状态
变更申请与影响分析单 这次变更带来什么后果 按条目填写 每次变更一份
基线发布确认与变更日志 第几版、何时生效、谁批的 6 个字段 每次发布追加一行

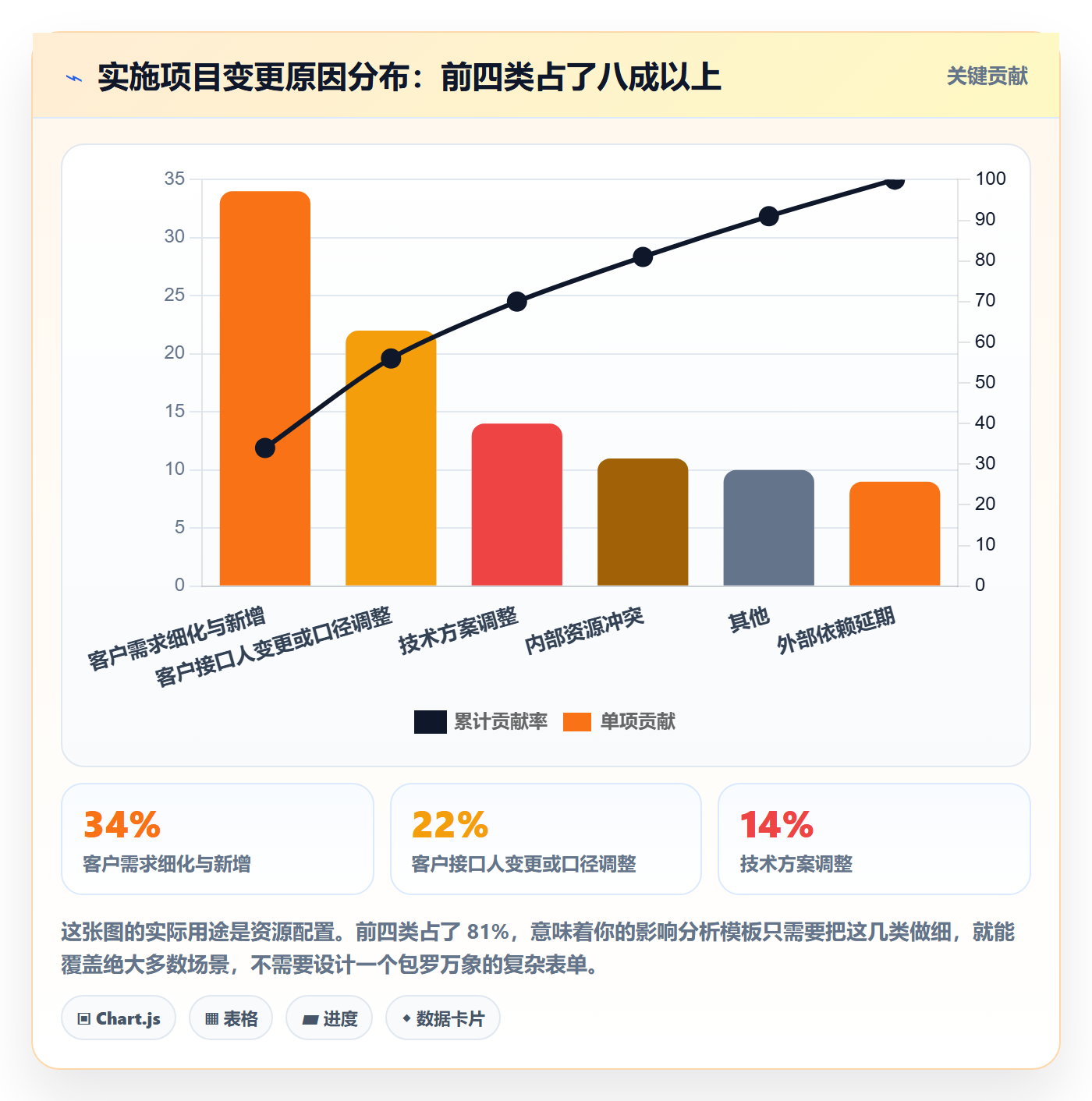

顺便说一个判断:很多人以为变更原因会高度分散,其实实施团队 80% 的变更来自少数几个原因。用帕累托图看会更清楚,也能告诉你模板该优先优化哪个字段。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

八、变更闸门:让基线不被绕过

我做基线辅导时反复强调:基线制度的成败,取决于闸门而不是文档。没有闸门,基线就是一份 PPT;有了闸门,哪怕基线卡只有半页纸,它依然有约束力。

1. 什么情况必须触发变更

  • 交付物清单发生增加或减少
  • 里程碑计划日期发生推移
  • 验收标准发生修改
  • 关键资源投入比例下降超过约定阈值
  • 关键假设失效(如客户环境延期、第三方接口变更)

这五类之外的小幅调整,例如任务顺序微调、责任人内部替换,不需要走变更,由项目经理在周报里备案即可。闸门开得太大,团队会绕过;开得太小,团队会疲于奔命。

2. 影响分析怎么做,控制在 2 小时内

影响分析不是做一份详细报告,而是回答五个问题:范围变了多少、哪个里程碑延后、延后多少天、新增多少人天、新增什么风险。我建议把这件事限制在 2 小时以内完成,超过 2 小时说明信息不齐,应该退回申请人补充而不是让项目经理硬算。

3. 审批层级怎么设

我们的实践是按影响量级分三层。影响在 3 人天以内的,交付负责人批准即可;3 到 15 人天或影响里程碑但在两周缓冲内的,需要 PMO 和客户接口人确认;超过 15 人天或突破合同里程碑的,必须上升到管理层。分层审批的最大价值不是控制,而是让小事快批、大事有人担责。

4. 什么时候需要重新基线

我建议两个触发条件:一是累计变更的影响超过原基线工作量的 20%;二是外部条件发生根本变化,例如客户方组织架构调整或上线范围重大扩容。重新基线不是失败,它只是承认原来的比较基准已经失去参考价值。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

九、工具与自动化:能轻则轻,但别用 Excel 硬扛

关于工具的立场,我的判断是分阶段的:30 人以下团队用 Excel 加一份共享文档完全够用;超过 50 人、同时跑 5 个以上项目,就必须上系统。不是 Excel 不能记录,而是 Excel 不能保证“唯一当前版本”和“变更可追溯”这两件事。

1. 四类载体的适用边界

载体类型 适用场景 优势 失效信号
Excel + 共享文档 单项目或 30 人以下团队 零成本、灵活、上手快 出现两个以上“最新版”文件
通用研发管理工具(国外产品) 已深度使用、流程稳定 生态成熟、插件丰富 私有化或合规要求无法满足
国产研发管理平台(如 PingCode) 100 人以上、多项目并行、有合规要求 支持私有化部署、支持从 Jira 平滑迁移、版本与审批可结构化承载 团队规模小、流程尚未稳定时容易过度设计
自研或表格+脚本 有专门工具团队的组织 完全贴合业务 维护成本超过使用收益

2. 平台里最值得自动化的四件事

(1)基线卡锁定。状态变为“已生效”后禁止直接编辑,只能通过变更单修改。这一条靠工具规则实现,比靠制度宣讲有效得多。

(2)变更单自动带出基线信息。提出变更时自动关联当前基线版本号和受影响里程碑,减少人工填写和遗漏。

(3)审批结果回写基线记录。审批通过后自动生成新版本号并追加到变更日志,避免人工维护台账时出现版本断档。

(4)里程碑临近提醒。在里程碑到期前 5 个工作日自动提醒责任人和客户接口人,把确认动作前置。

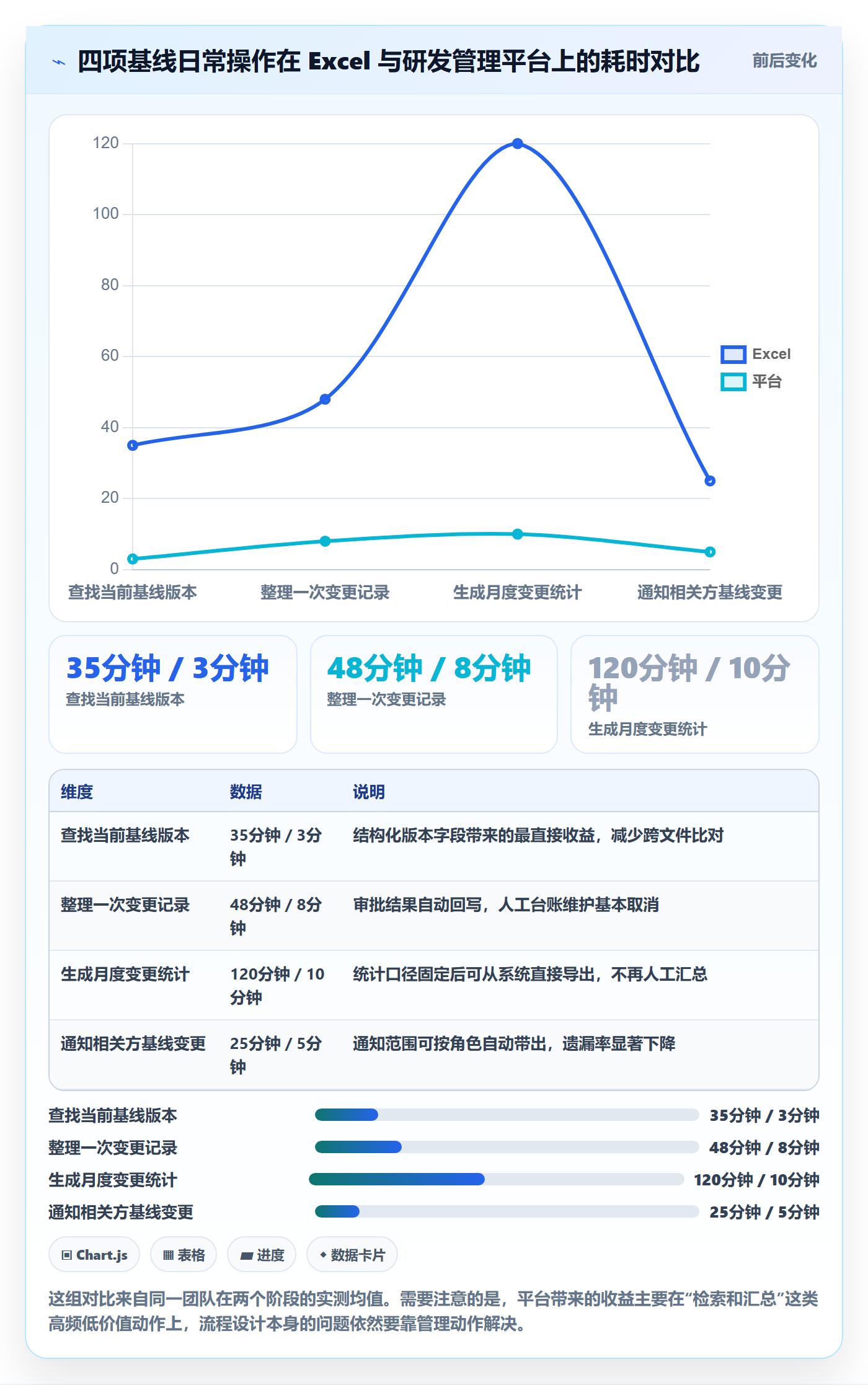

我们做过的对比很直接:在 Excel 模式下,找到“当前基线版本并确认其审批人”平均需要 35 分钟,因为要翻文件夹、比对日期、翻邮件。在平台里,这个动作是 3 分钟以内。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

十、度量与复盘:基线有没有用,看这五个指标

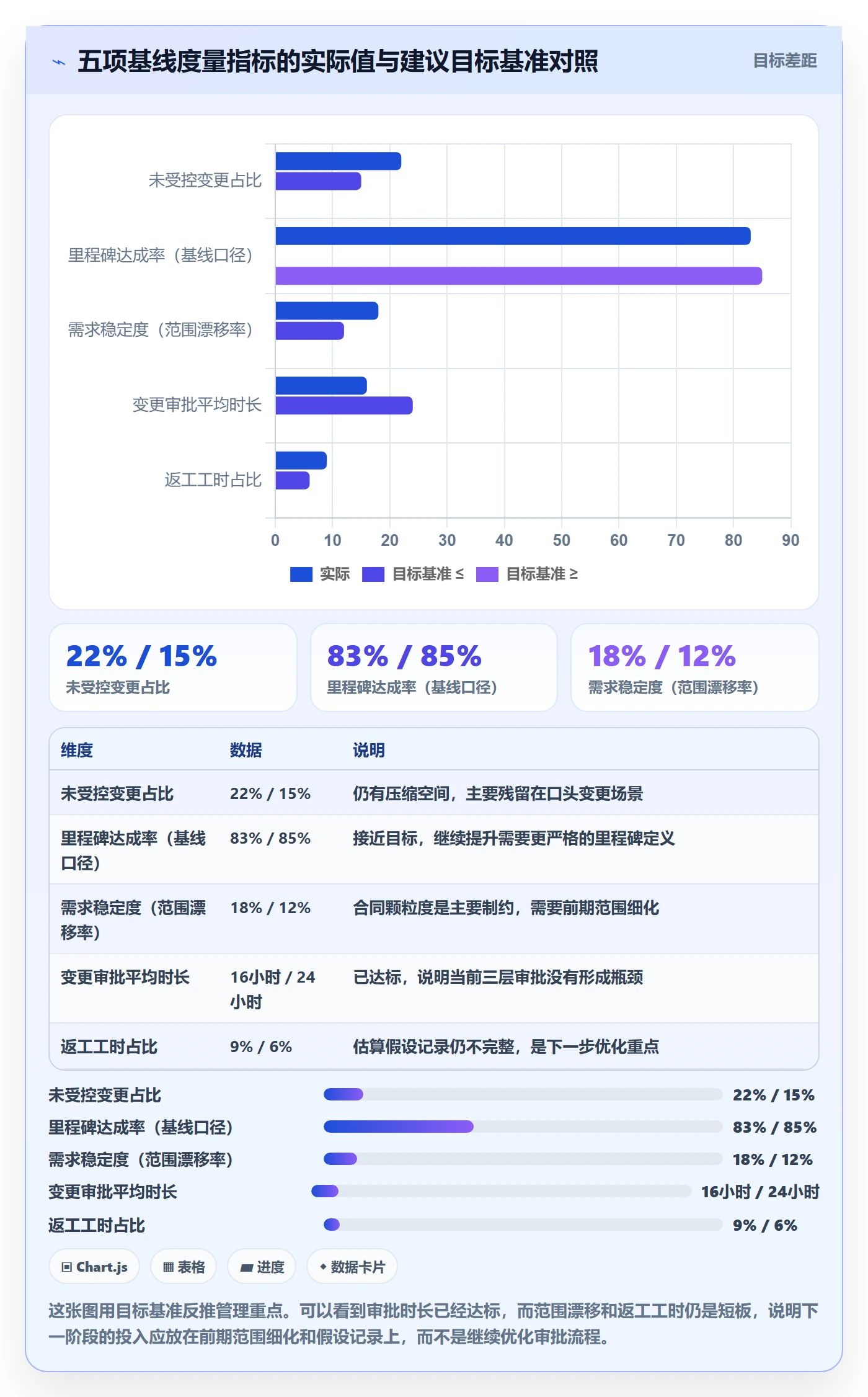

没有度量的基线管理,半年内一定会退化成形式主义。但指标不是越多越好,我建议按顺序引入:先跑基线变更次数和里程碑达成率,稳定后再加需求稳定度和返工工时。

1. 五个指标的口径必须写清楚

  • 基线变更次数:统计周期内受控变更(走完审批)加上未受控变更(绕过闸门)的总次数,分开记录,按月度统计,责任人为 PMO。
  • 里程碑达成率:按可验证完成标准判定的达成数除以应达成数,统计口径以基线版本为准,不按最新排期计算。
  • 需求稳定度:统计周期内新增或修改的交付物条目数除以基线条目总数,反映范围漂移程度。
  • 返工工时:因估算偏差、口径不清、接口变更导致的重复工作量,按人天统计,来源为周报填报。
  • 变更审批时长:从变更单提交到审批结论产生的平均时长,用来判断闸门是否成为瓶颈。

有一个细节必须注意:里程碑达成率一定要按基线口径计算,而不是按最新计划计算。很多团队把计划改了之后,达成率永远是 100%,这个指标就彻底失去了意义。

计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板

十一、30 天落地路线与不同情况下的行动建议

我不建议团队做三个月的体系规划,基线这件事必须在 30 天内跑出一个完整闭环,哪怕只覆盖一个项目。跑通一个闭环比设计十份制度更有效。

1. 30 天四步落地

  1. 第 1 周:确定四张模板,选定一个试点项目。模板必须在一页纸内,字段控制在 15 个以内。同时明确三方会签人名单。
  2. 第 2 周:完成首次基线制定与评审,产出第一版基线卡和版本号,完成发布通知与归档。
  3. 第 3 周:运行变更闸门。所有变更一律走申请单,项目经理只接受表单形式的申请。这一周会最痛,因为它直接挑战团队习惯。
  4. 第 4 周:复盘两个指标,未受控变更占比和变更审批时长,据此调整模板字段和审批层级。

2. 不同团队规模下的行动建议

团队情况 建议动作 不必要做的事
30 人以下、单项目为主 只做一页纸基线卡 + 版本号 + 客户确认,变更走邮件加编号 不要上系统、不要设三层审批
50-100 人、多项目并行 四张模板全上,变更闸门设两层,建立资源冲突校验动作 不要一开始就做五个指标
100 人以上、有合规要求 基线卡结构化管理,变更单与审批流系统化,指标按月出报表 不要用人工台账硬扛版本追溯
客户侧流程极重、审批链长 把客户审批与内部审批并行,设置超时默认升级机制 不要用串行审批等待客户签字

3. 如果只能做一件事

如果你的团队现在连基线是什么都没统一,那我建议只做一个动作:给每个项目建立唯一一份“一页纸基线卡”,写清版本号、生效日期、三个审批人、范围清单和里程碑。就这一件事,坚持三个月,你会发现计划重排的工时明显下降,因为所有争论终于有了同一个起点。

十二、取舍清单与下一步

最后说说取舍。基线管理最大的风险不是做得不够,而是做得太重,最后被团队抛弃。下面是我给团队做取舍时的几条判断标准。

1. 四个必须接受的取舍

取舍一:审批速度与审批质量的平衡。审批层级越多,控制力越强,但超时未决的比例会上升。我的经验阈值是:如果某类变更的平均审批时长超过 24 小时,就该下放一级,而不是继续加人。

取舍二:模板完整性与填写意愿的平衡。字段从 15 个加到 30 个,信息完整度可能提升 20%,但真实填写率可能下降一半。填得花哨但失真的模板,比简版但真实的模板危害更大。

取舍三:基线颗粒度与维护成本的平衡。基线下沉到人天任务,偏差监控会非常灵敏,但维护成本会成倍上升,且团队会迅速脱敏。我的建议是基线止于里程碑和交付物,任务级交给周排期。

取舍四:工具投入与管理改进的平衡。换成平台并不会自动带来秩序。我见过在平台里跑得一团乱的组织,也见过用 Excel 管得很清爽的小团队。工具解决的是可追溯性,管理动作解决的是意愿。

2. 发布前的一页纸检查清单

  • 当前基线版本号是否唯一,且能在 10 秒内被查到
  • 范围与交付物清单是否每一条都有负责人
  • 每一个里程碑是否都有可验证的完成标准
  • 关键假设是否至少记录了三条
  • 交付、技术、客户接口人三方是否都已确认
  • 变更申请入口是否已经通知到所有相关方
  • 上一版基线是否已归档,不会与新版本混淆

3. 下一步怎么做

不要等到明年做体系规划。今天可以做的三件事:第一,选一个正在跑的项目,用一页纸基线卡把当前承诺写出来,标上版本号;第二,把三方会签人拉进一个 30 分钟的评审,确认范围和里程碑验收标准;第三,从下一次变更开始,要求所有变更必须提交影响分析单,哪怕只有五行字。

这三件事做完,你就已经有了一个能运转的基线闭环。基线的价值会在第三次变更时体现出来,那时你会第一次看到,团队在讨论“这次变更影响哪个里程碑、是否要重新基线”,而不是又一次从头重排整张计划。

常见问题解答(FAQ)

1. 计划基线到底要「基线」哪些内容?只把进度计划冻结起来够不够?

我们团队做实施交付,以前一直把甘特图当成基线,客户一催进度我就改一版,改到第 8 版时自己也说不清哪版算数了。后来领导问我「基线是什么」,我答了句「就是进度计划」,他反问我成本和范围呢,我当场答不上来。所以我现在特别想搞清楚,基线到底该圈住哪几样东西。

只冻结进度是不够的。实施项目的基线至少要覆盖四个维度:范围与交付物清单、里程碑与关键依赖日期、成本与资源投入、验收标准与假设约束。判断依据很简单,做变更影响分析时,你必须能回答「这次变更动了哪一维」。

如果只基线了进度,客户加一个报表需求,你就只能说「工期要加 5 天」,却说不清交付物清单变了没有、要不要加人、验收口径要不要重签,这就等于没有基线。落地做法是先做一张一页纸的基线卡,正面写项目目标、范围边界(明确写清哪些不做)、5,8 个里程碑及日期、关键资源投入、核心假设、审批人签字栏;

背面挂两张附表,一张里程碑与依赖表(里程碑、交付物、前置依赖、责任人、计划日期、可验证的完成标准),一张假设与约束清单。这张卡定稿审批当天就是基线生效日,往后所有偏差都拿它做比较基准。

需要提醒的是,基线不是万能药,它替代不了需求管理,范围边界如果一开始就是糊的,基线只会把糊的东西固化下来,所以基线前必须先把交付物拆到可以被客户指着说「对,就是这个」的颗粒度。

2. 客户在会上口头同意了计划,但一直不肯在基线确认书上签字,这种情况下基线还能发布吗,还是必须等签字?

我们做乙方实施,最常见的场景就是评审会开得挺顺,客户项目经理说「没问题就这样」,但让他走内部签字流程就开始拖,一拖两三周。项目不能干等着,可我又怕先干起来,后面他说没同意过,责任全在我们这边。这种不上不下的状态真的很难受。

可以发布,但要发的是「待确认基线」,并且必须给它装上失效机制。

具体做法是在基线卡上把审批状态标注为「客户口头确认、书面待签」,同时写清三件事:生效条件(客户书面确认或默认确认期满)、失效条件(如自发布之日起 10 个工作日内未收到书面反馈,视为对范围与里程碑无异议)、以及本版基线的核心假设(比如客户接口人每周提供一次反馈、第三方系统接口文档在某日前到位)。

同时把这次评审的会议纪要、邮件往来留痕,纪要用「如无异议请于某日前回复」的表述发出,把沉默变成可追溯的默认确认。另一个关键动作是,把「客户未书面确认」作为头号风险登记进风险清单,指定责任人和关闭日期,并在周报里持续暴露,别让它沉下去。

等到项目第一次出现争议时,这版待确认基线加上留痕邮件,就是你最有力的证据。千万不要因为客户没签字就不设基线,没有基线的项目在争议里一定是乙方最吃亏。

3. 实施项目变更太频繁,如果每个变更都走一遍审批,会不会把项目直接拖死?

我们一个项目上线前两个月,客户平均每周提三四个变更,小的改个字段名,大的整个报表逻辑换掉。要是全部走变更申请单加影响分析加管理层评审,光填表就能把项目经理累死,交付进度反而更慢。但不走吧,又变成谁都能改,最后没人知道原始计划长什么样。我很想知道这个度该怎么把握。

解法不是「全走」或「全不走」,而是分级闸门加影响阈值。先定两个硬阈值,比如里程碑日期偏移达到或超过 3 个工作日、或者对总成本的影响达到或超过 5%、或者触及验收标准的改动,这三类必须走正式变更流程,出变更申请单和影响分析,由项目经理、交付负责人和客户接口人共同审批;

阈值以下的走轻量变更单,只登记变更内容、影响工时和确认人,项目经理一人审批即可,每周汇总一次同步给相关方。这样大部分小变更不会卡住流程,真正伤筋动骨的变更又跑不掉。影响分析要固定回答四个问题:对范围的影响、对里程碑的影响、对成本与资源的影响、对验收标准的影响,缺一项就不进入审批。

另外要提前定义重新基线的触发条件,建议是累计进度偏差超过总工期的 10%,或者范围发生结构性变化(新增或删除了整个模块级交付物),这时候就不是修修补补,而是发布新版基线,版本号递增、旧版归档、全员通知。判断依据很直白:如果连续三个月的变更里,轻量单占七成以上,说明阈值定得合理;

如果正式变更单占比过高,说明阈值太松或者前端需求压根没锁住,该回头去修范围定义了。

4. 怎么判断计划基线到底有没有起作用?应该盯哪几个指标,口径怎么定?

我们基线建了、变更闸门也跑了,但三个月过去,我说不出它给项目带来什么变化,领导问「值不值得花这个精力」我只能说感觉规范了一些。这种拿不出数据的汇报特别虚,我担心哪天就被砍掉了。所以想找一套能落地的指标和统计口径。

盯四个指标就够了,关键是口径先定死再开始采数。第一,基线变更次数,按项目阶段统计(比如设计期、开发期、上线准备期各变更了几次),数据来源是变更日志,责任人是项目经理,统计周期按周。

第二,里程碑按时达成率,分子是计划日期当天或之前完成的里程碑数,分母是该周期内应完成的里程碑数,「完成」必须有可验证的交付物,不能靠口头说完了,这条最容易注水,口径必须在基线卡上提前写清。

第三,进度偏差,轻量做法直接用天数偏差(实际完成日减计划完成日),不用去套挣值公式,实施团队没那个数据基础,天数偏差足够说明问题。第四,需求稳定度,用变更引发的返工工时除以总投入工时,每月算一次,这个指标最能反映前端需求锁得牢不牢。

采集方式要克制,每周更新一次即可,不要追求每日刷新,否则项目经理会被数据维护吃掉。判断基线有没有用的标准不是指标好看,而是趋势:运行三到六个月后,如果正式变更单占比在下降、里程碑按时达成率在上升或者至少稳定、返工工时占比下降,就说明基线和闸门在起作用。

反过来,如果变更次数没变但项目延期明显减少,说明你的估算缓冲起了作用,这也是基线的功劳,别只盯着变更次数这一个数。

核心关键词

读者评论

杨
杨承宇

看完最有共鸣的是“基线是承诺视图,不是甘特图”。我们团队一直把基线和排期混在一起,每周更新后根本不知道偏差从哪来。如果先把一页纸基线卡和版本号做起来,再配变更影响分析,重排工时应能明显下降。颗粒度到里程碑而非人天,这点也很实用。

常
常青

文中“变更闸门不是拖慢流程”这点很关键。我们过去审批链太长导致默认放行,后来简化审批层级和模板反而提速。建议先跑未受控变更次数和里程碑达成率两个指标,稳定后再加需求稳定度,避免度量负担压垮项目组。

张
张安琪

客户接口人换人、口头变更、范围悄悄变大,这几乎是实施现场常态。文章把“可追溯四问”和可验证完成标准讲得很清楚。基线只冻结日期确实没用,必须把范围、验收口径和假设一起写进去,否则验收阶段还是扯皮。

马
马知夏

人规模那段很真实:Excel多版本、资源靠抢、国产化迁移。基线机制要匹配组织成熟度,小团队一页纸加群公告够用,大团队必须靠系统承载版本、审批和跨项目资源视图。工具不是目的,但没系统确实难追溯。

文章包含AI辅助创作:计划基线实操方法:实施团队提升项目规划效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/300433

赞 (0)
飞飞飞飞
阶段计划怎么做?实施团队落地方案:项目规划从0到1
上一篇 32分钟前
工作计划管理方法大全:实施团队项目规划协同管理落地清单
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
