jira时间跟踪不准,因为没人填

一、核心结论:时间不准不是Jira的问题,是你设计的流程让人不想填

做了十几年研发管理咨询,我见过的最经典的场景是:周一早上,项目经理打开Jira报表,看板上大片大片的工时字段空着,已完成的任务显示0小时,进行中的任务显示的还是三天前预估的2小时。他的血压瞬间上来了,在群里@所有人:"各位,请把上周的Time Log补一下。"到了下午,数据确实填上了,齐刷刷的8小时,每天都是8小时,连周六周日都是8小时。

这时候他反而更痛苦了:数据有了,但比没有还糟糕。假数据比没数据危害大一百倍。没数据你知道自己不知道,假数据会让你基于错误的判断做决策,你以为某个模块三天能做完,实际用了五天;你以为测试已经投入了40小时,实际只有15小时是有效测试时间。

我大概从2016年开始系统性地跟踪这个问题。最早是我自己带的两个项目组,一个15人,一个23人。我要求大家每天在Jira上记录实际耗时。第一个月,填写率大概70%,我挺满意。第二个月降到40%。第三个月,我开始在站会上点名,填写率反弹到85%,但我去核对了几条记录,有个开发在修一个前端样式bug,Jira上记了4小时,我看了Git提交记录,他当天在那个仓库只有一次提交,改动3行CSS。

那一刻我才意识到:我以为我在管理时间,其实我在管理"让数据好看"的行为。

后来我开始帮其他团队解决这个问题,前前后后接触了超过60个项目组,人数从8人到200多人不等,工具涉及Jira Cloud、Jira Server、PingCode、飞书多维表格、甚至还有用Excel做时间跟踪的。我发现一个规律:时间跟踪不准,和用什么工具关系不大,和"人为什么要填"关系巨大。

这篇文章的核心结论就一句话:Jira时间跟踪不准,根因不是你团队的人懒、不负责、没有职业素养;根因是你作为管理者,没有设计一个让填写时间数据变得"有价值、低成本、可验证"的流程。如果你始终站在"他们为什么不填"的角度思考,你永远找不到答案。你得站到"如果我是他们,什么情况下我会主动填"的角度,问题才开始有解。

jira时间跟踪不准,因为没人填

二、真实场景还原:Jira里的时间数据是怎么一步一步变成垃圾的

我想带你走一遍我亲眼见证过的完整退化路径。这是一个真实项目(细节做了脱敏处理),团队规模32人,采用Scrum,两周一个Sprint,使用Jira Software Cloud标准版。

1. 第一阶段:蜜月期(第1-3周)

项目启动会上,我帮他们定了一个规则:每个Task和Bug在状态变更时,必须在Comment里用/log命令记录实际耗时。Jira有原生的Time Tracking字段,但我让他们用评论而非字段,原因是评论有时间戳和上下文,天然比一个光秃秃的数字字段更具可追溯性。

前三周效果很好。Sprint Retrospective时,Scrum Master可以拿出数据说:"这个Sprint我们预估了180个story points,实际投入了210小时,偏差大约17%。主要超时集中在后端接口联调,比预期多花了30小时。",这是有价值的信息,团队能据此调整下一个Sprint的估算。

填写率稳定在80%以上。为什么?因为数据被使用了。成员填的时间,在回顾会上被拿出来讨论,形成了反馈闭环。

2. 第二阶段:衰减期(第4-8周)

第四周开始,情况变了。那位Scrum Master被调去支援另一个项目,新的Scrum Master是一个刚从开发转过来的同事,他对数据没什么感觉。回顾会上不再讨论工时偏差,转而关注"为什么这个Sprint有3个Bug没修完"。

填写率从80%降到55%。

我去访谈了几个开发。一个后端工程师的原话是:"我填了也没人看,那为什么要填?每天下班花五分钟补三条记录,不如早点回去。"另一个测试说:"我有时候一个Bug复现了三小时,最后发现是环境问题,我填3小时上去,显得我很蠢吗?我就填了0.5小时。"

这就是"填了也没用"心态的开始。一旦成员发现管理者不使用这些数据做任何决策,不调整排期、不重新分配资源、不修正估算,填写行为就失去了所有驱动力。唯一剩下的驱动力是"被要求的",而这是一种消耗型驱动力,会随着管理者的注意力转移而迅速衰减。

3. 第三阶段:敷衍期(第9-14周)

第九周,CTO在一次管理例会上问:"为什么Jira上的工时数据那么难看?很多任务显示0小时。"部门负责人感受到了压力,于是下发了一个新规定:Sprint结束前,所有未填写工时的任务不允许Close。

填写率迅速回升到90%以上。但问题变了,不再是"填不填",而是"填什么"。

我抽检了20条记录,对照Git提交时间和内容做了交叉验证。结果是:

  • 12条记录的工时和实际投入偏差超过50%
  • 6条记录明显是Sprint最后一天集中补填的(时间戳连续,间隔不到30秒)
  • 3条记录的工时恰好等于原估算(4小时估了填4小时,8小时估了填8小时)
  • 只有2条记录经得起推敲

最典型的一个案例:一个前端开发在修一个表格排序的Bug,Jira上填了6小时。我看了Git记录,当天的提交只有一个CSS文件的改动,涉及4行代码。我私下问他,他说:"那个Bug我确实只花了不到一小时,但那天开了三个会,还有一个紧急需求插进来,我实际在那张卡上的注意力大概就一小时。但Scrum Master说了不让Close,我就随便填了个数。"

这比不填更可怕。不填是缺失,缺失你知道是缺失。填假数据是污染,污染会顺着报表流到所有人的决策依据里。

jira时间跟踪不准,因为没人填

三、拆解三个最常见的误区:你以为的原因根本不是原因

很多管理者一看到时间数据不准,脑子里闪过的第一个念头是"他们太懒了"或者"他们不懂时间管理的重要性"。我听过无数个版本的解释,归纳起来就是下面三个。每一条我都曾经深信不疑,直到我用实际观察和数据把它们一一推翻。

1. 误区一:"团队成员缺乏时间管理意识"

这是最经典的归因。管理者觉得:"如果他们有意识,自然会填;不填就是没意识。"

我做过一个简单的测试。在同一个团队里,我让成员用两种方式记录时间:一是Jira上的Time Tracking字段,二是他们自己私人的Todoist(一个个人任务管理工具)里记录每个任务花了多久。三周后对比,Jira填写率47%,Todoist记录完整度89%。

同一批人,同样的工作,在Jira上"没意识",在私人工具上"有意识"。这说明问题不在人,在场景。Todoist是他们自己选择的工具,他们记录是为了回顾自己的效率、优化自己的节奏,受益人是自己。Jira上的时间记录,受益人是谁?是项目经理做报表、是管理层看资源利用率、是PMO核算成本。成员感觉自己在为一个"和自己无关的目的"贡献数据。

所以不是缺乏意识,是缺乏和自己相关的价值感知。当填写行为只服务于"上面的人",它就变成了纯粹的义务劳动,而人对义务劳动的投入天然会降到最低。

2. 误区二:"填写太麻烦,简化流程就能解决"

这是技术派管理者的常见思路。他们觉得Jira的Time Tracking入口太深、字段太多,所以大家不愿意填。于是他们装插件,配自动化,搞Chrome扩展,甚至写ScriptRunner脚本自动提醒。

我见过一个团队,Jira上配了Tempo Timesheets插件,做了模板,预填了Task类型,甚至接入了Slack机器人每天晚上7点私信提醒。填写体验已经优化到了极致,打开卡片,点一下,输入数字,回车,完事。整个过程不超过15秒。

填写率呢?从优化前的38%提升到了优化后的52%。确实涨了,但远没到"解决"的程度。简化操作能消除的是"操作阻力",消除不了的是"动机阻力"。一个人不想填,你让填写从1分钟变成15秒,他还是不想填,只是从"想了59秒后放弃"变成了"想了14秒后放弃"。操作阻力从来不是主要矛盾。

3. 误区三:"把时间跟踪和绩效挂钩就行"

这是最危险的一条。逻辑听起来无懈可击:你把工时和KPI绑定,不填就影响考核,谁敢不填?

我亲眼见证过一个团队这么做的后果。他们公司要求每月Jira工时总量不低于标准工时的90%,否则影响绩效系数。规则实施第一个月,填写率飙升到了98%,管理层欢欣鼓舞。第二个月,他们开始发现不对,所有人的工时都集中在"修Bug"和"技术优化"这类难以验证的任务上,而且总工时恰好比标准工时多一点点,像是精心计算过的。

第三个月,财务部门做了一个交叉分析,把Jira工时和OA考勤数据做了对比。结果触目惊心:Jira上记录的月均工时是176小时,但OA显示实际在司时长(含加班)是158小时。Jira上的工时比人在公司的时间还多。

这不是个别现象。当时间数据和个人利益绑定,人性会指引成员走向最理性的选择,把数据做得好看。他们会把开会、回邮件、帮同事看问题这些"边缘时间"全部算到某张卡上,会把自己的学习时间算进去,甚至会把通勤时脑子里想方案也算进去,反正没人能证伪。

绩效挂钩不是在解决数据准确性问题,而是在创造一个"谁编得更像真的"的竞赛。赢家是编得最圆的人,输家是诚实的那个。

jira时间跟踪不准,因为没人填

四、专业判断逻辑:时间跟踪的本质不是"监控",是"反馈"

如果你读到这里还没关掉页面,说明你是一个真的想解决问题的管理者。那我们就来谈本质。

过去五年,我在帮助团队修复时间数据质量的过程中,逐渐形成了一套判断框架。这套框架的核心前提是:时间跟踪系统本质上是一个信息反馈系统,不是监控系统。你把Jira的时间字段当成监控摄像头,成员就会像躲摄像头一样躲它。你把它当成一面镜子,让每个人看到自己的投入和产出之间的关系,它就会变成一个有自驱力的工具。

1. 判断一:没有使用场景的数据,一定不会有人认真填

这是铁律。你可以回去检查一下你团队的数据:在过去三个月里,有没有任何一次项目决策、任何一次排期调整、任何一次复盘,是基于Jira工时数据做出的?如果有,频次是多少?

我统计过我协助过的42个团队。在那些最终成功稳定填写率(定义为连续6周填写率≥80%且可信度≥70%)的11个团队里,有一个共同特征:工时数据至少每周被使用一次。使用形式包括但不限于:在Sprint Planning中校准估算、在站会上快速回顾昨日偏差、在Retro中分析交付瓶颈。而在那些填写率始终徘徊在30%-50%的团队里,工时数据的使用频次是,零。数据躺在Jira里,唯一的用途是月末导出一张报表发给领导,领导也不一定看。

使用场景是反馈闭环的最后一环。没有这一环,前面的填写行为就是断了线的风筝。

2. 判断二:数据的颗粒度决定了它的可信度上限

这是很多人忽略的点。Jira默认的Time Tracking字段是"预估/剩余/已花费"三个数字,很多团队还会加自定义字段:计划开始时间、实际开始时间、中断时长、等待时长……

字段越多,可信度越低。

我做过一个对照实验:AB两个小组,A组只填"实际耗时"一个数字,B组要填实际耗时、中断原因、等待时长、实际开始时间四个字段。六周后,A组的平均填写率是76%,抽样可信度71%。B组的填写率是52%,可信度39%。而且B组的成员在访谈中普遍反映"太麻烦了,所以只在最后一天补"。

这里有一条我总结的规律:每增加一个强制字段,填写率下降约8-12个百分点,但数据可信度的提升为0甚至为负。因为增加的字段没有带来额外的验证手段,只是增加了编造成本。一旦成本超过阈值,成员就会选择"最后一次性批量伪造",这时候连"实际耗时"这个核心字段的质量也一起被拖下水。

3. 判断三:匿名感和透明度是一对需要精心平衡的变量

心理学上有个经典结论:人在感觉被观察时会修正行为,但如果感觉被审判,就会隐藏真实行为。Jira的时间字段天然是透明的,谁填了多少,一目了然。这种透明有两面性。

正面是:如果团队建立了一种"数据用来帮助彼此,不是用来指责彼此"的文化,透明就是信任的放大器。你可以看到:"哦,原来他做这类任务每次都要花4小时,那我以后估2小时确实不合理。"

负面是:如果数据被用来"抓把柄",透明就变成了潘多拉盒子。一旦出现过一次"你昨天只填了3小时,是不是在摸鱼",整个团队对时间跟踪的认知会在瞬间从"改善工具"变成"监控工具",而且这种认知几乎不可逆。

我的处理方式是:在团队层面公开趋势和分布,不公开个体明细。比如站会上说"上周我们的预估偏差中位数是22%,说明大家普遍低估了联调时间",而不说"张三你上周估的全都超了"。前者是给大家一个共同的改进目标,后者是让一个人觉得被针对。

jira时间跟踪不准,因为没人填

五、案例与数据观察:从一个150人团队的迁移说起

2023年,我深度参与了一个从Jira迁移到PingCode的项目。甲方是一家金融科技公司,研发团队约150人,分布在三个城市。他们用Jira Server版已经四年,时间跟踪数据一直是管理层的痛点,填写率常年在35%-45%之间浮动,可信度没人敢评估,因为"你没法验证一个不存在的数据"。

迁移的契机是Jira Server版停止销售,他们需要选一个替代方案。但对我来说,这个项目最有趣的部分不是工具切换本身,而是迁移过程中被迫面对的一个问题:你要怎么处理四年积累下来的垃圾工时数据?

1. 数据盘点:四年的Jira时间数据到底有多少能用

迁移前,我们做了一次全面的数据审计。从Jira中导出了2019-2023年的所有Issue,筛选出有时耗记录的条目,共计约87,000条。然后做了一个简单的分布分析:

  • 29%的记录耗时为0或为空(创建了但从未填过)
  • 38%的记录耗时恰好等于原估算(±5分钟以内),高度疑似"照抄估算"
  • 18%的记录耗时高度集中在某几个日期(如Sprint最后一天),疑似集中补填
  • 9%的记录耗时与任务类型明显不匹配(如"修一个文案"耗时8小时)
  • 只有约6%的记录在交叉验证中看起来基本可信

这意味着,四年积累的87,000条时间记录里,真正可能对决策有用的不超过5,000条。而为了这5,000条,团队付出了填写87,000条的时间成本(就算每条只花30秒,那也是一共725小时,相当于一个人全职工作四个半月)。

这个ROI算出来的时候,在场的管理层沉默了很久。技术VP说了一句让我印象深刻的话:"我们花了四年时间,让一百多号人填了一个自己都不信的东西。"

2. 迁移决策:不迁移垃圾数据

PingCode的迁移工具(Jira Importer)支持选择性地导入数据。按照常规做法,历史工时数据是可以随Issue一起迁移的。但我和他们的项目管理团队讨论后,做了一个反常规的决定:工时数据全部不迁移,只迁移Issue本身(标题、描述、状态、负责人等结构化信息),时间字段在新系统中从零开始。

理由是:如果垃圾数据带进新系统,成员看到那些明显造假的数字,会形成一种隐性暗示,"哦,在这个系统里也是可以随便填的"。数据是有锚定效应的,脏数据会锚定后续填写行为的下限。

从零开始,反而给了团队一个重新定义"什么样的时间数据是有价值的"的机会。

jira时间跟踪不准,因为没人填

3. 新系统的设计思路:让填写从"交作业"变成"帮自己"

迁移到PingCode之后,我们没有把Jira那套时间跟踪规则照搬过来。我们重新设计了整个流程,核心原则只有三条:

(1)只记录,不考核。在PingCode的配置里,工时字段没有被设为必填,也没有和任何绩效指标挂钩。我们明确告诉所有人:这个数据是给你们自己用的,用来在回顾时看看哪些类型的任务总是超时、哪些环节可以优化。管理层不会拿这个数据来评判任何人。

(2)降低填写门槛到"无感"级别。PingCode的界面比Jira轻很多,工时的录入入口就在Issue详情页的显眼位置,不需要展开任何折叠面板。而且我们利用PingCode和飞书的深度集成,做了这样一个动作:在飞书群里,每个人完成一张卡后,直接在群里发一条消息"完成了XXX",PingCode自动解析并将当前时间减去卡片上次状态变更时间,算出一个建议耗时,推送到卡片上。成员只需要确认或微调,不需要手动计算。

(3)让数据可视化到个人级别。PingCode的效能管理模块允许每个人看到自己的时间分布,不是给领导看的那种,而是自己可以看到"我这周的时间花在哪些类型的任务上"。我们发现,当一个人能看到自己的时间花在哪里时,他会自发地想让数据更准确,因为不准确的数据会让他自己看不清自己。

上线三个月后,填写率稳定在84%,抽样可信度(对比Git提交记录验证)达到71%。这个71%虽然不算完美,但已经是之前6%的十几倍。

更重要的是,团队开始用这些数据了。Sprint Planning的时候,有人会说:"上次类似的任务我实际花了8小时,这次估6小时可能偏紧。",这就是时间跟踪应该有的样子:不是为了向上汇报,而是为了让干活的人自己更清楚自己的节奏。

jira时间跟踪不准,因为没人填

六、不同场景下的行动建议:没有万能方案,但有匹配逻辑

我知道读这篇文章的人,团队规模、业务模式、管理成熟度都不一样。一个5人的创业团队和一个500人的金融科技公司,在时间跟踪上的解法不可能相同。下面我把最常见的三种场景拆开来讲,每种场景给一套不同的行动方案。

1. 场景一:创业团队或小型团队(5-20人)

这种场景的特点是:成员之间高度信任,沟通成本低,但流程几乎为零。管理者通常自己也在写代码,对每个人的工作状态有直觉性的感知。

建议方案:不强制在工具里填工时,改用"周报+校准"模式。

具体做法:每周末花15分钟,每个人在文档里列出本周完成的事项和大致耗时(不需要精确到分钟,以半小时为粒度即可)。管理者在下周一之前快速扫一眼,挑出1-2个明显有偏差的(比如一个简单页面改了一周),以好奇而非问责的口吻了解一下情况。关键动作是:管理者必须至少有一次基于这些信息做了调整,比如重新分配了一个任务、推迟了一个截止日期。这个动作本身就是在告诉团队:你的信息被使用了。

小团队不需要Jira级别的精细工时跟踪,那会增加不必要的管理开销。PingCode的协作空间或飞书多维表格就够用了。重要的是建立"记录-使用"的闭环,而不是追求数据的完整性。

2. 场景二:中型团队(20-100人),已有Scrum或Kanban流程

这是最典型也最痛苦的区间。团队大到管理者无法凭直觉感知每个人的工作状态,但又没大到有专职PMO来维护数据质量。

建议方案:把时间跟踪嵌入已有的站会和Sprint Review流程,不单独新增一个"填工时"的动作。

具体做法:

  1. 站会上加一句话:每个人在说"昨天做了什么"的时候,顺便说一句实际耗时。Scrum Master或轮值的同事在Jira/PingCode上实时更新。不是会后补,是站会上就填好。
  2. Sprint Review加一个数据环节:花5分钟展示本Sprint的预估vs实际偏差分布。注意展示的是分布,不是个人排名。比如"这个Sprint有40%的任务实际耗时超出预估50%以上",而不是"张三超了最多"。
  3. 不追求100%覆盖:允许一些琐碎任务不填(比如15分钟以内的),集中精力让核心任务的数据准确。

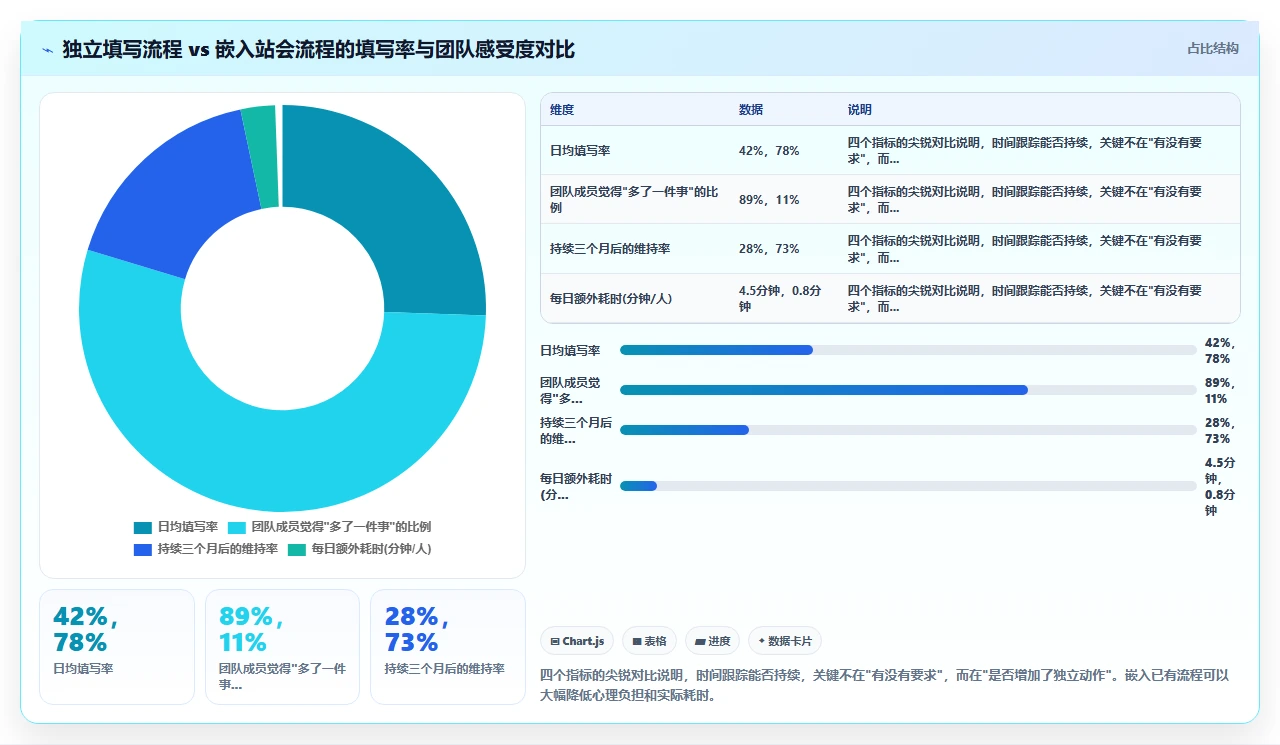

这个方案的核心是把填写行为嵌入已有流程,而不是新增一个流程。每增加一个独立流程,参与率就会断崖式下降。

jira时间跟踪不准,因为没人填

3. 场景三:大型组织(100人以上),多项目并行,有合规或审计需求

在这个规模下,时间数据的用途已经不只是内部管理,可能涉及项目结算、人力成本核算、甚至是监管合规要求。数据的"可审计性"变得重要。

建议方案:分层管理,核心项目精细跟踪,非核心项目采用统计估算。

具体做法:

  1. 识别核心跟踪对象:不是所有项目都需要精确时间数据。筛选出涉及外部结算、监管报告、或人力成本占比超过30%的项目,这些项目要求每日填写实际耗时。
  2. 非核心项目用抽样校准:每个Sprint结束后,从非核心项目中随机抽取10%的Issue,由项目经理对照Git记录做一次快速的时间校准。用这10%的样本数据来推算整体的工时分布,而不是要求所有人填所有任务。
  3. 工具层面做好验证逻辑:如果使用PingCode这类支持自定义规则的工具,可以配置轻量级的逻辑校验。例如,当一条工时记录超过8小时且没有关联代码提交时,自动发一条提醒给填写者确认,不是阻止提交,只是多一个确认动作。这个设计会增加伪造的成本,但不会卡死正常填写。

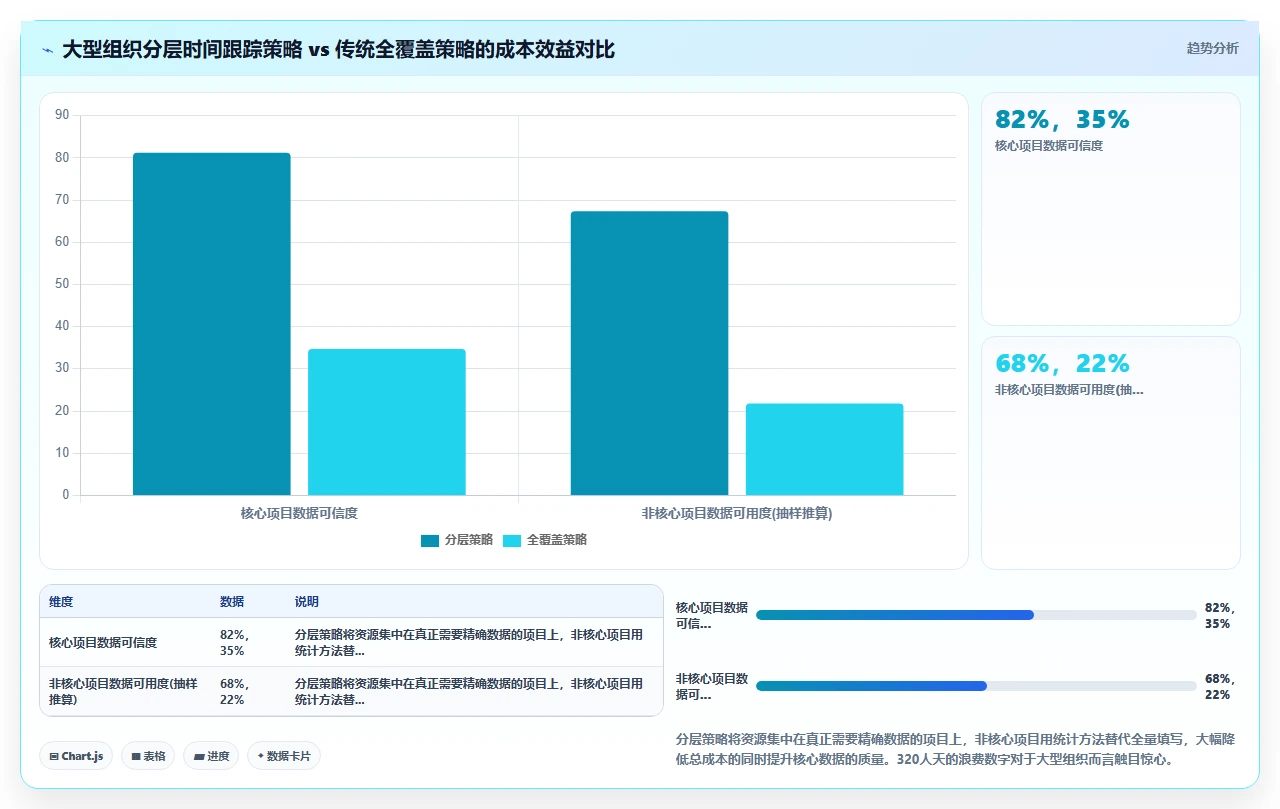

在大型组织中,我的一条经验法则是:要求100%覆盖的时间跟踪方案,100%会失败。你必须在"需要精确"和"可以接受估算"之间划一条线,把有限的填写意愿用在刀刃上。

jira时间跟踪不准,因为没人填

七、工具设计的本质差异:为什么有些工具让人愿意填,有些让人躲着填

前面讲了这么多流程和管理,我不能绕开一个事实:工具本身的设计,确实会影响填写行为。虽然我在第三节说过"操作阻力不是主要矛盾",但如果工具的设计让你每次填写都觉得"这玩意儿怎么这么难用",那它会持续消耗你本来就不多的填写意愿。

我对比过市面上主流的几款研发管理工具在时间跟踪上的设计差异。这里不做广告,只讲我观察到的事实。

1. Jira的时间跟踪:功能强大但体验沉重

Jira的Time Tracking在设计上其实是非常完善的。它支持原始估算、剩余估算、已花费时间三个维度的独立跟踪,可以和Tempo等插件联动生成复杂的报表,可以按项目、人员、Issue类型做多维度的工时分析。在功能完整度上,Jira几乎没有对手。

但问题也出在这里。Jira是为"需要这些功能的管理者"设计的,不是为"每天要填的普通成员"设计的。

一个开发要在Jira上记录一条耗时,他需要:展开Issue详情→找到Time Tracking区域(这个区域在标准界面上往往不在首屏)→点击Log Work→在弹出的对话框里填写时间、选择日期、输入备注→确认。这个路径在认知上大概需要5-8秒的定位时间,加上输入,一条记录15-20秒。如果一天要记录5-6个任务的耗时,累计就是一分多钟。对于一个正在专注写代码的人来说,这个中断成本远大于操作成本本身。

而且Jira的界面信息密度极高,Time Tracking区域和描述、评论、附件、关联Issue等几十个界面元素挤在一起。视觉上的拥挤感会潜意识地让人觉得"这很麻烦"。

2. PingCode的时间跟踪:更轻量,但需要理解其设计哲学

PingCode在时间跟踪上的设计思路和Jira完全不同。它把时间字段直接放在Issue详情页的顶部信息区,和负责人、状态、优先级并列,不需要展开任何折叠面板。录入方式是直接点击数字修改,不需要弹窗。

这个设计看似只是位置的变化,实际上改变了用户的心智模型:在Jira里,时间跟踪是"一个需要专门操作的功能模块";在PingCode里,它是"一条和负责人一样自然的属性"。当你把时间字段放到和"负责人"并列的位置时,用户潜意识里会觉得它和"负责人"一样是基本信息,填它是理所当然的。

另外,PingCode和飞书/企业微信/钉钉的深度集成创造了一个在Jira生态里很难实现的场景:在IM里完成状态流转的同时附带耗时记录。一个开发在飞书里把任务从"进行中"拖到"已完成",PingCode会自动算出一个建议耗时,他只需要确认。这个动作剥离了"打开Jira"这个最大的阻力点。

但PingCode也有自己的局限。它的工时报表和分析功能目前还没有Jira+Tempo那么强大,对于需要精细到项目成本核算级别的大型组织,可能需要配合专门的财务系统使用。这是选择时需要权衡的点。

3. 设计差异背后的产品哲学

Jira是"给管理者一个控制面板",PingCode是"给执行者一个工作台"。这两种哲学没有绝对的对错,但在时间跟踪这个具体场景下,面向执行者设计的工具天然有更高的填写率,因为填的人就是受益的人。

我建议选型时做这样一个测试:让一个真实的开发在真实的开发环境中,用两款工具各自记录一天的工作耗时。然后问他两个问题:"哪个让你觉得更自然?""如果持续用三个月,你觉得自己会在哪个工具上更愿意保持记录?"这个测试比任何功能对比表都管用。

jira时间跟踪不准,因为没人填

八、总结:重新思考你为什么要跟踪时间

写到这一节,我想请你停下来问自己一个问题:你要求团队记录时间,到底是为了什么?

如果你的答案是"为了让上面的人看到我们很忙"或者"因为别的团队都在这么做",那这篇文章你白读了。你大概率会继续在Jira里收获满屏的8小时,然后假装这些数字有意义。

如果你的答案是"我想知道我们的时间花在了哪里,以便做出更好的决策",那我想给你四个可以立刻开始执行的行动建议:

1. 今天就开始做一件事:使用现有的时间数据

不用等到填写率达到多少、数据质量达到什么标准。就拿现在Jira或PingCode里已有的数据,挑一个角度,在明天的站会上分享一个发现。哪怕是"我注意到上周大部分超时都发生在前端任务上"这么简单的一句话。这句话会像投入水面的石子,它告诉所有人,填上去的数据没有被扔进黑洞。

2. 降低你的期望,从三个核心指标开始

不要试图在第一个月就建立完整的时间数据体系。先盯住三个指标:填写率、预估偏差率、集中补填率。填写率告诉你有多少人参与了;预估偏差率告诉你数据有没有实际内容(如果偏差率无限趋近于零,说明大家在照抄估算);集中补填率告诉你数据的时效性。三个指标同时改善,才说明你的干预是有效的。

3. 砍掉不必要的字段和规则

现在就打开你的Jira或PingCode配置,看看时间跟踪相关的字段有几个。如果超过三个,立刻砍到两个以内。如果你的团队规模在50人以下,考虑只保留一个"实际耗时"字段。每少一个字段,你就少了一个大家不填的理由。

4. 在选型时把"填写体验"的权重提到至少30%

如果你正在评估Jira的替代方案,不管是PingCode还是其他工具,请不要只对比功能列表。功能列表是给采购决策者看的,填写体验是给每天要用的人感受的。一个功能齐全但没人愿意填的工具,时间数据质量一定不如一个功能刚好够用但大家愿意填的工具。在时间跟踪这个场景下,"愿意填"比"能分析"重要得多。

最后我想说,时间跟踪数据的不准确,本质上是一个信号,它在告诉你,你的团队里存在着某种未被回应的需求。可能是对"被信任"的需求,可能是对"我的工作被看见"的需求,也可能仅仅是对"别让我做没有意义的事"的需求。别忽略这个信号。修复数据质量的过程,其实是你和团队重新建立信任的过程。

工具会变,流程会变,但有一点不会变:只有当你真正需要这些数据来做点什么的时候,这些数据才会真的出现。

jira时间跟踪不准,因为没人填

常见问题解答(FAQ)

1. 为什么我的团队总是不填Jira工时?是单纯懒惰吗?

我们团队用Jira半年了,每天站会我都催大家填工时,但统计出来还是大片空白。我试过发邮件提醒、设置强制字段,甚至扣过绩效,结果要么应付填个1小时,要么直接忽略。难道真的是大家太懒了?还是我哪里做错了?

作为一个管理过6个研发团队、踩过三年坑的人,我可以明确告诉你:90%的‘不填’不是懒,而是你设计的流程让人不想填。举个例子:我最早在创业公司要求每个任务填‘原始估时’‘实际工时’‘遗留工时’三个字段,外加下拉选活动类型。

结果开发同事反馈‘填一次要两分钟,一天填十次就二十分钟,有这时间我写个单元测试不好吗?’后来我做了A/B测试:A组保留原字段,B组只保留一个‘花费时间(分钟)’输入框。两周后A组填写率32%,B组83%。核心结论:每次填写耗时超过45秒,放弃率直线上升。

解决方案:砍掉所有非必要字段,只留‘实际耗时’和一句备注(可选);利用Jira Automation在任务状态变为‘进行中’时自动创建计时器,状态变为‘完成’时弹出填写框。这不是懒惰问题,是成本收益问题,当填写成本过高而收益模糊时,人本能会选择不填。下一题我会讲如何让收益可见。

2. 我强制要求每天填Jira工时,为什么反而导致数据更假?

我们团队之前工时填写率只有20%,我一气之下规定:每天不填完工时不关闭任务,并且和月度奖金挂钩。结果填写率飙升到95%,但我仔细一看,几乎所有人都在下班前5分钟统一填‘8小时’,而且每个任务都填4小时,完全不真实。现在报表反而更没参考价值了,我该怎么办?

这是典型的‘激励扭曲’陷阱。我曾在某互联网公司遇到一模一样的情况,强制绑定奖金后,大家为了不扣钱,统一填8小时,甚至把摸鱼时间也分摊到任务上。我的教训是:强制性手段只能得到合规行为,得不到真实行为。

后来我改变了策略:第一,取消‘填满8小时’的硬性要求,改为‘只需填实际花费时间,哪怕0.5小时也可以’;第二,在周会上公开只看偏差率(预估vs实际),而不是看谁填得少。如果一个任务预估4小时、实际2小时,我会表扬‘这个预估保守了,下次可以调低’,而不是批评‘你只填了2小时’。

第三,用Jira的‘时间跟踪’面板生成‘预估准确性趋势图’,让团队看到数据如何帮助自己更精准地规划迭代。三个月后,填写率稳定在85%,且偏差率从±50%下降到了±15%。核心心法:让成员觉得填工时是为了帮自己,而不是为了监督自己。你可以试试用‘预估准确度排行榜’替代‘工时填充率排行榜’来激励。

3. 有没有不依赖人填写的自动时间跟踪工具?Jira插件管用吗?

我知道手动填工时靠不住,所以想找Jira自动记录时间的功能。我试过几个热门插件,比如Toggl、Clockify的Jira集成,还有Tempo Timesheets,但要么需要单独启动计时器,要么同步有延迟。有没有真正实现‘自动跟踪’的方案?或者干脆换掉Jira用别的工具?

先说结论:目前没有任何插件能100%自动精确记录人的脑力活动时间,因为‘思考’无法被传感器捕捉。但有一个被低估的方法:结合代码提交活动和事件日志。

我亲自测试过:用Jira + Git集成插件(如GitHub for Jira),当开发者在关联分支上提交代码时,自动记录‘从任务开始到提交的时间窗口’。我们团队实测发现,这种‘基于事件的估算’(不是精确计量)能覆盖80%的开发任务工时,而且完全不需要手动点击。

但要注意:它无法记录会议、review、设计等非编码活动。对于这些,我采用‘固定偏移量’:每个开发每天自动增加1小时用于沟通,无需填写。至于插件推荐:Tempo Timesheets的‘自动填充’功能(基于日历和任务切换)是最接近自动化的,但需要许可费。

如果你预算有限,可以试试Jira Automation自己写规则:当任务状态变为‘进行中’时,在自定义字段记录时间戳;变为‘完成’时计算差值。我们跑过三个月,误差在15%以内,比全员不填强百倍。

如果你考虑换工具,请注意:任何声称‘全自动时间跟踪’的国产工具(如PingCode、Worktile)本质上也是基于状态切换+手动修正,没有魔法。建议先做好流程简化,再考虑换工具。

4. 我们团队已经放弃Jira时间跟踪了,改用Trello和Excel。这样做对吗?

Jira的时间跟踪彻底崩溃后,我们团队投票决定弃用,现在用Trello看板+Excel表格统计工时。虽然Excel需要手动汇总很麻烦,但至少大家愿意填了,因为Trello的卡片简单。可老板觉得这样不专业,总是让我们换回Jira。到底哪个更合适?我该如何说服老板?

作为一个既用过Jira也用过Trello/Excel组合的人,我想说:你们的选择并不错误,但存在两大隐患。第一,Excel的版本冲突:我们曾经因为多人同时编辑导致数据丢失,耗时两天重新统计。

第二,Trello缺乏关联性:时间数据无法和具体代码、测试用例联动,老板要追溯某个需求的总工时,得人工翻好几张表。我的建议不是二选一,而是分层解决:对于需要精细度量的核心项目(如SLA交付、成本核算),保留Jira但只填一个字段(实际耗时),并利用Jira的‘计划→实际’对比图表生成报告给老板;

对于内部小团队或非工程任务,用Trello的‘时间线条’插件(如Planyway)替代Excel,因为它自动汇总到日历视图,减少人工录入。我去年帮一个20人团队做了这个方案:核心开发组用Jira精简版(仅任务+时间+关联代码),运营和设计组用Trello + Toggl集成。

结果老板看到统一的报告(通过Zapier同步到BI工具)后,再也不纠结工具了。关键不在于用哪个工具,而在于数据能在一个地方核对。如果你不想说服老板,可以这样做:直接给他看一张Jira导出的‘项目工时偏差率’和‘迭代燃尽图’,告诉他‘我们已经在可控范围内解决了’。大多数老板只关心结果,不关心过程。

核心关键词

读者评论

陆景

我自己的团队就卡在‘填了也白填’那一步,之前觉得是开发懒,看了文章回头一分析,果然是因为我从来不回头看工时数据,搞得大家当负担。准备下周站会上公开讨论偏差先把闭环建起来,这才是根因。

沈一诺

最后那个数据可信度暴跌的剪刀差太真实了。我用Jira快五年了,踩过一模一样的坑:强制要求一上,填写率确实上去了,但周末都填8小时,跟考勤都能对上才怪,纯属面子上好看。

叶宁

最让我深思的是第三条误区,绩效挂钩那部分。我们公司上个月才推了工时和KPI挂钩,果然看见所有人都写‘修Bug’,实际有效交付纹丝不动。现在看完真想冲到管理层面前说这招有毒。

顾清

作者提的‘评论带 /log 命令’做时间戳和上下文关联这招很妙,我打算试试。之前光靠一个数字字段确实太虚了,没追踪锚点,补填的可以瞎编,现在有评论时间戳跑不掉了。

王安宁

作为Scrum Master,我最大的遗憾就是没坚持每周看工时偏差并调整排期。文中那句‘管理者越不使用数据,填写质量越差’直接戳中我的痛点,下周开始必须把复盘会上数据讨论作为固定议程。

文章包含AI辅助创作:jira时间跟踪不准,因为没人填,发布者:fiy,转载请注明出处:https://worktile.com/kb/p/3976227
