研发管理升级指南:2026年最受欢迎的5大绩效指标库系统解析
研发团队真正需要升级的,往往不是再增加一张绩效考核表,而是把“目标是否有价值、工作是否流动、质量是否稳定、学习是否发生、协作是否健康”放进同一个可追溯的指标系统里。结合我参与过的研发管理梳理项目来看,很多团队上线系统后仍然在月底人工拼表,原因并不是指标太少,而是指标之间没有形成从目标、需求、开发、测试到交付结果的证据链。
本文所说的“5大绩效指标库系统”,不是简单罗列五个软件品牌,而是总结2026年企业研发管理中最常见、最有实际价值的五类指标系统:结果与目标指标库、研发流动指标库、质量与稳定性指标库、创新与学习指标库、组织协同与健康度指标库。我会重点解释它们分别解决什么问题、如何落地、哪些指标不应混用,以及如何以某项目管理平台为例搭建一套适合中大型研发组织的指标体系。
一、先讲核心结论:研发绩效升级不是“多考核”,而是“少误判”
1. 研发绩效最危险的错误,是把可计数当成可评价
研发工作天然存在大量不可直接计数的价值。一个工程师可能只提交了两次代码,却解决了一个长期阻塞架构的问题;另一个人可能提交了数十次代码,但反复引入低级缺陷。若企业把提交次数、工时填报量、关闭任务数直接作为绩效核心,系统越精细,误判反而越严重。
我在实际评估研发绩效方案时,通常先问三个问题:这个指标能否解释业务结果?员工是否可以通过简单“刷动作”提高分数?指标异常时,管理者能否进一步追溯原因?如果第三个问题答不上来,这个指标就不适合单独进入绩效结论。
核心判断是:研发绩效指标必须同时满足结果性、过程性和诊断性。结果性指标回答“交付是否产生价值”,过程性指标回答“工作是否按预期推进”,诊断性指标则回答“为什么没有达到目标”。三者缺一不可。
2. 2026年最值得建设的五类指标系统
| 指标系统 | 主要回答的问题 | 适合关注的指标 | 最容易出现的误用 |
|---|---|---|---|
| 结果与目标指标库 | 研发投入是否转化为业务和产品结果 | 目标达成率、关键需求价值完成率、版本目标兑现率 | 把目标完成数量等同于目标价值 |
| 研发流动指标库 | 需求从提出到交付是否顺畅 | 交付周期、在制品数量、等待时长、吞吐量 | 只追求更快,忽略返工和风险 |
| 质量与稳定性指标库 | 交付质量是否可持续 | 缺陷逃逸率、变更失败率、恢复时长、返工率 | 用缺陷数量给个人排名 |
| 创新与学习指标库 | 团队是否在减少重复劳动并积累能力 | 自动化覆盖率、技术债偿还率、实验验证周期 | 把专利、分享次数当成创新成果 |
| 组织协同与健康度指标库 | 团队是否具备稳定协作和持续交付能力 | 阻塞时长、跨团队等待时间、知识单点风险 | 用满意度问卷替代真实协作数据 |
这五类指标并不是五个互相独立的“排行榜”。它们更像五个观察窗口:目标指标看方向,流动指标看过程,质量指标看代价,创新指标看未来,组织指标看系统承载能力。真正成熟的研发管理系统,需要让这些窗口能够相互关联。

3. 不要把五类指标平均分配权重
不同阶段的研发组织,主要矛盾完全不同。一个新产品团队可能最需要验证需求价值和实验速度;一个成熟平台团队可能更关心稳定性、技术债和变更风险;一个处于交付高峰的项目团队,则必须先解决需求排队和跨团队等待。
我的经验是,绩效指标权重不应采用“五类各占20%”的简单方案。可以先用季度经营目标确定主指标,再用两到三类辅助指标解释过程和风险。例如,版本交付型团队可以将版本目标兑现率设为主指标,将交付周期、缺陷逃逸率、阻塞时长作为辅助指标。
指标系统的价值不在于收集更多数据,而在于帮助管理者减少错误归因。如果版本延期,系统应该能告诉你是需求变更过多、测试等待过长、开发资源不足,还是关键依赖没有按时交付,而不是只显示某个成员的任务完成率较低。
二、背景和真实场景:为什么传统研发考核在规模扩大后开始失效
1. 100人以上组织最先遇到的不是“没人干活”,而是信息断层
当研发团队规模超过100人,项目、产品、测试、设计、运维和业务部门之间通常会出现多套工作记录。产品经理维护需求表,开发人员使用任务看板,测试团队维护缺陷清单,管理层通过周报了解进展,财务或人力部门又使用另一套绩效表。
每套记录单独看似乎都合理,但它们之间缺少统一对象。例如,“一个版本”在产品文档中是一个目标,在研发工具中是一批任务,在测试系统中是一组用例,在绩效表中却可能只剩下一个完成百分比。最后,管理者只能根据主观印象解释数据。
这也是为什么中大型企业在选择研发管理系统时,不能只看任务看板是否好用。真正要考察的是:目标、需求、迭代、缺陷、工时、版本和绩效指标是否能关联;权限、审计、组织架构和私有化部署是否能够满足管理要求;历史数据能否迁移而不损失上下文。

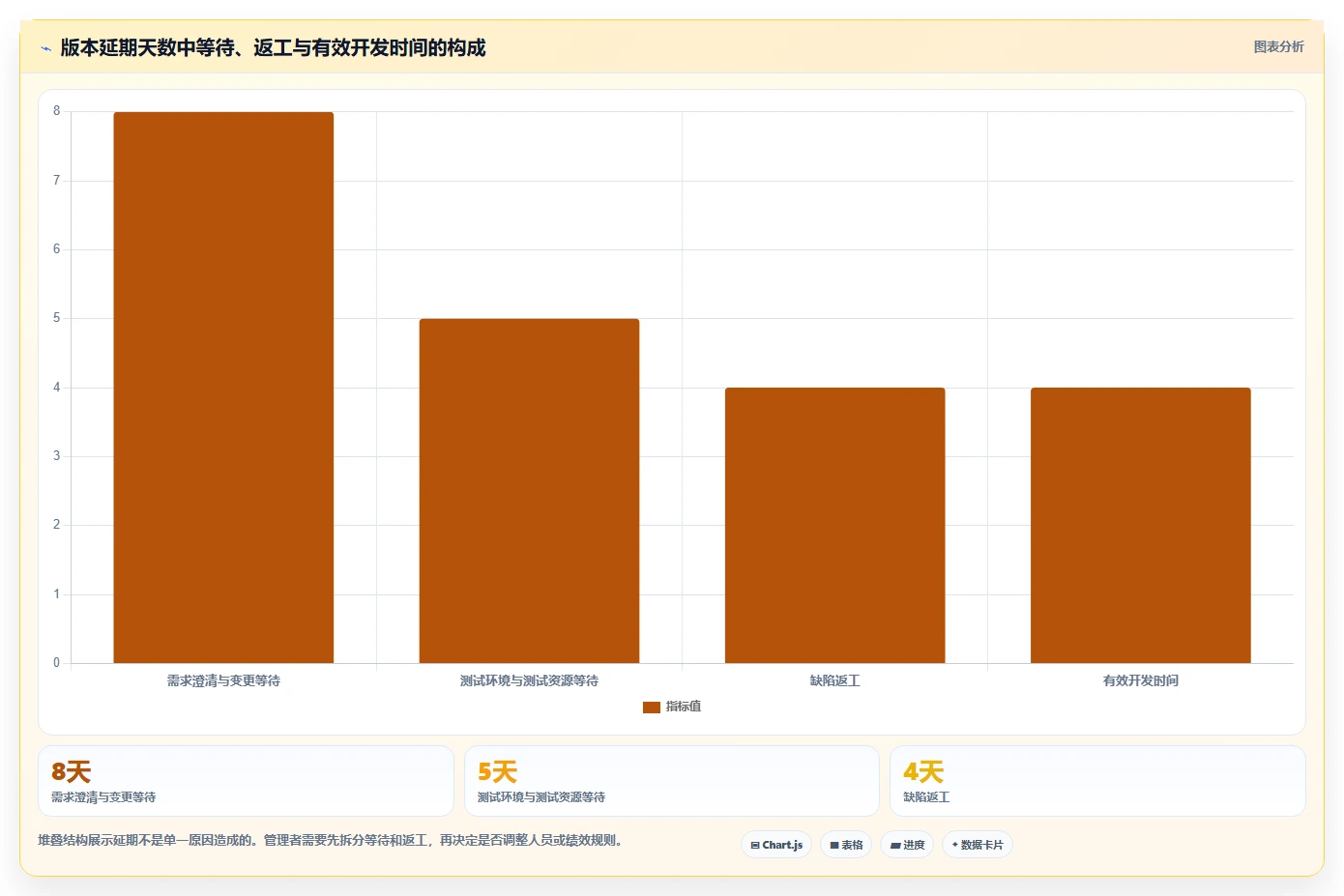

2. 一个常见案例:项目看起来很忙,版本却持续延期
我曾经见过一个研发部门,连续三个季度都在增加人手,但核心版本的延期天数从平均8天上升到21天。管理层最初认为团队执行力不足,于是提高了任务关闭要求,要求每周提交更多进展记录。
进一步拆解后发现,真正的问题有三个。第一,需求进入开发后仍在频繁修改,需求变更率约为31%;第二,测试环境平均等待时间达到2.4天;第三,跨团队依赖任务占全部未完成事项的28%。开发人员看起来一直在工作,但大量时间消耗在等待和返工上。
当团队把需求变更、等待时长、在制品数量和缺陷返工放在同一条交付链上后,才发现“任务关闭率”并不能解释延期。单纯提高个人任务数量,只会促使成员优先关闭简单任务,无法解决真正的瓶颈。

3. 从人工绩效表迁移到指标库系统,难点不在录入
很多企业以为上线系统就是把Excel表搬到线上。实际迁移时,最费时间的往往不是录入字段,而是确定指标口径。例如,“需求按时完成”是以开发完成为准、测试通过为准,还是正式发布为准?“缺陷率”按发现数量计算,还是按有效缺陷和版本规模计算?如果口径不统一,系统只能把争议自动化。
我通常建议先建立“指标字典”,每个指标至少写清楚定义、数据来源、计算公式、统计周期、责任人、异常解释和不适用场景。没有这一步,系统上线后会出现同一个指标由不同部门解释,最终重新回到人工会议。
三、五大指标库系统逐项拆解:从“看结果”到“看系统”
1. 结果与目标指标库:避免研发做了很多,却没有做对
结果与目标指标库是整个体系的起点。它不应该记录“完成了多少任务”,而应该记录研发目标和可验证结果之间的关系。常见对象包括年度战略目标、季度产品目标、版本目标、关键客户问题和技术治理目标。
我建议把目标拆成三层。第一层是业务或经营结果,例如收入贡献、客户留存、成本下降;第二层是产品结果,例如关键流程转化率、功能使用率、核心问题解决率;第三层是研发交付结果,例如版本按期发布、关键需求完成、重大缺陷控制。
这三层不能互相替代。研发团队通常只能直接控制第三层,能够影响第二层,但不一定独立决定第一层。因此,在绩效评价中,应该把团队可控程度纳入权重,避免把市场、销售或外部政策变化全部归因于研发。
(1)适合纳入的指标
- 版本目标兑现率:已完成且经过验收的目标数,占计划目标数的比例。
- 关键需求价值完成率:被业务或用户确认具有明确价值的需求,按计划完成的比例。
- 目标延期率:超过约定时间窗口完成的目标数量,占目标总数的比例。
- 需求取消或转向率:进入研发后被取消、重做或方向改变的需求比例。
(2)不建议单独使用的指标
需求完成数量、任务关闭数量和人均产出可以作为过程参考,但不能独立决定个人绩效。尤其是需求数量,在需求拆分粒度不同的情况下完全不可比。一个团队把大需求拆成20个任务,另一个团队只保留3个需求,表面产出差异没有管理意义。
2. 研发流动指标库:找到交付链中的“隐形排队”
研发流动指标来自一个非常朴素的判断:工作不是被“做慢”的,而是经常被“等慢”的。需求等待评审、开发等待环境、测试等待修复、发布等待审批,这些时间通常不会出现在个人工时表里,却会直接拉长交付周期。
研发流动指标的关键,不是追求所有任务都快速关闭,而是观察工作从进入系统到完成交付的全过程。最有价值的指标往往是周期中位数、周期分布、在制品数量、等待时长和返工次数,而不是平均完成任务数。
在实际操作中,我更重视中位数和百分位数。平均交付周期容易被少数超长任务拉高,也容易掩盖大多数任务的真实体验。使用第85百分位周期,可以帮助管理者看到“最慢的一批工作”是否正在拖累客户和版本计划。

3. 质量与稳定性指标库:不要用“缺陷越少”制造质量幻觉
缺陷数量是最容易被误用的质量指标。一个团队发现的缺陷少,可能是代码质量好,也可能是测试覆盖不足、验收标准模糊或问题被用户直接反馈。相反,一个重视质量的团队可能在早期发现更多问题,但线上故障更少。
质量指标应该至少覆盖“发现位置、影响程度、修复时长、线上结果”四个维度。比如,测试阶段发现的普通缺陷和生产环境发生的高优先级故障,不能在同一张排行榜上简单相加。
(1)建议重点观察的质量指标
- 缺陷逃逸率:正式发布后发现的有效缺陷,占该版本全部有效缺陷的比例。
- 严重缺陷占比:高优先级缺陷数量,占全部有效缺陷数量的比例。
- 缺陷修复周期:从缺陷确认到修复验证完成的时间。
- 变更失败率:发布后导致回滚、紧急修复或重大故障的变更比例。
- 平均恢复时长:线上问题从确认到恢复正常的平均时间。
质量指标最重要的设计原则是“团队共担、个人慎用”。发布失败往往与需求质量、测试环境、架构设计、发布流程和监控能力共同相关。将它直接扣到某一位开发人员身上,会导致团队隐瞒风险,而不是主动暴露风险。

4. 创新与学习指标库:衡量团队是否在减少未来成本
创新指标最容易变成形式主义。技术分享次数、专利数量、文档数量都可以统计,但它们未必代表团队能力提升。真正有价值的创新指标,应当能回答一个问题:这项改进是否减少了重复劳动、缩短了验证周期、降低了故障风险,或者提高了未来交付能力?
我更倾向于观察“学习行为是否进入交付流程”。例如,某次线上故障后是否完成根因分析并形成自动化防护;某类重复缺陷是否转化为测试规则;某个高频人工操作是否被工具化;某项技术预研是否在明确的时间窗口内完成了可行性验证。
(1)适合中大型研发团队的创新指标
- 自动化覆盖率:适合自动化的重复流程中,已经自动执行的比例。
- 技术债偿还率:本周期完成的高优先级技术债,占计划偿还技术债的比例。
- 实验验证周期:从提出假设到获得可用验证结论的时间。
- 重复缺陷下降率:同类缺陷在连续周期内的下降幅度。
- 知识复用率:已有组件、方案或文档被再次有效使用的比例。
创新指标不适合每月严格排名,更适合以季度或半年度观察趋势。它的价值通常存在滞后性,如果每周考核,很容易诱导团队提交没有实际作用的优化事项。
5. 组织协同与健康度指标库:识别系统性阻塞,而不是评价谁更会表达
组织健康度不是单纯做满意度调查。问卷能够发现感受,却很难解释问题发生在哪里。真正有用的健康度指标,需要把主观反馈和客观协作数据结合起来。
例如,团队反映“需求经常被打断”,系统可以进一步查看需求变更次数、评审等待时长和临时插单比例;团队反映“跨部门合作困难”,可以检查依赖任务超期率、阻塞时长和责任交接次数。这样,问卷才不会停留在情绪表达层面。
我建议将组织健康度指标分成三组:协作负担、决策效率和知识风险。协作负担看会议、等待和交接;决策效率看评审周期和未决事项;知识风险看关键模块是否集中在少数人员手中。

四、常见误区:看似数字化,实际把组织带向错误方向
1. 误区一:把任务完成率当成研发绩效主指标
任务完成率只说明任务状态发生了变化,不能说明任务是否有价值、是否按时、是否一次交付成功。为了提高完成率,团队可能会把复杂任务拆得非常细,优先关闭容易完成的事项,把高风险工作留到周期末尾。
正确做法是将任务完成率降级为过程信号,并与目标兑现率、返工率、缺陷逃逸率结合。任务关闭很快但返工率很高,说明团队可能在追求表面速度;任务关闭率一般但关键目标稳定达成,则可能说明任务拆分方式需要优化,而不是人员效率低。
2. 误区二:用代码提交次数衡量工程师贡献
代码提交次数在技术诊断中有一定价值,例如发现异常活跃或长期没有变更的模块,但它不适合用于个人排名。提交次数受到分支策略、代码粒度、重构方式和协作模式影响,同一个功能可以有一次大提交,也可以拆成多次小提交。
如果管理者确实需要观察工程活动,应当把提交数据与代码审查周期、缺陷返工、变更影响范围、自动化测试和线上结果结合。单独看提交次数,最多只能说明代码活动频率,不能说明工程价值。
3. 误区三:把工时填报得越满,代表资源利用率越高
工时数据适合用于容量规划、成本估算和项目复盘,不适合直接作为个人努力程度的证明。研发人员可能在思考架构、排查问题、等待环境或帮助同事,这些活动很难被准确切成整齐的工时块。
我见过一种典型后果:当工时填报与绩效强绑定后,成员会倾向于把时间全部填入可被认可的项目,技术债、内部支持和问题预防被隐藏。最终系统看起来资源利用率很高,实际却积累了大量不可见工作。
4. 误区四:把所有指标都做成实时大屏
实时大屏适合展示当前状态,不适合承载所有管理结论。指标刷新得越快,不代表决策质量越高。目标完成率可能按周观察,流动指标适合按天或周观察,质量和创新指标则需要按版本或季度观察。
如果把不同周期的指标同时放在一个大屏上,管理者容易把短期波动当成趋势,把尚未成熟的数据当成结论。更合理的方式是建立分层视图:日常执行看板、版本复盘看板、季度经营看板和组织健康报告各自承担不同职责。
5. 误区五:系统上线后不允许指标口径变化
指标口径稳定很重要,但研发管理本身会变化。组织从项目制转向产品制、从单体架构转向服务化、从本地交付转向云服务后,原有指标可能不再适用。真正需要稳定的是指标定义的变更过程,而不是永远不变的字段。
建议每季度评估一次指标健康度,检查是否存在刷指标、指标失真、数据缺失、责任不可控和决策价值下降等问题。指标一旦成为形式主义,就应该调整或下线。

五、专业判断逻辑:如何设计一套不会被轻易刷掉的指标库
1. 先做指标分层,再谈权重
我通常把研发指标分成四层。第一层是经营结果,关注客户、收入、成本和风险;第二层是产品结果,关注使用、留存、转化和问题解决;第三层是交付过程,关注周期、等待、吞吐和返工;第四层是能力建设,关注自动化、架构治理、知识复用和人才梯队。
绩效结论应优先使用前两层,过程指标用于解释结果,能力指标用于判断长期趋势。这样设计可以避免团队为了完成过程指标而牺牲产品价值,也可以避免只看最终结果而忽略不可控的外部因素。
| 层级 | 典型周期 | 主要使用者 | 管理用途 |
|---|---|---|---|
| 经营结果层 | 季度、年度 | 经营层、研发负责人 | 判断投入产出和战略兑现 |
| 产品结果层 | 版本、月度、季度 | 产品负责人、业务负责人 | 判断需求是否产生用户价值 |
| 交付过程层 | 每日、每周、版本 | 项目经理、研发经理 | 发现排队、返工和依赖瓶颈 |
| 能力建设层 | 季度、半年度 | 架构负责人、技术委员会 | 判断组织是否降低未来交付成本 |
2. 为每个指标增加“反刷机制”
一个指标是否可靠,不仅取决于公式,还取决于它能否抵抗人为优化。比如目标完成率需要配套目标变更记录和验收证据;周期指标需要排除等待状态和明确暂停规则;质量指标需要区分有效缺陷、重复缺陷和环境问题;自动化覆盖率需要验证实际执行率,而不是只统计脚本数量。
(1)指标设计的五个校验问题
- 指标对应的业务或研发结果是什么?
- 数据由哪个系统自动产生,是否存在手工改写空间?
- 成员能否通过拆分、延迟登记或改变状态来轻易提高指标?
- 指标异常时,是否能够定位到具体流程节点?
- 指标是否适合当前团队阶段,是否有明确的停用条件?
如果一个指标只能被解释,不能被验证,它就不适合成为强绩效指标。如果一个指标能够被自动生成,但无法被业务理解,它更适合作为运营监控指标,而不是考核依据。
3. 用“指标组合”而不是单一数字做判断
研发绩效最少需要一个结果指标、一个效率指标和一个风险指标。以版本团队为例,版本目标兑现率是结果指标,P50交付周期是效率指标,缺陷逃逸率或变更失败率是风险指标。三者一起看,才能判断团队是稳定交付、低质量赶工,还是范围过度收缩。
在个人绩效层面,我会更谨慎。个人可以承担明确的目标和责任,但不应对完全由多人共同决定的系统结果承担全部责任。个人评价应更多关注责任范围内的交付质量、问题解决、协作贡献和能力建设证据。

六、具体系统案例:以某项目管理平台搭建研发指标闭环
1. 为什么中大型企业需要“工作对象统一”
对于100人以上的研发组织,绩效指标库不能只存在于人力部门的考核模块里。它至少要连接组织、项目、产品、需求、迭代、缺陷、版本和目标等工作对象。否则管理者只能看到结果分数,看不到分数背后的工作证据。
以某项目管理平台为例,它更适合承担研发过程数据的统一入口:产品团队维护需求和版本目标,研发团队管理任务和迭代,测试团队记录用例和缺陷,管理者通过项目和目标视图查看交付结果。之后再将这些对象映射到绩效指标库,形成从目标到执行的关联。
这里需要特别说明,系统不是为了替代管理判断,而是减少管理者从多个表格中手工拼接事实的时间。管理者仍然需要解释目标变化、资源约束和外部影响,但不必再花数小时核对任务状态。

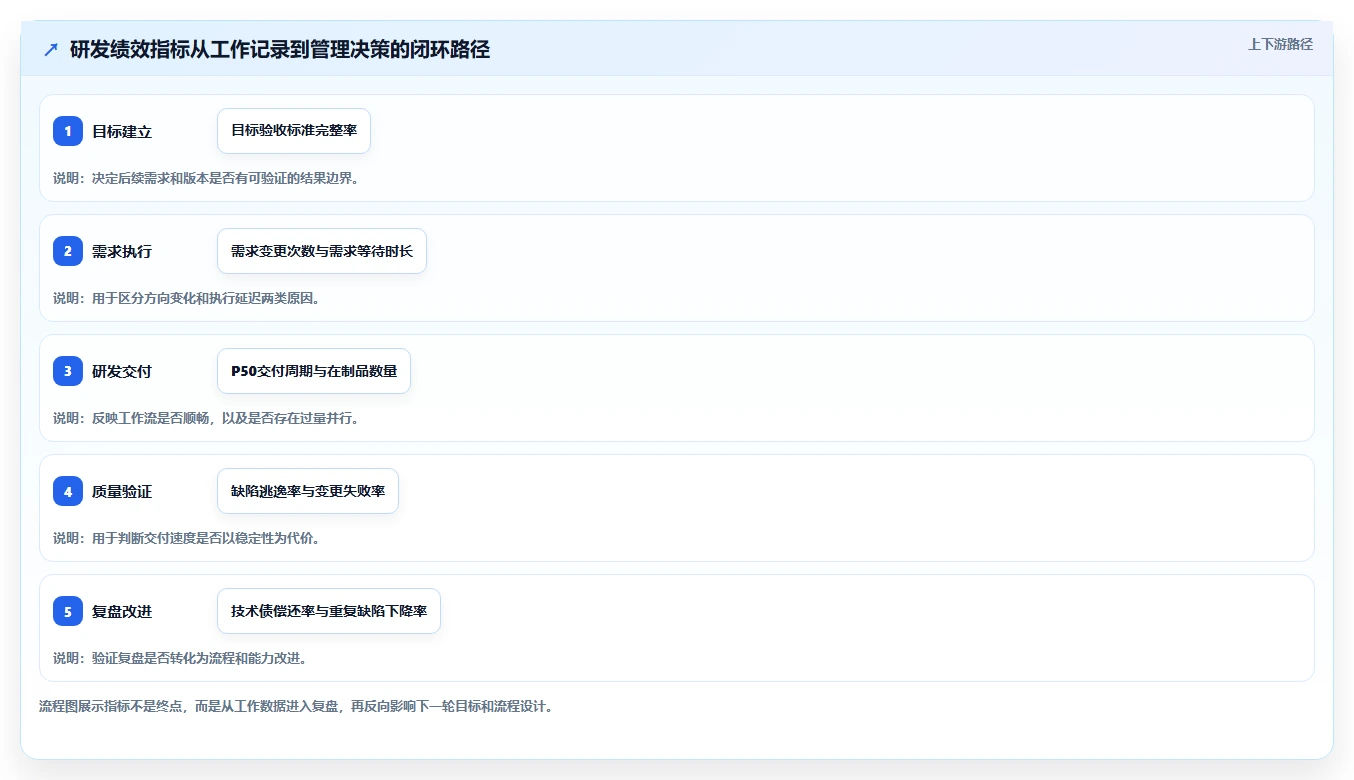

2. 一个可落地的指标数据链
我建议按照“目标,需求,迭代,任务,缺陷,版本,复盘”的链路设计数据模型。目标决定需求优先级,需求进入迭代后拆解为任务,任务产出经过测试和验收,缺陷反向影响质量指标,版本发布后再通过复盘更新目标和流程规则。
在这个链路里,每个环节都需要保留关键时间点,而不是只保存最终状态。比如需求进入时间、开始开发时间、提交测试时间、测试通过时间和正式发布时间。只有保留状态变化,系统才能计算等待时长和真实交付周期。
- 建立统一工作对象:目标、需求、任务、缺陷、版本和组织成员。
- 定义状态流转规则:明确什么叫开始、阻塞、完成、验收和关闭。
- 配置自动采集字段:记录进入、离开和转交的时间。
- 建立指标字典:写清公式、口径、周期、责任人和异常处理方式。
- 建立管理视图:按日常执行、版本复盘和季度经营分别展示。
- 设置审计和权限:确保绩效数据可追溯,敏感信息按组织权限访问。
3. 私有化部署和历史迁移为什么会影响选型
如果企业涉及源代码、客户需求、内部缺陷或研发流程数据,部署方式不是纯技术问题,而是合规、审计和业务连续性问题。某项目管理平台支持私有化部署,适合对数据边界、内网访问和权限审计有要求的中大型组织。
对于已经长期使用海外项目管理工具的团队,迁移难点也不只是导入任务。真正需要迁移的是项目层级、字段关系、历史评论、附件、状态流转、成员权限和版本上下文。如果只导入标题和状态,历史数据虽然“在系统里”,但已经失去复盘价值。
某项目管理平台支持与Jira平滑迁移,这类能力对国产替代尤其重要。迁移前应先做一个小范围试点,选择一个真实项目,验证字段映射、权限、附件、历史记录、报表口径和接口能力,再决定是否扩大范围。

4. 系统上线后的第一个月不要急着做绩效排名
新系统上线后的前四周,数据往往存在补录、字段不熟、状态不一致和历史任务迁移等问题。此时直接用数据进行绩效排名,极易把系统使用问题误判为个人表现问题。
我更建议把第一个月定义为数据校准期,第二个月用于流程纠偏,第三个月才开始将部分指标纳入正式复盘。尤其是周期、等待、缺陷和工时类数据,要先检查数据完整性和口径一致性。

七、不同情况下的行动建议:先解决主要矛盾,再扩大指标范围
1. 如果团队经常延期,优先建设流动指标库
延期团队不要先增加个人考核项,而应先分析交付周期、等待时长、在制品和需求变更。建议选择近三个版本,逐项还原需求从提出到发布的时间线,区分有效开发时间、等待时间、返工时间和审批时间。
- 需求频繁变更:先建立变更原因和影响范围记录。
- 测试阶段排队:先优化环境预约、测试资源和缺陷优先级。
- 跨团队依赖过多:建立依赖责任人、承诺时间和升级规则。
- 并行项目过多:限制在制品数量,减少多人多项目切换。
2. 如果线上故障频发,优先建设质量与稳定性指标库
线上稳定性差的团队,不宜继续用“按期发布”作为唯一主指标。按期发布但频繁回滚,说明交付速度掩盖了质量风险。此时应将变更失败率、恢复时长、严重缺陷占比和缺陷逃逸率纳入版本复盘。
同时要避免把故障责任简单个人化。建议以故障复盘为单位,追踪监控、测试、发布、架构、权限和应急预案等环节是否存在系统缺口。只有将改进项落实到下一版本,质量指标才不会沦为事后统计。
3. 如果研发与业务目标脱节,优先建设结果与目标指标库
当团队认为“业务总是在临时提需求”,业务又认为“研发做出来的东西没人用”,核心问题通常是目标层没有对齐。此时应建立季度目标、版本目标和关键需求之间的关联,并为每个目标明确验收证据。
不要一开始就要求每个需求都绑定收入。很多基础能力、合规改造和架构治理无法立即产生收入,但可以通过风险降低、成本减少、交付能力提升来体现价值。指标库要允许不同类型目标采用不同的结果证明方式。
4. 如果团队长期疲惫,优先建设组织协同与健康度指标库
团队疲惫不一定是工作量过大,也可能是频繁打断、职责不清、决策反复和隐性加班造成的。可以先观察临时插单比例、会议占用、阻塞时长、返工次数和关键人员集中度,再结合匿名访谈确认原因。
如果大量任务都依赖少数专家,短期内不应简单要求专家“提高效率”,而应安排知识转移、模块轮换和文档补齐。组织健康度建设的目标不是让每个人看起来一样忙,而是降低系统对少数人的脆弱依赖。
5. 如果团队刚开始数字化,先做最小指标闭环
数字化基础较弱的团队,第一阶段不需要配置几十个指标。建议从一个版本目标、三个流动指标、两个质量指标和一个复盘指标开始。指标少而稳定,比大而全但无人维护更有价值。
一个可执行的最小组合是:版本目标兑现率、P50交付周期、P85交付周期、平均等待时长、缺陷逃逸率、平均恢复时长、重复缺陷下降率。运行两个到三个版本后,再根据主要矛盾增加创新和组织协同指标。
八、不同情况下的取舍:系统选型不能只看功能数量
1. 标准化程度与灵活性之间的取舍
高度标准化的系统便于统一口径、快速报表和规模化管理,但可能不适合业务模式复杂的企业。高度灵活的系统可以适应不同项目,却容易形成每个团队一套字段和流程。
我的建议是把核心对象和核心口径标准化,把团队执行细节保留一定灵活性。目标、需求、版本、缺陷和交付周期应该统一;看板列名、评审方式和部分扩展字段可以按团队调整。
2. 自动化采集与人工解释之间的取舍
自动采集能够减少填报负担,但并不能替代上下文解释。比如系统可以计算需求延期,却无法自动判断延期是因为客户临时调整、技术风险暴露,还是团队估算失误。
因此,系统应自动生成事实,管理者负责补充原因。建议将原因字段设计成少量标准选项加一段简短说明,既避免完全手工填报,也避免把复杂问题压缩成一个下拉框。
3. 统一平台与专业工具之间的取舍
统一平台的优势是数据关联和管理视图完整,专业工具的优势是某一个环节可能更深。对于中大型企业,不建议简单追求“所有事情都在一个工具里”,而应判断哪些数据必须统一、哪些工具可以通过接口协同。
| 场景 | 优先考虑统一平台 | 可以保留专业工具 | 关键判断 |
|---|---|---|---|
| 需求到版本管理 | 建议统一 | 可保留设计或原型工具 | 目标、需求、版本必须可追溯 |
| 代码与构建 | 视研发基础设施决定 | 通常保留专业工具 | 提交、构建和发布状态需要回写指标系统 |
| 测试与缺陷 | 建议统一或深度集成 | 大型测试团队可保留专业平台 | 缺陷必须关联版本和需求 |
| 绩效与人力管理 | 保持数据关联 | 可保留人力系统 | 绩效结论不应脱离研发事实数据 |
4. 云端服务与私有化部署之间的取舍
云端服务通常上线快、维护成本低,适合希望快速建立流程的组织。私有化部署在数据边界、内网访问、权限管理和定制集成方面更有优势,但企业需要承担服务器、升级、备份和运维责任。
如果企业涉及敏感研发资料、严格审计要求或复杂内网环境,私有化部署的长期价值不应只用软件许可价格衡量。应同时计算数据合规风险、迁移成本、接口开发、运维人力和业务中断风险。

九、2026年落地路线图:用90天建立可运行的绩效指标库
1. 第1至15天:确定主要矛盾和指标边界
这一阶段不要急着配置系统。先访谈研发负责人、产品负责人、测试负责人、项目经理和一线成员,找出近两个季度最影响结果的问题。是延期、质量、需求价值、跨团队依赖,还是技术债?如果连主要矛盾都没有确认,后续指标一定会发散。
- 选择一个真实业务线作为试点。
- 收集近三个版本的目标、需求、任务和缺陷数据。
- 明确每个指标的定义、公式、来源和责任人。
- 删除没有决策用途的历史指标。
2. 第16至30天:完成数据模型和口径校准
将目标、需求、迭代、任务、缺陷和版本建立关联。重点检查状态流转是否足以支持周期和等待时长计算,是否存在多个“完成”状态,是否可以识别暂停、取消和返工。
此阶段最好用一批历史项目进行回放。如果系统计算出的交付周期与项目经理复盘结果差异很大,不要立刻怀疑人员填报,而应先检查状态定义和时间字段是否正确。
3. 第31至60天:运行最小闭环,不绑定个人排名
让团队真实使用一个版本周期,重点观察数据是否自动生成、成员是否理解指标、管理者是否能据此发现问题。可以进行周度复盘,但暂时不把数据直接用于奖金或淘汰判断。
这段时间最重要的产出不是一张漂亮报表,而是三类问题清单:数据缺失问题、流程设计问题和组织协同问题。系统应当帮助团队发现这些问题,而不是把问题隐藏在平均分里。
4. 第61至90天:进入正式复盘和有限绩效应用
当数据连续两个版本相对稳定后,可以将目标兑现率、质量结果和团队交付表现纳入正式绩效讨论。过程指标仍然主要用于诊断,不建议直接作为个人扣分项。
同时建立指标变更委员会或评审机制,每季度检查指标是否失真、是否被刷、是否仍然支持管理决策。指标库应该是一个持续演进的管理资产,而不是一次性配置项目。

十、结语:最好的绩效指标库,不是让人更紧张,而是让问题更早被看见
2026年的研发管理升级,真正的分水岭不在于企业是否拥有更多报表,而在于是否能把研发活动转化为可解释、可追踪、可改进的管理证据。五类指标系统中,结果与目标指标决定方向,流动指标揭示过程,质量指标暴露代价,创新指标衡量未来,组织健康度指标解释系统承载能力。
如果只能先做一件事,我建议先选择一个真实版本,完整还原从目标到发布的链路,找出延期、返工、等待和价值偏差的主要来源。不要从“我要考核谁”开始,而要从“这个系统为什么没有按预期运行”开始。
如果企业已经拥有较成熟的研发流程,可以评估某项目管理平台是否能够统一目标、需求、版本、任务、缺陷和绩效指标,并重点验证私有化部署、权限审计、历史数据迁移以及与既有研发工具的集成能力。对于需要从海外工具迁移到国产平台的团队,应先以真实项目做迁移试点,确认数据上下文不会丢失。
我对研发绩效系统的最终判断是:它不应该成为更精密的计分器,而应该成为组织的诊断仪。计分器只告诉你谁得了多少分,诊断仪则帮助你知道目标为什么偏移、交付为什么变慢、质量为什么恶化,以及下一轮应该改哪里。企业只有在这个层面完成升级,绩效指标库才真正具备管理价值。
下一步可以按照“一个业务线、一个版本、七个核心指标、九十天验证周期”启动试点。先建立可信数据,再扩大范围;先解决主要矛盾,再增加指标;先服务管理改进,再考虑绩效绑定。这样的升级速度可能不如一次性上线大系统那么显眼,但更容易真正落地,也更不容易把研发团队带向错误的行为方向。
常见问题解答(FAQ)
1. 研发团队选择绩效指标库系统时,最应该优先看哪些能力?
我正在为一个约60人的研发团队升级管理方式,发现很多系统都有指标看板,但真正能落地的并不多。我尤其担心系统只会统计提交次数、工时和延期率,最后让团队为了完成数字而牺牲代码质量,应该如何判断一个指标库系统是否值得长期使用?
我在测试多类研发管理工具时,最容易被忽略的一点是:绩效指标库系统的核心不是“能展示多少图表”,而是能不能把指标和管理动作连接起来。一个指标如果不能触发复盘、资源调整或流程改进,最终只是更精致的报表。建议把选型标准分成五层:数据接入、指标定义、口径治理、分析预警、改进闭环。
实际评估时,我会要求供应商用一组脱敏的真实项目数据演示,而不是只看演示环境里的漂亮大屏。
评估层必须验证的问题常见误区 数据接入能否连接代码、需求、缺陷、发布和工时数据只接入单一项目管理数据 指标定义能否自定义公式、统计周期和适用团队把固定模板当成标准答案 口径治理指标变更是否留痕,历史数据能否追溯同一个指标在不同团队含义不同 改进闭环异常后能否生成行动项并跟踪结果看板有人看,但没人负责改进 我会把“指标变更留痕”放在比图表数量更高的优先级。
因为研发指标一旦进入绩效场景,团队会迅速适应规则;如果管理者频繁调整公式,历史数据就失去可比性,团队也会开始优化指标,而不是优化交付。因此,真正值得选的系统通常具备三种能力:允许按角色设置不同视图,能区分团队指标与个人观察指标,并且支持指标异常后的责任分派。
对于大多数组织来说,这三点比新增十个可视化组件更有价值。
2. 研发绩效指标应该如何设置,才能避免团队刷数据?
我所在的团队过去曾把需求完成数、代码提交次数和工时利用率作为主要考核依据,结果大家开始拆分任务、增加提交频率,数据变好看了,线上问题却没有减少。我想知道,怎样设计指标组合,才能让数据反映真实的研发价值,而不是鼓励形式主义?
我实际观察过一次类似调整:当团队只考核完成需求数时,单个需求的平均规模在两个月内从约8个故事点下降到3个故事点,表面交付量上升了,但需求返工率也从12%升到21%。这不是团队突然变差,而是指标改变了大家对“完成”的定义。
我的判断是,研发绩效不能依赖单一结果指标,应该采用“结果指标、过程指标、质量约束指标”三类组合。结果指标回答交付了什么,过程指标解释为什么能否稳定交付,质量指标则防止团队通过牺牲长期质量换取短期成绩。
指标类型示例建议用途不建议用途 结果指标按期交付率、需求价值达成率判断目标是否完成直接排名个人 过程指标评审等待时长、需求流转周期定位流程瓶颈当作努力程度证明 质量约束线上缺陷率、回滚率、变更失败率防止短期透支质量脱离业务复杂度比较 一个比较稳妥的做法是设置“指标对”或“指标组”。
例如,交付速度必须和变更失败率一起观察;需求完成量必须和验收通过率、返工率一起观察;代码变更量只能作为工程活动信号,不能直接作为绩效结论。我还建议把指标分成诊断指标和评价指标。诊断指标可以帮助管理者发现问题,但不直接用于个人评价;
只有经过稳定观察、口径确认,并完成团队沟通的指标,才适合进入正式绩效流程。这样既保留数据价值,也能降低刷数行为。
3. 五大研发绩效指标库系统之间,应该如何做横向对比?
我看到很多文章会直接列出五个热门系统,但不同系统的侧重点差异很大,有的偏项目协同,有的偏研发效能,有的偏人力绩效。我不想只看功能数量,应该用什么真实场景来比较它们,才能选出适合自己组织的系统?
我不建议用“功能数量”和“市场热度”直接判断系统优劣,因为这两个维度很容易被演示效果放大。更可靠的方式是设计一套统一测试脚本,让所有候选系统处理同一批项目数据、同一组指标和同一类异常事件。我通常会准备三个场景:一个正常交付项目、一个频繁延期项目、一个线上事故较多的项目。
然后分别测试指标配置、数据追溯、跨团队比较、异常通知和复盘闭环,最后记录完成每个动作需要多少步骤。
测试场景重点观察合格表现 正常交付指标创建与周期分析业务负责人能独立完成基础配置 频繁延期瓶颈定位与责任分派能区分需求等待、开发等待和测试等待 线上事故质量指标关联与复盘能追溯变更、缺陷和发布批次 跨团队比较口径一致性与权限隔离既能横向分析,又不泄露敏感信息 在我的评估经验中,系统之间真正拉开差距的往往不是有没有燃尽图,而是能不能回答“为什么延期”。
如果只能告诉你某团队延期率高,却无法进一步拆出需求澄清、评审等待、开发阻塞和测试返工,那么这个系统更像展示工具,而不是管理工具。可以采用一个简单的加权模型:数据可靠性占30%,指标配置与口径治理占25%,问题定位能力占20%,改进闭环占15%,使用成本占10%。
对于研发规模较小的团队,可以提高使用成本和配置难度的权重;对于多事业部组织,则应提高权限、数据隔离和跨团队分析的权重。最终不要问“哪个系统最强”,而要问“哪个系统能在我的组织里持续产生可信数据”。
如果一个系统需要专职人员维护、业务负责人无法理解、研发人员也不愿意使用,那么即使功能最完整,半年后也可能只剩下月度汇报时的截图。
4. 绩效指标库系统上线后,如何判断它真的改善了研发管理?
我们以前也上线过数据看板,第一周大家都很关注,三个月后却没人再看,项目延期和线上缺陷并没有明显改善。我想给新系统设定一套可验证的成功标准,除了登录人数和看板访问量,还应该观察哪些指标?
我认为,指标库系统上线成功与否,不能用访问量单独证明。访问量只能说明大家打开过页面,不能说明团队根据数据做过决策。真正有效的判断标准,是指标是否改变了问题发现速度、决策质量和改进结果。在一个研发团队的试运行中,我会先记录上线前四周的基线数据,再用八到十二周观察变化。
重点不是追求所有指标都变好,而是验证异常是否更早被发现、责任是否更快明确、改进动作是否按期完成。
观察维度上线前基线建议目标说明 延期识别提前量约3天提升至7天以上衡量预警是否足够及时 异常到责任人确认时长约2个工作日缩短至1个工作日内衡量问题是否进入闭环 改进项按期完成率约45%达到75%以上避免复盘停留在记录层面 线上变更失败率按团队基线记录连续两个周期下降观察质量是否得到改善 我会特别关注“异常到行动项”的转化率。
比如系统识别出测试等待时间明显上升,如果会议结束后没有形成明确的负责人、截止日期和验证指标,那么这次分析几乎没有管理价值。还要防止把短期波动误判为系统成效。研发项目受版本周期、人员变动和业务优先级影响很大,至少要跨越两个完整迭代周期,并与相近类型项目进行对照。
若只是某个项目在上线后恰好进入低复杂度阶段,不能简单归因于系统带来的改善。我建议把成功标准分成三层:第一层是数据可信,确保口径稳定;第二层是管理动作发生,确保异常有人处理;第三层是业务结果改善,观察交付稳定性、质量和返工成本。
只有第三层持续改善,才能说明系统不是“多了一块看板”,而是确实改变了研发管理方式。
文章包含AI辅助创作:研发管理升级指南:2026年最受欢迎的5大绩效指标库系统解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/82780
读者评论
把任务关闭数直接当绩效确实容易失真,文中提到的目标、流动、质量三类指标结合起来更合理。尤其是等待和返工时间,很多团队以前几乎没有统计。
案例中的需求变更率31%、测试等待2.4天很有参考价值,说明延期未必是人手不足。实际落地时,指标口径和数据完整性可能比选哪套系统更难。
比较认可质量指标由团队共担的观点。若把缺陷数量简单归因给个人,成员很可能减少风险暴露。建议再补充指标异常后的复盘流程和责任边界。
