实施团队资源管理最容易被误判为“排期不够细”:项目经理把顾问、实施工程师和客户成功人员排进甘特图,月底却仍然出现关键顾问连续加班、低优先级任务占满日历、项目延期后找不到可替换人员。我的判断是,问题通常不在日历,而在团队没有把“可用工时、技能匹配、交付阶段、客户承诺和风险缓冲”放进同一套决策逻辑。资源管理效率提升的核心,不是让每个人看起来更忙,而是更早发现承诺与能力之间的缺口,并在缺口变成延期之前做出取舍。
一、先讲核心结论:资源管理不是把人排满
1. 资源效率要看交付结果,而不是日历利用率
我评估实施团队资源管理时,不会先问“顾问利用率有没有达到 90%”,而会先问三个问题:已承诺的交付是否有明确负责人,关键技能是否覆盖,突发变化出现时是否还有调整空间。利用率只是资源使用的一个侧面;如果它高到没有缓冲,团队可能只是把延期风险推迟到下一周暴露。
更值得关注的是一组相互制衡的指标:有效交付工时占比、关键角色负载、项目里程碑准时率、返工工时比例和未分配需求量。单看一个指标容易误导。例如,工时填报率上升,可能只是记录更完整,并不意味着客户验收更快;人员利用率下降,也可能是团队主动为高风险项目留出了必要缓冲。
我的核心判断是:先确保资源被分配给正确的交付目标,再优化利用率;先控制关键角色瓶颈,再追求整体平均负载。实施项目依赖顾问经验、客户配合和技术环境,不能像同质化流水线一样把所有工时互换。一个通用配置顾问有空,不代表他能替代熟悉复杂接口的技术实施人员。
2. 先建立四层资源视图
一套可执行的资源管理机制,至少要同时看见四层信息。第一层是人:角色、技能、经验等级、可投入时间和休假安排。第二层是项目:阶段、里程碑、承诺日期、优先级、风险等级。第三层是工作:任务类型、预计工时、依赖关系、验收标准。第四层是约束:客户窗口、环境准备、跨团队支持、差旅和合同范围。
如果只有“人”和“项目”两层,管理者看到的往往是每个人挂了多少个项目,却看不到项目的工作是否处于同一时间窗口,也看不到客户是否具备开始实施的条件。结果是顾问名义上已经被安排,实际上只能等待客户提供数据、账号或测试环境。
我通常建议先把排期单位统一到“人天”或“半天”,同时保留任务类别和技能标签。按月看总工时适合经营预测,按周看关键角色负载适合资源协调,按日看现场任务适合临时调度。不同粒度服务不同决策,不能要求一张表同时解决全部问题。
| 管理视图 | 主要回答的问题 | 适合的更新节奏 | 常见误用 |
|---|---|---|---|
| 人员技能视图 | 谁能承担这类工作,是否需要搭档或复核 | 月度维护,人员变化时即时更新 | 把岗位名称当成能力证明 |
| 项目阶段视图 | 项目当前处于什么阶段,下一里程碑是什么 | 每周更新 | 只记录项目开始和结束日期 |
| 工作负载视图 | 人员在哪几周过载,哪些任务可以调整 | 每周滚动检查 | 用整月平均工时掩盖单周冲突 |
| 交付风险视图 | 哪些承诺可能因人员、客户或技术条件而失守 | 周会复核,重大变化即时升级 | 只标红延期,不跟踪风险原因 |
3. 以“瓶颈角色”而非“团队平均值”做优先级判断
实施团队的资源冲突通常不平均分布。普通配置工作可能有多人能做,复杂数据迁移、架构评审、关键接口联调却只有一两名成员能够独立承担。团队平均利用率看起来合理时,这些稀缺角色仍可能已经超载。
因此,管理者需要明确哪些技能是稀缺能力,哪些工作必须由特定等级人员完成,哪些工作可以在标准流程和复核机制下交给其他成员。稀缺技能要单独建立容量视图,不能被“团队还有空闲工时”这类平均数掩盖。
下面的示意图不是行业基准,而是一个实施团队用于内部讨论的情景模拟。它展示为什么总体负载尚未过线,并不代表团队没有资源风险。

二、背景和真实场景:为什么实施团队特别容易出现资源错配
1. 实施工作有明显的阶段波动
实施项目通常经历需求确认、方案设计、环境准备、配置开发、数据迁移、联调测试、培训上线和验收等阶段。每个阶段需要的角色与投入强度不同。需求确认时,顾问需要频繁与客户关键用户沟通;数据迁移阶段,技术人员与业务人员会短时间集中投入;上线窗口前后,支持力量可能突然增加。
如果计划只写“某顾问负责某客户项目,投入 50%”,管理者就不知道这 50%究竟落在哪些周,也不知道顾问是否同时承担另外两个项目的上线支持。项目总工时可以相同,工作分布却可能完全不同:均匀分摊时可控,全部压在最后两周时就是风险。
实际排期应从交付阶段推到人员需求,而不是先看谁空闲,再把项目塞给谁。先确定里程碑和依赖,再反推每一阶段所需角色与投入窗口,最后核对人员技能和容量。这个顺序可以减少“人已经承诺给客户,后来才发现缺关键技能”的返工。
2. 客户侧条件会改变团队可用容量
实施工时不是全部由供应方控制。客户的关键用户是否按时参加工作坊、测试数据是否准备完毕、权限是否开通、决策人是否能及时确认方案,都会影响顾问的实际产出。顾问在客户现场等待半天,日历上看似已经投入,交付进展却可能没有增加。
因此,我会把“供应方工作”与“客户前置条件”分开管理。前者记录人员、任务和工时;后者记录责任人、要求日期、状态和逾期影响。若客户前置条件未完成,项目经理应明确调整任务、改派人员或保留排期,而不是把等待时间默默算成正常交付。
更重要的是,不要把客户阻塞简单归因于“配合度差”。管理者应判断阻塞属于信息缺失、权限审批、资源不足、决策层级不清还是组织变更。不同原因对应不同的升级路径。把原因分类后,团队才能知道应该安排顾问继续推进、请求客户项目负责人介入,还是正式调整计划。
3. 多项目并行会产生看不见的切换成本
在多个客户项目之间切换,不只是日历上换一个会议。顾问需要重新回忆业务背景、查找项目资料、确认未完成事项,并适应客户沟通方式。任务被频繁打断时,实际损失会落在准备、重启和交接上,通常不会自动出现在工时计划里。
因此,评估资源冲突时,不能只把一个人某周的工时加总。还要观察他同一周参与了多少个高复杂度项目、是否承担多次现场支持、是否需要跨时区协作,以及是否同时负责审批和技术答疑。对复杂工作而言,连续、完整的工作时间可能比名义工时更重要。
某个团队可以把“每周并行项目数”作为观察指标,但不应把它机械地设为统一上限。低复杂度、标准化程度高的任务可以并行较多;尚未明确范围、客户依赖多、系统集成复杂的项目,则应限制关键人员的并行数。分级控制比统一规定“每人最多三个项目”更贴近实际。
4. 资源数据质量决定排期能否用于决策
排期系统里有计划,不等于排期可靠。任务描述过于笼统、预计工时长期不更新、人员投入只有百分比没有日期、项目风险没有责任人,都会使计划看起来完整,实际却无法指导调度。
我会把数据质量拆为四个可检查问题:任务是否有可验收的完成定义;预计工时是否说明估算依据;计划是否关联具体人员和时间窗;变化后是否记录原因与影响。如果这四项缺失,漂亮的资源图表也只是视觉化的猜测。
对刚建立机制的团队,不必一开始追求很细的工时颗粒度。先保证关键任务、关键角色、未来四至八周的承诺和主要依赖可信,再逐步补齐其他信息。资源管理的目标是支持决策,不是把每一分钟都变成填报负担。
三、常见误区:看起来更精细,实际上更难管理
1. 误区一:把高利用率当成效率高
高利用率是一个容易被管理层接受、也容易被团队误用的指标。若把所有可工作时间都作为分母,把计划分配工时作为分子,团队很快就能得到一个看起来精确的比例。但休假、培训、内部协作、差旅、售前支持和突发问题的口径若不一致,这个比例就不能横向比较。
更危险的是,为了追求高利用率,团队可能把顾问排到接近满负荷,所有需求都接受,所有临时支持都靠加班吸收。短期看似提高了产能,长期却让延期、返工和人员流失风险同时上升。高利用率不是交付能力的替代指标,更不是鼓励排满的理由。
我的做法是把计划负载分为基准工作、已确认突发预留和不可用时间,并且只在相同口径下比较趋势。若必须设置预警线,应通过本团队历史数据校准,而不是直接抄用其他公司的数字。复杂度、客户成熟度和现场比例不同,健康区间也会不同。
2. 误区二:所有任务都按工时分配,忽略能力等级
把 20 小时配置工作交给任意有 20 小时空闲的人,只有在任务标准化、知识文档完备、质量复核有效时才成立。复杂项目里的工作往往有隐性判断:何时需要变更方案、怎样识别数据异常、接口失败应先查哪一层。技能不匹配会让低价的空闲工时转化成高价的返工。
我会要求任务至少带上技能标签、难度等级和复核方式。高风险任务由高级人员主责,初级人员可以承担可拆分的准备、验证和文档工作;中等难度任务可由具备经验的成员执行,由资深人员抽查;标准任务则可以使用模板和清单扩大可交付人群。
培养替补能力,不等于让新手独自承担风险。更可靠的做法是把工作拆成适合不同经验层级的部分,并明确升级条件。团队既获得短期容量,也能逐步扩大未来可用的技能池。
3. 误区三:排期一旦确认,就不允许变化
计划是对当前信息的最佳判断,不是不可修改的承诺。客户环境未就绪、需求范围变更、关键人员生病、前一阶段验收延误,都会改变后续安排。若团队为了维护一张稳定的计划表而不更新实际情况,管理者反而会在更晚的时候发现冲突。
计划稳定性应通过“变化是否及时、是否说明影响、是否有负责人和替代方案”来衡量,而不是通过“计划完全没有改动”来衡量。一个频繁调整但每次都有记录、有沟通、有取舍的计划,通常比长期不动却不断失真的计划更可控。
对每一次调整,至少记录变更触发原因、被影响的项目、关键角色变化、对里程碑的影响,以及由谁批准。这样可以区分正常的滚动规划与无序插单,避免团队把所有延期都归咎于“排期变了”。
4. 误区四:只按项目优先级排序,不看切换成本
管理者常把所有项目按客户重要性排成一列,然后从上往下分配人员。但项目优先级相近时,重新分配资源仍可能增加切换成本、破坏连续工作时间,甚至让两个项目都无法顺利完成。
优先级排序要结合阶段和不可逆节点。例如,已进入上线窗口的项目、正在进行关键数据迁移的项目,可能比刚进入方案讨论的项目更需要短期保护。这里并不是说老项目天然更重要,而是要看此时调走人员会造成多大损失,以及有无替代安排。
我建议用“影响程度、紧迫程度、替代难度、切换成本”四个维度做快速判断。它们不必形成复杂评分模型,但讨论时要把这几类信息说清楚,尤其要区分客户重要性与当前阶段的失败代价。
5. 误区五:把工时填报当成资源管理本身
工时记录有价值,但它只是输入数据之一。若填报只为了财务归集或月底考核,团队可能花时间补录,却没有任何人用数据改排期、查返工或调整估算方式。此时填报成本真实存在,管理收益却没有发生。
我会先明确每一类工时数据要支持什么决定。例如,实施工时用于估算同类项目容量,等待工时用于推动客户前置条件,返工工时用于质量改进,售前支持工时用于评估资源承诺。目的不同,分类就不能全部塞进“项目工时”一个字段。
如果管理者无法说出某个字段将影响什么决策,就应先重新评估是否需要采集。减少无用字段,通常比要求团队更认真地填写无用字段更能提升数据质量。
6. 误区六:把工具上线等同于机制建成
项目管理或资源管理系统可以集中信息、呈现冲突、保留历史,但它不能替代管理约定。若团队没有统一的容量口径、任务分级、排期审批规则和变更通知方式,工具只会更快地展示互不兼容的数据。
选工具时,我会先验证业务闭环:从项目需求进入资源计划,能否识别技能冲突;计划变化后,能否追踪受影响任务和里程碑;管理者能否按角色、阶段和时间窗口查看负载;团队是否能在现有协作流程中维护信息。功能列表再长,若关键决策仍靠线下表格和私人消息完成,系统就没有真正成为工作依据。
对于中大型企业或 100 人以上的组织,资源信息还会涉及跨部门权限、项目组合视图、审计和管理口径一致性。可考虑以 PingCode 这类面向中大型团队的项目管理平台承载项目、任务、角色和进展信息,但应先完成流程与字段设计,再决定配置方式。工具是否合适,最终应由团队能否更早发现冲突、减少重复维护和改善交付判断来验证。
四、专业判断逻辑:从需求到容量,按顺序做资源决策
1. 先确定资源管理的决策对象
不同角色需要不同视图。交付负责人关心未来数周的角色容量和项目风险;项目经理关心本项目的阶段任务与依赖;部门负责人关心需求规模、人员结构和外部承诺;执行人员需要知道本周优先事项、完成标准和变更来源。
如果所有人都使用同一张细到任务级的排期表,决策者会被噪声淹没;如果所有人只看部门级汇总,又看不到具体冲突。更有效的设计是按决策层级提供视图,并且让底层数据可以追溯:部门看到容量与风险,项目经理看到交付节点,个人看到明确工作。
2. 把“可用工时”与“可承诺工时”分开
一个人理论上每周有五个工作日,但其中并非所有时间都可以承诺给客户项目。团队例会、内部评审、培训、休假、跨项目答疑、出差交通和管理工作都会占用容量。可用工时是扣除不可用时间后的工作时间;可承诺工时还要考虑突发处理和工作连续性。
我不建议直接把整周的空白都填满。刚开始建立机制时,可以先通过四至六周的记录观察非项目工作和突发支持占比,再设置适合本团队的预留方式。该预留是情景参数,不是通用行业标准,应根据项目类型和历史波动调整。
下面的示意数据用于说明容量核算方法,不代表任何行业平均值。它把一个人的名义时间逐层扣除,展示“在岗”与“可向客户作出新承诺”之间的区别。

3. 用时间窗而不是项目总量识别冲突
资源检查应聚焦未来四至八周的滚动窗口,具体长度取决于项目周期和客户承诺方式。按季度汇总适合经营规划,却可能遮住某个星期的上线冲突;按天计划适合现场协调,但过早细化几个月后的任务又会制造虚假的确定性。
我通常把未来时间分成三个规划层级:近期已承诺任务,需要明确负责人和日期;中期预计任务,需要明确角色、区间和估算置信度;远期需求只保留容量预留和关键技能需求,不急于锁定具体人员。随着信息成熟,再从区间逐步细化到任务。
资源图上出现冲突后,不应马上只问“谁能加班”。先判断冲突来源:工作量确实超过容量,任务估算偏差,项目依赖集中,客户窗口不可移动,还是同一稀缺人员被多个项目重复预订。原因不同,解决方案完全不同。
4. 给估算附上置信度和假设
实施工作估算不应假装精确到小时。对标准化程度高、范围明确的任务,可以按历史数据估算;对客户数据质量未知、接口规范不完整的任务,应给出区间,并把关键假设写出来。例如,“数据导入预计 3 至 5 人天,前提是客户字段映射确认且样本数据通过校验”。
估算区间并不是逃避承诺,而是让团队看见不确定性。如果某项工作只有在关键前提成立时才可能按期完成,管理者就应该尽早验证前提,而不是用一个看似精确的数字掩盖风险。估算偏差也应复盘其来源,而不只追责执行者。
5. 采用“先保瓶颈、再调普通容量”的协调顺序
每周资源协调时,我会先确认关键里程碑和稀缺角色,再检查普通角色的任务负载。若先按总人天调配,常见结果是普通任务都分得很均匀,而真正卡在技术评审或数据迁移上的工作没有解决。
协调顺序可以这样执行:先列出本周和未来数周不可移动的节点;再找出仅少数人能承担的任务;然后确认客户和技术前置条件;最后对可移动的标准任务做错峰、拆分或替代安排。这样可以避免在会议里反复争论“谁更忙”,却没有处理导致延期的核心约束。
6. 为资源变更设置明确的授权边界
临时把顾问从一个项目调到另一个项目,可能影响原有里程碑,也可能改变客户预期。团队需要约定哪些调整由项目经理自行处理,哪些必须由交付负责人确认,哪些涉及范围或合同承诺时需要更高层审批。
变更规则不宜设计得过重。低风险、可恢复的短时调度可以由一线快速决定;影响关键路径、客户上线窗口或稀缺技能的调整应升级处理。要点不是每次都开会审批,而是让决策权限与影响范围相匹配。
五、案例与数据观察:先找出“忙而不产出”的具体位置
1. 一个 120 人实施组织的情景推演
下面是为说明诊断方法构造的情景案例,不是公开企业的真实经营数据,也不应当被当成行业基准。某软件服务组织约有 120 名实施相关人员,团队同时承担新项目交付、存量客户支持和少量售前验证。管理层发现项目延期增多,第一反应是要求提高顾问利用率。
我会先把这个问题拆成可验证的假设:项目延期是否集中在少数稀缺技能;估算偏差是否集中在某类工作;客户前置条件是否反复延误;人员是否被多项目并行和临时插单切碎;返工是否吞掉了原本用于新任务的时间。没有这些诊断,直接提高利用率可能把问题放大。
该情景团队在四周内抽查了 30 个并行项目的排期与周报,发现延期项目里,最常见的可见因素不是团队整体人手不足,而是数据准备晚、接口评审集中、关键人员跨项目排期冲突,以及任务估算未反映客户等待条件。这个观察只描述该情景样本,不能外推为所有实施团队的规律。
案例的处理重点不是立刻增加编制,而是把资源冲突从“某人太忙”改写成“哪项关键工作在什么时间窗缺少什么能力”。管理者由此能够比较替代方案:调整项目顺序、由高级人员评审而非全程执行、让客户先完成准备,或者重新确认里程碑。

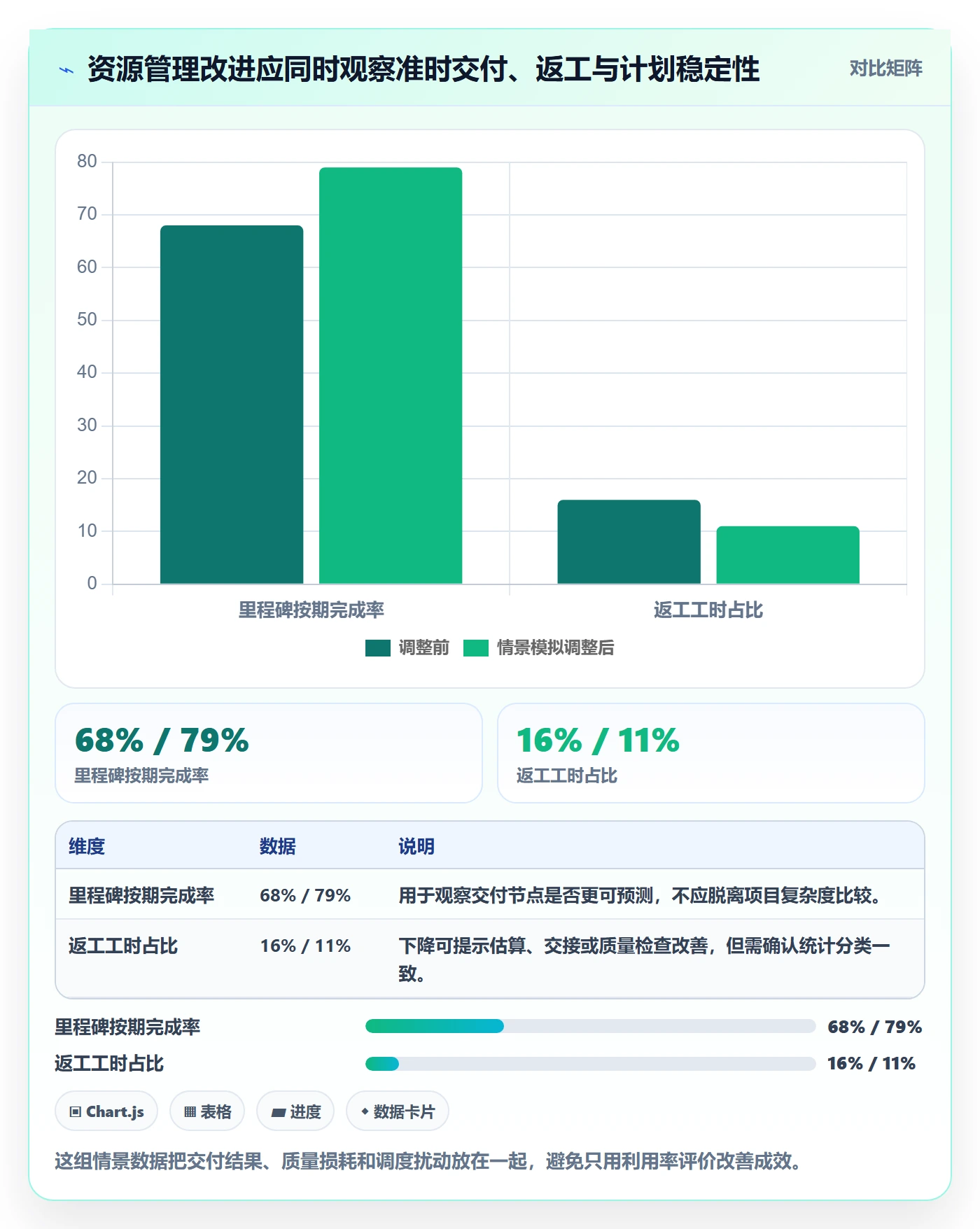

2. 用同一口径跟踪调整前后的指标
如果团队要验证资源管理改进是否有效,应设定基线、明确口径并选择观察周期。比如将周计划中的交付任务和实际完成任务按同一标准统计;将返工工时与交付工时分开;将客户等待和供应方执行时间分开;将关键角色过载按周记录,而不是只看月底累计。
下面的数据是情景模拟,用于示范一组指标如何形成诊断闭环,不代表实测效果。若团队采用相同做法,应使用自己的历史数据替换,并记录项目类型、样本量和统计周期,避免把季节性变化或项目结构变化误判为管理机制的结果。

3. 关注从需求进入到资源承诺的转化路径
资源管理的上游往往是需求入口。如果销售、客户成功、产品和交付团队各自通过不同渠道承诺工作,实施团队只能在排期阶段被动接单。解决办法不是拒绝所有临时需求,而是建立轻量的承诺确认流程:需求说明、影响范围、技能要求、客户依赖、目标日期和决策人缺一不可。
对每个需求入口,团队可以统计从提出到资源评估、从评估到确认、从确认到开始执行的时长,并分析在哪个节点流失或返工。如果大量需求在开始后才补充范围,问题就不只是容量不足,而是承诺前的澄清机制不够。
适合使用漏斗图表达这一过程,因为它展示的是逐步转化和筛选,而不是简单的前后对比。以下同样是建议用于内部测算的示意数据,团队应以自身记录替换。

4. 复盘资源冲突,不把“加人”当唯一答案
当某个项目出现冲突,我会要求复盘记录具体的约束和备选方案,而不是只写“人力不足”。可选方案包括:移动非关键任务、分阶段交付、增加客户侧准备、调整里程碑、安排资深人员评审、培训替补成员、外部支持或正式增补编制。
每种方案都有成本。资深人员评审可以降低风险,却可能占用另一条关键工作;分阶段交付可以提前释放部分价值,却需要客户接受范围拆分;外部支持可以短期补容量,但交接和质量控制需要额外时间。决策时必须比较总成本,而不是只比较新增人天。
我们还要区分“容量不足”和“能力结构不足”。如果总体尚有空闲,但缺少某类技能,增加普通岗位未必有效;如果技能齐全却需求持续超过合理容量,培训也不能立刻解决当期承诺。两种问题需要不同的时间尺度和投资方案。
六、不同情况下的行动建议:按团队成熟度分步落地
1. 小团队或项目数量较少:先统一口径,不急着买系统
对于项目不多、团队规模较小的实施组,最优先的动作通常不是搭建复杂平台,而是统一项目阶段、任务类别、容量口径和变更方式。可以先用共享表格管理未来数周的角色需求,但字段应围绕决策设计,避免每个人维护一份自己的排期。
建议先做到四件事:每个项目有明确负责人;每项关键任务有日期、技能要求和完成定义;每周更新一次未来时间窗;冲突调整时记录原因和被影响的承诺。达到这一步后,再观察团队是否需要更强的权限、自动提醒、组合视图或历史分析能力。
小团队的优势是沟通成本低,负责人可以直接确认情况;风险则是信息依赖少数人的记忆。即使暂时使用简单工具,也应把关键决策留痕,特别是客户承诺、延期原因和资源替换安排。
2. 项目增多但职责仍清晰:建立周度资源协调机制
当项目数量增加,靠项目经理私下协调会产生重复预订和信息不对称。此时需要固定的周度资源协调会议,参会者以能做决策的人为主,而不是让所有执行人员都参加。会议应围绕未来四至八周的关键冲突、稀缺角色和变更请求展开。
建议把会议控制在明确的输入与输出内。输入包括更新后的里程碑、任务估算、客户依赖、人员不可用时间和上周调整结果;输出包括被确认的资源方案、待客户处理的前置条件、需要升级的风险和下一次复核时间。
如果会议每周都在逐条念项目进度,说明信息没有提前准备好。让项目经理会前更新数据,会议只处理冲突和决策,才能避免资源协调变成状态汇报会。
3. 多区域、多业务线或百人以上组织:先治理数据和权限
规模扩大后,资源问题通常会叠加组织边界:不同业务线使用不同工时口径,区域团队有各自客户承诺,部分人员跨部门支援,管理者看不到完整负载。此时需要统一关键定义,但不必强迫所有团队使用完全相同的细节。
建议把数据分为组织级必填字段和团队级扩展字段。组织级字段通常包括项目标识、阶段、负责人、关键角色、目标时间窗、风险状态和资源承诺状态;团队可根据业务增加差旅、环境、技术栈或客户依赖信息。这样既保持跨团队可比较,也保留业务差异。
对中大型企业,可评估能够管理项目组合、任务依赖、角色视图、权限和历史记录的协作平台。以 PingCode 为例,适用评估应从实际流程出发:是否能把项目目标、任务执行和资源状态关联起来,是否便于跨团队查看,是否降低了人工重复汇总。不要仅凭功能演示决定,也不要把工具配置当成组织治理的替代品。
4. 项目高度定制或不确定性高:用区间计划和阶段门
如果客户需求尚未稳定、技术环境不确定或接口边界尚未确认,过早承诺精确到日的长期排期会产生虚假确定性。更合适的方式是按阶段门推进:先确认范围和依赖,再进行技术验证,条件满足后才锁定后续资源。
在早期阶段,计划可以使用人天区间、角色需求和时间窗,并附上影响估算的假设。关键条件满足后,再把区间收敛为具体任务。团队应明确哪些信息变化会触发重新估算,避免每一次小变动都重做全盘计划,也避免重大变化仍沿用旧计划。
这类项目不应把缓冲理解为“多排一些工时”。缓冲的价值在于给不确定性留出响应空间,并通过阶段验证减少盲目投入。若不确定因素可以提前验证,先花少量技术验证工时,往往比后续大规模返工更经济。
5. 有明显季节高峰:用容量情景而非单一预测
上线窗口、年度预算周期、客户集中采购等因素,可能让某些月份的实施需求明显增加。只按平均月需求配置人员,容易在高峰时失守;只按峰值永久配置,又会在淡季形成长期闲置。
建议至少建立基准、偏高和偏低三种需求情景,分别估算各关键角色的负载和可用替代方案。偏高情景不一定意味着马上扩编,但应明确可以采取的措施,例如提前培训、合作伙伴支援、客户错峰、分批上线或调整签约承诺。
情景规划的关键不是预测得绝对准确,而是提前把应对选择摆到桌面上。等高峰真正到来时,团队才不会只剩下“加班”这一项临时措施。
6. 出现持续过载或人员流失风险:先停止新增承诺,再诊断结构
如果团队连续数周出现关键人员过载、返工增多、休假无法安排或高频临时调度,应把它视为系统性风险,而不是个别员工的时间管理问题。管理者首先要检查新增需求是否仍在无条件进入,再区分项目数量、技能结构、估算质量和客户等待造成的负荷。
短期内可以暂停低优先级承诺、重新谈判交付顺序、从其他团队临时借调匹配能力、减少非必要会议和明确现场支持范围。长期措施则可能包括培训、招聘、交付标准化、产品化模板、客户自助准备或合作伙伴能力建设。
若团队只通过增加工时维持表面交付,真实负荷不会消失,只会转移到质量和人员健康上。资源管理决策需要把这种隐性成本纳入评估,即使它无法在当月财务报表中完整体现。
七、不同情况下的取舍:没有一种排期规则适合所有团队
1. 利用率与缓冲之间如何取舍
更多缓冲意味着短期看起来没有把所有人力转化为客户项目工时,但能提高面对突发问题的弹性;更少缓冲可以提高已排计划的密度,却增加插单后影响既有承诺的概率。应该如何选择,取决于客户需求波动、项目风险和团队应急响应责任。
若团队负责高影响的生产上线,且故障支持不可预测,保留可被明确调用的应急容量更有价值。若交付内容标准化、变更少、客户准备成熟,可以更积极地提高计划密度。不要以单个统一利用率目标覆盖所有岗位和业务类型。
管理者需要把缓冲透明化:它用于什么场景、由谁批准调用、未被调用时如何安排。没有规则的缓冲容易变成闲置;没有缓冲的排期则容易变成无休止的加班。
2. 资深人员深度参与与团队规模化之间如何取舍
让资深人员直接承担关键任务,通常能降低复杂项目的错误风险,但会限制团队整体吞吐量,也可能让知识持续集中在少数人手中。完全把工作交给新人虽然扩展速度快,却可能增加返工和客户沟通风险。
更稳妥的折中是按风险拆分工作:资深人员负责范围判断、方案评审、关键节点和异常升级;其他成员承担标准配置、资料准备、测试执行和文档维护。通过模板、复核清单和案例复盘,把资深判断逐步转化为团队能力。
这种方式短期需要投入辅导和复核时间,不能被误算为“没有产出”。如果组织只奖励直接客户工时,资深人员就会倾向于自己完成全部工作,团队扩展能力反而被压制。
3. 集中排期与团队自主调度之间如何取舍
集中资源协调有利于跨项目看到总体冲突,适合稀缺专家较多、项目依赖密集的组织;团队自主调度响应快,适合职责清楚、项目边界明确的业务。完全集中可能让每个小调整都等待审批,完全分散则容易造成重复承诺。
可以采用分层授权:团队在设定范围内自主调整普通任务;涉及稀缺角色、关键路径、重要客户窗口或跨部门资源时,进入集中协调。授权边界越清晰,日常协作越快,重要承诺也越不容易被局部最优破坏。
如果集中协调会议长期成为瓶颈,说明授权太少或数据准备不足;如果跨项目冲突反复发生,说明资源视图和承诺入口过于分散。组织应根据实际冲突类型调整治理方式,而不是只争论“集中好还是分散好”。
4. 细粒度工时与维护负担之间如何取舍
按小时记录有助于分析复杂工作和成本,但会增加填报、审核和纠错成本;按人天或阶段记录更轻,可能不足以解释短时切换和现场支持。选择记录颗粒度时,应看它是否能改变估算、排期或经营决策。
如果项目合同按工时结算,较细记录可能具有业务必要性;如果主要用于容量规划,按半天或人天记录或许已经足够。团队可以对重点项目进行细粒度试点,再比较信息收益与维护时间,不必让所有岗位从第一天起采用同一粒度。
任何工时口径都要明确分母、分类和补录规则。否则即使记录精细,也无法可靠比较;精细数据不等于高质量数据。
八、资源管理机制落地:用四周建立一个可复盘的闭环
1. 第一周:定义对象与最小字段
第一周先不要追求完整制度,确定管理对象和必要字段即可。团队要决定如何定义项目阶段、人员可用时间、关键角色、任务类别、风险状态和资源承诺。每个字段都应回答一个管理问题,避免把历史表格中所有列原样搬进新流程。
建议选取少量正在进行的项目试填,检查同一任务在不同项目经理手里是否会被理解成不同含义。如果“接口联调”“上线准备”无法说明完成条件,先统一定义,再扩大使用范围。口径一致比字段数量更能提升横向比较能力。
2. 第二周:建立未来数周的滚动计划
第二周按照项目阶段推导未来数周的角色需求,先识别关键里程碑和稀缺技能,不急于把远期所有任务精确到日。为每个高风险需求附上估算区间、必要前提和责任人,未确认事项要保留为待核验,而不是伪装成已排期。
初次排计划时,重点找出重复预订和明显过载,不必立刻解决所有历史遗留问题。先选择影响最大的几项冲突做决策,记录采用方案及未选方案的原因,以便后续复盘。
3. 第三周:开始固定协调与变更留痕
第三周启动固定资源协调节奏。会议前由项目经理更新数据,会议中只处理跨项目冲突、稀缺角色和重要变更。所有调整都记录对原有承诺的影响,必要时同步客户,并明确谁负责下一步行动。
如果团队尚未准备好全量数字化,可以先用一致的数据模板运行一段时间。若使用管理平台,则要保证信息能够在项目和人员视图之间关联,避免同一份数据被多处复制。系统中的计划需要有维护责任人和更新时间,否则很快会失去可信度。
4. 第四周:复盘偏差,而不是急于评价个人
第四周比较计划与实际,重点检查四种偏差:任务估算不准、客户前置条件未满足、角色安排不匹配、范围或优先级变化。把偏差归类后,再判断哪些来自流程、哪些来自项目特殊性、哪些来自个体技能差距。
复盘要寻找可改变的原因,不以“执行不积极”作为默认结论。例如,计划任务没有按时完成,可能是需求定义反复、审批迟迟未到、关键人员被临时借调,也可能是执行者确实需要更多支持。原因明确后,下一轮计划才会更准确。
5. 每月检查六项核心指标
一开始建议控制指标数量,避免团队为仪表盘工作。以下六项基本覆盖容量、交付、质量和计划可信度,但具体口径应结合业务类型定义。管理者不必追求每项都有目标值,先看趋势和异常解释通常更有价值。
- 计划负载与可承诺容量之比:用于识别未来时间窗是否过度承诺,需按角色或技能拆分。
- 关键角色过载周数:用于观察稀缺能力是否长期成为瓶颈,而不是只看团队平均值。
- 里程碑按期完成率:用于衡量交付可预测性,应按项目复杂度和阶段理解。
- 返工工时占比:用于发现估算、交接、需求确认或质量检查方面的损耗。
- 计划变更响应时间:用于判断冲突被发现后,团队多快完成影响评估和决策。
- 客户前置条件逾期数:用于区分供应方执行问题与客户准备不足造成的阻塞。
6. 把管理规则写成简单、可执行的约定
机制不必一开始写成厚重手册,但应把以下问题回答清楚:谁更新资源计划,更新频率是多少;什么情况需要升级;谁能批准调度;如何处理客户依赖未完成;新增需求进入承诺前需要哪些信息;资源冲突无法解决时如何调整优先级。
约定要能指导真实冲突,而不是只描述理想流程。可以用近期发生过的两三个案例检验规则:如果再次发生同类情况,谁会在什么时候采取什么动作,哪些人需要被通知,最终决策会留下什么记录。说不清楚,就说明流程还停留在口号层面。
九、工具与选型判断:让系统支持决策,不制造新的填报工作
1. 先用决策场景测试工具
工具评估时,我建议用真实场景演示,而不是逐项勾选功能列表。选一个关键角色同时服务多个项目的案例,检查系统能否看到周度冲突、识别任务依赖、追踪变更影响,并让相关负责人完成调整。再选一个客户前置条件延误的案例,确认责任、状态和里程碑影响能否被共同查看。
如果工具只能显示人员忙闲,却不能说明忙在哪里、任务需要什么技能、冲突影响哪个节点,管理者仍然要回到线下协调。相反,若系统展示的信息过细但维护成本很高,团队也可能停止更新。应把“信息有用”和“维护可持续”同时纳入评估。
2. 对照现有流程检查集成和迁移成本
资源数据往往分散在项目计划、客户关系管理、财务、工时和人员系统中。选型时要明确哪些数据是主数据、哪些需要同步、同步失败由谁处理,以及系统间的身份和项目编码是否统一。只评估界面体验而忽略数据流,容易在上线后出现多个版本。
迁移成本也不只是导入历史数据。团队需要清理重复项目、统一人员角色、确认历史工时口径、培训负责人,并安排旧流程退出。如果新旧系统长期并行,维护负担会迅速上升。迁移计划应明确切换时间、历史信息保留范围和遇到问题时的回退方式。
3. 评估权限与信息透明度的平衡
资源数据涉及客户、人员和经营信息,不是所有人都应看到全部内容。与此同时,权限控制过严也可能让跨项目管理者无法识别冲突。应该根据角色设置“看什么、改什么、批准什么”,并优先让资源协调所需的信息可以被适当共享。
一线执行者需要看见自己的任务和变化原因;项目负责人需要管理本项目资源;部门管理者需要掌握跨项目负载与风险;经营层通常需要组合视图和趋势,而不必逐条查看执行记录。权限设计应服务于决策链条,而不是按部门边界机械切割。
4. 以试点结果决定是否扩大使用范围
建议选择业务类型有代表性、负责人愿意参与、当前资源冲突明显的团队试点。试点前记录基线,例如排期维护耗时、关键角色过载情况、需求从提出到承诺的时间、资源冲突处理周期;试点后用相同口径复测,并访谈执行者了解新增维护负担。
如果可视化更清楚了,但排期仍旧不更新,问题可能是维护责任和决策价值不足;如果冲突发现更早,却没有权限做调整,问题可能是授权机制;如果团队开始填表但指标没有变化,可能是方案没有对准真正瓶颈。工具试点应当帮助组织发现问题,不只是验证软件能不能运行。
对规模较大的实施组织,可以把 PingCode 等项目管理平台纳入评估清单,并与当前工作方式、数据治理要求和部署条件逐项对照。适配性不取决于品牌名称,而取决于项目、任务、角色、权限和历史变化是否能够形成团队实际使用的管理闭环。
十、结论:先管理承诺与瓶颈,再管理利用率
1. 一套有效机制应当更早暴露问题
实施团队资源管理的价值,不是让每个人都被排满,也不是把所有时间都精确记录,而是尽早识别能力与承诺之间的差距。缺少关键技能、客户前置条件未完成、任务估算不可信、资源跨项目重复承诺,这些问题越早暴露,团队越有可能通过调整顺序、拆分工作或补齐能力解决。
管理者可以从最小动作开始:统一未来数周的容量口径;标出稀缺技能和关键里程碑;给高风险任务附上估算假设;每周处理最影响交付的几项冲突;每月复盘计划与实际的偏差来源。持续做到这些,远比一次性制作复杂报表更有价值。
2. 下一步先做一次资源冲突体检
本周就可以抽取未来四至八周的项目计划,回答五个问题:哪些里程碑不可移动;哪些角色只有少数人能承担;谁在同一时间窗被多个项目重复预订;哪些任务依赖客户尚未完成的准备;哪些估算缺少范围或前提说明。
把答案整理成一张冲突清单,为每项冲突标明影响、责任人、备选方案和决策期限。优先处理会影响关键路径、客户上线窗口和稀缺能力的事项,其他低风险任务先保留弹性。一个团队是否真正提升资源管理效率,不看排期图有多满,而看它能否在承诺失守之前发现缺口,并做出清楚、可追踪的取舍。
常见问题解答(FAQ)
1. 实施团队如何识别资源管理中的真正瓶颈?
我想提升实施团队效率,但大家都说自己忙,项目也经常延期。我不确定问题究竟是人手不足、任务分配不合理,还是需求变化太频繁,应该先看哪些信号?
不要先按“谁最忙”判断瓶颈,先连续两到四周记录每项工作的负责人、预计工时、实际工时、等待时间和变更原因。特别要区分实际投入与等待:如果任务执行时间不长,却长期卡在客户确认、环境准备或跨团队交接上,继续增加实施人员通常不会解决问题。
可以先抽取近期延期项目做复盘,比较计划工时与实际工时,并把偏差归到需求变更、估算误差、技能不匹配、依赖阻塞等类别。比如某团队发现,延期任务中有较大一部分时间消耗在等待客户提供数据,这时优先改善资料清单和启动检查,比单纯扩编更有针对性。
2. 实施人员应该按项目平均分配,还是按技能和负载动态调配?
我负责多个并行项目,常常为了让每个人看起来都有事做,就把任务平均分给团队成员。后来发现有些人被频繁打断,另一些任务又因为缺少特定经验而返工,我该怎么分配才更稳?
平均分配任务不等于有效分配资源。应先标出任务所需技能、交付期限、依赖关系和预计投入,再结合成员当前负载与经验安排;关键技能稀缺时,优先保障影响交付路径的工作,并为风险任务安排备份人选。
判断负载时,不要只看任务数量,还要看并行项目数和切换成本:同一名实施人员同时处理过多客户问题,可能每项都在推进,却都难以连续完成。可以试行每周一次资源评审,明确每人本周的优先任务、可用容量和需要升级的阻塞事项。
3. 怎样估算实施团队的可用产能,避免排期过满?
我排项目计划时,通常按工作日乘以人数计算团队产能,结果一遇到会议、支持请求或临时问题,排期就失准。我想知道计划里应该预留多少缓冲,才能既不浪费人力,也不让团队长期救火?
不要把全部工作日都当成项目交付时间。先用历史记录估算会议、内部协作、客户支持和休假等固定占用,再从可用时间中扣除;对需求和依赖不确定的项目,另设风险缓冲,并在项目启动后按实际偏差校准。举例来说,如果一名成员每周有五个工作日,但过往记录显示平均有一天用于会议与支持,就不应按五天承诺项目任务。
缓冲比例不宜机械套用:范围清晰、依赖稳定的工作可少留,首次实施、数据迁移或客户配合度尚不明确的工作则应多留,并在风险降低后释放。
4. 使用项目管理工具管理资源时,怎样避免数据维护变成额外负担?
我考虑用某项目管理工具统一查看项目进度和成员安排,但团队以前也填过计划,后来信息很快过期,大家觉得是在做表面工作。我应该要求团队记录到什么程度,才能让这些数据真正帮助排期?
先只记录会改变决策的信息:负责人、任务状态、预计投入、计划完成时间、阻塞原因,以及实际投入的必要汇总;不必要求成员为每个短任务填写繁琐说明。关键是建立固定更新节奏,并让记录结果直接用于资源评审、延期预警和跨项目冲突处理。
如果填写数据后,负责人仍要另外维护一张表,或管理者从不根据数据调整优先级,团队很快就会停止认真更新。可以先选一个项目组试行两到三周,观察任务更新是否能提前暴露超负荷和依赖冲突,再决定是否推广。
核心关键词
文章包含AI辅助创作:岗位最佳实践:实施团队资源管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618426
读者评论
我们之前也遇到过平均负载看着正常、数据迁移却排不过来的情况。把稀缺技能单独看确实更实用,不过技能标签需要有人定期维护,否则很快就和实际能力脱节。
客户前置条件单独记录这点很有帮助。实际项目里,客户延迟提供测试数据后,顾问常被临时挪去做别的事,之后再切回来也有成本。想了解团队通常怎么判断该保留原排期还是先释放人员?
赞同工时填报不能替代资源管理。我们团队字段加得太多后,月底补录负担明显,数据却没用于调整计划。文章提到按决策用途采集,落地时可能还得先明确谁负责看数据、多久复盘一次。
