我见过最典型的一次资源管理翻车,发生在一次季度规划会上。120 人的研发部门,系统里的整体资源占用率显示 87%,看起来还有余量,管理层于是又接了两个客户定制项目。三周后四个项目同时延期,复盘时才发现那 87% 是按"人天分配"算出来的名义占用,它把 11 个正在招聘中的空缺岗位、6 名长期兼做技术支持的老员工、以及全员每周大约 6 小时的会议时间,全都算成了可用的产能。
这不是工具的问题,是口径的问题。资源管理里的"占用"从来不是一个客观读数,而是一套定义、一次取舍和一个承诺。这篇文章写给正在用或者准备用资源管理模块做研发团队数据分析的人:我会先给结论,再拆开数据是怎么被生产出来的,然后逐个拆八个最常见的坑,最后给出不同规模组织的行动建议和取舍逻辑。
一、核心结论:资源占用分析要回答的是"能不能承诺",不是"排得满不满"
很多团队做资源管理,第一步就走偏了:把"看清楚每个人这周被占了多少"当成目标。看清占用是手段,真正的目标是回答三个问题,下个迭代我们还能接多少活、哪两个项目正在抢同一个人、这个承诺在什么条件下会崩。
围绕这个目标,我给出四条结论。这四条是我在多个 100 到 600 人研发组织的口径校准项目里反复验证过的,也是后面所有误区和方法论的底座。
1. 结论一:占用率是结果指标,一旦当成绩效指标就会立刻失真
资源占用率是观测出来的,不是追求出来的。一旦把它写进考核,它就从"测量工具"变成"申报工具",数据会在一个季度内系统性失真。
有个很具体的例子。某产品研发部把"季度工时利用率不低于 90%"写进了团队 OKR,三个月后整体占用率从 84% 涨到 93%,看上去很漂亮。但同期需求平均交付周期从 11 天涨到 17 天,跨项目冲突反而更多了。原因很朴素:大家开始把读文档、答疑、技术评审都记到项目工时上,把 1 小时的工作拆成 1.5 小时来填。
这是 Goodhart 定律在资源管理里的标准剧本,当一个度量变成目标,它就不再是一个好的度量。所以我在任何场合都会先问一句:这个占用率数字,会不会影响任何人的评价或奖金?如果会,先停下来,别指望数据是真的。
2. 结论二:口径决定结论,不是数据决定结论
同一批人、同一个季度,"资源占用率"可以算出相差 25 个百分点的结果。差异不来自数据真假,全部来自口径定义。
最常见的三种口径是:按工时填报汇总、按人天分配比例、按有效容量折算。前两种在生产环境里用得最多,也最容易互相冒充。管理层看到 90% 以为是"接近饱和但要小心",团队理解成"还有 10% 空闲可以塞活",两个理解都不是真实情况。

所以我要求所有资源报表必须带口径标签。报表上写"占用率 78%(人天分配口径,含未开始任务)",比写"占用率 78%"有用十倍。
3. 结论三:工时数据的信度上限由填报制度决定,不由工具决定
资源管理模块的数据源头几乎都是工时填报。而工时填报本质是回忆性申报,不是自动采集的行为日志。它有三重天然误差:记忆衰减、归属模糊、目标污染。
记忆衰减很好理解,周五下午回忆周一上午做了什么,误差通常在 15% 以上;如果改成两周填一次,误差会显著放大。归属模糊指的是一个人的两小时到底算 A 项目还是 B 项目,很多时候本人也说不清。目标污染就是上面说的考核反噬。
结论是:无论你换什么工具,报表精度都不会超过填报制度允许的上限。把工时填报从"周填"改成"日填",精度提升的幅度远大于换一套更贵的系统。这一条我在后面第五、第七章还会用数据展开。
4. 结论四:资源管理的最小闭环只有四件事
不管团队多大,一个能用的资源管理闭环只需要四个环节:容量(我们有多少)→ 负载(现在压了多少)→ 冲突(谁被抢了)→ 承诺(所以能接多少)。缺任何一环,报表就只是好看的数字。
很多团队只做了第二环,也就是把任务堆到人身上看颜色深浅。这做出的是甘特图的变体,不是资源管理。第一章到此,后面每一章都会落回这四个环节中的某一个。
二、背景:资源占用这张表,数据到底是怎么被生产出来的
要避开坑,先得知道坑在哪里。资源占用报表不是"系统自动算出来的真相",它是一条有四段链路的加工产线,每一段都会掉一点精度。不了解这条链路,讨论精度就是空谈。
1. 三类研发组织,资源形态差别很大
同样是"资源管理",项目型、产品型、平台型组织的核心矛盾完全不同,用同一套报表去管,必然有一类人觉得数据没用。
项目型组织(交付、定制开发)的核心问题是排期冲突和人力峰值。资源跟着合同节点走,占用曲线天然是锯齿状的,管理重点是"峰值能不能削"。这类团队最需要的是按周粒度的冲突告警。
产品型组织(自研产品、SaaS)的核心问题是投资分配。资源跟着路线图走,管理重点是"这个季度我们把 40% 的产能投在了哪个方向"。这类团队真正需要的是按产品线/主题聚合的产能分布,而不是个人占用率。
平台型或职能型组织(中台、基础架构、测试中心)的核心问题是配额与优先级。资源跟着需求方走,管理重点是"谁的需求被满足、谁在排队"。这类团队需要的是排队时长和服务水位,而不是饱和度。
实际的中大型企业往往是三者混合。这也是为什么单一维度的"占用率排行榜"在中大型组织里特别容易引发争议,它把三种不同性质的问题压成了一个数字。
2. 从填报到报表的四段链路
一条完整的资源数据链路,包含填报、校验、归属、聚合四个环节。每一环都有典型失真方式和可量化的损耗。
| 环节 | 数据动作 | 典型失真 | 常见损耗幅度 |
|---|---|---|---|
| 填报 | 成员按日或按周记录工时 | 回忆误差、凑整、漏填 | 漏填率 8%-15% |
| 校验 | 系统与标准工时比对 | 超填被压缩、缺填被平摊 | 有效记录率再降 10%-20% |
| 归属 | 工时挂到项目/需求/任务 | 挂错项目、挂到"其他" | 归属准确率 60%-75% |
| 聚合 | 按人/角色/项目汇总 | 口径混用、时间窗错配 | 结论偏差可达 20 个百分点 |
这张表值得贴在资源管理负责人的工位上。它说明一件事:你看到的占用率,是经过三次衰减之后的结果,而不是原始事实。所以任何基于它的判断都应该带误差范围,而不是精确到小数点后一位。
3. 一个 120 人团队的真实工时去向
我在一次口径校准里,让一个 120 人的研发部门把"其他"这个兜底类型拆成了六个具体类型,重新统计了一个完整季度。结果让在场的管理者都沉默了几秒。

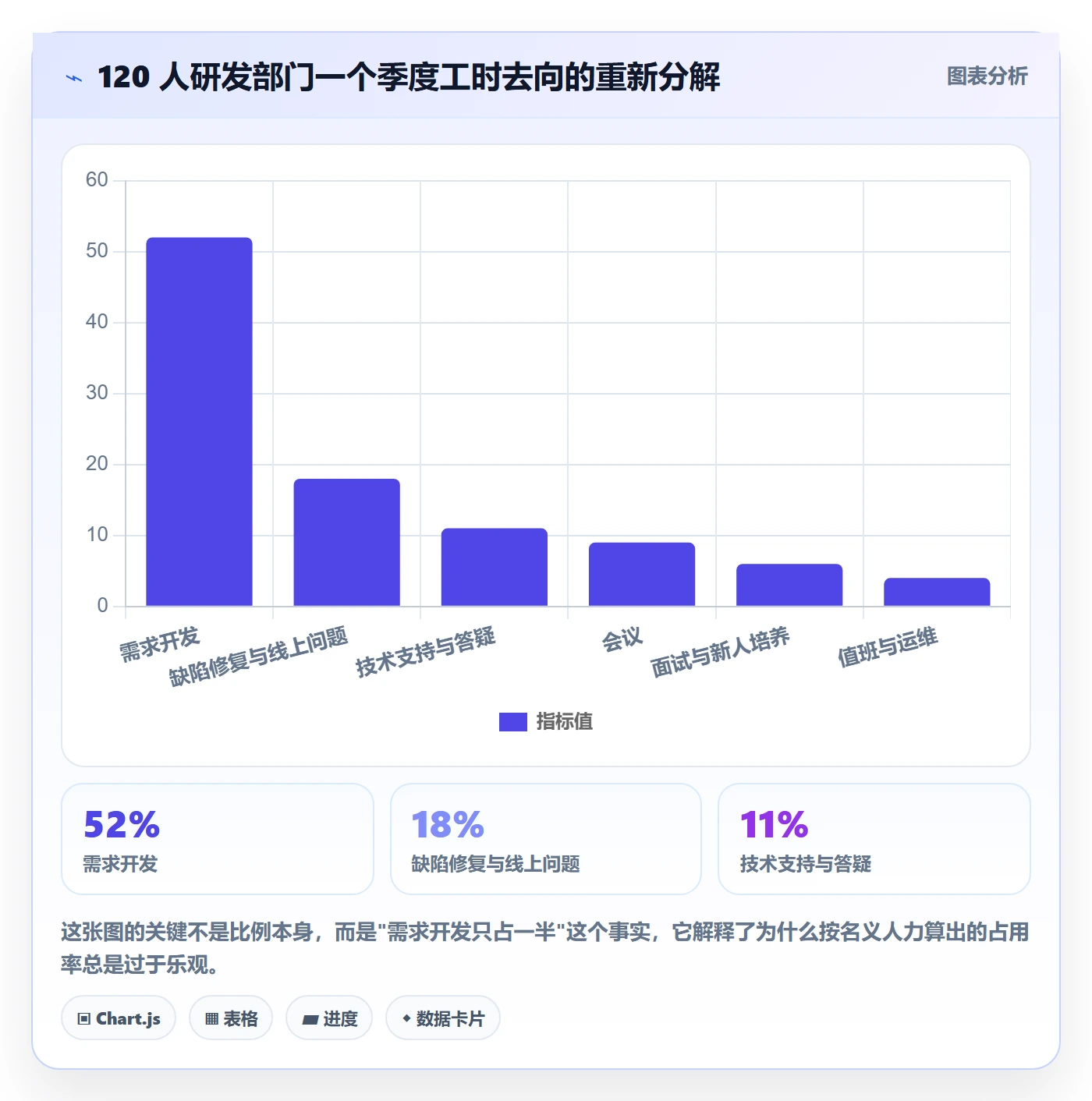

需求开发只占 52%,这个数字在很多团队里都落在 50%-60% 区间。也就是说,一个 100 人的团队,真正能用来交付新需求的产能大约只有 55 人。而年度规划往往是按 100 人来排的。
这中间的落差,就是所有资源管理争议的源头。不是执行不力,是分母从一开始就错了。
4. 数据在这条链路上会衰减多少

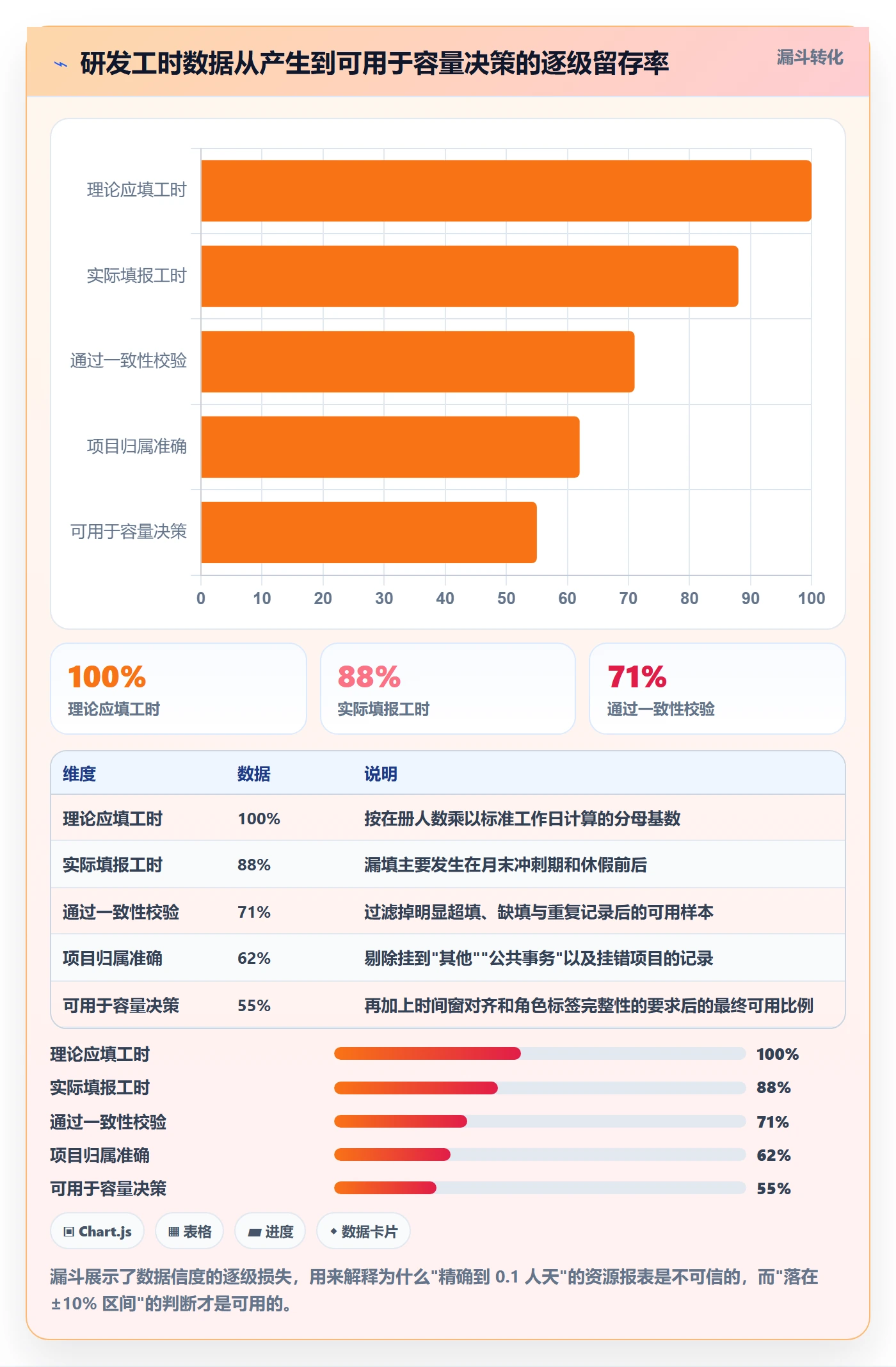

把上面四段链路的损耗叠加起来,可以画出一条很残酷的曲线。我以"理论应填工时"为 100%,逐级过滤后看还剩多少可用。

留存率 55% 意味着什么?意味着如果你拿工时数据直接做人均产出对比,误差可能比你想考核的差异还大。所以我在做数据分析时有个习惯:工时数据只用来看趋势和分布,不用来做个体排名。
三、拆解常见误区:八个让资源报表失真的坑
下面八个坑,是我在评审别人的资源报表时见得最多的。它们大多不是技术错误,而是认知错误,而且每一个都会在管理会上被当成事实讨论。
1. 误区一:把占用率当成个体努力程度的证据
占用率 95% 的人不一定是团队里最忙的人,也可能是最不擅长拒绝的人。占用率 60% 的人不一定是闲人,也可能正在做一件没有拆成任务、但价值极高的事。
这个误区最直接的后果是"填得越多越努力"的逆向激励。一旦形成,团队会把估算当谈判、把填报当表态,报表彻底失去分析价值。我的处理方式是:资源占用只按角色、按项目、按技能聚合,绝不提供个人维度的排行榜视图,即使工具支持也不开。
2. 误区二:假设 100% 占用等于最高产出
这是最反直觉、也最需要专业判断的一条。研发工作是典型的带变异性的流系统,只要有波动、有排队,利用率接近 100% 就意味着等待时间趋向无穷。

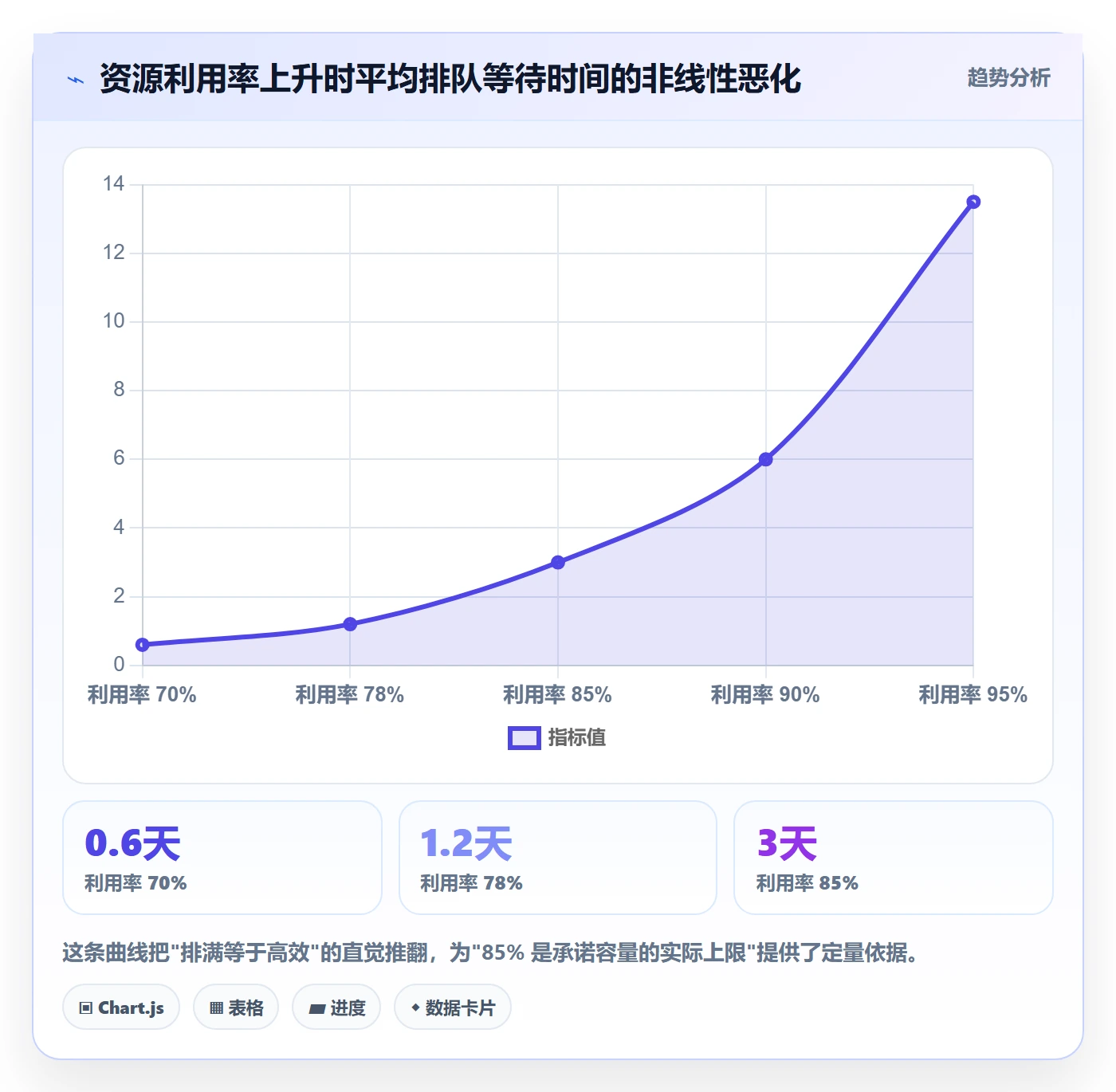

这不是比喻,是排队论的直接结论。在到达间隔和服务时间都存在波动的前提下,平均等待时间大致与 ρ/(1-ρ) 成正比。这个系数在 70% 时约为 2.3,在 85% 时约为 5.7,在 95% 时约为 19。也就是说,从 85% 提到 95%,等待时间不是增加 12%,而是增加三倍以上。

所以我在做容量规划时,用的不是 100% 的名义容量,而是名义容量的 80%-85%。剩下的 15%-20% 不是浪费,是系统的缓冲资本。把它当成闲置去填满,等于把团队的抗风险能力兑换成短期产出。
3. 误区三:用"人"当资源单位,忽略技能与角色维度
"我们还有 5 个前端的人力"这句话,在 90% 的情况下是错的。5 个前端里可能只有 2 个能独立负责复杂交互,1 个是新入职还在熟悉代码库,另外 2 个在做另一条产品线的维护。
资源管理里最容易做对也最容易偷懒的一步,就是给资源打上技能和角色标签。不做这一步,资源池就只是一个花名册,不能用来做调度决策。
我的建议是至少分三层:职能(前端/后端/测试/算法)、技能栈(框架级,例如某前端框架的深度能力)、可独立承担的任务级别(初级/中级/高级/架构)。三层标签听起来重,但一次建好之后维护成本很低,而它能挡掉的误判非常多。
4. 误区四:只看平均值,不看尾部和分布
平均占用率 78% 听起来很健康。但如果把它拆开看分布,可能是 60% 的人占 65%,40% 的人占 92%,其中 12% 的人连续三个月超过 100%。平均值把最危险的部分抹平了。
资源管理的判断价值几乎全在尾部。真正需要干预的不是"平均 78%",而是"有 14 个人连续 8 周超过 100%,且集中在两个角色上"。所以我看资源报表的顺序永远是:先看超配人数和超配周数,再看分布形状,最后才看平均值。
5. 误区五:漏掉非项目占用,把"其他"当成垃圾桶
几乎所有资源管理做不好的团队,都有一块巨大的"其他"工时。通常占总工时 20%-35%,没人知道里面是什么。
"其他"是资源管理里最危险的一个字段,因为它同时承担了两个功能:装下真实存在的非项目工作,以及掩盖填报的懒惰。要分清这两者,唯一办法是把它拆细。
我的做法是把"其他"限制成有限几个枚举项,例如技术答疑、招聘面试、新人带教、值班运维、内部培训、公共事务,并且要求"其他"这个类型本身不可选。一个健康的资源报表里不应该存在"其他"。
6. 误区六:把在制品数量当成负载
任务堆积在一个人名下,不等于他真的在同时做。很多人名下挂着 12 个任务,实际上有 9 个是"等待别人"或者"下周才开始"的状态。
把未开始任务算进负载,会系统性高估占用率,进而让管理层误判"团队已经满了不能再接"。反过来,如果只看进行中任务,又会低估真实压力。正确的做法是按任务状态分层统计:进行中、待验证、阻塞、未开始,四类分开看。
用利特尔法则可以更清楚地说明这一点:在制品数量等于吞吐率乘以周期时间。如果一个人名下在制品是 6,吞吐率是每周 1.5 个,那周期时间就是 4 周。这个换算比"占用率 120%"更能解释为什么交付慢。
7. 误区七:口径混用,人天、工时、FTE、故事点随便换
这四种单位在同一张报表里混用,是导致结论自相矛盾的头号原因。它们的关系必须写死,不能凭感觉换算。
| 单位 | 定义 | 适用场景 | 误用后果 |
|---|---|---|---|
| 标准工时 | 每人每天 8 小时的制度工时 | 填报口径的占用率 | 忽略会议与非项目占用,天然虚高 |
| 人天 | 按任务估算的投入量,1 人天约等于 6 小时净投入 | 项目排期与成本估算 | 与人效对比时与工时口径混淆,偏差超 25% |
| FTE | 1 个全职人力的当量,可小于 1 | 跨部门资源结算、预算 | 用于个人维度时精度不足,只适合团队级 |
| 故事点 | 相对规模单位,无量纲 | 迭代内速率与预测 | 换算成人天做跨团队对比,结论不可迁移 |
我的建议是:全组织只允许一个"结算单位"和一个"观测单位"。结算用 FTE 或人天,观测用工时。故事点只用于团队内部的速率预测,永远不进入资源报表。
8. 误区八:跨项目冲突靠开会协调,而不是靠数据暴露
当两个项目抢同一个人时,多数团队的处理方式是拉个会,让两个项目经理协商。协商的结果通常取决于谁嗓门大、谁的项目更"重要"。
真正有效的做法是把冲突提前可视化:同一个资源在同一周被两个项目分配了超过 100% 的容量,这个事实应该在规划阶段就被系统标出来,而不是在执行阶段靠人发现。
资源管理最值钱的时刻,是它在下达承诺之前就告诉你"这周这个人被抢了"。事后的冲突告警只是止损,不是管理。
四、专业判断逻辑:从"占用率"走向"可承诺容量"
前面讲了坑,这一章讲我实际用的判断逻辑。核心是一次视角切换:不再问"占了多少",而是问"在保证交付的前提下,我们还能承诺什么"。
1. 先把三个容量定义清楚
我要求所有资源讨论都必须区分三个容量。混着说,讨论一定会跑偏。
| 容量层级 | 定义与算法 | 典型占比 | 主要用途 | 误用后果 |
|---|---|---|---|---|
| 名义容量 | 在册人数 × 标准工作日 | 100% | 预算编制、编制申请 | 用于承诺排期,必然延期 |
| 有效容量 | 名义容量扣除休假、会议、支持、培养、值班 | 62%-70% | 迭代规划、项目排期 | 与名义容量混用,规划虚高 30% |
| 承诺容量 | 有效容量再打 80%-85% 缓冲折扣 | 50%-60% | 对外承诺、接新项目决策 | 不做缓冲,抗风险能力归零 |
这三个数字之间的差距,就是大多数资源争议的实质。管理层按名义容量做决策,团队按有效容量执行,最后按承诺容量的结果被考核,三个数不一样,吵起来是必然的。
2. 从名义容量到承诺容量的释放路径

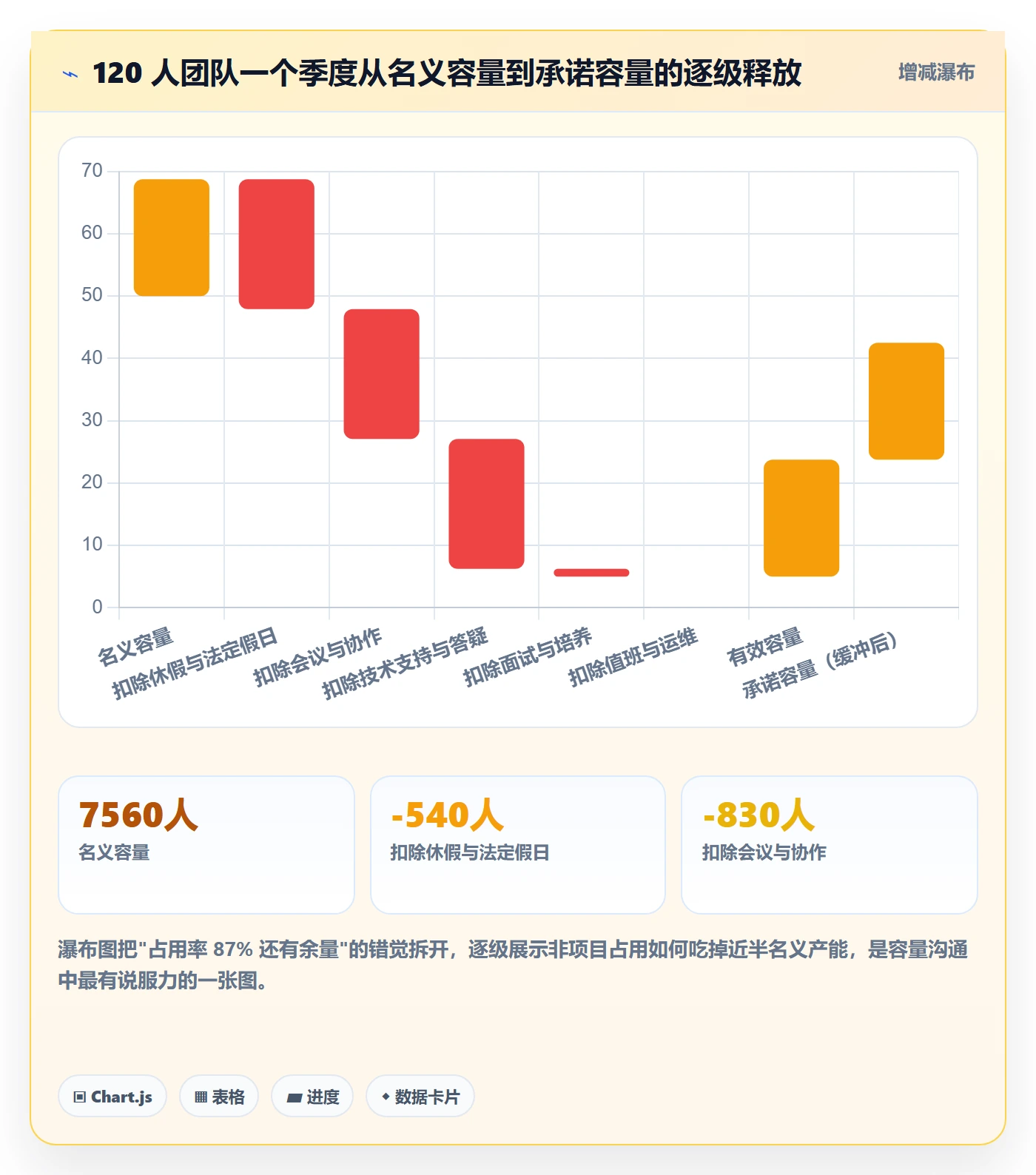

光讲比例不够直观,我用一个 120 人团队、一个季度(约 63 个工作日)的真实结构走一遍,看看 7560 人天是怎么变成 4200 人天的。

7560 到 4200,落差 44%。这个数字一旦被管理层看见,关于"为什么团队总说排满了"的争论基本就结束了。把不可见的消耗显性化,比任何沟通技巧都有效。
3. 用四层框架判断资源状态,而不是一个百分比
我在评审资源状况时用的是一个四层判断,从下往上,任一层出问题,上层的数字都没有意义。
第一层:数据可信度。填报率是否高于 85%、归属准确率是否高于 70%、是否存在大量"其他"工时。这一层不过关,后面全部不看。
第二层:容量结构。有效容量占总人力的比例是否稳定在 62%-70%。如果低于 60%,说明非项目占用失控,先治理这个,别谈调度。
第三层:负载分布。超配人数占比是否低于 10%、连续超配周数是否低于 4 周、角色间的负载差异是否在可接受范围。这一层看的是尾部和结构,不是均值。
第四层:冲突与承诺。跨项目冲突的数量和集中度、承诺容量与实际消耗的偏差。这一层才是管理动作的入口。
这四层的顺序不能颠倒。我见过太多团队在第一层数据都不可信的情况下,直接跳到第四层做资源调度,结果是用错误的数字做了坚决的决策。
4. 冲突识别的四个信号
跨项目资源冲突不会突然发生,它通常有四个可以提前观察到的信号。我把它们当成预警指标来看:
- 同一资源在同一周被两个以上项目分配超过 100%。这是最直接的信号,应该在规划阶段被系统标出。
- 某个角色的平均占用率连续三周高于 95%,且超配集中在 2 至 3 人身上。说明瓶颈是技能而非总量。
- 某项目的任务开始出现大面积"等待他人"状态。说明上游资源被别处占用,这是冲突的下游表现。
- 关键路径上的任务负责人同时挂在三个以上项目中。上下文切换会把这个人的有效产出压到一半以下。
第四条值得单独说一句。关于并行项目导致的效率损失,业界被引用最多的经验值是每增加一个并行项目,约损失 20% 的有效时间。这个数字的精确性可以讨论,但方向非常确定:一个人同时挂三个项目,等于把三个项目都拖慢。
5. 一段可以直接用的有效容量计算
把上面的逻辑写成代码,方便你在自己的数据里跑一遍。这段脚本做三件事:算有效容量、算占用率、标出超配区间。
def effective_capacity(headcount, workdays, leave_rate=0.07,
meeting_rate=0.11, support_rate=0.09,
hiring_rate=0.04, oncall_rate=0.04,
buffer=0.86):
nominal = headcount * workdays
deductions = {
"leave": nominal * leave_rate,
"meeting": nominal * meeting_rate,
"support": nominal * support_rate,
"hiring": nominal * hiring_rate,
"oncall": nominal * oncall_rate,
}
effective = nominal - sum(deductions.values())
committed = effective * buffer
return {
"nominal": round(nominal),
"effective": round(effective),
"committed": round(committed),
"deductions": {k: round(v) for k, v in deductions.items()},
}
def occupancy(actual_hours, headcount, workdays, standard_hours=8):
nominal_hours = headcount * workdays * standard_hours
return round(actual_hours / nominal_hours * 100, 1)
示例:120 人,一个季度 63 个工作日
cap = effective_capacity(120, 63)
nominal 7560, effective 约 4900, committed 约 4214
这段代码的价值不在于算法多复杂,而在于它把"扣除项"显式化了。资源管理里所有的争论,本质都是对扣除项的争论。把扣除项列在明面上,争论就从立场之争变成了参数之争,后者是可以谈的。
6. 数据可信度的六项自检
在拿任何资源报表做决策之前,我会先过一遍这六项。任何一项不通过,结论都要降级使用。
- 填报覆盖率是否高于 85%,且漏填集中在哪些人、哪些时段。
- "其他"类工时占比是否低于 8%,如果高于 15%,先拆类型。
- 单人单周填报工时是否超过 60 小时,超出的部分大概率是凑整而非真实投入。
- 任务归属与项目归属是否一致,不一致的比例有多少。
- 角色与技能标签的完整率是否高于 90%。
- 报表的时间窗是否与迭代周期对齐,而不是与自然月对齐。
最后一条经常被忽略,但影响很大。迭代是两周,报表按自然月聚合,就会出现某个迭代被拆在两个月份里,导致占用率在两个月的边界上出现虚假的锯齿。
五、案例与数据观察:在 PingCode 里把资源视图真正落地
前面讲的是逻辑,这一章讲落地。对于 100 人以上、多项目并行的研发组织,靠表格维护资源视图基本走不通,数据不同步、权限管不住、口径一人一套。这时候需要一个结构化的资源管理模块来承载,PingCode 是我在服务中大型企业时用得比较多的一个选择,它的资源管理与工时、迭代、需求是打通的,适合承载前面说的"容量-负载-冲突-承诺"闭环。
下面两个案例来自我参与的口径校准项目,数据已做脱敏和归一化处理,数值为示意性质的样本推演,不代表任何具体客户的真实经营数据。
1. 为什么 100 人以上组织必须换掉手工资源表
50 人以下,一张共享表格加每周一次同步会就够用。超过 100 人、并行项目超过 8 个之后,手工表会同时崩在三个地方。
第一是同步成本。任何一次人员变动、需求插单、排期调整,都要人工改表,改完还要通知所有人。第二是口径发散,不同项目经理各建一张表,字段定义不同,合并时就开始吵架。第三是权限与可见性,资源数据天然敏感,表格做不到"项目经理能看自己项目的占用、部门负责人能看全部门、HR 能看组织级"这种分层。
结构化的价值不是功能多,而是让同一个数字只有一种算法。这一点在 100 人以上、跨越多个部门时,比任何分析技巧都重要。
2. 案例 A:一次被"平均值"掩盖的隐性超配
某产品研发部,180 人,同时推进 11 个项目。季度初的资源报表显示整体占用率 81%,管理者认为还有余量,又启动了第 12 个项目。
问题出在这 81% 是平均值。我把数据按角色拆开之后,看到的情况完全不同:后端某技术栈的 9 名工程师平均占用率 108%,其中 4 人连续 6 周超过 115%;而测试团队平均只有 63%。
更关键的是,那 9 名工程师里有 7 人同时挂着 3 个以上项目,还有 2 人承担着历史系统的技术支持,这部分工时被记在了"其他"里,完全没有进入资源视图。
处理方式是三步。先把"其他"拆成具体类型,让技术支持工时显性化;然后在资源视图里按技能标签而不是按部门聚合,让瓶颈自己浮出来;最后把第 12 个项目的排期整体后移一个迭代,并把两个低优先级项目的后端需求降级。三个月后,这个技术栈的平均占用率降到 92%,超配人数从 4 人降到 1 人。
3. 案例 B:技能瓶颈的帕累托分布

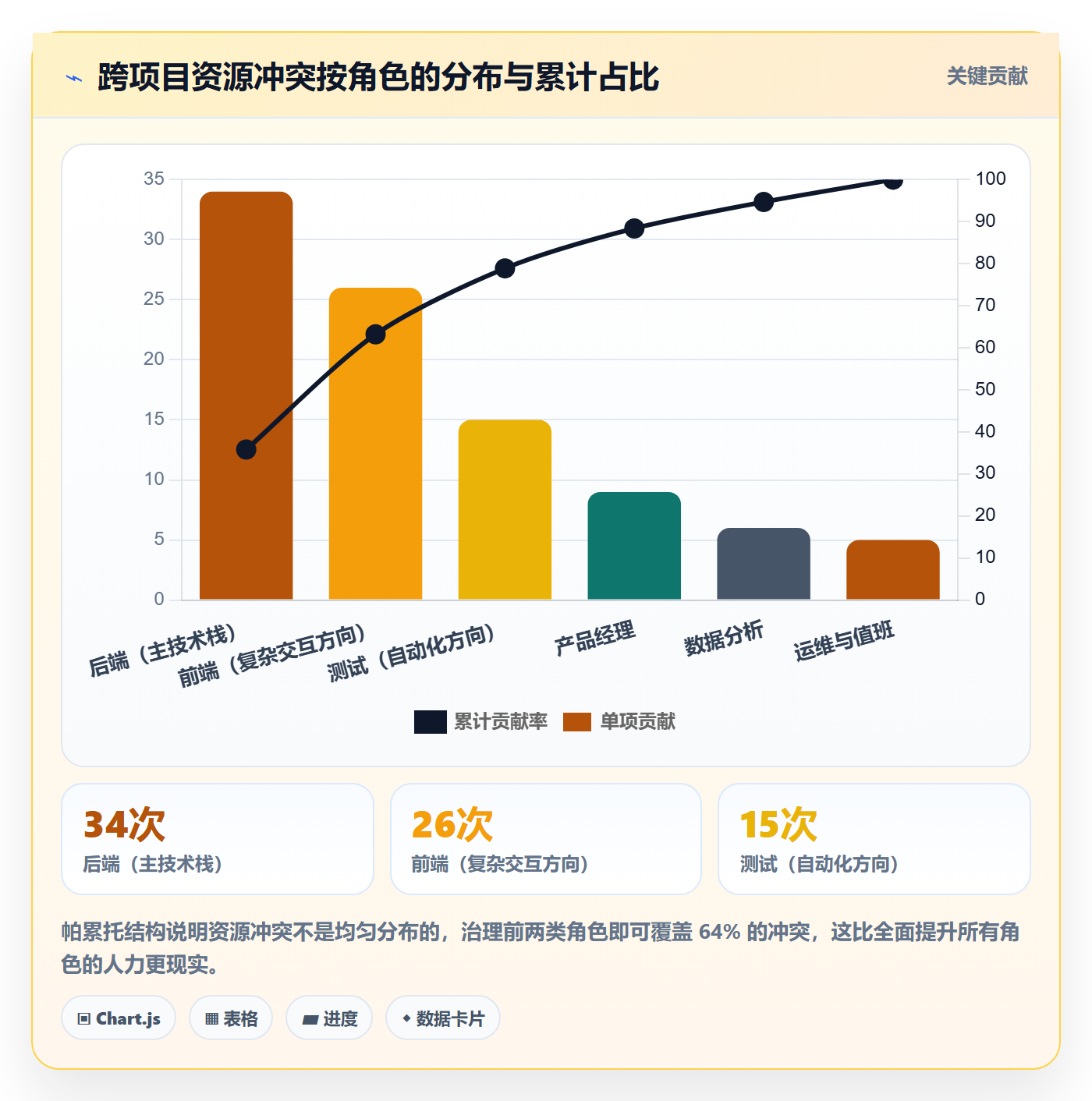

同一个部门,我统计了一个季度的跨项目资源冲突次数,按角色归类。结果非常符合帕累托结构:两类角色承担了绝大部分冲突。

两类角色覆盖 64% 的冲突,这个结论直接改变了投入决策。原本计划平均给所有角色增编,改成集中给这两类角色补人,并把第三类角色的部分工作前置到迭代中段。半年后冲突总次数下降了约四成。
这就是数据分析的价值所在:它不告诉你"要加人",它告诉你"加在哪儿回报最高"。
4. 口径校准三个月的效果
案例 A 的团队在完成口径校准后,我跟踪了三个月的关键指标变化。这里要强调,指标改善的主因是口径治理和排期调整,工具只提供了可见性。

注意第 1 个月超配任务数反而上升这件事。口径校准的初期,暴露出来的问题会比解决的多,这是正常的。如果校准后第一个月指标变好看了,多半说明校准不彻底。
5. 配置层面最容易踩的五个坑
工具落地阶段,配置错误造成的问题往往比方法论错误更隐蔽。这五条是我在不同项目里反复提醒的。
(1)工时类型设计过度或过少
只留"项目工时"和"其他"两个类型,等于放弃分析能力。设计成二十个类型,填报者会随便选一个。六到八个类型是甜点区,并且必须覆盖会议、支持、培养、值班这四类非项目占用。
(2)资源池按部门划分,而不是按技能划分
按部门划分资源池,只能回答"这个部门忙不忙",回答不了"这个技能够不够"。中大型组织里,后者才是真问题。
(3)把未开始任务计入负载
这是最常见的配置错误。任务一创建就计入占用,会让规划期的占用率虚高 20% 以上,直接导致过度保守的承诺。应按任务状态过滤,只把进行中和已排定本周的任务算作负载。
(4)权限粒度太粗
要么所有人都能看到全公司的资源数据,要么项目经理连自己项目都看不到。合理的分层是:成员看自己,项目经理看本项目,部门负责人看本部门及跨部门协作,管理层看组织级聚合。个人粒度的资源数据不应向下或平级公开。
(5)没有和迭代周期对齐
资源视图的时间窗如果只有自然月,就无法和两周迭代对齐。规划时看到的"本月还有余量",可能全部集中在月末,而本迭代已经爆了。
六、行动建议:按组织成熟度分三档
资源管理没有统一答案,只有匹配当前阶段的答案。用一个 800 人组织的方案去管 60 人团队,成本会压垮收益;反过来,用 60 人团队的做法管 800 人,数据会彻底失真。
1. 起步期(100 人以下、单项目或少量并行)
这个阶段的唯一目标是:把"其他"拆开,把有效容量算出来。不要做个人粒度的资源视图,不要做工时排行榜,不要引入复杂的技能矩阵。
具体动作:定义六到八个工时类型;每周填一次工时,颗粒度到天;每月出一次有效容量报表;容量规划按有效容量而不是名义容量排。做到这四件事,资源管理已经能解决 80% 的问题。
2. 成长期(100 至 500 人、多项目并行)
这个阶段的核心矛盾是跨项目冲突。目标是让冲突在承诺之前被看见。这也是我建议在这个阶段引入 PingCode 这类结构化资源管理模块的时点,不是因为人多了表格算不动,而是因为口径和权限需要被固化下来。
具体动作:建立技能与角色标签体系;资源池按技能维度组织;在规划阶段输出冲突清单,作为排期评审的必读材料;建立承诺容量的缓冲机制,默认按有效容量的 85% 对外承诺;每季度做一次口径校准。
3. 成熟期(500 人以上、多产品线)
这个阶段的资源管理已经不只是排期问题,而是投资组合问题。核心目标是回答"我们的产能在不同产品和方向上如何分配"。
具体动作:按产品线聚合产能分布,做季度对比;建立排队机制处理平台型团队的需求;引入成本口径(FTE 或人天折算成本)让资源决策和财务语言对齐;对关键角色做单点风险识别和备份。

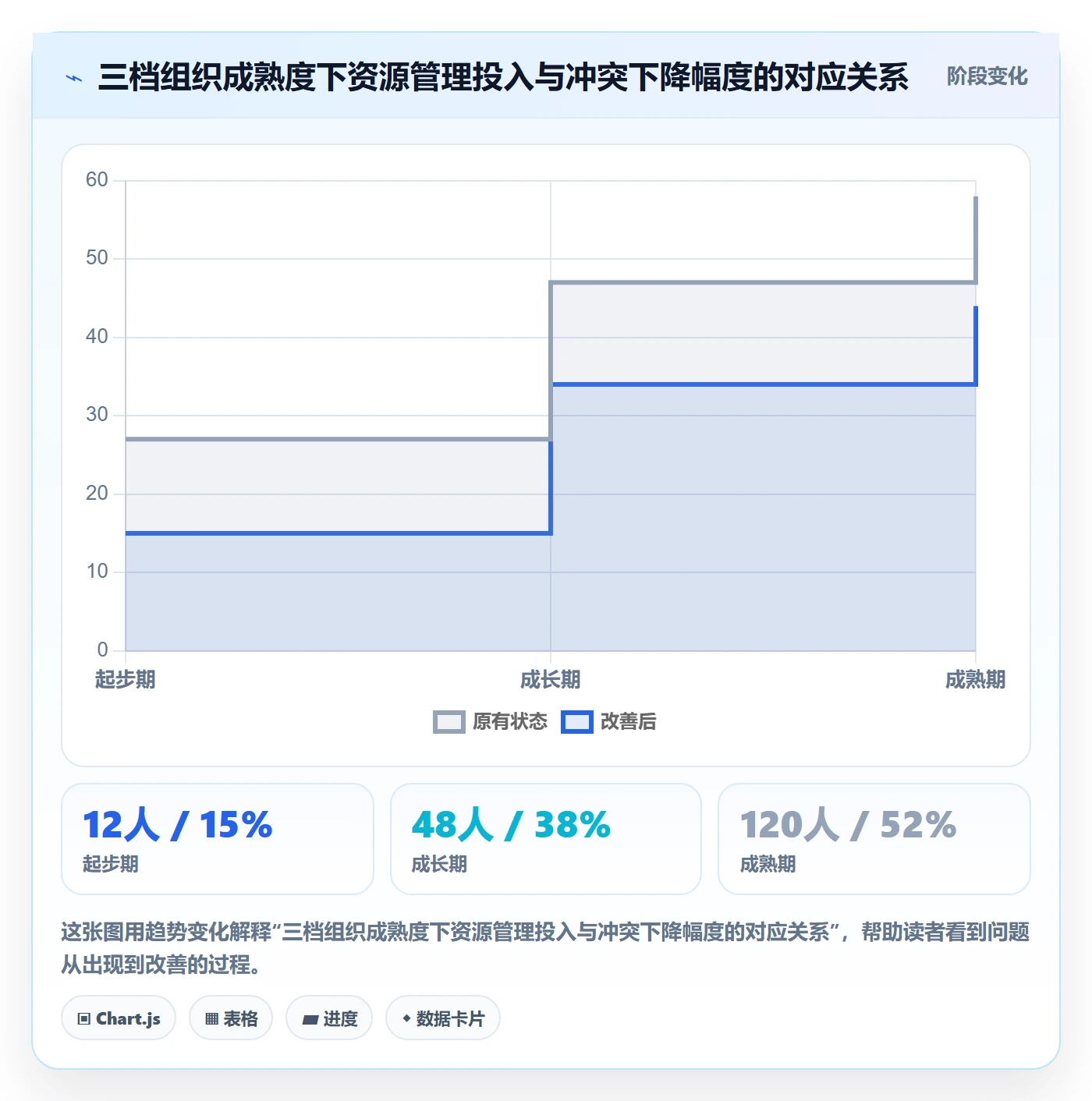

从 38% 到 52%,投入翻了两倍半,收益只多 14 个百分点。这说明成熟期的资源管理瓶颈已经不在数据,而在战略取舍。再精细的报表也解决不了"两个战略项目抢同一批人"这种问题。
4. 三档都要做的四件事
不管处在哪个阶段,有四件事是不能省的。它们构成了资源管理的地基。
- 口径文档化。把每个指标的定义、算法、时间窗、包含项和排除项写成一页纸,所有报表引用同一份。这份文档的维护优先级高于任何报表。
- 承诺前看容量,不是承诺后看占用。资源视图的使用时点必须前置到规划评审,而不是事后复盘。
- 保留缓冲,且写进制度。缓冲不写进制度,就会在每次赶进度时被第一个牺牲掉。
- 每季度校准一次口径。组织在变,扣除项的比例也在变。一年不校准,报表的可信度会掉一个档。
七、取舍:资源管理永远在精确与成本之间做交换
写到这里必须说清楚一件事:资源管理没有"做对"的状态,只有"在当前成本约束下够用"的状态。任何一项改进都有代价,专业判断体现在知道代价是什么、值不值得付。
1. 精确度与填报成本的取舍
填报颗粒度是第一个要做的取舍。到天的填报比到周精确得多,但成本也高得多。我在不同团队试过三种颗粒度,实际差异比预想的大。

我的默认建议是按日填报。它在偏差率和成本之间落在最优点,而且不会像实时填报那样频繁打断深度工作。对于 100 人以上的团队,按日填报的人均年成本约 26 小时,相当于每人每年 3 个多工作日,这个代价换来的是可用的容量决策依据,划得来。
2. 集中调度与团队自治的取舍
集中调度效率高但反应慢,团队自治灵活但容易局部最优。我的判断标准是看瓶颈的稀缺程度:如果关键角色少于 10 人,必须集中调度,因为稀缺资源的本地最优会伤害全局;如果角色供给充足,交给团队自治反而更快。
现实中通常是混合的:稀缺角色集中调度,通用角色团队自治。把这个规则写清楚,比争论"要不要设资源经理"有用得多。
3. 实时性与稳定性的取舍
实时资源视图看起来很吸引人,但它有两个问题:数据实时意味着填报必须实时,成本陡增;同时实时数据波动大,容易引发过度反应。
我倾向的做法是周度为决策节奏,日度为观测节奏。也就是说,每天的数据用于发现问题,每周的数据用于做承诺。用日数据做承诺决策,会因为一两天的异常做出错误排期。
4. 可视化与可执行之间的取舍
最后一条最容易被忽略。一张漂亮的资源热力图,如果看完之后没人知道该做什么,它的价值是零。
判断一张资源报表好不好,我只用一个标准:看完之后,会议室里是否有明确的下一步动作和责任人。如果大家的反应是"哦,原来这么满",那这张图就是装饰品。好的资源视图应该直接指向"把哪三个任务挪到下个迭代"这种具体决策。
八、写在最后:资源管理的本质是承诺管理
回到开头那个 87% 的故事。真正的错误不是算错了占用率,而是在没有定义"有效容量"的情况下,用一个人天数字做了一个关于承诺的决定。
如果这篇文章只能留下一句话,我希望是这句:资源占用率是给系统做体检的,不是给人打分的;它的用途是让你在承诺之前知道边界在哪里,而不是在延期之后解释为什么。
顺带说一个我自己的判断。这些年我看过的资源管理失败案例,九成不是工具不行,也不是数据不准,而是用错了场合,把观测指标当成考核指标,把平均值当成全貌,把名义容量当成承诺容量。工具能解决可见性,解决不了这三件事,那得靠定义和纪律。
如果你准备开始动手,我建议的顺序是这样:先花两天把工时类型和口径文档定下来,这一件事的收益超过后面所有动作之和;然后用一个季度跑通"有效容量 → 冲突清单 → 承诺评审"这个最小闭环;等你确实感到跨项目冲突已经管不住了,再考虑上结构化的资源管理模块,那时你才知道自己要配置什么。
顺序反过来做,通常的结局是买了一套系统,填了三个月工时,出了一堆没人看的报表,最后回到一张共享表格。这不是工具的问题,是从"排得满不满"开始,而不是从"能不能承诺"开始。
常见问题解答(FAQ)
1. 研发团队资源占用率应该怎么算?
我在看团队周报时发现,同一个“资源占用率”有人按工时填报算,有人按任务点数算,结果差得很大。我该选哪个口径,才能判断团队是真忙还是只是数据看起来很满?
先统一分子、分母和统计周期,再比较团队。一个可落地的口径是:资源占用率=统计周期内已确认投入的有效工时÷该成员同期可用于项目工作的工时×100%。例如,成员一周可用于项目的工时为30小时,实际确认投入24小时,占用率就是80%;不要把会议、休假或固定支持工作从分母中漏掉,否则数字会虚高。
工时填报不稳定时,可以用任务点数或计划工时观察趋势,但不要把不同口径的数据放在同一张图里横向排名。这个指标适合发现负荷变化,不等同于产出效率,更不能单独作为绩效结论。
2. 资源占用率达到多少才算正常?
我看到有团队把所有人排到接近满负荷,认为这样才没有浪费人力;但实际遇到线上故障或需求变更时,计划就会连续延期。有没有比追求满负荷更稳妥的判断方法?
不建议设一个适用于所有团队的固定“正常值”。对需求变化频繁、需要处理线上问题的团队,计划负荷长期贴近100%通常意味着没有缓冲;相对稳定的项目团队可以安排较高负荷,但仍需结合缺陷、返工和延期情况判断。
实践中可先把80%至85%作为需要观察的计划负荷参考区间,而不是硬性目标:若连续数周超过该区间,同时紧急插单增加、交付日期后移,就应检查是否存在关键人员过载或估算偏差。剩余容量也不是闲置,可能用于评审、协作、学习和突发工作。
3. 研发资源分析时,为什么不能只看工时和占用率?
我按成员统计了每周投入工时,发现投入最多的人看起来最忙,但项目结果不一定最好。有些任务还会因为等待评审、测试或外部依赖而停住,单看工时很难解释问题出在哪。
工时描述投入,不直接说明工作完成了多少,也无法单独解释等待和返工。建议把资源占用率与交付周期、在制任务数、延期任务占比、缺陷返工量一起看。例如某成员占用率从75%升到95%,但完成任务数下降、在制任务增加,优先排查任务切换、依赖阻塞或评审排队,而不是继续给他加任务。
分析时按项目阶段或任务类型分组,避免把开发、测试、值班等工作混在一起比较。指标之间出现背离,往往比单个数字更值得追查。
4. 如何用资源占用数据提前发现项目延期风险?
我通常在里程碑快到时才发现关键任务堆在少数人手里,临时调人又需要熟悉背景,效果并不好。能不能从日常资源数据里提前识别这种风险,同时避免被短期波动误导?
按周观察关键角色的计划负荷、未完成任务和依赖关系,并至少连续查看三到四周,不要因为某一周的峰值就立刻调人。举例来说,如果某个关键模块负责人连续三周计划负荷超过90%,名下未完成任务持续增加,且下游测试任务尚未启动,这比单周高占用更像真实风险。
可把风险标记为“持续高负荷+任务积压+下游等待”,再核对任务估时、优先级和替补人员是否具备接手条件。调配资源前先减少低优先级工作或解除阻塞;否则只是把延期压力转移给另一个成员。
核心关键词
文章包含AI辅助创作:资源管理资源占用教程:研发团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612846
