人员怎么做?研发团队协同管理:资源管理从0到1

研发团队谈“人员怎么做”,最容易走偏的地方,是把资源管理理解成排班、填工时或给每个人贴上“忙”和“闲”的标签。真正要解决的,是在需求不断变化、关键技能稀缺、跨团队依赖频繁的情况下,让合适的人在合适的时间处理最重要的工作,同时让团队看得见代价、风险和取舍。我的判断是:资源管理从0到1,不该先从买工具或做一张精细排期表开始,而应先建立一套可信的需求、能力、容量和决策规则。

人员怎么做?研发团队协同管理:资源管理从0到1

一、先讲核心结论:资源管理不是“把人排满”

1. 先管理承诺,再管理利用率

我把研发资源管理定义为一项持续决策:在明确目标、优先级、人员能力、可用时间和依赖关系之后,决定团队承诺什么、不承诺什么,以及出现变化时如何重新分配。它不是把所有人的日历填满,也不是追求每个成员每天都有任务。

在研发场景里,所谓“人力不足”,常常不是单纯缺少人数,而是工作类型、技能结构、交付期限和决策机制没有对齐。例如,团队里有四名工程师,但只有一名熟悉支付链路;此时把四个人的总人天加起来,并不能消除支付模块的瓶颈。

从0到1的第一项成果,不是完整的资源管理制度,而是一张能够支持决策的团队容量表。它至少能回答四个问题:我们有哪些可交付的工作?谁具备完成它的能力?本周期真正可投入多少时间?如果新增工作,哪些承诺需要调整?

2. 用四层模型把“人”转成可管理的资源

我通常把资源管理拆成四层:需求层、能力层、容量层和决策层。需求层解决“做什么”;能力层解决“谁能做、谁需要协作”;容量层解决“在什么时间能做多少”;决策层解决“冲突时由谁决定,如何记录取舍”。四层缺一,资源表就容易变成静态名单。

管理层 要回答的问题 最小可用记录 常见失效方式
需求层 当前有哪些工作,价值和时限是什么 事项、负责人、优先级、目标日期、验收条件 只记录任务标题,没有完成定义
能力层 哪些能力稀缺,谁能独立完成,谁需要复核 技能标签、熟练程度、备份人、知识风险 把职位名称当成能力证明
容量层 人员在一个周期内的真实可用时间是多少 工作日、假期、会议、支持值守、计划缓冲 把名义工时全部视为开发时间
决策层 工作冲突时谁决定,承诺如何变更 决策人、变更原因、影响范围、更新时间 新任务不断加入,旧承诺却不调整

3. 先建一个闭环,不要一开始追求“大而全”

我建议把第一个闭环限定为一个团队、一个固定节奏和一类主要工作。例如,先选择一个由产品、研发、测试共同参与的交付团队,按双周或月度规划,持续记录承诺、实际变化和复盘结果。闭环的价值在于验证管理规则是否真的改变了决策,而不是字段数量是否丰富。

最小闭环可以是:需求进入队列,完成优先级确认;团队核对技能和容量;负责人明确承诺;执行中记录阻塞和范围变化;周期结束对比计划与实际;下个周期调整估算和容量假设。只有这个闭环能够跑通,才值得扩展到更多团队、更多角色或更多管理报表。

人员怎么做?研发团队协同管理:资源管理从0到1

二、背景和真实场景:为什么“人不少,事情还是推不动”

1. 研发工作的瓶颈通常藏在技能和依赖里

在我观察过的研发协同场景中,团队负责人最常听到的抱怨是“大家都很忙,但关键事项仍在等”。追问之后,问题往往不是所有人都没有空,而是任务依赖一位熟悉旧系统的人、一次安全评审,或另一团队的接口确认。资源计划如果只按人数或工时汇总,就看不见这些等待。

例如,一个功能涉及前端、服务端、数据迁移和测试。前端两天完成后,可能仍要等待接口字段确认;服务端代码完成后,又可能因为测试环境缺少数据无法验收。把四个角色的预计工时相加,只能得到工作量的粗略估计,不能直接推导出交付日期。

2. 需求变化会把资源计划变成“不断滚动的债务”

产品方向变化、线上问题、客户承诺和监管要求,都可能在周期中途加入。变化本身并不等于管理失败,真正的问题是新增任务没有带来对应的取舍:既要求插入新需求,又不允许原有承诺延期或缩小范围。团队只好通过加班、压缩验证和隐性推迟维护工作来吸收差额。

当负责人每周都在解释“为什么计划没完成”,却无法明确说出“哪一项工作因为什么新增任务被挤出”,就说明组织记录了结果,却没有记录资源决策。缺少决策轨迹,复盘只能落到个人执行力,难以修复流程问题。

3. 人员数据容易失真,因为它牵涉信任

如果资源表被用来直接比较个人忙闲、考核工时或追究低利用率,成员很快会学会怎样“填得好看”。任务估时会膨胀,未记录的支持工作会继续隐形,复杂任务会被拆成更多可计数的小项。表格看上去更完整,管理者拿到的却是更差的信号。

所以我会先解释数据用途:容量数据用于团队承诺和风险判断,不作为单独的个人绩效结论;技能记录用于安排协作和备份,不是给人永久定级;计划偏差用于改进估算和流程,不先用来寻找责任人。用途说不清楚,数据质量就很难建立。

4. 规模不同,资源管理要解决的问题不同

十几人的团队通常可以靠负责人和成员直接沟通,风险主要是任务优先级随口变化、关键人员负荷过高。跨团队或百人以上组织,新增挑战则是口径不一致、共享专家被多处同时预订、项目间优先级冲突以及管理信息更新滞后。

这也是为什么资源管理不能照抄大型组织的审批层级,也不能把小团队的口头协调直接放大。小团队需要先把承诺透明化;规模化组织则要进一步建立共同口径、跨团队容量视图和明确的升级决策机制。

三、常见误区:表格看起来很完整,管理却没有变好

1. 误区一:把利用率当作首要目标

利用率适合用于观察一段时间内工作容量如何分布,不适合直接当成团队效率的总分。研发工作包含评审、排障、设计、协作、学习和返工,这些工作未必都能被稳定地登记为某个需求任务,但它们直接影响交付质量和持续能力。

当管理者要求每个人的计划工时达到某个高比例,团队可能减少必要的评审和技术改进,把所有空档塞进新任务。短期内看似“人更饱和”,长期却会增加缺陷、上下游等待和关键人员过载。若观察到高利用率同时伴随在制品变多、周期变长,就不能简单得出“资源利用得更好”的结论。

2. 误区二:把名义工时等同于真实容量

八小时工作日不等于八小时可用于计划任务。会议、支持轮值、代码评审、跨团队沟通、临时故障和休假都会消耗时间。对承担线上支持的工程师来说,平均每周可能有固定值守,也可能遭遇偶发事件;计划时如果把这些时间都视为可投入开发,就会系统性高估产能。

我更倾向于先使用团队历史数据校准容量,而不是套用统一折扣。若没有历史记录,可以先用显式假设试运行,例如每人每周可计划时间按可工作时间的七成至八成估算,并把会议、值守等固定项单独列出。这个范围只是启动时的情景假设,不是行业通用标准,必须按本团队实际调整。

3. 误区三:把技能矩阵做成“打分墙”

给每位成员的每项技能打分,形式上很专业,但如果没有明确评分标准、证据和使用场景,分数很容易变成印象判断。更有用的问题不是“谁是四分”,而是“谁能独立维护这条链路?出现故障时谁能接替?新成员需要怎样的配对才能承担工作?”

我建议把能力信息写成可行动的描述:可独立交付、可在复核下交付、正在学习、目前不承担。对关键模块再标记主责和备份人。这样比精确到小数的技能评分更容易指导排期,也更容易发现单点风险。

4. 误区四:只登记项目,不登记支持与维护

如果团队只把新功能纳入资源计划,线上问题、客户支持、依赖升级、性能治理和安全修复就会成为“计划之外的工作”。它们不会消失,只会打断原计划,最后以延期或加班的形式出现。

解决方法不是把所有零碎事情都建成复杂项目,而是给非项目工作一个明确入口和容量边界。可以采用固定值守角色、支持工作池,或按过去一段时间的实际投入预留容量。若临时支持量持续超过预留,就应把它当作业务负荷变化重新决策,而不是一直要求团队“再挤一点”。

5. 误区五:以为工具上线就能解决组织冲突

管理平台可以让事项、负责人、计划和变化更容易被看见,但它不能代替组织决定优先级,也不能自动消除两个项目争用同一位架构师的事实。工具能改善信息流,不会替管理者承担取舍。

在中大型企业或百人以上组织里,PingCode可以作为需求、项目协作和交付过程中的管理载体之一;是否采用,应依据现有系统集成、权限治理、团队工作方式和管理口径评估。重点不是产品名称,而是组织能否定义统一字段、谁负责维护、数据怎样进入决策,以及变更是否能留下记录。

6. 误区六:把“忙”当成投入,把“空档”当成浪费

忙碌是状态,不是价值证明。一个人同时挂着八项任务,看起来使用率很高,实际上可能因为频繁切换而没有一项顺利结束。相反,给团队留出一定余量,有助于承接突发问题、完成评审和处理依赖,但余量也需要边界,不能成为长期缺少优先级管理的遮羞布。

我会同时观察承诺完成情况、在制品数量、等待时间、返工和支持负荷。它们之间的关系,比单独看个人工时更能解释交付是否健康。

四、专业判断逻辑:如何判断人力瓶颈究竟在哪里

1. 先问需求是否足够明确

任务缺少验收条件、业务价值或时间约束时,团队很难估算工作量,更无法判断优先级。对“做一个报表”“优化性能”这类笼统事项,我会先追问目标用户、预期变化、验收方式、最迟可接受日期,以及不做的后果。

如果这些问题都没有答案,资源管理的第一步不是分配人员,而是让需求进入澄清状态。过早安排人,往往只是把需求不确定性转化为等待和返工。

2. 再问关键工作是不是技能受限

资源冲突可以分成数量冲突和技能冲突。数量冲突是工作总量超过团队可用容量;技能冲突是某类关键工作只由少数人承担。前者可能需要缩小范围、延后承诺或补充人手;后者更常需要调整协作设计、安排备份培养或拆分技术责任。

一个简单判断方法是:如果增加一位通用工程师,关键事项仍然只能等同一位专家,那么问题不是总人数不足。此时将更多工作塞给专家,短期可能加速,长期却会进一步固化单点依赖。

3. 把可用容量拆成“日历容量”和“承诺容量”

日历容量是一个周期内理论上能工作的时间,承诺容量则是扣除休假、固定支持、会议、已承诺事项和必要缓冲后,适合接受新工作的额度。两者不能混为一谈。

举例来说,一个双周周期有十个工作日。某成员预先确认休假一天,承担线上支持预计占用一天,固定会议约占两天,那么日历上十天并不意味着可以承诺十天的新任务。团队还要考虑评审、协作和不确定性;最终承诺量应由实际工作类型和历史结果决定。

容量项目 推荐记录方式 使用目的
可工作时间 按周期记录工作日和已知休假 形成个人与团队容量的起点
固定职责 记录支持轮值、值班、例会和长期职责 避免把固定消耗当作临时意外
已承诺工作 按任务、负责人和预计周期登记 判断新增事项会挤压哪些承诺
不确定性缓冲 以区间或预留比例表达,并标明依据 为突发事项和估算偏差保留空间
可新增容量 在扣除前述项目后计算 支撑是否接纳新需求的决策

4. 识别“忙碌瓶颈”和“流动瓶颈”

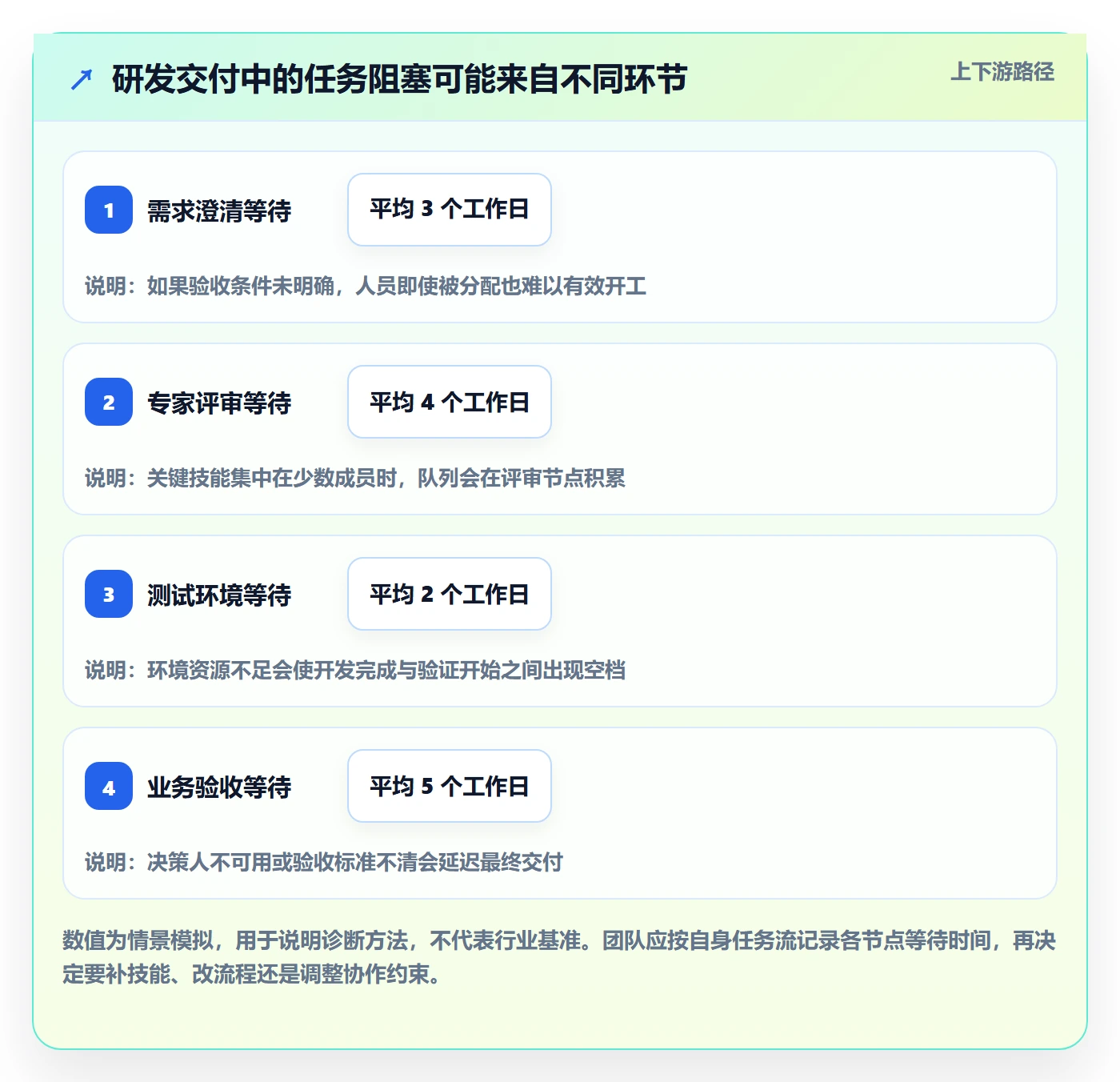

忙碌瓶颈是某类专业人员的工作不断堆积;流动瓶颈则可能是评审、测试环境、业务确认或发布窗口。二者常常同时出现,但解决办法不同。给工程师加人不一定能解决发布窗口不足;增加测试人员,也不一定能解决需求反复变化。

我会查看工作从开始到完成的过程:任务在哪个环节等待最长,返工集中在哪里,谁被频繁打断,哪些工作总是在最后阶段集中出现。不要只看“谁手上的任务最多”,还要看工作在哪个节点停滞、停滞由什么条件造成。

人员怎么做?研发团队协同管理:资源管理从0到1

5. 用决策门槛,而不是“谁嗓门大”处理冲突

资源冲突不可避免,关键是提前约定什么情况下可以插队。可以设置业务影响、法规与安全风险、客户承诺、线上故障和战略优先级等判断因素,并明确由谁做最终取舍。所有因素不必做成复杂评分模型,但需要避免每次都临时凭印象讨论。

当新工作进入时,负责人至少要能说明:它为什么现在更重要;会占用哪些人或能力;原有哪项工作会延期、缩小或交由其他人;决策由谁确认。没有明确的“被挤出项”,所谓插队通常只是隐藏延期。

6. 区分预测、承诺和目标

目标描述组织想达成什么;预测描述根据当前信息可能发生什么;承诺则是团队在明确边界下同意交付什么。把三者混在一起,常见结果是:管理层把愿景当交付承诺,团队把估算当保证,项目发生变化时双方都认为对方违约。

我倾向于在资源评审中分别记录目标、预测区间和团队承诺。比如“希望本季度完成全部迁移”是目标;“按目前依赖预计在某个时间区间完成”是预测;“本周期先迁移已验证的两个模块”才是当前承诺。这样更容易讨论风险,而不是争论谁说过哪一天。

五、具体案例和数据观察:从“人都很忙”到看见可调整项

1. 一个多角色团队的情景案例

下面是我用于说明方法的匿名化情景案例,不是某家公司的真实经营数据。一个二十四人的产品研发团队,分为产品、设计、服务端、前端、测试和运维协作角色。团队每两周规划一次,原来主要依据项目负责人经验分配工作。

团队表面上同时推进六个项目,计划完成率却长期波动。负责人最初把原因归为估算不准,进一步回看任务后发现,实际问题有三类:需求在开发中途补充验收条件;一名工程师承接了大部分旧系统评审;线上支持工作没有进入计划,周期中不断打断开发任务。

团队没有立刻增加人员,而是先做四周基线记录:任务从承诺到完成的时间、计划外支持时间、关键评审等待时间、周期内新增需求数量,以及原计划被挤出的工作。这里的目的不是证明团队“效率低”,而是找出承诺偏差发生在哪一环。

2. 把抽象的忙碌拆成可解释的构成

下表中的数据是情景模拟,适合用来说明分析方式,不应被当作研发行业平均水平。团队可按照同样的分类记录自己的实际值。重点是把开发、支持、评审、等待和返工分开,避免所有时间都被笼统归到“研发投入”。

工作类型 两周投入占比 观察到的现象 优先处理方向
计划内功能开发 52% 周期中途经常被打断 限制在制品,保护连续工作时间
线上支持与故障处理 14% 未提前进入周期容量 建立支持轮值与容量预留
评审与跨团队协作 12% 关键评审集中于少数成员 培养备份评审人,明确评审服务时限
等待依赖与环境 10% 任务开始后才发现前置条件未满足 在承诺前确认接口、环境和验收人
返工与需求澄清 12% 部分工作在中后期更改范围 前置澄清高风险需求,保留变更记录

如果团队只统计功能开发的完成数量,很可能把支持和依赖等待视为“个人效率不足”。拆开后,管理者可以针对不同的消耗采取不同动作:支持量高就调整轮值,评审等待长就培养备份,需求返工多就改澄清机制。

3. 试行后先观察过程变化,不急着宣布成功

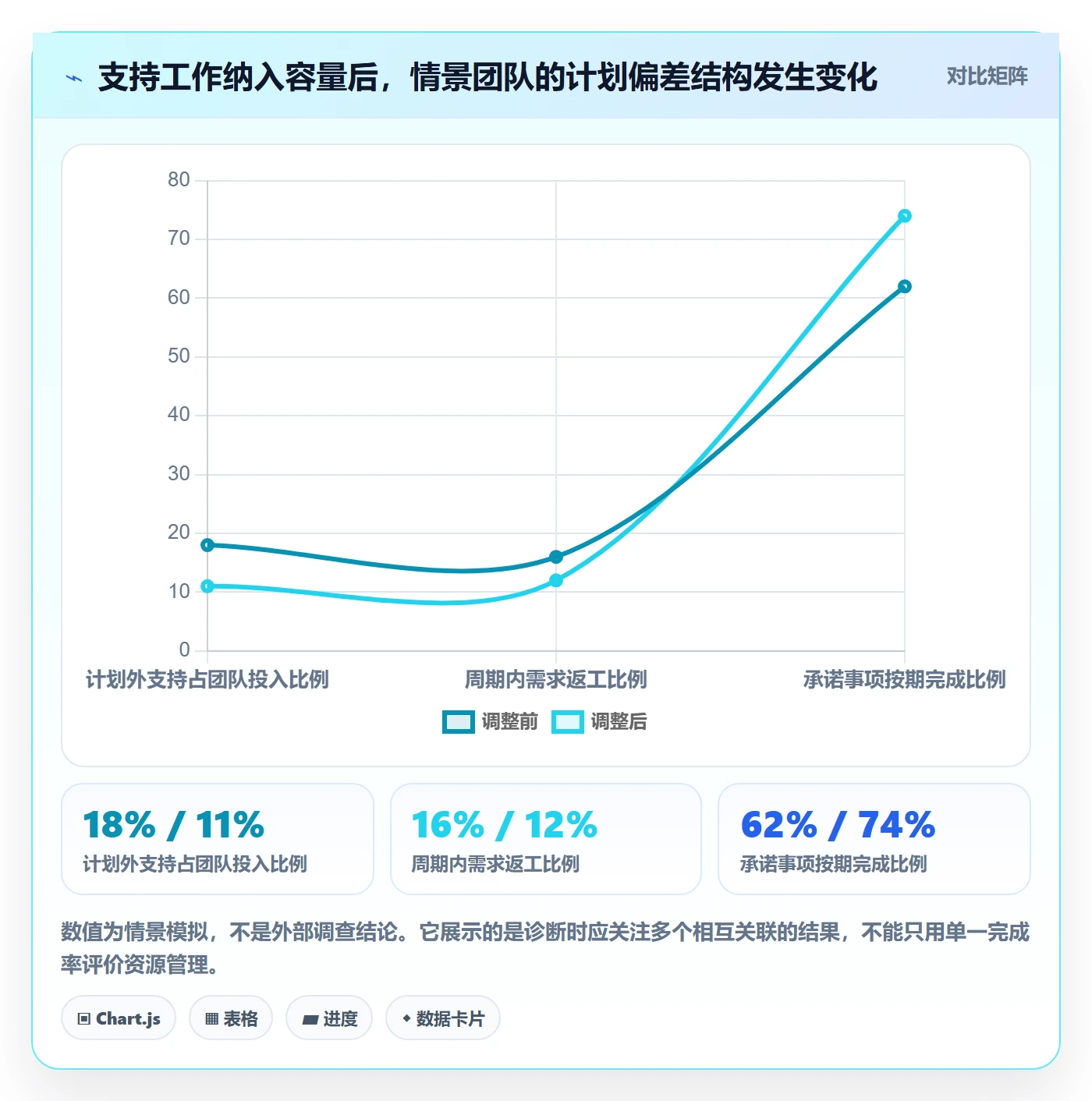

情景团队在试行中做了三项调整:把线上支持安排成轮值并计入周期容量;每个关键模块指定一名备份评审人;需求进入开发前补齐验收条件和依赖确认。两周期后,计划外支持时间仍然存在,但其分布更可见;关键评审也不再全部压在单一成员身上。

对于这类试行,我不会仅以“计划完成率提高了多少”判定成功,因为团队可能通过减少承诺范围,机械地提高完成比例。更稳妥的观察方式是同时看承诺工作完成情况、计划外工作量、等待时间、返工比例、关键人员过载和质量结果。

人员怎么做?研发团队协同管理:资源管理从0到1

4. 变化幅度不大,也可能是重要信号

实际试行后,某些指标可能没有立刻改善,甚至短期变差。例如,团队开始记录支持工作后,计划外工作量的可见比例可能先上升。这不一定说明工作变多了,而可能是此前被漏记的工作终于被记录下来。

同样,限制同时进行的任务数量,短期可能使部分成员看起来没有持续切换任务,却让更多工作更快完成。资源管理不是为了让报表尽快变漂亮,而是为了让组织更早看见真实约束,并采取合适动作。

5. 企业管理场景中的工具承载方式

当团队扩大到多个业务线,任务、项目、人员和依赖分散在不同表格或聊天记录中,负责人很难判断同一位专家是否已被多个项目同时承诺。此时可以评估采用统一的协同平台,把需求、计划、责任人、风险和变更记录关联起来。

PingCode主要面向中大型企业及百人以上组织,这类组织在评估相关工具时,值得重点确认跨团队协作、权限边界、流程配置、现有系统衔接和数据治理能力。对小团队而言,先用规范的轻量表格建立规则,往往比立刻引入复杂平台更合适;对规模化组织而言,单靠个人表格又可能难以维持一致性。

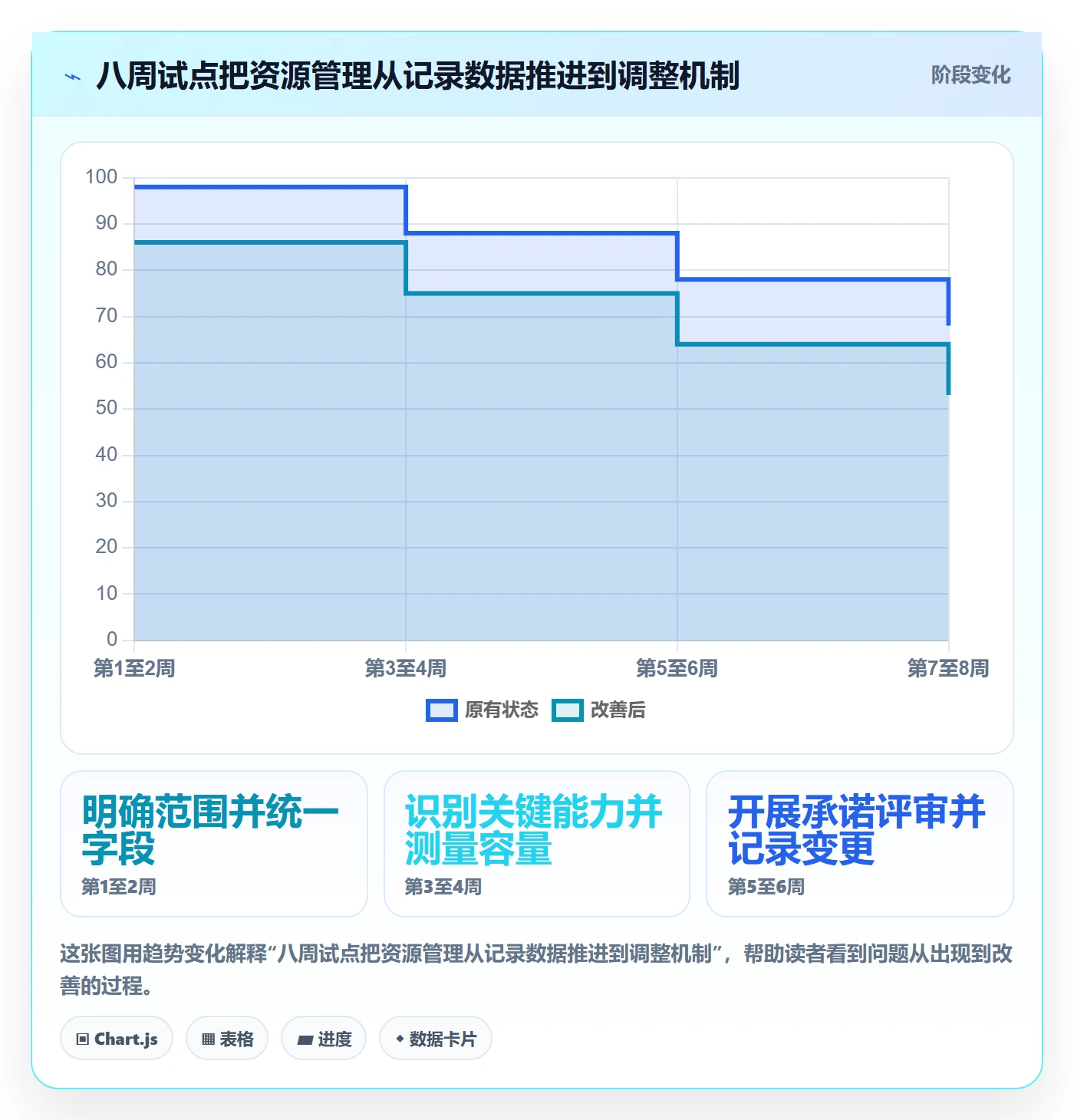

六、从0到1的落地步骤:用八周建立可运行的机制

1. 第一周:明确管理对象和决策范围

先确定本次资源管理到底覆盖什么:一个研发小组、一个产品线,还是多个项目共享的专家团队。范围过大,职责和数据口径难以统一;范围过小,又可能无法看见跨团队依赖。建议从一个有代表性的团队开始,选择其常见工作作为试点。

同时约定三件事:容量数据谁维护;优先级冲突由谁决策;数据用于交付规划而不是个人单项排名。把规则写成一页说明,先让参与者能解释“为什么要记录、谁会使用、怎样处理异常”。

2. 第二周:统一需求和任务的最小字段

不要先建立几十个字段。第一版可以只保留:事项名称、目标、验收条件、优先级、工作类型、主责人、协作角色、预计工作量区间、依赖、目标周期、风险状态。字段的价值在于让决策更清楚,而不是让表单更复杂。

工作量可以用人天、相对规模或团队既有估算方式,但同一团队应尽量保持一致。对于高度不确定的工作,明确写出区间和假设,比填一个看似精确的数字更诚实。

3. 第三周:建立技能与关键岗位备份视图

从最影响交付的少数技能开始,而不是试图盘点所有技术栈。选择诸如核心系统维护、数据迁移、发布审批、安全复核等关键能力,标明主责、备份、可协作成员和当前风险。

技能矩阵的目的不是让每个人马上成为多面手,而是识别团队在离职、休假、故障或项目高峰时可能出现的脆弱点。若关键能力只有一人承担,制定配对、文档、轮值或渐进式接手计划,并把培养时间纳入容量,而非期待成员在额外时间完成。

4. 第四周:用历史记录估算真实容量

至少回看一个到两个周期,尽可能记录实际工作类型和计划外投入。若历史数据完全不存在,就不要假装可以精确预测;先用保守假设启动,在周期结束时对照实际情况修正。

团队容量表可以按角色或成员汇总,但要避免把所有人都视为可互换。一个团队总计有二百人天,并不意味着任何技能需求都能在这二百人天中被满足。应同时展示总容量和关键能力容量。

人员或角色 可工作天数 固定支持与会议 已有承诺 可新增容量 关键技能风险
服务端工程师甲 10天 2天 6天 2天 核心链路主责,需培养备份
服务端工程师乙 10天 1天 5天 4天 可协作,尚不能独立处理历史模块
测试工程师丙 9天 1天 6天 2天 兼顾自动化维护,需预留维护时间

表中数据仅为展示结构的模拟数据。真正的团队容量表应说明统计周期、假设和数据来源,尤其要区分“已确认”与“估算”。否则看似精确的数字会掩盖不确定性。

5. 第五周:建立承诺会议,而不是增加汇报会议

资源评审应围绕决策展开,而不是逐条朗读任务。会前准备工作状态、容量视图和依赖风险;会上集中讨论优先级冲突、关键技能冲突、新增需求和无法承诺的事项;会后记录决定及其影响。

一场有效的会议,通常能明确以下内容:哪些事项本周期承诺;哪些事项暂缓;哪个风险需要管理者介入;新增工作会挤压什么;谁负责在什么时间前解决依赖。若会议结束后仍只有“大家再协调一下”,就没有完成资源决策。

6. 第六周:记录变更,不把计划锁死

计划不是合同封存件。变化发生时,要记录变化来源、影响范围、决策人和调整动作。简单记录即可:谁提出了什么变更;影响了哪些人员或事项;由谁确认;原计划如何调整。

这个记录帮助团队区分三种情况:估算偏差、执行阻塞和优先级变化。三者的改进方向不同。估算偏差需要校准历史数据;执行阻塞需要解决依赖;优先级变化则需要重排承诺,不能把所有偏差都归到“执行不力”。

7. 第七周:复盘数据,查原因而不只看结果

周期复盘时,先对照承诺与完成,再看未完成事项在哪个节点受阻。追问工作是否准备充分、容量是否合理、支持负荷是否超出预留、人员是否被频繁打断、关键评审是否排队。目标是找到可改变的机制,而不是给每项偏差贴上责任标签。

复盘也要检查数据本身:成员是否为了填报而填写;任务是否被过度拆分;支持工作是否仍有漏项;估算区间是否持续偏向某一方向。数据质量不稳定时,先修数据口径,再讨论指标结论。

8. 第八周:缩小问题、扩大有效机制

八周结束后,不要一次性推广所有字段和会议。保留能改善决策的机制,删除没人使用、也没有明确目的的记录项。若核心问题是专家过载,就扩大备份培养;若是跨团队冲突,就先建立共同优先级评审;若是计划变化频繁,就把变更管理做好。

扩展到更多团队前,确认统一的最小口径:工作类型定义、容量周期、变更记录方式、优先级决策人和指标解释。允许团队保留差异化字段,但不能让同一个指标在不同团队代表完全不同的事情。

人员怎么做?研发团队协同管理:资源管理从0到1

七、不同情况下的行动建议:先解决当前最贵的瓶颈

1. 小团队:优先做透明承诺,少做复杂盘点

如果团队不到二十人,成员之间可以直接沟通,建议用一张轻量表或现有协作工具建立周期承诺、责任人、依赖和支持容量。先解决“临时任务谁决定、挤掉什么、谁负责通知相关方”,不必第一天就做完整技能分级和多层审批。

小团队最容易犯的错,是把流程复杂度照搬大组织。若管理规则需要花大量时间维护,却没有帮助团队更快处理冲突,就应删减。核心衡量标准是:负责人是否更早发现超载,成员是否更清楚当前承诺,变化是否不再依赖口头传递。

2. 多项目并行团队:优先可视化共享人员与依赖

当同一批成员同时服务多个项目时,单项目计划很容易看起来都合理,叠加后却形成过度承诺。此时需要一张跨项目视图,至少能看到共享专家、同一周期的已承诺工作和冲突日期。

对于共享人员,不建议默认由多个项目经理分别“先占下来”。应明确容量分配的规则,例如按组织优先级、关键路径、风险和阶段性需求排序;对需要临时抽调的人员,必须说明对原项目的影响和由谁确认。

3. 有大量线上支持的团队:先把随机工作变成可计划工作

若团队的线上故障、客户支持或运营请求较多,先建立支持入口、分类、轮值和升级规则。至少区分故障处理、一般咨询、计划维护和新需求,避免所有事情都通过私聊直接打断工程师。

团队可以按历史负荷设置支持容量,但不要把过去的高负荷永久合理化。如果支持量持续增长,应继续追踪重复故障、自动化机会和需求入口质量。资源管理应帮助组织发现“为什么总需要支持”,而不是仅仅优化如何轮流承受支持。

4. 关键专家过载:先建立备份,不是继续集中派单

当某位专家承担设计、评审、故障和发布审批多个角色时,优先安排知识转移和渐进式接手。可以从低风险事项开始配对,让备份人先观察、再共同负责、最后独立处理,由主责人复核。

培养备份需要时间,所以必须作为正式工作纳入容量。若组织要求专家在原有满负荷之外完成培训,往往会导致知识转移长期延期,单点风险持续存在。

5. 组织达到百人以上:先统一口径,再谈全局预测

规模化组织需要跨团队识别关键人员争用、项目依赖和阶段性负荷。重点不是让所有团队使用完全相同的工作方式,而是统一最小数据定义和治理责任:项目状态含义、能力标签边界、容量周期、计划变更与优先级决策。

当团队考虑通过平台实现跨项目视图时,应安排业务、研发、产品和信息化相关角色共同验证场景。以PingCode等协同平台为例,评估时可用一个真实项目链路试跑需求进入、计划分配、依赖跟踪和变更记录,而不是仅看演示页面是否齐全。试点结果要看数据维护成本和决策效率,不只看功能清单。

6. 需求高度不确定:按阶段承诺,不要假装能精确排满

探索性研发、技术预研和新产品验证,前期工作量通常难以精确估计。此时可以先承诺一个探索阶段、验证问题和决策时间点,而不是给整个项目安排看似精确的人员日历。

例如,先安排一小组人在限定周期内验证关键技术风险,周期结束后根据实验结果决定扩大投入、改方案或停止。阶段门槛应写清楚,避免“预研”变成长期不设边界的资源占用。

7. 人力明显不足:同时做减法、改结构和补充能力

如果通过容量核对已确认团队长期超过可持续负荷,单靠流程优化不会凭空增加人力。管理者需要在缩小交付范围、调整时间、降低并行项目数、借调人员、招聘或采购外部能力之间做取舍。

补人也不是即时修复。新成员熟悉领域、环境和协作关系需要时间;若关键瓶颈在决策等待或系统耦合,增加人数还可能增加沟通成本。应先明确新增能力对应的瓶颈是什么,以及希望它改善哪项结果。

八、不同情况下的取舍:资源管理不是追求所有指标同时变好

1. 提高交付速度,还是保留维护容量

短期把更多容量投向新功能,可能更快满足业务窗口;但若长期挤压维护、安全更新和自动化工作,未来交付成本可能上升。维护容量不是天然正确的固定比例,而应依据系统风险、缺陷趋势、变更频率和技术债后果讨论。

我的建议是把维护工作放入同一优先级讨论,而不是默认它永远排在功能后面。对存在明显安全或稳定性风险的系统,维护工作可能比新增功能更优先;对稳定系统,也可以在验证后减少投入。

2. 集中稀缺专家,还是分散培养能力

关键专家集中处理复杂问题,短期决策成本低、质量风险可控;但如果所有问题都必须经过专家,队列会持续增长,团队也会形成单点依赖。分散培养增加短期协作和复核成本,却能提升长期韧性。

取舍可以按风险分层:高风险架构决策由专家主导;常规模块由备份人员承担并接受复核;低风险维护逐步授权。不要把“完全交给新人”和“全部留给专家”当成仅有的两种选择。

3. 提高人员利用率,还是缩短交付周期

如果目标是让每个人尽可能一直有活做,团队通常会接受更多并行任务;如果目标是更快交付已承诺事项,就可能需要限制在制品,允许部分工作暂缓启动。两个目标并不总是相容。

面对周期长、等待多的团队,我通常优先控制并行量并观察交付周期,而不是继续增加任务。若团队在制品很少、成员频繁等待明确的外部依赖,则应先解决依赖供给,不宜机械地再压缩任务数量。

4. 建统一规则,还是允许团队保留差异

过度统一会让特殊业务团队被迫使用不合适的流程;完全放任又会使跨团队数据无法比较。比较稳妥的做法是统一决策所需的最小口径,例如工作类型、负责人、优先级、周期和变化记录;任务细分、估算方法和会议节奏则允许团队按工作性质调整。

判断哪些内容应该统一,可以看它是否影响跨团队协作、资源争用和管理决策。如果一个字段仅为本团队内部执行服务,就不一定要强制所有团队采用同样的细节。

5. 追求数据精确,还是先获得可用的趋势

早期数据常有漏记和口径偏差。为了追求精确而要求成员投入大量时间填报,可能让管理成本高过决策收益。起步阶段更适合先看稳定趋势和主要类别,发现结果有用后再增加采集精度。

若数据用于预算、审计或合规,准确性要求自然更高;若用于团队内部周期规划,可以先采用区间和近似值,但应标明假设。准确度要求要匹配用途,不能让所有场景都承担同一套采集成本。

面临的选择 优先方案 适用条件 需要监控的代价
加人或缩小范围 先确认瓶颈能力与关键路径 交付目标明确且负荷持续超出容量 招聘培养周期、范围缩减的业务影响
集中专家或培养备份 高风险工作由专家把关,常规工作逐步分担 关键技能集中且工作量稳定存在 短期复核成本与长期单点风险
追求满负荷或留缓冲 按工作不确定性和支持负荷决定 突发工作较多、依赖变化频繁的团队 缓冲被滥用或过度承诺造成的延期
统一平台或轻量表格 按协作规模、数据治理和集成需要选择 多项目共享人员或小团队快速试点 维护成本、权限复杂度和数据重复录入

九、如何判断机制是否有效:不要只盯着一个数字

1. 用一组指标交叉解释,而不是制造新的排名

资源管理指标的作用,是帮助团队定位问题,不是给个人贴标签。我建议从交付、流动、负荷、质量和变化五类指标中选少量核心项,并明确统计口径。不同团队的工作类型不同,不能假设同一数值对所有团队都代表同样的健康程度。

  • 承诺完成情况:周期内完成的承诺工作占比,同时记录范围是否变化。
  • 工作周期:从开始到完成的时间,必要时拆分等待与实际处理时间。
  • 在制品数量:正在进行但尚未完成的工作数量,用于观察并行压力。
  • 计划外工作占比:临时支持和突发事项消耗的容量,用于校准预留。
  • 返工或缺陷情况:用于检查速度改善是否以质量下降为代价。
  • 关键人员负荷:观察稀缺能力是否长期集中在少数人身上。

2. 每项指标都要配一个解释问题

承诺完成率下降时,先问是需求变化、容量估算、依赖阻塞还是执行质量;工作周期增加时,先看等待时间和并行数量;计划外工作增加时,判断是业务量真的增长,还是记录变完整了。指标只有和具体问题绑定,才有决策价值。

建立指标时还要注明数据口径、负责人、更新频率和解释边界。例如,周期时间是否从需求确认开始,还是从实际开发开始;计划外工作是否包括紧急故障;跨周期事项怎样计算。口径变化时应标注,避免把不可比的数据画成趋势。

3. 观察分布,不只看平均数

团队平均交付时间有时会掩盖少量特别长的任务。若多数事项一周完成,却有几项因为外部依赖拖延数周,平均数可能并不能清楚说明主要问题。观察中位数、范围和长尾任务,会更容易发现流程中的极端阻塞。

同样,平均工作量不能说明关键专家的负荷。应结合角色、工作类型和任务数量观察;但也要避免把个人数据公开用于无上下文比较。管理目的应是发现资源风险,而不是制造数字竞赛。

人员怎么做?研发团队协同管理:资源管理从0到1

十、可复制的资源管理模板与会议问题

1. 一张够用的需求与承诺表

从0到1时,可以先用下列字段创建团队共享视图。若现有协同系统已有类似能力,优先复用,避免同一信息在多个地方重复维护。字段不应成为填报负担,只有能支持排序、协作或复盘的内容才值得保留。

字段 填写说明 示例
工作项 能被团队共同识别的名称 结算页面增加失败原因提示
业务目标 说明为什么需要这项工作 减少用户重复提交咨询
验收条件 说明完成后如何验证 指定失败类型能够显示对应提示
优先级 按约定规则标记,不用模糊形容词替代 本周期高优先级
工作类型 区分功能、维护、支持、探索等 维护
主责人与协作人 明确交付责任和所需协作 服务端主责,测试协作
容量估算 写区间和假设,必要时说明不确定性 约 3 至 5 人天,依赖接口确认
前置依赖 列明必须先完成的工作或决策 业务确认错误码范围
周期承诺 标记计划在哪个周期处理 第二个双周周期
变化与决策 记录新增、延期、缩范围和决策人 因故障响应调整,延期至下一周期

2. 一次资源评审会议的议程

资源评审不是把团队日常站会拉长,也不是项目经理逐人询问“现在忙不忙”。我会把会议控制在必要的决策范围内,提前准备材料,要求提出冲突的人带上影响说明。

  1. 确认本周期团队容量,包括休假、支持轮值和已知固定职责。
  2. 确认最高优先级事项的业务目标、验收条件和关键依赖。
  3. 核对关键技能是否有明确主责、协作人和备份安排。
  4. 讨论新增事项是否进入本周期,并明确被调整的原承诺。
  5. 记录未解决风险、决策负责人和下一次检查时间。

3. 管理者可以直接使用的追问清单

以下问题比“为什么还没做完”更有助于找到资源管理的真实问题。它们把注意力从个人忙闲转向工作流、约束条件和决策责任。

  • 这项工作完成后会带来什么可验证的结果?
  • 验收条件和外部依赖是否已经确认?
  • 目前阻塞发生在哪个环节,等待的对象是什么?
  • 新增需求进入后,原有哪一项承诺将被调整?
  • 当前是否有关键技能只有一人能够承担?
  • 本周期计划外工作实际占用了多少容量?
  • 延期属于估算偏差、执行阻塞,还是优先级变化?
  • 如果不补人,缩范围、延时间或减少并行项目哪项代价最低?

十一、结尾:把人员管理从“看谁有空”变成“看系统能承诺什么”

1. 资源管理的第一步,是建立可信而非精致的事实

研发团队协同管理从0到1,最重要的变化不是多了一张表,而是团队终于能够说明:有哪些工作、需要哪些能力、实际可用多少容量、发生冲突时谁来做取舍。信息不必一开始就完美,但必须能被参与者共同理解并持续校准。

2. 下一步行动,先做一个周期的试验

如果你现在要启动资源管理,我建议先从一个团队开始:列出全部承诺,标出关键技能和支持职责,扣除不可用时间,确认新增需求的取舍规则;周期结束后复盘等待、变更和计划外工作。先验证一个闭环,再决定是否扩大范围或引入平台。

我最希望团队记住的一点是:人员不是可以任意相加的工时,管理者也不是把每个日历格填满的人。资源管理真正衡量的,是组织能否以清楚的边界做出可信承诺,并在条件变化时及时、公开地调整承诺。

常见问题解答(FAQ)

1. 研发团队刚开始做资源管理,第一步应该统计什么?

我们团队之前只在排期会上口头说谁有空,项目一多就经常发现同一个人被安排了两三件紧急任务。我想从零开始建立资源管理,但不确定应该先统计工时、任务还是人员技能,担心一上来填太多信息反而没人维护。

先统计“谁在什么时间段负责什么工作,以及预计投入多少”,不要一开始就试图建立完整的人力档案。可以选一个两周迭代做试点:记录成员、任务、预计人日、实际人日和阻塞原因。例如,某位开发计划投入10个工作日,扣除会议、值班和支持工作后,真正可用于项目的时间可能只有7天;

如果按10天排任务,计划从第一天起就会失真。技能和角色信息可以先记录到能影响派工的程度,比如是否能独立发布、是否是某模块唯一维护者。判断这套记录是否值得继续,关键看它能不能帮助团队提前发现冲突,而不是表格字段有多齐全。

2. 研发资源计划里,成员的可用工时应该怎么计算?

我发现团队经常按每人每周40小时来排项目,最后却总有人延期。会议、线上故障和临时需求都在发生,我想知道计划时应该预留多少余量,才不会把资源估得过于乐观。

不要把合同工时直接当作项目产能,应该用近期实际数据估算。可以连续观察3到4周,把工作时间分成项目开发、评审与会议、支持与故障、休假等类别;如果一名成员每周40小时中,平均有8小时用于会议和协作、6小时处理支持事项,那么可承诺的项目时间约为26小时,而不是40小时。

团队还可以按工作性质设置不同缓冲:需求变化频繁或承担值班的成员,计划负载应更低;工作稳定、任务边界清晰的阶段,才适合提高利用率。缓冲不是浪费,真正要避免的是把尚未发生的空闲时间提前卖给多个项目。

3. 多个项目同时争抢同一名研发人员时,管理者应该怎么分配?

我们有一位熟悉核心模块的工程师,产品、交付和技术改造都希望他优先处理自己的需求。我不想每次都靠谁催得急来决定顺序,也担心把他排满后其他工作全部卡住,有没有可执行的判断方法?

先把争抢从“谁的项目更急”转成可比较的决策:列出每项工作的截止时间、延误影响、依赖关系、预计投入,以及是否只有这名成员能完成。若一项任务投入2人日,却能解除3个团队的阻塞,通常比单个项目内的低优先级优化更值得先做;但如果该成员是唯一掌握模块发布流程的人,还应为评审和突发问题保留明确容量。

建议由项目负责人和技术负责人共同确定优先级,并记录取舍及被延后的事项。若冲突每周重复出现,问题往往不是排期不够精细,而是关键知识集中在单个人身上,应安排结对、文档化或培养第二负责人。

4. 怎么判断研发团队的资源管理机制真的有效,而不是只多了一张表?

我担心团队把计划填得很完整,实际执行时还是靠临时协调,最后维护成本增加,却没有减少延期。我应该关注哪些信号,才能判断资源管理是否带来了实际改善?

看决策质量和计划稳定性,不要只看表格填写率或成员利用率。可以在试点前后对比连续几个迭代的计划完成率、临时插单数量、关键任务等待时间和跨项目冲突次数;例如原先每个迭代平均有5次临时改派,试行后降到2次,同时完成率没有靠加班提高,才说明机制可能有效。

数据还要结合原因解释:延期减少若来自减少范围而非资源协调改善,就不能简单归功于资源管理。建议每两周复盘一次,只保留能触发行动的指标;如果某项数据连续几次都不影响排期、人员调整或风险处理,就可以停止收集。

核心关键词

读者评论

尹
尹宇轩

我们团队以前也把八小时都算进排期,后来值守和评审一多,计划就经常失真。把固定支持单独列出来确实更实用,不过容量比例还是得靠团队自己的记录校准。

高
高嘉宁

技能备份这点很有感触。我们有模块负责人,但备份人只是名单上有名字,没实际参与过维护;遇到问题还是得等主责。可能需要把配对和交接也纳入周期计划。

罗
罗欣然

文中强调新增需求要对应调整原承诺,这一步在实际协作里最难,尤其是多个部门都把自己的事项标成高优先级。除了记录变更,是否还需要明确一个跨团队的最终决策人?

文章包含AI辅助创作:人员怎么做?研发团队协同管理:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612836
