实施团队的资源负载表看起来“人人都有活”,不等于项目一定能按期交付:一个顾问在表里只占用 70%,却可能同时承担三个客户项目的关键评审;另一个人显示 100%,手头做的却主要是可延期的文档整理。资源负载 Capacity 教程真正要解决的,不是把工时加总,而是提前看见关键技能、关键时段和关键承诺之间的冲突。本文用一套可复算的容量口径、一个明确标注为情景模拟的实施案例,以及按风险等级拆解的行动方法,说明如何把负载表从“排得满不满”变成“交付风险能不能控制”。
一、先讲核心结论:Capacity 不是排满工时,而是管理交付风险
1. 先看有效容量,再看任务需求
我判断资源负载时,第一步不是把所有人的标准工时填进表格,而是先扣除休假、固定会议、内部职责和不可挪动的支持工作。原因很简单:合同上的工作日,不等于项目真正能使用的工作日。若把一周 40 小时全部当成可分配容量,计划从建立的第一天就已经偏乐观。
建议把一个周期内的有效容量定义为:可工作时间减去明确不可用于项目交付的时间,再乘以岗位可投入比例。这个结果是容量规划的基准,不是个人绩效目标。项目任务需求则要包含执行、评审、客户沟通、返工和上线保障等真实投入。两者的比较,才有讨论意义。
核心判断:容量低于需求是显性风险;容量刚好等于需求,也不代表没有风险。只要需求估算误差、客户反馈延迟或突发支持没有缓冲,表面上的 100% 匹配就可能演变成连续加班和里程碑延期。
2. 总量正常,不代表关键能力够用
组织层面的总容量经常掩盖岗位瓶颈。一个实施项目可能总共还有 40 小时空闲,但如果缺的是唯一能完成数据迁移的工程师,这 40 小时对迁移里程碑就没有帮助。判断容量不能只看团队总工时,还要按角色、技能、阶段和交付物拆开看。
我会把问题拆成四层:团队总量是否超载;关键岗位是否在同一时间段超载;关键人员是否被多个项目共同依赖;需求和容量的估算是否可信。任何一层出现明显缺口,都值得进入风险清单,而不是用团队总工时的“富余”把它盖住。
3. 负载预警要指向动作
红色格子本身不能解决问题。有效预警至少要回答三个问题:何时可能发生冲突,冲突会影响什么交付结果,以及谁有权选择调整范围、顺序、资源或日期。若一张表只会标出超载,却没有负责人和处置时限,它更像一份事后记录,不是风险控制机制。
因此,我建议每条重要容量风险都写成可执行的句子,例如:“第二周数据迁移负责人预计超出可用容量 12 小时,可能推迟验收演练;项目负责人需在本周三前决定是否拆分迁移批次,或安排具备相同技能的备份人员。”这比“人员太忙”更容易推动决策。

二、背景和真实场景:为什么实施团队的容量更容易被低估
1. 实施工作并非一条稳定的任务流水线
产品研发任务常有相对稳定的迭代节奏,实施工作则经常被客户环境、数据质量、决策链条和现场条件打断。原定三天的数据清洗,可能因为源系统字段解释不一致而延长;计划半天的培训,也可能因参训人员临时更换而重复开展。项目经理若只记录“计划工时”,却不记录不确定性来源,就容易把风险当成偏差,把偏差当成个人效率问题。
实施团队还有一个不容易被计划表捕捉的特征:同一位专家常被多个项目点名。客户需要方案确认时找他,项目经理遇到技术阻塞时找他,售前团队准备演示时也找他。每个请求单独看都不大,但叠加后会侵占连续工作时间,导致计划任务不断切换。
2. 负载应分阶段观察,而不是只看项目总工时
实施项目的工作结构往往随阶段变化。需求澄清阶段需要业务顾问和方案人员;配置与集成阶段需要实施顾问和技术人员;数据迁移与验证阶段需要数据专家、客户业务人员和技术支持;上线阶段则会集中消耗支持能力。把这些工作平均摊到整个月,可能让总量看上去合理,却看不见某个两周窗口内的拥堵。
我更倾向于以周为最小管理粒度,再按项目阶段拆分任务。对高度不确定的项目,周计划可以滚动更新;对依赖客户窗口、上线日期或外部系统的关键任务,则应该精确到具体日期和时间段。粒度太粗会漏掉碰撞,粒度太细又会制造大量维护工作。
3. 现场协作时间常被当作“免费时间”
实施人员的日历里,常出现很多看似零散的工作:客户沟通、跨团队确认、问题复现、会议准备、纪要整理、等待环境开通后的临时响应。这些时间没有明确交付物,因而容易从估算中消失。但它们并不会因为没有被写进计划就自动消失,只会挤压原本安排好的配置、测试和文档工作。
一个实用的做法是把会议和支持时间单独归类,而不是混在任务工时里。这样不仅能看见“做方案”占用了多少时间,还能识别项目是否因需求变更、客户响应慢或内部协调成本而增加消耗。若每个项目都把这部分隐藏起来,团队最终会用加班为计划缺口买单。
4. 多项目组织需要看共享专家,而不只看项目经理分配
对于中大型企业和 100 人以上的组织,实施团队常由区域交付、产品专家、技术支持和项目管理等角色共同构成。项目经理能够安排本项目工作,却未必能直接调整共享专家在其他项目中的优先级。容量管理因此不仅是项目计划问题,还是跨项目的资源治理问题。
使用 PingCode 这类面向中大型组织的项目管理平台时,可以把项目任务、负责人、计划周期和状态放在统一视图里,再结合团队角色或人员视图检查负载。但工具只能展示输入的数据:如果会议、支持、休假、跨项目任务没有纳入,视图再直观也可能把错误计划呈现得更漂亮。平台解决的是可见性,规则和责任人解决的才是决策问题。
三、拆解常见误区:看起来精确的表格,也可能误导决策
1. 把合同工时当成可用容量
假设某位成员每周工作 40 小时,计划表把这 40 小时全部分配给项目,表面利用率恰好是 100%。但如果他每周固定有 6 小时会议、4 小时团队支持,且当月有 8 小时培训,那么有效容量明显低于合同工时。继续按 40 小时做分母,会系统性低估负载。
这里不应把所有非项目时间都一刀切扣掉。必要的客户会议、项目复盘和方案评审,本身可能是项目交付的一部分;需要扣除的是既定不可分配时间,并把项目相关活动归入相应任务。关键是统一口径,避免一个团队把会议当项目工作,另一个团队又把会议排除在外。
2. 把超负荷当成高绩效
负载率高不等于产出高。长时间处于高负载状态,可能伴随任务切换、错误增加、交付质量下降和休假积累。项目管理者若把“没有空档”当成团队效率高,容易奖励不可持续的排期方式,最终把短期产出转化为返工和人员流失风险。
负载率适合用于发现计划与资源之间的关系,不适合直接用来评价个人价值。不同岗位的任务形态不同:客户顾问的工作经常包含现场响应,技术专家可能需要连续专注时间,项目经理则需处理大量协调。相同的数字,不一定代表相同的工作强度。
3. 把项目总人天均匀分摊
若某个项目预算为 100 人天,简单除以四周得到每周 25 人天,计划表看起来很平滑,却可能完全不符合真实阶段。需求澄清时不需要全员投入,联调和上线前却可能需要多种技能同时到场。均匀分摊会隐藏峰值,也会让团队过早误判“有富余”。
更稳妥的方式是按工作包和阶段拆分需求,并为每项工作标明角色、时间窗、前置条件和估算可信度。只要关键依赖尚未满足,就不应把后续工作当作已经确定的容量承诺。
4. 把个人空闲等同于团队可调度容量
个人日历上有两天空闲,并不代表两天可以随时投入另一个项目。任务可能需要特定环境权限、客户现场知识、语言能力或既有方案背景。把“空闲”与“可替代”混为一谈,会导致资源调度看似迅速,实际交接成本却很高。
调度前至少要确认三件事:这位成员是否具备完成工作的能力;他能否在需求发生的时间窗口投入;接手后是否需要额外的交接或客户授权。若这些条件不成立,所谓空闲只是日历上的空白,不是可用容量。
5. 忽略计划外工作,直到月底才解释偏差
计划外支持和变更不是偶发噪声,而是实施项目的常见组成部分。完全不预留机动空间,意味着每一次突发都要挤占既定工作;预留太多又会造成账面产能闲置,影响项目经济性。需要做的不是猜一个“万能缓冲比例”,而是根据项目风险、历史偏差和任务可逆性设定缓冲。
如果组织暂时没有可靠历史数据,可以先按风险等级做情景模拟,并明确该数字只是计划假设,不是行业定律。至少要持续记录计划工时、实际投入、变更原因、等待时间和返工时间,逐步用本组织的数据替换经验猜测。
四、专业判断逻辑:用一套可复核的口径识别容量风险
1. 先约定容量的计算口径
容量管理最常见的争论不是数学,而是口径:会议算不算项目工作?支持请求由谁记?休假按工作日还是自然日扣?不同团队的答案若不一致,横向比较就失去意义。建立规则时,应先明确统计周期、数据来源、活动分类和修订责任。
可从下面的基础公式开始,再按团队特点调整:
周期有效容量 = 计划工作时间 − 休假与培训 − 固定内部职责 − 明确不可分配时间。
资源负载率 = 周期内已承诺任务需求 ÷ 同周期有效容量 × 100%。
任务需求要区分“估算工时”和“已承诺工时”。前者可能尚未完成拆分或依赖确认,后者则已经进入项目计划并占用了资源承诺。把两者分开,可以避免不成熟的需求与确定任务在同一张表里造成虚假的精确感。
2. 按个人、技能、项目和时间窗四个维度交叉检查
个人维度用于发现某个人是否同时承担过多任务;技能维度用于识别某类能力是否只有一个人能提供;项目维度用于判断交付承诺是否与范围、预算匹配;时间窗维度用于发现阶段性峰值和日期冲突。单独使用任何一个维度,都容易遗漏另一类风险。
例如,团队总负载率可能只有 78%,但数据迁移技能在第三周达到 135%;或者整体负载率为 92%,但其中一半需求来自尚未确认的变更。相同的总百分比,背后的风险性质不同,处理方式也不能相同。
3. 给估算标注可信度,别把不确定性伪装成精确数字
早期需求估算通常依赖有限信息。把“预计 16 小时”写成确定数字,容易让项目经理误以为工作范围稳定。建议为工时估算增加可信度标签,例如高、中、低,并记录主要假设:数据质量已验证、客户接口人已确认、外部系统测试窗口已锁定等。
我会特别关注“低可信度、又占据关键路径”的工作。它们即使当前估算不大,也可能通过返工、等待或范围变动放大影响。与其只盯着最高工时任务,不如优先复核那些估算不稳、失败代价又高的工作。
4. 设定预警阈值,但不要把阈值误当成定律
组织可以先用情景模拟建立预警线,例如把低于 85% 作为观察区、85% 至 100% 作为需要复核的区间、超过 100% 作为显性超载提示。需要强调的是,这只是便于讨论的起始规则,不是普遍适用的行业标准,也不能直接代表团队生产力。
在采用阈值前,先核对数据质量和岗位差异。对客户支持占比高的角色,峰值响应能力可能比月平均负载更重要;对需要长时间专注的技术任务,连续工作时段可能比利用率更重要。阈值负责触发检查,最终判断仍要结合交付依赖、优先级和人员能力。
5. 将负载风险分为可调度、需决策和不可接受
并非所有超载都需要升级到组织层面。有些冲突可以通过调整顺序、拆分任务或改变评审时间解决;有些涉及项目范围、客户日期或跨项目资源优先级,需要有权负责人决策;还有一些风险会直接威胁合规、安全或关键上线承诺,不应靠延长工时掩盖。
我建议给风险记录增加影响级别和决策期限。轻微冲突可以由项目经理在周计划中解决;涉及多个项目的共享专家,应由交付管理或资源负责人协调;可能造成重大客户影响的事项,应尽早进入升级路径,而不是等到计划已经失守再讨论。

五、案例与数据观察:用一组模拟排期看见总量背后的瓶颈
1. 案例设定:三个客户项目共享一位数据专家
下面是一组情景模拟数据,用于展示计算过程,不代表任何企业的真实经营结果。某实施团队在未来两周同时推进三个客户项目,团队包括两名实施顾问、一名技术顾问和一名数据专家。数据专家还承担内部数据质量支持,团队按每周 40 小时工作安排。
假设这位数据专家每周有 4 小时固定会议、4 小时内部支持和 8 小时休假或培训折算时间,两周有效容量为 56 小时。三个项目分别预计占用 24、20、18 小时,合计需求 62 小时。仅从总量看,超出 6 小时,负载率约为 111%。
但总量还不是最重要的发现。项目 A 的 24 小时中,有 16 小时集中在第一周,项目 B 的 20 小时中有 14 小时集中在第二周,而项目 C 的 18 小时需要在客户环境开放的同一周完成。即使两周总量被重新分配,时间窗和环境条件仍可能造成不可移动的峰值。

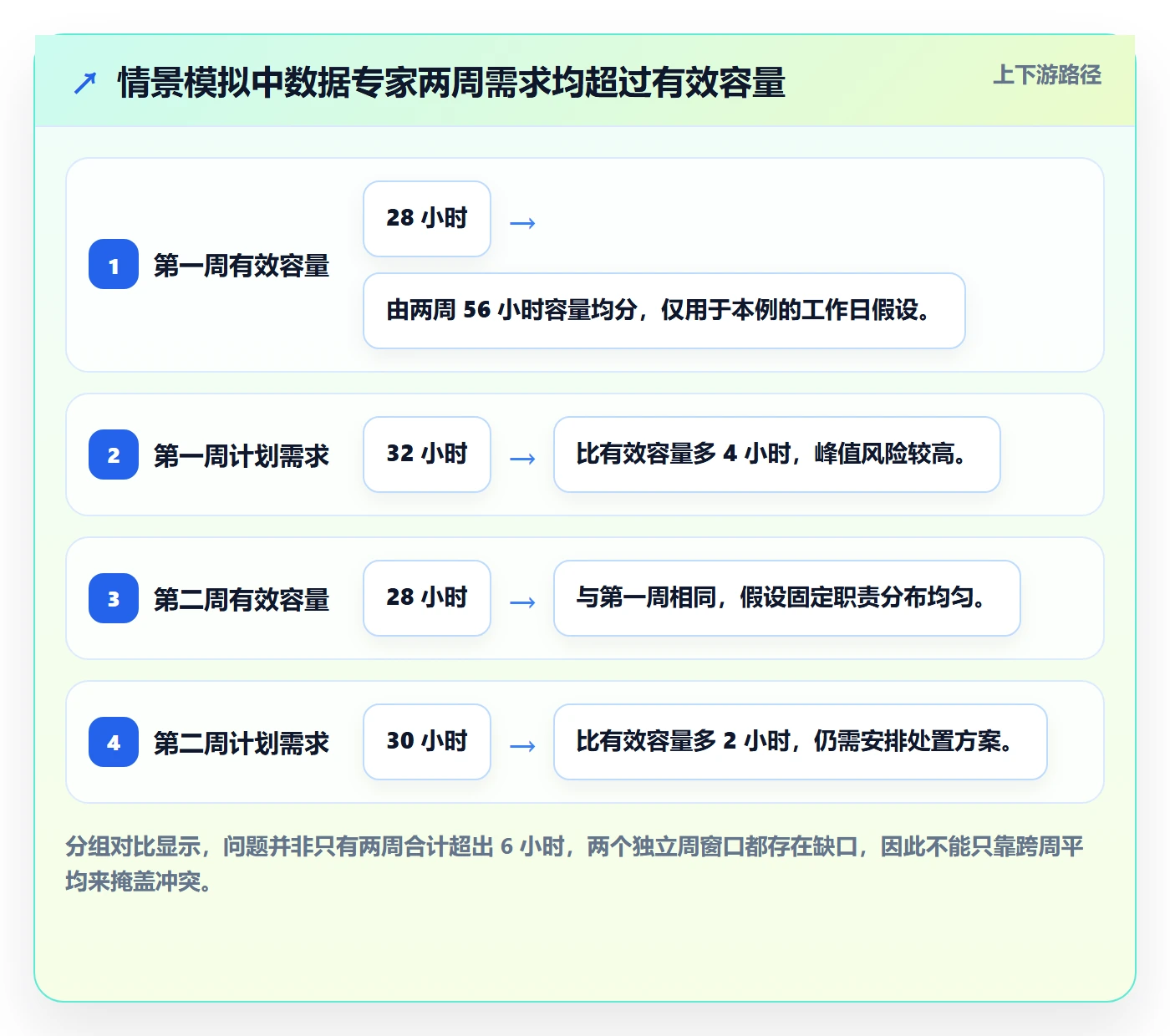

2. 逐周拆分后,风险从“超 6 小时”变成具体冲突
假设第一周容量为 28 小时,项目 A、B、C 分别需要 16、6、10 小时,总需求 32 小时,负载率约 114%;第二周容量仍为 28 小时,三个项目分别需要 8、14、8 小时,总需求 30 小时,负载率约 107%。两周都超载,且第一周压力更大。
如果项目 A 的迁移验证必须由专家本人完成,项目 B 的方案评审可以由具备资质的技术顾问接替,而项目 C 的客户窗口不可变,那么最优动作不是把 6 小时平均分散,而是先确认哪些任务可替代、哪些节点不可移动、哪些工作可以拆批。容量分析的价值正在于让团队讨论这些条件,而不是争论谁的表格数字更准确。
3. 用多方案比较,避免默认加班是唯一解
在本例中,团队可以考虑三类方案。方案甲是将项目 B 中 6 小时可标准化的检查工作交给具备能力的技术顾问,但要计入交接成本;方案乙是把项目 A 的非关键验证拆成两个批次,前提是客户允许分阶段确认;方案丙是维持原计划,明确增加短期支持资源或重新协商交付日期。
每个方案都需要比较交付影响,而不只是比较工时。人员替换可能增加沟通成本;拆分工作可能延长项目周期;增援可能产生费用和熟悉背景的时间;延期则可能影响客户验收和后续项目。没有一种措施天然正确,正确与否取决于约束条件和风险承担方。
4. 建议记录的观察指标
试运行容量管理时,我会记录至少五类数据:计划工时与实际工时的偏差、计划外支持工时、等待外部条件的时间、返工工时、关键技能被单人承担的次数。它们能帮助团队区分“估算不准”“范围变更”“等待过长”和“技能覆盖不足”,从而选择更合适的改进动作。
不要一开始就把观察指标扩展到几十项。数据采集成本过高,团队会为了填报而填报。可以先挑与当前痛点直接相关的三到五项,连续观察四到六周,再决定是否需要增加字段。若时间记录本身不可靠,应先改善记录规则,不要急着对差异做精细归因。
| 观察项目 | 情景模拟值 | 应如何解读 | 建议动作 |
|---|---|---|---|
| 数据专家两周有效容量 | 56 小时 | 已扣除固定职责与不可分配时间,作为本例容量分母。 | 确认扣除项是否与实际日历一致,并避免重复扣减项目会议。 |
| 三个项目计划需求 | 62 小时 | 总需求超出有效容量 6 小时,汇总负载率约 111%。 | 继续按周和工作类型拆解,不把超出部分直接等同于加班。 |
| 第一周需求与容量 | 32 小时对 28 小时 | 第一周存在 4 小时账面缺口,且可能叠加客户环境窗口。 | 优先确认不可移动任务和可替代技能,形成具体调度方案。 |
| 第二周需求与容量 | 30 小时对 28 小时 | 第二周仍有 2 小时缺口,不能仅靠把第一周工作顺延解决。 | 检查顺延是否造成客户验收、后续联调或上线支持的连锁影响。 |

5. 复盘的重点不是找“谁估错了”,而是识别误差来源
若两周后实际投入达到 75 小时,不应只得出“数据专家效率低”的结论。先拆分新增的 13 小时:是否有客户新增字段、外部系统等待、数据质量问题、重复验证或内部支持请求?不同原因对应不同治理动作。范围变更要走变更控制,等待问题要改善客户依赖管理,重复验证可能需要更新检查清单,内部支持则要纳入共享资源计划。
复盘时还要问:哪些信号在计划阶段已经存在?哪些假设没有被验证?谁在什么时候知道容量已不足?为什么风险没有升级?这种复盘能把经验从个人记忆转为团队规则,也能避免每个项目都重复付出同一类成本。
六、实施流程:从一张表开始,逐步建立可持续的 Capacity 管理
1. 第一步:界定范围和统计周期
先决定管理的是单项目、单团队还是跨项目共享资源。若目标是发现项目内排期冲突,可以先从项目周计划开始;若目标是识别共享专家瓶颈,就必须把相关项目放在同一个视图中。统计周期通常以周为起点,遇到上线窗口、客户现场安排或外部系统切换时,再补充日级信息。
同时要明确哪些人纳入计算、哪些工作类别纳入需求、谁维护休假和固定职责。范围过大但数据无人维护,结果往往不如先在一个交付团队试点。先把一小块做准,再推广,比一次性要求所有部门填写复杂模板更可行。
2. 第二步:统一角色、任务与工时分类
任务名称应能让不同项目经理理解,避免有人记录“技术支持”,有人记录“系统调试”,实际上指的是同一种工作。可以按需求澄清、配置、开发或集成、数据迁移、测试、培训、上线保障、项目管理和计划外支持等类别建立最小分类集。
角色也要定义清楚。一个人可能同时承担项目经理和方案顾问职责,若不区分角色,团队无法判断缺的是人手还是特定能力。分类不必追求完美,但至少要能回答:哪个阶段消耗了时间,哪类技能形成瓶颈,哪些活动偏离了原计划。
3. 第三步:建立基线并标注估算假设
每个工作包至少记录负责人或角色、估算工时、预计时间窗、前置依赖、估算可信度和验收结果。早期可以用区间表达不确定性,例如 12 至 20 小时,而不是伪装成确定的 16 小时。待客户环境、数据样本和接口信息得到验证后,再逐步收敛估算。
基线不意味着计划不能变。它的作用是保留“当时依据什么做决定”的记录。后续发生变化时,团队可以分清是估算误差、范围变化、依赖延迟,还是资源调整,而不是只看到计划数字被改写后无法解释。
4. 第四步:每周滚动检查负载与关键依赖
容量检查建议纳入既有周会,而不是另设一套没人参加的会议。会议重点不是逐行朗读任务,而是看未来一至四周的冲突、低可信度估算、关键技能集中和需要跨项目协调的事项。每个风险都应有明确处理人和决策期限。
滚动计划要保留一段较稳定的近期窗口,避免每天重排造成执行混乱;远期计划则允许随着信息更新而调整。团队可以根据项目节奏决定窗口长度,但必须对“已经承诺的任务”和“仍在估算的需求”做出区分。
5. 第五步:定期比较计划与实际,更新团队基准
每个项目阶段结束后,抽取重点工作包比较计划和实际工时,记录偏差原因。不要把所有偏差都用一个平均系数修正:数据迁移、客户培训和系统联调的波动原因可能完全不同。按任务类别和项目条件分层观察,才可能形成可用的团队参考值。
数据量不足时,任何基准都应标注样本范围和适用条件。例如,“最近六个类似项目的初次数据清洗中位数为 18 小时,项目规模和源数据质量有限定”。这种表达比“数据清洗标准工时 18 小时”更诚实,也更能避免被机械套用。
6. 第六步:把工具配置服务于规则,而不是反过来
用电子表格、小型项目管理工具或企业级项目管理平台,都可以启动容量管理。真正要先定下的是人员日历、任务分类、工作量单位、更新频率、权限边界和审批责任。工具选择应匹配协作规模、数据权限、集成要求和维护成本,而不是看图表数量或功能清单谁更长。
如果团队已经使用 PingCode 等平台,可以评估其任务、人员、团队视图和报表是否覆盖当前流程,并通过一个小范围试点验证数据录入成本与实际决策价值。不要为了展示资源视图而要求成员重复填报;也不要在没有统一口径时,把平台中的负载百分比直接用于绩效比较。

七、不同情况下的行动建议:不要用同一种办法处理所有超载
1. 总量超载,但任务可以调整顺序
如果超载主要来自多个项目同时安排非关键工作,先看任务优先级和依赖关系。可以将不影响关键路径的文档完善、内部复盘或非紧急配置移动到低峰时段,但要确认调整不会造成后续工作重新等待,也不要把所有“非关键”事项无限期推迟。
顺序调整通常成本最低,但需要记录被移动的任务和新的完成时间。若延期只是在日历上消失、没有重新安排,团队会失去对范围和交付承诺的控制。
2. 总量不超载,但关键技能只有一个人能承担
这类情形重点不在增加总人天,而在降低单点依赖。可以培养备份人员、制定操作清单、安排结对执行,或将专家工作拆分为“必须由专家完成”和“可由其他成员执行”的部分。短期内备份人员速度较慢,不代表培养没有价值;要把学习成本和减少中断风险一起计算。
如果关键专家只能在特定时段投入,应尽早锁定其时间窗口,并为临时支持设置入口和分流规则。不能让所有项目都默认“需要时随时找专家”,否则专家的计划时间会被碎片化请求吞噬。
3. 估算不确定,但交付日期已经锁定
日期锁定不代表估算变得确定。此时要列出关键假设、验证时间和触发调整的条件,例如源数据抽样不通过、接口字段未确认或客户测试环境延迟。通过小范围验证尽快缩小不确定性,比继续把一个未经验证的单点工时写入基线更稳妥。
若不确定性无法在日期前消除,就要明确范围备选方案:哪些功能或数据批次可分阶段交付,哪些质量门槛不可降低,哪些事项会触发日期重谈。决策要由有权调整范围或承诺的人作出,不能让一线成员在没有授权的情况下自行承担风险。
4. 计划外支持持续增加,原计划反复被打断
持续增加的支持需求通常说明服务边界、问题入口或客户预期需要治理。可以设置统一工单入口、值班轮换、响应等级和升级条件,让非紧急问题进入队列,而不是通过私人消息直接打断所有专家。轮值人员的容量也要明确预留,避免把值班当成额外工作叠加在满负荷计划上。
如果支持量集中来自某个产品模块、客户流程或交付阶段,应进一步做原因分析。一次性增加缓冲可能暂时减轻压力,却不会消除重复问题。将高频问题转为配置模板、知识库、培训材料或自动化检查,才可能减少长期消耗。
5. 交付风险高,但增员会带来明显交接成本
临时增员并非总能迅速提升产能。新成员需要熟悉客户背景、系统架构、权限和已知问题,关键工作若无法拆分,反而可能让原专家花更多时间指导。增员前应先设计可独立交付的工作包,并估算上手成本、协作成本和验收责任。
当工作内容高度专业、客户知识集中且交付窗口很近时,重排范围或寻求有经验的短期专家,可能比安排完全陌生的成员更合理。反过来,如果任务标准化程度高、交接材料齐全,增援的收益通常更容易实现。
6. 项目要求压缩日期,但范围和资源都不允许调整
这不是容量表能解决的问题,而是一个必须显式承担的商业决策。团队可以评估压缩测试深度、减少非必要范围、并行开展可拆分工作,或改变上线策略,但每一种选择都会改变风险分布。不能一边承诺原范围、原质量、原资源和更短日期,一边假设团队靠“提高效率”自动补齐差额。
如果关键质量门槛涉及数据完整性、安全、合规或业务连续性,不应为了满足日期而跳过必要验证。容量工具能够显示资源缺口,却不能替代风险接受机制;最终需要明确谁授权接受风险、哪些条件必须满足、出现异常时如何回退。
八、不同情况下的取舍:先比较交付代价,再决定怎么调
1. 调整顺序与调整范围的取舍
调整顺序适用于依赖清楚、延期影响有限的任务,优点是通常不增加直接人力成本;缺点是容易把工作推到后续峰值,形成“本周没做、下周更挤”的滚雪球效应。调整范围则可以减少需求,但需要客户或业务负责人认可,且可能影响验收口径。
我的判断方式是看任务是否处于关键路径、是否能独立验收、是否会影响后续工作启动。若任务可后移且不造成新的资源峰值,优先调整顺序;若超载源于范围持续扩张且延期更昂贵,应优先谈清分阶段交付或范围取舍。
2. 内部转派与外部增援的取舍
内部转派有利于保留组织知识和统一质量标准,但会把压力转移到其他团队,必须同步检查接收方容量。外部增援能增加短期可用人力,却可能带来采购、权限、保密、质量验收和背景熟悉成本。
如果工作可标准化、任务边界清楚、验收方式明确,外部增援更容易形成净增产能;如果工作高度依赖客户上下文或核心架构判断,优先考虑有背景的内部人员或采取专家加执行人员的组合,而不是简单按人数扩容。
3. 增加缓冲与承诺更紧的取舍
增加缓冲可以吸收波动,但缓冲不能无条件叠加到每项任务上,否则整体计划会变得过于保守。更好的做法是把缓冲放在不确定性高、失败代价大或外部依赖多的工作包附近,并说明缓冲保护的具体风险。
减少缓冲有助于提高短期资源利用率,却会增加变更时的交付脆弱性。对于低风险、可回滚、易拆分任务,可以采用较紧的计划;对于上线切换、数据迁移和客户验收等高影响工作,应优先保留验证和应急空间。
4. 个人高利用率与团队韧性的取舍
把每个人都排到接近满载,可能在短期内提高可计费时间,却会减少应对突发的空间。相反,过多预留也可能使有限资源没有投入高优先级项目。管理者不应追求一个固定的“最佳利用率”,而应根据需求波动、任务切换成本和客户响应要求确定适合的缓冲水平。
对于长期共享服务角色,团队韧性可能比个别成员的满载更重要;对于期限明确、工作包稳定的短期专项,短暂较高负载或许可以接受,但需要设置结束时间和恢复安排。关键在于高负载是否有边界、是否有补偿机制、是否对质量和人员健康进行监控。
5. 统一工具与灵活本地流程的取舍
统一平台有助于跨项目查看共享资源、形成一致报告和追踪决策,但若流程过于僵化,现场团队可能为了适应字段而维护两套信息。本地表格灵活、上手快,却容易形成口径分裂、版本混乱和跨项目不可见。
建议先统一最小必要字段和决策规则,再选择工具承载。只有当工具能够减少重复录入、支撑权限管理、提供可靠汇总并适配现有工作节奏时,集中化才有价值。工具选型不应先于容量问题定义。

九、风险控制闭环:让预警、决策和复盘接在一起
1. 每条风险都要包含时间、影响和触发条件
“资源紧张”不足以作为可管理的风险描述。更有用的记录包括:风险发生的时间窗口、受影响的里程碑或交付物、可能原因、当前假设、触发升级的条件,以及负责推动处置的人。这样即使项目经理缺席,其他人也能理解问题的来龙去脉。
还要区分已经发生的问题和未来风险。已经发生的延期需要处理恢复计划;尚未发生的容量冲突则需要提前决策。二者可以在同一风险台账中管理,但状态、负责人和处置目标应该清楚区分。
2. 设定升级时限,别让风险在周会上反复出现
容量风险反复出现在会议记录里,通常说明缺少决策人或截止时间。对涉及客户日期、跨项目优先级或预算变更的问题,应明确提交给谁、最迟何时决定、未决定时采取什么默认措施。默认措施可以是暂停非关键工作、冻结新增需求或升级到交付负责人,但必须事先约定。
一旦风险影响关键路径,等待“下周再看看”可能意味着可选方案越来越少。越接近里程碑,人员替换、范围调整和客户沟通的成本通常越高。因此,预警时点应早于真正超载时点,尤其是依赖单一专家或外部环境的任务。
3. 用复盘把数据转成流程改进
复盘重点应落在可改变的机制上,而不是给人员贴标签。可以问:哪些活动重复发生但没有计入计划?什么假设后来被证伪?工时偏差集中在哪类任务?哪些冲突其实可以更早从跨项目视图中发现?哪些调整有效,哪些只是把问题推迟到后续阶段?
改进动作必须小而可验证。例如,针对数据准备阶段偏差大,可以增加样本检查门槛;针对专家被反复打断,可以设置值班轮换;针对客户审批造成等待,可以在启动阶段确认决策人和响应时限。每个改进都设定检查日期,再用后续项目验证是否真的减少了风险。
4. 保护数据用途,避免容量数据变成惩罚工具
团队若担心工时数据被简单用于追责,成员可能会减少记录、把支持工作归入其他类别,或者把估算填得更安全。数据质量一旦受损,容量视图就失去管理价值。组织需要明确数据用途、访问范围、保留周期和绩效评价边界。
容量数据适合用于资源规划、风险识别和流程改进,不宜脱离任务难度、岗位类型和质量结果,单独用于比较个人产出。若需要进行人员绩效评估,应结合交付质量、任务复杂度、协作贡献和实际职责,不能把负载率当成个人价值的替代指标。
十、常见问题:容量规划落地时容易遇到的边界问题
1. 团队还没有准确工时记录,能不能先做 Capacity?
可以,但先把目标限定为发现明显冲突,而不是追求精确预测。初期可用项目工作包、负责人和周级估算建立可讨论的基线,并标注估算可信度。随后挑选少量任务记录实际投入,持续对比计划偏差。先让计划逻辑可见,再逐步提高数据精度,通常比等待完美数据更有效。
2. 资源负载率达到 100%,是不是就一定危险?
不一定,但需要核查。若任务已验证、时间窗稳定、没有显著切换成本且团队有可靠的应急安排,短期接近满载可能可以接受。若工作依赖客户响应、估算可信度低、成员频繁跨项目或关键技能单点集中,100% 往往意味着几乎没有吸收偏差的空间。
3. 容量应该按小时、人天还是人数计算?
管理层做粗粒度规划时,人天或角色周容量可能足够;安排具体任务、检查并行冲突时,小时或日级信息更有帮助。单位选择应服务于决策,不要为精细而精细。无论使用哪种单位,都要统一工作日长度、活动范围和折算方式,否则跨团队比较没有意义。
4. 项目经理和职能经理谁负责 Capacity?
项目经理通常负责本项目的需求、优先级、依赖和阶段计划;职能或资源负责人负责人员容量、技能覆盖和跨项目优先级。共享资源环境中,两方必须共同承担计划准确性,不能把“排不出人”完全推给项目经理,也不能让职能负责人在缺少项目优先级信息时独自决定资源分配。
5. 用 PingCode 这类平台后,是否可以自动解决资源冲突?
平台可以帮助汇集任务、人员、周期和项目状态,提升可见性,也可能支持报表和提醒。但自动提示依赖字段准确、更新及时、角色关系清楚。系统无法替组织判断哪个客户承诺更重要、哪个范围可以调整、哪类风险可以接受。把这些决策规则设好之后,工具才会发挥作用。
6. 预留容量会不会降低项目利用率?
预留容量意味着不把所有时间提前承诺出去,但不等于资源闲置。它可以用于计划外支持、客户问题、关键评审和风险处置。预留多少应结合历史波动、工作类型和服务要求观察,最好用实际数据定期调整,而不是永远沿用一个固定比例。
十一、下一步怎么做:从一个可验证的小范围开始
1. 先挑一个存在共享资源的实施团队
选择一个确实有跨项目协调问题的团队,覆盖一个到两个计划周期。不要一开始就推广到所有区域、业务线和岗位。试点的目标是验证口径是否可执行、数据是否能维护、预警是否推动决策,而不是证明某个工具或模板“上线成功”。
2. 建立最小可用的容量视图
至少呈现人员或角色、周有效容量、已承诺需求、估算可信度、关键依赖和当前风险。对共享专家再增加跨项目视角,对客户上线窗口增加日级视图。尽量复用现有计划数据,避免让成员在多个系统中重复录入相同信息。
3. 让一次预警产生一个真实决策
试点期间,记录每次容量预警后采取了什么行动:调整顺序、拆分范围、转派任务、安排增援、重谈日期,还是接受风险。同步记录决策时间和结果。若预警反复出现却没有动作,问题可能不在图表,而在授权、优先级或责任机制。
4. 四至六周后复核投入与收益
检查计划外工时是否更早被看见,关键人员冲突是否减少,计划偏差是否更容易解释,会议和维护成本是否可接受。若视图很完整但没人据此调整计划,就要简化流程或补足决策权;若冲突确实减少,再考虑推广到更多团队,并逐步建立本组织的任务类别基准。
十二、结语:好的 Capacity 计划,不是预测不会出错
资源负载 Capacity 管理最容易被误解为“把每个人的时间填满,再看谁超了”。我认为更有价值的目标,是尽早暴露那些总量视图看不见的风险:特定技能在关键周的缺口、专家被多个项目共同依赖、估算建立在未经验证的假设上,以及看似有余量却无法替代的个人空档。
因此,下一步不必先采购复杂工具,也不必追求一次性精确到小时。先统一有效容量口径,按周拆分关键任务,标注估算可信度,挑出单点技能和不可移动窗口,再为每个冲突指定负责人、决策期限和备选方案。持续记录计划与实际的差异,逐步用团队自己的数据修正规则。
Capacity 的价值不在于证明团队有多忙,而在于让组织在承诺变成延期之前,还有选择。当一张负载视图能触发更早的范围协商、资源调整或风险接受,它才真正从排期工具变成了实施交付的风险控制机制。
常见问题解答(FAQ)
1. 资源负载 Capacity 应该按什么口径计算,才能提前发现团队风险?
我在排迭代计划时,常看到团队把每个人一周的工作时间都算成可用工时,结果计划看起来很充实,交付却总是延期。到底该按日历工时、扣除会议后的工时,还是历史实际产出来计算资源负载?
建议同时看“可用工时”和“历史交付能力”,不要把日历工时直接当产能。一个可操作的起点是:每人每周按 40 小时计,先扣除已知会议、休假和固定支持工作,再对剩余时间应用团队自己的专注系数。例如,某成员一周有 6 小时会议、4 小时值班,剩余 30 小时;
若团队根据近 6 周记录,发现计划工时通常只能有 80% 转化为按期交付,则本周可承诺约 24 小时。这里的 80% 只是示例,应该用本团队数据校准。判断风险时,除了看总负载,还要看关键技能是否集中在一两个人身上:团队总量未超载,也可能因为唯一的测试或发布负责人被排满而卡住。
2. 资源负载达到多少就该触发风险预警?
我想给项目排一个简单的负载预警线,但担心阈值设低了,大家天天看到告警就忽略;设高了,又会在临近交付时才发现资源不够。有什么比直接套用固定百分比更可靠的办法?
可以把阈值分成“关注”和“行动”两级,并按工作类型分别校准,而不是把某个百分比当通用标准。作为试运行方案,可将未来两周负载超过可承诺产能的 85% 标为关注,超过 100% 标为行动;连续两周处于关注区,或关键岗位没有替补,也应升级处理。
每周回看计划与实际完成的差异:如果团队长期只能完成计划的 70%,那么按日历工时算出的 85% 负载并不安全,应先下调可承诺产能。预警的价值不在颜色,而在于触发具体动作,例如移出低优先级任务、调整范围或明确跨团队支援。
3. 遇到临时需求和插单,怎样避免资源负载计划失真?
我负责的项目经常出现紧急故障、客户反馈或管理层临时任务,计划表在周一就已经不准了。每次都把新任务塞进现有排期,最后只能靠加班补进度,我想知道怎样把这些不确定工作纳入容量管理。
不要把团队的全部产能预先分配给项目任务。先用近 8 至 12 周记录临时工作的工时占比;如果临时事项平均占每周产能的 15%,计划时就预留约 15% 的缓冲,并每周用实际数据修正。比如团队经历史记录可承诺 120 小时,临时工作占比约 15%,则常规计划可先控制在约 102 小时,剩余部分用于插单。
插单发生时,记录来源、耗时和被挤出的任务,而不只是增加一行新工作。这样复盘时才能判断问题来自需求波动、质量缺陷还是优先级频繁变化,并据此决定增加缓冲、减少返工或设置明确的插单审批规则。
4. 资源负载表显示有空闲,但项目仍然延期,通常该检查什么?
我遇到过排期表上每个人都没有满载,里程碑却还是一再后移的情况。看起来不是单纯缺人,我该如何区分是技能错配、任务依赖,还是估算本身出了问题?
先检查任务是否能被当前空闲人员接手,再检查工作是否被依赖关系卡住。建议把任务按技能、负责人、前置条件和等待时间拆开看:例如有 20 小时空闲并不代表能补上只有指定工程师才能完成的发布配置;开发任务有余量,也无法抵消测试环境尚未就绪造成的等待。
对最近 3 至 5 个延期任务,分别记录估算工时、实际投入、等待时长和返工时长。如果实际投入接近估算但等待很长,重点处理依赖与交接;如果投入持续超过估算,检查拆分粒度和历史数据;如果只有特定技能任务积压,则考虑培训、备份岗位或调整范围。资源负载表应作为诊断入口,而不是单独的延期预测器。
核心关键词
文章包含AI辅助创作:资源负载Capacity教程:实施团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555111
读者评论
我们以前按每周40小时排任务,后来把固定会议、售后支持和休假单独记下来,才发现几个看似空闲的人其实没有连续的整块时间。按周滚动看确实比月底复盘有用,但维护记录需要指定负责人,否则很快就会过时。
关键技能单点依赖这个判断很实用。不过给超载设统一百分比时要谨慎:客户现场支持多的岗位和需要专注工作的岗位,负载数字不太能直接比较。我更愿意把阈值当作复核提示,再结合具体交付节点判断。
文章把估算可信度也纳入风险考虑,我觉得比只看工时总数更贴近实施现场。我们遇到过迁移任务估算不高,却因客户数据迟迟没确认反复等待的情况。若能同时记录等待原因和实际投入,后续调整缓冲会更有依据。
