资源负载表看起来“每个人都没有超过 100%”,项目却仍然延期,常见原因不是计算公式错了,而是团队把可用工时当成了可交付产能。实施团队尤其容易踩这个坑:顾问同时承担客户会议、环境配置、数据迁移、问题排查和内部协调,表格里可能只登记了实施任务,真正吞噬时间的工作却没有进入负载计算。做好工作负载,不是把人排满,而是把需求、能力、时间和不确定性放进同一套决策机制,及时发现过载,并给交付留出缓冲。
一、先讲核心结论:负载管理的目标不是排满,而是可兑现
1. 工作负载要回答四个问题
我判断一套工作负载管理是否有效,通常先问四件事:团队承诺了多少工作;每个人真正可以用于交付的时间是多少;需求变化时谁有权调整优先级;风险出现后,团队能否在影响客户之前做出反应。若系统只能显示任务数量或工时总和,却回答不了这四个问题,它更像统计表,不是管理机制。
工作负载可以先用一个简单的比例理解:某周期内已承诺的有效工作量,除以同一周期内可用于该类工作的有效产能。关键在“同一周期”和“同一类工作”。一个实施顾问本周有 40 小时合同工时,不等于有 40 小时项目交付时间;如果固定会议、客户支持、团队协作、培训和休假合计占去 14 小时,那么 40 小时只能作为日历容量,不能直接作为可承诺产能。
负载率超过阈值并不自动代表风险,负载率低于阈值也不自动代表安全。一个人可以被安排 90% 的时间做熟悉、可拆分的配置工作;另一个人即使只有 70%,如果同时承担关键客户上线、数据迁移验收和唯一的疑难问题处理,也可能已经处于高风险状态。数字必须结合任务关键性、技能稀缺度和工作切换成本解释。
2. 先统一“容量”和“负载”的口径
容量是某段时间内团队能够提供的有效工时,负载是已经承诺或预计需要投入的有效工时。二者都应按项目、任务类型、人员技能和时间窗口拆开。若容量按自然周统计,负载却按项目总工时统计,或者把待定需求和已确认任务混在一起,得到的百分比没有决策价值。
我建议至少区分三种负载:已承诺负载、预测负载和机会负载。已承诺负载来自已排期且责任人明确的工作;预测负载来自已知但范围尚未完全确认的工作;机会负载则是可能进入团队、尚未做出交付承诺的需求。三者不能简单相加后当成确定工作量,但应在视图中并列展示,供管理者评估预留容量。
- 已承诺负载:适合用于交付计划、排期确认和客户承诺。
- 预测负载:适合用于资源预警和未来数周的能力规划。
- 机会负载:适合用于投标、售前支持和容量预留,不应直接挤占已经承诺的工作。
3. 负载管理要形成闭环
完整闭环不是“录入任务,看报表”,而是“估算,分配,执行,核实偏差,调整承诺,复盘基线”。每个环节都应有明确负责人和时间点。尤其要避免一个常见断点:项目经理更新了计划,却没有同步销售、客户成功或团队负责人,导致系统中的负载下降了,客户侧承诺却没有变化。
我更看重负载预测的提前量,而不是报表的精细度。如果团队只能在延期已经发生后看出过载,哪怕数据精确到半小时,也只是事后记录。对实施团队而言,能提前两到四周发现关键技能拥塞、客户窗口冲突或迁移工作集中,比把历史工时统计得更细更有价值。

二、背景和真实场景:实施团队为什么特别容易“表上不忙、现场失控”
1. 实施工作不是一串整齐的任务
实施项目通常包含需求澄清、环境准备、方案配置、数据清理与迁移、接口联调、用户培训、验收和上线支持。它们并非完全线性:客户迟交数据会推迟迁移,权限设置问题会影响验收,验收意见又可能反向改变配置。一个任务延期,影响的可能不只是本项目,还会把实施顾问、技术专家和客户关键用户的后续时间一起挤压。
与可独立完成的内部工作相比,实施交付有大量外部依赖。客户的决策速度、数据质量、网络环境、第三方接口和业务部门参与度,都会改变实际投入。若排期只采用理想工时,团队承担的不是一个计划,而是把客户侧不确定性默默转换成自己的加班和延期风险。
2. 被忽略的工作常常比显性任务更占时间
我在设计负载口径时,会特别核对五类容易漏记的工作:客户会议与会前准备、会议纪要和行动项跟进、环境及账号问题排查、内部升级协调、上线后短期支持。它们往往不在项目计划的主路径上,却会反复打断连续工作。对顾问而言,一天里有六小时会议,不等于还能完成四小时需要专注的配置任务。
因此,容量核算不能只扣除休假和法定假期。团队还要参考历史数据,估算会议、支持和协作的常态占比。初次建立机制时,可以连续记录四至六周,不必追求每分钟填报,而是按工作类别抽样核实。若每周抽样发现大量时间落在“其他”,先改进分类和任务入口,不要急着把所有人要求改成更细的工时填报。
3. 多项目并行造成的损失,不能只用工时相加
两项项目各占一个人 50% 时间,表面上刚好满载;但如果两边都要求当天响应客户、都在相同日期验收,实际压力可能远高于单项目满载。任务切换会带来重新理解上下文、找回资料、再次确认状态等成本。对需要连续专注的迁移脚本、接口调试和复杂配置工作,频繁切换尤其明显。
我通常把“并行项目数量”作为负载率之外的一个观察变量。它不是越少越好,而是要看任务形态:多个低复杂度、异步任务可以并行;多个高依赖、高客户响应任务并行,则需要更严格的上限和替补机制。
| 观察维度 | 容易遗漏的情况 | 建议记录方式 | 管理用途 |
|---|---|---|---|
| 客户协作 | 会议准备、纪要、反复确认 | 按客户项目归类,记录约定时间与实际耗时 | 识别客户侧依赖和沟通成本 |
| 技术支持 | 临时排查、升级求助、环境恢复 | 记录问题类型、响应时间和处理人 | 识别专家瓶颈及重复故障 |
| 切换成本 | 多个项目在同一天频繁交替 | 按任务连续时段和项目数观察 | 减少碎片化排期 |
| 返工 | 需求未确认、数据质量差引发的重复处理 | 记录返工原因及重新投入工时 | 修正估算和客户准入条件 |
4. 中大型团队需要治理跨项目资源,而非只管单个项目
在 100 人以上组织中,单项目经理通常无法独立判断所有资源冲突。项目、区域、行业、交付阶段和专业技能可能分散在不同负责人手里,资源数据如果没有统一口径,就会出现“每个项目都合理、整体却超载”的局面。此时需要明确资源决策机制:谁能提出需求、谁确认技能匹配、谁批准跨项目调配、谁负责通知客户和更新计划。
例如,使用 PingCode 这类项目管理平台时,可以把项目任务、负责人、计划时间和状态作为负载视图的输入,再按团队约定维护休假、非项目工作和技能标签。平台解决的是信息可见和协作留痕,不会自动替团队判断某位专家能否同时负责两个客户的关键上线。工具应该承载已经定义好的管理规则,而不是替代规则本身。

三、常见误区:数字看上去合理,决策却可能更差
1. 把 100% 负载当作效率目标
将每个人的计划排满,会让容量表显得“利用率很高”,却没有为临时客户问题、返工、请假和关键任务延误留下空间。结果通常是一个小变更就触发全链条改期,管理者再通过加班吸收波动。短期看,交付似乎没有闲置;长期看,团队失去恢复能力,估算也会越来越乐观。
对实施团队而言,合理利用率应以工作类型、客户响应约定和团队成熟度为基础,不宜设置一个全公司统一的满载目标。高变化阶段要留较多缓冲,成熟、重复性强的阶段才适合提高可计划比例。利用率可以用来发现资源配置问题,不宜直接作为个人绩效排名的唯一依据。
2. 把“任务数量”当成工作量
一个人有八个任务,不一定比只有三个任务的人更忙。任务大小、复杂度、依赖关系和交付责任差异很大。把任务数量直接用于负载比较,会鼓励团队拆分或合并任务来改善表面数据,也会让管理者忽视那种数量少但风险极高的关键任务。
至少要同时观察估算工时、截止日期、任务阶段和关键程度。对难以准确估算的工作,可使用范围而非单点数字,例如“预计 3 至 5 人天”,并标记估算置信度。置信度低时,优先安排小规模验证,而不是把一个看似精确的数字写进计划。
3. 用项目总工时掩盖短期峰值
项目预计 200 人天,团队有 5 人,按总量看似只需 40 天;但如果数据迁移必须由一名资深顾问在两周内完成,其他人的空余产能并不能自动填补这个瓶颈。总量平均会抹平关键技能和关键日期,无法揭示局部拥塞。
资源负载应至少按周或双周检查,而不是只看项目全周期。对关键技能岗位,还要把不可替代性、备份人选和交接成本纳入分析。若某专业角色只有一人能做,计划上的 60% 负载也可能构成高风险,因为任何突发缺勤都会影响关键路径。
4. 把待确认工作伪装成确定承诺
售前阶段常出现“客户大概率下周启动”“预计需要两位顾问”等需求。若这类工作被直接放入已承诺负载,容易挤压正在执行的项目;若完全不纳入视野,又可能在合同签署后突然无资源可用。正确做法不是二选一,而是标记概率、预计窗口和触发条件。
例如,可将机会需求分为“未进入预测”“进入容量预测”“正式承诺”三个状态。进入预测并不代表已排期;只有范围、起始窗口和资源需求达到团队设定的确认条件,才转为承诺工作。这样既看得到未来需求,也不把猜测误当事实。
5. 把工时追踪变成对个人的监控
如果团队认为填报工时是为了追责,数据很快就会失真:计划外工作被漏记,返工被归入正常任务,困难问题被低估。追踪的首要目的应是修正估算、识别阻塞和改善交付模型,而不是证明谁“看起来很忙”。
管理者应解释数据用途、设置足够简单的分类,并将异常用于流程改进。个人负载可以用于防止长期过劳,但不能脱离任务难度、客户约束和质量结果,简单比较“谁的利用率高”。
6. 依赖工具自动排人,却不做能力匹配
系统根据空闲时间把任务分配给某个成员,可能在工时上成立,在技能上却不成立。实施交付所需能力包括产品配置、行业理解、接口排查、数据处理、客户沟通和项目协调。一个有空档的人,不必然具备完成关键任务的能力,也不一定能在要求的日期独立交付。
因此,技能标签需要经过实际项目验证,并区分“能协助”“能独立交付”和“能指导他人”。排期时先匹配任务所需能力,再核对容量;顺序反过来,可能只是把风险从负载表转移到质量和返工上。

四、专业判断逻辑:先算可用产能,再看风险结构
1. 建立能复核的容量公式
我建议先从周粒度建立公式,而不是直接搭建复杂的组织级模型。一个可操作的起点是:可承诺产能等于计划工作时间,减去休假和培训,再减去固定会议、常态支持及其他不可用于项目交付的工作。各项要避免重复扣减,并明确哪些可以用历史均值估算,哪些必须按实际日历维护。
例如,一个顾问每周计划工作 40 小时,休假与培训折算 2 小时,固定会议 5 小时,常态客户支持 6 小时,组织留出的应急缓冲 3 小时,那么可用于计划项目工作的容量约为 24 小时。这个数不是个人能力评分,而是计划基线。支持工时增加时,计划产能就应同步下调,不能要求个人在相同时间里同时完成全部工作。
负载率可以按“周期内已承诺工作量 ÷ 周期内可承诺产能”计算。对于范围不确定的任务,建议保留估算区间,并展示低、中、高情景。若下限已超过容量,说明计划必然不可行;若只有高情景超过容量,则需要准备触发条件和备选方案。
2. 把风险从“人是否忙”拆成可处理的变量
负载预警不应只有红黄绿。至少需要把风险拆成四类:总量风险、时间集中风险、技能瓶颈风险和依赖风险。每种风险的处理手段不同。总量超限可能要调范围或增配资源;时间集中可能要错开验收和上线;技能瓶颈可能要培养备份;依赖风险则需要推动客户或第三方按期提供条件。
| 风险维度 | 观察信号 | 优先应对动作 |
|---|---|---|
| 总量风险 | 连续多个周期承诺量超过可承诺产能 | 重排优先级、缩小范围或增加合适资源 |
| 时间集中 | 多个项目在同一周进入迁移、验收或上线 | 错峰客户窗口,拆分非关键任务 |
| 技能瓶颈 | 关键任务集中在单一专家,缺少替补 | 安排结对、知识转移和备份验证 |
| 外部依赖 | 数据、账号、接口或决策长期未就绪 | 设定依赖责任人、到期日和升级路径 |
| 估算偏差 | 同类任务实际工时持续高于计划 | 按任务类型更新基线,拆分不确定环节 |
3. 区分“可调度资源”和“可交付能力”
可调度资源是日历上有空的人;可交付能力是具备所需技能、可以在要求窗口内完成任务并承担结果责任的人。两者不能混为一谈。跨项目借人时,除确认空档外,还要验证业务熟悉度、交接成本、客户沟通权限和上线责任归属。
对于短期支援,可以把任务拆成边界清晰的工作包,例如日志分析、数据清洗或测试脚本检查,并明确产出和交接格式。若把模糊的“帮忙看一下”分配给支援人员,工作会反复回流到原负责人,形成隐形负载,最后增加协调成本却没有释放关键资源。
4. 用触发阈值代替单一红线
不同团队可以设置自己的预警阈值,但阈值应该触发行动,而非仅改变颜色。例如,未来两周负载超过可承诺产能的 90%,负责人需要核实估算和依赖;超过 100%,必须明确调整范围、时间或资源;关键技能没有替补时,即便总负载未超限,也要登记风险和缓解措施。
阈值最好分阶段建立。刚开始没有可靠历史数据时,先使用较保守的规则,并记录实际结果;连续观察数个周期后,再校准预警区间。不要在没有数据基础时宣称某个比例是普遍行业标准。团队需要的是对自己有效、能够复核的阈值,而不是看起来权威的固定数字。

五、案例与数据观察:一次延期预警如何变成资源决策
1. 场景说明:五人小组并不等于五份完整产能
下面用一个匿名化情景说明判断过程。某实施小组有五名成员,连续推进三个客户项目:项目甲进入数据迁移,项目乙处于接口联调,项目丙准备用户培训和验收。团队计划表按每周 40 小时估算,总容量写成 200 小时;但扣除会议、支持、培训和应急缓冲后,可承诺项目产能只有约 120 小时。
计划任务合计约 126 小时,平均负载率看起来略高于 100%。真正的风险却不是这六小时差额本身,而是数据迁移和接口联调都依赖同一名高级顾问;三项工作又集中在同一周。若该顾问被客户问题占用,项目甲迁移校验无法完成,项目乙接口验收也会延后。
这类场景里,按总量补一个普通顾问未必有效。先看工作包:数据清理可以由熟悉业务的数据顾问协助;接口日志分析可以由技术专家短时支持;最终迁移校验和客户确认仍需原负责人把关。资源调整的关键是把任务边界拆清,找到真正需要稀缺技能的环节。
2. 先验证数据,再处理排期
团队先检查负载表中的任务是否处于同一口径:客户会议准备是否计入、接口问题是否重复估算、培训材料是否属于项目工时。核对后发现,原计划漏掉了约 12 小时的客户支持和返工工作;同时,部分配置任务可以延后,不影响本周关键路径。此时,表面上的 126 小时不是全部风险,遗漏工作才是计划失真的主要来源。
处理顺序是先锁定本周必须完成的关键路径任务,再把可延后任务从高峰周移出;其次安排一名具备数据处理经验的顾问承担数据清洗,并由高级顾问保留最终校验;最后把接口问题分成日志收集、初步分析和方案确认三段,减少专家被低价值信息收集占用。
3. 调整后看领先指标,不只看最终是否延期
如果只看客户项目有没有按时上线,团队可能把加班当成计划成功。更有价值的观察包括:关键技能在高峰周的集中度有没有下降、客户依赖是否按期交付、临时支持占用是否被记录、计划外返工是否下降、主要任务估算偏差是否收敛。它们能说明风险控制机制是否真正改善。
在该情景的建议基准中,调整前由单一高级顾问承担约 70% 的关键节点工时;拆分后降至约 45%,并增加一名通过实际演练验证的替补。高峰周总负载从约 105% 降至约 88%。这些是用于说明决策链条的情景数据,不代表任何组织的实测成果,也不应被当作固定目标。

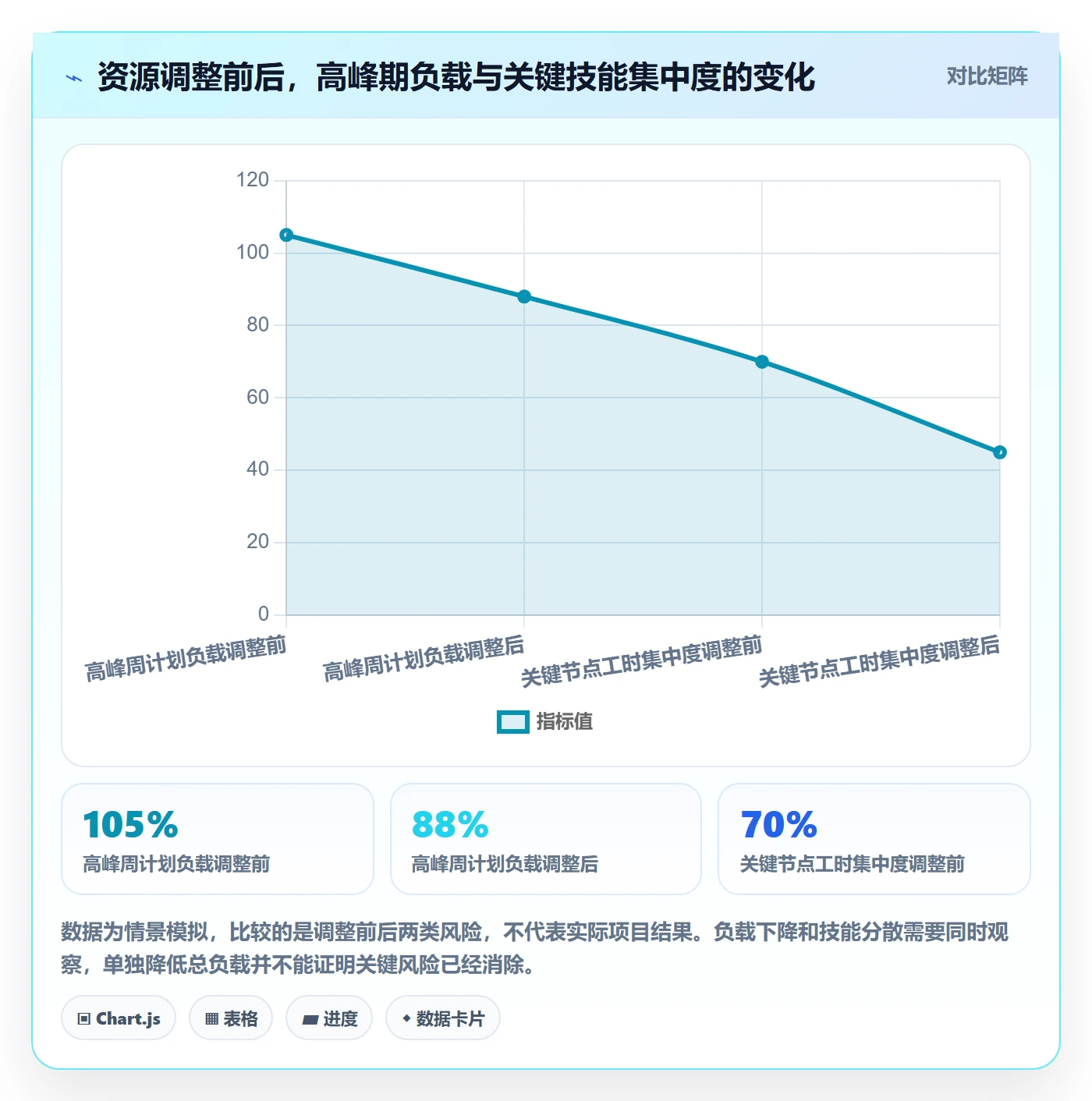

| 观察项目 | 调整前情景 | 调整后情景 | 解释 |
|---|---|---|---|
| 高峰周计划负载 | 约 105% | 约 88% | 通过错峰和拆分工作包降低超容量风险 |
| 关键节点工时集中度 | 约 70% | 约 45% | 部分工作由经过验证的替补承担,专家保留关键审核 |
| 未登记支持工时 | 约 12小时/周 | 约 4小时/周 | 支持入口统一后,计划外工作更容易被看见 |
| 估算偏差 | 约 25% | 约 15% | 区间估算和相似任务复盘改善了短期预测 |
4. 案例真正说明的不是“加人”,而是把瓶颈拆出来
资源冲突经常被简化成“人不够”,但实施团队缺的可能是某种技能、某个客户窗口、连续专注时间或清晰的范围边界。笼统增加一名成员,若没有交接材料和明确工作包,通常会增加沟通与培训负担,短期内甚至加重核心人员的工作。
所以,我会要求每次调整都写清三件事:被释放的是谁的时间;新增资源承担什么可验收产出;调整后仍由谁对客户结果负责。没有这三项,资源移动只是日历变化,不一定是交付能力变化。

六、操作步骤:从需求进入到周期复盘的八步做法
1. 统一工作分类和统计周期
先确定计划按周还是双周滚动,并统一工作类别。初期建议保留少量类别:项目交付、客户支持、内部协作、培训休假、改进工作、待确认需求。分类太细会增加填报负担,太粗又无法解释产能差异。团队可以先运行一个月,再根据无法归类的工作补充类别。
所有任务都应有预计开始时间、预计结束时间、负责人、估算范围、状态、任务类型和依赖信息。对于跨周期任务,不要将总工时全部记在开始周;应按阶段拆分,或者按计划分布到对应周期。否则短期峰值会被低估,后续复盘也无法解释计划偏差。
2. 建立容量基线
以个人或团队为单位,先计算日历容量,再逐项扣除已知占用和常态非项目工作。常态支持量可以用过去四至六周观察值起步,但要检查是否碰上异常高峰。对新团队、刚上线的新服务或客户问题集中的阶段,不能机械套用成熟团队的历史均值。
若工作类型差异很大,建议分技能池建立容量,而不是只看人员总数。例如,实施配置、数据迁移、接口开发和培训交付分别建立可用能力。一个成员可以拥有多个技能标签,但每项技能的熟练程度和可投入时间都要有明确依据。
3. 把需求分成确认、预测和机会
新增需求进入资源视图时,先记录它的确定性和触发条件。未签约、范围未澄清的机会需求可以用于中期预估,但不能自动占用已承诺资源。范围确认后,再补充任务拆分和估算区间;客户已经确认窗口和交付范围后,才进入正式承诺。
这一步特别适合跨部门协同。销售、售前、项目管理和交付团队应约定什么信息齐全后才能申请资源,例如客户目标、预计启动时间、所需技能、关键依赖和预估投入。缺少这些信息时,可以先请求探索性评估,而不是直接要求团队预留具体人员。
4. 估算任务时标注置信度和前置条件
估算不是报一个数字就结束。任务应说明估算基于什么假设:数据格式是否已确认、接口文档是否可用、客户是否能按时提供测试账号、需求范围是否冻结。假设越不确定,越需要采用区间估算或先安排短时验证任务。
例如,数据迁移可以拆为数据盘点、映射规则确认、清洗脚本、试迁移、差异核对和正式迁移。拆分后,团队可以先对低确定性环节做小规模验证,而不是把全部工作压成一个“迁移 5 人天”的大任务。任务边界明确,估算偏差也更容易追溯。
5. 先匹配技能,再分配时间
排期时先识别任务所需的最低能力要求,再检查候选成员是否具备该能力、是否熟悉客户上下文、是否能在指定窗口投入。若需要依靠新人完成任务,计划中必须包含指导和复核时间,不能只计算新人本人的执行工时。
关键岗位要有备份,但备份不能停留在名单上。至少要通过一次结对执行、故障演练或文档交接,确认替补能独立完成哪些部分。若替补只能在原负责人指导下执行,就应准确标记为“协助能力”,而不是“完整替代能力”。
6. 按周检查总量、峰值和关键节点
每周检查未来四至六周的负载:先看团队容量是否超限,再看高峰日期是否集中,最后看关键技能和客户依赖是否存在单点风险。周会上不必逐个念任务清单,重点讨论越线项及其决策需求。
- 如果未来两周超出可承诺产能,确认是否存在估算重复、未计支持工作或无法移动的客户窗口。
- 如果负载总量可接受但关键技能拥塞,安排结对、替补验证或调整任务边界。
- 如果需求仍不确定,保留预测区间并约定重新确认日期,不要提前把它写成确定承诺。
- 如果客户依赖已经延期,及时调整计划基线并沟通影响,不要用加班掩盖外部阻塞。
7. 通过触发器启动调整,而不是等项目经理求援
团队应事先定义哪些情况必须启动资源评审,例如关键岗位连续两周超载、多个项目同周上线、客户输入条件超过约定日期仍未到位、计划外支持显著增加。触发后,会议需要形成明确决策:保留原范围并延后时间、保持时间并缩小范围、增加合适技能资源,或接受风险并明确责任人。
重要的是,每种方案都要写清代价。调整时间可能影响客户业务窗口;缩小范围可能留下后续工作;增加资源可能需要交接和指导;接受风险则需要预设升级条件。没有代价说明的“先照原计划做”,通常只是把决策推迟到更昂贵的时点。
8. 每个周期复盘估算和预测偏差
周期结束时,不要只问谁做得慢。应区分计划变更、外部依赖、技能不匹配、估算偏差、返工和临时支持。若同类任务反复超出计划,修正估算基线;若是客户资料长期不完整,改善准入条件和前置检查;若专家频繁被打断,调整支持入口和轮值安排。
复盘不必追求复杂统计。每月观察三项即可起步:实际工时与估算的偏差、计划外工作占比、关键技能资源的连续超载周期。数据有稳定性后,再扩展到预测准确率、返工率和客户依赖按期完成率。

七、不同情况下的行动建议:同一套表,不同的决策重点
1. 小团队:先管峰值和关键人
小团队不必一开始就建设复杂资源模型。先维护一张未来六周的团队视图,标出每人可承诺产能、已承诺任务、客户支持和休假。重点检查同一个人是否承担多个项目的关键节点,以及团队是否有任何关键技能只有一名成员掌握。
小团队的风险往往不是平均负载太高,而是关键人员缺勤就失去交付能力。可以通过任务结对、操作文档和轮值支持减少单点风险,但不必为了追求表面上的人员互换而强行轮岗。替补要经过实际演练,才算真正可用。
2. 中大型组织:建立资源决策层级
人员超过 100 人、项目跨团队协作时,建议明确三个层级:项目负责人负责需求拆分和项目内排期;资源负责人负责技能池容量和跨项目冲突;交付或业务负责人负责范围、优先级与客户承诺。小额调整可以授权在团队内部完成,影响多个客户窗口或关键里程碑的调整,则应升级到相应决策层。
在这一规模下,统一字段和权限比复杂算法更重要。项目经理如果无法看到资源冲突,资源负责人如果看不到任务性质,领导层如果只看到利用率而看不到客户风险,系统里即使有大量数据,也无法形成有效决策。选用项目管理平台时,应优先验证任务、人员、技能、时间、依赖和变更记录是否能连起来。
3. 变化频繁的客户项目:保留缓冲并缩短确认周期
如果客户需求经常变化,不要用长周期的固定排班假装确定。把近一至两周作为较高确定性的执行窗口,把之后数周作为滚动预测;对高不确定任务使用区间估算,并在约定日期复核范围。缓冲不是“闲置”,而是对变化成本的显式安排。
同时要设置变更入口。客户新增工作时,记录它对现有范围、时间、成本和资源的影响。若不经过影响评估就直接插入任务,团队的负载表会持续低估,原计划也会失去可信度。
4. 交付模式成熟、任务重复度高:适合提高计划精度
对于流程成熟、交付步骤稳定、客户差异较小的项目,可以基于历史任务工时建立模板,并按阶段配置容量基线。新项目启动时,先匹配相似项目,再根据客户环境、数据质量和接口数量调整,而不是每次从零估算。
但模板不是承诺的替代品。只要客户条件、产品版本或集成范围不同,就需要标注差异。模板能够提升估算速度,不能自动消除外部不确定性。
5. 处于危机项目:暂停优化报表,先稳定交付
如果关键里程碑已经失守,客户信任受损,团队正靠持续加班维持进度,此时不应先花数周重做资源仪表盘。先建立简化的每日或隔日检查:关键任务、责任人、阻塞、客户依赖、未来 48 小时决定。必要时暂停低优先级工作,确保关键路径资源连续投入。
危机稳定后再复盘:哪些风险早已出现却没有升级,哪些工作没有进入负载视图,哪些承诺没有经过容量校验。若只补救当前项目,不改需求入口和升级机制,类似危机很快会在其他项目重演。

八、不同情况下的取舍:效率、弹性、透明度不能同时无限提高
1. 提高利用率,还是留出更多缓冲
高利用率适合需求稳定、任务标准化、替代能力充足的团队;较多缓冲适合客户变化频繁、关键节点密集、突发支持成本高的团队。两者没有统一最优值。若团队持续加班且预测误差大,继续追求高利用率通常是在透支未来产能,而不是提升效率。
判断是否需要增加缓冲,可以观察计划外工作、返工、关键人员超载和交付延期是否同时上升。若问题主要由客户变更引起,应建立变更约束和客户依赖管理;若问题主要由支持工作引起,可以采用轮值和支持容量池。缓冲应对应具体风险,不能只凭感觉任意加大。
2. 统一工时口径,还是保留团队差异
组织级资源规划需要统一字段和周期,否则无法合并数据;但不同交付类型的可承诺比例和任务估算方式不应被强制做成相同。数据迁移、培训实施、软件配置和接口开发的工作节奏差异明显。应统一“如何表达”,而不是强行统一“每种工作占用多少时间”。
比较成熟的做法是统一基础定义、状态和审批规则,再允许团队维护自己的容量假设,并记录依据。这样组织可以汇总资源冲突,同时保留团队真实的交付特征。
3. 追踪工时,还是减少填报负担
完全不追踪实际投入,团队很难发现估算偏差和隐形支持;要求每个人按分钟填报,则可能增加行政成本并诱发失真。选择取决于决策需要:如果要改进估算和容量规划,按任务或工作类别记录到半小时或小时粒度通常已经足够;如果没有明确用途,就不应要求更细粒度数据。
可以先对部分项目试行四至六周,检查记录是否支持具体决策。若实际工时数据没有改变估算、排期或流程,只增加填报时间,应删减字段或改成抽样记录。数据采集必须证明它带来的决策收益大于成本。
4. 借调专家,还是培养替补
借调专家适合短期、高风险、必须快速解决的问题,但会造成其原项目负载增加,也可能让团队长期依赖少数人。培养替补需要时间,短期效率较低,却能减少未来单点风险。两者可以结合:专家短时处理关键判断,同时安排替补跟做、复核和演练。
若某项技能每季度只用一次,培养多人完整掌握未必划算;可以建设清晰文档和专家支持机制。若该技能经常成为多个项目的关键路径,则应把备份能力纳入长期资源计划,并为学习和交接预留正式工时。
5. 自动分配,还是人工确认
当任务重复、技能标准清晰、数据更新及时,自动化规则可以帮助发现空档和冲突。但涉及客户关系、行业经验、交付责任和复杂依赖时,最终分配仍应由了解背景的人确认。自动化适合把候选方案算出来,不适合在信息不足时替人做高风险承诺。
无论使用表格还是项目管理平台,团队都要定期检查资源信息是否过期。离职、调岗、临时支援、客户窗口变化和技能进阶都会让旧数据失效。没有数据维护责任人的自动化,只会更快地产生错误结论。
九、落地检查清单:用四周建立可运行的机制
1. 第一周:定义口径,不急着追求全量数据
- 确定计划周期,明确按周或双周查看负载。
- 定义已承诺、预测和机会需求的状态边界。
- 列出项目交付、客户支持、会议协作、培训休假等基础工作类别。
- 确定容量负责人、项目计划负责人和资源冲突的升级对象。
2. 第二周:记录实际工作,识别隐形占用
- 抽样记录客户会议、支持、返工和内部协调的实际投入。
- 检查任务估算是否按周期分布,避免把全周期工时堆在单周。
- 标记技能稀缺、单点依赖和客户前置条件。
- 与团队说明数据用途,明确工时记录用于计划改进而非简单绩效排名。
3. 第三周:运行一次资源评审
- 先看未来两周总量是否超出容量,再看未来四至六周预测。
- 检查关键任务是否集中在同一人、同一周或同一客户窗口。
- 对越线事项提出至少一个可执行方案,并写明对范围、时间和客户承诺的影响。
- 把决定同步到项目计划、资源视图和客户沟通记录,避免各处口径不一致。
4. 第四周:复盘偏差,调整规则
- 比较估算工时与实际投入,拆分外部依赖、返工、支持和估算误差。
- 检查预测负载是否提前发现了真实冲突,还是只在延期后才标红。
- 删除没有帮助决策的字段,补上反复出现但无法归类的工作类型。
- 更新容量基线、技能备份计划和资源预警触发条件。
这四周不需要一次性做到全组织完美。目标是让团队能用同一套语言讨论工作量,能说明容量数字如何得来,能在风险变成客户事故之前提出选择,并把决定落实到计划。若每次评审最后都以“大家加把劲”结束,说明组织仍然没有真正做出资源决策。
十、结尾:让负载表成为承诺的校验器,而不是忙碌的展示板
实施团队做好工作负载,核心不是让每个人看起来一直有事做,而是保证每一项对外承诺都能由真实能力支撑。容量要扣除会议、支持和缓冲;负载要区分确定性、时间峰值和技能要求;风险要对应到范围、时间、资源或依赖的具体调整。只有这样,负载数据才会影响交付,而不只是汇报。
我最重视的一条判断是:当团队无法回答“如果这项工作增加,哪一项承诺会被挤压”时,工作负载管理还没有完成。真正的资源控制不是把冲突藏在表格里,而是让冲突提前出现,让负责人有条件做取舍,并让客户知道调整依据。
下一步可以从一个团队、一个交付周期开始:核算可承诺产能,记录四周实际投入,挑出一个最明显的技能瓶颈,设置一个会触发资源评审的阈值。先让数据推动一次真实的范围或排期调整,再决定是否扩展到更多团队。工具可以提升可见性,但容量口径、决策权限和复盘纪律,才是工作负载能够长期运行的基础。
常见问题解答(FAQ)
1. 资源负载和工作负载有什么区别?
我在排团队计划时,经常看到有人把任务数量当成资源负载,结果每个人看起来都很忙,关键节点却还是延期。我该看哪些数据,才能判断一个人的负载是否真的过高?
工作负载描述要完成的任务及其工作量,资源负载描述这些工作量在具体人员和时间段上的分布。判断负载不能只数任务条目:一个两小时的任务和一个需要三天、且依赖外部评审的任务,不应被视为同等压力。建议以周为单位,按每人可用工时计算负载率:已承诺工作时数÷扣除会议、休假和固定职责后的可用工时。
比如某成员一周实际可用30小时,已排入27小时,负载率为90%;若其中还有不确定的跨团队依赖,就不宜把这90%视作安全余量。实务上应同时检查工作量、任务优先级、依赖关系和技能匹配,而不是只看任务数量或平均负载率。
2. 实施团队如何设定资源负载预警线?
我担心预警线设得太低,会让团队显得利用率不足;设得太高,又可能等到延期才发现问题。有没有一种能兼顾交付压力和不确定性的判断方法?
不要把单一负载率当成所有团队通用的红线。可以先用团队过去6至8周的数据估算可用工时,再按工作类型设置区间:稳定、重复性工作可将连续两周超过85%设为关注信号;需求频繁变更或外部依赖较多的实施工作,可把关注线下调至75%至80%。
这些比例是初始管理阈值,不是行业定律,应结合实际延期、加班和返工记录调整。超过关注线后,先核对工时估算和临时职责,再决定拆分任务、调换人员或调整日期;只有当高负载伴随关键路径受阻、缺少替补或连续加班时,才升级为风险。这样能避免把短期繁忙误判为系统性过载。
3. 如何把实施团队的资源负载风险控制落实到操作步骤?
我现在的项目计划主要靠负责人每周口头确认,临近交付时才发现测试和上线支持都压在同一两个人身上。想建立一套简单流程,具体应该按什么顺序检查和处理?
可按“拆工作,定容量,排依赖,查冲突,留缓冲,周更”执行。先把交付物拆成可估时的任务,标明负责人、技能要求、截止时间和前置依赖;再按人员逐周核算可用工时,而不是用名义工时填满日历。接着检查同一关键成员是否同时承担开发、验收和上线支持,尤其留意任务集中在单一人员的情况。
示例:上线周某工程师可用24小时,却被安排18小时交付任务、8小时故障支持,合计26小时,已超出容量;应在排期阶段将支持轮值交给备份人员,或移动非关键任务。最后每周更新剩余工时、阻塞项和日期变化,并记录调整原因,便于区分估算偏差与范围变化。
4. 资源负载过高时,应该加人、延后任务还是调整范围?
我遇到过项目进度落后后立刻申请加人,但新成员需要熟悉环境,反而增加了沟通成本。我该依据什么判断哪种处理方式更有效,避免只是把风险从一个地方挪到另一个地方?
先定位瓶颈,再选择措施。若超载来自范围增加或低优先级工作占用关键人员,优先删减、拆分或延后非关键范围;若任务可并行、交接成本低,且新增人员具备所需技能,加人可能有效,但要把培训和协作时间计入容量。若工作依赖外部审批、环境或单点专家,单纯加人通常无法缩短关键路径,应先解除依赖或安排合格替补。
判断时可比较三项:措施生效所需时间、对关键路径的影响、引入的交接或质量风险。比如离上线只剩一周,新增成员还需数日熟悉系统,调整非关键范围往往比临时扩编更可控;若项目尚早且任务可独立并行,扩充资源才更有价值。
核心关键词
文章包含AI辅助创作:资源负载如何做好工作负载?实施团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555104
读者评论
我们团队以前只统计配置和开发工时,后来把会议、客户答疑和返工单独记录,才发现计划容量比日历时间少很多。现在排期会先看近几周的实际投入,确实比单纯看任务总量可靠。
文中提到按周或双周检查很实用,但不同项目阶段的缓冲比例应该怎么设,仍需要结合历史延期和返工数据校准。若只规定一个统一阈值,可能还是会误判风险。
使用某项目管理平台后,跨项目冲突确实更容易被看见,但技能匹配和客户依赖仍要靠负责人判断。尤其是唯一专家承担关键节点时,系统显示有空闲也不代表可以放心接新任务。
