资源负载负荷教程:实施团队流程优化,避坑指南

资源负载表看起来很直观:每个人一行、每周几列,填上任务工时,再用颜色标出超载。但我见过的排期失灵,往往不是因为团队不会算加法,而是因为把“被分配的工时”误当成“真正可交付的产能”。一个看似只超出 10% 的团队,可能同时被会议、支持请求、评审等待和技能错配拖慢;表格显示每个人都有空,项目却仍然延误。资源负载管理真正要解决的,是在需求变化、人员能力和交付承诺之间持续做取舍。

一、先讲核心结论:负载管理不是把每个人排满

1. 资源负载的目标是提高可预测性,不是追求满负荷

我判断一套资源负载机制是否有效,通常不先看利用率,而先看团队能不能回答三个问题:接下来两到四周,哪些关键工作由谁负责;如果新增需求进入,哪些承诺会受到影响;如果某个关键人员不可用,交付路径上是否有替补。

如果团队只能给出“大家都很忙”“大概能做完”这样的回答,资源负载表就还没有成为决策工具。它可能只是把忙碌可视化了,却没有把冲突、风险和选择摆到台面上。

核心判断:合理的资源负载不是每个人都接近 100%,而是团队在可用产能范围内,能稳定完成优先级最高的工作,并给不确定性留下空间。

2. 先区分容量、负载、利用率和交付能力

容量是某段时间里,团队理论上可以投入工作的时间;负载是已经计划或正在承担的工作量;利用率是计划投入占容量的比例;交付能力则是团队在实际约束下能完成多少工作。四者有关联,但不能互相替代。

例如,一名工程师某周理论上有 40 小时工作时间,扣除固定会议、支持值班和休假后,可用于计划工作的时间可能只有 27 小时。即使计划表里给他排了 35 小时,也不能据此认定团队产能是 35 小时;更不能认为只要把所有人排到 40 小时,项目就会加速。

我会把“可用产能”视为排期上限的起点,而不是承诺的默认目标。不同团队的会议、支持、协作和返工比例差别很大,任何单一的利用率阈值都不应脱离团队自己的历史数据。

资源负载负荷教程:实施团队流程优化,避坑指南

3. 资源负载管理要同时看个人、角色和团队

个人视角能发现某人是否被过度分配,却可能忽略团队里的瓶颈角色。角色视角能发现测试、架构、安全评审等能力是否短缺,却可能忽略某位具体成员同时承担多个项目。团队视角便于判断整体是否有空间,但容易掩盖局部超载。

所以我建议至少同时检查三层:个人负载、关键角色负载、团队总负载。三层都能解释,排期才有讨论价值。只看团队平均值尤其危险:平均利用率看起来平稳,关键工程师可能已经被排到满载,其他人则因技能不匹配而无法接手。

二、背景和真实场景:为什么实施团队最容易把忙碌排成拥堵

1. 实施工作不只是项目任务,还有客户现场的随机性

实施团队常见的计划工作包括需求梳理、配置、数据迁移、集成、测试、培训和上线支持。看板上可见的任务往往只是其中一部分。客户侧数据质量、审批延迟、环境权限、接口变更和关键用户缺席,会让原本估算的工作量发生偏移。

如果团队把所有人都按项目计划排满,一旦现场出现阻塞,就会出现连锁反应:某位顾问等待客户确认,转去处理另一项目的紧急问题;原项目的上下文被打断,恢复工作又需要时间;随后两个项目都开始延期。表格里看似没有空闲时间,实际有效产出却被切换成本吃掉。

2. 一个常见的四项目场景

假设一个 12 人实施团队同时服务 4 个客户项目。每个项目都进入配置或联调阶段,项目经理分别按“每人每周 30 小时项目投入”排期。表面上,团队每周承诺 120 人时;但其中 3 人轮值处理支持请求,2 位资深顾问还要参与方案评审,另有一位工程师需要在两个项目间处理同一类接口问题。

问题不在于某一个项目经理算错,而在于资源计划没有说明谁承担共享工作,也没有明确冲突时的优先级。每个项目单独看都合理,叠加起来却超过了团队可以稳定交付的范围。资源负载必须跨项目查看,才能暴露这种“局部合理、整体失衡”。

在中大型组织中,PingCode 这类面向团队协作与项目管理的平台,可以用于汇总项目任务、负责人、迭代安排和工作进展。工具本身不会自动解决产能判断问题;真正决定效果的是团队是否统一了工作分类、估算口径、优先级规则和变更流程。

3. 负载失衡常常是信息结构问题,不只是人手不足

当一个项目反复说缺人,先别急着申请扩编。我会先问:缺的是多少小时,还是某一项特定能力?工作是连续的整块任务,还是被切成许多零散请求?工作量是新需求、返工、等待,还是不可见的协调成本?不同答案对应完全不同的措施。

如果问题是总量超出团队容量,增加人手、延后范围或调整承诺才可能有效;如果问题是只有一名成员掌握关键配置,单纯增加通用人员未必能缓解;如果问题来自客户等待和反复变更,新增内部资源甚至可能只是让更多人同时等待。

4. 先统一“负载”统计的边界

团队里经常存在几种不同的负载口径:有人填任务预计工时,有人填投入百分比,有人只登记项目工作,还有人把会议、支持和返工都算进去。把这些数字放在同一张表上求和,结果看似精确,实际不可比较。

建立机制时,我会先定义统计对象和时间粒度。对实施团队来说,可以按周观察人员可用时间,按任务或工作类别登记计划投入,再用实际完成记录校准估算。不要一开始就要求所有工作精确到小时;如果记录成本高于决策收益,团队很快会绕开流程。

三、常见误区:看起来精细的排期,为什么仍然会失效

1. 误区一:把 100% 利用率当成最佳状态

满载计划没有缓冲。一旦出现紧急支持、缺陷修复、客户延迟后的集中确认,或人员临时缺席,计划就会被迫重排。更麻烦的是,所有人的空隙都被提前消耗,团队只能通过加班或牺牲其他项目来吸收波动。

利用率高不等于交付效率高。复杂工作需要连续时间、协作时间和等待反馈的空间。团队如果每天在多个项目之间切换,即使工时记录显示投入饱和,完成任务所需的日历时间也可能更长。

我不会给所有团队套用一个“最佳利用率”数字。更可靠的方法是观察团队自己的交付周期、延期原因和突发工作占比,再设置计划缓冲。缓冲不是闲置,而是用于吸收可预见的不确定性。

2. 误区二:把任务估算当成精确承诺

“这项工作需要 16 小时”通常是一种估算,不是对未来的测量。需求清晰度、客户响应速度、环境可用性、跨团队依赖都会改变实际投入。把估算直接写成固定承诺,容易让管理者把偏差归咎于执行者,而忽略输入条件发生了变化。

我更倾向于记录估算区间或可信度。例如,工作内容清晰、环境可用的配置任务可以给出较窄区间;接口方案未确认、数据格式未知的任务则应给出更宽区间,并标注待验证假设。估算越不确定,排期越应该避免伪装成精确到小时的确定答案。

3. 误区三:只看个人总工时,不看任务切换和工作连续性

一个人本周安排 30 小时,数字可能低于容量,但如果这些时间分散在 6 个项目里,每天都要切换两三次,真实可用专注时间可能远低于 30 小时。尤其是方案设计、复杂排障和数据迁移,频繁中断会让重新建立上下文的成本变高。

所以检查负载时,我会额外看并行项目数、任务碎片程度和连续工作块。对于关键任务,连续两天有稳定时间,可能比把同样的工时拆到一周的多个空档更有价值。

4. 误区四:用平均值掩盖关键角色瓶颈

团队平均负载 75%,并不意味着整体健康。如果安全评审只有一人能做、数据迁移只有一位顾问熟悉,平均值就会掩盖排队风险。关键角色的负载往往决定项目的最早完成时间,其他成员有空也不能自动替代。

我会把稀缺能力单独列出来,至少跟踪负责人数、待处理工作量、队列等待时间和可替补程度。对于高风险角色,提升备份能力、降低并行项目数,常常比继续压缩单项任务工时更有效。

5. 误区五:把等待时间误认为人员空闲

任务处于“等待客户确认”时,人员可能暂时没有可执行动作,但这并不代表整个交付路径获得了等量产能。若工作被拆得不合理,顾问需要不断回到上下文;若确认结果会改变方案,提前做后续工作也可能造成返工。

应把等待状态记录为阻塞或依赖,而不是简单记成空闲。然后判断这段时间是否能安排独立、可切换的工作。如果可以,应预先准备合适的替代任务;如果不可以,就要把依赖风险反馈给项目计划,而不是用“还有人手”掩盖延期可能。

6. 误区六:工时越细,资源管理越科学

很多团队尝试按 15 分钟或半小时登记全部工作,最后却得到一套填报负担很重、数据口径不一致的系统。精细记录只有在能够支持具体决策时才值得做,例如识别支持工作占比、评估实施阶段差异,或解释估算偏差。

若管理者不能说明某一类数据将用于什么判断,就不应该先要求团队增加填报。先从每周可用时间、计划负载、实际偏差、阻塞原因四类信息开始,通常足以发现大部分排期问题。

资源负载负荷教程:实施团队流程优化,避坑指南

四、专业判断逻辑:把负载问题拆成可验证的决策

1. 先确认工作需求是否可比较

要比较不同人员的负载,先确认任务估算基于相同口径。某项目的 8 小时可能是纯配置时间,另一个项目的 8 小时却包含客户沟通、测试和记录。若口径不一致,汇总值不能支持公平的资源分配。

实施团队可以把工作拆成统一类别,例如需求澄清、方案设计、配置开发、数据处理、测试验证、客户沟通、上线支持和内部协作。类别不必无限细分,重点是能解释工作量来自哪里,并在不同项目间保持相对一致。

2. 再从名义产能推导可承诺容量

我的建议是用过去若干周的实际情况估算基线,而不是只用合同工时或标准工作日。计算时先扣除休假、固定会议、轮值、培训等已知占用,再为突发支持和估算误差保留团队自己的缓冲。

可以把可承诺容量理解为“团队愿意在计划中承诺的工作量”,而非“理论上可以被填满的时间”。如果团队历史上每周都有较多支持工作,就应当把支持作为常态容量扣减项,而不是每次发生时都当成意外。

3. 以角色负载检查真正的瓶颈

个人可用时间表只能回答“谁有时间”,不能回答“谁有能力”。我会把关键任务所需能力与具备该能力的人对应起来,再看这些人的有效容量是否足以支撑各项目的计划节点。

若某一角色只有一名熟练人员,排期时要考虑她的实际并行任务、休假计划和支持责任。把一位稀缺专家安排在多个项目的关键路径上,即使每个项目只占 20%,整体也可能构成高风险。

4. 用关键路径而不是任务总和判断影响

两个任务都需要 20 小时,延期影响可能完全不同。一个任务有多名替补,且不阻塞后续工作;另一个任务只有特定专家能完成,完成后才能开始客户验收。资源冲突优先处理后者,通常更能保护整体交付日期。

因此,排期会不应只比较工作量,还应检查依赖关系、最晚开始时间和替代路径。冲突时,先找出哪些工作延后会影响关键节点,再讨论范围、人员或日期,而不是简单地把工时平均分给所有项目。

5. 将不确定性变成显式假设

对于客户数据未到、接口方案未签字、测试环境未开放等情况,我会把它们写成排期假设,并指定验证责任人和最晚确认时间。只有这样,团队才能区分“任务执行慢”与“前置条件没有满足”。

每个高风险假设都应该有触发后的动作。例如,若客户在某日期前未提供样例数据,团队是顺延迁移验证、切换到独立配置任务,还是升级处理?没有预案的假设只是一句备注,无法帮助团队安排资源。

6. 为新增需求设定入口和交换规则

资源冲突最常见的来源之一,是新增工作只增加不替换。某个紧急事项进入计划后,其他任务仍被要求按原日期完成,团队于是通过加班和隐藏延期吸收变化。

我会要求每个新增需求明确四项信息:业务优先级、预计投入、所需能力、对现有承诺的影响。新增任务如果确实优先,就必须指出被延后的任务或减少的范围。资源是有限的,优先级必须通过取舍体现,而不能只靠口头排序。

7. 用实际数据校准,而非用主观印象争论

建议每两到四周复盘一次计划与实际的偏差,按工作类别、项目阶段和阻塞原因分析。若配置任务持续低估,可能是估算方法不合适;若计划投入准确但交付总延迟,可能是等待、返工或评审队列过长。

我不建议把个人工时偏差直接用作绩效排名。这样容易诱导团队低报估算、把工作拆得不真实,或把协作时间转移到不可见渠道。资源数据首先用于改善计划和流程,个人评价应依赖更完整的职责与结果信息。

资源负载负荷教程:实施团队流程优化,避坑指南

五、实施流程:从零散表格走向稳定的资源负载机制

1. 第一步:明确管理范围和决策周期

先决定资源计划覆盖哪些团队、项目和工作类型。若实施团队负责多个客户,但支持部门不在计划范围内,至少要把支持占用作为输入;否则项目计划会反复高估可用时间。

周期不宜过长。未来一到两周适合做较明确的人员安排,之后数周适合做角色容量和项目风险预测。越远期的不确定性越高,计划表达就越应该从具体个人任务转向能力需求和可能的时间窗口。

2. 第二步:统一工作分类与估算规则

不要先讨论哪一种估算单位最先进。选团队能持续使用的口径即可:人时适合短周期、工作粒度较细的任务;人天适合实施交付中的阶段性工作;相对规模适合不确定性较大的产品或技术工作,但需要历史交付记录支撑。

关键是所有人知道估算包含什么。例如任务预计投入是否包括内部评审、客户沟通、测试和文档;返工是否单独登记;共享支持由谁归属。定义简明、执行一致,比单位本身更重要。

3. 第三步:建立可用产能基线

按人员或角色整理未来周期的已知占用:休假、培训、值班、固定会议、管理责任和跨项目支持。再使用历史记录估算未计划工作的常见比例,形成初始缓冲。

基线需要允许调整。新人入职、客户上线、季度审计或重大版本发布都会改变团队时间结构。若缓冲比例长期固定不动,它就会从经验规则变成脱离现实的数字。

4. 第四步:将项目计划映射到人和能力

先检查关键里程碑需要哪些能力、何时需要,再映射到人员。不要从每个人的空档开始拼项目任务,否则容易出现“有空的人接了不适合的工作”,随后又产生转交和返工。

跨项目共享人员时,明确投入比例只是第一步。还要确定任务切换边界、优先级冲突由谁裁决,以及某个项目发生阻塞时人员如何转移。没有这些规则,排期上的百分比很难转化为实际协作。

5. 第五步:检查冲突、依赖和风险

检查个人超载只是基础。接着查看角色瓶颈、并行项目数、任务连续性、关键路径和外部依赖。对于高风险节点,记录触发条件和备选方案,避免出现“计划表绿色、项目群里全是催办”的错位。

若团队资源计划显示某人尚有容量,但项目经理认为无法接活,应该追问原因:技能不匹配、时间被碎片化、前置工作未完成,还是估算口径不同。把分歧拆成可验证问题,比争论谁更了解实际情况有效。

6. 第六步:用短周期滚动更新

每周或每两周更新近期计划,重点处理新增需求、人员变动、工作完成和阻塞变化。远期计划可以按月重新评估,不必每次都精确重排到个人每天的时间表。

滚动计划的价值在于持续校正,而不是频繁改变承诺。团队应该设定什么情况下允许调整,什么情况下必须升级决策,避免任何新消息都触发全量重排。

7. 第七步:复盘预测误差和流程损耗

周期结束后,比较计划投入与实际投入,但不要只追问“为什么超时”。还要看需求变更、等待、返工、支持任务和跨项目切换分别占了多少。只有原因清晰,才能决定是改估算、改入口、改依赖管理,还是调整人员配置。

复盘建议选少量、可行动的指标。例如计划完成率、关键任务等待时长、突发工作占比、估算偏差区间和高负载角色数量。指标越多不一定越有用,能促成具体决策才是筛选标准。

资源负载负荷教程:实施团队流程优化,避坑指南

六、案例与数据观察:四项目团队如何找出真正的超载点

1. 案例背景:总工时看似可行,关键任务却排队

以下是用于演示分析方法的情景模拟,不代表某家企业的真实经营数据。设一个 12 人实施团队服务 4 个并行项目,每人名义工作时间为每周 40 小时。团队先按固定会议、轮值、培训和已知休假扣减,得到每周 348 小时的可计划时间。

四个项目提交的计划总投入为每周 325 小时,占可计划时间约 93%。从团队总量看,计划似乎尚未超过容量;但将工作按角色拆开后发现,数据迁移和接口联调需求集中在 3 位顾问身上,预计需要 112 小时,而这三人的可计划容量只有 84 小时。

这说明团队超载不是均匀分布的。把缺口平均摊到 12 人身上,会得出每人只需增加少量投入的错觉;实际需要处理的是 28 小时的稀缺角色缺口,以及相关任务对项目关键节点的影响。

2. 第一次调整:不是立刻加人,而是拆分任务和核对依赖

团队先把接口联调拆成环境检查、样例验证、映射配置和异常排查四类工作。核对后发现,部分项目的环境尚未开放,另有一个项目还未提供完整样例数据。也就是说,原排期把等待条件下的后续工作提前计入了近期负载。

随后,团队将不依赖环境开放的工作前移,并把必须由资深顾问完成的设计与复核同可由其他成员执行的准备工作分开。这样做没有制造额外产能,却减少了关键人员承担重复准备任务的时间。

3. 第二次调整:用顺序安排减少并行切换

原排期希望三位顾问同时支持四个项目,导致每个人都在多条联调线上切换。调整后,团队根据客户准备程度和关键路径,将两个条件成熟的项目安排为主攻批次,其余项目保留准备任务和风险检查。

这一调整的代价是两个项目的部分工作需要错开,不能满足所有客户同时“立即启动”的期望;收益则是降低了同一专家被多项目同时打断的概率,并使团队能更早确认哪些依赖真正阻塞交付。

4. 观察指标:既看产出,也看等待和返工

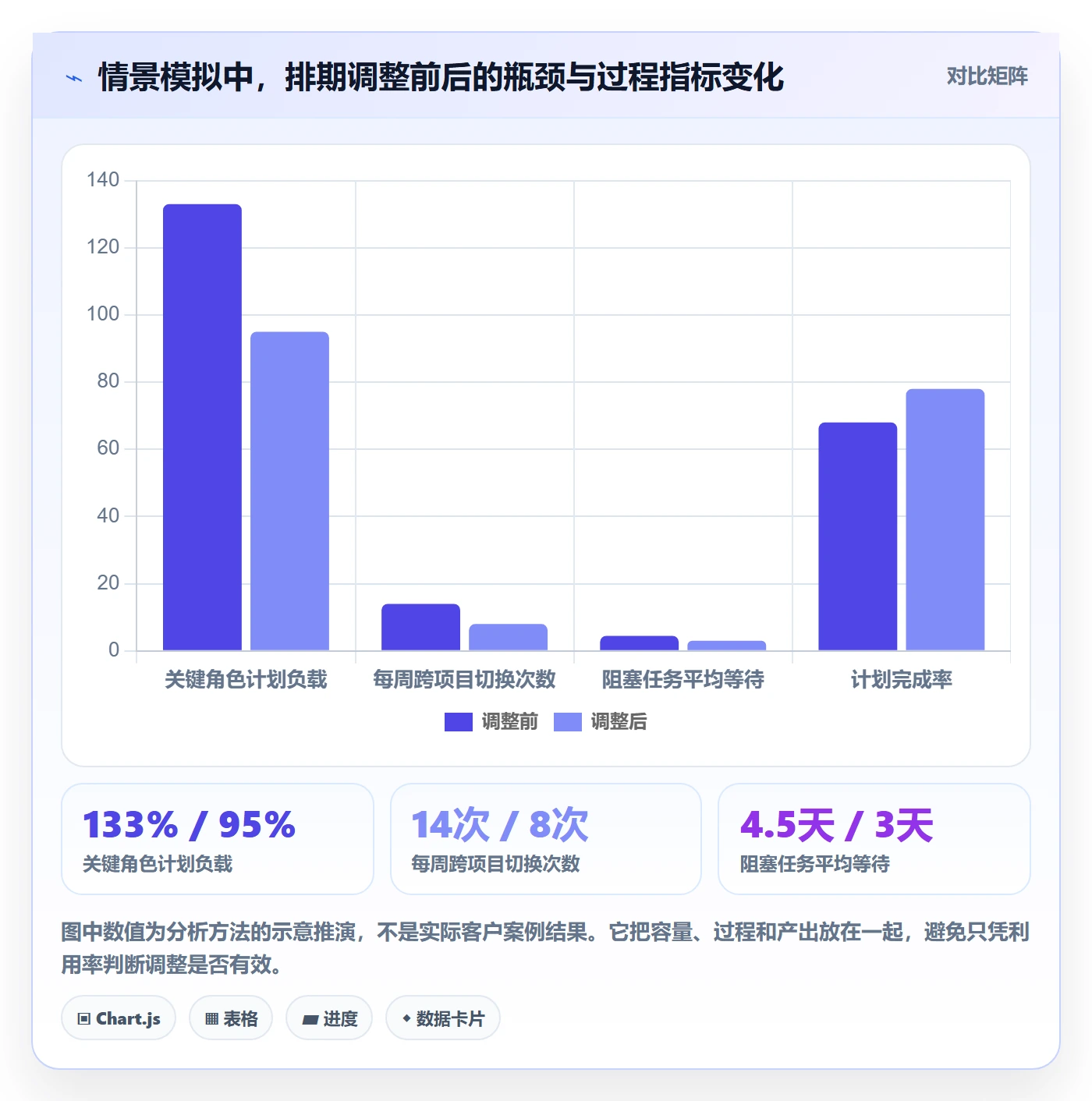

在这个模拟案例里,团队观察四类数据:每周关键角色计划负载、阻塞任务等待天数、跨项目切换次数和估算偏差。它们分别回答“瓶颈在哪里”“工作为何没启动”“注意力被如何分散”“计划与实际差异有多大”。

假设调整前,关键角色计划负载为 133%,每周平均切换 14 次,阻塞工作等待 4.5 天;调整后,排期将关键角色计划压回 95%,切换降至 8 次,等待降至 3 天。以上全部是情景模拟值,用于展示如何衡量措施,不应被当成已验证的行业平均效果。

特别要注意,关键角色负载从 133% 降至 95% 不代表交付效率必然提高同等比例。还需观察工作是否完成、是否转移了瓶颈,以及被错开的项目是否仍能满足客户的关键日期。一个指标改善,不能替代整体结果判断。

资源负载负荷教程:实施团队流程优化,避坑指南

5. 数据解释:要区分改善、转移和偶然波动

如果切换次数下降,但阻塞等待上升,可能只是工作被集中到更少的人手中;如果计划完成率提高,却伴随大量未登记的加班,计划质量并没有真正改善;如果某一周期数据变好,也可能是客户需求较少或环境顺利造成的短期波动。

所以我建议至少连续观察几个周期,并同时记录计划变化和外部条件。对实施团队来说,项目阶段不同,投入结构也会变化:需求梳理阶段的客户沟通较多,配置阶段的工作更依赖能力组合,上线阶段的突发支持往往增加。跨阶段直接比较总工时,容易得出错误结论。

七、不同情况下的行动建议:先判断问题类型,再选择动作

1. 如果整体需求长期超过团队可用容量

先明确这是短期峰值还是结构性缺口。若是短期峰值,可以调整范围、错开启动日期、借用具备匹配能力的人员或引入短期支持;若连续多个周期都超过容量,就需要重新评估项目组合、团队规模和业务承诺。

不要长期依靠加班把缺口藏起来。加班可以处理明确的短期事件,但若成为常态,团队会更难维持估算稳定性,疲劳还可能增加遗漏和返工。容量缺口应当通过范围、时间、资源三者的明确取舍解决。

2. 如果总容量够,但关键技能不足

短期可以减少关键专家的非必要会议、集中安排关键工作、把准备与执行任务拆开,并建立复核机制。中期则要安排结对、文档化和轮岗,让更多人达到可独立处理基础任务的水平。

技能培养不能只写在年度计划里。要把培养任务放进真实项目,并给学习者安排有边界的工作、明确复核人和回退方案。否则团队会因为担心风险,继续把所有任务压到少数专家身上。

3. 如果负载不高,但交付仍然延迟

重点检查阻塞、任务粒度和等待队列。任务是否因为验收口径不清而多次返工?客户是否必须经过多个审批人?内部评审是否集中在少数日期?环境或权限是否经常晚于计划开放?这些问题通常不是多排几小时就能解决的。

可先挑一个延误明显的工作流,追踪从任务就绪到完成的日历时间,并把实际工作时间和等待时间分开。若工作时间只占周期的一小部分,优化对象应是流转和依赖,而不是继续压缩执行者的估算。

4. 如果紧急支持频繁打断项目计划

把支持工作作为明确容量类别,建立轮值或分诊机制。轮值人员在当期承担主要中断,项目成员则尽量获得连续工作块。若支持量波动大,可按历史分布设置缓冲,并规定达到何种阈值时需要重新评估计划。

如果同一类问题反复出现,需判断是否通过知识库、产品修复、客户培训或自动化减少支持量。仅仅把支持工时记录得更清楚,是发现问题的第一步,不是最终解决方案。

5. 如果新需求不断插入

为新增需求建立正式入口,要求申请方提供业务影响、期望时间、所需能力和可接受的替代方案。资源负责人和业务负责人共同决定是否插入,并明确它将挤出什么工作。

若需求涉及合规、安全或重大客户风险,可能有充分理由插队;但插队应触发公开的计划变化,而不是要求团队“想办法兼顾”。让取舍可见,才能保护团队的可信承诺。

6. 如果数据质量差、填报抵触明显

先缩减字段,不要用更严格的催报掩盖流程过重。保留会影响决策的信息,例如责任人、工作类别、计划区间、依赖状态和变更原因;其他信息只有在能支撑具体问题时再增加。

同时向团队说明数据用途和访问边界。若成员认为记录工时会被用于机械排名,数据质量往往会下降。建立信任并不能代替规范,但它是持续获得真实数据的必要条件。

八、工具和机制怎么取舍:表格、平台与会议各自解决什么

1. 什么时候用共享表格就够了

如果团队人数较少、项目数量有限、资源冲突不多,且一周只需更新一次,结构清晰的共享表格可能已经足够。它启动快、规则可见,适合验证分类方法和负载计算口径。

但表格容易出现多版本、手动汇总和口径漂移。项目增加后,如果负责人不断复制数据、追问更新或维护公式,管理成本会迅速上升。此时应先量化维护时间和错误影响,再决定是否升级工具,而不是因为“看起来专业”就迁移。

2. 什么时候需要项目管理平台支持

当组织有多个团队、多个并行项目、共享角色和持续变更时,项目管理平台更适合承担统一任务信息、负责人、计划周期和状态记录。对于 100 人以上或中大型组织,还需要关注权限、跨团队汇总、审计留痕和流程配置是否适配实际治理方式。

以 PingCode 这类平台为例,团队可以把任务、项目、迭代和进展信息放在协作流程中,减少信息分散。不过,平台中的工时字段不会自动变成可靠产能;如果各团队定义不同,统一看板只会更快地汇总不一致的数据。

3. 工具选型先看决策闭环,不先看功能清单

我会用一个具体场景测试工具:某位关键顾问同时服务三个项目,其中一个项目突然新增上线支持。团队能否看见这次变化影响了哪些任务、谁有权限调整、被延后的承诺如何同步、调整原因是否留档?

若只能看到负载颜色,却不能把冲突转化为可追踪的决策,工具再多功能也未必有用。反过来,轻量工具如果能支持透明的优先级判断和滚动更新,也可能比复杂系统更适合当前成熟度。

4. 会议要处理决策,不要逐行朗读资源表

资源会议的议程应围绕例外:谁超出可计划容量、哪个角色形成队列、哪些关键依赖未满足、哪些新增需求要替换现有承诺。没有冲突的稳定任务不需要逐条复述,信息应提前在工具或表格中更新。

会后必须记录决策、责任人和生效时间。否则团队下次仍会用旧计划执行,会议只是产生了一次口头同步。对于反复出现的冲突,还要判断应调整团队规则,还是只处理单次事件。

资源负载负荷教程:实施团队流程优化,避坑指南

九、不同情况下的取舍:没有一种排期方式适合所有团队

1. 精细排到个人小时,还是只看角色容量

个人小时级排期适合短周期、任务明确、人员投入相对稳定的工作。它便于发现近期冲突,但维护成本高,远期准确性差。角色容量适合需求仍在变化、任务粒度较大或团队尚未形成稳定估算基线的情况,但它不能替代近期责任分配。

我通常采用混合方式:近期明确到人员和任务,远期先按能力与阶段规划。这样既保留执行所需的信息,也不假装能准确预测几个月后的每个小时。

2. 追求高利用率,还是保留缓冲

短期固定窗口、工作高度标准化且突发少的团队,可以提高计划负载,但应留意异常和维护工作是否被遗漏。客户现场变化多、跨团队依赖多或支持请求频繁的团队,则需要更充足的容量缓冲。

缓冲大小最好由历史数据逐步校准,而不是照抄其他组织。若缓冲长期闲置,可能需要调整;若缓冲每周期都被突发工作用尽,问题可能不是缓冲太大,而是团队计划没有纳入常态工作。

3. 让专家集中处理,还是把工作分散给多人

集中处理能减少交接、适合高复杂度和短期关键节点,但会增加单点风险,并让专家成为长期队列。分散处理能扩大团队能力面,却需要培训、文档和复核时间,短期不一定更快。

遇到重大上线或高风险迁移时,可以阶段性集中;对于反复出现的常规工作,应逐步分散并建立备份。不要把临时集中策略固化成永久组织结构。

4. 允许临时插队,还是严格冻结计划

完全冻结计划有助于保护连续工作,但可能无法响应真实的高优先级事件;无限插队则会使任何计划都失去意义。更合理的做法是明确插队条件、审批人和替代工作,并将插队次数作为流程复盘信息。

如果紧急任务占比持续很高,应检查业务入口、客户承诺和产品质量,而不是把每次紧急都包装成特例。例外太多,通常说明例外机制已经变成日常流程。

5. 用实际工时管理,还是用交付量管理

实际工时适合分析投入结构、支持负担和估算偏差,但不能单独说明价值。交付量有助于观察产出趋势,却容易受到任务大小、复杂度和工作类型影响。两者都应结合交付周期、质量和客户依赖解释。

如果团队任务差异很大,不要用“每个人完成多少项”简单比较绩效。将资源数据用于容量计划时,目标是改善团队系统;将其用于个人评价时,需要考虑任务难度、协作责任和外部约束,不能只看表格里的数字。

十、避坑清单与下一步:先建立可解释的小闭环

1. 上线前先检查这几件事

  • 统计口径是否统一:工时是否包含会议、支持、评审和返工,所有项目是否采用同一解释。

  • 容量是否扣除已知占用:休假、值班、培训和固定责任是否进入计划输入。

  • 关键技能是否单独识别:团队平均负载是否掩盖少数专家的排队和单点风险。

  • 新增需求是否有交换规则:插入工作后,哪些既有承诺会顺延或缩减。

  • 数据是否用于明确决策:每个字段能否支持排期、风险判断或流程改进。

  • 是否有复盘周期:计划与实际偏差是否会定期分析,并转化为规则调整。

2. 可以从一个团队、一个周期开始试运行

不要第一天就把所有部门和项目纳入统一模型。先选一个项目数量适中、负责人愿意参与的团队,试运行四到六周。第一周统一工作类别和容量算法,第二周开始滚动排期,随后每周只处理例外和冲突。

试点结束时,重点问四个问题:计划是否更可信;资源冲突是否更早暴露;数据维护是否增加了不必要负担;团队是否做出了更清晰的范围、日期或人员取舍。若只得到更多报表,却没有更好的决策,就应调整机制。

3. 衡量机制有没有价值,不要只看填报率

填报完整率只是数据质量的一部分。更重要的是,团队是否减少临近交付才发现的关键角色冲突,是否缩短阻塞任务等待,是否能解释计划变化,是否降低了重复重排和不可见加班。

这些结果不必全部归功于资源计划,也不宜承诺某个工具上线后必然改善。应通过多个周期观察变化,并记录需求复杂度、客户准备度和项目阶段等背景,避免把偶然波动当成机制效果。

4. 最后回到一个简单但容易被忽略的判断

资源负载管理最值得保留的,不是一张更复杂的表,而是一种让取舍可见的工作方式。当团队提出新增需求时,能说明它占用什么能力、影响哪些承诺;当计划偏差出现时,能区分执行问题和输入条件变化;当关键角色过载时,能在延期发生前采取行动。

下一步可以从三个动作开始:盘点团队真实可用时间,列出未来两周关键角色的计划负载,找出一个最常见的阻塞或插队原因并设定处理规则。先把一个团队的预测与复盘做扎实,再决定是否扩大到更多项目、引入更完整的平台或增加自动化。负载管理不是把人填满,而是让有限资源优先流向最重要、最可执行、最能形成交付结果的工作。

常见问题解答(FAQ)

1. 资源负荷和资源负载有什么区别?

我在给团队梳理项目数据时,发现有人把每个人排了多少任务叫资源负荷,也有人用这个词指任务是否超出可用工时。两种说法看起来差不多,但我担心按错口径会导致排期失真,应该怎么区分?

可以把资源负荷理解为计划分配给某人的工作量,把资源负载理解为这份工作量占其可用产能的比例。例如,成员一周可投入项目工作30小时,排入任务24小时,负荷是24小时,负载率是80%。计算可用产能时,应先扣除休假、会议、值班和固定支持工作;否则表面上的低负载可能只是漏记了日常事务。

团队内部先统一公式和统计周期,比争论术语更重要。

2. 实施团队如何制定可执行的资源负荷上限?

我负责安排实施任务时,经常遇到计划表显示每个人都排满了,但项目仍然延期。把负载率定在100%是不是最有效率?我想知道应该留多少缓冲,以及不同岗位能不能用同一个标准。

不建议把100%当作常态目标,因为任务切换、客户等待、突发问题和跨团队协作都会消耗时间。可先用过去4至6周的数据估算真实可用工时,再按岗位设定试运行区间:例如实施顾问计划负载控制在70%至85%,需要处理大量临时支持的岗位则预留更多缓冲。这个区间是管理起点,不是通用定律;

连续两周超出上限时,应检查需求变更、估时偏差或人员配置,而不是直接要求加速。

3. 怎样发现资源分配不均,而不只是看每个人的任务总数?

我看过团队任务列表,有的人任务数量很多但大多很短,有的人任务少却承担关键交付,单看数量很难判断谁真正过载。除了工时,我还应该观察哪些信号,才能避免把资源调整做成平均分配?

至少同时看预计工时、任务期限、依赖关系和技能匹配度。可以每周检查未来两周的负载热区:若某成员连续多个工作日排期超过可用工时,且其任务位于关键路径,就比单周总量偏高更值得优先处理。再核对任务是否必须由该成员完成、是否存在等待中的前置条件,以及拆分后能否交给其他具备能力的人;

平均分任务数量可能降低表面差异,却把关键工作交给不合适的人。

4. 资源负荷管理最常见的坑是什么,应该怎样逐步落地?

我担心团队刚开始记录工时和任务后,大家会觉得这是监控个人,最后为了填表而填表。有没有一种不会一上来就增加太多负担的做法?如果数据不准,应该先改流程还是先换工具?

常见的坑是把负载率直接用于个人绩效、要求精确到分钟,或在基础数据不完整时频繁重排任务。更稳妥的做法是先选一个项目试行两周:统一任务粒度和估时单位,记录可用工时、计划工时与实际偏差,每周用约30分钟复盘偏差原因,再决定调整容量、优先级还是流程。

若团队连任务负责人、期限和依赖关系都无法稳定维护,先简化工作约定;某项目管理工具能帮助汇总信息,却不能替代清晰的分工和更新习惯。

核心关键词

读者评论

金
金亦辰

我们团队以前按每周工时排人,后来发现支持值班和客户等待都没算进去。把这些单独列出来后,计划确实更接近实际,但每周维护数据也增加了,文中提到先明确数据用途很有必要。

魏
魏梓萱

关键角色的负载比团队平均值更能解释延期,这点很有共鸣。不过能力矩阵需要定期更新,不然替补名单可能只是形式上的,真正遇到问题还是得等少数熟手处理。

戴
戴诗涵

给不确定任务标注假设和估算区间,比写一个看似精确的工时更诚实。想知道这类信息在周度排期里怎么呈现,才能让项目经理看得到风险,又不让表格变得过于复杂。

文章包含AI辅助创作:资源负载负荷教程:实施团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554944
