团队的“产能不足”,很多时候不是人少,而是同一批人被多个项目同时预订、关键技能集中在少数人身上、需求变更又没有重新核算负载。本文给出一套从需求分级、可用工时、技能约束到滚动排程、复盘校准的产能管理方法,并附上实施团队资源负载流程优化落地清单。文中的案例数据为情景模拟,用于演示计算与决策方法,不代表任何企业的真实经营数据;涉及组织效率和管理平台的场景,以服务中大型企业及百人以上组织的 PingCode 为例说明其可支持的流程环节,不把工具使用本身当作产能改善的证据。
一、先讲核心结论:产能管理不是把每个人排满
1. 产能管理管的是承诺,而不是工时表
我把产能管理定义为一套“把需求转化为可兑现承诺”的机制:先确认组织能投入多少有效时间,再判断这些时间能否覆盖当前工作组合,最后在变更出现时及时调整承诺。它不是把员工每天的时间切成整齐格子,也不是用利用率高低给个人贴标签。
在实施团队里,工时表记录的是已经发生的时间,资源负载表表达的是未来承诺。两者都重要,但不能混为一谈。工时记录可以帮助发现估算偏差和支持成本,负载表则应该服务于优先级、交付日期和人员配置决策。
核心判断是:可承诺产能要从有效容量中扣除不可避免的日常工作,再考虑技能、时间窗口和工作切换等约束。因此,“一个人每月有 160 小时”不等于“这个人可以承诺 160 小时项目工作”。
2. 先建立一套可复用的容量口径
建议先从团队层面开始,用一致的周期和口径估算容量,不必一开始追求分钟级精度。可用以下简化公式作为起点:团队可承诺产能=工作日可用工时-会议与管理事务-支持与维护工作-已确认的休假和不可用时间。之后再按角色、技能和关键时间窗校验这份产能能否真正承接需求。
比如,某实施顾问一个月名义工作时间为 160 小时,预留 24 小时会议与内部协作,预计投入 28 小时客户支持,已确认休假折算 8 小时,团队先得到 100 小时的可规划容量。若其中还要保留 10 小时处理突发问题,对外承诺的基准就不应超过 90 小时。
这不是要求每个岗位都使用固定比例,而是让团队把“扣除了什么、为什么扣除、由谁确认”说清楚。一个粗略但口径一致的预测,通常比精确到小时却漏掉支持工作和返工的预测更有决策价值。
| 产能口径 | 回答的问题 | 适用场景 | 常见风险 |
|---|---|---|---|
| 名义工时 | 理论上有多少工作时间 | 初步估算、编制规划 | 容易被误当成可承诺工时 |
| 有效容量 | 扣除日常事务后还剩多少 | 月度和季度资源规划 | 若支持工作未计入,会系统性高估 |
| 可承诺产能 | 当前组合下能兑现多少交付 | 项目承诺和客户排期 | 必须纳入技能、依赖和风险缓冲 |
| 已实现产出 | 实际完成了多少工作 | 复盘估算与流程效率 | 不能简单等同于个人绩效 |
3. 产能管理最终要改善三件事
第一,减少超卖:团队承诺的交付量不能长期超过有效产能。第二,降低等待:关键岗位不能因为排队而让项目在阶段之间停滞。第三,提升调整速度:需求或人员发生变化后,负责人能尽快看见影响并作出取舍。
如果一个团队的资源表很完整,但项目仍然频繁延期、紧急插单不断、关键顾问长期被多项目争抢,说明管理对象可能选错了。此时继续细化个人工时,往往只会让填表更忙,不会让交付更可靠。

二、背景和真实场景:实施团队为什么总在“看起来很忙”
1. 同一位专家被多个项目同时预订
实施项目常见的资源冲突,不是所有人都忙,而是少数关键角色无法替代。例如,多个客户项目都需要同一位数据迁移专家做方案评审;计划表上每个项目各占半天,看起来没有冲突,实际却可能因为资料未齐、前置环境未开通和会议延期,造成多条交付链同时等待。
这类冲突不能只看“人天总量”。必须把工作放到时间轴上,确认它在何时发生、依赖谁、是否有并行可能。一个人本月还有 40 小时空余,不代表他下周三能参加两个客户的上线评审。
2. 支持工作被当成“额外的零碎时间”
我在设计资源预测时,会把支持工作单独作为一类工作项,而不是默认它可以塞进空档。原因很直接:客户问题往往有响应时限,会打断原本的深度工作;如果这部分长期不进入容量模型,项目计划就会把工作量低估,再把延期归因于“执行不够努力”。
一个团队可以先用四到六周的工时记录或支持工单抽样,估算支持工作在不同角色上的占比。样本不必完美,但要区分计划内维护、客户问题、内部协助和紧急故障。对波动较大的岗位,可以采用区间预测,而不是把单一平均数当成精确承诺。
3. 计划经常变,并不等于计划没有价值
不少团队遇到需求频繁变化后,就放弃排程,改为“谁有空谁接”。这会让管理者短期少做几次调整,却使业务方失去可预测的交付窗口。正确做法不是承诺计划永不变,而是明确变更触发规则:什么级别的变更需要重估,谁有权调整优先级,哪些已承诺任务必须保护。
实施团队可把月度计划用于容量边界,把两周滚动计划用于近期分配,把每日站会用于异常协同。不同周期负责不同决策,不应要求一张计划表同时承担战略预测、周排程和个人日程三种用途。
4. 百人以上组织更需要统一口径,而非一张更大的表
组织规模扩大后,产能问题常常跨越交付、售前、产品支持、客户成功和外包伙伴。各部门如果对“项目人天”“已分配”“可用”有不同解释,汇总出来的全局负载就会产生假精确。此时工具能帮助统一项目、任务、角色和计划视图,但真正的前提是业务定义先达成一致。
以 PingCode 为例,在中大型组织的实施管理场景中,可以围绕需求、任务、负责人、计划时间和工作记录建立可追溯链路,再通过项目或团队视图观察分配情况。平台价值在于减少信息散落和重复汇总;它不会自动判断某项工作是否必要,也不会替管理者做优先级取舍。

三、常见误区:数字更细,不一定管理得更好
1. 把利用率越高等同于越高效
如果所有人的计划容量都被排到 95% 以上,团队看起来资源利用充分,实际却没有空间吸收需求变化、客户等待和任务返工。利用率提高可能伴随交付周期拉长,因为任务之间缺少缓冲,任何一个前置环节延迟都会传导到后续工作。
我不建议把利用率设为个人目标,更不建议按填满工时表奖励员工。可以将团队负载用于识别风险,但需要和交付周期、延期原因、返工比例、客户等待时间一起看。个体利用率只能作为调查线索,不能单独解释绩效。
2. 用“人天”代替技能和时点
把需求换算为 20 人天,容易让人误以为任何 20 个可用人天都能接住。事实上,实施工作通常有技能门槛和先后依赖:架构评审可能只能由少数人完成,数据准备必须先于迁移验证,关键客户会议也有固定日期。
资源计划至少要同时表达角色、技能、开始与结束窗口、依赖关系和工作量区间。缺少其中任何一项,都可能出现“总量够、关键节点仍然无资源”的假象。
3. 把估算当承诺,或者把估算误差当个人问题
早期估算只能表达当前信息下的判断,不能天然变成对外承诺。需求尚未澄清、数据质量未知、客户环境未就绪时,工作量应给出区间并标明假设。随着信息增加,再收窄区间和确认日期。
复盘估算偏差时,我会先问“哪些前置条件改变了”“任务是否存在返工”“是否漏算支持工作”,再看个人估算能力。若每个项目都超出估算 30%,更可能是口径和流程有系统性偏差,而不是每个人恰好都不擅长估算。
4. 只在项目启动时排一次资源
一次性排程在启动时看似完整,但实施过程会发生人员休假、客户延迟、范围变化和线上问题。计划若不滚动更新,表格会从决策工具退化为历史记录。
建议至少设定每周的负载检查和每月的容量校准。周会处理未来两到四周的冲突,月度复盘检查估算偏差、支持占用和关键技能瓶颈。若项目变化频繁,可加上重大变更触发的临时重排,而不是无差别地每天重排所有任务。
5. 认为上了管理平台就能自动消除资源冲突
平台可以改善数据可见性、减少重复填报、提醒超负载和追踪变更,但资源冲突最终是业务取舍问题:延期哪个项目、调换谁的工作、是否增加外部资源、是否缩小交付范围。系统无法代替拥有决策权的人作出这些选择。
如果团队不愿维护任务粒度、工作量口径和实际投入,工具只能把不一致的数据更快地汇总出来。实施顺序应是先明确流程规则,再选择支持规则的工具,最后用实际使用情况校准流程。

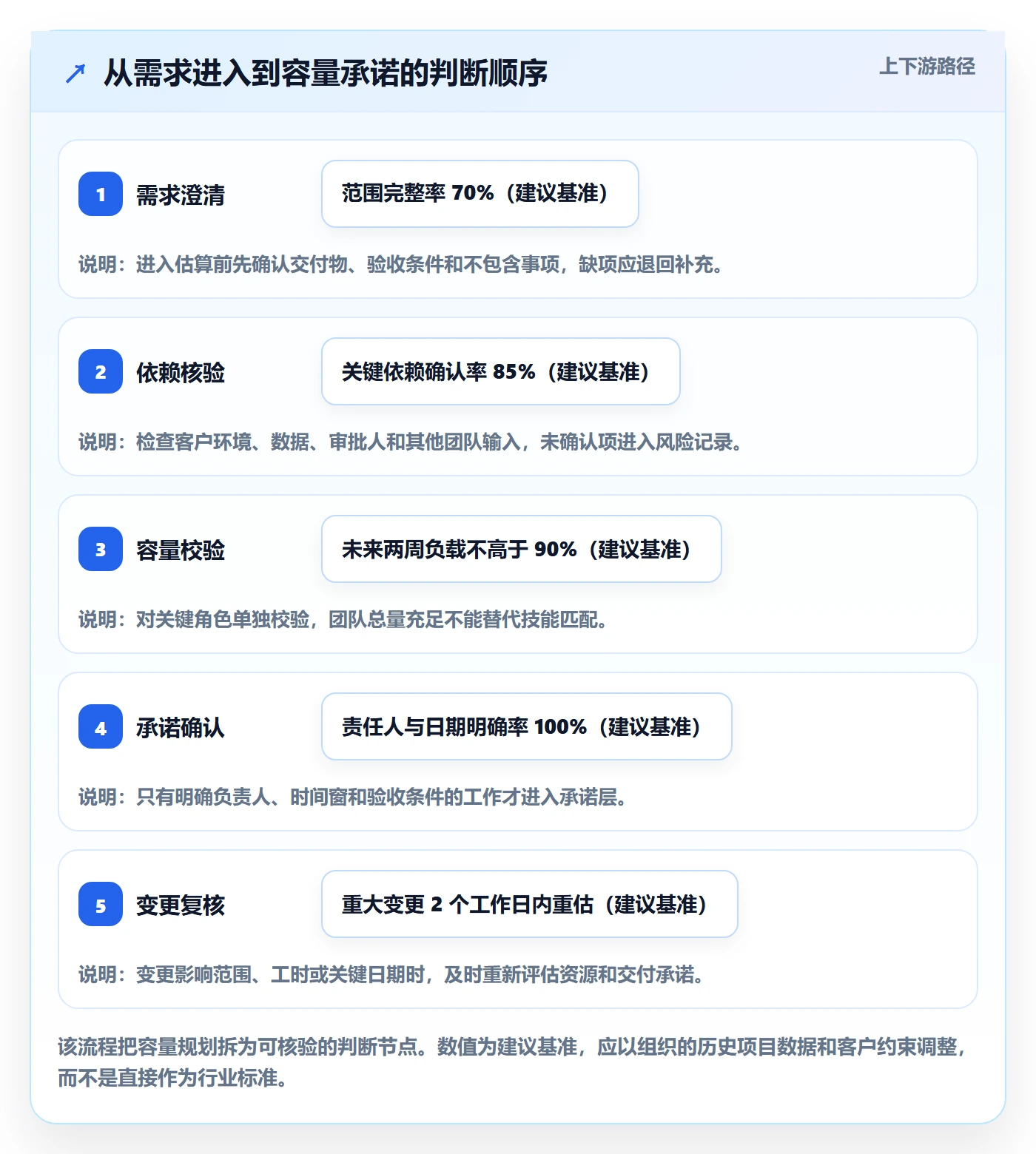

四、专业判断逻辑:先判断瓶颈,再决定补什么资源
1. 识别真正的约束岗位
资源规划应从“谁最忙”转向“哪个环节限制了整个交付流”。一个团队可能大部分成员负载适中,但架构师、数据专家或客户审批人构成瓶颈。若瓶颈岗位的任务排队,增加普通交付人员不会直接提升交付速度。
我通常先看三类信号:关键岗位未来两周的排队任务数、工作项在该岗位前后的等待时间、因缺少该角色而无法启动或验收的项目数。若某岗位负载高但任务周转快,未必是瓶颈;若负载看似不高,却造成多个项目停滞,可能是时间窗或依赖配置出了问题。
2. 把需求分成承诺、预测和候选三层
所有需求一旦进入计划就被当作承诺,会导致计划不断超卖。建议把需求分为三层:承诺层已经确认范围、依赖和负责人;预测层有较高可能发生,但仍存在待确认条件;候选层用于容量情景分析,不应占用刚性排程。
三层分开后,管理者可以回答两个不同的问题:当前承诺是否有资源保障?如果预测需求转成正式项目,哪个工作需要让位?这样能把资源冲突提前暴露,而不是等到项目启动后再临时抢人。
3. 用区间和置信度管理不确定性
当信息不完整时,不要假装估算准确。可用低位、基准和高位工作量表示不确定性,并标注主要风险。例如,数据迁移可能需要 6 至 10 人天,区间宽度来自客户数据清洗程度未知。随着样本验证完成,再更新估算,而不是在早期强行给出单点数字。
置信度并非复杂统计模型的替代品,而是让团队区分“已知工作量”和“风险预留”的沟通工具。管理者可以根据交付后果选择缓冲:低风险内部任务使用较窄区间,高影响上线窗口则需要更保守的容量保护。
4. 以工作流而非个人满载作为优化对象
有效的优化通常是减少等待、返工和不必要的切换。比如让方案评审集中在固定时段,减少专家被零散会议切断;把多个项目需要的同类验证安排在相近时间;在任务进入执行前检查客户资料和环境是否齐备。
如果一个工作项平均需要 8 小时真正执行,却在流程中等待 10 天,那么加人并不是唯一答案。先看等待的来源:排队、审批、信息缺失还是技能供给不足。不同原因需要不同措施,只有把等待类型标注出来,容量优化才不会沦为盲目加班或增编。
5. 设定触发阈值,但不要把阈值当成自动结论
团队可以设置负载预警,例如未来两周承诺工作超过可承诺容量 90% 时提示复核,关键角色出现两个以上同一时间窗的硬冲突时升级处理。这些数值只是管理阈值,需要根据团队历史波动校准。
阈值触发后,动作应明确:核验工时估算、检查支持占用、确认是否能调整日期、评估替代人员或缩减范围。若系统只发出红色提醒,却无人有权作出取舍,预警很快会变成背景噪音。

五、案例与数据观察:四人实施小组如何从超卖回到可兑现
1. 情景背景与初始问题
以下是一个情景模拟案例:四人实施小组同时支持两个新项目和一批存量客户。团队每人名义月工时按 160 小时计算,合计 640 小时。管理者按项目工作量直接排了 590 小时,表面剩余 50 小时;但没有完整计入会议、支持工单、休假和返工,实际可承诺容量明显低于名义值。
项目启动两周后,团队出现三个症状:数据迁移专家被两个项目重复安排;客户支持工单挤占原定配置时间;项目经理为了追回日期,又把未完成事项拆成更多并行任务。团队成员看起来每天都很忙,项目状态却连续变红。
2. 重新计算容量与负载

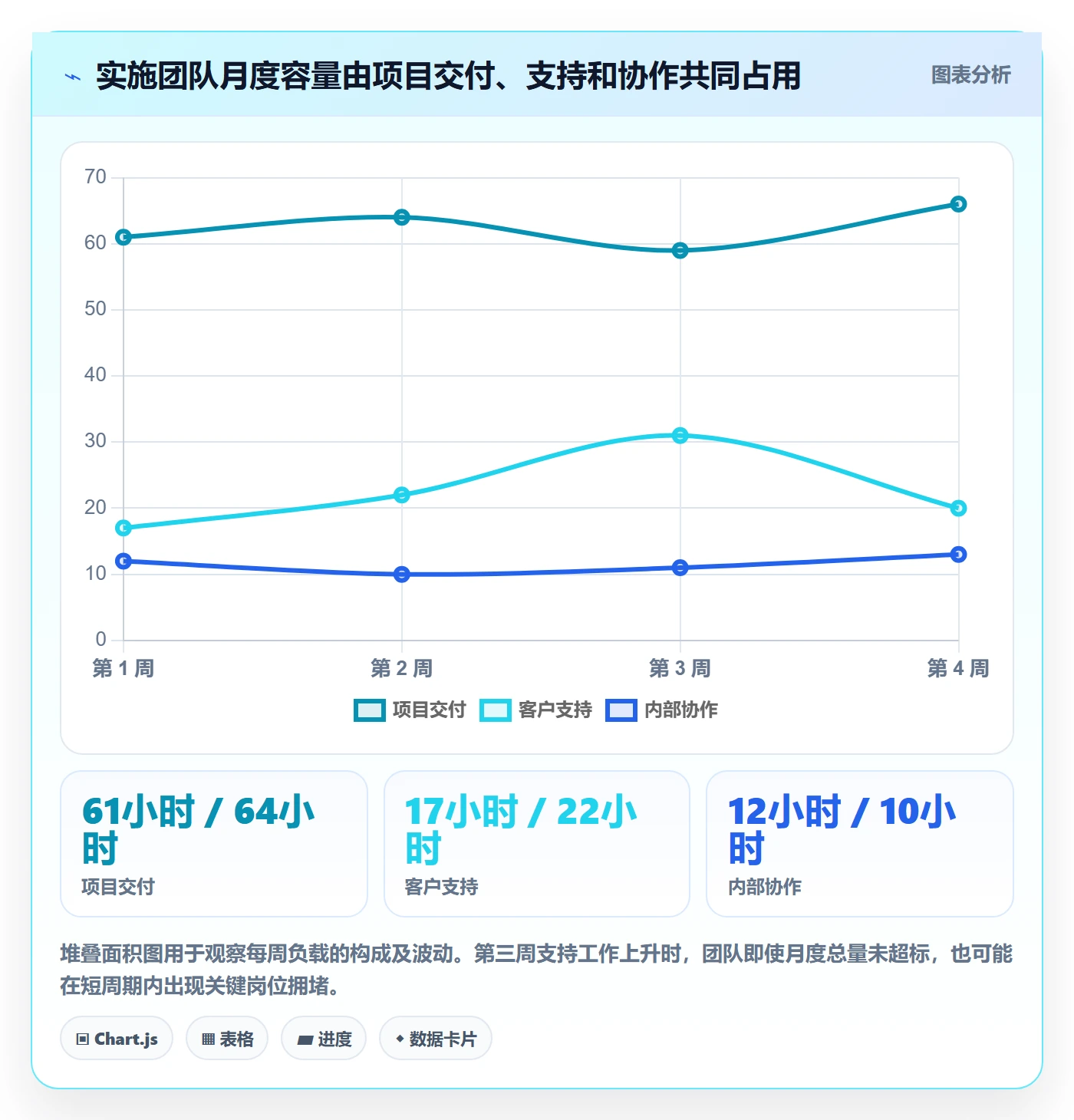

团队先用四周历史记录做容量盘点。情景模拟的估算中,会议与内部协作约占名义工时的 15%,支持工作约占 18%,休假与培训约占 5%,再保留 8% 的突发缓冲。合计可规划容量约为名义工时的 54%,即 640 小时乘以 54%,约 346 小时。
这并不意味着团队只有 346 小时在工作,而是这 346 小时适合被提前作为较稳定的项目承诺。其余时间中有一部分本来就用于必要的支持、沟通、培训和不确定事项。把这些活动从“隐形工作”变成“显性容量”,团队就能解释计划为何不能继续按 590 小时排满。
随后,团队没有按总小时数平均分给四个人,而是按技能拆分:数据迁移、配置实施、客户培训和项目协调分别检查。发现总容量缺口之外,更严重的是迁移技能在两周内有 26 小时冲突。于是先重排迁移窗口,再决定是否需要外部支持。
3. 采取措施后观察哪些变化

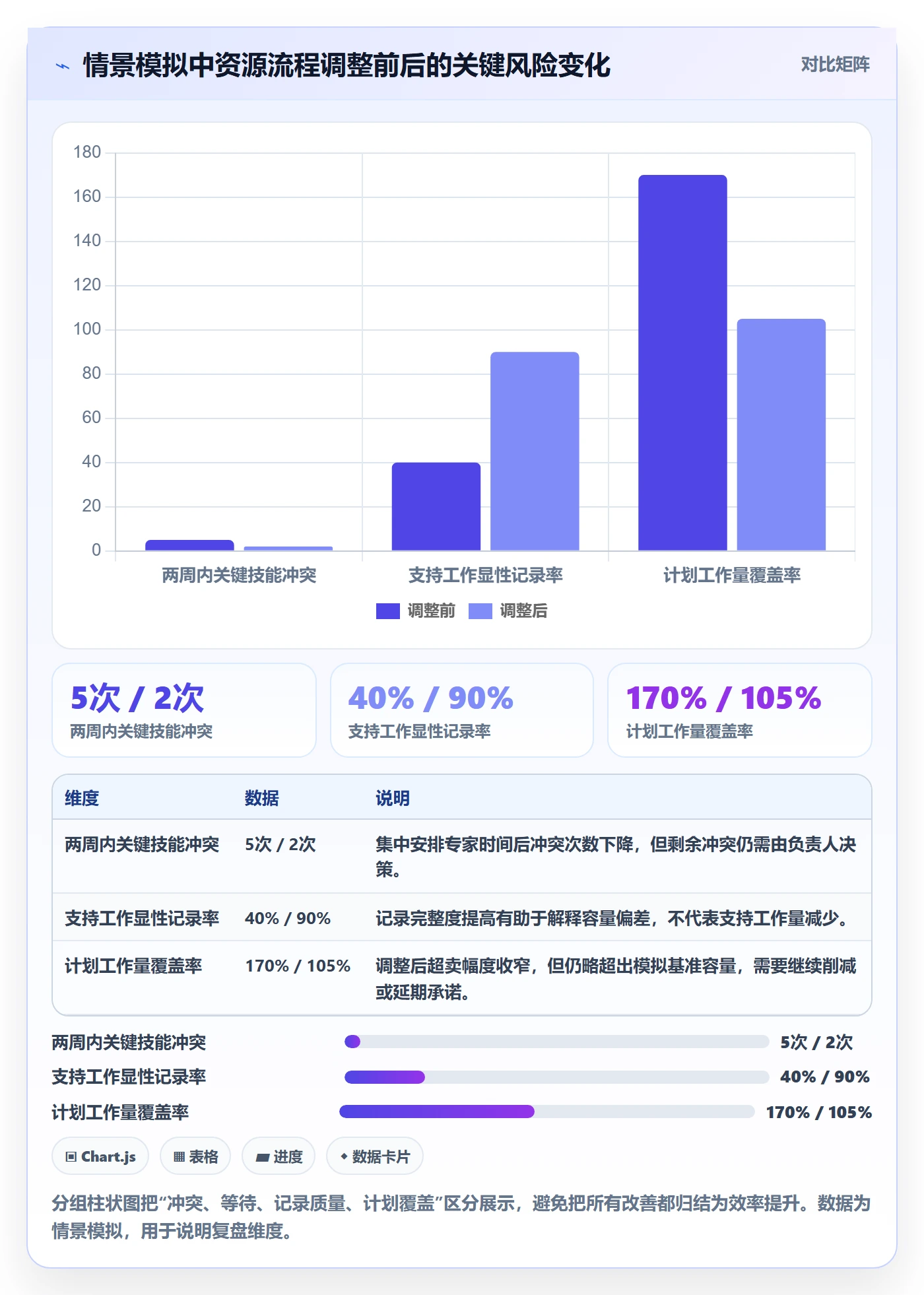

团队采取四项措施:将客户支持设置独立容量池;把迁移评审集中到固定半天;对未完成客户资料的任务不进入正式排期;将高风险上线任务保留 10% 至 15% 的缓冲。需要说明的是,下表是情景模拟的方案推演,不是实际企业前后对照,也不能据此推断某项工具或单一措施带来的因果效果。
| 观察项目 | 调整前情景 | 调整后情景 | 解释 |
|---|---|---|---|
| 两周内关键技能冲突 | 5 次 | 2 次 | 集中安排评审后,重叠会议减少;仍保留未解决冲突供升级处理 |
| 客户资料不齐导致的等待 | 8 个工作日 | 4 个工作日 | 前置检查减少部分等待,但客户响应仍是外部约束 |
| 支持工作占用是否显性记录 | 约 40% | 约 90% | 支持工单进入容量台账后,计划偏差更容易解释 |
| 对外计划的工作量覆盖 | 约 170% | 约 105% | 用情景模拟的可承诺容量作分母,调整后仍略高于基准,需要持续取舍 |
4. 读数时要避免三个错误结论
第一,不能因为调整后冲突减少,就断定团队效率已经提高。模拟中的变化可能来自排程规则,也可能来自需求量、客户配合度或任务复杂度变化。第二,不能把“支持记录比例提高”理解为支持工作增加,它也可能只是记录更完整。第三,计划覆盖 105% 并不等于健康,团队仍需要决定哪 5% 的承诺应当降级或延后。
我更关注的是信号是否变得可解释:超负载来自哪个角色、等待发生在哪个环节、变更是否经过重估。产能管理的第一阶段不是立刻提高产出,而是把无法解释的偏差转化为可讨论的原因。

六、实施团队资源负载流程优化落地清单
1. 第一步:明确对象和边界
先决定产能管理覆盖哪些工作:新项目交付、存量客户支持、售前协助、内部建设、培训和休假是否纳入。不要只纳入“项目任务”,否则计划会天然高估交付容量。
- 确定规划粒度:建议先以周为执行单位、月为容量周期。
- 确定管理对象:至少区分团队、角色和关键技能,必要时再细化到个人。
- 明确容量口径:名义工时、有效容量、可承诺产能分别记录,不互相替代。
- 明确决策权限:谁可以批准插单、调整日期、减少范围或申请外部资源。
2. 第二步:建立统一的工作分类和估算规则
工作分类要少而稳定,能支持决策即可。常见类别包括项目交付、客户支持、内部协作、培训与休假、返工与风险处理。对工作量估算,先统一使用小时或人天中的一种,并明确一个人天对应的有效工作时间,避免不同团队把“人天”理解成不同长度。
- 对重复性工作建立历史区间,例如常规配置、数据迁移验证和客户培训。
- 对不确定任务标明估算区间、假设条件和影响因素。
- 对需求变更记录新增工作量、被挤出的工作和日期影响。
- 避免将任务拆得过细,以至于维护成本高于管理收益。
3. 第三步:建立容量台账与滚动负载视图
容量台账至少应包含规划周期、成员或角色、可用时间、不可用时间、工作类别和来源。负载视图则需要显示已承诺、预测和候选工作,不能只显示总工时。关键角色还要能看到时间窗冲突,避免月度总量看起来可行、具体日期却无法执行。
采用管理平台时,可从单一团队或单一项目群试点。以 PingCode 为例,可以把项目、任务、负责人、计划周期和工作记录关联起来,减少资源数据分散在多个表格中的情况。实施前应先确认字段和流程定义,再决定如何配置视图、权限和提醒;不要为了展示丰富而设置大量无人维护的字段。
4. 第四步:建立固定的计划与调整节奏
建议形成“月度容量校准、每周负载检查、重大变更即时重估”的节奏。月度会关注整体工作组合和关键技能供需;周度会处理未来两到四周的冲突;重大变更则由项目负责人提交影响评估,避免未经讨论的插单直接进入执行。
- 收集未来需求:确认范围、优先级、目标日期和前置条件。
- 校验容量:分别检查团队总容量和关键技能容量。
- 识别冲突:列出时间重叠、过载角色和未满足依赖。
- 形成取舍:选择延期、调人、缩范围、增援或拒绝新增承诺。
- 记录决策:写清决策人、理由、受影响项目和复核日期。
- 滚动更新:根据实际进展、支持工单和变更调整未来计划。
5. 第五步:定义异常处理而不只是发送预警
每个预警都应对应责任人和动作。团队负载超过阈值时,先核查是否重复计入;关键技能冲突时,判断能否换人或调整顺序;工作量持续偏差时,检查估算基线与返工来源;客户依赖未满足时,及时更新交付日期或风险状态。
预警系统不应只把问题推给项目经理。若项目经理没有权力调整范围、期限或人员,组织需要把升级路径写清楚。否则,资源负载管理会变成“发现问题的人负责解释问题”,而不是“有决策权的人处理问题”。
6. 第六步:用少量指标验证流程是否值得保留
指标应覆盖输入质量、过程流动和交付结果。建议先选四到六项,经过两个或三个规划周期后再决定是否扩展。过多指标会诱导团队维护数字,而不是改善流程。
| 指标 | 建议口径 | 用来判断什么 |
|---|---|---|
| 计划兑现率 | 周期内按期完成的承诺工作量占比 | 计划是否可执行,是否长期过度承诺 |
| 关键岗位等待时间 | 工作进入队列至关键角色开始处理的时间 | 技能瓶颈是否在拖慢交付 |
| 支持工作占比 | 支持工时占对应团队有效工作时间的比例 | 是否需要单独容量池或轮值机制 |
| 估算偏差 | 实际投入与基准估算的差异区间 | 估算口径是否需要校准 |
| 变更重估及时率 | 重大变更在约定时间内完成容量复核的比例 | 流程是否能适应变化 |

七、不同情况下的行动建议与取舍
1. 小团队、需求相对稳定:先用轻量规则
若团队规模较小、项目并行数有限、成员之间技能互补,可以先用共享台账管理周负载。优先统一工作分类、估算口径和变更规则,不必立即建设复杂仪表盘。每周花 30 分钟检查未来两周冲突,比花几天搭建精密模型更实际。
取舍是精度换速度:小团队通常更容易直接沟通,可以接受一定程度的人工协调;但要把决策记录下来,避免关键规则只存在于某个人的记忆里。
2. 百人以上组织、多项目并行:建立分层治理
中大型组织需要分清团队级与组织级决策。团队负责人负责短期排程和技能匹配,项目组合负责人负责跨团队优先级和资源冲突,高层只处理影响战略目标或重大客户承诺的取舍。所有问题都往上升级会拖慢决策,所有问题都留在团队内部又可能造成局部最优。
这类组织更适合使用能关联项目、任务、人员、计划和实际记录的管理平台,但应先选一个业务边界明确的试点团队。平台选型重点不是报表数量,而是数据能否由实际流程自然产生、变更能否追溯、权限是否匹配组织责任。
3. 支持工作占比较高:设立容量池或轮值角色
如果支持工作占比长期较高,建议比较两种机制:按固定比例预留团队容量,或安排轮值人员集中处理支持。前者适合支持量分散且波动不大的团队;后者适合问题集中、上下文切换成本高、需要快速响应的团队。
取舍在于稳定性与灵活性。固定容量池容易预测,但当支持量低时可能出现闲置;轮值降低多人被打断的概率,但轮值人员需具备足够知识并得到交接支持。可以先试行四到六周,用响应时间、轮值负载和项目延期情况评估。
4. 需求不确定、项目早期:用情景预测代替硬排期
在售前转实施、需求尚未冻结或数据情况未知的阶段,不要将所有预测工作都排进个人日历。可采用低、中、高三种需求情景,分别计算所需角色和容量,给业务方展示范围与触发条件。
取舍是提前暴露风险,而不是提前承诺日期。情景预测看起来没有一个确定答案,却能让组织在需求变化时迅速讨论资源和范围,而不是在启动后才发现计划建立在未验证假设上。
5. 有关键技能短缺:先考虑减少瓶颈而非平均加人
关键角色持续排队时,优先考虑知识转移、标准化模板、集中评审和任务前置检查。若工作确实需要稀缺专家判断,可让专家负责关键决策,而由其他成员完成资料准备、测试执行和结果整理,避免专家承担整条工作链。
取舍是培养成本与短期产出的平衡。培训和知识沉淀短期会占用产能,但如果瓶颈长期只靠某个人加班,团队已经承担单点故障风险。增加同类人手可能有效,但招聘、磨合和质量验证都需要时间,不能把“增员”当作即时解决方案。
6. 管理成熟度不足:先改善记录质量,不急着追求预测算法
如果工时记录缺漏、任务状态长期不更新、支持工作没有负责人,复杂预测只会给不可靠数据增加一层包装。先确保工作有统一入口、责任人、周期和分类,再逐步积累估算与实际数据。
取舍是暂时接受预测范围较宽。管理者应优先追求数据可解释,而不是让报表显示一个精确到小数点的数字。精确格式不代表精确知识,可靠的决策来源于透明假设和持续校准。

八、总结:把“忙不忙”改成“承诺能否兑现”
1. 产能管理的独特价值是让取舍提前发生
产能管理并不是要消除所有冲突,而是把冲突从交付末端提前到决策阶段。提前发现关键技能排队、支持工作挤占项目时间、需求超出有效容量,组织就能选择延期、缩范围、换顺序或增援,而不是让一线团队用加班掩盖计划失真。
我最看重的不是一张填满颜色的资源负载图,而是管理者能否回答三个问题:目前的承诺建立在什么假设上?哪个岗位或依赖最可能拖慢交付?如果新增需求进入,具体哪项工作需要让位?回答不清楚时,增加数据字段和报表通常解决不了问题。
2. 下一步怎么做:先跑一个可验证的小周期
建议从一个项目组或一个交付团队开始,用四周完成基线盘点,再用四到六周试行新流程。不要同时改估算规则、人员考核、工具和项目优先级,否则出现变化时难以判断是哪项措施起作用。
- 选定试点范围,明确哪些工作必须进入容量台账。
- 用一致口径核算名义工时、有效容量和可承诺产能。
- 区分承诺、预测和候选需求,标注不确定性与依赖。
- 每周检查未来两到四周的关键角色冲突和支持占用。
- 记录取舍决定、变更原因和实际结果,形成复盘样本。
- 根据两到三个周期的数据调整阈值,再决定是否推广到更多团队。
最终目标不是让每个人看起来更满,而是让团队承诺更可信、瓶颈更早暴露、变化更容易协商。当计划能够解释“可做什么、不能做什么、改变一个条件会影响什么”,产能管理才真正从表格工作变成了交付能力。
常见问题解答(FAQ)
1. 产能管理应该先算人天,还是先梳理工作流程?
我准备给团队做产能管理,看到不少方法一上来就要求填工时表,但大家手上的任务经常临时变更。我担心先统计人天只会得到一堆看起来精确、实际上无法指导排期的数据,应该从哪一步开始?
建议先梳理工作从提出、评审、执行到验收的流程,再统计产能。否则同一个“开发任务”可能包含需求澄清、等待依赖、编码和返工,单看人天无法解释为什么延期。可以先选一个团队、连续观察两周,把工作分为计划内交付、临时需求、协作支持和缺陷返工四类。
比如某团队计划投入100人天,实际只有68人天用于原计划工作,剩余时间被临时支持和返工占用;这时问题不是简单地“人手不足”,而是计划没有为非计划工作留出空间。先弄清工作流与时间去向,再决定是否需要更细的工时记录。
2. 团队资源负载率设到多少,才不容易导致持续延期?
我排计划时总想把每个人的空档都填满,这样看上去产能利用率很高,但一遇到线上问题或需求变更,整个计划就往后推。我想知道负载率究竟应该怎么设,才能兼顾交付和突发工作?
不要把100%排满当作效率目标。对于任务变动频繁、跨团队依赖较多的团队,可以先用近4至8周的实际交付数据估算可承诺产能,再为突发工作和协作保留缓冲;例如每周可用时间按40小时计,先扣除固定会议、休假和支持职责,再只把剩余时间的约70%至85%纳入承诺,具体比例要根据历史中断量校准。
若连续几周都能稳定交付且返工没有上升,可以小幅提高;若延期和加班增加,就应先降低承诺量,而不是继续压缩缓冲。负载率是风险信号,不是个人绩效排名。
3. 怎样识别资源冲突,避免只靠管理者临时协调?
我经常到项目临近交付时,才发现同一位关键同事被多个项目同时安排了任务。平时每个项目看起来都有负责人和排期,但冲突并没有提前暴露,我该怎样把资源冲突变成可观察、可处理的问题?
建立一张按周查看的资源负载表,把人员或角色作为行、周次作为列,记录已承诺工作量、可用容量和关键依赖,不必一开始就追求复杂系统。示例:某测试工程师每周可投入30小时,三个项目分别安排18、12和8小时,合计38小时,超出容量8小时;如果测试环节又是交付前置条件,这个冲突应在承诺项目日期前处理。
处理顺序可以是重新排优先级、调整范围、错开时间或补充具备相应技能的资源。每周固定由项目负责人和职能负责人共同检查超载项,并记录决策及影响日期,避免只靠私下加班消化。
4. 产能管理落地后,怎样判断流程优化真的有效?
我担心产能管理最后变成填表和追责,团队填了很多数据,却不知道这些数据有没有改善交付。我应该关注哪些指标,才能分辨流程优化带来的变化和单纯加班带来的短期产出?
同时观察交付结果、流程稳定性和团队负担,不要只看完成任务数。建议先记录基线,再按月比较按期完成率、从开始到验收的周期、返工占比、临时插单量和加班时长;例如一个月完成量上升,但周期变长、返工增加且加班翻倍,不能据此判断优化成功。
指标口径要固定:明确什么算“开始”、什么算“完成”,并区分新增需求与原计划任务。可以先在一个团队试行四周,记录一次流程调整前后的数据和影响因素;若周期缩短、按期率改善且加班没有持续上升,再推广做法。数据用于发现瓶颈和调整承诺,不应用来直接给个人排位。
核心关键词
文章包含AI辅助创作:产能管理方法大全:实施团队资源负载流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554948
读者评论
我们之前也把支持工单当作零碎时间,月度计划看着没超负荷,遇到客户问题集中时还是会挤掉项目任务。把支持量单列出来后,预测确实更接近实际。
按技能和时间窗看负载比单纯汇总人天有用。不过关键专家经常被多个项目需要时,除了排程,还得明确谁有权决定项目先后,否则冲突只是被看见,未必能解决。
滚动排程值得尝试,但每周重排也可能增加沟通成本。想了解文中建议的检查频率,是否要按项目变化程度区分?变化少的团队似乎不必频繁调整。
