工作负载落地方案:实施团队开展资源负载的流程优化案例解析

实施团队最常见的资源管理失灵,不是“人不够”,而是同一个人同时被算作三个项目的可用产能:计划表里有 100% 工时,日历上却排着 130% 的工作。结果往往是项目延期后才发现负载过高,团队再用加班、临时借人和压缩测试来补洞。工作负载落地方案的关键,不是把工时录入系统,而是让需求、人员能力、项目优先级和实际投入进入同一套可复盘的决策流程。

下文以一个中大型实施团队的流程改造为主线,拆解如何从“按人填工时”转向“按阶段管理容量与风险”。案例中的人数、周期和效率变化均为情景模拟,用于展示核算方法,不代表任何企业的公开经营数据。涉及工具时,我会以 PingCode 作为管理流程承载的示例之一;是否采用具体平台,仍应依据组织规模、合规要求、集成条件和实施成本判断。

一、先讲核心结论:负载管理不是排满人,而是控制承诺风险

1. 负载方案要解决的是决策,不是填表

我判断一套工作负载方案是否有效,首先不看它能不能生成漂亮的利用率图,而看管理者能否回答四个问题:未来四周哪些岗位会超载,超载由什么工作造成,哪些承诺可以调整,以及调整后对交付日期和质量有什么影响。

如果工具只能显示某位顾问本月安排了 168 小时,却无法区分实施、售前支持、内部会议、请假和返工,这个数字就没有决策价值。更糟的是,利用率越精确,错误决策可能越快。负载管理的最小有效单位不是“人月”,而是岗位能力、任务阶段、时间窗口和工作类型的组合。

2. 先建容量基线,再谈利用率目标

工作日乘以每日工时只是理论工时,不是可承诺产能。一个月有 20 个工作日、每日 8 小时,理论容量是 160 小时;扣除假期、例会、培训、跨项目协作和不可预见支持后,可用于项目交付的容量可能只有 110 至 130 小时。

因此,我更愿意把容量分成三层:理论容量用于核算上限,计划容量用于排期承诺,可执行容量用于滚动校正。三者不能混为一谈。团队若直接把理论容量当作可分配容量,超载往往在排期当天就已经发生,只是报表尚未显示。

3. 负载管理应围绕风险阈值运转

单一的“利用率越高越好”会诱导团队把每个人排满。实施工作有现场变更、客户等待、数据质量问题和上线窗口等不确定因素,留白并非浪费,而是吸收波动的缓冲。我的建议是先设黄、红两档预警,再结合关键岗位的不可替代性处理:例如未来四周计划容量使用率超过 85% 进入黄色,超过 100% 进入红色;若关键岗位只有一人,即使使用率为 80%,也可能需要人工复核。

这些阈值不是行业统一标准,而是起始假设。团队要用实际偏差校准:如果计划工时持续低估,就应先修正估算模型,而不是简单降低预警线;如果大量任务是可快速调度的短支持,周粒度可能比月粒度更能发现问题。

工作负载落地方案:实施团队开展资源负载的流程优化案例解析

二、背景和真实场景:实施团队为何容易“纸面有余、现场超载”

1. 多项目并行会制造隐性的重复承诺

实施团队通常同时服务多个客户项目。项目经理在启动会上要人,交付负责人按经验分配顾问,售前团队又会临时借用同一批专家做方案验证。每一项请求单独看都合理,但没有统一的容量视图时,同一个人可能在三个计划里分别被安排每周两天。

造成问题的不是某个负责人“不会排期”,而是承诺发生在不同时间、不同表格和不同决策链上。某顾问今天答应项目甲下周进场,明天被安排支持项目乙验收,周五又被售前团队约去做技术演示。等到冲突暴露,任务的优先级已经被客户、合同节点和内部承诺锁定,调整成本远高于早期规划。

2. 实施工作不是均匀消耗工时

同一个项目的工作负载通常呈阶段性变化:需求澄清时需要业务顾问,接口联调时需要技术顾问,上线准备阶段需要集中投入,稳定期则以问题响应为主。若只按项目总人天平均摊到每周,计划看起来平滑,实际却可能在某个上线窗口形成尖峰。

所以我不会只问“这个项目需要多少人天”,还会追问“这些人天在哪些周发生、由什么能力承担、是否需要连续投入”。总量相同的两个项目,前者若能错峰安排,可能不构成冲突;后者若都在月底需要同一名接口专家,就可能成为交付风险。

3. 计划与实际之间存在结构性偏差

实施任务的估算偏差常来自范围变化、客户准备度不足、数据清洗返工、审批等待和跨系统依赖。若团队只记录“原计划 40 小时、实际 60 小时”,却不记录多出的 20 小时属于哪类原因,下一次仍会重复同一类低估。

我建议把偏差至少拆成四类:工作量估算偏差、客户侧等待、范围变更、内部返工。它们需要不同的管理动作。估算偏差要修正模板,客户等待要管理前置条件,范围变更要走变更机制,返工则要检查质量门禁和交接流程。把所有偏差都归结为“执行效率低”,是最容易让数据失去价值的做法。

4. 案例边界:一个多区域交付团队的情景模拟

以下案例采用情景模拟:某企业服务实施团队有 36 人,分为业务顾问、技术顾问、数据顾问和项目经理四类角色,同时推进 14 个项目。团队最初以电子表格管理项目人天,负责人每周汇总一次。计划表显示整体利用率约 78%,但近两个月有 5 个项目出现关键节点延期,且接口和数据岗位的加班明显高于其他岗位。

进一步检查后,问题并非全员闲置与局部缺人同时存在那么简单。部分顾问有容量,却不具备当前阶段所需能力;项目经理的表格只记录客户项目,不记录售前与内部质量活动;计划工时按月汇总,无法看出同一周的上线集中度。整体利用率掩盖了岗位、时段和任务类型三种错配。

工作负载落地方案:实施团队开展资源负载的流程优化案例解析

三、常见误区:数字看起来精细,不代表管理更可靠

1. 把满负荷当成高效率

如果每个人的计划容量都被排到 100%,团队就没有吸收突发工作的空间。短期看,项目计划似乎更“紧凑”;长期看,任何客户延迟、缺陷返工或人员请假都会把任务推迟到下一周,形成连锁冲突。

实施团队的高效率不是没有空档,而是在合理缓冲下按承诺完成。缓冲是否过多,要结合计划偏差、关键岗位等待时间和实际交付结果判断,而不能因为日历里出现空白就立即填满。

2. 用工时精度掩盖估算质量差

将任务拆成 2 小时、4 小时、6 小时,看起来比“约一周”精确,但如果估算没有历史依据,精细只是格式上的精细。尤其当负责人为了满足总人天,把任务拆得过细时,团队会花更多时间维护计划,却没有提高预测能力。

我更看重估算区间和置信度。例如,标准配置工作可以给出 12 至 16 小时的区间;首次接触的复杂数据迁移则给出 24 至 40 小时,并标明依赖条件。区间能提醒管理者:不是每个计划数字都具有同等可信度。

3. 只看项目总量,不看岗位与能力

两个项目都各需要 80 人天,不代表可以互相替换人员。一个项目可能主要需要业务流程梳理,另一个则需要特定接口经验。若只按总工时统计,部门会误以为人手充足,实际却可能有某种稀缺技能被多个项目争抢。

岗位标签也不宜过度粗糙。“技术顾问”可能覆盖接口开发、数据库迁移、身份认证和性能诊断。负载模型至少要在影响排期的关键能力上细分,并限制分类数量,避免建立一套没人维护的技能百科。

4. 只录客户项目,不录非项目工作

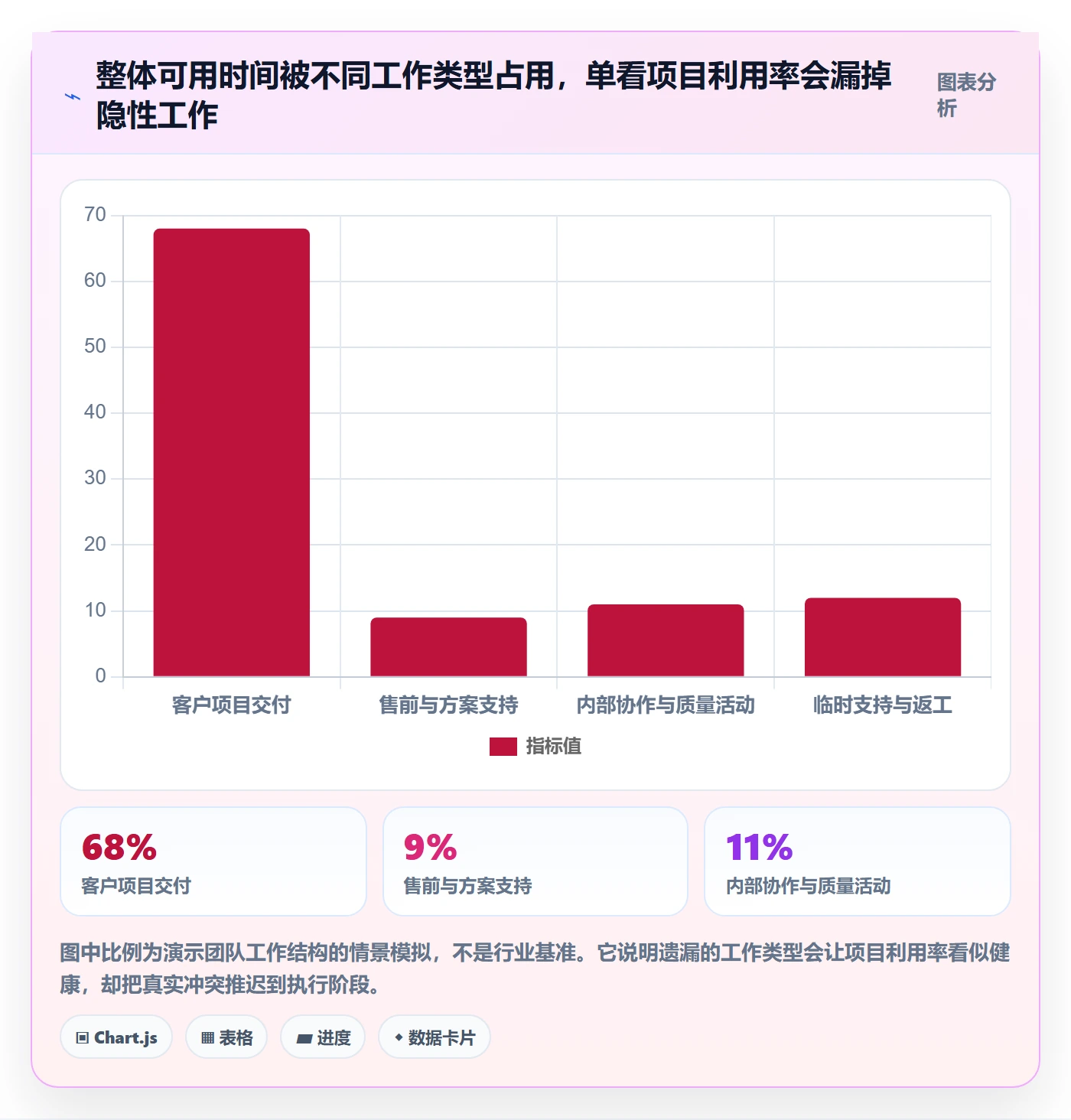

售前支持、内部培训、质量评审、产品反馈和新人辅导都要消耗时间。如果负载系统里只有合同项目,资深员工的容量会被系统性高估,最后常见的解释便是“这个人怎么总是没完成计划”。

非项目工作不一定要细到每次 15 分钟,但至少要设置稳定类别和容量规则。团队可以按月预留固定比例,也可以按实际请求登记;选择哪种方式,取决于工作是否可预测。关键是不要把它默认为零。

5. 把资源表当成排班表,忽视变更治理

负载计划是决策依据,不是一次发布后永不变化的承诺。客户范围调整、关键员工请假、依赖系统延期都会改变资源需求。若计划变更没有记录原因和批准人,管理者无法区分正常修订与随意改数。

我会要求每次重要变更留下三项信息:变化原因、影响范围、谁接受了由此产生的风险。这样做不是增加审批层级,而是让团队避免“每个人都以为别人已经重新排过期”。

6. 用个人利用率做绩效排名

个人利用率受岗位、项目阶段、客户成熟度和角色职责影响。项目经理有协调与风险管理工作,资深顾问可能承担评审和辅导,若把工时占比直接用于横向排名,团队容易把时间优先投向容易计量的工作,而忽视真正降低交付风险的活动。

负载数据适合用于发现结构性问题,不宜未经解释就转成个人绩效结论。若管理层确实需要评估效率,应同时看交付质量、计划偏差、问题关闭周期和客户结果,并明确哪些因素不由个人控制。

四、专业判断逻辑:从需求进入到资源承诺的六个关口

1. 先定义负载口径与时间粒度

项目启动前,团队要统一“需求量”指什么。它可以是估算人时、岗位人天、阶段容量,或某个时间窗口内的占用比例。若项目经理填“人天”,顾问填“小时”,财务又按自然月汇总,任何看似精确的报表都会产生口径争议。

时间粒度要与决策周期匹配。超过三个月的机会项目,可以按月做粗排;已经签约、进入实施的项目,建议至少按周管理关键岗位;上线周或跨区域切换等高风险场景,再细到日。粒度越细,维护成本越高,不能把所有工作都按日排到远期。

(1)建议统一的基础定义

  • 理论容量:按工作日和合同工时计算的最大时间,不用于直接承诺。
  • 固定占用:请假、固定例会、培训、管理职责等相对可预测的工作。
  • 可承诺容量:理论容量扣除固定占用和团队风险缓冲后的容量。
  • 计划负载:已经批准的工作需求,不等于员工实际投入。
  • 实际投入:按约定口径记录的真实工作量,用于偏差复盘而非追责替代。

2. 把项目拆成有资源含义的阶段

阶段拆分的目的不是增加任务数量,而是明确在什么时间需要什么能力。常见实施阶段包括启动与现状梳理、方案确认、配置与开发、数据准备、联调测试、培训上线、稳定运行。不同企业可以调整名称,但应至少能识别阶段交接和关键角色。

每个阶段要同时标注进入条件和退出条件。例如,数据迁移工作开始前,客户需要确认数据责任人、提供样本并完成字段映射;如果前置条件未满足,计划工时即使已经分配,也不代表任务具备开工条件。把依赖条件写进计划,可以避免资源被“占着不用”。

3. 以岗位能力而非姓名作为初始匹配对象

资源规划先判断需要什么能力,再匹配具体人员。比如“未来第 3 周需要一名熟悉某类接口的技术顾问 3 天”,比“安排张某”更利于跨项目调度。人员名单在后续确认阶段落定,能减少项目计划一开始就被个人偏好锁死。

对于稀缺能力,要建立替补规则。若某项工作只能由一人完成,计划表需要显示单点风险和备份培养安排。替补不一定能立刻独立承担,但可以先参与评审、文档交接或测试,以降低关键人员突然不可用时的恢复成本。

4. 在资源分配前做优先级和约束检查

多个项目争夺同一能力时,不能只按谁先提交需求排序。建议按合同承诺、客户影响、不可逆节点、收入或风险暴露、替代资源可得性综合判断。优先级应由有权承担业务后果的人确认,而不是由资源协调者私下“平衡”。

同时,必须确认排期约束:客户现场窗口、外部系统接口时间、环境准备、区域法规、团队工作时区和连续投入要求。资源计划不是抽象的小时装箱,8 小时分散在四周与连续 4 天投入,在联调场景中往往不是同一种产能。

5. 采用滚动窗口,而不是一次性预测到项目结束

远期计划的不确定性会随距离增加。将未来 12 个月全部排到个人日历,维护成本高,且计划频繁失真。我建议建立滚动窗口:近期 2 至 4 周做详细承诺,中期 1 至 3 个月按岗位和阶段预留,远期只保留项目机会和大致容量需求。

每周或双周更新一次近期负载,每月复核中期容量。遇到上线、迁移或客户验收等关键节点,可以临时提高更新频率。更新节奏要稳定,避免只有出现事故时才重新看资源。

6. 将计划偏差变成下一轮估算的输入

项目结束后,比较估算、计划和实际,但不要只计算一个总偏差率。应按阶段、岗位和工作类型拆分,识别误差来自估算、等待、范围变化还是返工。若只有少量数据,先做趋势观察,不要过度拟合某个项目的偶然情况。

举例来说,如果近 10 次数据迁移任务中,实际投入中位数比初始估算高 25%,且主要由源数据清洗造成,那么下次模型可以增加数据质量评估环节,并在前期安排样本检查,而不是机械地把所有迁移工时统一乘以 1.25。

五、具体案例与数据观察:从月度填表转向每周资源评审

1. 改造前:资源冲突靠负责人记忆

情景模拟中的 36 人团队,原先由项目经理各自维护项目计划,再由交付负责人每周手工合并。项目记录总人天,却缺少按周的岗位需求;售前和内部工作没有统一登记;项目变更靠聊天消息通知。资源协调会通常讨论“谁能帮忙”,很少讨论需求是否可以延期、拆分或降低范围。

试算发现,月度汇总的整体计划负载为 78%,但按岗位和周重新展开后,接口技术顾问在两个上线窗口分别达到可承诺容量的 118% 和 126%。与此同时,部分业务顾问在相邻周只有 62% 的计划负载,却因技能标签不足,无法直接接手接口任务。

这里的数字是模拟观察,重点在于展示聚合口径造成的误判:全团队平均负载正常,不代表每个关键岗位都安全。团队如果只看部门平均值,就会错过局部瓶颈。

2. 第一步:建立项目需求台账和容量台账

改造没有从采购系统开始,而是先统一两张基础台账。项目需求台账记录项目阶段、岗位需求、起止周、估算区间、前置依赖和优先级;容量台账记录人员岗位、关键能力、休假、固定职责、可承诺比例和可替代人员。

台账字段必须少而有用。第一版只保留能改变排期决策的信息,不急着建设复杂技能矩阵。若一项字段连续四周没人用来做决定,就要检查它是否必要;若资源冲突频繁发生而缺少某字段,再逐步补充。

(1)需求记录示例

  • 阶段:接口联调。
  • 能力:企业身份认证与接口排错。
  • 需求窗口:第 3 周至第 4 周。
  • 预计投入:每周 3 至 4 人天,置信度中等。
  • 前置条件:客户测试环境可用、接口文档确认、测试账号完成配置。
  • 优先级:合同节点高,但允许在前置条件未满足时调整窗口。

3. 第二步:用资源评审会处理冲突,而不是逐人点名

每周资源评审会控制在 45 分钟左右,参会人包括交付负责人、项目经理代表、资源协调者和必要的专业负责人。会议不逐条复述所有项目,而是只讨论三类事项:未来四周红色负载、关键岗位单点风险、前置条件未满足但仍占用资源的任务。

每个冲突都要求给出至少两个可选动作:调换人员、移动阶段、拆分工作、改变交付范围、引入外部资源或接受风险。若只有“想办法加人”这一种方案,会议还没有完成分析。这样做的价值是把资源冲突从个人求援变成可审议的业务取舍。

4. 第三步:把等待和临时支持纳入容量账

团队选择用轻量方式记录临时支持:超过 30 分钟且影响原计划的事项,按工作类型登记;短消息咨询不逐条填报,但由负责人每周估算总量。这个边界避免两种极端:一是完全不记录隐性工作,二是要求每次五分钟沟通都填工时,导致维护成本压过管理收益。

客户等待时间不应记成顾问实际工作时长,但应记录为计划风险和阶段阻塞。把等待与投入分开,管理者才能看出是人员效率不足,还是项目依赖长期未满足。若把等待也算入个人工时,团队可能得到一个非常高的“项目耗时”,却仍不知道资源在哪里被卡住。

5. 第四步:在管理平台中形成可追踪闭环

当组织需要跨项目视图、审批记录、角色权限和自动汇总时,可以考虑用管理平台承载需求、计划、实际和变更。以 PingCode 为例,适合在评估时重点验证它是否能按团队现有工作流关联项目、任务、负责人、时间和状态,而不是只看产品演示中的资源图表。对于 100 人以上的组织,角色权限、跨团队协作、历史留痕和数据口径通常比单张甘特图更值得优先验证。

我会先用一条真实但范围有限的业务链路做试点:选 2 至 3 个项目、两个关键岗位,连续运行 6 至 8 周。验证重点包括:计划能否按周切片,临时工作能否记录,变更是否可追溯,报表是否能区分计划与实际,权限是否适合跨部门使用。若这些基础问题无法解决,再多的可视化功能也不能弥补流程缺口。

平台不是流程的替代品。项目阶段定义、容量口径、超载阈值和冲突决策权都需要先约定。工具上线后若每个项目仍用自己的字段、自己的时间单位和自己的优先级,系统只会更快地汇总不一致的数据。

6. 第五步:用短周期指标观察改造效果

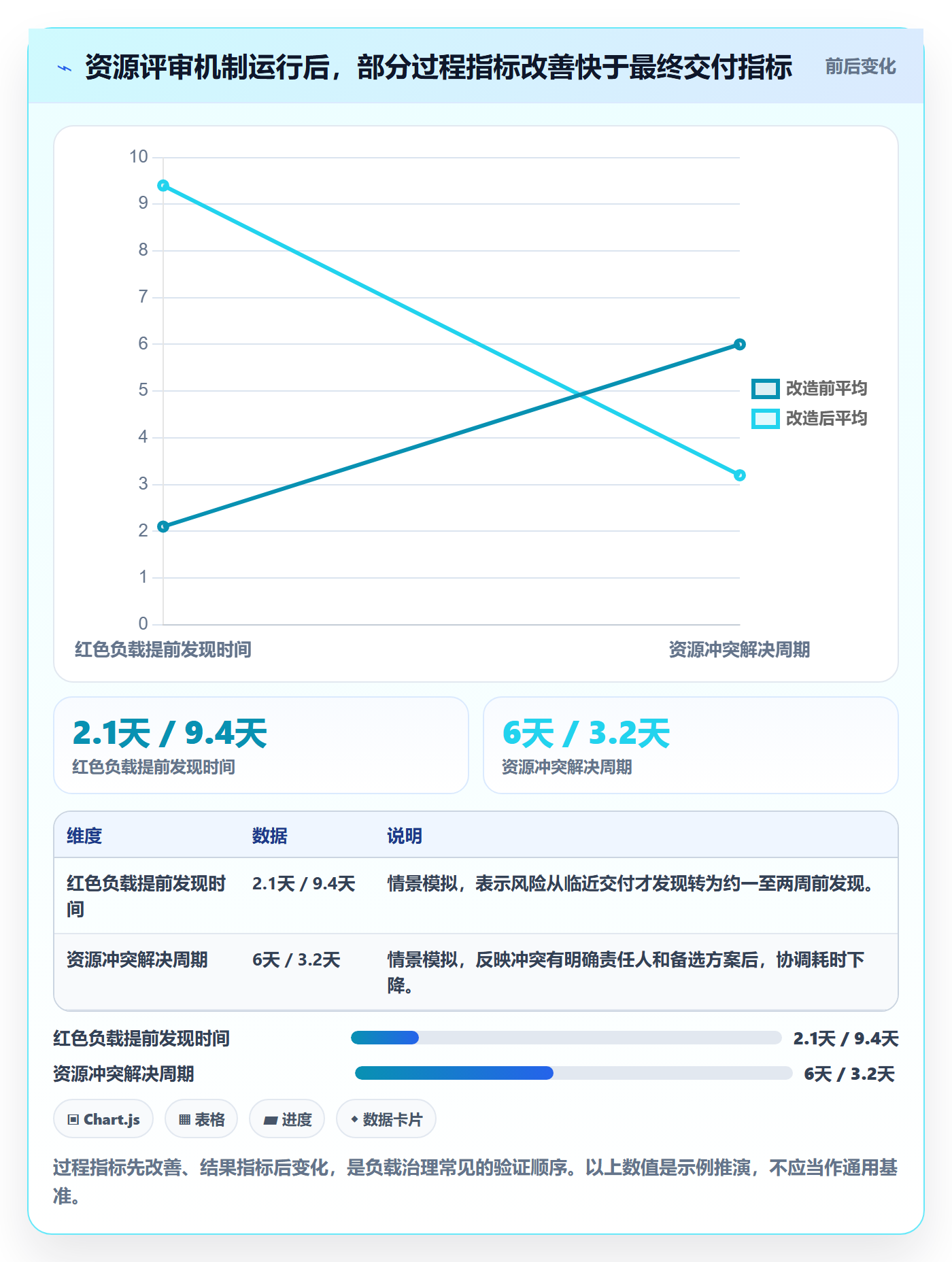

试点期间不建议把“总体利用率提升”作为唯一目标。更有用的观察项包括红色负载提前发现时间、计划与实际偏差、关键岗位等待时间、临时加班、资源冲突解决周期、前置条件未满足的任务占用比例。

以下对比均为情景模拟,展示一种可能的改善轨迹:团队用统一周计划后,红色负载可以更早暴露;但短期内资源冲突数量可能先上升,因为过去未被记录的问题开始显性化。若管理层看到冲突变多就判断改革失败,容易在真正完成诊断前撤回机制。

工作负载落地方案:实施团队开展资源负载的流程优化案例解析

7. 改造后复盘:资源不一定更多,但承诺更可信

在情景模拟中,团队没有新增全职人员,而是先移动一个不具备客户硬约束的培训阶段,将两项接口评审拆成异步准备与集中联调,并让一名具备基础能力的技术顾问跟随专家完成交接。这样做并未消除所有高峰,但降低了关键专家在同一周被三个项目同时占用的概率。

更重要的变化是,管理者可以说清楚延期风险来自哪里:哪些项目必须守住合同节点,哪些项目可调整内部验收日期,哪些资源冲突是客户前置条件未达成造成的。资源规划真正创造的价值,常常不是把所有项目都排得更快,而是让组织更早识别哪些承诺不应同时成立。

六、不同情况下的行动建议:先处理最影响交付的瓶颈

1. 团队规模较小、项目数量少时

若团队不足 10 人、并行项目不多,不必一开始就上线复杂系统。用统一模板管理未来四周的岗位需求、请假和固定职责,再由负责人每周检查冲突,通常足以建立基本纪律。

此时更重要的是把经验从个人记忆变成可共享规则,例如谁能承担哪类任务、哪些工作必须连续投入、哪些项目节点不可移动。避免为了“数字化”而先建技能评分、复杂审批和多层资源池。

2. 100 人以上、多项目跨团队协作时

当项目数量增加、资源跨部门共享、管理层需要组合视图时,电子表格容易出现版本冲突、权限失控和汇总滞后。此时可以评估 PingCode 等项目管理平台,把项目阶段、工作项、负责人、计划时间和变更记录放入统一流程。

平台选型时,先验证数据能否按组织真实结构汇总,是否支持权限隔离、历史追溯、跨项目视图和必要集成。不要先被资源热图、预测算法或复杂仪表盘吸引;如果基础计划字段不统一,智能分析只能放大口径差异。

3. 工作高度不确定、需求经常变化时

若实施项目常受客户环境、数据质量或第三方接口影响,远期精确排到个人和具体小时并不现实。采用滚动窗口和区间估算更合适:近期承诺具体人选,中期预留岗位容量,远期保留场景假设,并对依赖条件设置明确状态。

此类团队应重点追踪计划变更原因、等待时间和估算区间命中情况。不要把频繁调整自动视为管理失败;只要变化可解释、决策及时、对客户影响可控,滚动计划比僵化的基线更诚实。

4. 关键专家稀缺、替代成本高时

对单点专家,除了负载率,还应看连续占用长度、技能替代程度和知识集中风险。可以将评审、配置、排错等工作拆分:专家处理高风险判断,其他成员负责准备、测试和文档,逐步形成可替代链路。

如果短期内无法培养替补,计划中应明确保留缓冲并标记不可并行的工作。管理层需要知道,这类资源的利用率即使只有 70%,也可能没有足够的可调度空间,因为剩余容量受技能、时间窗口和地域约束。

5. 项目延期已经影响客户时

先做项目组合层面的止损,不要立刻把所有人排得更满。列出未来四周的合同节点、客户可接受的调整空间、未完成前置条件和关键岗位占用,再由业务负责人决定优先级。对于无法同时满足的承诺,要及时选择,而不是让一线员工通过加班替组织承担矛盾。

同时暂停非必要的计划复杂化。高压阶段,先确保关键工作和客户沟通清晰,再逐步补齐数据。若此时要求团队把每个细碎活动全部录入系统,往往会降低现场响应速度,并使资源信息更新得更慢。

6. 计划数据质量差、员工不愿填报时

先找填报阻力来自哪里:是重复录入、字段难懂、工时记录被用于惩罚,还是计划变更没有反馈到一线。如果填报者看不到数据如何帮助调整资源,系统会被视为管理负担。

把输入控制在“能触发行动”的范围内,提供默认值和批量更新,明确计划与实际的用途边界。管理者还要公开展示一次数据如何帮助团队避免冲突或减少临时加班,让记录行为与实际收益建立联系。

七、不同情况下的取舍:没有一种负载模型适用于所有团队

1. 精细排期与维护成本之间的取舍

按日排期能发现短周期冲突,却需要频繁维护;按月汇总维护简单,却可能掩盖上线周的集中需求。我的判断是按风险分层:稳定阶段按周或月管理,关键上线窗口按日管理;不确定性高的远期工作只保留岗位容量区间。

如果团队每周花数小时更新计划,但资源冲突仍在临近交付时才发现,说明粒度虽细,数据更新频率或决策机制可能有问题。减少维护成本不等于降低管理质量,有时减少字段、固定更新节奏,比增加排期精度更有效。

2. 人员利用率与交付韧性之间的取舍

更高利用率可能提高短期可计费时间,但降低应对变化的能力。缓冲太大则会形成可用资源未被合理使用的成本。两者之间没有一个普遍最优点,应通过历史偏差、临时支持量、加班和节点准时率共同校准。

若近期变化频繁、返工高、客户前置条件不稳定,应提高风险缓冲;若需求稳定、任务可替换、项目之间可以平滑调度,则可以逐步压缩缓冲。不要在业务波动尚未测清之前,为了追求单一利用率目标把缓冲一次性砍掉。

3. 统一标准与团队自主性之间的取舍

跨部门协作需要统一基本口径,但不同实施业务的阶段和交付方式可能不同。过度统一会让团队为适应模板而制造虚假数据;完全自治则无法形成组织级资源视图。

适宜的边界是统一容量定义、变更记录、工作类型和优先级框架,把项目阶段名称、任务拆分方式和具体估算模板留给业务线调整。统一的是可比较的数据结构,不一定是每个团队完全相同的执行流程。

4. 计划承诺与临时响应之间的取舍

有些业务必须为客户故障、紧急上线或监管问题预留响应能力。如果团队把全部时间分配给已知项目,临时响应就会通过打断其他工作来完成,代价只是被隐藏而非消失。

可以设置轮值、支持池或明确的临时工作容量,并规定什么等级的请求能够打断既定计划。支持池太大,可能长期闲置;太小,则会不断侵占项目工作。团队应按历史请求的频率、时长和严重等级校准,并每月复核。

5. 自动化推荐与人工判断之间的取舍

系统可以根据技能标签、日历和已分配任务提示冲突,也可以推荐候选人,但它未必理解客户关系、隐性经验、连续投入要求和团队疲劳。推荐结果应作为筛选线索,不能直接等同于资源决策。

当数据质量稳定、任务类型标准化时,自动化规则能减少重复核对;当项目高度定制、依赖关系复杂时,人工评审仍然必要。成熟的做法不是在自动化与人工之间二选一,而是让系统处理可计算问题,让负责人承担优先级和风险取舍。

八、落地检查清单:把方法变成可重复的管理动作

1. 第一个月:先统一口径和暴露冲突

第一阶段不追求全面自动化。选取有代表性的项目和岗位,确认理论容量、固定占用、可承诺容量和工作类型定义,补录未来四周计划。目标是发现此前看不见的冲突,而不是立即证明流程已经提高效率。

  • 确定谁负责维护项目需求,谁负责确认人员容量。
  • 统一按周还是按月记录,并规定计划与实际的区分方法。
  • 识别关键岗位和不可替代能力,标记单点风险。
  • 设定第一版黄、红阈值,并注明这是待验证的管理假设。
  • 每周复核前四周负载,记录冲突原因和处理选择。

2. 第二个月:把冲突处理与变更闭环连起来

发现问题后,团队需要形成稳定的决策节奏。资源评审会只处理需要跨项目取舍的事项;项目内部的小调整由项目负责人完成,但要更新系统记录。未满足前置条件的工作应释放或暂缓占用,不能因为“计划已经写了”就继续冻结资源。

同时开始分类记录计划偏差。记录不必追求复杂,关键在于每一种偏差都能对应行动:估算问题更新模板,等待问题推动客户准备,范围变化走变更确认,内部返工触发质量复盘。

3. 第三个月:依据结果调整阈值和工具配置

运行约三个月后,再判断预警线是否合适。若红色预警频繁出现但大多数无需调整,阈值可能过敏;若项目仍常在最后一周超载,阈值可能过宽,或数据更新不及时。阈值不是管理目标,而是触发复核的信号。

当流程已经稳定,再评估是否需要用项目管理平台承载更多自动化、权限和报表。可以把重复计算交给系统,但不要把决策责任交给仪表盘。平台选型应回答“它能减少哪些具体协调成本”,而不是“它有哪些功能”。

4. 建议持续观察的指标组合

单一指标容易诱导行为,因此建议把前置指标、过程指标和结果指标组合起来。前置指标用于发现需求和容量风险,过程指标用于观察协调效率,结果指标用于判断客户交付和质量是否改善。

指标类型 建议指标 观察目的 使用提醒
前置指标 未来四周红色负载人数、关键岗位超载周数、未满足前置条件的占用量 提前发现承诺冲突和排期假设不成立 与岗位能力和项目优先级一起看,不能只看总人数
过程指标 冲突解决周期、计划更新及时率、变更原因记录完整率 判断流程是否能把问题转成明确行动 指标改善不一定代表客户结果已改善
结果指标 关键节点准时率、实际与估算偏差、临时加班时长、返工占比 判断资源治理是否真正降低交付波动 需结合项目复杂度、客户依赖和范围变化解释
护栏指标 计划维护工时、员工填报负担、未登记临时工作的比例 防止管理机制本身制造过高成本 若记录成本持续上涨,应简化字段和更新动作

九、结尾:好的负载方案,是让组织更早承认无法同时承诺的事

1. 把资源管理从“人够不够”改成“承诺是否成立”

实施团队遇到延期时,最直接的反应常是问还缺几个人。但很多时候,真正的问题是多个项目同时默认拥有同一项稀缺能力、前置条件没有满足、非项目工作被漏记,或管理层没有明确优先级。先把需求、容量、技能和时间窗口放在一起,才能判断缺的是人、决策,还是更合理的范围与节奏。

2. 下一步从一个岗位和四周窗口开始

如果团队准备落地工作负载管理,我建议先挑一个经常发生冲突的关键岗位,整理未来四周的项目阶段、需求区间、固定占用和临时支持。连续运行四周后,复盘一次超载预警是否提前、冲突是否更快解决、计划维护成本是否可接受,再决定扩展到其他岗位或引入平台。

独特的判断是:工作负载管理的成熟标志,不是每个人的日历都被填满,而是组织能在承诺形成之前看见冲突,并愿意对优先级、范围和交付日期作出明确选择。数字化工具可以让这件事更可见,但真正让方案落地的,始终是清晰的容量口径、可执行的评审节奏,以及对风险由谁承担的公开约定。

常见问题解答(FAQ)

1. 实施团队做资源负载优化,第一步应该先改排期还是先统一工时口径?

我接手过一个跨实施、研发和客户成功的交付排期,表面看是人手不够,细看却发现有人按整天报工时,有人只报客户会议时间。我应该先调整任务日期,还是先把统计口径统一?

先统一口径,再动排期。否则同一个“8 小时工作量”,可能一边包含沟通、准备和返工,另一边只算实际操作,负载图看起来精确,决策却会失真。可以先约定:工作量按预计投入人时填报;客户会议、内部协作、差旅和返工分别记录;已完成工作量与剩余工作量分开维护。

举例来说,某实施团队有 12 人,连续两周按统一口径登记后,发现每人每周真正可用于项目任务的时间约为 28 小时,而非按 40 小时满额排期。这个数字不是行业标准,应从本团队实际数据校准。口径稳定后,再依据剩余工作量和可用时间调整任务顺序,才不会把数据定义问题误判成人员不足。

2. 资源负载应该按周看还是按月看,才能尽早发现交付风险?

我做项目计划时经常遇到月度总工时看起来够用,但某一周要同时上线、培训和验收,团队却忙不过来。我不确定该用月度视图做总量规划,还是按周排得更细才有用?

两种尺度都要用,但周视图负责发现执行风险,月视图负责判断容量趋势。只看月度总量,容易掩盖上线前一周集中投入的峰值;只看每天,又会让计划维护成本过高。一个可操作的做法是:月度检查各角色的总需求与可用容量,每周滚动检查未来两到四周的任务冲突,并把关键上线、验收和客户培训单独标记。

比如某顾问一周可投入项目任务 28 小时,却被安排了 36 小时,其中 10 小时集中在上线周,月度总量即使没有超额,也已构成短期风险。阈值应结合团队实际设定;若连续两周超出可用容量,优先调整范围、顺序或支援安排,而不是默认靠加班消化。

3. 资源负载表里有人超负荷,实施负责人应该怎样判断是排期问题还是技能错配?

我看到负载报表上某位顾问长期超过 100%,但把任务移给其他同事又担心交付质量下降,因为他们没做过相同模块。我想知道,怎样区分单纯的排期拥堵和团队能力结构不匹配?

先拆任务,再看超载集中在哪里。若超负荷主要来自可标准化的资料整理、环境检查或培训准备,通常可通过任务拆分、模板化或协作分担缓解;若集中在少数必须由特定经验人员完成的配置、迁移或验收判断上,更可能是技能依赖风险。可在负载表旁增加任务所需技能、负责人熟练度和交接成本三项信息,并抽查最近四周的实际任务。

举例:一名资深顾问每周超出 8 小时,但其中 5 小时是可由初级同事按清单完成的准备工作,问题更像分工设计;如果超载部分全部依赖其独立处理复杂迁移,单纯挪任务可能只是把风险转移。此时应安排结对执行、沉淀操作清单,并为关键任务设置备份人员。

4. 资源负载流程优化后,用哪些指标判断它真的改善了交付,而不只是报表更好看?

我担心团队上线新的负载填报流程后,大家只是更勤快地更新表格,项目延期和临时救火却没有减少。除了填报完整率,我还应该观察哪些结果,才能判断这次优化是否值得持续?

填报完整率只能说明数据是否齐,不代表流程有效。建议同时观察计划与实际工时偏差、临近交付时的超负荷人数、临时调人次数、里程碑延期率,以及负载更新所花的维护时间。比较优化前后时,尽量选取项目类型和规模相近的周期,并说明团队人数、客户变更等影响因素。

比如试行四周后,完整率从 70% 升至 95%,但临时调人次数不变、延期率上升,就不应把填报率当成成功;若超负荷集中度下降、计划偏差收窄,同时每周维护时间没有明显增加,才更能说明流程帮助团队提早发现并处理风险。不要只追求某个指标变好,避免通过少报工时或压低预估来制造表面改善。

核心关键词

读者评论

付
付嘉禾

我们团队之前也只统计客户项目工时,售前和内部评审常常漏掉,结果资深顾问的排期总是失真。把非项目工作纳入容量后,计划确实更接近实际,不过分类最好别设得太细,否则维护本身又成了负担。

梁
梁雅楠

按岗位能力先排、再落实到具体人员这个思路比较实用,尤其是接口和数据这类稀缺岗位。实际操作里还得定期更新技能信息,否则能力标签过时,排出来的容量看着合理,临到执行还是找不到合适的人。

龚
龚安琪

%和100%的预警线可以作为起点,但团队差异挺大。我们有些工作临时支持多,按月看不明显,改成周度滚动后才发现上线周冲突。比起照搬阈值,我更关心能不能用实际延期和返工数据持续校准。

文章包含AI辅助创作:工作负载落地方案:实施团队开展资源负载的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554933

赞 (0)
飞飞飞飞
资源负载如何做好超负荷?实施团队流程优化与操作步骤
上一篇 58分钟前
资源负载负荷教程:实施团队流程优化,避坑指南
下一篇 57分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
