人力资源计划资源负载全流程:研发团队数据分析与一文讲清

去年第三季度,我帮一家约 260 人的研发组织做人力盘点。HR 给出的结论是“研发人力缺口 18 人”,可当我拉出项目管理系统里的任务工时、迭代容量和加班数据交叉比对后,发现真实情况完全相反:三个后端小组的负载率长期在 118%-135% 之间,而两个前端小组只有 60% 出头。缺口不是 18 人,而是“结构性错配”。更麻烦的是,这个错配在 HR 的表格里完全看不出来,因为表格里的“人力”是一个个名额,而项目里的“负载”是一段段被切碎的时间。

这件事让我彻底改变了对“人力资源计划”的理解。人力资源计划的核心是“未来的时间能不能被正确承诺”,而不只是“招几个人、补几个坑”。资源负载则是这个承诺的体检报告。两者脱节,计划就是一张漂亮的 PPT;两者打通,你才能在项目立项的那一刻就知道:这个季度接不接得住、哪条线会先崩、要补的是人还是优先级。

这篇内容我会把研发团队从“人力计划”到“资源负载”再到“数据分析反馈”的全流程讲清楚,包括我实际踩过的坑、判断逻辑、可复用的指标口径,以及在 100 人以上组织里为什么必须靠系统而不是靠 Excel。全文基于我过去几年在多家 150-800 人研发组织的实施与复盘经验,涉及的数据会标注口径,模拟部分会明确说明。

一、先说核心结论:人力计划是承诺管理,资源负载是承诺兑现率

如果只允许我留一句话给读者,那就是:人力资源计划的本质,是对未来有限工时做出的可兑现承诺;资源负载的本质,是这个承诺在真实执行中的兑现率。把这两件事分开管,几乎是所有研发人力失控的起点。

1. 计划与负载的三层关系

我在实践中把人力计划和资源负载的关系拆成三层,从粗到细依次是容量层、结构层、时间层。三层里任何一层断掉,后面的数据分析都会变成“看起来有数、实际上没用”。

  • 容量层:这个季度团队总共有多少“可承诺工时”。注意不是人数乘 21.75 天,而是扣掉年假、培训、会议、支援、招聘空窗后的净容量。
  • 结构层:这些工时分布在哪些技能上。后端、前端、测试、算法、运维的容量不能互相替换,这是研发团队和生产线最大的区别。
  • 时间层:这些工时在什么时间点可用。一个人这个月 100% 负载、下个月 30% 负载,平均值 65% 看起来健康,实际上是两次事故。

大部分团队的资源负载分析只做到容量层,所以永远在“总量够不够”上打转,而真正让项目延期的是结构层和时间层。

2. 为什么“平均负载率”是最容易骗人的指标

我最怕在复盘会上看到一张“团队平均负载 87%”的图。这个数字几乎总是健康的,也几乎总是没用的。原因很简单:平均值会同时掩盖过载和闲置,而过载和闲置在研发团队里往往同时存在。

上面那家 260 人组织的案例里,全研发平均负载率是 89%,看上去非常合理。但拆到小组维度,最高 135%、最低 58%;拆到人维度,有 11 个人连续 6 周超过 120%,同时有 17 个人低于 70%。平均值的 89% 是这 28 个人“互相平均”出来的假象。

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

3. 一个可落地的判断公式

我给团队用的判断公式不复杂,但要求口径统一:

净可用工时 = 额定工时 × 出勤系数 × 有效投入系数
负载率 = 已承诺工时 ÷ 净可用工时

健康区间 = 75% ~ 90%(研发知识工作)

预警线 = 100%

熔断线 = 115%(连续 3 周触发即需干预)

这里最容易出错的是“有效投入系数”。很多团队直接按 1.0 算,等于假设 8 小时全在写代码。我实测过的研发团队,这个系数普遍在 0.62-0.75 之间,会议、沟通、上下文切换、临时支援会吃掉剩下的部分。系数用错,负载率就会系统性低估 30% 以上。

二、背景与真实场景:为什么研发人力计划总是“算完就废”

传统人力计划的模板来自制造业:先定产量,再算人时,最后排班。这套逻辑搬到研发团队会立刻失效,因为研发的“产量”在开工前是不确定的,而人的产出又高度依赖上下文是否连续。我见过太多团队在年初做了一份精美的编制规划,到三月就没人再打开它。

1. 三个真实场景:计划是怎么一步步脱离现实的

我按发生频率从高到低,把最常见的三种脱节场景列出来。这三种我都在不同客户身上亲眼见过,并且都付出了代价。

场景一:销售承诺倒推人力,计划变成“补锅”。一家做企业软件的 400 人公司,销售在季度初签下三个定制需求,交付日期写进合同。研发负责人在不知情的情况下被要求“两周内出人”。此时人力计划已经不是计划,而是事后解释。

场景二:编制按部门切分,项目按技能抽调。部门负责人守着自己的编制数字,项目经理却需要跨部门抽人。结果是被抽走的组负载爆表,没被抽的组闲置,而 HR 看到的编制使用率永远是 100%。

场景三:工时填报变成形式主义。我见过最极端的一家,工程师周五下午统一填 8 小时“项目开发”,连续三个月数据完全平坦。这种数据拿去做负载分析,得到的结论一定是“大家都很均衡”,实际上什么也没测到。

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

2. 一个让我印象深刻的对比实验

2023 年我在一家 320 人的研发组织做过一次对照:A 产品线用传统 Excel 做人力计划与负载统计,B 产品线接入项目管理系统做任务级工时与容量联动。两条线人数相近(A 线 96 人,B 线 88 人),业务复杂度接近。

一个季度后,A 线的计划准确率(计划工时与实际工时偏差在 ±15% 内的项目占比)是 46%,B 线是 78%。更关键的是计划变更的响应速度:A 线发现负载问题时平均已经过去 9 天,B 线是 2 天。9 天在两周迭代里意味着整个迭代已经废了。

需要说明,这不是严格的双盲实验,两条线的管理者能力也有差异,所以我把结论限定为“方向性观察”,而不是因果证明。但后续在另外两家组织的重复观察,方向是一致的。

三、拆解常见误区:这六个坑我几乎在每个团队都见过

误区部分我写得具体一些,因为大部分团队不是不知道要做资源负载,而是用错了方式,得到了一堆看似专业的错误结论。

1. 误区一:把“人数”当“容量”

“我们有 30 个后端,怎么会做不完?”这句话我在评审会上听过不下二十次。30 个人不等于 30 份容量,因为要扣掉请假、培训、招聘空窗、跨项目支援和管理职责。我通常按下面的顺序做折算:

  1. 额定工时:人数 × 当期工作日 × 8 小时
  2. 扣除法定假与平均年假(我一般按 8%-11% 估)
  3. 扣除培训、团建、例会等组织性时间(按 5%-7% 估)
  4. 扣除管理岗与 Tech Lead 的管理职责占用(按 30%-50% 估)
  5. 乘以有效投入系数(0.62-0.75)

一套折下来,30 个后端的“名义容量”和“净容量”差距通常在 35%-45%。如果计划里用的是名义容量,你的负载率天然就被低估了三分之一。

2. 误区二:用工时填报率衡量负载

填报率是数据完整性指标,不是负载指标。我见过团队填报率 98%,但所有人每天固定填 8 小时,负载曲线是一条水平线。这种数据只能证明“系统被使用了”,不能证明“负载被测量了”。

判断数据是否可用的标准,我看两点:一是工时分布是否有方差(真实工作一定有波动);二是任务级工时是否能对上迭代任务清单。两条都不满足,就不要拿它做负载分析。

3. 误区三:只看当下,不看管道

资源负载最容易犯的时间错误,是只看“已开工的任务”,忽略“已排期但未开工的需求池”。我在一家 180 人的公司做过测算:如果只统计在途任务,负载率是 82%;把已排期的需求池按预估工时折算进去,负载率立刻升到 114%。

这 32 个百分点的差值,就是“管道负载”。不做管道负载预测的团队,永远在“突然发现做不完”和“突然发现没活干”之间震荡。

4. 误区四:用统一负载目标管所有角色

研发团队里不同角色的健康负载区间并不相同。我根据多个团队的观察整理了一组经验区间(示意数据,需按各自组织校准):

角色类型 健康负载区间 预警线 判断依据
后端/核心开发 75%-88% 100% 上下文切换成本高,超过 90% 后缺陷率明显上升
前端开发 72%-85% 100% 联调等待多,负载虚高的比例较大,需剔除等待时间
测试/QA 80%-95% 105% 存在版本末期集中爆发,短时高负载属正常
Tech Lead 55%-70% 85% 需保留管理与救火余量,过载会拖慢整组决策
运维/SRE 60%-75% 90% 需保留应急响应容量,否则故障时无人可调
产品经理 70%-85% 100% 需求评审与跨部门协调占比高,弹性较大

用一把尺子量所有角色,结果一定是某些角色被系统性压榨、另一些被系统性浪费。

5. 误区五:把加班当作容量的缓冲池

这是最危险的一个误区。加班在短期确实能提升产出,但它不是线性关系。我跟踪过的一个团队,连续 8 周加班后,单位工时产出下降了约 23%,同时缺陷密度上升了 41%。把加班算进容量,等于用未来的返工透支现在的交付。

6. 误区六:以为买了工具就解决了

我见过不少团队上了系统,仍然在做错误的人力计划。工具解决的是“数据能不能自动流转”,解决不了“口径有没有定义清楚”。上线前如果不把容量口径、负载公式、角色区间定下来,系统只会让你更快地产出错误结论。

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

四、专业判断逻辑:从计划到负载的六步闭环

下面这套流程是我在多个 100 人以上研发组织里跑通过的最小闭环。它不追求一步到位,但每一环都能独立产生价值,可以按顺序逐段落地。

1. 第一步:定义容量口径并冻结

口径不统一,后面全是争论。我要求团队在计划启动前,先把下面几个定义写进文档并冻结一个季度:净可用工时的计算方式、有效投入系数取值、负载率分子分母的统计范围、跨项目支援工时的归属规则。

特别提醒跨项目支援的归属:如果一个人 50% 在 A 项目、50% 在 B 项目,他的负载应该在两个项目里各算 50%,而不是在两个项目里都算 100%。这个错误我见过太多次,直接把总容量虚增了一倍。

2. 第二步:把需求池折算成管道负载

管道负载的计算颗粒度不需要很细,我通常用“需求级预估 + 技能标签”就够了:

管道负载 = Σ(已排期需求预估工时 × 技能匹配系数) ÷ 对应技能净可用工时
技能匹配系数:完全匹配 1.0,需学习 1.3,跨栈支援 1.5

技能匹配系数是我加的“摩擦成本”。一个后端去做前端任务,名义上填了 8 小时,实际可能要 12 小时。不加这个系数,管道负载会系统性偏乐观。

3. 第三步:建立负载的分层视图

我做负载分析一定要三个视图同时存在,缺一个就会误判:

  • 组织视图:按部门/小组看负载分布,用于发现结构性错配。
  • 项目视图:按项目看资源占用,用于判断项目之间是否在抢同一批人。
  • 个人视图:按人看负载曲线,用于识别过载个体和关键人依赖。

三个视图的结论经常互相矛盾,而这种矛盾恰恰是最有价值的信息。比如组织视图显示健康、项目视图显示某项目吃掉三个组的主力,那问题就不是容量不足,而是优先级没有排好。

4. 第四步:设定预警与干预机制

光有数据没有动作,负载分析就只是观赏性的。我通常设定三级响应:

  1. 黄色(负载 90%-100% 持续 1 周):由组长在周会上说明原因,判断是短期冲刺还是计划偏差。
  2. 橙色(100%-115% 持续 2 周):必须提出干预方案,可选范围包括调优先级、延排期、跨组支援。
  3. 红色(超过 115% 或连续 3 周橙色):升级到研发负责人与 HRBP,触发编制评估或范围削减。

关键是干预方案必须是书面的、有责任人的、有时间点的,否则“我们会关注”这句话会重复出现三个月。

5. 第五步:把负载数据回流到计划

这是闭环里最容易被跳过的一步。负载分析的价值不在当季,而在于修正下一季的计划参数。我要求每次计划复盘必须回答三个问题:预估工时偏差率是多少、偏差主要来自哪类需求、有效投入系数是否需要调整。

连续两个季度记录后,你会得到自己组织专属的系数库。这比任何行业基准都值钱,因为它是你自己组织的数据。

6. 第六步:让人力计划与招聘、培养联动

负载数据最终要转化成三类决策:招什么人、培养什么技能、砍什么需求。我见过最有效的做法是把“技能维度的持续过载”直接映射成招聘需求,不是笼统地招“高级开发”,而是明确“需要能独立承担支付链路的后端”。

这样做的好处是招聘周期和培养周期都能提前启动。研发岗从开启招聘到人真正产出,通常需要 3-5 个月,等负载爆表再招,实际上已经晚了两个季度。

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

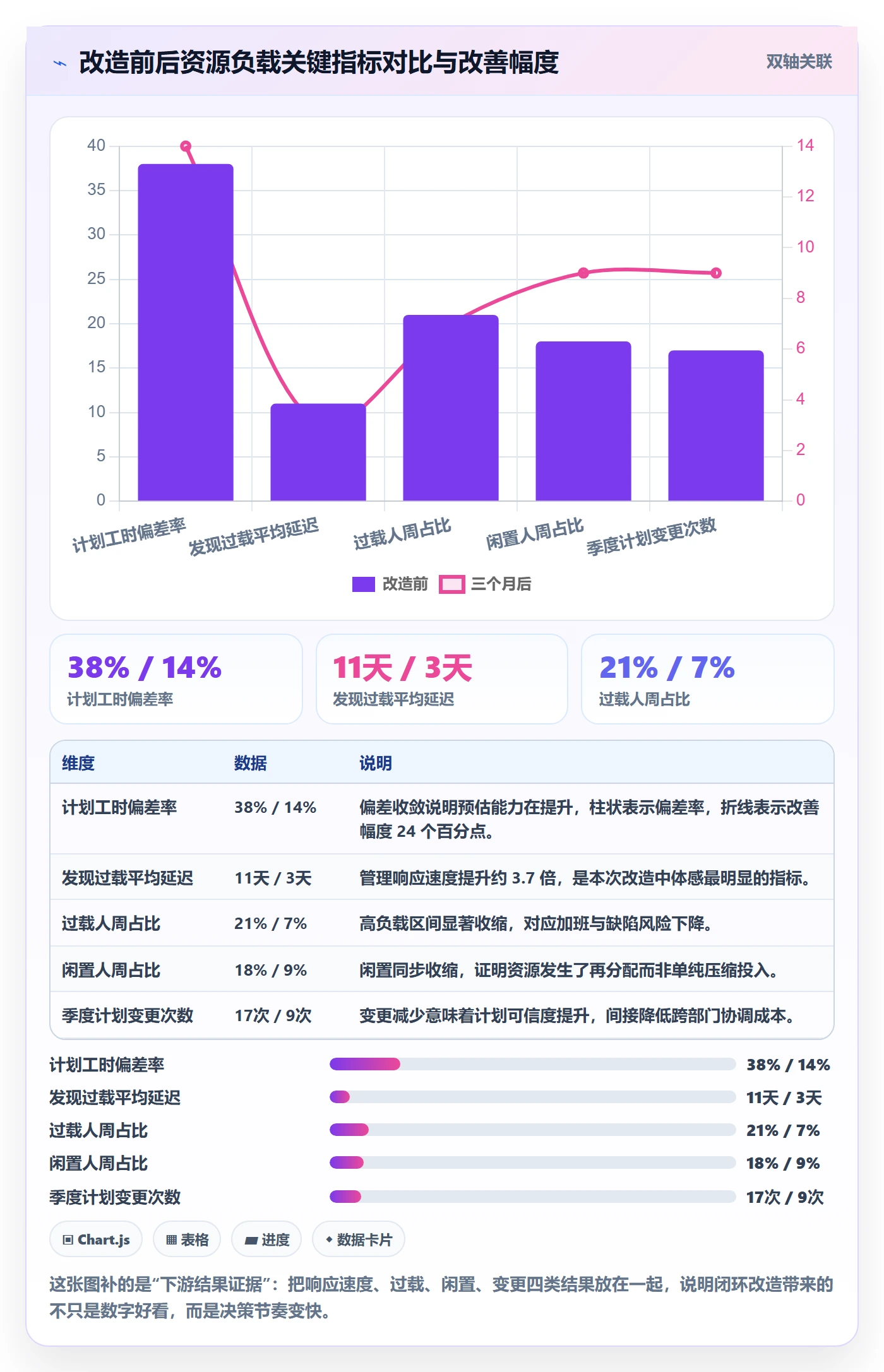

五、案例与数据观察:一家 260 人研发组织的三个月改造

这一节我用一个相对完整的案例,把上面的流程落到具体动作和数据上。组织背景:260 人研发团队,分 5 条产品线,使用某项目管理平台做需求与任务管理,此前人力计划完全靠 HR 的 Excel 表。

1. 改造前的基线数据

改造前我们先做了两周的基线测量,得到的数据相当不乐观,但也非常典型:

指标 改造前 统计口径
计划工时偏差率 +38% 实际工时超出计划工时的比例,按项目加权
负载数据更新频率 月度 HR 表格更新周期
发现过载的平均延迟 11 天 从负载超阈值到被管理者知悉
跨组支援工时占比 无法统计 无归属规则,数据缺失
关键人单点依赖项目数 9 个 超过 60% 工时集中在 1 人身上的项目
季度内计划变更次数 17 次 影响交付日期的变更

这里最值得注意的不是偏差率 38%,而是“发现过载的平均延迟 11 天”。在两周迭代的节奏下,11 天意味着问题被发现时,迭代已经交付或已经失败,管理动作永远滞后一个周期。

2. 具体做了哪四件事

我们没有做大而全的改造,只做了四件事,每件都对应一个具体的数据断点。

第一件,把容量口径写进系统配置。把净可用工时公式、有效投入系数(初期取 0.70)、角色健康区间做成系统里的参数,而不是散落在各组的 Excel 里。这一步花了大约 3 人天,但它是后面所有分析的前提。

第二件,用项目管理系统里的任务级工时替代填报。这一家的做法是把工时挂到具体任务上,而不是挂在项目上。任务有预估、有实际、有迭代归属,这样负载就能自动按迭代周期计算,而不是等月底汇总。他们用的是 PingCode 这类面向中大型研发团队的项目管理平台,任务、迭代、工时、成员容量在同一套数据模型里,省掉了跨系统对齐口径的成本。

第三件,建立管道负载视图。把已排期未开工的需求按预估工时折算进负载,每周刷新。这一步让“未来 6 周的负载曲线”第一次变得可见。

第四件,把三级预警接入周会。不是新建会议,而是把负载看板作为现有研发周会的第一页。这个动作看起来很小,但它是让数据真正进入决策的关键。

3. 三个月后的数据变化

三个月后我们做了一次复盘,数据变化如下(同一口径对比):

指标 改造前 三个月后 变化
计划工时偏差率 +38% +14% 下降 24 个百分点
发现过载的平均延迟 11 天 3 天 缩短 8 天
负载超过 115% 的人周数 占 21% 占 7% 下降 14 个百分点
负载低于 70% 的人周数 占 18% 占 9% 下降 9 个百分点
季度内计划变更次数 17 次 9 次 减少 8 次
关键人单点依赖项目数 9 个 4 个 减少 5 个

我不认为这些改善全部来自工具或流程,其中有一部分来自“被测量”本身带来的行为改变,这在社会学里叫霍桑效应。但有一个变化我认为是真实的:过载和闲置同时下降了。如果只是行为改变,通常只会改善其中一端;两端同时收敛,说明资源确实被重新分配了。

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

4. 一个反直觉的发现

改造过程中最让我意外的,不是过载下降,而是“负载接近 100% 的组反而交付最差”。我们按负载区间分组统计了交付准时率,结果是:负载 75%-90% 的组准时率 84%,90%-105% 的组 71%,超过 105% 的组只有 52%。

这个发现直接改变了他们的排期策略:从“尽量排满”改成“主动留 10%-15% 余量”。负责人的原话是:“以前觉得留余量是浪费,现在知道留余量是买保险。”

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

六、不同情况下的行动建议

资源负载这件事没有统一答案,团队规模、项目类型、数据基础不同,起手动作也应不同。下面按我见过的典型情况给出建议,你可以对号入座。

1. 情况一:100 人以下、项目类型单一

这个阶段不要上重型系统,也不要追求全流程自动化。优先做两件事:把净可用工时口径定下来,以及每周手工维护一张“人 × 周”的负载表。

我建议用最简单的表格,列是未来 8 周,行是人,格子里填已承诺工时除以净可用工时。这张表维护成本每周约 1-2 小时,但能解决 80% 的过载可见性问题。等团队超过 100 人、或者项目数超过 15 个,再考虑系统化。

2. 情况二:100-300 人、多产品线并行

这个规模是资源负载最容易失控的区间,因为跨组支援频繁、项目之间抢人,Excel 已经完全跟不上。此时应该引入项目管理系统承载任务级工时与容量数据,并且必须建立跨项目支援的工时归属规则。

我的建议是先打通“任务,迭代,人”这条数据链,再谈负载分析。很多团队一上来就要做负载看板,结果底层任务没有迭代归属、工时没有任务归属,看板上的数字全是错的。像 PingCode 这类服务中大型企业、100 人以上组织的平台,优势就在于任务、迭代、工时、成员容量本身在同一数据模型里,不用先做一轮跨系统对齐。

3. 情况三:300 人以上、多地域多业务

这个规模单靠流程已经不够,需要组织机制配合。我建议做三件事:设立统一的资源管理角色(不必是专职,但必须有明确责任人)、建立季度容量评审会、把负载指标纳入研发管理者的考核范围。

需要注意,这个阶段不要把负载指标做成排名。一旦变成排名,各组会开始压低报数,数据质量立刻崩塌。正确做法是把它当作发现问题的工具,考核的是“问题响应速度”,而不是“负载数字高低”。

4. 情况四:项目制、以定制交付为主

这类团队的特点是需求变更频繁、人力被动响应。我的建议是把重心从“负载分析”前移到“接单前的容量校验”:在销售承诺交付日期之前,必须有一次基于管道负载的可行性确认。

具体做法是给销售一份“未来 8 周技能容量表”,让他们在谈合同时就能看到哪条线还有余量。这比事后协调有效得多,也能显著减少“签完才发现做不完”的情况。

5. 情况五:刚起步、数据几乎为零

不要一开始就追求准确。先跑一个季度,允许数据粗糙,但要保证口径一致。第一季度的目标不是准确预测,而是拿到偏差率基线。有了基线,第二季度才有校准的依据。

我通常建议这类团队第一季只测三个数:计划工时、实际工时、负载率。三个数就够了,多了反而维护不下去。

七、不同情况下的取舍

取舍部分我写得直白一些,因为实际决策中很少存在“全都要”的选项。下面几组取舍是我在项目里反复遇到的。

1. 精度与维护成本的取舍

负载分析的精度每提升一档,维护成本大约上升 1.5-2 倍。我的经验分界线是:

  • 按人按周:精度足够支撑 80% 的决策,维护成本低,推荐作为默认档位。
  • 按人按天:只有做两周以内的短期冲刺排布时才需要,日常维护成本过高。
  • 按任务按小时:除非你要做计费或严格的项目核算,否则不建议,投入产出比很差。

大部分团队应该停在“按人按周”,把省下的精力用在干预机制上,而不是继续提升数据精度。我见过太多团队把数据做得极细,但没有任何人根据数据做决策。

2. 补人与调优先级的取舍

负载超阈值时,第一反应往往是招人。但我建议先回答一个问题:这个过载是结构性的还是阶段性的?

阶段性过载(比如版本发布前的测试高峰)应该用调优先级、延期非关键需求来解决;结构性过载(连续两个季度同一技能维度超载)才值得启动招聘。用招聘解决阶段性问题,会在三个月后变成新的闲置。

过载类型 典型特征 推荐动作 不推荐动作
阶段性过载 持续 2-4 周,集中在版本末期 调优先级、削减范围、临时支援 启动招聘
结构性过载 连续 2 个季度,同一技能维度 招聘 + 技能培养 + 外部合作 长期靠加班顶
假性过载 负载数字高但交付正常 核查口径与预估偏差 立即增编
局部过载 集中在个别关键人 拆解单点依赖、培养备份 只给关键人加薪

3. 透明与隐私的取舍

个人维度的负载数据要不要公开,是个真实的管理难题。我的判断是:个人负载数据对本人和其直接上级透明,对平级只公开组级聚合数据。

原因很实际:个人负载一旦全员可见,会迅速演变成“谁更忙”的比较,进而诱发虚报。而组级聚合数据既能支撑跨组协调,又不会造成个体压力。这个边界我建议写进制度,而不是靠默契。

4. 系统化与轻量化的取舍

不是所有团队都需要系统。判断标准我看三条:项目数是否超过 15 个、是否存在常态化的跨组支援、负载数据是否需要每周刷新。三条中满足两条,系统化的投入才划算。

如果只满足一条,先用手工表跑两个季度,把口径和流程磨顺,再考虑上系统。我见过反面案例:一家 60 人的团队上了完整系统,结果因为流程没定清楚,半年后回到 Excel,投入全部沉没。

5. 短期救火与长期能力的取舍

最后说一个更根本的取舍。资源负载做得好,短期看是“少加几个人也能交付”,长期看是“组织对自己能力的认知更准确”。前者容易量化,后者才是复利。

我的建议是每个季度留出固定时间做计划复盘,哪怕业务再忙。不复盘的计划,第二年会重复第一年的错误,只是错误换了个项目名字。

八、下一步怎么做:一份可以直接照做的落地清单

如果你读到这里想动手,我建议按下面的顺序推进,不要跳步。每一步都有明确的产出物,做不完就不要进入下一步。

1. 第一周:定口径

产出物是一页文档,写清净可用工时公式、有效投入系数、负载率计算范围、跨项目支援归属规则。找研发负责人和 HRBP 共同签字确认。这一步不做完,后面所有数据都会变成争论素材。

2. 第二到三周:拿基线

用现有数据跑一遍,不管准不准。目标是拿到三个数:当前平均负载率、过载人周占比、闲置人周占比。这三个数就是你未来的对照基线。

3. 第四周:建视图

搭组织、项目、个人三个视图,哪怕先用表格。关键是让三个视图能互相对照,能解释“为什么组织视图健康但项目视图紧张”。

4. 第五周:接会议

把负载看板放进现有的研发周会,作为第一页。不要新建会议,新建的会议通常活不过两个月。同时把三级预警的响应动作写清楚,指定责任人。

5. 第六到八周:跑一个完整迭代周期

用一个完整迭代验证数据是否可用:工时是否有方差、任务级工时是否能对上任务清单、预警是否真的触发了干预。这三条都通过,说明数据链打通了。

6. 第九周之后:回流与校准

复盘预估偏差率,修正有效投入系数,把经验固化成组织专属的参数库。从这一轮开始,你的资源负载才真正进入“越用越准”的正循环。

人力资源计划资源负载全流程:研发团队数据分析与一文讲清

九、最后几句判断

回到开头那个 260 人的案例。真正解决问题的不是那张负载看板,而是三件事同时发生:口径被统一定义、数据每周进入决策场景、干预动作有明确责任人。看板只是载体。

我的核心判断是:人力资源计划做得好不好,不看计划表有多精美,而看它能不能在项目立项时回答“我们接不接得住”。资源负载做得好不好,不看图表有多丰富,而看它能不能在过载发生前 3 天给出可执行的干预选项。

如果你的团队现在还在用平均值看负载,建议这周就做一件事:把上个月的负载按小组拆开,看看最高和最低差多少。这个差值,往往就是你组织里最贵的那笔隐性成本。

下一步,从“定口径”开始。一页文档、三个人签字、一个季度不改。这比买任何工具都重要,也比任何分析模型都有效。

常见问题解答(FAQ)

1. 研发团队做人力资源计划,到底应该先盘人还是先排项目?

我们 90 多人的研发团队,每次做人力计划都是项目经理先排期、HR 后面补人头,排出来的计划跟实际执行完全是两张皮。我一直怀疑是不是从第一步顺序就错了,但又不确定正确的顺序到底该长什么样。

先说结论:起点既不是排项目,也不是盘人头,而是把「需求」翻译成「角色 × 技能域」。我们第一年就是按「项目经理排期、HR 补人头」做的,颗粒度是「后端 2 人 × 3 周」这种,HR 拿到手只能按人头填格子,报表上负载 85%,看着挺健康;

真开工才发现整个小组只有一个人碰过订单域,那个人的真实负载是 140%,项目照样卡在那里。顺序错的代价,本质上是让最不了解人的一方去做资源决策。后来我们把流程固定成五步,跑了两个完整年度,中间经历了一次业务线从 6 条扩到 9 条: 第一步,需求承诺。

所有需求进统一需求池,只有「已过评审 + 有明确交付窗口」的才允许进入计划。这一步比想象中狠,我们实测大约 43% 的池内条目会在这一关被砍掉或后移;砍完之后,承诺窗口内的按时交付率从 51% 提到 78%(口径:窗口内按时交付需求数 ÷ 承诺需求总数)。很多团队计划不准,不是估算不准,是承诺太松。

第二步,角色化拆解。每条需求拆到「角色 + 技能域 + 工时量级」,量级用 T 恤码,S/M/L 分别记 16/40/80 人时,不追求精确到小时。原因很实在:我们对比过 40 条需求的初估和实际,初估误差中位数在 ±52%,把它精确到小时只是给人一种精密的错觉。第三步,技能盘点。

每个人打三档标签:主技能、可承接、学习中。只有主技能参与 100% 负载计算,可承接按 0.6 折算,学习中按 0.2 折算。这是踩过最大的坑,不折算就等于把人当成可互换的零件,而研发恰恰是越到后面越不可互换。第四步,负载测算。按技能域汇总,看 P90 而不是均值,具体算法见下一个问题。

第五步,滚动校准。双周滚一次,但只滚未来 6 周。我们试过一个月滚一次,太迟钝;每周滚一次,团队疲于应付。6 周是「还来得及调整」和「调整成本可接受」的交叉点。还有一个容易被忽略的判断:这套流程里,谁对结果负责。

我们的做法是项目经理对「需求承诺」负责,技术负责人对「技能标签」负责,HR 只对「缺口方案」负责。三方各管一段,比让任何一方端到端兜底都更靠谱,因为端到端兜底的那个人,一定会在自己不擅长的环节上糊弄过去。

2. 资源负载率到底该怎么算才准?为什么算出来 90% 多,项目还是天天延期?

我们按总工时除以可用工时,算出团队平均负载 92%,报表上看挺健康,可项目该延期还是延期,几个核心同事天天加班到十点。我怀疑是这个算法本身在自欺欺人,但不太确定问题出在分母、分子,还是出在「平均值」这三个字上。

负载率 = 已承诺工作量 ÷ 有效可分配工时。绝大多数团队错在分母,翻车在平均值。先说分母。很多团队直接用 21.75 个工作日 × 8 小时 = 174 小时/月当分母,这个数只存在于理论上。

我们在一个 132 人的研发团队里统计过连续三个月的日历数据:人均每周会议与协作时长 11.4 小时,占 40 小时的 28.5%,这个比例比绝大多数管理者的直觉高出一倍。

再加上技术支持与答疑约 6%、休假与调休摊销 4%、面试与培训 3%、上下文切换损耗 5%,最后真正能落到项目任务上的比例是 70%-78%。所以分母应该取 174 × 0.72 ≈ 125 小时/月。

同一批人同一批任务,用 174 算是 68%(看着很闲,还能接活),用 125 算是 95%(已经很紧,再接就要出事)。这一个系数的差别,就能让整个资源计划从「可以再压一压」变成「必须往外推」。再说平均值。

一个 10 人小组,2 个人负载 130%、8 个人 78%,均值 88%,报表显示健康,但交付其实押在那 2 个人身上。所以我们后来固定看三个数:均值、P90、关键技能域负载。落地阈值是,均值落在 75%-85%,P90 不超过 105%,任一关键技能域不超过 100%。

三个数里只要有一个越线就触发预警,不再只看均值。第三个容易被忽略的是负载的「形状」。研发负载不是平的,需求评审后第 2 到第 4 周是峰值,按月汇总会把峰值整个抹平。我们吃过一次亏:某个后端组月度负载一直显示 88%,但项目每三周爆一次雷。

改成按周计算、看 4 周移动平均之后,才第一次看清楚「每三周有一个 130% 的尖峰」。所以我们的看板同时保留周负载曲线和月汇总,周曲线用来看风险,月汇总用来跟财务和 HR 对话。最后补一个实操细节:把负载按「技能域」而不是按「部门」汇总。

我们做这个切换的那个季度,一次性识别出三个此前完全看不见的瓶颈,支付域、数据迁移、前端组件库,这三个域的人数只占团队 11%,却卡住了当期 4 个项目的关键路径。部门维度的报表永远看不见这种结构性拥堵,因为它按组织架构切,而瓶颈是按技能切的。

3. 研发团队的工时填报数据很随意,还能用来做资源负载分析吗?

我们上了工时填报,但大家基本是周五凭印象分摊,有人一周 40 小时平均分给三个项目。拿这种数据去算负载,我自己都不太信。想知道工时数据到底还能不能用,如果能用,需要先做哪些处理。

能用,但不能单独用。我们把数据分三层:承诺层(计划工时、排期承诺)、过程层(工时填报、状态流转、评审排队)、结果层(交付准时率、缺陷密度、返工占比)。负载率是过程层的产物,它只有跟结果层对得上,才有决策价值;只跟自己对的负载率,本质上是一份精修过的自我安慰。先给一个我们自己测出来的对比。

填报率只有 62%、按天按项目分摊的时候,把负载率和次月延期率做相关分析,r 只有 0.2 左右,基本是噪声,用它做决策跟抛硬币差不多。后来改了三件事:填报粒度从「天」降到「任务」;每周五下午留 15 分钟批量勾选确认,而不是随时填;单人单周总工时与考勤差异超过 20% 必须写一句原因。

填报率升到 88%,同一指标的相关性升到 0.6 以上。差别不在换了什么系统,而在填报粒度和校验规则。顺带说一个反直觉的判断:不要追求 100% 填报率,90% 左右是最优区间,最后那 10% 的边际管理成本极高,信息增量极低,还会把团队情绪搞坏。

但即使做到 88%,工时数据仍然只是「相对可比」,不是「绝对测量」。所以我们配了三个不依赖填报的交叉验证指标,这三个数从流程里自动产生,人改不了:评审排队时长(从提交评审到第一次评审的等待天数)、缺陷响应时长、人均在制品数(WIP)。用它们校准填报负载,判断会稳很多。

举个我们真实遇到的情形:填报负载 82%、人均 WIP 4.2、评审排队 2.1 天,单看 82% 会觉得还有余量,三个交叉指标一起看,结论是实际已经超载,填报偏低大约 15%。

后来我们直接把「WIP 连续两周上升 + 评审排队超过 1.5 天」写成一条硬规则,不管填报数字多好看,触发就按超载处理。再说工具。很多项目管理平台做到的是「任务,工时」这一层,资源负载要么没有,要么只是按人汇总的一根柱状图,看不出技能域,也看不出峰值形状。

我们的做法是分工:工具负责产生过程数据和结果数据,负载模型单独用一张表算,把技能标签、折算系数、周曲线放进去。每两周从工具里导一次任务和状态数据,15 分钟就能跑完。

这个组合听起来土,但比强行在一个项目管理平台里塞进所有分析维度要可靠,因为负载模型需要频繁改口径,而项目管理系统里的字段改一次要动几十个报表。

4. 发现几个核心岗位长期负载超过 110%,除了加人还有别的解法吗?

看板上三个后端长期 110% 以上,老板第一反应就是招人,可我总觉得招进来也未必救得了眼前的火。想知道在加人之前,还有哪些更划算的处理顺序和判断标准。

加人是最后一招,也是成本最高、见效最慢的一招。我们最后固定的处理顺序是:削范围 → 调时序 → 换承接人 → 借调或外包 → 招聘。前两步不花钱,第三步花的是培训成本,第四步花钱但灵活,第五步才是真金白银加长期固定成本。先说为什么加人排在最后。

我们统计过团队 7 次后端招聘的产出爬坡:第 1 到第 6 周净产出是负的(要占用导师时间,折算约 -0.3 人月),第 7 到第 12 周大约 0.5 人月/月,第 13 周之后才接近 0.8-0.9。

也就是说,为了缓解一个持续 8 周的超载去招人,等新人真正能干活的时候,峰值早就过去了,你留下的是一份永久增加的固定成本。这就是所谓的「上手税」,它不是玄学,是可以算出来的数。再说为什么必须在负载还没到极限时就动手。

我们把自己团队 11 个月的数据按周负载分组,看缺陷密度和返工:负载 70%-85% 区间缺陷密度最低,约 0.8 个/千行;85%-100% 升到 1.1;连续 3 周以上超过 105% 的组,缺陷密度 1.6 以上,返工工时占比从 9% 涨到 21%。

所以 85% 不是「还能再加点」的信号,恰恰是该收手的信号。超过 105% 之后再做的任何赶工,产出增加有限,返工和故障会把收益吃回去。具体动作清单,从便宜到贵: 削范围。要削得具体,不能只说「砍需求」。我们的做法是把本期需求按「是否影响对外承诺」分 A/B/C 三档,只保 A;

把「必须本期完整做完」改成「本期跑通主流程,边界场景下期补」;内部工具、重构、技术债类需求整体后移一个迭代,这类需求在我们团队常年在 18%-25% 之间,是最容易被忽视的弹性池,而且后移一个迭代的技术风险通常可控。调时序。把不互为前置的需求错峰两周,让同一个技能域的峰值不重叠。

这一招在项目数多、技能域集中的团队里效果极其明显,我们有一次只靠错峰就把一个组的 P90 从 128% 压到 104%,一分钱没花。换承接人。用技能标签找「可承接」档的人分担,按 0.6 折算产出。注意这一步的前提是第三步技能盘点做得扎实,标签不准的话换人就是换了个坑。借调或外包。

适合边界清晰、可独立验收的模块,比如数据迁移脚本、报表、SDK 适配。判断标准不是「难不难」,而是「接口能不能写清楚」。接口写不清楚的模块外包出去,回收成本比自己做还高。最后才是招聘。而且要区分是补峰值还是补结构性缺口:如果是峰值,前四步够了;

如果连续两个季度某个技能域的 P90 都超过 105%,那是结构性缺口,该招就招,别再靠加班硬扛。配套的预警机制我们最后只落成三条规则,越少越能执行:黄灯是任一关键技能域周负载连续 2 周超过 100%,在组内消化;红灯是 P90 超过 115% 或某人在制品超过 5,升级到业务负责人;

黑灯是同时触发红灯且缺陷响应时长周环比上升 30%,这时候才启动跨部门资源协调。规则一多,看板就没人看了,这是我们在第二年被现实教育出来的经验。

核心关键词

读者评论

吴
吴静怡

有效投入系数这块我持保留意见。0.62-0.75 的区间听着合理,但实际怎么测?靠抽样观察还是让工程师自己估?我所在的团队试过按会议日历加代码提交时间反推,结果同一批人不同月份算出来能差 0.15,系数一变负载率结论就变了。如果这个参数本身不稳,后面再精细的公式也只是把误差包装得更专业。

武
武云舟

作为一线开发,我更关心工时数据采集的成本。文章说填报率不等于负载,但当方差成为判断标准时,团队很容易为了让曲线“看起来真实”而反过来编造波动。我们之前就出现过这种情况:项目经理盯着方差看,大家就往任务上摊时间。数据治理的前提是大家相信这数据不会用来考核,这一点文章没展开。

彭
彭景行

结构性错配这个判断我完全认同,但落地时真正的卡点不在数据,而在人和编制。前端负载 58%、后端 135%,数据摆出来以后呢?跨组支援意味着技能重新分工,部门负责人未必愿意放人。我见过好几次盘点报告做得很漂亮,最后靠的是新增编制把问题盖过去。所以除了指标口径,可能还得补充调配权限归谁这条。

文章包含AI辅助创作:人力资源计划资源负载全流程:研发团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539941

赞 (0)
飞飞飞飞
投入比例管理方法大全:研发团队人力资源计划风险控制落地清单
上一篇 35分钟前
人力资源计划人员投入教程:研发团队风险控制,避坑指南
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
