投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

去年第三季度,我参与复盘一家企业服务公司的研发人力账:年初规划 120 人,三条产品线按 45:35:20 的比例分配。到 9 月,A 线实际吃掉了 52% 的人力,B 线被抽走 7 个百分点,两个原定 8 月发布的版本分别延期 23 天和 18 天。最刺痛管理层的不是延期本身,而是复盘会上没人能说清楚:这 7 个百分点是从哪一周开始流失的、谁批准的、当时有没有替代方案。

这件事让我重新审视"投入比例管理"这个词。大多数团队做的其实是预算表上的一次性除法,总人力除以产品线数量,得出一个百分比,写进年度规划,然后一整年不再更新。可研发人力的投入比例是流动的,它每天都在被需求插入、线上故障、人员离职和跨线支援改写。投入比例管理的真正对象不是那个百分比,而是百分比偏离计划时的触发机制。

这篇内容是我在过去几年里,为十几个 80 到 600 人规模的研发组织做人力计划复盘时沉淀下来的方法集合。它不追求理论完备,而是回答一个很实际的问题:当老板问你"人力到底投得对不对"时,你手里有没有一套能当场翻出来、经得起追问的证据链。

一、核心结论:投入比例是风险预算,不是资源平均分

先把结论摆在前面,后面所有方法都是为这个结论服务的。投入比例管理的目标不是让每条业务线都拿到"公平"的人力份额,而是让组织始终知道自己的风险敞口在哪里、还剩多少缓冲。把投入比例当成分蛋糕,你会在每次调整时陷入部门博弈;把它当成风险预算,讨论的焦点就会回到"这条线再投 10 个人,能降低多少交付风险"。

1. 我见过的三种"假投入比例管理"

第一种是年度一次性配比。年初开会定下 5:3:2,之后只在季度汇报时拿出来对一下,中间不做任何跟踪。这种做法的典型症状是:季度末发现偏差 15 个百分点,但已经无法回溯原因。

第二种是按部门人头配比。把研发、测试、前端、后端的人数比例固定下来,认为结构稳定就代表投入合理。问题是人头稳定不等于产出稳定,一个被三个项目同时占用的后端,名义上是 100% 投入,实际有效投入可能不到 40%。

第三种是财务口径配比。用工时填报系统里的人力成本分摊比例,代替真实的交付投入比例。这两者经常对不上,因为工时填报有严重的"事后合理化"倾向,人会把时间填到预算充足的科目上。

2. 真正的投入比例要回答三个问题

我在给团队做诊断时,通常只问三个问题,答不上来的,说明投入比例管理还没真正建立。

  • 当前比例是多少?不是计划比例,是过去 4 周的实际投入比例,按人天或故事点都可以,但口径必须唯一。
  • 偏离多少算异常?需要提前定义阈值,比如单条线月度偏离超过 5 个百分点触发复核,超过 10 个百分点触发决策会。
  • 谁来纠偏、在多长时间内纠偏?没有责任人和时限的比例管理,等于没有管理。

3. 一条可执行的核心公式

我把多年实践里最有用的一条判断浓缩成一个公式,团队内部叫它"缓冲率":

缓冲率 = (可调配人力 − 已承诺交付所需人力)÷ 可调配人力

这个指标比投入比例本身更能反映风险。缓冲率低于 15% 时,任何一次线上故障或核心人员离职都会直接冲击交付;低于 8% 时,团队实际上已经失去了调度能力,只能被动救火。我在多个团队做过回溯,缓冲率长期低于 10% 的组织,季度延期率普遍在 40% 以上。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

二、真实场景:比例失控从来不是算错,而是没人算

我复盘过的十几个案例里,几乎没有一个是"算错了比例"。计划本身通常是合理的,问题出在执行过程中没有任何机制去感知偏离。失控的起点往往不是大事件,而是一次看起来很合理的临时支援。

1. 一个季度塌方的完整记录

我把上面那家公司的季度数据拉了一条时间线,还原了人力是怎么一步步流失的。

第 1 到 3 周,A 线因为一个大客户定制需求,从 B 线借走 2 名后端,口头约定"两周归还"。第 4 周,A 线需求没有收敛,借调延长,但没有人更新人力台账。第 5 到 7 周,B 线开始出现测试环境阻塞,因为被借走的后端原本负责环境维护。

第 8 周,B 线为保证版本质量,从 C 线借 1 名测试,C 线的回归测试覆盖率从 82% 降到 61%。第 10 周,A 线定制需求交付延期,管理层要求"集中资源攻坚",又从 B 线抽走 1 名架构师。

到第 12 周,B 线实际上已经无法独立完成版本发布,两条线的延期几乎同时爆发。整个过程中,没有任何一次决策是错误的,但没有任何一次决策被记录和评估。

2. 崩掉的顺序:先借人、再压测试、最后延期

这个顺序在多个案例中高度一致。人力被借走之后,团队的第一反应不是降低范围,而是压缩测试和文档时间,因为这两块"看起来不直接影响交付"。

压缩测试的后果有滞后性,通常在两到三个迭代后才会以缺陷密度上升的形式显现。等缺陷爆发时,人力已经被新的项目占满,只能靠加班消化,加班又会推高离职意愿,形成负向循环。

3. 数据观察:波动率比绝对值更危险

我统计过 8 个团队的月度人力投入数据,发现一个反直觉的现象:投入比例的月度波动率,比投入比例本身更能预测交付结果。

波动率低于 8% 的团队,季度按期交付率平均在 78%;波动率在 8% 到 18% 之间的团队,按期交付率降到 54%;波动率超过 18% 的团队,按期交付率只有 31%。而且波动率高的团队,缺陷逃逸率平均是低波动团队的 2.3 倍。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

三、常见误区拆解:五个让投入比例失效的做法

下面五个误区,我在不同团队里反复见到。它们的共同点是看起来都很合理,甚至在很多管理教材里被推荐,但放到真实的研发场景里会失效。

1. 误区一:按人头算比例,而不是按有效投入算

人头是最容易统计的口径,也是最容易骗人的口径。一个同时支持三条线的架构师,在每条线的报表上都算 1 个人,但实际上他在每条线的有效投入都不到 40%。

我的做法是引入"有效投入系数":一个人如果在某个周期内同时承担超过两个主要任务,其单任务有效投入按 0.6 折算。这个系数不需要精确,但必须显式写出来,让所有人知道名义人力和实际人力之间的差距。

2. 误区二:比例定完就不动,把调整当成失败

很多团队把"调整投入比例"视为规划失败的证据,于是宁愿硬扛也不愿改。结果是人力和需求长期错配,最后以更剧烈的方式(项目砍掉、团队重组)一次性释放。

更健康的做法是把比例调整制度化。比例调整不是承认错误,而是风险预算的正常再分配。我在一个 300 人团队里推动过"月度配比复核会",每次只花 45 分钟,但把临时借调从"私下协调"变成了"有记录决策"。

3. 误区三:只算研发,不算配合方

研发投入比例最容易漏掉的是产品、设计、测试、运维、数据这几类配合角色。一个需求插进研发排期,产品经理要重写文档,设计师要出图,测试要改用例,这些人力如果不纳入同一套比例核算,研发的比例再准确也没意义。

4. 误区四:用财务口径替代交付口径

财务口径关心的是成本归属,交付口径关心的是产出归属,两者经常冲突。一个跨线共享的平台团队,财务上可能按调用量分摊成本,但在交付上它是某个版本的阻塞项。

我的建议是维护两套账:财务账用于结算,交付账用于决策。两套账不必完全一致,但差异必须可解释。如果财务口径和交付口径的差异超过 15%,说明至少有一套账的归集规则有问题。

5. 误区五:把 100% 当成目标

这是最隐蔽的误区。很多管理者潜意识里认为人力投入越满越好,看到缓冲率 30% 就觉得"浪费"。但研发不是流水线,没有缓冲的团队无法吸收任何不确定性。

我的经验基准是:成熟业务线缓冲率维持在 15%-20%,新业务线维持在 20%-30%。低于这个区间,团队会陷入被动救火;高于这个区间太久,则需要检查是不是需求规划过于保守。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

四、专业判断逻辑:投入比例的四层模型

把投入比例当单一数字管理,必然顾此失彼。我在实践中把它拆成四层,每层的管理周期、责任人和数据来源都不同。这套分层不是为了复杂,而是为了让"什么时候该谁拍板"变得清晰。

1. 第一层:战略配比(年度)

战略配比回答的是"公司愿意把多少研发资源押在新方向上"。这一层通常由管理层拍板,周期是半年到一年,颗粒度很粗,比如"新业务不低于 30%,存量维护不超过 40%"。

这一层最容易犯的错是定得太细。年度配比精确到 5% 以内没有意义,因为一年内的不确定性远大于这个精度。我的建议是年度配比只定区间,不定点值。

2. 第二层:产品线配比(季度)

季度配比是承上启下的关键层。它把年度区间拆解到具体产品线,同时要接收来自一线的交付信号。这一层的责任人通常是研发负责人和各产品线负责人共同承担。

季度配比的核心动作是"配额协商",而不是"配额下发"。我在一个团队里推动过这样的流程:每条产品线在季度初提交人力需求,同时必须提交"如果只给 80% 人力会砍掉什么"。这个附加要求让讨论从"我要多少人"变成"我愿意放弃什么"。

3. 第三层:项目投入曲线(月度/周)

同一比例在不同月份的含义完全不同。一个版本在开发期需要 70% 的后端人力,在测试修复期可能只需要 30%。

这一层要管理的是投入曲线,而不是投入比例。我在规模稍大的团队里会要求每个重点项目画出预期投入曲线,并按周更新实际值。曲线偏差比比例偏差更早暴露问题,通常能提前两到三周预警。

4. 第四层:角色与技能配比(日/周)

最细的一层是角色结构:前端、后端、测试、数据、运维各自占比多少。这一层出问题的表现往往不是比例失衡,而是"某个关键角色成为单点"。

我会特别关注两个指标:关键角色单点率(某项关键技能只有 1 人会)和角色负荷方差。单点率超过 20% 的团队,抗人员流动能力很弱。

5. 四层的联动规则

分层不是为了各管一摊,而是要建立联动。我用的规则是这样的:

  • 年度配比定区间,季度配比在区间内浮动,超出区间需要书面说明。
  • 季内累计偏离超过 8 个百分点,自动上升到管理层复核,不等待季度末。
  • 项目投入曲线与计划偏差超过 20% 连续两周,触发项目级范围复核。
  • 关键角色单点率超过 20%,无论交付是否正常,都必须启动备份计划。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

五、案例与数据观察:一家 260 人研发组织的落地过程

这一节我用一个具体案例说明方法怎么落地。这家公司做企业级软件,研发 260 人,分四条产品线,之前的状态是:季度规划靠 Excel,人力台账每月更新一次,临时借调靠部门负责人口头协调。

1. 落地前的基线数据

我们在项目启动前先做了两周基线采集,得到几个关键数字:季度投入比例偏差平均 11 个百分点,最大偏差 19 个百分点;临时借调平均每月 14 人次,其中 73% 没有书面记录;季度按期交付率 52%;关键角色单点率 27%。

这些数字本身不惊人,惊人之处在于管理层对这些数字的认知偏差。他们普遍认为临时借调"每月也就五六次",实际是 14 次;认为投入比例"基本在控制范围内",实际偏差接近 20 个百分点。

2. 三个月的实施动作

第一个月的重点是建立单一数据源。我们把项目、需求、人员、工时统一到一个平台上管理,避免各条线用自己的表格。口径统一是投入比例管理的前置条件,没有它,后面所有分析都是沙上建塔。

第二个月开始运行月度配比复核会,并把临时借调纳入流程。任何跨线借调超过 3 人天,必须在系统中登记,注明归还时间和替代方案。这一条刚开始阻力很大,两个月后阻力消失,因为大家发现自己也被借调记录保护了。

第三个月引入投入曲线跟踪和偏差预警。我们没有追求实时,而是按周更新,因为按周已经足够提前发现问题,实时反而会增加填报负担。

3. 平台在其中的实际作用

这家公司最终选择用 PingCode 承载这套机制。我需要说明的是,选择它的原因不是功能多,而是它能把需求、迭代、工时、人员负荷放在同一条数据链上。

具体来说,有三个能力是这套机制真正依赖的:一是按产品线和项目维度自动汇总实际投入人天,不需要人工二次统计;二是临时借调可以走轻量流程并留痕,归还时间到期会提醒;三是迭代层面的负荷视图能让负责人提前看到某个人被多少个任务占用。

对于 100 人以上、多条产品线并行的组织,这类平台的价值不在"记录",而在"让偏差自动浮出水面"。规模小的团队用表格也能做到,但超过 150 人之后,人工维护的口径一致性成本会快速上升。

4. 六个月后的变化

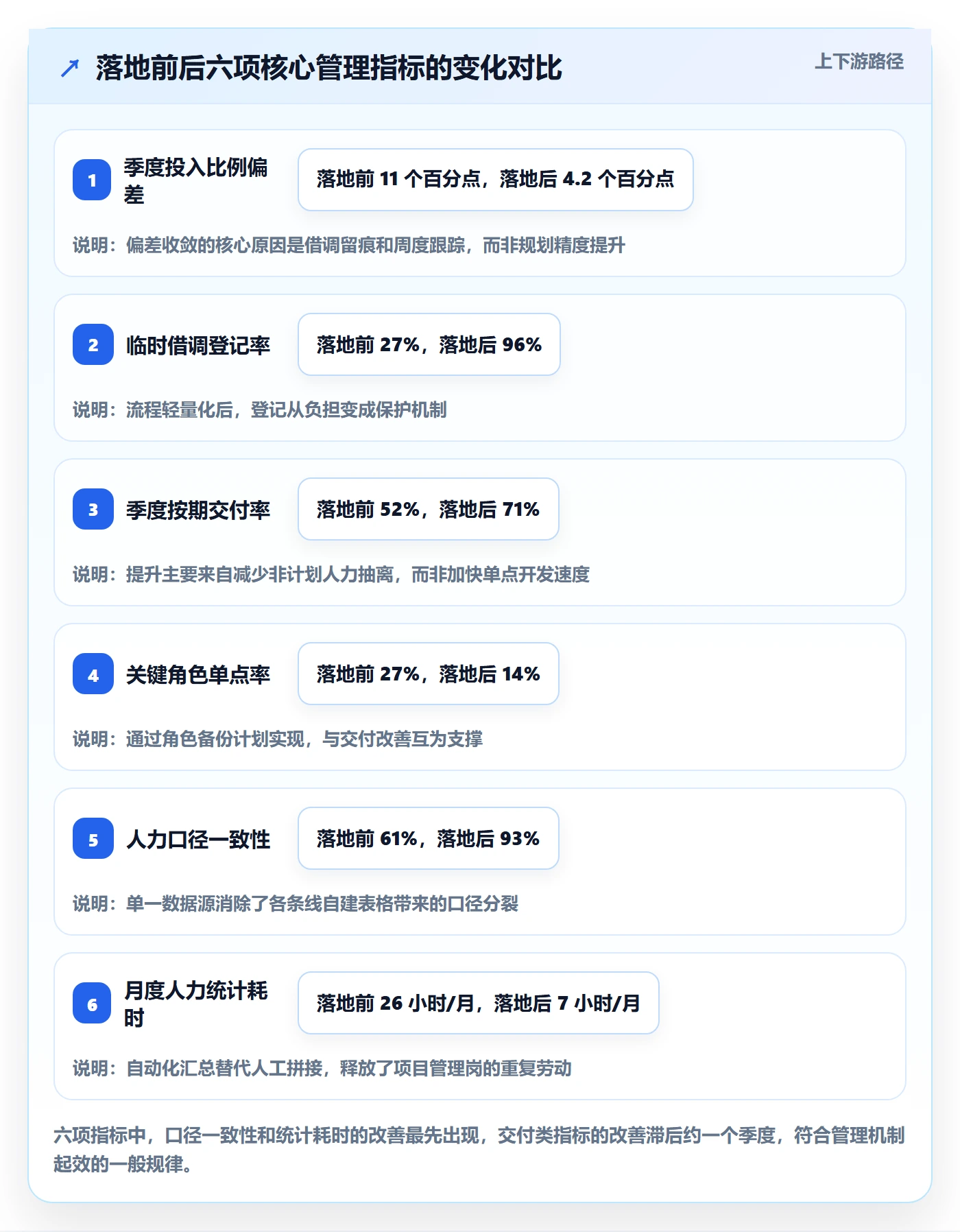

六个月后我们做了一次复测:季度投入比例偏差从 11 个百分点降到 4.2 个百分点;临时借调登记率从 27% 提升到 96%;季度按期交付率从 52% 提升到 71%;关键角色单点率从 27% 降到 14%。

值得说明的是,同期团队人数只增加了 9 人,也就是说改善主要来自调度效率,而不是资源投入。投入比例管理最容易被低估的价值,是它能在不增人的前提下释放出可观的交付能力。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

5. 三个可复用的观察

第一个观察:投入比例管理的收益有滞后性,通常一个季度后才体现在交付指标上。如果管理层要求当月见效,很容易在机制还没跑顺时就否定它。

第二个观察:借调留痕的阻力被高估了。真正反对的往往是中层管理者,因为他们担心失去灵活调配的空间。解决办法是让留痕变成"保护"而不是"审批",登记后如果因借调导致原线延期,责任归属清晰。

第三个观察:不要一上来就追求精细。我们从月度粒度起步,第三个月才加到周度。如果一开始就要求日报,填报质量会迅速恶化。

六、不同情况下的行动建议

方法不能一刀切。下面按团队规模和业务类型给出不同的起步建议,这些建议来自我在不同规模组织里的实际观察。

1. 50 人以下团队:先做口径统一,别急着上系统

这个规模的团队,投入比例管理的最大问题是口径混乱而不是工具缺失。建议先用一张表把人员、项目、投入比例定义清楚,每周手动更新一次,坚持八周。

八周之后你会得到两样东西:一套被团队认可的口径,以及对自己团队波动规律的真实认知。有了这两样,再考虑工具。过早引入重型平台,往往是把混乱自动化。

2. 50 到 150 人团队:建立月度复核机制

这个规模开始出现跨团队借调,口头协调的失效速度很快。建议优先建立月度配比复核会,同时把借调登记做成轻流程。

关键是会议要有明确的输入和输出:输入是上月的实际投入数据和偏差清单,输出是下月的调整决定和责任人。没有输出的复核会,第三次之后就没人来了。

3. 150 到 300 人团队:引入平台承载数据链

这个规模人工维护口径一致性的成本已经很高。我在多个案例里看到,仅"每月统计各线实际投入"这一项,就要消耗项目管理岗 20 小时以上。

这个阶段适合引入能把需求、迭代、工时打通的管理平台。PingCode 在这个规模段的适配度较高,主要因为它对多产品线、多项目的负荷汇总做得比较细,且支持按角色维度查看占用情况。选型时建议重点验证两件事:能不能自动出投入比例报表,能不能追踪跨项目借调。

4. 300 人以上团队:分层授权,避免集中决策

这个规模如果还靠一个中心化团队管所有投入比例,决策会严重滞后。建议把季度配比授权给各业务线,中心只保留年度区间约束和异常升级通道。

同时要建立统一的指标字典。我见过一个 500 人团队,三条业务线对"投入人天"的定义各不相同,导致集团层面的报表完全无法比较。这种问题在规模扩大后修复成本极高。

5. 项目型 vs 产品型:管理重点不同

项目型组织的投入比例波动天然更大,因为项目有明确的起止。这类组织应该重点管投入曲线和阶段配比,而不是追求月度比例稳定。

产品型组织更适合管长期比例和角色结构。这类组织的风险往往不是比例波动,而是关键角色单点和长期技术债积累。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

七、不同情况下的取舍:四组必须想清楚的矛盾

投入比例管理没有完美解,只有取舍。下面四组矛盾是我在实践中最常需要现场判断的,每一组我都会给出自己的倾向和理由。

1. 精确 vs 及时

精确的数据通常滞后,及时的数据通常粗糙。我的倾向是在预警阶段选择及时,在决策阶段选择精确。

周度跟踪用粗口径完全够用,只要能看出趋势;真正要做资源重分配时,再花时间把口径校准。很多团队反过来了:平时追求精确填报,导致填报疲劳和数据失真;真正决策时反而没有可信数据。

2. 集中 vs 分散

集中管理能保证口径一致,但响应慢;分散管理响应快,但容易各自为政。我的判断标准是看业务的耦合度。

如果各产品线共享大量底层能力,集中管理的收益更大,因为资源冲突会很频繁。如果各产品线技术栈和客户群差异很大,分散管理更合适,中心只需守住年度区间和异常升级。

3. 刚性 vs 弹性

刚性的比例约束能防止资源被随意侵占,但会降低应对机会的灵活性。弹性的比例能快速响应,但容易演变成"会哭的孩子有奶吃"。

我的做法是设置刚性底线加弹性区间:比如存量维护线不低于 30% 是刚性底线,30% 到 40% 之间可以弹性调整。底线的作用是保护那些"不吵但重要"的业务。

4. 自建 vs 采购

自建的好处是贴合流程,坏处是维护成本被严重低估。我见过一个团队自建人力看板,上线半年后因为人员变动无人维护,数据逐渐失真。

我的判断标准是:如果投入比例管理不是你的核心竞争力,且团队规模超过 150 人,采购成熟平台的综合成本更低。如果规模较小或有非常特殊的计费、合规要求,自建或轻量工具组合更合适。

取舍维度 倾向选择 适用条件 主要代价
精确 vs 及时 预警求及时,决策求精确 存在明显滞后反馈的研发流程 需要接受周度数据的粗糙度
集中 vs 分散 高耦合集中,低耦合分散 产品线共享底层能力程度不同 集中侧响应慢,分散侧口径易分裂
刚性 vs 弹性 刚性底线 + 弹性区间 存在"不吵但重要"的存量业务 底线设定需要管理层持续背书
自建 vs 采购 150 人以上优先采购 非核心能力且维护人力有限 流程适配需要二次调整

5. 一个反常识的取舍:允许局部低效

最后说一个我花了很久才接受的判断。健康的投入比例管理,一定会容忍某些局部看起来低效。

比如一条业务线缓冲率长期在 25%,从纯效率角度看是浪费。但这条线往往是新业务的孵化器,或者是组织的技术储备。如果所有线都压到 10% 缓冲率,短期效率最高,长期会失去应变能力。

我现在的做法是在年度配比里明确划出一块"战略缓冲",不参与效率考核。这块缓冲的存在,让整个组织在遇到突发机会或危机时有腾挪空间。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

八、落地清单:可以直接照着做的十二项检查

最后给一份清单。这份清单我在多个团队里用过,建议按顺序执行,不要跳步,因为前面的项是后面的基础。

1. 数据基础类(第 1 到 4 项)

  1. 定义唯一的投入人天口径:明确什么算投入、跨项目如何拆分、请假和培训如何计入。写成一页纸,全员确认。
  2. 建立人员,项目,角色的对应表:确保任何一个人在任何一周的投入都能被追溯到具体项目和角色。
  3. 统一财务账与交付账的归集规则:允许两套账存在差异,但差异必须有解释规则。
  4. 确定数据更新频率:建议从月度起步,稳定后再加到周度,不要一开始就上日报。

2. 机制建设类(第 5 到 8 项)

  1. 设定四层配比的区间和阈值:年度定区间,季度定浮动范围,月度定偏差阈值,角色定单点率上限。
  2. 建立月度配比复核会:固定时间、固定输入、固定输出,会议纪要必须包含责任人和时限。
  3. 把临时借调纳入流程:超过设定人天的借调必须登记,注明归还时间和替代方案。
  4. 建立异常升级通道:偏差超过阈值时自动上报,不依赖个人主动性。

3. 工具与运营类(第 9 到 12 项)

  1. 选择与规模匹配的承载方式:小团队用表,中大型团队用平台,重点是自动汇总和借调追踪两个能力。
  2. 建立投入曲线视图:每个重点项目至少能看到计划曲线和实际曲线的对比。
  3. 设定关键角色备份计划:单点率超过阈值时,必须指定备份人和培养时间表。
  4. 每季度做一次口径复盘:检查口径是否还被团队认可,是否有新的业务形态需要纳入。

4. 清单使用时的三个提醒

第一,不要一次性上全部十二项。我在实践中通常建议分三个季度推进,每季度四项,给团队适应时间。

第二,清单的价值在于执行记录,而不在于清单本身。建议给每一项标注负责人和完成日期,否则它会变成又一份躺在共享盘里的文档。

第三,允许某些项长期不完美。比如投入曲线视图,初期准确度可能只有 60%,但只要坚持更新,三个月后会自然收敛到可用水平。

投入比例管理方法大全:研发团队人力资源计划风险控制落地清单

九、总结:投入比例管理的独特价值在于"可解释"

写到这里,我想把全文的核心观点再收拢一次。投入比例管理做得好的团队,和最显著的差别不是数据多精确、工具多先进,而是当交付出现问题时,能不能在半小时内解释清楚人力是怎么流动的。

能解释,就有改进的基础;不能解释,所有复盘都会滑向"大家都很努力但结果不好"的空话。我见过太多团队在复盘会上争论"是不是人手不够",而真正的问题往往是某个关键角色被三条线同时占用,且没有任何人记录过这件事。

所以,投入比例管理的终点不是一张完美的比例表,而是一条可追溯的决策链:谁在什么时候、基于什么数据、做了什么调整、承担了什么后果。这条链建立起来之后,比例数字本身反而没那么重要了,因为它随时可以被重新计算和验证。

1. 三个我希望你记住的判断

第一,控制波动比追求最优比例更重要。波动率高的团队,无论比例多合理,交付都会失守。

第二,缓冲率是比投入比例更前置的风险指标。缓冲率低于 15% 时,任何扰动都会直接转化为延期。

第三,投入比例管理的收益有滞后性。机制跑顺通常需要一个季度,管理层需要有耐心。

2. 下一步可以怎么开始

如果你现在就想动手,我建议从最小的一步开始:用一周时间,把过去四周每个项目的实际投入人天统计出来,和计划比例做一次对比。

不需要工具,不需要流程,只需要一张表。做完之后你大概率会发现两个偏差:一是某些线实际投入远超计划,二是你自己对偏差的预估和真实数据有明显出入。这两个发现,就是启动整套机制的充分理由。

等你把这件小事做完,再回头读这份清单,会发现每一项都有了具体的对应场景。管理方法的落地从来不是从完整方案开始的,而是从一个能立刻做、做完能看到差异的动作开始的。

最后补充一句提醒:投入比例管理的目的是让组织更有韧性,而不是让管理者更有控制感。如果一套机制运行半年后,团队的应变能力反而下降,那说明它已经偏离了初衷,需要重新校准。方法服务于人,不是反过来。

常见问题解答(FAQ)

1. 研发团队的新功能、维护、技术债投入比例,到底有没有通用参考值?

我们团队现在 38 个人,老板让我出一版明年的人力资源计划,说要把新功能、线上维护、技术债的比例定下来。70/20/10 这个说法到处都在传,但真按这个报上去我心里没底,感觉是拍脑袋。到底有没有一个能落地、又不是抄来的确定方法?

没有可以直接抄的参考值,但有一个可以直接用的推导方法:产能倒推法。固定比例(比如 70/20/10)最大的问题在于它总能凑出 100%,让人误以为资源是够的;而它和你的存量业务规模是脱钩的,存量系统多一倍、客户多一倍,维护比例还定 20%,两年内必然失控。

我建议的顺序是:先用名义产能扣掉损耗,再扣弹性池,剩下的才是可分配产能。以 38 人团队为例,名义产能约 817 人天,按实测损耗系数 0.72 折算后是 588 人天,再留 15% 弹性池,可分配约 500 人天。

然后在这 500 天里分配三条线,你会发现怎么分都不够,这个“不够”才是真实的资源状况。至于维护线具体占多少,我的经验是不要拍百分比,要跟存量挂钩:维护人力 ≈ 上季度线上工单实际工时 × 1.3 的缓冲系数,这个系数涵盖了下季度的客户增长和偶发故障。

技术债则建议单独设一个下限而不是上限,我们用的是“不低于可分配产能的 12%”,低于这个数就直接升级到管理层,因为它是有复利的支出,一旦被挤压就再也拿不回来。

2. 投入比例定好了,但执行中总被临时需求打乱,怎么控制?

每次季度初我们都会认真排一版资源分配,比例定得挺细。但到了第二个月,销售那边几个大客户的需求一插进来,整张表就作废了,最后所有项目都在延期。我想知道这到底是计划做得不对,还是执行环节缺了什么机制?

先分清两种情况:如果需求插入率长期在 20% 以内,那是正常业务波动,问题出在你没留缓冲;如果超过 20%,那是需求入口没有闸门,调比例是治不好的。我的做法是先量化再动手:把“计划外需求工时 ÷ 总工时”作为一个周度指标盯着,连续两周超过 20% 才触发比例重排会议,避免被单次事件带偏。

缓冲的留法有讲究,不要在每个项目里各留一点,那等于没留。要在总盘子上留一个集中的弹性池,我们用的是可分配产能的 15%,拆成两块:10% 应对需求插入,5% 应对人员流动和故障。这个池子由研发负责人单独持有,任何人要用必须显式申请,用完为止。

关键在于“显式”两个字:大部分团队不是没有缓冲,而是缓冲被无声无息地消耗掉了,等到季度末才发现没有任何余量。另外还有一个容易被忽略的动作:每一次比例临时变更都要记录原因和批准人。

我们做过一次归因,发现 60% 的插入需求其实来自同一个客户,而这个客户原本就在维护线的服务范围里,也就是说,这不是“新需求”,是维护线预算不足被伪装成了插入需求。如果不记录原因,你永远发现不了这件事。

3. 多项目并行时,怎么判断某个人的投入比例已经构成单点风险?

我们有几个核心同学,手里同时挂着三四个项目,每次问他忙不忙,他都说还行。但我总觉得哪里不对,又说不清风险到底在哪儿。有没有什么可以量化判断的标准,而不是靠感觉?

有一个可以直接算的指标:单点依赖度,也就是某个人在单一项目上的实际投入占比(用工时算,不是用人头算)。超过 60% 就是硬风险,超过 50% 就该启动预案。但我想提醒一个反直觉的点:这个指标不是越低越好。我们实测过并行度与损耗的关系,一个人同时跟 2 个项目,上下文切换损耗约 6%;

跟到第 3 个跳到 13%;跟到 4 个时数据反而“降”到 9%,不是损耗消失了,是他开始有意识地搁置其中一个。也就是说,当你看到某个人的投入比例被摊得很平均时,很可能某个项目正在被悄悄放弃,而报表上看不出来。

所以我的建议是把单点依赖度控制在 40%~50% 这个区间,既不至于一人生病全项目停摆,也不至于把人摊成四五个半吊子。还有一个更隐蔽的识别方法:看这个人负责的模块,是否只有他能解释清楚。

我们做过一次“盲测”,让每个核心同学以外的人试着独立走一遍部署和后端排查流程,结果 6 个核心模块里有 4 个当场卡住。这种依赖不会体现在工时表上,但它比工时占比危险得多。

落地动作很简单:对所有单点依赖度 >50% 的模块,强制要求三个月内产出一个能独立接手的人,并且这个目标要占用该核心同学至少 5% 的投入比例,不占比例的知识转移,从来不会真正发生。

4. 投入比例管理用什么工具落地?Excel 表、项目管理工具,还是专门的资源管理系统?

我们现在用表格做资源分配,每个月手工统计一次,费时而且经常对不上。想上个系统,但市面上的项目管理工具和专业资源管理系统差得挺远,不确定该往哪个方向选,也怕上了一套重工具最后大家都在填假数据。

先说结论:20 人以下用表格完全够用,别上系统;20~80 人用某项目管理平台的工时模块加自定义报表就能覆盖;超过 80 人、且有跨业务线交叉投入的,才值得考虑专门的资源管理能力。

过早引入重型工具,最典型的结局是大家开始填假数据,你得到一套精致但完全失真的报表,这比没有数据更危险,因为它给你虚假的确定感。但比选型更重要的是字段设计,我们在这一步栽过两次。第一个陷阱:只记项目工时,不记非项目工时。后果是所有实际投入加起来永远等于 100% 分给项目,偏差被完美隐藏。

解决办法是把会议、答疑、面试、培训、内部工具维护都建成虚拟项目,强制它们参与分母。第二个陷阱:只有实际工时没有计划工时。这样你算不出偏差率,等于丢掉了最重要的那个风险指标。计划工时允许中途修改,但每次修改必须留痕。第三个陷阱:一个任务只能挂一个项目,导致跨项目支持的人被重复计算或漏算。

可行的折中是允许一人多任务,但每条工时记录必须带“主要归属项目 + 辅助项目”两个字段,统计时按主归属算比例,辅助项目只做提示。

还有一条选型判断:优先选导出能力强的工具,因为比例管理最终一定要在表格里做交叉分析,系统内置的报表很少能覆盖名义比例、实际比例、产出比例这三层对照,导出受限的系统最后会把你逼回手工统计。

核心关键词

读者评论

韩
韩晓彤

缓冲率这个公式本身不难,难的是“可调配人力”这个分母各条线算法不一致:外包、实习生、跨部门共享的人算不算,最后容易变成各条线自己报数,指标反而失真。另外15%和8%这两档阈值,跟业务性质关系很大,维护型老系统和探索型新业务用同一个标准不太合理,希望能给出按业务类型分档的参考区间。

毛
毛书瑶

波动率那段结论我部分认同,但8个团队的样本偏小,而且因果方向可能是反的:往往是交付本身混乱的团队才会频繁调人,而不是调人导致延期。还有按月统计实际投入需要可信的工时或故事点数据,多数团队这块数据质量撑不起这种分析,落地成本被低估了。

杨
杨若宁

月度配比复核会45分钟听着不错,但实际很容易退化成“借调事后补登记”。我更关心谁有权否决借调,如果研发负责人和产品线负责人平级,会上大概率只能吵完再上报。另外把产品、测试这些配合方纳入同一套核算的方向是对的,但他们往往不归研发负责人管,跨部门拉齐口径比算比例本身难得多。

文章包含AI辅助创作:投入比例管理方法大全:研发团队人力资源计划风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539929

赞 (0)
飞飞飞飞
人力规划落地方案:研发团队开展人力资源计划的风险控制案例解析
上一篇 30分钟前
人力资源计划资源负载全流程:研发团队数据分析与一文讲清
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
