项目角色管理最危险的时刻,往往不是没人做事,而是所有人都以为“有人负责”:需求已确认,却没人对范围变更负责;关键工程师被三个项目同时排期,却没有人能决定优先级;项目负责人每周更新进度,直到交付前才发现测试资源尚未锁定。角色管理的核心不是画一张组织架构图,而是把决策权、执行责任、资源承诺和风险升级路径落到具体的人与具体的时间点。
一、核心结论:角色管理要管清四件事
1. 角色不是职位,而是可验证的责任约定
项目里常见的“产品经理、开发负责人、测试负责人、项目负责人”,只是岗位或称谓。真正能降低风险的角色描述,至少要说明:这个人在什么范围内做什么决定、需要交付什么结果、依赖哪些资源、遇到什么情况必须升级。
例如,“测试负责人”不是一句完整职责。更可执行的写法是:“负责测试策略与缺陷分级;在提测后两个工作日内给出测试计划;当阻塞级缺陷超过约定阈值时,有权暂停发布并召集评审。”这样的描述把责任、交付、时限和授权连在了一起。
我的判断标准是:一个角色如果无法回答‘谁能决定、谁要交付、何时升级’,它就还没有管理价值。岗位名称可以很多,真正需要清晰的责任关系却不多。
2. 角色管理的目标是缩短决策链,而非增加审批层
不少团队把角色管理理解成“所有事情都指定负责人”。结果是表格越来越长,负责人越来越多,问题却仍在群聊里来回转发。一个有效机制应该减少三个时间:等答复的时间、重复确认的时间、发现无人负责后补救的时间。
我建议每个关键事项只设一个最终责任人。执行可以多人协作,咨询可以多人参与,但最终责任不能模糊。对跨部门事项,还要明确谁有权在资源冲突时做取舍;否则所谓负责人通常只有催办义务,没有解决问题的权限。
3. 资源风险要按“承诺”管理,不能只看“名单”
项目资源表里有某位专家的名字,不代表这个人真正可用。至少要记录其可投入比例、投入时间窗、关键任务、替代人选和冲突处理人。尤其是共享资源,若只写“技术支持:张某”,项目负责人得到的只是一个名字,不是资源承诺。
资源管理的重点不是证明团队里有多少人,而是确认关键工作在关键时段是否有足够能力覆盖。一个团队人数充足,也可能因为某个决策人只有每周半小时可用而形成单点风险。
4. 角色清单必须同时包含风险触发条件
“定期检查进度”无法指导团队采取行动。应把风险写成可观察信号,例如:关键角色连续两个评审周期未参加;关键任务没有确认投入时段;单一专家承担多个并行项目的验收;决策超过约定时限仍未形成结论。
一旦信号触发,清单要告诉团队下一步做什么、谁来做、多久内完成。角色管理因此不只是静态分工表,而是一套持续运行的资源风险控制机制。

二、背景与真实场景:为什么项目会“人人参与、无人负责”
1. 复杂项目把责任边界推到了部门边界之外
在小型项目里,成员通常能直接沟通,负责人也容易凭经验补位。但当项目跨产品、研发、测试、安全、采购、法务和运营时,同一事项会经过多个团队,每个团队都有自己的目标和排期。项目计划写着“按期完成”,并不会自动让资源冲突消失。
例如,一个企业内部系统准备在季度末上线。产品团队负责需求,研发团队负责实现,信息安全团队负责审查,业务部门负责验收。表面上每一环都有负责人,实际风险可能出现在接口处:需求冻结后谁能批准变更?安全评审延迟时谁调整发布日期?业务代表因日常工作缺席验收,项目组能否默认通过?
这类问题并非简单的“沟通不足”。它们通常源于权责关系没有覆盖跨部门决策。只要求项目负责人“加强协调”,等于把组织设计缺陷转化成个人加班任务。
2. 资源冲突常被进度汇报掩盖
周报上的“正常”有时只表示当前任务尚未延期,并不表示后续资源已经落实。一个关键工程师可以同时被多个项目列为负责人;每个项目看起来都安排妥当,合在一起却形成不可能的工作负荷。
我会把资源状态拆成三种,而不是简单标注“已安排”。“已提名”表示有人选;“已确认”表示本人和所属负责人认可投入时间;“已锁定”表示投入窗口与任务节点已进入双方认可的计划。只有最后一种,才适合支撑关键路径承诺。
若项目负责人只有人员名单,没有时间窗口和冲突裁决机制,资源风险就只是被隐藏,而不是被消除。特别是共享专家、架构师、测试环境管理员和业务验收人,往往比一般执行岗位更容易成为瓶颈。
3. 项目负责人承担协调责任,不等于拥有所有资源的控制权
许多项目负责人需要承担交付结果,却不能直接决定成员的工作优先级,也不能替职能经理调整排期。这种“结果责任大于授权范围”的结构非常常见。若不事先说明,项目负责人只能靠持续催促维持运转,团队也容易把资源冲突误解成个人执行力问题。
因此,在项目启动时要区分三种权力:对项目范围和计划的提议权、对项目任务顺序的协调权、对部门资源的最终配置权。三者可能分属不同角色。关键不是强行把权力集中到项目负责人,而是提前约定冲突如何裁决。
4. 工具能留下记录,但不能替组织作出承诺
对人数较多、项目并行度高的组织,项目管理平台可以帮助维护角色、任务、依赖、风险和变更记录。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,可用于将项目协作信息集中管理。实际使用时,我会先确认角色字段、权限、任务关系和风险流程是否能贴合组织规则,而不是把“上了系统”当作责任清晰的证据。
平台可以记录某项工作由谁负责、何时到期、有哪些依赖,也可以让变更过程更可追溯;但若职能经理没有确认投入,系统里填了姓名也不会产生真实产能。工具解决的是信息可见性与流程承载,不会自动解决授权不足、目标冲突和资源争抢。

三、常见误区:看起来分了工,风险仍然存在
1. 把责任矩阵当成填表任务
责任矩阵有帮助,但如果团队只在启动会上填一次,之后不随范围、人员和依赖变化更新,它很快就会过期。矩阵也不能替代具体交付定义。一个任务被标为“负责”,仍可能没人知道验收标准是什么。
更稳妥的做法是只对关键决策、关键交付和关键风险建立责任映射,并在里程碑、范围变化和人员变化时复核。表格的价值不在行数,而在于能否让团队迅速判断谁拍板、谁执行、谁必须被告知。
2. 把多人负责误当成充分协作
当一件事有三位“最终负责人”,团队往往不是更安全,而是更难决策。多人参与适合复杂执行,但最终责任必须单点明确。若确实需要共同决策,应写明决策机制,例如以哪位角色主持、需要哪些角色达成一致、无法一致时由谁裁定。
“大家共同负责”适合表达团队目标,不适合用于单项交付的责任字段。出现延期时,集体责任往往会变成个人无法采取行动的理由。
3. 把项目负责人当成万能协调员
项目负责人可以发现冲突、组织讨论、提出取舍方案,却未必拥有部门资源的最终决定权。若组织要求其对交付负责,就要同步提供可用的升级路径和决策时限。否则,角色设计把风险集中在项目负责人身上,却没有给他解决风险的权限。
我的建议是把“协调责任”和“资源配置权”分别写明。项目负责人负责尽早暴露冲突并准备选项,职能经理负责确认本部门投入,项目发起人或治理机制负责处理跨项目优先级冲突。
4. 把投入百分比写成精确承诺
计划里写“投入 30%”看起来精确,却可能没有任何可执行含义。30%是每周固定一天,还是每天分散两小时?是否包含会议、支持和返工?遇到线上故障时,是否自动被其他工作打断?没有时间窗口和冲突规则,百分比容易成为装饰性数字。
对关键角色,优先确认具体时间窗、交付节点和不可挪动时段。确实无法排定时,可以明确采用滚动确认,并把不确定性写进风险和计划缓冲。
5. 只记录角色,不记录替补与交接
关键人休假、离职、临时支援其他项目或遇到突发事件,都可能造成项目停摆。若只有一位成员掌握部署步骤、验收口径或关键业务规则,团队实际上已经形成单点依赖。
替补不一定要完全复制主责人的能力,但要有可执行的交接方案:关键资料存放位置、当前状态、待决策事项、必要权限、联络方式和接手时限。没有交接信息的“候补人员”,通常只是名义上的替补。
6. 把工具里的负责人字段当成真实授权
任务系统显示某人是负责人,只能证明有人填写了字段。它不能证明此人接受了责任、获得了权限、知道验收标准或有足够时间。将字段完整率当作角色管理成熟度,容易让团队得到虚假的安全感。
使用平台时,应区分“记录负责人”和“承诺确认状态”。对关键任务,可增加确认日期、资源状态、授权来源和升级联系人等信息;对普通任务则不必过度加字段,避免维护成本超过收益。

四、专业判断逻辑:先判断风险性质,再决定怎么分工
1. 先拆清责任、授权、能力和可用性
一个人能否承担项目角色,至少要通过四项检查。责任检查他是否知道要交付什么;授权检查他能否作出必要决定;能力检查他是否具备完成工作的知识与经验;可用性检查他是否有时间完成任务。
四项中任何一项缺失,都不宜直接把角色标成“已落实”。例如,负责人有能力但没有决策权限,遇到范围争议时仍要等别人批准;负责人有权限但没有时间,则容易在计划中承诺、在执行中失约。
(1)责任不足时,补交付和验收口径
把“协助需求分析”改成具体产出,如需求清单、边界说明、评审结论和确认日期。交付口径要与项目阶段相匹配,不必把每个岗位都写成冗长的职位说明书。
(2)授权不足时,补决策路径
明确哪些事项角色可以直接决定,哪些需要跨职能评审,哪些必须由发起人或治理小组裁定。决策路径应包含响应时限,否则升级只是把问题转交给更忙的人。
(3)能力不足时,补支持或降低承诺
可通过专家评审、结对、培训或缩小交付范围来补齐能力差距。如果短期内无法补齐,不能仅凭“有人负责”继续按原计划对外承诺。
(4)可用性不足时,调整排期或范围
资源紧张时,合理选项通常是重新排序、错开时间、增加合适资源或缩小范围。单纯要求成员“更努力”,不会改变团队的可用工时,也不会消除共享资源冲突。
2. 再评估关键角色的失效影响和替代难度

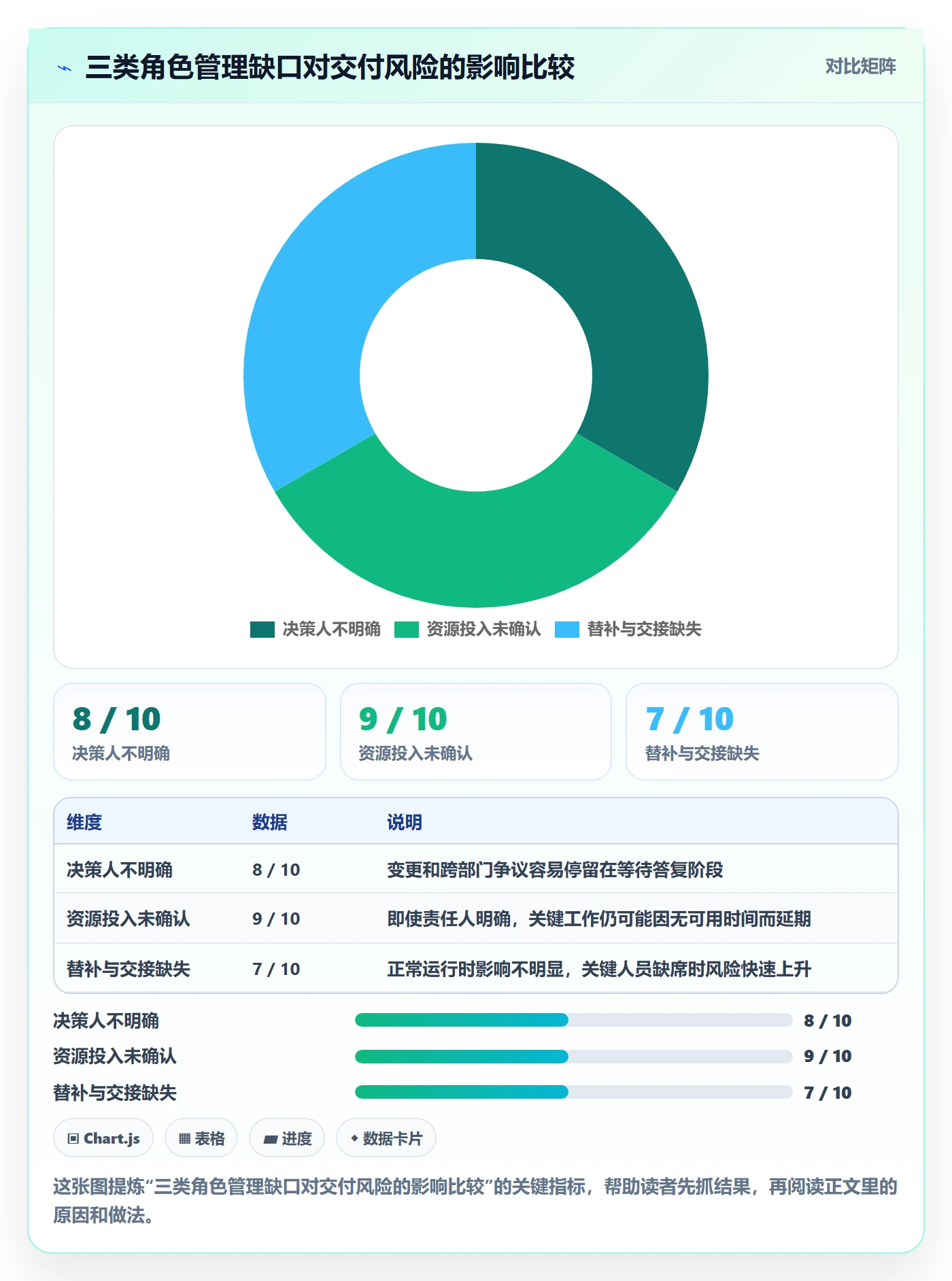

并不是每个角色都需要同等强度的控制。我的做法是看两件事:角色缺位会影响多少关键成果;短时间内是否存在可替代人员。影响大、替代难、交接复杂的角色,应纳入重点风险清单,而不是把全部成员都按同一种方式管理。
例如,某位领域专家只需参加两次评审,但其结论决定方案能否进入下一阶段。此人投入工时不多,影响却很大。按“工时占比”排序会低估风险,按“缺位后果和替代难度”排序更符合项目实际。
3. 对风险设置清晰的观察信号
风险不能只写“人员可能不足”。要写出什么时候可以确认风险发生,例如:关键角色在计划日期前仍未确认投入;两次连续评审缺席;关键任务被其他工作打断超过约定阈值;替补无法在一个工作日内访问必要资料。
触发信号应与处置动作相连。发现投入未确认后,项目负责人应在约定时间内联系职能经理并提出方案;仍无法解决时,提交跨项目优先级裁决。没有动作和时限的预警,只是一个被记录下来的担忧。
4. 责任矩阵要轻量而明确
常用的责任分配矩阵可以帮助团队识别执行、最终负责、咨询和知会关系。它适合澄清工作接口,不适合成为所有微任务的审批地图。对复杂项目,可以先为关键工作包建立矩阵,再对高风险接口补充说明。
| 工作事项 | 执行角色 | 最终负责角色 | 咨询角色 | 知会对象 |
|---|---|---|---|---|
| 需求范围基线 | 产品负责人 | 业务发起人 | 技术负责人、测试负责人 | 项目核心团队 |
| 技术方案与接口 | 研发团队 | 技术负责人 | 安全、运维、产品代表 | 项目负责人 |
| 测试与缺陷分级 | 测试团队 | 测试负责人 | 产品、研发负责人 | 发布决策人 |
| 发布窗口与回退决策 | 运维与研发团队 | 发布决策人 | 业务负责人、安全负责人 | 相关支持团队 |
这张表只是结构示例,具体角色名称应根据组织实际调整。关键是每一行只保留一个最终负责角色;若组织采用委员会决策,也要明确主持者、表决规则和无法达成一致时的裁决人。
5. 风险优先级要考虑概率、影响和可发现性
用“高、中、低”可以快速沟通,但关键资源风险适合进一步考虑发生概率、影响程度和发现难度。某风险影响很大、发生概率中等,却要到上线前才能发现,实际优先级可能高于一个容易提前暴露的短期缺席。
这不是为了追求复杂评分,而是避免团队只盯着“最可能发生”的问题。一个简化的风险表可以写明风险事件、触发信号、影响范围、当前缓解措施、责任人、复核日期和升级对象。对高风险项,可采用定期复核而不是等周报提醒。

五、案例与数据观察:一次模拟交付如何暴露角色盲点
1. 场景设定:项目表面有资源,关键节点却未锁定
下面的案例是情景模拟,用于展示检查方法,不代表真实企业统计。某中型企业准备上线内部审批系统,项目周期为十二周,涉及产品、研发、测试、安全、业务验收和运维。项目启动表列出了十二名成员,看上去人员齐备。
进一步核对后发现,业务验收人没有确认评审日期;安全负责人同时支援另一个项目;一名核心开发者承担了三个关键模块;测试环境管理员只有在故障时才会被通知;发布回退方案由“项目组”负责,但没有指定决策人。
这些问题在前两周没有造成明显延期,因此周报仍标为绿色。若只看任务完成率,项目状态看似健康;若检查角色承诺、依赖和替补,多个风险已经出现。
2. 用角色清单检查,区分名义安排与可用资源
团队把关键工作从岗位名称切换为“责任,投入,授权,风险”四列。对业务验收,不仅记录验收人姓名,还确认可参加的日期和验收范围;对安全审查,确认材料提交时间及响应窗口;对核心开发任务,拆分工作并安排代码评审与知识转移。
项目负责人没有直接承诺“增加人手”,而是带着影响说明与职能经理讨论优先级:如果安全评审无法在第三周安排,发布候选日期需要后移;如果核心开发者不能保证关键时段,就需要调整范围或安排第二开发者共同完成。
3. 发现问题后,先调整机制,再更新计划
处理不是把所有风险都交给项目负责人催办,而是重新分配决策与升级路径。业务发起人确认验收代理人;安全负责人在项目计划中锁定评审窗口;技术负责人安排关键模块的交叉评审;运维负责人参与发布与回退演练。
项目组同时设置三个检查点:范围基线确认、测试环境就绪、发布决策评审。每个检查点都有负责人、完成条件和未达标时的处理方式。计划更新后,绿色状态才代表关键条件经过检查,而不是仅代表没有收到延期消息。
4. 情景数据说明:早期确认的价值在于提前暴露,而非保证不延期

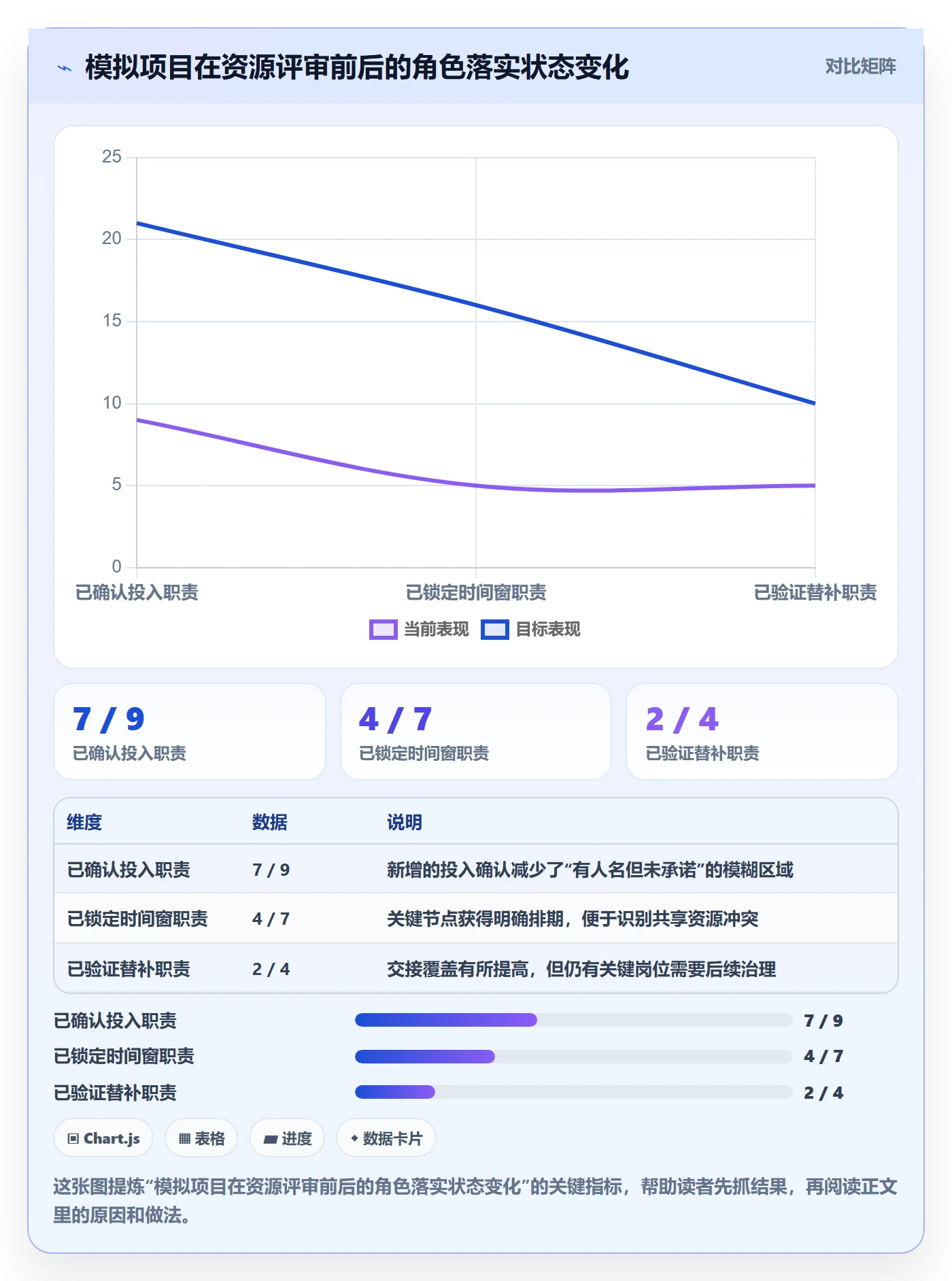

在这个模拟项目里,团队把角色状态分为提名、确认、锁定和具备替补四级。启动初期,十二个关键职责只有七项获得明确投入确认,四项锁定了具体时间窗,两项完成了替补交接验证。经一次资源评审后,团队确认了九项投入、七项时间窗口,并为四项关键职责安排了可交接的替补方案。
这些变化不能直接推导出“延期概率下降多少”。它们能证明的是团队更早看见了关键缺口,并将缺口转成了可处理的决策。项目治理不应把单个案例的状态变化包装成普遍因果结论。

5. 从案例里得到的三个判断
第一,资源风险要按关键工作节点检查,不能只按部门人数检查。十二个人不等于十二个人都能在正确的时间完成必要工作。
第二,问题被提前看见并不等于问题已经解决。确认存在资源冲突后,还必须有人有权调整范围、顺序或投入,否则风险登记表只是把无解问题写得更整齐。
第三,替补安排必须经过验证。只有完成资料交接、权限检查和必要演练,替补才真正具备接手能力。把一个名字写入“备份”列,不足以证明业务连续性。
六、落地方法:把角色管理嵌入项目生命周期
1. 启动阶段:先画决策边界,再确认人员名单
项目启动会不应只介绍成员和计划日期。我会先列出需要作出的关键决定:范围基线谁批准、重大变更谁裁定、技术方案谁负责、资源冲突由谁协调、上线与回退由谁决策。决策边界确定后,再为每项决定匹配角色。
启动阶段还要列出关键工作包和关键依赖。每个工作包至少应有一位执行负责人和一位最终负责角色。若资源需要跨部门调配,应在启动阶段确认职能经理的参与方式及升级窗口,避免到了资源冲突时才寻找裁决人。
2. 计划阶段:将“资源”转换成时间与能力条件
关键资源计划应包含人选、投入窗口、工作量假设、依赖条件、冲突处理人和替代方案。对于无法提前锁定的共享资源,明确滚动确认节奏,例如每周确认未来两周的投入,而不是假设整个项目周期内资源始终稳定。
估算资源时,不要只计算执行任务所需工时。评审、返工、支持其他团队、会议和知识交接同样占用时间。若组织对工时估算不够成熟,可以先用区间、节点和可用时间窗表达,避免给出看似精确却没有根据的百分比。
3. 执行阶段:用状态变化触发动作
角色状态不必每天更新,但关键节点必须更新。可以采用“待提名、已提名、已确认、已锁定、已替补验证”几种状态。每次状态变化都要留下时间和确认依据,例如职能经理确认、本人确认或完成交接演练。
日常站会不必逐项复读角色表。项目负责人应重点追踪临近里程碑的关键角色、待决策事项和资源冲突。普通任务保持轻量管理,真正可能影响关键路径的事项进入风险评审。
4. 变更阶段:先查影响,再改责任和资源
需求变化、交付范围调整、人员离岗、优先级变化和外部依赖延迟,都可能让原有责任安排失效。每次重大变更都应检查:哪些角色新增工作,哪些时间窗口被压缩,谁需要重新授权,哪些风险需要升级。
变更审批通过后,应同步更新任务负责人、资源承诺、验收标准和替补安排。只改范围而不改资源计划,会把项目计划变成一份不再成立的承诺。
5. 收尾阶段:复盘责任接口,而不只复盘个人表现
项目结束后,可回看哪些事项等待决策时间过长、哪些职责出现重复或空缺、哪些资源承诺反复失效、哪些交接实际没有执行。复盘的目标是修复机制,而不是简单给某个成员贴上“不积极”的标签。
例如,若多个项目都因安全评审排期冲突而延误,问题可能是共享资源容量与优先级机制,不是某个安全负责人“配合度不足”。将系统性问题纳入组织层面的资源规划,通常比在项目复盘里重复要求加强沟通更有效。
6. 用清单把原则变成检查动作
以下清单适合在启动、关键里程碑、重大变更和人员变化时使用。团队可以按项目规模删减字段,但不应删掉决策人、资源承诺、风险触发和升级动作。
- 界定关键角色:列出影响范围、关键路径、质量、安全、验收和发布的角色。
- 确认最终责任:每项关键交付和关键决策只设一个最终负责角色。
- 核实授权:写明角色可直接决定的事项,以及必须升级的事项。
- 确认资源承诺:记录本人和职能负责人是否确认投入,注明具体时间窗口。
- 检查替代能力:为单点岗位指定替补,验证资料、权限和交接条件。
- 定义触发信号:把“有风险”改为可观察的时间、次数或状态条件。
- 安排升级路径:写明升级对象、响应时限和可能的裁决选项。
- 变更时同步更新:范围、人员、依赖或日期变化后复核责任与资源。
- 留存确认依据:保留确认记录、评审结论和状态更新日期,避免口头承诺失真。
- 定期清理过期信息:移除已结束职责,更新离岗人员、延期事项和替补安排。

七、工具与治理机制:哪些适合系统化,哪些不能交给系统
1. 先决定管理规则,再配置项目平台
当组织规模扩大、项目并行增多、跨部门依赖变复杂时,统一项目管理平台能减少信息分散。像 PingCode 这样的项目管理平台,可以承载项目、任务、人员、依赖、风险和变更记录;但配置前应先统一字段含义、责任规则和状态定义。
例如,“负责人”是执行人还是最终负责者?“资源已确认”由谁确认?风险关闭由项目负责人、风险责任人还是治理角色批准?如果这些概念没有统一,系统只会把不一致的做法更快地复制到更多项目。
2. 系统记录应服务于例外管理
系统不必让每位成员每天重复填写同一批信息。对资源管理来说,更值得自动提醒的是:关键工作即将开始但责任未确认;评审节点临近但相关角色未响应;任务依赖已经变化但下游计划未更新;关键成员离岗但替补未验证。
这类提醒把注意力放在例外,而不是制造更多日报。若平台只能统计任务数量,却无法支持责任确认、风险升级和变更留痕,团队仍需要补充治理流程,不能把它当作完整的角色管理方案。
3. 组织规模不同,工具化深度也应不同
小团队可能用一页责任表和固定评审就能管理;大型组织则往往需要跨项目资源视图、权限治理、变更记录和统一风险口径。选择工具时应先评估并行项目数、协作边界、审计要求、资源共享程度和现有系统集成情况。
对中大型企业,PingCode 可作为统一协作与项目过程管理的候选平台。评估时应通过真实项目试用关键路径:角色信息如何维护,资源冲突如何呈现,风险如何升级,历史记录如何追溯,权限能否满足不同部门边界。不要只根据功能列表或演示界面作决定。
4. 这些决策仍应由人完成
系统可以提示某位成员同时承担多个关键任务,但是否调整项目优先级,需要业务负责人或资源治理者作出判断。系统可以显示验收人未确认,却不能替业务部门承担验收责任。系统可以记录争议,却不能自动决定哪个范围应该被削减。
最有效的自动化,是让团队更早发现需要人作出判断的事项,而不是假装这些判断可以由一个状态字段代替。
八、不同情况下的行动建议与取舍
1. 团队规模小、成员固定:优先使用轻量清单
如果项目团队人数较少、角色稳定、跨部门依赖有限,不必先引入复杂责任矩阵和多层审批。用一页表明确关键交付、决策人、替补和风险升级路径,再在每周评审中更新即可。
取舍是减少维护成本,但接受部分信息依靠团队成员直接沟通。只要项目风险可控、角色变动少,这种方式往往比过度配置系统更有效。
2. 多项目争用同一专家:建立跨项目资源裁决机制
若技术专家、设计人员、安全人员或业务验收人同时服务多个项目,单个项目组无法独立解决冲突。组织应设定资源优先级规则,例如依据法定期限、客户承诺、业务价值、风险暴露和已投入成本进行裁决。
取舍是项目团队需要接受资源分配透明化,某些局部计划可能被调整;好处是冲突不再靠谁催得更勤来决定。对共享资源,应优先管理未来关键窗口,而不是只看当前任务进度。
3. 权责不匹配:先纠正治理结构,不要先追责执行者
当项目负责人承担交付结果,却不能调配资源、裁定范围或升级冲突时,应先明确其能作出的决定和上级裁决机制。否则,频繁追问项目负责人“为什么没有推进”,并不能补上其缺失的权限。
取舍是组织需要投入时间重新界定职责,短期内可能暴露更多治理问题;但这比让团队长期依赖个人关系和非正式催办更可持续。
4. 人员流动频繁:把知识交接和替补能力放到计划里
人员稳定性较低的团队,应在关键工作中保留交接时间、文档维护要求和最小替补覆盖。不要等到成员离职才整理资料。对单点岗位,定期安排第二人参与评审或演练,让知识通过实际操作转移。
取舍是短期会牺牲一部分执行效率,甚至让主责人员感到重复工作;但在关键人员突然缺席时,组织不必从零开始寻找背景信息。
5. 需求快速变化:控制角色稳定性,避免反复换责任人
高不确定项目中,范围会不断调整,职责边界也可能变化。与其每次变更都重新分配所有任务,不如稳定核心决策角色,并设置明确的变更评审。执行责任可以按工作包调整,核心决策链不宜频繁变化。
取舍是部分角色会承担较长时间的连续责任,需要更早确认其投入;收益是需求变化时,团队不用反复重建决策关系和上下文。
6. 合规要求高、需要审计:加强授权依据与记录留存
对于金融、医疗、政务或涉及敏感数据的项目,角色管理不仅影响效率,也影响权限边界和审计可追溯性。应记录批准人、审批依据、权限变更、职责分离和关键操作的复核过程,并定期检查人员离岗后的访问权限是否及时撤销。
取舍是流程更严格、执行速度可能下降;但在高风险环境里,未经授权的操作或无法追溯的决策会带来更高代价。应按实际法规、合同和内部控制要求制定细节,不要用一套通用模板替代合规审查。
7. 项目周期短、风险低:优先控制决策瓶颈
短项目未必需要完整的资源治理体系,但必须确定谁能决定范围、谁能确认完成、谁负责上线或交付。低风险不等于可以没有决策人,尤其是交付日期固定时,等待审批可能比执行工作本身更容易成为瓶颈。
取舍是少做全套风险台账,把精力集中在关键决定和关键依赖上;一旦范围扩大或依赖增加,再升级管理强度。
九、结语:角色清晰的标志,是问题出现后有人能行动
1. 不要用“表格齐全”代替“承诺成立”
一张填满姓名的表格,不能证明资源可用;一个明确的负责人,也不能证明他有权作出决定。真正有效的角色管理,是让团队知道谁负责结果、谁可以拍板、谁确认投入、何时升级,以及关键人员缺位时谁能接手。
2. 把角色管理做成项目运行机制
项目启动时确认决策边界,计划时锁定资源窗口,执行时关注风险触发,变更时同步更新责任,收尾时复盘接口问题。这些动作不需要每次都变成复杂流程,但要在项目生命周期内持续发生。
3. 下一步:先做一次关键角色压力测试
项目负责人可以从当前项目挑出五个最重要的交付或决策,逐项问:最终负责者是谁?他是否接受责任?是否有权限和时间?资源冲突由谁裁决?他缺席时谁能接手?风险何时触发、触发后多久行动?
只要其中一项答案是“大家都知道”“到时候再协调”或“应该有人会处理”,就值得在下一次项目评审前补齐。角色管理真正的成果不是所有事情都有名字,而是关键问题发生时,团队不需要临时猜测谁有权、谁有空、谁该行动。
常见问题解答(FAQ)
1. 项目负责人如何划分角色,避免职责重叠或无人负责?
我在项目里经常遇到这样的情况:任务看起来已经分给了几个人,出了问题却没人能拍板。角色到底应该按职级、专业,还是按交付责任来划分?
优先按“要交付什么、谁负责决策、谁提供支持”划分,而不是只按职级或部门划分。可以为每项关键交付物指定一名最终负责人,再列出执行人、协作人和知会对象;一个交付物最好只有一名最终负责人,避免多人都以为对方会做决定。例如,接口联调由技术负责人承担交付责任,测试负责人提供验收条件,项目负责人协调跨团队依赖。
职责表应在项目启动时确认,并在人员变动或范围变化后更新。若同一事项出现两名最终负责人,或没有人能回答“谁在期限内作出决定”,就说明角色划分仍不清晰。
2. 项目资源不足时,项目负责人应该如何安排人员和优先级?
我担心团队成员被多个项目同时占用,排期表上每个人看似都有空,实际却不断延期。遇到资源冲突时,是先平均分配工作,还是集中资源保障关键任务?
不要按人数平均分配,而要先识别关键路径、硬性期限和不可替代技能,再决定资源投入。可以用每周资源表记录成员、可用工时、已承诺工作和关键任务;例如一名工程师每周可投入40小时,若已有32小时固定工作,就不应再按40小时安排新任务。
出现冲突时,先让相关负责人对齐优先级与延期影响,再明确哪些工作暂停、哪些交付日期调整。判断分配是否合理,可观察关键任务是否有缓冲、成员是否长期超负荷,以及依赖任务是否因等待特定人员而停滞;持续满负荷通常不是高效率,而是缺少应对变更的空间。
3. 项目负责人怎样尽早发现角色与资源管理中的风险?
我通常等到里程碑延期后才发现某个关键岗位没有备份,或者某个决定一直没人批准。有哪些早期信号能提示我,风险已经从“可能发生”变成“正在形成”?
关注可观察的信号,而不只看风险清单是否填写完整。常见预警包括:关键任务连续多个工作日没有负责人确认、单一成员掌握不可替代知识、审批等待时间超过约定时限、任务频繁转交,以及成员实际投入明显高于计划。可以每周检查一次风险台账,记录风险描述、触发条件、影响、责任人、应对动作和复查日期;
例如将“核心人员可能缺席”具体化为“若本周五前没有完成交接文档,测试准备将至少延后一周”。风险责任人负责推动应对,不等于独自承担所有解决工作;需要资源或决策时,应明确升级对象和最晚升级时间。
4. 有没有适合项目负责人的角色与资源管理落地清单?
我不想再维护一份内容很多、却没人更新的管理表。有没有一套轻量清单,既能在启动时把事情说清,也能在执行中及时发现变化?
可用四步清单落地。启动时,列出交付物、最终负责人、执行与协作角色、决策人和验收标准;排期时,核对关键人员的实际可用工时、技能备份和跨项目冲突;执行中,每周检查未分配任务、超负荷成员、等待审批事项及关键依赖;发生变更时,同步更新责任人、资源计划、交付日期和风险应对。
建议只保留团队能持续维护的字段,并在例会中逐项处理异常,而不是要求每个人重复填报。清单是否有效,可用两个结果检验:团队能否快速说清每项关键工作的负责人,以及资源或职责变化后,计划是否在一个工作周期内同步更新。
核心关键词
文章包含AI辅助创作:角色管理方法大全:项目负责人资源管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537177
