资源池怎么做,真正的难点通常不是把员工姓名、技能和空闲时间录进表格,而是判断“某个人在某个时间段,能不能以合适的成本承接一项具体工作”。我做项目资源诊断时,最常看到的反常识现象是:团队看起来每个人都很忙,项目却仍然延期;问题往往不是总人数不足,而是关键技能、可用时间和项目优先级没有被放在同一张决策图里。资源池从0到1,应该先建立可验证的配置规则,再考虑工具和自动化。
一、先讲核心结论:资源池不是人员名单,而是决策系统
1. 资源池解决的是“谁在何时做什么”的问题
一个有用的资源池,至少要把人员能力、可承诺时间、当前任务、需求优先级和配置责任连接起来。只维护“张三会后端开发、李四懂测试”,无法回答下周的上线任务是否有合适的人选,也无法判断把某位专家调入新项目会不会让另一项承诺失守。
我判断资源池是否真正建立起来,通常不先看字段数量,而看它能否回答五个问题:团队有哪些可复用能力;每个人的真实可用容量是多少;未来需求从哪里来;冲突由谁裁决;配置之后如何更新事实。五个问题只要有两个无法回答,资源池通常仍是人员通讯录或静态排班表。
先统一口径,再谈工具;先管理承诺,再追求利用率。资源池的核心产物不是“每个人都排满”,而是在需求变化时,负责人能知道哪些工作可以承诺、哪些必须延后、哪些需要招聘或外包,以及决定的代价是什么。
2. 从四层结构开始搭建
我建议把资源池拆成四层:资源目录、容量日历、需求队列、决策记录。它们相互关联,却不应混成一个庞大的表格。目录回答“有什么能力”,日历回答“何时可用”,需求队列回答“要做什么”,决策记录回答“为什么这样分配”。
| 层次 | 关键字段 | 管理问题 | 常见负责人 |
|---|---|---|---|
| 资源目录 | 岗位、技能、熟练度、工作地点、可替代性 | 团队具备哪些能力,能力集中在哪里 | 职能负责人或团队主管 |
| 容量日历 | 工作日、休假、会议、支持工作、项目承诺 | 每周还能承诺多少工作 | 项目负责人和成员共同确认 |
| 需求队列 | 需求来源、优先级、所需技能、目标日期、估算 | 哪些工作正在竞争资源 | 项目负责人或组合管理角色 |
| 决策记录 | 分配方案、被推迟事项、风险、批准人 | 资源冲突如何裁决,后果由谁接受 | 有授权的业务负责人 |
这四层的边界很重要。人员目录由职能管理维护,需求优先级由业务决策者确认,项目任务由执行团队拆解。若让项目负责人单方面修改所有数据,短期似乎方便,长期会出现职责混乱:容量被当成许诺,优先级被当成个人偏好,任务估算又被当成固定事实。
3. 资源池的成熟度看“决策质量”,不看表格规模
我会用一个简单的成熟度阶梯做初始诊断。第一级是名单可查;第二级是容量可见;第三级是需求和容量能按时间匹配;第四级是冲突有明确的优先级和审批机制;第五级才是利用历史数据持续校准预测。多数刚开始建设的团队不需要直接追求第五级,能够稳定做到第三、第四级,已经足以减少很多临时救火。
| 阶段 | 可观察行为 | 能支持的决策 |
|---|---|---|
| 名单化 | 人员与技能可检索,但没有时间维度 | 初步确认团队是否有某项能力 |
| 容量化 | 按周记录可投入时间,并扣除必要非项目工作 | 判断近期是否有可用空间 |
| 匹配化 | 需求带有技能、时间、优先级和估算 | 发现冲突、调整顺序或范围 |
| 治理化 | 冲突有决策人,变更有记录,预测定期复盘 | 承担跨项目资源承诺 |
| 校准化 | 预测与实际偏差被持续记录并用于修正 | 改进计划准确性与能力建设决策 |
下图是用于团队自评的建议基准,不是行业调查统计。它表达的是建设顺序:先提高数据可见性,再建立匹配规则,最后才投入精力做精细预测。若基本字段尚未稳定,直接做复杂算法只会让错误假设看起来更精确。

二、背景和真实场景:为什么“大家都很忙”仍不能说明资源紧张
1. 总人数不等于可调度容量
项目群里常见一种判断:“我们有二十名工程师,为什么还要推迟?”这个问题把人数当作了容量。实际可以工作的时间,还要扣掉休假、例会、值班支持、招聘面试、技术债治理、团队协作和已经承诺的工作。不同团队这些项目占比差异很大,不能用一个固定百分比套所有组织。
我更愿意把容量分成三层:名义容量、可计划容量、可承诺容量。名义容量是合同或排班日历上的工作日;可计划容量扣除已知的非项目工作;可承诺容量还要考虑不确定性和关键依赖。项目负责人若直接拿名义容量排满计划,相当于默认组织没有会议、支持、返工和突发事件。
例如,一个成员一周有五个工作日,但其中一天用于值班和支持,半天用于固定协作会议,另有已确认的休假。此时不能再以“五天可投入”安排项目工作。具体扣减应根据团队的历史记录和工作类型确定,而不是为了让计划好看临时设定。
2. 资源冲突通常出现在“共享专家”而非平均分配
跨项目资源问题往往集中在少数角色:架构评审、数据安全、测试自动化、产品设计、特定行业知识或上线运维。项目计划看起来各自合理,但都把同一位专家当作“只占一点时间”。十个项目各占用专家一成,实际可能变成十次上下文切换、十个等待队列和多次临时插单。
因此我会把“技能稀缺度”和“人员繁忙度”分开看。一个人当前负荷不高,不代表某项工作可以立刻交付;如果他的能力是唯一入口,等待时间仍可能很长。反过来,某个岗位利用率较高,也不一定意味着需要招聘,可能是需求优先级不清或低价值工作没有退出。
3. 资源池需要处理的不是静态计划,而是变化
资源分配计划在发布当天就可能受到新需求、缺陷、客户升级、范围调整和人员缺勤影响。资源池的价值不是让计划永远不变,而是让变更发生时,团队能迅速找出影响范围,并用可解释的方式重新排序。
我建议观察需求从提出到承诺的路径:谁提出需求、谁确认优先级、谁估算工作量、谁承诺容量、需求变更时谁接受延期后果。如果这条链路断开,资源池会变成项目负责人之间的“抢人表”。表面上看是资源争抢,底层往往是决策权和优先级没有明确。
下面的示意数据展示了容量被哪些因素逐层侵蚀。数值仅用于说明计算方式,团队应以自己的日历和工时记录替换。重点不是追求某一个通用可用比例,而是要求每项扣减有来源、有责任人并能复核。

4. 中大型组织需要把“资源池”与管理节奏连接起来
对于一百人以上、多个团队并行交付的组织,单靠项目负责人私下询问“谁有空”很难持续。部门、项目群和职能团队之间通常存在多层依赖,资源数据更新频率、需求口径和审批权限都需要约定。此时可以评估 PingCode 这类项目管理平台,将需求、迭代、任务、责任人和进度放到统一协作视图中;但平台不会替组织决定优先级,也不会自动创造可用容量。
工具选型前,我会先确认三个具体问题:是否支持按团队或角色查看需求与任务;是否能把工作项关联到项目和时间周期;是否能保留变更记录并支持权限分层。若组织还没有统一的项目编码、任务拆分方式和容量口径,先用轻量模板跑通治理流程,往往比立即部署复杂系统更稳妥。
三、常见误区:看似精细,实际会误导资源决策
1. 把满负荷当成高效率
“资源利用率越高越好”是最常见的误区。利用率适合做诊断信号,不适合单独作为绩效目标。若团队把每个人的计划都排到百分之百,任何临时缺陷、评审延迟或需求变更都会形成排队,项目之间的等待时间可能上升,成员也会失去处理突发工作的空间。
我会把利用率与交付周期、延期次数、返工比例和待办积压一起看。若计划利用率提高,交付周期反而变长,说明团队可能只是增加了并行工作和切换成本。反之,利用率看起来略低,但交付稳定、缺陷少、关键承诺兑现,未必需要继续把空档填满。
2. 用“百分比可用”掩盖技能和时段不匹配
“某团队下月有百分之二十空闲”不是可执行的配置结论。空闲可能分散在不同成员、不同周、不同技能层级,也可能和需求的关键路径错开。需要的是“在第几周,哪种能力,以多少连续时间可投入”,而不是一个脱离上下文的百分比。
资源池至少要按周或组织实际决策周期记录容量。对于短期支持和突发工作,按天管理可能有价值;对于长期产品计划,周粒度通常更容易维护。粒度过细会增加填表成本,粒度过粗则无法识别关键技能和上线窗口的冲突。
3. 把工时估算当成准确承诺
工时估算是计划输入,不是交付保证。新领域、跨团队依赖和需求不完整时,估算的不确定性更高。若资源表只记录“需要三天”,却不记录范围、假设、依赖和估算置信程度,管理者很容易把粗略判断误读为精确承诺。
我的做法是把需求拆成明确的工作项,并在高不确定任务旁记录假设与风险。必要时用区间表达,例如“约三至五人天”,再安排短周期验证。资源池不应把不确定性藏起来,而应把它转化为可讨论的缓冲、试验或分阶段承诺。
4. 只记录人,不记录能力的替代路径
若资源池只显示“某专家能做”,团队就会持续依赖同一个人。管理者应同时记录能力等级、可独立承担的工作范围、可培养的替补人选和知识交接状态。并非所有岗位都需要两名完全等价的人,但关键路径上的单点依赖至少应该被显式标注。
替代能力不是把另一个人的名字填进表格,而是验证他能否在限定范围内独立完成任务。对于高风险工作,可以通过结对、评审、演练或小规模试做来逐步验证。这样做的短期成本需要被计入容量,收益则体现在降低关键人缺席时的交付风险。
5. 用一张表追求所有层级的精度
高层管理者需要看组合级的能力缺口、承诺风险和优先级;项目负责人需要看团队周期容量、工作项和依赖;成员需要看近期任务与可调整空间。把三种视角塞进同一张细表,常常导致字段爆炸,最终没人愿意维护。
更好的做法是建立共同的数据定义,再提供不同视图。底层数据保持有限而稳定,视图按角色服务决策。资源池不是“人人都要看同一张表”,而是不同角色基于同一组事实讨论不同问题。
四、专业判断逻辑:先匹配需求,再计算资源,最后做取舍
1. 用六个维度判断需求是否可进入资源池
进入资源池的需求,至少要具备可判断的边界。若需求还没有明确产出、目标时间、责任人和优先级,就不应直接占用具体人员的容量。它可以先进入候选队列,等待业务方补充信息。
| 维度 | 需要回答的问题 | 信息不足时的处理 |
|---|---|---|
| 业务结果 | 完成后改善什么,如何验收 | 暂不承诺具体交付日期 |
| 范围边界 | 包含什么,不包含什么 | 安排澄清或缩小试点范围 |
| 目标时间 | 日期是硬约束、期望值还是外部窗口 | 记录时间性质及其依据 |
| 所需能力 | 需要什么技能和熟练程度 | 由技术或职能负责人确认 |
| 工作量与不确定性 | 估算依据是什么,主要风险在哪里 | 区间估算或先做验证任务 |
| 优先级与授权 | 谁决定先做,延期谁接受 | 进入待裁决队列,不私下抢占 |
这张清单的目的不是增加审批,而是区分“有需求”和“可承诺需求”。业务方可以提出探索性想法,但不能仅凭一句“很急”就让团队默认承担交付日期。资源池的透明度越高,越需要让需求方对优先级和范围承担相应责任。
2. 用可承诺容量而不是理论工时做匹配
对每个团队,我会按周期计算可承诺容量:工作日容量,减去已知休假和固定支持,再减去已确认承诺,最后根据风险保留合理缓冲。计算公式本身并不复杂,难点在于扣减项是否重复、来源是否一致,以及管理者有没有把缓冲误认为闲置。
可承诺容量可以按团队、角色和关键技能分别查看。一个团队总共还有四十小时,不代表能承接一个需要资深安全工程师连续三天完成的需求。判断时要同时检查总容量、技能容量、时间连续性和依赖窗口。

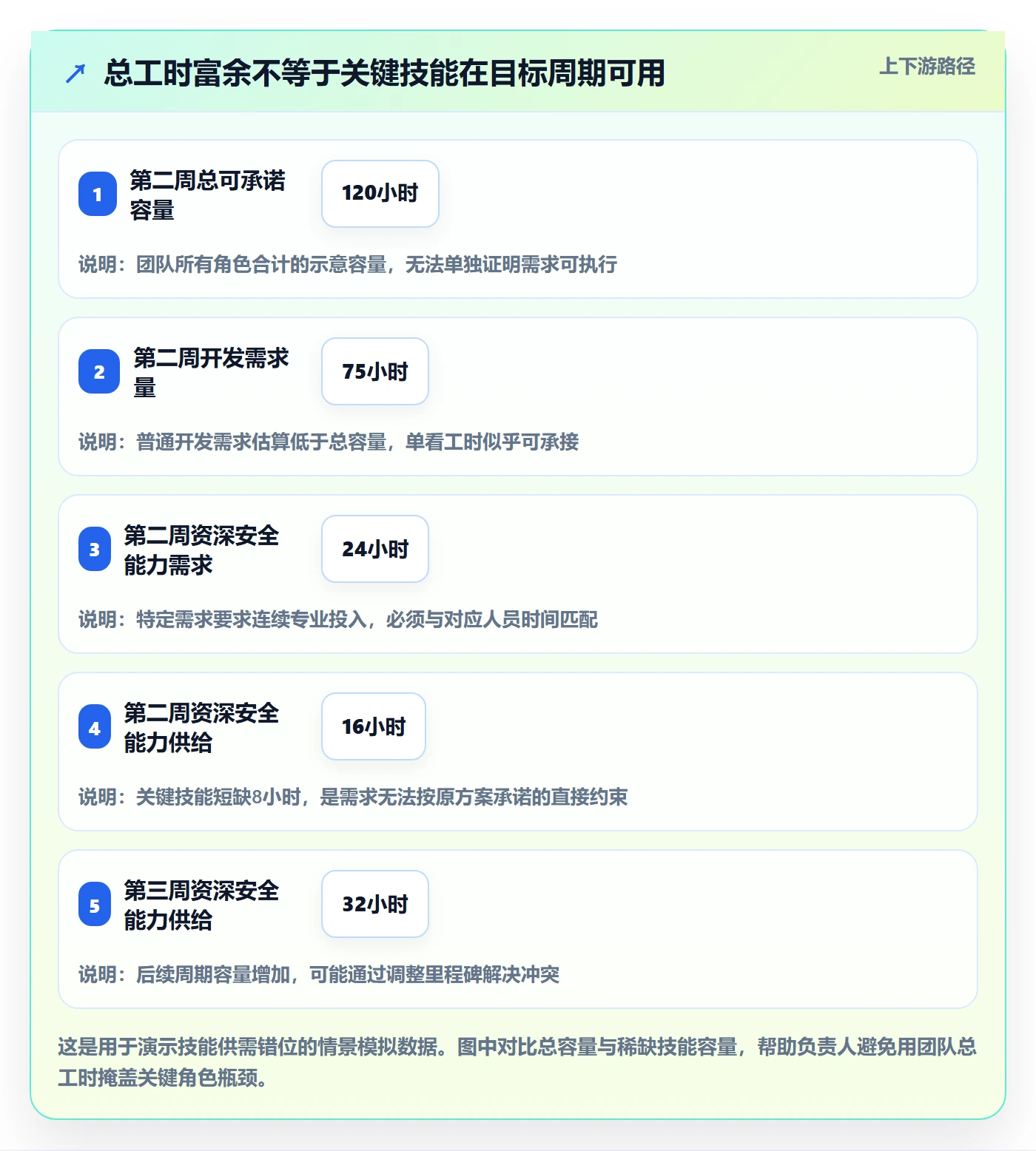

下图给出一组示意情景,用来说明为什么“总容量充足”仍可能无法承诺。团队容量不是单一数字;如果关键技能的供给与需求在特定周不重合,整体资源看似富余,交付仍然会卡在瓶颈角色上。

3. 用优先级规则解决冲突,不用嗓门大小解决冲突
当多个项目争用同一资源时,首先要明确冲突类型:是时间冲突、技能冲突、优先级冲突,还是估算和范围尚未成熟。不同冲突需要不同动作。时间冲突可以错峰;技能冲突可以培养替补或外部支持;优先级冲突需要业务授权;估算不确定则应先验证,而不是直接把更多人塞进任务。
我建议组织明确一套可解释的排序规则,至少考虑业务影响、截止日期性质、依赖关系、风险降低价值和替代方案。评分表可以辅助讨论,却不能取代决策。若各项权重没有经过业务方确认,复杂打分只会把主观偏好包装成数学结果。
当两项工作都被标记为最高优先级,问题通常不在资源表,而在治理层没有做选择。此时项目负责人应把选项和影响摆出来:保留方案A则方案B延迟多少;缩小A的范围能否同时保住关键结果;外部资源的成本和交接风险是什么。最终决定要有被授权的责任人,而不是让执行团队自行承担矛盾。
4. 让预测误差成为校准材料
预测偏差不是简单的“估算不准”。我会把实际差异拆为范围变更、等待依赖、返工、支持插入、技能不匹配和估算偏差。只有知道偏差来自哪里,团队才能判断应该调整估算、改善流程、减少临时插单,还是补充能力。
建议按月或按交付周期复盘预测与实际,而不是每周追逐小幅波动。若数据颗粒度过细,成员会把记录工作看成监控;若太粗,则无法定位偏差。团队可以先选少量关键工作项,使用统一口径做四至六个周期的校准,再决定是否扩大范围。
五、具体案例:一个多项目团队如何从抢人转为按规则配置
1. 案例边界与数据口径
下面是一个情景化案例,用于展示资源池建设方法,不代表某家企业的真实业绩,也不是外部行业基准。假设某企业有一百五十名员工,产品、研发、测试和运维团队同时支持多个项目;三个项目共同依赖两名资深数据工程师,需求方都认为自己的上线节点不能调整。
在资源池启动前,项目经理分别用表格、聊天记录和会议纪要维护计划。人员任务有重复登记,支持工作没有统一扣除,项目优先级每周变化,却没有留下谁批准了调整。管理层能看到每个项目的状态,却不能快速回答“如果先保住项目甲,项目乙会损失什么”。
诊断时,我不会先让团队补齐所有历史工时,而是选一个关键周期,统一未来六周的需求、角色和容量口径。原因很现实:历史数据如果本来就定义不一致,强行回填会制造伪精确。先让未来计划能被共同理解,再决定哪些历史数据值得整理。
2. 第一轮盘点:把“人很忙”拆成可验证事实
团队将需求归并成三类:已承诺交付、必须维持的运行支持、尚未承诺的候选需求。每项需求都补上负责人、目标时间性质、技能要求、估算区间和依赖。每周由职能负责人确认人员容量,项目负责人确认工作项,业务代表确认优先级。
盘点后发现,三个项目的整体工时需求并没有超过团队总容量,但两名资深数据工程师在第二周同时被安排进行数据迁移、线上问题分析和新功能评审。冲突并非“还差几个员工”,而是关键技能在同一时间段被重复承诺;此外,两项迁移工作都没有拆出验证和回滚步骤,原估算低估了交付风险。
3. 第二轮配置:先保护关键路径,再协商范围
团队没有把两名专家的计划排到百分之百,而是区分必须由专家处理的工作和可由中级工程师承担的准备工作。数据清理、测试样例和文档整理被重新分配;专家保留在架构判断、风险确认和关键迁移节点上。项目甲保持原上线窗口,项目乙将一个非核心报表功能移到下一周期。
这项调整不是“把人分得更细”这么简单。管理层明确记录了三个决定:项目甲的业务影响高于项目乙的非核心功能;项目乙的核心交付仍按期推进;延期功能的业务风险由需求方接受。决策记录让团队不必每周重新争论同一事项。
4. 第三轮校准:看预测偏差,不只看是否按时
经过六周的情景模拟复盘,团队发现工作项等待评审的时间比预估更不稳定,而不是工程实现本身持续超时。于是调整了评审预约方式,并将关键专家的评审容量作为单独资源管理。另一个发现是支持工作没有进入项目计划,导致部分成员的名义可用时间被反复高估。
该案例的核心结果不是“利用率提高了多少”,而是冲突提前暴露、延期由业务方显式接受、同一位专家不再被多个项目重复承诺。以下指标是案例中的示意前后对比,用于说明该如何衡量,不应被理解为普遍可复制的效果承诺。实际项目应先定义计算口径,再比较相同周期和相近工作类型。
| 观察维度 | 建立资源池前 | 试运行六周后 | 解读方式 |
|---|---|---|---|
| 未来六周容量可见率 | 约55% | 约90% | 表示已确认容量占需管理容量的比例,不代表所有数据完全准确 |
| 关键专家重复承诺事项 | 每周常出现3至4项 | 通常不超过1项 | 用于观察关键角色冲突是否提前被发现 |
| 临近交付才暴露的资源冲突 | 每月约6次 | 每月约2次 | 需结合冲突定义和项目规模解释,避免只看次数 |
| 项目负责人汇总计划耗时 | 每周约5小时 | 每周约2小时 | 记录汇总工作的实际耗时,不包括需求讨论和决策时间 |
这组对比中,最值得关注的是冲突暴露的时间和决策成本,而不是表格更新速度。若一个团队把计划汇总从五小时降到两小时,却仍旧把关键专家重复承诺,自动化只是更快地生成了错误计划。反过来,即使汇总耗时没有立刻下降,只要冲突更早出现、决策有记录,资源治理也已经产生价值。

5. 用工具承接流程,而不是把流程交给工具
当团队达到一百人以上,表格常见的痛点是多人同时维护、字段定义不同、历史版本散落和权限边界不清。此时可以评估 PingCode 等项目管理平台,用项目、工作项、迭代和团队视图承载执行信息,并通过统一的字段与权限规则减少重复录入。是否适合,取决于它能否适配现有工作流,而不是功能清单有多长。
试用时我会要求供应方或内部管理员现场演示一条完整路径:需求进入队列、关联项目、识别所需角色、确认负责人和周期、处理变更、查看风险、保留决策记录。还要测试成员能否方便更新状态,管理者能否查看跨项目冲突,权限设置能否避免不必要地暴露个人信息。
工具上线前还应准备退出条件。如果团队需要为同一工作在多个系统重复录入,资源数据更新速度可能反而下降;如果管理者只能看到人名和百分比,无法看到任务、周期和优先级,工具提供的只是新的展示层。应优先验证数据是否有唯一来源、负责人是否明确、变更是否能追溯。
六、从0到1的落地步骤:用八周跑出最小可用资源池
1. 第一步:限定资源池范围
不要一开始就把整个公司所有岗位纳入同一套流程。先选一个存在共享资源冲突的项目群、职能团队或交付单元,明确纳入哪些角色、哪些工作类型和哪个计划周期。范围越清楚,越容易判断这套机制是否有效。
启动时还要明确资源池的用途:是做未来排期、跨项目冲突协调、能力缺口识别,还是管理临时支援?若目的不清,团队会把招聘、绩效、日常排班和项目计划混在一起,任何一项都做不透。首轮试点最好只解决一至两个高频问题。
2. 第二步:定数据字典和更新责任
先统一字段含义,再采集数据。技能标签应使用团队能理解的词汇,熟练度要有简短定义,容量要说明按天、周还是月统计,支持工作要定义是否计入。避免“较熟”“偶尔参与”这种无法比较的描述,也不要将技能评级直接用于个人绩效。
- 资源记录:团队、角色、技能、技能等级、关键依赖、可替代性。
- 容量记录:计划周期、工作日、休假、支持、固定职责、已承诺工作。
- 需求记录:业务结果、优先级、目标时间、技能要求、估算区间、依赖。
- 决策记录:方案、调整内容、受影响项目、决定人、接受风险的一方。
每个字段都要有数据责任人。成员可以确认个人计划与休假,职能负责人确认技能和专业容量,项目负责人维护任务需求,业务负责人裁决优先级。把责任写清楚,比增加十个字段更能提高数据质量。
3. 第三步:选择合理的时间粒度
资源计划通常不需要一开始就精确到小时。长期计划可按月看能力供需,中短期计划按周管理团队容量,临近上线的关键事项再细化到天。越靠近执行,粒度可以越细;越远的计划,越应表达不确定性和范围,而不是给出貌似精确的个人排期。
一种实用的分层方式是:未来八至十二周按周查看团队和角色容量,未来两至四周确认具体负责人和工作项,下一周再处理日级协调。周期应根据业务节奏调整,不是固定标准。高频运营团队可能需要日级视图,长期研发项目则更适合保留较大的计划区间。
4. 第四步:建立统一需求入口和候选队列
没有进入统一需求入口的工作,就不会出现在资源竞争中。临时口头任务可以先登记为待澄清事项,但在优先级、范围和责任人确认前,不宜自动占用正式项目容量。紧急工作也应记录是谁批准插入,以及因此被挤出的工作是什么。
候选队列不意味着所有需求都必须排期。它的价值是让未承诺需求可见,避免它们在私下聊天中悄悄变成团队承诺。队列中可以标记“待补信息”“待估算”“待优先级裁决”“可进入计划”等状态,减少反复询问。
5. 第五步:设置容量确认节奏
容量信息如果只在项目启动时确认一次,很快就会过期。我建议固定一个轻量节奏:每周更新未来一至两周的实际变化,每两周滚动确认未来四至六周的承诺,每月由项目群或职能负责人检查更长期的需求和能力缺口。更新频率要服务决策,不是为了制造报告。
如果计划变化不大,可以采用例外更新:没有变化时不要求重复填写,只记录新增承诺、休假、支持安排和重要变更。这样既能保持信息新鲜,又不会把资源池变成每天填报的负担。
6. 第六步:运行一次真正的冲突会议
第一次资源会议不应逐人念排期,而应聚焦少数冲突:关键角色过载、两个高优先级项目争用同一能力、目标时间与依赖不匹配、需求尚未估算却要求承诺。每项冲突都要产出可执行决定,而不是“会后再协调”。
- 确认冲突事实:时间段、能力、需求量和已承诺工作。
- 列出可选方案:调整优先级、缩小范围、错峰、培养替补、外部支持或延后。
- 说明每个方案的影响:成本、交付日期、质量风险和依赖变化。
- 由有授权的人作出选择,并标记接受风险的一方。
- 把决定同步到项目计划和资源记录,避免会议结论停留在纪要里。
7. 第七步:用少量指标验证是否值得扩大
试点阶段不需要建立庞大的指标体系。先看需求从提出到进入计划的时间、冲突提前发现率、关键角色重复承诺数、容量数据更新率、计划与实际偏差,以及项目负责人维护计划所花时间。指标要与行为改进关联,不能只挑看起来漂亮的数字。
建议同时记录反例:资源池上线后,哪些冲突仍未被发现?哪些数据成员不愿更新?是否有需求绕过入口?如果没有反例记录,复盘容易只看到已纳入流程的事项,而忽略系统外的工作。观察两到三个计划周期后,再决定扩展角色范围或引入自动化。
8. 第八步:把有效规则固化为模板和治理流程
试点验证有效后,才把规则固化为标准字段、会议节奏、角色权限和升级路径。组织扩展时不要只复制表格,还要复制定义、职责和异常处理方式。不同业务单元可以保留差异,但必须说明哪些字段和规则是公共约定,哪些是本地补充。
如果团队人数较多、项目跨多个职能部门,可用项目管理平台集中承载需求和执行数据,再按角色配置查看视图。上线前先把工作流跑通,避免工具配置成为另一个大型项目。自动化优先用于提醒、汇总和异常识别,重大优先级决策仍应由有授权的人承担。
七、不同情况下的行动建议:按团队规模和约束选择做法
1. 团队少于二十人,项目变化不频繁
小团队可以从一张共享表和每周十五分钟的容量确认开始。只记录未来四周的团队容量、已承诺工作、关键技能和休假,不必建立复杂的人员能力分级。项目负责人最重要的工作是确保口头插单有记录,并说明它替代了什么。
当所有成员都能在一次讨论中理解冲突时,不必急于上系统。只要表格具备明确字段、单一维护入口和版本记录,就足以支持初步决策。若每周反复出现重复录入、状态不一致和多人改表覆盖,再评估更适合的协作工具。
2. 二十至一百人,多个团队共享少数角色
此时重点是跨团队的技能供需和优先级裁决。应建立项目群层面的滚动计划,按团队和稀缺角色查看未来数周需求,明确谁能批准资源调动。不要让各项目分别与专家私下约时间,否则专家会成为隐形排程中心。
可以为稀缺能力设置轻量容量窗口,例如每周预留固定评审时段,再由项目按优先级预约。若支持工作具有突发性,应单独保留运行容量,而不是把所有时间先分给项目再临时救火。该模式适合需求较多但治理层级尚未复杂化的组织。
3. 一百人以上、多个项目群并行
中大型组织需要稳定的角色定义、项目编码、跨团队依赖和权限治理。资源池通常不再是一个总表,而是由团队级事实、项目群级组合视图和组织级决策规则组成。部门负责人负责能力供给,项目负责人负责需求质量,业务管理者负责在冲突时定优先级。
这类组织可以评估 PingCode 等项目管理平台,以减少任务、需求、迭代和状态分散在多个渠道的问题。评估应聚焦数据关系、权限、审计、视图和迁移成本,并要求用真实工作流演示。平台能否支持现有治理结构,比是否有某个单独功能更重要。
4. 项目高度不确定,需求经常变化
不确定性高的团队不适合把远期个人排期做得过细。应管理团队级容量和短周期承诺,保留探索空间,把远期需求表达为假设、范围和优先级。具体人员安排靠近执行周期再确认,避免计划一变化就需要重做整张资源表。
这类团队可以使用迭代节奏和有限在制工作量来约束并行项目数量。评估重点是需求从进入到完成的流动、等待和返工,而不是每个人未来三个月的小时利用率。资源池应该让变化更可见,而不是假装变化可以被彻底预测。
5. 交付日期受合同、法规或外部窗口约束
硬截止日期需要在资源池中标注依据,例如合同承诺、监管窗口、客户切换时间或外部依赖。管理者应提前做情景计划,至少准备基准方案和风险方案:如果关键人员缺席,哪些范围可以删减;如果依赖延迟,哪项工作可以先行;若需外部支援,启动条件是什么。
硬日期不代表所有工作都必须按原范围完成。范围、成本、质量和风险之间仍需取舍。若组织把日期、范围和人员都当成不可变条件,所谓资源池只能记录一个不可能实现的计划,最终风险仍会转移给执行团队。
八、取舍与风险:资源池做得越细,不一定越好
1. 数据精度与维护成本要平衡
按小时管理看起来精确,却会产生更新、核对和解释成本。若团队的工作以知识协作、探索和频繁评审为主,小时级计划可能制造大量虚假精度。按周或按容量区间管理,通常更适合中长期配置;只有短期排班、值班窗口或外部服务承诺,才需要更细的时间颗粒。
决策原则是:只有当更细的数据能改变某项决策时,才值得增加采集成本。若项目负责人不会根据小时级差异采取行动,就没有必要要求每个人填到小时。数据维护本身也占用容量,必须计算在机制成本里。
2. 透明度与个人隐私要平衡
资源池需要公开工作能力和可承诺容量,但不需要暴露与决策无关的个人信息。休假可以只显示不可用时段,不必向所有项目成员展示原因;技能评价应服务于任务匹配和培养计划,不宜被未经解释地当作绩效标签。
权限设计要遵循最小必要原则。项目负责人可以看到完成计划所需的信息,职能管理者可以维护能力和发展信息,组织决策者查看汇总风险。若把所有个人数据都开放给所有人,成员可能会通过少报空闲、少填技能来保护自己,数据质量反而下降。
3. 资源灵活性与成员稳定性要平衡
跨项目调度能提升资源共享,但频繁切换会削弱连续投入。每次切换都有背景补充、环境准备、沟通和重新进入状态的成本,不能仅按任务工时计算。对于复杂开发和需要长期沉浸的工作,保持相对稳定的团队边界,可能比短期追求资源利用率更有效。
因此,资源池应先识别“可共享资源”和“需要稳定归属的核心角色”。共享并非意味着每个人随时可以被抽调;如果成员每周在多个项目之间频繁切换,计划表显示的占用虽然合理,真实交付效率却可能恶化。
4. 统一规则与业务差异要平衡
组织级统一有利于横向比较和组合决策,但不同团队的工作机制并不相同。运营支持有明确轮班,研发工作有不确定性,专业咨询可能按客户窗口排期。一个字段定义可以统一,但容量计算和更新节奏应允许有依据的差异。
我的建议是区分“必须统一的语义”和“可以本地调整的流程”。例如,优先级字段和需求状态定义需要一致;容量按天还是按周,可按工作类型选择,但必须标明口径。这样既不会让组织数据失去可比性,也不会用统一模板压平真实差异。
5. 自动化收益与错误放大风险要平衡
自动化适合做重复汇总、冲突提醒、容量趋势展示和变更通知。若底层数据不完整,自动排人或自动给出利用率排名,可能把错误假设快速扩散。系统提示应让负责人检查证据,而不是替代审批和沟通。
上线自动化前,先抽查一批需求和容量记录,确认日期、角色、状态和工作量的定义一致。若同一类工作在不同团队中代表不同含义,应先统一或明确映射关系。只有数据可解释、责任可追溯,自动化才会降低管理成本,而不是制造新的争议。
九、如何判断资源池是否真的起作用
1. 衡量决策质量,不只看使用率
资源池的成效应反映在决策是否更早、更清楚、更可复盘。建议从六类信号观察:容量数据更新率、需求信息完整率、关键冲突提前发现率、重复承诺数量、预测偏差原因分布、资源会议的决策完成率。不同组织可选择其中三至五项作为初始指标。
指标需要明确口径。例如,“冲突提前发现率”要说明什么算冲突、提前多久算提前、分母是已发生的冲突还是所有资源需求;“更新率”要说明哪些角色或周期必须确认。口径变化时应标记,不能把定义变化造成的数字改善误当成真实进步。
2. 建议用四类证据做季度复盘
交付证据:看承诺是否兑现、延期是否更早暴露、变更是否有明确影响分析。不要把单一准时率当作全部结论,因为团队可能通过缩小范围或降低质量换来表面准时。
资源证据:看关键能力瓶颈、重复承诺、外部支援和成员切换情况。若团队总工时不高,但稀缺能力持续过载,应把能力建设列入计划,而不是继续给同一批专家加任务。
流程证据:看需求是否经过统一入口、冲突是否有决策人、决定是否更新到计划。绕过流程的工作越多,资源池显示的“空闲”越不可信。
成本证据:看维护资源池耗费的时间、会议成本、工具成本和因冲突减少的返工或等待。资源池本身也有成本,若维护负担长期高于它解决的问题,就应简化字段和流程。
3. 用偏差分布决定下一步改进
如果大部分延期来自需求变更,优先改善范围确认和变更决策;如果来自外部依赖,优先管理接口人和等待状态;如果来自关键技能瓶颈,优先培养替补或调整工作结构;如果来自估算偏差,则用小样本校准估算方法。不要把所有问题都归为“缺人”。
下表中的分类可以直接用于复盘。它不是统计结论,而是帮助团队把表面结果还原成可行动原因的诊断框架。
| 观察到的偏差 | 可能根因 | 优先采取的行动 | 不建议先做的事 |
|---|---|---|---|
| 需求持续插入,原计划不断后移 | 优先级无裁决,紧急事项缺少替代成本 | 建立插入审批和被挤出工作记录 | 直接提高所有成员排期比例 |
| 总容量充足但关键工作等待 | 技能或连续时间不足,存在单点依赖 | 拆分专家必需工作、培养替补或错峰 | 用团队总人数证明无需调整 |
| 计划工时反复低于实际投入 | 范围遗漏、返工、支持工作未登记或估算偏差 | 分类记录偏差来源并校准估算 | 简单给所有估算统一增加固定比例 |
| 成员工作切换频繁,任务长期未完成 | 并行项目过多、调度缺少稳定边界 | 限制在制工作,保障连续投入窗口 | 以提高个人利用率为唯一目标 |
| 资源数据长期不更新 | 维护责任不清、字段过多或缺乏决策用途 | 删减无用字段并指定数据责任人 | 通过增加催报次数解决根因 |
十、结尾:先让冲突可见,再让配置可解释
1. 资源池建设的独特观点
我对资源池最重要的判断是:它不是“把人排得更满”的工具,而是组织面对稀缺能力时的取舍机制。真正成熟的资源管理,不承诺所有需求同时按原范围、原日期完成;它让团队在承诺之前看见容量边界,在冲突发生时说明代价,在做出选择之后留下责任和依据。
从0到1不需要先做复杂系统。先选一个存在共享资源冲突的范围,统一需求入口、容量口径和决策责任;按周确认近期容量,按周期滚动匹配需求;记录冲突和取舍;经过几个周期后,再根据偏差决定要补技能、改流程、增人还是引入工具。
2. 下一步可以立即执行的动作
接下来一周,找出团队未来四至六周最紧张的三种能力,列出相应需求、目标时间、估算区间和现有承诺。再请项目负责人、职能负责人和有优先级授权的业务代表共同确认:哪些工作必须做,哪些可以延后,哪些需要先澄清。
先用一张口径清楚的表验证流程,避免把人名、百分比和任务堆成看似完整的资源池。等容量数据能被更新、冲突能被裁决、决定能回写到计划,再考虑扩展到更多团队或采用项目管理平台。当团队能清楚回答“谁在什么时间以什么能力承接什么工作,以及为此放弃了什么”,资源池才算真正从0走到了1。
常见问题解答(FAQ)
1. 资源池从0到1应该怎么搭建?
我负责的项目越来越多,之前靠群里问谁有空、临时借人,结果经常出现有人忙不过来、有人排期却没活的情况。我想从零建立资源池,但不确定先统计人员、技能还是项目需求,怎样做才不会变成一张没人维护的表?
建议先用两周做一个最小可用版本,而不是一开始就建设复杂系统。第一步,列出未来4至8周的项目需求,至少记录项目、任务、所需技能、预计投入、开始和结束时间、优先级及需求负责人;第二步,盘点人员的岗位、可承担技能、当前任务和可投入比例;第三步,把需求与人员按周对齐,标出缺口和冲突。
一个实用的资源池至少要有“人员能力表”和“项目需求表”,并通过人员编号或姓名关联。试运行时每周更新一次,连续两周发现字段无人使用就删掉,发现关键判断缺数据再补。资源池的起点不是收集所有人的简历,而是能回答下周谁有多少可用时间、哪些关键任务无人承接。
2. 资源池里的人员可用工时应该怎么计算?
我做排期时发现,按每人每周40小时算,计划总是看起来排得下,实际却不断延期。会议、支持、临时任务和休假都占时间,我应该怎样估算可用工时,避免把资源池做成理想化的满负荷表?
不要把合同工时直接当作项目可用工时。可以先用“工作日工时-固定会议与支持-已确认休假-已承诺任务”计算净可用工时,再乘以团队实际可用于项目工作的比例。比如每周40小时,固定会议和支持约8小时,已排任务占20小时,则剩余12小时;
若团队过去三个月的临时任务平均又消耗约4小时,排期时就不应把这4小时再次分配。比例应由历史记录校准,而不是照搬统一经验值。刚开始可连续记录4周计划工时与实际工时,若实际投入持续低于计划,就调整基线。宁可保留缓冲,也不要把每个人排到100%;
满载排期对突发事项没有吸收能力,任务一延误就会连锁挤占其他项目。
3. 多个项目抢同一名关键人员时,资源池怎么做优先级判断?
我遇到过两个项目都说自己紧急,最后负责人只能凭谁催得急来分人,结果高价值项目反而被拖延。我想建立一套不靠拍脑袋的规则,但担心打分表越做越复杂,最后没人执行。应该比较哪些因素?
优先级规则应帮助负责人公开取舍,而不是制造一个看似精确的分数。可以先比较四项:交付期限是否有外部承诺、延期造成的业务或合规影响、任务是否处于关键路径、是否存在可替代人员。每项用高、中、低三级即可,并要求需求方提供依据,例如合同日期、依赖任务或影响范围。
出现冲突时,先判断能否拆分任务、错峰投入或培养替补;仍无法解决,再由有权调整项目范围和期限的负责人作决定,并记录取舍理由。资源池的价值不在于自动选出“赢家”,而在于让冲突可见、让决定有依据,并避免把稀缺人员默默分配给最会催促的人。
4. 怎样判断资源池是否真正提升了资源管理效果?
我担心资源池上线后只是多了一张表,团队每周花时间填报,却没有因此少延期或少冲突。我应该看哪些指标,多久复盘一次,才能区分“数据更完整”和“管理真的变好”?
不要只用填报率衡量成效,建议在启用前记录一个基线,运行后每月对比三类结果:资源冲突数量及解决时长、关键岗位需求未匹配的数量、计划投入与实际投入的偏差。还可以观察临时调人次数和里程碑延期情况,但要结合项目范围、需求变更等因素解释,不能把所有变化都归因于资源池。
一个简单例子是连续8周记录每周冲突数、平均解决天数和关键岗位空缺;若冲突没有减少,但发现和解决得更早,也可能是管理透明度提升,而非机制无效。每月抽查几条记录,核对更新时间和实际排期;若数据长期不准确,先简化字段、明确更新责任,再讨论增加分析报表。
核心关键词
文章包含AI辅助创作:资源池怎么做?项目负责人数据分析:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537178
读者评论
我们以前也维护过人员技能表,真正开始排期才发现,值班和支持工时没扣进去。按周核对日历比直接填一个可用百分比靠谱,但更新责任最好也提前定下来。
共享专家经常被多个项目各自预留一点时间,最后大家都在等。把冲突交给谁裁决这点很关键;不过优先级变更后,如何及时同步到成员的实际任务,文章还可以再展开。
认同不该把利用率排到百分之百。我想补充的是,容量数据如果主要靠成员手动填,很容易过期;团队是否有固定的周度确认机制,比字段设计得多不多更影响准确性。
