《缺陷怎么做?项目成员制度设计:Bug / 缺陷从0到1》真正要解决的,不是“缺陷单该填哪些字段”,而是一个更现实的问题:线上出了故障,谁负责判断影响、谁有权决定优先级、谁跟进修复、谁确认可以关闭?我梳理过的团队流程里,最常见的浪费不是开发不会修,而是同一条缺陷被反复转派、补信息、争等级,最后没人对“用户是否真的恢复”负责。
一、先讲核心结论:缺陷制度的目标不是多记 Bug,而是让风险有明确去向
1. 制度先回答五个问题
从零搭建缺陷管理制度,我会先写清楚五个问题:什么情况算缺陷、谁来接收和分级、优先级由谁决定、修复后谁验证、什么证据允许关闭。只要其中一项没有负责人,团队就会靠临时沟通补洞;项目越忙,这种补洞越容易变成延期和线上风险。
制度的最小闭环是“发现,记录,分级,分派,修复,验证,关闭,复盘”。这不是流程越长越好。每一步都要能回答一个实际问题,并留下足够的记录供后续判断;不产生决策价值的审批、重复签字和无意义字段,应该删掉。
2. 一张缺陷单的质量,不等于字段填得多
一条有效缺陷单,至少要让接手人能够回答:实际发生了什么、预期应该是什么、影响谁、怎样重现、是否有证据。环境、版本、账号权限、发生时间等信息,则根据问题类型补充。对于偶现、数据错乱或线上问题,日志、请求标识、数据范围往往比一大段主观描述更有用。
我通常把缺陷单的合格标准定为“别人能否不找报告人,就独立确认问题是否存在”。如果做不到,先补充信息,不要急着把它退回;如果能够复现,但影响范围不明,就先安排影响评估,不要把“我能复现”误当成“我知道有多严重”。
3. 严重程度和优先级必须分开
严重程度描述损害,优先级描述处理顺序。支付失败可能严重程度很高,但如果只是测试环境中一个受控账号遇到,处理顺序未必高于生产环境正在大面积发生的登录失败。相反,一个视觉错位的严重程度很低,但如果它阻断了关键客户的验收,也可能需要提高优先级。
因此,制度里要避免用一个字段同时表达“影响多大”和“什么时候做”。把两者合并,容易让团队陷入“到底是高还是低”的争论,而不是讨论影响用户、影响业务和可用规避方案。
4. 管理者应管理风险流,而不是管理缺陷数量
“本周关闭了多少条”不是缺陷管理的核心成果。关闭数量很容易被拆分任务、合并记录或压低上报量影响。更有决策价值的问题是:高风险问题有没有及时响应、缺陷在等待什么、验证是否有效、相同原因是否反复出现。
我建议把制度的成功标准设为:问题能被及时看见,有明确的判断责任,修复结果可验证,重复故障能反哺流程。缺陷登记只是入口,真正的产出是风险减少和用户影响得到控制。
二、为什么缺陷制度常常失灵:真实场景比模板更重要
1. 团队忙起来时,流程缺口会集中暴露
在一个匿名化的业务系统交付场景中,团队有产品、开发、测试和运维人员,功能测试阶段发现的问题会进入统一列表,线上问题则散落在群聊和工单里。表面上看,大家都在处理 Bug;实际复盘时,同一个问题可能出现三种描述、两种优先级,还有一条被标记为“已解决”的问题没有验证记录。
这种情况不一定源于成员不负责。常见原因是流程入口不同、字段口径不一致、角色没有授权,或是没有明确规定“修复完成”与“缺陷关闭”的差别。制度应该把这些组织事实显性化,而不是把所有问题归结为“大家要更认真”。
2. 从聊天记录里找缺陷,成本会被低估
聊天工具适合快速告警和临时协同,不适合长期承担缺陷台账。消息很快被新内容淹没,讨论中的结论也可能没有同步到任务记录;后来接手的人看不到当时的版本、决策依据和验证结果。最后,团队用会议回忆代替事实,处理时间无法解释。
有个容易忽略的成本是“上下文重建”:开发需要重新问环境,测试需要确认复现版本,项目负责人要翻群记录查结论。单次只多花几分钟,累积到一个迭代,就会吃掉相当一部分有效修复时间。
3. 缺陷制度要适应不同来源,不要强迫所有问题走同一条细流程
测试阶段发现的可复现问题、生产环境的故障告警、客户反馈的体验问题、代码评审发现的潜在风险,信息完整度和处理时限都不一样。把它们一律要求填完十几个字段,会让紧急问题先等表单;一律允许“先口头说、以后补”,又会让普通问题长期没有记录。
合理做法是统一入口和基本口径,按来源与风险决定补充信息的时点。紧急事件先止损、再补齐记录;普通缺陷在进入正式排期前满足信息门槛;暂时无法复现的问题进入观察状态,而不是被迫关闭或无限挂起。
4. 先建立自己的基线,再讨论改进幅度
下方数字是一个情景模拟,用于说明入口分散如何拖慢判断,不代表行业统计。团队可以用自己的最近四周记录,统计缺陷从发现到受理、从受理到首次判断、从修复到验证的时间,再决定先改哪一步。没有基线时,所谓“效率提升百分之多少”往往只是印象。

三、拆解常见误区:看似严格,实际会让风险更难管理
1. 误区一:字段越多,缺陷单越专业
字段多不等于信息好。强制填写一长串与问题无关的内容,会诱导成员填“无”“不适用”或复制旧值,数据库看似完整,判断信息却没有增加。字段应该根据决策需要设计:是否影响上线、是否需要回滚、是否需要升级响应,这些问题才决定字段有没有价值。
我会把字段分成三类:创建时必填、分派前补齐、特定类型按条件填写。比如缺陷标题、实际结果和来源适合创建时必填;影响范围和复现条件可在分派前补齐;线上故障才需要补充告警时间、请求标识和缓解措施。让字段跟着决策节点出现,比一次性把表单做满更可靠。
2. 误区二:严重等级就是排期顺序
严重等级是风险判断,优先级是资源排序。优先级还受到修复成本、业务窗口、依赖关系、风险暴露范围和规避方案影响。制度中可以规定“达到某些影响条件必须升级响应”,但不宜把每个严重等级机械映射成固定修复日期。
例如,同为高严重度问题,一条能够通过关闭功能开关迅速缓解,另一条涉及数据一致性且没有安全回滚方案,处理策略就不同。前者可能先缓解再安排完整修复,后者需要立即冻结相关操作并开展风险评估。单一等级无法替代这些判断。
3. 误区三:开发改完就等于缺陷关闭
“代码已提交”“部署已完成”“问题已解决”是三个不同状态。代码提交说明改动产生了,部署完成说明改动进入某个环境,只有在约定环境和条件下验证通过,才有依据判断原问题是否消失。把它们混成一个“已解决”,会掩盖验证缺口。
若问题修复依赖配置变更、数据修复或第三方服务,验证还应覆盖这些条件。回归不一定要把全部测试重新跑一遍,但必须说明测试范围、版本和结果。关闭不是礼貌性收尾,而是对问题处置结果作出的可追溯判断。
4. 误区四:所有缺陷都必须一次修复
缺陷不是越快清零越好。低风险、低频次、有明确规避方案的问题,可能值得排进后续窗口;高风险问题则可能必须先止损,即使完整修复还需要时间。优先级讨论应该明确“暂缓的代价是什么”,而不是只比较开发工作量。
对于暂缓项,至少记录接受人、复查时间、风险变化触发条件和规避办法。没有这些信息的“以后再看”,不是有意识的取舍,而是把风险留给未来的值班人员。
5. 误区五:用缺陷数量给个人排名
个人缺陷数受模块复杂度、测试投入、报告习惯和责任边界影响,不能直接代表个人能力。若把“少报缺陷”当作绩效信号,成员会倾向于把问题留在本地、改成任务或不主动暴露风险。团队得到的不是质量改善,而是可见性下降。
评价更适合落在团队机制上:重复问题是否下降、缺陷处理等待是否可解释、严重问题是否及时升级、修复验证是否充分。个人反馈应关注具体行为和改进动作,不应靠一个数量指标给人贴标签。
6. 误区六:工具上线就等于制度落地
管理工具可以统一记录、状态、权限和提醒,但不能自动替团队判断业务影响,也不能替成员补出可靠的复现证据。工具配置若没有责任约定,只是把原来的混乱从群聊搬到表格或系统里。
以 PingCode 这类面向中大型团队的项目管理平台为例,适合把需求、任务、缺陷和交付状态放进可关联的工作流中,减少跨角色查找上下文的成本。但字段、状态、权限和升级规则仍需要按组织规模、研发流程和合规要求设置,不能照搬默认模板。
四、专业判断逻辑:用风险、证据和责任构造最小制度
1. 先统一“什么算缺陷”,也要定义相邻类别
制度不必在哲学层面争论“缺陷”的边界,但必须让成员知道如何分类。功能与已确认需求不一致、数据结果错误、权限越界、兼容性回归等,通常进入缺陷流程;新需求进入需求管理;环境故障可关联故障事件;技术债或改进项需要单独标识。
容易产生争议的情况,应在流程里明确处置方式。例如需求描述有歧义时,先由产品或业务负责人确认预期,再判断是缺陷还是需求澄清。不要为了统计好看强行归类,因为类别会影响责任、排期和后续分析。
2. 让严重程度有锚点,不靠“感觉很严重”
严重程度判断可以围绕用户影响、业务影响、数据与安全风险、影响范围、是否有规避方案几个维度。团队无需一开始就设计复杂评分模型,先写出可对照的典型情境,再通过实际案例校准口径,往往更容易执行。
| 严重程度 | 判断锚点 | 建议处置方向 | 典型注意事项 |
|---|---|---|---|
| 紧急 | 核心业务大范围中断、关键数据存在损坏或安全风险,且没有可靠规避方案 | 先止损并立即升级,由值班或事件负责人协调资源 | 允许先口头拉齐,但必须补建记录与时间线 |
| 高 | 重要功能明显受影响,用户范围较大,或关键流程存在失败风险 | 快速确认影响和缓解方式,明确修复负责人和复查时点 | 不能只看报错数量,还要核实业务结果 |
| 中 | 局部功能异常,有替代路径或影响范围受限 | 纳入迭代或维护计划,结合依赖和成本排序 | 记录规避方式,并检查影响是否扩散 |
| 低 | 轻微体验或展示问题,不影响核心操作与数据正确性 | 进入常规排期,合并处理相似问题 | 若影响关键客户验收,可单独调整优先级 |
表中的“紧急、高、中、低”是制度锚点,不是全行业通用标准。团队应当把本行业特有的安全、财务、医疗、隐私或监管要求补进判断条件;涉及强制合规时,以适用法规和组织制度为准。
3. 明确状态含义,尤其是“待处理”和“待验证”
状态数量不必多,但状态转换要有责任人和进入条件。推荐从“新建、待评估、已排期、处理中、待验证、已关闭、暂缓、无效或重复”开始,再根据复杂度决定是否增加“待补充”“待部署”等状态。
- 新建:问题已记录,尚未完成重复检查和初步判断。
- 待评估:信息基本可用,正在确认影响范围、严重程度与处理路径。
- 已排期:责任团队已接受,修复窗口或优先级已有明确依据。
- 处理中:负责人正在分析或实施修复,阻塞原因应同步记录。
- 待验证:改动已进入指定验证环境,报告人或测试人员还未确认结果。
- 已关闭:验证通过,或经授权确认无需继续处理,并记录关闭依据。
- 暂缓:团队接受暂时不修,需有风险接受人、复查时间和触发条件。
- 无效或重复:说明判断依据,并链接到原问题或相关任务。
我会避免让缺陷在“待处理”状态无限停留。超过约定时限后,系统应提醒责任角色复核,而不是自动提升等级。自动化可以催办,不能替代判断。
4. 用决策权分层,避免所有人对所有事负责
每个阶段都要有一个对结果负责的角色,但协作角色可以有多个。报告人负责提供事实,不等于负责定义优先级;开发负责分析和修复,不等于独自决定业务影响;测试负责验证,不等于替业务负责人接受长期风险。
| 活动 | 主要负责者 | 参与者 | 最终需要留下的结果 |
|---|---|---|---|
| 发现与报告 | 发现问题的成员 | 测试、产品、客户支持、运维 | 现象、环境、时间、证据和影响线索 |
| 重复检查与初判 | 缺陷分诊负责人 | 报告人、模块负责人 | 分类、初步严重程度、是否需要补信息 |
| 业务影响确认 | 产品或业务负责人 | 支持、运维、开发 | 受影响用户、流程、数据与规避方案 |
| 修复方案与实施 | 研发负责人或指定开发 | 架构、测试、运维 | 修复计划、变更范围、部署和回滚考虑 |
| 验证与关闭 | 测试或明确授权的验证人 | 开发、报告人 | 版本、验证范围、结果及关闭依据 |
| 风险暂缓与复查 | 接受风险的业务或项目负责人 | 研发、测试、运维 | 暂缓原因、有效期限、触发条件和复查日期 |
5. 给每个阶段设服务目标,而不是给每条缺陷许诺修复日期
缺陷响应时间和修复时间不是一回事。响应目标可以约束“什么时候有人确认并给出下一步”,修复日期则取决于影响、技术复杂度、依赖和发布窗口。把两者混为一谈,团队就容易用不现实的承诺换取表面上的及时回复。
建议先给高风险问题设定较短的受理和初判目标,对普通问题设置可执行的分诊周期;随后根据实际分布调整。若团队没有全天候值班能力,就不要写“随时响应”,而要明确工作时段、非工作时间升级路径和真正的紧急定义。
6. 缺陷单要记录证据,也要记录不确定性
缺陷报告不是法庭陈述,不需要假装所有信息都已确定。对于无法稳定复现的问题,可以注明发生频率、观察次数、暂时未确认的条件和下一步采集计划。清楚写“不确定”比把推测写成事实更利于排查。
建议保留最少但有效的证据:软件版本、环境、复现步骤、实际与预期结果、截图或日志、影响范围、首次发生时间。涉及用户隐私、密钥或敏感数据时,按组织的数据处理要求脱敏,不要为了复现把敏感信息复制到公开范围。
五、用案例和数据观察验证制度:看等待与回流,不只看关闭数
1. 一个匿名化案例:闭环变清楚后,先改善的是等待分布

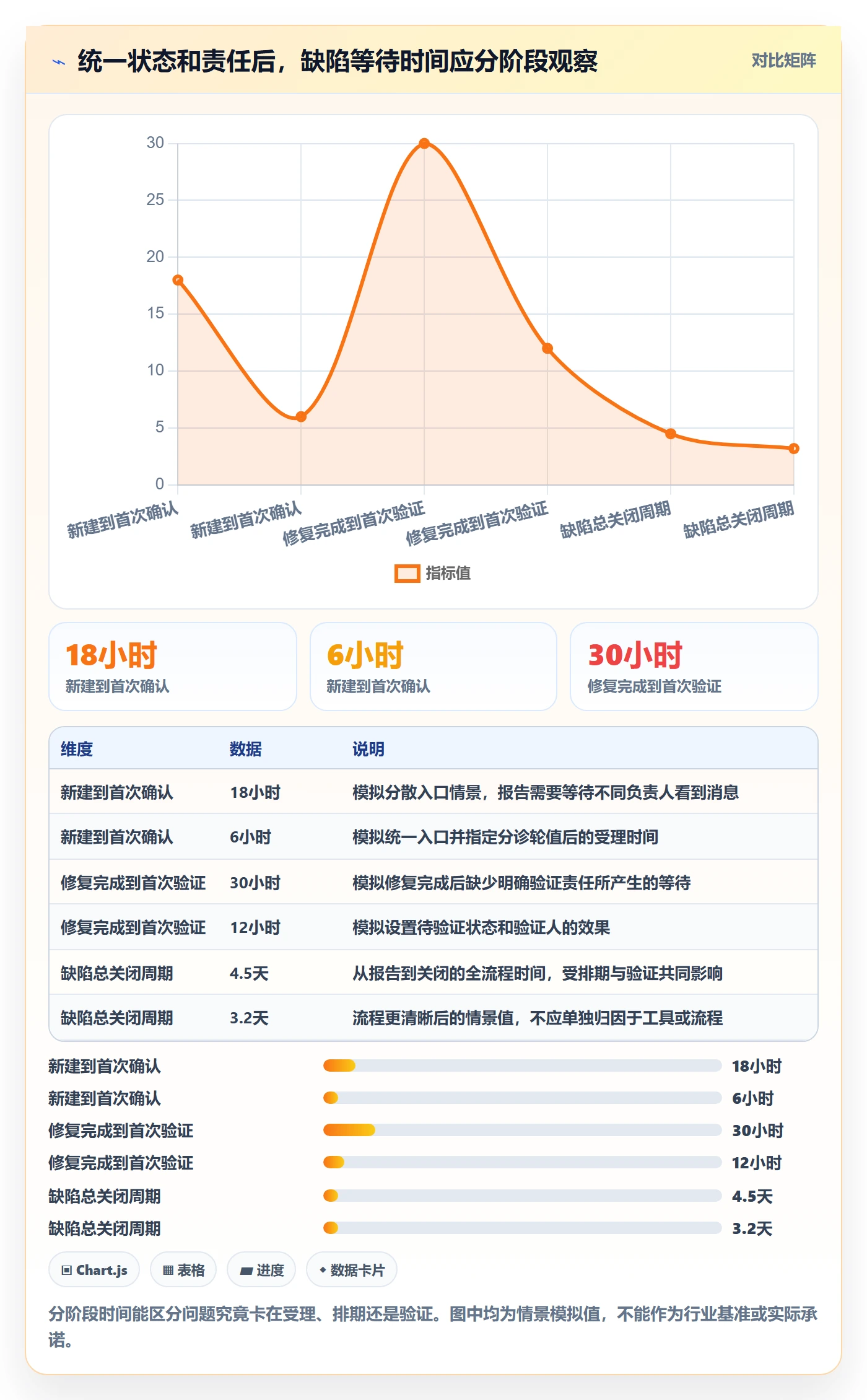

以下是为解释制度效果构造的情景模拟,不是任何具体组织的真实业绩。假设一支约百人的产品研发团队,缺陷来自测试、客户支持和线上监控,之前的主要问题是线上反馈没有统一入口,修复完成与验证通过共用一个状态。
团队调整后,保留一个统一入口,为紧急故障开快速通道;把分诊、修复、待验证和关闭拆开;每条暂缓缺陷都要求明确接受风险的角色与复查日期。四周观察中,最明显的变化不应描述成“Bug 数量下降”,而是未分派和待验证问题开始能够被识别,积压原因可以按角色和阶段拆解。
下面的数字同样是样本推演,重点是展示应该比较哪些过程指标。真实团队应使用同口径的历史数据,排除版本规模、发布频率和缺陷来源变化的影响。

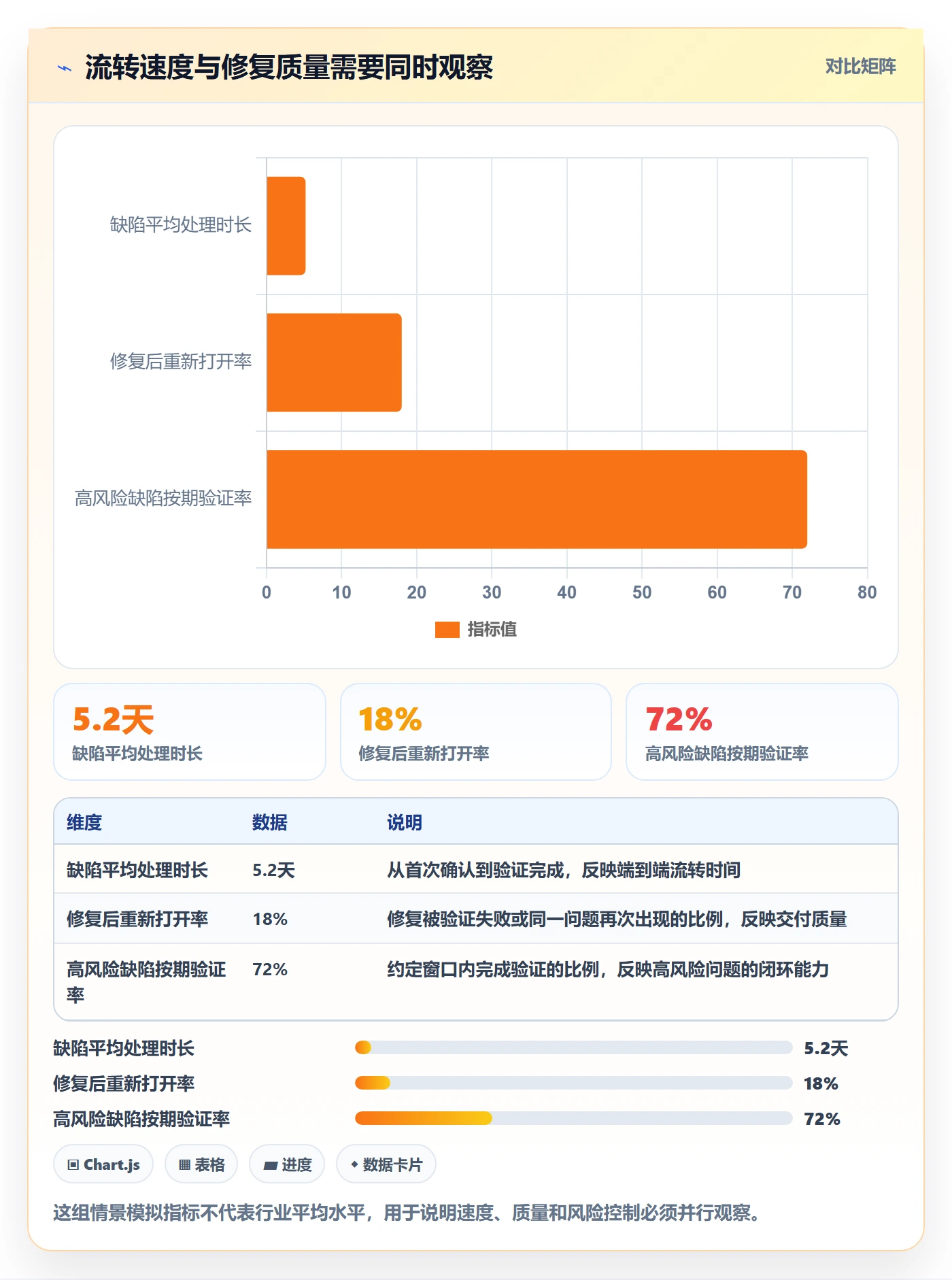

2. 建议跟踪的指标:少而能触发动作
初期先选四到六个指标,观察至少一个完整迭代或发布周期。每个指标都要绑定可能采取的行动,否则看板只会增加报表负担。平均数容易被少数长期挂起项拉高,建议同时看中位数、分位数或按严重程度分层。
| 指标 | 计算口径 | 适合回答的问题 | 需要防范的误读 |
|---|---|---|---|
| 首次响应时间 | 从提交到责任人首次确认的时长 | 入口是否有人接、报告者是否知道下一步 | 自动回复不等于实质判断 |
| 分诊等待时间 | 从提交到初步分类与责任团队确认的时长 | 评估能力或分诊轮值是否不足 | 不要把补充信息等待全部归到研发头上 |
| 缺陷周期时间 | 按约定从创建到验证关闭,或拆分各阶段统计 | 定位流程等待与修复时间的差异 | 必须说明暂停状态是否计入 |
| 重新打开率 | 验证未通过或关闭后复发的缺陷占比 | 检查验证覆盖、需求理解或修复质量 | 需区分原问题未修好与新问题 |
| 高风险缺陷超时数 | 超过响应或复查目标的高风险缺陷数量 | 识别需要管理层介入的风险积压 | 须定义时限、时区和暂停规则 |
| 重复原因占比 | 按根因分类后重复出现问题的比例 | 判断预防措施是否有效 | 根因分类要稳定,不能每次临时改口径 |

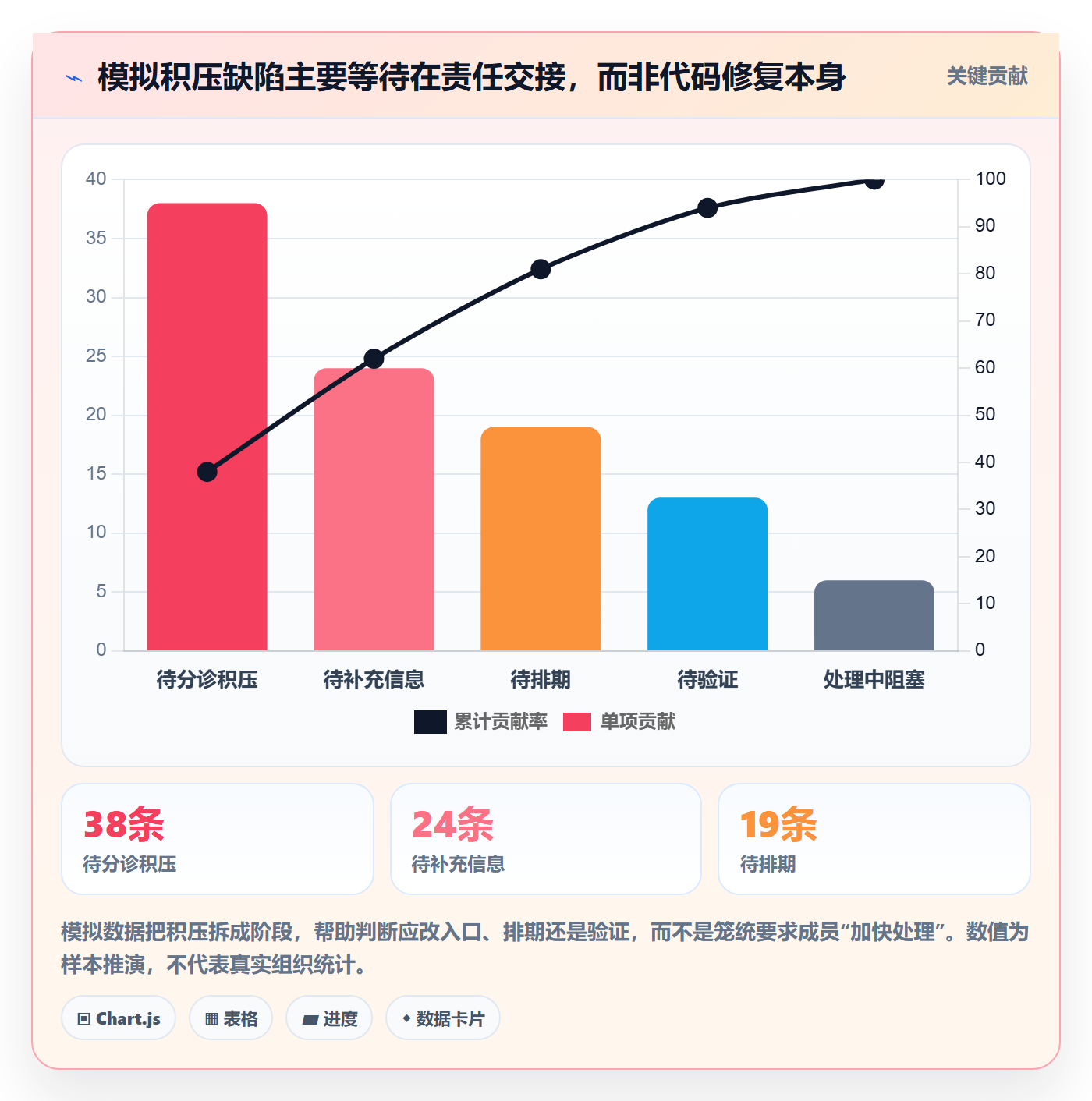

3. 用帕累托思路找改善重点,而不是平均用力
当缺陷积压较大时,先按等待阶段、来源、模块和根因切分。若大部分超时集中在“待补信息”,改善报告模板和反馈方式;若集中在“待验证”,补充验证责任和环境安排;若集中在少数模块,则检查变更风险、测试覆盖和模块知识依赖。不要一开始就同时改全部字段和全部会议。
下面的分布是情景模拟,可用作分析方法示例。团队实际数据可能呈现完全不同的结构;例如高合规环境中,验证与审批耗时可能高于开发修复耗时。

4. 重新打开率上升,不一定意味着团队变差
重新打开率增加,可能是验证更严格、报告更透明,也可能是修复质量下降。需要看原因:是原复现路径仍失败、相邻路径回归、部署版本不一致,还是验收预期发生变化。只看比例会把好坏信号混在一起。
如果某类缺陷多次因同一原因重开,应该追到相应改进动作,例如增加边界测试、补自动化覆盖、调整评审清单或改善发布验证。复盘不应停留在“下次注意”,而要留下可检验的防复发措施和复查时间。
5. 参考公开工程实践,但不要机械套用指标
ISTQB 的软件测试术语体系有助于团队区分错误、缺陷与故障等概念;ISO/IEC 25010 可作为讨论软件质量特性的参考。它们能提供共同语言,不会替组织决定优先级、状态流转和响应时限。
Google SRE 对无责复盘的公开实践强调从系统和流程中学习,而不是把复盘简化为寻找个人过错。这个原则适合用于严重故障复盘,但并不意味着不讨论责任;更准确的做法是明确角色责任,同时分析为何流程、监控、测试或决策机制没有及时阻止影响扩大。
六、不同团队规模与风险条件下的落地建议
1. 小团队:用轻流程守住闭环,不要复制大组织审批
成员少、角色重叠的团队,可以由一位轮值分诊人统筹入口,开发负责人确认修复安排,报告人或测试人员负责验证。流程只保留必要状态和字段,管理者每周检查超时与暂缓项即可。
小团队的风险不是流程不够复杂,而是关键知识集中在一个人身上。即使一人兼任多个角色,也要在记录中写出每个环节由谁承担;值班人员休假或人员变动时,其他成员应能接手。避免把缺陷处理全部绑定在一个人的私人消息和本地环境。
2. 中大型团队:分层分诊,统一口径,保留团队自治
当团队跨多个产品线或超过百人,所有缺陷都让同一组人判断会形成新的瓶颈。更合适的是设置入口规则和统一严重程度口径,由各业务线负责技术判断和修复,再由项目或质量负责人观察跨团队风险、重复根因和长期积压。
工具层面可以让需求、迭代任务、缺陷、版本和测试结果互相关联。采用 PingCode 等项目管理平台时,建议先统一工作流和关键字段,再决定是否拆分项目空间、权限组和报表。平台的价值在于可追溯和跨团队协作,而不是让每条缺陷都经过更多审批。
3. 高合规或高风险业务:把审计和风险接受写进流程
涉及资金、个人信息、安全或监管要求的团队,缺陷关闭可能需要额外证据,例如影响评估、审批记录、测试记录、变更审批和回滚方案。此时应把强制要求与普通工程偏好分开:哪些步骤由法规、合同或内部控制要求,哪些只是团队选择。
风险暂缓需要更严格的授权和到期复查。若一条缺陷可能影响数据完整性或权限边界,不能只因修复成本高就标记“低优先级”;应由具备业务授权的人接受风险,并明确补偿控制和升级触发条件。
4. 客户支持或外部反馈多:把用户叙述转成可验证事实
客户反馈通常先描述感受或结果,例如“页面经常卡住”“金额看起来不对”。支持人员应尽可能补充发生时间、账号或租户标识的安全化版本、操作路径、请求标识和影响范围,再交给产品或研发分诊。
不要要求客户承担内部排查责任,也不要在工单中暴露不必要的个人信息。需要进一步采集证据时,应明确由谁联系、采集什么、保存多久、如何脱敏。对客户的进展反馈与内部状态要保持一致,避免外部承诺了修复时间,内部却尚未确认方案。
5. 线上故障频繁:缺陷流程要连接事件响应,而非取而代之
线上事故需要先控制影响,再进行完整根因分析。事件响应过程关注告警、指挥、缓解、恢复和沟通;缺陷管理过程关注长期修复、防复发和验证。两者应建立关联,但不能让普通缺陷审批拖慢止损,也不能以“事故已结束”为由不跟踪后续修复。
建议在事故恢复后,把需要长期修复的工作拆成可追踪缺陷,并关联事件记录、影响时间线和复盘动作。若需要调整监控、告警阈值、回滚策略或发布检查,这些行动应有负责人和截止时间,而不是写在复盘文档里就结束。
6. 工具迁移或流程重建:先试点,再推广
不要在全公司范围内一次性重建全部状态、字段和报表。选一个具有代表性的团队试点四到六周,覆盖普通缺陷、紧急问题、信息不足、重复项和暂缓项,再观察是否出现新的等待或绕行方式。
试点期间要记录流程摩擦:成员在哪些字段上频繁写“不适用”,哪些状态没人理解,哪些提醒被忽略,哪些问题仍回到群聊处理。根据这些实际行为调整制度,比在启动会上宣讲一份完整流程更有效。
七、制度设计的取舍:效率、可追溯性和风险控制不能同时无限最大化
1. 信息门槛与提交速度:按风险设置分层要求
入口门槛太低,会产生大量难以判断的记录;门槛太高,紧急问题可能被表单挡住。我的判断是采用分层门槛:普通缺陷在进入排期前补齐关键复现信息;线上高风险问题先通过快速入口启动响应,再在约定时间内补充上下文。
这个取舍尤其适合有客户支持和监控告警双入口的团队。制度应说明“先处理、后补录”的适用条件、补录责任和截止时间,避免快速通道变成所有人逃避规范的默认方式。
2. 统一流程与团队自治:统一关键口径,开放局部执行
所有团队使用同一套字段和状态,报表更容易横向比较;但不同业务的发布风险、用户场景和合规要求并不相同。完全统一会让特定团队的流程失真,完全自治又会让跨团队协调变得困难。
建议统一严重程度定义、关键状态含义、紧急升级规则和关闭证据要求;允许团队在验证步骤、技术标签和内部排期方式上有弹性。凡是会影响跨团队统计、外部承诺或风险升级的字段,应由组织统一口径。
3. 快速关闭与谨慎验证:根据损害代价决定验证深度
轻微显示问题与数据错账,不应使用同样的验证强度。前者可以根据影响范围进行有针对性的复测;后者应确认数据修正、边界条件、历史记录和后续监控。验证成本要与错误遗漏后的代价相匹配。
下表所列是建议基准,不是固定行业标准。团队可以结合故障成本、发布频率、自动化能力和合规要求校准。
| 风险情景 | 建议验证范围 | 更值得投入的证据 | 可接受的效率取舍 |
|---|---|---|---|
| 局部界面显示偏差 | 受影响页面、常见浏览器和相关布局回归 | 修复前后截图、版本信息、目标分辨率 | 不必重跑与界面无关的全量测试 |
| 核心操作失败 | 主流程、关键边界、相关权限和失败恢复路径 | 复现步骤、测试记录、日志和回归结果 | 允许增加发布前验证时间,降低回归漏检概率 |
| 数据准确性风险 | 影响数据范围、修复前后核对、相关统计与下游消费 | 核对口径、审计记录、抽样或全量校验依据 | 不应为赶进度省略数据确认 |
| 安全或权限风险 | 受影响角色、访问路径、边界条件与补偿措施 | 安全评估、权限测试、变更审批和监测证据 | 优先控制暴露面,完整修复可分阶段但需持续跟踪 |
4. 指标可比性与业务解释:宁可少做横比,也别制造虚假排名
不同团队的产品复杂度、发布节奏和测试投入不同,缺陷数量与关闭速度不能直接横向排名。如果组织确实需要比较,应至少按产品规模、缺陷来源、严重程度和统计周期分层,并解释口径变化。
在很多组织里,最值得比较的不是“谁修得最快”,而是同一团队自身的趋势:高风险问题是否更快进入响应、待验证积压是否下降、相同根因是否减少。趋势改善仍需检查发布量和报告量变化,避免把“没人报了”误解成“质量变好了”。
八、从零到一的实施计划:四周内建立可运行闭环
1. 第一周:访谈并采样,先找真实断点
抽取最近一个迭代或一个月的缺陷记录,覆盖测试发现、客户反馈和线上问题。不要先讨论理想流程,先标出每条记录经过了哪些人、在哪个阶段等待、是否重新打开、关闭依据是什么。
访谈报告人、分诊人、开发、测试、产品和支持人员,重点问三件事:最常缺什么信息、最常发生哪种转派、什么情况会绕开正式入口。访谈不是为了找责任人,而是确认制度需要解决的真实摩擦。
2. 第二周:写最小规则,控制在成员能记住的范围
先定义缺陷范围、严重程度、优先级责任、状态含义、必填信息、紧急通道和关闭条件。规则应能被一线成员快速查阅,不要把复杂说明藏在长篇制度文档里。对模糊案例提供两三个例子,比增加更多抽象定义更有用。
同时指定流程负责人和轮值安排。流程负责人维护口径、处理跨团队争议和复盘数据,不需要亲自批准每一条缺陷。轮值分诊人负责及时把问题送到正确的判断角色,不能成为所有技术问题的最终裁决者。
3. 第三周:配置工具并迁移必要上下文
配置状态、角色权限、必填字段、关联关系和提醒规则。迁移旧数据时,不必追求把所有历史记录一次性清洗到完美;优先迁移仍未关闭、仍有风险、与当前版本相关或对审计有要求的记录。
如果使用项目管理平台,先确认缺陷与需求、迭代、版本和测试记录的关联方式,再设计报表。报表上的每个字段都要能追溯来源,避免团队为了满足图表口径而手工维护第二份数据。
4. 第四周:运行真实案例并校准边界
选择一周作为试运行期,刻意检查不同情形:普通功能问题、无法稳定复现的问题、重复报告、紧急线上故障、需要暂缓的问题,以及修复后验证失败的问题。观察成员是否理解状态,是否知道谁能做决定,是否能在工具之外保持必要沟通而不丢失结论。
周末复盘时,优先删掉无人使用的字段和步骤,补上高频争议的判断例子。若新流程比旧流程多出大量无效等待,先查配置与职责,不要立刻得出“成员不配合”的结论。
5. 可以直接采用的缺陷提交模板
模板不是越长越好。下面的示例把通用事实与按需补充的信息分开,团队可将它配置为表单、工单或项目管理平台中的字段。涉及敏感数据时,应先脱敏再提交。
标题:
来源:测试 / 线上监控 / 客户反馈 / 内部使用 / 其他
发现时间:
产品版本与环境:
实际结果:
预期结果:
复现步骤:
影响范围:用户、业务流程、数据或功能范围
发生频率:稳定复现 / 偶发 / 暂未复现
证据:截图、日志、请求标识或录屏链接
临时规避方案:
已知相关记录:
报告人:
分诊结论:
缺陷类别:
严重程度:
优先级与依据:
责任团队:
下一步动作与负责人:
计划复查时间:
修复版本:
验证环境与范围:
验证结果:
关闭依据:
6. 每周复盘的议程控制在四个问题
周会不应该把所有缺陷逐条念一遍。对普通团队而言,围绕超时、高风险、反复打开和重复原因进行短会,更容易形成行动。未出现风险变化的低优先级问题,可以通过看板异步维护。
- 哪些高风险问题还没有明确负责人或缓解措施?
- 哪些缺陷的等待时间超过团队设定的响应或复查目标?
- 哪些问题重开或重复出现,暴露出测试、设计、监控或发布机制的缺口?
- 本周要做哪一项最小流程改进,谁负责,何时检查效果?
九、结尾:缺陷制度的成熟度,取决于团队如何对待坏消息
1. 让坏消息尽早出现,比让报表看起来漂亮更重要
从零搭建缺陷制度,不需要先购买复杂工具,也不需要把流程写成厚厚的手册。先保证问题有入口、分诊有人负责、风险有人判断、修复有人执行、结果有人验证;再用实际积压和复盘数据逐步增加规则。
我最看重的判断标准是:成员能不能安全、及时地报告问题,团队能不能用事实而非职位争论影响,管理者能不能看出风险卡在哪里。一个制度如果让问题更难被看见,即使字段齐全、报表漂亮,也没有真正改善质量。
2. 下一步:今天先抽十条记录,找出最值得修的一个断点
不要从写一份宏大制度开始。今天就抽取最近十条缺陷,检查它们是否有明确责任人、是否区分严重程度与优先级、是否记录验证证据、是否有无期限暂缓项。然后只选最常见的一个断点,试着用一条状态规则、一个责任约定或一个必填信息要求来解决。
缺陷管理从0到1的关键,不是把每个问题都变成完美工单,而是让每个风险都有人接住、每次取舍都能说清、每次关闭都有依据。当团队做到这一点,工具才会从记录容器变成协作基础,数据才会从统计数字变成改进决策。
常见问题解答(FAQ)
1. 缺陷管理从0到1,第一版流程应该怎么设计?
我想给团队建一套缺陷流程,但担心一开始就把字段、状态和审批做得太复杂,大家最后绕过流程私下沟通。第一版到底要覆盖哪些环节,才能既管得住问题又不拖慢修复?
第一版先跑通“发现,确认,分派,修复,验证,关闭”,不要先追求流程完整。缺陷单至少记录:标题、复现步骤、预期结果、实际结果、影响范围、环境或版本、严重程度、提交人、处理人和当前状态。提交人负责提供可复现信息,负责人负责确认和分派,开发人员负责修复并填写修复版本,验证人员负责回归;
小团队可以由同一人兼任角色,但修复者最好不要独自验证高风险问题。状态控制在待确认、待处理、处理中、待验证、已关闭、重新打开这几种即可。先用一到两个迭代观察哪些字段没人填、哪些状态经常卡住,再决定是否增加审批或自动化。
2. 项目成员的缺陷权限怎么划分,才能避免责任不清?
我不确定缺陷单是应该所有成员都能改,还是按角色限制编辑权限。我遇到过问题被改了优先级、处理人却没人知道原因的情况,想知道怎样设计权限既能追责,也不让协作变得僵硬。
权限重点不在于限制查看,而在于明确谁能改变关键决策。建议所有项目成员都能查看和评论;提交人可以补充信息、确认验证结果;项目负责人或缺陷管理员可以调整严重程度、优先级和处理人;开发人员可以更新处理状态、修复说明和修复版本;验证人员可以通过或退回。
对严重程度、优先级、处理人和关闭状态的变更保留操作记录,并要求填写变更原因,例如“影响范围由单模块扩大到全部用户”。不要把“能编辑整张单”当作协作权限的默认值,关键字段可按角色授权,其余沟通通过评论完成。
3. Bug严重程度、优先级和修复时限应该如何制定?
我发现团队常把所有问题都标成高优先级,结果真正影响交付的缺陷反而不突出。我想建立一套成员能一致使用的判断标准,也需要知道时限应该写成硬性承诺,还是作为响应目标。
把严重程度和优先级分开:严重程度描述故障后果,优先级描述团队何时处理。可用四级严重程度:S1为核心流程不可用或数据风险,S2为主要功能受阻且无替代方案,S3为局部功能异常但有绕行办法,S4为轻微显示或体验问题;优先级再结合发布节点、受影响人数和临时方案决定。
一个可启动的响应目标示例是:P1当天确认负责人和处理方案,P2一个工作日内评估,P3进入近期迭代排序,P4进入待排期池。这里的时间是团队目标,不是对外修复保证;若团队支持时段或发布节奏不同,应先按实际产能调整。
每月抽查约20条缺陷,比较成员定级是否一致,若同类问题频繁跨级,就补充案例而不是继续增加文字规则。
4. 缺陷流程上线后,怎么判断它真的改善了交付?
我担心团队最后只是在统计缺陷数量,数字看起来很完整,却没人知道修复是否更快、线上问题是否减少。我应该看哪些指标,又怎样避免指标反过来诱导成员少报问题?
不要用缺陷总数评价个人,也不要把缺陷越少直接等同于质量越好;数量会受测试覆盖、版本规模和报告习惯影响。建议按迭代观察四项:从提交到首次确认的时间、从确认到关闭的周期、逾期未处理数量、重新打开比例,并按严重程度和来源区分。
比如某迭代有40条已确认缺陷,其中8条超过团队设定的响应目标、6条关闭后重新打开,下一步应检查超时是否集中在某模块、信息不完整还是验证口径不一致,而不是催成员压低报缺陷数。每次复盘选一至两个高频原因,落实到测试用例、需求澄清或发布检查清单;指标用于发现流程瓶颈,不用于简单排名。
核心关键词
文章包含AI辅助创作:缺陷怎么做?项目成员制度设计:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513499
读者评论
我们线上问题以前也常在群里先处理,后来补记录时经常漏掉验证环境和部署版本。把“修复完成”和“验证关闭”分开确实有用,不过紧急故障先止损时,最好也明确由谁负责事后补齐时间线。
严重程度和优先级分开这点比较贴近实际。我们有些低影响问题会卡住客户验收,排期确实得单独讨论;但如果没有约定谁能调整优先级,最后还是容易变成谁催得急谁先做。
不按缺陷数量评价个人是必要的。我还想知道暂缓缺陷的复查频率怎么定:固定每个迭代看一次,还是只在影响范围、业务条件变化时重新评估?不同项目节奏可能差别挺大。
