我处理缺陷流程时,最常见的反常识现象不是“缺陷太多”,而是系统里每个缺陷都有人更新状态,版本却仍然按期发布不了:测试报告里有一批“待修复”,开发看板里有一批“处理中”,群聊里又有一批“已经改了”。这通常不是成员不负责,而是缺陷从发现、判断、修复到验证之间缺少可执行的交接规则。本文把 Bug / 缺陷问题拆成一条可检查、可度量、能按团队规模调整的全流程。
一、先讲核心结论:缺陷流程的目标不是多设状态,而是减少不确定性
1. 把流程看作一条责任链,而不是一串状态名
我判断一条缺陷流程是否有效,不先看它有多少个状态,而看每次状态变化后,下一位处理人是否知道自己要做什么。一个状态如果只改变颜色,不改变责任人、处理动作或验收条件,它大概率只是流程装饰。
完整的缺陷生命周期至少要回答六个问题:谁发现、谁确认、谁定优先级、谁修复、谁验证、谁决定关闭或重新打开。每次交接都要有明确输入和输出,否则缺陷就会停在“大家都以为别人会处理”的空档里。
核心判断是:缺陷流程的最小有效单位不是状态,而是一次带有证据、责任人和完成条件的交接。例如,“已修复”不是结论;修复人、修复版本、变更说明和验证入口齐备,才构成一个可供测试接手的交接。
2. 用四个结果衡量流程,而不是只盯关闭数量
缺陷关闭数很容易被误读。团队可以通过拆分缺陷、降低严重度或在验证前先关闭来提高数字,但这不代表产品质量变好。我更关注以下四类结果:高风险问题是否在发布前暴露、缺陷等待时间是否下降、返工是否减少,以及线上逃逸问题是否得到有效复盘。
| 观察结果 | 要回答的问题 | 不建议单独使用的替代指标 |
|---|---|---|
| 风险控制 | 发布前还有多少未解决的高风险缺陷? | 缺陷总数 |
| 流转效率 | 缺陷在哪个环节等待最久? | 平均关闭时长 |
| 修复质量 | 修复后重新打开或引发回归的比例是多少? | 已修复数量 |
| 用户影响 | 线上问题影响了哪些用户、功能和业务路径? | 内部缺陷关闭率 |
这几项指标要一起看。比如关闭时间缩短、重新打开率却大幅上升,团队可能只是把缺陷更快地推到了“已修复”,而没有提高修复质量。单一指标适合发现信号,不足以单独做绩效结论。

3. 流程优化的顺序:先减少漏项,再减少等待,最后才自动化
我通常把优化顺序排成三步。第一步让报告有足够信息、责任人明确、状态含义一致;第二步找到分诊、修复、验证中最拥堵的交接点;第三步再决定是否需要自动提醒、字段校验或版本联动。
如果缺陷描述本身不清楚,自动化只会更快地把不完整的信息推给下一个人。如果优先级没人负责,增加一个“待评审”状态也不会让评审自动发生。先把规则设计正确,再用工具固化规则,通常比先堆自动化更省成本。
二、背景和真实场景:缺陷为什么会在跨角色协作中失控
1. 从用户现象到研发任务,中间隔着多个不同的问题
用户说“提交订单失败”,并不等于研发已经拿到可修复的问题。失败可能来自特定地区、账户权限、商品状态、网络波动或某个版本的接口变化。报告人描述的是体验,测试要确认是否可复现,产品要判断业务影响,研发要找出触发条件,几个角色面对的是同一个现象的不同侧面。
因此,缺陷流转不是把一条文字从甲复制给乙,而是把信息逐步变成可验证的事实。每次交接都要尽量减少猜测:报告人补充环境,分诊人确认问题范围,研发定位代码或配置,测试验证修复结果,发布负责人判断上线风险。
2. 团队规模变化,会改变流程的主要瓶颈
小团队常见的问题是记录分散:有人在群里报问题,有人记在文档,有人只在代码评论里讨论。成员彼此熟悉,靠口头提醒暂时能运转,但人员轮换、并行项目增加或问题跨版本后,历史信息就很难找回。
较大的组织面对的往往不是“有没有记录”,而是“记录之间是否能对上”。产品需求、测试用例、缺陷单、代码变更、发布版本和线上反馈如果没有关联,团队虽然拥有很多数据,仍然无法回答某个高风险问题会影响哪些用户或版本。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,价值不只是增加一个缺陷列表,而在于能否把需求、测试、开发任务和版本信息组织成可追踪的协作链。是否适用,仍要看团队是否需要跨团队协同、权限治理和过程追溯,而不是单纯按人数选工具。
3. 一条缺陷链路中,等待比操作本身更值得分析
缺陷从进入系统到关闭,可能只需要一小时实际操作,却等待了两天才有人判断、一周才进入修复、又等了三天才安排回归。只看“修复用了多久”,会把大部分真实成本漏掉。
我建议把总时长拆成处理时间和等待时间。处理时间包括复现、分析、编码、测试;等待时间包括排队、等信息、等优先级确认、等测试环境、等发布窗口。通常,团队最先能改善的是等待时间,因为它更依赖清晰的责任和节奏,而非要求成员更快写代码。

三、常见误区:看起来更规范,实际可能让问题更难解决
1. 误区一:状态越多,管理越精细
状态过少会掩盖环节,状态过多则会让成员花时间判断“这个问题该放在哪个状态”。例如,“待分析”“分析中”“待定位”“定位中”“待开发”如果没有不同的责任或动作,实质上只是把排队拆成更多颜色。
状态设计要围绕交接节点,而不是照搬组织架构。通常保留“待分诊、待处理、处理中、待验证、已关闭、重新打开”等主要节点,再用字段记录优先级、解决版本、根因类别和验证结果,就能覆盖大部分团队的需要。
2. 误区二:把严重度和优先级当成同一个字段
严重度描述问题造成的影响,例如核心功能不可用、数据错误或视觉偏差;优先级描述团队应该何时处理。一个影响有限但临近重要发布的问题,可能需要较高优先级;一个影响严重但只在极少数旧环境出现的问题,也需要先评估影响范围和缓解方案。
如果把两个概念混成一个字段,团队就容易陷入“所有人都选最高级”的竞赛。更稳妥的做法是由报告人描述影响,分诊负责人综合用户范围、业务路径、发生频率、绕行方案和发布时间,形成处理顺序。
| 判断维度 | 回答的问题 | 常见证据 |
|---|---|---|
| 影响范围 | 多少用户、租户或业务流程受到影响? | 日志、反馈数量、受影响账户范围 |
| 业务后果 | 是否导致数据丢失、资金损失或关键操作中断? | 业务规则、交易记录、人工补救成本 |
| 发生概率 | 是否稳定复现,触发条件是否普遍? | 复现次数、环境差异、用户行为路径 |
| 缓解能力 | 是否有安全、可接受的临时绕行办法? | 替代流程、功能开关、人工处理方案 |
3. 误区三:修复人点了“已修复”,缺陷就算完成
“已修复”描述的是开发侧的动作,不是用户侧的结果。代码已经提交,不代表修复进入了测试环境;进入测试环境,也不代表原问题消失;原问题消失,更不代表相邻功能没有回归。
我会要求修复交接至少包含修复版本或构建号、变更摘要、验证建议、风险点和已知限制。若缺陷需要特定配置、数据或账户状态才能复现,这些条件必须一并提供,否则测试人员只能重新做一遍调查。
4. 误区四:所有问题都必须修复,才能关闭流程
缺陷可以被修复,也可能被确认不是缺陷、重复、无法复现、延期、按设计如此或不再适用。关键不是让每条记录都“修好”,而是每条记录都有明确结论和依据。
延期不等于删除。延期的缺陷要保留原因、影响范围、责任人、回看时间和接受风险的决策人;否则它只是从当前迭代里消失,下一次上线时又变成一场临时争论。
5. 误区五:用个人关闭数量评价工程师
缺陷数量受模块复杂度、测试覆盖、任务分配和历史问题影响。有人负责核心链路,处理的缺陷少但风险高;有人负责集中清理低影响问题,关闭数很高。直接排名会鼓励拆单、挑选简单任务,甚至降低主动报告问题的意愿。
更合理的管理方式是看团队层面的流动、质量和风险,并通过复盘识别系统性原因。个人数据可以用于协作和工作量讨论,不宜脱离问题难度、责任边界和团队上下文,直接变成价值判断。
四、专业判断逻辑:先统一入口,再设置有条件的状态流转
1. 先定义什么问题值得进入缺陷流程
不同团队会把用户反馈、需求变更、环境故障和测试发现都叫“Bug”,这会让缺陷统计失去意义。我建议至少区分产品缺陷、需求澄清、环境或数据问题、操作咨询和重复报告。入口统一不代表类型混在一起,而是让每类问题都能被分流到合适的责任链。
如果需求本身需要改变,应该关联需求或变更决策,而不是把新需求伪装成缺陷;如果问题来自环境配置,应该记录环境问题及恢复责任,不要让产品研发背上错误的缺陷数据。
2. 建立缺陷报告的最低信息标准
报告模板不应追求字段越多越好,而要覆盖复现、影响、证据和定位所需信息。对于不同产品形态,可以调整字段,但下面这些内容通常足以支持第一轮判断。
- 标题:用“对象 + 现象 + 条件”表达,例如“订单提交在优惠券过期后仍显示成功”。
- 实际结果:清楚描述发生了什么,不只写“异常”“不对”。
- 预期结果:说明依据来自需求、设计、规则或历史行为。
- 复现步骤:按顺序列出操作,并尽量提供可重复的最小步骤。
- 环境信息:版本、浏览器或设备、账号权限、关键配置及数据条件。
- 证据:截图、录屏、日志时间点、请求编号或错误提示,注意脱敏。
- 影响说明:受影响用户、业务操作、发生频率和是否存在绕行方案。
不必要求所有报告人一次填完所有字段。报告入口可以允许先提交,但要标明“信息待补充”,并将补充责任交给明确的人。信息不足的报告如果无人跟进,就会变成长期搁置的“待确认”。
3. 用条件定义状态转换,减少“随手改状态”

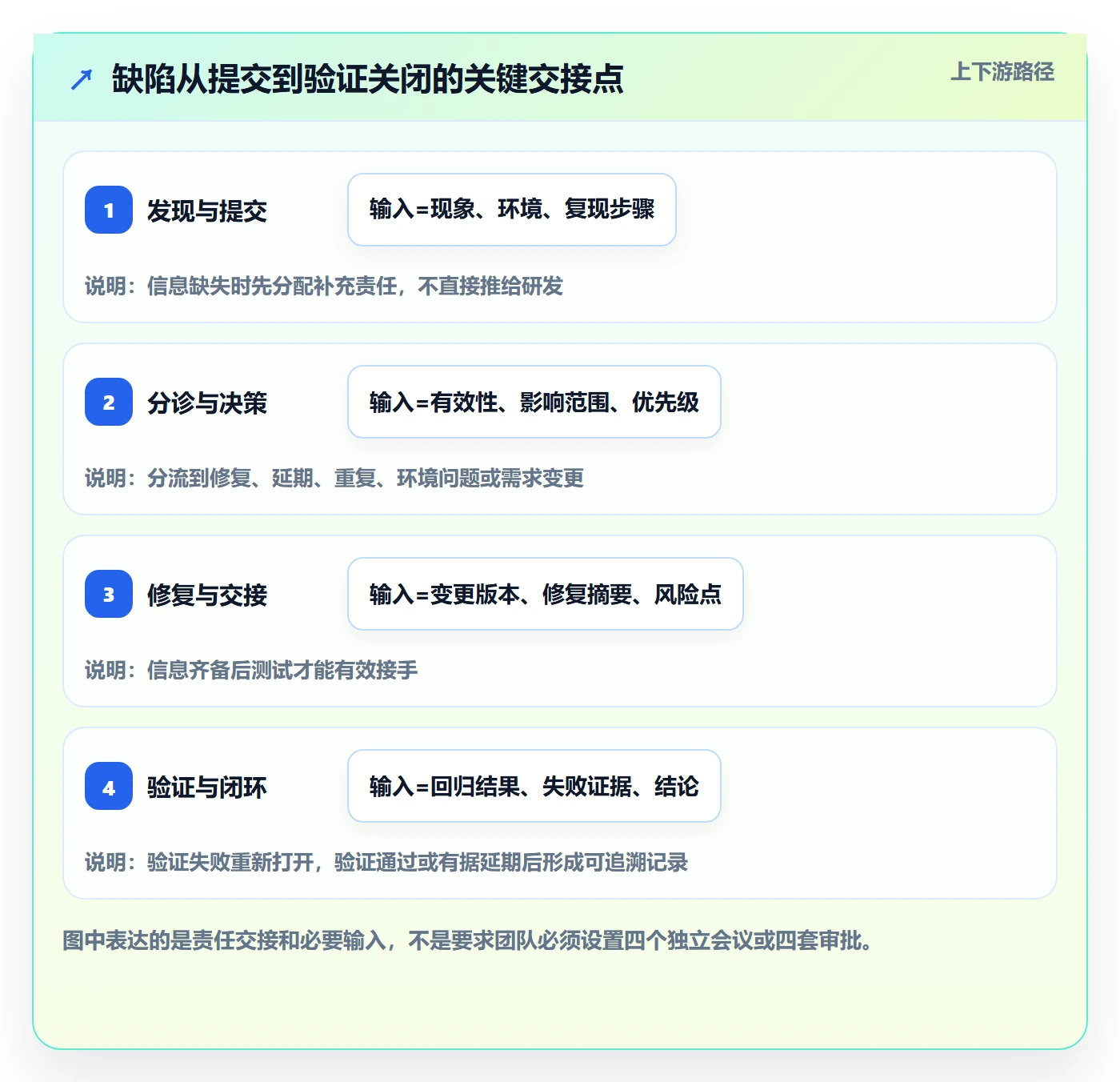

状态转换要有进入条件和退出条件。比如从“待分诊”进入“待处理”,至少要确认问题有效、责任团队明确、优先级已判断;从“处理中”进入“待验证”,要提供修复版本和变更说明;从“待验证”进入“已关闭”,要记录验证结果。
| 状态 | 主要责任人 | 进入条件 | 离开条件 |
|---|---|---|---|
| 待分诊 | 分诊负责人 | 报告已进入统一入口 | 确认类型、有效性、影响、优先级与责任团队 |
| 待处理 | 模块负责人或迭代负责人 | 问题有效,责任团队已确认 | 指定处理人、版本或计划;延期则记录决策依据 |
| 处理中 | 修复负责人 | 已领取并开始分析或修改 | 提交修复信息,说明验证范围与限制 |
| 待验证 | 测试或报告人 | 修复已进入可验证环境 | 通过则关闭;失败则重新打开并补充证据 |
| 已关闭 | 闭环责任人 | 验证通过或有可追溯的非修复结论 | 发现原问题再次出现时重新打开并关联历史记录 |
“待处理”不是一个可以无限停留的仓库。每条待处理缺陷都应该有处理决定:进入当前迭代、进入指定版本、延期到明确时间、接受风险或判定不成立。没有决策期限的待处理状态,本质上只是延迟面对优先级冲突。
4. 用分诊规则让严重问题先被看到
我通常建议团队约定固定分诊节奏,并为紧急问题保留即时通道。普通缺陷可以每天或每个工作日集中评审;可能造成数据损失、关键业务中断、安全风险或大范围用户影响的问题,则不应等到下一次例会。
分诊不是要求开会讨论每一条记录。低影响、信息完整的问题可以按规则快速归类;需要跨团队判断、存在严重度争议或涉及发布风险的问题,再进入同步讨论。这样既不让会议吞噬时间,也不让高风险问题淹没在队列里。
5. 用再打开和不修复规则保持数据可信
重新打开时,要求记录失败的验证条件、实际结果、环境和证据,避免只写“还是有问题”。如果是同一个根因在不同场景表现出来,可以关联原缺陷而不是机械地合并,以便同时保留影响范围和复现路径。
关闭为“重复”时,要关联主记录;关闭为“无法复现”时,要保留已经尝试过的环境和步骤;关闭为“按设计如此”时,要链接依据并在必要时补充产品说明。没有依据的关闭,只会把未解决的问题从看板上藏起来。

五、案例与数据观察:用一个跨团队版本迭代看流程如何改善
1. 先说明案例边界:这是用于推演的团队样本,不是行业平均值
下面用一个情景模拟说明如何诊断流程:某企业产品团队约 120 人,研发、测试、产品分属多个小组,两个版本并行推进。团队一周收到约 80 条问题记录,其中一部分是重复报告、配置差异或需求澄清。以下数字是流程推演样本,不代表对 PingCode 或任何组织的实测结论。
第一轮检查没有先要求团队“提高修复速度”,而是抽取最近四周的缺陷记录,补齐状态时间戳,并把重复、需求调整和环境问题从产品缺陷中分开。这样做的目的不是美化数据,而是先确认队列里到底有什么,再判断哪个环节值得改。
2. 先拆队列:新增量、有效量和积压量要分开看
假设四周收集了 320 条记录。初步复核后,240 条属于有效产品缺陷,32 条是重复报告,28 条属于需求澄清或变更,20 条与测试环境或数据配置相关。这一步揭示了一个常被忽略的问题:原来的“缺陷总数”把不同处理路径混为一谈。
团队随后发现,真正影响研发待办队列的不是全部 320 条,而是 240 条有效缺陷中分配到研发的部分。重复报告应关联主记录,需求变化应进入变更评估,环境问题应交给环境责任人。分类清楚以后,团队才能避免把“问题很多”误判为“开发效率低”。

3. 再拆等待:看板不只是看任务数量,也要看任务停留时间
在这个模拟样本里,抽查发现缺陷平均端到端周期为 8.4 天,其中实际分析、修复和验证合计约 3.3 天,其余时间主要花在等待分诊、等待负责人认领、等待环境和等待回归排期。实际处理并没有想象中那么慢,问题在于等待时间分散在各个交接缝隙里。
团队没有立即增加开发人手,而是安排工作日固定分诊、为每个待处理问题指定责任团队和计划时间,并设置高风险缺陷的快速通道。与此同时,测试环境不可用的缺陷不再伪装成“待验证”,而是记录环境阻塞原因和负责恢复的角色。

4. 用小范围试运行验证规则,而不是一次性全公司铺开
试运行先选一个需求边界清楚、版本节奏稳定的产品模块,连续观察两个迭代。新增规则只保留三项:报告最低信息要求、分诊时限和修复交接模板。没有同时改变绩效考核、发布流程和组织汇报,避免无法判断改善来自哪里。
情景推演中,两轮迭代后,平均分诊等待由 1.4 天降到 0.5 天,待认领问题减少;但重新打开率只由 18% 降到 15%,改善有限。这个结果说明分诊提速不等于修复质量自然提高,还要单独检查修复说明、回归范围和测试数据是否足够。

5. 复盘时把“人的疏忽”改写成可改进的系统条件
试运行中出现一条重新打开的支付问题。最初记录写的是“研发修复遗漏”,但复盘后发现,缺陷只提供了普通账户的复现步骤,测试环境中的特殊优惠配置没有写入报告;修复验证也没有覆盖该配置。问题不是某个人不认真,而是报告模板和验证范围没有要求记录配置条件。
团队于是增加了一条轻量规则:涉及金额、权限、状态流转或外部配置的缺陷,报告中必须说明关键条件;修复人需要在交接中列出建议回归路径。规则只在相关类别触发,不要求所有简单问题都提交长篇影响分析。
六、不同情况下的行动建议:团队规模、问题风险和交付节奏都要考虑
1. 小团队或初创团队:先统一入口和最小字段
如果团队不到十几人,且成员之间可以快速同步,不必一开始就建设复杂审批。先约定一个统一入口、一个分诊负责人、一套严重度定义和一个可追踪的修复版本字段,通常比增加多个状态更有效。
每天花十分钟快速看新增问题和阻塞问题即可。团队还可以允许轻量口头沟通,但关键结论必须回填到记录里。否则新成员、异地成员或后续版本维护者无法还原当时为什么延期、谁接受了风险。
2. 多团队并行:明确分诊权和跨团队转派规则
当多个团队共同维护一个产品时,最容易出现“这不是我们模块”的转派循环。此时要确定谁有权做首次归属判断、转派几次后由谁仲裁、跨团队依赖由谁协调,以及转派期间的时限如何计算。
归属暂时不清楚时,设置一个临时责任人负责收集证据和组织定位,比让问题在团队之间来回退回更稳妥。临时责任人不一定要修复缺陷,但必须确保问题不会因为边界争议而失去跟进。
3. 高风险系统:按业务影响设置响应与升级路径
对支付、身份认证、医疗、工业控制等高风险场景,不能只依赖普通缺陷队列。要将数据完整性、权限绕过、关键流程中断和安全风险纳入快速响应规则,并明确谁可以启动止损、回滚、关闭功能或通知相关负责人。
这类团队要把“修复”和“控制影响”分开。修复可能需要时间,但先限制流量、关闭相关功能或提供经过评估的绕行方案,能降低持续暴露的风险。任何临时措施都要记录适用范围、失效条件和撤销计划。
4. 线上问题与版本内缺陷:分开处理节奏,但保持关联
线上问题通常需要先评估影响和恢复服务,再进行完整根因分析;版本内缺陷则可以按迭代计划排期。两者适用不同的响应节奏,但不能变成两个互不相干的系统。线上事件如果由已有缺陷引起,应关联原记录;修复后还要同步更新预防措施和回归用例。
线上问题的复盘重点不应是追责,而是回答:为什么监控没有及时发现,为什么保护措施没有生效,哪些用户或数据受到影响,下一次如何缩短发现和恢复时间。对影响较大的事件,应由明确角色确认恢复、数据核查和用户沟通是否完成。
5. 使用项目管理平台:先确认追踪链,再决定自动化深度
如果团队使用 PingCode 或其他项目管理平台,可以先检查缺陷能否关联需求、测试用例、迭代、代码变更和发布版本,再决定是否配置自动流转、超时提醒或仪表板。平台能力应服务于团队已经确认的规则,不应反过来让团队为了填字段而填字段。
中大型组织尤其要检查权限与数据口径:谁能改优先级,谁能关闭高风险缺陷,跨项目的严重度定义是否一致,历史版本和当前版本如何区分。工具支持规模化协作,但流程责任仍由组织定义。
七、不同情况下的取舍:没有一套流程适合所有团队
1. 速度与完整性之间,采用风险分层而不是一刀切
低影响、可稳定复现的小问题,不一定需要复杂审批;涉及数据、资金、权限或核心业务的问题,则需要更多证据、验证和升级动作。让所有缺陷走同一套重流程,会拖慢低风险工作;让所有问题走快速通道,又会放大高风险遗漏。
可以把模板和验证要求按风险分层:普通问题采用最低信息集,高风险问题额外要求影响范围、缓解方案、回归范围和决策记录。规则的目标是把更多注意力放到更可能造成实际损失的地方。
2. 集中分诊与团队自治之间,按问题类型分工
集中分诊的优势是口径统一、优先级冲突容易协调;短板是可能形成瓶颈,离业务最近的人还要等待统一队列。团队自治响应更快,但不同团队可能使用不同严重度尺度,跨团队资源争夺也更难解决。
一种折中方式是集中处理跨团队、高风险和优先级争议问题,普通模块缺陷由团队负责人自治处理。集中角色负责规则和仲裁,不必成为每条缺陷的人工审批节点。
3. 强制字段与弹性补充之间,关注字段是否改变决策
如果字段不会改变分诊、修复或验证决策,就不必强制每个人填写。必填字段太多,会诱发复制粘贴和随意选择;字段太少,则会增加反复追问和复现成本。
我建议每增加一个必填字段,都先回答三个问题:它由谁提供,填错或缺失会造成什么后果,系统能否从版本、账号或环境自动获取。如果没有明确答案,先以可选字段或分类触发字段试行。
4. 追求单次关闭与保留完整历史之间,优先保证可追溯
同一问题反复出现时,合并记录可以减少看板噪声,但过度合并会抹去版本差异和用户影响。应当区分“同一根因的多个报告”与“相似表象但不同根因”:前者关联主记录并保留出现次数,后者分别记录并共享分析线索。
对于迟迟无法复现的问题,不要为了清理看板而直接删掉。可以设定观察期限和重新打开条件,例如日志再次出现、用户提供新证据或相关版本变更后重新评估。这样既控制积压,也保留未来调查入口。
5. 追求自动化与保留人工判断之间,明确自动化边界
适合自动化的通常是低歧义动作:状态超时提醒、必填字段校验、版本信息带入、重复项关联提示、修复提交与缺陷记录关联。需要业务判断的优先级、风险接受和“按设计如此”的结论,不应仅靠规则引擎代替。
自动化上线前要检查错误成本。如果错误提醒只增加噪声,成员很快会忽略;如果自动关闭高风险问题,后果可能很大。先以提醒和建议为主,观察误报、漏报和人工覆盖率,再逐步扩大自动处理范围。

八、落地与复盘:用四周建立一套能持续调整的流程
1. 第一周:盘点现状,不急着改系统
先抽取最近四到八周的问题记录,确认问题入口、状态含义、责任人、优先级、版本信息和关闭理由。抽样时至少覆盖已关闭、长期待处理、重新打开和线上发现的问题,避免只看“正常完成”的样本。
把记录按真实处理类型重新分类,并统计各阶段的等待时间。第一周的目标不是证明流程已经有问题,而是找到至少一个证据明确的瓶颈,例如无人分诊、责任团队反复转派、待验证积压或修复版本缺失。
2. 第二周:写出最小规则,选一个团队试运行
只确定当前最重要的几条规则:统一入口在哪里,谁负责分诊,什么情况走紧急通道,报告至少提供哪些信息,修复交接需要什么证据,哪些结论可以关闭。规则最好压缩成一页说明,并用真实记录演练,而不是只在会议里口头通过。
试运行范围要可控。先选择一个模块或一条产品链路,保留原有必要的发布和安全控制,不同时大改所有状态、考核方式与权限体系。这样便于观察变化,也降低一旦规则不适配时的回滚成本。
3. 第三周:检查堵点和规则副作用
每周查看四类情况:超时未分诊、高风险未指定负责人、待验证积压、重新打开或重复出现。除了数字,还要抽查记录内容,确认成员是否真的按规则交接,而不是为了通过校验而填入无意义文本。
如果分诊速度改善但报告质量下降,可能是模板没有解释清楚;如果缺陷状态更规范但等待时间不变,可能真正的瓶颈是环境或资源容量;如果关闭率上升、线上逃逸也上升,说明关闭标准过松,不能继续把关闭数量当作成功信号。
4. 第四周:依据证据决定推广、修改或撤回
试运行结束时,至少比较基线与试运行期的分诊等待、端到端周期、重新打开率、高风险按期验证率和线上逃逸情况。对于样本量很小的模块,不要把百分比变化当成定论,应结合具体缺陷案例和业务风险判断。
规则有效,可以逐步推广到相邻团队;效果不明显,就回到具体交接点分析;如果新流程导致高风险问题延迟或成员承担大量无效录入,应优先修改规则,而不是要求大家“再适应一段时间”。流程的存在是为了解决问题,不是为了证明流程本身正确。
5. 建立轻量指标面板,避免把数据变成绩效陷阱
我建议基础面板包含缺陷新增量、有效缺陷比例、当前积压、分阶段等待时间、重新打开率、高风险缺陷的处理与验证情况,以及线上逃逸问题。每项指标都要写清统计口径、时间窗口和数据来源,避免不同团队对同一名称算出不同结果。
指标首先用于定位流程,不宜直接用个人关闭数量排名。发现某模块等待时间高,要先问依赖、资源和任务拆分是否合理;发现重开率高,要看缺陷类型和验证条件;发现线上问题增加,要检查监控、发布防护和需求风险,而不是只问谁写错了代码。
九、结尾:真正成熟的缺陷流程,是让风险更早显形
1. 从“关掉多少条”转向“减少多少不确定性”
一条好的缺陷流程不会保证没有 Bug,也不应该把“缺陷为零”当成现实目标。它能做到的是:重要问题更早被发现,责任交接更少依赖口头记忆,延期与风险接受有记录,修复结果经过恰当验证,问题再次出现时能找到上下文。
因此,我最看重的不是状态图有多完整,而是团队能否用一条记录回答:发生了什么、影响谁、谁来处理、何时再看、怎样算解决、如果不修谁接受风险。能回答这些问题,流程才真正帮到了项目成员。
2. 下一步先做一件小事:抽查十条真实缺陷
如果团队准备优化流程,不必从重画全套状态图开始。先抽查十条近期记录,至少包括两条延期、一条重新打开、一条线上问题和几条正常关闭的问题,检查责任人、复现条件、处理决定、修复版本和验证结果是否完整。
把最常缺失的一项信息、最容易停滞的一个交接点和最常争论的一个判断标准写下来,先在一个小范围内试行。缺陷流程的改进,不是让每个人填写更多内容,而是让下一位成员少猜一步,让高风险问题少等一次。
常见问题解答(FAQ)
1. Bug/缺陷从发现到关闭,项目成员怎样走完一套清晰的全流程?
我在项目里经常看到,测试人员提了缺陷,开发说无法复现,过几天问题又被重复提交,最后没人说得清它到底解决没有。我想知道,怎样设计流程才能让每个人知道下一步该做什么,而不是只把缺陷状态改来改去?
可以把流程收敛为“提交,分诊,确认,修复,验证,关闭”,并为每一步明确负责人和进入条件。提交时记录环境、版本、复现步骤、预期结果、实际结果和证据;分诊由负责人判断是否为缺陷、是否重复、影响范围及优先级;确认后指定修复人和目标版本;
修复完成后由测试人员按原步骤回归,并补充相关影响范围的验证结果,通过后关闭,不通过则退回修复。比如一次登录失败问题,只有“登录不了”通常不足以复现;补充浏览器版本、账号权限、操作步骤和错误截图,能减少来回追问。流程优化的重点不是增加状态,而是让每次状态转换都有明确的交接信息。
2. Bug 优先级应该按什么标准定,才能避免所有问题都被标成紧急?
我遇到过发布前缺陷列表里一半以上都写着“高优先级”,结果开发只能凭谁催得急来处理。我不确定优先级究竟该看影响人数、业务损失还是修复难度,也想知道怎样让团队的判断更一致。
建议把“严重程度”和“处理优先级”分开:严重程度描述问题造成的影响,优先级描述团队何时处理。可用影响范围、核心流程受阻程度、是否有替代方案、发生频率和发布窗口作为判断依据。例如核心支付流程失败且没有替代路径,可定为高优先级;低频、边缘页面的样式偏差,即使修复简单,也不一定需要插队。
团队可以用四档规则并在缺陷评审时校准:阻断发布、尽快修复、排入迭代、暂缓处理。每周抽查一批缺陷的定级结果;如果高优先级长期占比过高,先检查标准是否含糊,而不是直接要求大家少报高优先级。
3. 缺陷单怎样写,才能让开发少追问、测试也能准确复验?
我提交问题时常觉得描述已经够清楚,但开发还是会问“哪个环境”“怎么复现”,修复后我也不确定应该只测原步骤还是顺手测相关功能。有没有一份不冗长、又能支撑定位和回归的缺陷记录方法?
缺陷单至少要回答六件事:在哪里发生、怎样触发、预期是什么、实际是什么、影响谁、用什么证据确认。环境应写到足以复现的粒度,例如应用版本、操作系统、浏览器或设备型号;复现步骤按编号写成可照做的动作;预期与实际结果分开描述,避免只写“功能异常”。附件要能对应具体步骤,涉及账号或客户数据时应脱敏。
复验时先重跑原始复现步骤,再检查修复涉及的相邻路径。例如修复文件上传失败,除验证原文件类型外,还应按风险检查大小限制和网络中断后的提示。若平均每单需要反复补问多轮,优先改进提交模板和示例,而不是简单要求提单人写得更长。
4. 项目成员怎样通过缺陷流程降低重复提交、久拖不决和关闭后复发?
我们的问题并不只是缺陷数量多:同一个现象会被不同成员重复提交,有些缺陷挂在待处理状态很久,还有些刚关闭就再次出现。我想知道,除了催进度,项目成员能做哪些流程调整来改善这些情况?
先把重复问题放在三个环节处理:提交时按模块、关键词和现象搜索已有记录;分诊时由固定负责人合并重复单,并把原单与主单关联;修复后记录根因和受影响版本,避免只关闭表面现象。对于久拖缺陷,应设置明确的下一步负责人和复查日期;暂不修复的记录决策理由、风险和重新评估条件,而不是长期停留在模糊状态。
可以每周查看示例数据:新增缺陷中重复单比例、从提交到首次响应的时间、超期未处理数量、关闭后重开的比例。若重开较多,常见原因是验收条件不清或回归范围不足;若首次响应慢,则要检查分诊排班和责任边界。指标用于发现流程堵点,不宜直接拿来给个人排名。
核心关键词
文章包含AI辅助创作:Bug / 缺陷问题全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513501
读者评论
我们团队以前把“已修复”当作关闭,后来常出现测试拿不到构建、也不知道重点回归哪里。把版本号和验证建议作为交接信息后,确实少了不少来回确认。
等待时间拆开看挺有用。我们原以为主要卡在开发,实际不少问题是在等分诊和测试环境;不过状态时间戳要先记准,否则数据很难说明真实瓶颈。
严重度和优先级分开是必要的,但分诊人如何判断仍需团队约定。特别是延期的问题,最好有明确的复查时间,不然记录齐全也可能只是长期搁置。
