实施团队排期表看起来排满了,项目却仍然延期,往往不是团队“不够努力”,而是评估时把工时当成了可交付能力。我更愿意先问三个问题:需求是否足够明确、关键角色是否在同一时间可用、排期里有没有给返工和支持工作留空间。资源评估流程与规范的价值,不是把每个人填满,而是让团队知道哪些承诺可信、哪些风险必须提前暴露。
资源评估流程与规范:实施团队需求排期数据分析关键指标
一、先讲核心结论:评估的是可兑现能力,不是日历空白
1. 排期的基本单位应是“角色化可用产能”
资源评估的核心不是某位成员每天有多少小时,而是某个时间窗口内,具备特定技能的团队能稳定交付多少工作。实施项目通常同时涉及项目经理、业务顾问、技术顾问、开发、测试、数据迁移和客户关键用户;把这些角色折算成一个“总人天”,会掩盖真正的瓶颈。
我建议把每个周期的可计划产能定义为:合同或团队工作日内的名义工时,减去休假、例会、内部支持、培训、跨项目协作、已确认的运维工作,再乘以经历史数据校准的有效利用系数。它不是“每个人都按百分之百投入”的理想值,而是团队在现实约束下可以承诺的上限。
资源评估应回答四件事:需求需要谁、这些人何时可用、交付不确定性有多大、出现偏差时如何调整。若评估表只写“需求名称、负责人、预计工时、开始日期、结束日期”,它记录的是计划外观,不是计划依据。
2. 先区分需求工作量、日历工期和团队产能
工作量是完成任务所需的投入量,常用人时或人天衡量;工期是任务从开始到完成经过的日历时间;产能则是一个团队在某段时间内可用于该任务的有效投入。三者有关联,却不能互相替代。一个需要 8 人天的配置任务,如果只有一位顾问每周能投入 2 天,日历工期可能远超过 4 个工作日。
因此,排期不能直接用“工作量除以人数”推算。还要考虑角色是否能并行、前置依赖是否完成、客户是否及时提供数据、环境是否可用,以及审批和验收等待时间。对外承诺日期之前,应同时检查资源负载图和关键路径,而不是只看总人天是否小于剩余工时。
3. 用少量指标构成闭环,而非堆满仪表盘
实务中,我会优先建立四类指标:输入质量、产能可用性、排期可靠性、交付结果。输入质量观察需求和估算是否成熟;产能可用性检查角色瓶颈和冲突;排期可靠性比较承诺与实际;交付结果则检验延期、返工和客户等待是否增加。指标之间要能追溯,单独看一个利用率或准时率,很容易误判。
例如,准时率上升不一定代表排期能力变好,也可能是团队把需求拆得更小、推迟了高风险事项,或通过加班暂时守住日期。只有同时观察范围变化、返工、加班和客户等待,才知道交付改善是否可持续。
| 评估层次 | 需要回答的问题 | 建议重点指标 | 常见误读 |
|---|---|---|---|
| 需求输入 | 需求能否被稳定估算 | 需求就绪率、估算变更率 | 把需求条数当作工作量 |
| 资源供给 | 关键角色何时可用 | 有效产能、角色负载率、冲突人天 | 用团队总工时掩盖稀缺技能 |
| 排期兑现 | 承诺是否可信 | 计划偏差、准时完成率、范围变更率 | 只比较计划日期与实际日期 |
| 交付质量 | 速度是否以质量和健康为代价 | 返工率、缺陷回流率、加班占比 | 把短期加班当成产能增长 |
这张表不是要求每个组织一次性建设全部指标。先选能帮助当前决策的指标,并为每个指标确定责任人、刷新频率和触发动作,通常比搭建一个看起来完整、却没人据此调整资源的仪表盘更有效。
二、背景和真实场景:为什么实施团队的排期特别容易失真
1. 实施工作不是一组彼此独立的任务
实施团队的工作常常横跨售前交接、需求澄清、方案设计、配置开发、数据准备、联调测试、培训、上线和验收。看似有明确阶段,实际却会被客户决策、外部接口、数据质量和环境权限反复打断。一个顾问的空档,不一定意味着项目可以前进;没有业务确认时,后续配置、测试和培训可能都无法启动。
这一点在 100 人以上、多个项目并行的组织里更明显。项目可能分属不同事业部,人员技能专长不同,关键顾问还要承担内部方案评审和问题升级。若资源计划只按项目汇总,很容易把同一位专家重复分配给几个项目,直到交付周才发现冲突。
2. 客户侧投入也是实施资源的一部分
排期表通常把内部人员列得很细,却把客户侧投入写成“客户配合”。实际上,业务负责人、数据管理员、系统管理员、审批人和最终用户的可用时间,会直接影响关键路径。客户迟交数据可能让顾问暂时无法继续,随后再用“项目组资源不足”解释延期,既不准确,也不利于制定补救动作。
我会把客户依赖拆成可验证的交付物,例如“某日期前确认字段映射”“某日期前开放测试环境”“某日期前提供脱敏样本”。每项都要有责任角色、需要的工作量估计、最迟日期和影响范围。否则,资源计划只覆盖一半的交付系统。
3. 预测窗口越长,估算的不确定性越大
未来两周的人员安排通常比较具体,未来两个月的项目计划则会被需求变更、请假、客户决策和故障支持影响。把远期日期写得很精确,并不会增加预测准确性,只会制造一种确定性错觉。更稳妥的做法是区分承诺窗口、预测窗口和机会窗口:近期开工事项给出明确人员和日期,远期事项提供区间与假设,尚未满足条件的事项只保留候选容量。
我通常把四周作为滚动计划的重点窗口,但这不是普遍标准。新项目多、需求变化大的团队可以缩短到两周;交付流程稳定、变更较少的团队可以扩展到六至八周。关键是明确哪些日期属于承诺、哪些只是预测,并按固定节奏更新。
下图为一个用于说明排期误差随预测距离变化的情景模拟,不代表行业基准。它提醒管理者:远期计划应采用区间和条件,不宜与近期承诺使用相同精度。

4. 计划失真往往来自输入和协作机制,而非个人估算能力
如果不同项目的估算口径不一致,有人把会议、沟通和验收算进去,有人只估配置时间,那么计划偏差就不能简单归咎于“估算不准”。如果需求审批后没有版本记录,团队也无法判断偏差来自低估、范围增长,还是外部等待。资源评估要先治理口径,再讨论谁估得准。
ISO 21502:2020 提供了项目管理指导框架,可用于理解项目治理和交付管理的通用原则;但它并未替每个组织规定适用的估算系数、利用率阈值或实施角色标准。组织需要根据自己的历史记录和交付模式形成内部基准,不能把建议值包装成国际标准。
三、常见误区:看似精确的数字,可能让决策更差
1. 把百分之百利用率当成高效
把每个人的日历填满,表面上提升了资源利用率,实际却取消了应对突发问题和需求澄清的缓冲。实施工作中,突发故障、客户会议、方案评审和现场支持并不罕见。没有缓冲的计划会把所有小偏差都变成延期,管理者随后又以加班补缺口,长期看反而增加返工和人员疲劳。
对知识工作而言,日历占用率也不等于有效产出。连续会议可能让顾问全天“有安排”,却无法完成需要完整注意力的配置和分析。评估时应把会议占用和可专注工作时间分开观察,而不是只按工时总量判断负载。
2. 把人天当成可任意互换的通用单位
两个项目各需 10 人天,并不意味着它们可以交换。一个需要数据迁移专家,另一个需要业务流程顾问;即使工时相同,人员也未必能互换。新成员的熟悉周期、领域经验、客户沟通能力和权限范围都会影响有效产能。角色粒度至少应区分那些会限制关键路径的稀缺技能。
如果组织角色目录过细,维护成本会很高;过粗,又会把技能瓶颈平均掉。我的判断原则是:当某项技能的供给不足会改变项目优先级、开工日期或交付路径时,就值得单独作为资源类别管理。
3. 用历史平均值直接预测所有新项目
平均值容易计算,却容易掩盖分布差异。一个项目的配置周期可能很短,另一个项目因为数据清洗、接口联调和多轮审批而大幅延长。直接用总体平均值估算新需求,会让复杂项目显得过于乐观,也让简单项目显得过于保守。
更可行的做法是先按相似条件分组,例如实施范围、集成数量、数据迁移复杂度、客户决策链长度和定制比例。样本不足时,给出区间和置信等级,不要伪装成精确预测。完成足够多的同类项目后,再逐步校准基准。
4. 把“需求已登记”误认为“需求可排期”
需求登记只说明有人提出了工作,不说明目标、验收条件和依赖已经清楚。估算前至少应知道需求的业务目标、验收口径、影响系统、主要参与角色和外部依赖。信息不完整时,可以做粗估,但必须标记不确定性,避免粗估值直接进入承诺计划。
我会把需求状态分成待澄清、可估算、可排期和已承诺。状态变化应有明确条件,而不是由项目经理凭感觉推进。这样既允许业务尽早获得方向性判断,也避免方向性数字被误读为正式日期。
5. 用准时完成率掩盖范围缩减和质量代价
若一个需求原计划包含数据迁移、接口联调和用户培训,最后只完成核心配置,也不能简单记为“按期完成”。同样,靠加班压缩测试、把缺陷推到上线后处理,短期可能守住日期,长期却提高支持成本。准时率应与范围完成率、验收通过情况和返工情况结合解释。
| 表面指标 | 可能的误读 | 需要配套观察 |
|---|---|---|
| 资源利用率高 | 团队效率好 | 加班占比、临时插单、等待时间、返工率 |
| 项目准时率高 | 估算和排期准确 | 范围完成率、延期后移工作、验收质量 |
| 人天偏差小 | 需求管理成熟 | 需求变更率、估算口径一致性、客户等待 |
| 团队总产能充足 | 新项目可以立即启动 | 稀缺角色负载、关键路径、同一人员冲突 |
6. 把工具里的日期当成事实
排期工具只能呈现输入和规则,不能自动补齐缺失的业务判断。某项目管理平台可以帮助统一需求、人员、工时和里程碑视图,但如果团队没有定义估算口径、状态转换和变更记录,工具只会更快地复制错误。选型时要先明确决策流程,再评估系统是否能支持跨项目负载、版本追踪和权限治理。
四、专业判断逻辑:从需求进入到资源承诺的评估流程
1. 第一步:确定评估边界和计划粒度
先明确评估的是单个需求、项目阶段,还是整个项目组合。单项需求适合讨论任务工作量和所需技能;项目阶段需要加入依赖、客户投入和验收;组合层面则要检查多个项目对稀缺角色的竞争。评估边界不同,指标口径也不能混在一起。
同时确定时间粒度。对高频变化团队,可以按周管理产能、按日检查关键活动;稳定项目组合可以按两周或月度滚动。粒度太粗会错过冲突,太细则增加维护成本。一般应让粒度与组织的决策节奏一致,而不是为了看起来精细而记录每个小时。
2. 第二步:设定需求就绪门槛
我建议设置一张轻量的就绪检查表,至少覆盖业务目标、范围边界、验收条件、关键依赖、客户责任人、数据和环境准备情况。每项可用“已确认、部分确认、未确认”标识,并注明证据或负责人。未达到门槛的需求可以估算范围区间,但不进入正式资源承诺。
- 业务目标:说明要改变什么业务结果,而非只写功能名称。
- 范围边界:标记本次包含和不包含的工作,防止估算对象漂移。
- 验收条件:明确谁在什么场景下确认完成。
- 依赖条件:列出客户、供应商、基础设施和其他团队的前置交付。
- 实施约束:记录窗口期、权限、数据合规、环境和地域限制。
就绪门槛不是为了拖慢业务,而是把不确定性显性化。若业务需要快速得到成本方向,可以给出低、中、高三档估算,并说明哪些信息补齐后才能收敛区间。
3. 第三步:拆分工作包并标注角色
把需求拆到能够估算、安排负责人和验收的工作包,不必拆成过多琐碎工单。一个工作包通常应有明确交付物、主要责任角色、前置条件、验收方式和预计投入。若同一工作包横跨多个专业,至少应分别估算关键角色投入,避免只填一个总数。
实施项目常见工作包包括调研与方案、基础配置、定制开发、数据迁移、接口联调、测试整改、培训上线和验收支持。组织可以根据业务类型调整分类,但要长期保持口径稳定,才能比较不同项目的估算与实际。
4. 第四步:分别估算投入量与等待时间
工作量估算应记录实际执行需要的角色投入;等待时间则记录审批、环境准备、数据提供和客户确认等非连续时间。两者都影响工期,但应分开。若把等待时间折算成人天,会夸大内部投入;若完全忽略等待,又会把交付日期估得过早。
估算方法可以从类比估算开始:找到范围和约束相近的历史工作包,调整复杂度差异。对于重复性高的工作,可以建立参数化模型;对于创新性强或依赖不明的事项,可以用区间估算并安排短周期验证。不同成熟度使用不同精度,比强迫所有人给出单点数字更可靠。
5. 第五步:计算有效产能并识别瓶颈
一个可落地的月度产能公式是:有效产能等于名义工作日乘以每日工作时长,减去已知非项目时间,再乘以有效工作系数。系数应来自本组织的数据观察,而非照搬外部“标准”。例如,团队若长期承担较多支持和售前协作,计划可用比例自然低于专职交付团队。
更重要的是按角色计算,而不是先汇总再平均。某月团队有 500 人天总可用量,不代表有足够的 500 人天去完成工作;如果数据迁移专家只有 18 人天,而已确认需求需要 27 人天,瓶颈就已经形成。此时新增普通顾问不一定解决问题。
角色负载率可定义为已承诺工作量除以角色有效产能。组织可设置内部观察区间,例如低于 70% 表示仍有安排空间,70% 至 85% 进入正常规划区,超过 85% 需要检查插单和突发任务风险。这些是管理建议区间,不是行业统一阈值;实际边界应由本组织的波动和支持负担校准。
6. 第六步:做情景分析,而不只提交单一路线图
至少准备基准、乐观和压力三种情景。基准情景按当前已知依赖排期;乐观情景明确需要哪些客户条件提前满足;压力情景则模拟关键角色缺席、接口延期或需求增加时的影响。情景分析不是为了增加表格,而是让管理者知道资源选择会带来什么取舍。
当三个情景的日期差异很大,通常说明不确定性尚未收敛。此时应优先安排验证工作,例如拿到样本数据、跑通关键接口或完成一次客户决策会,而不是把最乐观日期写进承诺表。
7. 第七步:评审、承诺、变更并复盘
资源评审不应是项目经理单方面报日期。项目负责人、资源管理者、专业负责人和必要的客户接口人,应共同确认需求范围、资源冲突、依赖和风险。承诺后发生变更,必须保留变更前后范围、投入估算、日期和原因,才能区分原始估算误差与新增工作。
- 每周更新未来两至四周的人员冲突和依赖状态。
- 每月复核中期预测,更新需求成熟度、角色产能和风险假设。
- 每个项目阶段结束后复盘估算、等待、返工和范围变化。
- 每季度调整估算基准和角色供给,不用单个项目的偶然偏差改写规则。

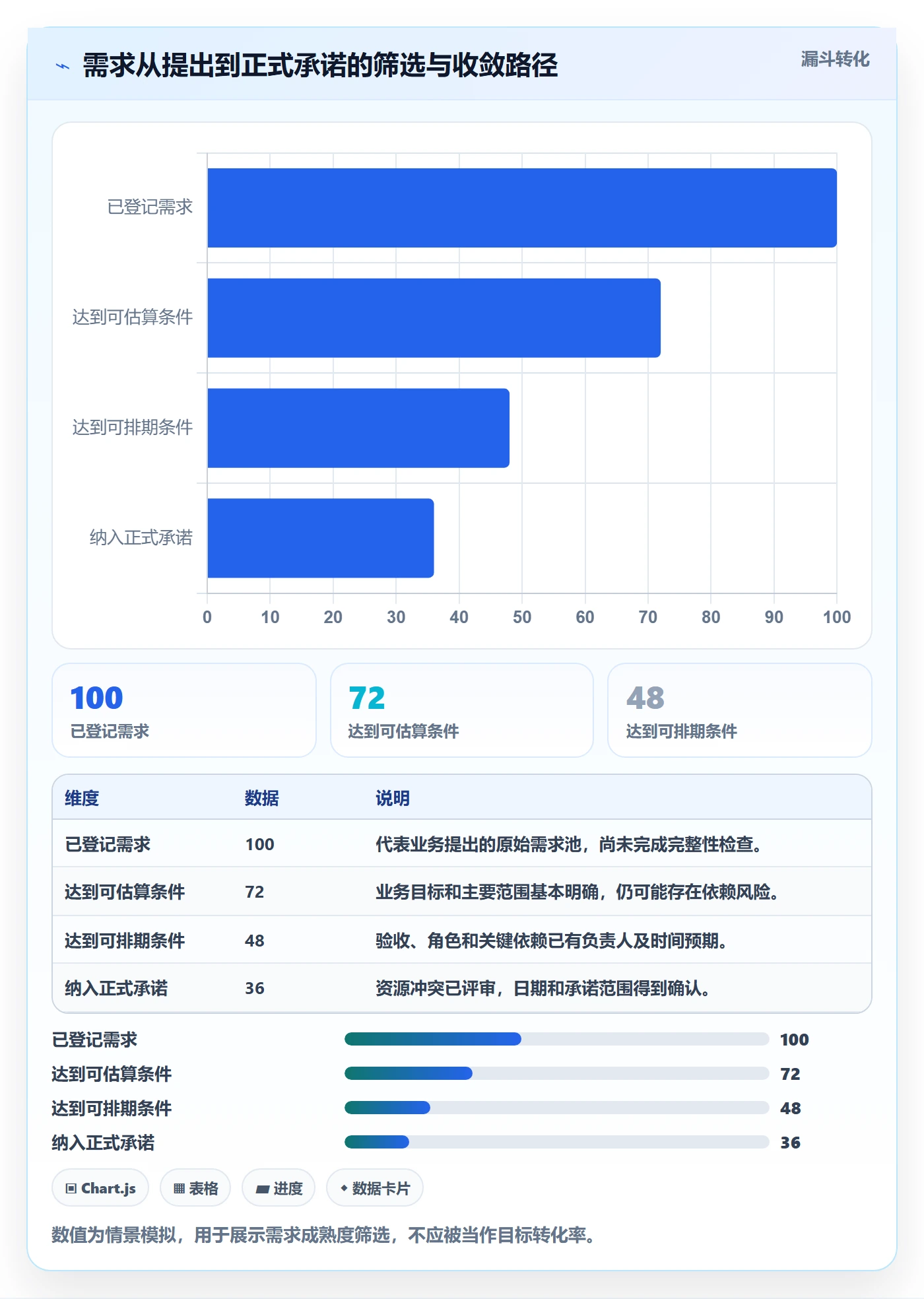

以下流程图数据用来展示一项需求从登记到承诺的典型转化漏斗,属于示意情景,不是行业平均值。它的重点是让团队看到:需求条数逐步减少并非坏事,关键是未进入承诺的事项有清晰原因和下一步。

五、关键指标与口径:让数字能被复算、解释和行动
1. 需求输入质量指标
需求就绪率可定义为满足组织就绪标准的需求数除以进入评估的需求数。它帮助团队判断排期池里有多少工作已经具备估算条件。计算时要固定统计对象和时间窗口,不能把已取消需求随意移出分母来美化结果。
估算变更率可以按承诺前后估算变化的人天除以初始估算人天计算,也可以统计变更幅度超过阈值的工作包占比。前一种适合观察总体影响,后一种适合识别高波动需求。变更必须分为范围变化、信息补齐、执行效率差异和外部依赖变化,否则指标不能指导改进。
2. 产能和资源冲突指标
有效产能是扣除已知非交付活动后,某角色在特定周期可以投入的工时或人天。口径必须说明是否包含售前、内部支持、培训、休假和团队会议。团队若使用多个系统登记工时,应明确数据源优先级,避免同一活动被重复扣减。
角色负载率等于某角色已承诺工作量除以同期有效产能。它用于发现瓶颈,不宜作为个人绩效分数。若把负载率直接绑定个人考核,成员可能倾向于报高估算、拒绝支持协作,或把必要的缓冲隐藏起来。
冲突人天是同一角色在同一时段被重复承诺的工作量。统计时要把“计划重叠但可错峰”的情况与“关键路径上必须同时投入”的冲突区分开。后一种冲突对日期更敏感,应该优先处理。
3. 排期可靠性指标
计划偏差可以用实际完成日期减去基线计划日期计算,也可以用实际投入减去基线估算计算。日期偏差和工作量偏差是两种不同问题:前者可能来自等待和依赖,后者可能来自估算或范围变化。不要把它们合成一个无法解释的总分。
准时完成率适合观察项目组合趋势,但需要明确定义“完成”:是开发完成、内部验收完成,还是客户签字验收。若不同项目使用不同节点,汇总结果就不具备可比性。建议同时列出按期、延期、提前和范围调整项目数,并说明统计口径。
计划稳定度可以衡量滚动周期内计划变动的工作包比例,或统计承诺日期被调整的次数。计划稳定度低不一定代表管理差,也可能是业务变化剧烈;管理层应追问变更原因和可控性,而非要求团队冻结一切变化。
4. 质量、健康和客户依赖指标
返工率可按返工投入除以总交付投入计算,或统计验收后需要重新处理的工作包占比。两种口径应选其一作为主指标,另一种作为补充。返工原因可进一步分成需求理解、配置错误、数据问题、环境问题和验收口径变化。
客户等待天数记录内部团队已提交请求、但因客户或外部方未完成动作而暂停的日历天数。它能帮助项目团队解释日期偏差,也能支持客户协同改进。统计时要有开始、结束状态和证据,不宜仅凭事后回忆估算。
加班占比可观察异常投入是否被长期用来兜底。低加班不必然代表健康,高加班也可能是上线窗口的短期峰值;应结合持续时间、项目阶段和返工情况解释。若加班连续多个周期偏高,排期和资源供给机制都需要复核。
| 指标 | 计算口径示例 | 建议更新频率 | 触发后的动作 |
|---|---|---|---|
| 需求就绪率 | 满足就绪条件的需求数 ÷ 评估池需求数 | 每周 | 安排澄清,暂缓正式承诺 |
| 角色负载率 | 角色已承诺人天 ÷ 角色有效产能 | 每周 | 错峰、替补、调整优先级或外部补位 |
| 冲突人天 | 同一角色同期重复承诺的人天合计 | 每周 | 由资源负责人裁决优先级和责任归属 |
| 计划偏差 | 实际日期或实际投入与基线的差值 | 阶段结束 | 按原因分类,修正估算或依赖假设 |
| 返工率 | 返工投入 ÷ 总交付投入 | 月度或阶段结束 | 定位需求、设计、数据或验收缺口 |
| 客户等待天数 | 外部等待状态持续的日历天数 | 每周 | 升级依赖、调整路径或重排人员 |
5. 指标阈值应该从本组织的分布中长出来
若团队没有历史数据,不要立即规定“偏差不得超过百分之十”或“利用率必须达到百分之九十”。先连续记录数个交付周期,按项目类型和角色分组,观察中位数、上下四分位数和极端值。中位数通常比平均数更不容易被少数异常项目拉偏,分布区间则能告诉管理者不确定性有多大。
样本尚少时,可以先使用明确标注的建议基准,并把它当作讨论起点。随着样本增长,定期复核阈值。不要为了达标而改变记录口径,否则仪表盘变漂亮了,团队决策却离真实更远。
六、具体案例:一个 12 周实施组合如何暴露隐藏瓶颈
1. 案例边界与假设
以下是依据常见实施协作模式构造的情景案例,不是某家企业的真实经营数据。团队有 24 名交付成员,服务 6 个并行项目,主要角色包括项目经理、业务顾问、技术顾问、开发和测试。团队原先按项目申报人天,资源负责人每两周手工汇总一次。
评估时发现,计划表中的“总可用人天”看起来足够,但三个项目在同一周都需要数据迁移专家,且客户数据样本迟交导致顾问工作反复暂停。团队原先把延期归因为开发资源不足,进一步拆分后才发现,真正的瓶颈是稀缺角色冲突和外部依赖等待。
2. 把项目总量拆成角色负载后,问题才变得可见
假设某周团队名义产能为 120 人天,扣除休假、支持和固定协作后,有效产能约 88 人天。单看总量,工作需求 82 人天似乎可以承接。但按角色拆分,业务顾问需求 25 人天、可用 30 人天;技术顾问需求 24 人天、可用 27 人天;数据迁移专家需求 18 人天、可用 12 人天;测试需求 15 人天、可用 19 人天。
总量尚有 6 人天余量,数据迁移角色却短缺 6 人天。若直接接受所有日期,顾问可能等待数据,测试也会被挤到后段。资源评审因此把一个项目的数据迁移提前一周完成,另一个项目采用经过评审的替代路径,第三个项目则在客户数据条件满足后再确认开工。
3. 记录等待与返工,避免把外部原因算成内部低效
团队接下来对 12 周工作包记录了基线投入、实际投入、客户等待、范围变更和返工原因。情景观察中,数据准备相关工作包的内部投入偏差并不高,但由于客户样本和字段解释迟到,日历工期明显拉长。若只看工期,容易误判为顾问估算能力差;加入等待口径后,复盘方向就变成客户依赖管理和前置验证。
同时,团队把需求变更从估算偏差中单独剥离。某需求因验收条件后来新增了两项场景,新增工作不再记作原估算失误,而是进入范围变更记录。这样既不替团队掩盖真实偏差,也不把业务变化错误地算作执行低效。
4. 情景数据展示的是机制效果,不是工具的营销承诺
下表中的前后差异是假设团队经过一轮流程调整后形成的模拟观察,用来说明应当比较哪些结果。实际组织在上线类似流程时,效果会受到项目组合、客户协作和样本质量影响,不能把这些数字直接当成目标或保证。

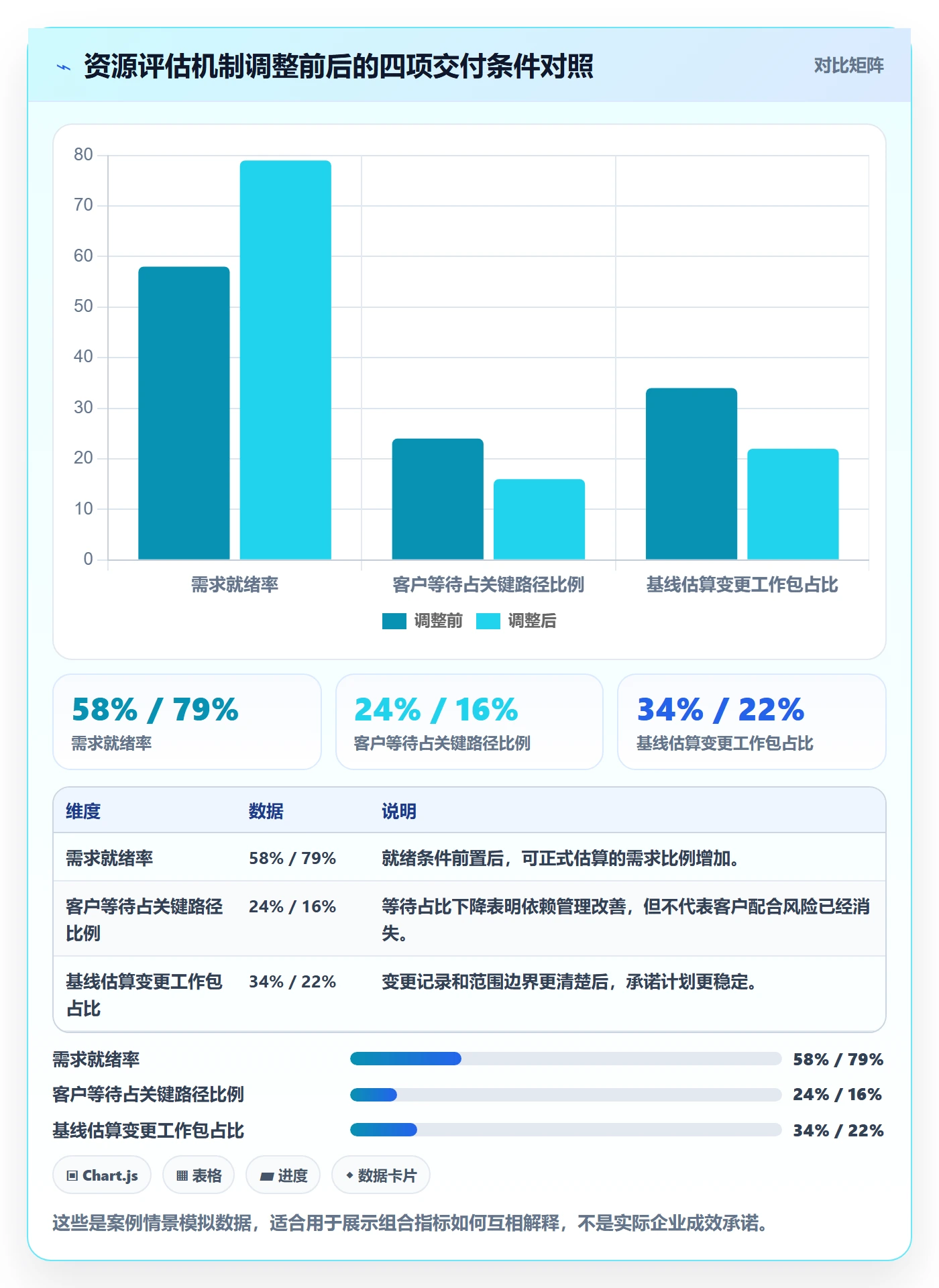

| 观察项 | 调整前情景 | 调整后情景 | 解释 |
|---|---|---|---|
| 角色冲突人天 | 每两周 21 人天 | 每两周 9 人天 | 提前检查稀缺角色后,冲突被移出承诺窗口 |
| 需求就绪率 | 58% | 79% | 把澄清和正式承诺分开,未成熟需求不再直接进入排期 |
| 客户等待占关键路径比例 | 24% | 16% | 依赖项有责任人和最迟日期后,等待仍存在但更早暴露 |
| 基线估算变更工作包占比 | 34% | 22% | 范围与估算版本分开管理后,变更原因更容易识别 |
这组模拟结果的重点不是“改善了多少”,而是指标之间的解释关系。需求就绪率上升,可能降低临时改期;冲突人天减少,可能让关键角色更早投入;客户等待比例下降,则说明协同机制有变化。要验证因果关系,还需观察更长周期,并排除项目难度变化、人员更替等影响。

5. 若把案例放进管理工具,先配置口径再追求自动化
在多项目组织中,像 PingCode 这类面向团队协作与研发管理的工具,可以作为需求、任务、版本和交付过程的承载环境之一。对 100 人以上组织而言,真正的难点往往不在增加一个排期页面,而在项目、角色、状态和工时数据能否使用一致口径。是否适合某团队,应通过流程适配、权限、集成和数据治理评估,而不是仅看功能清单。
实施前,我会先选一个业务单元或一组相似项目做试点,保留原有排期作为对照,定义状态字段、角色目录、基线版本和变更原因。若试点团队还没有统一“已完成”的定义,先不要上线复杂的自动报表;先把状态转换和数据责任人定下来,否则自动汇总只会更快地产生争议。
七、不同情况下的行动建议:先解决最影响决策的那一层
1. 项目少、团队小:轻量表格也能建立纪律
少于三个并行项目、角色相对稳定时,不一定需要复杂资源系统。用一张共享表维护工作包、角色、估算区间、责任人、依赖、计划窗口和状态即可。每周进行一次 30 分钟冲突评审,重点看未来两周的承诺和未来四周的风险。
表格必须有版本和责任人。任何日期调整都记录原因,不能让成员在多个副本里各自维护。若同一个角色开始频繁被重复分配、更新表格耗时超过评审本身,才考虑升级到支持跨项目视图和审计记录的工具。
2. 项目并行多、关键角色共享:先做角色产能台账
当多个项目争用相同专家,首先建立角色级产能台账,不必一开始就细化到个人每小时。按周记录有效产能、已承诺需求、支持工作和休假,再标出关键路径上的冲突。资源负责人需要有明确的优先级裁决机制,否则台账只能显示冲突,不能解决冲突。
如果组织有多个交付单元,可以先统一角色定义和时间口径,再逐步统一计划数据。强行一次性标准化所有业务类型,容易遭遇大量例外;分阶段推进并保留合理差异,通常更可持续。
3. 需求变化快:把预测和承诺分层
敏捷或高变化场景中,固定数月不动的资源计划通常不现实。建议把近期执行计划与中期容量预测分开:近期事项锁定目标、负责人和验收;中期事项提供范围区间与可用容量;未澄清事项不占用确定的人天,只记录潜在角色需求。
变更发生时,要同步看范围、日期、质量和资源四个维度。业务可以选择增加资源、减少范围、延后日期或接受更高风险,但不能默认团队通过加班吸收所有变化。选择应由有权限的决策者确认,并写入变更记录。
4. 客户依赖复杂:把客户投入纳入计划治理
客户提供数据、确认流程、开放权限或安排用户测试时,设置具体交付日期和责任角色。对关键路径依赖,提前约定未按时完成时的处理选项,例如顺延日期、切换模拟数据、调整交付范围或升级项目治理。这样做不是把责任推给客户,而是让交付双方看见共同依赖。
若客户等待持续偏高,先分析请求是否过于笼统、责任人是否有决策权、等待事项是否缺乏升级路径。仅仅增加内部人员通常不能缩短客户审批时间,反而可能增加无效等待成本。
5. 组织刚开始积累数据:把“可解释”放在“全面”之前
数据稀少时,先确保每个工作包有基线、实际投入、完成定义和变更原因。第一阶段宁可只跟踪六到八个关键指标,也不要一次上线几十个口径不清的数字。管理者应把初期数据视为学习样本,而非立即用于个人排名和绩效处罚。
积累到足够样本后,再按项目类型、复杂度和角色拆分。若某类项目只有三四个样本,就应以区间和案例解释,不要给出看似精确的平均值。统计结论必须附上时间范围、样本数和排除条件。
八、不同情况下的取舍:没有一种资源策略适合所有团队
1. 高利用率与应急缓冲之间的取舍
在稳定、重复性强的工作中,较高利用率可能提升资源使用效率;在上线密集、需求波动大或故障支持频繁的团队中,保留缓冲往往更有价值。缓冲不是闲置,而是对不确定性的保险。如何取值,应看突发工作频率、恢复成本和客户承诺影响。
如果管理层要求所有成员始终满负荷,团队就需要诚实呈现由此产生的后果:插单必须挤掉既有工作,关键角色缺席会造成连锁延期,紧急问题会推高加班和返工。把取舍摆出来,通常比争论一个统一利用率数字更有效。
2. 专家集中调度与项目团队稳定之间的取舍
把稀缺专家集中调度,有利于避免多项目重复占用,也便于统一质量;但专家频繁切换项目会造成上下文损耗,影响团队连续性。若任务需要长期深入业务,保持项目团队稳定可能更划算;若任务短、专业性高且可标准化,集中服务模式更容易发挥作用。
评估时不能只比较专家“做了多少人天”,还要统计切换次数、等待时间、咨询返工和知识沉淀。必要时可以采用核心团队加共享专家的混合模式,为共享专家设定固定服务窗口,减少临时打断。
3. 精细工时记录与一线负担之间的取舍
精细记录有助于估算校准和成本分析,但每个任务都要求成员逐小时填报,会造成明显行政负担和数据噪声。记录粒度应服务决策:如果只需识别角色瓶颈,按半天或工作包记录可能足够;若项目合同按成本核算,则需要更细的可审计口径。
可以通过抽样和阶段性复核判断记录质量,而不是把所有精力都花在追求细粒度。成员若无法在几分钟内理解填报规则,说明分类设计可能太复杂,需要先简化。
4. 固定估算基准与现场判断之间的取舍
标准基准有助于跨项目比较和快速报价,但不能代替专业判断。客户成熟度、数据质量、定制深度和集成复杂度差异较大时,直接套用平均人天会产生系统性偏差。基准应作为起点,偏离基准时要求说明因素,而不是禁止偏离。
另一方面,完全依靠个人经验也难以规模化,人员离职后知识容易流失。更好的平衡是保留历史参照、估算假设和实际偏差,让估算者能解释调整原因,复盘者能根据新证据修正规则。
5. 工具自动化与流程弹性之间的取舍
自动排期适合规则清晰、依赖明确、工作包相对标准化的场景;遇到跨团队决策、客户窗口和复杂优先级冲突时,自动化结果必须由人审核。把所有决策交给系统,容易把隐含假设藏在算法和字段配置里。
评估管理工具时,重点确认数据能否导出、历史基线是否保留、权限是否匹配组织边界、跨项目负载是否可见、变更是否可追踪,以及用户能否理解报表口径。工具对流程的适配度,比界面上的图表数量更重要。
九、结尾:让排期成为可检验的承诺系统
1. 用一轮短周期建立自己的基线
下一步不必先采购工具或重写全部制度。选择一组相似项目,连续记录四至六周的需求就绪状态、角色有效产能、承诺工作量、客户等待、范围变化和实际结果。每周用这些记录解决一次真实冲突,每个阶段结束后复盘一次估算偏差。
在试点结束时,回答三个问题:哪类需求最容易在估算后变化;哪个角色反复成为瓶颈;哪些等待或返工本可通过前置条件避免。答案应转化为需求门槛、资源规则或客户协同动作,而不是停留在汇报材料里。
2. 最重要的判断:不要让精确数字替代诚实的不确定性
资源评估流程的成熟,不是把远期计划写得越来越精确,而是能够区分事实、假设和承诺;知道一个日期依赖什么条件;发生变化时知道谁有权做取舍。人天只是输入,真正要管理的是技能供给、等待、依赖和风险的组合。
一份可信的排期,不保证永不变化;它保证每个承诺都有依据,每次变化有记录,每个瓶颈能提前暴露,每项取舍有人负责。从一张角色产能表和一套统一口径开始,往往比先追求全自动化更快建立团队真正需要的预测能力。
常见问题解答(FAQ)
1. 实施团队做资源评估时,怎样算出真正可排期的产能?
我在排实施计划时,经常看到团队人数不少,但项目还是一再延期。我想知道,应该怎么把会议、支持工单和休假等占用算进去,而不是直接用人数乘工作日?
不要把团队总工时当成可交付产能。可以按人逐周计算:可排期工时=工作日工时-休假-固定会议-值班支持,再乘以可投入项目的比例。例如,5人团队一周名义工时为200小时,扣除休假8小时、会议与内部事务30小时、支持工作42小时后,剩余120小时;
如果团队还要保留15%的应急空间,可承诺的排期约为102小时。这里的关键不是算得多精细,而是把非项目占用显性化,并用最近4至6周的实际工时校准。若团队长期按200小时排任务,计划看起来饱满,实际却是在透支尚未发生的加班。
2. 需求很多时,实施团队应该依据什么顺序排期?
我手头的项目需求都有人催,有的影响上线,有的只是体验优化,单靠谁催得急来排很容易引发争议。我想找一套能解释优先级、也能处理紧急插单的规则。
先设准入条件,再比较优先级。可以先核实需求是否有明确负责人、验收标准、依赖项和目标日期;信息不全的需求先进入待澄清区,不占用承诺产能。通过准入后,可用影响范围、业务损失或收益、时间约束、实施成本四项评分,例如每项按1至5分打分,并给影响和时间约束更高权重。
评分不是自动决策器:涉及合规、生产故障或已承诺上线窗口的事项应单列为强制优先级,并记录挤占了哪个原计划任务。每周评审时公布排序理由和被延后的事项,比只公布一张任务清单更能减少反复争论。
3. 实施任务工期总是估不准,排期时要不要统一加缓冲?
我曾经按负责人给出的理想工期排计划,结果接口联调、客户确认和环境准备一叠加,日期就不断往后推。我不确定该给每项任务都加固定比例,还是把缓冲集中管理。
不建议对所有任务机械加同一个百分比,因为编码、数据迁移和客户验收的误差来源不同。可把工作拆成可验收的任务,并同时记录估算工时、实际工时、等待时间和返工时间;例如连续两个月发现数据迁移任务实际耗时中位数是估算值的1.4倍,就应调整这类任务的估算依据,而不是给整个团队统一加40%。
对未知依赖较多的阶段,可在里程碑层面设置缓冲,并由项目负责人统一管理,避免每个人各自藏一段不可见余量。排期时还要区分“投入工时”和“日历时长”:客户确认可能只需团队1小时处理,却会让日历进度等待3天。
4. 用哪些指标判断资源排期是否健康,而不是只看任务完成率?
我看到过任务完成率很高,但关键里程碑仍然延期的情况;也见过团队看起来很忙,实际大量时间花在等待和返工上。我想知道哪些指标能帮助我尽早发现计划失真,又该多久复盘一次?
至少同时看承诺兑现率、计划偏差、在制任务数、等待时间和返工占比。比如承诺兑现率可按期完成的承诺任务数除以周期开始时承诺的任务数计算;若连续3个周期低于80%,应检查估算、插单和依赖管理,而不是简单要求团队提速。
资源负荷可按已承诺工时除以可排期工时计算,长期超过85%通常意味着几乎没有空间吸收故障和需求变化,但具体阈值要结合支持工作波动校准。建议每周看插单与阻塞,每个迭代或月度看兑现率和偏差,并保留周期开始时的计划快照;否则事后改过的排期会掩盖原计划到底错在哪里。
核心关键词
文章包含AI辅助创作:资源评估流程与规范:实施团队需求排期数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505720
读者评论
我们以前排期也只算实施人员工时,客户侧的数据准备和审批经常没写进计划,最后都变成等待。把客户依赖设成有责任人和截止日期后,延期原因清楚了不少,但客户能否按时配合仍然很难提前判断。
角色负载比团队总人天更有参考价值,尤其是数据迁移和接口经验集中在少数人身上时。不过角色拆得太细后,维护表格也会成为额外工作,实际落地可能要先从几个关键瓶颈角色开始。
文中提到预测窗口要区分承诺和预测,这点符合我的经验。我们每周滚动更新近期开工项比较有用,但远期日期常被当成对外承诺,后来即使标注了不确定性,也需要管理层一起统一沟通口径。
