需求优先级管理最容易失效的时刻,往往不是团队不会打分,而是管理层在评审会上临时加进一项“必须优先”的需求,原本排好的计划随即失去可信度。我的判断是:优先级不是一张分数表,而是一套把业务价值、时间约束、交付成本和组织承诺放到同一张桌面上的决策机制。本文给出一套可执行的管理层需求排期方法,包含需求准入、评分、容量校验、争议裁决、变更控制和复盘,也用明确标注的情景模拟展示如何从几十项请求中排出下一阶段计划。
一、先讲核心结论:优先级不是排序,是有约束的选择
1. 先确定决策对象,再讨论先后
“哪个需求最重要”听起来像一个排序问题,实际至少包含三个不同问题:哪些需求值得做,哪些需求现在必须做,以及在现有团队容量下哪些需求能够承诺。把这三个问题混在一起,评审会就容易被最响亮的声音主导。
我通常把需求排期拆成四道关口:先检查准入条件,再比较价值与成本,再校验依赖和容量,最后由有授权的人作出取舍。第一道关口判断需求是否足够清楚;第二道关口决定相对收益;第三道关口检验能不能在计划窗口内交付;第四道关口负责接受或拒绝机会成本。
核心原则是:排序可以由规则辅助,承诺必须由责任人作出。评分表能让讨论更一致,却不能替管理层承担取舍责任。分数只回答“按当前假设谁更值得先做”,并不自动回答“组织愿不愿意为它推迟另一项工作”。
2. 用三层决策替代一张总分榜
我建议把需求分为“必须履行的约束”“值得投资的机会”和“暂缓或拒绝的请求”。合规时限、客户合同义务、已公开的业务承诺,通常属于约束项;增长、效率、体验改进属于机会项;没有明确对象、没有证据、没有责任人的请求则先补信息或暂缓。
这三层不是固定的优先级标签。所谓“必须”,必须能够说清依据、期限和不做的后果;否则“必须”只是把偏好伪装成约束。机会项则应该和其他机会进行比较,不能因为来自高层或大客户就天然免于比较。
| 决策层 | 典型问题 | 需要的证据 | 建议处理方式 |
|---|---|---|---|
| 约束项 | 不做是否会违约、违法、停止关键业务或造成明确损失? | 法规条款、合同、事故记录、正式承诺及截止日期 | 先预留容量,再检查最小可交付范围和依赖 |
| 机会项 | 与其他选择相比,收益是否值得当前成本? | 目标用户、基线、预期变化、验证方案 | 统一评分并进行容量校验 |
| 信息不足项 | 需求是否可解释、可估算、可验证? | 问题描述、受影响对象、成功指标、责任人 | 限时补充;未补充则不进入承诺计划 |
3. 让排期结果包含机会成本
每一项进入计划的需求,都挤占了有限的研发、设计、测试、运维或业务验证时间。只公布“本期做什么”,不公布“因此推迟什么”,管理层无法看见真正的代价,团队也无法判断排期是否稳定。
因此,排期结论至少要回答四件事:本期承诺什么;不做什么;为什么暂缓;什么变化会触发重新评审。尤其是最后一项,它能把临时插单从个人意见变成可审计的变更决策。
二、背景和真实场景:为什么管理层排期总在临门一脚失真
1. 请求来自不同入口,尺度天然不一致
中大型组织的需求通常同时来自销售、客服、交付、财务、运营、研发、法务和管理层。一个团队提交的是“减少人工核对时间”,另一个团队提交的是“支持某客户的报表字段”,还有团队只写“优化体验”。这些描述的颗粒度、证据强度和紧迫性并不相同,直接放进同一张表打分,就像比较一段目标和一个解决方案。
管理层需求排期的难点不只是需求多,而是每个部门都以自己的局部目标判断优先级。销售关注签约和续约,客服关注工单量,财务关注风险和成本,产品关注用户路径,技术关注可靠性与维护负担。每种判断都可能合理,但组织只能拥有一份容量预算。
2. “紧急”常常来自流程延迟,而非业务时限
我在排期诊断中会追问“为什么必须在这个日期之前完成”,而不是接受“业务很急”作为答案。常见情况是需求已经在部门内部讨论数周,却在季度计划冻结前才提交;也有客户会议日期被误当作产品交付期限;还有请求方把想要的发布日期写成截止日期,却没有说明错过后会产生什么结果。
真正的期限通常可以验证:法规生效日、合同约定的验收日、已发布的市场活动日、财务关账周期或系统下线日。没有可验证后果的日期,应标记为期望日期,而不是硬性截止日期。这个区分会显著改变排序,不必额外发明复杂模型。
3. 大项目的高总分可能掩盖低确定性
一个覆盖多个部门的项目可能预期收益很大,但需求边界、数据质量和跨团队依赖都不清楚。若只看收益总分,它会长期压过几个范围较小、证据扎实、能快速验证的改进。更糟的是,项目一旦被列为“最高优先级”,团队就可能在尚未验证关键假设时投入大量建设。
我倾向于把高不确定性需求拆成“验证工作”和“规模化交付”两项。先用短周期验证技术可行性、用户行为或业务数据,再决定是否投入完整容量。这样不是降低战略项目的地位,而是把承诺分成可以逐步撤回的阶段。
4. 管理层插单的真正成本通常被低估
插入一个新任务的成本不等于新增任务的开发工时。它还可能造成上下文切换、测试窗口变化、已排任务返工、依赖团队重新安排,以及版本承诺失信。团队如果只记录新增工作量,就会把变更成本转嫁给原计划中的需求和执行人员。
因此,临时插单应当和原计划中的某项工作进行交换,而不是假设团队可以通过“加快一点”吸收。无法指出被替换任务的插单,实际上还没有完成优先级决策。

三、常见误区:看起来客观的做法,为什么仍会排错
1. 把高层提出等同于高优先级
高层视角能帮助团队看见跨部门目标和组织风险,但职位本身不是业务价值的证据。管理层提出的需求仍然需要回答:服务谁、解决什么问题、成功怎么衡量、不做的损失是什么,以及由谁负责验证结果。
这里的重点不是让管理者填更多表格,而是让同一套决策问题适用于所有来源。这样既能减少“谁声音大谁先做”,也能避免团队把管理层的战略判断机械地转写成大量无条件承诺。
2. 把客户数量直接当作收益
“有二十家客户提出”比“只有一家客户提出”看起来更有说服力,但客户数量并不等于需求价值。二十个低频请求可能来自同一类小用户,而一个关键客户问题可能影响续约、重大合同或行业准入。相反,少数销售机会也可能只代表商机而不是已验证的产品需求。
评估时至少区分覆盖人数、使用频率、业务重要性和收入或风险影响。客户数量可以作为证据之一,但不能单独代表优先级。还应防止把同一问题的多个表述当成多个独立证据重复加权。
3. 迷信一个精确到小数点的总分
评分表常见的问题不是公式错误,而是输入数据并没有那么精确。把“影响用户数”评成 4.2 分、把“战略匹配”评成 3.7 分,会制造一种计算很严谨的错觉;如果评分者对量级、权重和证据没有共同定义,小数点只是把分歧藏起来。
我建议先用粗粒度等级,例如 1 至 5 分,并在每个等级旁写明判定锚点。评分之后还要保留依据和置信度,尤其是高分但证据薄弱的项目。不确定性应该影响下一步行动,而不是被评分平均掉。
4. 只看收益,不看全生命周期成本
开发估算通常偏向首发工作量,而容易漏掉数据迁移、兼容改造、权限设计、监控告警、客服培训、运营配置、合规审查和长期维护。管理层看到的可能是“一周可以上线”,工程团队估算的却只是最小代码路径。
成本应至少分成建设成本、上线成本和持续成本。对于需要长期维护的功能,还要判断它是否增加系统复杂度、数据责任或支持负担。若收益只能持续一个季度,而维护成本长期存在,原始收益判断就需要折算。
5. 计划排满等于管理得好
如果每个团队都以百分之百排满作为目标,一次线上事故、关键人员休假或外部接口延迟就会让计划失控。容量并非可随意拉伸的橡皮筋,团队还要处理缺陷、支持、技术债、评审和协作等待。
可以把可承诺容量与理论工时分开。前者根据历史交付和已知例行工作计算,后者只是排除所有现实摩擦后的上限。用理论工时排期,表面上看起来产出高,实际上容易造成反复延期和质量下降。
6. 把优先级当成永久属性
需求的优先级会随外部条件变化。法规发布日期变更、客户问题解除、关键假设被证伪、竞品变化或业务指标跌破阈值,都可能让原来的决定失效。把优先级写成长期不变的标签,会让旧判断继续占用容量。
更可行的做法是记录决定日期、有效窗口和重新评估触发条件。这样管理层能区分“当时合理的决定”和“现在仍然应该继续做的决定”,也更容易解释为什么计划发生变化。
四、专业判断逻辑:把业务价值转换成可讨论的选择
1. 先做需求准入,不合格的请求不参加排序
准入不是官僚审批,而是避免团队在目标不清时浪费估算和争论时间。每项需求至少要有一个业务责任人、一句问题描述、受影响对象、期望结果、已知期限以及关键依赖。解决方案可以暂缺,因为评审时恰恰需要检验是否存在更小的解法。
如果需求涉及战略判断,还要写清它支持的目标及因果路径。例如,“提升客户留存”不是具体论证;需要进一步说明哪类客户在哪个环节流失、预期改变什么行为、如何观察留存变化。
| 准入字段 | 合格写法 | 不合格信号 |
|---|---|---|
| 问题与对象 | 某类用户在某个场景中遇到可描述的阻碍 | 只写“体验不好”“需要优化” |
| 业务结果 | 说明希望影响的行为或运营指标 | 只列功能清单,不说明结果 |
| 证据来源 | 附上访谈、工单、日志、合同或财务数据的口径 | 只写“很多人需要”“客户都在催” |
| 时间约束 | 指出日期来源及错过日期的具体后果 | 把期望发布日期写成法定期限 |
| 责任人 | 有人负责提供证据并在上线后验证 | 提交后无人承担结果 |
2. 使用有限维度评分,并给证据标注置信度
我在管理层评审中会控制评分维度数量,通常让评分回答四个问题:业务影响有多大,时间约束有多强,证据有多可靠,交付成本和依赖有多重。维度过多会增加填表负担,也容易把同一因素重复计入。
一种便于讨论的示例模型是:优先指数 =(业务影响 × 证据置信度 × 时间系数)÷(估算人日 + 依赖风险折算)。它不是通用真理,也不是自动决策器;作用是暴露输入假设。例如,战略收益很高但置信度很低时,得分可能下降,团队就应先做验证,而非立即完整建设。
每个维度都要定义评分锚点。业务影响可以结合影响用户范围、关键流程重要性和可观测结果;时间系数只用于有可验证期限的需求;证据置信度可按直接数据、多个独立信号、单一客户反馈或未经验证的主张分级;成本则需包括必要依赖。
| 维度 | 低分示例 | 高分示例 | 需要避免的偏差 |
|---|---|---|---|
| 业务影响 | 边缘场景,影响范围较小且无明确后果 | 核心流程受阻,或存在可量化的重要业务损失 | 把“战略项目”四个字直接当高影响证据 |
| 时间约束 | 日期可协商,延期后果有限 | 法规、合同或已承诺节点明确且不可替代 | 将内部期望时间误判为硬期限 |
| 证据置信度 | 单一意见、无基线、无法复核 | 日志、用户研究、财务或运营数据相互印证 | 把多条转述当作多份独立证据 |
| 交付成本与风险 | 范围清晰、依赖少、可独立交付 | 跨系统、跨团队、数据与合规依赖较多 | 只计算编码工时,忽略上线与维护 |
3. 设置否决条件,避免平均分吞掉严重风险
加权评分适合比较机会项,却不适合处理某些必须满足的边界条件。比如,需求可能有明显收益,但涉及未经批准的数据处理;也可能评分不高,却是生产系统的高危漏洞修复。对此应设置独立的否决或强制复核规则,而不是让其他维度的高分把风险“平均掉”。
常见的硬约束包括法规与合同期限、生产安全风险、信息安全风险、关键客户承诺和不可逆的运营决策。每项约束都应有凭据和责任人。没有证据支撑的风险升级,应进入快速核验流程,不宜自动获得无限制插队权。
4. 先比较最小可验证方案,再比较完整方案
许多争议来自把需求方描述的完整解法当作唯一选项。排期前应追问:达到同一个业务目标的最小方案是什么?是否可以先人工处理、对少量用户试点、只覆盖高频场景,或先补观测能力?这类问题能把“要不要做”变成“用多大投入验证什么”。
对于关键不确定性,最小方案不是缩水版承诺,而是独立的验证工作。它必须有明确假设、验证期限和停止标准。若测试结果不支持预期,就及时停止或调整,避免因为已经投入而继续扩建。
5. 把容量、依赖和风险纳入最终承诺
评分只产生候选顺序,最终排期还要检查资源是否真实可用。团队应使用历史交付数据校准容量,并扣除例行支持、已知维护、休假和组织级专项工作。不同技能不能简单互换:研发尚有余量,不代表设计、数据、安全评审或测试环节也有余量。
依赖关系也会改变有效顺序。一个高价值需求如果必须等待外部接口、数据治理或合规审批,就不一定适合立即进入完整交付;反之,可以先安排不依赖部分的探索或准备工作。计划应标注阻塞条件,而不是把所有事项当作可以并行启动。
6. 用置信区间和决策日志管理不确定性
单一工期数字容易造成虚假精确。对早期需求,可以使用范围估算,例如 8 至 13 人日,并说明主要不确定因素;完成技术验证后再收窄。商业预期同样应给出范围和假设,不要只写一个看似确定的收益数。
决策日志记录需求、选择、被放弃的替代项、关键假设、责任人、复核日期和改变决定的条件。它不是会议纪要的副本,而是让组织以后能够回答“当时为什么这样排”和“现在是否仍成立”。
五、案例与数据观察:一次情景模拟怎样形成可解释的排期
1. 案例边界:用模拟数据演示方法,不冒充企业实绩
以下案例是情景模拟,不代表任何具体企业的真实经营数据。假设某中大型软件团队有 100 人日的季度可规划容量,扣除例行支持和已承诺维护后,准备评估四项请求:合同明确要求的权限审计能力、减少客户对账人工操作的自动化改造、面向新市场的配置能力,以及管理层提出的综合经营看板。
为避免看起来像精确预测,案例把每项工作量写成估算范围,并把业务收益标注为待验证假设。数字的用途是展示决策过程:为什么一个高关注项目没有立即拿走全部容量,为什么一项较小的验证工作能先进入计划,以及每项取舍的代价如何被公开。
2. 先做准入和证据检查
权限审计能力有明确合同条款和验收日期,因此先归为约束项,但仍需确定最低合规范围。对账自动化有多个客户工单和操作时间记录,证据较强,适合与其他机会比较。新市场配置能力有销售机会支撑,但预期收入尚未验证,且依赖外部身份系统。经营看板获得管理层支持,但目标指标和决策动作不清晰,暂时不应按完整建设项目估算。
这个阶段没有用管理层职位、客户数或“战略”标签直接决定排序。四项需求都被拆成“证据是什么、结果是什么、哪项假设尚未验证”。经营看板并未被否定,而是要求先明确谁会根据看板做什么决策,否则上线一个仪表盘并不等于改善经营。
3. 把完整项目拆成阶段,降低承诺的不可逆性
对账自动化先进入两周的小范围验证,目标是测量操作耗时和异常率,不立即覆盖所有客户。新市场配置先做接口与权限验证,确认关键依赖可行后再决定规模化开发。经营看板由业务负责人先定义三项决策指标和数据来源。权限审计则按合同要求保证交付,但可以优先实现必要的审计记录与导出能力。
这些拆分使管理层看到不同性质的工作:一项是有期限的合规承诺,两项是需要验证的机会,一项是尚未达到准入标准的想法。排期不是简单地把四个项目从第一名排到第四名,而是把投入和可获得的信息一起排序。
| 需求 | 关键证据或约束 | 首阶段投入估算 | 本次决定 | 复核条件 |
|---|---|---|---|---|
| 权限审计能力 | 合同验收日期明确,范围需与合规负责人确认 | 18 至 24 人日 | 进入承诺计划,先交付满足验收的最小范围 | 合同条款或验收解释发生变化时复核范围 |
| 对账自动化 | 客户工单与人工操作记录支持问题存在 | 12 至 16 人日 | 先用小范围验证测量节省时间和异常变化 | 验证未达到业务门槛则停止扩建 |
| 新市场配置能力 | 有销售机会,但收益与外部身份依赖尚未确认 | 8 至 12 人日 | 只安排技术与需求验证,不承诺完整交付 | 依赖可行且业务方确认目标后重新估算 |
| 综合经营看板 | 需求来自管理层,指标定义和使用动作不足 | 4 至 6 人日用于需求澄清 | 暂不建设完整产品,只补充决策场景与数据口径 | 责任人提交指标、使用者和行动规则后再评审 |

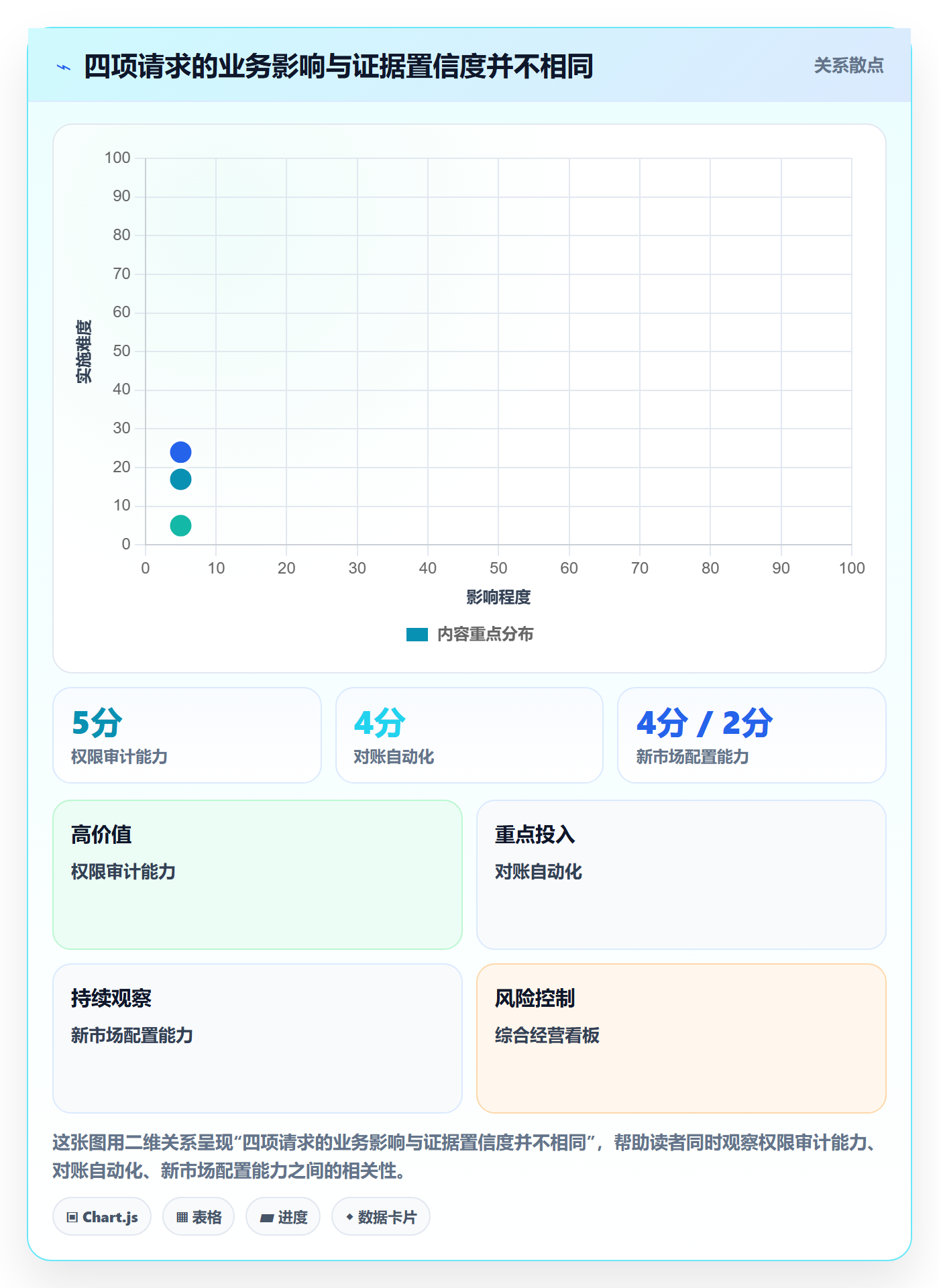

4. 关注证据强度,而不是把四项需求硬排成名次
如果把四项需求只按“重要程度”排成 1 至 4 名,管理层可能误以为名次就是交付承诺。实际上,约束项和机会项的决策逻辑不同;证据不足的需求也不应该因为当前分数低就永久消失。更有用的展示是同时看“业务影响”和“证据置信度”,再标明成本和是否有硬期限。

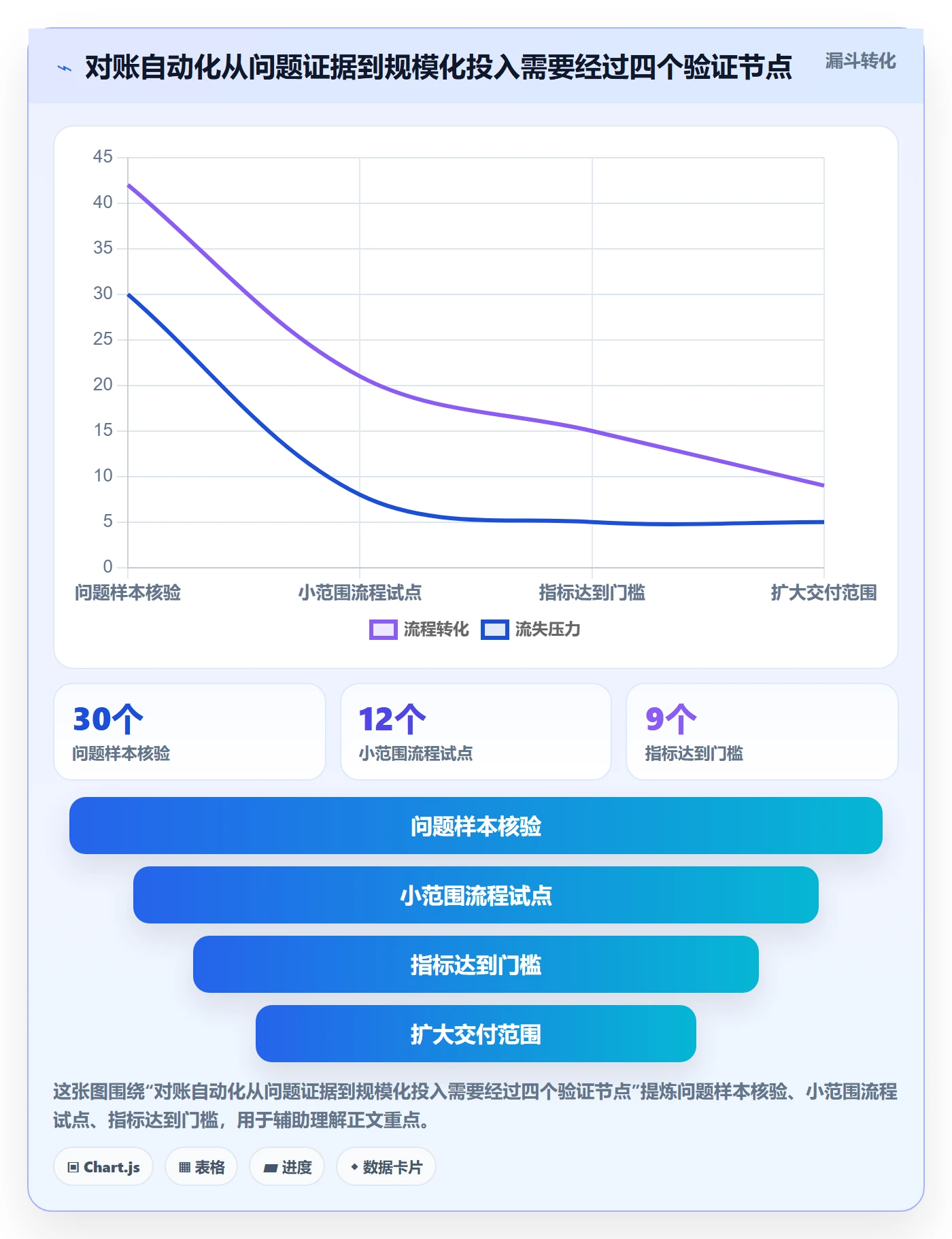

下图是情景模拟的相对评分,刻度为 1 至 5,数值仅用于说明评审结构,不是外部行业基准。它显示为什么对账自动化可以先验证,为什么新市场配置需要先解除依赖,也为什么经营看板即使受到关注,仍需补齐使用场景。

5. 设定验证门槛,避免试点完成后自动扩建
对账自动化试点应在开始前约定观察口径,例如每次对账人工操作时间、异常返工率、覆盖业务量和维护成本。若只记录“功能上线”或“用户反馈不错”,团队无法判断投入是否值得扩大。假设模拟门槛为:目标场景人工处理时间至少下降 25%,异常返工率没有上升,并且新增维护成本在团队可接受范围内。
这些门槛是案例中的建议基准,不是适用于所有企业的固定阈值。对高风险财务流程,正确性可能比节省时间更重要;对低频操作,样本不足时应延长观察,而不是用几次成功操作得出普遍结论。门槛应由业务负责人和交付团队共同确认。

6. 用容量表让“先做什么”与“推迟什么”同时可见

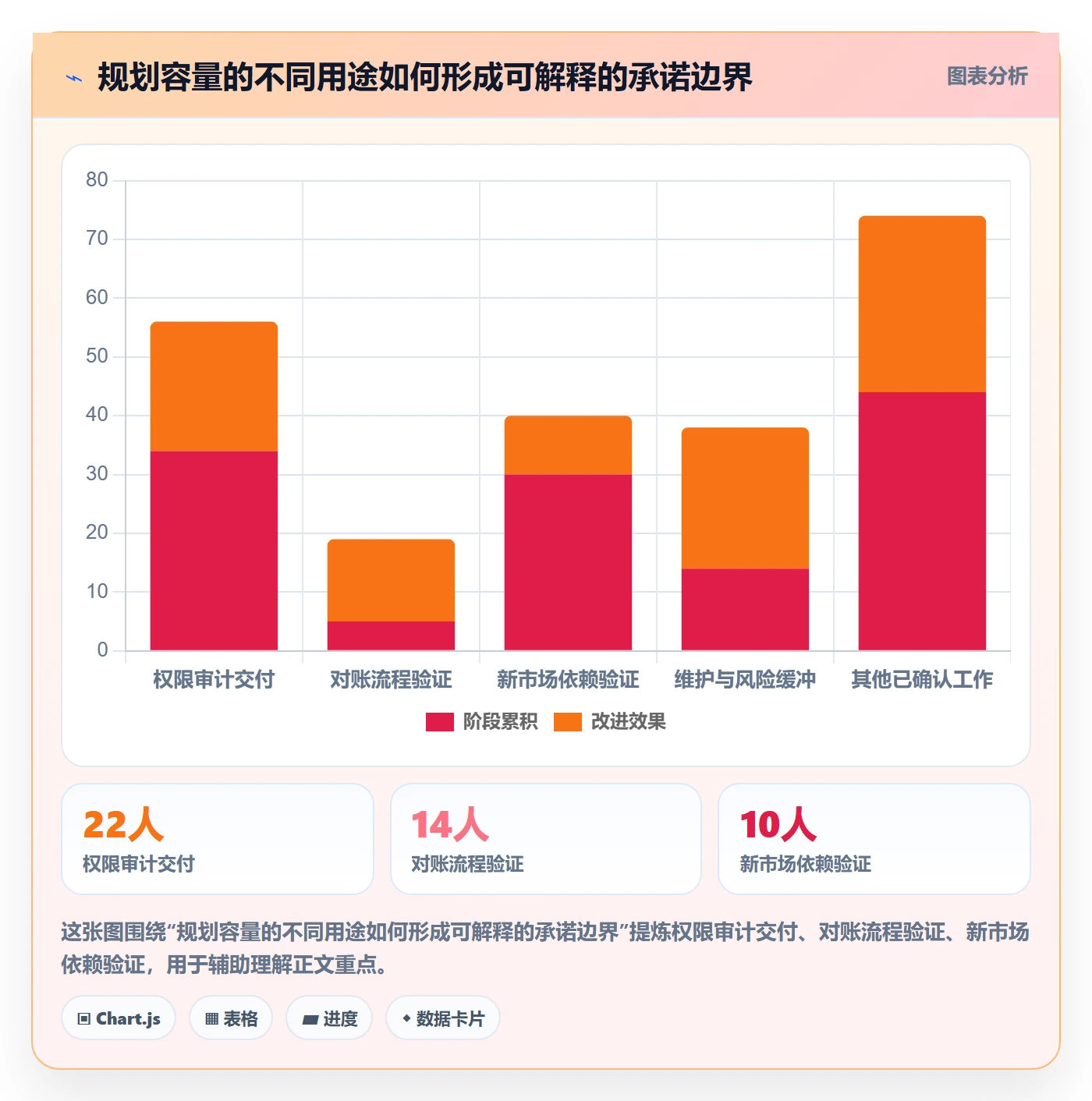

假设 100 人日容量中,权限审计预留 22 人日,对账验证预留 14 人日,新市场技术验证预留 10 人日,现有维护和交付风险缓冲预留 24 人日,剩余 30 人日可用于其他已确认工作。这一拆分仍是情景模拟,真实团队应按历史数据、技能结构和已知假期修正。
关键不是所有容量必须被新需求占满,而是每一块容量都有对应责任和用途。若管理层要求增加完整看板,评审就要说明从哪块容量中移出工作;若没有合适的替代项,则应接受延后或增加资源的真实成本,而不是把差额隐藏在团队加班中。

7. 复盘结果时,同时检查业务结果和预测质量
周期结束后,不要只问“是否按期上线”。还要比较原始预期与实际结果:需求是否被真实使用,目标指标是否变化,实际投入是否落在估算范围,依赖是否比预期复杂,证据置信度是否被高估。预测质量的复盘能改善下一轮估算,比单纯追究谁的预测错了更有价值。
如果试点没有达到目标,也不必急着把它定义为失败。只要验证过程设计得当,它可能帮助团队避免更大的错误投资。真正需要警惕的是没有停止条件的试点:投入不断增加,却没有新的证据改变原来的结论。
六、落地清单:从收集需求到发布排期的完整流程
1. 评审前:建立统一入口和时间窗口
组织可以按月或按季度设置正式评审窗口,并为法规、安全、生产事故和重大客户风险保留快速通道。统一入口并不要求所有部门使用相同表单系统,但至少要保证字段口径一致、责任人明确、状态可追踪。
- 指定一位业务责任人,负责解释问题、提供证据和验证结果。
- 将需求描述拆成问题、目标结果、候选方案和约束,避免把解决方案当成问题本身。
- 记录证据来源、统计口径、样本范围和更新时间。
- 区分硬截止日期、期望日期和计划日期,并记录日期依据。
- 标注依赖团队、数据权限、合规审查和外部供应商条件。
- 给出粗略工作量范围和估算置信度,不用单点数字制造精确感。
2. 评审中:先判类别,再比较同类项
会议开始先处理约束项和安全风险,再评估机会项,最后处理信息不足项。这个顺序能避免把合同义务与普通体验优化放进同一张表中争夺分数,也能避免高层提出的临时想法打断所有需求的证据审查。
- 确认每项请求是否满足准入条件;不满足的,明确补充责任人和截止日期。
- 对硬约束核实凭据、期限、最小范围和错过日期的后果。
- 对机会项用统一评分锚点比较业务影响、证据置信度、时间约束和成本。
- 对高影响低置信度项目,优先讨论验证方案,而不是直接扩大承诺。
- 检查依赖与团队技能容量,识别“整体有空、关键岗位没空”的情况。
- 公开说明进入计划的项目挤掉或推迟了哪些工作。
- 记录分歧、决策人、替代方案和重新评估触发条件。
3. 评审后:发布承诺、保留条件、跟踪结果
评审结果不能只留在会议纪要里。需要用团队能持续维护的方式发布:已承诺、待验证、待补信息、暂缓和拒绝,并为每项记录当前状态、责任人、预期时间窗口、依赖和复核点。状态越多不一定越好,关键是每种状态对应明确动作。
已承诺不代表范围永远不变。任何范围扩大、期限改变或关键依赖变化,都需要明确由谁批准,以及是否影响其他承诺。待验证项也不能无限期挂起,应在创建时设定期限和停止条件;逾期无证据,应重新评审或关闭。
4. 建立团队级变更规则,不以加班吸收管理决策
插单时采用“新增一项,明确一项交换”的规则。若确实没有可替换项目,管理层要选择延期、增加资源、缩小范围或接受风险,而不是默认由团队加班消化。这样做并非制造流程阻力,而是让决策成本回到决策者可见的位置。
若使用某项目管理平台维护跨部门需求,可以把需求来源、业务责任人、评分依据、容量估算、依赖关系、决策记录和验证指标关联起来。工具的价值在于减少信息散落、支持追踪和复盘;它不能替代证据质量、讨论规则或管理授权。尤其是 100 人以上的组织,权限、字段治理和跨团队视图常常比看板数量更重要。
5. 设定排期健康度指标,不追求单一“命中率”
交付准时率可以用来观察计划可靠性,却不能单独衡量排期质量。若团队通过持续减少范围、隐藏维护工作或把试点不算进承诺来提高准时率,指标会变好,组织决策却未必变好。
更有解释力的组合包括:计划变更率、插单占用比例、估算偏差、需求从提交到决策的周期、验证项目停止或扩大的比例、上线后目标指标变化,以及未计划工作的占比。不同指标用于诊断不同问题,不宜合并成一个总分。
七、不同情况下的行动建议与取舍
1. 小团队:少设流程门槛,把决策问题写在一页纸上
小团队通常没有专职需求治理角色,过度设计审批流程会吞掉有限执行时间。建议保留统一入口、责任人、业务结果、估算范围和取舍记录即可。每周短会处理快速变化,每月复核较大机会;高风险事项独立升级,不必让所有日常改进都走管理层评审。
取舍是依赖创始人或负责人及时作决定。若只有一个人掌握全部背景,短期可以提高速度,但规模增长后容易成为单点瓶颈。因此应尽早沉淀判定锚点和决策日志,即使不建立复杂工具,也要能解释历史取舍。
2. 100 人以上组织:优先治理数据口径和跨团队依赖
团队规模扩大后,最大成本往往不是一次评分会,而是重复提交、重复评估、职责不清和跨团队等待。应明确需求类别、评审权限、例外通道、容量口径和决策日志归属,并让业务、产品、研发、交付及安全等角色在关键节点提供必要证据。
这类组织可以借助项目管理平台统一跟踪需求状态,但不要把“工具里有记录”误当成治理完成。字段定义不一致,仍然会产生不可比较的数据;每个团队随意估算,仍然无法形成可靠容量计划。先约定组织级口径,再配置工具流程,落地成本通常更低。
3. 合规和安全压力高:让约束优先,但不忽略最小范围
合规、安全和生产风险需要独立判断,不能靠普通机会评分压低。若期限明确且不做后果重大,应先保障必要容量,再由专业责任人界定满足要求的最小范围,记录证据并安排复核。
取舍在于,合规项目可能挤压短期增长机会;但把全部合规工作都标记为最高优先级,也会掩盖范围膨胀。建议把“必须满足的控制”与“顺手做的改进”拆开,前者按约束交付,后者按机会比较。
4. 客户定制需求多:比较可复用性,也核算维护责任
客户定制不应只看合同金额。还要看需求能否转化为通用能力、维护会不会形成分支、未来升级成本由谁承担、该客户的使用场景是否代表目标市场。高价值客户的要求有时值得优先,但应把定制成本和长期责任显性化。
取舍是短期签约收益与产品一致性之间的平衡。可考虑配置化、插件化或服务方案,但不能为了“通用化”过度建设一个尚未证实的框架。先验证共享需求,再决定抽象层级,通常比一开始追求覆盖所有客户更稳妥。
5. 战略项目很重要但证据弱:批准验证,不批准无限期占用
战略项目往往不能等到所有数据完备才开始,但这不等于必须一次性投入完整容量。管理层可以批准探索预算、原型或小范围试点,同时要求明确验证期限、成功条件和停止标准。关键假设被证伪时,及时调整项目路径是管理质量,而不是对战略缺乏信心。
取舍在于,过早停止可能错过长期机会,过晚停止则会挤压已验证的工作。可以为这类项目设置分阶段投入:每阶段结束后由业务负责人提交证据,再决定下一阶段预算,降低不可逆投入。
6. 线上故障或重大客户风险:启用快速通道,同时保护正常计划
事故期间需要快速集中资源,但应在风险控制后补齐记录:事件等级、影响范围、临时措施、正式修复范围、替换的计划事项和复盘责任人。快速通道的目标是缩短响应时间,不是把所有“急”都永久变成例外。
取舍是短期稳定与中期交付之间的冲突。若事故修复连续占用计划容量,管理层应看到持续支持成本并调整目标,而不是反复把偏差解释为团队执行不力。异常工作应被统计,才能判断系统可靠性是否正在消耗发展能力。
7. 业务目标频繁变化:缩短承诺窗口,保持长期方向稳定
市场变化快时,半年期固定排期容易过时,但每周全面重排也会让团队没有连续交付时间。可以把长期方向放在目标层,把近期承诺控制在更短窗口,并只在预先定义的触发条件出现时重排。这样既承认环境变化,也保留执行稳定性。
取舍是规划确定性与调整速度。窗口越短,调整能力越强,但跨团队依赖协调次数可能增加;窗口越长,协作更稳定,却可能持续投入已经失效的方案。团队应根据交付周期和依赖复杂度选择,而不是机械照搬固定季度节奏。
八、结尾:把排期做成可复核的管理承诺
1. 最重要的不是选出第一名,而是让假设可被检查
一套成熟的需求优先级管理方法,不是让所有人都满意,也不是让每个需求都得到一个漂亮分数。它应该让组织知道:哪些事情受硬约束,哪些机会值得投入,哪些请求证据不足;当容量不够时,谁决定放弃什么;当条件变化时,依据什么重新判断。
我最看重的判断标准是:排期结束后,团队是否能说清当前承诺和不能承诺的内容,业务负责人是否愿意承担结果验证,管理层是否看见被推迟工作的代价。若这些问题没有答案,再精致的评分表也只是把争议换了一种形式。
2. 下一步:用一轮真实评审校准方法
落地时不必先建设完整治理体系。先选下一轮评审中的 10 至 20 项需求,统一准入字段;把硬约束与机会项分开;使用粗粒度评分并记录证据置信度;估算真实可承诺容量;公布入选、暂缓和被替换事项;在周期结束时复核业务结果和估算偏差。
经过一到两个周期后,再调整评分锚点、容量缓冲和例外规则。好的排期机制不是一次设计完成的标准答案,而是组织持续纠正判断偏差的能力。先让取舍透明,再追求评分精细;先验证高风险假设,再承诺完整交付。
常见问题解答(FAQ)
1. 管理层提出的需求,应该怎样判断优先级?
我经常遇到负责人临时提出需求,团队就默认它必须马上做,但原来的迭代计划也因此被打乱。我想知道,怎样既尊重管理层的判断,又能避免所有需求都被标成最高优先级?
先把“提出者级别”和“需求优先级”分开:管理层可以决定方向、预算和风险取舍,但需求仍要说明目标、影响范围、时限依据及不做的后果。可以用四项各打1,5分:业务影响占40%、时限确定性占25%、风险降低占20%、战略匹配占15%;总分用于排序,不直接替代评审。
比如一项需求业务影响5分、时限2分、风险3分、战略匹配5分,折算为4.0分;若另一项需求涉及法规截止日期,即使业务收益一般,也应因不可移动的时限单独标记为硬约束。实践中最容易踩的坑,是把“领导关注”当成“今天必须完成”;应追问具体决策日期和延迟代价,再决定是否插队。
2. 管理层需求排期时,怎样处理临时插单?
我担心每次临时插单都会让团队的原计划失去可信度,但直接拒绝又可能错过业务窗口。我应该要求团队加班,还是让管理层在原计划里明确交换掉什么?
把插单变成一次可见的容量交换,而不是在原计划上偷偷叠加。假设团队本迭代可用容量为100人日,已承诺工作占85人日,预留的突发容量为10人日;新增需求估算为12人日,就需要明确移出至少2人日的工作,并同步调整交付日期或范围。
排期会上记录四项:新增项、估算、被替换项、受影响的承诺,并由需求决策人确认取舍。若插单确实不可延后,可以先交付最小可用范围,例如先做核心审批路径,把低频报表放到后续版本;不要用“大家努力一下”掩盖容量不足。
3. 需求优先级打分后,为什么还要做管理层评审?
我试过给需求打分,但分数相近时大家还是各自坚持,最后变成谁声音大谁先做。我想知道,评分表到底应该决定什么,哪些情况必须交给管理层做取舍?
评分适合统一比较口径,不适合替代价值判断。可先按总分排序,再把需求分成三类:有明确截止日期或重大风险的硬约束项、收益与成本相对清晰的常规项、依赖假设较多的探索项。
比如两个需求得分都在4.1左右,一个涉及合同履约日期,另一个预计提升转化但缺少基线数据,前者可按截止时间排期,后者先安排小规模验证,而不是直接投入完整开发。评审重点应放在分数背后的假设、资源冲突和放弃成本;若评审后排序与分数不同,记录原因,避免团队误以为打分只是走流程。
4. 怎样判断需求优先级管理方法是否真正落地?
我见过团队做了需求池、评分表和周会,但几个月后大家仍靠私聊催进度,优先级也经常被改。我想知道,应该看哪些指标,才能判断这套方法是在改善决策,而不是只增加文档?
不要只统计表单填写率,要看决策是否更稳定、资源是否更聚焦。建议每月追踪四个指标:已承诺需求按期完成率、排期后被替换的需求比例、从提出到决策的中位天数、上线后达到预设目标的需求比例。举例来说,如果按期完成率从60%升到80%,但替换比例仍高达40%,说明团队可能只是压缩估算或延后暴露变更;
若决策时间缩短、替换率下降,且目标达成率没有变差,才更像是机制有效。每次复盘抽取两三个变更案例,核对当时的依据与实际结果,再调整评分权重或容量预留,不要为了让指标好看而把需求拆小、改日期或排除失败项。
核心关键词
文章包含AI辅助创作:需求优先级管理方法大全:管理层需求排期实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505987
读者评论
我们之前也试过给需求打分,后来发现估算口径不一致,分数很难直接比较。把证据来源和置信度一起记下来,可能比把公式做得更复杂实用。
插单要明确替换哪项原计划,这点很关键。不过切换和依赖损耗不一定每次都能准确估出来,最好用团队自己的历史数据定期校准,别让示例数字变成新的固定标准。
把大项目拆成验证和交付两步符合实际,但验证本身也要设时限和退出条件。我见过验证阶段不断追加工作,最后还是变成了完整项目。
