需求排期流程与规范:管理层需求排期实操方法关键指标

需求排期最容易失真的时刻,往往不是项目延期,而是管理层在会上说“这个需求很重要”,团队就把它插进最近一个迭代。几周后,原定承诺被挤掉,插单也未按期交付,大家却仍然无法回答:当初为什么排它、它挤掉了什么、现在该由谁承担延期代价?需求排期流程与规范的核心,不是把需求排进日历,而是让每一次优先级变化都有证据、有成本、有责任人,并能在资源约束下做出可复盘的选择。

一、核心结论:排期不是排日期,而是管理取舍

1. 管理层需要的不是一张“需求清单”

一张按日期排列的需求清单,看起来清楚,却可能掩盖最重要的管理信息:需求的价值从何而来、估算是否可信、哪些资源已被占用、改变顺序会造成什么后果。如果这些信息缺失,日期只是愿望,不是承诺。

我建议把需求排期定义为一套持续决策机制:把业务目标转成可比较的需求,把需求转成经过验证的工作量和依赖关系,再把有限产能分配给最值得做的工作。管理层不是替团队逐条估工,而是确认目标、约束和取舍边界。

判断排期是否成熟,我通常看四件事:需求是否有明确结果指标;估算是否包含测试、发布和协作成本;排期是否反映团队真实产能;需求变化是否触发重新评估,而不是只在表格里改一个日期。

2. 先分开“优先级”和“承诺日期”

优先级回答“在当前条件下,哪件事更值得先做”;承诺日期回答“在某个范围、资源和依赖都成立时,预计何时交付”。二者有关联,却不是一回事。管理层可以确定战略优先级,但不能只凭重要程度直接生成一个可靠日期。

我更愿意把排期结果表达为“目标窗口+置信度+成立条件”。例如,“预计第三季度第六周进入灰度,置信度约为七成,前提是接口评审在本月完成,且范围不增加”。这种表达比一个没有条件的具体日期更诚实,也更有利于跨部门协作。

3. 排期要同时管理价值、产能和不确定性

需求价值高,不代表马上做就一定正确。它可能依赖尚未确定的外部接口,也可能需要大量迁移工作;相反,一个价值中等但能快速验证关键假设的需求,可能更适合先做。排期决策应看价值、成本、风险和时间敏感性,而不是只看一个分数。

在实际管理中,我会把需求至少分为三类:可在近期承诺的工作、需要补充信息后再承诺的工作、目前只保留为候选的工作。把不确定性高的需求明确标成“待验证”,比假装它已经排好期更有管理价值。

排期状态 含义 管理层可以采取的动作
已承诺 范围、责任人、依赖和资源基本确认 守住范围,变更时明确替换项
条件承诺 方向确定,但存在可列明的前置条件 推动条件按时关闭,定期复核日期
候选池 价值可能成立,信息或资源尚不足 安排调研、试验或粗估,不占用交付承诺
暂缓或拒绝 当前价值不足、时机不合适或与目标冲突 记录原因与复审条件,避免反复争论

二、背景与真实场景:为什么管理层总觉得“需求排不过来”

1. 需求入口多,决策口径却不一致

中大型组织的需求通常来自销售承诺、客户反馈、运营问题、合规要求、内部效率改进和技术治理。各来源天然使用不同语言:销售讲客户和合同,运营讲转化和投诉,研发讲复杂度和依赖,管理层讲战略窗口。若没有共同的评估口径,会议就会变成各部门轮流证明自己最紧急。

尤其在超过百人的组织里,需求往往跨越多个团队。一个看似只改一个页面的需求,可能同时涉及权限、数据模型、客户端兼容、埋点、测试和培训。单个团队的局部估算,不能直接代表端到端交付成本。

2. 产能并不等于团队人数乘以工作日

一个十人团队,不代表每周能稳定交付五十人日的需求。会议、线上故障、代码评审、支持其他团队、休假和并行项目都会消耗时间。新团队或复杂领域还要付出额外的沟通与理解成本。

我通常先看最近六至八个迭代的实际交付记录,再估算下一周期可用产能。如果团队平均每个迭代完成约四十个有效工作日的需求,而未来周期有版本发布和两次跨部门评审,就不能仍按四十人日满额排期。可用产能应以历史完成量为基线,再扣除已知约束,而不是从理论工时倒推。

3. 插单带来的损失常常比插单本身更大

插入一项需求的影响,不只是多做了多少工作。团队还要暂停当前任务、重新理解上下文、协调测试和发布窗口,并承担被挤出需求的延误。若一项工作已经进入开发后段,切换成本通常比尚未启动时高。

因此,管理层要求“加一个紧急需求”时,排期负责人至少要回答三个问题:它替代哪项工作?被替代工作延迟多少?是否有明确的业务损失或合规风险足以覆盖切换成本?没有替换项的插单,本质上是把容量不足包装成团队执行问题。

需求排期流程与规范:管理层需求排期实操方法关键指标

4. 工具只能让流程可见,不能替代决策

管理层需求较多、团队跨职能且需要持续追踪时,可以用 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,把需求、目标、迭代、缺陷和版本关联起来。价值不在于把表格搬进系统,而在于能沿着“业务目标,需求,任务,交付结果”追溯变更。

但工具不会自动判断一个客户承诺是否值得挤占合规工作,也不会替管理层承担延期取舍。若系统里只填标题、负责人和日期,最后仍然是更漂亮的需求清单。流程设计和决策纪律必须先于工具配置。

三、常见误区:看上去规范,实际容易制造错误承诺

1. 把“领导提出”当作优先级规则

管理层提出的需求当然需要快速进入评估,但来源层级不能替代价值论证。将所有高层提出的事项默认排在最前,会让真正有监管时限、重大客户损失或明确战略收益的工作与普通意见混在一起。

更稳妥的做法是让管理层提供决策理由:对应哪个目标、错过窗口的损失是什么、是否有外部承诺、可接受的最晚时间是什么。这样不是增加审批负担,而是让重要性变得可比较。

2. 只用“紧急、重要、一般”三个标签

三个标签便于沟通,却很难稳定排序。两个都被标为“紧急”的需求,可能一个有法定期限,一个只是某个部门希望本周看到结果。若缺少定义,标签会随着争论不断升级,最后所有需求都变成最高优先级。

我会要求每个标签对应可观察条件。例如“紧急”必须有明确截止日和错过后果;“高业务价值”必须关联可验证指标或重要客户影响;“必须做”需要指出合规、安全或运营连续性依据。无法说明依据时,先标为待评估,而不是用标签代替证据。

3. 把需求分数当作自动裁决

评分模型能帮助发现明显不合理的排序,却不能把判断变成客观真理。市场影响、战略贡献、风险降低、客户覆盖面等维度的分值,来自组织对业务的解释。分数相差一两分时,硬按公式排序,容易制造精确但虚假的客观性。

我的使用原则是:评分负责形成候选顺序,管理评审负责处理例外。若某项需求得分不高却必须提前,应记录例外理由和被替代项;若高分需求长期无法进入排期,则回头检查评分是否高估收益,或产能是否被未登记工作吞掉。

4. 只估开发,不估交付

需求估算若只覆盖编码时间,计划就会系统性偏乐观。测试用例、数据准备、权限验证、兼容性检查、灰度发布、监控和用户沟通,可能占据相当比例。特别是涉及多个系统和团队的改动,等待依赖的时间甚至比实际开发更长。

排期会议上,我会追问“完成”的定义:是代码合并,还是通过验收、可发布、已上线并完成监控?团队若对完成定义不一致,历史速度就无法比较,估算偏差也无从校准。

5. 频繁调整日期,却不重新确认范围

延期后只把日期往后挪,容易让计划看起来一直存在,却没有解释延期原因。真正有效的调整应同时检查范围、依赖、资源和风险:是需求膨胀、估算错误、外部阻塞,还是临时工作增加?不同原因对应不同纠偏方式。

如果范围不变、资源不变、依赖也没有改善,单纯更新日期不是管理动作。它只是把原来的不确定性推迟到下一次汇报。

6. 用全年路线图制造过度确定感

季度或年度路线图有助于沟通方向,但越远期的日期,受市场变化、技术探索和依赖影响越大。把远期候选需求按周排到日历上,会让组织误以为它们已经被承诺。

我倾向于采用分层视图:近期用明确迭代和责任人管理,中期用月份或季度窗口表达,远期只表达主题和目标。越靠近执行,细节越具体;越远离执行,越强调假设和可变性。

四、专业判断逻辑:从需求进入到排期承诺的六步流程

1. 统一入口,先判断是否值得进入评估

需求入口不必只有一个系统,但最终应进入同一套可追踪台账。入口阶段不要求提出者写完整方案,却应收集最低限度的信息:问题对象、当前影响、期望结果、提出部门、时间约束和已知依赖。

如果需求连“谁遇到什么问题”都说不清,先进入澄清状态,不应马上排估算会议。需求描述越模糊,估算结果越像猜测,之后越容易被当成承诺。

2. 先做目标对齐,再讨论方案

我会先问该需求对应哪个业务目标,而不是先讨论按钮怎么放、页面怎么改。若需求不能关联目标,也不能说明其防风险、保合规或改善运营的作用,就需要进一步判断它是否值得投入。

目标对齐不是要求每个小需求都直接带来收入。基础设施、可维护性和体验改进也有价值,但要说明作用路径,例如减少故障概率、降低后续变更成本或缩短关键流程耗时。

3. 将需求拆成可评估的交付范围

一个需求如果大到无法在合理周期内完成,就不适合直接估算总工期。拆分时应以可验证的业务结果为边界,而不只是按技术组件切片。先交付最小可验证部分,可以更早暴露假设错误。

我会检查每个拆分项是否有独立验收标准、是否能单独发布或验证、是否存在未拆出的跨团队依赖。若拆分后的子项必须同时完成才能产生任何价值,也要明确标出它们属于一个交付链,而不能假装是互不相关的任务。

4. 估算工作量,并把不确定性单独列出

估算应来自执行团队,业务方提供背景和验收标准,管理层提供优先级与约束。估算时至少覆盖产品、研发、测试、数据、发布和协作工作。对于未知项,不要把风险压进一个看似精确的数字里。

可以用区间表达早期估算,例如“约需八至十二人日”,并注明区间变宽的原因。如果一个需求需要先做技术验证,先排验证任务,再根据结果决定完整交付日期,通常比直接承诺一个日期更可靠。

5. 结合依赖和真实产能形成候选排期

排期不是把分数从高到低排序。依赖关系可能决定执行顺序,固定发布窗口可能限制上线时间,特定专家也可能同时被多个项目占用。候选排期必须把这些约束摆在桌面上。

我会先确认不可移动的工作,例如明确的合规期限和运营连续性任务,再安排战略目标和高价值需求,最后使用剩余产能处理一般改善。这个顺序不是绝对规则,而是要求团队明确哪些工作不能被随意挤掉。

6. 评审、承诺、跟踪并按触发条件重排

最终评审需要确认范围、负责人、依赖、产能、验收标准、日期窗口和风险。会议结束时,每个决策应有明确状态:已承诺、条件承诺、候选、暂缓或拒绝。不要让未作决定的事项默认变成“大家都认为要做”。

排期后不应每天重开优先级讨论。建议设置明确的重排触发条件,例如重大合规变化、关键客户风险显著上升、依赖延期超过约定阈值,或产能偏差持续跨越两个周期。这样既保留响应能力,也减少频繁切换。

  1. 收集需求并补齐最小信息。
  2. 确认目标、影响对象和错过窗口的代价。
  3. 拆分范围,定义验收标准和“不做什么”。
  4. 由执行团队估算端到端工作量,并记录不确定性。
  5. 识别依赖、固定期限、技能瓶颈和可用产能。
  6. 评审排序,形成承诺、条件承诺或候选等状态。
  7. 交付过程中跟踪偏差,在触发条件满足时重新评估。
  8. 周期结束后复盘预测与实际,为下一轮校准产能和估算。

需求排期流程与规范:管理层需求排期实操方法关键指标

7. 让变更留下决策记录

需求变化不可避免,关键是记录变化发生时的上下文。每次重排至少记录变更原因、决策人、受影响需求、日期变化、范围变化以及下一次复核时间。若只保留最新版本,事后就无法判断延期究竟来自估算偏差还是方向变化。

记录不是为了追责,而是为了减少重复争论。管理层在复盘时能看到:某项紧急任务插入后,哪些计划被挤出;某个依赖延迟后,团队采取了什么替代方案;哪些风险已经反复出现,值得从流程层解决。

五、指标体系:用数据识别排期问题,而不是奖励“看起来准时”

1. 需求交付准时率要和范围稳定度一起看

准时率很容易被误用。若团队通过缩减范围、推迟验收或把未完成工作移出统计,准时率可以很好看,用户却没有拿到原先承诺的结果。因而,准时率需要与范围变化率、验收通过率和返工情况一起观察。

我建议以“在承诺窗口内达到约定验收条件的需求数 ÷ 到期承诺需求数”计算准时率,并注明统计周期和范围变更规则。被业务方正式取消的需求可以单独列出,不应简单算作按期完成。

2. 预测偏差比单次延期更值得关注

单个需求延期可能只是偶发,连续几个周期都低估工作量,才说明估算或产能模型存在系统偏差。可采用“实际交付工作量与计划工作量的差异”观察预测偏差,并按团队、需求类型和规模分组,避免大需求掩盖小需求的问题。

偏差并不意味着要把所有估算统一乘以一个安全系数。更好的做法是查明误差来源:需求反复变更、测试投入漏估、外部依赖等待、故障支持占用,还是历史数据口径不一致。原因不同,改善动作也不同。

3. 排期稳定性反映组织是否频繁打断团队

一个周期内承诺范围反复变化,往往会抬高切换成本。排期稳定性可以观察周期开始后新增、移出或大幅改动的工作比例,并标注变化原因。比例本身没有通用的合格线,关键是看趋势和来源。

如果变化主要来自合规要求,组织可能需要设置专用容量;如果主要来自内部临时决策,则应检查需求治理和管理层承诺机制。不能把所有变化都归为“业务变化快”,因为其中一部分其实可以通过更早澄清避免。

4. 流转时间要拆出等待时间

从需求提出到上线的总时长,不等于团队实际工作时长。需求可能在等待业务确认、设计评审、测试环境或其他团队接口。将流转时间拆为评估等待、开发、测试、发布等待等阶段,能判断瓶颈发生在哪里。

如果开发耗时没有显著增加,但总流转时间不断拉长,单纯增加开发人员未必有效。改善可能在于减少排队、设置决策时限、并行准备数据,或提前协调依赖团队。

5. 价值兑现率防止“完成很多,却没有结果”

排期绩效不能只统计交付件数。对上线需求,还应回看预期指标是否变化,例如关键流程耗时、故障率、客户问题量或业务转化。指标要选择与需求机制相关的结果,不要把所有价值都归结为收入。

如果需求交付了但目标没有改善,可能是需求假设错误、方案未触达真实问题,或上线后的推广不足。将结果复盘纳入排期闭环,团队才能逐渐区分“完成工作”和“解决问题”。

指标 建议口径 适合回答的问题 常见误读
承诺准时率 按窗口达成验收的到期需求数 ÷ 到期承诺需求数 承诺是否总体可信 忽略范围缩水和验收延期
范围变更率 周期内新增、移出或重大改动的承诺项比例 计划是否稳定 把必要的合规变化也当作执行失误
预测偏差 实际投入与计划投入的差异,按类型分组 估算在哪些场景失准 只看平均值,不看分布和异常值
需求流转时间 从提交到验收的总时长及各阶段耗时 瓶颈是执行还是等待 把排队等待误当成开发效率问题
价值兑现率 达到预设结果阈值的上线需求占比 交付是否产生预期结果 上线即算成功,未回看真实影响

需求排期流程与规范:管理层需求排期实操方法关键指标

六、实操案例:一次插单如何从争议变成可解释的决策

1. 先把情景和数字的边界说清楚

下面是一个用于说明方法的匿名化情景推演,并非某家企业的公开经营数据。设有一支跨职能产品团队,常规周期为两周,团队平均可用交付产能约为四十人日。已有三项工作:客户自助配置约十六人日、运营报表改造约十二人日、权限治理约八人日,另预留四人日处理支持和不确定性。

周期中途,管理层提出一个“重点客户必须尽快支持”的导出需求,初步估算约十人日。若不做评估就插入,计划总量会从四十人日上升到五十人日。表面看只是增加十人日,实际上还可能有切换和测试协作成本,并挤压其他需求。

2. 先确认客户影响,而不是立刻比较职位

评审先核实客户是否存在明确合同期限、当前是否有替代方案、受影响用户范围和错过时间的损失。业务部门补充后发现,客户希望两周内完成试用,但没有硬性合同罚则;现有人工导出方案每周约需两小时,客户可接受短期使用。

这并不表示需求不重要,而是说明“必须马上完整交付”的依据不足。团队将其拆为一个小型可验证方案和后续完整能力:先用受控权限生成指定格式的临时导出,验证客户是否真正使用,再决定通用化投入。

3. 拆分范围后,管理层才看见可选方案

团队重新估算后,临时验证方案约需四人日,完整通用能力约需十人日。临时方案可以在本周期内完成,但需要业务方确认数据范围和安全审批;完整方案则需要排到后续周期,并补做权限审查和异常处理。

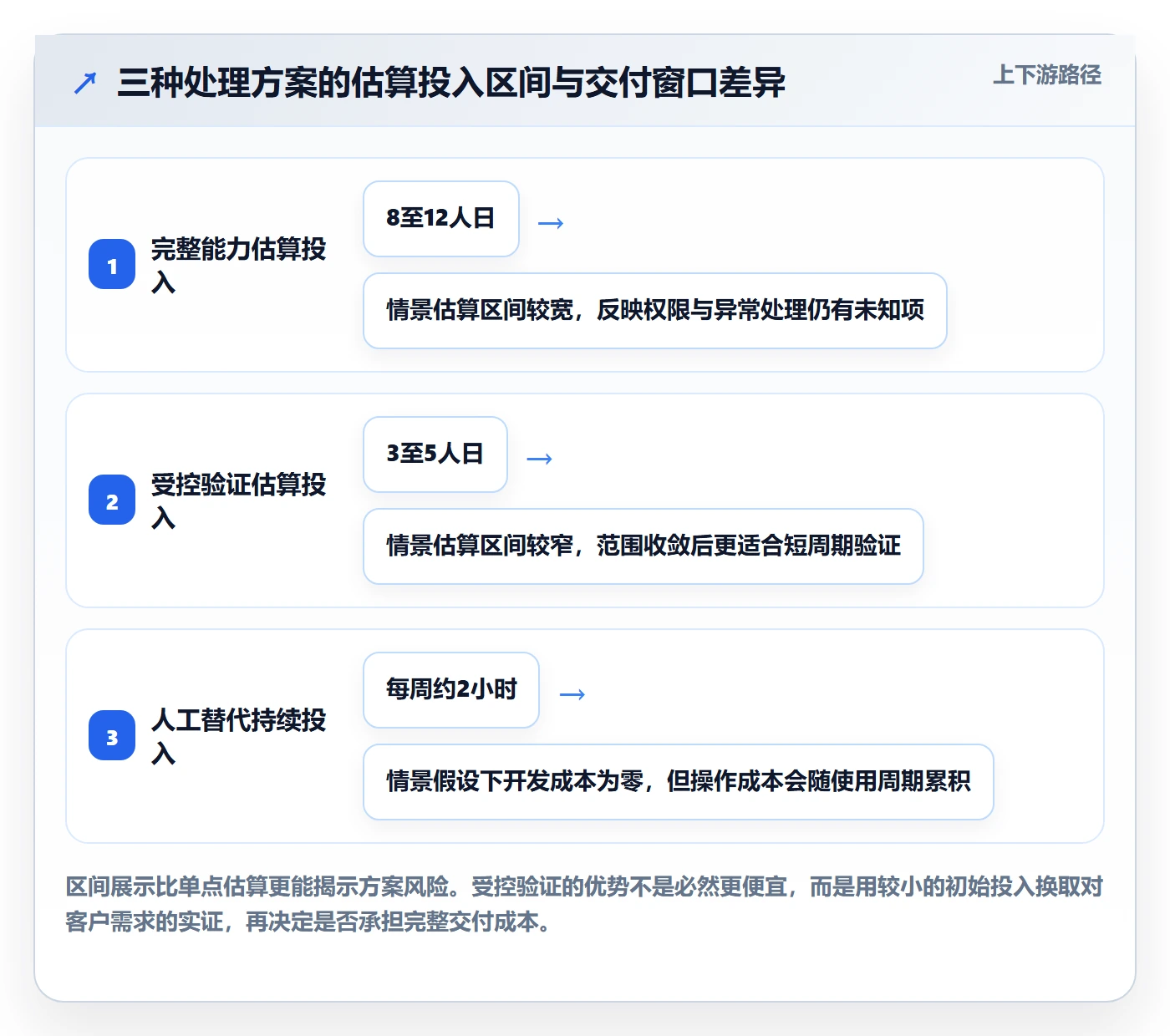

方案 预计投入 时间窗口 收益与风险 对既有承诺的影响
立即做完整能力 约十人日,情景估算 本周期剩余时间内存在不确定性 可能满足客户要求,但测试和权限风险较高 至少一项既有需求需要顺延
先做受控验证 约四人日,情景估算 本周期内可争取完成 更快验证使用意愿,仍需严格控制数据范围 消耗预留容量,不立即挤出主要承诺
暂不开发,继续人工方案 开发投入为零 维持现有操作方式 避免短期技术风险,但人工成本持续存在 不影响当前计划,客户体验改善较慢

4. 决策的重点是明示代价和复核条件

管理层选择先做受控验证,并把数据字段确认和安全审批设为启动条件。原有权限治理仍按期推进,报表改造的一个非关键展示项移至候选池,释放出必要的评审时间。团队并没有把所有工作都说成“照常完成”,而是明确记录了一个范围调整。

复核条件也被写进排期:若客户在两周内实际使用并确认该流程解决问题,再启动完整能力评估;若使用频率低或数据授权无法满足,则停止扩展。这样排期不只是决定做不做,而是设计了一个成本较低的学习步骤。

需求排期流程与规范:管理层需求排期实操方法关键指标

5. 案例给出的不是通用答案,而是一套追问顺序

这类场景不能简单总结为“先做最小版本”。如果存在法定期限、重大安全风险或客户合同违约,快速完成完整方案可能更合理。案例真正可复用的部分,是先验证紧急性的证据,再拆分可选范围,最后明确牺牲什么以及如何复核。

管理层需求排期的专业性,不体现在每次都能选出唯一正确答案,而在于即使选择后来被证明不理想,组织仍能解释当时依据、看清损失并及时调整。

七、不同组织阶段的行动建议与取舍

1. 需求量少、团队较小:减少流程负担,守住底线

团队规模较小、需求来源简单时,不需要复制大型组织的多层委员会。可以用一份共享台账和固定的双周评审,记录目标、估算、优先级、负责人、依赖和状态。重点是避免口头插单与没有验收标准的承诺。

此阶段最值得投入的是让估算和实际完成量形成反馈。若每次都由负责人直接承诺日期,却不回看误差,团队很难建立可靠预测。流程要轻,但决策记录不能完全省略。

2. 多团队并行:先解决依赖和容量冲突

当多个团队共享专家、平台能力或数据资源时,单团队排期无法形成组织级计划。需要建立跨团队依赖视图,识别关键角色的负载和先后顺序,并让依赖团队对交付窗口作出回应。

不建议在高层会议里直接把所有团队的需求逐项排到日期。管理层更适合先确定目标组合和约束,再由相关团队共同形成可执行顺序。否则,计划会依赖少数关键人员无休止并行工作。

3. 外部承诺较多:区分可控日期和目标日期

销售合同、监管要求和合作方接口可能引入硬截止日,但这些日期并非都同样可控。应将外部承诺、内部目标和当前预测分开记录,并明确谁有权对外承诺。若外部日期不可移动,内部范围就必须准备可裁剪方案。

我会要求对高风险承诺设置前置检查点,例如技术可行性确认、数据审批完成和接口联调通过。越早暴露无法满足的条件,组织越有机会调整方案或重新协商,而不是到了上线前才发现没有缓冲。

4. 高不确定性探索:排验证里程碑,不排完整交付日期

探索型需求的关键问题往往不是“需要几天开发”,而是“假设是否成立”。此类工作应先安排小规模调研、原型或技术验证,并定义停止条件。若验证未通过,及时终止本身就是有价值的决策结果。

若管理层坚持要求探索项目给出完整交付日期,我会把日期写成基于假设的窗口,并标明下一次决策点。将不确定性藏在日期后面,不会让项目更确定,只会让后续解释更困难。

5. 监管、安全和运营连续性任务:采用保护容量而非临时抢占

有些工作价值难以用短期收入表达,却不能等到出现事故才投入。可以为安全治理、技术债清理、可靠性改进或法定工作预留明确容量,并定期审查实际使用情况。没有预留时,这些工作往往每次都输给看起来更紧急的业务需求。

预留容量也不是不受约束的空白授权。要公开容量比例、适用范围和结果指标,例如漏洞修复时长、故障复发率或关键服务恢复时间。这样既保护长期能力,也能避免“技术工作”成为无法评估的黑箱。

6. 团队经常被打断:优先修复入口和决策节奏

如果计划外工作持续占据大量时间,先不要要求团队再提升执行效率。应把临时工作分类,检查其来源和可预防性,并为真正的紧急事项设置明确通道。高频、低影响的请求可以集中处理,减少零散切换。

同时要审视管理层会议频率。若每周都在重排同一批需求,可能是目标不稳定、信息准备不足,或组织没有清楚的决策权限。增加一张更细的路线图,不一定能解决这些根因。

7. 选择流程与工具时,比较总成本而非功能数量

团队可以从轻量看板开始;跨团队依赖、权限治理、版本关联和审计要求增加后,再评估更完整的项目管理平台。选型时应重点验证:需求能否关联目标和交付项,历史变更是否可追溯,权限能否按组织边界配置,报表是否使用一致口径。

对于中大型企业和百人以上组织,PingCode 可用于关联需求、项目、迭代、缺陷与交付过程,帮助团队减少分散信息。但选型验证应以实际流程做小范围试点:挑选一个跨团队项目,观察录入负担、变更追踪和管理视图是否改善,再决定推广范围。

组织情形 优先解决的问题 建议做法 需要接受的取舍
小团队、低并行 口头插单和估算失准 轻量台账、固定评审、周期复盘 不追求复杂报表,接受部分判断由负责人完成
多团队、高依赖 共享资源冲突和等待 跨团队依赖图、容量核对、统一状态口径 评审时间增加,换取减少后期阻塞
外部截止日多 过度承诺和临近交付暴露风险 明确硬期限、前置检查点和范围备选 需要更早协调业务与客户预期
探索型工作多 把假设误当承诺 先排验证里程碑,设停止条件 短期路线图确定性下降,换取减少无效投入
审计与权限要求高 决策依据和变更记录不完整 统一留痕、分级权限、版本化审批 记录成本上升,需要控制流程复杂度

需求排期流程与规范:管理层需求排期实操方法关键指标

八、落地检查:把会议变成可重复的管理机制

1. 会前准备:不带信息不完整的需求直接争日期

会前由需求负责人补齐问题、目标、验收条件、时间约束和已知依赖;执行团队完成初步拆分与估算;排期负责人整理产能、已承诺工作和候选项。材料不必冗长,但关键事实应在会议前可见。

对缺少必要信息的需求,会议可以决定由谁补充、何时回来评估,但不应为了让会议“有结论”而现场编一个日期。决策质量取决于输入质量,会议本身无法替代事实收集。

2. 会中讨论:优先争议取舍,不逐条复述需求

会议时间应花在价值冲突、容量冲突和风险判断上。信息已充分且排序无争议的需求,可以由流程自动进入候选序列;真正需要管理层介入的,是高影响例外、跨团队资源冲突和目标之间的取舍。

每个争议项都应回答:如果现在做,什么会延后?如果不做,具体损失是什么?有没有更小的验证方案?如果三项都重要,哪项有不可逆的时间窗口?这些问题比反复讨论“谁更重要”更能推动决策。

3. 会后跟踪:把状态、责任和触发条件写回台账

会后及时更新决策状态、负责人、承诺窗口、未关闭依赖、风险和复核日期。重要的是让执行团队、业务方和管理层看到同一版本,避免会议结论留在个人笔记里。

若组织使用管理平台,应检查字段是否真的服务于决策。字段过多会导致敷衍填写;字段过少则无法复盘。可以先保留最低必需信息,再根据实际分析需求逐步增加,避免一开始就追求面面俱到。

4. 周期复盘:校准系统,而非寻找单一责任人

周期结束后,比较计划与实际,区分范围变化、估算偏差、依赖等待、临时工作和故障支持。复盘要形成下一步动作,例如调整产能基线、改善依赖响应时限、增加测试估算或限制未经评估的插单。

如果复盘只留下“下次要加强沟通”,流程不会变好。改进动作应有负责人、完成时间和可验证结果。例如,下一周期将接口确认提前到启动前,并统计因接口不清造成的等待时间是否下降。

九、结尾:可靠排期的标准,是组织能解释自己放弃了什么

1. 不要把排期优化成“日期更漂亮”

需求排期真正要优化的,不是把每项需求塞进日历,而是让有限产能持续流向当前最重要的结果。需求优先级会变,市场会变,估算也会偏;成熟的组织不会假装变化不存在,而是让变化经过明确评估,并由有权的人承担取舍。

我更看重一份排期能否回答:为什么做这项工作,为什么是现在,依赖是什么,谁承担交付责任,改变顺序会影响什么,以及什么条件出现时需要重新决策。若这些问题都有可查证的答案,日期即使调整,计划仍然有管理价值。

2. 下一步先做一个周期的试点

如果目前排期主要依赖会议和表格,不必先全面改造流程。选择一个需求来源多、跨团队协作明显的团队,试行一个周期:统一需求信息、区分承诺与候选、记录插单替换项,并在周期结束后复盘准时率、范围变化和预测偏差。

试点结束后,优先修正最常见的一个问题。若需求信息不足,就改善入口;若计划频繁被打断,就建立插单规则;若日期总是偏乐观,就校准产能和端到端估算。排期规范不是一次写完的制度,而是组织不断用实际交付结果校正的决策系统。

常见问题解答(FAQ)

1. 管理层需求排期时,应该先看业务价值还是研发工作量?

我每次参加排期会,都会遇到高层认为紧急、研发却评估要做很久的需求。只按业务价值排,团队可能承诺过量;只按工作量排,又怕重要机会被低估。有没有一套能让双方说清依据的判断方法?

不要把业务价值和研发工作量二选一,先设准入条件,再做相对排序。可以先确认需求是否有明确负责人、目标用户、期望结果和截止原因;缺少这些信息的需求先进入待澄清区,不直接挤占已承诺容量。

准入后用统一口径评估价值、时效性、影响范围、风险降低程度和工作量,例如各按1至5分评分,再用“价值与时效得分÷工作量”作为初筛,不把公式当最终裁决。举例:需求甲价值与时效合计8分、工作量2人周,优先级参考值为4;需求乙合计15分、工作量8人周,参考值约1.9。

若乙涉及法规截止日或重大客户承诺,则应单独标注硬性约束,而不是靠平均分掩盖。分值的作用是暴露分歧:管理层解释价值假设,研发说明工作量与技术风险,最终由指定决策人确认取舍。

2. 管理层需求排期会开多久、多久开一次才合理?

我担心排期会变成逐条念需求、逐条争优先级,开两个小时也定不下来。另一方面,如果只按月排一次,临时变化又可能让团队一直返工。怎样安排节奏,既能做决策,也能留出调整空间?

把“组合规划”和“紧急变更”分开处理,通常比所有需求都塞进同一场会更有效。可按月做一次60至90分钟的管理层组合评审,确认未来4至8周的容量分配、关键目标和跨部门依赖;每周用15至30分钟处理新增信息与风险,不重新争论所有已排事项。

会前至少一天冻结材料,需求方提交目标指标、截止依据、影响范围、最小可交付范围和责任人;会上重点讨论评分差异、资源冲突和需要管理层拍板的事项。一个实用的排期检查是:会议结束时每项候选需求都应有状态、优先级、负责人、目标窗口和未决风险。

若连续两次会议仍无法决策,通常不是会议时间不够,而是缺少决策人、价值证据或明确的取舍选项。

3. 需求排期应该看哪些关键指标,才能判断流程是否有效?

我以前只看需求按时上线率,但这个数字好看不代表做对了事:有些需求按时交付后没人用,有些高价值项目则因为范围不断变化而延期。除了交付速度,我还应该追踪什么指标,怎么避免团队为了指标而优化数字?

建议把指标分成结果、流动和预测三类,并同时看趋势与原因。结果指标包括目标达成率、上线后采用率或业务指标变化;流动指标包括从需求确认到上线的周期中位数、排队时间和在制需求数;预测指标可以看排期兑现率,即某周期内按承诺完成的工作量占承诺工作量的比例。

举例说,某团队连续三个周期的兑现率为90%、62%、58%,同时在制需求从12项升到21项,问题更可能是并行过多或插单失控,而非单纯开发效率下降。指标应按需求类型分组,并记录延期原因、范围变化和外部依赖;不要把单一兑现率绑定个人绩效,否则团队容易少报承诺或拆小任务。

每月复盘至少回答两个问题:哪些排期假设经常失准?哪些已交付需求没有产生预期结果?

4. 临时插单和高层紧急需求,怎样纳入排期而不打乱团队计划?

我遇到过需求做到一半,突然来了一个被标记为“必须马上做”的事项,结果原计划延期,之后又没人记得是谁批准的。面对这种情况,我该怎样让业务快速响应,同时把影响和责任说清楚?

建立有门槛的变更通道:紧急不等于自动插队,申请人需要说明不处理的具体损失、最迟决策时间、受影响对象,以及可接受的最小范围。由固定决策人判断它是否属于法规或安全风险、重大客户承诺、明确的收入窗口等硬约束;批准时必须同步确认被挤出的事项、延期影响和对外沟通责任。

可以预留约10%至15%的周期容量处理不可预见工作,具体比例应根据团队过去几个周期的插单量校准,而不是照搬固定标准。若预留容量耗尽,新增事项必须触发明确交换:新需求进入,就有同等容量的已排需求后移或缩小范围。记录申请时间、批准人、理由、估算变化和被替换事项,月末检查插单占比;

若连续数月超过预留比例,说明需求入口或管理层决策节奏需要调整,而不是要求团队靠加班消化。

核心关键词

读者评论

罗
罗欣然

我们团队过去也会按人数估产能,结果一遇到支持工作就持续延期。用最近几个迭代的实际交付量做基线更靠谱,不过新团队的数据波动大,文中提到的六至八个迭代是否适合所有团队?

田
田梦琪

插单必须说明挤掉什么,这点很实用。但如果紧急需求涉及线上故障,团队往往来不及等完整评审。可以预先约定紧急等级和事后复盘机制,避免流程本身拖慢处置。

陶
陶可欣

把远期计划写成目标窗口而非具体日期,能减少虚假承诺。实际协作中,业务方有时仍需要明确节点做预算或对外沟通,最好同时标注前置条件和日期置信度。

文章包含AI辅助创作:需求排期流程与规范:管理层需求排期实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505992
