需求优先级排得很满,实施团队的项目却未必推进得更快:一个常见原因是,团队把“谁的需求更急”当成了“什么需求先做”。在需求评审中,我更关注另一件事:如果这项需求延后、做错或依赖条件没有兑现,交付会损失什么?本文给出一套适用于实施项目的优先级与排期方法,包含评分口径、风险闸门、排期模板和复盘方式。文中案例数据均为情景模拟,用来展示算法如何落地,不代表行业统计或特定企业实绩。
一、先讲结论:优先级不是排序,而是带约束的决策
1. 排期的目标不是让每个人都满意
实施团队排需求,常常面对多方同时施压:业务负责人希望尽快上线,客户成功团队担心续约,研发团队在意技术债,项目经理需要守住里程碑。若把这些诉求直接转换成“高、中、低”,最后得到的通常不是优先级,而是多个部门都把自己的事项标成“高”。
我建议把排期目标定义为:在资源和依赖条件有限的前提下,优先降低关键业务损失,并确保承诺可兑现。这意味着“价值高”不自动等于“立即做”,“客户很急”也不自动等于“插队”。排期应当同时看价值、时效、影响范围、风险、依赖和实施成本。
实践中,我会把决策拆成两层。第一层是风险闸门,识别不能单纯打分的事项,例如合规期限、生产事故、上线阻断。第二层才是普通需求的价值排序。闸门负责决定“是否必须进入近期计划”,评分负责决定“在可选事项中先做什么”。
2. 采用“先分流、再评分、后承诺”的三步法
- 先分流:识别事故修复、合规期限、上线阻断、客户承诺和普通优化,避免所有需求挤进同一张队列。
- 再评分:对普通需求按业务影响、紧迫性、影响范围、风险降低、证据可信度等维度评分,并单独估算工作量与依赖。
- 后承诺:将评分结果与团队容量、项目里程碑、环境准备情况相交叉,形成“计划做、候选、暂缓、待补信息”等明确状态。
这个顺序很重要。若先评分再判断是否存在硬性期限,团队可能让一个高分但可延后的体验优化排在监管期限前面;若只看闸门不评普通需求,所有人又会用“紧急”绕过讨论。
下面的示意图展示的是排期流程的控制点,不是固定的工时比例。团队应根据项目类型调整每个环节的投入,但不能省略需求澄清和容量校验。

3. 所有“高优先级”都必须说明代价
一个需求进入近期计划,意味着另一个需求可能延后。评审会上我会要求提报人回答:“如果现在做它,最可能挤掉哪一项?如果延后两周,损失是什么?”这两个问题比“这个需求有多重要”更容易暴露真实取舍。
优先级是相对次序,承诺是资源决策。评分解决相对比较,承诺还要考虑实施窗口、人员能力、环境准备和验收责任。把二者混为一谈,常见结果就是评分表看起来很专业,项目计划仍然不断失约。
二、实施现场为什么容易把排期做乱
1. 实施需求通常跨越多个责任边界
实施项目的需求不只来自终端用户。客户业务部门提出流程调整,信息化部门关注权限和数据,管理层关心上线时间,供应商团队则需要确认产品能力、接口条件和现场资源。一个需求可能同时改变配置、数据迁移、用户培训、验收标准和运维流程。
因此,需求排期不能只问“研发要做几天”。实施工作量往往还包括需求澄清、方案评审、环境搭建、数据准备、联调、回归测试、培训和验收。若仅估算开发工时,计划看似宽松,实际却被前置依赖和客户配合拖住。
以“新增一类审批流程”为例,表面上是配置或开发事项,背后可能要确认审批角色、历史数据是否回填、移动端是否需要适配、流程例外如何处理、上线后谁维护规则。缺少这些信息时,需求的“价值”可以讨论,排期却不应该承诺。
2. “客户说急”常常隐藏着不同性质的紧急
紧急至少有四种:有明确外部截止日期;影响生产或核心业务;影响项目验收或上线窗口;只是提出者希望尽快看到结果。前三种可能需要快速处理,但最后一种通常需要进一步核实。
我会要求把紧急程度转换成可核验事实。例如,不写“月底前必须完成”,而写“合同验收条款要求在某日之前完成该流程,并由客户项目负责人确认”;不写“影响业务很大”,而写“当前有多少用户无法完成哪项关键操作,是否存在临时替代流程”。
紧急不是形容词,而是截止时间、影响对象、损失后果和替代方案。缺少其中任意一项,都可能是感受强烈但证据不足的请求。
3. 需求评审的隐性成本被低估
一些团队把评审会开成逐条报需求的会议,问题是需求数量越多,讨论时间越长,真正影响决策的证据反而越少。反复讨论同一事项,还会消耗实施顾问、产品、研发和客户负责人的共同时间。
以一个六人评审小组为例,会议每周开两小时,一个季度约十二周,直接会议成本就是144人时;如果会前材料不完整,参会者还要补充核实,真实成本会更高。这是按人时计算的情景示例,不是调查统计。它提醒团队:把信息采集前置,比延长评审会更经济。
4. 需求变化不是异常,未记录的变化才是风险
实施中业务流程会调整,接口条件会变化,客户人员也可能更替。若团队把所有变更都看成“新增需求”,容易僵化;若完全不记录,又会让范围、工期和验收口径悄悄漂移。
关键是区分澄清、缺陷、范围变更和新需求。澄清不一定改变原承诺;缺陷需要按质量机制处理;范围变更要评估影响并重新确认;新需求则进入队列。分类正确,排期才有可比性。
三、常见误区:看起来公平,实际会制造风险
1. 把所有需求都按同一套分数排名
加权评分适合比较可选事项,不适合替代强制性风险判断。合规期限、生产事故、数据安全风险等事项,不能因为评分略低就被排到队尾。反过来,某个普通优化即使业务价值高,也不能因为提报人给出高分就自动越过容量约束。
更稳妥的办法是先设闸门,再评分。闸门可包括监管或合同硬期限、生产故障、关键流程阻断、重大安全风险等。通过闸门的事项需要明确责任人、时间要求、临时控制措施和复核点;没有通过闸门的普通需求才进入常规排序。
2. 用“客户级别”替代业务影响分析
大客户的需求通常值得认真对待,但“客户重要”不能直接推导出“任何需求都优先”。如果把客户级别当成固定加分项,团队可能长期牺牲其他项目的交付质量,甚至让同一客户内部的小改动挤占关键上线事项。
我更倾向于把客户关系作为背景信息,而不是单独的决定性分数。评估时要看需求是否影响合同范围、验收、续约风险、核心流程和使用规模,并由有权限的业务负责人确认相关事实。这样既不忽视商业关系,也不让它成为无法审计的特权通道。
3. 把“提出得早”误当成“价值更高”
先到先得适用于服务窗口有限且事项价值相近的场景,但实施团队的需求价值差异往往很大。一个早期提出的非关键报表,未必应该排在后来发现的上线阻断问题前面。
先到先得可以作为同分时的次级规则,而不应取代价值和风险判断。否则,团队会因为队列顺序而错过高影响事项,也会鼓励各方尽早占位、反复提交尚未成熟的需求。
4. 把估算工时当成完整实施成本
“开发只要两天”不等于“两天后可以验收”。实施任务可能需要客户提供数据样本、开通网络权限、安排测试用户、确认业务规则,并预留回归和培训时间。若这些工作没有进入计划,团队会反复等待外部条件。
我建议把需求拆成至少四类工作量:产品或研发实现、实施配置与数据处理、客户配合与审批、测试培训与上线支持。每类可以由不同责任方承担,但都必须有估算和负责人。只有这样,排期才描述完整交付,而不是描述其中一个环节。
5. 评分精确到小数,却没有证据等级
把“价值”打成8.7分,不代表判断更可靠。如果用户数量是猜测、业务损失没有核实、截止日期没有责任人确认,小数只会制造精确感。比起追求复杂公式,我更重视每个分数的证据来源和可信度。
可以采用三档证据标记:已验证、部分验证、待验证。待验证的高价值需求,不一定要直接降级;更合理的处理可能是先安排一项低成本验证任务,确认影响范围和解决方案后再作承诺。
四、专业判断逻辑:闸门、评分、依赖和容量
1. 第一步:先做需求分流
评审前先把需求放入不同类别,避免在同一张评分表里比较性质不同的事项。建议至少区分以下类别:
- 生产事故或关键流程阻断:先恢复业务,再复盘根因;紧急程度依影响范围和替代方案判断。
- 合规、合同或明确外部期限:记录来源文件、责任人、期限和未按期完成的后果。
- 上线前置条件:若缺失会阻断验收或切换,应纳入里程碑关键路径。
- 范围内的必要配置或适配:按业务影响、实施成本和依赖关系排序。
- 体验优化或新增能力:按价值和成本比较,必要时进入后续版本。
- 信息不足事项:不直接承诺交付,先明确待补信息或安排探索任务。
分类本身也需要留痕。若一个需求从普通优化升级为上线阻断,变更原因、证据和批准人都应可追溯。否则,闸门容易变成谁声音大谁就能通过的例外通道。
2. 第二步:使用可解释的评分维度
对常规需求,我通常采用五个维度:业务影响、时间敏感度、影响范围、风险降低、证据可信度。每项按1到5分评估,分数越高表示该维度越值得优先考虑。示例权重只是便于演示的起点,团队应根据自己的项目目标校准。
| 评估维度 | 建议权重 | 评分时要问的问题 | 常见证据 |
|---|---|---|---|
| 业务影响 | 30% | 解决后是否改善关键流程、收入、成本或交付目标? | 流程数据、业务负责人确认、验收条款 |
| 时间敏感度 | 20% | 晚做一周或一个版本,是否会造成可说明的损失? | 明确截止日期、里程碑、损失测算 |
| 影响范围 | 15% | 影响多少用户、流程、业务单元或项目? | 用户清单、使用记录、流程覆盖范围 |
| 风险降低 | 20% | 能否降低合规、安全、质量、上线或运维风险? | 风险记录、故障数据、审计要求 |
| 证据可信度 | 15% | 关键判断是否来自可核验事实,而不是推测? | 原始记录、样例、签字确认、系统日志 |
加权分可按“各维度分数乘以权重后求和”计算。权重不是自然定律,关键是团队能解释为什么这样设定,并在季度复盘时检查它是否导致某类需求长期被低估。评分完成后,还要单独记录工作量、依赖和承诺窗口,不建议把工时直接从价值分数中扣减后就结束判断。
一个更实用的辅助指标是“价值密度”,即加权价值分除以预估总人日。它可以帮助识别成本相近的可选需求,但不能单独决定优先级:高价值、低频的合规事项可能价值密度不高,却依然必须处理。

3. 第三步:把不确定性单独列出来
总分相近时,不要急着争论小数点,而要比较不确定性。一个需求看似高价值,但用户范围、方案可行性或数据质量尚未确认;另一个需求价值稍低,却有清楚的验收条件和成熟方案。后者通常更适合进入近期承诺,前者可能先做验证。
不确定性可拆为三类:业务不确定性,即目标和影响是否真实;方案不确定性,即能否在当前产品、接口和环境下实现;交付不确定性,即客户配合、数据准备和验收资源是否可获得。每类标记为低、中、高,并写明降低不确定性的最小行动。
4. 第四步:检查依赖和关键路径
需求自身可能得分高,却依赖尚未完成的接口、数据清洗、权限审批或客户决策。排期时应画出前置条件,而不是把每个需求当成独立卡片。一个关键依赖延期,可能同时影响多项需求和整体上线窗口。
依赖检查至少记录:依赖事项、责任方、最晚需要日期、当前状态、失败后的替代方案。若依赖责任在客户侧,也要把交付条件写进计划;不能把“客户配合”作为无期限的默认假设。

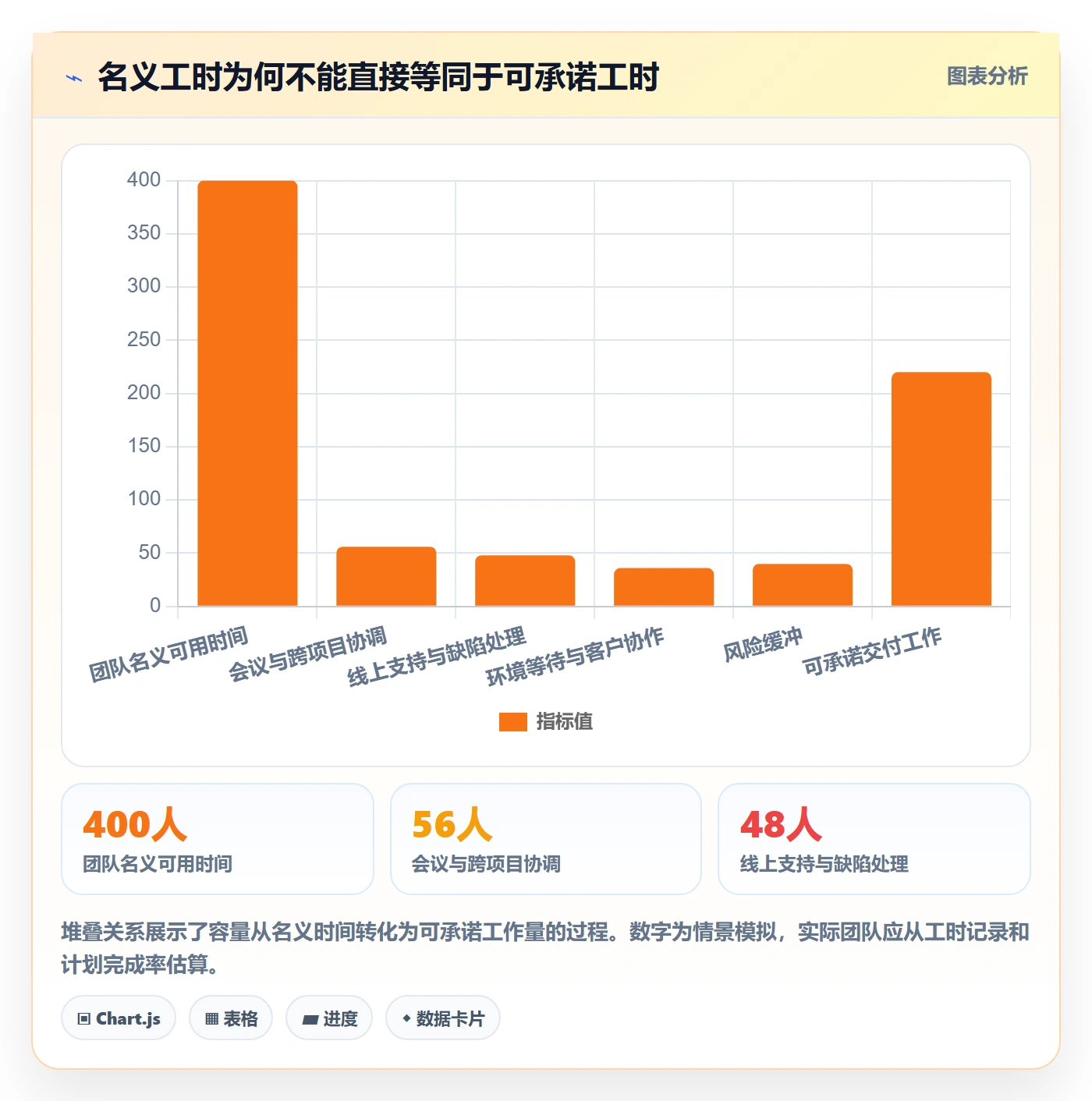

5. 第五步:容量校验后才形成承诺
容量不是团队名义人数乘工作日。实施项目还要扣除会议、支持、缺陷处理、环境等待和并行项目切换。可以用过去几轮计划完成情况估算团队的可承诺容量,再为不可预见事项留出缓冲。缓冲不是浪费,而是对交付不确定性的显性定价。
我建议把事项分成“已承诺”“候选”“待验证”“暂缓”四个状态。已承诺项必须有负责人、验收条件和依赖确认;候选项是容量变化时优先补入的事项;待验证项先做澄清或技术验证;暂缓项要写明重新评估的触发条件,避免无限期沉睡。

6. 第六步:设定例外通道,避免计划被悄悄改写
排期不是一次性决定,生产问题和客户变化确实可能需要插入。问题不在于允许变更,而在于变更没有门槛。每次插队至少说明:新增事项的依据、影响的既有承诺、被挤出的事项、批准人和回到正常节奏的条件。
如果一个团队每周都有多项“紧急插入”,应把它当作系统信号,而不是单纯责怪提报人。可能是需求入口把关不足、上线前置条件遗漏、容量配置过满,或者支持工作没有单独预留。例外频繁时,团队应调整机制而非无限加班。
五、具体案例:用排期过程验证优先级,而不是只看最终分数
1. 情景设定:同一项目中的四类需求
下面用一个虚构的企业系统实施项目演示。项目计划在六周后分批上线,团队包括实施顾问、产品和研发人员。项目处于联调阶段,客户提出四项需求:上线前权限校验、经营分析报表、历史数据批量修正、页面字段个性化。
假设权限校验与上线验收条件相关;经营报表被管理层关注,但暂时没有明确使用场景;历史数据修正涉及一批异常记录,需要确认数量和影响;页面字段调整有清楚说明,但可通过现有配置部分满足。此处的分值、人日和时间均为情景模拟,目的是展示如何从证据走到决定。

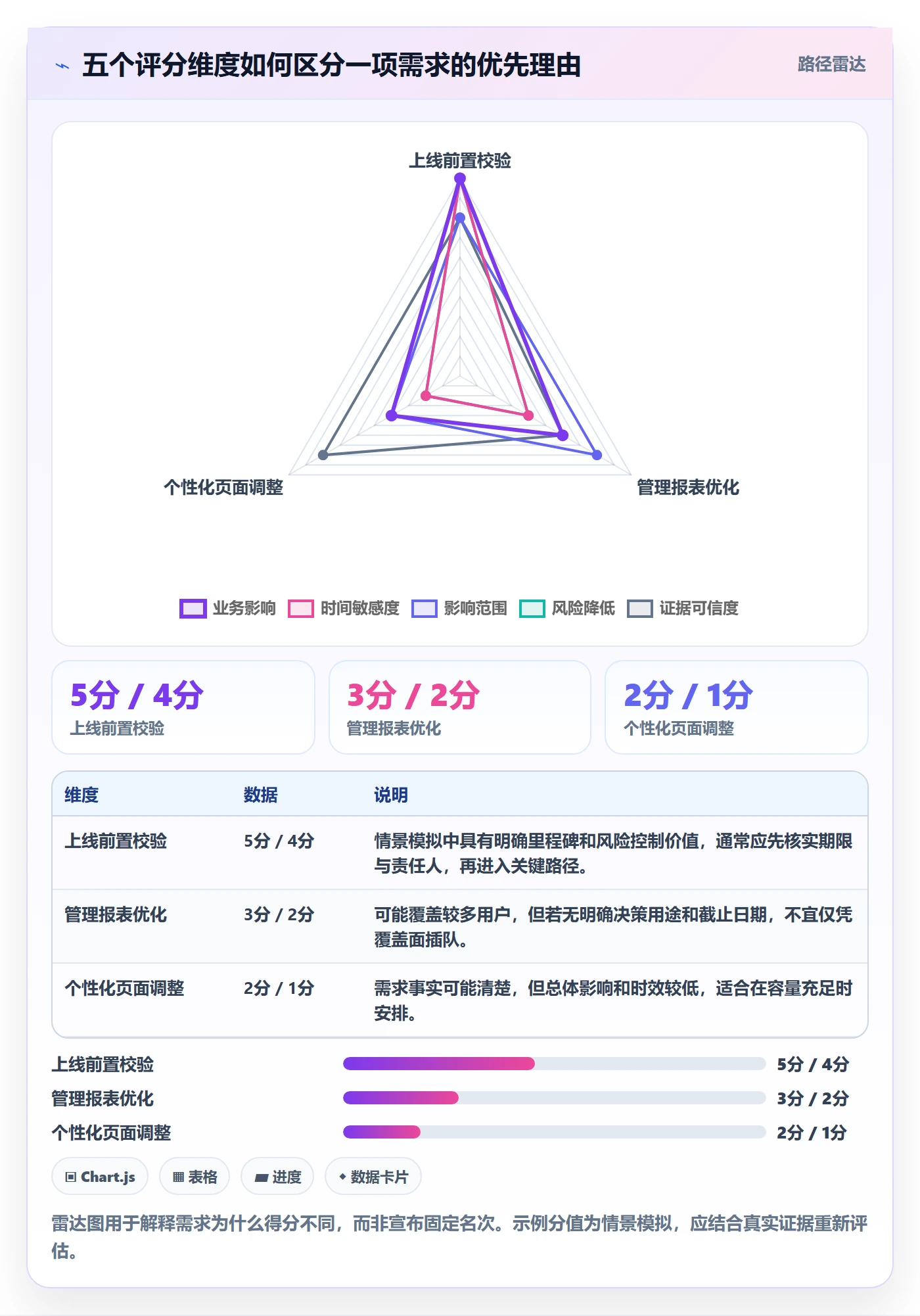

| 需求 | 加权价值分 | 预估总人日 | 初步判断 | 需要补充的证据 |
|---|---|---|---|---|
| 上线前权限校验 | 4.6/5 | 8人日 | 可能是上线前置项 | 验收条款、角色矩阵、失败后的控制方案 |
| 经营分析报表 | 3.4/5 | 12人日 | 价值中等,时效待确认 | 报表使用人、决策频率、现有替代方式 |
| 历史数据批量修正 | 4.1/5 | 6人日 | 价值较高,但范围和安全性待核实 | 异常记录数、修正规则、回滚方案、抽样结果 |
| 页面字段个性化 | 2.8/5 | 3人日 | 成本低,可作为候选项 | 现有配置能否满足、实际用户范围 |
2. 先查闸门:高分不等于直接开工
权限校验看起来分数最高,但团队仍要核对它是否真是验收前置条件。如果合同或上线清单明确要求,且缺失会导致未授权访问风险,就进入风险闸门,优先安排评估与交付;如果只是客户提出的优化建议,则应回到普通队列。
历史数据批量修正虽然得分较高,也不能因“只有六人日”就马上执行。未经验证的批量修正可能造成数据覆盖或难以回滚。合理的第一步可能是抽取小样本、确认映射规则和回滚方案,而不是直接排完整实施任务。
3. 再看路径:短任务可能拖住长链路
情景模拟中,权限校验依赖客户确认角色矩阵,经营报表依赖数据口径,历史数据修正依赖样本核查。若这些输入没有到位,团队提前把事项放进迭代,只会增加等待和返工。页面字段调整虽成本较低,但如果不会影响关键路径,可能适合在有空余容量时穿插,不应因此抢占关键人员的连续工作时间。
优先级应与依赖状态联动:价值高、依赖已满足的需求可以承诺;价值高但依赖未满足的需求可以先设条件性计划;价值尚未验证的需求先做探索;价值低且没有期限的需求暂缓。这样的表达比单纯写“P1、P2、P3”更能帮助项目成员执行。
4. 用情景比较展示“先做什么”的差别
假设团队四周可承诺容量为30人日,已经确认的上线基础工作需要18人日,余下12人日不能全部用于需求。若权限校验经核实确属上线前置项,应先纳入计划;历史数据修正先安排样本验证,依据结果决定是否投入完整修复;报表与页面调整则根据剩余容量和客户确认的业务用途进入候选。
这不是一张适用于所有项目的标准答案。若历史数据错误正在影响财务结算,其风险可能超过报表需求;若权限风险已有可靠的临时控制,交付顺序也可能调整。关键是每次调整都要指出触发变化的证据,而不是仅仅更新优先级标签。

5. 复盘看承诺质量,不只看完成数量
需求排期复盘若只统计“完成了多少条”,容易鼓励拆小任务和挑简单事项。更有用的观察包括:计划完成率、插队比例、需求返工率、依赖等待时间、上线后缺陷率,以及因需求延误造成的验收影响。
还要记录评分与结果之间的偏差。例如,某类高分需求是否真的带来预期收益?某些看似低优先级的准备事项是否反复成为上线阻塞?这些回看能帮助团队校准权重和证据标准,而不是每个季度重新发明一套评分表。
六、可直接复制的需求优先级模板
1. 需求卡片:先让事实可审查
在工具中建立需求卡片时,建议把下面字段设置为评审前必填。字段不必复杂,但必须让团队能够判断需求是什么、为何现在要做、如何验收,以及谁负责提供输入。
| 字段 | 填写要求 | 示例写法 |
|---|---|---|
| 需求名称 | 描述结果,不只写解决方案 | “让授权管理员能识别无效角色配置” |
| 业务目标 | 说明希望改善的流程或结果 | “降低上线前权限配置遗漏风险” |
| 受影响对象 | 说明用户、岗位、流程或项目范围 | “本期上线的三类业务管理员” |
| 现状与证据 | 写明数据、事件、访谈或合同依据 | “联调发现两项角色配置缺少复核记录” |
| 期望完成时间 | 写日期和形成期限的原因 | “切换演练前完成,因演练清单要求核验权限” |
| 验收条件 | 定义可观察、可复测的结果 | “指定测试账号无法访问未授权功能,记录可导出复核” |
| 替代方案 | 说明暂不开发时如何控制风险 | “上线前人工双人复核角色矩阵并留存签字” |
| 依赖与责任人 | 列出客户、产品、研发和环境条件 | “客户业务负责人于某日确认角色矩阵” |
| 影响范围 | 标注用户数、流程数或业务单元 | “涉及两个业务单元,约四十名使用者” |
2. 评分卡:让分数背后有依据
评分时可使用下表。分数应由跨职能评审小组讨论,提报人可以提供证据,但不应独自决定每个维度的最终分值。遇到分歧时,保留不同判断和待验证事项,比强行取平均更有价值。
| 维度 | 1分参考 | 3分参考 | 5分参考 | 证据或备注 |
|---|---|---|---|---|
| 业务影响 | 局部便利改善 | 改善一段稳定业务流程 | 影响关键目标或核心流程 | 填写目标、基线和责任人 |
| 时间敏感度 | 可延后一个版本 | 近期需处理但有替代办法 | 存在明确硬期限或严重延误代价 | 填写日期及来源 |
| 影响范围 | 少数用户或单一场景 | 一个部门或一类流程 | 多个关键团队或广泛用户 | 填写范围和计算口径 |
| 风险降低 | 对风险影响有限 | 降低可控的质量或运维风险 | 降低重大合规、安全或上线风险 | 关联风险记录或事故依据 |
| 证据可信度 | 以主观判断为主 | 有部分记录或责任人确认 | 有可追溯数据、条款或复现记录 | 写出证据位置和核实人 |
3. 排期决策模板:结果要带条件和责任
评分结果不应只存一个总分。下面这张决策表可以直接用于评审纪要,尤其适合记录“暂不承诺”的原因,避免需求提报人把暂缓误解为拒绝。
| 决策项 | 填写内容 |
|---|---|
| 需求及当前状态 | 写明需求名称、分流类别和当前阶段 |
| 风险闸门结论 | 通过、未通过或待核实;附证据与批准人 |
| 评分与可信度 | 各维度分数、权重、证据等级和总分 |
| 工作量与不确定性 | 分列研发、实施、测试培训等人日,并标记高风险环节 |
| 前置依赖 | 依赖事项、责任方、最晚日期和失败后的替代办法 |
| 排期结论 | 已承诺、候选、待验证或暂缓 |
| 被挤出的事项 | 写明调整后延后的需求及影响 |
| 重新评估触发条件 | 例如数据核实完成、客户确认日期、风险状态变化 |
| 负责人和复核时间 | 指定执行负责人、业务确认人和下次检查日期 |
4. 评审会议纪要模板:把争论变成可执行任务
会议纪要最好记录决策过程,而不是只记“同意优先”。每项需求至少留下结论、依据、未决问题、责任人和截止时间。对没有结论的事项,要安排下一步动作,不能让它以“再讨论”状态无限循环。
- 需求名称与提出方:明确对象和责任人。
- 核心业务问题:用一句话说明当前障碍及影响。
- 风险闸门判断:说明是否属于必须处理事项及证据。
- 评分结论:记录各维度得分和证据可信度。
- 依赖条件:列出未完成的客户输入、接口、数据或审批。
- 资源影响:说明纳入后会影响哪些已有承诺。
- 会议决定:承诺、候选、验证、暂缓或拒绝,并注明理由。
- 后续动作:负责人、完成日期和结果交付形式。
七、不同情况下的行动建议与取舍
1. 项目处于启动或需求澄清阶段
启动阶段最大的风险通常不是需求排得不够快,而是业务目标、范围和验收口径尚未稳定。此时应优先建立需求分类、证据要求、决策权限和变更机制。与其急着对几十条需求打分,不如先把重复项合并、把模糊请求转成可验证问题。
如果关键流程还未经过业务负责人确认,可先做工作坊或原型验证。早期验证会占用少量时间,却可能避免在后期返工。取舍是:短期看起来交付慢一点,换取后续计划更可信。
2. 项目正在联调,距离上线较近
临近上线时,应把“是否影响切换、安全、数据完整性和验收”放在体验优化之前。上线前的需求要进一步区分:必须完成、可用临时控制满足、可放入上线后版本。临时控制也必须有责任人、执行频率和撤销条件,不能把“先人工处理”写成无期限方案。
此阶段的取舍是:保护上线稳定性,可能意味着部分用户体验需求推迟。团队应把被延后的事项和预计复核日期公开,避免上线后无人接手。
3. 客户不断提出插队需求
先建立变更入口,不要在聊天记录里口头承诺。每次插队都要说明业务影响、期限来源、需要挤出的事项和审批人。若插队需求很多,可按周汇总其来源,判断是业务变化、前期调研不足还是项目范围管理失效。
取舍在于:流程门槛太低,团队计划会被持续打断;门槛太高,又可能错过真实业务风险。做法不是一概拒绝,而是让例外成本透明,并由有权承担交付影响的人批准。
4. 团队容量不足,但需求都被标为高优先级
不要继续争论哪项需求“更重要”,应要求业务方明确不可同时满足时的选择。可用三种方式缩小范围:先交付最小可验收版本;拆分阶段并设置明确的后续条件;减少低价值范围,将有限容量留给关键流程。
如果所有需求都无法延期,问题可能不是排期方法,而是项目范围与资源配置不匹配。团队应向项目决策者呈现容量缺口、延误风险和备选方案,而不是用加班掩盖计划不可行。
5. 需求评分接近,团队无法形成一致结论
先检查分歧来自哪里:业务目标不同、证据不足、权重不同,还是对成本估算的理解不同。若是证据不足,安排低成本验证;若是价值取舍,提交给拥有业务决策权的人;若是技术风险,则请技术负责人给出方案区间和验证计划。
不要用“大家各退一步”来处理所有争议。评分平均值可能掩盖重大分歧,尤其是安全、合规和上线风险。保留不同意见及其依据,能让后续复盘知道当时为什么做出选择。
6. 小团队与中大型组织的机制取舍不同
小团队可以用轻量表格、每周短会和明确负责人完成管理,不必一开始搭建复杂审批流。关键是字段统一、决策留痕、容量真实。若流程太重,团队会绕过系统,最后回到聊天记录里排期。
中大型组织则通常需要跨项目视图、角色权限、变更记录、依赖追踪和组合层面的容量协调。若涉及多个事业部、多个交付团队和百人以上的协作范围,单项目负责人很难看见资源冲突,应建立跨项目的优先级校准机制。以 PingCode 为例,这类项目管理平台可用于承载需求、任务、缺陷和项目状态的协作信息;但工具不会替组织决定谁的业务目标更重要,评分口径、审批权和容量规则仍需团队明确。
工具选型的判断标准应是:它能否让需求来源、决策理由、依赖状态和承诺变更可追溯;能否支持不同项目视图;能否减少重复录入。不要为了“有系统”而把评分表做得极其复杂,也不要把一个工具的字段配置误当成治理机制。
7. 不同成熟度团队的推进顺序
| 团队现状 | 优先采取的动作 | 先不要做的事 |
|---|---|---|
| 需求散落在邮件和聊天中 | 建立统一入口、负责人、状态和验收条件 | 不要先追求复杂权重公式 |
| 需求集中但插队频繁 | 建立风险闸门和变更审批,记录被挤出的事项 | 不要把所有插队都归咎于提报方 |
| 评分已有但计划常失约 | 校准容量、依赖、估算范围和缓冲 | 不要只增加评分维度 |
| 多项目争抢同一专家 | 建立跨项目容量视图和明确的决策升级路径 | 不要让每个项目单独承诺同一资源 |
| 交付完成但收益不明 | 补充需求目标、基线和上线后验证 | 不要用完成率替代业务结果 |

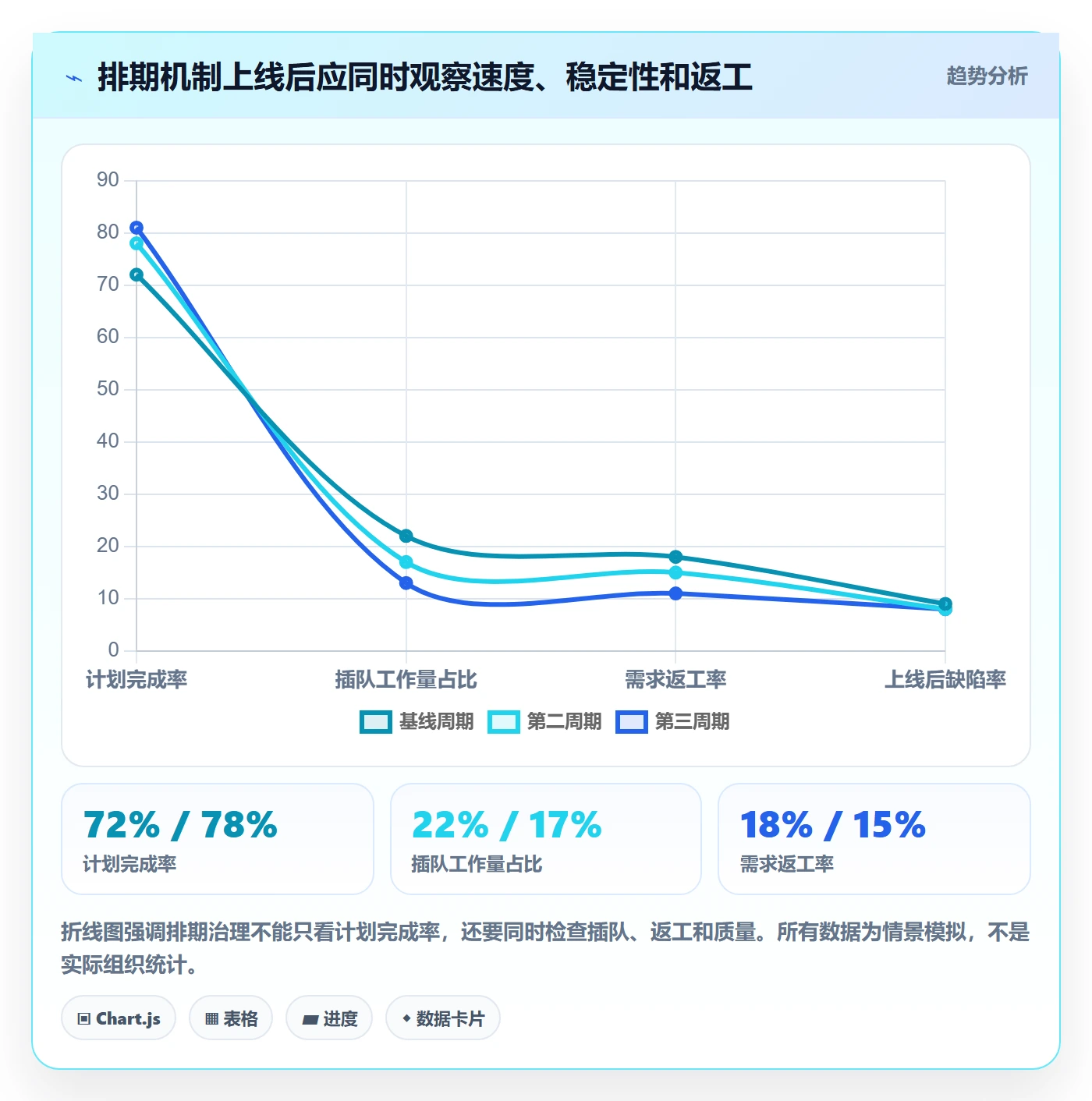

八、把方法变成稳定机制:复盘、指标和责任
1. 复盘要检查决策质量,而非追责分数
每个周期结束时,选择几项代表性需求做回看:高分但延期的原因是什么?低分却变成上线阻塞的事项为何被低估?临时插入是否真的避免了更大损失?被暂缓的需求是否仍有业务价值?这些问题能揭示机制中的系统偏差。
复盘不应演变成“当初谁打错分”。需求优先级是基于当时证据作出的判断,结果偏差可能来自信息变化、依赖失效或执行偏差。要区分判断质量与执行质量,才能知道应该修订评分口径,还是加强依赖管理。
2. 建议观察六类指标
- 计划完成率:按团队承诺口径计算,不把未承诺的候选项混入分母。
- 插队比例:统计周期内新增紧急事项占计划工作量的比例,并按来源分类。
- 需求返工率:识别因目标、验收条件或依赖信息不全导致的返工。
- 依赖等待时间:记录内部与客户侧等待,找出关键路径上的高频阻塞点。
- 上线后问题率:观察交付质量,防止团队只追求按期完成。
- 价值验证率:对已上线需求检查目标是否实现,而非只看功能是否发布。
这些指标需要统一统计口径。例如,插队比例可按需求数量或人日计算,两种口径可能得出不同结论;计划完成率要说明取消、拆分和范围变化如何处理。指标的作用是提出问题,不是制造绩效排名。
3. 用趋势而不是单月数字判断机制变化
某个月插队多,可能是上线前集中处理,也可能是入口失控;单月完成率下降,也可能是团队主动投入了更多探索和质量工作。建议按项目阶段、需求类型和来源拆分趋势,避免把不同工作负荷放在一起比较。
如果团队开始实施新机制,可先记录一个基线周期,再观察两到三个周期的变化。不要在没有统一定义的情况下宣称“效率提高了多少”。若用情景模拟进行目标设定,应明确标注为建议基准,之后再以实际数据校正。

4. 明确谁能决定什么
需求提报人负责说明业务问题和证据;产品或业务负责人负责确认目标与优先价值;实施负责人负责评估项目影响、依赖和客户协作条件;技术负责人负责方案风险与估算;项目决策者负责处理容量冲突和重要取舍。角色可以兼任,但决策责任不能模糊。
尤其要明确谁有权通过风险闸门、谁能批准插队、谁能接受需求延后带来的业务后果。若每个人都能提出优先级,却没有人承担取舍,团队就会用加班和临时协调替组织做决定。
九、常见疑问:评分之外还要问什么
1. 需求优先级多久评一次比较合适?
普通需求可按固定节奏评审,例如每周或每两周一次;上线阻断和生产事故应走快速通道。频率要与项目变化速度匹配。评审过少会让需求长期滞后,评审过密则可能让团队把大量时间耗在重新排序上。
2. 业务负责人给出的高分可以直接采用吗?
可以作为重要输入,但应要求说明业务目标、影响对象、期限来源和验收方式。业务负责人最适合判断价值,不一定掌握技术依赖、实施成本和其他项目的资源冲突,因此仍需要跨职能校验。
3. 小需求是不是应该优先做,因为更容易完成?
小需求可以提高短期交付流动性,但不应仅因工作量小而优先。若它能减少等待、验证方案或解除关键依赖,安排它有合理性;若只是容易完成,却与当前目标无关,就可能挤占关键工作。应同时看价值、成本和时机。
4. 需求价值无法量化时怎么办?
不必强行估算货币收益。可以使用可观察的代理指标,例如减少多少人工步骤、覆盖多少用户、降低哪类风险、缩短哪个流程的等待时间。若连代理指标也无法定义,先安排访谈、原型或小范围试点,降低不确定性后再决定是否扩大投入。
5. 评分相同的需求如何排序?
先比较风险闸门、关键路径和依赖成熟度;再比较价值密度、窗口期和证据可信度。仍然相同,可以使用等待时间作为次级排序规则,或由业务决策人明确选择。不要伪装成算法自动给出唯一正确答案。
6. 需求被暂缓后怎样避免遗忘?
暂缓项必须有重新评估触发条件,例如客户数据到位、验收窗口变化、试点达到某个结果或容量释放。只写“后续再看”并不构成管理动作。若长期没有触发条件,也没有持续价值证据,应定期清理或关闭。
7. 有了需求管理工具,还需要会议吗?
工具适合沉淀信息、更新状态和追踪依赖,会议适合处理跨角色分歧和资源取舍。若需求卡片信息完整,评审会可以缩短;若每次开会都从头读需求,说明会前信息准备或工具使用方式需要改善。
十、结语:让每一次优先级调整都有证据、有代价、有复核点
实施团队提升排期效率,不是把所有需求更快地排进计划,而是更早发现哪些事项不能错过、哪些事项尚未准备好、哪些事项值得先验证,以及选择一项需求会让什么承诺延后。
我最看重的不是评分公式有多复杂,而是三件事是否做到:紧急有证据,承诺有容量,变更有代价。这三点比不断增加标签和审批层级更能减少返工、插队和计划失约。
下一步可以从一个项目开始:统一需求入口,挑选五到十项真实需求试用风险闸门和评分卡;记录依赖、工时和被挤出的事项;一个计划周期后复盘完成率、插队原因和返工来源。先用真实项目校准规则,再推广到更多团队。工具负责让信息可见,真正的优先级仍由目标、证据、风险和承担取舍的人共同决定。
常见问题解答(FAQ)
1. 实施团队如何用统一评分法确定需求优先级?
我接手过需求堆积的实施项目,客户、销售和交付负责人都说自己的需求最急,最后排期会开了很久,结论却经常被临时变更推翻。我想知道有没有一种不依赖职位高低、团队成员也能复核的打分方法?
可以先用“业务影响、时效性、风险降低、实施成本”四项评分,前三项按1,5分打分,成本按1,5分反向计分,计算公式为:优先分=业务影响×0.35+时效性×0.25+风险降低×0.25+(6-成本)×0.15。权重不是行业定律,重点是让团队明确讨论依据;
例如业务影响最高但需要跨系统改造的需求,不应仅凭客户职位直接插队。评分前先把需求写成可验收结果,并约定“影响”必须有业务量、受影响角色或损失证据支撑。分数接近时,再比较截止日期是否真实、是否存在合规或上线阻断风险。
2. 需求优先级评分相同或接近时,应该按什么规则排期?
我在排期时遇到过两个需求分数几乎一样的情况:一个是客户承诺的展示功能,另一个是上线前必须完成的数据校验。单看分数很难决定先做哪个,我担心排序规则不清会让团队反复争论。
不要把总分当成自动排期指令。建议设定明确的决胜顺序:先处理合规、安全和上线阻断项,再处理有证据的硬性时限项,其次比较受影响用户数与预期收益,最后看依赖关系和切换成本。以实施项目为例,数据校验可能只影响少数操作人员,却能避免整批数据导入失败;展示功能影响面更广,但若可延期,就不应压过上线风险。
把决胜理由写进排期记录,标注证据、负责人和复核日期,后续有新信息时再调整,而不是每次靠会议上的表达力度决定。
3. 怎样控制需求插队对实施排期和交付承诺的影响?
我最困惑的是客户提出紧急需求后,团队通常会先答应,再把原排期里的工作往后挪,却没有同步说明影响。结果到里程碑验收时,大家才发现原承诺已经无法完成,有没有更稳妥的插队处理办法?
把插队设计成一次可见的范围交换,而不是额外塞进计划。每个紧急需求都记录提出人、触发原因、必须完成日期、影响范围、估算工作量及被挤出的事项;由交付负责人和客户授权人确认“新增什么、延期什么、是否调整验收范围”。
例如某需求评估为3人日,当前团队本周可用容量为10人日,原计划已占9人日,那么接入该需求就必须明确至少一项原工作延期,不能把计划写成仍可完成10人日以上。若原因只是“希望尽快看到”,应进入下一次排序;若涉及安全、合规或上线阻断,则走紧急通道并补记决策依据。
4. 需求优先级模板应包含哪些字段,才能真正支持排期与复盘?
我用过只记录需求名称、优先级和负责人表格,到了排期时仍要重新问背景、工期和验收标准,最后优先级也很少回头检查。我想知道模板里哪些字段最值得保留,才能既不增加太多填写负担,又能支持风险控制?
建议模板至少包含:需求编号、提出人、业务目标、可验收结果、受影响对象及数量、期望日期与日期依据、风险类型、依赖项、工作量区间、四项评分及证据、当前排序、负责人、计划版本、被替换事项和复核日期。填写时先抓住三项硬信息:怎样算完成、为什么有时限、延期会造成什么可验证后果;
缺少这些信息的需求先标记为“待澄清”,不要伪装成已排期。每周或每个迭代结束后,对比预测与实际工作量,并复核高优先级需求是否仍满足原条件。若某类需求连续多次低估工期,应调整估算依据,而不是单纯把评分权重调高。
核心关键词
文章包含AI辅助创作:需求优先级实操方法:实施团队提升需求排期效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505681
读者评论
我们以前也做加权评分,最后常卡在“影响范围”怎么核实。把待验证事项先转成小型调研或方案验证,确实比会上反复争分更有用,不过这类验证任务本身也要排进容量。
按事故、期限和普通需求分流很清楚。实际项目里,客户口头承诺常被当成硬期限,最好要求责任人提供合同条款或验收依据,并记录谁批准了例外,否则风险闸门容易失去约束力。
我认同开发工时不等于完整交付成本。客户配合和测试培训虽然列进模板了,但这些外部工作量很难估准;我会再标注负责人、最晚提供时间和等待时的替代安排,减少计划被动顺延。
