需求排期最容易出错的地方,往往不是“工期估短了”,而是团队把尚未澄清的需求、没有确认的依赖和无法兑现的资源承诺,一起写进了看起来很精确的日期表。排期表上写着“6月18日上线”,并不等于团队已经知道谁来做、先做什么、哪些条件必须成立。真正可执行的排期,应该让每一个日期都能追溯到范围、容量、依赖、风险和决策依据。
一、先讲核心结论:排期不是填日期,而是管理承诺
1. 需求排期要回答五个问题
我判断一份排期是否可信,不先看甘特图是否完整,而是看它能不能回答五个问题:要交付什么、为什么现在做、谁负责、需要哪些前置条件、哪些变化会触发重新排期。答不出来,日期再细也只是愿望的格式化呈现。
在实施团队里,排期同时承担三个职责:帮助业务方形成预期,帮助执行团队控制在制工作,帮助负责人发现资源和决策瓶颈。它不是单纯的项目计划,也不是业务方提交需求后由项目经理“估一个时间”的流程。
我的核心判断是:排期可信度取决于输入质量和变更规则,不取决于日期精度。需求范围还在漂移时,把计划细化到小时只会制造虚假的确定感;相反,先把近期承诺做实、远期计划保持区间,往往更诚实,也更利于协作。
2. 把排期拆成三个时间层

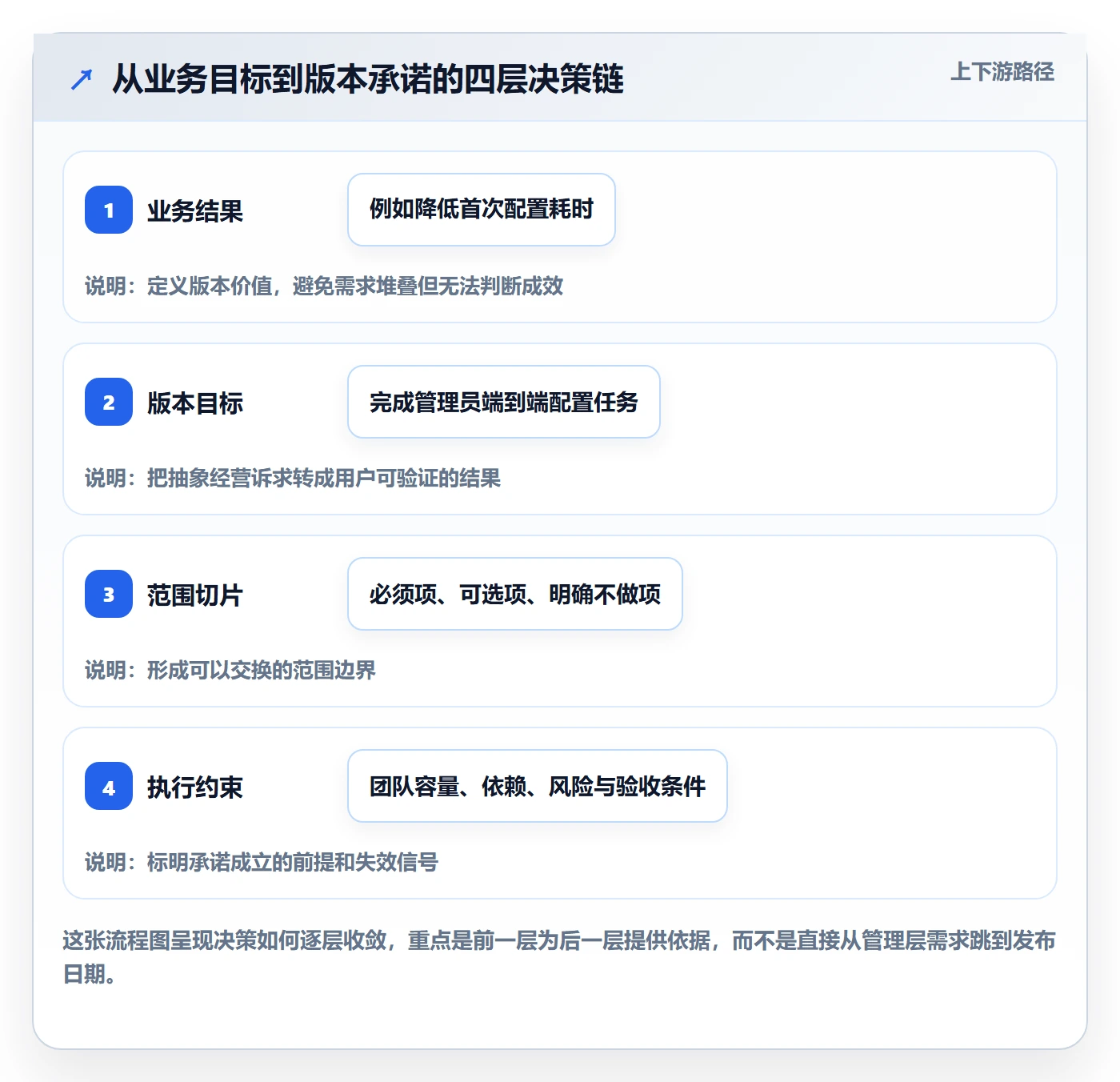

我建议实施团队把排期分成近期承诺、阶段预测和远期方向。近期通常覆盖一个迭代或一到两周,需求需要具备验收口径和明确负责人;阶段预测覆盖一个版本或一个项目里程碑,允许存在待确认条件;远期方向表达优先级和依赖关系,不应被误读为交付承诺。
| 时间层 | 建议表达 | 可承诺程度 | 适合回答的问题 |
|---|---|---|---|
| 近期承诺 | 具体需求、负责人、验收条件、预计完成区间 | 高,但仍需注明前提 | 本迭代交付哪些经过确认的内容? |
| 阶段预测 | 里程碑、关键依赖、风险、浮动区间 | 中 | 本版本大致何时具备可验收能力? |
| 远期方向 | 目标、优先级、待验证假设 | 低 | 后续可能投向哪里,哪些信息还缺失? |
对外沟通时,最好同时给出日期和条件。例如,“目标在7月第二周完成联调,前提是6月20日前提供稳定测试环境”。这样表达比孤立的“7月10日上线”更能帮助业务方采取行动,也能在条件变化时及时识别责任边界。

3. 先承诺“可控的交付”,不要承诺“所有想要的功能”
团队经常把“需求被排进计划”误解为“需求已经承诺交付”。我会要求区分三个状态:候选需求表示值得评估,计划需求表示已进入某个时间窗口,承诺需求表示范围、验收条件、负责人和必要依赖都经过确认。三种状态不应共用一个颜色或一个字段。
在实施项目中,客户提出的需求通常带有业务背景、合同范围、现场条件和上线窗口等约束。排期不能只排序功能,还要核对它是否属于合同范围、是否需要客户提供数据或权限、是否影响已有流程,以及延期会产生什么后果。业务优先级高,不代表所有前置条件都自动满足。
二、背景与真实场景:为什么排期总在执行中失真
1. 实施团队面对的不是一张干净的需求清单
产品研发团队常以版本和迭代组织工作,实施团队还要面对客户会议、现场调研、历史数据整理、权限开通、环境部署、培训、验收和上线窗口。一个看起来只需开发三天的需求,可能还包含两天需求澄清、三天等待客户样例数据、一轮联调和一次业务验收。
我会把需求的“交付周期”和“团队工作量”分开记录。交付周期包括排队、等待、开发、测试和客户确认;工作量只计算实际投入的人时或人天。二者混为一谈,常会出现“估算才两天,为什么拖了三周”的争论。等待不一定是团队在偷懒,但它确实占用了交付周期。
尤其在多项目并行的团队里,同一位顾问可能上午参加客户需求会,下午处理上线问题,第二天又被拉去做方案评审。排期按“每人每周五个工作日”计算,默认了没有会议、支持和切换成本,计划当然会偏乐观。
2. 一个匿名情景:三周的功能,六周才具备验收条件
下面是一个用于说明排期方法的匿名情景模拟,不代表某个客户的真实统计。某实施团队计划在四周内完成一项审批流程改造,初始估算为开发与配置共12人天。团队把12人天直接换算成日历日期,却没有把字段口径确认、测试数据准备、权限核对和业务验收纳入计划。

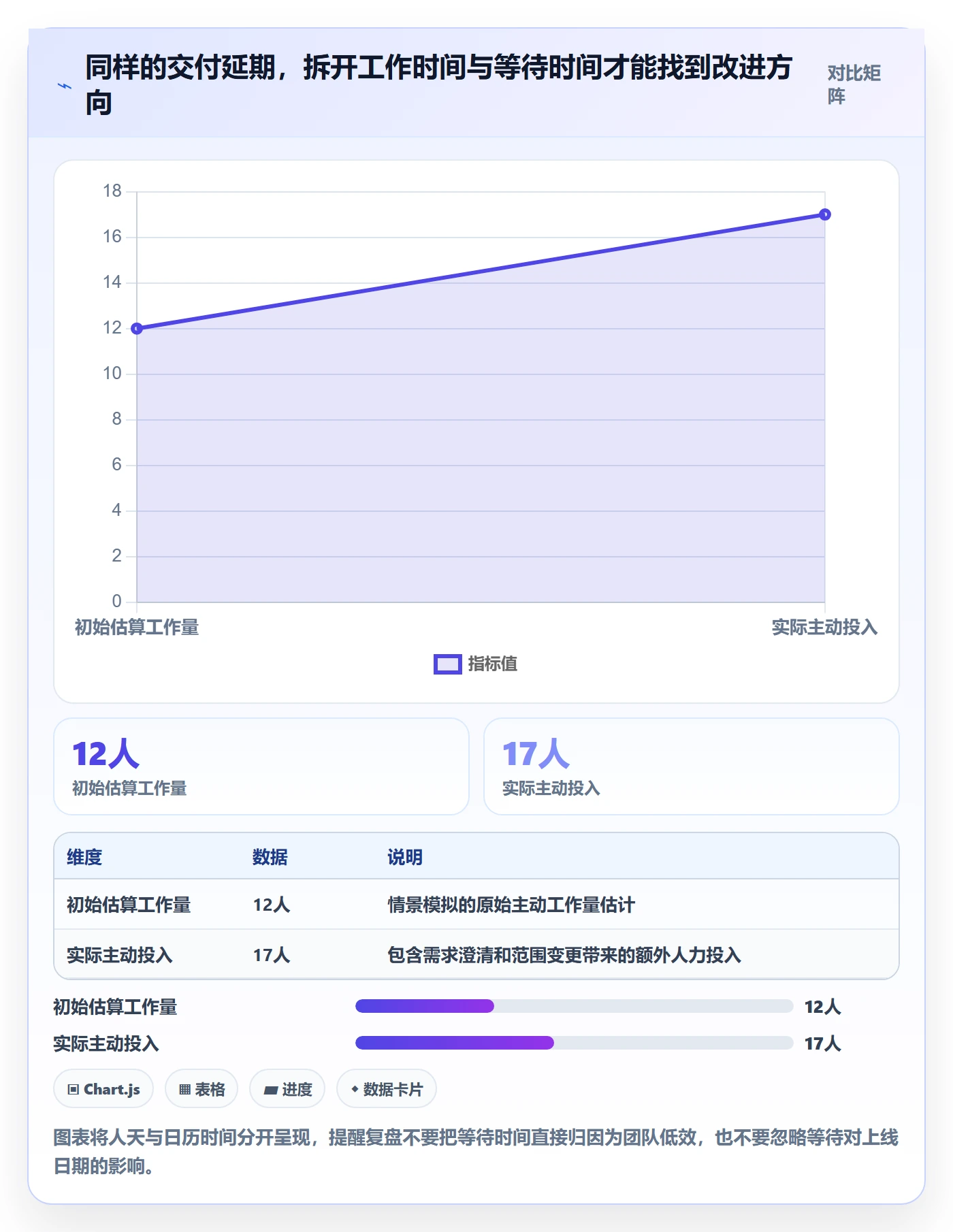

执行后,需求范围在第二周发生变化,客户测试数据晚到一周,业务验收人又在上线前提出一项必需的权限限制。最终团队投入约17人天,日历周期达到六周。问题并非单纯“估算差了五天”,而是初始计划没有把需求成熟度、外部等待和变更代价呈现出来。
| 阶段 | 初始计划 | 模拟执行情况 | 排期时遗漏的信号 |
|---|---|---|---|
| 需求确认 | 1天 | 约4个工作日 | 审批规则仍有两种解释 |
| 开发与配置 | 6人天 | 约8人天 | 新增权限限制改变了实现范围 |
| 联调与测试 | 3人天 | 约3人天,日历等待延长 | 测试样例和联调窗口未确认 |
| 业务验收 | 2人天 | 约2人天投入,等待约5个工作日 | 验收人未预留时间 |
| 合计 | 12人天,约4周 | 约17人天,约6周 | 工作量和日历周期混为一谈 |
这类情景的价值不在于得出“实施项目一定会超期”,而在于改变复盘问题。与其追问“为什么没按计划做完”,不如逐项检查:范围何时变化、等待由谁触发、依赖是否提前验证、哪些工作量原本被藏在“开发完成”之后。

3. 规模越大,越需要显式管理跨团队约束
当团队规模超过100人,或多个实施小组、研发团队和客户部门共同交付时,排期风险常从个人估算转向依赖关系:环境什么时候可用、接口由谁提供、数据由谁脱敏、变更由谁批准、验收结果由谁签字。此时用一张团队内部任务表覆盖全局,容易漏掉跨边界等待。
PingCode可用于这类中大型组织的需求、项目和研发协作场景,但工具本身不会自动让需求变成熟,也不会替代排期决策。采用任何项目管理平台时,我都会先统一需求状态、责任字段、依赖表达和变更规则,再考虑怎样配置视图、提醒与报表。否则只是把原有的混乱搬到系统里。
对于小团队,表格也可能足够。真正需要升级管理方式的信号,不是团队想买工具,而是同一条信息在多个群和表格里反复维护、依赖经常没人认领、排期变化无法追溯,或者负责人无法在一小时内回答“本周哪些承诺面临风险”。
三、常见误区:看似规范,实际让排期更脆弱
1. 把需求数量当成工作量
“本月有20个需求”本身几乎没有排期价值。一个需求可能是修改文案,也可能是贯穿权限、数据迁移、接口联调和培训的流程调整。按条数平均分配容量,会让简单事项显得过重、复杂事项被低估。
如果团队暂时没有历史数据,可以先用相对规模做粗分,例如小、中、大,并统一参照物:小需求是否能在两天内完成且无需跨团队依赖;中需求是否涉及一到两个角色或系统;大需求是否需要拆分、外部协同或专项验证。尺度不必一开始绝对准确,但必须让团队对同一档位有相近理解。
2. 把满负荷当成高效率
把每个人排到100%看起来像资源利用最大化,实际会把突发支持、评审、返工和知识交接全部挤出计划。实施团队尤其容易被客户现场问题打断,若每周容量都按五个完整工作日计算,一次生产故障就会把后续所有任务推迟。
容量应从可用工作日中扣除会议、支持和休假,再为不确定工作留出空间。缓冲不是让团队偷懒,而是承认工作环境存在波动。具体比例应从团队自己的历史打断和延期原因推导,不宜照搬某个“标准百分比”。
3. 把“开发完成”当成“需求完成”
需求的交付链条通常包括澄清、设计或配置、开发、联调、测试、业务验收、培训和上线准备。团队若只把开发工时纳入估算,就会低估从需求启动到业务可用的时间。实施负责人尤其要明确“完成”的定义:代码提交、测试通过、客户验收,还是生产环境可用?
我通常建议为关键需求建立统一完成口径,并在计划中拆出主要阶段。不是每个小需求都要开十几张任务卡,而是不能让重要的验收和上线活动藏在备注里。
4. 把所有需求都写成同一个截止日
固定日期适合已确认的里程碑,不适合所有早期需求。若需求尚未澄清,却被迫填写一个精确日期,团队就会把猜测包装成承诺。更好的做法是标注目标窗口、置信程度和待满足条件;当条件满足后,再把预测收敛成承诺。
5. 需求变更后只改日期,不重新核算
新增一项需求,影响的不只是它本身的工时,还可能改变原有顺序、测试范围、交付窗口和资源分配。只把截止日往后拖,既看不出机会成本,也无法判断应该删掉哪项工作来守住关键目标。
每次重要变更都应回答三个问题:新增内容带来什么业务价值,挤占了哪项已经承诺的工作,是否改变验收或上线风险。变更批准不是在表格里多加一行,而是一次明确的取舍。
6. 把风险备注当成风险管理
“客户配合风险”“测试可能延迟”这类备注如果没有责任人、触发条件和应对动作,基本只是风险的命名。排期中的风险至少要说明:谁负责跟进、何时需要结果、未满足条件时采用什么方案、最迟何时升级决策。
四、专业判断逻辑:从需求入口到滚动承诺

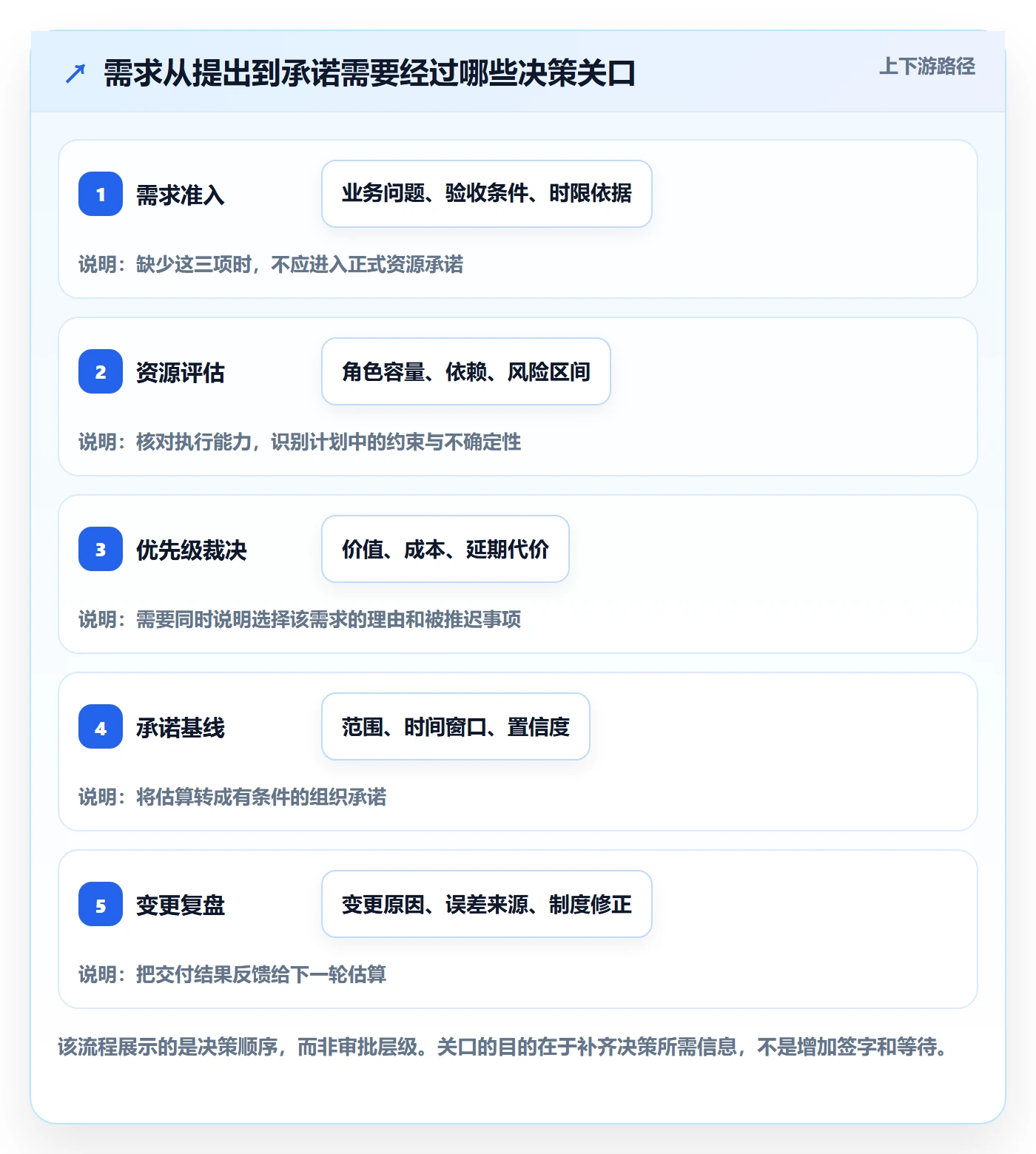

1. 入口先分流:不是所有请求都直接排期
需求进入团队后,先判断它属于哪一类:业务价值型需求、缺陷或生产问题、合规与合同约束、技术维护、探索验证。不同类别的优先级不能只靠同一套“重要、紧急”标签决定。生产故障可能需要立即处置,探索需求则可能先做小实验,而不是直接承诺完整开发。

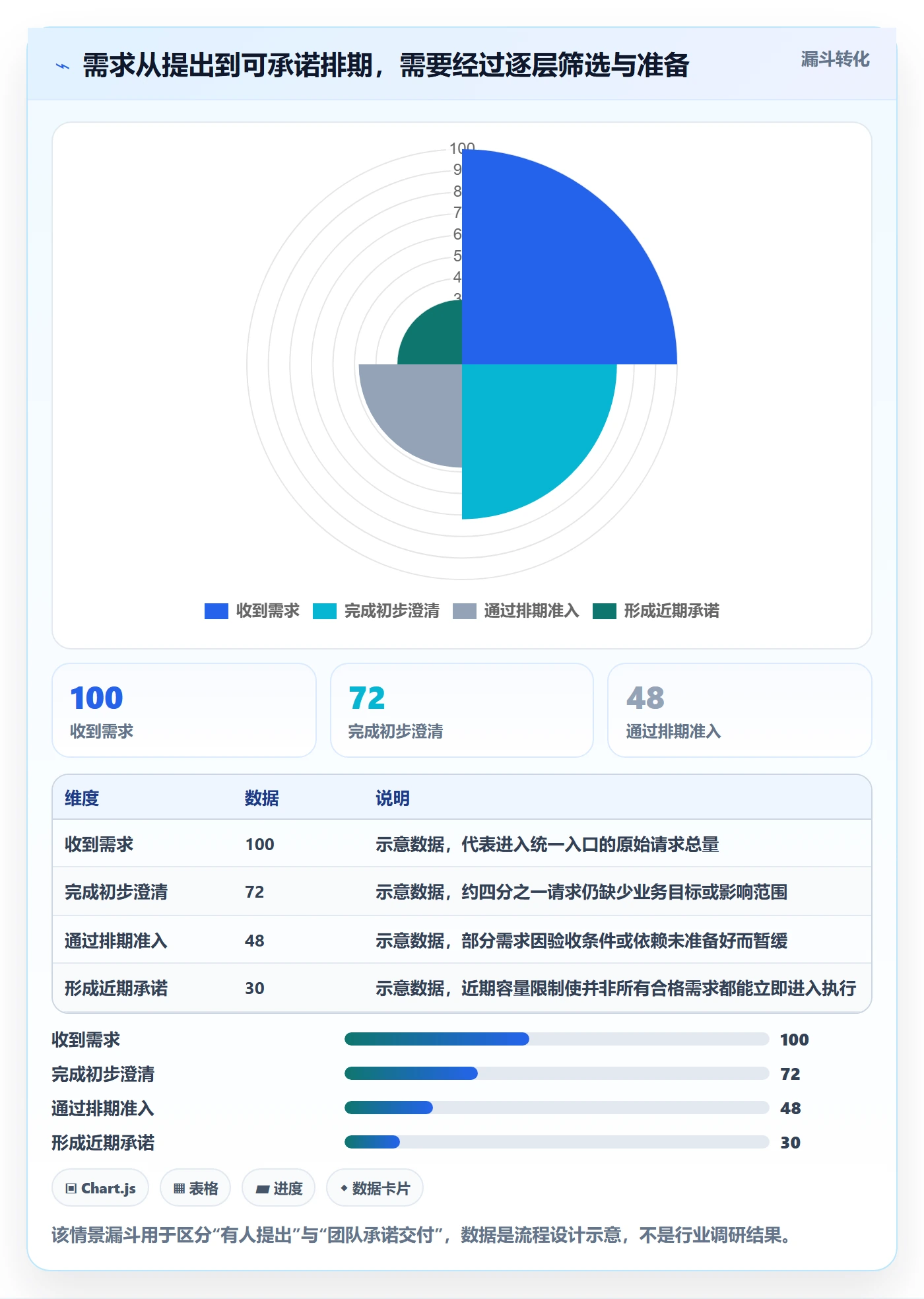

我会要求入口信息至少包括提出方、业务问题、目标用户、期望结果、影响范围、目标时间、验收人和外部依赖。信息不全并不意味着拒绝需求,而是先将其放入待澄清队列,避免把信息收集成本偷偷转嫁给执行阶段。
2. 用准入门槛控制“未准备好”的需求
排期前的准入检查不必变成繁琐审批,但要能发现会导致返工的缺口。对中大型组织,我通常把准入判断分为业务清晰度、方案可行性、依赖可用性、验收准备度四类。任一关键项未通过,就标记为有条件计划,而不是无条件承诺。
| 检查维度 | 排期前要确认 | 未确认时的处理 |
|---|---|---|
| 业务价值 | 解决什么问题,影响哪些用户或流程 | 安排业务澄清,不按口头紧急程度直接插队 |
| 范围边界 | 包含什么、不包含什么,异常情况如何处理 | 拆成探索任务或缩小首期范围 |
| 验收条件 | 谁验收、用什么数据、通过标准是什么 | 先确定验收人和样例,再进入承诺计划 |
| 依赖条件 | 接口、环境、权限、客户数据何时可用 | 标记责任人、到期点和替代方案 |
准入门槛的目标不是让所有需求都达到完美,而是把未知显性化。一个需求可以带着少量未知进入阶段预测,但不应该把关键未知伪装成已确认事实。
3. 优先级判断要同时看价值、时效和代价
优先级不是需求提出人的音量,也不是高层批示的次数。我会综合看业务价值、时效性、影响范围、风险降低、战略约束和实施成本。对于实施团队,还要加入合同承诺、客户上线窗口和可用资源等现实约束。
可以用简化评分辅助讨论,但分数只能用于暴露分歧,不能自动替代判断。比如把价值、时效、风险降低各评1至5分,再减去成本与依赖复杂度;如果某需求分数高但缺少验收人,就不代表它能立即开工。数字让比较更清楚,却不会创造缺失的信息。
4. 估算工作量时,拆活动,不做单点猜测
对中等以上需求,我会把估算拆成澄清、方案、配置或开发、联调、测试、验收支持和上线准备。每项给出乐观、常见和偏保守估计,团队据此识别最大不确定性。若三种估计差距很大,优先做调查或技术验证,而不是直接取平均数。
估算应记录口径,例如“人天”是专注工作日还是含会议时间,是否含代码评审、回归、客户沟通和缺陷修复。没有统一口径的数字,看上去可比较,实际上可能是苹果和橘子。
对于重复性较强的工作,历史完成数据比个人直觉更有参考价值。至少记录计划工作量、实际投入、等待时间、返工原因和变更次数。积累几轮后,团队能辨认出偏差来自估算能力、需求质量,还是外部依赖。
5. 容量计算要从可用时间出发
容量不等于团队人数乘工作日。应先扣除休假、固定会议、客户支持和运维值守,再结合历史中断情况估计可用于计划工作的时间。若无法准确统计,先做四至六周的轻量记录,区分计划工作、支持工作、等待和返工,而不是凭印象争论“大家很忙”。
一个简单的容量推演示例如下:五人团队在两周内名义上有50人天;扣除休假5人天、固定会议6人天、预期支持8人天后,可用于承诺的容量约31人天。若再考虑跨团队等待风险,近期计划应留出未分配空间,而不是把31人天全部塞满。
这组数字只是情景演算,实际团队应使用自己的记录。它的重点是展示计算逻辑:先算真实可用容量,再讨论需求取舍,不能先接受所有需求,再要求团队“想办法加速”。
6. 依赖关系要写成可追踪的行动
依赖不能只写“等客户”“等研发”。应记录依赖对象、责任人、所需交付物、最晚需要时间、当前状态和未满足时的备用方案。例如,“客户提供脱敏样例数据”比“等客户数据”更具体;再加上责任人和最晚日期,团队才知道何时需要升级。
当一项工作有多个前置条件时,最晚到位的关键条件往往决定开始时间。排期评审应检查关键路径,而不是只看总工时。若环境部署、接口联调和业务验收串行发生,任何一项延迟都可能推迟最终上线;能并行验证的事项,应尽量提前启动。

7. 以滚动方式更新计划,而不是一次排完全年
排期的更新频率应匹配变化速度。每周可以检查近期承诺和风险,每个迭代或阶段节点重新确认优先级和容量,每月回看需求池和跨项目依赖。更新并不意味着计划随意变动,而是让新信息及时进入决策。
滚动排期要保留变更记录:原日期、调整日期、调整原因、影响范围、批准人。这样复盘时才分得清估算偏差、需求变更和外部等待。只保留当前版本,会让团队失去学习依据,也容易让不同角色对“谁改了计划”产生争议。
8. 使用工具时,先统一信息结构
在某项目管理平台中,至少要让需求、任务、负责人、状态、计划窗口、验收条件、依赖和风险可以相互关联。不同角色可以使用不同视图,但基础数据应只有一份。否则业务方看一张表、实施经理看另一张表、研发团队再维护第三张表,最终会花时间对账而不是交付。
我会优先检查工具是否支持团队的真实工作流:能否表达需求拆分和父子关系,能否记录依赖与变更,能否区分工时和周期,能否按角色查看计划,能否导出必要的项目记录。功能列表很长不等于适合,关键是是否能减少重复录入和状态询问。
五、具体案例与数据观察:从“日期计划”改成“条件计划”
1. 案例设定:一项跨客户、实施与研发的流程改造
下面继续使用情景模拟,假设一个约120人的组织正在实施审批流程改造。工作涉及业务规则确认、系统配置、研发补充接口、测试环境准备、客户样例数据和最终业务验收。团队有实施顾问、研发、测试和客户业务负责人,计划目标是六周内完成首期上线。
初版计划只写了四个日期:需求确认、开发完成、测试完成、上线。复核后发现,需求边界仍有两个待决规则,接口负责人没有确认交付日,验收人也未预留时间。若继续沿用原日期,计划表只是把未知事项藏起来。
2. 把里程碑拆成可验证的进入条件
我会将“需求确认”改成“业务规则和异常路径由业务负责人签字确认”;将“开发完成”改成“接口契约通过联调,核心流程可跑通”;将“测试完成”改成“关键场景通过,遗留问题按级别分类并有处理决定”;将“上线”改成“权限、数据、回滚方案和培训安排确认”。里程碑从一个日期变成一个可检查的状态。
| 阶段 | 计划窗口 | 完成证据 | 未满足时的动作 |
|---|---|---|---|
| 规则澄清 | 第1周 | 业务规则、异常处理和验收口径确认 | 缩小首期范围或召开业务决策会 |
| 方案与依赖准备 | 第1至2周 | 接口契约、环境、样例数据责任人明确 | 以模拟数据先验证可独立开展的部分 |
| 配置与开发 | 第2至4周 | 核心流程和关键接口可联调 | 调整非关键需求,守住核心路径 |
| 验证与验收 | 第5周 | 测试结果、业务签字、遗留项处理方案 | 按问题级别决定延期或分批上线 |
| 上线准备 | 第6周 | 权限、培训、数据核对和回滚方案就绪 | 不以“开发已完成”为理由跳过准备 |
3. 用容量而不是“大家加把劲”做取舍

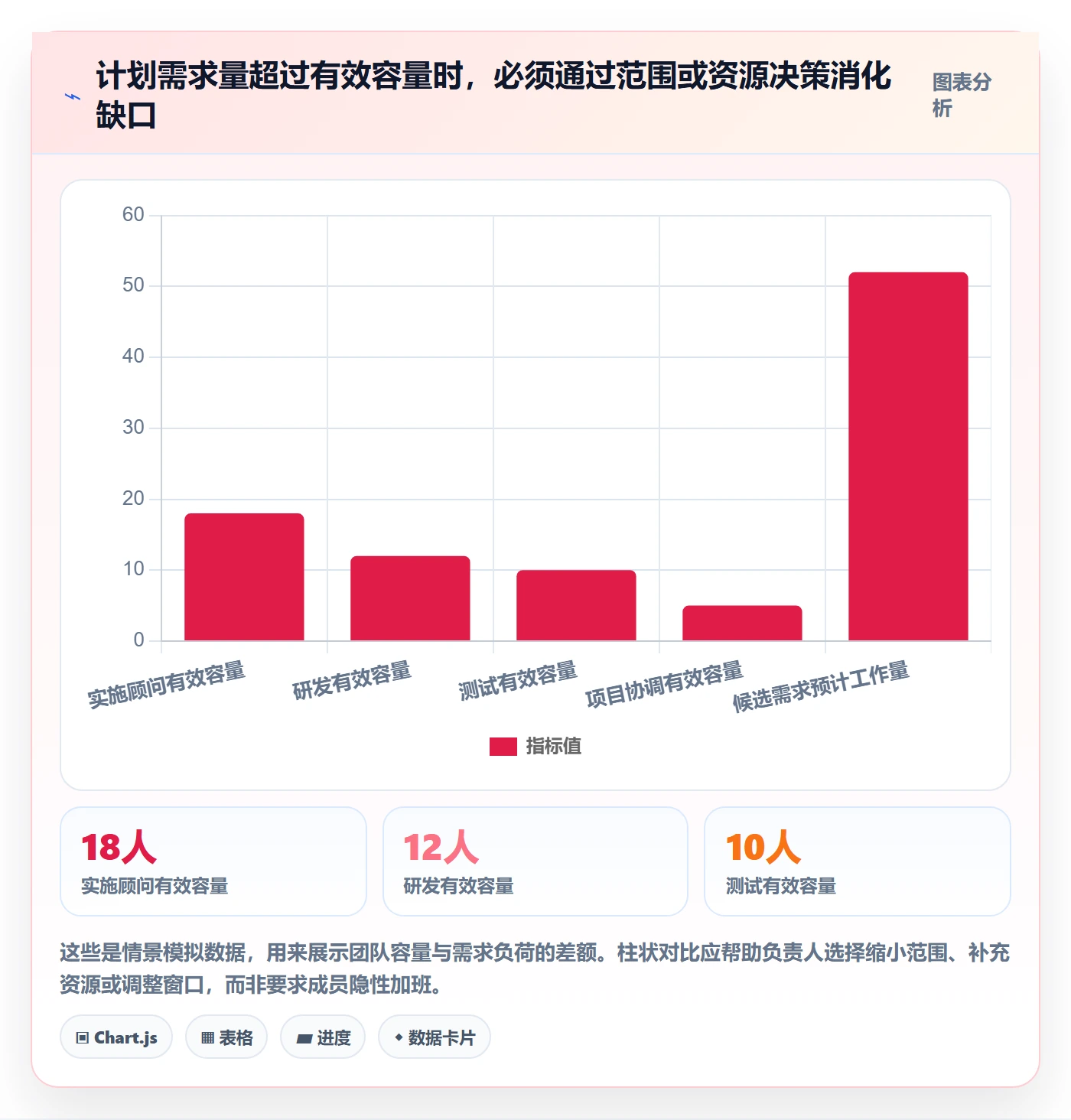

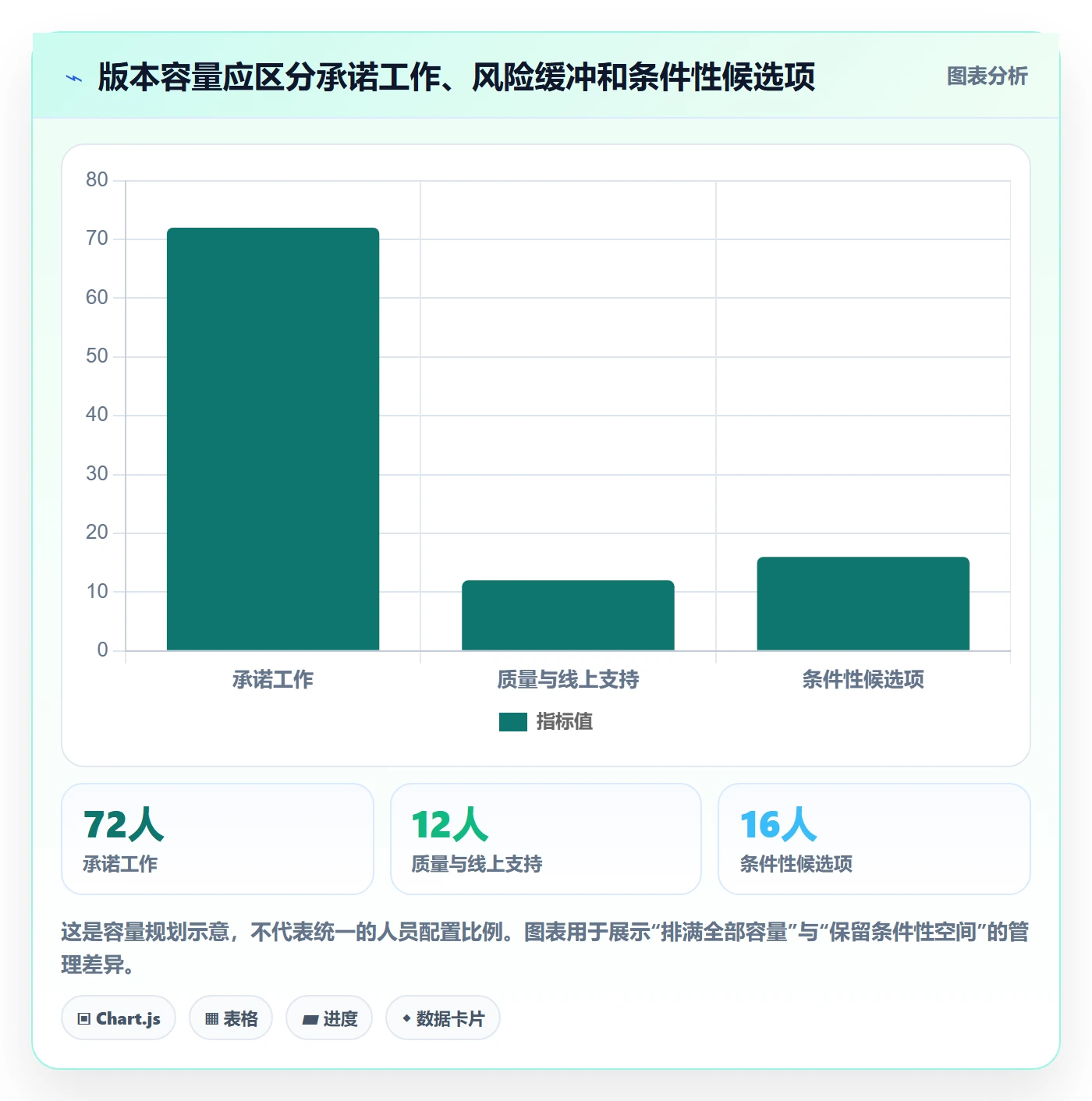

在这个模拟案例中,团队核算后发现六周内可用于该项目的有效容量约为45人天,其中实施顾问18人天、研发12人天、测试10人天、项目协调5人天。当前候选范围预计需要约52人天。差额不是靠改一个日期就能消失,必须做决策:缩小首期范围、增加资源、延长窗口,或接受更高风险。
团队最终选择首期只交付主审批路径和两类高频异常,将低频报表需求放入后续阶段;客户负责在规定日期前提供脱敏数据并预留验收人;研发与实施并行完成可独立验证的接口部分。这样不是“砍需求”,而是让有限容量优先覆盖上线必需的业务闭环。

4. 观察偏差时,分别看投入、等待和返工
一个阶段结束后,若只比较“计划四周、实际六周”,很难知道怎样改进。建议把日历周期分解为主动工作时间、排队等待、外部依赖等待和返工时间。情景模拟中,17人天投入与六周周期同时存在,说明团队实际干活时间和交付等待不是同一个量。
如果偏差主要来自需求反复,应改善澄清和变更流程;如果来自客户数据或环境,应设立依赖责任人与最晚到位日期;如果来自测试返工,应提前准备验收样例和测试数据;如果来自多项目切换,应调整并行工作量。相同的延期结果可能有完全不同的治理动作。

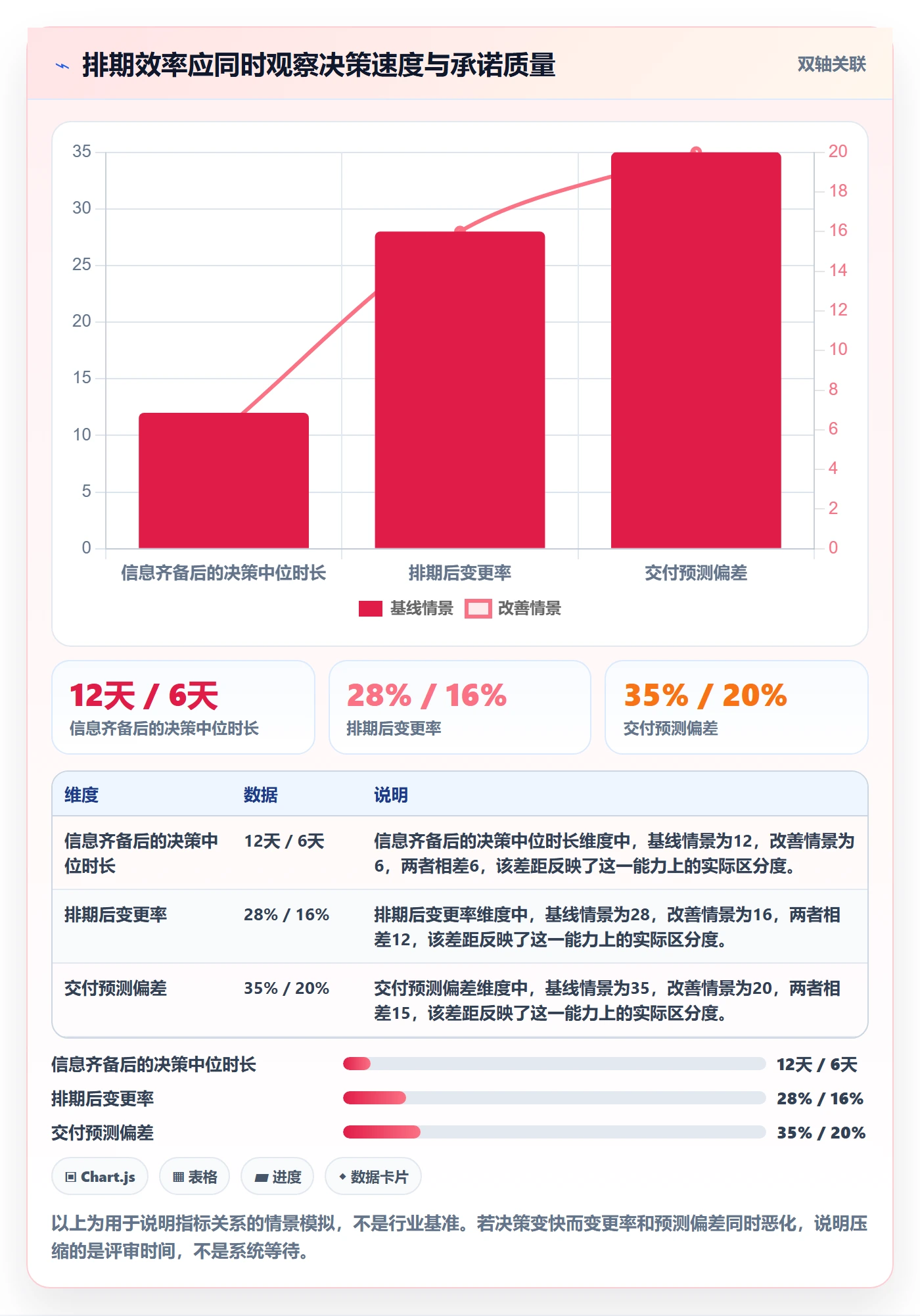

5. 建立一组少而有用的排期指标
我不建议一开始就追踪几十个指标。可以先观察四类:计划兑现率、需求变更率、等待时间占比、返工工作量占比。计划兑现率帮助判断承诺是否稳定;变更率反映需求控制质量;等待和返工则帮助定位流程瓶颈。
指标必须带口径。计划兑现率可以定义为“周期内按约定验收完成的承诺需求数÷周期开始时确认的承诺需求数”,不应把周期中新增需求混入分母。等待时间占比也要说清楚从何时到何时、哪些等待由外部依赖造成。口径一变,趋势就不再可比。
| 指标 | 建议口径 | 适合回答的问题 | 误用风险 |
|---|---|---|---|
| 计划兑现率 | 按期验收完成数除以周期初承诺数 | 近期承诺是否稳定? | 为提高比例而减少必要需求或改动分母 |
| 需求变更率 | 周期内发生范围变化的需求数除以承诺需求数 | 澄清与决策是否充分? | 把合理迭代都判为失败 |
| 等待时间占比 | 依赖等待时长除以端到端周期 | 瓶颈在团队内部还是外部协作? | 把所有等待简单归责给客户或其他团队 |
| 返工投入占比 | 返工人时除以总投入人时 | 哪些需求存在理解偏差或质量问题? | 隐瞒返工以制造表面高效率 |
六、不同情况下怎么行动:把建议落到团队规模和成熟度
1. 小团队、需求量少:先做轻量台账
如果团队少于十人,项目数量有限,成员之间沟通直接,不必一开始就建设复杂流程。用一份共享台账记录需求、优先级、负责人、预计工作量、状态、验收条件和依赖,配合每周一次短会检查近期承诺即可。
小团队的重点不是增加审批,而是让口头约定有记录。每周只需问三件事:本周承诺是什么、什么事情可能挡住它、若发生变化需要谁做取舍。需求少时,表格的灵活性往往比复杂系统更有价值。
2. 多项目并行:先算共享人员容量
当同一顾问或研发人员服务多个项目时,不要分别给每个项目排满日历,再假设工作可以同时完成。先建立共享资源视图,识别关键人员的总负荷和切换次数。资源冲突应该在项目组合层面讨论,而不是等到个人每天被不同负责人催促。
如果组织不愿调整共享资源,也可以明确优先级和服务窗口,例如固定某些时段处理客户支持,避免所有需求都随时打断计划工作。工作节奏需要让项目负责人共同认可,不能只依靠个人自行协调。
3. 强依赖客户配合:把客户动作纳入计划
客户需要提供数据、确认规则、开通权限或安排验收时,应把这些任务放在同一张里程碑图上,并标明客户侧责任人和最晚日期。团队还应准备依赖未按时完成时的方案:先用模拟数据验证、缩小首期范围、顺延验收,或升级到双方项目负责人决策。
这不是把风险甩给客户,而是让双方看见交付是共同完成的。若客户输入不是项目计划的一部分,团队就很难提前判断风险,也无法为业务方争取必要资源。
4. 需求变化快:缩短承诺窗口,保留方向性计划
如果业务规则经常变化,近期只承诺最小可验证范围,远期按目标和优先级排序。把长周期任务拆成探索、验证、实施几个阶段,先用低成本动作确认关键假设,再决定是否投入完整交付。
变化快不代表无需计划。恰恰相反,团队要更明确哪些内容可变、哪些内容是上线底线、变更由谁批准、变更会挤掉什么工作。越不确定,越要让调整规则清楚。
5. 监管、合同或固定上线窗口:倒推关键路径
存在不可移动的上线窗口时,应从目标日期倒推验收、联调、测试、数据准备、培训和审批节点,并预留失败后的决策时间。不能只把开发完成日倒推出来,因为上线准备和业务验收通常不是可压缩到零的尾项。
此类项目应把“必须完成”和“可以后续补齐”分开,并提前约定风险接受机制。若关键路径出现延迟,负责人需要尽早决定加资源、砍范围还是延期,而不是把所有压力留到上线前几天。
6. 团队数据不足:先测量,再设目标
新组建团队或刚开始统一流程时,不要立即用外部团队的平均工时作为内部考核基准。先连续记录数个周期,建立需求规模、实际投入、等待和变更的基线。早期数据主要用于发现流程问题,不应立刻用于个人绩效排名。
当数据积累足够后,再设定改善目标,例如降低关键依赖等待、提高需求一次验收通过率,或减少承诺后范围变更。目标要针对团队可控制的过程,而不是只用“更快上线”要求每个人承担系统性约束。
七、不同情况下怎么取舍:范围、日期、资源和风险不能同时固定
1. 先明确哪些约束不可变
排期冲突通常出现在四项约束之间:范围、日期、资源、质量或风险承受度。若日期和资源都固定,范围就必须有弹性;若范围和日期都不可变,通常需要调整资源、降低并行冲突,或接受更高风险。团队应先让业务负责人说清楚什么最重要,而不是默认执行团队可以同时保证所有条件。
在实施项目里,合同、监管和客户上线窗口可能使日期难以变化,但这并不意味着所有需求范围都不能调整。首期目标可以聚焦业务闭环,把低频报表、体验优化或次要自动化放到后续阶段。
2. 用分层交付保护核心价值
可以将需求分成上线必需、重要但可延后、增强体验三层。划分依据不是“谁的需求声音大”,而是没有该项是否会阻断核心业务、是否违反合规或合同要求、是否存在安全和数据风险。把分层结果和业务负责人确认,能减少上线前临时争执。
分层交付也需要保证每一层本身可用。不能把关键校验、权限控制或数据安全措施切到“后续优化”,再用“功能先上线”掩盖风险。取舍要由业务和技术共同判断,并留下批准记录。
3. 什么时候该加人,什么时候不该加
加人适合工作可以并行拆分、交接成本可控、任务边界明确的情况。若延期由业务规则未定、测试环境不可用、客户验收人缺席造成,增加开发人员可能只会增加等待和沟通成本。先定位瓶颈,再决定是否补资源。
对于需要大量领域知识的任务,临时加入新人可能带来培训和评审负担。短期内由熟悉业务的成员集中处理、减少并行项目,可能比扩充人数更有效。资源方案要比较净产能,不只比较人数。
4. 什么时候应该延期
若关键验收标准未满足、数据一致性存在风险、权限边界尚未验证,延期可能是成本更低的选择。延期不是天然失败,隐瞒风险强行上线才可能把一次进度问题变成生产事故。决策时要比较延期成本、风险概率、影响范围和可回滚能力。
如果业务明确接受有限功能先上线,应把限制、补齐计划和责任人写入上线决策;如果风险不可接受,则应暂停并完成验证。任何“先上再说”都需要回答:出了问题如何发现、如何回退、谁有权叫停。
5. 什么时候可以接受较低的计划兑现率
探索型工作本身存在不确定性,阶段目标可能是验证假设而非交付最终功能。这时用传统按期完成率评价团队并不公平。应改看实验是否按计划开展、结论是否可复用、是否及时停止低价值方向。
但探索不能无限期存在。每个探索任务都应有时间盒、待验证问题和决策出口。到期后要决定继续、调整、转为交付需求或停止投入。把“还在研究”当成长期状态,等于让不确定性没有成本边界。

八、落地清单:用两周建立可复用的排期机制
1. 第一周:统一入口和字段
先不要全面改造所有项目。选一个正在进行的项目,统一需求入口和最少字段:业务目标、优先级、需求状态、负责人、工作量区间、验收人、依赖、计划窗口和变更记录。让团队用同一套定义记录新需求,旧需求可按重要程度逐步补齐。
第一周结束时,检查是否仍有关键需求只存在于聊天记录,是否存在多个“最新版本”,以及团队能否说清楚哪些事项只是候选、哪些已经承诺。若不能,先修流程和责任,不急于制作复杂报表。
2. 第二周:做一次真实的容量与依赖评审
挑选未来两到四周的承诺,按角色核算有效容量,列出依赖责任人和最晚到位日期。让业务负责人参与范围取舍,让执行成员参与工作量估算。评审的目标不是把日期讨论到最精确,而是发现计划里最可能失效的假设。
会后记录两类结果:哪些需求进入近期承诺,哪些留在阶段预测或待澄清;哪些风险由谁在何时前处理。两周后复查一次,看看依赖是否按时完成、需求是否变更、容量估算是否偏离。短周期反馈比一次性设计完美流程更有价值。
3. 每次排期评审都问的八个问题
- 这个需求解决什么业务问题,成功如何判断?
- 范围边界和验收条件是否明确,谁有权确认?
- 工作量估算是否包含测试、联调、培训和上线准备?
- 团队的有效容量是多少,是否已扣除支持和固定活动?
- 有哪些外部依赖,责任人和最晚时间是什么?
- 它进入计划后会挤掉哪项工作,机会成本由谁确认?
- 若条件未满足,团队采用什么替代方案或升级路径?
- 计划变更后,哪些角色需要同步,记录在哪里?
这八个问题不要求每次会议逐字朗读,而是作为排期质量检查。若一个需求的关键答案都不明确,就应降低承诺等级,不能因为它已经写进工具或项目表就视为准备完成。
4. 用复盘校准规则,不用复盘寻找替罪者
周期结束后,重点回看偏差的来源和可改变的机制。需求理解错误、外部依赖迟到、资源冲突、估算偏差、临时插单和质量返工,应分开记录。复盘要找到下一次能提前发现的信号,而不是只留下“加强沟通”“提高意识”这样的泛化行动。
例如,若多个项目都因验收人未预留时间而等待,可以在计划准入时要求确认验收窗口;若同一类需求反复出现范围变更,可以建立标准场景和异常清单;若支持工作持续挤占计划容量,则需要明确值班机制或预留支持容量。
九、结论:好的排期会暴露不确定性,而不是掩饰它
1. 记住三条判断原则
第一,日期不是承诺本身,范围、验收、资源、依赖和变更规则共同构成承诺。第二,计划应分层,近期做实、阶段预测、远期表达方向。第三,排期偏差必须拆成工作量、等待、返工和范围变化,才能知道该改估算、流程还是协作方式。
我不建议把“每次都按期完成”当成唯一目标。若团队为了好看的兑现率而不接高价值工作、隐瞒风险或把新需求排除在统计之外,指标就失去了意义。更值得追求的是:承诺有依据,变化可解释,风险能提前暴露,业务方参与取舍,团队能够从数据中改进下一轮计划。
2. 下一步怎么做
如果你正在负责实施项目,今天就选一个未来两周的交付窗口,把需求分成候选、阶段预测和近期承诺三类;再检查每项近期承诺是否有验收人、有效容量和依赖责任人。找出最脆弱的一项,明确它的触发条件、替代方案和决策人。
随后连续记录几个周期的计划工作量、实际投入、等待时间、需求变更和验收结果。先用这些数据理解自己的团队,再调整容量规则和工具配置。排期真正成熟的标志,不是表格看起来多完整,而是团队能在变化到来之前,看见代价并作出选择。
常见问题解答(FAQ)
1. 需求排期全流程应该怎么走?
我接手一个实施项目后,需求经常从客户群、会议纪要和工单里同时冒出来,团队各自记一份,最后没人说得清哪条才是正式需求。我想知道从收集到上线,怎样安排步骤才不容易漏项或反复返工?
可以按“统一登记,补齐信息,评估工作量与风险,确定优先级,锁定迭代范围,执行与跟踪,验收复盘”推进。登记时至少记录需求来源、业务目标、验收标准、提出人和期望时间;信息不全的先标记为待澄清,不要直接塞进排期。评估时把开发、测试、配置、数据迁移和客户确认都算进去。
比如一个 4 人团队每人每周名义上有 5 个工作日,如果会议、支持和临时问题占去约 25%,排期就不应按 20 人日计算,而应按约 15 人日作为初始可用容量,再根据项目实际校准。
2. 需求优先级和排期顺序怎么定,才能避免谁催得急就先做谁的?
我遇到过客户每天追问的需求排在最前面,结果上线后才发现它并不影响关键业务,真正卡住验收的问题反而被拖延。我不确定应该按客户级别、提出时间,还是技术难度来排,怎样做更有依据?
先区分“必须满足的约束”和“可比较的价值”:合同承诺、合规要求、上线阻塞项通常属于约束;其余需求再比较业务影响、紧急程度、受影响用户范围和实施成本。
可以使用简化评分,例如价值与紧急度各按 1,5 分评分,成本也按 1,5 分估算,优先观察“价值与紧急度之和相对成本”的结果,再由负责人结合依赖关系复核。分数不是自动决策器:一个分数不高但阻塞验收的事项,也可能必须提前。把排序理由写下来,比只留一个名次更能减少争议。
3. 需求工作量怎么估,才能让排期不总是延期?
我以前按开发同事报出的编码天数排计划,到了交付阶段才发现测试、联调和客户确认都没有留时间。我想知道估算时要拆到什么程度,以及怎样给不确定的需求留出缓冲,而不是一味把日期往后推。
先把需求拆成可独立验收的任务,分别估算分析、开发或配置、测试、联调、部署和业务确认时间;超过数个工作日且边界不清的事项,通常值得继续拆分或先做技术验证。估算记录应注明假设,例如接口是否已有、客户是否能按时提供测试数据。
对于依赖多、规则未确认的需求,可给出区间而非单点,例如 3,5 人日,并把区间上沿用于承诺排期。缓冲应对应已知风险,不能把所有项目统一加一个比例后就认为安全;每次复盘实际耗时与估算差异,才能逐步校准团队自己的估算习惯。
4. 排期确定后客户又新增需求,实施团队应该怎么处理?
我担心排期一旦锁定就拒绝变更,会显得不配合;但如果客户每次提出新想法都直接插入,原定上线日期又很难守住。我想知道怎样回应既能维护合作关系,也能让进度和责任清楚可见?
不要把“新增需求”直接等同于“马上插入”,先判断它是否修正了原需求、解决上线阻塞,还是新增范围。随后说明影响:新增事项需要多少工作量、会挤掉哪项已排内容、是否改变测试或上线窗口,并提供选择,例如替换同等工作量的事项、进入下一轮,或重新确认交付日期。
变更记录至少保留提出时间、确认人、范围差异和排期影响。这样做不是机械拒绝,而是把决策交还给有权调整范围或时间的人;若涉及合同或验收标准,还应按项目约定完成书面确认。
核心关键词
文章包含AI辅助创作:需求排期需求排期全流程:实施团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505398
读者评论
我们之前也把人天直接换算成日历时间,后来才发现客户确认和测试数据准备占了不少等待时间。把工作量、等待周期分开看,复盘时确实更容易找到问题。
近期承诺、远期预测分层这个思路比较实用。不过多项目并行时,人员容量每周都可能被现场问题打断,除了留缓冲,是否还需要固定一个人负责统一调整优先级?
准入条件写得清楚,但小团队可能很难给每个需求都做完整评估。我倾向于按需求规模设置不同门槛,关键是把验收人和外部依赖先确认下来。
