需求排期资源评估最常见的失误,不是把工时估少了,而是把“管理层想要的日期”当成“团队能兑现的日期”。排期制度真正要解决的,不是让每个部门报出一个看似精确的数字,而是让组织在需求价值、交付能力、风险和承诺之间作出可追溯的取舍:哪些事现在做,哪些事推迟,哪些事必须补资源,哪些事应当停止。
一、先讲核心结论:排期不是填日期,而是管理承诺
1. 管理层要设计的是决策规则,不是工时审批表
如果排期只靠一张需求表和一列“预计完成日期”,制度看起来有了,实际决策仍然藏在会议室里。业务部门提出需求,项目经理催进度,负责人凭经验拍板,最后团队通过加班消化差额。这样的流程没有消除不确定性,只是把不确定性推迟到执行阶段。
我判断排期制度是否有效,会先看三个问题:日期是谁承诺的,容量怎么算出来的,条件变化后谁有权调整。如果这三个问题没有明确答案,排期就不具备管理约束力。它至多是一份愿望清单,不能当作交付计划。
制度设计的核心,是把“需求进入、容量核算、优先级裁决、变更处理、结果复盘”连成一条责任链。每个环节都要说明输入是什么、谁负责、依据是什么、输出如何被后续环节使用。
2. 排期应输出区间和条件,不应伪装成精确预测
需求越早进入排期,信息越不完整。此时给出“某月某日百分之百完成”的说法,往往只是把估算的不确定性藏起来。管理层更需要看到预计窗口、置信程度、关键依赖和可能改变结论的条件。
例如,“预计在第二季度第六至第八周完成,当前判断为中等置信;前提是外部接口在第五周前稳定,且不新增合规要求”,比单独写“6月15日上线”更有决策价值。前一种表达能让负责人看见风险从哪里来,也知道需要推动什么。
置信度不是数学装饰。它应来自团队过往的估算偏差、需求成熟度、依赖可靠性和技术未知程度。如果没有历史数据,就明确标成初始判断,先积累数据,再逐步校准;不要把精确的小数点当作专业。
3. 制度需要保护容量,而不只是分配容量
团队的理论工时不等于可用于新需求的工时。日常运维、缺陷修复、技术债、会议、请假、跨部门协作和突发事件都会占用时间。管理层如果把人员总工时全部分给项目,相当于提前假设这些事情不会发生。
容量管理不仅要回答“能做多少”,还要规定“哪些容量不能轻易被占用”。例如,明确保留故障响应额度、合规事项额度和技术改进额度;当业务需求争抢这些空间时,由具有相应职责的人裁决,而不是默认由团队加班补上。
下表是一套适合多数中大型组织讨论的制度骨架。表内比例不是行业事实,也不是所有团队都应照搬的标准,而是用于启动试点的情景示意,最终要用本组织的实际数据校准。
| 制度环节 | 需要明确的内容 | 建议形成的产物 | 管理层重点检查 |
|---|---|---|---|
| 需求准入 | 业务目标、受影响对象、验收条件、时限依据 | 可评估的需求卡片 | 需求是否描述问题,而不只是指定方案 |
| 资源评估 | 角色投入、日历容量、依赖、风险与不确定性 | 容量与估算区间 | 是否把非项目工作和休假计入 |
| 优先级裁决 | 价值、成本、紧迫性、延期代价和机会成本 | 排序及取舍理由 | 是否明确哪个需求被挤出 |
| 承诺与变更 | 承诺条件、变更门槛、重新评估机制 | 基线计划与变更记录 | 新增事项是否同步调整范围或日期 |
| 复盘校准 | 预测误差、等待时间、返工和中断 | 误差分析与制度改进 | 复盘是否用于改进,而非追责个人 |

二、背景和真实场景:为什么排期容易变成拉锯战
1. 多部门争抢同一批稀缺角色
在一个中大型组织里,需求通常不是平均分布的。几个业务单元可以同时提出“本季度必须上线”的事项,但真正稀缺的可能只有两名架构师、一个数据工程小组或一位熟悉关键系统的测试负责人。问题不在于团队没有工时,而在于需求争抢的是同一类不可替代能力。
这也是为什么“还缺几个人”不能只看总人数。团队即使有二十名工程师,如果关键需求都依赖同一名架构师,瓶颈仍然存在。只按部门人数分摊工作量,会掩盖关键技能的排队时间,直到项目后期才暴露。
我会把资源至少分成两层:第一层是团队总容量,第二层是关键技能容量。总容量回答团队整体是否超载,关键技能容量回答计划是否能沿着依赖顺序完成。管理层应重点观察后者,因为它往往决定了真实交付速度。
2. “必须上线”的日期背后,常常混合了不同性质的压力
业务提出的日期可能来自监管要求、合同条款、营销窗口、内部承诺,也可能只是希望越快越好。这些理由不应该被放在同一个优先级字段里。监管截止日可能不可移动;营销窗口可以讨论范围;内部承诺可能需要重新协商;“越快越好”则不是经过证明的日期约束。
制度上应要求需求方提供时限依据,并说明延期的具体代价。比如延迟一周会造成多少收入损失、增加多少合规风险、影响多少客户,或者只是错过某个内部活动。无法量化时,可以用风险等级和事实描述,但不能把“领导要求”当成无需解释的证据。
把日期来源讲清楚,才能真正讨论方案。如果日期不可变,通常要谈缩小范围、增加可用资源或拆分交付;如果范围不可变,通常要接受时间变化;如果资源也不可变,那么三者不可能同时被管理层锁死。
3. 工作中断让计划容量和实际产出脱节
团队每天看上去都在工作,但这不意味着每天都能持续推进排期内的项目。线上事故、临时数据核查、管理层专题材料、紧急客户问题和跨团队协调,往往在计划时没有被登记,却会真实占用关键人员时间。
因此,我不建议直接用“人数乘工作日乘八小时”计算需求容量。更合理的起点是从历史完成数据中观察稳定产出,再扣除已经确认的休假、轮值和已知专项工作。对频繁中断的团队,还要单独看中断工作占比与恢复成本。
“被中断一小时”并不总是只损失一小时。复杂任务可能需要重新加载上下文,恢复注意力也有成本。若组织只统计工时而不记录任务切换,管理层会误以为临时插单没有代价,实际上代价被分散到了原项目的延期和返工中。
4. 计划准确率不是唯一目标
团队如果通过少接有价值的需求、保守估算或把工作拆成很小的任务,确实可能提高短期日期命中率,但这不一定代表组织更有效。准确率要与价值交付、等待时间、返工、质量和员工负荷共同解释。
评估排期制度时,我更关心“预测误差能否解释、风险能否提前暴露、取舍能否被复盘”。一次项目晚了两周,不一定说明制度失败;如果原因在外部依赖,团队及时报告并重新协商,制度可能是有效的。反过来,准时上线但靠长期加班、跳过测试和推迟技术治理完成,也不能简单算成功。

三、拆解常见误区:看似严谨,实际让承诺失真
1. 误区:所有需求都要求报出单一完成日期
单一日期方便汇报,却不必然适合不确定性高的工作。探索性技术验证、依赖外部数据的改造、跨系统重构,早期往往只能给出区间。硬要报一个具体日期,常见结果是先报乐观数字,再通过不断修改基线保持表面稳定。
建议把预测拆成“时间窗口、置信度、前置条件”三部分。对成熟度较高、重复性较强的工作,可以给出较窄窗口;对未知项较多的工作,先安排短周期验证,再决定是否承诺完整范围。区间不是回避责任,而是准确表达当前证据的边界。
如果管理层担心区间过宽,正确的追问不是“能不能再报准一点”,而是“哪一项未知造成区间变宽,怎样用最小成本缩小它”。这会把讨论从压力转到信息获取和风险控制上。
2. 误区:把故事点、工时或人天当成跨团队通用尺子
不同团队的估算单位服务于不同目的。故事点通常适合团队内部比较相对复杂度,不宜直接换算成其他团队的人天;人天可以帮助资源协调,但如果定义不一致,也会出现“一个人天到底含不含会议、评审和支持”的争论。
如果管理层需要跨团队比较,应比较经过校准的交付结果、需求流动时间、延期原因和投入结构,而不是把某团队的故事点当作另一团队的产能单位。估算单位可以服务团队规划,不能未经验证就转成组织绩效排名。
对于高重复、流程稳定的工作,可以使用历史中位周期、吞吐量或分位数进行预测;对于新型工作,需要显式记录假设和不确定性。制度不应强迫所有工作套进一种数字表达。
3. 误区:资源利用率越高,组织效率越高
把每个人排到接近百分之百,表面上减少了闲置,实际会让计划对任何变化都很脆弱。一个人请假、一个依赖晚到,原本紧密排满的链条就会连续推迟。团队没有缓冲时,管理者只能通过插队、加班和牺牲质量恢复进度。
利用率是局部资源指标,不等于端到端交付效率。真正需要观察的是从需求进入到结果交付的时间、在制品数量、等待时间和工作切换。对于瓶颈角色,应尽量减少无关任务和频繁切换,而不是不断把他们的日历填满。
缓冲也不是浪费。缓冲的意义是吸收合理波动,避免每次小偏差都变成全链条延期。但缓冲要有用途和治理规则:用于风险吸收,不应被日常插单默认为“还能再塞一件事”的空档。
4. 误区:项目经理负责承诺,部门负责人负责提供人名
项目经理可以组织估算、维护依赖和跟踪风险,但如果没有跨部门资源决策权,单靠项目经理无法解决多项目争抢同一专家的问题。把最终日期责任压给项目经理,却让资源负责人随时抽调人员,是责任与权力不对称。
制度要明确:项目负责人对信息完整和计划维护负责;职能负责人对可用容量与技能安排负责;业务负责人对价值、验收和范围负责;管理层对优先级冲突和资源取舍负责。责任划分不是为了增加流程,而是避免发生问题后每个人都说“这不是我能决定的”。
5. 误区:需求变更只改任务,不改承诺
需求新增一个接口、增加一个审批角色或改变数据口径,可能只占几行描述,却影响设计、开发、测试、培训和上线准备。如果变更只记录在任务工具里,不触发对范围、日期和容量的重新评估,原有承诺就不再有意义。
变更管理不等于禁止变化。合理做法是为变更设置影响评估:新增多少工作、挤占哪项已承诺工作、改变哪些验收条件、需要谁重新确认。变更越重要,越要同步呈现机会成本,不应让“加一点”变成没有上限的隐形扩张。
6. 误区:用准时率考核个人,促使团队隐瞒风险
单独拿准时率考核团队或个人,可能诱导大家把风险报得更晚、估算报得更松,或者在范围变化后仍维持原来的日期。短期看,报表更平稳;长期看,管理层得到的是失真的信息。
对排期质量,更合适的做法是分别观察预测校准度、风险暴露提前量、变更透明度、质量结果和负荷状况。指标用于识别系统问题,不应把所有偏差自动归为执行者失职。只有当证据显示团队没有遵守约定的流程,才讨论个人责任。
四、专业判断逻辑:把容量、价值和风险放进同一张决策桌
1. 先区分需求、方案和承诺
我会要求需求方先讲清楚要解决的业务问题,再讨论解决方案。比如“新增一个自动审批按钮”是方案,“减少人工审核等待、避免超时客户流失”才是问题和结果。问题不清楚时,团队可能把资源用在一个低效但描述具体的方案上。
每个候选需求至少应具备业务目标、目标用户或流程、可验证的验收条件、时限来源、主要依赖和需求负责人。缺少其中关键内容时,可以进入探索或澄清队列,但不应直接占用确定性排期。
然后分别标记需求的成熟度和交付承诺状态。需求进入候选池,不代表团队承诺了日期;完成技术评估,不代表获得了优先级;排入计划,也不代表在条件变化后不能重估。把这些状态分开,能避免“列进表里就等于答应”的误会。
2. 用净容量而不是总人数评估资源

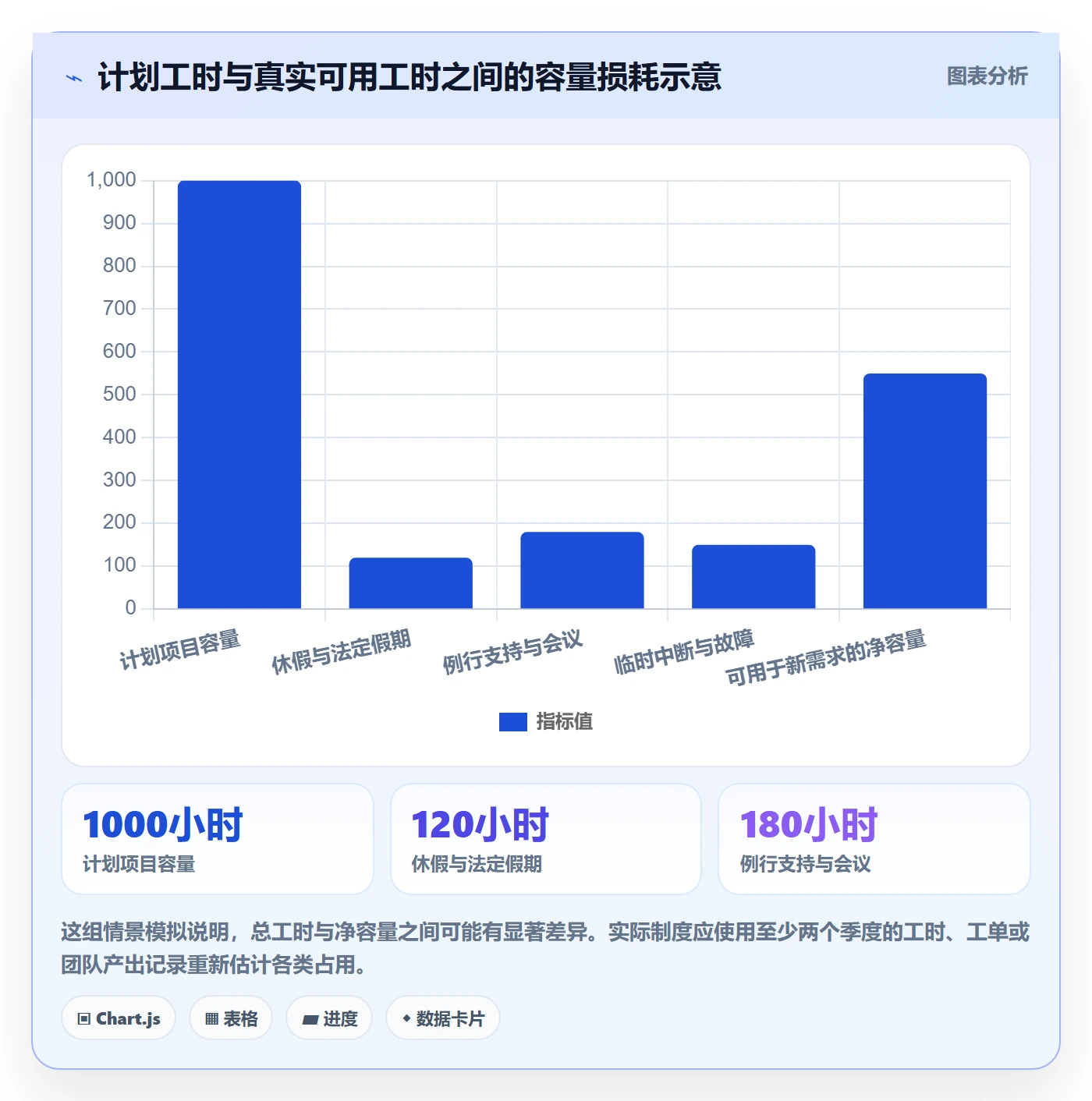

团队层面可以采用一个透明的规划式:可规划容量等于日历可用工时,减去休假、固定运营、已承诺支持和已知专项工作,再根据历史中断情况保留风险空间。这个计算的价值不在于公式本身,而在于每一项扣减都有数据依据和负责人。
例如,一个十人小组每人每月按可工作时间折算为一百二十小时,理论总量是一千二百小时。如果休假折算占去一百小时,常规支持和会议占去二百小时,已承诺运维占去一百五十小时,那么可用于新项目的并不是一千二百小时,而是扣除这些事项后的剩余容量。
但团队净容量仍不足以完成评估。若某项工作需要安全评审、数据建模和发布保障,必须分别看对应角色的可用容量。可以把工作拆成角色负荷表,标出每个阶段所需技能、预计投入和关键依赖,再识别最先达到上限的角色。
3. 将优先级建立在价值与机会成本之上
优先级不是“每个部门都给自己的需求打高分”,而是决定在有限容量下,哪些结果更值得先做。评估时至少考虑业务价值、时间敏感性、风险降低、实现成本、依赖成熟度和延迟代价。
一个实用的讨论方式,是对每个需求说明:如果做,带来什么结果;如果不做,损失是什么;如果现在做,会挤掉什么;有没有范围更小的替代方案。得分可以帮助整理讨论,但不应该取代判断。对于法规、重大事故等硬约束,还要明确其属于必须满足的边界条件,而不是普通商业需求的一项评分。
若组织确实需要打分,权重应由管理层共同确定,并留有解释空间。评分结果出现反直觉时,应回看价值假设和数据来源,而不是为了维护表格而接受明显不合理的顺序。
4. 让估算的不确定性可见
估算可以按复杂度、未知程度、依赖可靠性和验收清晰度分级。新系统接入、跨部门数据治理和高风险迁移,通常不能与经过多次验证的常规功能使用相同的置信判断。
对重复性工作,可依据本团队历史完成记录,观察中位周期和较高分位周期。对缺少历史数据的工作,应标成“低置信”,安排技术验证、流程梳理或小范围试点。等未知项减少,再更新估算区间,而不是把探索工作藏进正式开发工期。
区间估算不是给管理者三个可以任意挑选的日期。它表达的是当前条件下可能出现的范围。若管理者选择更早的日期,就需要同时作出相应决策:缩小范围、提供可用资源、降低非关键质量要求(仅限允许范围),或接受更高风险。每一种选择都应该有记录。
5. 通过依赖关系识别真实关键路径
项目按任务数量平均分工,并不能保证按时交付。很多延期来自关键任务前的等待:接口未提供、合规意见未返回、数据口径未定、业务验收人不可用。资源评估时应把依赖建成可检查的事项,写清提供方、需要时间、交付物和未达成后的替代方案。
依赖风险可以按“影响范围、等待时间、替代可能、责任人明确度”判断。影响多个项目、没有替代路径、责任人不明确的依赖,应该进入管理层关注清单,而不是只留在项目会议纪要里。
我也会追问关键角色是否被多个项目同时标为“本周可投入”。如果一个专家在三份排期里都被按满负荷计算,三份计划在文件上都成立,在现实中却至少有一份不成立。
6. 让排期成为滚动决策,而不是一次性承诺
排期并非每周推翻重来,也不是立项时定一次就不再更新。适合多数组织的节奏是:短周期工作维持较稳定的执行计划,中期需求按月或按阶段滚动审视,长期事项保留区间和关键假设。更新频率应与业务变化速度和交付风险相匹配。
每次滚动审视要关注的是新事实,而非仅仅重复汇报进度。例如,依赖是否兑现、需求范围是否变化、关键角色是否被抽调、质量风险是否升高、预测偏差是否超出容忍范围。没有新信息时,不必为了“有管理动作”而修改日期。

五、案例与数据观察:用一轮模拟排期看制度如何改变结果
1. 案例背景:五项需求争用同一组关键角色
下面用一个情景模拟说明制度怎么影响排期。某中大型企业有一百五十余名研发、产品和测试人员,多个业务团队共用架构、安全和数据角色。管理层希望在一个季度内推进五项需求,但五项工作的核心阶段都要占用同一位架构师和同一组测试资源。
这个场景与使用项目管理平台的组织较为接近。例如,PingCode面向中大型企业及一百人以上组织,需求、项目、迭代和协作流程可以帮助团队沉淀排期信息。但工具不能自动替管理层做优先级取舍,也不能把不可用的人力变成可用容量。制度先明确,工具再承载,顺序不能反过来。
以下项目名称、工时和日期均为情景模拟,不代表任何企业的真实经营数据,也不构成对特定平台效果的承诺。案例重点是展示估算与决策过程,而非给出可以直接套用的行业基准。
| 需求 | 初始诉求 | 关键依赖 | 第一轮判断 |
|---|---|---|---|
| 客户流程改造 | 希望季度内完成完整功能 | 架构评审、客户验收 | 商业价值高,范围仍需拆分 |
| 数据报表升级 | 希望月底前投入使用 | 指标口径、数据工程 | 依赖未确认,日期置信度偏低 |
| 安全整改 | 要求在审查节点前完成 | 安全评审、发布窗口 | 时限约束强,应保留最低必要范围 |
| 内部效率工具 | 部门希望尽快减少手工操作 | 业务流程确认 | 收益存在,但时限可协商 |
| 历史系统迁移 | 希望一次性迁完旧数据 | 数据校验、回滚方案 | 未知项较多,适合分阶段验证 |
2. 第一轮排期:所有人都把自己的工作当成最高优先级
如果按照各部门提交的日期排,客户流程改造和数据报表升级都要求当月完成;安全整改要求在审查节点前上线;内部工具提出“本季度不能再拖”;历史系统迁移则被认为越早结束越好。纸面上,五项需求都有明确日期,关键角色却被重复分配。
这种情况下,项目组经常会给每项工作各报一个“初步计划”,然后在执行中根据谁催得最紧来调整顺序。结果通常不是五项一起加速,而是任务频繁切换、关键角色排队、测试阶段集中拥堵,团队很难判断哪一项真正被优先保障。
如果继续用会议催进度,管理层会看到更多状态汇报,却不一定看见资源冲突。真正要补的不是汇报次数,而是一次公开的容量与优先级裁决:哪些硬约束不能移动,哪些范围可以缩小,哪些工作可以拆成探索阶段,哪些工作本季度不做。
3. 第二轮评估:先找约束,再做取舍
模拟团队梳理后发现,安全整改有明确审查节点,延期会带来较大合规风险;客户流程改造的主要价值集中在两个关键流程,其他扩展功能可以后置;数据报表升级的口径尚未得到业务负责人确认;迁移工作存在回滚路径不清的问题;内部工具的时间窗口相对灵活。
管理层据此作出四个动作:保留安全整改的最低必要范围;把客户流程改造成两个阶段,先交付高价值流程;先给数据报表安排短周期口径确认,不承诺完整上线日期;将历史迁移缩成小范围验证,确认回滚能力后再进入扩展阶段。内部工具延后评审,并明确延后的机会成本。
这不是简单把工作延期,而是把不同性质的风险放到合适的决策层处理。法规约束优先保证,商业价值通过缩小范围加快验证,未知项先用有限投入换取信息,时限灵活的需求则承担明确的等待。
4. 过程数据:区分情景推演与真实组织指标

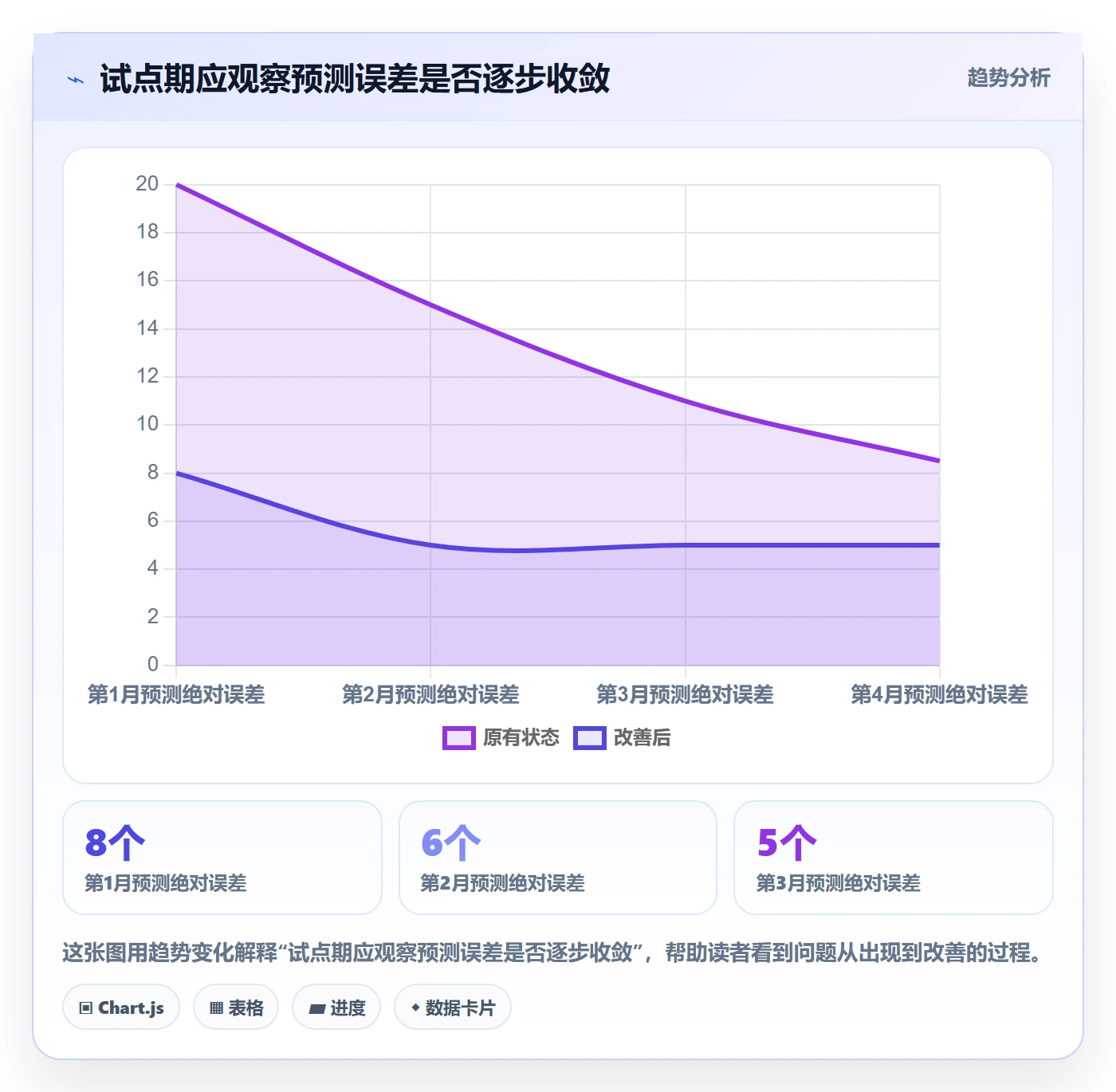

下表比较的是一轮情景推演中的排期表现,不是某家公司上线前后的实测效果。数字用于说明制度变化可能带来的机制差异,不能被引用成行业平均值。真实应用时,应从组织自己的需求、资源和交付记录中取数。

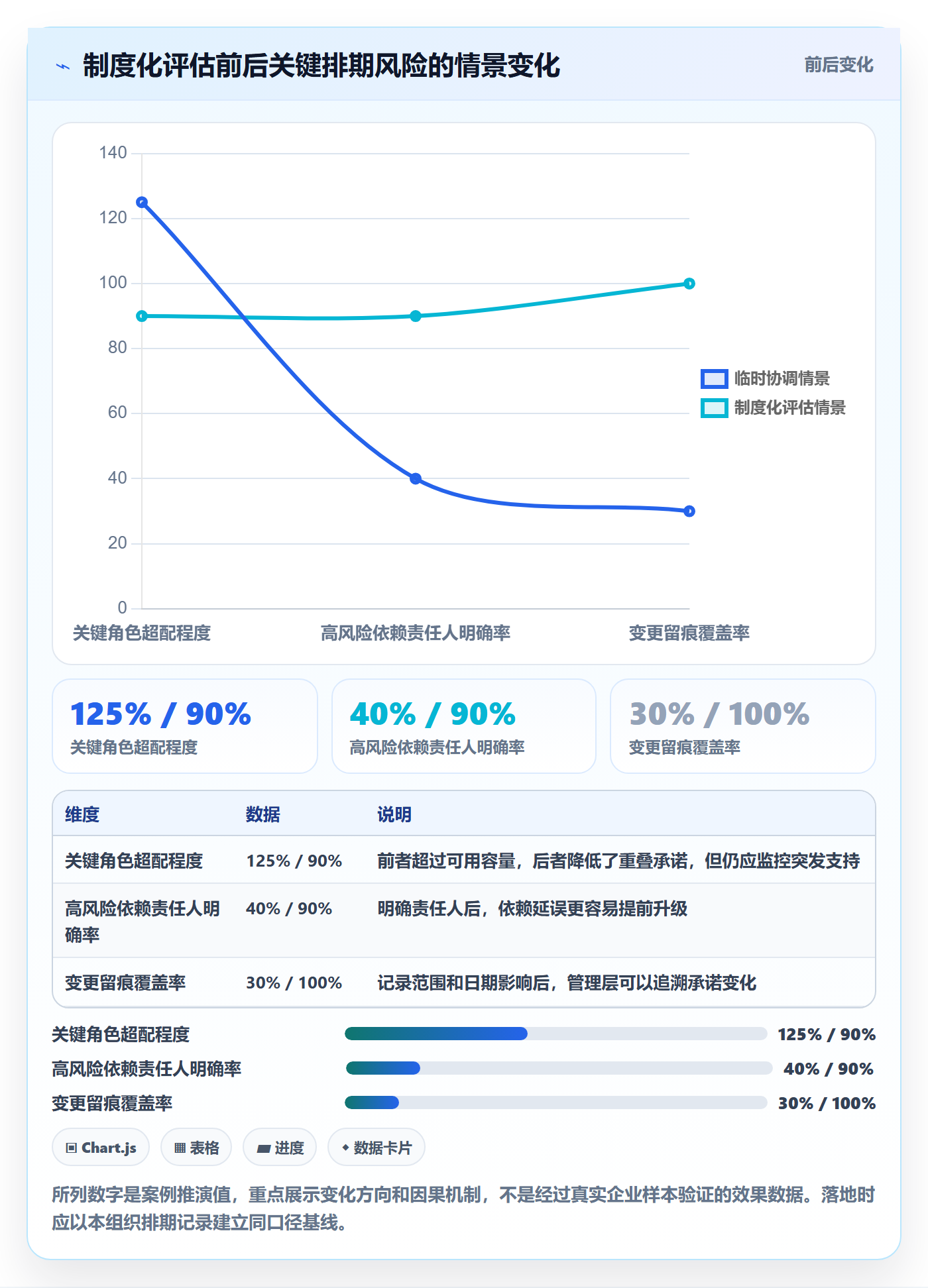

| 观察项目 | 临时协调情景 | 制度化评估情景 | 差异解释 |
|---|---|---|---|
| 同时承诺的关键需求 | 5项 | 3项完整承诺,2项分阶段 | 先限制关键角色的超额承诺,再安排探索与验证 |
| 关键角色计划负荷 | 约125% | 约90% | 示意计算显示资源冲突被显性化,但仍需保留日常中断空间 |
| 需求基线变更记录 | 会议口头调整为主 | 全部登记原因与影响 | 变化可以发生,但影响和取舍不再隐形 |
| 高风险依赖明确负责人比例 | 约40% | 约90% | 责任落实后,等待问题可以更早进入管理视野 |
| 未验证事项直接承诺完整日期 | 4项 | 1项 | 先验证再承诺,减少基于猜测的日期 |

5. 案例最重要的结果不是“提前交付”,而是决策更清楚
这次模拟没有证明制度一定会让团队更快。它证明的是,原本隐藏的冲突能够被提早看见,管理层可以在冲突变成延期之前选择缩小范围、重新排序或追加资源。排期制度的第一阶段目标应是提高决策质量,之后才检验交付周期和业务价值是否改善。
如果组织一上来就用制度要求所有团队承诺更短日期,制度会变成新的压力工具;如果只追求表格完整,却不允许资源负责人和业务负责人作出取舍,制度会退化为填表流程。有效制度必须允许管理者看见坏消息,并让坏消息触发行动。
六、管理层制度设计:把规则写到真正能执行的程度
1. 明确需求进入正式排期的最低门槛
准入门槛的目的是防止信息不足的事项挤占确定性容量,不是要求每个需求在进入讨论前就写成完整规格。对于探索性需求,可以先进入验证队列,但要说明验证问题、时间盒、预期产物和通过条件。
正式评估至少需要业务问题、目标结果、验收方式、需求负责人、紧急程度依据、涉及系统或团队,以及已知依赖。若缺少关键材料,应标记为“待澄清”,并给出补充责任人和评审时间,而不是让团队边做边猜。
管理层还应区分“候选需求池”“已评估需求”“已排序需求”“已承诺需求”四种状态。这样业务方可以看到需求在流程中的位置,也不容易把“提交成功”误解成“已经答应交付”。
2. 规定谁能承诺、谁能改动、谁能裁决
日期不能由单一角色随意确定。需求负责人提供价值、范围和时限依据;交付团队提供估算、依赖和风险判断;资源负责人确认角色容量;具有业务优先级权的管理层裁决冲突。最终承诺应由对范围、资源和结果都有责任的角色共同确认。
重大变更也应有明确权限边界。小幅文字澄清可以由需求负责人和团队确认;新增重要功能、关键依赖变化、预计日期突破容忍区间时,应重新进行影响评估;影响多个部门或挤占硬约束需求时,应提交组合层面裁决。
制度需要留出紧急通道,但“紧急”必须有定义。可以要求说明影响对象、延误损失、风险等级、决策时限及被挤出的事项。紧急通道若不留痕,最终会成为所有需求绕过正常排序的入口。
3. 设定可操作的容量保护机制
容量保护不是固定套用一个百分比,而是先识别组织中哪些工作必须持续留出空间。常见项目包括生产故障响应、合规整改、已承诺客户支持、技术债治理、人员培养和必要协作。
初期可以用历史数据估算各类工作占比,设置试点容量区间,再按月或季度回看。若突发支持长期高于预估,说明需要调整运维资源、产品稳定性或服务机制,而不是不断降低计划内需求的估算。
对瓶颈角色,应采用集中排期或容量预约方式,避免多个项目分别假设该角色“只用半天”。预约需要有取消与释放规则,否则未使用的时间会被长期占住。管理层还要观察资源集中度:一个人的不可替代工作越多,组织的单点风险越高。
4. 将变更影响写成标准化记录
每次重要变更至少记录变更内容、提出方、原因、影响范围、工作量或角色影响、预计日期变化、替代方案和批准人。记录的目的不是追究提出需求的人,而是让组织看到任何新增承诺都需要消耗有限容量。
如果变更没有增加总投入,也要说明如何吸收:是否移除了其他范围、是否调整验收标准、是否有技术方案降低工作量。只有在这几种路径里选择一种,变更才可能真正不影响原承诺。
工具中可以设置变更类型、影响项和审批条件,但不要把所有改字都做成复杂审批。对小变化快速处理,对重大变化重新裁决,让治理成本与变化影响相称。
5. 把复盘指标设计成诊断面板
建议从四类指标观察排期制度。第一类是预测质量,例如预测窗口与实际完成时间的偏差;第二类是流动效率,例如需求等待时间、在制品数量和周期分布;第三类是质量与稳定性,例如返工、缺陷和上线后问题;第四类是资源负荷,例如关键角色超配、临时插单和加班。
单项指标很容易被误读。周期缩短可能来自范围缩小,也可能来自质量检查减少;准时率提高可能来自估算变松;在制品变少可能是需求压根没进入团队。指标必须和背景、口径、反例一起看。
一个实用的复盘问题是:“哪些信息在承诺时已经知道,哪些信息后来才出现,制度是否让后者更早暴露?”这比单问“谁没有按时完成”更能帮助管理层发现流程缺口。

6. 让数字进入工具,但不把工具当成制度本身
项目管理平台可以承载需求状态、责任人、估算区间、依赖、变更记录、迭代安排和复盘指标,减少信息分散在表格、邮件和会议纪要中的情况。对于百人以上组织,跨团队权限、工作流配置、历史追溯和多项目视图通常比单纯的任务清单更重要。
以PingCode为例,组织可以将需求评估、项目协作、迭代执行和风险跟踪放进同一协作环境,帮助相关角色围绕同一份需求记录信息。不过,具体配置应从现有制度出发:先确定角色、状态、字段和变更条件,再配置系统。反过来为了迁就系统字段改变治理逻辑,容易把业务问题转成填表问题。
上线工具前,我建议先选一个业务线或一个共享资源冲突明显的团队做小范围试点。观察用户是否能在几分钟内理解需求状态,管理者是否能找出瓶颈,变更是否容易追溯,报表是否能支持真实决策。若一项字段没人使用,就要问它有没有决策价值,而不是简单要求所有人继续填。
7. 用治理节奏减少反复争论
排期制度需要固定的决策节奏。可设置周期性组合评审处理跨部门优先级和关键角色冲突,团队层面定期确认短期计划,必要时启动重大变更评审。不同会议承担不同决策,不要在所有会议里重复读状态。
组合评审应聚焦少量真正需要管理层裁决的事项,例如优先级冲突、关键资源缺口、硬约束风险和跨部门依赖。已经在团队权限内解决的问题,不必层层上报。这样既保留管理控制,也不让流程拖慢执行。
评审材料应突出变化而非重播所有背景:与上次相比发生了什么、预测改变了多少、改变依据是什么、需要哪项决策、如果不决策会有什么结果。做到这一步,排期会议才可能从状态汇报转向资源配置。
七、不同情况下的行动建议与取舍
1. 如果组织从未建立过稳定排期,先做最小可行制度
刚开始不要设计几十个审批字段,也不要要求所有团队一次性统一估算方法。先选一个共享资源冲突明显的场景,记录候选需求、关键角色容量、依赖、范围变化和实际完成情况。
第一阶段重点回答三个问题:哪些工作占用了团队容量,需求最常在哪里等待,哪些日期变化最难提前发现。用四到八周形成基本事实,再决定要不要增加打分、风险等级或组合评审机制。
这种做法的取舍是:短期内数据不完美,但制度成本低,团队更容易参与。管理层必须接受初期数据只能帮助发现问题,不能马上用于精细绩效考核。
2. 如果需求很多、资源固定,优先建立组合层面的取舍机制
当需求池远大于交付容量时,继续优化单个项目的估算不会解决根本问题。组织需要明确谁有权排序,哪些事项属于强制约束,哪些事项可以等待,以及每次新增需求会挤出哪项工作。
建议定期由业务、交付和资源负责人共同审视候选组合,先冻结一段时间的承诺范围,再建立变更入口。排序时保留未做事项及其延迟代价,避免会议只谈入选项目,不谈被放弃的机会。
这种机制牺牲的是“所有部门都能立即得到承诺”的体验,换来更可信的组织计划。面对资源不足,公开延后通常比暗中超配更负责任。
3. 如果工作高度探索,按阶段承诺而不是一口气承诺完整交付
新业务、新技术、复杂迁移或数据治理工作,往往在开始时无法合理确定完整范围。适合的方式是拆成验证、试点和扩展阶段,每一阶段设定学习目标和进入下一阶段的条件。
验证阶段承诺的是投入上限和需要回答的问题,不是完整产品的最终日期。比如在有限时间内确认数据可用性、方案性能、风险边界和回滚路径,再依据结果决定继续、调整或停止。
这种方式会增加阶段评审和方案切换成本,但能避免大量资源投入后才发现关键假设错误。适用边界是:阶段产物必须能减少不确定性,不能把项目拆成很多次汇报、却没有真正的验证结果。
4. 如果存在法规、合同或安全硬约束,明确不可移动的边界
对于具有明确外部时限的工作,要先核实约束来源、适用范围和验收标准。随后讨论最低必要范围、关键路径和可用资源,而不是默认所有相关想法都必须在同一天完成。
此类工作应设置风险升级条件,例如关键评审延迟、外部材料未按时提供、测试失败或发布窗口变化时,及时由管理层决定资源补充和业务影响沟通。靠项目团队在最后阶段加班,不是可靠的风险处置方案。
取舍重点是保障底线,而不是扩大范围。硬约束要求组织达到某个结果,不等于要求同时上线所有便利功能。范围控制尤其重要。
5. 如果共享专家成为瓶颈,保护专家时间并降低单点依赖
共享专家通常承担架构、安全、数据、合规或历史系统知识等关键工作。首先应把他们的工作从各项目计划中汇总,查看实际需求是否重复计入,再按风险和依赖关系集中排队。
其次要减少对专家时间的低价值消耗。提供完整的问题背景、决策选项和材料,安排固定评审窗口,尽量避免临时会议打断深度工作。能够通过文档、培训和配对扩散的知识,应逐步沉淀到团队中。
这种做法的短期代价是部分项目需要等待固定评审窗口,长期收益是专家不再被大量临时请求切碎,组织也不至于因一个人缺席就失去关键能力。
6. 如果管理层仍要求单一日期,用条件承诺管理预期
有些经营场景确实需要一个日期用于合同、活动或外部沟通。可以提供一个管理日期,但必须同时记录依据、置信度和触发重新评估的条件。管理日期是当前决策,不应被误当成不受条件影响的事实。
例如,承诺某日期的前提可以包括接口在某周前冻结、业务方按期完成验收、范围不增加、指定资源保持可用。只要条件之一破坏,就启动影响评估,而不是等到原日期失效才解释。
取舍在于外部表达简化、内部管理保留复杂性。对外可以根据合同或沟通需要表达一个目标日期;对内仍要维护时间窗口和风险条件,确保团队据实决策。
7. 如果制度上线后大家只关心填表,先检查决策价值
字段增加不等于治理成熟。若团队不知道某个字段被谁用于什么决策,数据就会变成形式劳动。检查字段时,可以逐项问:缺少它会让哪个判断变差,谁会查看,多久查看一次,是否能从其他系统自动获得。
删掉无决策用途的字段,合并重复记录,优先让关键依赖、变更原因、预测区间和验收标准容易查找。流程设计要尽量让正确信息在工作发生时自然产生,而不是等月末再集中补录。
需要保留的取舍是可追溯性与操作成本之间的平衡。重大承诺与变更必须留下记录;一般协作不必承担同样重量的审批。

8. 不要在效率、确定性和灵活性之间假装没有代价
排期制度一定涉及取舍。提高短期确定性,可能需要缩小范围、减少同时启动的项目或增加缓冲;提高灵活性,可能接受计划周期内的优先级调整,但要付出重新协调和任务切换成本;提高利用率,可能减少闲置,却可能增加等待和系统脆弱性。
管理层要明确当前阶段最看重什么。如果组织处在监管整改期,风险控制可能高于功能扩张;如果处在市场窗口期,交付速度可能高于一次性完善所有功能;如果长期积累了大量质量问题,稳定性治理可能比继续增加新需求更有价值。
真正成熟的取舍不是选出一个永远正确的答案,而是让组织能说明当前选择的依据、承受的代价和复查条件。外部环境变了,排序可以变;但变化需要证据和责任,不能只靠谁的声音更大。
八、结尾:把排期从承诺游戏变成组织学习机制
1. 下一步先做一次容量与承诺体检
如果你准备开始改造排期制度,不必先采购工具或写一份厚重制度。先抽取最近一个季度的需求和项目,核对最初日期、实际完成时间、范围变化、关键角色投入、等待依赖和突发工作。
然后挑出三个反复出现的问题:是否总有同一类角色超配,是否存在需求方报日期却不提供时限依据,是否有大量范围变更没有重新计算资源。先找到最影响决策的一处,再做小范围试点。
试点结束后,不要只看项目是否准时。还要看冲突是否更早暴露、变更是否能追溯、未验证事项是否少被直接承诺、团队是否减少了无效切换,以及管理层是否真正作出了取舍。
2. 最值得坚持的管理原则
排期不是要求团队证明自己能完成所有要求,而是帮助组织承认容量有限,并为有限容量作出可解释的选择。一份可信的计划,不是永远不变,而是清楚说明它基于什么假设、遇到什么变化会调整、谁负责作出调整。
制度成熟的标志,也不是所有需求都有日期,而是管理层能区分愿望、预测和承诺;能把关键角色瓶颈与工作中断纳入资源评估;能在新增需求时同时讨论被挤出的工作;能从预测误差中修正规则,而不是把偏差一律变成个人责任。
下一步可以从一个跨部门项目组合开始:盘点真实净容量,标出关键技能瓶颈,要求每项需求说明价值和时限来源,选择少量事项建立条件化承诺,并在一个固定周期后复盘。先让取舍透明,再追求预测更准,排期制度才会真正成为管理工具。
常见问题解答(FAQ)
1. 需求排期时,管理层应该按什么规则评估资源?
我在团队里经常遇到这种情况:业务负责人报了一个期望日期,管理层就直接问研发“能不能做完”。可团队手头还有线上问题、维护工作和其他项目,这种排期到底应该按人数平均分,还是按实际可投入时间算?
先算可用产能,再谈承诺日期。可用产能不等于团队人数乘以工作日:应从周期内工作日中扣除休假、已承诺事项、值班与维护,并为不确定工作留出缓冲。
比如一个 6 人团队在 4 周内共有 120 人日,已知休假和固定维护占 24 人日,线上支持与临时协作预留 18 人日,那么可用于新需求的产能约为 78 人日,而不是 120 人日。这个数字是估算输入,不是可以被排满的目标;若需求估算为 70 人日,仍应检查关键技能是否集中在少数人身上。
管理层制度应明确产能口径、数据来源和复核频率,避免把“忙碌程度”误当成“可交付能力”。
2. 需求评估应该先估人日,还是先定业务优先级?
我不太确定评估顺序:如果业务价值高,是否应该先让团队估工期?但如果估出来很贵,优先级是不是又会变化?我担心先估工作量会让团队把精力花在最后根本不会做的需求上。
先做轻量筛选,再做分阶段估算。管理层可先依据业务影响、时效性、合规要求和依赖关系判断是否进入评估池;通过筛选后,由相关角色给出粗粒度区间,例如 5 至 10 人日,而不是过早报一个看似精确的数字。对高价值且不确定性大的需求,先拆出验证工作,估算验证所需时间,再决定是否投入完整开发。
优先级不是“价值越高就越先做”,还要看机会成本:一个预计 8 周、依赖多个团队的方案,可能不如 2 周内可验证的替代方案。制度上应记录估算区间、关键假设和价值依据,假设变化时重新排序,而不是把早期估算当成固定承诺。
3. 怎么避免管理层把团队产能排到百分之百?
我见过排期表每周都满满当当,但只要来一次线上故障或需求变更,后面的日期就一起往后推。我想知道预留缓冲到底该按固定比例,还是每个团队自己拍脑袋决定?
不要把全部可用时间都分配给计划内需求;缓冲应根据团队过去的实际中断情况校准,而非统一规定一个看起来整齐的比例。可以连续记录 6 至 8 周的计划外工作,例如线上支持、紧急修复和跨团队协助,再按类别观察其占可用工时的比例。
若团队每周平均有约 15% 的时间用于这些事项,排期时就应将其从计划产能中扣除,并在季度复盘时检查比例是否变化。对刚组建或数据不足的团队,可先采用保守预留,并明确这是暂行假设。缓冲不是闲置资源,也不应在临近周期结束时自动塞入新需求;它的作用是吸收波动,保护已经作出的交付承诺。
4. 需求延期时,应该怎么判断是估算失误还是管理制度有问题?
我遇到过项目延期后,复盘只留下“估算不准”这一句,下一轮排期却照旧。我想知道管理者应该看哪些证据,才能分清是单次偏差,还是排期机制持续低估了风险?
先把原计划和实际结果按原因拆开,而不是只比较总工期。建议记录范围变化、外部依赖等待、缺陷返工、线上中断、人员变动和估算偏差,并区分哪些在排期时已知、哪些后来发生。比如某项工作计划 20 人日,实际用了 30 人日;
若其中 6 人日来自新增范围、3 人日来自依赖方延迟,剩余 1 人日才是原范围内的估算偏差。单个项目的偏差不足以证明制度失效;若连续多个周期都出现同类偏差,或管理层反复要求团队隐去风险、承诺未经评估的日期,才应调整制度。
复盘的产出应是可执行的规则变更,例如依赖未确认不得给出确定日期、范围变更必须重估,而不是给个人贴上“估算不准”的标签。
核心关键词
文章包含AI辅助创作:需求排期资源评估教程:管理层制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506183
读者评论
我们团队以前按人数乘工作日排计划,后来发现支持工单和会议占掉不少时间。把这些常规占用单独记下来后,排期确实更接近实际;不过数据维护也增加了负担,最好先从关键岗位试行。
日期、容量、变更由谁决定”这几个问题很实用。实际跨部门项目里,即使责任写清楚,遇到高层临时插单还是容易绕过规则,制度能否执行,最终还是看管理层是否愿意公开说明挤掉了什么。
用区间和前置条件表达预测,比承诺一个看似精确的日期更诚实。但区间如果长期很宽,对业务安排帮助有限。除了记录误差,也可以定期检查哪些依赖或未知因素最常让预测变宽。
