需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

需求排期会上,最常见的失控并不是“大家不会打分”,而是每条需求都能讲出一个必须优先的理由:客户催得急、销售承诺过、领导关注、技术说不改会埋雷。结果是迭代计划看似排满,真正影响交付的工作却不断被插队。需求优先级落地的关键,不是找出一个看起来精确的分数,而是把价值、时限、风险、成本和团队容量放进同一套可复核的决策流程。

一、先讲结论:优先级不是分数,而是受约束的决策

1. 排期要回答三个不同的问题

我把需求决策拆成三个问题:这件事值不值得做、现在是不是最合适的时间、团队能不能在承诺窗口内做完。它们分别对应价值判断、时机判断和交付判断,不能全部压缩成一个“优先级分数”。

例如,一项能减少大量人工核对的能力可能价值很高,但还依赖数据治理;一项影响少数客户的兼容修复,价值面较窄,却可能有明确的合同验收日期。前者值得进入路线图,后者可能必须先排进当前迭代。二者不是谁绝对更重要,而是在不同约束下承担不同角色。

因此,我建议把“重要程度”和“排期顺序”分开管理。重要程度说明需求长期价值,排期顺序还要考虑截止时间、依赖关系、风险和容量。只展示一个优先级字段,容易让业务方误以为“高优先级”就是“下个版本一定做”。

2. 优先级分层,分数只做辅助

实施团队可以先用四级优先级做沟通,再用评分帮助同级排序。分层的价值在于把不同性质的事情分开:线上事故、法规要求、明确的业务机会、常规体验优化,不应该全靠同一套加权公式抢同一个位置。

层级 判断标准 排期含义 常见例子
P0:立即处理 核心业务不可用、重大数据风险或明确合规问题 触发应急流程,必要时中断计划内工作 关键流程无法完成、敏感数据暴露
P1:窗口期内必须处理 有可验证的硬截止日期,错过会造成重大损失 先验证范围和依赖,再预留容量 监管期限、正式合同验收节点
P2:高价值候选 预期价值显著,但时间窗口可协商 进入近期排期池,与其他候选比较 缩短关键流程耗时、降低重复劳动
P3:一般改进 收益有限、证据不足或影响面较小 进入待验证池,不直接占用承诺容量 低频视觉微调、个别偏好定制

这套分层不是为了给需求贴上永久标签。需求在证据、范围或外部条件变化后可以重新分级,但每次调整都要留下原因、提出人和批准人。没有变更记录的“临时提级”,通常就是插队机制正在失效的信号。

3. 先定容量边界,再讨论承诺

许多排期会先争论需求,再在最后十分钟发现团队容量不够。更稳妥的顺序是先核算可用容量,然后讨论候选需求。容量不是名义上的人数乘工作日,还要扣除休假、值班、线上支持、代码评审、跨团队协调和不确定性缓冲。

以下是一个情景模拟:一个 8 人交付小组计划两周迭代,理论上约有 80 人日,但扣除会议与协作损耗 12 人日、支持工作 8 人日、休假 4 人日后,可用于计划内需求的容量约为 56 人日。若再预留 20% 的风险缓冲,建议承诺量不超过约 45 人日。这个数字不是通用基准,团队应使用自己的历史记录校准。

需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

二、背景和真实场景:需求从入口到迭代为什么会变形

1. 需求入口越多,决策成本越容易被隐藏

实施团队接收的需求往往来自客户访谈、交付现场、工单、售前承诺、运营反馈和产品规划。不同入口会带来不同表达方式:客户说“希望能按部门看数据”,实施顾问记录“增加部门筛选”,产品经理理解为“建设组织维度权限”,研发看到的则可能是一次数据模型改造。

同一个业务诉求经过多次转述后,范围可能扩大,也可能丢失关键限制。若排期时只看标题或提出人,团队实际比较的就不是同一类对象。因此,排期之前要先做需求澄清:谁遇到问题、何时发生、当前怎么处理、损失是什么、期望改变什么,以及如何判断改变有效。

2. 典型场景:实施团队同时面对客户交付和产品演进

以下案例为情景模拟,用于展示方法,不代表某家企业的真实经营数据。设想一家为中大型企业提供项目协作能力的厂商,实施团队服务多个并行客户,产品团队负责共用能力建设。某项目管理平台被用于收集和跟踪需求,团队成员包括产品、实施、研发、测试和客户成功角色。

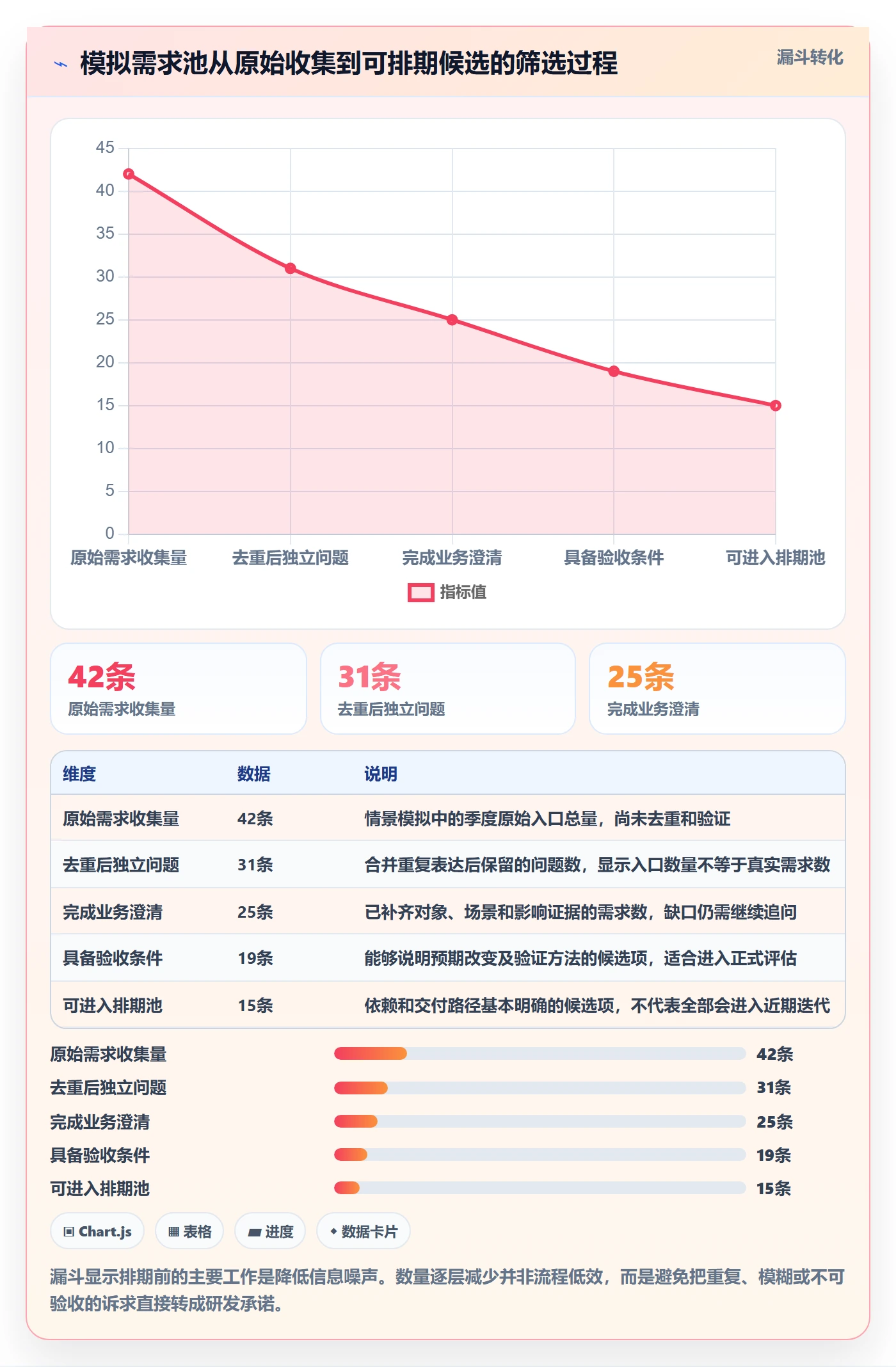

某季度,团队收到了 42 条需求:客户现场问题 14 条、产品改进建议 16 条、合同或验收相关需求 7 条、内部技术治理项 5 条。初看似乎只有 42 条,实际其中 11 条描述重复,6 条缺少明确验收标准,4 条涉及同一数据权限能力。若不先去重和澄清,团队可能把同一问题当成多个“高优先级事项”。

我会先把需求的业务问题、受影响对象和验证证据统一成一页信息,再决定是否进入评分。排期不是信息收集的替代品。缺少基本事实时,分数只会让未经验证的主张显得更精确。

3. 从诉求到可排期项,需要经过转换

需求不是“客户说了什么”的原样搬运。实施团队要把客户语言转成可验证的业务问题,再判断应该通过产品能力、配置、培训、数据修复还是流程调整解决。并非所有现场诉求都需要写成产品需求,也并非所有产品需求都值得进入当前版本。

  1. 记录原始诉求:保留提出人的表达、场景、发生时间和影响对象,不急着下结论。
  2. 确认问题:用追问区分症状和根因,核实频率、影响范围及当前替代方案。
  3. 识别解决路径:判断是配置、服务、缺陷修复、产品增强还是技术治理。
  4. 形成验收条件:写清楚谁能完成什么任务,达到什么结果才算有效。
  5. 评估交付依赖:明确涉及的系统、数据、权限、迁移和跨团队协作。

如果团队使用某项目管理工具或某项目管理平台,可以把这些字段固化在需求模板中,并将澄清状态、优先级、目标窗口和变更理由分开记录。工具负责呈现流程和证据,不应替代业务判断。

需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

三、常见误区:看起来公平的方法,为什么会排出坏计划

1. 误区一:把所有诉求都交给一个总分

常见做法是给客户价值、影响人数、紧急程度和工作量分别打分,再计算一个总分。问题不在于打分本身,而在于把不可互换的因素放进同一个算式。例如,合规风险不能简单被“影响人数少”抵消;技术债务也不能因为短期用户不可见就永远得零分。

一个总分还会隐藏取舍过程。两个需求得到相同分数,可能一个因价值高、成本高而入选,另一个因价值中等、成本低而入选。若看不到组成项,团队就无法解释为什么选它,也难以在情况变化时重新判断。

我的做法是先识别硬门槛,再对可比较的候选项评分。硬门槛包括重大风险、强制期限、关键依赖等;评分则用于同类需求之间排序。分数是讨论的起点,不是自动决策的终点。

2. 误区二:把“客户声音大”当成“客户价值高”

提出频率和业务价值不是一回事。多个客户重复提出,可能说明共性问题,也可能只是同一销售渠道集中反馈;单个客户提出,影响面也可能覆盖整个细分行业。团队应区分提出数量、受影响用户数量、用户任务关键性以及客户战略价值,避免用声量替代证据。

对于实施团队,我尤其关注“问题复现率”和“绕行成本”。一个需求即使只来自一个客户,如果每周造成多次人工补录,且没有稳定替代方案,可能比十条低频外观建议更值得处理。反过来,客户明确表达偏好,也不自动意味着应开发通用功能。

3. 误区三:紧急程度没有证据,也没有失效日期

“急”必须回答三个问题:截止日期是什么、错过会发生什么、截止日期由谁确认。如果只写“客户很急”,排期就会被不断延期的口头承诺牵着走。对硬期限,应留存合同条款、验收安排、监管要求或外部事件依据;对软期限,应说明可以协商的范围。

紧急性还应有失效日期。一个临时活动需要的能力,过了活动窗口后价值可能迅速下降;一个长期存在的效率问题则不会因为本周没做就消失。把时限和价值分开记录,能避免“过期的紧急需求”继续挤占容量。

4. 误区四:只估开发量,不估完整交付成本

需求估算如果只问研发要写几天代码,往往会漏掉需求澄清、接口联调、数据迁移、客户配置、回归测试、发布说明和现场培训。实施团队尤其要计算部署差异:同一功能在单租户环境和多租户环境、标准流程和深度定制环境中的交付成本可能完全不同。

我建议用“端到端人日”或区间估算讨论成本,并记录高不确定性环节。不要为了追求单点精确,把“约 3 至 8 人日”伪装成“5 人日”。区间本身能提醒决策者:先做技术验证或方案切片,可能比直接承诺整个需求更合理。

5. 误区五:计划外工作不记录,计划准确率就会失真

如果插队需求、生产支持和客户现场问题都不进入迭代记录,团队看起来会经常“未完成计划”,但真正原因无从分析。把计划内工作和计划外工作分开标注,并记录变更日期、来源、影响范围和替代项,才能看清承诺为何变化。

还要避免把计划准确率直接变成个人绩效指标。若团队因追求高准确率而拒绝处理真实突发问题,指标就会鼓励错误行为。更有用的分析是:偏差来自估算不准、需求变更、支持负担、依赖延迟,还是决策频繁反转。

需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

四、专业判断逻辑:把价值、时限、风险和成本分开评估

1. 先设硬门槛,再做候选排序

硬门槛回答“是否必须在特定条件下处理”,不应该与普通价值项直接竞争。团队可设置四类门槛:重大线上故障、明确合规或安全义务、不可协商的合同验收期限、阻塞其他已承诺事项的关键依赖。每类都要写清触发证据和决策责任人,避免所有请求都被标为“特殊情况”。

触发门槛的事项仍要评估最小解决范围。应急并不代表无限扩张需求范围。比如当前只需修复数据导出权限错误,就不应顺便把一整套报表改造塞进事故修复版本。先恢复安全和关键业务,再把后续增强拆开评估。

2. 评分维度要少而可解释

对于非硬门槛需求,我通常建议控制在四到五个维度,避免模型过于复杂。每个维度都要有评分锚点,让不同角色对“高、中、低”有相似理解。一个适用于实施团队的示例是:业务影响、用户覆盖、时间窗口、风险降低、实现成本。

维度 低分锚点 中分锚点 高分锚点 建议证据
业务影响 改善局部体验,缺少量化影响 减少重复操作或局部等待 影响关键业务流程或收入交付 工单、流程耗时、损失估算
用户覆盖 少数特定用户偶发使用 一个客户或一个稳定群体 多个客户或核心角色普遍使用 活跃用户、客户样本、使用频次
时间窗口 无明确期限,可延后验证 有预期窗口,仍可协商 有经核实的硬期限或明显窗口损失 合同、法规、活动或验收记录
风险降低 未发现明显风险 减少可控的错误或返工 降低重大业务、数据或合规风险 事故、审计、故障和控制记录
实现成本 范围清晰、依赖少、可复用 有一定联调或兼容工作 跨系统、高不确定性或需大规模迁移 技术拆解、依赖清单、估算区间

实现成本可以作为扣减项,也可以单独呈现为投入,不必硬塞进“价值分”。若团队确实需要一个便于初筛的数值,可以使用简单加权模型,但要公开权重并保留各项原始评分。一个情景示例是:业务影响 30%、用户覆盖 20%、时间窗口 20%、风险降低 20%、实现成本 10%。这些权重应由组织校准,不是标准答案。

3. 用评分区间表达证据不确定性

需求早期的证据通常不完整。与其让业务方在缺信息时勉强打一个确定分数,不如分别记录“当前估计”和“置信度”。例如业务影响评分为 4 分、置信度低,意味着价值可能很高,但还需要访谈或数据验证;不能把它与证据充分的 4 分视为等价。

对于高价值、低置信度的需求,优先安排验证,而不是直接排完整开发。验证可以是客户访谈、数据查询、原型测试、技术试验或小范围配置试点。验证成本应受控,并提前规定停止条件,避免“先调研”无限延期或演变为隐性开发。

4. 价值密度适合初筛,不适合决定一切

在容量有限时,可以用“预期收益÷端到端投入”观察价值密度。它有助于识别低成本、高收益的候选项,但不能代替战略判断。高风险修复的收益不一定能用短期收入表达;基础能力建设也可能需要较长时间才显现收益。

实际操作中,我会把价值密度作为排序参考,同时设置风险和战略例外。对于评分接近的需求,再看依赖、可逆性、发布窗口和组合价值。如果两个小需求都依赖同一底层改造,合并交付可能比按分数逐条排更省成本。

需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

五、情景案例:一个需求池如何变成可执行的迭代承诺

1. 案例设定与数据口径

以下仍为情景模拟,不应引用为行业平均水平。某实施团队服务 12 家企业客户,在一个月内收到 42 条需求,整理后形成 15 条可排期候选项。团队计划做两周迭代,扣除支持和协作后,建议承诺容量为 45 人日。

候选需求中,A 是多客户共用的批量导入校验,估计 8 人日;B 是单一客户合同验收要求,估计 10 人日,距离验收还有 18 天;C 是审计日志留存能力,估计 13 人日,存在明确的合规核查窗口;D 是报表视觉优化,估计 4 人日;E 是接口超时导致的重复提交风险修复,估计 7 人日;F 是内部数据模型改造,估计 12 人日,可降低后续开发成本,但当前没有直接客户承诺。

2. 先处理门槛,再比较普通候选项

团队先核验 C 的合规依据与具体期限,而不是只接受“审计要用”的口头描述;同时确认 E 是否存在实际数据重复或资金影响。如果 E 已导致核心数据错误,就进入风险处理流程;如果只是理论可能,则先做技术验证并记录风险等级。

B 虽有合同节点,但需确认验收条款是否要求完整功能,是否存在配置或人工替代方案,以及客户是否接受分阶段交付。硬期限应进入排期讨论,但仍可以通过缩小范围、先交付关键路径或调整验收口径降低风险。

3. 用分阶段交付避免“整包塞进迭代”

在情景模拟中,团队核验 C 属于有时间窗口的重点事项,决定先交付满足审计核查的最小能力,并将扩展筛选和批量导出拆到后续版本。B 则先完成客户验收必需路径,非关键配置能力延后。E 经过复现确认后,优先修复重复提交的保护机制,并安排灰度验证。

这样排期并不是简单挑分最高的三个需求,而是组合不同类型的工作:一个有明确窗口的交付项、一个风险修复项、一个可复用的效率项。团队还需要为支持工作和依赖留出空间,避免把 45 人日全部填满。

候选项 估算投入 本轮决策 决策理由
A:批量导入校验 8 人日 纳入迭代候选 多个客户存在相似问题,范围相对清楚,可先做通用校验核心
B:合同验收能力 10 人日 拆分后纳入关键路径 窗口明确,但需要核实完整范围;先满足验收必需条件
C:审计日志留存 13 人日 先做最小合规范围 经情景设定核验存在明确核查窗口,扩展功能可后续评估
D:报表视觉优化 4 人日 暂缓 价值证据较弱,且没有不可协商的时间窗口
E:重复提交风险修复 7 人日 复现确认后优先处理 风险影响可能高于表面用户数量,需以复现和影响范围决定级别
F:数据模型改造 12 人日 先安排技术方案验证 长期收益可能明显,但当前范围和回报证据不足,不宜一次性承诺全部改造

4. 复盘看结果,也看决策质量

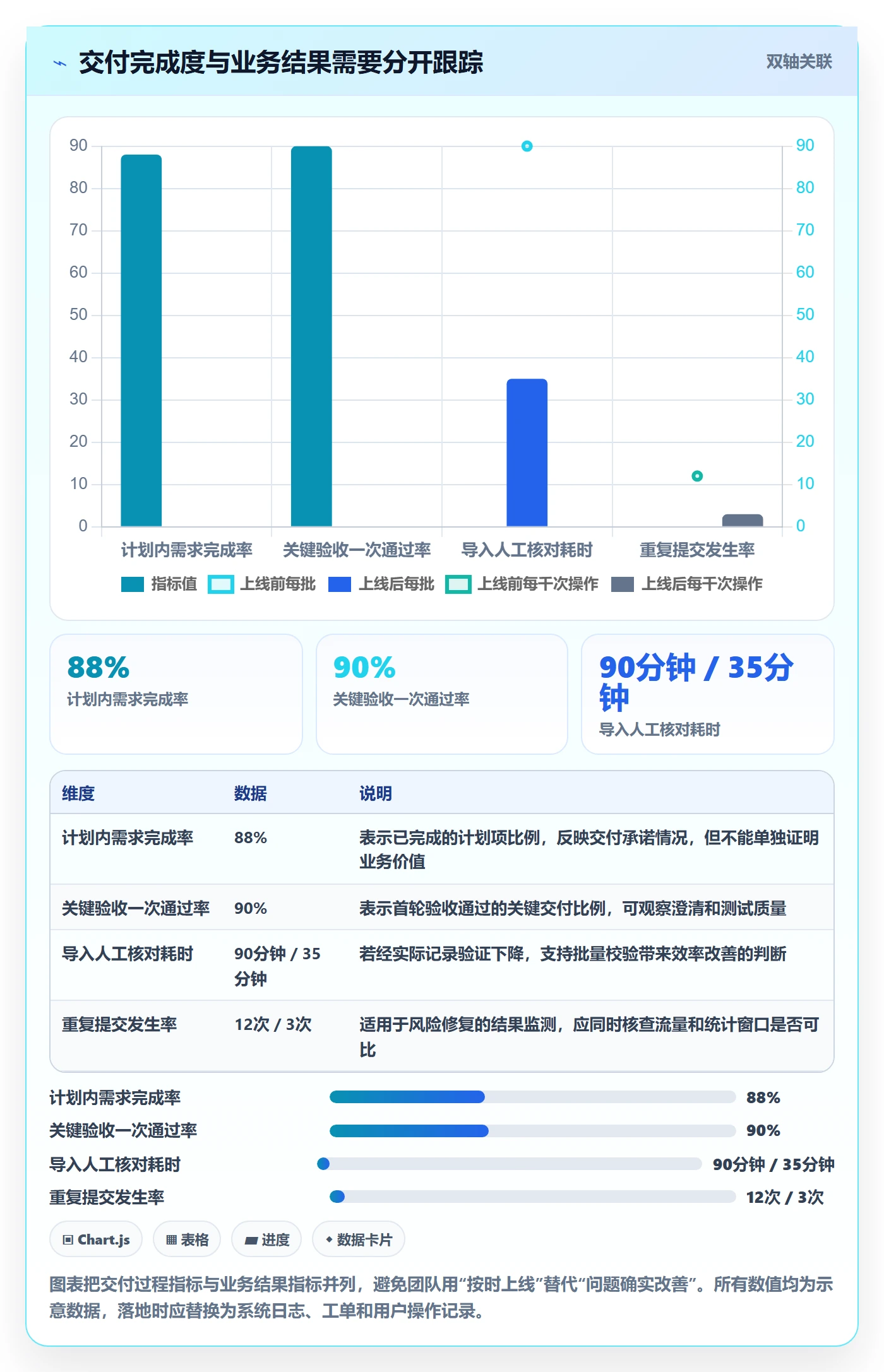

迭代结束后,不能只看“完成了几条”。要检查功能是否被使用、现场工作是否减少、风险是否下降,以及计划外工作占用了多少容量。若交付完成但用户仍通过表格绕行,说明需求问题定义或验收条件可能不够好。

对案例中的 A,可以比较批量导入前后的失败处理时间、人工核对量和重复提交率;对 B,核对客户是否按约验收;对 C,确认审计证据是否可追溯;对 E,监测重复记录和相关工单。每个需求都应在立项时确定一个主结果指标,避免上线后再挑对自己有利的数据。

需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

六、落地机制:把一次排期会变成稳定的工作循环

1. 建立清晰的需求状态,而不是无限增长的待办池

需求池的价值不在于存得多,而在于每条需求都知道下一步是什么。可采用“新收集、待澄清、待验证、候选排期、已承诺、已交付、暂缓、关闭”等状态。每个状态应有进入条件和责任角色,避免一条需求多年停留在“待评估”。

“暂缓”需要原因和复查条件,例如等待客户样本、依赖接口开放、价值证据不足或当前容量已满。若没有复查条件,需求只是被推迟而没有被管理。对已失去场景、重复或被替代的需求,明确关闭比保留一个虚假的希望更诚实。

2. 需求评审会要讨论争议,不要逐条朗读

会前由需求负责人准备一页摘要,包括问题、证据、受影响对象、验收标准、依赖、成本区间和建议级别。会议重点放在争议项:评分差异最大的需求、硬期限证据不完整的需求、投入不确定性高的需求,以及需要跨团队承诺的事项。

我建议把常规澄清放在会前完成,排期会控制在决策范围内。若每次会议都从“客户想要什么”开始,团队很快会把时间用在复述背景,而不是比较替代方案。需要进一步调查的需求可以指定责任人和回收日期,不必在会上强行做结论。

3. 记录决策理由和被挤出的事项

每次排期不只记录“选了什么”,还应记录“为什么选、放弃了什么、由谁确认”。需求被提级时,要同步说明它挤占了哪个已承诺事项,以及对客户、版本和测试的影响。这样做不是增加行政手续,而是让插队成本显性化。

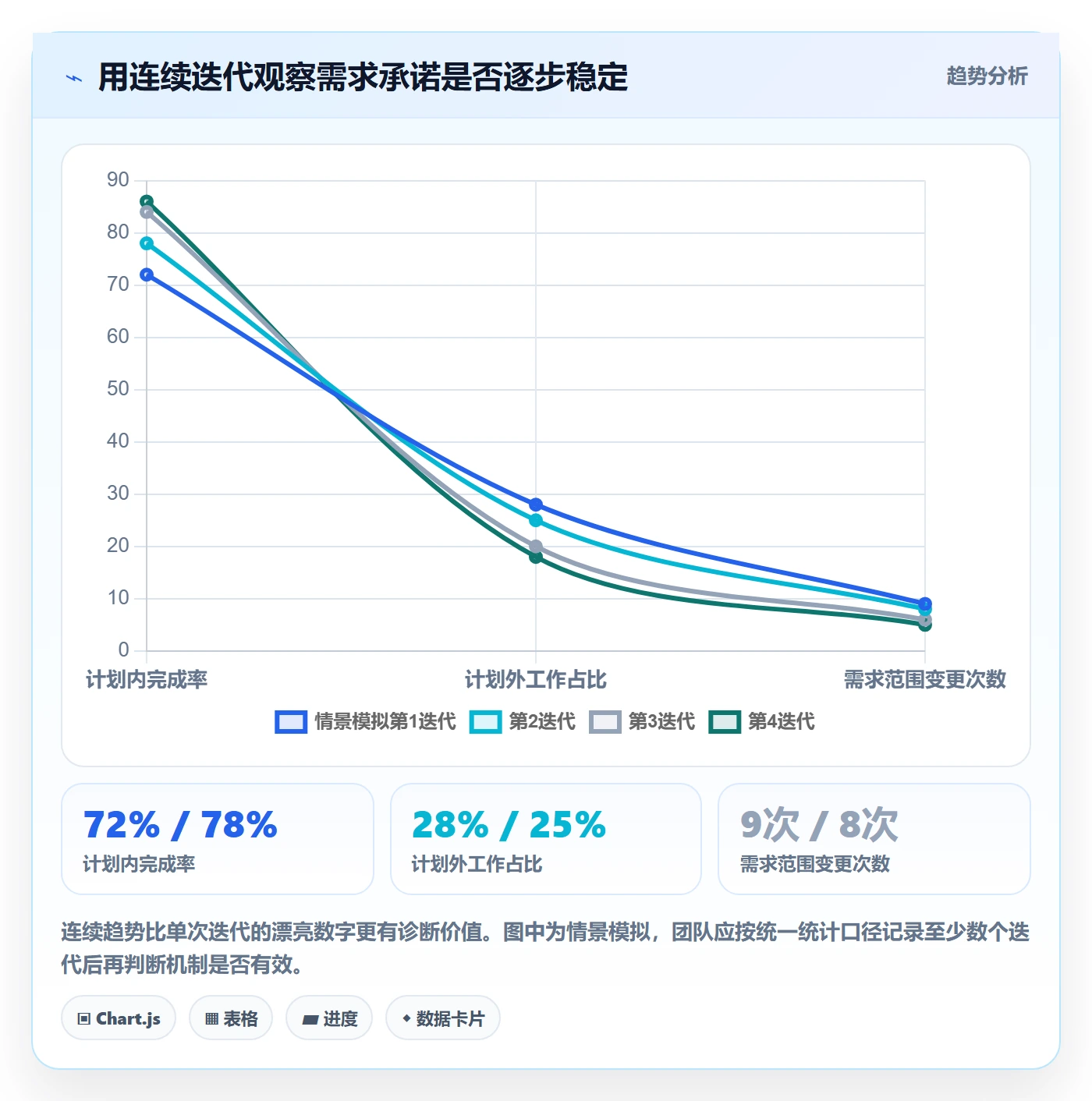

对于频繁改动的团队,可以使用变更日志:变更时间、触发证据、变更前后优先级、影响人日、替代方案、批准人。连续几个迭代后,团队就能识别变更是来自真实突发事件,还是前期承诺机制不清。

4. 用实际数据校准,而不是套用外部比例

容量缓冲比例、支持工作量和估算误差都没有适用于所有团队的固定数值。可以从最近 6 至 10 个迭代回看:计划内工作量、计划外工作量、完成工作量、延期原因、需求变更次数和关键依赖等待时间。样本不够时,先把数据当作方向提示,不要据此做精细绩效排名。

若团队正在使用 PingCode 等研发管理工具,可将需求条目、迭代计划、工作项状态、缺陷和变更记录关联起来,减少口头排期与实际执行分离。配置时要克制:字段太多会降低填写质量,报表太复杂会制造“看起来可管理”的错觉。先覆盖决策必需信息,再根据复盘问题增加字段。

需求优先级落地方案:实施团队开展需求排期的实操方法案例解析

七、不同情况下的行动建议与取舍

1. 小团队或需求量不大的实施组

如果团队每月只有十余条候选需求,不必立即建立复杂评分体系。先使用四级优先级、容量表和一页需求模板,要求每项候选都写清问题、影响、期限、成本和验收条件。由产品或交付负责人每周短会处理新增项,每个迭代正式确认一次承诺。

小团队的优势是沟通链短,弱点是关键人员容易成为瓶颈。建议优先记录依赖和单点知识风险,而不是追求精细权重。若团队只有一名核心实施顾问,需求排期必须把其客户现场时间纳入容量,不要按研发团队的节奏直接复制流程。

2. 100 人以上组织或多团队并行交付

中大型组织的问题通常不是缺少评分表,而是不同团队对优先级的解释不一致。此时应明确组织级原则、产品线级容量边界和团队级交付承诺之间的关系。组织层可以定义什么属于硬门槛,产品线决定候选组合,交付团队确认依赖和可执行性。

跨团队需求应设置一个明确的牵头人,并把接口、环境、数据迁移、安全评审和客户验收列入同一计划。否则每个团队都可能完成自己的局部工作,整体需求仍无法交付。对规模较大的团队,需求系统中的权限、决策记录和变更追踪往往比增加更多评分维度更重要。

3. 客户定制多、合同约束强的团队

定制需求需要把“单客户专属价值”和“未来可复用价值”分开。若方案只能服务一个客户,应同时评估维护成本、版本分支、升级兼容和后续支持责任;如果能力可沉淀为通用组件,则要验证其他客户是否有相同场景,而不是仅凭销售预期判断复用。

合同节点不等于只能用产品开发满足。可以比较配置、数据迁移、流程调整、阶段交付和产品开发等方案。最优解有时不是开发更多功能,而是用更短路径达到可验收结果。取舍时要把一次性交付成本与后续维护成本放在一起看。

4. 线上风险频繁、支持工作不可预测的团队

如果线上问题不断打断计划,首要任务不是继续压缩迭代时间,而是先区分故障类型、复发频率和影响范围。为值班与支持单独预留容量,建立事故等级和升级路径,再对高频根因安排治理工作。没有支持数据,团队会把所有偏差都归咎于估算。

对计划外任务设定快速决策规则:谁有权中断迭代、什么级别的问题可以直接插入、插入后谁确认替代项。这样可以让真正的事故快速处理,同时防止低等级请求借“紧急”名义无序进入。

5. 什么时候应该先验证,什么时候应该直接做

当价值高但证据弱、实现范围不清或技术路径有明显未知时,先验证更合适。验证最好设时间上限,例如在一个短周期内完成数据分析、原型测试或技术试验,并以明确问题收尾:继续、缩小范围、换方案或停止。

当问题已被反复复现、影响范围清楚、解决方案成熟,且拖延会增加明确损失时,反复开会并不会带来更多信息,应直接排期。团队需要避免两种极端:把所有不确定性都包装成研究项目,或把所有未经验证的愿望都当成开发任务。

6. 不同代价之间,必须明确选择什么

把优先级落地,最终意味着接受取舍。选择紧急合同交付,可能推迟一项通用能力;选择治理技术风险,可能暂缓短期可见的体验优化;选择快速发布最小范围,可能把部分便利功能留到后续。只说“都重要”不是真正的决策。

每次取舍至少公开三件事:预期收益是什么、承担的代价是什么、什么证据会触发重新评估。这样,未入选需求的提出者仍能理解决定,也能在新证据出现时提出复核,而不是通过重复催促争取排期。

八、结尾:让优先级成为可复核的承诺机制

1. 需求排期的质量,不由公式复杂度决定

优先级方案真正有效,不是因为模型有多少维度,而是团队能否持续回答:需求解决了什么问题,证据是否足够,为什么现在做,交付会占用多少容量,发生变化时谁承担决策责任。

我更看重一套能暴露不确定性、解释取舍、记录变更并接受结果复盘的机制。它不承诺每次都选对,但能让错误更早暴露,让资源调整有据可查,也让“紧急”不再是无需解释的通行证。

2. 下一步:用一个迭代做小范围试运行

不必先上线复杂系统或全组织统一模型。下一步可以选一个团队和一个迭代,完成四件事:清理重复需求、定义容量口径、使用少量可解释维度、记录被挤出的事项。迭代结束后,把计划与实际、业务结果和变更原因放在一起复盘。

如果团队发现最主要的问题是需求描述不清,就先改澄清和验收;如果主要问题是支持工作超出预期,就改容量与值班安排;如果主要问题是跨团队依赖,就改责任人和前置确认。优先级落地不是给需求排队,而是让有限资源在证据和约束下持续流向最值得解决的问题。

常见问题解答(FAQ)

1. 需求优先级怎么从评审结论变成可执行的排期?

我参加过几次需求评审,会上大家都同意了优先级,散会后排期却还是按谁催得急来定。我想知道,怎样把评审结果转成团队每周能照着执行的规则?

先把优先级和排期拆开:优先级回答“先解决什么”,排期还要考虑依赖、工作量、人员技能和发布窗口。可以用一个示例周期演练:团队有 3 名开发、1 名测试,未来两周约有 24 个有效人日;候选需求分别估为 8、5、4、3 人日,合计 20 人日。

先确认每项需求的验收条件和依赖,再按业务价值、影响范围、时限风险与实施成本排序,最后预留约 20% 容量给缺陷和突发事项。这里的数字是演练假设,不是通用基准。排期会上逐项记录负责人、目标版本、前置条件和未排入原因;任何新增急单都要同时说明挤掉了哪项工作。

这样优先级才会约束实际取舍,而不只是评审表上的标签。

2. 需求优先级应该由谁决定,怎么避免变成谁声音大谁优先?

我所在的团队经常遇到销售、运营和研发各自说某个需求最急,会议最后往往是谁讲得更有说服力就先做谁的。我想建立一套大家都能接受的判断方式,又不希望评分表变成新的形式主义。

由产品负责人组织排序较合适,但业务影响和交付可行性应由相关角色共同提供证据。可先约定四项判断依据:目标贡献、受影响用户范围、时限或合规风险、实现成本;对每项用 1 到 5 分,并在会前写清评分含义。例如“影响范围”按受影响客户或流程比例打分,不按提出者职级打分。

分数只用于暴露分歧,不宜机械加总:一项低频但存在明确合规期限的需求,可能应先于高频但影响轻微的体验优化。遇到争议时,要求提出方补充可核验依据,如工单数量、业务数据、合同日期或复现步骤;证据不足的需求先进入待验证队列,而不是凭声量插队。

3. 需求估时不准、依赖又没理清时,排期怎样留出调整空间?

我过去排期时把需求估算加起来,发现刚好塞满一个迭代,结果只要接口晚到或验收标准变动,整个计划就会延期。我想知道缓冲应该怎么设,才不至于拍脑袋留出太多空闲。

不要把全部可用工时都当成需求容量。先按团队近期实际完成量估算可用能力,并剔除休假、会议、支持值班等固定占用;如果没有稳定历史数据,可以先连续观察 2 到 3 个迭代,区分计划内交付和临时工作。再把需求拆成可独立验收的部分,显式标记接口、数据迁移、外部审批等依赖。

缓冲不必固定套用某个比例:缺陷较多或依赖不确定时,预留更多容量;工作内容稳定且依赖已验证时,可以减少。每次迭代结束对比估算与实际耗时,并记录偏差来自范围变化、等待还是返工。这样调整的是基于团队数据的容量假设,而不是简单把所有需求统一乘一个系数。

4. 已经排期的高优先级需求被新需求打断,应该怎么处理?

我遇到过临近发布时突然插入一个所谓的高优先级需求,团队只能加班,原定事项也没有人正式宣布延期。我想知道什么情况值得打断计划,以及怎样沟通才不会让排期失去可信度。

先设立明确的插队门槛,例如生产故障、明确的法规期限或正在扩大的重大业务损失;“重要客户提出”本身不自动构成门槛,还要说明影响、截止时间和不处理的后果。满足门槛后,由指定决策人确认变更,并在同一处记录新增事项、被移出的事项、影响版本和需要重新确认的依赖。

若依据不足,则先安排短时验证或风险评估,而非直接打断整个团队。复盘时统计插队次数、来源、原因及其造成的延期,用实际结果判断门槛是否过松。关键不在于完全禁止变化,而在于让每次变化都显露成本,避免团队同时承诺新旧两份计划。

核心关键词

读者评论

叶
叶安琪

我们过去也按价值、紧急度打分,但硬期限和日常优化混在一起时,分数确实解释不清。把必须处理的事项先单独识别,会议会更聚焦;难点是要有人核实期限证据。

罗
罗安琪

容量里单独扣除支持和值班时间很实用。我们常按人数估算迭代,临时客户问题一来就延期。想知道文中建议的风险缓冲比例,团队应按几个迭代的数据校准才比较稳妥。

苏
苏晓彤

需求去重和补验收条件比评分更费时间,但能减少同一诉求反复进排期。实施现场还常遇到配置就能解决的问题,建议需求池里也记录最终采用的解决路径,便于以后复盘。

文章包含AI辅助创作:需求优先级落地方案:实施团队开展需求排期的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505400

赞 (0)
飞飞飞飞
需求排期需求排期全流程:实施团队入门指南与一文讲清
上一篇 36分钟前
需求排期怎么做?实施团队流程优化:需求排期从0到1
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
