需求排期迭代规划最容易出问题的地方,不是团队不会估工时,而是把“需求优先级”误当成“交付承诺”:销售承诺了日期,产品把需求放进迭代,研发再用加班填补容量缺口,最后测试和上线窗口一起被挤压。要让实施团队真正落地,排期必须同时回答四个问题:做什么、为什么现在做、谁来做、遇到变化如何调整。本文给出一套从需求入口、优先级判断、容量核算到迭代复盘的完整方案,并用明确标注的情景模拟数据说明怎样避免“排得满、交不出”的假计划。
一、先讲核心结论:排期不是排满日历,而是管理承诺
1. 需求排期必须同时管理价值、容量和风险
我判断一份迭代计划是否可靠,不先看需求列表有多整齐,而是先看三个条件有没有同时成立:需求价值有证据,团队容量按实际可用时间计算,交付风险有明确缓冲和处理规则。缺少其中任何一个条件,排期看起来再细,也只是把不确定性写进了日历。
需求价值回答“为什么做”;容量回答“现在能不能做”;风险回答“如果条件变化,怎样不让整个迭代失控”。这三者不是先后独立的表格,而是互相制约的决策关系。高价值需求如果依赖尚未确认的外部接口,未必适合马上承诺;低工作量需求如果能解除多个团队的阻塞,也可能比一个看起来更大的功能更值得优先处理。
我的核心建议是:先定可承诺范围,再讨论目标日期;先识别依赖和不确定性,再拆任务;先做容量核算,再决定是否接收新增需求。这与“把所有需求按优先级从高到低塞进迭代”的做法相反,但更接近真实交付规律。
2. 计划需要区分目标、承诺和候选项
很多团队把迭代内所有需求都写成“本期计划”,导致业务方无法判断哪些是必须交付,哪些只是资源允许时争取完成。我会把计划拆成三层:目标是本期要改善的业务结果;承诺项是团队已评估且具备交付条件的范围;候选项是有价值但尚未获得承诺的工作。
这一区分可以降低沟通成本。业务负责人问“这期做不做”时,团队不必只回答“排进去了”或“没排进去”,而可以说明它处在候选、待澄清、已承诺还是延期观察状态,以及状态变化需要什么条件。
| 计划层级 | 要回答的问题 | 适用规则 | 对外表达 |
|---|---|---|---|
| 迭代目标 | 本期要产生什么结果 | 通常控制在一至三个结果 | 解释业务方向,不等于功能清单 |
| 承诺项 | 团队确认交付哪些范围 | 已澄清、已估算、依赖可控 | 说明验收口径和风险边界 |
| 候选项 | 容量释放时优先做什么 | 价值已判断但条件未完全满足 | 明确不是交付承诺 |
| 待澄清项 | 还缺什么信息才能决策 | 暂不进入正式排期 | 写清责任人和最晚确认时间 |
3. 一份可执行计划必须带有变更规则
排期不是冻结需求,而是规定什么情况下可以变、谁有权决定、变更会影响什么。没有规则时,任何人都可能在迭代中途插入“紧急需求”,而团队无法拒绝,也无法同步说明代价。
我通常建议在计划评审时就约定:哪些事件属于必须插入的紧急事项;插入后由谁确认替换范围;是否允许突破容量上限;怎样重新评估测试、发布和外部依赖。变更规则越清楚,团队越能快速响应真正的紧急情况,而不是被每一个“很急”拖着走。

二、实施团队的真实场景:为什么“优先级最高”也可能排不进去
1. 需求通常从多个入口同时涌入
中大型实施团队面对的需求,往往来自客户项目、产品路线图、线上问题、销售承诺、合规整改和内部技术改造。它们使用不同语言描述:客户说“月底必须能用”,销售说“这单签约的关键条件”,研发说“需要先改底层权限”,测试说“回归范围可能翻倍”。若没有统一入口,团队很难比较它们究竟谁更重要。
真正困难的不是需求数量多,而是每条需求的决策信息不对称。提出方知道业务背景,却未必知道系统影响;技术团队知道实现成本,却未必知道客户影响范围;项目负责人知道交付日期,却未必掌握其他团队的可用容量。排期会议若只讨论“谁声音大”,决策就会偏向表达更强势的一方。
2. 实施场景有交付依赖,不能只看功能本身
实施团队的工作经常跨越产品、研发、测试、数据、运维和客户侧确认。一个看起来只需两天开发的字段调整,可能还需要数据迁移、权限核验、客户验收和发布窗口;一个开发估时较大的平台能力,反而可能被多个实施项目复用,长期减少重复配置。
因此,排期应把“需求工作量”和“交付周期”分开。工作量是团队投入的劳动时间,交付周期还包含等待评审、环境准备、外部确认、测试排队和发布窗口。只估开发人日,往往会低估端到端交付时间。
3. 需求的紧急程度会随时间变化
紧急并不是需求的固定属性,而是与损失窗口有关。某项合规整改在审计截止日前具有高紧迫性,过期后可能变成常规治理;某个客户问题如果有临时绕行方案,紧急程度可能降低;某个线上故障若持续影响关键交易,则即使工作量大也必须优先处理。
我会要求提出方给出“最晚可接受时间”和“延迟的具体后果”,而不只接受“越快越好”。这个问题能把情绪化的紧急请求转成可讨论的业务约束,也能帮助团队区分真正的时间窗口与一般性期望。
4. 工具能承载流程,但不能替代取舍
对于一百人以上、跨多个项目并行的组织,排期信息需要能被不同角色共同查看、追踪和复盘。团队可以使用适合自身流程的项目管理平台,例如 PingCode,承载需求状态、负责人、验收条件、迭代范围和依赖关系等信息。工具的价值在于减少信息散落和状态失真,而不是自动替管理者决定优先级。
如果团队还没有统一口径,先把状态定义、字段责任和评审机制讲清楚,比立刻搭建复杂工作流更重要。否则只是把原来分散在邮件、表格和会议里的混乱,搬到一个新的界面里。
三、常见误区:看上去更精细,实际更容易失控
1. 把优先级数字当作自动排序答案
给需求标注高、中、低,或打一个综合分数,能帮助团队形成共同语言,但分数本身不是决策。两个需求的评分可能相近,一个影响大量用户但没有时间窗口,另一个影响人数少但涉及合规截止期;简单按分数排序,可能忽略真正的风险边界。
我建议把评分当作“讨论入口”,而不是“自动决策器”。分数后面必须保留证据和假设,例如用户影响范围如何估计、收益由谁确认、风险发生概率来自什么观察。若只有分数没有解释,数字会制造客观感,却不能增加决策质量。
2. 按名义人数乘工作日计算容量
“八个人做十天,所以有八十人天”是常见但危险的算法。团队成员可能承担支持、会议、代码评审、生产问题和跨组协作;不同角色的工作也不能简单相互替代。即使总投入足够,测试资源或关键架构师成为瓶颈,整体交付仍会被卡住。
容量应从可用工作时间出发,再参考团队历史完成情况。新团队或历史数据不足时,可以先采用保守容量,连续记录三至五个迭代后再修正。这个估算不是承诺团队“永远只能做这么多”,而是避免用不可用的时间制造虚假信心。
3. 把所有需求拆成任务,就以为已经可执行
任务拆得细,确实有助于跟踪,但如果需求的验收条件还模糊,细化只会把不确定性分散到更多任务里。比如“支持批量导入”没有说明失败行怎样处理、重复数据怎样识别、权限如何校验,开发任务即使列出十项,测试仍然无法判断完成标准。
先确认用户场景、边界条件和验收方式,再拆任务。对无法快速澄清的部分,应标记为探索、技术验证或待决事项,而不是伪装成已经估算过的交付工作。
4. 迭代中途插单却不替换范围
插单的影响不只是一条需求增加了多少工时。它还可能打断上下文、重排测试顺序、推迟原计划的验收、占用发布窗口,并让原本的承诺失去可信度。若管理者只问“能不能加”,不问“拿什么换”,团队就会通过压缩质量活动或加班吸收成本。
例外可以存在,但必须显性化。每次插入都记录触发原因、影响范围、决策人和被替换项。这样既不会把流程变成僵化审批,也能避免“所有变化都没有代价”的错觉。
5. 只复盘完成率,不复盘偏差原因
完成率低不必然意味着团队执行差。可能是需求频繁变更、外部依赖晚确认、估算缺少测试工作,也可能是团队容量确实被错误高估。若只统计“计划完成几项”,管理者会鼓励团队把计划做小,指标好看了,业务结果却未必改善。
复盘要区分可控偏差与不可控偏差,进一步追问偏差来自哪里、是否重复发生、下一轮改变哪个机制。目标不是让所有迭代都百分之百完成,而是让预测逐步可信,并减少可以避免的返工和等待。
| 表面现象 | 常见根因 | 更有效的检查问题 |
|---|---|---|
| 需求总是延期 | 验收条件晚确认或依赖未识别 | 排期前是否存在未决事项和外部等待 |
| 迭代完成率很高但价值不明显 | 目标被拆成容易完成的小任务 | 本期结果是否对应可观察的业务变化 |
| 团队频繁加班 | 计划按名义容量排满,隐性工作未计入 | 支持、会议、评审和发布工作是否计入容量 |
| 插单越来越多 | 紧急入口没有门槛,替换规则缺失 | 每次插单是否说明后果、决策人和替换项 |
四、专业判断逻辑:从价值判断走到可承诺范围
1. 先设需求入口,保证信息够用
需求入口不必设计得很复杂,但至少要让团队回答:谁提出、服务谁、要解决什么问题、什么时间前需要、如何判断完成、有哪些已知依赖。如果提出方暂时无法提供完整答案,可以先进入待澄清池,而不是直接占用开发排期。
我倾向于把需求信息分成“决策必需”和“实施补充”两层。决策必需信息影响要不要做、何时做;实施补充信息可以在需求确认后继续细化。这样既避免表单过长导致没人愿意填,也避免团队在关键事实缺失时过早承诺。
2. 用价值、时效、风险和复用性比较需求
优先级不应只看潜在收益。我会至少比较四个维度:业务价值、时间窗口、风险降低、复用范围。业务价值包含收入、客户体验或运营效率;时间窗口看延迟是否会错过机会;风险降低关注合规、安全、稳定性和重大故障;复用范围则看能力能否服务多个项目或客户。
这些维度不一定要全部折算成同一个分数。对业务部门而言,可以先用高、中、低做粗分,再把存在冲突的需求放到评审会上进行情景讨论。评分的功能是暴露分歧,不是把决策责任转交给公式。
3. 把价值与成本放在同一张决策桌上
成本除了实现人天,还包括等待依赖、迁移工作、测试面、回滚准备和后续维护。高价值但成本极高的需求,可能值得拆成较小的可验证版本;低成本但价值不明的需求,也可能不值得因为“容易做”就插入迭代。
我会优先寻找可逆、可验证的最小范围。先交付能够验证关键假设的部分,再依据结果扩展,可以降低一次性投入过大却没有用户反馈的风险。这里的“最小”不是删掉必要质量,而是缩小尚未被证据证明必要的范围。
4. 估算工作量时要呈现不确定性
需求还不清楚时,给出一个精确到小时的数字并不会让它更确定。可以采用区间估算,例如“约三至五人日”,并标出主要差异来自接口确认、数据质量或权限规则。若区间过宽,说明当前需要先做技术验证或需求澄清。
估算还要区分“开发投入”和“完整交付投入”。后者应覆盖设计、开发、代码评审、测试、缺陷修复、发布准备和验收支持。团队可以按岗位拆分,也可以采用统一的历史经验系数,但必须定期校准,不能长期照搬其他团队的比例。
5. 以团队实际可用容量建立承诺上限
计算可用容量时,先从迭代周期内的工作日扣除法定假期、已知休假和固定不可用时间,再考虑支持任务、会议、线上值守和跨团队协作。若某个关键角色只能投入一半时间,不能用其他成员的空闲时间直接抵消这个约束。
随后对照团队历史完成量,判断计划是否超出近期稳定水平。若历史数据波动很大,先使用较保守的范围,并将波动原因分开记录。容量不是用来给团队贴效率标签,而是用来避免系统性超载。
6. 依赖和风险必须变成可跟踪事项
依赖不应只写在需求描述里,而要明确依赖对象、负责人、所需日期和未按时完成的影响。比如“等待客户提供字段映射”必须进一步说明谁负责催办、何时需要、若延误是否可以先做其他部分。
风险也应有触发条件和应对动作。写“存在接口风险”没有操作意义;写“若周三前拿不到测试环境访问权限,则先完成模拟数据验证,并将联调时间顺延一天”才可以被团队执行和管理。

下面的容量数据是一个情景模拟,用于说明核算方法,不代表行业平均值。假设团队有八名成员,迭代为两周,扣除休假、固定会议和生产支持后,名义上的工作时间并不等于可用于交付的时间。
| 容量计算项目 | 情景模拟数值 | 计算说明 |
|---|---|---|
| 团队人数 | 8 人 | 包括产品、研发和测试等角色,不等于八人都能完成同类任务 |
| 迭代工作日 | 10 天 | 以两周工作日为例,不含额外发布窗口 |
| 名义人日 | 80 人日 | 8 人乘以 10 个工作日,仅作为起始量 |
| 休假与固定不可用时间 | 8 人日 | 按情景假设扣除已知缺席和固定安排 |
| 支持、会议与协作投入 | 18 人日 | 依据团队情景估计,需用实际记录校准 |
| 可用于计划交付的容量 | 54 人日 | 80 减去 8 和 18;还需检查关键岗位瓶颈 |
| 建议计划上限 | 约 46 至 49 人日 | 保留约 10% 至 15% 缓冲,吸收正常波动和缺陷处理 |

7. 评审时同时检查范围和交付路径
迭代评审不能只逐条读需求。更有效的方式是围绕目标检查:承诺范围能否产生目标结果;关键依赖是否有负责人;测试和发布资源是否匹配;候选需求是否有进入条件;新增需求怎样替换现有工作。
若团队由多个职能小组组成,必须查看每个角色的负载,而非只看总人日。例如开发容量充足,但测试只有一人且需要覆盖多个系统,实际瓶颈可能在测试队列。总容量看似富余,交付仍可能拥堵。
8. 迭代结束时用偏差改进下一轮计划
复盘时至少记录承诺范围、实际完成范围、未完成原因、临时插入事项、返工和等待时间。不要只保留一个完成率,因为同样的完成率可能来自完全不同的系统问题。
如果多次出现需求晚澄清,就把澄清责任前移;如果测试阶段反复发现边界遗漏,就更新需求模板和验收清单;如果支持工作长期占用大量容量,就为支持建立独立容量池,而不是每次都把它当成意外。

五、案例拆解:一个实施团队如何从“排满”转为“可预测”
1. 案例背景与初始症状
以下是为说明方法构造的情景模拟案例,不代表某个真实客户的经营数据。假设某企业实施团队为多个业务项目提供配置、集成和交付支持,约有十余名核心成员,需求同时来自客户项目、产品团队和线上运营。
团队每两周召开一次排期会,参会人逐条讨论需求,最后形成一张看似完整的清单。连续几轮后,出现三个现象:计划中的工作总是延后;迭代中途插入事项无法追踪;业务负责人需要反复询问“到底什么时候能好”。会议时长增加,承诺可信度却没有提高。
2. 先用偏差记录找到真正原因

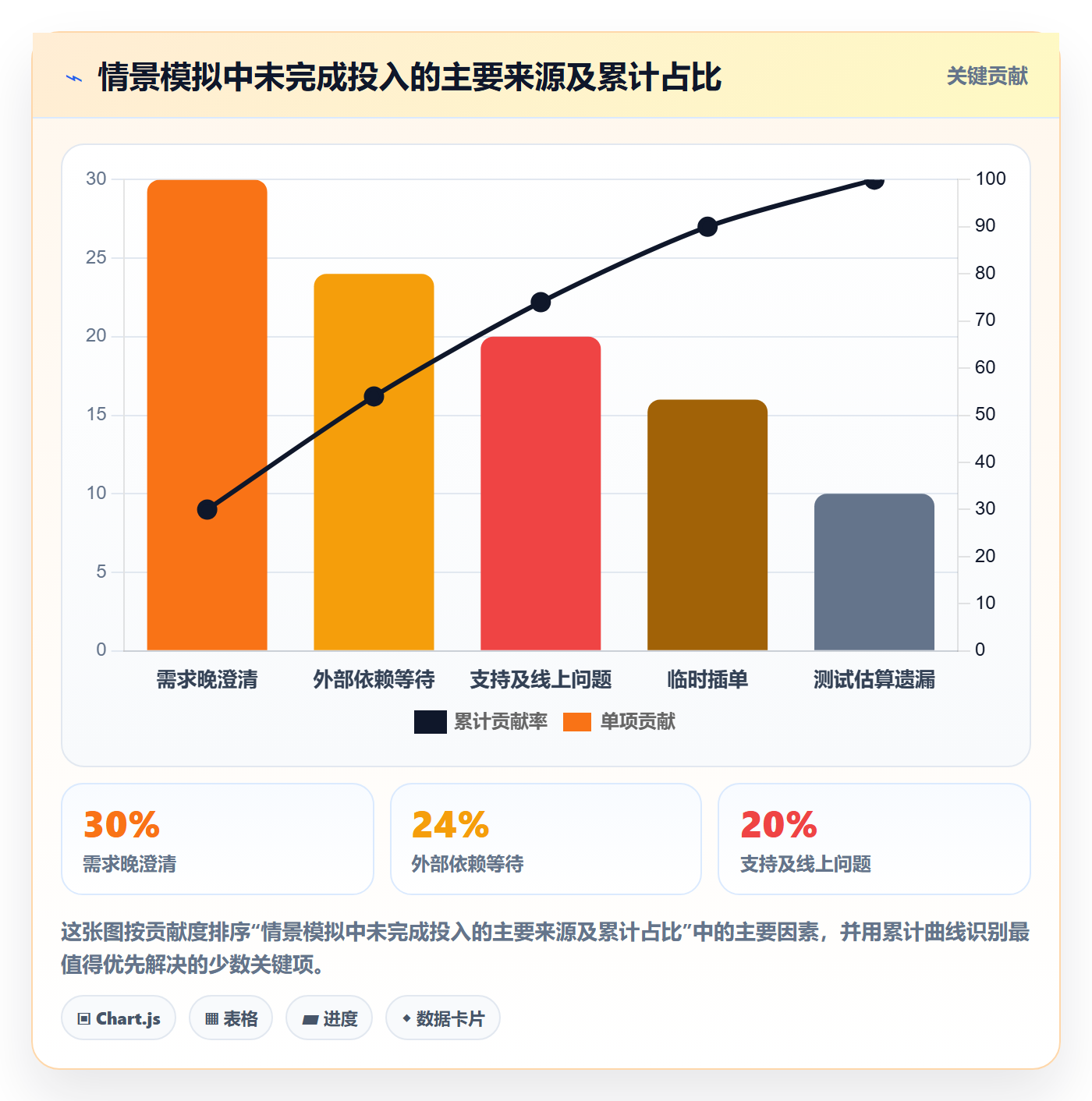

团队没有马上更换工具或重做流程,而是先对三个迭代做原因分类。情景模拟中,记录到的未完成投入可以归为:需求信息晚确认、外部依赖等待、支持和线上问题、估算遗漏测试、临时插单。这些原因占比不是普遍规律,只用于展示分类方法。
这样做的价值在于,团队发现“估算不准”并非唯一原因。部分需求在排期时就缺少验收条件;部分依赖直到开发中才被提起;还有一类支持工作每轮都在发生,却从未进入容量核算。只调整估算系数,不会消除这些结构性偏差。

3. 改动顺序:先统一规则,再配置流程
团队采取的第一个动作不是把所有历史需求重新整理,而是约定最小的共同规则:每条需求要有业务负责人、目标用户、验收条件和最晚需要时间;依赖项要单独登记;没有达到澄清门槛的事项不进入承诺范围。
第二步是把会议从“逐条争论需求”改成“先做异步准备、会上处理争议”。参会者提前查看候选需求及估算区间,会议集中讨论价值冲突、依赖风险和容量边界。这样能把宝贵的同步时间留给真正需要共同决策的问题。
第三步是为支持和紧急事项预留容量。团队依据过去的记录先设一个临时范围,随后每轮校准;如果某一轮没有发生支持事项,释放出来的容量再从候选池中选择工作,而不是一开始就把这部分时间分配出去。
4. 评估结果时避免把改善归功于单一措施
在这个模拟案例里,团队改变入口规则、核算容量、标注依赖并记录插单后,计划范围更稳定,业务方也能看到需求当前处于哪个决策阶段。但不能据此说某个模板或某个项目管理平台单独带来了改善。结果来自规则、角色责任、信息透明和持续复盘共同作用。
如果使用 PingCode 或其他项目管理平台,较合理的做法是先把已确认的流程映射到工具中:例如需求状态、责任人、迭代承诺、依赖关系和验收记录。先验证团队是否能按照同一规则更新,再逐步增加自动提醒和跨项目视图。工具配置越复杂,越需要明确谁维护字段、谁解释状态。
| 改进动作 | 解决的具体问题 | 观察方式 | 不宜误读为 |
|---|---|---|---|
| 需求澄清门槛 | 减少开发中途补背景和改验收 | 统计进入迭代后新增的验收条件 | 要求所有需求一次写到极其详尽 |
| 容量扣减 | 让支持、会议和休假进入计划依据 | 比较可用容量与实际投入 | 给团队设置固定的低产能上限 |
| 候选池与替换规则 | 避免临时事项无代价进入迭代 | 记录新增项及被替换范围 | 拒绝所有紧急需求 |
| 偏差分类复盘 | 识别重复发生的系统性原因 | 追踪各类偏差的趋势变化 | 用个人责任解释所有延期 |
六、可直接执行的排期流程:从需求池到迭代复盘
1. 建立统一需求池,明确入口责任
所有需求进入同一套可查询的需求池,不代表所有事项必须使用同一个复杂表单。关键是避免重要信息只存在于聊天记录或个人邮件中。每条需求至少保留提出方、业务背景、影响对象、期望时间、验收条件、依赖和当前决策状态。
需求负责人对信息真实性负责,产品或实施负责人负责澄清业务目标,技术代表负责识别方案和系统影响,交付负责人负责判断窗口和资源约束。责任可以按组织调整,但不能把“大家一起负责”当成没有明确负责人的理由。
2. 进行初筛,识别不适合直接排期的事项
初筛不是拒绝需求,而是决定它下一步应该去哪里。缺少业务背景的需求进入澄清;有明显技术不确定性的需求进入验证;线上故障进入事件处理;常规优化进入候选池;有明确截止期的事项进入时效评估。
这一步尤其重要,因为不同工作需要不同的评估方式。事故响应不应和普通功能开发争夺同一套优先级分数;研究性任务也不宜承诺与标准功能完全相同的交付范围。
3. 澄清范围,形成可验收的结果
澄清阶段先确认用户场景和目标,再明确不做什么。一个需求至少要能说明触发条件、用户操作、期望结果和关键例外。对于实施交付,还需确认环境、数据、权限和客户侧配合条件。
若需求涉及多个阶段,可以拆为一条主需求和若干可独立验收的交付切片。切片之间必须有清楚的价值和依赖关系,不能只是把一个无法交付的整体拆成许多互相等待的小任务。
4. 进行优先级评估,留下判断依据
评估会议要问的不只是“排第几”,还要问“为什么现在做”。业务负责人说明价值和时效,实施负责人说明客户影响和交付窗口,技术负责人说明风险与成本,团队共同判断替代方案和最小范围。
如果两项需求都重要,讨论应转向约束:哪一项有不可移动的时间窗口?哪一项能先交付部分能力?哪一项延迟的损失更大?是否有临时方案降低风险?优先级冲突不能只靠提高分数解决。
5. 估算并检查角色容量和依赖
需求进入容量评估后,估算应覆盖端到端工作,并按角色检查负载。对关键依赖,明确责任人和最晚确认时间;对高不确定性事项,先安排短周期验证,再根据验证结果决定是否承诺完整范围。
团队如果没有稳定历史数据,可以从简化记录开始:计划投入、实际投入、等待时间、支持工作和返工原因。先保证口径连续,再追求复杂分析。口径每轮变化,趋势图就失去比较价值。
6. 形成迭代计划并公开承诺边界
最终计划至少包含迭代目标、承诺项、候选项、责任人、验收人、依赖、风险和变更规则。对外发布时,清楚标明哪些内容已承诺、哪些仍是候选,避免一张看板上的所有卡片都被业务方理解为确定交付。
如果有具体日期承诺,应说明日期的前提条件。例如外部接口按时提供、客户在某日前完成验收确认、发布窗口保持可用。透明说明前提不是推卸责任,而是让各方知道自己需要配合什么。
7. 迭代中管理变化,而不是假装计划没有变化
迭代开始后,需求变化先分类:重大故障、明确的合规风险、关键客户影响,还是普通新增请求。真正需要插入的事项,由约定的决策人判断影响,并明确替换范围、测试策略和发布时间是否变化。
对尚未达到紧急门槛的请求,可以进入下一轮候选池,或通过调整范围满足部分诉求。团队不应以“迭代已经开始”为由拒绝合理变化,也不能因为变化合理就隐去它带来的成本。
8. 结束后复盘预测和结果
迭代结束时,核对承诺项完成情况、目标是否达成、计划外工作、依赖等待和返工。对未完成事项,要决定继续承诺、退回候选池、缩小范围还是停止,而不是自动滚入下一轮。
每轮复盘只选一至两个最值得解决的系统问题。一次改太多规则,很难知道哪项真正有效,也容易让团队觉得流程不断增加。改进的标准是降低重复偏差、提升预测可信度或改善用户结果,而不是表单字段越来越多。

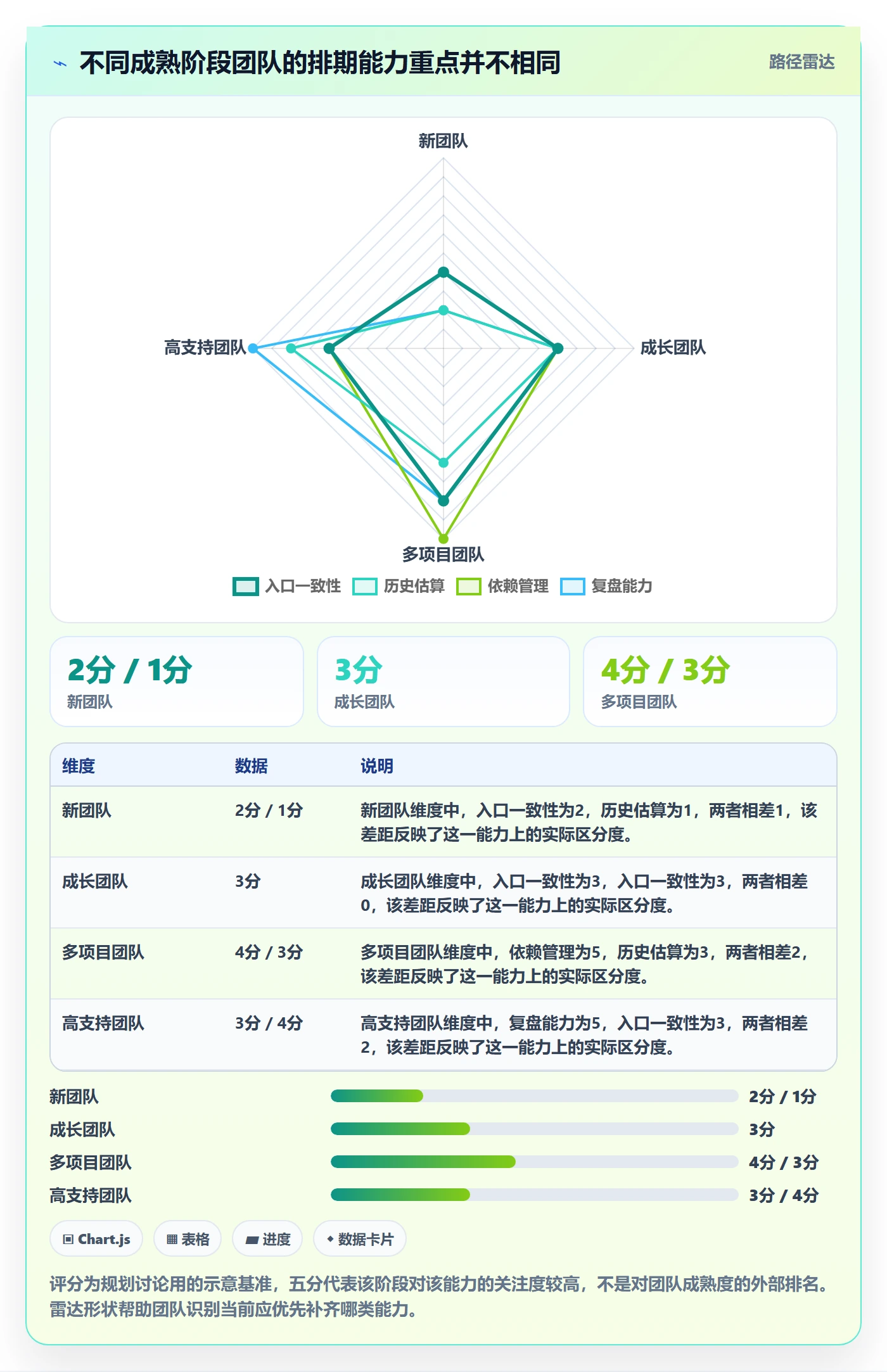

七、不同团队阶段的行动建议:不要一开始就追求流程完美
1. 新团队或数据不足的团队
先统一需求入口、状态定义和迭代周期,记录实际工作中最明显的占用来源。容量采用保守估计,不要急着比较不同团队的速度,也不要把短期波动当成个人绩效差异。
在数据积累阶段,最有价值的不是复杂仪表板,而是持续采用同一口径。至少经过数轮观察,再判断支持工作比例、测试投入和需求波动是否具有稳定规律。
2. 需求数量快速增长的团队
优先建立需求分流和价值排序机制,把事故、客户交付、产品建设和技术治理分开看,再通过统一的组合评审处理资源冲突。若所有事项只排在一个超长队列里,团队很难兼顾时间窗口和依赖关系。
当需求池长期增长时,应增加“停止、延期或缩小范围”的决策,而不只是增加排期会。需求池不是承诺清单;持续积压的低价值事项需要定期清理,否则团队会把过时假设当成长期责任。
3. 多项目并行的实施组织
多项目组织要关注跨项目资源冲突和共享角色瓶颈。项目团队各自排期可能都合理,但共同依赖的架构师、测试人员或发布人员会被重复预订。需要建立跨项目的容量视图,至少标出共享资源和关键日期。
对客户承诺,应区分项目级交付计划和产品迭代计划。两者有关联,但不能简单等同:产品迭代里的能力可能还需要配置、迁移、培训和客户验收,实施计划则要把这些工作纳入端到端时间表。
4. 组织规模较大、团队分布较广
中大型组织可以考虑用项目管理平台承载跨团队需求、依赖、里程碑和状态追踪,但要先统一最关键的数据定义。团队可以保留不同的工作方式,只要对上层协作所需的信息有一致口径。
上线平台时,先选一个跨团队、有代表性的流程做试点,验证需求状态是否易懂、更新责任是否清晰、管理视图是否能回答实际问题。若使用 PingCode 等平台,建议围绕组织真实的需求和交付流程设计,而不是为了“用上功能”而增加不必要的审批层级。
5. 线上问题频繁或客户支持占比高的团队
不要把支持工作全部当成计划外噪声。先记录问题类型、处理投入和峰值周期,再设立独立容量池或轮值安排。若支持工作持续超出预留范围,就要讨论根因治理,而不是不断削减功能计划来补洞。
对重大事件建立快速响应路径,但把事件复盘纳入常规改进。事件处理快不代表排期机制健康;若同类问题反复发生,平台稳定性和自动化治理也应进入需求组合。

八、不同情况下的取舍:速度、确定性和灵活性不能同时最大化
1. 业务窗口很短时,优先缩小范围而非牺牲验证
如果确实存在不可移动的市场或客户窗口,团队可以提高优先级,但要同步讨论范围拆分、资源调配和风险接受。更稳妥的办法通常是交付一个能满足核心场景的最小版本,而不是把完整需求压缩到更短时间后省略测试。
当窗口短到无法完成必要验证,应把决策提升到有权接受业务风险的人,而不是让执行团队默默承担后果。计划文件应写明简化了哪些范围、保留了哪些质量门槛、回退方案是什么。
2. 需求价值高但不确定性大时,先验证关键假设
若需求潜在价值高,但关键方案或用户行为尚未验证,不宜直接排入完整开发承诺。可以安排技术验证、用户访谈、数据分析或小规模试点,设置明确的验证问题和停止条件。
验证任务不是拖延,也不是为了多做文档,而是用较低成本减少错误投资。只有验证结果达到预先约定的门槛,才进入后续实现;若假设不成立,应及时调整方向。
3. 低成本、低价值需求很多时,避免“容易做所以都做”
小需求的累计成本常被低估,因为每个需求都很短,却会增加沟通、发布、测试和维护负担。对低价值事项,先判断是否能合并、自动化或彻底停止,而不是因为工作量小就顺手塞进迭代。
如果小改动能显著减少重复操作或降低错误风险,可以明确测量预期收益,再安排批量处理。否则,团队会用大量碎片化工作占满容量,挤压真正需要连续投入的项目。
4. 外部依赖不确定时,保留可执行的替代路径
外部团队、客户或供应商的响应时间无法完全由实施团队控制。对关键依赖,要尽早确认交付时间,并设计不依赖该条件的前置工作;若没有替代路径,就要把风险直接呈现给业务决策者。
如果依赖到期仍未满足,按预先定义的规则切换范围或顺延,而不是等待到迭代最后几天才决定。越晚暴露依赖,团队越容易陷入高成本返工。
5. 稳定性和新功能冲突时,按风险暴露而非声量取舍
稳定性工作往往没有一个能立即提出强烈需求的单一客户,却可能影响大量用户。评估时可以看故障频率、影响范围、恢复时间、数据风险和维护负担,并与新功能的收益放在同一层面讨论。
这不意味着所有技术债都应优先于业务需求。关键是把风险具体化:如果不处理,可能造成什么损失;处理后能降低哪些概率或缩短多少恢复时间。可解释的风险比“代码太旧”更能支持资源决策。
6. 预测精度与响应灵活性之间要设边界
计划越稳定,团队越容易形成可信承诺;变化响应越快,团队越能适应真实业务。但如果不断追求零变更,可能错过重要机会;如果什么都能随时变,计划就失去意义。
折中方式不是寻找一个永远正确的固定比例,而是明确受保护的承诺范围和可替换的候选容量。对于高变化业务,迭代目标可以相对稳定,具体实现范围保留一定调整空间;对于强监管或固定交付窗口,则应减少未确认需求进入承诺。
| 情境 | 优先取舍 | 建议动作 | 需要避免 |
|---|---|---|---|
| 时间窗口明确且损失高 | 缩小范围,保留必要质量 | 拆分最小交付、明确风险接受人 | 把完整范围硬塞进短周期 |
| 价值高但方案不确定 | 先验证,再承诺 | 设验证问题、时间上限和停止条件 | 用精确工时掩盖未知因素 |
| 依赖方响应不稳定 | 优先管理依赖风险 | 前置确认并准备替代工作 | 把等待时间算成团队可控产能 |
| 支持和故障频发 | 预留支持容量并治理根因 | 记录投入、设轮值、推动问题复盘 | 每轮都把支持当成意外 |
| 多团队共享资源冲突 | 优先保障关键路径 | 统一查看角色负载和依赖日期 | 只比较项目总人日 |
九、下一步怎么做:用一轮迭代验证机制,而不是先造大流程
1. 本周先完成三项准备
第一,抽取最近两至三个迭代的需求和未完成事项,标出计划变更、依赖等待、支持工作和返工原因。数据不完整也没关系,先使用统一分类,避免为追求精确而迟迟不开始。
第二,选出当前最影响交付的一个问题,例如需求晚澄清、共享测试资源拥堵或临时插单过多。不要同时重做需求模板、估算体系、审批流程和工具配置,先锁定一个可观察的改进目标。
第三,明确下一轮的承诺范围和候选范围,计算可用容量,写下插入规则、依赖责任人和验收人。计划评审结束后,所有参与者都应能回答“当前承诺是什么、哪些条件可能改变它”。

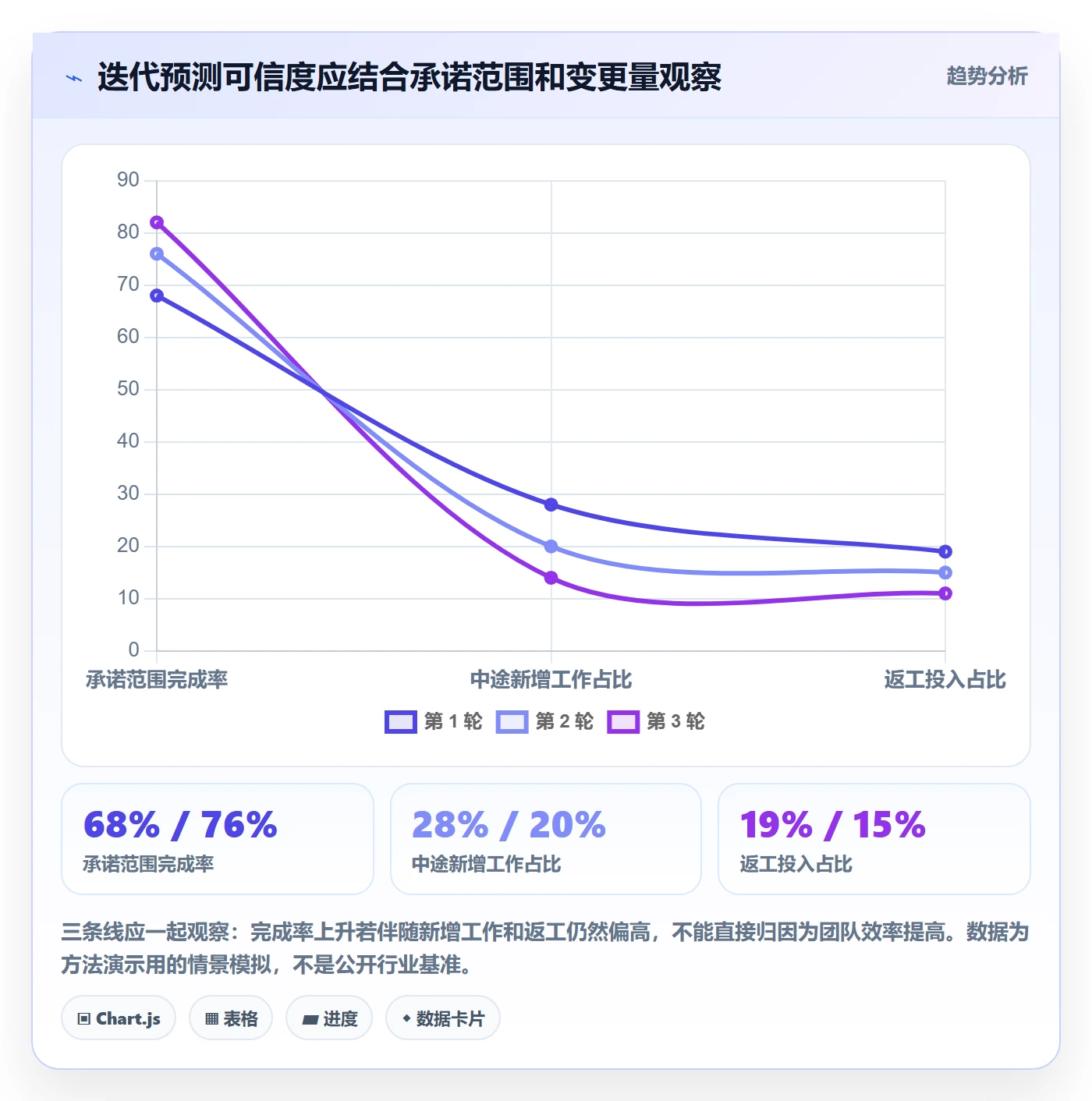

2. 下一轮结束后检查四个信号
-
预测是否更可信:对照承诺范围和实际结果,判断偏差是否减少,而不是只看完成任务数量。
-
计划外工作是否可解释:新增工作是否有来源、决策人和替换范围,支持工作是否被记录。
-
等待和返工是否下降:检查澄清、外部依赖、测试和发布环节,而不只看开发耗时。
-
业务结果是否更清楚:确认本期交付解决了什么问题,是否有用户或运营侧的反馈信号。
3. 逐步扩展,而不是一次性追求全面覆盖
当基本规则稳定后,再增加跨项目容量视图、自动化提醒、依赖关系图或历史趋势分析。每增加一个流程字段或自动化动作,都应能回答它减少了哪种误解、等待或重复劳动。
组织规模越大,工具越有助于建立共享事实,但共享事实不等于统一所有团队的工作方式。适合的系统应让团队保留必要的专业差异,同时使跨团队依赖、承诺范围和风险状态可以被可靠理解。
4. 最终判断:排期质量看“承诺是否有依据”
需求排期的成熟,不是把未来预测到分毫不差,而是团队知道自己为什么承诺、承诺依赖什么、变化由谁决定,以及偏差发生后怎样改进。排期越复杂,不一定越可靠;看板越整齐,也不一定越接近交付事实。
我更看重的不是每轮都把清单做满,而是让承诺有证据、容量有边界、变化有代价、复盘能改变下一轮。下一步可以从最近一轮迭代开始:把未完成工作按原因分类,重新计算真实容量,再为新一轮明确承诺项、候选项和插入规则。先让一轮计划可解释,再逐步让整个组织可预测。
常见问题解答(FAQ)
1. 需求排期前,实施团队要先确认哪些信息?
我接到一批需求后,常常发现标题和一句话描述看起来都很清楚,真正拆任务时却冒出一串待确认问题。我想知道,排期前到底要把需求问到什么程度,才不至于把不确定性转嫁给开发和测试?
先确认验收结果,而不只是功能名称。每条需求至少要写清目标用户、触发场景、预期行为、验收条件、依赖项和负责人;涉及数据迁移、权限、外部接口或兼容性时,还要单独标注风险。比如“支持批量导入”不能直接排期,应补充文件格式、单次条数、重复数据处理规则、失败反馈方式和权限边界。
实操中可以把需求分成“可排期、待澄清、待验证”三类:只有验收条件明确、关键依赖有结论的需求进入迭代承诺;其余需求先安排澄清或技术验证。这样做看似多一道流程,实际能减少开发中途反复改口径造成的返工。
2. 如何根据团队真实产能制定迭代计划,而不是把每个人排满?
我以前容易按工作日乘以人数估算团队产能,排完看起来刚好满载,结果一个线上问题或评审延迟就让计划失控。我想知道,团队应该怎样把会议、支持工作和不确定性算进排期?
不要把名义工时当作可交付产能。以一个5名研发、2周迭代的团队为例,10个工作日共50人日;扣除会议、评审、值班和已知请假后,假设只剩38人日,再按近期迭代实际完成量留出约15%至20%的缓冲,可承诺工作量约为30至32人日。这里的缓冲不是鼓励低效,而是用于吸收线上故障、联调等待和估算误差。
更可靠的做法是观察最近4至6个迭代的已完成工作量,按团队稳定产出制定承诺上限,并把“承诺事项”和“有余力再做事项”分开。若团队刚组建或需求变化频繁,应先用较保守的容量跑两轮,再根据实际数据调整。
3. 多个需求都很紧急时,迭代优先级应该怎么排?
我经常遇到业务方分别说自己的需求是最高优先级,单看每个需求似乎都有理由,但团队一次只能交付有限内容。我想知道,怎样判断先做什么,才能避免谁催得急就先排谁?
先统一比较维度,再讨论具体顺序。可以逐项评估用户影响范围、业务时限、风险降低或学习价值、实现成本和依赖关系;例如用1至5分给前三项评分,再除以估算人日,作为初筛参考,但不要把分数当成自动决策。一个影响少量内部用户、成本1人日的修复,可能应先于成本10人日但收益尚未验证的大功能;
反过来,有明确合同节点或安全风险的事项,也可能因时限与后果而优先。排完后再检查依赖链:先完成接口约定或数据准备,避免高优先级需求因前置条件缺失而占着迭代名额。最终排序应由产品、实施和技术共同确认,并记录被延后事项及原因,减少下次重复争论。
4. 迭代开始后临时插入需求,什么情况下应该调整计划?
我担心拒绝临时需求会影响业务,也担心每次都答应会让原定迭代变成随时改动的清单。我想知道,遇到线上问题、客户承诺或新发现的范围变化时,应该按什么规则判断是否换入?
先区分真正的紧急事项与普通新增需求。线上故障、安全问题、合规期限或明确阻塞交付的依赖,可以进入紧急评估;一般优化建议先进入待排队列,不因提出时间晚就自动插入。若必须换入,采用等量置换:说明新增事项的验收范围和工作量,同时由业务方与团队共同决定移出哪项原计划工作,并同步更新交付日期和受影响对象。
比如新增事项估算为3人日,而本轮剩余有效产能只有2人日,就不能仅靠口头要求吸收,应缩小范围、移出至少相当工作量的事项,或明确延期。每次调整都记录原因、决策人和被替换内容;如果迭代频繁被打断,再复盘打断来源,考虑设置固定支持容量,而不是持续透支团队。
核心关键词
文章包含AI辅助创作:需求排期迭代规划全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505827
读者评论
我们团队以前也按人头和工作日排期,结果开发看似有余量,测试和客户确认却总在最后卡住。把等待时间、支持工作单独算进去后,计划确实没那么满,但交付稳定了不少。
候选项不等于承诺项”这个区分很实用。不过实际执行中还要看负责人能否持续维护状态,否则业务方很容易把候选需求理解成默认会做,最后还是会形成新的沟通压力。
文章对插单规则讲得比较到位,尤其是要求说明替换项。我们遇到的问题是紧急事项没有统一判断标准,谁的客户更着急谁就优先,后续可以尝试把延迟损失和最晚时间写进申请入口。
