版本规划最危险的时刻,往往不是需求太多,而是管理层已经对外承诺了日期,团队却还没有把“要做什么、依赖谁、留多少缓冲、什么情况下延期”说清楚。版本规划管理的核心不是把需求塞进日历,而是把承诺变成一组有证据、有边界、可调整的决策:哪些价值值得优先交付,哪些工作必须先完成,哪些风险会改变发布日期,以及出现变化时由谁做取舍。
一、先讲核心结论:版本规划不是排需求,而是管理承诺
1. 版本计划必须同时回答四个问题
我判断一份版本计划是否可执行,不先看路线图画得是否漂亮,而是看它能不能回答四个问题:这个版本要改善什么业务结果;交付范围的边界在哪里;关键依赖和风险是什么;如果估算、资源或外部条件发生变化,谁有权调整什么。
这四个问题分别对应价值、范围、可行性和决策权。只写需求名称与计划日期,缺少其中任何一项,都更接近愿望清单,而不是管理计划。尤其是管理层提出的“必须做”,需要继续追问它对应的业务目标、最晚需要时间、不可妥协的范围,以及可以接受的替代方案。
我更愿意把版本计划看成一份条件式承诺:在当前资源、依赖和风险假设成立时,团队承诺交付某个范围;假设变化时,按预先约定的规则调整范围、资源或日期,而不是等到最后一周才临时争论责任。
2. 用四层结构,把规划从日期表变成决策工具
可执行的版本规划通常由四层构成。第一层是业务结果,例如降低新客户首次配置耗时;第二层是版本目标,例如让客户管理员可以独立完成关键配置;第三层是范围切片,包括必须交付的主流程与可延后的增强功能;第四层是执行约束,包括团队容量、外部依赖、验收标准和风险缓冲。
这四层不能互相替代。业务结果不是需求列表,版本目标不是功能名称,功能清单也不是交付可行性证明。管理者看到“新增批量导入、配置模板、权限管理”时,还需要知道这些功能共同服务于什么结果、哪个是上线的最小闭环、哪个存在外部接口依赖。
| 规划层 | 需要回答的问题 | 常见失真 | 更有效的表达 |
|---|---|---|---|
| 业务结果 | 希望改变什么用户或经营指标? | 只写“提升体验” | 明确目标用户、行为变化与观察指标 |
| 版本目标 | 版本完成后,用户能完成什么任务? | 把功能名称当目标 | 描述端到端任务闭环 |
| 范围切片 | 哪些是上线必须项,哪些可延后? | 所有需求都标为高优先级 | 列出必须、可选、明确不做三类范围 |
| 执行约束 | 哪些条件会改变可交付范围或日期? | 依赖和风险藏在会议纪要里 | 记录负责人、触发信号、应对动作 |
3. 规划目标不是预测一个绝对准确的日期
软件交付存在需求澄清、技术验证、外部接口、测试返工和上线窗口等不确定性。要求团队在规划早期报出“精确到某一天”的发布日期,并不一定会提高可控性,反而可能诱发通过压缩测试或隐藏依赖来维护日期的行为。
更成熟的做法是先给出范围与日期之间的置信关系。例如,团队可以提出一个目标窗口,并明确在什么假设下能够达到;同时列出高风险事项与范围调整机制。管理层需要的不是假装确定,而是知道哪些条件会让承诺失效,以及何时能够得到更可靠的信息。

二、背景和真实场景:为什么管理层需求最容易挤压版本计划
1. 需求进入团队时,往往已经带着隐形承诺
在中大型组织里,管理层需求通常不是从空白开始的。它可能来自客户续约、销售演示、监管要求、战略合作或经营会议。提出需求的人常常已经向客户或内部团队暗示了时间,因此团队接到的并非单纯的“请评估”,而是一个带着外部压力的待确认承诺。
这类需求最容易导致排期失真,因为业务方描述的是结果,管理层传达的是优先级,团队拿到的却可能只是一个功能标题。比如“本季度支持渠道合作方接入”,可能包含账号开通、权限隔离、数据映射、接口联调、审计留痕、异常补偿和运营培训。若只按标题估时,实际范围会在开发过程中持续膨胀。

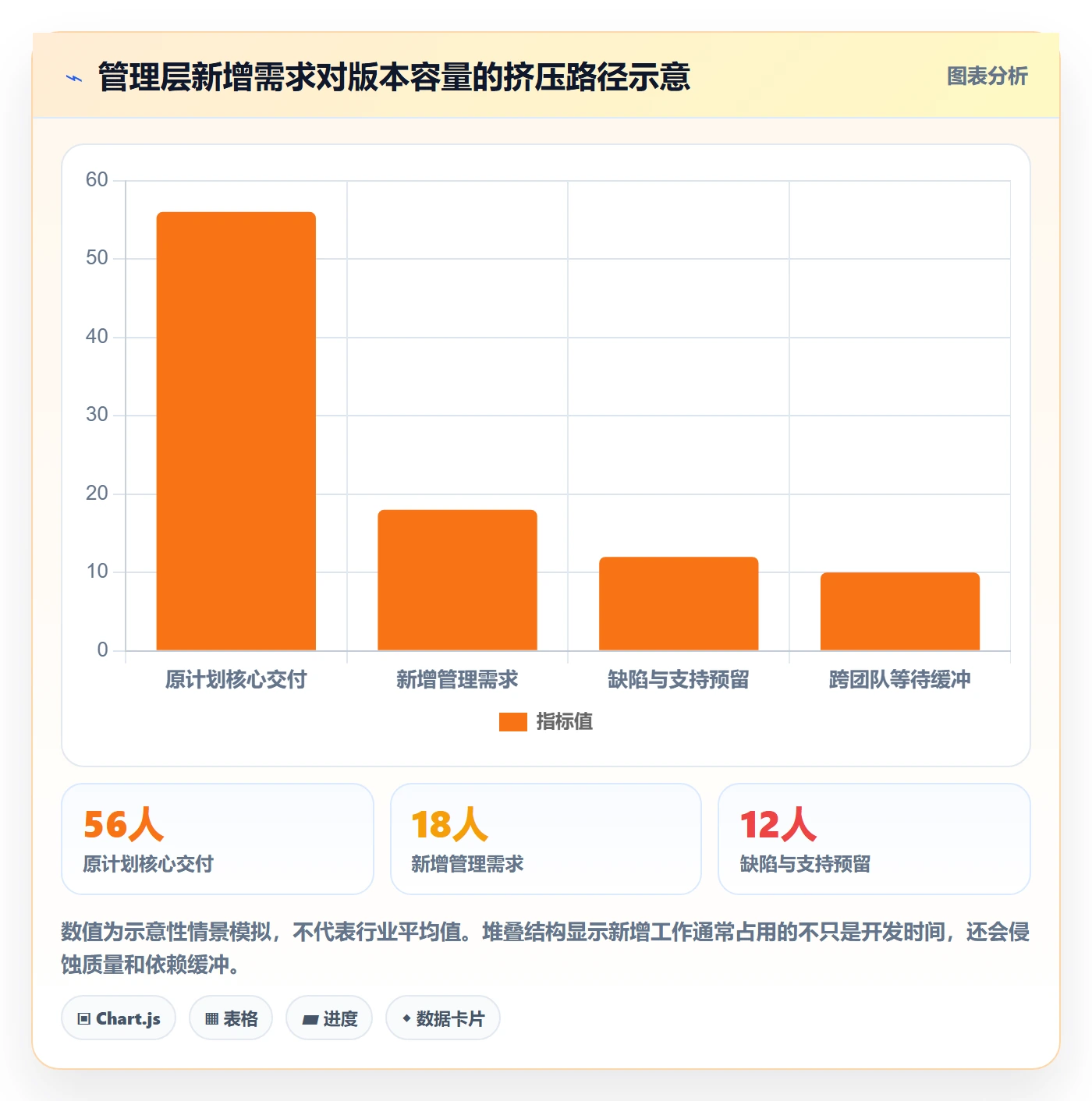

2. 典型冲突:新增优先项并不会自动增加交付能力
我常用一个情景案例说明容量错觉。某业务线计划一个为期八周的版本,核心团队有产品、研发、测试和设计人员。初版规划占用了约七成可用容量,余量用于缺陷、支持和集成;版本中段又加入一个管理层要求的合作方功能,提出者认为“只增加一个接口”,但团队发现还涉及权限模型调整、历史数据校验与客户联调。
问题不在于这个需求是否重要,而在于新增需求没有替换任何原有范围,也没有增加可用能力。最终,团队同时保留原目标、加入新需求、维持发布日期,形成三项都不调整的假设。风险不是突然发生,而是计划从那一刻起已经不再自洽,只是还没有在进度表上显现出来。
在这种情况下,我会先要求决策人明确三个选项:缩减原范围、调整发布日期、增加经过验证的资源或拆分发布。若三个选项都不允许,团队就需要把计划状态改为“目标日期未确认”或“风险承诺”,不能继续把未经证实的计划呈现为确定承诺。
3. 版本计划的薄弱环节通常藏在跨团队等待里
任务看起来可以并行,不代表交付真的可以并行。接口协议、数据权限、环境准备、法务审查、客户验收和发布窗口都可能形成等待链。单团队估算可能很乐观,但只要关键路径上的一个依赖方晚一周,整个版本就会被推迟。
规划时要区分“团队正在做的工作”和“版本真正受约束的工作”。前者看任务状态,后者看关键路径与等待时间。尤其在多团队交付中,不能只统计开发工时;还要把对方确认、环境开放、数据准备、验收反馈等等待节点纳入计划。

三、常见误区:表面上在排期,实际上在累积风险
1. 把“高优先级”当成无需取舍的通行证
当所有需求都被标为高优先级时,优先级就失去了区分作用。常见原因是团队用“谁提的”“声音有多大”替代“价值和时限有多明确”。结果不是所有需求都被优先处理,而是团队在多个方向之间频繁切换,关键路径上的工作反而更晚完成。
我建议把优先级拆成价值、时限、风险降低和战略匹配等维度,而不是只给一个从高到低的数字。对管理层提出的事项,也要明确“重要”具体意味着什么:错过窗口会失去收入,还是只是体验不够完整?是否有法规或合同期限?是否能先用人工流程过渡?不同答案对应不同的排期规则。
2. 把估算当成承诺,把承诺当成考核
估算是依据已知信息对工作量和不确定性的判断,不是对未来的保证。当估算被直接用于考核,团队会倾向于报更长的时间以保护自己,或者报更短的时间以满足上级预期。两种行为都会削弱数据质量。
规划会上要区分估算、目标日期和承诺日期。估算回答“需要多少工作”;目标日期回答“希望什么时候完成”;承诺日期则需要配套范围、资源、依赖与置信条件。三者混用,会让任何讨论都变成讨价还价,而不是改善交付条件。
3. 只做开发排期,不做发布准备
“代码完成”不等于“版本可发布”。测试数据、灰度策略、回滚方案、监控告警、客服话术、客户通知、权限检查和运维交接,都可能是发布的必要条件。若这些工作没有进入计划,团队就会在开发结束后集中补齐,形成看似突然的延期。
我会在版本范围里明确“完成”的定义。它至少应涵盖验收、兼容性、安全与性能检查、上线准备和发布后观察。不同产品的门槛可以不同,但不能在版本末期才决定哪些条件算完成。
4. 过度细化长期计划,忽略信息更新速度
把未来半年拆到每周每人的任务,容易制造精细化的错觉。越远期的需求越可能变化,过早锁定细节反而增加维护成本。长期路线图适合表达方向、目标窗口和关键依赖;近周期计划才适合具体到任务和负责人。
我通常采用滚动规划:近一个迭代细化执行,下一阶段确认范围边界,远期保留主题和选项。不是所有不确定性都要立即消除;需要做的是区分哪些决定现在必须做,哪些可以等到获得更多信息后再做。
5. 用“加人”解决所有延期问题
新增人员并不总能立刻提高交付速度。新成员需要理解业务、代码结构、测试流程和团队协作方式,现有成员还要投入带教时间。如果工作存在强依赖、架构瓶颈或环境阻塞,增加人手甚至会提高沟通成本。
当版本落后时,我会先判断瓶颈属于容量不足、依赖等待、返工、决策延迟还是技术不确定性。只有瓶颈确实是可并行的工作容量,且新增人员能够在时间窗口内独立承担任务时,加人才能成为有效措施。
| 表面症状 | 容易采取的动作 | 先验证的真正原因 | 更稳妥的处理 |
|---|---|---|---|
| 需求排不进去 | 把所有需求标成最高优先级 | 价值差异、硬性期限和可替代路径是否明确 | 要求决策方排序,并明确被替换的范围 |
| 估算反复变化 | 要求团队一次报准 | 需求信息是否完整,未知项是否已验证 | 先做技术探查,记录估算区间和假设 |
| 开发按期但上线延期 | 压缩测试或发布准备 | 完成定义是否遗漏验收、运维和客户准备 | 把发布门槛作为计划范围的一部分 |
| 进度持续落后 | 立即增加人员 | 瓶颈是容量、依赖、返工还是决策等待 | 针对瓶颈干预,并重新评估剩余范围 |

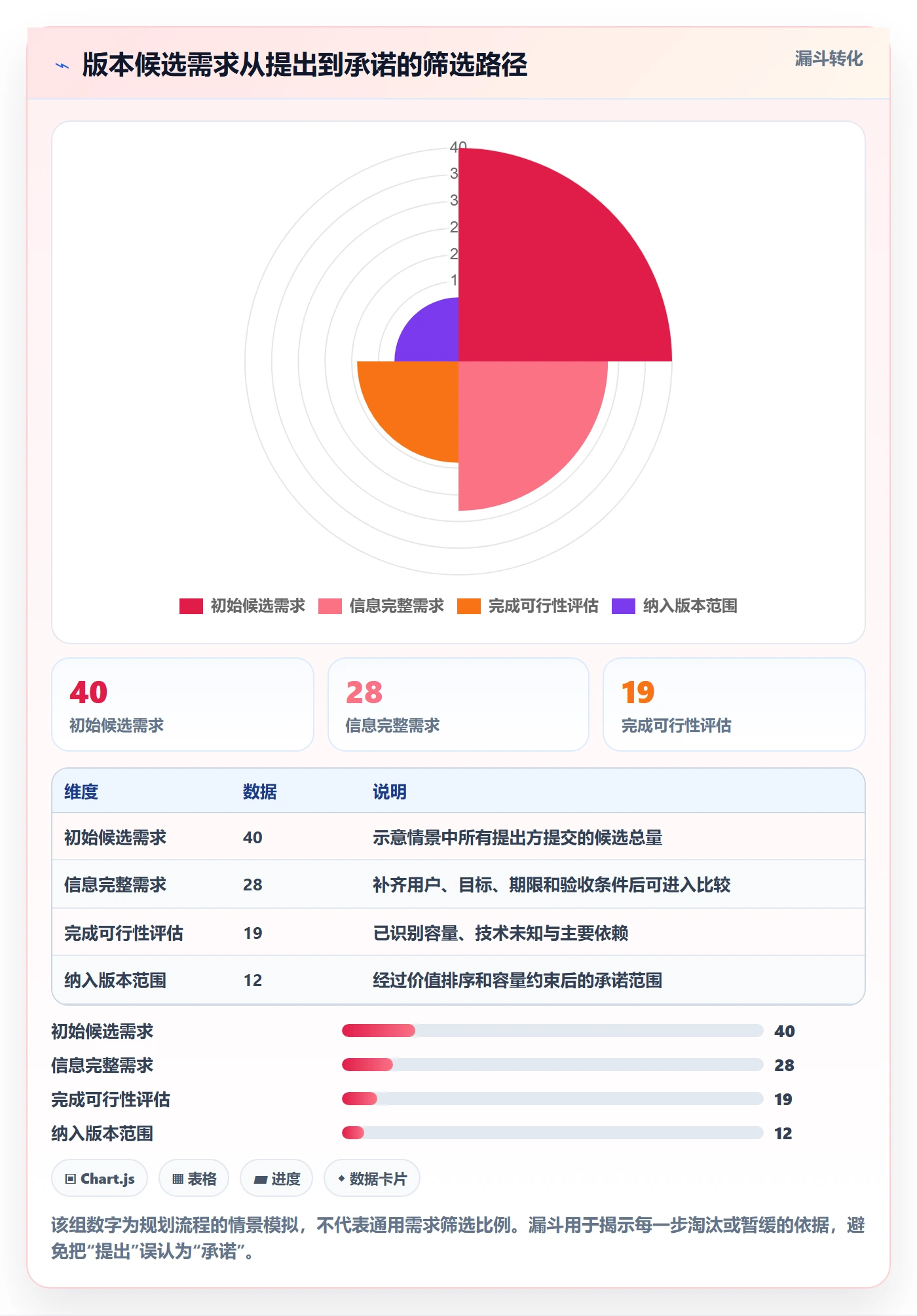

四、专业判断逻辑:从需求输入到版本承诺的六步法
1. 先写清需求来源、业务结果和硬性约束
每个进入版本候选池的需求,都应记录提出方、目标用户、预期结果、最晚需要时间、错过窗口的影响、相关合同或合规约束,以及提出方认可的替代方案。没有这些信息的需求可以进入待澄清队列,但不应直接进入承诺范围。
需求澄清的重点不是把文字写得更长,而是让团队能够做出决策。例如,“支持批量导入”需要追问:谁会导入、数据规模多大、失败后如何恢复、是否需要模板校验、是否必须兼容旧格式。关键问题的答案会直接改变设计和测试工作量。
2. 把“必须做”拆成真实不可妥协项
需求提出方说“必须做”时,我会把不可妥协性拆成来源和后果。法规条款、已签署合同、已经公开的客户承诺通常有明确依据;“领导希望本季度看到”则需要进一步确定是日期硬约束,还是业务目标窗口。
如果要求里只有日期没有不可替代的范围,可以讨论先发布可用的最小闭环;如果只有范围没有硬日期,可以保留完整能力并采用更稳妥的验证节奏;如果范围和日期都不可变,就需要评估资源与依赖是否能改变。真正的管理动作不是给需求贴标签,而是把约束讲透。
3. 用统一维度比较需求,但保留例外说明
可以用价值、紧迫性、风险降低、战略匹配、工作量和不确定性对需求做初步比较。一个实用的讨论表并不需要复杂公式,关键是让不同提案在相同问题下接受审视,并把数据不足的地方标出来。
| 评估维度 | 需要回答的问题 | 可观察证据 | 注意事项 |
|---|---|---|---|
| 用户或经营价值 | 解决后改变谁的什么行为? | 客户访谈、使用数据、收入或成本影响 | 避免只用“战略重要”代替证据 |
| 时间敏感度 | 错过哪个具体窗口会产生什么损失? | 合同日期、监管期限、市场窗口 | 把真实硬期限与内部偏好分开 |
| 风险降低 | 是否降低安全、合规、稳定性或交付风险? | 事故记录、审计要求、故障数据 | 风险类需求可用避免损失解释价值 |
| 工作量与不确定性 | 工作是否已澄清,是否存在技术未知? | 估算区间、探查结果、外部依赖 | 高不确定性先验证,不宜直接承诺 |
| 依赖成本 | 是否需要其他团队、客户或供应方配合? | 接口协议、环境开通、验收窗口 | 等待时间也属于交付成本 |
4. 先做容量规划,再谈装入多少需求
可用容量不能简单等于团队人数乘以工作日。计划假期、轮值支持、会议、缺陷处理、技术维护和跨团队协作都会占用时间。我的做法是按角色和关键能力估算容量,而不是只看总人天;一个版本可能总工时充足,但缺少能够完成特定架构评审或安全验收的人。
可以先用团队过去几个周期的完成情况建立内部基线,再根据人员变化、假期和支持负担做调整。若历史数据不稳定,应把估算表达为区间,并先安排短周期验证。不同团队的速度不可直接比较,尤其不能把某个团队的故事点换算成另一个团队的承诺。
容量还要保留明确的风险缓冲。缓冲不是“空闲”,而是用来吸收已知类型的不确定性。若管理层决定将缓冲用于新增范围,就应同步接受风险上升,或者重新调整范围与日期。不能一边消耗缓冲,一边维持原有置信度。
5. 识别关键路径与跨团队依赖
对每个关键依赖,记录依赖方、交付物、需要日期、确认状态、失败影响和替代路径。需要特别关注那些“工作量不大、等待时间很长”的任务,例如客户提供测试数据、平台团队开放环境、法务确认数据条款、合作方完成联调。
依赖管理不是在表格里写上“等待某团队”,而是提前建立确认节点。若依赖没有在约定时间得到确认,计划就要触发升级或替代方案,不能等到开发完成后才发现接口条件不存在。
6. 设置阶段闸门,按证据逐步提高承诺度
在需求信息不足时,不应要求团队直接做完整交付承诺。可以先设置需求澄清、技术验证、范围确认、开发交付和发布就绪等阶段闸门。每个闸门需要明确进入条件、退出证据和决策人。
例如,技术验证阶段可以要求关键接口跑通、数据规模得到测试、主要未知项有结论;范围确认阶段则锁定必须项和可选项。阶段闸门的价值不在增加审批,而在于把承诺建立在逐步增多的证据上。

五、案例与数据观察:一次范围变化如何改写版本风险
1. 案例背景:一个版本、三种不同性质的工作
下面用一个匿名化情景说明版本计划如何落地。某企业服务团队准备交付一个面向管理员的配置版本,目标是减少客户首次部署时对实施人员的依赖。初始范围包含配置向导、模板复用和权限提示;开发周期按八周规划,同时保留测试、客户验证和发布准备时间。
版本开始后,管理层提出增加合作方数据导入。该要求有明确的客户机会,但早期描述只提到“支持导入”。澄清后发现,除了文件上传,还需要字段映射、重复数据处理、权限校验、失败记录和数据回滚。团队于是把需求拆成最小可用路径和增强能力,并将外部合作方联调列为关键依赖。

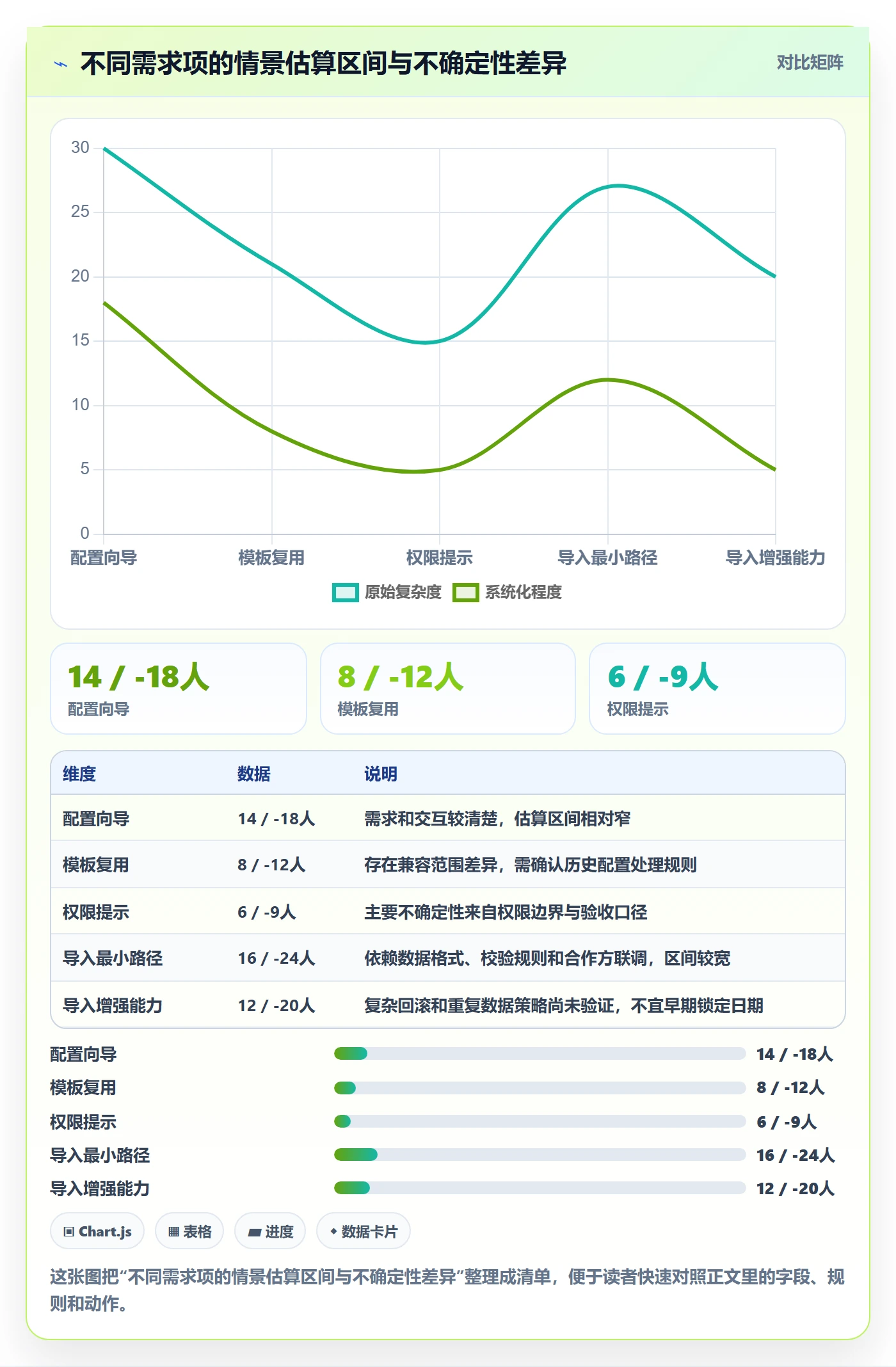

以下数字均为情景模拟,用于展示决策方法,不应理解为真实企业统计。团队用内部估算区间而非单点承诺:配置向导 14 至 18 人天,模板复用 8 至 12 人天,权限提示 6 至 9 人天,导入最小路径 16 至 24 人天,增强能力另需 12 至 20 人天。
2. 为什么“先做简单版”必须说清楚简单到什么程度
团队没有把导入需求粗暴地从版本中删除,而是将其拆成三个可选层级。第一层由内部人员通过标准模板完成导入,系统做必要校验并提供错误报告;第二层支持管理员自行映射字段;第三层增加重复数据处理、断点恢复和复杂回滚。这样管理层可以看到,范围取舍不是“做或不做”的二元选择。
最终决策取决于业务窗口。如果客户演示必须展示完整自助能力,团队可以调整其他范围或发布日期;如果客户机会只要求证明数据能够安全进入系统,就可以先交付第一层,同时明确人工支持成本和后续增强的时间窗口。
3. 把范围变化转换成可见的交换条件
团队建立了一个简单的范围变化台账:每次新增或重大调整都记录业务理由、估算变化、受影响的依赖、拟替换范围、决策人和决策日期。这样管理层无需反复追问“这个需求为什么没有进来”,团队也不必在版本末期凭记忆解释变化。
| 决策方案 | 交付范围 | 日期影响 | 主要风险 | 适用条件 |
|---|---|---|---|---|
| 保留原版本目标 | 交付配置向导、模板与权限提示,导入进入后续候选 | 目标窗口基本不变 | 错过当前合作方演示机会 | 导入不是本轮商业机会的必要条件 |
| 替换低价值增强项 | 交付配置主流程与导入最小路径,暂缓部分模板增强 | 日期可能不变,但缓冲减少 | 客户需接受人工处理边界,联调风险增加 | 最小导入路径足以验证客户价值 |
| 保留全部范围并延期 | 交付原范围和完整导入能力 | 发布日期顺延 | 客户窗口与内部承诺受影响 | 完整能力具有高于日期窗口的长期价值 |
4. 用预测区间代替单点日期,避免伪精确
团队在完成接口探查前,把发布日期表达为“目标窗口”,并标注关键条件:合作方在某个日期前提供稳定测试数据;权限模型评审按时完成;导入增强能力不再新增复杂规则。随着验证结果出现,团队再收窄日期区间。
这不是用模糊话术逃避责任,而是把不确定性公开。若管理层需要一个对外日期,团队应先说明所选择的范围、可接受的失败条件和客户沟通方案。对外承诺的确定程度,不应高于内部证据的确定程度。

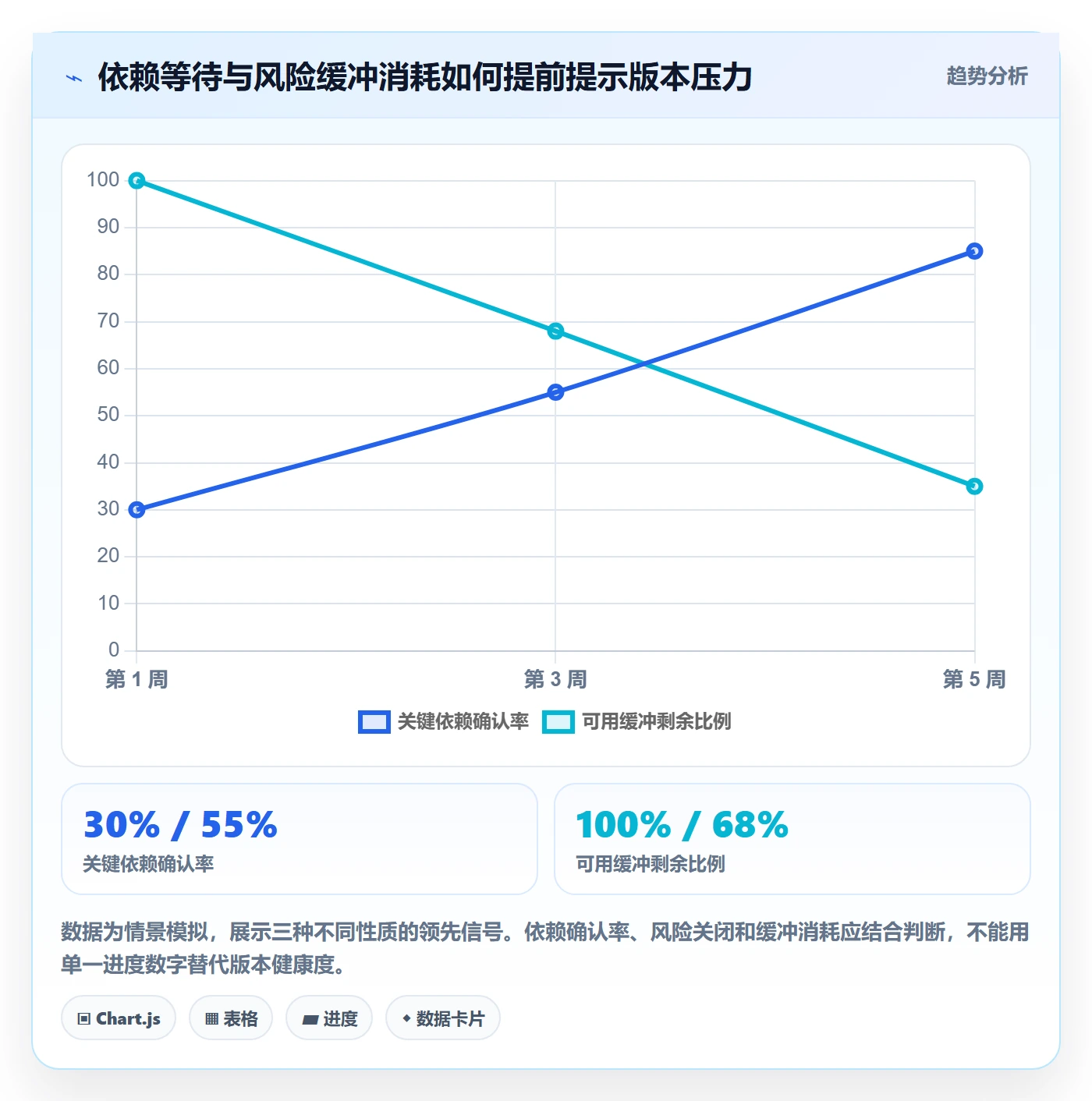

5. 用领先信号管理风险,而不是等延期结果出现
版本延期是滞后结果。更有用的做法是监控能够提前暴露问题的信号,例如关键依赖确认率、需求澄清完成率、未关闭的高风险问题、验收反馈等待时间、返工比例和剩余缓冲消耗速度。
在上述情景中,如果合作方测试数据尚未交付,团队就可以提前触发替代数据验证或缩小导入范围;如果权限评审迟迟没有结论,可以先安排独立的技术探查,而不是让开发团队空等。风险指标要连接行动,否则只是更精致的状态汇报。

六、落地清单:把规划、跟踪和变更连成闭环
1. 版本启动前:先建立可讨论的基线
版本启动前,产品、研发、测试、交付及相关业务负责人应共同确认目标、范围、容量和风险。会议不应以“所有需求都过一遍”为终点,而要形成可以追踪的决策记录。
- 写出一个可验证的版本目标,避免同时塞入多个互相冲突的目标。
- 将候选需求分为必须项、可选项和明确不做项,并给出理由。
- 记录估算区间、关键假设、技术未知和外部依赖,不用单点数字掩盖不确定性。
- 按角色核对可用容量,包含支持、维护、假期和发布准备。
- 确定关键路径、验收负责人、客户验证窗口和发布门槛。
- 约定范围变更的决策人、响应时限及对日期、质量的影响表达方式。
2. 版本执行中:跟踪完成证据,不只跟踪任务状态
任务状态为“进行中”并不能说明版本正在顺利交付。管理者应关注可验收成果、关键依赖状态、未关闭风险和剩余工作估算。团队可以在固定节奏上检查偏差,但检查的目的应是及时调整,而不是要求每个人解释颜色。
- 每周核对版本目标是否仍然成立,而不是只核对需求完成百分比。
- 对关键依赖设置明确的确认日期与升级路径。
- 对于估算区间明显变化的事项,记录新证据和影响范围。
- 检查缺陷、返工和支持工作是否侵占预留容量。
- 出现风险触发信号时,及时提出范围替换或日期调整选项。
- 将决策结果记录在团队、管理层和相关协作方都能查到的位置。
3. 版本临近发布:检查系统是否真的准备好
进入发布阶段后,团队应从“功能是否完成”切换到“用户是否能够安全使用”。上线检查不是最后一天临时补表,而应在规划时就安排责任人和完成时间。
- 验收标准是否逐项通过,未通过项是否有明确处置结论。
- 数据迁移、权限、安全和兼容性检查是否完成。
- 监控指标、告警规则、灰度范围和回滚条件是否清晰。
- 客户支持、销售、实施和运维是否了解变化及限制。
- 发布后观察期内由谁判断继续扩大、暂停或回滚。
- 未纳入本次发布的需求是否进入有责任人的后续决策池。
4. 用“变更单”管理新增需求,而不是靠口头插单
变更管理不需要复杂审批流程,但需要把交换条件显性化。新增需求进入版本前,至少回答:它替代什么、谁批准、容量从哪里来、依赖是否变化、质量或日期风险如何改变。
对于紧急需求,可以设置快速决策通道,但快速不等于不记录。若某项需求确实必须插入,负责人应接受相应的范围、日期或风险变化,并在计划中留下可追溯依据。这样既能响应业务,也能防止所有新增事项都以“临时紧急”为理由挤压团队。
| 检查阶段 | 核心问题 | 通过证据 | 未通过时的动作 |
|---|---|---|---|
| 需求准入 | 用户、价值和期限是否明确? | 目标、验收条件、提出方与业务证据已记录 | 退回澄清,不纳入承诺范围 |
| 可行性评估 | 容量和依赖是否可支持? | 估算区间、关键路径和风险责任人已确认 | 安排探查或提出替代范围 |
| 范围承诺 | 必须项与可选项是否有边界? | 范围清单、目标窗口和变更规则已确认 | 继续决策,不发布确定日期 |
| 发布准备 | 用户能否安全完成关键任务? | 验收、监控、回滚和支持准备通过 | 降低发布范围或推迟发布 |
| 复盘 | 偏差来自哪里,哪些假设被证伪? | 估算、等待、返工和变更原因有数据记录 | 修正规划模型与协作机制 |

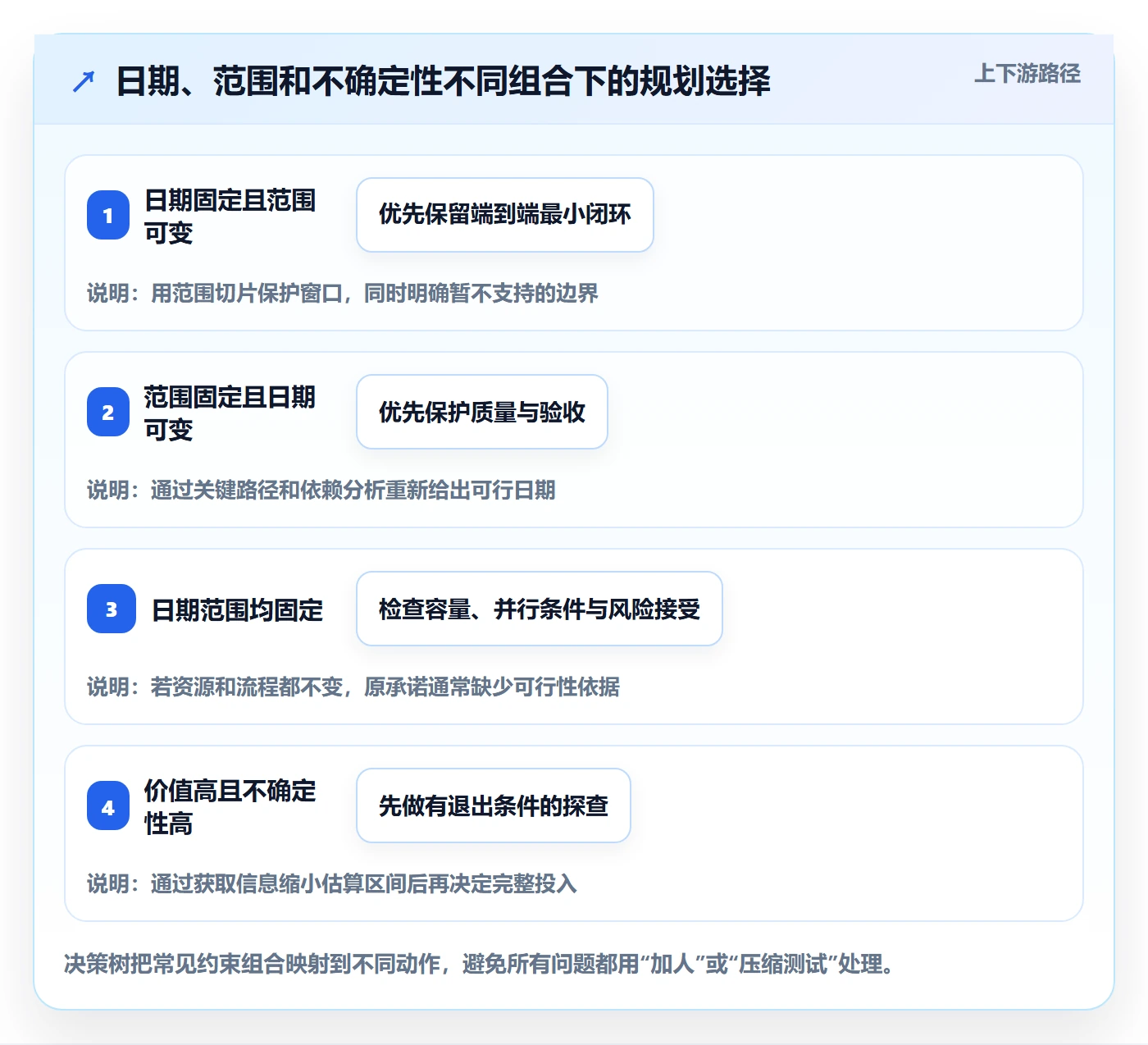

七、不同情况下怎么选:日期、范围、资源和风险的取舍
1. 日期固定、范围可变:优先做垂直切片
如果发布窗口由合同、活动或法规确定,而范围可以调整,就先保留用户完成关键任务所需的端到端闭环,把增强能力拆到后续版本。不要为了“看起来功能完整”而保留大量边缘能力,却让主流程无法稳定使用。
垂直切片不是把功能砍薄,而是保证从入口、关键处理到结果反馈能够真实运行。需要明确哪些限制是有意接受的,例如人工审核、单次处理规模或暂不支持的复杂格式,并让相关业务方知情。
2. 范围固定、日期可变:优先保护验收和质量
若范围来自法规、合同或已经确认的业务方案,不宜通过压缩测试和上线准备来硬保日期。团队应先拆出关键路径,确认哪些工作可以并行,哪些依赖必须提前解决;然后提供日期区间和对外沟通计划。
日期调整需要伴随透明说明:哪些证据导致原计划失效,当前剩余工作是什么,新的日期依赖哪些条件。只说“研发延期”无法支持管理决策,也不能帮助下一次规划。
3. 日期和范围都固定:必须重新讨论资源、并行方式或风险接受
如果日期和范围都不能动,就不能假设容量也能原封不动。需要评估是否能借用熟悉系统的人员、减少审批等待、提前开放环境、拆出独立团队并行交付,或者通过风险接受流程明确上线限制。
这里要谨慎看待“加人”。如果增加资源无法解决关键路径上的专家瓶颈,或者新增人员需要很长时间熟悉业务,可能只会提高协调成本。资源方案必须针对已识别瓶颈,而不是作为会议上默认的补救选项。
4. 价值高但不确定性高:先买信息,再买完整交付
高价值需求如果同时伴随技术未知、客户流程不明或数据条件不清,不适合直接按完整范围进入版本。可以安排短周期探查、原型测试、接口验证或小规模试点,让团队用较低成本缩小估算区间。
探查要有明确退出条件,例如关键接口可用、数据规模已验证、关键用户完成任务测试。若探查没有边界,它也可能演变成长期研究,不能产生决策价值。
5. 低价值但必须维护的工作:纳入稳定容量而非反复抢占
安全修复、依赖升级、技术债治理和线上支持往往难以直接绑定短期收入,但长期忽略会增加故障和交付成本。对这类工作,不宜每次都靠临时插入争夺容量,而应设置透明的维护容量或风险阈值。
容量比例不应照搬其他团队。团队可以根据事故、缺陷、支持工时和依赖老化情况调整。如果维护投入持续被新功能挤掉,应把由此增加的风险和未来成本呈现出来,让管理层做知情取舍。

八、工具、指标与组织治理:让规划持续可见,而不是只在会议里成立
1. 工具应承载决策证据,不是替代决策
项目管理工具或项目管理平台可以帮助团队统一需求、版本、任务、依赖、风险和变更记录,但工具不会自动产生合理优先级。若需求没有业务目标,系统里的字段再完整也只是更整齐地保存模糊信息。
以 PingCode 这类面向中大型团队的项目管理平台为例,组织可以把需求池、版本目标、迭代任务、风险与发布状态放在可关联的管理流程中。重点不在于平台名称,而在于能否从管理层需求追溯到验收结果:提出方看得到取舍依据,团队看得到承诺边界,负责人看得到风险变化。
工具落地时,我会避免一开始就设计几十个必填字段。先让核心链路可用:需求为何提出、目标是什么、优先级依据、计划版本、估算或不确定性、依赖负责人、验收状态、变更记录。运行一段时间后,再依据决策中的真实缺口增加字段。
2. 指标要覆盖结果、过程和风险,不要只报完成率
版本管理至少需要三类指标。结果指标看版本是否改善目标业务结果;过程指标看范围流动、等待、返工和交付节奏;风险指标看依赖、缺陷、缓冲与发布准备。只看“完成了多少需求”,会鼓励切碎需求或提前关闭任务,却不一定代表用户价值已经交付。
可以参考 DORA 的软件交付绩效研究框架,关注交付速度与稳定性等维度,但应将其用于团队自身的持续改进,而不是简单拿外部基准做排名。不同产品、架构、发布方式和监管要求差异很大,脱离上下文比较会误导管理。
| 指标类别 | 可观察指标 | 适合回答的问题 | 容易误用的方式 |
|---|---|---|---|
| 结果 | 关键用户任务完成率、采用率、业务处理时长 | 版本是否产生预期价值? | 只看上线数量,不看实际使用 |
| 过程 | 需求从确认到验收的周期、等待时间、返工比例 | 交付链路哪里在耗时? | 用个人工时排名代替流程改进 |
| 风险 | 高风险未关闭数、缓冲消耗、发布阻塞项 | 原承诺的成立条件是否仍然存在? | 只展示风险颜色,不指定责任与行动 |
| 稳定性 | 发布失败、回滚、线上缺陷和恢复耗时 | 交付速度是否以稳定性为代价? | 为了达成频率而忽略用户影响 |
3. 建立轻量治理节奏,让关键决策有固定出口
版本规划不应依赖某位项目负责人不断催促。组织可以设置固定的需求评审、版本确认、风险检查和发布复盘节奏。每个会议都需要明确决策对象和参与角色,避免所有人参加、却没有人有权调整范围。
管理层负责业务优先级和重大取舍;产品负责人负责目标、范围与验收;技术负责人负责可行性、依赖和技术风险;交付或项目负责人负责节奏、信息透明和决策追踪。角色可以因组织结构不同而合并,但决策责任必须有人承担。
对于大型项目,适合设置跨团队依赖评审;对于小团队,则可以在短周期计划会议中完成,不必为了形式建立多层委员会。治理是否有效,取决于风险能否提前暴露、决策能否按时发生,而非会议数量。
4. 用复盘校准规划模型,而不是追责估算偏差
版本结束后,应比较计划与实际:范围变更多少、依赖等待多久、返工来自哪里、缓冲何时被消耗、发布后是否达到业务目标。复盘重点不是找出谁估错,而是找出估算时缺少什么信息、决策延迟发生在哪个节点、哪些工作在计划中被系统性遗漏。
如果连续多个版本都低估测试和发布准备,就调整团队容量模型;如果外部依赖反复延迟,就提前设置确认闸门;如果需求在执行中持续扩张,就改进准入和变更规则。复盘只有改变下一次规划方式,才算形成闭环。
九、最后的判断:好版本计划允许变化,但不允许变化隐形
1. 最值得保留的不是一张排期表,而是取舍记录
排期表会随信息更新而变化,取舍记录则能解释为什么变化。版本规划真正有价值的资产,是团队逐步建立起来的判断依据:哪些类型的需求容易低估,哪些依赖经常拖延,哪些缓冲需要保留,哪些范围适合拆分交付。
我不把计划变化直接视为管理失败。需求变化、技术发现和客户反馈本来就会发生。真正危险的是计划已经变化,相关人却仍在使用旧承诺;或者团队明知条件不成立,却因为没有正式决策渠道而继续维持表面上的确定性。
2. 下一步从一页版本决策表开始
如果你的版本规划目前主要靠会议和表格推进,下一步不必先采购工具或重建流程。先选一个正在规划的版本,整理成一页决策表:版本目标、必须范围、可选范围、容量依据、关键依赖、风险触发信号、发布日期条件、变更决策人。
随后安排一次短会,只讨论三件事:当前承诺建立在哪些假设上;哪项风险最可能让假设失效;出现变化时,准备牺牲范围、日期还是风险缓冲。把答案记录下来,并在版本执行中按约定检查。
版本规划管理的成熟度,不取决于预测得有多准,而取决于组织能否在证据变化时及时重做选择。管理层需求可以优先,但必须说明它替代什么;发布日期可以承诺,但必须说明成立条件;团队可以承担不确定性,但不能让不确定性在计划里消失。下一次排期时,先把隐形承诺变成显式约束,再谈需求该放进哪个版本。
常见问题解答(FAQ)
1. 版本规划时,如何把管理层需求排期转化为可执行的版本清单?
我经常遇到管理层临时提出“这个季度必须上线”的需求,但产品、研发和测试都说资源已经排满了。到底应该怎样判断哪些需求是真正的战略优先级,哪些只是表达得比较强势?
我在实际排期中不会直接按提出人的职位排序,而是把需求拆成四个维度:业务价值、时间约束、实现成本、延期损失。先要求需求方写清楚目标指标,例如收入、续费率、合规期限或客户合同节点,再让产品和研发分别估算工作量与技术风险。一个比较实用的评分方式是:优先级分数=业务影响×紧迫程度×覆盖范围÷实现成本。
每项按1到5分评估,分数高的进入候选版本,分数低但声音很大的需求进入观察池。实际排期时,我还会保留约20%的版本容量处理线上问题、需求澄清和技术不确定性。过去有一次版本初始排了42人日工作量,团队可用容量只有45人日,看起来能够完成,但最后因为接口联调和验收返工多花了9人日,版本延期了6天。
后来我把计划容量控制在36人日,延期次数明显下降。我的判断是,版本规划的关键不是把日历填满,而是让承诺量低于团队在真实环境下的稳定产能。
2. 版本规划中,如何识别并控制管理层需求带来的排期风险?
我发现很多项目不是因为需求太多延期,而是因为高层需求在开发中途反复改变方向。有没有一套办法,可以在不影响业务响应速度的情况下,提前看出哪些需求最容易拖垮版本?
我通常会建立一张“需求风险登记表”,至少记录提出人、目标、依赖团队、外部截止日期、需求成熟度、变更概率和不可逆成本。这里最容易被忽视的是不可逆成本:改一个文案和改数据库结构,表面上都是一个需求,实际风险完全不同。我的经验是,把需求分成低、中、高三档风险,并设置不同的准入条件。
低风险需求只需要产品确认;中风险需求要完成接口和验收口径评审;高风险需求必须有原型、数据口径、依赖方确认和回滚方案。某次排期中,一个看似简单的“增加审批节点”需求被评为中风险,但评审后发现它会影响权限模型、历史数据展示和移动端流程,预计工作量从4人日修正为17人日。
若没有提前做依赖扫描,团队会在开发完成一半后才发现问题。建议每周统计一次风险变化:新增风险数、升级风险数、已关闭风险数和风险导致的预计延期天数。只要连续两周预计延期天数上升,就应该减少新需求进入,而不是继续压缩测试时间。
3. 版本规划管理中,如何处理紧急需求与原定计划之间的冲突?
业务部门常说紧急需求不能等,但研发团队如果频繁插单,原来的版本计划就会失去意义。我想知道什么样的需求才配得上打断当前版本,以及打断之后应该怎样补偿排期?
我会先区分“业务紧急”和“组织焦虑”。真正的紧急需求通常满足至少一个条件:存在明确的法律或合同截止时间、正在造成可量化的收入损失、影响大面积用户使用,或者存在高等级安全与稳定性风险。仅仅因为某位客户催得紧,通常不足以直接插入版本。
执行时可以设一个插单阈值,例如预计影响超过5000名用户、每天造成超过一定金额损失,或距离强制截止日期不足14天,才进入紧急评审。插单不能只记录新增工作量,还要同步写出被挤出的任务和新的版本日期。
比如原版本剩余28人日容量,紧急需求需要8人日,不能简单认为只延期8人日,因为上下文切换、重新测试和依赖调整通常还会产生额外损耗。我在团队中按1.3倍计算插单成本,也就是8人日需求按10.4人日占用容量。每月复盘时,再统计紧急需求占比、真正紧急的比例和插单后产生的返工量。
如果紧急需求长期超过版本容量的15%,问题通常不在排期技巧,而在需求入口、客户承诺或决策机制失控。
4. 如何制定一份能真正落地的版本规划管理清单?
我看过不少版本规划模板,字段很多,但项目一忙起来就没人更新,最后只能靠会议追进度。怎样设计一份足够简单、又能覆盖风险控制和上线落地的检查清单?
我建议把清单按“进入版本前、开发过程中、发布前、发布后”四个阶段设计,而不是按部门分栏目。进入版本前只检查五件事:目标是否可量化、范围是否有边界、验收标准是否明确、关键依赖是否确认、容量是否低于稳定产能。
开发过程中重点看三项:需求变更是否重新估算、阻塞问题是否超过约定时限、已完成工作是否真的通过验收。发布前检查回滚方案、监控指标、数据迁移、客服与运营通知,以及灰度范围。发布后则在48小时内复盘核心指标、缺陷、用户反馈和未完成项。
为了让清单真正被使用,我会把每项设置成“是、否、不适用”三种状态,并规定出现两个“否”就不能直接发布。曾经有个版本功能开发完成率达到96%,但因为没有确认数据迁移和回滚脚本,上线后出现部分用户历史记录异常,修复时间比原开发时间还多。这个案例说明,完成开发不等于版本完成。
判断版本是否达标,应该同时看范围完成率、验收通过率、上线缺陷率和目标指标达成率;其中任何一项明显失真,都不应只用“按期上线”来证明项目成功。
核心关键词
文章包含AI辅助创作:版本规划管理方法大全:管理层需求排期风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506192
读者评论
我们过去也把“必须做”直接放进版本,后来发现不少需求只是有目标日期,并非范围完全不可调整。把最小闭环和可替代方案提前谈清楚,确实能少一些临近发布时的争执。
跨团队依赖最难估的不是开发工时,而是对方什么时候给接口、环境和验收反馈。计划里列了负责人还不够,我觉得最好也写清确认节点和超期后的处理方式。
容量预留有必要,但比例很难照搬。支持量和发布节奏差异挺大,我更倾向于按过去几轮的缺陷、值班和等待数据校准,而不是固定留出一成缓冲。
