需求排期最佳实践:研发团队需求排期流程优化,常见问题

研发团队的需求排期,最常见的失误不是“估时不准”,而是把尚未澄清的需求、已经承诺的日期和团队真实产能放进同一张表,再把表格里的顺序当成计划。结果往往是迭代中途插单、关键依赖被遗漏、测试时间被挤压,最后每个人都很忙,真正重要的需求却迟迟不能交付。排期的核心不是排出一列任务,而是持续做出有依据、可调整、能解释的取舍。

一、先讲核心结论:排期不是排顺序,而是管理承诺

1. 先区分“优先级”与“承诺日期”

优先级回答的是“如果只能先做一件事,哪件事更值得”;承诺日期回答的是“基于当前范围、资源和依赖,我们能否在某个时间交付”。两者相关,却不能互相替代。一个高优先级需求也可能因为外部接口未就绪而暂时无法开工;一个低优先级需求也可能因为法规期限而必须在指定日期前完成。

我建议在排期会上明确区分三种状态:候选需求、计划需求、承诺需求。候选需求进入评估池,不代表团队已经接受;计划需求表示预计进入某个迭代,但仍受前置条件影响;承诺需求则意味着范围、验收条件、依赖和目标窗口都已确认。没有明确标记承诺边界的排期表,本质上只是愿望清单。

2. 先保护产能,再决定装入多少需求

排期不是把团队的全部工作时间填满。团队还要处理线上问题、代码评审、技术支持、会议、发布准备和不可预见的返工。若只按成员人数乘以工作日计算容量,纸面产能通常会高于可用产能,计划一开始就透支。

比较稳妥的做法是先计算净产能,再设置明确的缓冲。净产能应扣除假期、值班、固定会议和已知支持任务;缓冲则用于吸收不确定性,而不是事后解释为什么延期。缓冲比例没有适用于所有团队的标准值,应根据过去几个迭代的插单量、缺陷返工和估时偏差来校准。

3. 让计划同时表达价值、成本和不确定性

只按业务价值排序,会让团队忽略实现成本和交付风险;只按工时从短到长排序,又容易把低价值的小需求排在真正重要的工作前面。成熟的排期至少要看四项:预期收益、实现成本、依赖条件和估算置信度。

我常用一个简单判断框架:价值说明“为什么做”,成本说明“要付出什么”,依赖说明“现在能不能做”,置信度说明“计划可能偏离多少”。它不是追求数学上的精确,而是让团队能看见决策依据,发现“高价值但条件未成熟”与“收益一般但快速验证”的区别。

排期对象 要回答的问题 不应被误解为
优先级 有限资源下,先解决什么 已经承诺的上线日期
计划窗口 在当前条件下,预计何时做 没有变更空间的合同日期
承诺范围 哪些结果由团队负责交付 需求描述中的全部想象空间
缓冲容量 如何吸收已知的不确定性 可以随意消耗的空闲时间

需求排期最佳实践:研发团队需求排期流程优化,常见问题

二、排期为什么容易失真:真实场景里的隐性工作

1. 需求描述很短,不代表工作量很小

“增加一个导出按钮”看上去像前端任务,但实际交付可能涉及权限校验、数据范围、字段脱敏、异步任务、文件格式、失败重试、审计日志和兼容性测试。如果评审只估按钮本身,团队随后补上的每一项都容易被误认为“开发效率低”。

我在排期复盘中会把需求拆成“用户可见变化”和“交付所需工作”两层。前者帮助业务确认价值,后者覆盖设计、开发、测试、数据迁移、发布和观测。只讨论用户界面,常常无法看见真正影响日期的工作。

2. 多团队依赖会制造排期上的假确定性

需求可能依赖数据团队提供字段、平台团队开放接口、法务确认规则,或者客户成功团队安排试点。主责团队在计划会上给出一个日期,不代表依赖团队也已确认。依赖若只有“已经沟通过”,没有负责人、交付物和确认时间,就还不是可执行的计划。

跨团队排期至少要记录依赖对象、所需结果、责任人、最晚到位时间和未按时到位时的替代方案。若关键依赖的到位时间晚于开发开始时间,计划就应标成有条件,而不是用乐观日期掩盖风险。

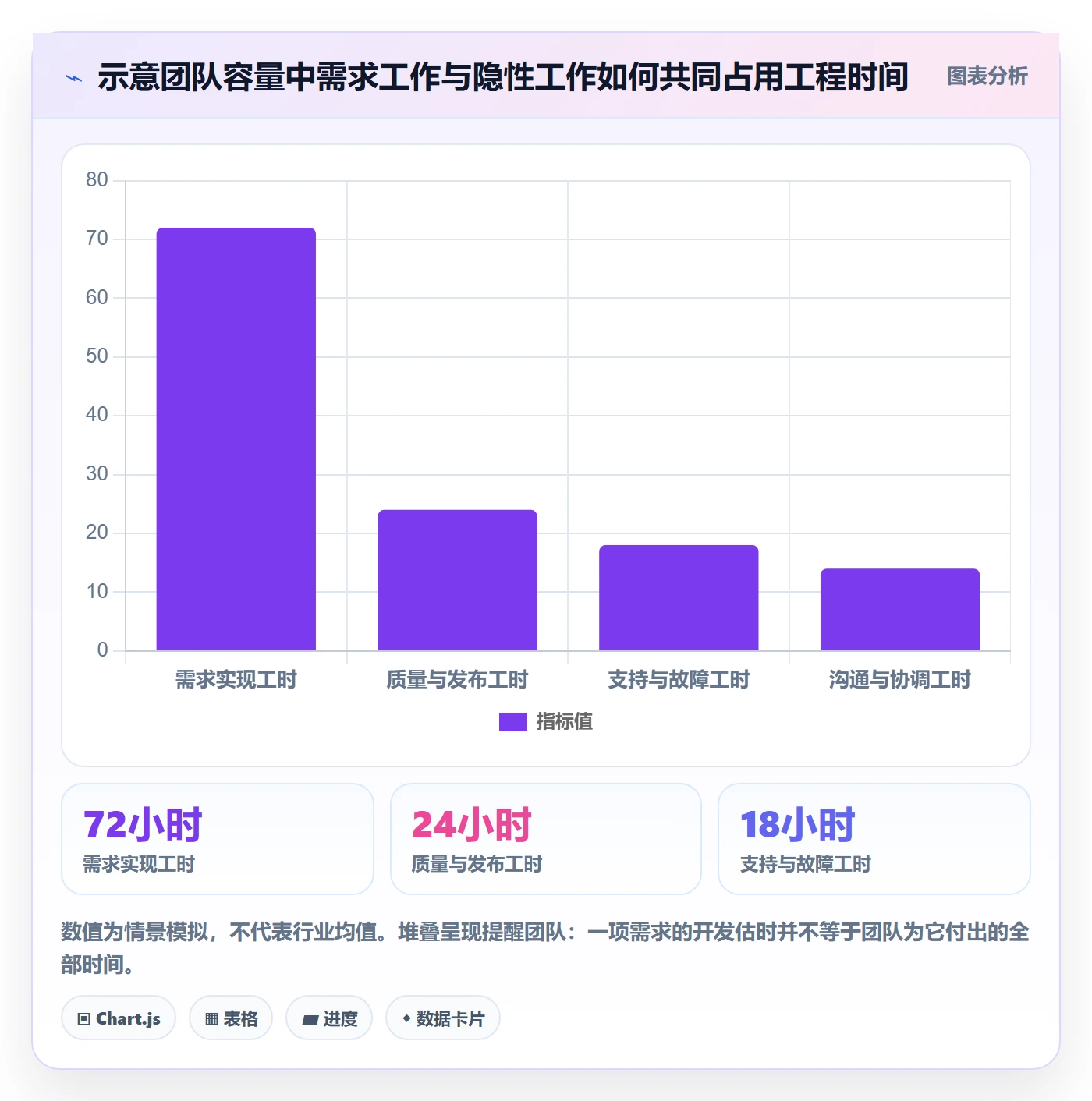

3. 不可见工作会持续侵蚀承诺容量

支持工单、线上故障、代码评审和临时数据核查通常不在产品需求列表里,但它们会占用同一批工程师的时间。如果团队每个迭代都把全部时间交给新需求,支持工作便会以插单方式出现,导致原计划中的任务被挤出,却没有留下可复盘的数据。

处理办法不是把所有支持工作都拒绝,而是将其分类和记录。可以区分计划内运维、紧急故障、常规咨询和不可预见返工,再观察每类工作占用的工程时段。连续几个迭代后,团队才能判断缓冲该留多少,以及是否应该通过自动化或轮值机制降低打断。

4. 需求越晚变更,排期成本越不止于改一行日期

需求变更会引发设计、接口、测试用例、数据结构、文档和发布安排的连锁调整。若只在排期表里把完成时间往后拖,其他受到影响的需求仍会保持原顺序,最终形成多个互相冲突的承诺。

因此,排期变更应被视为一次影响分析,而不是简单改日期。每次变更都要回答:新增了什么、替换了什么、哪些任务受影响、谁批准了取舍、对外承诺是否需要同步调整。

需求排期最佳实践:研发团队需求排期流程优化,常见问题

三、常见排期误区:看起来高效,实际在透支团队

1. 误区一:把业务方的“紧急”直接翻译成研发优先级

业务提出紧急请求,通常是真实压力的表达,但“紧急”本身不是优先级依据。它可能对应法规时限、客户续约风险、重大故障,也可能只是某个会议前希望看到演示。若不追问触发条件和延期后果,团队就无法比较它与已有承诺的相对价值。

我会要求需求方补充三个信息:最晚需要结果的时间、晚于该时间会发生什么、是否存在临时替代方案。若答案只是“希望越快越好”,就应按常规优先级评估,而不是自动打断当前迭代。

2. 误区二:用个人工时相加,推导团队交付日期

五个人各估两天,不意味着团队两天能完成。任务之间可能存在串行依赖,测试环境可能只有一套,关键模块可能只有一名熟悉代码的工程师,代码评审也需要时间。并行能力取决于工作结构,而非团队人数本身。

估算时应先画出关键路径:哪些任务可以并行,哪些必须等待前置结果,哪些环节有单点约束。对大需求而言,关键路径往往比总人天更能解释日历时间。人天是投入量,不是发布日期的直接换算公式。

3. 误区三:为了让计划“看起来饱满”,把容量排到百分之百

计划利用率接近百分之百,通常意味着任何一个需求晚一天、任何一次故障或任何一次返工,都会向后推迟其他工作。团队表面上没有闲置,实际上也没有恢复和应变空间。

容量利用率不是越高越好。若工作高度不确定、支持负载高或依赖较多,应留出更多缓冲;如果需求边界稳定、自动化成熟、历史数据证明变异较小,缓冲才有可能逐步收紧。具体数值应由团队观察得出,而非照抄所谓最佳比例。

4. 误区四:用“需求点数”比较不同团队的产出

故事点是团队内部讨论相对复杂度的辅助尺度,不是跨团队的统一生产率单位。不同团队对一个点的理解、技术栈、工作类型和质量门槛都可能不同。把团队速度做排行榜,容易诱发拆分方式变化、估点膨胀或质量债务累积。

如果要观察改进效果,我更愿意看同一团队在一段时间内的交付周期、需求完成率、生产缺陷和计划变更,并结合工作类型解释变化。速度适合辅助预测,不适合单独成为绩效目标。

5. 误区五:需求一旦进迭代,就不能再讨论取舍

迭代承诺不是拒绝变化的理由。发生重大故障、法规要求改变或关键客户风险升级时,团队可能确实需要调整。但调整必须透明:新增工作进入时,应同步说明它替换了什么,或说明为什么需要扩容与延期。

真正的问题不是有变更,而是变更没有成本记录。若每次插单都被要求“顺便做一下”,团队就无法从数据判断当前容量是否合理,也无法向相关方解释计划为什么持续失准。

表面做法 隐藏风险 更稳妥的处理
所有紧急需求直接插入 既有承诺被无声挤出 记录替换项、触发原因和决策人
按总人天推算发布日期 忽略关键路径与等待时间 标出串行节点、并行任务与外部依赖
把每个人排满 缺陷和突发事件没有缓冲 用历史负载校准净产能与预留容量
用点数评价团队 估算行为可能被指标扭曲 结合交付周期、质量和变更情况复盘

四、专业判断逻辑:从需求池到可执行计划

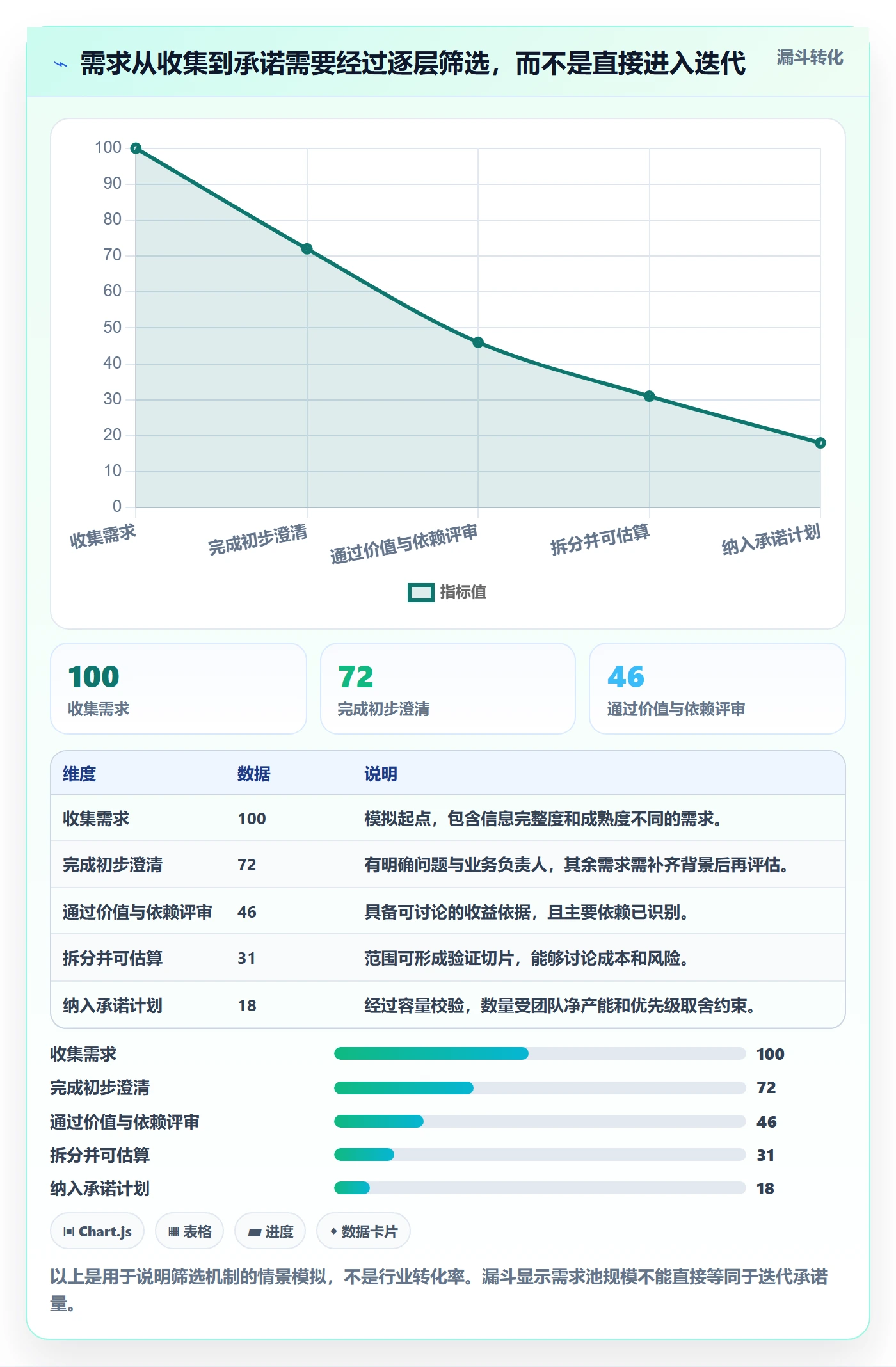

1. 先做准入检查,不要让未成熟需求挤占排期会

排期会不是用来现场猜需求方想要什么。进入排期评估前,至少应有问题描述、目标用户、成功条件、范围边界、已知依赖和业务负责人。信息不齐的需求可以留在待澄清池,并明确补齐责任人和期限。

对于大型需求,准入不意味着所有细节都已写完,而是至少能判断价值方向、主要风险和验证方式。若团队连“做完怎样算有效”都无法回答,估时往往只是把未知数包装成一个数字。

2. 先拆范围,再估算区间

把需求拆到能够独立验证的交付切片,通常比直接给整项需求估一个总工期更可靠。切片可以是用户流程、数据范围或最小可用能力,但每个切片都应有可检查的完成条件。

估算时建议记录乐观、最可能和悲观三种情景,或至少使用区间表达。比如“约3至5个工程日”,比“4天”更诚实地呈现不确定性。区间不是推卸责任;它能帮助决策者看清范围、依赖和风险变化对计划的影响。

3. 用统一维度比较需求,但不要制造虚假精确

团队可以用轻量评分框架辅助排序,例如综合用户影响、业务时限、风险降低、战略匹配、实现成本和信心程度。每个维度应有简单说明,避免不同评审者对“高价值”的理解完全不同。

我不建议把评分算到小数点后两位。分数的作用是暴露分歧:需求方认为影响很大,研发认为证据不足;或者大家都认可价值,却发现依赖尚未到位。遇到分数接近的需求,通常应回到证据与机会成本讨论,而不是争论谁的数字更准确。

4. 评估团队容量时,用历史完成量校验理论产能

理论产能可以作为起点,历史完成量负责校准。回看最近几个迭代,按工作类型统计计划内需求、支持、缺陷和临时任务,再观察计划完成比例及周期波动。要区分容量不足、估算偏差、依赖等待和范围变化,因为它们需要不同的改进动作。

若团队过去四个迭代的完成量差异很大,直接取平均值容易掩盖波动。可以同时看中位数、范围和异常原因。对于节假日、重大故障等特殊周期,应单独标记,不应机械地拿来预测常态容量。

5. 先排关键路径与约束资源,再填充可并行工作

排期时先确认最可能决定交付日期的环节,例如外部接口、数据迁移、架构评审、测试环境或单一专家的工作。先安排这些约束点,再将可并行任务放在它们周围,通常比按需求列表从上到下逐项填时间更有效。

如果关键岗位长期成为瓶颈,解决方案未必是要求该成员加班。可以通过知识共享、降低依赖、提前评审、拆分模块或引入自动化来减少单点等待。排期暴露出的资源冲突,往往是系统问题,不应只被归结为个人效率。

6. 用风险清单和缓冲规则决定是否承诺

每项高风险需求都应有风险描述、发生概率、影响范围、责任人和应对动作。风险评估不必追求复杂模型,但要能区分“已知且可控”与“关键条件尚未满足”。缓冲应与风险来源对应:依赖不确定,就设条件节点;需求不确定,就先做验证切片;故障负载不稳定,就保留应急容量。

承诺前可进行一次反向检查:假设目标日期没有实现,最可能的三个原因是什么?如果答案都没有责任人或应对方案,团队还没有准备好做硬承诺。

  1. 确认需求是否达到准入条件,未澄清项返回需求池。
  2. 拆分交付范围,明确每个切片的完成与验收条件。
  3. 比较价值、成本、依赖和估算置信度,识别高价值但未就绪的事项。
  4. 依据净产能和历史负载确定可用容量,预留与风险匹配的缓冲。
  5. 先安排关键路径与约束资源,再放入可并行工作。
  6. 记录计划窗口、承诺范围、风险责任人和变更规则。

需求排期最佳实践:研发团队需求排期流程优化,常见问题

五、具体案例:一个“客户运营看板”如何从愿望清单变成计划

1. 场景与初始问题

以下案例为情景模拟,数据用于展示排期方法,不代表某企业的真实经营结果。某家有约120名员工的企业软件团队,计划为客户运营人员增加一套使用情况看板。业务方最初希望在一个月内上线全部功能,包括客户活跃度、账号变化、功能使用排行、导出和自动预警。

需求清单看起来明确,实际讨论后却发现“活跃客户”的统计口径尚未统一,部分数据由异步任务生成,历史数据保留规则未确认,导出权限也涉及不同客户角色。若团队直接按六周目标排期,日期看似清楚,完成条件却仍然模糊。

2. 先把需求拆成可验证切片

团队将范围拆成四个可独立验证的切片:先统一活跃度定义并展示近30天概览;再增加账号变化明细;随后支持有权限控制的导出;最后评估自动预警是否值得建设。这样的拆法让业务人员可以先验证看板是否解决核心查询问题,而不必等待所有功能同时完成。

排期会议确认,数据口径和权限规则是前置条件,导出依赖数据范围校验,预警则需要额外确认阈值与通知对象。于是“一个月交付全部功能”被改成“先交付可观察的基础版本,再按使用反馈决定后续范围”。这是对范围和日期的调整,不是单纯压缩工程时间。

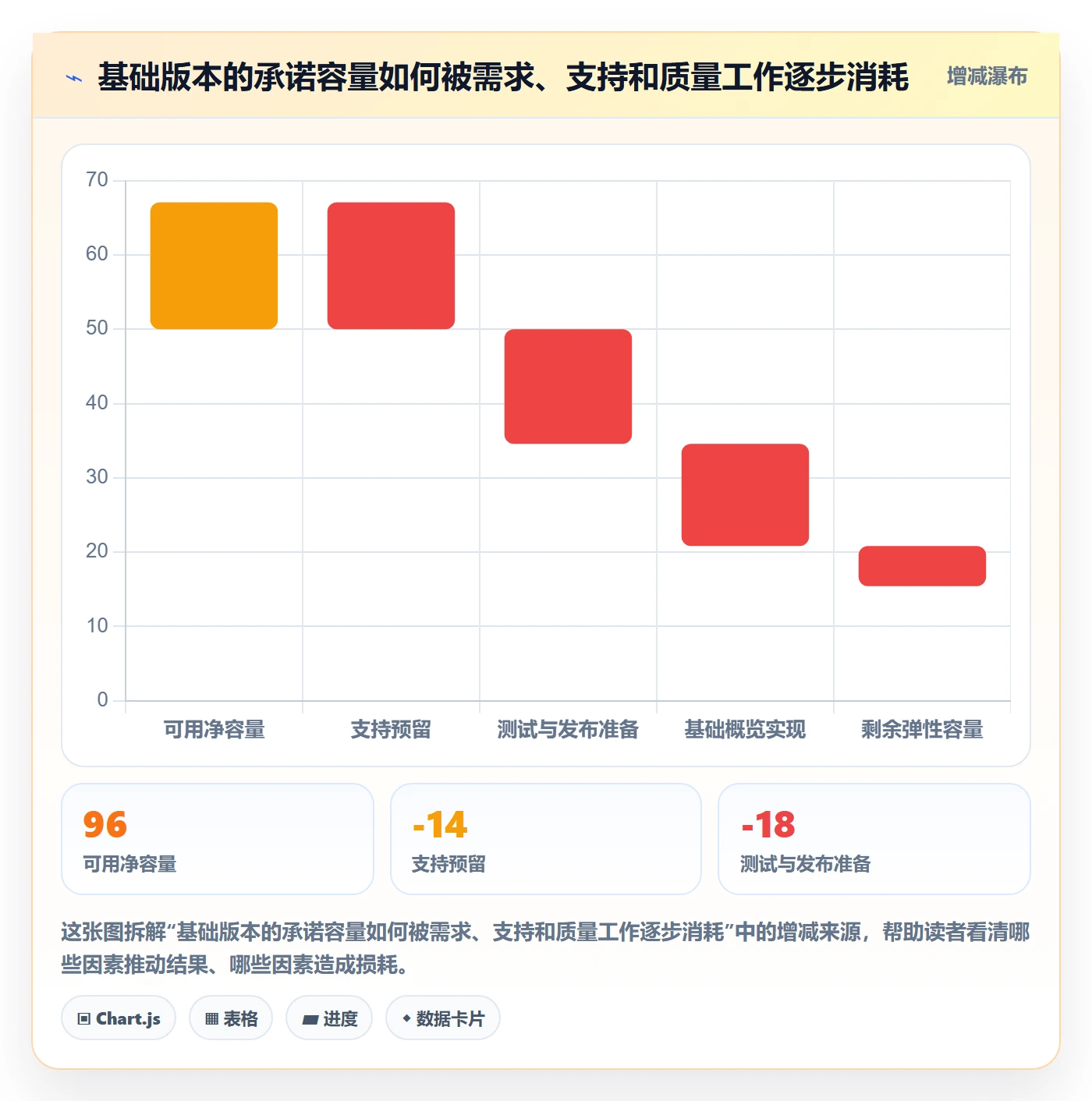

3. 建立容量账本,而不是按人数拍日期

团队当期有6名研发和2名测试人员,但其中一名研发承担值班,一名测试人员还需支持已排定的发布验证。按日历工作日计算出的总工时并不能全部用于新需求。团队参考最近三个相近迭代的任务记录,估算该迭代可用于新需求的工程容量约为96小时,并额外保留支持缓冲。

该数字是案例中的模拟估算,不是通用配额。它的用途是迫使讨论具体化:已有任务要占多少时间、值班预计消耗多少、测试是否在同一迭代、关键依赖何时可用。若历史记录显示支持工作长期波动很大,团队就不应把96小时全部分配给新功能。

4. 比较候选范围并解释取舍

团队给四个切片估算区间,并标出价值与置信度。基础概览价值高、口径可在一周内确认,因此优先;账号明细价值中高,但依赖权限规则梳理;导出实现成本较高,且需要更严格的数据权限验证;自动预警价值尚不清楚,先通过访谈验证触发场景。

最终计划将基础概览作为本次承诺范围,把账号明细设为条件计划,把导出和自动预警留在候选池。业务方接受这个方案的关键,不是团队说“做不了”,而是团队解释了每项工作对应的价值、风险和替代顺序。

切片 估算区间 主要依赖 排期判断
近30天基础概览 18,24工程小时 活跃度口径确认 优先承诺,先完成口径评审
账号变化明细 20,30工程小时 角色与权限规则 条件计划,规则确认后再锁定窗口
权限控制导出 28,40工程小时 数据范围校验、文件处理 进入后续评估,避免挤压基础验证
自动预警 16,32工程小时 阈值、通知对象、误报处理 先验证业务需求,不立即进入开发承诺

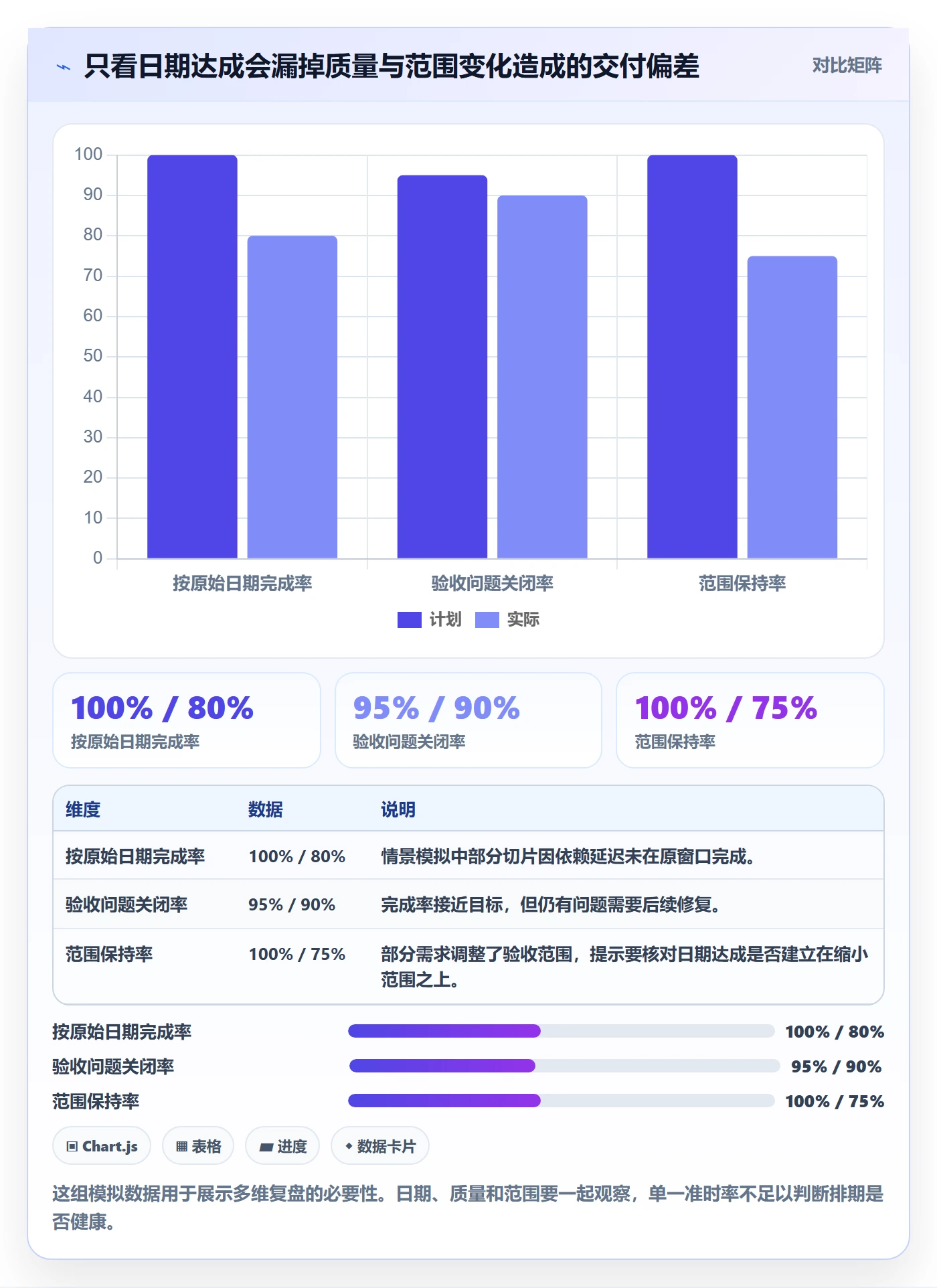

5. 上线后看结果,也看预测质量

案例中,基础概览先交付给一小组运营人员试用。团队不只统计是否按计划完成,也跟踪首次可用时间、验收问题数、口径变更次数和实际使用反馈。若需求如期上线,却需要大量人工解释统计口径,团队仍应把它视为需求定义不充分,而非只庆祝日期达成。

排期质量要看预测是否逐步变得可信,而不只是每次都“按时”。如果团队为了按时缩小测试范围,或把未完成工作移到下个迭代,准时率可能好看,交付质量却在恶化。因此,计划完成率必须与缺陷、返工和范围变更一起看。

需求排期最佳实践:研发团队需求排期流程优化,常见问题

需求排期最佳实践:研发团队需求排期流程优化,常见问题

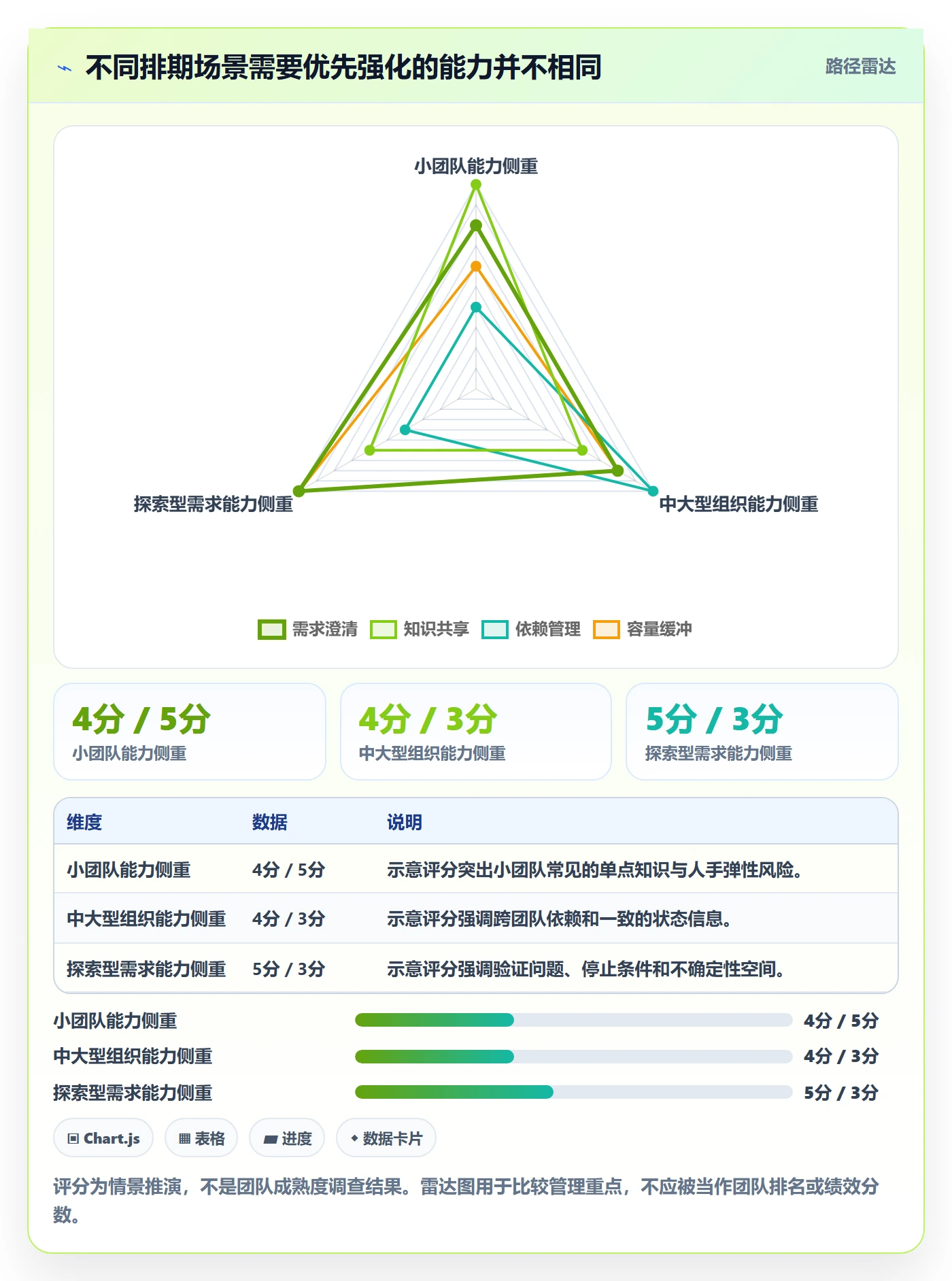

六、不同团队与不同需求的行动建议

1. 小团队:优先降低协调成本

小团队不必先搭建复杂的需求治理体系。建立一张共享需求清单即可,但字段要足够支持决策:价值理由、负责人、估算区间、依赖、验收条件、目标窗口和状态。每周安排固定时间处理优先级变化,避免每天都通过即时消息重排。

小团队尤其要避免关键知识集中在一两个人身上。排期时标出单点专家和交接风险;对于只能由某个成员完成的任务,提前安排结对、评审或文档化。否则团队表面上资源充足,关键路径却可能被个人可用时间锁死。

2. 中大型组织:建立跨团队依赖与决策机制

当组织超过多个研发小组,单个团队的迭代计划不能替代跨团队的路线图协调。需要约定需求提出窗口、架构评审节点、依赖确认责任和优先级决策人。否则各团队都能解释自己的局部计划,却没有人对端到端交付负责。

对百人以上组织,建议将需求状态和风险信息集中管理,至少让产品、研发、测试和相关依赖团队看到同一份事实。可使用某项目管理平台承载需求、迭代、任务、风险与变更记录;例如在评估 PingCode 这类工具时,应重点验证其是否适合本组织的流程、权限和协作方式,而不是仅按功能清单做判断。工具不能替代优先级决策,也不能自动修复不清晰的责任边界。

3. 高不确定性需求:先买信息,再买开发

新业务探索、技术验证和用户行为未知的需求,不适合一开始就承诺完整发布日期。可以把第一阶段定义为验证工作:原型测试、技术试验、数据分析或有限用户试点。验证的交付物不是大规模功能,而是能否继续投资的证据。

验证计划也要设边界,例如最长投入时间、要回答的问题、成功与停止条件。没有停止条件的探索项目容易不断扩张;没有明确问题的技术预研,则可能变成“先做了再说”。

4. 高法规或客户期限需求:用倒排计划并设置决策门

如果存在不可移动的法规期限、合同窗口或客户迁移日期,应从外部日期倒排。但倒排不等于把开发任务挤压到最后。要先确定必须交付的最小范围,再预留测试、灰度、回滚和审批时间,并为关键依赖设定最晚确认日期。

一旦依赖超过最晚确认时间,就应触发替代方案:降级交付、分批上线、使用人工流程过渡,或正式升级风险。提前约定触发点,比临近发布日期才讨论范围削减更有用。

5. 高故障负载团队:先治理流入,再提高计划量

如果团队频繁被线上问题打断,首先要把故障来源和处理时长记录下来,再区分可通过自动化预防的问题、需要架构治理的问题和偶发事件。若直接要求团队“计划少一点”,却不处理反复出现的故障来源,缓冲只会成为长期被消耗的隐形资源。

团队可以设置值班轮换、应急等级和恢复服务的目标规则。只有达到约定等级的故障才能打断迭代,其他问题进入常规队列。规则需要得到业务方认可,否则任何请求都能被重新定义为紧急。

需求排期最佳实践:研发团队需求排期流程优化,常见问题

七、排期过程中如何取舍:该做什么,也要明确不做什么

1. 当价值高但依赖未就绪时,不要假装它已能开工

可选做法包括提前推动依赖、拆出不依赖部分先做、先完成验证,或者暂缓承诺。选择哪一种取决于等待成本和并行价值。如果依赖几天内就能确认,过早切出一套替代实现可能反而增加返工;如果依赖周期很长,则可以评估是否有独立切片能先交付。

关键是把“需求价值高”与“现在可执行”分开。高价值需求值得持续跟踪,不代表应立即占用全部开发容量。

2. 当日期固定但范围可变时,先锁定底线能力

固定日期通常意味着范围需要分层。团队应明确哪些能力是最低可交付范围,哪些属于增强项,哪些可以通过人工流程暂时替代。切范围时不能只删掉最容易测试的部分,必须确认最小版本仍能完整解决一个真实问题。

若范围不允许调整,日期也不允许变化,剩下的选择通常是增加资源、降低质量门槛或承担延期风险。增加人手未必能立即缩短关键路径;降低测试门槛会提高后续故障风险。管理者需要明确选择及其后果,而不是要求团队同时保证全部条件。

3. 当估算区间很宽时,先降低不确定性

估算区间宽,通常说明需求边界、技术方案或依赖状态尚不清楚。此时应识别最大的不确定来源,并安排成本最低的验证动作。可能是一次架构评审、一个接口样例、一段数据抽样,或与目标用户进行几次结构化访谈。

如果验证成本低于错误排期导致的返工成本,先验证通常更划算。若验证本身很昂贵,且收益有限,团队可以选择更小范围的试点,而不是在“彻底搞清楚”与“立刻全量开发”之间二选一。

4. 当插单不可避免时,必须明确替换项

插单决策应说明触发条件、影响范围和被替换任务。对于真正的紧急故障,可以设快速决策流程,但也要在事后记录成本和原因。否则“偶尔救火”会演变成所有计划都可以随时被打断。

若负责人不愿指定被替换项,通常意味着组织仍期待团队在原容量内无限承接新工作。此时需要升级为资源、范围或日期的正式取舍,不应让团队通过加班默默承担组织决策的成本。

5. 何时适合排得更细,何时应该保持粗粒度

近期、信息成熟、依赖明确的工作可以细化到任务和负责人;较远期、变化较大的需求更适合保持主题级或范围区间。越远期越精确的排期,往往只是把未知写成看似确定的日期,维护成本却很高。

细化的目的不是让计划表更满,而是让接下来需要协调的事项更清晰。可以采用滚动式规划:近期范围较具体,中期有大致窗口和依赖,远期保留方向与优先级。每次获得新信息,再更新计划,而不是要求远期预测一次到位。

条件 优先选择 主要代价
价值高、依赖已就绪 纳入近期计划并明确验收边界 需要及时保护容量,减少无关插单
价值高、依赖未就绪 设条件节点、推动依赖或拆分验证 计划窗口不确定,需加强跨团队跟踪
日期固定、范围可变 分层交付,先锁定最小可用范围 部分增强能力延期或暂缓
日期与范围都固定 升级资源与风险决策,评估关键路径 可能增加成本,仍无法保证消除风险
估算区间很宽 安排低成本验证或短周期试点 前期不一定立即产生完整功能

八、建立排期闭环:让每次偏差都变成下一次计划的输入

1. 复盘偏差时,先分类原因而不是先找责任人

延期可能来自范围变更、估算遗漏、依赖等待、故障插入、质量返工或资源变化。不同原因对应的措施不同:依赖等待需要更早确认责任与时点;范围变更需要明确变更审批;返工偏高需要改善验收条件和质量实践;支持负载高则要评估轮值和自动化。

复盘可以从两个问题开始:偏差最早何时已经可见?当时什么信息没有进入决策?这样比只问“谁没有按时完成”更容易找出系统中的缺口。

2. 记录少量关键指标,避免指标堆积

排期管理不需要几十个仪表盘。建议先稳定记录需求从准备到完成的周期、计划完成比例、范围变更次数、未计划工作占比、缺陷返工情况和依赖等待时间。每项指标都要有一致口径,否则团队之间的数字无法解释。

指标应服务于改进,而不是惩罚个人。若团队发现计划完成率下降,下一步应拆分原因和工作类型;若只把完成率当成考核目标,团队可能通过降低承诺、拆分任务或延迟登记问题来“优化数字”。

3. 将预测误差用于校准,而不是追求零误差

估算不是精确承诺,尤其是探索型和跨团队需求。团队可以持续比较计划区间与实际完成时间,观察误差是否偏向乐观,以及误差主要集中在哪类工作。若连续几个周期都低估测试或依赖等待,就应调整估算模型或前置流程。

预测逐渐可信的表现,不是每项任务都刚好按天完成,而是团队知道哪些类型容易波动、哪些条件会改变日期、何时需要升级风险。排期成熟度体现为更早发现不确定性,而不是让所有工作都看起来确定。

4. 让需求方参与取舍,研发团队负责提供可信约束

产品或业务负责人通常掌握价值和时机,研发团队掌握实现成本、技术依赖和质量风险。优先级决策应由双方共同完成:业务说明收益与延误后果,研发说明容量与方案边界,负责人承担最终取舍责任。

如果研发只报工期、不提供替代方案,业务方很难理解成本;如果业务只提日期、不讨论范围,研发也无法形成可靠计划。双方共同维护的不是一张“谁对谁错”的排期表,而是一份说明选择及其后果的决策记录。

九、下一步怎么做:用一个迭代检验排期是否真的改善

1. 本周先做一次需求池清理

挑出未来一到两个迭代可能处理的需求,补齐负责人、问题描述、验收条件、依赖和价值依据。信息不完整的需求不要强行估时,明确由谁补充、何时复核。清理的目标不是一次性把所有需求写成规格书,而是减少排期会上才发现的基础问题。

2. 下次排期会带上真实容量账本

整理近期几个迭代的计划内工作、支持工作、缺陷返工、会议和依赖等待。先计算可用净产能,再选择承诺范围。若数据不完整,就把本次容量估算标记为暂定,并开始补记录,不要用未经验证的理论产能填满计划。

3. 只选择一个最需要改善的环节

如果主要问题是插单,就先建立紧急等级和替换规则;如果主要问题是估算偏差,就先补齐需求拆分与历史周期数据;如果主要问题是跨团队等待,就先建立依赖责任人与最晚确认时间。一次改进一个关键环节,更容易观察效果,也能避免流程过重。

4. 一个迭代后比较“计划质量”,而不仅是完成数量

复盘时检查:承诺范围是否稳定,计划外工作占用多少,关键依赖是否按时到位,交付是否通过验收,估算偏差能否解释。若完成数量增加,但缺陷、返工或加班同步上升,不能简单判定排期优化成功。

我对需求排期的最终判断是:好计划不是写得最细、排得最满,而是能清楚说明为什么做、什么条件下能做、哪些工作暂时不做,以及条件变化时如何重新决策。先让取舍透明,再让数据逐步校准,研发团队才能把排期从静态日历变成持续学习的交付机制。

常见问题解答(FAQ)

1. 研发团队需求排期,应该先估工时还是先排优先级?

我手上同时有客户急需的功能、线上问题和内部重构,大家一开会就开始报工时,最后往往是估得细、顺序却没定。我想知道排期时到底该先比较价值和风险,还是先把每项工作估算出来?

建议先做优先级分层,再估算进入近期计划的需求。先用统一口径判断业务影响、时效性、风险和依赖关系,避免团队花时间精算最终不会做的事项;之后再由实际执行者拆分任务、估算工作量。举例来说,某团队把需求分为“线上故障与合规事项”“有明确时限的业务需求”“一般优化”,先锁定前两类,再讨论一般优化的先后顺序。

估算结果用于判断容量和取舍,不应被当成承诺日期的唯一依据。若业务价值尚不明确,先安排短周期验证,而不是给出看似精确的交付日。

2. 需求排期时如何预留突发任务的容量?

我所在的团队经常把迭代排到满负荷,但临时线上问题一来,原计划就整体延期。我不确定应该固定留出多少容量,还是每次根据团队情况调整,有没有更稳妥的判断方法?

不要把可用工时全部排满,也不要照搬固定比例。可以先回看近六至八个迭代,统计临时故障、紧急支持和返工实际占用的工作量,再以团队自身数据设缓冲。例如,若过去六个迭代的非计划工作平均占可用容量的约两成,可先将下一迭代的计划工作控制在八成左右,并连续观察偏差。

若突发任务长期超过预留,问题可能不只是缓冲不足,还包括需求入口失控、质量缺陷偏多或支持职责不清。每个迭代结束后都应比较计划与实际,而不是为了让计划表显得完整而把缓冲重新塞满。

3. 跨团队依赖没有确认时,需求能不能先排进迭代?

我负责的功能依赖另一个团队提供接口,对方还没有确认交付时间,但业务希望先把需求放进本迭代。我担心排进去后团队会空等,也想知道怎样区分合理的提前准备和过早承诺。

可以提前做不依赖对方的工作,但不宜把依赖未确认的部分当成确定交付承诺。排期时把任务拆成可独立推进的阶段,例如接口方案评审、模拟数据开发、联调和正式接入,并标明每阶段的前置条件、负责人和最晚确认时间。一个实用判断是:如果依赖延迟一周,团队是否仍有可交付的独立成果?

若没有,就应把该需求放在候选队列,直到接口范围和交付窗口得到双方确认。若可以并行推进,则只承诺已可控的阶段,并设置依赖逾期后的调整动作,避免用“已经排期”替代真正的协同确认。

4. 需求排期经常变更,怎样判断是正常调整还是流程失控?

我发现迭代开始后需求常被插入,团队一边加新任务,一边又不敢明确推迟原计划,最后大家都觉得排期不可信。我想知道哪些变更应该接受,哪些需要拒绝或走正式调整?

关键不是完全禁止变更,而是让每次变更都显露成本。可以约定只有线上事故、法规时限或经过负责人确认的高影响事项,才能进入进行中的迭代;新增工作必须同时说明影响了哪项原计划、由谁批准以及是否调整交付范围。每周统计计划外工作占比、迭代承诺完成率和需求变更次数,作为诊断信号而非个人绩效指标。

例如,计划外工作连续多个迭代超过约三成,且承诺完成率同步下降,通常说明需求入口或优先级决策需要治理;若只是偶发紧急事件,且被替换的工作明确记录,则属于可管理的调整。

核心关键词

读者评论

闫
闫安琪

我们团队以前也把所有需求按日期排满,后来发现真正拖慢进度的是接口等待和发布准备。现在会单独标注依赖方确认时间,日期确实没那么“好看”,但临时延期少了。

任
任文博

文章提到用历史负载校准缓冲,这一点比较实用。不过支持工单若分类过细,维护成本也会增加,建议先从故障、常规支持和返工三类开始,连续记录几轮再调整。

杨
杨沐阳

我比较认同不要用点数做跨团队比较。实际工作中,同样的需求点数可能因为遗留系统、测试环境或合规要求产生很大差异,复盘时把这些背景保留下来,比单看完成数量更有参考价值。

文章包含AI辅助创作:需求排期最佳实践:研发团队需求排期流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505015

赞 (0)
飞飞飞飞
需求排期迭代规划教程:研发团队制度设计,避坑指南
上一篇 29分钟前
开发周期落地方案:研发团队开展需求排期的效率提升案例解析
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
