需求排期最容易失控的时刻,往往不是团队估时不准,而是所有人都把“排进去”误当成“承诺交付”。一个常见场景是:迭代开始时计划了 40 个需求点,第二周临时插入线上修复和高层关注事项,迭代结束只完成 27 个;复盘却只留下“加强沟通”。真正的问题通常在更早的时候:没有定义容量口径、没有给不确定性留空间,也没有规定谁能改变已确认的计划。需求排期迭代规划要解决的,正是这些制度问题,而不只是把任务放进日历。
一、先讲结论:排期制度要管理变更,不是制造承诺
1. 迭代计划的核心不是排满,而是形成可验证的承诺
我判断一套排期制度是否有效,通常先看一个问题:团队能否在迭代开始前说清楚,哪些工作是承诺交付,哪些只是候选,什么情况允许变更,变更后谁负责重新评估。若这些问题没有答案,再精细的估算也只是把不确定性写进表格。
排期不是把需求塞进时间盒,而是把需求、能力、风险和决策权放进同一个约束模型。团队对交付范围作承诺时,必须同时说明依赖是否就绪、验收标准是否明确、容量是否扣除了支持工作与休假,以及突发事项由什么机制处理。
我建议把计划分成三层:路线图表达方向,滚动计划表达近期可能交付的范围,迭代承诺表达团队在当前信息下愿意负责的结果。三者不能混成一张“全年需求排期表”。越远的工作,越应该表达为目标、假设和置信度,而不是精确到日期的任务清单。
2. 先约束容量,再讨论需求优先级
许多团队先讨论“最重要的需求是什么”,最后才发现人员和时间不够,只能在会议上临时砍范围。更稳妥的顺序是先算可用容量,再进行优先级取舍。容量不是团队人数乘以工作日,而是扣除休假、值班、会议、维护、支持和已知依赖后的有效投入。
例如,6 人团队进行两周迭代,按每人 10 个工作日计算是 120 人日,但这只是日历容量。若每人平均有 1 天会议与协作、团队预留 15% 处理线上支持,另有 2 人各休假 1 天,计划容量就应明显低于 120 人日。把毛容量直接当成承诺容量,是“每次都差一点”的常见根因。
容量还要区分技能和瓶颈。团队总共剩 50 人日,不代表某项需要特定领域工程师的工作可以任意并行。关键人、评审者、测试环境、数据迁移窗口和外部接口,都可能成为实际排期的限制条件。
3. 建立少而明确的规则,比增加审批层级更有效
制度不必复杂,但要覆盖几个不可缺少的决策点:需求何时进入候选池,何时达到可排期标准,谁确认优先级,谁核准插单,范围变化如何重新估算,迭代结束后如何处理未完成工作。每条规则都应能指导一次具体决策,而不是只写“加强管理”“提升协同”。
我更愿意把排期制度理解为一套变更协议。需求可以变化,优先级也可以变化;但变化必须有成本、有记录、有影响评估。制度的目标不是禁止变化,而是避免变化悄无声息地挤压质量和团队容量。

二、背景和真实场景:为什么排期常常在迭代中失真
1. 需求入口过多,优先级实际上由声音大小决定
在中大型组织里,需求可能来自客户成功、销售、运营、合规、管理层、研发内部治理和线上故障。每个入口都有自己的紧急理由;若没有统一登记和决策机制,团队收到的不是一份有序队列,而是一组彼此竞争的承诺。
我见过一种典型状态:产品负责人维护路线图,研发负责人维护迭代表,业务部门用即时消息发“今天能不能顺手做一下”,线上支持又有自己的工单。等到迭代结束,没人能准确回答本轮新增了多少工作,哪些原计划被挤掉,也无法判断延期是估算问题还是治理问题。
此时增加一场排期会通常不会改善结果。会议只是把冲突集中暴露出来,却不会自动提供决策权。必须先明确单一的需求记录入口,允许多渠道提出,但正式进入评估和排期前要汇总到统一队列。
2. “紧急”没有定义,插单成为默认路径
业务方说“很急”,可能指法律或安全风险,也可能只是希望赶上一次活动。若两者都使用同一个紧急标签,团队就失去了排序能力。紧急程度应当由影响范围、损失时点、不可逆性和替代方案共同判断,而不是由提出者的职位或语气决定。
我建议将插单控制在明确的例外流程内:提出方说明不处理的后果,产品或业务负责人确认优先级,研发负责人评估技术成本,迭代负责人说明被挤出的事项。若影响线上稳定性、合规期限或重大客户连续使用,可以走快速通道;若只是机会窗口,则需要和其他工作比较收益与机会成本。
3. 需求粒度不一致,估算失去可比性
一个需求可能是“增加导出按钮”,也可能是“重构整个权限体系”。如果团队把二者都当成一个条目进行估算,估算值便无法用来比较。需求需要拆到可以在一个迭代内完成并验证的工作切片,但拆分也不能只按技术层拆成“前端、后端、测试”,因为这种拆法容易让业务价值在迭代结束时仍未闭环。
较好的切片是用户可感知的最小结果。例如先支持一种格式的导出,再扩展字段筛选;先覆盖单一角色的权限规则,再扩展到复杂继承。每个切片都应有验收条件,并明确边界外暂不支持的行为。
4. 迭代结束只看完成率,导致团队隐藏风险
如果复盘只问“完成了多少”,团队就可能倾向于少承诺、拆小任务,或者把未完成工作移到下一轮而不记录原因。完成率本身不能说明系统健康与否,还要观察计划稳定性、插单占比、缺陷返工、交付周期和未完成原因。
数据必须服务于改进,而不是变成个人绩效排名。把点数或任务数直接绑定个人考核,通常会诱导估算膨胀和任务切分失真。团队指标适合发现流程的系统性约束,不适合简单推断某位成员“效率低”。

三、常见误区:看似精细,实际让计划更脆弱
1. 把年度需求表当成固定交付合同
年度计划适合表达战略主题、目标客户和预期结果,不适合承诺一年后的详细功能清单。产品验证、市场变化、技术发现和监管要求都可能改变优先级。远期计划写得越精确,越容易制造一种错误确定感。
我会按时间距离调整计划表达:最近一个迭代写清范围和验收条件;接下来一到两个季度写主题、目标和关键依赖;更远的内容保留为机会假设,并标注需要验证的条件。这样并非降低管理要求,而是让承诺强度与证据成熟度匹配。
2. 用点数换算人日,再把换算结果当保证
故事点通常用于团队内部比较复杂度、工作量和不确定性,不是跨团队通用的工时货币。A 团队的 5 点和 B 团队的 5 点没有天然可比性。即使团队建立了历史速度,也只能用于本团队在相似工作条件下做容量预测,不能机械地换算成精确人日。
如果业务需要日历日期,应该直接评估关键路径、人员可用性和依赖,而不是把点数乘一个换算系数。点数可帮助回答“这批候选工作在近期是否可能容纳”,却不能回答“某人一定在周三完成”。
3. 把所有需求都拆到很细,误以为拆分越多越准确
过度拆分会增加管理成本,也可能造成局部完成、整体未交付。比如把一个用户场景拆成十几张技术任务卡,每张都完成了,最终却没有可用的端到端能力。拆分的标准应是让风险更早暴露、让结果更快验证,而不是追求卡片数量。
一个可执行的切片通常具备三点:能独立验收,有明确的输入输出,失败时不会让其他切片的结果无法解释。若拆出的子任务无法独立验证,就应考虑保留为一个工作项,并在内部用检查清单管理。
4. 用固定缓冲掩盖估算和流程问题
“每个迭代统一加 20% 缓冲”看起来保守,却会让缓冲变成隐性容量。某些团队因此继续把计划排满;另一些团队则长期留出大量闲置,却无法解释风险来自哪里。缓冲应针对已知的不确定来源,而不是用一个百分比替代分析。
例如依赖外部团队的工作,应记录等待窗口和责任人;新技术探索应设置时间盒和验证目标;线上支持应参考历史负载;需求澄清不足则应在进入迭代前安排补充发现。不同风险需要不同的缓解动作,统一加比例无法区分它们。
5. 让迭代承诺背上所有组织目标
一个迭代计划经常同时被要求完成客户需求、清理技术债、修复缺陷、保障稳定性和支持管理层项目。如果没有显式说明各类工作的容量分配,技术治理永远会被“更紧急”的业务事项挤走,几个月后再以事故或交付变慢的方式偿还。
计划中应能看见不同工作类型占用的容量,并允许比例随阶段变化。稳定期可能提高产品功能比例;重大迁移或事故频发时,则要提高稳定性和平台工作占比。比例是管理选择,不是固定行业标准。

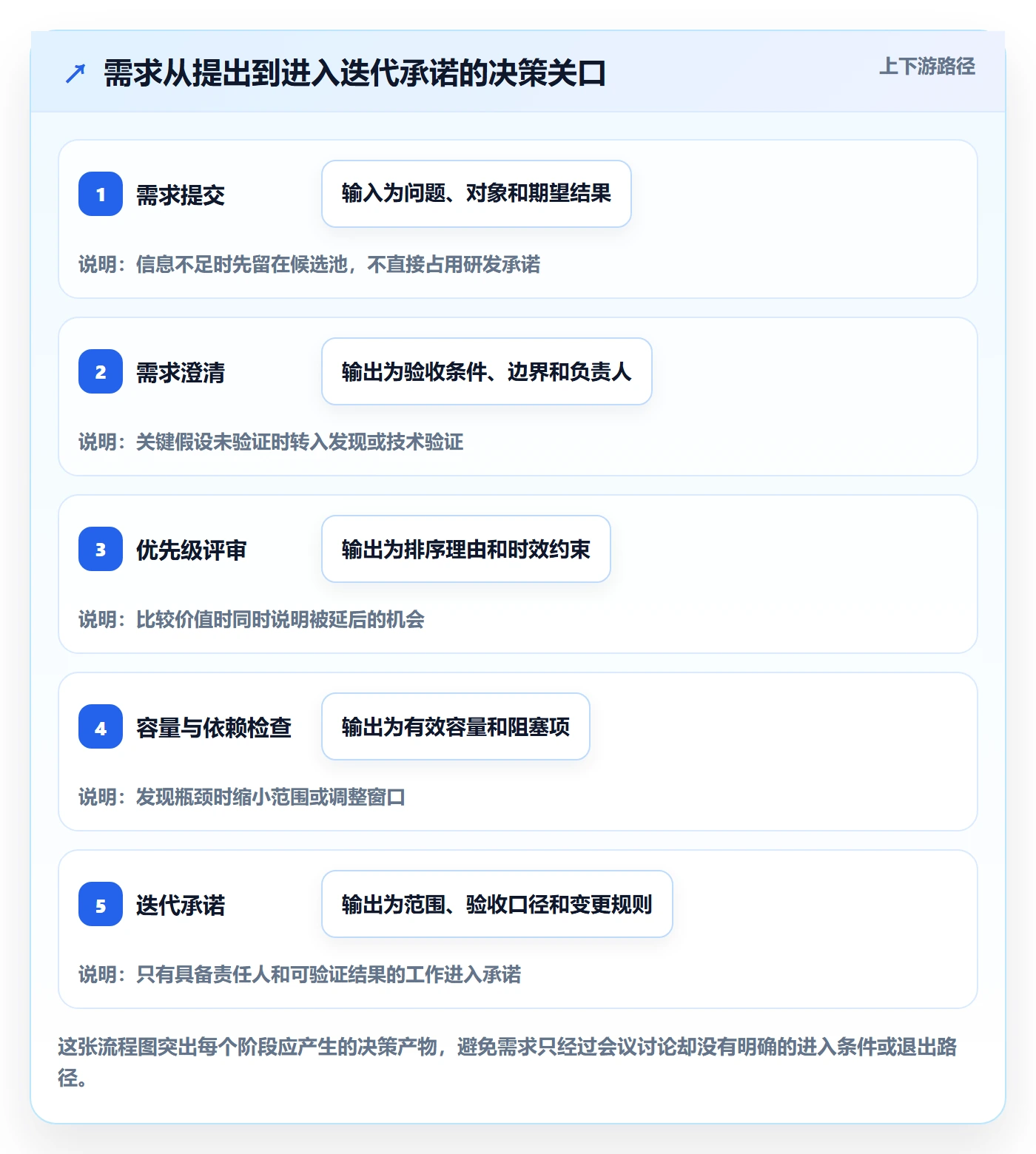

四、专业判断逻辑:从需求准入到迭代承诺
1. 先定义“可排期”的最低标准
不是所有想法都要立刻变成开发任务。需求准入标准的作用,是让团队在承诺前获得足以估算和验收的信息。标准太松会把澄清工作塞进迭代;标准太严则会让探索成本变高,尤其不适合早期创新需求。
对大多数交付型需求,我至少要求有问题描述、目标用户或业务对象、预期结果、验收条件、已知依赖、风险提示和需求负责人。若仍有关键假设未验证,应标记为探索项,而不是伪装成确定交付项。
准入不等于全部细节提前设计完。团队需要的是能够判断工作边界和主要风险的信息,而不是完美规格。遇到复杂问题,可以安排发现任务、技术验证或原型评估,再决定是否进入交付排期。
2. 用统一决策框架比较需求,不迷信单一公式
需求优先级可以考虑用户影响、业务价值、时效性、风险降低、战略相关性和实施成本。RICE 等框架能帮助讨论结构化,但输入仍然带有判断,不应把公式结果当成客观真理。一个高分需求若依赖尚未就绪的系统,也不一定适合当前迭代。
我会把排序拆成两步:先判断是否必须在特定时间前处理,再比较可选事项的价值与成本。安全、合规和重大稳定性问题属于约束项;一般功能则应考虑预期效果、证据强度和机会成本。每次排序都要保留简短理由,方便后续复盘。
3. 估算要标注置信度和风险来源
只有估算数字,没有置信度,容易让管理者误以为所有工作都一样确定。可用低、中、高风险标签,或使用区间表达,例如“约 3 到 5 人日”,并写明区间来源。估算区间不是推卸责任,而是暴露当前知识边界。
我会重点追问四类不确定性:需求边界是否稳定,技术方案是否验证,外部依赖是否承诺,验收环境是否可用。若其中任何一项影响关键路径,计划就需要保留替代方案或明确决策日期,而不是只把风险写在备注里。
4. 计算容量时按工作类型和约束拆分
容量计算可从个人可用工作日开始,再扣除休假、固定协作、值班和已知支持负载。之后要检查角色瓶颈。例如 90 人日的计划容量中,只有 10 人日来自某位唯一熟悉数据迁移的工程师,那么相关工作不能按团队总量自由堆叠。
对于历史数据不足的新团队,不必等到有完美基线才开始规划。可以先做保守承诺,记录计划与实际投入,经过数个迭代后校准。关键是保持口径一致:同一团队不要一会儿用点数、一会儿用任务数、一会儿又用工时解释速度。
5. 让承诺成为团队决策,而非单人背书
产品负责人对价值和优先级负责,研发负责人对技术方案、风险和能力约束负责,团队成员共同确认工作拆分与可交付范围。这个分工不意味着每个决定都要投票,而是确保关键专业判断被纳入承诺。
如果组织习惯由管理者直接指定范围,仍应公开说明决策者接受的风险、被替换的事项和质量边界。缺少这一步,团队表面上“同意计划”,实际只是收到命令,后续偏差也就难以用于改进。
6. 把插单设计成有代价的变更流程
插单入口应包含业务影响、最晚决策时间、不处理的后果、估算范围和替代项。审批不是增加手续,而是确保有权承担机会成本的人参与决策。插单进入后,应明确其替换了什么,或由谁批准消耗预留容量。
若插单确属突发事故,流程可以缩短,但记录不能省略。最少记录事项、负责人、占用容量、影响范围和复盘结论。若某类插单反复出现,它就不再是偶发事件,应进入常规容量模型或建立专门支持轮值。

五、案例与数据观察:用一轮模拟排期看制度如何改变结果
1. 案例设定:一个 8 人产品研发团队的两周迭代
下面用情景模拟说明计算方法,不代表某个真实客户或组织的实测数据。假设团队有 1 名产品经理、1 名设计师、4 名研发工程师和 2 名测试工程师,进行 10 个工作日的迭代。团队此前连续几轮都出现中途插单,且产品需求和平台治理工作经常争夺同一批研发时间。

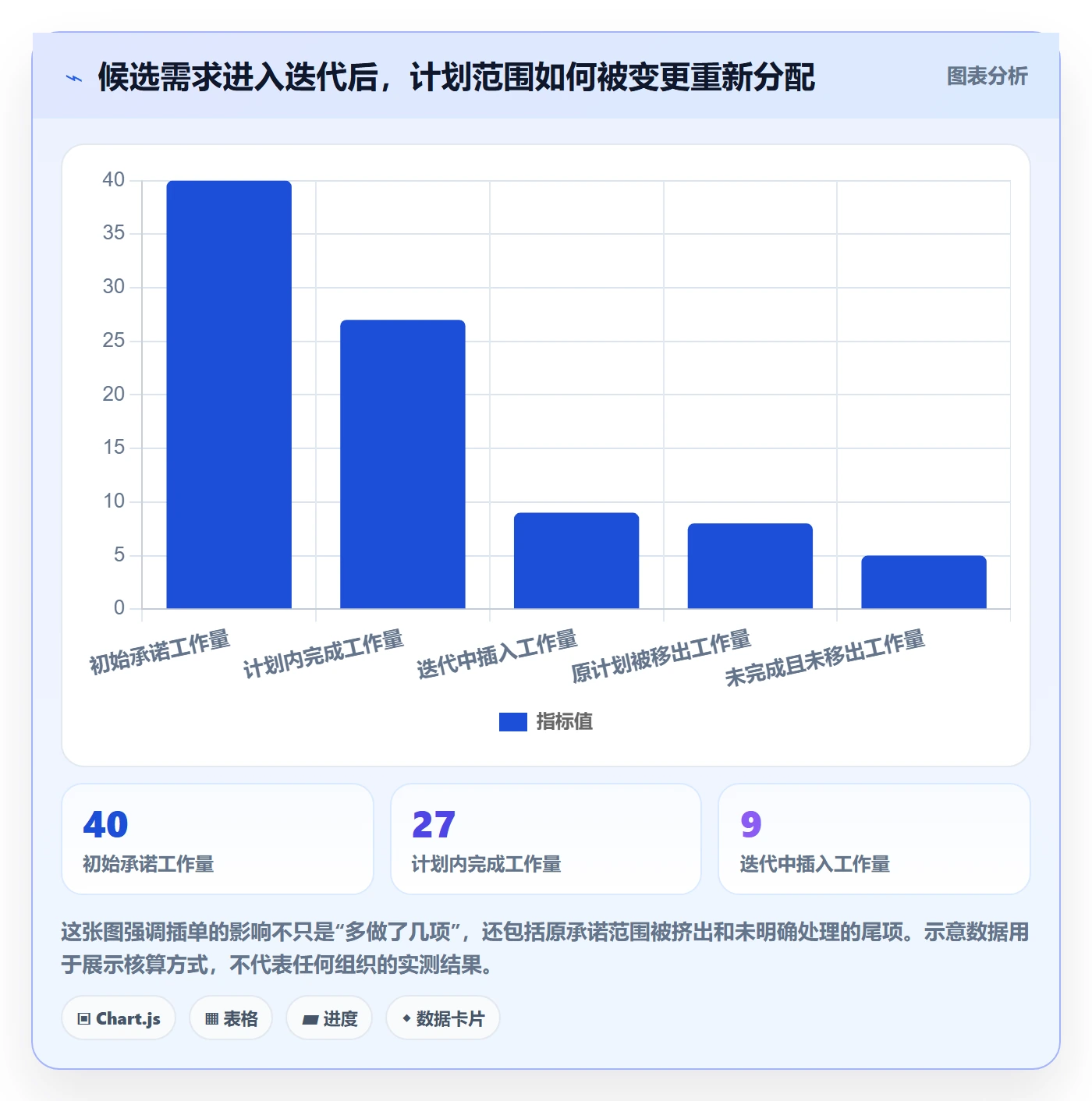

本轮开始前,团队把所有候选项放进统一队列,确认 3 项客户场景需求、1 项稳定性治理、1 项自动化测试改进和 1 项探索任务。通过依赖检查,发现其中一个客户需求需要外部接口方配合,若对方不能在第 3 天前提供测试环境,该需求就不能在本轮进入承诺范围。
这次规划没有用“每人十天”直接乘算。团队先扣除休假和固定协作,再根据上轮记录估算支持工作,并检查设计、测试和特定技术能力的瓶颈。最终用约 80% 的可用容量形成承诺,其余容量不是闲置,而是用于支持负载和已知不确定性。
2. 比较两种排期方式,重点看变更是否可见

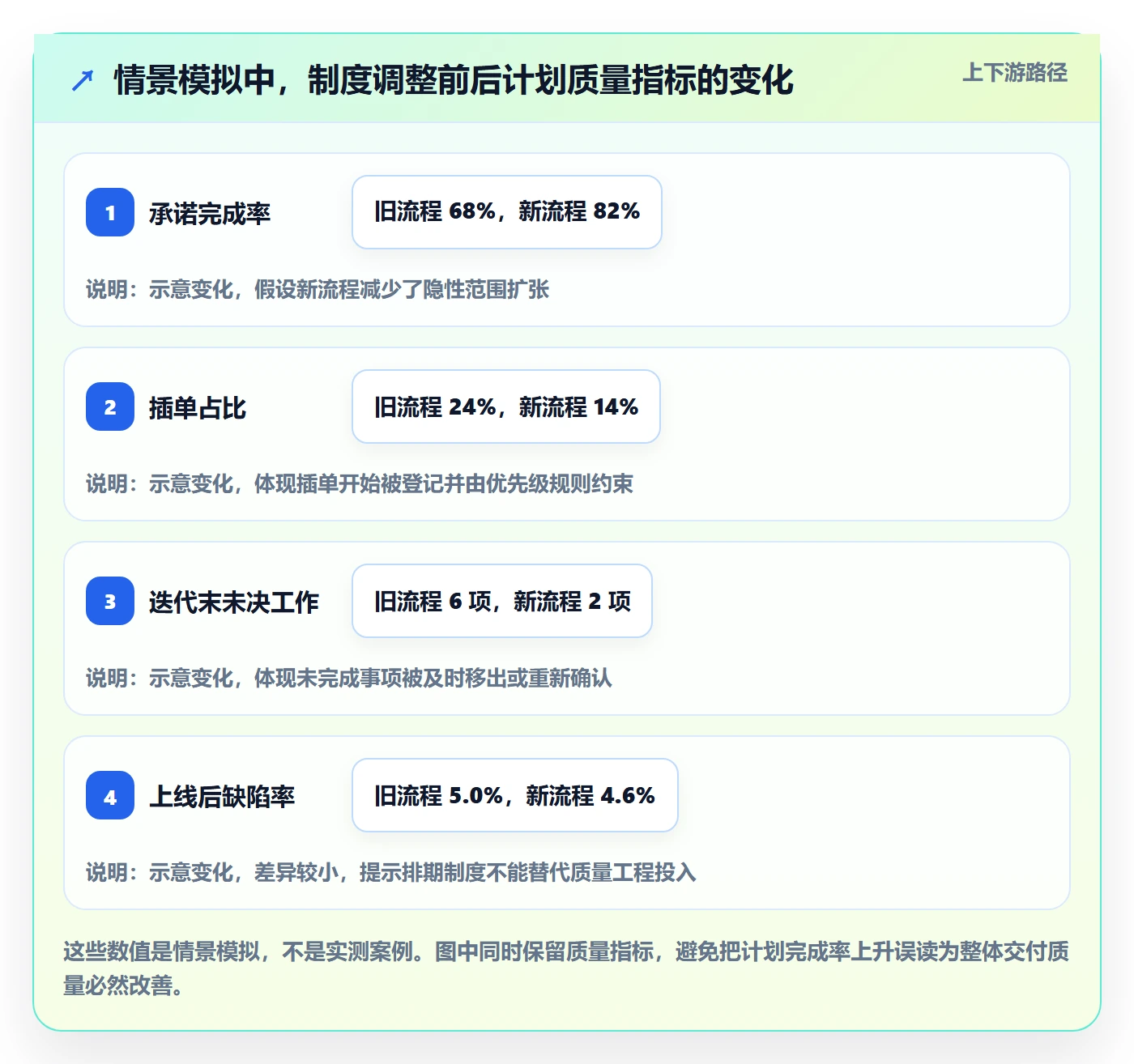

如果按旧方式排期,团队可能把全部候选项都塞入计划,认为临时问题“大家协调一下”。当插单发生时,原需求被默默延后,迭代结束再解释为估算不准。新方式则要求每项插单声明影响和替代范围,任何变化都更新计划记录。
下面的数据是情景模拟,用来展示制度前后的指标定义,不应被引用为行业平均值。新流程的价值未必首先体现在“完成更多点数”,更重要的是团队能解释偏差来自支持负载、依赖延迟还是需求变化。
3. 观察指标:同时看交付、稳定性和计划质量
我建议至少跟踪承诺完成率、插单占比、周期时间、未完成原因和上线后缺陷。承诺完成率可定义为本轮承诺且通过验收的工作量除以本轮承诺总量;插单占比则可按迭代内新增工作量除以总交付工作量计算。口径必须稳定,不能为了数据好看临时改变分母。
周期时间应从工作开始到完成验收计算,最好按工作类型或规模分组观察。平均值容易被少数大任务影响,可同时看中位数和分位区间。若只追求速度,可能把测试或发布步骤移出统计口径,结果表面变快,实际交付并未变好。
缺陷指标也不能孤立解释。某轮上线后缺陷增加,可能来自测试覆盖下降,也可能是需求复杂度或流量变化。应结合变更规模、缺陷严重度、发现阶段和回滚情况分析,避免把所有问题归因于某个角色。
4. 示例复盘:从“没做完”追到可行动的原因
假设迭代结束时承诺完成率为 82%,插单占比为 14%,有两项工作未完成。复盘不应只得出“下次少排一点”,而要逐项查原因:一项是否因外部接口延迟,一项是否因验收边界中途变化,插单是否属于可预见的支持负载。

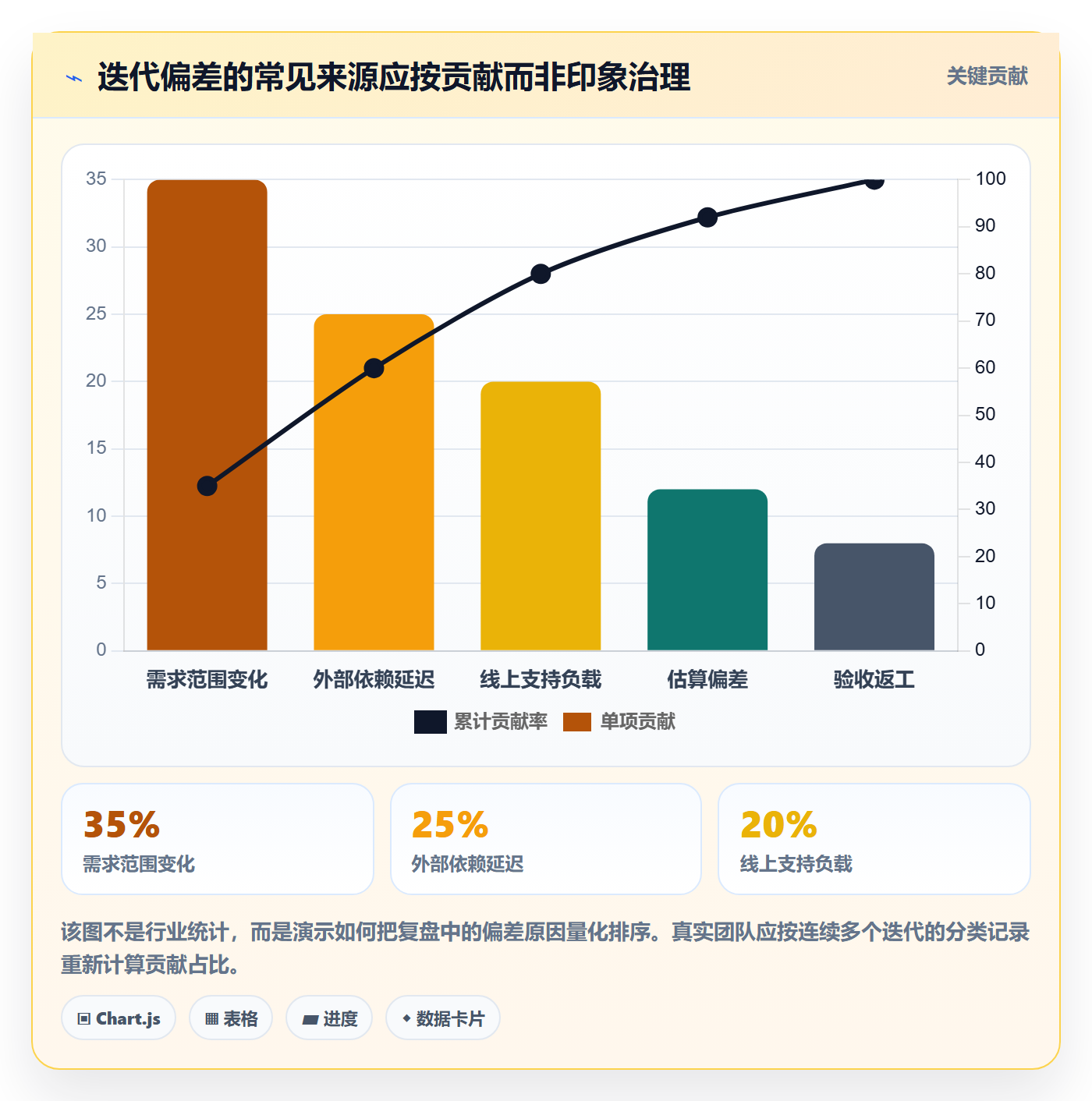

若接口依赖连续两轮延迟,行动项应是接口就绪检查和替代验证方案;若验收边界变化,行动项是需求澄清与变更确认;若支持工单长期占用固定时间,则应建立轮值或把历史负载纳入容量。好的复盘改变下一轮的输入条件,而不是只要求团队“更努力”。
行动项还需要负责人、完成日期和验证方式。例如“降低插单”不可验证;“未来三轮记录插单来源与工时,每轮结束按来源复核容量预留”则能验证,也能支持后续制度调整。

六、不同情况下的行动建议:制度要匹配团队成熟度
1. 小团队或刚组建的团队:先统一口径,再积累基线
新团队不宜一开始引入复杂评分和多层审批。先确定一个需求入口、一个优先级负责人、一套验收标准和一个迭代记录方式。前几轮的重点是获得真实工作分布,而不是追求漂亮的完成率。
建议记录工作类型、开始日期、完成日期、是否插单、未完成原因和依赖状态。经过数轮后再判断是否需要细化容量模型。若工作类型差异很大,应按功能、缺陷、支持和技术治理分组,不要把它们混成一个平均速度。
2. 需求频繁变化的团队:缩短承诺窗口,保护近期计划
高变化团队不适合提前锁定过长的交付清单。可以保留较稳定的迭代承诺,同时让后续需求停留在候选池。对客户反馈密集的产品,安排固定的评审窗口,把新信息集中处理,避免每天通过即时消息改变计划。
这类团队可以设定一个明确的范围冻结点,但冻结并非禁止业务变化。冻结后若出现重大事项,仍可通过替换规则处理。关键是让决策者接受相应的延期或容量成本,而不是要求团队在原承诺不变的情况下免费吸收新工作。

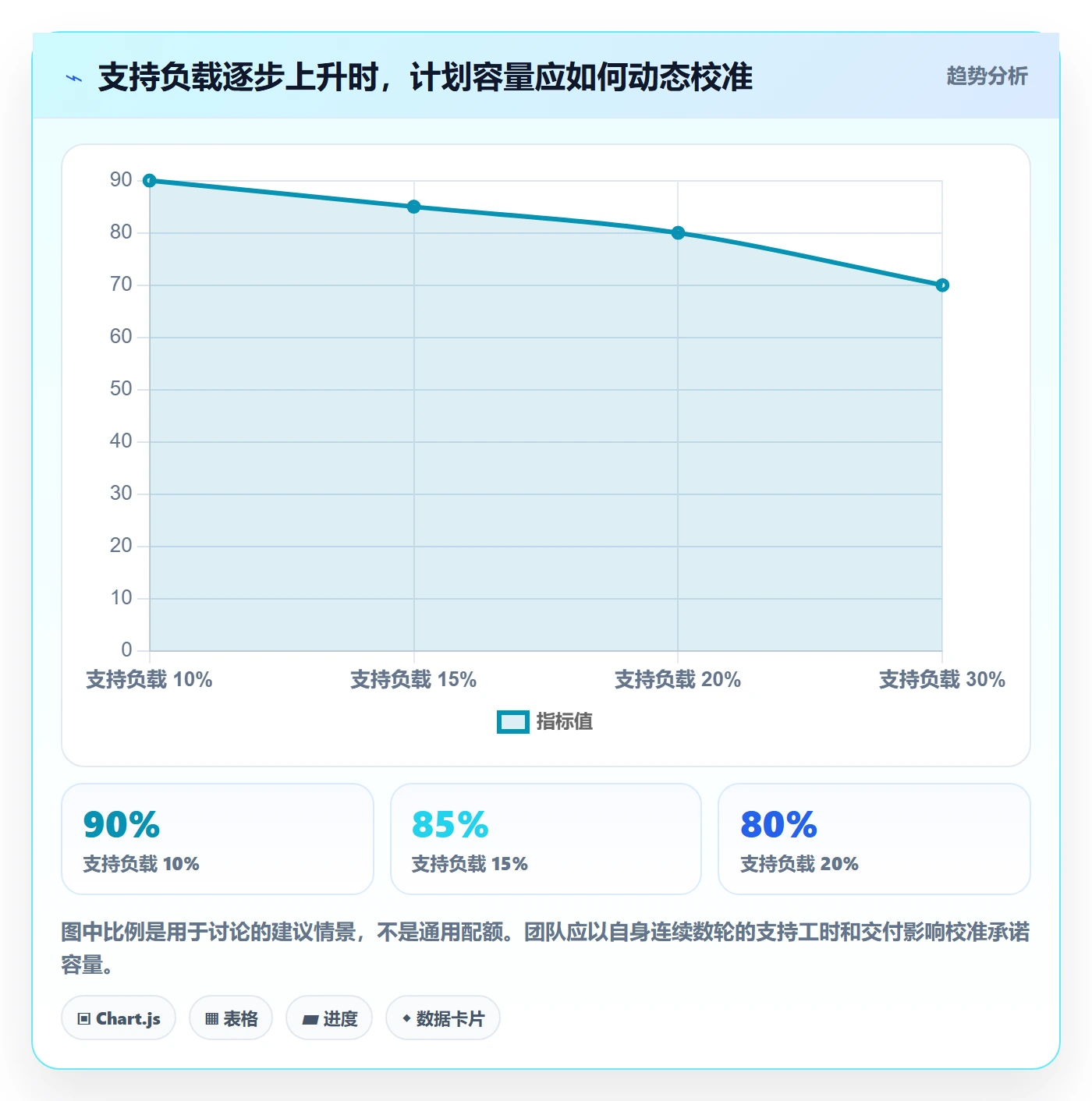

3. 线上支持负载高的团队:把支持工作纳入容量模型
若团队经常处理线上问题,就不能把支持工作视为偶发噪声。可按历史工单工时、故障频次和季节性变化设预留,再通过轮值减少所有人同时被打断。预留比例应定期校准,负载下降时释放容量,故障增加时则优先处理稳定性原因。
支持工作需要分类:事故响应、客户咨询、数据修复、例行维护和缺陷修复的处理路径并不相同。分类后才能判断哪些工作能由服务团队接手,哪些需要产品研发介入,哪些应通过自动化减少重复劳动。
4. 有外部依赖的项目:将依赖管理纳入排期,而非写在备注里
依赖要有提供方、接收方、交付物、就绪日期和失败时的替代方案。若外部团队没有承诺日期,相关工作就不应按确定性任务排入关键路径。可以先安排不依赖该接口的工作切片,或设一个决策期限,到期后自动调整范围。
依赖状态最好在迭代开始前公开评审,而不是等开发完成才发现环境不可用。对于跨团队项目,协商接口契约、测试数据和验收责任,往往比在排期会上反复压缩研发估算更能缩短实际交付周期。
5. 100 人以上的中大型组织:统一治理原则,保留团队估算自治
中大型组织常同时运行多个产品线和研发团队,需要统一需求分类、状态定义、优先级决策边界和指标口径。但统一制度不应要求所有团队使用同一速度、同一容量比例或同一种估算尺度。平台可以统一信息结构,团队仍应根据技术栈、支持负载和协作方式形成自己的预测基线。
这类组织可以借助项目管理平台管理需求入口、跨团队依赖、版本计划和变更记录。评估工具时,我会先看是否支持清晰的权限边界、需求到交付的追踪、依赖可视化、历史数据导出和流程配置,再看是否能适配组织现有研发规范。PingCode 可作为面向中大型企业及 100 人以上组织的项目管理平台候选之一;具体是否适合,仍应通过真实团队试点验证,不能仅凭功能清单作判断。
试点要覆盖一个完整交付周期,并包括产品、研发、测试和业务协作方。观察数据录入负担、需求追踪完整度、变更可见性和跨团队依赖处理时间。若工具让团队重复填报,或看板展示的状态无法反映真实工作,制度再完整也难以落地。
6. 合规或关键系统团队:将风险门槛设为排期前置条件
安全、隐私、财务和关键基础设施需求,不能只按业务收益排队。应在准入阶段标记风险等级、审批责任、审计记录和验证要求。必要的安全评审、回滚方案、数据迁移验证和发布窗口都要计入周期,而不是作为开发完成后的额外流程。
这类团队需要区分“上线日期”和“开发完成日期”。若法规期限固定,应从期限倒推审查、测试、演练和发布窗口,并设置决策缓冲。越接近不可逆的生产变更,越需要明确退出条件和回滚责任。

七、不同情况下的取舍:没有一种排期规则适合所有目标
1. 固定范围与固定日期之间,先说清哪一项可变
固定范围、固定日期和固定资源三者无法在高度不确定的工作中同时保证。若日期不可变,可以优先控制范围;若范围不可变,需要接受日期和资源风险;若资源受限,则应明确降低范围或质量风险。项目启动时不讨论这个取舍,最终就会在上线前用加班和隐性质量成本补差。
面对合同或监管期限,可以采用分阶段交付:先保证关键路径上的必需能力,再把增强项排入后续窗口。分阶段不是降低质量标准,而是把必须完成和可以延后的范围明确区分。
2. 速度与稳定性之间,不能只用交付数量裁决
团队面临功能交付压力时,可能减少测试、评审或技术治理;短期吞吐量上升,后续返工和事故风险却可能增加。相反,治理投入过多也会推迟用户价值。因此应结合交付周期、缺陷严重度、回滚频率和维护负担判断,不要用单一“需求数”决定团队是否高效。
如果缺陷和支持负载连续上升,应主动将容量转向稳定性治理;如果稳定性指标健康而业务验证落后,则可增加用户可见工作。调整依据应来自趋势和影响,而不是一轮偶然波动。
3. 预留缓冲与提高利用率之间,优先保护系统可恢复性
把每个人都排到 100% 利用率,看似减少闲置,实际上会让团队没有空间处理评审、知识传递和突发问题。工作队列一旦拥堵,任务等待时间会上升,交付周期可能更长。尤其在有外部依赖或线上支持的环境里,缓冲是应对波动的能力,不是低效率的证据。
但缓冲也不能长期不透明。团队要说明它覆盖什么风险,观察实际使用率,并定期校准。若缓冲长期未使用,可以降低预留或投入改善;若每轮都被耗尽,应提高预留或减少不可预见负载。
4. 集中式优先级与团队自治之间,划分决策边界
集中决策有利于解决跨业务冲突和资源竞争,但离具体工作太远时,容易忽视技术风险和实际依赖。团队自治能提升响应速度,却可能导致多个团队各自优化,整体优先级冲突。
较实用的边界是:业务或产品层决定目标和跨团队优先级,研发团队决定技术拆分、风险说明和可承诺范围;当这两者冲突时,升级的是取舍问题,而不是要求某一方单方面接受不可能的计划。
八、制度落地:把规则变成每轮都会发生的动作
1. 迭代开始前:准备好决策输入
评审前,产品负责人整理候选需求及优先级理由,研发负责人补充依赖和技术风险,团队确认容量口径。缺少验收条件或关键依赖不明的需求,应标为待澄清,不要为了让计划看起来完整而强行塞入。
评审会议不应从头朗读所有需求。会前异步阅读材料,会上重点讨论冲突项、估算分歧、依赖风险和容量超限。这样会议时间用于决策,而不是信息传递。
2. 迭代中:监控变化,不用状态汇报代替风险处理
每日同步重点是阻塞、变化和需要协调的决定,而不是逐人报昨天做了什么。若某项工作预计超出范围,应尽早提出影响选项:缩小当前切片、推迟其他事项、调整日期或增加资源。越早暴露,组织越有选择空间。
管理者需要避免把“红色状态”视为个人失败。状态只有在能触发决策时才有价值;若报风险只会换来责备,团队自然会延迟暴露问题,最终把小偏差变成大延期。
3. 迭代结束:复核承诺、偏差和用户结果
结束时分别检查工作是否完成、是否通过验收、是否上线、是否产生预期结果。开发完成不等于用户价值实现;若功能已经交付但尚未验证使用情况,应在结果指标中标记为待观察,而不是直接宣称成功。
复盘只选择少数可行动的问题。连续记录并不意味着每轮都要发明新制度;优先处理反复出现、影响最大的偏差来源,设负责人和验证周期。一个小而持续的制度改进,通常比一次大型流程重组更容易留下效果。
4. 用数据校准,而不是用数据惩罚
数据口径要公开,团队应知道指标如何计算、用于什么决策、哪些情形会失真。计划完成率适合看承诺质量和流程趋势,不适合直接评价个人。周期时间适合发现等待和排队,不适合跨复杂度完全不同的团队排名。
如果指标被用于奖励或惩罚,团队行为会适应指标。比如按点数考核可能导致点数膨胀,按关闭任务数考核可能导致任务过度拆分。因此,管理者要检查指标是否诱导错误行为,并以定性复盘补足数字无法表达的上下文。

九、结语:排期制度的价值,在于让取舍提前发生
1. 把不确定性说清楚,比给出精确日期更专业
高质量排期不是每个任务都有一个看似精确的完成日,而是团队知道哪些事情确定、哪些事情依赖外部条件、哪些事情仍需验证。计划表达应随证据成熟度变化,远期保留弹性,近期明确承诺。
我更看重团队能否解释偏差,而不是一轮是否刚好按原计划完成。若计划稳定来自压制变化、隐藏风险或牺牲质量,它并不健康;若变化被识别、决策、记录并纳入下一轮校准,计划即使调整也仍然可管理。
2. 下一步先跑一个小周期,再扩展制度
团队可以从下一轮开始做四件事:统一需求入口,明确准入标准,按真实约束计算容量,给插单建立替换规则。结束时复核承诺完成率、插单占比、周期时间和未完成原因,再选择一个最显著的问题改进。
真正有效的迭代制度,不是让团队永远不变更计划,而是让每次变更都能回答三个问题:为什么变、代价由谁承担、下一次如何减少同类意外。把这三个答案变成日常动作,排期才从表格管理变成研发团队可持续交付的能力。
常见问题解答(FAQ)
1. 研发团队的需求排期和迭代制度应该怎么设计,才不会变成走流程?
我在梳理团队流程时,最担心制度写得很完整,实际却没人按它执行。需求评审、排期、开发和复盘分别应该由谁负责,哪些环节必须固定下来,哪些又不该强行统一?
先把制度设计成一条能执行的决策链,而不是一套会议清单。可以用双周迭代做起点:产品负责人在迭代开始前提交目标、验收条件和优先级;研发与测试共同评估依赖、风险和工作量;迭代启动时由团队确认承诺范围;迭代结束后检查交付结果和未完成原因。
每个环节都要有明确的决策人,例如需求优先级由产品负责人定,技术方案由研发负责人把关,团队共同确认容量和承诺。真正需要固定的是准入条件、变更规则和复盘机制,不必规定每个团队都用同样的会议时长或估算单位。一个实用的准入门槛是:需求有明确用户场景、验收标准、负责人和已知依赖;
缺少其中任一项,就先进入澄清队列,不占用正式迭代容量。制度试运行四个迭代后,检查需求返工率、临时插单数和迭代目标达成情况,再调整规则。制度的价值不在文件写得多细,而在于团队遇到争议时能据此做出一致决定。
2. 迭代排期时,怎么估算团队真实容量,避免把所有人排满?
我排计划时经常看到一个误区:把团队人数乘以工作日,就当成可承诺的开发量。请假、线上支持、评审和跨团队沟通都要占时间,我该怎样把这些因素变成一个可复用的排期方法?
不要用名义工时直接承诺需求。以一个 8 人团队、10 个工作日的迭代为例,名义容量是 80 人日;如果两人各有一天休假,日常支持平均占团队 10%,会议与协作再占约 15%,可用容量约为 80−2−8−12=58 人日。
若团队过去几轮还常有依赖等待或临时任务,可以再只承诺其中约 80%,即约 46 人日,其余留作波动缓冲。这个数字是排期起点,不是精确预测,最好用团队过去 3 至 5 轮的数据校准。
估算时还要区分“工作量”和“日历时间”:一个需求可能只需 3 人日实际工作,却因为等待接口、测试环境或外部确认而跨越多个工作日。把依赖负责人和最晚响应时间写进计划,比单纯给需求加大工时更有用。若迭代经常超载,先看实际容量是否被支持任务和等待挤占,不要立刻要求团队把估算压低;
否则表面上排得更多,结果往往是延期、加班和质量问题一起增加。
3. 迭代中途出现紧急需求,应该插单还是等下一轮?
我遇到过迭代刚开始几天,业务方就说有个问题必须马上处理;如果拒绝,担心影响业务,如果直接插入,又会打乱原计划。有没有一套能让业务方和研发都接受的判断标准?
先判断紧急程度和影响范围,而不是只看提出人的职位或语气。可以把线上服务不可用、数据安全风险、关键业务流程中断设为立即响应条件;有明确损失但存在临时绕行方案的,进入当天评估;只有体验优化或一般新增诉求的,通常放入下一轮排序。
判断时记录影响用户数、业务损失、绕行方案和最迟处理时间,让“紧急”变成可讨论的事实。插单也要有容量代价。
比如一个 6 人团队原计划承诺 30 个工作日的任务量,紧急修复预计需要 4 个工作日,就应由产品负责人和研发负责人共同决定:移出约 4 个工作日的低优先级任务,或者明确承担本轮目标延期的风险,而不是要求团队在原承诺之外额外完成。
若紧急任务频繁出现,可预留约 10% 至 15% 的容量,并连续统计插单原因;如果连续几轮都超出预留,问题通常不在排期本身,而在需求入口、线上质量或业务决策节奏。
4. 迭代结束后,应该看哪些指标来判断排期制度是否有效?
我不想把复盘变成追责会,也不确定完成需求数量、速度或延期率哪个更值得看。怎样判断是估算不准、需求变更太多,还是依赖和质量问题拖慢了迭代?
不要用单一的“完成数量”或团队速度给个人排名。更有判断力的做法,是同时看迭代目标完成率、承诺范围变更率、未完成工作原因和从开始到交付的周期。例如一轮计划 20 项、完成 15 项,单看 75% 完成率无法说明问题;
如果剩下 5 项中有 4 项是外部接口延迟,改进重点应是依赖管理,而不是要求开发估算更保守。复盘时将未完成项归为需求不清、估算偏差、临时插单、依赖等待、缺陷返工等类别,并对每类记录数量和影响天数。若连续三轮发现临时插单占用了约 20% 容量,就调整需求入口或应急预留;
若周期主要被评审等待拉长,就设定评审响应时限。每轮只选一到两个可验证的改进动作,下轮检查是否有效。指标应帮助团队定位系统性阻塞,而不是证明某个人“做得慢”;否则数据会被美化,制度也失去改进价值。
核心关键词
文章包含AI辅助创作:需求排期迭代规划教程:研发团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505008
读者评论
我们组以前按人数和工作日排满,后来把值班、评审和临时支持单独记了几轮,容量才算得比较接近实际。支持预留最好定期按历史数据调整,固定比例未必适合每个阶段。
插单流程里谁有权确认“紧急”很关键。我遇到过业务负责人和研发负责人判断不一致的情况,最后还是要有明确的最终决策人,并记录被替换的工作,否则责任容易落空。
按用户结果拆需求方向是对的,但老系统里一个看似独立的切片可能受数据迁移或接口改造牵连。我们会先做依赖验证,再估算交付范围,比单纯把任务拆小更有用。
