迭代计划按时完成率达到 90%,不代表研发团队真的具备稳定交付能力:如果计划内需求不断被临时插入、测试阶段集中暴露问题,或上线后返工持续增加,这个数字可能只是把延期藏进了下一个迭代。做迭代规划时,我更关注一条完整链路:需求是否足够清楚、团队是否有可用容量、承诺是否经得起变更,以及计划偏差能否反馈到下一轮。下面给出一套可以落地的流程、指标口径和取舍方法;文中的团队数字是用于演示计算方法的情景模拟,不代表行业平均水平。
一、核心结论:排期不是把需求塞进日历
1. 迭代规划的目标是形成可验证的承诺
迭代规划不是在会议上把需求从列表拖进一个时间框,而是让团队对“这段时间准备交付什么、为什么能交付、哪些条件变化会影响承诺”形成一致理解。一个有效计划至少要同时包含范围、容量、依赖、验收标准和变更规则。
我判断一份迭代计划是否可靠,通常先看它能否回答五个问题:本轮目标是什么;每项需求达到什么状态才算完成;团队有多少真实工作时间;外部依赖由谁在什么时候解决;临时工作出现后,团队准备如何调整范围。若这五项无法说清,排期再精细也只是日历上的猜测。
核心判断:计划准确性不等于需求全部按原样完成,而是团队能否及早识别偏差,并以透明、有规则的方式调整范围。有时按时交付 80% 的高价值目标,比勉强完成 100% 的原始清单更能体现规划能力。
2. 用“输入质量,计划质量,交付反馈”管理迭代
迭代规划的结果由三个阶段共同决定。输入阶段决定团队拿到的需求是否可理解;计划阶段决定需求量与实际容量是否匹配;交付阶段则检验假设是否成立,并将偏差回写到下一轮。只在计划会上讨论排期,不检查前后两端,问题就会反复出现。
我建议把迭代管理拆成三个层次:用需求就绪度控制输入,用容量与风险校准承诺,用完成率、变更量和质量结果检验过程。每个指标都要对应一种决策,不能只为仪表盘增加数字。
- 输入层:需求是否有明确用户、价值、边界、验收条件和依赖。
- 计划层:计划工作量是否低于扣除会议、支持和休假后的可用容量。
- 反馈层:偏差来自估算、需求变化、依赖阻塞、质量返工还是突发工作。
因此,排期方案的重点不是追求看起来精确的日期,而是把不确定性显性化。团队越早发现未知,越有机会通过拆分、验证或缩小范围降低风险。

二、背景与真实场景:计划为什么在会议结束后就开始失真
1. 常见团队场景:需求很多,真正能做的时间很少
以一个 12 人研发团队为例,成员包括产品、前后端、测试和运维支持。表面上看,按两周一个迭代,每个人有十个工作日,团队总计约 120 人日。但这并不意味着有 120 人日可以投入迭代需求。
会议、评审、代码审查、线上值守、请假和跨团队协作都会占用时间。如果团队平均每人每天能用于迭代交付的时间是 5.5 小时,按 8 小时工作日折算,再扣除已知请假与固定支持任务,计划容量可能只有 75 至 85 人日。把 120 人日直接当作容量,是不少排期失准的起点。
我在复盘排期时,会把“人员名义工时”和“可交付容量”分开记。前者回答团队规模有多大,后者回答本轮实际上能完成多少工作。两者混用,会造成计划过满,并把组织性损耗误判成个人效率不足。
2. 交付压力往往来自计划之外的工作
临时线上问题、客户承诺、紧急合规修复和其他团队的接口变更,可能都不是迭代开始时的计划内容,却会直接占用开发与测试时间。若团队没有为这类工作预留容量,任何紧急事项都只能通过挤压原计划处理。
这会形成一种危险的表面稳定:迭代看板上的任务持续向右移动,但原计划范围没有及时调整。到迭代结束时,团队可能把未完成事项解释为“执行不够”,而忽略真正原因是计划阶段从未为突发工作留出空间。
我的判断是,稳定交付不是要求团队不受干扰,而是让干扰有记录、有容量来源、有范围调整规则。计划之外的工作如果长期存在,就应该进入容量模型,而不是每次都被当作意外。
3. 需求变化和依赖问题会放大排期误差
需求描述不完整时,估算常常只覆盖“理想路径”,没有覆盖异常状态、权限边界、数据迁移、兼容性和验收联调。依赖团队未确认接口或交付日期时,当前团队即便按计划完成开发,也未必能形成可验收结果。
因此,排期不能只给单项任务标注人日。还要问清:这个需求是否依赖其他团队;所需环境和数据是否就绪;测试是否能独立开展;是否存在不可并行的关键路径。否则,工作量总和看起来合理,实际完成时间仍会被最长依赖链决定。
| 计划失真来源 | 常见表现 | 规划阶段的检查办法 | 优先处理动作 |
|---|---|---|---|
| 容量高估 | 迭代中后段持续加班,任务积压 | 回看可用工时、休假、值守和固定会议 | 按实际可用容量设定承诺上限 |
| 需求未就绪 | 开发中反复确认规则,验收口径变化 | 检查边界、验收条件、数据和异常路径 | 拆分需求或暂缓承诺 |
| 外部依赖 | 代码已完成,仍等待接口、权限或环境 | 标明依赖方、负责人、日期和替代方案 | 提前联调或设置依赖解除条件 |
| 突发工作 | 计划需求不断被挤出,但看板不记录原因 | 统计过去数轮非计划工作量 | 设容量缓冲或建立独立应急通道 |
三、常见误区:看起来精细的排期,不一定更可靠
1. 误区一:把所有需求都估算到小时
对于不确定性高、边界尚未明确的需求,估算到小时并不会增加准确性,只会制造精确错觉。团队可能写下“开发 13 小时、测试 6 小时”,但没有说明这两个数字依赖于什么假设;一旦接口、数据或验收规则变化,原估算就失去意义。
估算的价值在于帮助团队比较相对规模、识别高风险工作和判断容量,而不是承诺每项工作精确到某个小时。对未知较多的事项,我更倾向于先安排一个有明确产出的探索任务,例如验证接口可行性、跑通数据样例或完成技术原型,再重新评估后续实现。
2. 误区二:只看平均速度,不看波动和工作类型
团队过去几轮的平均完成量,可以提供参考,但不能机械地作为本轮承诺值。一个版本可能包含大量熟悉的常规需求,另一个版本则可能涉及架构改造、数据迁移或跨团队联调。总量相近,交付风险可能完全不同。
此外,平均值容易掩盖波动。如果团队一轮完成 40 个估算点,下一轮完成 25 个,再下一轮完成 42 个,简单平均不能说明团队稳定。应结合滚动区间、需求类型和未完成原因观察,而不是把历史最高值当作目标。
我通常把历史数据用于建立“合理范围”,而非强行指定一个必须达到的数字。只有工作类型、人员配置、迭代长度和外部条件相近时,历史速度才适合用于容量校准。
3. 误区三:把“开发完成”当作“迭代完成”
需求代码合并,不一定意味着用户价值已经交付。测试、验收、发布准备、数据校验和必要文档如果被留到迭代末尾,团队容易出现开发任务都标记完成、整体目标却无法验收的情况。
迭代完成标准必须统一。若团队定义“完成”为开发结束,指标就只能反映编码状态;若要衡量交付,应将代码、测试、验收及发布条件纳入完成定义。不能在复盘时用一种口径,在绩效或汇报时换另一种口径。
4. 误区四:把临时插单当作团队必须吸收的常态
紧急需求确实存在,但“紧急”不能成为跳过排期和优先级讨论的通行证。每次插入工作,都要明确其价值、时限、责任人和替代项。没有替代项的插单,实际上是在要求团队无条件扩大容量。
如果临时工作频繁发生,管理者需要调查它是偶发事件,还是需求入口、线上质量、客户承诺或跨团队协作中的系统性问题。把每次插单都当作单独事件处理,会让真正需要治理的模式长期留在计划外。
5. 误区五:用按期率评价个人,忽略系统因素
单个任务延期可能由估算偏差、需求澄清、阻塞、临时工作或技术风险造成。若只追问负责人为什么没按时完成,很容易诱发低报工作量、隐藏风险、拆小任务或把未完成工作移出统计等反效果。
迭代指标首先应该服务于团队改进。若某类任务连续多轮因依赖阻塞延期,优先要改进依赖协调方式;若需求频繁在开发后期变化,优先要改进需求就绪与变更控制。指标不能告诉团队谁该受罚,它只能帮助团队定位哪里需要改变。
四、专业判断逻辑:先判断能不能计划,再判断排多少
1. 第一步:定义迭代目标和边界
迭代目标要表达一项可验证的业务或技术结果,而不是把需求名称串成清单。比如“完成搜索页改版、导出优化、权限补齐”只是工作罗列;“让运营人员能在权限范围内完成批量检索与导出,并通过关键数据校验”更容易指导优先级和验收。
目标确定后,要写明本轮不做什么。明确边界并非降低责任,而是避免需求在实施过程中不断扩张。若某项需求的关键规则尚未确定,可以把“完成规则验证”作为本轮目标,而不是假装能够同时承诺验证和完整交付。
2. 第二步:用需求就绪条件拦截模糊输入
我建议为进入迭代的需求设置轻量级就绪检查。它不是繁重的审批表,而是一组足以降低返工的条件。对简单、低风险需求可以快速通过;对高影响或跨团队需求,则要求更完整的证据。
- 需求对应的用户或业务问题清楚,优先级有依据。
- 范围和不包含的内容已说明,关键异常路径已识别。
- 验收条件能被测试或业务人员验证,避免“体验更好”一类不可检验描述。
- 涉及接口、权限、数据、合规或发布的依赖已标注负责人和日期。
- 团队对估算依据和主要风险有共同理解。
如果需求尚未达到就绪条件,不代表必须拒绝,而是要改变它的状态:补充信息、安排探索、拆分范围,或者放到后续候选池。这样可以避免把澄清成本隐含在承诺里。
3. 第三步:计算可用容量,而非名义容量
容量核算可以从个人可用工作时间开始,再按技能和协作条件修正。一个简化公式是:迭代可用容量=团队成员可用工作日折算的工作量-已知会议与固定责任-休假与培训-历史上稳定存在的非计划工作预留。
若团队使用估算点,则应以近期相似工作类型的完成区间校验承诺;若使用人日,则要避免把“投入时长”误当成“需求规模”。对于跨角色瓶颈明显的团队,还要单独检查测试、设计、数据或运维等关键角色的容量,不能只看开发人员总人日。

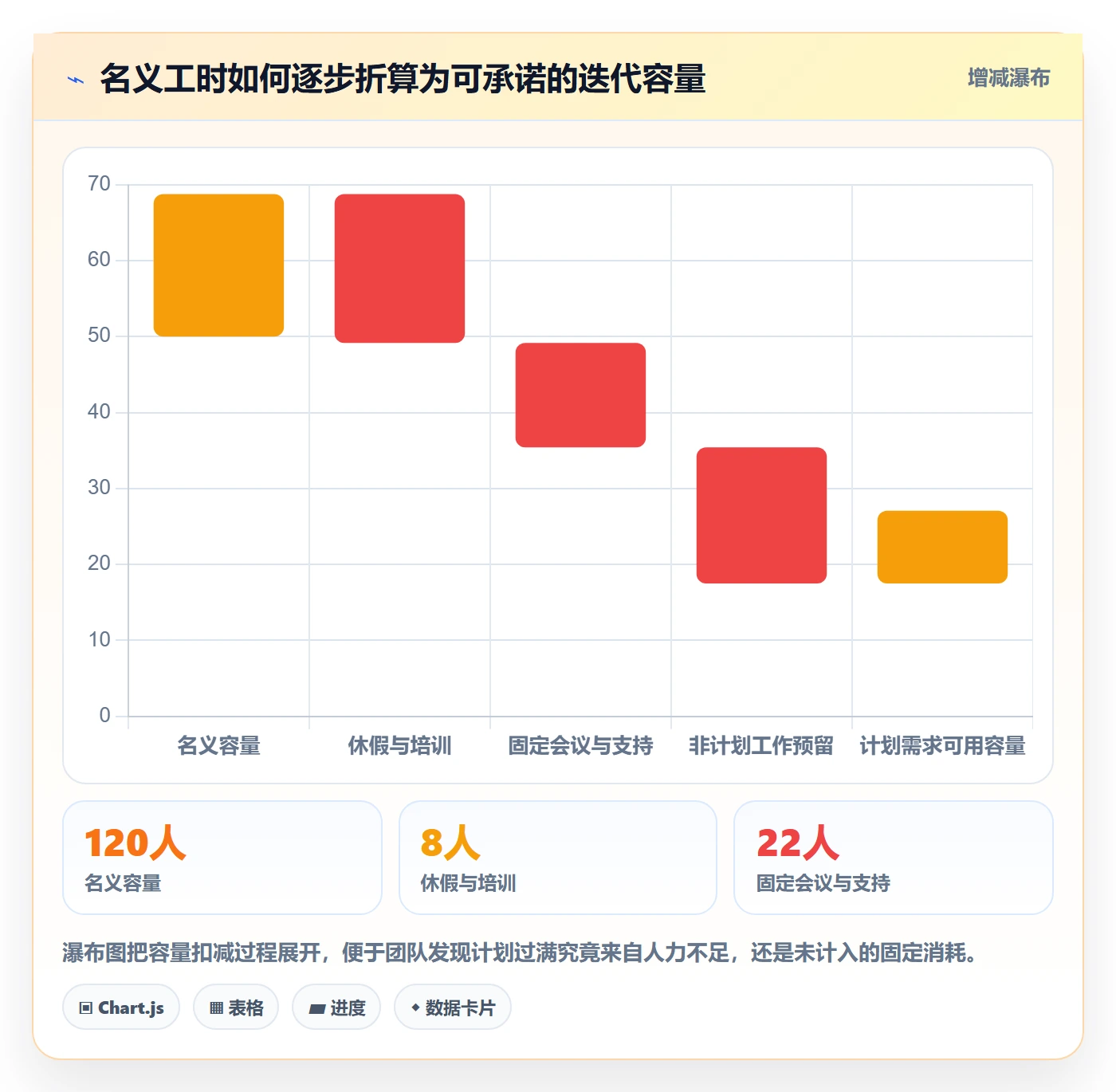

例如,12 人团队在两周内名义上有 120 人日。若休假与培训占 8 人日,固定会议及支持占 22 人日,依据历史记录预留 12 人日处理线上与临时工作,那么用于计划需求的容量约为 78 人日。这只是情景模拟,实际计算应使用本团队的记录。
4. 第四步:按价值、风险和依赖排序
需求排序不能只按“谁提得早”或“谁声音大”。我会综合考虑用户价值、业务时限、风险降低、依赖关系和实现成本。高价值且依赖明确的事项可以优先进入;价值高但不确定性也高的事项,可能先安排验证;低价值且依赖复杂的事项则不应仅因已经准备好就占用容量。
排序时还应识别关键路径。若一个需求需要其他团队先交付接口,而接口时间无法确认,那么它的风险高于一个规模相同、可以独立完成的需求。排期需要体现这种差异,而不是把相同估算点视为相同交付难度。
5. 第五步:把不确定性转成可执行的缓冲与触发条件
缓冲不是随意多留一些时间,而是为已知的不确定性设定应对空间。团队可以为线上支持、未知集成或质量修复预留容量,也可以采用阶段性承诺:先承诺目标和核心范围,把低优先级事项作为可选范围。
比“留 20% 缓冲”更重要的是写清触发规则。例如,若本轮线上故障超过约定工作量,先移出哪类可选需求;若关键依赖在某日期前未就绪,是否转为替代任务;若验收发现范围变化,谁负责重新确认优先级。

6. 第六步:在计划会上做承诺校验,而不是逐项讨价还价
计划会可以按目标、候选需求、容量、依赖和风险的顺序推进。先看迭代目标是否清晰,再由团队共同确认工作范围和估算,随后校验容量与关键路径,最后明确可选项和变更条件。避免由单一角色逐项分配任务,再要求执行者被动接受。
对每项承诺,至少要确认负责人或协作关系、验收条件、外部依赖、风险等级和完成定义。责任人不等于一个人独自承担所有工作,而是让团队知道谁负责推动问题透明化、协调资源并及时报告偏差。
五、关键指标:少而有用,口径先于目标
1. 迭代承诺完成率:衡量计划范围是否兑现
一种常见口径是:迭代开始时承诺且在迭代结束时满足完成定义的工作量,除以迭代开始时承诺的总工作量。若按估算点计算,要确保分子和分母采用同一估算尺度;若按需求项计算,则要避免大小差异过大导致失真。
临时插入事项应单独记录。若把插单纳入分母,指标会混合“原计划兑现”和“临时工作吸收”两个问题;若完全不记录插单,又会看不到团队实际负荷。可以同时报告原计划完成率、临时工作占用比例和迭代总交付量。
2. 计划变更率:识别承诺稳定性
计划变更率可以按迭代开始后新增、删除或显著改动的工作量,占初始承诺工作量的比例计算。也可以按事项数统计,但必须保持口径一致。变更本身不必然是坏事,关键是变更原因是否合理、是否透明、是否同步调整原范围。
如果变更率上升,先按原因分类:客户或业务策略变化、需求理解偏差、线上紧急问题、依赖变更、技术方案调整。不同原因对应不同治理动作,不能只通过限制变更来压低数字。
3. 需求就绪率:衡量输入能否支撑承诺
需求就绪率可以定义为进入迭代的需求中,通过团队约定就绪检查的比例。它不能单独证明需求质量高,但能提醒团队:迭代中有多少工作从一开始就缺少必要信息。
就绪率需要和迭代内澄清次数、需求返工或验收变更一起看。若就绪率很高,但验收标准仍频繁改变,说明检查项可能流于形式,或变更来源不在需求文档本身。
4. 周期时间与阻塞时间:定位流程卡点
周期时间通常用于观察工作从开始到完成经历了多久。阻塞时间则帮助团队识别事项等待了多少时间。若总周期延长而实际处理时间相近,问题很可能在等待审批、依赖交付、测试环境或决策响应,而不是开发本身变慢。
团队不应把周期时间用作单项任务的硬性个人目标。不同规模、风险和依赖类型的工作不可直接比较。更有用的做法是按工作类别观察分布,找出长尾事项的共同成因。
5. 质量与返工:避免用完成数量掩盖后续成本
迭代完成率高,却伴随缺陷回流、回滚增加或验收返工,说明团队可能通过压缩验证换取短期数字。建议跟踪迭代后缺陷、生产故障、返工工作量或验收一次通过情况,并结合严重程度,而不是只看缺陷总数。
质量指标也要考虑观察窗口。缺陷可能在发布后数周才暴露,不能在迭代结束当天就断言质量结果。对于交付周期较长的系统,可以采用滚动窗口并标注版本关联。
6. 指标组合与建议口径
| 指标 | 回答的问题 | 建议观察方式 | 常见误用 |
|---|---|---|---|
| 迭代承诺完成率 | 初始承诺兑现得怎样 | 按统一完成定义观察滚动趋势 | 将每轮强行设为 100% 目标 |
| 计划变更率 | 开始后范围变化有多大 | 按原因分类,并关联范围调整 | 把任何变化都认定为管理失败 |
| 需求就绪率 | 输入是否达到可规划状态 | 与澄清、返工和验收变化一起看 | 只检查文档是否填满 |
| 周期时间 | 工作从开始到完成用了多久 | 按工作类型观察中位数和长尾 | 跨团队、跨类型比较个人速度 |
| 阻塞时间 | 交付等待主要发生在哪里 | 记录阻塞原因、持续时间和责任边界 | 把所有等待都归因于执行人 |
| 迭代后缺陷与返工 | 速度是否以质量为代价 | 按严重程度和观察窗口统计 | 只用缺陷数量排名团队 |

7. 不设通用目标值,先建立自己的基线
不同团队的业务类型、技术成熟度、发布节奏和外部依赖差异很大,因此不宜把某个通用完成率或变更率设成所有团队的硬目标。可以先连续记录数轮,建立本团队基线,再选择最影响交付的一个变量试着改善。
数据观察至少要标注迭代周期、团队规模变化、工作类型、统计口径和异常事件。若样本轮数少,或某轮发生重大事故,趋势结论应保持谨慎。图表看起来有变化,不代表变化一定由某项管理动作造成。
六、具体案例:12 人团队如何把“多排一点”改成可控承诺
1. 案例背景:原计划经常在第二周失控
以下是用于演示的情景模拟,不是某家企业的真实业绩数据。团队有 12 人,负责一个面向企业用户的业务系统,每两周开展一次迭代。此前团队倾向于按成员名义工时分配任务,计划列表通常接近满载。
复盘发现,最初的排期通常只计算开发和测试的估算工作量,却没有把客户支持、跨团队接口协调和发布准备纳入容量。迭代中途平均会新增若干紧急事项,原计划需求被推迟,但看板没有单独记录被替换的范围。
另一个问题是需求描述经常只有主路径。比如“支持批量导出”没有说明数据权限、失败重试、文件大小限制和导出记录保留周期。开发完成后,测试或业务验收才发现关键规则缺失,造成返工和新的排期争议。
2. 改动一:把待排期需求分成就绪、待澄清和探索
团队将候选需求分成三类。第一类是就绪需求,可以进入容量讨论;第二类是待澄清需求,需要补齐验收条件或业务边界;第三类是不确定性较高的探索事项,先安排技术验证或业务调研,再决定是否承诺完整交付。
这个分类没有增加审批层级,反而让会议更聚焦。计划会上不再为尚未说明白的需求反复讨论估算,而是明确谁补充信息、何时重新评估。探索任务也有明确产出,例如输出接口验证结果、风险清单或可行性结论。
3. 改动二:用历史实际占用重算容量
团队回看近几轮工时和工作记录,发现名义容量与可用于计划需求的容量有明显差距。会议、值守、支持和临时协调占用了相当一部分时间。团队先按历史观察设置容量预留,再每轮根据实际情况调整,而不是一开始就把预留固定为永久规则。
容量预留不是把团队“闲置”起来,而是为已经反复出现的工作留出可见空间。如果一段时间内紧急工作显著减少,团队可以逐步把预留调低;如果紧急工作持续超过预留,管理者需要进一步分析来源,而不是无限扩大加班。
4. 改动三:规定插单必须同步调整范围
团队建立了一个简单约定:任何迭代中新增的紧急工作,都要记录新增原因、决策人、预计占用和替换范围。若工作确实必须马上处理,就由产品与技术负责人共同确认移出哪些低优先级事项;若无法明确替换范围,则需要升级讨论是否调整迭代目标。
这项规则的价值不是阻止紧急事项,而是让真实成本可见。临时任务不再只是“额外加一点”,而是明确占用了什么容量、影响了什么承诺。对持续出现的类别,团队可以进一步改善线上质量、需求入口或跨部门响应机制。
5. 改动四:将验收和发布条件前移
需求评审时,产品、开发和测试共同确认验收条件。对于涉及权限、数据和外部接口的事项,团队在开发前先准备测试数据、接口契约或必要环境。若某项工作无法提前准备,就在计划中标出风险,并设置可替代的验证任务。
完成定义也从“代码合并”调整为满足团队约定的验收条件。若某个需求需要分批发布,计划中分别写明代码完成、灰度验证和全量开放状态,避免把未完成的发布工作隐藏在迭代之外。
6. 改动后的观察:不要把变化归因于一个动作

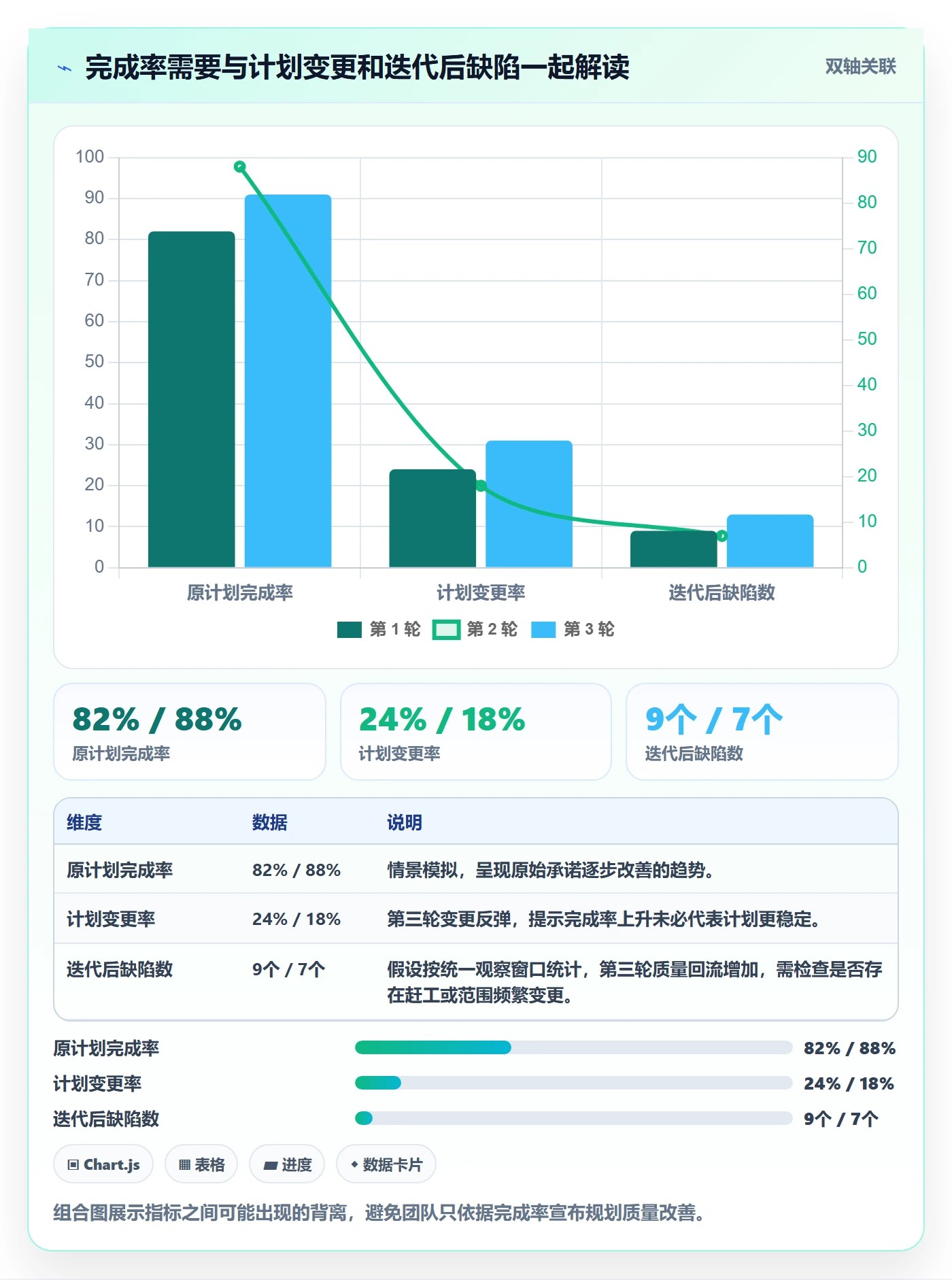

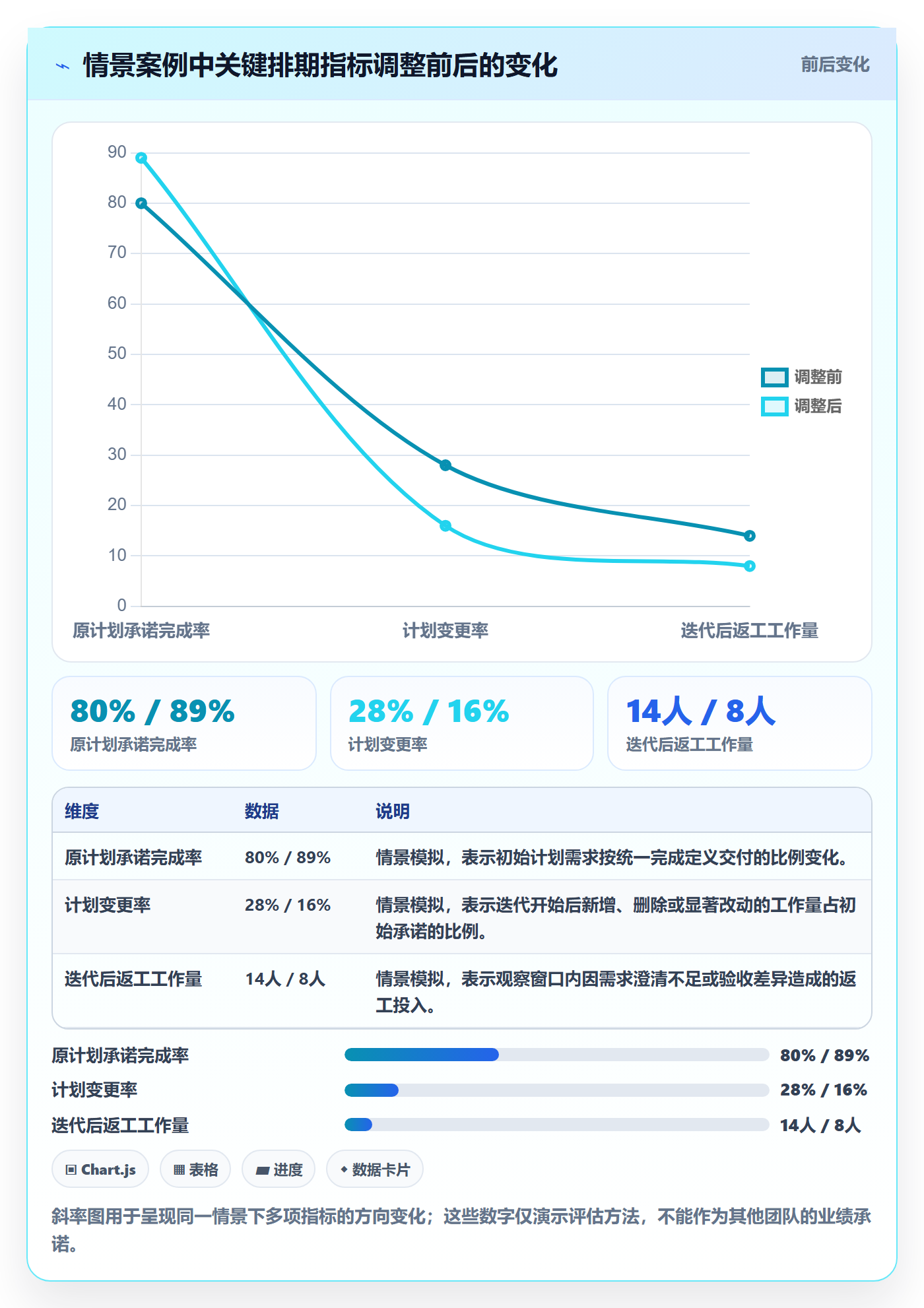

在情景模拟中,团队经过数轮调整后,原计划承诺完成率从约 80% 的水平提升到接近 90%,计划变更率有所下降,迭代后返工也减少。但这不能证明任一单独措施带来了全部改善,因为同期还可能发生人员熟悉度提升、工作类型变化或需求量下降。
更有价值的观察是偏差原因变得更清楚:团队可以区分容量估计错误、需求未就绪、依赖延迟和突发工作,而不是笼统归结为“执行不力”。当偏差能被解释,改进动作才有明确对象。

七、不同组织阶段的流程落地方式
1. 小团队:用短流程保护协作速度
小团队人员少、沟通链路短,过度流程化会带来不必要的协调成本。可以保留几个最小动作:迭代目标、容量确认、需求就绪检查、每日阻塞同步和迭代复盘。需求信息可使用简洁模板,不必为了形式把所有内容写成大型文档。
如果团队规模较小且需求类型相对稳定,简单的任务看板和共享文档可能已经够用。优先把“谁在做、卡在哪里、验收条件是什么”记录清楚,再根据协作复杂度增加管理工具。
2. 中大型团队:统一口径,但保留局部适配
当团队超过百人、存在多个产品线或跨职能交付时,迭代规划的主要难点往往从“如何开会”转为“如何在不同团队之间对齐依赖、目标和状态”。这时需要统一基本定义,例如完成标准、优先级字段、迭代周期和指标口径,同时允许各团队依据工作类型调整细节。
如果组织采用 PingCode 等项目管理平台,重点不应是把所有功能都启用,而是先明确数据治理规则:需求状态如何流转、团队如何标记依赖、哪些字段是必填、指标由什么源数据计算。平台适合承载规模化协作、跨团队可视化和历史追踪,但无法替代优先级决策,也无法自动补齐模糊需求。
对于规模较大的研发组织,我会先选一到两个跨团队项目试点,验证模板是否适合实际工作,再逐步推广。若一上来就强制所有团队使用同一套字段和流程,可能导致团队为满足填报要求而复制信息,反而降低数据质量。
3. 高不确定性项目:将探索和交付分开规划
新业务、技术改造或外部规则不稳定的项目,不适合在证据不足时承诺完整范围。可以先规划一个探索周期,目标是验证关键假设、识别约束和缩小方案范围,再规划后续建设。
探索也需要有完成标准。例如“验证高并发方案”应说明目标负载、测试环境、观测指标和决策条件,而不是把探索理解为没有边界的研究。探索完成后,团队应依据结果更新估算和风险,而不是沿用最初猜测。
4. 线上维护较重的团队:单独管理服务容量
如果团队需要承担稳定性值守或频繁处理线上问题,建议将维护工作与产品需求分开记录,再根据历史占用规划容量。把维护工作隐藏在需求任务中,会让计划看起来轻松,却无法解释产品需求为什么经常延期。
当线上工作超过既定预留时,应评估其严重程度和频率。如果是少数高影响事件,可以通过应急机制处理;若是连续多轮发生的小故障,则可能要安排专项修复。反复出现的“临时”工作通常已经是团队的固定工作类型。

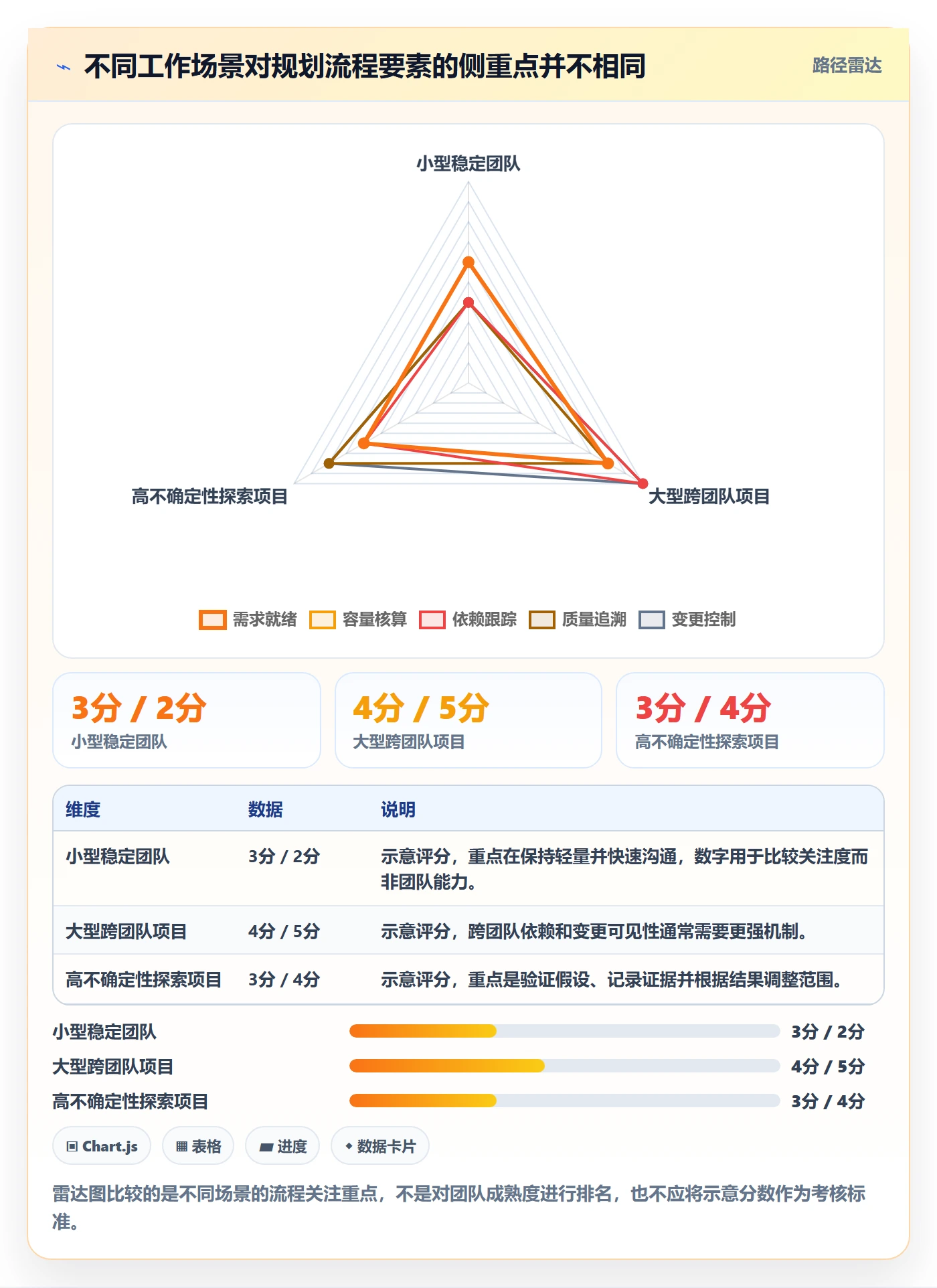

八、团队规模与工作类型不同,流程要有所取舍
1. 流程轻重的判断维度
流程是否应该加重,不能只看组织规模。更重要的是需求不确定性、协作团队数量、合规要求、交付失败成本和反馈周期。小团队也可能处理高风险系统,需要较严谨的验收;大团队中的独立小组,也可能适合轻量流程。
| 情形 | 优先关注 | 适合的规划方式 | 主要代价 |
|---|---|---|---|
| 需求稳定、团队小 | 减少无效协调 | 轻量就绪检查、短计划会、快速复盘 | 跨团队可见性有限 |
| 依赖多、团队规模大 | 依赖、责任和状态一致 | 统一口径、跨团队依赖跟踪、滚动容量计划 | 需要投入数据治理和协调成本 |
| 新业务或技术探索 | 降低未知,不承诺虚假精度 | 先探索、后拆分交付范围 | 短期交付清单可能较少 |
| 线上支持频繁 | 区分产品工作与维护工作 | 预留服务容量,按原因记录突发事项 | 可用于新功能的计划容量下降 |
| 强合规或高风险系统 | 审计、验证和变更可追溯 | 强化验收证据、审批边界和发布检查 | 周期较长,流程成本更高 |
2. 统一规则与团队自治之间的平衡
跨团队组织需要统一的,不是每个团队完全相同的任务拆分方式,而是信息可以比较和协作的最低标准。例如统一需求状态、完成定义、依赖表达、迭代边界和关键指标口径;至于团队如何估算、是否使用故事点、怎样安排每日同步,可以结合工作特点决定。
若所有团队被要求用同一个完成量排名,比较结果很可能反映的是工作类型差异,而不是能力差异。一个处理缺陷和维护的团队,与一个交付新功能的团队,不能只因点数不同就被判断为效率高低。
3. 固定节奏与滚动计划之间的选择
固定迭代节奏有利于形成反馈习惯,适合需求可以定期归集、交付需要协调的团队。滚动计划则适合工作流持续进入、紧急程度变化较大的场景,但必须有明确的在制品限制、优先级规则和服务等级预期,否则工作会无限堆积。
有些组织会采用组合方式:团队保持稳定的复盘和交付检查节奏,同时对紧急支持工作设置独立通道。这样既保留定期校准能力,又不必把所有维护任务硬塞进相同的迭代承诺模型。

九、迭代规划的会议与日常执行模板
1. 计划会前:准备必要信息,不把会议变成需求澄清会
会前由产品或需求负责人整理候选事项,补足价值、优先级、验收标准和依赖信息。技术负责人或相关工程师可以提前标出风险与探索需求,团队成员则核实休假、值守、培训和固定任务。
- 确认迭代周期、团队成员和已知缺席情况。
- 准备候选需求及其业务价值、范围和验收条件。
- 标明外部依赖、风险等级和预计解除时间。
- 回看近期计划完成、变更、阻塞和返工记录。
- 把尚未就绪的事项提前移出承诺候选,明确补充责任人。
2. 计划会中:围绕目标和约束达成共同承诺
计划会建议先确认迭代目标,再按优先级讨论候选范围。团队对复杂事项先拆分或估算,随后核算总量与关键角色容量,最后确认依赖、可选范围和变更规则。若容量不足,应在会上调整范围,而不是会后默默加班。
会议结束时,参与者应该能复述本轮最重要的目标、不可妥协的验收条件、已知风险和遇到风险后的调整办法。若不同角色对这些内容说法不一致,计划就尚未真正完成。
3. 迭代中:持续更新事实,不用状态颜色代替沟通
日常同步的价值不是逐人汇报“昨天做了什么”,而是发现计划是否受到新事实影响。团队应关注阻塞、依赖变化、验收问题和工作量异常。一旦有新增工作,就同时更新范围与容量记录,不要只把任务加到看板上。
若一个事项长时间没有变化,负责人应说明下一步动作和需要的帮助。管理者要观察的是系统是否能解除阻塞,而非单纯催促任务状态。对关键依赖,可以设置到期提醒和升级路径,避免临近迭代结束才发现仍在等待。
4. 迭代结束:复盘偏差原因与改进动作
复盘应将未完成事项按原因分类,而不是仅展示完成率。可以区分需求不清、估算偏差、依赖阻塞、临时工作、技术风险、测试资源不足和范围变更。一个团队每轮只选择一到两个可执行改进动作,通常比列出十条无人负责的“注意事项”更有效。
改进动作应有负责人、验证时间和观察指标。例如“减少需求变更”过于宽泛;“下两轮对进入计划的高风险需求提前完成验收案例评审,并观察迭代内验收变更次数”则更容易验证。
5. 可直接使用的轻量记录字段
团队可以根据工作特点使用以下字段,不必把模板复杂化。关键是每个字段都能支持决策,并且有人负责维护。
| 记录对象 | 建议字段 | 用途 |
|---|---|---|
| 迭代目标 | 目标、业务结果、验收条件、迭代周期 | 帮助团队判断需求是否服务于共同结果 |
| 需求事项 | 优先级、范围、估算、负责人、完成定义 | 明确承诺边界与协作关系 |
| 依赖风险 | 依赖方、责任人、期望日期、替代方案 | 提前处理关键路径和等待风险 |
| 迭代变更 | 新增原因、占用容量、移出范围、决策人 | 保持承诺变化透明 |
| 复盘改进 | 偏差原因、改进动作、负责人、验证指标 | 把经验转成下一轮可检验的调整 |
十、常见疑问与决策边界
1. 迭代承诺完成率低于预期,先减范围还是先提高估算准确度
先判断偏差来自哪里。如果需求经常在迭代中扩展,优先解决范围和变更规则;如果团队总被线上工作打断,优先修正容量预留;如果依赖长期等待,优先治理协作和关键路径;如果需求工作量本身反复偏差,再改进拆分与估算。
仅仅把估算数字调大,可能让计划表面上更保守,却没有处理真实原因。只有在团队确认工作类型和流程稳定后,历史数据才适合用于修正容量预期。
2. 需求还没完全确定,是否应该排进迭代
可以排,但要清楚排进去的是“验证”还是“完整交付”。若关键规则尚未确定,承诺一个探索结果通常比承诺完整功能更诚实。探索需要规定时间边界、产出和决策条件;不能用探索作为无限期延后验收的理由。
3. 临时任务不能拒绝,怎样维持迭代稳定
接受临时任务不等于保持原范围不变。每次新增工作都要记录容量占用和被替换事项。如果该任务的价值高到必须挤入,就由有优先级决策权的人明确调整目标;如果没有任何人愿意决定替换范围,说明组织实际采用的是“所有工作都优先”,而这无法靠研发排期解决。
4. 团队使用故事点还是人日
没有适用于所有团队的唯一答案。故事点有助于进行相对估算,但如果团队没有共同尺度,数字容易变成另一种工时承诺。人日直观,却容易把投入时间和交付价值混为一谈,也可能造成对个人时长的过度关注。
选择之前要先问:这个单位用于什么决策?如果是比较需求相对复杂度,团队可尝试相对估算;如果是协调外部资源或项目预算,人日可能更便于沟通。无论采用哪种方式,都要明确口径,避免跨团队直接拿数字排名。
5. 多久应该调整一次流程
流程调整应由持续出现的问题触发,而不是每轮都换一套规则。团队可以按固定节奏复盘指标,但一次只改动少数关键做法,并观察数轮。若同时更改估算单位、完成定义、会议安排和需求模板,就很难判断哪项变化产生了影响。
十一、下一步行动:先把一个迭代计划做得可解释
1. 第一周:建立可用容量与需求就绪基线
选取近期数轮迭代,记录实际团队人数、休假、固定支持、计划工作量、临时工作和未完成原因。数据不完整时先标注缺口,不要为了看起来整齐而补造精确数字。与此同时,明确进入迭代前必须具备的最小需求信息。
2. 第二周:试行目标、容量和变更规则
下一轮计划会先写清迭代目标,按实际可用容量选择需求,并给高风险事项设置探索或替代方案。迭代开始后,所有插单都记录新增原因和被替换范围。不要同时追求多个指标改善,先验证计划是否变得更透明。
3. 第三周及以后:围绕偏差最大的环节改进
若最大问题是需求返工,就提升就绪与验收准备;若最大问题是临时支持,就区分服务工作并调整容量;若最大问题是跨团队等待,就治理依赖责任和响应时限;若质量回流增加,则检查完成定义和验证安排。
选择管理平台时,也应以流程问题为先:团队是否需要统一需求与迭代状态;是否需要追踪跨项目依赖;是否需要长期保留计划变更和交付记录;现有协作方式是否因组织规模增长而难以维护。工具选择应服从这些需求,而不是先买工具再寻找使用场景。
十二、总结:好的迭代计划,不是从不改变,而是改变有依据
我更愿意把迭代规划看成一套“控制承诺风险”的机制,而不是工作量填表。它从需求就绪开始,经由真实容量、优先级和依赖校准形成计划,再通过变更记录、质量反馈和复盘持续修正。
团队不需要一开始就追求复杂指标体系。先把三个事实记录准确:计划开始时承诺了什么,迭代中发生了哪些变化,最终为什么完成或未完成。只要这三件事可以被解释,容量模型、需求流程和管理规则就有了改进依据。
下一步最实用的做法,是从最近一个迭代中挑出一项最常见的偏差,确认它究竟发生在需求输入、容量判断、依赖协调还是交付验证,再只针对这个环节做一次小规模调整。可靠的排期不是把不确定性消灭,而是让不确定性及时暴露、有人决策,并能在下一轮变得更可控。
常见问题解答(FAQ)
1. 迭代规划流程应该按什么顺序推进,才能让需求真正落地?
我以前以为排期就是把需求按优先级放进迭代,再分给开发就行。实际推进时,需求经常在开发中途补充验收条件,最后不是延期,就是测试阶段才发现大家对“完成”的理解不一样。迭代规划到底要经过哪些环节,才能减少这种返工?
建议按“需求准入,澄清与验收,容量核算,团队承诺,执行跟踪,复盘调整”推进,而不是从需求列表直接排日期。规划会前先确认每项需求有明确的用户问题、验收条件、依赖和负责人;会上由产品、研发、测试共同估算工作量,并用团队可用容量校验范围;迭代中记录新增需求、阻塞和范围变更;结束后核对完成项与未完成原因。
比如某团队连续三个迭代承诺 40 人日、平均只完成 30 人日,若不检查请假、线上支持和评审等待,只压缩开发估算,排期仍会失真。先用最近 3 至 5 个迭代的实际交付数据校准容量,再承诺下一轮范围,通常比给每项工作加固定缓冲更有解释力。
2. 研发团队做需求排期时,哪些关键指标比“完成率”更值得关注?
我所在的团队一直用迭代完成率判断排期是否准确,但有时完成率很高,线上问题和需求返工却同时增加。只看一个比例让我很难判断团队到底是交付稳定,还是单纯把容易完成的事项排进了迭代。应该组合看哪些指标?
完成率只能说明承诺范围中有多少按期结束,不能单独代表交付质量或用户价值。建议同时跟踪计划完成率、周期时间、范围变更率、缺陷逃逸率和阻塞时长,并按迭代观察趋势。例如计划完成率连续两轮超过 90%,但迭代中途新增工作占比达到 25%,说明原计划可能通过持续塞入范围被稀释;
若周期时间变长且阻塞时长上升,则应优先排查评审、环境或跨团队依赖,而不是要求开发加快编码。指标口径也要固定:明确分母是否包含取消项、完成定义是否要求测试通过、临时任务如何记录。没有统一口径的百分比,无法支持可靠决策。
3. 需求优先级冲突时,怎样决定哪些需求进入本次迭代?
我遇到过业务方把每个需求都标成高优先级,研发又担心不留空间处理线上问题,最后评审会变成谁催得更急就先做谁的。我想知道有没有一套能解释取舍、又不把判断简化成打分表的办法?
先把“优先级”拆成决策依据,而不是只比较一个总分。逐项确认用户影响、时效窗口、风险降低、依赖关系、预估成本和延后代价;涉及合规、生产事故或明确商业期限的事项,应单独标注约束条件。
对普通需求,可以用“价值证据 ÷ 交付成本”辅助排序,但不要把它当自动答案:低成本但缺少用户证据的需求,不一定比解决高频阻塞的改进更值得做。评审时记录未入选原因和重新评估触发条件,例如“等某项数据验证后再排”或“依赖接口稳定后再启动”。
这样下次重新排序时,讨论的是条件是否变化,而不是重复争论需求是否重要。
4. 迭代中途出现紧急需求,怎么调整计划而不让排期失去可信度?
我经历过迭代开始后临时插入线上修复或客户承诺,团队为了赶原定目标又不敢移出其他任务,结果加班后仍有多项工作没完成。遇到这种情况,是应该坚持原计划,还是直接接受变更?如何让调整过程可追溯?
紧急需求不应被当成计划之外的免费工作。先判断是否达到预先定义的紧急标准,例如生产故障、数据安全风险或有明确截止时间的关键承诺;达标后记录来源、影响范围、处理负责人和预计工作量,再由产品与研发共同决定移出哪些原计划事项。
例:迭代容量为 50 人日,开始后新增 6 人日的故障处理,就应同步评估移出约 6 人日工作,而不是仍按 50 人日承诺。迭代结束时分别统计计划内完成、计划内未完成和中途新增工作,才能区分估算偏差与范围变更。若紧急插入频繁,应为支持工作设置基于历史数据的容量预留,并复查紧急请求的来源;
长期靠临时加班吸收变更,会让排期指标失去决策价值。
核心关键词
文章包含AI辅助创作:迭代规划流程与规范:研发团队需求排期落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505297
读者评论
我们团队以前也按名义人日排期,结果测试和线上支持总被漏算。把固定支持工作单独记下来后,承诺量确实更接近实际,不过缓冲比例还是得按团队历史调整。
需求就绪检查有用,但如果每项都要求材料齐全,简单需求也可能卡在流程里。我们现在按风险分级:跨团队和数据类多确认几项,小改动只保留验收条件。
我比较认同不把按期率单独当成绩看。还想补充一点,复盘时最好区分开发完成和验收完成分别统计,否则测试积压不容易被及时发现。
