不少实施团队的迭代计划看起来排得很满,到了迭代结束却发现:真正能交付的需求比计划少,紧急问题不断插队,测试和客户验收挤在最后几天。问题通常不在于团队“不够努力”,而在于排期把需求数量当成了承诺,却没有把不确定性、依赖关系、实施窗口和验收能力算进去。迭代规划的关键,不是把每个人的日历填满,而是根据历史交付数据,决定本轮能承诺什么、要保留多少余量,以及何时应该拒绝新增工作。
一、核心结论:排期是风险决策,不是需求填空
1. 先规划可交付容量,再讨论需求优先级
迭代规划常见的起点是需求池:产品或项目负责人按优先级从上往下挑需求,直到看起来“差不多排满”。我更建议反过来:先估算团队本轮的可交付容量,再把需求放进容量边界内。前者容易把计划变成愿望清单,后者才是在有限人力、固定时间和真实依赖下做决策。
一个人的工作时间不等于可用于需求交付的时间。会议、客户沟通、线上问题、环境部署、代码评审、测试支持和文档维护都会占用容量。若一个六人团队每人每轮可投入十个工作日,名义容量是六十人日,但不能据此承诺六十人日的需求。要先扣除已知占用,再用历史交付表现修正剩余容量。
我的基本判断是:排期不应追求计划利用率接近百分之百,而应追求承诺量与稳定交付能力相匹配。计划留下余量不是浪费;对实施团队来说,余量是处理客户现场变化、跨团队等待和验收返工的缓冲区。
2. 需求优先级不能代替可执行性判断
“很重要”回答的是为什么值得做,“本轮可做”回答的是团队是否具备交付条件,两者不是一回事。一个高优先级需求可能缺少客户确认、接口方尚未提供字段、测试环境未就绪,或者验收口径仍然有争议。此时把它排入本轮,并不会让依赖自动消失,只会把风险延后到迭代中后段。
我会把每项需求至少拆成三类判断:业务价值是否明确、实施条件是否具备、验证结果是否可观察。三项都过关,才进入承诺池;价值高但条件不成熟的,进入待澄清或预备池;价值与条件都不清楚的,不应仅因为“客户催得急”就占用正式容量。
3. 用滚动预测代替一次性许诺
迭代计划不是签完字就不能改的静态文件。它是基于当前信息形成的预测,随着依赖确认、任务拆解和进度反馈,需要持续校正。特别是实施项目,客户侧人员、数据质量、网络权限和第三方系统窗口都可能影响计划,计划越早制定,越应该明确它依赖哪些假设。
因此,计划中要同时记录“承诺结果”和“预测依据”。承诺结果说明本轮目标;预测依据说明团队容量、需求估算、外部依赖和风险假设。前者便于协同,后者便于复盘。若只写日期和任务名称,事后就很难区分是估算偏差、范围变化,还是等待时间造成了延期。
二、实施团队的真实场景:为什么常规开发排期方法不够用
1. 实施工作通常同时面对产品交付与现场交付
实施团队的工作往往不是单一的功能开发。一个迭代可能同时包含产品配置、数据迁移、权限调整、客户培训、接口联调、现场问题处理和验收材料准备。部分任务有明确的工程产物,部分任务依赖客户提供信息,部分任务则只有在真实环境中才能验证。
这会带来一个容易被低估的现象:看上去任务量不大,等待时间却可能很长。例如接口开发只需两天,但客户要先确认字段,第三方要开通测试账号,数据团队还要完成脱敏。若排期只记开发工时,不记录等待节点,计划就会把“日历时间”误当成“工作时间”。
我会把实施工作拆成四类工作流:内部可控交付、客户依赖事项、跨团队依赖事项、运行维护与应急事项。它们可以在同一迭代中并行推进,但不能用同一套容量假设评估。内部可控任务更适合按历史吞吐预测,客户依赖事项要明确责任人和最晚反馈时间,应急工作则要用历史中断情况预留容量。
2. 迭代边界不一定等于客户价值边界
客户并不关心团队内部的故事点是否完成,而关心业务流程能否跑通。例如“新增字段映射”可能开发完成,但如果导入规则、异常提示和回滚机制没有一起交付,客户仍然不能上线使用。因此,实施团队不能只按技术任务排期,还要检查迭代结束时是否能形成可验证的业务结果。
我通常要求需求至少有一个可观察的完成条件:一组数据成功迁移、一个角色完成端到端操作、一个接口通过约定的异常场景测试,或客户验收清单中的某个条目通过。完成条件越模糊,越容易出现“开发说做完了,实施说还不能交付”的争议。
3. 组织规模越大,隐性协作成本越值得单独看
在百人以上组织或多项目并行环境里,一个实施团队的排期可能受到产品、研发、测试、运维、安全、客户成功和客户方技术人员共同影响。单个需求的开发工作量未必增加,但审批、协调和等待会显著拉长交付周期。组织越复杂,越不应把“团队满负荷”当成效率高的证明。
使用 PingCode 这类面向中大型企业的项目管理平台时,我会重点关注是否能把需求、任务、责任人、依赖、迭代目标和实际进度放在同一条可追踪链路中。工具本身不能替团队做取舍,但如果任务分散在多个表格和聊天记录里,管理者就很难从数据中辨别计划偏差究竟来自哪里。
下面的数字是用于说明规划方法的情景模拟,不代表某个产品客户的实测结果。假设一个六人实施小组每轮十个工作日,名义容量为六十人日;扣除会议、支持和已知假期后,剩余四十八人日,再按历史波动预留百分之十五缓冲,可用于新需求承诺的容量约为四十一人日。

三、常见误区:排期为什么越精细,结果反而越不可靠
1. 把故事点换算成固定人日
故事点适合表达相对复杂度、工作量和不确定性,不适合被当成跨团队通用的工时单位。若团队把一点固定等同于四小时,容易形成虚假的精确感:需求被写成十六点,计划就被认为正好需要八个工作日。但不同团队的技术栈、协作方式和实施约束不同,这种换算通常不具备稳定含义。
更稳妥的做法是把故事点用于团队内部的相对估算,再用本团队连续若干轮的实际完成量做预测。故事点没有必要在不同团队之间直接比较,吞吐量也不应脱离需求大小和完成定义来横向排名。若团队刚开始估算,先用小、中、大三档区分复杂度,往往比急着建立精细点数体系更实用。
2. 用最近一次高产迭代推算未来容量
单轮表现很容易受项目阶段影响。团队可能因为需求简单、没有客户支持事件、关键人员加班,或者测试工作延后,短期内完成了异常多的任务。把这一轮直接当作新基准,会让后续计划系统性超载。
容量预测至少要看最近六轮,最好同时看中位数、范围和异常原因。中位数能降低偶发高低值的影响,范围则提醒团队真实波动有多大。若近期发生组织调整、客户数量变化或工作定义变化,历史数据需要分段分析,不能把不同工作模式下的结果混成一个平均值。
3. 把“已开始”当作进展
任务进入进行中,不代表交付已经产生。实施团队尤其容易出现多任务并行:开发开始了,客户数据在等,测试环境在申请,验收人还没有安排。看板上有很多进行中任务,实际上却没有任何一项接近可验收状态。
我更关注需求从开始到完成的周期,以及进行中任务数量。若迭代中途不断启动新任务,未完成工作会堆积,切换成本也会上升。与其让每个人手里都有三四件“正在做”的事,不如减少并行量,先把已开始的需求推到可验证、可交付的状态。
4. 把新增需求当成“顺手做一下”
新增需求通常不会只占新增的编码时间。它可能需要重新确认方案、调整测试用例、修改部署计划、通知客户、更新文档,甚至使原有需求重新回归验证。若插入工作只记录开发工时,迭代的实际成本会被低估,原计划被挤出后也很难在复盘中追溯。
新增工作必须有明确的交换规则:若需要在本轮插入一项工作,就说明它来自什么风险或业务变化,并指出本轮哪项工作相应移出,或者缓冲容量如何被消耗。没有交换规则的“插单”,实质上是让团队用加班和质量风险替计划买单。
5. 只看平均值,不看需求分布和依赖
平均需求规模会掩盖尾部风险。十项工作中九项各需一天,另一项要十天,平均值看似接近两天,但那项大需求仍可能成为整个迭代的关键路径。类似地,团队即使平均完成量稳定,只要需求常常等待客户输入,按平均工时排期仍会高估日历交付能力。
因此,需求排期除了看总量,还应看规模分布、依赖深度、关键人员集中度和验证顺序。一个迭代被一个超大需求、一个唯一专家或一个外部接口卡住时,总人日之和并不能说明风险已经受控。
6. 把利用率当成团队效率
人员每小时都有任务,不代表团队产出更多。高利用率会压缩处理突发工作的空间,也会让跨团队等待期间难以切换到更有价值的事项。约束理论提醒我们,系统产出受瓶颈环节影响;当测试、客户确认或部署窗口是瓶颈时,继续让开发人员满负荷编码,未必能让客户更早拿到结果。
对实施团队来说,合理目标不是“所有人都一直忙”,而是“关键路径工作尽量少等待,已开始工作尽量更快完成”。这要求管理者把等待和返工记录下来,而不是只统计人天投入。

四、专业判断逻辑:从需求池到迭代承诺的分析框架
1. 先统一“完成”的定义
如果团队成员对完成的理解不同,历史数据就没有可比性。有人把代码合并视为完成,有人要等测试通过,还有人认为必须完成客户验收。排期依赖历史表现,历史表现依赖稳定的完成定义,因此第一步不是计算速度,而是把交付边界写清楚。
实施需求的完成条件可以包括:范围已确认、配置或开发完成、测试通过、部署结果可回滚、文档已更新、客户或业务验收人已确认。不是每项需求都需要所有条件,但每项需求都要明确适用哪些条件。否则,团队会反复讨论“这算不算完成”,数据也会被人为美化。
2. 把容量分为承诺容量、应急容量和预备容量
我通常不把全部可用容量交给计划内需求。容量可以拆成三部分:本轮明确承诺的工作、处理不可避免中断的应急空间,以及在依赖按时就绪时才启动的预备工作。比例不能照抄其他团队,应根据最近的工作记录逐步校准。
例如,如果团队过去六轮中应急和插入工作平均占实际投入的百分之十二,且峰值接近百分之二十,那么把百分之零的容量留给突发任务就缺乏依据。团队可以先以百分之十五作为情景假设,运行几轮后再检查实际消耗,而不是把这个数值误认成行业标准。
预备工作与应急工作要区别对待。应急工作是已经发生且必须处理的事项;预备工作是条件满足后才启动的候选需求。把两者混在一起,会导致团队把“暂时没空”误解成“可以承诺”,并在后续无法解释为什么计划外事项挤占了容量。
3. 按价值、紧迫性、风险和就绪度排序
只按客户声音大小排序,会让最急的人先得到资源;只按业务价值排序,又可能把未准备好的工作排到前面。我建议至少检查四个维度:业务影响、时间敏感性、失败或延迟风险、需求就绪度。它们不是机械加权的万能公式,而是让优先级讨论有证据、有边界。
一个可操作的讨论方式是先定义每个维度的低、中、高,再对争议最大的项目要求提供依据。例如“高业务影响”需要指出受影响用户、业务量或法规时点;“高紧迫性”需要说明错过窗口的后果;“高就绪度”则意味着范围、责任人、依赖和验收条件已经明确。
若团队希望使用 WSJF 等排序方法,可以把延迟成本和工作规模作为讨论框架,但不要把计算结果当成自动决策。输入值的主观误差可能大于公式带来的精度,尤其在客户影响难以货币化时。工具的价值是暴露假设,而不是制造看似客观的分数。
4. 将依赖从备注变成可追踪对象
“等客户确认”不是一个足够具体的排期状态。需要进一步记录:谁负责确认、确认什么、最晚何时提供、若未提供会阻塞哪项工作、是否有替代方案。依赖一旦具备这些字段,项目负责人就能提前采取行动,而不是到迭代末尾才发现任务无法继续。
依赖可以分为硬依赖与软依赖。硬依赖未满足时,相关工作无法进入关键步骤;软依赖未满足时,团队仍可先做接口设计、测试数据准备或方案评审。把软依赖拆开处理,能降低等待时间;但不能为了“看起来有进展”而把没有实际价值的准备任务堆进迭代。
5. 以概率和区间表达预测,不用单点数字制造承诺幻觉
对于成熟团队,可用过去多轮的完成量做简单的区间预测。例如,最近八轮完成需求规模的中位数是四十二点,较低分位值是三十四点,较高分位值是五十点。对外承诺时,若业务要求高确定性,应参考偏保守区间;探索性项目可以接受较宽范围,并设置检查点。
上述数字只是示意,不是任何团队的基准。重点是区分“最可能完成多少”和“为了提高按期概率应该承诺多少”。当团队只报一个精确点数时,管理者很容易误以为计划确定;用区间表达,可以把波动和风险带回讨论中。

6. 把风险分成概率、影响和可发现时间
风险清单如果只有“风险描述”和“负责人”,通常难以帮助排期。我会进一步看发生概率、影响程度、最晚发现时间和缓解动作。某个接口问题发生概率不高,但若只能在上线前一天发现,风险仍然很高;而一个高概率的小问题,如果有自动校验和回退方案,未必需要占用大量缓冲。
排期时要优先识别那些“晚发现、难回退、影响范围大”的风险。可以把验证任务前移:先跑通最小接口样例、先校验一小批迁移数据、先做部署演练,再扩展到完整范围。这样做并不一定减少总工作量,却能把坏消息提前暴露,给团队留出调整空间。
五、案例与数据观察:一次迭代如何从超载计划变成可控承诺
1. 案例设定:六人实施小组同时服务两个客户
下面用一个情景模拟说明排期决策过程。假设六人小组本轮十个工作日,同时支持两个客户:客户甲要完成一组数据迁移和权限调整,客户乙需要接口联调与上线准备。团队还要承担日常问题响应。为避免把示意数据误读成行业调查,以下所有数字均为样本推演,目的是展示分析方法,而非声称来自真实企业统计。
小组名义容量为六十人日。结合日历、会议、支持值班和既有承诺,扣除十二人日后,预计可用容量为四十八人日。团队又根据过去几轮记录,暂留约七人日处理突发支持和依赖波动,因此本轮新需求承诺上限约为四十一人日。
2. 需求池分析:总量合适不代表组合合理
需求池中有五项候选工作:数据迁移试跑、权限模型调整、接口异常重试、客户报表配置和上线手册更新。初步估算合计四十六人日,已经超过可承诺容量。如果只是按优先级从上往下排,团队可能会直接砍掉最后一项,却忽略了接口联调对报表验证的前置作用,以及客户数据确认尚未完成。
重新分析后,团队发现数据迁移试跑与权限模型调整都具备开工条件;接口异常重试的接口字段尚未确认,但可以先完成异常场景设计;报表配置依赖迁移后的样本数据;上线手册则可分为本轮必须完成的回滚章节和后续补充内容。这样一来,排期不再是简单删除需求,而是调整范围、顺序和进入条件。
| 候选工作 | 估算人日 | 关键依赖 | 本轮处理方式 | 主要依据 |
|---|---|---|---|---|
| 数据迁移试跑 | 12 | 客户提供脱敏样本 | 纳入承诺,设置样本最晚提交日 | 可提前暴露字段映射和数据质量风险 |
| 权限模型调整 | 8 | 业务负责人确认角色矩阵 | 纳入承诺,安排中途评审 | 影响核心用户操作,验收条件可明确 |
| 接口异常重试 | 10 | 第三方确认字段和错误码 | 先完成设计与样例验证,开发部分进入预备池 | 依赖尚未就绪,直接承诺完整交付风险较高 |
| 客户报表配置 | 9 | 依赖迁移样本和指标口径 | 保留小范围验证,完整报表不进入承诺 | 样本和口径未确认,完整实施可能返工 |
| 上线手册更新 | 7 | 部署方案及回滚流程 | 本轮只承诺回滚与检查章节 | 先交付上线安全所必需的内容 |

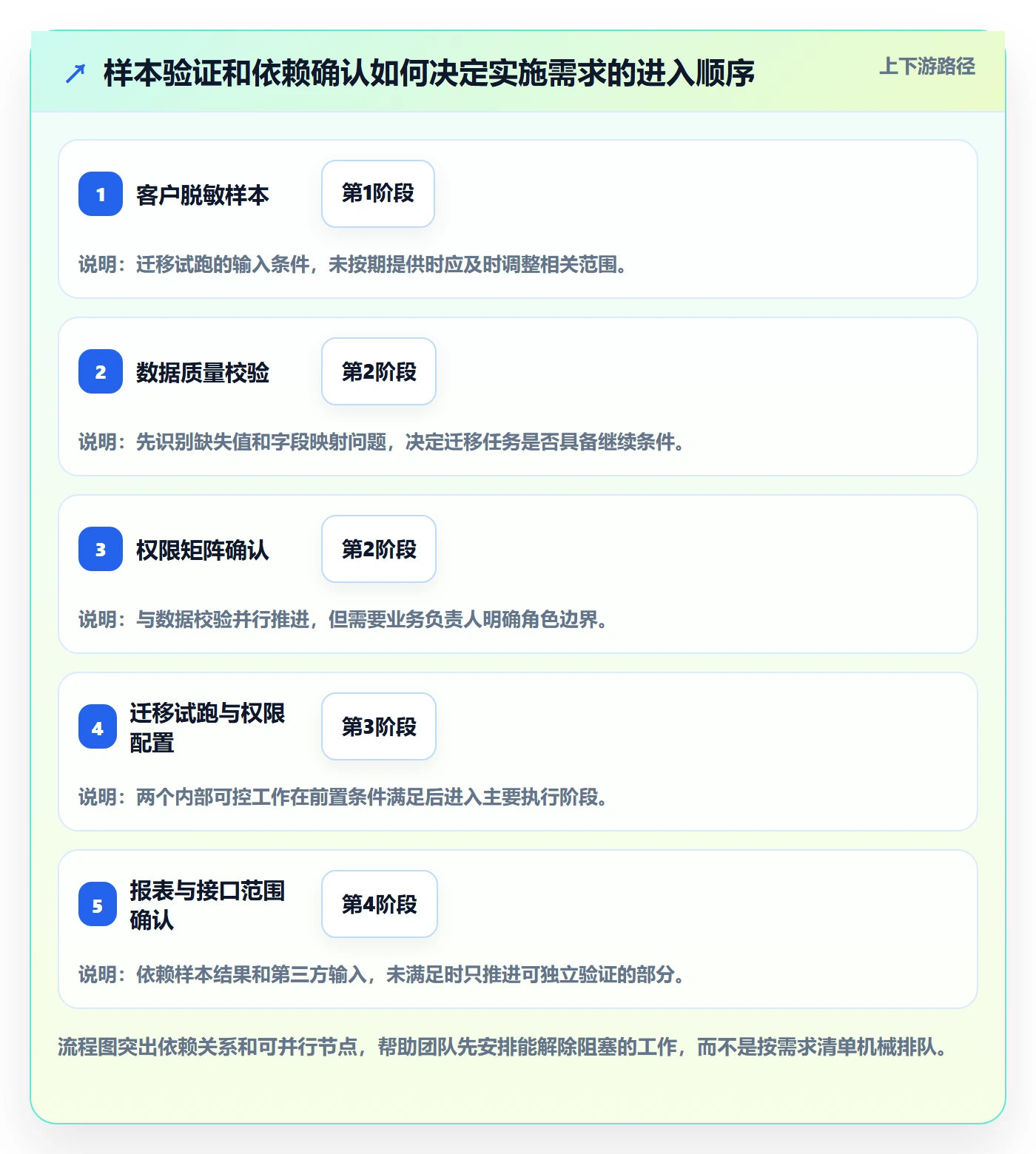

3. 按依赖顺序重排,而不是只按优先级排队
在这个例子里,团队先安排样本校验和权限矩阵确认,因为二者决定后续工作能否稳定展开。接口异常重试先做低成本的设计验证,等第三方字段确认后再决定是否启用预备容量。报表配置则等迁移样本通过后进行小范围验证,避免在错误数据口径上投入完整工作量。
这个顺序可能看起来没有把最高优先级需求立即全部“开始”,但它缩短了关键假设的验证时间。对实施团队而言,优先做哪件事,不只是看其价值,也要看它能否解除其他工作的阻塞。先做验证性任务,常常比并行启动五项需求更能降低迭代后半段的堆积。

4. 迭代中段观察:关注完成流,而非只看剩余工时
假设迭代第五天,团队已完成迁移样本校验和权限矩阵评审,但第三方字段确认延迟两天。若只看剩余人日,管理者可能会要求接口任务继续“保持进度”。更好的做法是检查受阻工作是否仍有独立可推进的任务:例如异常场景测试设计、日志字段约定、回退策略评审。
如果没有有价值的并行工作,就要暂停该任务的容量占用,避免把它长期挂在进行中。团队可以启用预备需求,也可以把释放出来的容量用于加深迁移测试。关键不是让每个人始终忙碌,而是让容量流向当前最能增加交付确定性的工作。
迭代中段还应查看未完成需求的年龄。若一个工作项开始后已经过了团队通常周期的两倍,却仍未进入测试或验收,需要主动检查阻塞,而不是等到最后两天再追进度。工作项停留时间比“完成百分比”更能暴露等待和范围膨胀。
5. 迭代结束复盘:区分工作量偏差与流程偏差
假设本轮最终完成三十八人日的承诺工作,额外处理了五人日支持问题,三人日预备工作没有启动。团队不应简单得出“容量估少了,下一轮多排一些”的结论。要继续问:三十八人日是否满足了迭代目标?支持工作是否有重复原因?未启动的预备工作是否因依赖未满足,还是因为优先级变化?
若需求按期完成但验收未通过,问题可能在完成定义或测试前置;若工作长期等待客户反馈,问题可能在依赖管理;若实际投入远高于估算,还要检查需求拆分是否过粗、返工是否增加、关键人员是否成为瓶颈。只有找到偏差机制,调整下一轮计划才有依据。

六、数据怎么采、怎么读:避免把项目管理数据变成装饰
1. 先采集能改变决策的数据
数据越多不一定越有用。对于迭代规划,我会优先采集能够回答实际问题的字段:需求进入时间、开始时间、完成时间、估算规模、实际工作量、阻塞原因、插入原因、验收状态、依赖责任人和返工情况。若某项数据没有对应的决策用途,先不要为了仪表盘而强制团队填报。
字段定义必须统一。比如“开始时间”是进入进行中,还是第一次有人投入?“完成时间”是开发结束,还是验收通过?“阻塞”要不要包括等待客户确认?如果不同人按不同口径记录,再精美的图表也只会把口径差异画出来。
2. 用周期、吞吐量、在制品和返工构成基础观察面
四类指标可以形成相对平衡的观察面。吞吐量告诉我们一段时间完成多少工作;周期时间告诉我们一个工作项从开始到完成经历多久;在制品数量显示同时进行的工作有多少;返工比例则提示第一次交付是否达到预期质量。
这几项不能单独作为绩效排名。吞吐量高,可能因为需求更小;周期短,可能因为完成定义放松;在制品低,可能因为团队暂时没有输入;返工少,也可能因为问题没有被记录。需要把它们和需求规模、类型、验收结果及服务范围一起解释。
3. 区分内部工作时间与外部等待时间
对于实施任务,端到端周期往往包含团队实际处理时间和外部等待时间。两者的改进方式不同:内部处理时间过长,可以检查拆分、技术方案和返工;外部等待时间过长,则要检查客户确认机制、接口方响应约定和环境申请流程。只统计人日,会错过很多真正影响客户交付日期的时间。
可以在看板上标注等待状态,并记录等待起止时间和责任边界。责任边界不是为了甩锅,而是为了找到系统性改进点:某项确认总是需要多个审批,说明可以改流程;某个账号每轮都晚开通,说明应提前申请;某类数据每次都要返工,说明需要更明确的模板或校验。
4. 用中位数和分位数看波动,不用单个平均值做承诺
周期时间常常呈长尾分布,少数需求会因为复杂依赖拖很久。平均值容易被这些长尾拉高,但若只看中位数,又可能低估高风险工作。因此可以同时查看中位数和较高分位数:前者描述典型体验,后者帮助理解大多数工作在什么时间内完成。
团队还应按工作类型分组。配置类、数据迁移类、接口类和现场问题处理类可能具有完全不同的周期和波动。如果把它们混在一起,就会得到一个谁都不适用的整体均值。分组要适度,避免拆得过细导致样本太少、解释不稳定。
5. 做好数据质量检查,尤其是范围变化和任务重开
需求范围变化应留下记录。若需求中途增加验收条件,原估算与新增工作要区分;若工作被拆分或合并,也应保留对应关系。否则,本轮看起来延期,实际可能是交付范围增加;或者看起来完成很多,实际只是把大需求拆成更多条目。
重新打开的工作项、撤销的验收和线上回滚都要进入质量观察。它们会改变对团队稳定交付能力的判断。若团队只统计“关闭数量”,就可能鼓励快速关单而不是确保结果可靠。

七、不同情况下的行动建议:把规划规则落到当下决策
1. 团队刚组建,历史数据不足
没有历史数据时,不要假装已经能够精确预测。先把迭代目标限定在可验证的范围,尽量选取小而完整的工作项,记录实际周期和阻塞原因。最初几轮的目标是建立可靠基线,不是追求最大吞吐量。
可以暂时使用较保守的容量假设,并把不确定需求放入候选池。每轮结束后,只调整一两项规则,例如估算口径、缓冲比例或工作拆分方式。若同时改变团队规模、流程、完成定义和指标口径,就很难知道哪项改变带来了结果。
2. 团队工作稳定,交付波动较小
当需求类型、团队组成和完成定义较稳定时,可逐步使用多轮吞吐量和周期分布做预测。此时不需要追求复杂模型,简单的历史区间通常已经足够。重点是定期检查假设是否变化:客户支持量是否上升、关键角色是否转岗、项目是否进入上线密集期。
团队可以把部分容量用于降低长期交付风险,例如补齐自动化校验、整理部署脚本、完善客户数据检查模板。只要这些工作能减少后续返工或等待,就不应被视为“非功能性杂事”而无限延后。
3. 客户频繁插单,现场变化无法避免
先区分真正的紧急事件和一般优先级变化。与业务安全、合规、重大故障相关的事项可以有明确的快速通道;普通改进需求则进入下一轮排序。快速通道需要留下理由、影响范围和决策人,否则所有需求都会被包装成紧急。
对插单建立容量额度和替换机制。如果本轮应急容量用完,团队需要让项目负责人选择:移出哪项计划工作、接受什么日期变化,或者明确承担何种风险。让决策回到业务层面,比要求执行人员“想办法都完成”更透明。
4. 外部依赖多,等待远大于实际处理时间
把依赖事项前置到迭代规划之前,尽早发出数据、权限、接口和验收人的准备请求。对关键依赖设置最晚确认日,超过时点自动触发备选计划,而不是无限等待。备选计划可以是先做样例、先完成内部验证,或者缩小本轮交付范围。
如果某类依赖反复延误,不要只把它记为“项目风险”。要分析原因是责任人不清、审批链过长、输入格式不一致,还是团队发起时间太晚。持续重复的等待往往是流程问题,不是偶发运气。
5. 关键人员成为瓶颈
如果多个需求都需要同一位架构师、数据专家或客户接口人,排期表上的人日总和可能没有意义。团队应标出单点角色的容量与任务顺序,优先安排其参与风险最高、能解除最多阻塞的工作,而不是把他平均分配到所有需求中。
中长期可以通过文档、结对、代码评审和操作演练降低知识集中度。不过,知识转移本身也需要时间,不宜一边满负荷承诺项目,一边要求关键人员额外完成传帮带。需要明确投入,并观察是否真正减少后续等待。
6. 计划连续延期,客户信任已经受影响
此时不宜继续用“下次估得更准”来修复信任。应先缩小承诺范围,明确可验收的里程碑和依赖条件,按短周期反馈实际状态。向客户说明哪些范围已经确认、哪些仍待输入、哪些风险可能改变日期,并给出相应的决策选项。
如果需求范围仍在变化,可以把日期承诺拆成“确定交付的核心部分”和“条件满足后追加的扩展部分”。客户通常更需要可预测的可用结果,而不是一个覆盖所有设想、却不断向后移动的整体验收日期。
八、排期中的取舍:效率、灵活性与确定性不能同时拉满
1. 利用率与响应能力的取舍
把容量排得很满,短期看起来人力利用率高,但遇到现场问题时只能挤压原有计划或加班。预留缓冲会降低计划表上的名义利用率,却提高应对突发工作的能力。哪种选择更合适,取决于业务对中断的容忍度、支持工作波动和延期代价。
若团队工作高度可预测、需求冻结且依赖少,可以减少缓冲;若处于上线期、外部依赖多或客户现场变化频繁,应接受更大的容量保护。缓冲比例应由团队记录校准,不应为了追求漂亮数字强行统一。
2. 快速启动与充分澄清的取舍
需求澄清不是越久越好,也不是越快开工越好。对低风险、可逆、容易验证的工作,先做小步试验可能更划算;对数据迁移、权限控制、财务规则和上线变更等高影响事项,未经澄清就开工可能导致大范围返工。
我会按错误成本决定澄清深度:错误容易发现且容易回滚,可以通过短周期实验获取信息;错误发现晚、影响面大或恢复成本高,就需要在进入承诺前完成更严格的验证和评审。
3. 交付范围与日期承诺的取舍
当客户日期固定但范围可变,优先划定最小可验收结果,把扩展需求分批交付;当范围固定但日期可协商,应根据依赖和验证结果调整日期;若范围和日期都不可变,团队就要明确资源、质量和风险方面的代价,而不是用模糊的“尽量保证”掩盖冲突。
任何取舍都应落到具体事项:减少哪些验收范围、延后哪些非关键功能、增加哪些人员或测试资源、承担什么未验证风险。笼统地说“提高效率”,无法帮助决策者理解计划变化的真实代价。
4. 统一流程与项目差异的取舍
组织需要统一基本口径,例如完成定义、依赖字段、插入规则和数据采集方式;但不必要求所有项目使用完全相同的缓冲比例、需求颗粒度和预测模型。不同项目的客户参与度、技术风险和交付模式可能差异很大。
比较合理的方式是统一“怎么描述和解释数据”,允许团队根据证据调整“采用什么计划参数”。这样既保留跨项目可读性,也避免把一支团队的历史速度当作另一支团队必须达到的目标。
5. 自动化管理与人工判断的取舍
项目管理平台可以自动汇总工作量、周期、状态和依赖,但不能自动判断客户目标是否变化、某项风险是否值得提前处理、某个需求是否应当拒绝。若团队把仪表盘上的红绿灯当成决策本身,数据就会从辅助判断变成新的形式主义。
适合自动化的是重复计算和状态提醒,例如容量汇总、阻塞超时提醒、周期分布更新和需求变更记录。涉及业务价值、风险接受和客户承诺的决策,应保留明确负责人和讨论依据。工具减少的是信息整理成本,不是组织承担决策责任的义务。
九、常见问题:关于实施团队迭代规划的直接回答
1. 迭代计划要排到每个人每天做什么吗?
一般不需要把计划细到每天的个人排班,除非团队确实处于现场联调、割接窗口或值班安排等需要精确协调的阶段。日常迭代规划应让团队清楚目标、工作顺序、依赖关系和责任归属。过度细化会制造大量维护成本,也容易让临时变化变成“计划违规”。
对确实需要日级安排的工作,可以只对关键路径和协作窗口做细化,例如客户数据提交日、接口联调时段、部署窗口和验收会议。其余工作保留适度弹性,让团队根据最新信息调整执行顺序。
2. 需求估算总是不准,应该怎么改?
先判断“不准”具体指什么:工时明显超出、日历周期变长、工作范围扩大,还是验收标准变化。它们分别对应估算、依赖、范围管理和完成定义问题。不要把所有偏差都归结为团队估算能力差。
接着选择近期同类需求,比较估算与实际结果,检查差异来自漏项、返工、等待还是临时变化。若大需求经常偏差很大,先把它拆成可验证的小块;若同类任务受外部等待影响明显,把等待时间单独记录,避免继续把处理工时估算得越来越大。
3. 应该使用故事点、人日,还是任务数量?
没有一种单位适合所有决策。人日适合估算可投入的工作时间,但不等于日历交付时间;故事点适合团队内部比较相对复杂度,不适合跨团队直接排名;任务数量适合观察吞吐量,但会受到需求颗粒度影响。
最重要的是保持口径稳定,并把指标和决策用途对应起来。容量规划可以看人日与可用时间,团队预测可以结合历史吞吐量,交付流动性可以看周期和在制品。不要为了追求一个“统一数字”而把不同问题压缩成同一指标。
4. 迭代中途发现需求做不完,应该先砍什么?
先看哪些工作尚未开始、哪些已开始但仍可暂停,以及哪些工作处于关键路径。已经投入大量工作并不意味着必须继续,但暂停成本和已投入成本都要说明。通常优先保护可验收的核心结果,调整低价值、可延后或依赖尚未就绪的扩展范围。
如果需求变更来自业务负责人,应由其确认范围交换,而不是让执行人员私下删减验收内容。更新计划时要同步调整交付日期、验收预期和风险说明,确保所有相关方基于同一版本做判断。
5. 计划完成率低,是否说明团队效率差?
不能只凭完成率下结论。低完成率可能源于计划过载、客户依赖延迟、线上支持增加、需求范围变更、拆分粒度不合理,也可能确实是团队执行流动性差。需要结合承诺稳定性、周期、阻塞、返工和验收情况诊断。
如果团队连续多轮承诺超过历史可交付区间,首先应调整容量和承诺机制;如果计划量合理但任务长期停留、反复返工,则需要检查流程、技能瓶颈和完成标准。用单一完成率考核团队,容易诱发低估需求或只挑简单工作。
6. 是否应该把所有客户需求都放进同一迭代?
不一定。多个客户的需求可以共享一个团队迭代,但要明确客户优先级、服务等级、依赖和容量边界。若客户之间存在不同上线窗口或保密要求,可以在同一团队计划中分区管理,也可以建立不同交付节奏。关键是避免一个客户的插单悄悄挤占另一个客户的承诺。
当多个项目争用同一批专家时,最好在组合层面做容量决策。单个团队内部看起来都“只加一点工作”,累积后却可能超出关键人员的实际可用容量。
十、下一步怎么做:先建立可解释的计划,再追求更高预测能力
1. 下一轮规划前,准备四类信息
团队不必等到数据平台、流程制度全部完善后才开始改进。下一轮规划前,先准备历史完成量、已知容量占用、候选需求的就绪状态和关键依赖清单。信息不完整时,把假设写出来,比隐藏不确定性更有价值。
- 历史表现:最近六轮的完成量、周期范围、插入工作和阻塞原因。
- 实际容量:假期、会议、支持值班、既有项目承诺和关键人员占用。
- 需求条件:价值、范围、验收方式、估算、责任人和当前就绪程度。
- 依赖风险:输入提供方、最晚确认时间、阻塞影响和替代方案。
2. 在规划会上完成五个动作
规划会不是逐条朗读需求,而是做出可追溯的选择。先确认本轮业务目标,再估容量;然后检查需求就绪度和依赖,最后确定承诺、预备项及拒绝或延后的范围。会议结束时,所有人应理解为什么这些工作进入计划,而不是只知道看板上多了几张卡片。
- 确认本轮必须实现的业务结果和验收边界。
- 扣除已知占用并依据历史波动估算可承诺容量。
- 排除未就绪需求,或将其标记为有条件进入的预备项。
- 检查关键路径、单点专家、客户输入和测试验收窗口。
- 记录插入规则、范围交换方式和中途检查时间。
3. 运行两到三轮后,只调整有证据的参数
团队开始记录数据后,至少运行两到三轮再判断趋势。若多轮容量都被支持工作吃掉,应调整应急容量或服务分工;若需求持续卡在客户确认,应前移依赖管理;若投入稳定但周期变长,应检查在制品和测试排队。不要仅因为某一轮表现不好就大幅改动所有规则。
复盘要形成下一步行动,而不只是描述发生了什么。每个行动最好有负责人、完成时间和验证指标。例如“减少并行需求”可以验证在制品是否下降、周期是否缩短;“提前收集客户数据”可以验证等待天数是否减少。没有验证方法的改进,很容易停留在口号层面。
4. 建立数据看板,但不把看板变成考核排名
团队看板可以呈现容量使用、需求状态、周期分布、阻塞原因和验收结果。管理者可以用它识别系统性问题,例如某类任务总是等待、某个环节成为瓶颈,或临时需求长期超过预留空间。看板的目标是让事实更容易讨论,而不是让成员围绕数字自我防御。
如果使用项目管理平台承载需求和迭代数据,要先统一状态定义、完成条件和依赖字段,再配置报表。否则自动化只是更快地汇总不一致的数据。对中大型组织而言,跨团队可追踪性很重要,但统一字段不应演变成每个团队都必须采用相同的估算方法和容量参数。
迭代规划真正值得追求的,不是把每一小时都排满,也不是让预测永远不变,而是让团队能解释每个承诺如何形成、每项风险怎样处理、每次偏差会带来什么调整。下一步可以从最近六轮数据开始:统一完成定义,分开记录实际处理与外部等待,再用历史区间确定下一轮承诺上限。当计划能够说明“为什么这样排、什么情况下会变、变化时谁来做取舍”,它才从任务清单变成了可靠的交付决策。
常见问题解答(FAQ)
1. 迭代规划时,需求应该按什么顺序排期?
我每次排期都会遇到一个难题:业务方说每个需求都很急,但团队容量明显不够。只按提交时间或职位高低排序,迭代结束时又容易发现关键目标没完成,应该怎么判断先后?
先明确本次迭代要解决的用户问题或业务结果,再比较需求的价值、时效性、风险和实现成本。可以用“预期影响、紧迫程度、证据可信度、估算工作量”四项做相对评分,但评分只是讨论工具,不是自动排期公式。
举例来说,某团队计划一个两周迭代,可用容量约为40人日:一个有明确客户阻塞证据、预计需8人日的修复,通常应先于一个影响尚未验证、需12人日的界面优化。排期前还要确认依赖、验收条件和负责人;若一项需求连成功标准都说不清,先补充调研或拆出验证任务,往往比直接塞进迭代更稳妥。
2. 如何估算迭代容量,避免承诺过多?
我发现团队一到排期就容易把日历上的全部工作日都算进去,可实际还会有评审、线上问题和临时沟通。有什么简单办法估出更接近真实的容量,又不把估算做得过于复杂?
先按成员分别计算可投入时间,再扣除已知会议、休假、值班和跨团队支持;不要把名义工时直接当成需求开发容量。对于不稳定因素,可参考最近数个迭代的实际完成量,给容量留出缓冲。比如一个6人团队各有10个工作日,名义上是60人日;
扣除会议与支持后若约剩42人日,而过去几个迭代的完成量在32至38人日之间,那么本次承诺接近历史稳定区间通常比按42人日排满更可信。这里的数字只是示例,团队应以自己的记录校准。若临时工作经常挤占迭代,可单独记录其来源和耗时,再决定是预留容量、轮值处理,还是改善上游质量。
3. 需求排期数据分析应该看哪些指标?
我手上有需求数量、工时和迭代完成情况,但看完这些数字还是很难判断问题出在哪里。有时完成率下降是因为估算偏差,有时是需求中途变更,我该从哪些数据开始分析,才能找到可行动的原因?
先选能对应具体决策的指标,而不是一次性堆很多图表。建议记录计划与实际完成量、需求中途新增或变更的比例、阻塞时长,以及从开始到交付的周期;按连续多个迭代观察趋势,并结合事项类型和团队容量解释波动。
举例来说,若连续3个迭代的计划完成比例分别为90%、68%、70%,同时后两轮中途新增事项占比明显升高,优先检查变更入口和紧急事项规则,比直接要求团队提高效率更有依据。单个迭代的数据容易受休假、故障等偶发因素影响,不宜据此评价个人。
分析的终点应是一个可验证的动作,例如下轮冻结范围、记录变更原因,再观察指标是否改善。
4. 需求经常在迭代中途插入,应该怎么处理?
我不想因为一次紧急需求就让整个迭代计划失去意义,但完全拒绝临时事项也不现实。团队怎样区分真正需要立即处理的问题和只是有人催得急的需求,同时保留可复盘的依据?
为中途插入设定明确门槛,例如生产故障、安全风险、明确的合规时限或正在造成重大用户阻塞;普通优化需求进入候选池,留待下轮重新排序。达到门槛时,由指定负责人评估影响、所需工作量和被挤出的事项,并同步调整迭代目标,而不是把新任务悄悄叠加到原计划上。每次插入都记录提出时间、理由、决策人、耗时和被延期事项。
若连续几个迭代中紧急插入占用约四分之一容量,就应进一步调查缺陷来源、需求入口或发布风险,而不只是继续提高缓冲。这个比例是触发复盘的示例阈值,不是适用于所有团队的标准。
核心关键词
文章包含AI辅助创作:迭代规划最佳实践:实施团队需求排期数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505738
读者评论
我们团队以前也会把人天排到接近满负荷,后来发现真正拖延的往往是客户确认和验收,不是开发本身。现在会单独标记等待事项,并给外部依赖设置最晚反馈时间,排期确实更接近实际。
文中用最近六轮数据做预测的思路比较稳,但前提是完成定义不能频繁变化。我们曾经把“提测”和“客户验收”混在一起统计,结果吞吐量看起来很好,实际交付却经常延期,后来拆开记录才看出问题。
容量预留很有必要,不过实施项目的应急比例会随上线阶段明显变化,不能长期固定一个百分比。建议每轮复盘缓冲实际消耗,并记录插单原因,否则缓冲也可能变成随意扩张计划的空间。
