开发周期管理真正失控,往往不是因为团队不会估工时,而是因为需求进入之后,没有人持续回答三个问题:这件事为什么现在做、它依赖什么、什么条件下才算完成。排期表看起来精确到小时,实际却可能被需求变更、跨团队等待和验收返工不断改写。我的判断是,研发团队需要管理的不是一张“日期表”,而是一套从需求准入到上线复盘的承诺机制。
开发周期管理方法大全:研发团队需求排期落地方案落地清单
一、先讲核心结论:周期管理不是把日期排满
1. 把周期管理看成一条交付链,而不是一张甘特图
开发周期管理覆盖需求澄清、优先级判断、容量评估、任务拆解、依赖协调、开发测试、发布验收和结果复盘。只盯着“计划开始日”和“计划结束日”,就像只看快递的预计送达时间,却不看仓库是否备货、运输是否受阻、收件人是否能签收。
我通常把一项需求的交付周期拆成三段:等待时间、实际加工时间、返工时间。很多团队只估算实际加工时间,却把等待产品确认、等待接口、等待测试环境、等待发布窗口的时间当作偶发情况。结果就是开发工时估得并不离谱,整体周期仍频繁延期。
排期要对齐的是团队可兑现的交付承诺,不是成员在没有中断的理想状态下需要的编码时间。这一区别决定了排期是否能用于决策:一个计划如果无法体现依赖和不确定性,就只能作为日历提醒,不能作为承诺依据。
2. 先建立四个共同口径
开始排期前,我会先让团队对四个口径达成一致:需求何时进入排期、容量如何计算、完成的定义是什么、变更如何处理。如果这些定义因人而异,表格里再多的日期和工时也无法形成可比较的数据。
- 需求准入:进入计划的需求是否已有目标用户、问题描述、验收条件、责任人和优先级。
- 可用容量:扣除休假、值班、会议、支持工作、维护任务和历史承诺后,团队真正可投入项目工作的时间。
- 完成定义:需求是否需要经过代码合并、测试通过、产品验收、上线观察,才可以标记为完成。
- 变更规则:新增紧急需求时,是挤出同等容量的其他工作、增加明确的缓冲,还是调整版本目标。
一个实用原则是:没有验收条件的需求可以进入澄清池,但不应直接进入承诺排期;没有责任人的跨团队依赖可以记录为风险,但不应假装它已被计划覆盖。
3. 管理系统要让偏差更早暴露
开发周期管理的价值,不在于把所有偏差消灭,而在于让偏差在仍可调整时被发现。若项目在最后一周才知道接口方案未定,管理者手里只剩加人、压测试、推迟上线等高成本选项;如果在需求评审时就看到接口责任人和确认日期,团队还可以重新切分范围或并行做不依赖接口的工作。
因此,周期管理的首要目标应是缩短“风险出现到风险被看见”的时间。某项目管理平台可以承载需求、任务、依赖、缺陷和版本信息,但工具本身不会替团队做取舍。真正重要的是这些信息能否在同一套流程中更新,并且能否触发具体行动。

二、背景和真实场景:为什么排期表越细,交付反而越不稳
1. 多条工作流同时争抢同一批人
在中大型研发团队里,一个后端工程师可能同时负责新功能、线上问题、技术升级和多个业务方的接口支持。排期表上,他在每个项目里都被分配了“可用半天”,但现实中任务切换会带来重新理解上下文、重新搭建环境和重新确认优先级的成本。
如果一个人同时承接五个项目,不等于五个项目都能并行推进。更常见的结果是每个项目都在等待这个人完成眼前的工作,任何一个突发故障都会牵动多个计划。排期表按个人看似合理,按价值流看却可能形成瓶颈。
这类场景下,管理者要问的不是“每个人还有多少空闲时间”,而是“关键角色每周要切换几次、哪些工作必须经过同一个人、哪些工作可以降低优先级”。当某个专家成为所有版本的必经节点,新增需求再多也不会线性提高交付速度。
2. 需求进入方式决定排期的可信度
有的团队先口头答应业务,再让研发补工期;有的团队先给一个日期,再要求团队在日期前“想办法完成”。这两种做法都会把不确定性转移给执行人员,却没有消除不确定性。需求目标模糊时,估算只是在给未知事项贴上一个看似精确的数字。
我更倾向于把需求入口分成“待澄清、可评估、已承诺、执行中、已验收”几个状态。状态变化需要满足条件,而不是因为周会到了就把卡片拖到下一列。比如,从“可评估”进入“已承诺”,至少要明确范围、验收标准、外部依赖、优先级和责任人。
这一做法不是增加审批,而是将讨论前置。若一个需求连最小可交付范围都说不清,先排具体日期只会制造虚假确定性。先用短时间解决关键未知,再决定是否承诺,通常比后期反复改期成本更低。
3. 延期经常是系统性问题,不是单个人的问题

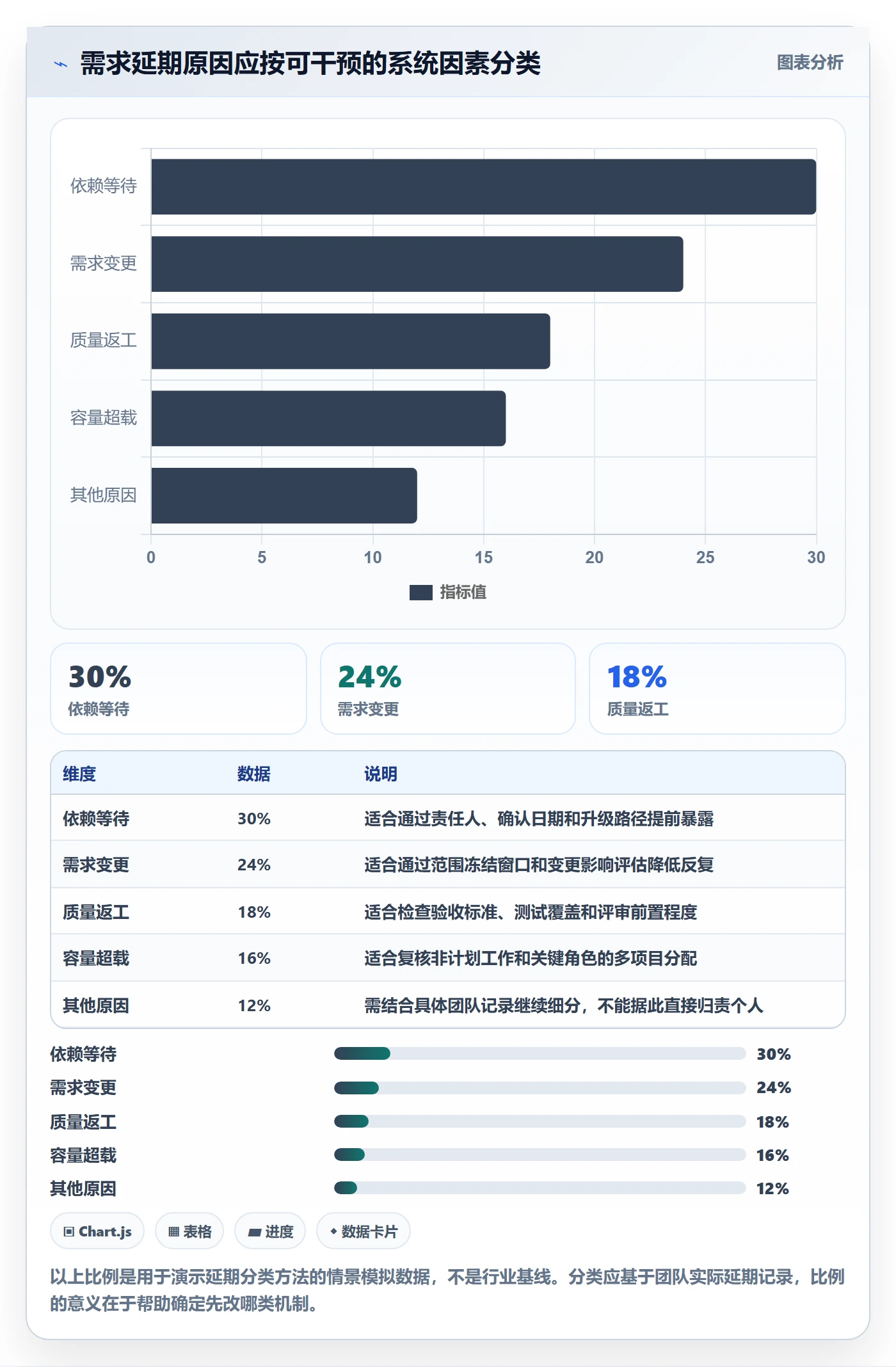

某个任务晚交不一定意味着负责人执行力差。它可能是需求验收反复变化、测试环境不稳定、外部团队迟迟不提供接口、上线窗口被压缩,也可能是任务拆得太大,直到后期才暴露技术风险。把所有延期简单归因于个人,会使团队更不愿意提前报告坏消息。
我会把延期原因至少分为需求变更、估算偏差、依赖等待、容量超载、质量返工、发布阻塞和突发支持七类。分类的目的不是给人贴标签,而是找出下一轮可以改变的系统条件。例如,依赖等待连续发生,就应调整依赖确认机制;返工长期偏高,就应检查需求评审和验收过程。
4. 100人以上组织的复杂性来自协同边界
团队规模扩大后,周期问题往往从“一个小组任务没做完”变成“多个团队各自都完成了计划,却没有形成可上线结果”。接口契约、数据迁移、权限策略、发布顺序和跨团队验收,都会形成隐性串行关系。
对于100人以上的组织,单个团队的局部排期不够。需要同时管理团队级容量、版本级目标和跨团队依赖。PingCode适合中大型企业及100人以上组织,可用于把需求、迭代、缺陷、版本和协作信息连接起来;不过,是否采用某个平台仍应取决于组织流程、权限治理、集成需求和数据管理要求,而不是产品名称本身。
三、常见误区:看起来像管理,实际在放大误差
1. 把工时估算当作日历周期
“开发需要三天”不等于“需求三天后交付”。开发完成后可能还需要代码评审、联调、测试、修复、回归和发布。若开发与测试可以并行,日历周期也不一定是所有阶段工时简单相加;若存在串行依赖,则总周期可能明显超过单项工时之和。
正确做法是分别记录工作量和日历时间。工作量回答“需要多少人天”,日历时间回答“考虑队列和依赖后大约何时可交付”。这两个数用途不同,不能互相替代。
2. 把每个人排到100%当作高效率
满负荷排期没有给评审、线上支持、临时缺陷和估算误差留下空间。一旦出现突发事项,管理者只能把新工作插入已有计划,最终让所有任务都延后。表面利用率上升,系统吞吐量却可能下降。
可以把计划容量视为可用于承诺的工作量,而不是名义工时。对有值班或频繁支持工作的团队,应先用过去若干迭代的实际投入估算非计划工作比例,再将其从容量中扣除。没有历史数据时,先设试运行缓冲,再按实际记录调整,不要把某个固定比例包装成普遍规律。
3. 只盯单个任务,不看在制品数量
同时启动很多任务,会让团队看起来很忙,却增加排队和切换。任务开得越多,每项工作越可能卡在“等评审、等测试、等接口、等负责人确认”的中间状态。比起不断开始新任务,先完成已开始的工作,往往更快释放实际价值。
我会关注在制品数量、任务停留时间和阻塞时长。若待测试任务积压,而开发仍不断开始新需求,瓶颈通常不在开发速度,而在测试能力或交付流程。此时继续给开发加压,只会把队列从一个环节推到另一个环节。
4. 用单一估算点掩盖不确定性
“这项需求需要8天”听起来明确,却没有说明前提。若接口方案未定、历史数据迁移未验证,8天可能只是最乐观情景。更有用的估算是说明范围、信心和风险:常规工作约需多少时间,关键不确定性是什么,哪些事件会改变交付窗口。
对大需求可以使用区间估算,例如“开发与测试合计约8至12人天,前提是接口在本周确认;若接口变更,需重新评估”。区间不是逃避承诺,而是把承诺依赖的条件说清楚,避免事后把条件缺失误当成执行失误。
5. 需求一旦排进版本就默认不能调整
市场、法规、线上风险和客户承诺都可能改变优先级。把计划视为不可改变,容易导致团队隐瞒新信息,或者绕过排期私下插单。更成熟的做法不是拒绝变更,而是要求变更有成本、影响范围和决策责任。
每次插入紧急需求,都要回答:它替代哪项工作、影响哪些依赖、是否需要缩小范围、谁批准了优先级变化。没有替代项的“紧急插单”,本质上是在向团队追加未被显式承认的容量债务。

四、专业判断逻辑:如何从需求判断走到可兑现排期
1. 先判断需求是否值得进入计划
排期不是需求价值评审的替代品。对每个候选需求,我会先看它解决的问题、预期受益对象、时间敏感性、风险降低效果和验证方式。价值判断不必复杂,但要能说明为什么现在做,以及做完后通过什么信号判断有效。
可以用统一的评分框架辅助讨论,但不应把分数当作自动决策。一个需求即使得分较高,如果法规边界未澄清或关键依赖没有负责人,也可能暂时不具备承诺条件。相反,低频但高影响的安全修复,也不应因为用户数或收入估算较低而被机械地排到队尾。
| 判断维度 | 要回答的问题 | 排期中的作用 | 常见失真 |
|---|---|---|---|
| 业务价值 | 改善谁的什么问题,如何验证 | 判断是否值得投入 | 只写“提升体验”,没有可观察结果 |
| 时效性 | 晚一个周期会损失什么 | 识别真正的时间约束 | 所有需求都标成紧急 |
| 不确定性 | 哪些关键条件尚未验证 | 决定先做探索还是直接承诺 | 把未知压成单点工期 |
| 依赖复杂度 | 依赖谁、何时确认、失败后怎么办 | 识别串行链和外部风险 | 只记录依赖名称,不记录责任和日期 |
| 可交付性 | 能否拆成可验收的最小范围 | 判断是否适合进入近期计划 | 大需求不拆分,直到最后才发现不可验收 |
2. 把需求拆到可验证,而不是拆到看起来很忙
需求拆分的目标,是让团队尽早验证价值、减少未知,并形成可以独立验收的交付单元。把一个需求拆成“开发前端、开发后端、写测试、写文档”,不一定构成良好的业务切片;这些任务可能都不能单独交付用户价值。
更好的切法是围绕用户路径、数据范围、使用场景或风险边界。比如一项报表能力,可以先交付一个角色、一个核心指标和一个受控数据范围,再逐步扩展筛选条件和权限。切分后每一片都要有清楚的验收条件,并标出尚未覆盖的边界。
(1)先找出最小可验证结果
询问“最小版本能让谁完成什么动作”。如果答案仍是“把底层服务搭好”,还要继续追问它如何被使用、如何证明可用。基础设施类工作也可以通过接口契约、性能目标、迁移演练或服务可观测性定义阶段性验证结果。
(2)识别不可并行的依赖
画出需求之间的先后关系,区分硬依赖和软依赖。硬依赖意味着前项不完成,后项无法开始;软依赖则可能通过模拟数据、契约测试或临时方案并行推进。把软依赖误判为硬依赖,会延长周期;把硬依赖误当成并行,也会制造虚假进度。
(3)拆出探索任务
如果团队对技术可行性、数据质量或外部接口存在关键未知,不要把探索时间藏进开发工期。单独安排有时间上限的验证任务,明确输出是结论、原型、风险清单还是估算更新。探索结束后再决定继续、调整方案或停止投入。
3. 用历史数据校准团队容量,而不是套行业数字
团队容量应从团队自己的交付历史推导。至少记录每个迭代的计划工作、实际完成工作、非计划工作、休假和阻塞时间。样本太少时,不宜把结果当成稳定基线;先积累若干周期,再观察中位数、范围和季节性差异。
可承诺容量可以用一个简单框架估算:可用工作日乘以参与人数,再扣除已知非项目工作、休假、值班与维护任务。随后用历史完成情况校准。这里的“完成量”最好采用团队稳定使用的工作项规模或实际交付项,而不是把不同复杂度的需求直接按数量相加。
如果团队使用人天估算,重点不在于追求精确小数,而在于保持同一团队、同一口径下的比较价值。估算工具如斐波那契尺度可以帮助表达相对复杂度,但它不能自动得出发布日期,也不能消除需求不确定性。
4. 依据风险和历史波动表达发布日期
当项目影响较大或外部依赖较多时,我不建议只给一个日期。可以给出目标窗口、较高信心的保守窗口和关键前提。团队若有足够的历史数据,可以用交付周期分布的分位数估计:例如观察过去相似工作项完成时间的中位数和较慢分位,用于表达常规情景与保守情景。
这种做法比随意加几天“保险”更可解释。前提是样本具有可比性,且团队没有在统计口径中混入不同类型的工作。若过去的数据记录不完整,应先使用区间和假设说明,而不是假装已有成熟预测模型。
5. 把依赖管理变成明确的交付动作
依赖至少要有提供方、接收方、交付物、需要日期、确认日期和失败后的替代方案。只写“等数据组支持”并不能形成管理动作;“数据组在某日期前提供字段定义,接收方完成契约校验,若未确认则先用模拟数据验证页面流程”才可以进入周度跟踪。
跨团队依赖要在需求承诺前进行一次对齐。若依赖方没有承诺日期,需求可以继续探索或排入候选池,但不应把未经确认的交付日期包装成团队承诺。这个规则能减少一种常见争议:需求方认为团队已经答应,研发方认为日期只是暂估。

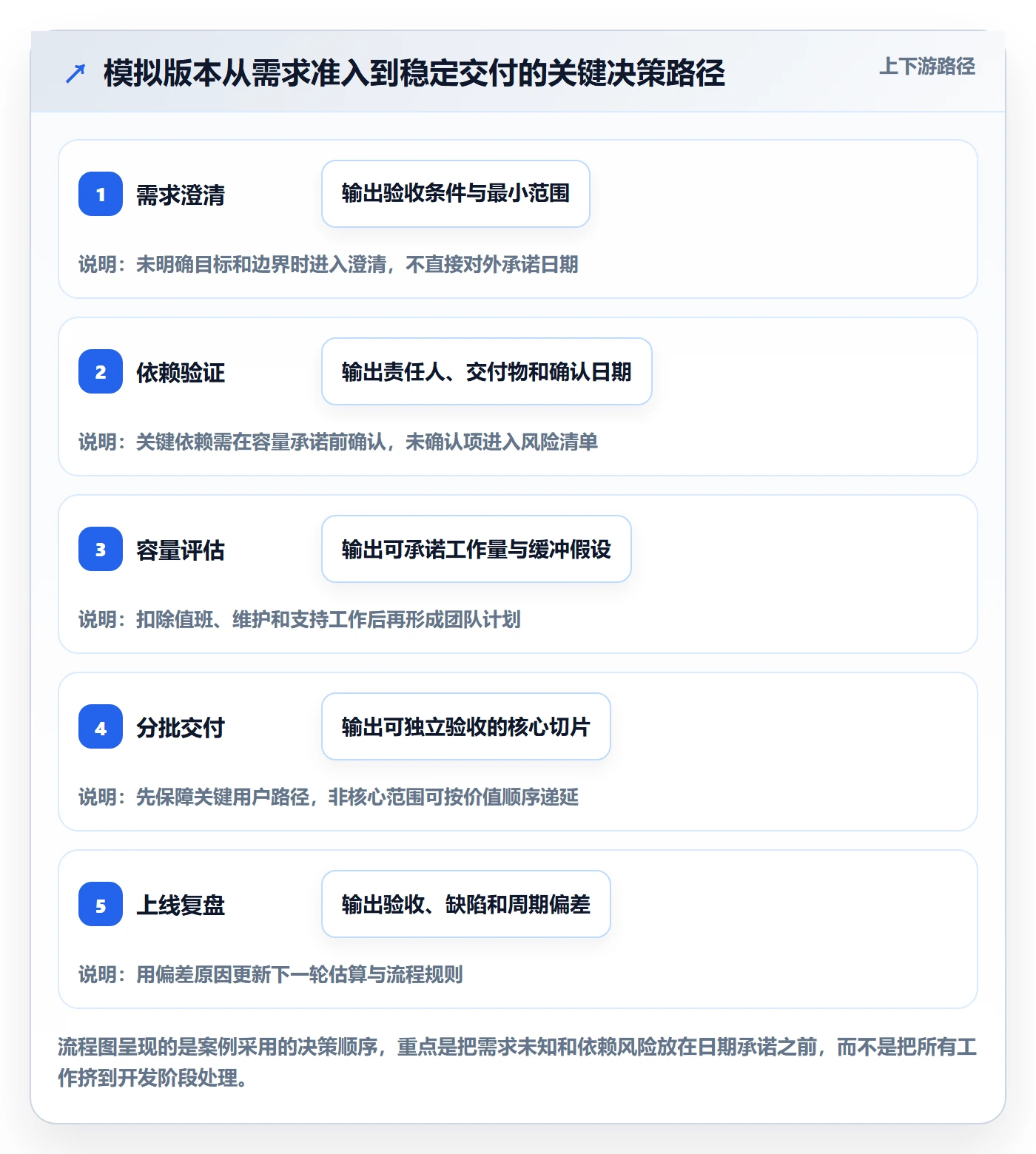

五、落地案例与数据观察:一个版本如何从“按日期排”转成“按约束排”
1. 案例背景:计划看起来充足,关键路径却被忽略
以下是匿名化的情景模拟,用来说明分析方法,不代表特定企业的真实经营数据。某产品团队有8名研发成员,计划用4周完成一个面向运营人员的业务流程改造。范围包括前端流程、后端规则、数据接口、权限调整和测试验收,最初排期把开发任务分配到每个人,目标是四周末上线。
第一轮评审后,团队发现接口字段仍未确定,权限规则由两个业务部门分别维护,测试环境还要等待基础设施团队更新。原计划虽然列出约50人天工作量,却没有区分哪些工作可以并行、哪些工作必须等外部确认,也没有留出值班和线上支持容量。
团队没有直接把发布日期顺延,而是先做三件事:把接口不确定性拆成两天的验证任务;与业务方共同确认最小范围;将一次性覆盖全部权限场景改为先覆盖高频角色,并把低频边界场景列入后续版本。
2. 重新排期:从名义工时转向关键路径和容量
团队先核对了四周内的实际可用时间。8名成员并非全部投入该项目,扣除值班、支持、休假和例行维护后,项目可承诺容量明显低于名义工时。管理者随后确认两个外部依赖的责任人和交付时间,并把无法并行的权限确认列入关键路径。
需求拆分后,团队先交付一个可用的核心流程,再逐步增加边界能力。接口验证与页面骨架并行推进;权限规则未确认之前,团队不提前承诺完整覆盖范围。测试负责人提前参与验收条件评审,避免开发结束后才发现“可用”的定义与业务方理解不同。
对项目状态,团队从“完成百分比”调整为追踪三个信号:关键依赖是否按日期关闭、在制品是否积压、已完成项是否通过验收。这样即使任务完成比例看起来不高,也能知道风险究竟在需求、依赖还是质量阶段。
3. 观察结果:复盘要看口径,不只看是否按时
在这个情景模拟中,团队最终将核心流程在目标窗口内交付,非核心权限场景进入下一次迭代。若只比较原计划和上线日期,可能会把范围调整误判为计划失败;若只看上线,也可能忽略范围缩减和质量代价。
因此,复盘至少要同时看承诺兑现、范围变化、缺陷情况、等待时间和业务验收。版本“按时上线”不是充分证据,版本“按时上线且核心验收通过、已知风险可控、变更有记录”才更接近可靠交付。
| 观察维度 | 调整前的情景 | 调整后的情景 | 管理解释 |
|---|---|---|---|
| 依赖确认时间 | 计划启动后才逐项询问 | 承诺前确认责任人和日期 | 把等待风险前移到排期阶段 |
| 需求范围 | 一次覆盖全部权限场景 | 先交付高频核心角色 | 用范围切分保护关键路径 |
| 测试参与时点 | 开发完成后集中介入 | 验收条件评审时提前参与 | 降低末端发现定义不一致的概率 |
| 状态判断方式 | 主要看任务完成百分比 | 同时看依赖、在制品和验收 | 更早识别“忙但未形成交付”的风险 |

4. 复盘要记录“为什么变”,而不只是“变了多少”
每个版本结束后,我建议按计划与实际对照需求范围、周期、缺陷和依赖。比如,延期是因为某项任务估算过低,还是因为等待外部确认?范围缩小是主动切片,还是临近上线被迫删功能?这两种情况表面结果相似,管理含义却完全不同。
团队不必一开始就建设复杂的数据仓库。先确保工作项状态变化、阻塞原因、范围变更和验收结果有基本记录,再逐步形成可比的周期数据。没有一致定义时,漂亮的仪表盘只会让错误更容易被传播。

六、开发周期管理落地清单:从需求入口到上线复盘
1. 需求进入候选池前
需求入口不宜依赖个人记忆、聊天记录和临时会议纪要。无论使用表格、看板还是某项目管理平台,都要为需求保留稳定的唯一记录,并让业务目标、责任人、优先级和验收条件能被追溯。
- 写清楚目标用户和当前遇到的问题,避免只描述想要的页面或按钮。
- 说明预期价值及验证方式,例如流程完成率、处理耗时或错误率变化。
- 补充业务负责人、产品负责人和技术接口人的责任边界。
- 列出已知限制、法规要求、兼容范围和不能接受的结果。
- 标明时效性:错过日期会造成什么影响,而不是只填写“希望尽快”。
- 未澄清的内容进入待办或探索池,不与已经承诺的交付混在一起。
2. 需求评审时
需求评审不是一次把所有细节定死的会议,而是判断该需求是否适合进入评估、是否可以拆分,以及还缺少什么证据。会议结束后应留下决策和责任人,避免同一问题在后续评审里反复出现。
- 确认问题定义与目标用户,核对价值是否有明确依据。
- 列出核心路径、异常路径和验收边界。
- 标记技术未知,判断是否需要限时探索或原型验证。
- 区分硬依赖与软依赖,逐项确认责任方和需要日期。
- 评估是否能切出更小的、可独立验收的交付片段。
- 记录不做什么,防止范围在执行过程中无声扩大。
3. 版本计划会前
计划会应讨论选择和取舍,而不是第一次发现工作内容。会前产品、研发、测试和依赖团队应完成基本信息准备,参与者把时间用于比较方案、确认容量和处理冲突。
- 更新已承诺事项的实际进度和剩余工作,不用“差不多完成”代替状态。
- 扣除休假、值班、支持、维护和已知会议等非项目容量。
- 核对关键角色的负载,特别是架构、数据、测试和发布等瓶颈角色。
- 检查候选需求是否具备验收条件,依赖是否已确认。
- 准备优先级建议和可替代范围,避免现场只讨论“全做还是延期”。
- 根据历史数据给出周期区间,并写明估算前提和信心程度。
4. 计划会中
排期决策应让不同角色看到同一组事实。产品侧说明价值和时效,技术侧说明复杂度和风险,测试侧说明验证工作量,管理者处理容量冲突和优先级,而不是由某一方单独承担日期压力。
- 先确认版本目标,再选择符合容量和依赖条件的需求。
- 对超出容量的候选项明确拒绝、拆分、延期或替换,不采用隐性加班兜底。
- 将关键依赖映射到交付顺序,避免把串行工作排成表面并行。
- 为不可预测工作留出根据历史数据校准的空间。
- 确认范围调整的决策人,以及变更时谁需要重新评估。
- 会议结束时形成版本目标、风险清单和未承诺候选项。
5. 执行中
执行跟踪的重点不是每天追问“完成百分之几”,而是减少阻塞、限制无序插单和尽早检验交付质量。日常同步要尽量短,问题则转入明确的责任人和处理时限。
- 限制同时进行的工作数量,优先清理已经开始但被阻塞的任务。
- 为阻塞项标记原因、责任人、下一步动作和复查时间。
- 变更需求时记录影响范围、依赖、日期及被替代的工作。
- 让测试和验收尽可能连续进行,避免集中到版本末尾。
- 出现关键路径偏差时及时调整范围或计划,不等到最后一周再报告。
- 对临时支持工作进行记录,确保下一轮容量估算纳入真实负担。
6. 发布与复盘
上线不是项目周期的唯一终点。需求是否达到预期、缺陷是否在可接受范围、用户是否能够完成目标动作,都需要在发布后观察。复盘的重点应是改进机制,而不是重新判定谁更应该负责。
- 核验发布范围、验收结果、已知问题和回滚条件。
- 比较承诺窗口与实际交付,并记录范围变化原因。
- 回看等待时间、返工、阻塞和非计划工作占比。
- 检查目标指标是否变化,必要时区分上线结果与业务效果。
- 选出一至两个可操作的流程改进项,指定负责人和复查时间。
- 将新观察反馈到估算、需求准入和下一轮容量计划中。
七、不同情况下的行动建议与取舍
1. 小团队、需求不稳定、流程尚未成形
小团队不需要先建设复杂的多层审批。优先建立一个统一需求入口、简洁的优先级规则、每周一次计划检查和完成定义。工具可以很轻,但要确保谁负责、下一步是什么、什么工作已经承诺能够被所有成员看见。
取舍上,可以接受估算精度较低,但不要接受范围和责任不清。团队数据不足时,先记录实际周期、阻塞原因和非计划工作,过几轮再形成容量基线。此时过早上复杂指标体系,可能比漏掉几项指标更浪费时间。
2. 多团队协作、依赖密集、版本窗口固定
这类组织应把跨团队依赖作为计划对象,而不是会议纪要中的备注。对每个依赖建立明确的提供方、接收方、交付物、所需日期和升级机制。版本计划前要安排依赖评审,关键依赖未确认时标记风险等级,并准备范围或方案替代。
取舍上,统一节奏有助于协作,但不等于要求所有团队使用完全相同的迭代长度或工作方式。应统一信息口径和依赖规则,再允许团队依据产品形态、维护负担和交付方式保留差异。
3. 线上支持多、突发任务多、计划经常被打断
不要用纯项目开发的容量模型估算这类团队。先区分计划工作和非计划工作,记录线上支持、故障处置、客户问题与维护任务的数量及耗时。随着数据积累,可以安排轮值、设置支持缓冲或专门划分维护容量。
取舍上,固定版本承诺可能需要缩小范围,换取对突发工作的真实响应能力。若管理层要求维护响应与新需求同时保持满负荷,就应明确这是风险接受决策,而不是要求团队通过“提高效率”解决无限容量约束。
4. 新产品探索多、技术路线尚不确定
探索型工作不适合把每个阶段都排成确定日期。可以把计划拆成问题验证、原型、技术试验、用户测试和正式交付,并为每一阶段定义明确的决策出口。到了出口节点,决定继续投入、调整方向或停止,而不是因为已投入成本就默认继续。
取舍上,探索阶段要允许范围变化,但要控制时间和投入上限。没有边界的探索会变成长期不交付;过度要求精确排期则会迫使团队伪造确定性。限时验证和阶段性决策可以兼顾学习与责任。
5. 管理层要求固定日期,但需求仍在变化
先问固定日期的来源:法规截止、合同约定、市场窗口还是内部预期。若日期不能变,通常就要调整范围、资源或风险接受程度;若范围不可变、资源不可变,日期也不能变,三者同时锁定就不是排期问题,而是缺乏可行性约束。
建议在计划中同时写出固定条件、可调整条件和决策人。例如日期固定、核心流程固定、低频功能可延期;或者范围固定、日期允许区间化。把这种取舍写清楚,比会议上承诺“尽量全部完成”更能保护组织决策质量。

八、指标与工具:让看板支持决策,而不是制造忙碌感
1. 优先跟踪少数能触发行动的指标
周期管理不需要一开始就跟踪几十个数字。建议先选能回答具体问题的指标,并提前说明计算口径。指标没有行动关系,只会增加录入负担;指标有了行动关系,才可能帮助管理者发现系统瓶颈。
| 指标 | 可以回答的问题 | 使用时的注意点 |
|---|---|---|
| 需求交付周期 | 从承诺到验收通常需要多久 | 统一起止状态,按工作类型分组 |
| 周期时间分布 | 常规工作与长尾工作相差多大 | 不能只看平均值,避免长尾被掩盖 |
| 在制品数量 | 是否同时启动了过多工作 | 结合团队人数和工作类型解读 |
| 阻塞时长 | 任务主要在等谁或等什么 | 阻塞原因要有分类且可复核 |
| 计划外工作占比 | 计划容量是否低估支持负担 | 记录口径要覆盖线上支持与临时需求 |
| 验收后缺陷情况 | 交付速度是否以质量为代价 | 结合严重程度、用户影响和观察窗口 |
2. 速度指标不能直接变成员工排名
团队规模、需求复杂度、维护任务和估算习惯都会影响速度指标。将不同团队的故事点、完成数或周期直接横向排名,容易诱发拆卡、降低质量门槛和挑选简单任务等行为。指标适合观察团队自身趋势,不适合脱离上下文给个人贴效率标签。
若管理者发现周期变长,第一步应寻找流程和队列原因:工作是否变大、等待是否增加、依赖是否变复杂、测试是否积压。只有在过程信息充分后,才讨论具体执行环节。单看结果指标,既无法定位原因,也容易把系统问题转化为个人压力。
3. 工具选型要匹配流程成熟度和组织边界
选择管理工具时,我会先检查需求、任务、缺陷、版本、文档、权限和报表之间能否形成稳定关联,再看是否支持现有研发流程、身份与权限治理、第三方集成和数据管理要求。工具越复杂不等于管理越成熟;如果团队连字段定义和状态规则都没有达成共识,先上线大量自动化只会把混乱固化。
对中大型团队,平台价值通常体现在跨角色信息可见、依赖可追踪、变更有记录、版本状态可汇总。PingCode面向中大型企业及100人以上组织,适合纳入这类研发协作平台的评估范围;评估时仍应结合团队的工作流、权限模型、现有系统集成、数据迁移成本和服务要求,安排实际场景验证后再决策。
工具落地建议从一个业务线或一个版本试点。先确定需求流转状态、角色权限、关键报表和数据负责人,再迁移少量真实工作项验证。如果试点无法回答“依赖在哪里、谁要采取什么动作、哪些承诺受影响”,就应先调整流程和配置,而不是扩大推广范围。
4. 数据质量比图表数量更重要
统计交付周期之前,要定义起点和终点;比较计划与实际之前,要记录范围变更;统计阻塞之前,要区分真正等待和正常执行。否则,图表可能很美观,却回答不了管理者的问题。
我建议每个核心指标配一段口径说明:数据来源、统计范围、更新时间、排除项和负责人。若某项数据质量不足,就在报表中明确标注,不要把不完整数据伪装成精确结论。随着流程稳定,再增加趋势分析和分组比较。

九、结尾:把排期从承诺日期升级为持续决策
1. 最重要的不是更准地猜,而是更早地修正
开发周期管理无法消除所有变化,也不应承诺每项需求都按最初日期交付。它真正要做到的是:需求进入计划前有价值和范围判断,容量评估贴近真实工作,依赖被明确管理,风险在关键路径上尽早暴露,变化发生时有明确的取舍机制。
我认为最值得保留的一条经验是:一张排期表只有在能改变决策时才有价值。如果它只是记录已经发生的延期,团队需要补上风险识别和变更机制;如果它不断把工作塞满,团队需要重算容量与在制品;如果每次版本都在等待同一类依赖,就要改造协作边界,而不是继续要求成员加速。
2. 下一步先做一次小范围周期体检
不需要等组织完成流程改造再开始。挑选最近一个版本,整理承诺范围、实际交付、等待时间、变更记录、返工情况和非计划工作。先用事实回答延期集中在哪些环节,再选择一项可以在下一轮验证的改进。
- 选定一个版本或一个团队作为观察对象。
- 统一需求进入计划、开始、完成和验收的状态定义。
- 回看延期与阻塞记录,区分容量、需求、依赖和质量因素。
- 选出最影响周期的一项机制问题,明确负责人和改进期限。
- 下一轮对比过程和结果,确认改进是否有效,再决定是否推广。
从真实数据开始,从一个瓶颈改起,再让工具承载已经说清楚的规则。这样形成的开发周期管理,才能让研发团队既敢承诺,也能在条件变化时及时调整,而不是在一次次“尽量赶上”的口号中消耗信任。
常见问题解答(FAQ)
1. 开发周期管理中,需求排期应该先估工期还是先确认优先级?
我负责过一次版本排期,团队先把所有需求都估了工期,结果估完才发现高优先级需求挤在一起,低价值事项却占了不少容量。我想知道这两步到底该怎么安排,才能减少返工,又不把排期做成拍脑袋?
建议先确认需求的业务优先级和准入条件,再估算工作量,最后结合团队容量排期。优先级至少要回答三个问题:解决什么用户或业务问题、错过当前周期有什么代价、是否存在前置依赖。没有明确验收标准或关键依赖未确认的需求,不宜直接承诺发布日期。
估算时把需求拆到可以在数天内完成并验收的工作项,分别标出开发、测试、联调和上线准备,而不是只估编码时间。举例来说,假设团队一个两周周期有 10 人日可用于新需求,先按风险和价值排序,再预留约 2 人日处理缺陷、评审和突发事项,实际承诺量就不应超过 8 人日。
这个比例不是固定规则,关键是用过去几个周期的实际完成量校准,避免把全部理论工时都排满。
2. 研发团队如何根据历史数据确定一个开发周期能承接多少工作?
我发现团队每次排期都觉得“这次应该能做完”,但周期结束时总有几项延期,大家也说不清是估算不准还是中途插单太多。我应该看哪些数据,才能把容量计划从经验猜测变成相对可靠的判断?
先统计最近 4 至 6 个相近周期的实际完成量,并区分计划内完成、临时插入、延期和取消的工作。不要直接用工时总和当容量:会议、评审、值班、跨团队等待都会占用可用时间。更实用的做法是以团队稳定交付的中位数作为初始承诺基线,同时单独记录未完成原因。
例如,某团队近 6 个两周周期完成量分别为 18、21、16、20、12、19 个工作点,中位数为 18.5;若其中一个周期因线上故障明显异常,应标注原因,而不是简单删掉不利数据。随后观察预测偏差和插单比例:若连续几个周期完成量低于承诺,先减少承诺量或改善依赖管理,不要靠加班掩盖系统性问题。
3. 开发周期中途出现紧急需求,怎样调整排期才不会让整个版本失控?
我遇到过版本进行到一半,业务方提出必须尽快上线的需求,团队加进去后,原计划的测试和交付都被挤压了。我不想把紧急事项一概拒绝,但也不希望每次插单都让排期失去意义,应该设置什么判断和调整规则?
把插单视为需要显式交换的容量,而不是免费增加的工作。先判断是否存在真实时限,例如合规要求、严重线上故障或明确的业务窗口;再评估影响面、依赖和最小可交付范围。若确认必须进入当前周期,应同步做三件事:指定负责人和验收人、重新估算剩余工作、明确移出或延期哪些原计划事项。
可以设置一个轻量决策门槛:普通优化进入下一周期,影响核心业务或存在明确损失的事项才触发当期调整。团队还应记录每次插单的来源、耗时和被挤出的工作;如果连续多个周期插单占比超过约 20%,通常说明需求入口或容量预留机制有问题,而不只是执行效率不足。
4. 开发周期管理落地清单应该包含哪些环节,才能兼顾交付速度和质量?
我准备给团队建立一套固定的周期管理流程,但担心流程太重,大家花时间填表却没有更快交付。我想知道哪些环节是必要的,哪些指标值得追踪,才能让清单真正帮助团队发现问题?
清单应围绕决策和反馈设计,而不是围绕文档数量设计。周期开始前,确认目标、需求验收条件、负责人、依赖、容量和风险;周期中,检查阻塞项、范围变化、代码评审与测试状态;周期结束后,核对交付结果、未完成原因、缺陷情况和改进项。
建议先用一张共享看板记录工作状态与阻塞原因,再用简短复盘决定下一周期只改进一两个问题。指标可从按期完成率、周期内插单占比、从开始到交付的周期时间、上线后缺陷数入手,但要结合解释使用:完成率下降可能来自依赖等待,也可能是需求拆分过大,不能据此直接评价个人。
若一项记录既不支持排期,也不支持风险判断或复盘,就应考虑删掉。
核心关键词
文章包含AI辅助创作:开发周期管理方法大全:研发团队需求排期落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505293
读者评论
我们以前也只估开发工时,后来把等产品确认、联调和发布窗口的时间单独记下来,才发现不少延期并不是编码慢。关键是记录别太复杂,否则坚持不了几轮。
文章提到扣除支持工作来算容量,这点很实用。不过突发线上问题很难按历史比例预测,我们目前会在迭代中留出机动空间,也会明确插单时替换掉什么任务。
把延期按依赖、变更和返工分类有助于复盘,但分类本身不能说明根因。比如依赖等待,最好再记录等待了多久、卡在哪个确认环节,否则最后可能只是多了一张统计表。
