周进展落地方案:PMO开展进度跟踪的数据分析案例解析

周五下午四点,某 180 人规模研发组织的 PMO 负责人把一张周进展汇总表投到会议室屏幕上:23 个在跑项目,19 个标着绿色"正常推进",完成度一栏从 12% 到 87% 排列得整整齐齐。会议开到第 40 分钟,CTO 问了一句"X 项目 6 月底到底能不能交",全场安静,那张表里没有一个字段能回答这个问题。

这不是个例。我做 PMO 咨询和内部落地的这些年,见过太多"收得上、用不了"的周进展:回收率漂亮,字段齐全,颜色分明,但一旦被追问"偏差多少、什么时候会出事、要不要调资源",数据立刻失效。周进展落地的真正难点从来不是填报,而是从填报到决策之间那条断掉的分析链路。

这篇文章不打算讲"什么是进度跟踪"。我会把三层数据模型、五个指标口径、从数据到结论的三步推断,以及一个两版迭代的真实案例完整摊开,最后给出按团队规模分层的行动建议和取舍条件。读完你应该能判断:自己团队的周进展方案,卡在哪一层。

一、先给结论:周进展落地的胜负手是口径,不是工具

我先把结论放在最前面,后面所有内容都是这三条判断的展开。

1. 周进展要回答三个问题,多数团队只回答了第一个

一个合格的周进展,本质上要回答三件事:项目现在到哪了、相比计划偏了多少、接下来会不会出事。这三件事分别对应状态层、偏差层、预测层三组数据,不能混用同一套字段去回答。

而现实是,绝大多数周报停留在"状态层",完成度百分比、红黄绿灯、本周进展描述。偏差层要靠计划基线才能算出来,预测层要靠趋势和阻塞项才能推出来,这两层恰恰是 PMO 最该做、也最容易缺席的部分。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

2. 采集成本决定方案的存活周期

我跟踪过的最短命的一套周进展方案,活了 11 周。它设计了 42 个必填字段,覆盖风险、质量、成本、人力、依赖、干系人满意度,理论上完美。第 1 周回收率 96%,第 6 周 71%,第 11 周 48%,然后自然死亡。

周进展方案是一个"每周都要重新经历一次"的流程,成本会被乘以 52。任何一个"每周多花 10 分钟"的设计,在 180 人组织里就是每周 1800 分钟的净损耗,这还不算 PMO 汇总和纠错的时间。所以字段设计的唯一原则是:这一个字段,能不能改变某个人下周的某个决策?不能,就删掉。

3. 周进展的价值在异常项,不在全量数据

我见过效率最高的一次周进展复盘会,只花了 32 分钟:PMO 提前把 23 个项目里的 4 个异常项挑出来,每个异常项配一页"偏差数据 + 可能原因 + 待决策问题",其余 19 个正常项目只在附录里留一行状态。全会时间从 90 分钟压到 32 分钟,决策密度反而上升了。

全量数据的作用是"证明覆盖完整",异常数据的作用才是"驱动管理动作"。管理者真正需要知道的,不是"所有项目都还好",而是"哪一个需要我出手"。

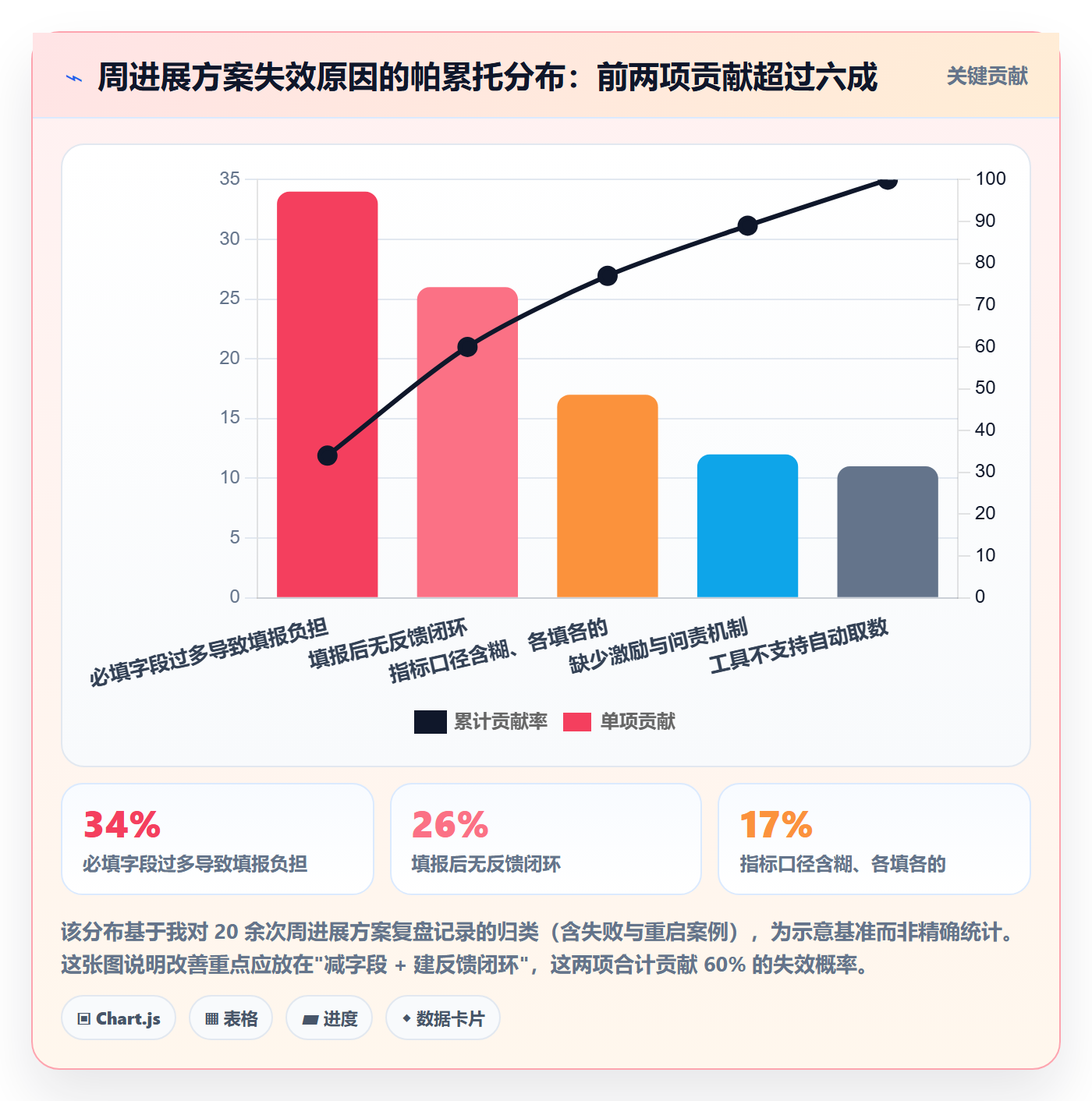

二、真实场景:四种我反复见到的周进展失真

在讲方法论之前,我想先把失真现场摆出来。这些场景不是想象出来的,是我在项目里一次次遇到的,每一种都有明确的成因和识别信号。

1. 场景一:完成度通胀,越到后期越离谱

一位开发负责人跟我说过一句很坦诚的话:任务刚开始的时候,报 10% 觉得太少;快到截止日了,报 90% 比报 60% 更好交代。于是 60% 到 90% 这一段,很多人习惯性报高。

这不是道德问题,是自报数据天然带向上偏差,报低了要被追问,报高了可以拖到最后一周再说。

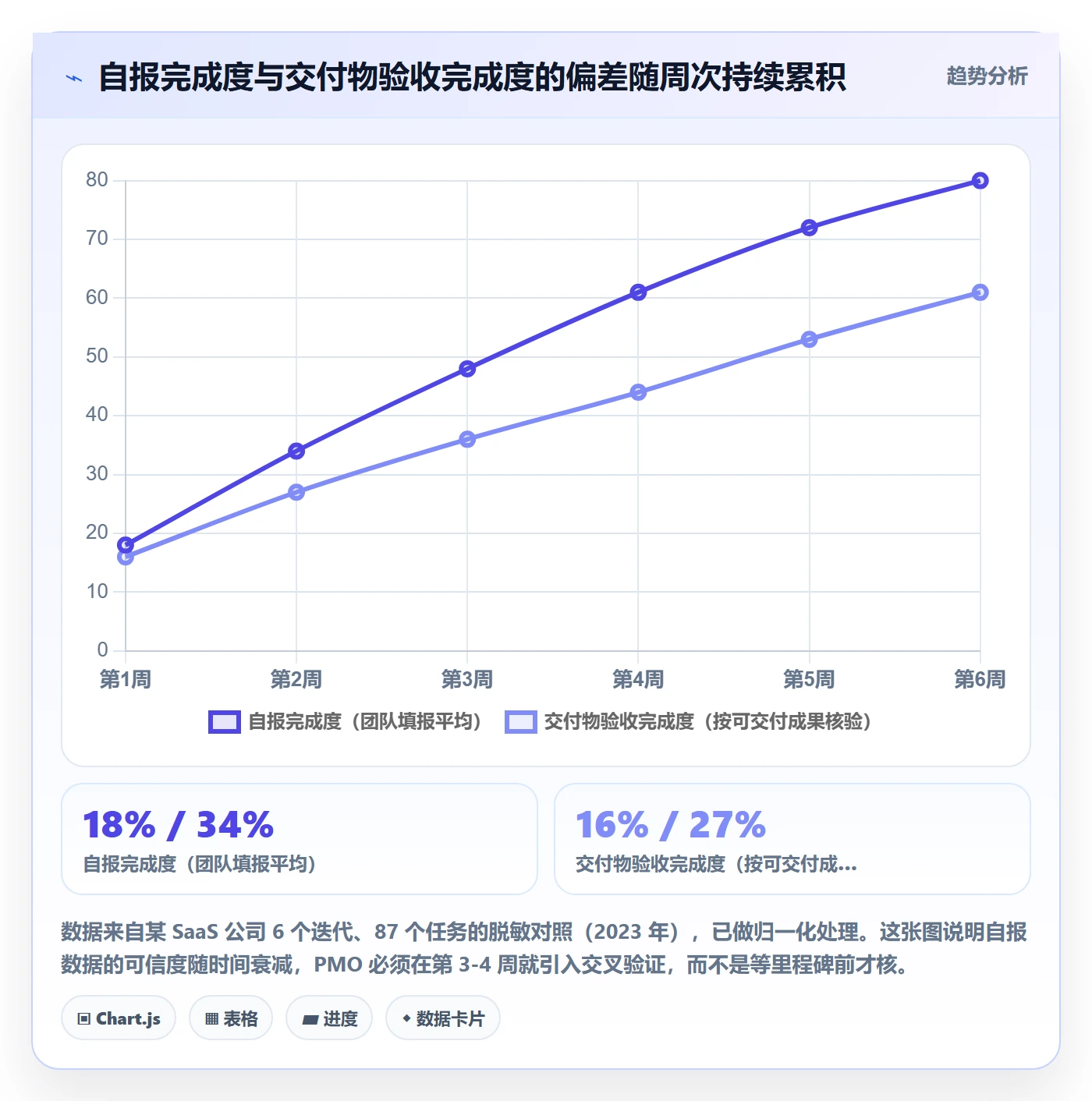

我做过一次小样本对照(同一批 6 个迭代,共 87 个任务,把任务系统的自报完成度与交付物验收结果做逐周比对):第 1 周自报与实际的差距约 2 个百分点,可以忽略;到第 6 周差距扩大到 19 个百分点。偏差不是均匀分布的,它在项目后半段集中爆发,而那正是最没有调整余量的时间窗。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

2. 场景二:完成度和里程碑互相打架

最常见的矛盾形态是:整体完成度 72%,看起来很稳,但关键路径上的"接口联调完成"里程碑已经延期 9 天。完成度回答的是"做了多少",里程碑回答的是"到没到关键节点",两者是不同的口径,混用会直接掩盖关键路径风险。

更麻烦的是,有些团队会用一个高完成度去解释里程碑延期:"虽然联调晚了两天,但整体进度是符合预期的。"这句话在逻辑上不成立,关键路径延期一天,交付就晚一天,跟平均完成度没有关系。

3. 场景三:周会变成数据宣读会

我参加过一场 22 个项目的周会,每个项目经理按顺序念一遍字段,念到第 14 个的时候,参会的人已经在看手机了。这场会开了 110 分钟,产出的管理动作是零。

这里的问题不是"会太长",而是会议被设计成了数据同步,而不是决策。数据同步应该发生在会前(表格、看板、自动报表),会议时间只用来处理"数据解释不了的分歧"和"需要跨团队决策的事"。

4. 场景四:采集靠人工,三个月后必崩

很多方案第一版都是 Excel 模板:PMO 发模板,项目经理填,PMO 汇总。第一周大家认真填,第三周开始有人复制上周内容,第六周开始出现明显的填错,第十二周 PMO 自己都懒得校验了。

凡是"必须人工重复搬运"的字段,最终都会退化成形式。任务状态、计划起止、逾期标记这类信息本来就存在于任务系统里,让 PMO 手工汇总,等于每周主动制造一次数据失真机会。

三、拆解六个常见误区

上面四种失真,背后对应六个反复出现的认知误区。我把它们按"踩坑频率"排序,每个都给出成因和纠正方向。

1. 误区一:把"收周报"当成"做进度跟踪"

收周报是数据采集动作,进度跟踪是分析判断动作。二者之间隔着一层"口径定义"和一层"交叉验证"。只做采集不做分析,PMO 就退化成了文案汇总岗,这也解释了为什么很多 PMO 觉得自己很忙但没价值。

2. 误区二:用简单平均算完成率

把 10 个任务的完成度直接平均,会得到一个严重失真的数字。一个 3 人天的任务和一个人 30 人天的任务,对项目交付的影响完全不同。正确的做法是按权重加权,权重的合理来源是计划人天或故事点,而不是任务条数。

我用同一个项目做过对照:简单平均算出来 68%,按计划人天加权算出来 54%。差 14 个百分点,足够改变一次资源调配决策。

3. 误区三:指标越多越专业

我见过一份包含 19 个指标的周进度报表,其中 6 个指标从未被任何人用于任何决策。指标不是知识展示,是决策工具。一个指标如果没有对应的管理动作,它就不该出现在周报里。

4. 误区四:迷信挣值管理的完整体系

挣值管理(EVM)在理论上非常严谨,SV、SPI、CV、CPI 一套指标可以完整描述项目健康度。但它有两个前置条件:准确的工作量估算和准确的实际成本归集。在中小团队,这两个条件通常都不满足,硬上 EVM 的结果是得到一堆看起来专业、实际上无法解释的数字。

我的建议是分层:百人以下团队用简化进度偏差就够了;有独立成本核算和稳定估算能力的组织,再考虑引入 EVM,并且要明确所用的标准版本和估算方法。如果你要引用相关标准,务必注明版本号,不同版本的术语和公式存在差异。

5. 误区五:只改流程,不改激励

这是最隐蔽也最致命的一条。周报填得准没有收益,填得差没有代价,那三个月后必然流于形式。周进展方案必须嵌入某个既有的评价或决策场景,比如资源调配会议、里程碑评审、季度复盘,让它"被使用",而不是"被收集"。

6. 误区六:把"数据准确"当成唯一目标

追求 100% 准确的代价通常是采集成本无限上升。我实际采用的原则是"关键字段必须准确,次要字段允许估计":里程碑达成、逾期状态、阻塞项这三类必须是事实;风险描述、下周计划这类允许定性表达。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

四、专业判断逻辑:三层数据模型与五个可落地口径

接下来是我认为最值得照搬的部分:把周进展拆成三层,每层配明确的指标和阈值。三层数据模型的价值在于,它让"报什么"变成一个有依据的选择,而不是拍脑袋列字段。

1. 第一层:状态层,回答"现在到哪了"

状态层只需要三个信息:整体加权完成率、里程碑达成情况、本周实际交付物清单。注意第三项是交付物清单,不是"本周工作描述"。工作描述无法验证,交付物可以验证,这个区别决定了数据能不能被交叉核对。

2. 第二层:偏差层,回答"相比计划偏了多少"

偏差层的前提是有计划基线。很多团队算不出偏差,不是因为能力问题,而是因为从来没有在项目启动时固化过基线。基线一旦固化,就必须走变更流程才能调整,否则偏差就失去了参照意义。

3. 第三层:预测层,回答"接下来会不会出事"

预测层不需要复杂算法,最有效的三个信号是:逾期任务积压量的周环比趋势、阻塞项的平均停留时长、关键路径上的里程碑剩余缓冲。这三个信号都不依赖工时数据的准确性,落地成本低,但预警效果明显。

4. 五个指标的口径、阈值与对应动作

下面这张表,是我在多个项目里反复收敛后留下的五个指标。判定标准很简单:能算出来、能看懂、能对应一个动作。五个指标全部通过五段式定义:口径 → 公式 → 数据来源 → 警戒阈值 → 管理动作。

指标 计算口径 数据来源 警戒阈值(建议) 对应管理动作
加权计划完成率 Σ(任务完成度 × 任务权重) / Σ(任务权重) 任务系统(权重取计划人天或故事点) 低于计划值 10 个百分点 PMO 介入确认是否需要调整范围或加人
里程碑准时率 按期达成里程碑数 / 应达成里程碑数 里程碑台账 + 验收记录 单月低于 80% 触发关键路径专项复盘,重排后续里程碑
简化进度偏差 (实际累计完成量 − 计划累计完成量) / 计划累计完成量 任务系统 + 固化基线 连续两周负向且扩大 申请资源或走范围变更流程
逾期任务积压量 截至统计日超期未关闭任务数,并看周环比 任务系统自动统计 周环比增长超过 15% 逐个确认逾期原因,区分"延期"与"遗忘"
阻塞项平均停留时长 Σ(阻塞解除时间 − 阻塞标记时间) / 阻塞项数 任务系统阻塞标记 + 解除记录 平均超过 5 个工作日 升级到项目 sponsor,处理跨部门依赖

关于加权完成率,我想特别说明权重的选择。用任务条数当权重是最常见的错误,因为任务拆分粒度往往不均匀,有人把一个功能拆成 8 个任务,有人拆成 2 个,条数加权会自动偏向拆得细的人。用计划人天或故事点加权,结果更接近真实交付进度。

关于简化进度偏差,它和 EVM 里的 SV 有本质区别:SV 是绝对值(挣值减计划值),需要成本数据;这里用的是相对比例,只需要工作量口径。相对口径牺牲了成本维度,换来了可落地性,这个取舍在百人以下团队几乎总是划算的。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

五、案例解析:一个 180 人研发组织的两版周进展方案

下面的案例来自我在多个项目中观察到的共性问题的复合整理,关键数值做了脱敏和归一化处理,不代表单一企业的精确统计,也不构成任何效果承诺。我保留它的目的是展示"第一版为什么失败、第二版改了什么",这个过程比结论更有参考价值。

1. 背景与初期困境

某 SaaS 公司研发中心,180 人,6 条产品线,同时推进 23 个项目,平均项目周期 4 个月。周进展由 PMO 统一收集,周五 16:00 截止,周一上午开项目例会。

最初的问题是:交付延期频繁,但每次延期都发生在最后两周,管理层觉得"突然就崩了"。PMO 每周都在收数据,但没有一次提前发出过风险预警。

2. 第一版方案:全字段填报 + 人工汇总

第一版方案设计得很完备:42 个必填字段,涵盖任务进度、风险、质量、人力、依赖、干系人反馈。用统一 Excel 模板下发,项目经理手工填写,PMO 每周人工汇总成一张总表。

PMO 自己的汇总工作量是每周约 6 小时,加上催报和纠错,实际接近 8 小时。

3. 第一版为什么在第 11 周失效

我把它的失效过程拆成三个阶段,每个阶段都有可观测的信号,值得对照检查自己团队的方案处于哪个阶段。

第一阶段(第 1-4 周):回收率维持高位,但内容开始空转。回收率从 96% 降到 88%,看起来还行,但"本周进展"字段里填"正常推进"的比例从 22% 升到 41%。PMO 没有识别这个信号,因为它不在监控范围内。

第二阶段(第 5-8 周):数据开始打架。同一个依赖项,A 项目标"已确认"、B 项目标"待确认";完成度和里程碑进度出现系统性矛盾。PMO 需要花更多时间做数据对齐,汇总时间反而上升。

第三阶段(第 9-11 周):方案自然死亡。回收率跌到 48%,PMO 放弃了全量校验,例会退化为例行宣读。第 11 周后,周进展事实上停摆。

回头看,第一版的三个致命设计是:字段数量超过了填报意愿的承载上限;数据采集全靠人工;填完之后没有任何反馈。第三条最容易被忽略,但它是回收率下滑的直接推手,填了三周没人反馈,第四周自然就敷衍了。

4. 第二版方案:字段精简 + 自动取数 + 只分析异常

重启时我们做了三件事,每一件都是对第一版失败的针对性修正。

第一件:字段从 42 个砍到 12 个。保留的 12 个字段分成三组,事实字段(任务状态、计划起止、实际完成时间、里程碑关联)、判断字段(阻塞标记、阻塞原因、风险等级)、计划字段(下周关键交付物、需要的支持)。其余 30 个字段全部删除,需要时临时问,不再常态化采集。

下面是我们最终固化的字段定义(脱敏后的结构示例),可以作为一个起手模板:

{
"task_id": "PROJ-1042",

"owner": "张三",

"plan_start": "2024-03-04",

"plan_end": "2024-03-15",

"actual_end": null,

"progress_pct": 60,

"weight_pd": 5,

"milestone_id": "M3-接口联调完成",

"on_critical_path": true,

"blocked": true,

"blocked_reason": "等待第三方接口文档",

"blocked_since": "2024-03-11",

"risk_level": "中",

"week_deliverable": "联调脚本v1",

"need_support": "需要架构组确认鉴权方案"

}

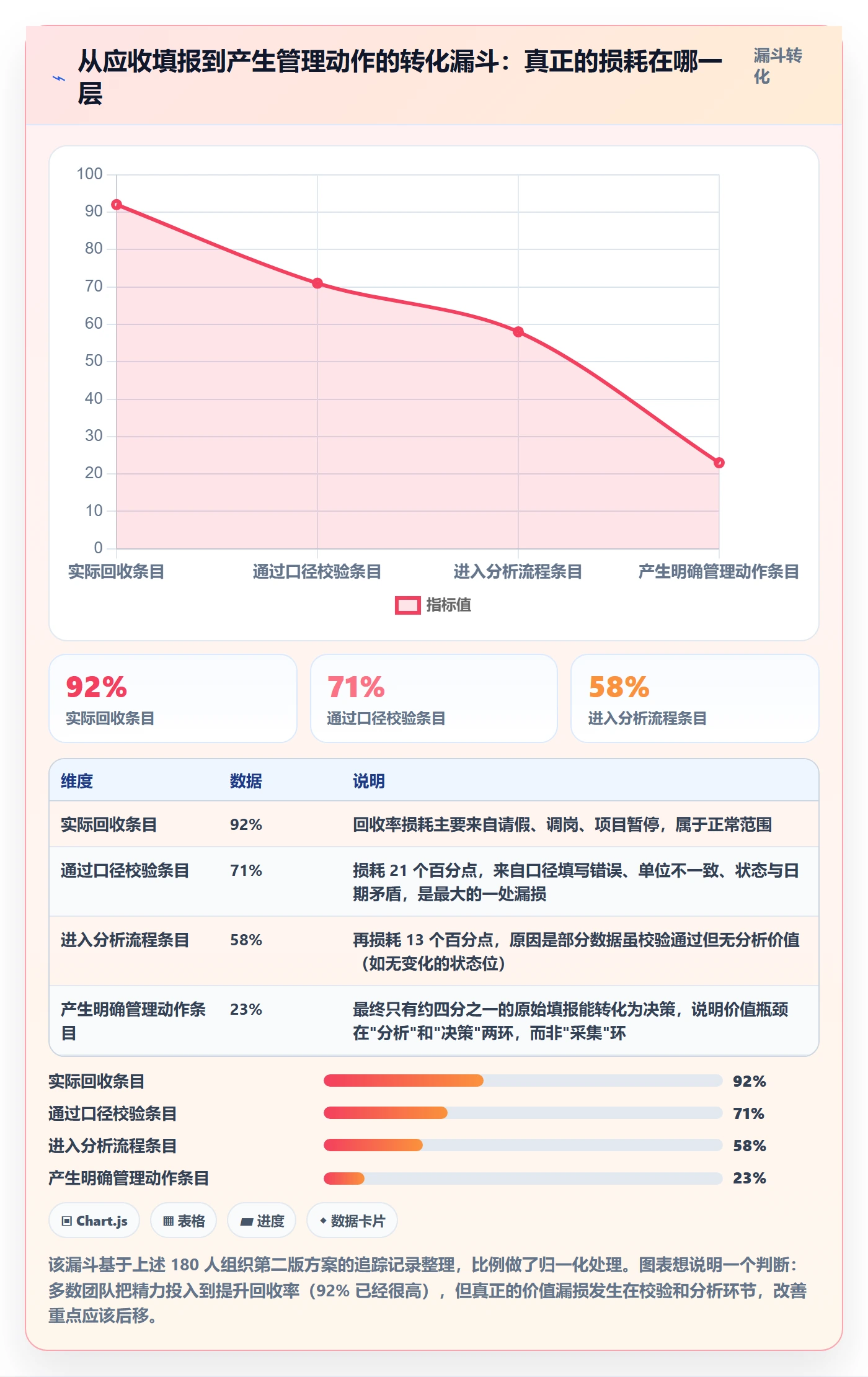

第二件:把自动取数做到极致。任务状态、计划起止、实际完成时间、逾期标记、里程碑关联这五类信息,全部从任务系统自动同步,不再人工填报。人工只负责三件事:确认阻塞、标注风险等级、填写下周关键交付物。单人填报耗时从平均 18 分钟降到 4 分钟。

第三件:只分析异常项。PMO 每周只输出两类内容,4 到 6 个异常项目的专项分析(含偏差数据、可能原因、待决策问题),以及全量项目的状态附录。例会只讨论异常项。

5. 六周后的可观测变化

我没有办法给出"效率提升 X%"这类数字,因为口径无法统一。我能给出的是几个可验证的观测点,都是可以直接复核的:

  • 周回收率从第一版末期的 48% 回到 98%,并在此后 3 个月保持稳定;
  • PMO 周汇总耗时从约 6 小时降到约 1.5 小时,节省的时间转投到异常项分析;
  • 数据可用率(指该条数据能直接支撑一次管理判断的比例)从 38% 升到 86%;
  • 风险平均提前暴露时间从不足 1 周提升到约 11 天,意味着大部分风险在里程碑前两周就被识别;
  • 周一例会时长从 90 分钟压缩到 35 分钟,议题从"逐个汇报"转为"决策异常项"。

需要强调的是,真正带来变化的不是工具,而是"字段精简 + 只分析异常"这两个决策。如果只是换一套工具而保留 42 个字段和全量宣读的会议形式,结果不会有本质区别。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

6. 工具层怎么承载这套口径

口径定完之后,工具的角色是把口径"固化"下来,而不是让人每周凭记忆遵守。这里的选择标准其实很朴素:能不能自定义字段和计算逻辑,能不能自动出趋势报表,能不能控制访问权限。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常见的选择。对上面这个 180 人组织的场景,工具层面有三点是我认为真正有用的:

  1. 自定义字段与计算字段。把"权重(计划人天)""是否关键路径""阻塞起始时间"做成结构化字段,加权完成率和阻塞停留时长就能直接算出来,不依赖 PMO 手工处理 Excel。
  2. 里程碑与任务的双向关联。这是解决"完成度和里程碑打架"的关键,里程碑进度由关联任务的实际完成情况驱动,而不是由另一份表单独填写。
  3. 私有化部署带来的数据边界可控。对研发组织来说,进度数据往往和需求、缺陷、代码提交记录耦合,部署形态直接决定了能打通多少数据源。这也是为什么我更倾向在中大型组织里推荐私有化路线,而不是先上 SaaS 再补洞。

但我必须说清楚一件事:换工具解决的是"采集成本"和"口径固化"问题,解决不了"填了没人看"和"没有激励"的问题。这两件事必须靠机制设计,任何工具都替代不了。

六、从数据到结论:三步推断法

数据齐了、口径定了,下一步是怎么读。我把这个过程压成三步,每一步都对应一个具体的判断动作,PMO 可以照着做。

1. 第一步:横向比较,找出同周内的异常偏离

把同一周内所有项目的关键指标放在一起比,重点看三类偏离:完成率显著低于同类型项目、逾期积压量显著高于同类、阻塞停留时长超出阈值。横向比较的作用是"筛选",不是"评判",它告诉你哪里需要看,不告诉你原因是什么。

一个实用技巧:按项目类型分组比较,而不是全局比较。新立项项目和临近交付项目放在一起比,只会得到一堆噪音。

2. 第二步:纵向比较,识别缓慢恶化

横向比较找不出"每周掉 2 个百分点"这种缓慢恶化,但这类问题恰恰是最危险的。我建议至少保留最近 4 周的趋势数据,看三个东西:加权完成率的周增量是否在收窄、逾期积压量是否连续两周上升、阻塞停留时长是否在拉长。

经验上,一个项目从"看起来正常"到"明显失控",中间通常有 3 到 4 周的窗口期。这个窗口期就是 PMO 唯一能创造价值的地方,错过了,PMO 就只剩通报功能。

3. 第三步:交叉验证,找矛盾点

交叉验证是我认为最能体现 PMO 专业度的一步。具体做法是拿三组数据互相印证:自报完成度 vs 交付物验收情况 vs 依赖方确认状态。

只要三者出现矛盾,就值得追。矛盾的形态本身就能提供诊断线索:自报高但交付物少,通常是任务拆分过细导致的"伪进度";自报高但依赖方说没确认,通常是沟通盲区;交付物齐了但里程碑未达成,通常是验收标准不清晰。

观测信号 可能的真实原因 建议动作
自报完成度 75%,交付物清单仅 40% 任务拆分过细,大量小任务被标记完成,但集成工作未启动 要求列出剩余交付物清单,重算加权完成率
里程碑延期,但完成度持平或上升 关键路径被非关键路径工作挤占,资源投向偏离 按关键路径重排任务优先级,暂停非关键路径工作
阻塞项停留时长连续三周上升 跨部门依赖没有升级通道,问题在项目组层面无解 升级到项目 sponsor,明确接口人响应时限
逾期积压量周环比 +15% 以上,且集中在同一角色 该角色成为瓶颈,可能是人力不足或技能不匹配 核查该角色负载,考虑调配或外部支援

这张表我在内部当工具用过,效果是可以显著缩短 PMO 从"发现问题"到"给出判断"的时间。但要注意,它只是假设方向,不是结论,每一个信号都必须回项目里核实,不要拿着表格直接下判断。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

七、90 天落地路径:三个阶段与验收标准

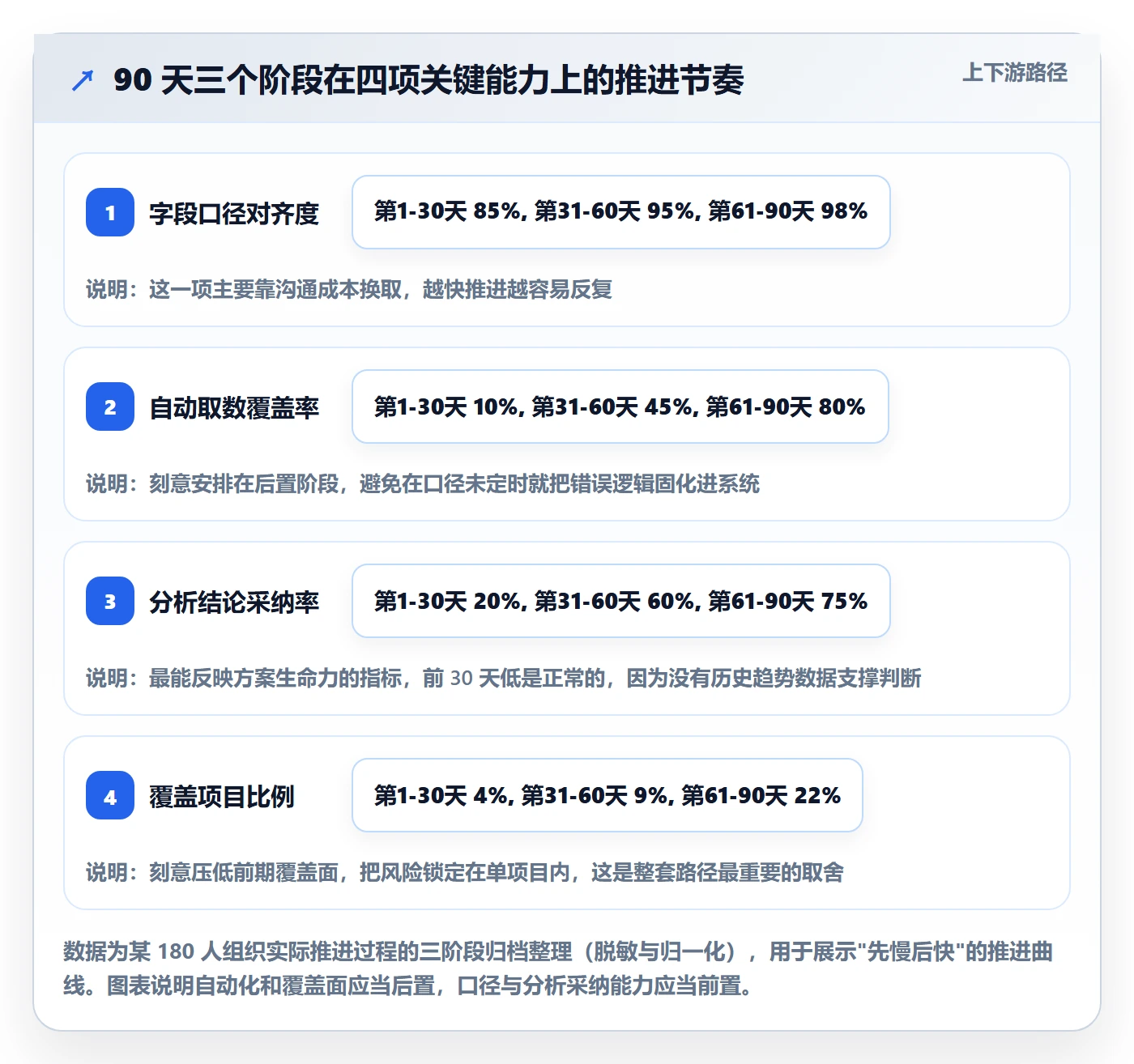

如果现在让你从零开始推动,我不建议一次性铺开。更稳的节奏是先用一个项目验证口径,再验证机制,最后才考虑复制。下面是我用过三次的 90 天路径。

1. 第 1-30 天:单项目试点,只做口径对齐

这个阶段只做一件事:在一个范围清晰、周期 2 到 3 个月的项目上,把字段和口径定下来并跑通。不要一开始就上自动化,先手工验证字段设计是否合理。

  • 交付物:12 个字段的最终定义文档、一份固化的计划基线、一份手工版的周进展模板。
  • 验收标准:连续 4 周回收率不低于 90%,且加权完成率、里程碑准时率、逾期积压量三个指标能稳定算出来。
  • 常见失败点:急着上线工具。字段没定就上工具,等于把错误的口径自动化,后期改起来成本更高。

2. 第 31-60 天:跑通"采集 → 分析 → 复盘"闭环

这个阶段的目标不是数据好看,而是验证"分析结论有没有被采用"。具体做法是每周产出异常项分析,跟踪有多少条结论转化成了实际管理动作。

  • 交付物:异常项分析模板、周复盘会议程模板、结论采纳记录表。
  • 验收标准:连续 3 周,每周至少产出 2 条被采纳的管理动作(资源调整、范围变更、依赖升级都算)。
  • 常见失败点:只分析不采纳。如果连续两周没有一条结论被采纳,说明要么分析质量不够,要么这个项目的管理层还没把周进展当决策依据。

3. 第 61-90 天:横向复制,沉淀模板与检查清单

前两个阶段跑通后,再把方案复制到其他项目。这个阶段要同时推进自动化和模板沉淀,把试点里靠人记的东西变成系统能自动做的事。

  • 交付物:可复用的周进展模板、自动取数配置说明、PMO 检查清单(含 8 到 10 条必查项)。
  • 验收标准:覆盖项目数不少于 5 个,PMO 单周汇总耗时比手工阶段下降 50% 以上。
  • 常见失败点:一次性全部铺开。我建议按 5 个项目一批推进,每一批结束时做一次口径回归检查。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

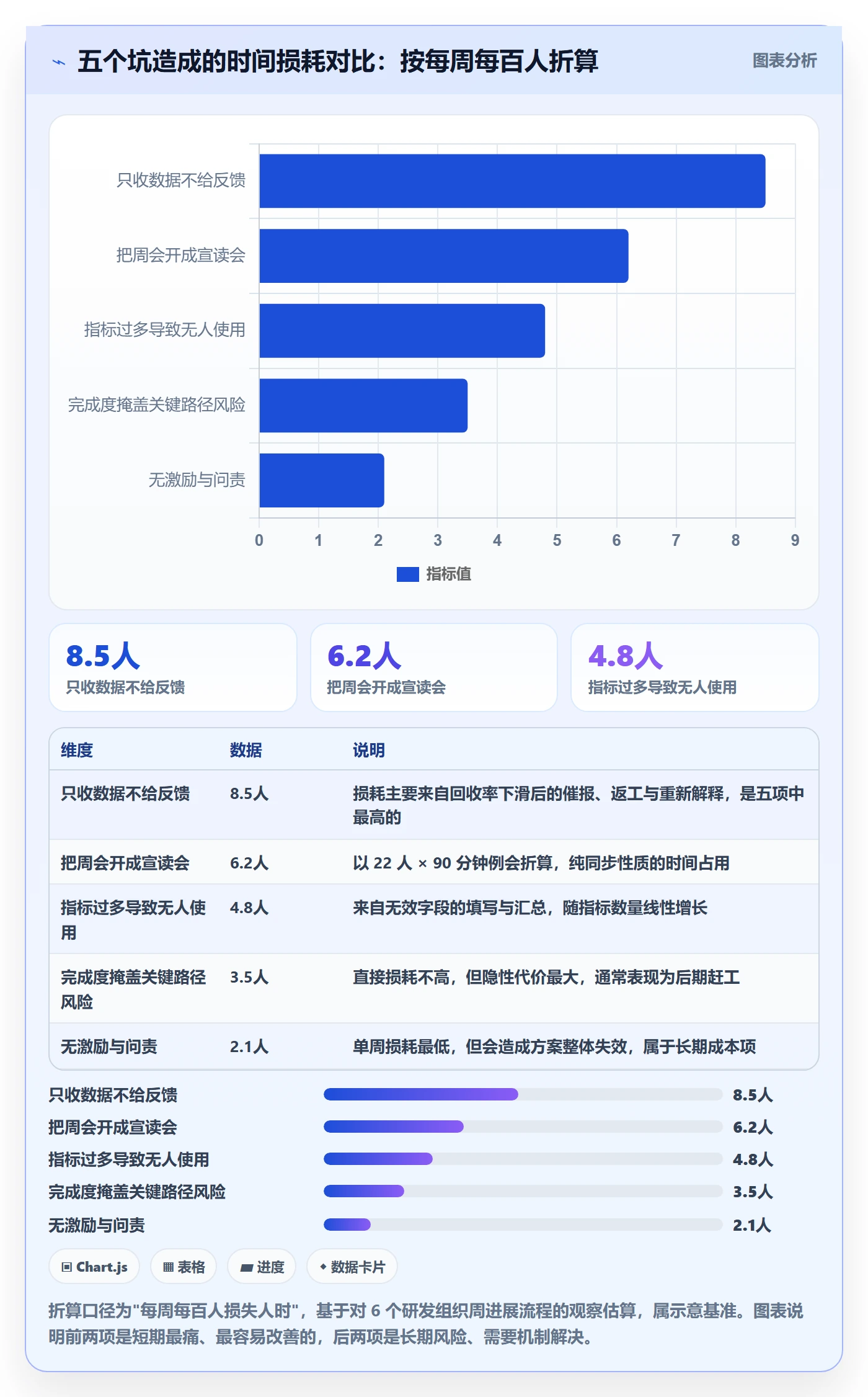

八、五个坑,以及对应的具体规避动作

这一节我不写"要重视""要加强",只写能立刻执行的动作。

1. 坑一:只收数据,不给反馈

规避动作:每周一发一条不超过 200 字的"上周数据反馈",直接点名 2 个异常项和 1 个正常项的对比数据。这条反馈的目的不是汇报,是让填报者知道数据被看了。我在多个团队试过,这条动作对回收率的影响比任何提醒机制都大。

2. 坑二:指标过多导致无人使用

规避动作:给每个指标做一次"删除测试",假设这周这个指标缺失,会不会导致某个决策无法做出?答"不会"就删掉。我用这个方法把一份 19 指标的报表砍到了 7 个,使用率反而上升。

3. 坑三:用完成度掩盖关键路径风险

规避动作:在周报里强制区分"关键路径任务"和"非关键路径任务"两组完成率,并且在异常项分析里优先看关键路径。只要关键路径出现延后,无论整体完成度多高,都要进入异常清单。

4. 坑四:把周会开成数据宣读会

规避动作:会议议程改成"数据只答疑,不宣读"。会前 24 小时发出数据包,会上只讨论三类问题:需要跨团队协调的、需要资源决策的、数据存在分歧的。我给这个过程起了个名字叫"三问过滤",实测能把会议时长压缩一半以上。

5. 坑五:流程上线但没有激励与问责

规避动作:把周进展数据接入两个既有场景,里程碑评审的准入条件、季度回顾的输入材料。注意,不要把它做成考核指标,那会立刻催生数据美化。我的经验是"接入决策"比"接入考核"有效得多,而且副作用更小。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

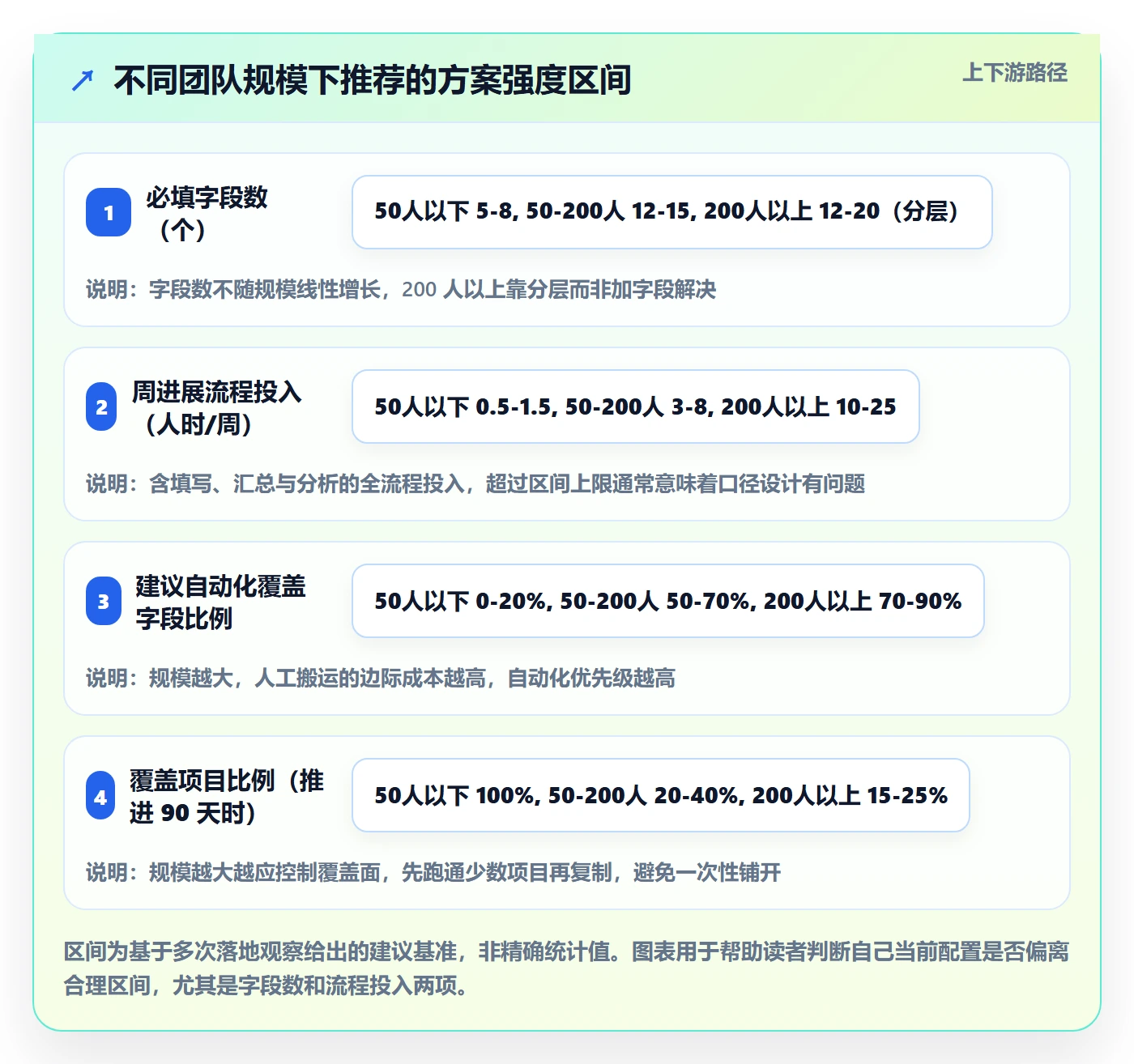

九、不同情况下的行动建议与取舍

前面讲的是一套通用框架,但实际落地时必须做取舍。团队规模、项目复杂度、有没有工具支撑,这三个变量会显著改变最优解。下面按情况分别给建议。

1. 情况一:50 人以下团队,项目数量少于 8 个

建议:不建独立流程,把周进展并入既有的周会。只做三个指标,加权完成率、里程碑达成情况、阻塞项清单。采集方式用最简单的表格即可,不要上工具。

取舍理由:这个规模下,信息传递主要靠人,流程带来的收益低于维护成本。强行做结构化数据,边际价值很低。等到同时推进项目超过 10 个、PMO 开始记不住细节时,再考虑结构化。

2. 情况二:50-200 人团队,多项目并行

建议:完整落地三层数据模型和五个指标,字段控制在 12 到 15 个。第 31 天开始引入自动取数,覆盖任务状态、计划日期、逾期标记这三类最高频字段。

取舍理由:这个规模是周进展方案收益最明显的区间,跨项目协调成本急剧上升,而组织结构还不足以支撑专人跟踪。这也是我认为最值得投入工具建设的一档,PingCode 这类面向中大型组织的项目管理平台在这档会开始体现价值,尤其是当组织需要在私有化部署下打通需求、任务、缺陷和代码数据时。

3. 情况三:200 人以上,或存在项目集/项目组合管理

建议:分层设计。项目层用 12 个字段保持轻量,项目集层用加权完成率、里程碑准时率、资源负载率三个组合指标,组合层只看偏差趋势和资源冲突。三层数据由不同角色负责,不要混在一张表里。

取舍理由:这个规模下,一张表满足所有层级的需求是不可能的。强行合并的结果是项目层觉得太复杂、高层觉得太琐碎。分层设计会增加一次数据聚合的工作,但换来的是每一层都能拿到自己需要的东西。

4. 情况四:已有工具 vs 没有工具

情形 优先做的事 暂时不做的事
已有任务管理工具,但没用起来 先在现有工具里配置字段和自动报表,把口径跑通 不要换工具。多数"工具不好用"实际是口径没定清楚
没有工具,靠 Excel 和微信群 先用表格跑 4 周验证口径,再评估是否需要工具 不要在口径未定时采购工具,避免把错误逻辑固化
正在从海外工具迁移 迁移时同步重构字段和口径,把历史数据清理一并做掉 不要一比一平移。旧工具里的冗余字段正是要清理的对象
有合规或数据边界要求 优先评估私有化部署能力,确认能打通哪些内部数据源 不要先上 SaaS 再补洞,迁移成本通常高于一次性选对

关于第三条,我想多讲一句。工具迁移是重构口径的最佳时机,因为所有人的习惯都会被打破,阻力反而最小。如果你正在做国产替代或平台切换,务必把"字段精简"和"口径统一"打包进迁移项目,而不是等迁完再单独推流程优化,后者几乎推不动。

周进展落地方案:PMO开展进度跟踪的数据分析案例解析

十、写在最后:一份周进展是否合格,只看一件事

回到开头那个会议室。那位 CTO 问的"6 月底能不能交",其实是一份周进展唯一需要回答的问题,管理层能不能据此做出资源调整或风险决策。如果一份周进展做不到这一点,那它的所有字段、颜色和格式都是装饰。

我这些年的一个核心判断是:周进展落地的难点不在数据采集,也不在工具体验,而在于PMO 有没有能力把原始填报转化成可决策的结论。这个能力由三部分构成,口径定义、交叉验证、异常诊断。三者缺一,方案就会退化成一张好看的表格。

另一个经常被忽略的判断是:周进展是给三种人看的,不是给一个人看的。项目经理用它识别风险,PMO 用它做资源调配,高层用它做决策。同一组数据需要三种视图,这也是为什么"一份表满足所有人"的设计几乎必然失败。

最后,如果你现在就要动手,我建议从这三件事开始,都不需要任何采购和审批:

  1. 先对齐三个字段:任务权重(用计划人天)、是否关键路径、阻塞起始时间。这三个字段决定了后面所有指标能不能算出来。
  2. 先跑一个项目:选一个周期 2 到 3 个月、范围清晰的项目,连续跑 4 周,验证字段设计是否合理。不要一上来就全铺开。
  3. 先改一次周会议程:把数据宣读拿掉,改成"数据只答疑、会议只决策"。这一条是成本最低、见效最快的一步,而且不需要任何人配合就能推动。

做完这三件事,再回头看你的周进展方案,你会更容易判断它到底卡在哪一层,是口径没定清楚,是采集成本太高,还是分析链路根本没建起来。找准那一层,比换任何工具都重要。

常见问题解答(FAQ)

1. 周进展里的“完成度百分比”为什么经常不准,应该用什么口径替代?

我们每周收上来的周报都是“已完成80%”“进行中50%”这种,进度条看着挺漂亮,结果到了里程碑评审才发现根本没交付。我一开始以为是大家不认真填,后来发现好像是我自己没定义清楚这个百分比到底怎么算。到底该怎么定这个口径,才能让周报数字和真实交付对得上?

问题出在两点:一是没有规定“完成度”由谁算、依据什么算,二是用简单平均汇总项目进度。简单平均会严重失真,举例:一个100人天的任务和一个1人天的任务,各报50%,简单平均是50%,按工作量加权实际是99%。

建议改成任务加权口径:项目完成度 = Σ(任务权重 × 任务完成系数) ÷ Σ任务权重,权重优先用计划工时或故事点,团队没估工时就用计划天数兜底。完成系数必须按状态离散化,不要让人自由填百分比:未开始记0,进行中按交付物可验证程度分0.2/0.5/0.8三档,已交付记1,已验收才真正算1。

同时把“已交付”和“已验收”拆成两个状态,前者是执行方自报,后者是验收方确认。关键判断依据:加权完成度和里程碑准时率是两个并行口径,如果两者背离超过15个百分点,大概率说明团队在做容易的任务、绕开了关键路径,这时候要单独把关键路径任务的完成度拉出来看,而不是只看那个好看的加权数。

2. 成员自报的进度总是向上偏差,PMO 怎么在不增加填报负担的前提下做交叉验证?

我催周报的时候所有人都说“正常推进”,可一到评审就掉链子。我又不可能天天盯着每个人干活,也不可能要求大家写长篇说明。有没有成本很低、但能识别出谁在报虚的办法?

三个低成本交叉验证信号,都靠字段设计解决,不需要额外开会对质。第一,交付物落盘比对:在字段里加一个“本周可验收产物链接”,凡是报完成度80%以上却给不出可评审产物(文档、可运行版本、测试报告、评审记录)的,自动降一档处理,这条能挡掉大部分虚报。

第二,依赖方确认:下游任务的负责人只需勾一个“上游是否按时给了我输入”,这等于让业务方互相校验,比PMO逐个追问便宜得多。第三,燃尽趋势反推:把每周剩余工作量画成曲线,如果完成度在涨但剩余工作量不降,说明进度是“报”出来的而不是“做”出来的,连续两周出现这种背离就要单独找负责人聊。

执行上别搞全员复核,只对三类异常项追问:完成度高于80%却无产物、阻塞项连续两周未变化、关键路径任务进度低于项目平均进度。另外把“已交付”和“已验收”分成两个状态,验收动作本身就是最便宜也最难造假的交叉验证。

3. 周进展的指标做多少个才够用,哪些可以直接砍掉?

我们最开始做了十几个指标,完成率、偏差率、燃尽图、进度偏差指数、风险数、阻塞数……结果周会上没人看,领导只翻第一页。我拿不准到底该留哪几个、每个指标到多少算异常。你们一般留几个?

留五个就够:计划完成率(加权口径,低于80%或连续两周下降就触发排查)、里程碑准时率(低于90%说明关键节点已经开始滑)、进度偏差天数(这里说明一下,挣值管理里的进度偏差和SPI理论严谨,但它依赖准确的工时和预算基准,多数中小团队基准不稳,算出来的SPI反而失真,所以实操上更常用“关键路径剩余天数对比计划剩余天数”这类简化偏差,写进方案时要注明这是简化口径、不等同于标准EVM)、逾期任务积压量(看趋势方向,不看绝对值)、阻塞项平均停留时长(超过3个工作日就说明卡点已经超出个人能解决的范围,需要PMO介入)。

砍指标只有一条原则:一个指标如果找不到它对应的管理动作,比如调资源、改排期、升级风险、换人,那就删掉,不要因为“数据已经有了”就留着。另外同一份数据要做三种视图:项目经理看任务级、PMO看项目级、高层看项目组合级,不要一张表群发给所有人,这是很多人忽略的一点。

4. 周进展方案推行两个月就流于形式,问题出在哪?前90天应该怎么排节奏?

我们流程上线第一周大家填得挺积极,第三周开始有人空着,到第二个月基本就是复制上周内容。我也知道要抓,但一抓就变成催作业,大家更抵触。到底哪里做错了,90天应该按什么顺序推?

根因通常不是工具选错了,而是三件事:必填字段太多(超过7个,填报人就开始糊弄)、只收数据不给反馈(填了没人看,自然没人认真填)、填报质量既无成本也无收益。

90天建议这样排:第1到30天只做单项目试点,把字段压到7个以内,只对齐口径、不开新流程,交付物是一张填写说明加一张字段表,验收标准是连续四周数据完整率不低于95%;

第31到60天跑通“采集,分析,复盘”闭环,每周固定输出一页异常项清单交给项目经理,验收标准是至少有一条分析结论真的改变了排期或资源分配,否则说明分析没人用、闭环没跑通;第61到90天横向复制到其他项目,沉淀模板和检查清单,验收标准是新项目第一次填报不需要额外培训。

反馈机制是最关键的一步:每周把分析结论回传给填报人,哪怕只是一句“你上周报的阻塞项已经协调资源”,这个动作比任何考核制度都管用。周会议程也要同步改,不复读数据,只讨论异常项和下周动作,控制在30分钟内,开会时间一长,方案就离流于形式不远了。

核心关键词

读者评论

郭
郭梦琪

做 PMO 五年,最有共鸣的是“完成度通胀”那段。我们也是自报数据一路好看,直到里程碑前两周才发现联调根本没动。后来改成每周让技术负责人核验交付物清单,偏差才真实起来。不过文章提的交叉验证成本不低,小团队未必撑得住。

许
许云舟

采集成本乘以 52”这个视角很戳我。以前设计周报总想覆盖全面,结果第 8 周回收率就掉到一半。误区五也说到点上,填报不进入任何决策场景,靠自觉撑不过三个月。减字段和建反馈闭环确实该排在最前面。

李
李泽宇

案例扎实,但加权完成率那段我持保留:权重取计划人天还是故事点,不同项目结论可能差很多,文章没展开。另外 87 个任务的样本偏小,那条偏差累积曲线更适合当趋势参考,直接拿来定阈值要谨慎。

文章包含AI辅助创作:周进展落地方案:PMO开展进度跟踪的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469842

赞 (0)
飞飞飞飞
进度跟踪如何做好更新记录?PMO数据分析与操作步骤
上一篇 1小时前
周进展管理方法大全:PMO进度跟踪风险控制落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
