进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

去年三季度,我参与复盘一家 380 人规模的软硬件混合型企业的一次重大项目延期。项目跨了研发、硬件、供应链、市场和交付五个部门,原定 11 月 30 日上线,最终推迟了 47 天。真正让我意外的不是延期本身,而是复盘会上五个部门给出的"进度完成度":研发说整体完成 82%,硬件说 76%,供应链说"物料齐套率 68%",市场说"我这块早就完成了"。五个人,五套口径,没有一对数字能对上。

更麻烦的是,这个问题不是第一次出现。过去两年,同一家公司开过至少四轮"加强进度管理"的专项会,每次都输出一份会议纪要,每次都在三个月内回到原点。原因很简单:大家讨论的是"要不要重视进度",却从没讨论过"进度偏差到底怎么定义、谁来记录、触发什么动作、什么时候升级"。

这篇文章把我在三个不同规模团队里做过的进度偏差落地方案完整拆开:统一口径怎么定、四张表怎么用、跨部门协同机制怎么设计、升级路径怎么走、案例里哪些能复制哪些复制不了,以及工具选型在什么节点上必须做取舍。文中案例均已脱敏,涉及金额和周期数据做了等比缩放,但结构和动作链条保持原样。

一、核心结论:进度偏差落不了地,通常是"口径,责任,升级"三处同时断裂

在展开细节之前,我先把判断放在前面。绝大多数跨部门团队的进度管理失败,不是因为缺少工具,也不是因为成员责任心不够,而是三个环节同时断了:口径不统一、责任不闭环、升级无出口。任意一处断裂,其余两处都会失效。

1. 结论一:没有统一口径,所有进度讨论都是自说自话

我在一个 120 人的研发交付团队里做过一次抽样:让 9 位负责人分别给出同一个项目的"完成百分比"。结果从 45% 到 88% 不等,极差 43 个百分点。追问依据后发现,有人按"任务条数完成比"算,有人按"工时消耗比"算,有人按"关键节点达成比"算,还有人凭感觉估计。

这不是态度问题,是定义问题。进度偏差的第一步不是"发现问题",而是让不同部门用同一把尺子量同一件事。尺子不统一,后面所有的偏差分析、责任划分、纠偏动作,全部建立在流沙之上。

2. 结论二:偏差管理的产物不是报表,是行动项与升级决策

我见过太多团队把进度偏差做成了一张漂亮的燃尽图看板,每周更新,每周展示,然后每周什么也不改变。看板越精美,越容易给人一种"已经在管理了"的错觉。

进度偏差管理的真正产物只有两样:带责任人和截止时间的行动项,以及带决策时限的升级单。如果一次偏差分析会结束,没有产生至少一条行动项,或者没有任何事项被升级,那这场会就是无效会议。报表只是输入,行动和决策才是输出。

3. 结论三:跨部门场景下,机制设计的权重远高于工具选型

我的经验比例大致是 7:3。机制决定"偏差被发现后会发生什么",工具决定"偏差被记录的效率和可见性"。如果机制是空的,工具只会把混乱记录得更清晰。

反过来,机制跑通之后再上工具,效果会非常明显:偏差发现时间缩短、跨部门对齐成本下降、纠偏周期可量化。下面这张图是我在三个团队里观察到的"三处断裂"对进度结果的影响对比。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

二、真实场景:三个让我印象最深的跨部门进度事故

抽象讲机制容易飘,我先讲三个具体事故。它们分别对应口径、责任、升级三个断点,也是我后来设计方案的直接来源。

1. 场景一:完成度 82% 与 51% 的罗生门

某智能硬件项目进入集成测试阶段。研发负责人汇报"整体完成 82%,只剩联调验证",交付负责人同一天汇报"项目实际完成 51%,无法开始客户验收"。两个数字差了 31 个百分点,管理层当场要求解释。

拆开看才发现,研发的 82% 是按"任务条目完成数 / 总条目数"算的,而交付的 51% 是按"通过客户验收的模块数 / 应验收模块数"算的。前者统计的是"我觉得我干完了",后者统计的是"客户认可干完了"。两个口径都合理,但放在同一张进度表里就是灾难。

(1)研发口径忽略了返工:联调阶段一旦发现接口不兼容,已完成任务会被打回重做,但完成条目数不会减少。
(2)交付口径包含了外部验证:客户验收有排期周期,天然滞后于内部开发。
(3)两者都没有覆盖"关键路径":即使 82% 的条目完成,剩下的 18% 里可能包含 3 个关键依赖,实际对上线日期的影响是 100%。

2. 场景二:关键依赖"人人有责,无人负责"

第二个项目是供应链与研发的依赖断裂。研发需要供应商提供一款定制模组,供应商需要研发先冻结接口规格。双方在项目启动会上都认领了任务,但没人认领"接口规格冻结"这个交界点。

结果就是:研发等供应商的样品,供应商等研发的规格,两边各等了 19 天。期间每周例会都有人提"这个事情要抓紧",但没有人被指定为责任人,也没有明确的截止日期。这是跨部门协作里最典型的黑洞,任务清单上有两条任务,但两条任务之间的依赖关系没有主人。

3. 场景三:延期只上报,不纠偏

第三个项目相对"规范":有周报,有燃尽图,有偏差记录。但问题在于,周报里写的是"当前进度滞后 8 天,预计下周追回",下周的周报写的是"当前进度滞后 11 天,预计下周追回",再下周是"滞后 15 天"。

偏差被识别了,也被记录了,甚至被上报了,但从来没有触发任何纠偏动作。"预计下周追回"这句话在没有资源调整、没有范围裁剪、没有加班计划的情况下,只是一句安慰剂。这就是我后来坚持"偏差管理必须有行动项和升级决策"的原因。

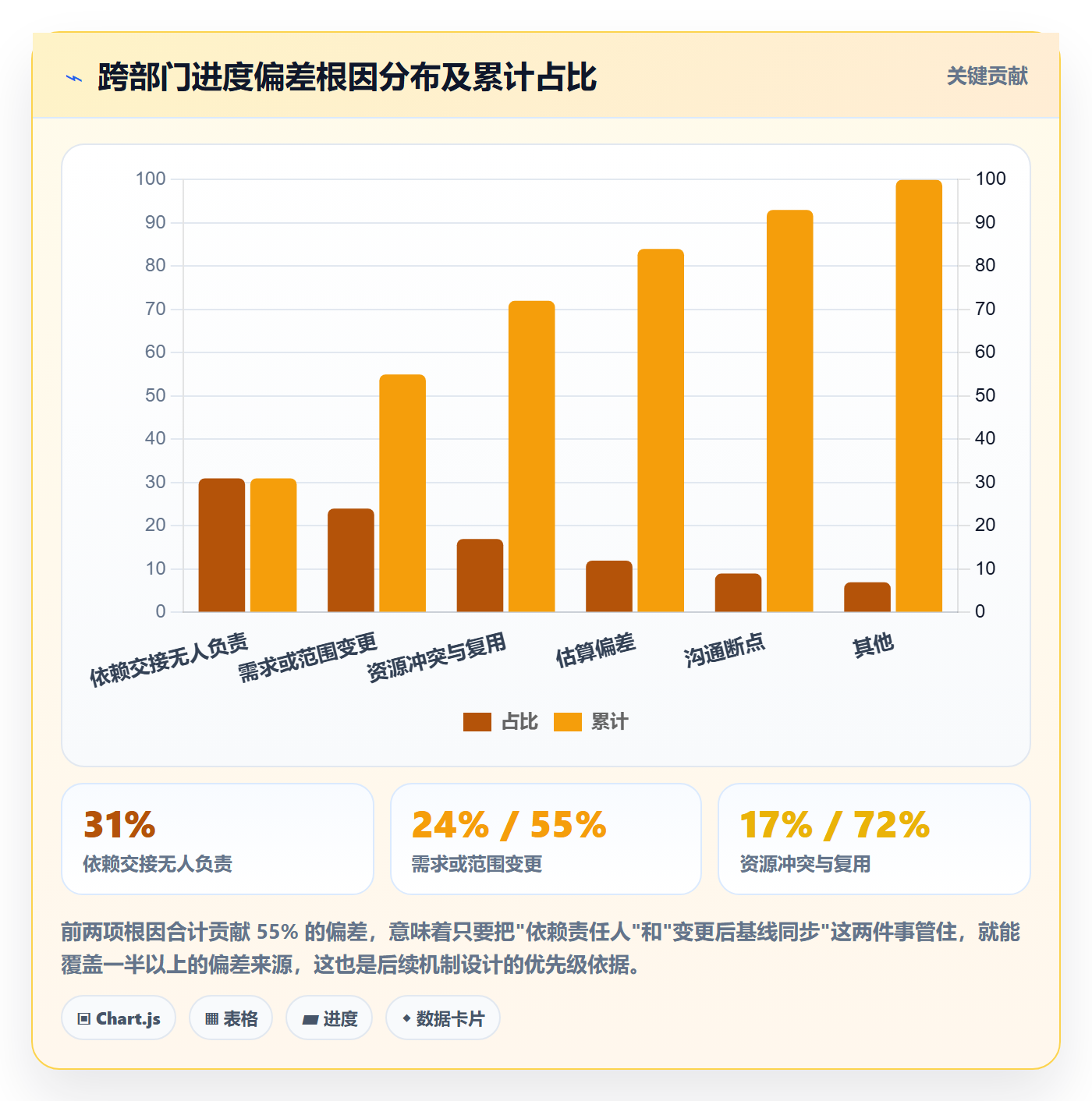

这三个事故的根因并不孤立。我把近三年接触过的 20 多个跨部门项目偏差记录做了一次归类,大致分布如下。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

三、七个常见误区:为什么你的偏差管理停在 PPT 上

在给出方案之前,我需要先把误区拆清楚。以下七条是我在复盘会上反复遇到的,每一条我都亲眼见过它造成的实际损失。

1. 误区一:把进度偏差等同于项目延期

进度偏差至少包含时间偏差、工作量偏差、关键路径偏移、质量偏差四类。一个项目可能时间上没延期,但关键路径已经偏移了 5 天,质量门禁已经连续两次不通过。只盯上线日期,等于只看体温计不看病因。

2. 误区二:用甘特图代替进度管理

甘特图是计划的可视化,不是偏差的管理工具。我见过团队把甘特图做得极其精美,颜色分级、依赖连线、里程碑标注一应俱全,但没有任何一次偏差分析基于它展开。甘特图回答的是"计划是什么",不回答"现在偏了多少、谁来纠、什么时候纠完"。

3. 误区三:只考核,不赋能

把进度责任写进 KPI 是对的,但如果只压责任不给资源,结果一定是数据失真。第一线负责人会倾向于把完成度报高、把风险报低,因为报低会被问责。我在一个团队里见过连续三个月"进度正常"的周报,然后在第四周直接宣布延期两个月,数据被系统性地修饰了。

4. 误区四:用会议代替闭环

会议是同步信息的场合,不是解决问题的手段。一个团队每周开 5 场进度会,偏差处理周期却长达 9 天,说明会议只承担了"汇报"功能,没有承担"决策"功能。

5. 误区五:只追自己的进度,不追依赖

几乎所有的跨部门延期都不是因为某个部门没干完自己的活,而是因为依赖关系没有被主动管理。上游延迟一天,下游可能延迟一周,因为下游有自己固定的启动节奏。依赖必须比自己的任务更早进入监控视野。

6. 误区六:偏差靠人肉上报,没有固定采集频率

"有偏差随时上报"听起来很灵活,实际上等于没有机制。人会因为忙碌、遗忘、或者不想当坏消息的传递者而延迟上报。我在方案里坚持设置固定采集频率和固定更新责任人,就是为了消除这种不确定性。

7. 误区七:工具上线了,机制没变

这条我在后面第九章会详细展开。简单说,工具解决的是"记录和可见性",不解决"谁负责、谁决策、什么时候升级"。把旧机制原封不动搬进新工具,只会把原有混乱的执行效率提高一倍。

这七个误区的代价并不均等。我按"发生频率"和"单次造成的平均延期天数"做了估算排序。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

四、专业判断逻辑:一闭环、三层机制、四张表

把上面三个场景和七个误区收拢,我最终沉淀下来的方案骨架只有三句话:一闭环、三层机制、四张表。这三句话支撑了我后来在三个不同规模团队落地的全部内容。

1. 五步闭环:计划,采集,分析,纠偏,复盘

这五步不是线性流程,而是循环。每一次复盘产生的经验,要回流到下一轮计划里,用来校准估算和阈值。缺少这个回流,团队会年复一年地在同一个地方摔倒。

(1)计划:产出基线,包括范围、时间、责任人、依赖关系。基线不冻结,后面就没有"偏"的概念。
(2)采集:按固定频率更新实际进展,责任到人,颗粒度到任务或交付物。
(3)分析:对比基线与实际,识别偏差类型、判断是否触及预警阈值、定位根因。
(4)纠偏:生成行动项,明确责任人、截止时间、验证标准,必要时触发升级。
(5)复盘:统计本轮偏差的发现速度、纠偏周期、升级效率,更新阈值和估算模型。

2. 三层机制:项目层、部门层、管理层

跨部门进度管理最容易犯的错误,是让所有问题都往上走一层。结果是高层会议被细节淹没,而真正需要决策的事项反而排不上队。

项目层负责执行层偏差:任务延期、依赖交接、日常阻塞。这一层应该在 24 小时内解决,不上报。
部门层负责资源层偏差:人力冲突、优先级冲突、跨部门依赖协调。这一层的处理窗口是 3 到 5 个工作日。
管理层负责决策层偏差:范围变更、预算追加、上线日期调整、跨部门仲裁。这一层必须有明确的决策时限,比如 2 个工作日内给结论。

3. 四张表:基线表、偏差台账、行动项表、升级决策表

我坚持用"表"而不是"系统"来设计第一版方案,是因为表格的字段是显式的、可讨论的、可修改的。工具可以后上,但字段定义必须先达成共识。四张表的用途和字段设计如下。

表名 核心用途 关键字段 更新频率 责任人
基线表 定义"偏"的参照物 任务ID、交付物、计划开始、计划完成、责任人、前置依赖、是否关键路径 变更时更新 项目经理
偏差台账 记录每次偏差的事实 偏差ID、关联任务、偏差类型、计划值、实际值、偏差天数、根因分类、发现日期 每周至少一次 各模块负责人
行动项表 承接纠偏动作 行动ID、关联偏差、具体动作、责任人、截止日期、验证标准、当前状态 每周更新 纠偏责任人
升级决策表 承载跨部门决策 升级ID、升级事项、升级层级、提出人、提出日期、决策时限、决策结果、决策人 触发时更新 项目经理 / PMO

四张表之间存在严格的引用关系:偏差台账引用基线表的任务ID,行动项表引用偏差台账的偏差ID,升级决策表引用行动项表里超期未关闭的条目。这个引用链条就是"责任闭环"的技术实现。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

五、统一口径:基线、偏差分类与采集规则

口径统一是全部工作的起点。我做这件事的顺序是:先定基线三要素,再定偏差四分类,最后定采集频率和责任人。三步走完,跨部门讨论才有共同语言。

1. 基线三要素:范围、时间、责任人(外加依赖)

很多团队的"计划"其实只是一份时间表,缺少范围和责任人的明确绑定。这样的计划无法支撑偏差判断,因为当偏差发生时,你无法确定是"范围变了"还是"进度慢了"。

基线必须回答四个问题:这件事的交付物是什么、计划什么时候完成、谁对它负责、它依赖谁或被谁依赖。第四个问题最容易被忽略,却恰恰是跨部门偏差的最大来源。没有依赖标注的任务清单,在跨部门场景下基本等于无效计划。

另外一点经验:基线要冻结,但允许有控制的变更。我通常设置"变更窗口",每周固定时间接受基线变更申请,其余时间冻结。这样既保持了灵活性,又避免了基线被频繁修改导致偏差失去参照。

2. 偏差四分类:时间、工作量、关键路径、质量

把四类偏差混在一起讨论,是跨部门会议低效的核心原因之一。研发关心工作量偏差,交付关心时间偏差,管理层关心关键路径偏差,质量部门关注意外返工,各说各话。

我的做法是在偏差台账里强制标注类型,会议按类型分组讨论。时间偏差走进度议题,工作量偏差走资源议题,关键路径偏差走升级议题,质量偏差走质量门禁议题。分类之后,会议时长平均缩短了约 35%。

3. 采集频率与责任人:谁来更新、多久更新、更新到什么颗粒度

这个问题没有标准答案,但有一个判断原则:采集频率应该与"偏差可挽回的时间窗口"匹配。如果你的纠偏动作最快需要 5 天才能生效,那么每周更新一次是合理的;如果纠偏可以在 1 天内完成,那么日更新更有价值。

我以前在一个硬件项目上犯过错:为了追求"实时性",要求所有任务每日更新,结果负责人花了大量时间在填表上,更新质量反而下降。后来调整为"关键路径任务日更新、非关键路径任务周更新",采集准确性反而提升了。

更新责任人必须是任务负责人本人,不能由项目经理代填。代填等于把责任转移,会让偏差记录失去问责基础。下面是我们在方案里实际使用的一段预警规则配置示例,用来把"什么情况触发什么等级"固化成可执行的规则。

{
"project": "P-2024-031",

"warning_rules": [

{

"level": "yellow",

"condition": "is_critical_path == true AND delay_days >= 3",

"action": "owner_reports_in_weekly_meeting",

"notify": ["module_owner", "project_manager"]

},

{

"level": "red",

"condition": "is_critical_path == true AND delay_days >= 7",

"action": "create_action_item_and_escalate",

"notify": ["project_manager", "department_head"]

},

{

"level": "yellow",

"condition": "is_critical_path == false AND delay_days >= 7",

"action": "update_baseline_or_reschedule",

"notify": ["module_owner"]

}

],

"collection": {

"critical_path_frequency": "daily",

"non_critical_frequency": "weekly",

"owner_required": true

}

}

这段配置看起来简单,但它把三个关键约定固化下来了:关键路径和非关键路径区别对待、偏差阈值分层、通知对象明确。规则写下来的好处是,它可以在人员更替后继续生效,而不会随某个人的离职而消失。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

六、跨部门协同机制:RACI、会议节奏与升级路径

口径统一之后,下一步是让跨部门协作有明确的责任结构、沟通节奏和冲突出口。这三件事分别对应 RACI、会议分层和升级路径。

1. RACI 与接口人:把依赖关系的两端都钉死

我在跨部门项目里要求每条关键依赖必须有明确的"供给方接口人"和"接收方接口人",两个人共同对这条依赖的交付负责。传统的 RACI 矩阵容易出现一个漏洞:A(批准)和 R(负责)都落在同一个部门,跨部门的 C(咨询)和 I(知会)形同虚设。

解决方法是增加"依赖接口人"这一列,专门标注跨部门交接点的双方。这条看起来只是表格多一列,但它把"人人有责等于无人负责"的黑洞堵住了。在第二章那个供应链案例里,如果当初有这一列,"接口规格冻结"这件事就一定有人认领。

2. 会议节奏分层:站会、周例会、月度经营会各管一段

我把进度相关会议分成三层,每层解决不同层级的问题,禁止越级讨论。

项目层站会:15 分钟,只讲三件事,昨天完成了什么、今天计划做什么、有什么阻塞。阻塞事项当场记录,不展开讨论。
部门周例会:60 分钟,聚焦偏差台账和行动项关闭情况,处理部门层资源冲突。
管理层月度经营会:90 分钟,只看升级决策表里的未决策项和关键路径偏差趋势,不讨论具体任务。

三层会议的关键约束是"不越级"。项目层的阻塞不上周例会当场展开,周例会解决不了的资源冲突才进升级流程。这个约束执行到位后,我们一个项目的会议总时长从每周 11 小时降到 5.5 小时,而偏差处理周期从 9 天降到 3.2 天。

3. 升级路径与冲突仲裁:什么情况升级、升给谁、多久决策

升级机制是跨部门进度管理里最容易被跳过的一环,也是最重要的一环。没有升级路径,跨部门冲突就会退化成"反复沟通、互相等待"。

我通常设置三级升级路径,每一级都有明确的触发条件和决策时限。

  1. 一级升级:偏差超过预警阈值且项目层无法在 24 小时内解决,升级至部门负责人,决策时限 2 个工作日。
  2. 二级升级:涉及两个以上部门的资源冲突或优先级冲突,升级至项目指导委员会,决策时限 3 个工作日。
  3. 三级升级:涉及范围变更、预算追加、上线日期调整,升级至公司级决策层,决策时限 5 个工作日。

这三级路径必须有"时限"这个硬约束。没有时限的升级,本质上只是把皮球踢得更高。我曾经在一个团队里见过一条升级事项挂了 23 天没有结论,原因就是升级单上没有写决策时限。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

七、纠偏动作:阈值、根因、策略与行动项闭环

机制搭好之后,落到具体动作上,需要回答四个问题:什么时候算偏差、为什么会产生偏差、用什么方式纠、怎么确保纠完。这四步分别对应阈值、根因、策略、闭环。

1. 预警阈值:让偏差等级可判断,而不是凭感觉

阈值设计最容易走两个极端:要么全凭感觉,要么设得过于精细导致大量告警。我的经验是先用粗粒度阈值跑起来,用三个月的数据再校准。

一个可用的初始阈值设计是:关键路径延误 3 天触发黄灯、7 天触发红灯;非关键路径延误 7 天触发黄灯、14 天触发红灯;质量门禁连续两次不通过直接触发红灯。跑三个月后,根据实际误报率调整阈值。

阈值必须和动作绑定。只报警不动作的阈值,会让团队迅速对告警脱敏,最后连红灯都被忽略。这是我在第一个团队里犯过的错误,红灯亮了半年,没人当回事。

2. 根因分类:先归因,再谈纠偏

根因分类不需要复杂,但要覆盖高频场景。我通常用六类:需求或范围变更、资源冲突、依赖延误、估算偏差、沟通断点、外部不可控。每类对应不同的纠偏方向,混在一起讨论会导致行动项失焦。

比如依赖延误要靠协调上游,估算偏差要靠调整计划或增加缓冲,资源冲突要靠优先级排序,这三者的解决路径完全不同。如果只写一个"根因:进度滞后",纠偏动作就无从谈起。

3. 纠偏四策略:赶工、快速跟进、范围调整、资源置换

四种策略各有成本和风险,选择时必须权衡,不能默认用第一种。

策略 适用场景 主要成本 主要风险 见效速度
赶工 偏差集中在少数可并行任务 加班投入、外包费用 质量下降、团队倦怠 快(1-3 天)
快速跟进 存在可压缩的串行依赖 返工风险 依赖未完成导致返工 中(3-7 天)
范围调整 上线日期刚性且功能可分批 客户满意度 核心功能被误裁 快(立即)
资源置换 某环节长期人力不足 跨部门协调成本 其他项目被影响 慢(5-10 天)

我的判断顺序通常是:优先看能不能通过范围调整解决,因为它成本最低;其次看快速跟进,因为不增加人力成本;赶工和资源置换作为后手。顺序反过来,很容易造成过度加班和跨项目连锁延期。

4. 行动项闭环:责任人、截止时间、验证标准,三样缺一不可

我在行动项上踩过的最大的坑是缺少验证标准。"加强联调测试"这种行动项,无法判断是否完成。后来我要求每个行动项必须写出可验证的结果,比如"完成 3 个核心接口的联调并输出测试报告"。

行动项还需要定期清理。超过截止日期未完成且没有更新的行动项,应自动进入升级视图。这一条是保证偏差管理体系不会在运行三个月后自然死亡的关键机制。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

八、案例解析:一次 47 天延期如何被压回 12 天

下面这个案例是我在本文开头提到的那家 380 人企业里的实际经历,数据经过等比缩放和脱敏处理,动作链条保持原样。

1. 背景与目标:多部门协同的智能硬件项目

项目类型是智能硬件整机交付,涉及研发、硬件、供应链、市场、交付五个部门,团队规模约 90 人(含外部供应商 12 人),原计划周期 7 个月,计划上线日期为 11 月 30 日,涉及客户验收节点 3 个。

项目在 9 月中旬第一次暴露风险,当时管理层收到一份"整体完成 78%"的汇报。这份汇报的完成度来自研发口径,未包含硬件和供应链的交付物状态。

2. 偏差如何暴露:口径不一致导致的进度错觉

9 月下旬,交付部门在准备首次客户验收时发现,硬件模组尚未进入小批量验证阶段,供应链物料齐套率只有 61%,而这两个前置条件在研发口径的 78% 里几乎没有体现。真实综合完成度按统一口径重新核算后是 51%,与汇报值相差 27 个百分点。

偏差暴露的直接触发点是预警规则:供应链环节的关键物料到货日期延误 11 天,触发红灯。红灯触发时,项目经理才发现仓库到货记录和周报上的"物料准备中"已经脱节了三周。

3. 跨部门动作:从口径对齐到升级决策的完整链条

我们用了 5 个工作日完成第一轮纠偏动作,具体链条如下。

  1. 第一天:召开口径对齐会,五个部门共同确认统一完成度口径,按"可交付物通过验证的比例"重新核算,得到真实完成度 51%。
  2. 第二天:重建基线表,补充依赖关系和关键路径标注,识别出 7 条关键依赖,其中 3 条没有明确责任人。
  3. 第三天:为 7 条关键依赖指定双方接口人,建立偏差台账,把已发现的 9 项偏差全部登记入账。
  4. 第四天:按纠偏策略优先级排序,2 项通过范围调整(把非核心功能延后到二期),3 项通过快速跟进压缩串行依赖,3 项通过资源置换从其他项目调入 2 名硬件工程师,1 项通过赶工处理。
  5. 第五天:生成 11 条行动项,全部明确责任人、截止时间、验证标准;其中 2 项涉及预算追加和上线日期调整的事项,按二级升级路径提交项目指导委员会,3 个工作日内给出结论。

4. 结果与复盘:哪些指标真的变了

上线日期最终从 11 月 30 日调整到 12 月 12 日,延期 12 天。作为对比,如果按照 9 月下旬的真实状态不做干预,项目组的评估是会延期 47 天左右,主要来自硬件验证和客户验收排期的连锁延迟。

关键指标变化如下:偏差平均发现延迟从 14 天降到 1.8 天;行动项按期关闭率从 31% 提升到 84%;跨部门争议平均处理时长从 11 天降到 2.6 天;周例会议题中"重复讨论同一问题"的比例从 41% 降到 9%。

复盘时我们确认了一件事:真正让项目提速的不是某一次加班,而是偏差被更早发现、更早归属、更早决策。

5. 可复制清单与不可复制条件

可复制的部分:四张表的字段设计、三级升级路径、预警阈值规则、会议分层约束、行动项验证标准要求。这些与行业无关,任何跨部门项目都能直接用。

不可复制的部分:这次纠偏成功有赖于两个特定条件。一是管理层在 5 天内就批准了范围调整和预算追加,决策链条短;二是公司当时还有其他项目可以抽调人力做资源置换。如果这两个条件不成立,同样的方案可能只能把 47 天压到 25 天左右。我不想夸大方法本身的作用,条件差异是真实存在的。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

九、工具选型与取舍:从表格到专业平台的迁移判断

机制跑通之后,工具选型才有意义。我的原则是:先用表格验证机制,再用工具放大机制。反过来做,通常会把混乱放大。

1. 表格能撑到什么规模

我的经验边界大致是:单一项目、参与人数 30 人以内、依赖关系 20 条以内、偏差台账条目数 50 条以内,表格是够用的,而且灵活、成本低、不需要培训。

超过这个边界后,表格的问题会迅速暴露:多人同时编辑冲突、版本管理混乱、权限控制缺失、依赖关系无法自动联动、历史数据难以分析。我见过一个 80 人的项目用共享表格管理基线,结果存在 6 个不同版本,项目经理自己都分不清哪个是最新的。

2. 什么时候必须上专业平台

我通常用四个信号判断是否该迁移:一是偏差发现延迟连续两个月超过 3 天;二是跨部门依赖超过 20 条且需要自动化提醒;三是需要按项目、部门、时间多维分析历史偏差数据;四是存在数据权限和安全合规要求,比如需要私有化部署。

四个信号里命中两个以上,我一般会建议启动工具选型。注意是"建议启动选型",不是"立刻换工具",因为迁移本身有成本,需要评估。

3. 中大型组织的适配场景:以 PingCode 为例

在中大型企业场景下,我接触过的一类平台是 PingCode。它主要服务中大型企业及 100 人以上组织,这个定位和前面提到的"表格边界"判断逻辑是吻合的,当团队规模和组织复杂度超过一定阈值,工具需要承担的就不只是记录,还有权限、流程、度量和跨项目协同。

我关注的几个点:PingCode 支持私有化部署,这一点对数据敏感型行业(比如硬件制造、金融、政企)比较关键,因为进度数据往往涉及产品路线和客户交付节点;同时它支持 Jira 平滑迁移,对于已经用 Jira 管理多年、积累了历史数据和自定义工作流的团队,迁移成本是选型时最现实的考量;在国产替代的语境下,它也是被频繁讨论的一个选项。

但我需要说清楚边界。工具能解决的是:基线集中管理、依赖自动提醒、偏差台账结构化、权限可按部门隔离、历史数据可多维分析。工具不能解决的是:偏差由谁负责、升级由谁决策、优先级冲突谁让步。后者必须由机制和管理层定义,工具只能承载。

我的实际做法是分两步:第一步用表格跑三个月,把四张表的字段和升级规则打磨稳定;第二步把这套稳定机制迁到平台上,用平台的自动化和分析能力放大它。跳过第一步直接上平台,通常会在半年后陷入"工具很先进,但数据没人维护"的困境。

4. 选型对照:自建表格、轻量协作工具、专业项目管理平台

维度 自建表格 轻量协作工具 专业项目管理平台
适用团队规模 30 人以内 30-100 人 100 人以上
依赖关系管理 手工维护,易失效 基础关联,提醒有限 自动联动,支持关键路径
偏差台账结构化 需自行设计 部分支持 原生支持并可多维分析
权限与数据隔离 弱 中等 强,支持私有化部署
历史数据迁移成本 低 中 较高,需评估存量工具兼容性
初始落地周期 1-2 周 2-4 周 4-12 周(含迁移和培训)
机制缺失时的风险 低,只是效率低 中,会把混乱流程固化 高,会把混乱流程规模化和自动化

这张表的最后一行是我最想强调的:工具的杠杆效应是双向的,机制好会放大好,机制差会放大差。所以我从不建议在没有跑通机制的情况下直接采购专业平台。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

十、不同规模团队的行动建议与 7/30/90 天落地节奏

同一套方案在不同规模团队里的落地方式差别很大。我按规模和不成熟度分成三档,给出各自的起点建议和取舍。

1. 50 人以下团队:优先做两件事,不要贪多

这个规模下,跨部门协作链条短,过度设计反而增加负担。我的建议是只做两件事:统一完成度口径,建立一张偏差台账。

基线表可以简化,升级路径可以简化到一级。RACI 矩阵通常没必要,因为人少的时候大家彼此都知道谁在做什么。会议节奏保持每周一次就够。

取舍点:这个阶段不要上专业平台,也不要设计复杂的阈值分级。投入产出比不划算,而且机制没稳定之前上工具会浪费迁移成本。

2. 100 到 500 人团队:四张表加三层机制,配上轻量到专业的工具

这个规模是最需要机制建设的区间。跨部门依赖显著增多,沟通成本非线性上升,靠个人关系推动越来越吃力。

这个阶段我建议完整落地四张表和三层机制,会议分三层,升级路径设两级以上。工具上,如果偏差发现延迟持续超过 3 天,可以考虑迁移到专业项目管理平台。如果团队超过 100 人且有数据合规要求,私有化部署能力应该作为选型的硬性条件之一。

取舍点:四张表全部落地需要大约 6 到 8 周,前期会感觉"管得更严但没变快"。这个阶段最容易放弃,我通常建议先跑一个试点项目,用试点数据说服其他团队。

3. 500 人以上组织:PMO 牵头,机制标准化加平台化

这个规模下,各项目组各自为政会产生巨大的协同损耗。需要 PMO 或类似职能牵头做标准化,包括统一字段定义、统一阈值规则、统一升级路径、统一复盘指标。

工具层面,这个规模基本必须上专业平台,而且要考虑跨项目、跨部门的组合视图能力,以及历史数据的纵向对比。私有化部署、存量工具迁移路径、权限体系设计,这三项是选型时最该花时间评估的。

取舍点:标准化会牺牲一部分项目组的灵活性,需要在"统一可比"和"因地制宜"之间划出边界。我的经验是统一字段和阈值,允许会议节奏和行动项模板按项目调整。

4. 7 天、30 天、90 天:分阶段推进的落地节奏

不管规模大小,推进节奏都可以按 7 天、30 天、90 天三段来规划。

  1. 7 天启动清单:选一个试点项目;开一次口径对齐会,确认统一完成度定义;建立基线表并标注关键依赖;建立偏差台账,把已发现的偏差全部登记。
  2. 30 天运行机制:设定预警阈值;跑通周例会和偏差分析流程;生成第一批行动项并跟踪关闭;建立升级决策表,处理至少一次跨部门升级。
  3. 90 天复盘指标:统计偏差平均发现延迟、行动项按期关闭率、纠偏平均周期、升级决策平均耗时四个指标;根据实际数据校准阈值;决定是否扩展到其他项目或迁移工具。

90 天复盘时,如果偏差平均发现延迟降到 3 天以内、行动项按期关闭率超过 75%,我会认为机制已经稳定,可以考虑平台化。没到这个水平就上工具,通常是在给不稳定机制加杠杆。

进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析

十一、结尾:从今天开始的三步行动

回到文章开头那家公司的复盘会。五个部门、五套口径的那个下午,最让我记住的不是那 47 天延期,而是会上一句话:"我们其实每周都在看进度,只是看的是不同的进度。"

这句话几乎概括了跨部门进度管理的全部难点。问题从来不是"有没有看",而是"看的是不是同一件事、看完之后有没有人动、动不了的时候有没有出口"。这也是我在多个团队落地方案后最确定的一条判断:进度偏差管理本质上是一项组织机制设计工作,而不是一项工具采购工作。

我在实践中形成的几个相对独特的判断,值得单独拎出来:

  • 统一口径的优先级高于一切。它不只是定义一个百分比,而是让五个部门第一次用同一种语言讨论同一件事。
  • 偏差管理的核心产物是行动项和升级决策,报表只是中间输入。没有行动项的偏差分析会等于没开。
  • 升级路径必须带时限。没有时限的升级,只是把责任从一层转移到另一层。
  • 采集频率不是越高越好,分级更新比全量日更新更可持续,关键是匹配纠偏动作的实际时间窗口。
  • 工具的价值依赖于机制成熟度。机制跑通前上工具会放大混乱,机制跑通后上工具才会放大效率。

如果你正在推动跨部门进度管理,我建议不要从"选工具"或"开大会"开始。从下面三件事开始,一周内就能启动。

  1. 统一一次口径。找一个正在跑的项目,把五个部门负责人叫到一起,用同一套完成度定义重新核算一次真实进度。你大概率会得到一个和汇报值差 20 个百分点以上的数字。
  2. 建立一张偏差台账。不要在字段上纠结太久,先用最小值跑起来:偏差ID、关联任务、偏差类型、偏差天数、根因、发现日期。这张表的意义是让偏差可见、可追溯。
  3. 跑通一次升级决策。从台账里挑一条超过 7 天未解决的偏差,走一次完整的升级流程,从提出到决策,记录实际耗时。这一次的实际体验,会比任何方案文档都更能告诉你,你们组织的真正瓶颈在哪里。

三件事做完,你手上就有了继续推进的全部素材:一个可信的真实进度、一份具体的偏差清单、一次真实的升级耗时。接下来的阈值设定、行动项闭环、工具选型,都会从"要不要做"变成"怎么做更合适"。

常见问题解答(FAQ)

1. 跨部门进度偏差的口径怎么统一,凭什么我说延期对方说没延期?

我们公司研发、交付、采购几个部门都在一个项目上,每周例会我最头疼的就是对进度:研发说模块完成80%,交付说现场只看到50%的成果,采购说自己那部分早就下单了。老板问我项目到底延没延,我都不敢给准话。我一直在想,是不是根本问题不在沟通,而在大家说的"完成"压根不是一回事?

先把"完成"拆成可验证的四级口径:未开始、进行中(有产出物但未自检)、已完成待验收(交付物齐全、自检通过)、已关闭(接收方签字或系统状态流转)。基线要由WBS最底层工作包加里程碑加依赖关系组成,明确范围、时间、责任人三要素,没有基线就没有偏差,只有感受。

然后固定采集节奏:执行层每周固定时间更新一次,颗粒度不低于工作包,关键路径上的任务每周更新两次;更新必须附证据,比如代码合并记录、验收单编号、到货单。偏差判定统一用三个量:计划完成时间与实际完成时间之差(天)、计划完成工作量与实际完成工作量之差(百分比)、关键路径是否受影响(是/否)。

只要口径写进《进度管理约定》并在项目启动会上让各部门接口人签字确认,同一件事就不会再出现两个数字。

2. 跨部门项目的进度基线该谁来定、谁来批,项目经理一个人扛得动吗?

我之前做项目经理的时候,进度基线基本都是自己熬夜排出来的,发给各部门就说"确认一下",结果没人真看,出了偏差大家就说这个计划本来就不合理。我特别困惑,基线到底应该谁定、谁批,才算数?项目经理一个人是不是根本扛不动这件事?

基线不能由项目经理单方面定稿,也不能靠群发邮件"默认通过"。可执行的做法是走三步:第一步由项目经理出基线草案,包含WBS、里程碑、依赖关系、资源假设和外部约束,草案里必须显式写出"假设条件",比如假设采购周期15天、假设某部门投入2人;

第二步开基线评审会,各部门接口人必须当场确认三件事,交付物清单、承诺时间、所需资源,任何一方不确认就升级到项目发起人;第三步由项目发起人或管理层正式批准基线,批准后进入变更控制,基线变更要走变更申请而非口头调整。判断依据是:基线是跨部门承诺的集合,谁承诺谁确认,谁批准谁负责资源协调。

如果项目经理既没有资源调配权也没有升级通道,那基线注定是纸面的,这时候正确做法不是硬扛,而是先把升级机制谈下来,再谈基线。

3. 偏差预警的阈值怎么设才不失效,黄灯红灯具体卡在几天?

我们项目之前也搞过预警,但基本形同虚设:要么天天红灯大家麻木了,要么等到真的延期两周才报出来,救都来不及。我一直在想,阈值到底该怎么设?是不是关键路径延误3天黄灯、7天红灯这种拍脑袋定的数就行?

阈值要分两层设,不能只按天数拍。第一层按关键性:关键路径任务延误超过1天或整体进度偏差超过3%就黄灯,关键路径延误超过3天或偏差超过8%就红灯;非关键路径任务只要总浮动时间被吃掉50%就黄灯,吃掉80%就红灯。第二层按趋势:连续两个周期偏差在扩大,即使绝对值没到阈值也升一级预警。

数据口径建议统一为"偏差率=(实际完成工作量-计划完成工作量)/计划完成工作量",配合"预计完工时间"滚动预测,而不是只看当前进度。另外一定要给预警配动作:黄灯必须当天出纠偏措施和责任人,红灯必须24小时内升级到管理层并给出决策选项,比如加资源、调范围、延里程碑。

没有动作的阈值只是装饰,跑上两个迭代发现预警必有响应,团队才会认真对待。

4. 案例复盘到底该复盘什么,怎么避免开成"甩锅大会"?

我们项目延期后也开了复盘会,结果全程就是各部门互相举证,研发说需求变更太频繁,产品说研发估时不准,最后什么结论都没落下,下次照样延期。我很想知道,偏差案例的复盘到底应该复盘什么内容,怎么开才不至于变成互相甩锅?

复盘的对象是"偏差从产生到关闭的全过程",不是"谁的责任"。建议固定六个板块:一是背景与目标,写清项目类型、团队规模、周期和基线;二是偏差如何被发现的,是预警触发、例会暴露还是客户投诉,记录发现时间与偏差实际发生时间的差值,这个差值本身就是管理水平的指标;

三是根因分类,从需求变更、资源冲突、依赖延误、估算偏差、沟通断点五类里选,必须落到具体动作而不是"沟通不畅"这种模糊表述;四是当时采取的动作,包括赶工、快速跟进、范围调整、资源置换,并写明取舍代价;五是结果与代价,偏差收敛了多少天、多花了多少成本、牺牲了什么范围;

六是可复制清单与不可复制条件,明确哪些做法换个团队也能用,哪些依赖特定资源或文化。开会前要求各方先交书面事实材料,会上只讨论事实和机制,不评价个人;主持人由不直接卷入冲突的人担任;每条结论必须转成带责任人和截止时间的行动项。这样复盘产出的是机制改进,而不是情绪结算。

核心关键词

读者评论

王
王书瑶

看完最有共鸣的是“完成度82%与51%的罗生门”,我们公司也这样,研发按任务条数算,交付按客户验收算,会上吵半天其实是口径问题,不是谁不负责。后来统一了基线定义才好转。

苏
苏晓彤

七个误区里“只考核不赋能”说得太准了。我们就是把进度写进KPI之后,周报数据突然全变好看了,结果季度末直接爆雷。只压责任不给资源,一线只会修饰数据。

卢
卢宇轩

文章强调机制权重7:3、工具3成,这点认同。但落地时最大的阻力往往是没人愿意当依赖交界点的责任人,光靠机制设计未必推得动,还得有管理层真正介入拍板。

文章包含AI辅助创作:进度偏差落地方案:跨部门团队开展进度管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/467273

赞 (0)
飞飞飞飞
进度管理如何做好任务进度?项目负责人入门指南与操作步骤
上一篇 36分钟前
进度管理进度更新全流程:项目负责人入门指南与一文讲清
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
