很多管理者第一次意识到进度偏差失控,不是因为报告里没有数字,而是因为数字来得太晚。我在给几家中型企业做研发管理诊断时反复看到同一个现象:周报上写着"整体进度正常",两周后突然爆出关键模块延期一个月。追根究底,不是团队不会算偏差,而是制度设计让偏差在最该被发现的时刻"藏了起来"。
进度偏差管理的核心矛盾,从来不是"会不会用挣值法",而是制度有没有能力让偏差在它还是小问题的时候自动浮出水面,并推动它闭环。这篇文章不打算重复"进度偏差=实际进度-计划进度"这类教科书定义,而是从管理层制度设计的角度,拆解一套能真正落地的机制和操作步骤,并给出不同组织规模下的取舍建议。
一、先给结论:进度偏差管理的成败取决于三件事
在展开细节之前,我先把这些年做项目诊断后形成的核心判断摆出来,后面的内容都是围绕这三点展开的。
第一,基准是否稳定。没有冻结的基准,就没有偏差可言。很多团队的计划每周都在变,导致"偏差"永远接近零,但项目实际越拖越久。基准随意变更,是进度管理里最隐蔽的失效方式。
第二,数据采集机制是否先于考核机制建立。我见过太多公司一上来就设计"延期扣绩效"的考核制度,结果团队成员学会了美化填报,数据失真,制度彻底空转。数据谁录入、多久更新、用什么口径,这套采集机制才是制度的地基。
第三,偏差是否被设计成"分层响应"而非"统一追责"。小偏差需要现场快速处理,大偏差才需要上升到管理层层级。如果所有偏差都走同一条审批和问责链路,团队会倾向于隐瞒,而不是上报。
这三件事听起来朴素,但真正做好的组织并不多。下面我们从真实场景说起。

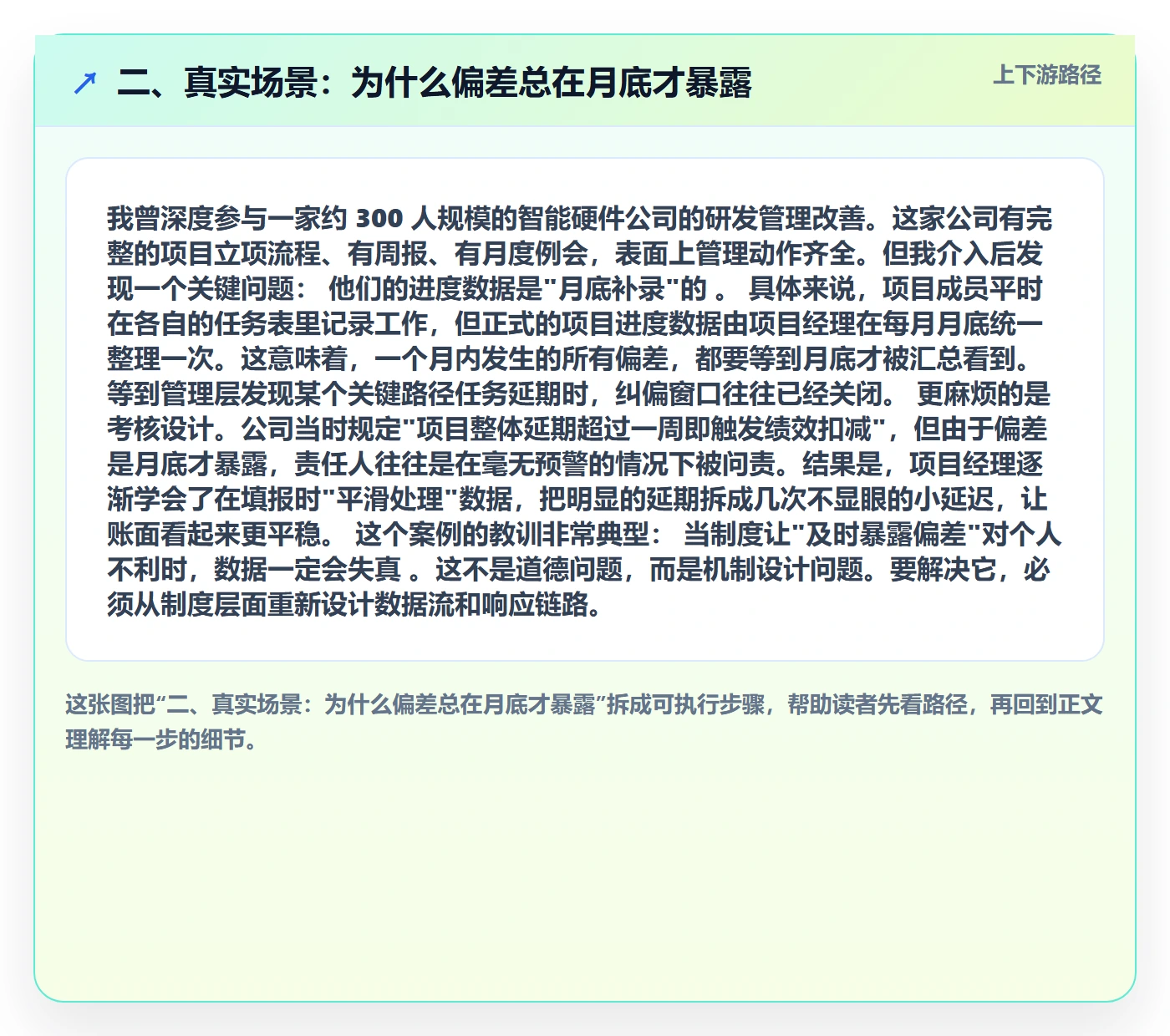

二、真实场景:为什么偏差总在月底才暴露
我曾深度参与一家约 300 人规模的智能硬件公司的研发管理改善。这家公司有完整的项目立项流程、有周报、有月度例会,表面上管理动作齐全。但我介入后发现一个关键问题:他们的进度数据是"月底补录"的。
具体来说,项目成员平时在各自的任务表里记录工作,但正式的项目进度数据由项目经理在每月月底统一整理一次。这意味着,一个月内发生的所有偏差,都要等到月底才被汇总看到。等到管理层发现某个关键路径任务延期时,纠偏窗口往往已经关闭。
更麻烦的是考核设计。公司当时规定"项目整体延期超过一周即触发绩效扣减",但由于偏差是月底才暴露,责任人往往是在毫无预警的情况下被问责。结果是,项目经理逐渐学会了在填报时"平滑处理"数据,把明显的延期拆成几次不显眼的小延迟,让账面看起来更平稳。
这个案例的教训非常典型:当制度让"及时暴露偏差"对个人不利时,数据一定会失真。这不是道德问题,而是机制设计问题。要解决它,必须从制度层面重新设计数据流和响应链路。

三、常见的四个误区,几乎每个团队都踩过
1. 把进度偏差分析当成追责工具
最普遍的误区,是管理层把偏差分析会议开成了问责会。一旦偏差被暴露就意味着挨批,团队自然会选择延迟上报、模糊描述、归因于外部。结果是偏差数据质量持续下降,管理层基于失真的数据做出错误的资源调配决策。
我的判断是:偏差分析会的第一目标应该是"决策"而不是"定责"。定责可以放在单独的绩效环节,用另外的节奏处理,不要和偏差分析的实时性绑在一起。这两件事混在一起,几乎必然导致数据隐瞒。
2. 基准频繁变更,导致偏差永远"正常"
第二个误区是基准不冻结。我见过一些团队,只要任务延期,就把计划基线往后调,然后在报告里说"当前进度符合计划"。这种做法短期内让报表好看,长期则完全丧失了对项目真实健康度的感知能力。
基准不是不能改,而是变更必须有门槛、有审批、有记录。随意变更和受控变更之间,差的不是流程形式,而是整个偏差管理体系的有效性。
3. 只算偏差,不分析原因和趋势
第三个误区是停留在"算出偏差数值"这一步。知道 SPI 是 0.85 并不能告诉管理者该怎么办。真正有价值的是:这个偏差是偶发还是趋势?是关键路径还是非关键路径?是可恢复的还是结构性失控?
没有归因和趋势判断的偏差数字,只是给管理者增加焦虑,而不是帮助决策。
4. 预警线和行动线不分级
第四个误区是所有偏差都用同一个响应标准。偏差 3% 和偏差 30% 走完全相同的处理流程,要么导致小偏差被过度处理、浪费管理精力,要么导致大偏差响应不足。分级响应是制度设计里最容易被忽略、却最重要的一环。

四、专业判断:管理层制度设计应该管什么、不管什么
制度设计的第一个关键判断是划清管理层和执行层的职责边界。很多制度的失败,源于管理层管了太多执行细节,或者执行层承担了本该管理层负责的机制建设。
管理层应该负责的是:基准的审批和冻结规则、数据采集机制的建立、预警和行动的分级标准、偏差上升的触发条件、纠偏资源的调配权。这些是"机制层"的事。
执行层应该负责的是:按口径及时录入真实数据、对偏差做初步归因、执行已授权的纠偏动作、反馈纠偏效果。这些是"操作层"的事。
边界清晰之后,制度的第二个判断是用"机制"替代"要求"。很多制度写的是"要求各部门及时上报进度",但"及时"没有定义、"上报"没有载体、"未上报"没有后果,这种制度必然流于形式。
好的机制会让正确行为变成默认选项。比如,如果数据录入是任务流转的必经环节,任务不更新状态就无法进入下一流程,那么数据及时性就不再依赖个人自觉,而由系统机制保障。这是我在评估任何进度管理制度时最看重的一点。
1. 基准冻结机制
基准冻结的核心是回答三个问题:计划什么时候可以改、谁来批准修改、修改后如何留痕。我的建议是把基准分为"初始基准"和"受控修订基准"两层。初始基准在项目启动时确认并锁定;后续任何修改都必须走变更流程,记录变更原因、影响范围和批准人。
关键是控制变更的"摩擦力"。如果改基准和改任务备注一样容易,基准就会失去约束力。适当的审批阻力是必要的。
2. 数据采集机制
这是整个制度的地基。我的核心建议是:数据采集频率应与偏差响应速度匹配,而不是与汇报周期匹配。如果你的纠偏决策需要一周内做出,那么数据采集频率就不能是月度的。
在实操中,任务级数据的采集应该做到"状态驱动",任务状态变化即触发数据更新,而不是靠人工定期整理。这样才能让偏差数据保持新鲜。
3. 预警分级机制
分级机制的核心是把偏差分成"需要现场处理"和"需要上报决策"两类,甚至可以再细分为三级。每一级对应不同的响应时限、责任人和处理权限。这样既能快速消化小偏差,又能及时升级大风险。
4. 责任闭环机制
闭环机制要明确四件事:偏差谁分析、纠偏谁执行、效果谁验收、复盘谁组织。这四项责任不明确,偏差就会"发现即结束",没有任何后续动作。

五、操作步骤:从发现偏差到闭环的完整链路
讲完制度框架,接下来是可直接落地的操作步骤。这套步骤我在多个项目中验证过,适配从 50 人到上千人规模的团队,区别只在于执行的精细度。
1. 建立并冻结基准
第一步是把计划转化为可衡量的基准。这里要避免一个常见错误:基准不能只是一张甘特图,而应该包含关键里程碑、关键路径、各任务的计划完成时间和依赖关系。基准冻结后,任何修改都需走变更流程。
2. 定期采集实际进度
第二步是按设定的频率采集实际进度数据。采集口径必须统一,是"任务完成百分比"还是"任务是否完成",这两种口径算出的偏差完全不同。我建议在关键任务上使用二元口径(完成/未完成),在长周期任务上使用百分比口径,并明确进度上报的证据要求。
3. 计算进度偏差
第三步是计算偏差。经典方法是挣值管理,进度偏差 SV = EV – PV,进度绩效指数 SPI = EV / PV。SPI 大于 1 表示进度超前,小于 1 表示滞后。我通常建议在计算时同时看关键路径的偏差,因为非关键路径的滞后有时可以被浮动时间吸收。
不要只盯着一个综合 SPI。把偏差拆解到关键模块层面,才能真正定位问题。
4. 分层归因
第四步是分析原因。我习惯把偏差原因分成四层:计划本身不合理、执行不到位、外部变更冲击、资源冲突。不同层的原因对应完全不同的应对方式。
计划不合理的偏差,重点在修订计划而非追责执行;执行不到位的偏差,重点在辅导和资源支持;外部变更的偏差,重点在重新评估范围和影响;资源冲突的偏差,重点在优先级排序。
5. 制定并选择纠偏方案
第五步是选择纠偏措施。常用手段包括赶工(增加资源)、快速跟进(并行原本串行的任务)、调整范围(削减非核心内容)、重排依赖关系。每种手段都有代价,赶工增加成本和风险,快速跟进可能引发返工,调范围影响交付完整性。
方案选择的原则是:优先处理关键路径上的偏差,优先选择对整体目标影响最小的手段。
6. 跟踪闭环并反哺基准更新
第六步是跟踪纠偏效果并形成闭环。纠偏措施执行后,要设定跟踪节点验证效果。如果纠偏有效,偏差收敛;如果无效,需要升级处理或调整方案。
同时,每一次偏差复盘都应该反哺到基准和计划方法的改进上。反复出现的同类偏差,说明计划制定环节存在系统性缺陷,而不是执行团队不够努力。

六、工具视角:PingCode 这类平台如何承载制度落地
制度设计得再好,如果没有工具承载,最终仍会退化成人工填表和事后补录。这是我特别想强调的一点:进度偏差管理的机制,需要通过工具变成"默认动作",而不是依赖人的自觉。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在承载进度偏差管理制度方面有几个值得关注的能力。PingCode 支持私有化部署,对于有数据安全要求的中大型企业,这一点直接决定了制度能否在合规前提下落地。
在进度偏差管理场景中,工具的价值主要体现在三处。第一,任务状态流转驱动数据自动更新,让"及时录入"变成流程的自然结果而非额外负担。第二,里程碑和基线可以配置为受控对象,变更需要走审批,从机制上保护基准的稳定性。第三,偏差数据可以按项目、模块、责任人多维聚合,让分层归因有数据基础。
另外,对于此前使用 Jira 的团队,PingCode 支持 Jira 平滑迁移,这在国产替代场景中是一个实际考量点。迁移过程中,历史任务数据和流程配置的保留程度,直接影响到进度偏差的历史趋势分析能否延续。如果工具切换导致历史数据断裂,偏差趋势判断会失去参照系。
需要说明的是,工具不能替代制度设计。我见过企业上了功能齐全的平台,但因为基准冻结规则没定、预警分级没设计,工具最后只被当成任务清单使用。工具是制度的载体,不是制度的替代。先想清楚机制,再选工具,这个顺序不能颠倒。
1. 工具承载制度的三个关键点
第一是数据入口的强制性。任务完成必须更新状态,状态流转触发数据更新,这是让数据保持新鲜的关键。第二是基准的受控性。基线变更需审批留痕,避免随意后移。第三是看板的实时性。用可视化看板替代 Excel 汇报,让偏差在发生时就能被相关角色看到。
2. 什么时候工具不是重点
对于 20 人以下的小团队,制度设计和工具选型都可以从简。此时更重要的是建立"每天同步、每周复盘"的简单节奏,以及一个共享的进度视图。过度引入复杂工具反而会增加管理负担。工具的复杂度应该与组织规模和项目复杂度匹配。

七、不同情况下的行动建议
进度偏差管理没有一刀切的做法,我按组织规模和项目类型给出差异化的建议。
1. 20 人以下小团队
重点是建立简单的节奏感,而不是复杂的制度。建议每天用 10 分钟站会同步进度,每周用一份共享视图复盘偏差。基准可以相对灵活,但要记录重要变更。这个阶段的关键是养成"及时暴露偏差"的习惯,而不是追求精确的度量体系。
2. 50 到 200 人成长型团队
这个阶段最需要的是把制度从"口头约定"变成"书面机制"。建议明确数据采集频率(建议按周或更短)、定义预警分级标准、指定各层级的偏差责任人。同时开始引入工具承载数据流,减少人工整理。这是制度最容易失效的规模区间,因为团队大了,靠自觉已经不够,但制度还没成型。
3. 200 人以上中大型组织
重点是多项目协同下的偏差管理。单个项目管好不够,还要看资源在多项目间的冲突。建议建立项目组合层面的偏差dashboard,把偏差预警下沉到项目、上升机制明确到PMO。同时考虑私有化部署的工具方案,保障数据安全与合规。
4. 关键路径密集型项目
对于研发、工程这类关键路径密集的项目,建议重点监控关键路径上的偏差,而不是被非关键路径的波动干扰。关键路径上的小偏差,往往比非关键路径上的大偏差更值得关注,因为它直接影响交付时间。

八、不同情况下的取舍
制度设计本质上是取舍。下面这几组取舍,是我在实际项目中反复遇到的。
1. 数据精度与录入负担的取舍
要求越精细的数据,团队录入负担越重,数据质量反而可能下降。我的建议是在关键任务上追求精度,在次要任务上接受粗粒度。全部任务都精确到百分比,往往得不偿失。判断标准是:这个任务的偏差会不会影响关键路径或交付承诺。
2. 预警灵敏度与误报率的取舍
预警线设得越敏感,误报越多,团队会逐渐对预警麻木;设得太松,又失去预警意义。建议用分级机制解决这个矛盾,低级别预警只提示不打扰,高级别预警才触发强制响应。同时,预警阈值应该根据项目历史数据动态调整,而不是套用固定的百分比。
3. 问责力度与数据真实性的取舍
这是最微妙的一组取舍。问责越重,数据越可能失真。我倾向于把问责与偏差上报解耦:主动、及时上报偏差的行为应该被鼓励甚至奖励,而隐瞒、延迟上报的行为才应该被追责。这样可以让团队形成"早报早处理"的正向激励。
4. 制度统一性与项目差异性的取舍
统一制度便于管理,但不同项目类型(研发项目、实施项目、市场活动)的进度特性差异很大。建议框架统一、细则分级:数据采集、预警分级、闭环流程的框架全公司统一,但具体的阈值和频率允许按项目类型调整。

九、一个值得参考的数据观察
在过往的项目诊断中,我记录了一个反复出现的规律。在偏差数据采集频率从月度提升到周度或更短的企业中,偏差被发现的平均时间从约三周缩短到一周以内,纠偏措施的及时率显著提升。这个规律不依赖特定行业或工具,几乎在所有改善项目中都能观察到。
另一个观察是,制度失效的团队通常不是"没有制度",而是"制度只覆盖了发现环节,没有覆盖闭环环节"。他们能算出偏差,但偏差算出来之后没有明确的处理和追踪流程,导致偏差数据积累却不产生行动。这类团队的偏差报告越做越厚,但项目交付表现没有改善。
还有一个容易被忽略的细节:偏差归因的准确性比偏差计算的精确性更重要。我见过团队为 SPI 是 0.87 还是 0.89 争论半天,却对"这个偏差是计划不合理还是执行问题"这个更关键的问题含糊其辞。定位错原因层级,纠偏措施就会用错方向。
1. 从案例看机制的重要性
回到文章开头提到的智能硬件公司。在改善过程中,我们没有先动考核制度,而是先把数据采集改成状态驱动,任务不更新状态就无法流转。仅这一项改动,就让偏差发现时间从月末缩短到了当周。随后再引入分级预警和纠偏闭环,项目的准时交付率在几个季度内有了可观察的提升。
这个案例印证了一个判断:进度偏差管理的第一步不是加强考核,而是疏通数据。数据不通,一切考核都是空转。
十、把制度变成组织能力
进度偏差管理的终点,不是一套完美的制度文档,而是组织形成"及时发现、快速响应、持续改进"的能力。这种能力的形成,需要制度、数据和文化的三位一体。
制度提供框架,明确谁在什么时候做什么;数据提供依据,让判断有事实基础而不是感觉;文化提供土壤,让偏差暴露被视为正常的管理行为而非个人失败。三者缺一,进度偏差管理都会退回原点。
我的核心观点是:进度偏差不是算出来的,是管出来的。算只是手段,管才是目的。管理者真正要设计的,是一套让偏差自动暴露、分级响应、闭环改进的机制,而不是一张更精确的报表。
1. 下一步可以怎么做
如果你正准备建立或改善进度偏差管理制度,我建议按以下顺序推进:先梳理当前的数据采集方式,判断采集频率是否与响应速度匹配;再定义基准冻结规则和变更审批流程;然后设定分级预警标准;最后才是引入工具承载和配套考核。
不要跳过前面的机制设计直接上工具或考核,那样几乎必然失败。同时,先在一个项目或团队试点跑通,再逐步推广,比一次性全公司铺开更稳妥。
2. 需要持续关注的三件事
第一,定期检查基准变更频率,如果变更过于频繁,说明基准约束力在下降。第二,观察偏差上报的主动性和及时性,如果团队倾向于延迟上报,说明机制设计可能存在负向激励。第三,跟踪纠偏措施的闭环率,如果偏差发现后大量没有闭环,说明责任机制存在漏洞。

进度偏差管理的本质,是让组织具备在问题还小的时候发现它、处理它的能力。这套能力不会因为买了一个工具或写了一本制度就自动获得,它需要在真实的项目循环中逐步打磨。从疏通数据开始,从一个小项目试点开始,这是我认为最务实的起点。
常见问题解答(FAQ)
1. 进度偏差的预警线和行动线该怎么设,5%、10%这种阈值能直接套用吗?
我们公司之前定制度时,老板直接拍了个偏差超过10%就要纠偏,结果项目类型完全不一样,研发项目和土建项目用同一个数。我在中间推制度,被业务部门问得答不上来,说这个数到底哪来的,为什么不是8%不是15%。
不能直接套用固定百分比,阈值应该按‘项目总工期长度+关键路径浮动空间+行业容错率’三个维度分别校准。一个可操作的锚点是:短周期项目(3个月内)偏差容忍度通常更低,预警线设在3%到5%、行动线设在8%左右;
长周期项目(1年以上)因为前期估算精度天然粗糙,预警线可以放到8%到10%、行动线15%到20%。判断依据不是拍脑袋,而是回看你过去10个已完工项目的实际偏差分布,如果80%的项目在某个区间内最终都能追回来,这个区间就不该触发行动线。
更稳妥的做法是分两级设:一级预警只触发‘分析原因+提交说明’,二级行动才触发‘资源调整+纠偏方案’,避免一有偏差就全公司拉警报导致制度被架空。
2. 进度数据总是滞后一两周才报上来,等发现偏差已经来不及了,采集机制该怎么设计?
我们项目上进度数据靠施工员每周手填Excel,再一层层汇总到项目经理,等我看到的时候经常已经是十天前的情况了。我跟团队提过要改,但大家都说现场忙、没时间天天更新,我也不想逼太紧显得不信任人。
核心不是逼人勤快,而是把采集动作嵌进已有的工作流,而不是新增一份填报负担。具体做法有三条:第一,采集频率和‘决策频率’对齐,不要盲目追求日报,关键路径上的任务按天或按节点更新,非关键路径按周即可;第二,口径必须唯一,明确‘完成百分比’是按工作量还是按里程碑打勾,否则不同人填出来的数据没法横向比;
第三,用工具替代人工汇总,让一线在完成任务时就顺手勾选状态,汇总由系统自动生成,而不是让项目经理当人肉ETL。判断机制是否有效的标准很简单:从现场发生变化到管理者看到偏差,这个延迟时间是否短于你做出有效纠偏所需的时间。如果纠偏窗口只有3天,数据延迟却有10天,那这套采集机制在设计上就是失效的。
3. 计划基准到底能不能改?一改基准偏差就‘消失’了,这个口子怎么管?
我们项目中途客户加了需求,工期也顺延了,项目经理就把基准计划跟着改了,结果月底一看偏差率很漂亮。但我心里清楚,这不是我们管得好,是尺子自己变了。我又怕一刀切不让改,项目又确实发生了合理变更。
基准要分‘基线’和‘当前计划’两层来管,不能混成一个。基线一旦批准就冻结,只在正式变更审批通过后才更新,而且每次更新都要留版本记录和变更原因;当前计划可以随执行调整,但偏差计算必须同时报两个数:对基线的偏差(反映真实履约情况)和对当前计划的偏差(反映近期执行健康度)。
判断口子有没有失控,看一个指标就够:一个项目周期内基线变更的次数和累计顺延天数。如果变更次数超过3次、累计顺延超过总工期15%,说明要么前期估算严重失真,要么变更审批形同虚设,这时候该复盘的是计划能力而不是执行团队。
对外汇报用基线偏差,对内管理用当前计划偏差,两个口径分开呈现,就不会出现‘改尺子让偏差消失’的自欺欺人。
4. 偏差分析会总是开成甩锅会,各部门互相推责任,怎么让复盘变成真正解决问题的机制?
每次月度进度会,一说到某条线延期,采购说是设计出图慢,设计说是需求老变,需求说是客户压的。会开两个小时,最后就是各打五十大板,下个月同样的问题再来一遍。我作为组织者很无力,感觉这个会除了让大家不愉快,没解决任何事。
把‘归因’和‘问责’在流程上拆开,是让复盘不变成甩锅会的关键。具体做法:偏差分析会只做归因和纠偏方案,不做绩效评判,责任认定放到单独的节点去处理。会议结构按‘事实,影响,原因,对策,责任人,时限’六栏走,每个人只陈述自己这部分的事实数据和影响,不允许评价其他部门动机。
归因时强制区分四类:计划本身不合理、执行不到位、外部变更、资源冲突,每类对应不同的处理路径,而不是笼统归到‘配合不好’。判断机制是否有效的标准是:会后是否产出了带责任人和截止时间的纠偏动作,且下次会议能逐条核对闭环。
如果连续两次会议都在讨论同样的原因却没有具体动作落地,说明复盘机制缺的是执行跟踪环节,不是分析深度。
核心关键词
文章包含AI辅助创作:进度管理如何做好进度偏差?管理层制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463939
读者评论
文章把进度偏差管理从挣值法公式拉回制度设计层面,这个视角很实用。特别是‘数据采集先于考核’的判断,点出了很多公司一上来就扣绩效导致数据失真的根因,值得管理者反思。
四个误区的总结比较到位,但实际落地时最难的还是基准冻结和变更审批的平衡。变更门槛太高会影响业务灵活性,太低又失去约束力,文章没有给出具体的判断标准。
工具承载制度的观点有道理,状态驱动更新确实比人工填报更可靠。不过对中小团队来说,引入这类平台的管理成本不低,可能需要更轻量的过渡方案,不必一步到位。
