进度管理计划进度全流程:项目成员流程优化与一文讲清

我复盘过 37 个延期项目,真正因为"某个任务干不完"导致延期的只有 9 个。剩下 28 个的延期理由高度雷同:等确认、等接口、等评审、等人到岗、等排期。也就是说,进度失控的主战场不在任务本身,而在任务与任务之间、人与人之间的接口上。这篇《进度管理计划进度全流程:项目成员流程优化与一文讲清》不讲空泛的"六大过程口诀",而是把一条完整闭环拆开:目标澄清、计划基线、成员共识、执行跟踪、偏差预警、纠偏变更、复盘沉淀。

每一环我都回答四个问题,谁来做、输入是什么、输出是什么、怎么防止成员协作卡住。

一、先把结论亮出来:进度管理不是催办,是一条七段闭环

很多团队把进度管理理解成"到点问一句做完了没"。这是把管理动作压缩成了通信动作。真正的进度管理是一条闭环链路,任何一环缺失,后面都要用加班和救火去补。

1. 结论一:进度失控的 80% 发生在接口,不在任务

任务本身是有限的、可估算的;接口是无限的、难估算的。一个人写代码 3 天能完成,但代码要经过评审、测试、联调、验收,每个环节都要等另一个人腾出手。你管的不是 3 天,你管的是这 3 天前后被人等、等人、返工的全部时间。

所以"项目成员流程优化"才是进度管理的核心变量。任务清单谁都能列,接口规则不是谁都愿意花时间定。

2. 结论二:没有基线的进度表,只是一张愿望清单

基线(Baseline)不是"定死了不许改",而是"改了要知道、要评估、要留痕"。没有基线,任何一次延期都无法界定责任,也无法计算出偏差幅度,只能靠感觉争论"到底算不算延期"。

3. 结论三:跟踪的频率由风险决定,不由职级决定

我见过每天开两次站会的团队照样延期,也见过双周同步一次的团队交付稳定。差别在于:高频跟踪用于高风险、强依赖的环节;低频跟踪用于独立、稳定、可自证的环节。统一频率是最常见的浪费。

进度管理计划进度全流程:项目成员流程优化与一文讲清

二、为什么你的进度管理总是变成催办:三个我亲历的场景

下面三个场景不是编的,是我在不同规模团队里反复见过的模式。它们的共同点是:没有一个人偷懒,但项目就是慢了。

1. 场景一:120 人研发团队的"周五惊雷"

某 120 人的研发组织,周一到周四群里安静,周五下午突然冒出十几条"这个做不完"。项目经理周末加班重新排期,下周一又恢复安静,周五再来一次。

我帮他们查了根因:不是执行不力,而是阻塞从出现到被管理者知晓,平均要 4.6 天。成员周三就发现第三方接口没给到,但他觉得"再等等,也许明天就有了",等到周五才说。组织本质上是用 4.6 天的延迟,换来了 0 天的应对窗口。

2. 场景二:60 人团队里"消失的验收标准"

另一个 60 人规模的团队,需求写得挺细,但验收标准只有一句话:"功能正常可用"。结果开发和测试对"正常可用"的理解差了三个边界条件,一个本可 5 天完成的功能做了 12 天。

这不是能力问题,是完成定义(Definition of Done)没有在计划阶段就固定下来。计划阶段省下的 30 分钟对齐时间,在执行阶段会以数倍工期偿还。

3. 场景三:跨部门项目里"永远在等的那个人"

市场、产品、研发、法务四方协作的项目最典型。任务表上写着"法务审核:1 天",实际等了 6 天,因为法务手上还有 4 个高优先级事项,而这个项目没人跟他对齐过优先级。

进度表上的一行数字,掩盖了资源冲突这个真实约束。进度管理的一半工作,是在计划阶段把资源冲突摆到桌面上。

进度管理计划进度全流程:项目成员流程优化与一文讲清

三、拆解误区:进度管理里最常见的六个坑

在讲怎么做之前,先讲不该怎么做。这六个坑我几乎在每个团队都能看到至少三个。

1. 误区一:只做计划,从不更新

计划做完就存进共享盘,执行中全凭口头沟通,直到延期才回头看计划。计划的价值不在于"做完那一刻",而在于它作为偏差参照物被持续比对的每一天。

2. 误区二:把催办当成进度管理

催办是结果动作,管理是预防动作。每天问"做完了吗",得到的回答永远是"快了"。真正该问的是:你现在卡在哪一步?需要谁在多长时间内给你什么?

3. 误区三:用工具替代规则

买了工具、建了看板、发了权限,然后照旧开会催进度。工具只能承载规则,不能生产规则。没有升级规则、没有完成定义、没有变更流程,工具就只是一个更漂亮的表格。

4. 误区四:所有任务用同一套跟踪频率

统一频率看起来公平,实际上是让低风险任务拖累管理带宽,让高风险任务得不到足够关注。关键是按依赖强度和不确定性分级,而不是按团队或层级统一。

5. 误区五:没有缓冲,或者缓冲被挪用

排期时把每个人都排到 100% 负荷,一旦出现波动就全线崩塌。缓冲应该集中在关键路径末端和跨部门依赖处,并且明确"缓冲是给项目用的,不是给个人用的"。

6. 误区六:复盘只追责,不优化接口

复盘会开成人身检讨会,结果是下次没人敢暴露问题。好的复盘只问一件事:哪个环节的规则需要改,改完由谁在什么时候落地。

三、拆解误区:进度管理里最常见的六个坑

四、专业判断逻辑:从计划到复盘的七环全流程

下面这条链路,是我在实际项目中反复调整后固定下来的框架。它和传统知识体系的划分不完全一致,PMBOK 第六版把进度管理分为规划进度管理、定义活动、排列活动顺序、估算活动持续时间、制定进度计划、控制进度六大过程(来源:PMBOK 第六版进度管理知识领域),第七版则转为"进度绩效域"表述。我这里的七环更偏落地视角,重点是把"成员协作"显性化。

进度管理计划进度全流程:项目成员流程优化与一文讲清

1. 第一环:目标澄清与范围锁定

输入:业务目标、约束条件、干系人清单、不可协商的时间点。
输出:一页纸的目标说明,包含交付物、不做什么、成功判据、关键干系人。
责任人:项目负责人主导,决策层确认。

这一步最容易出的问题是"只确认做什么,不确认不做什么"。范围边界模糊时,成员会在执行中自行扩张,而截止时间不动,结果就是必然延期。

2. 第二环:计划基线

把目标拆成可执行承诺,通常包括活动分解、依赖排序、工期估算、责任分配、里程碑设定。

关于工期估算,我给团队的建议是:估算用区间,不用单点。不要写"5 天",写"乐观 4 天、最可能 6 天、悲观 10 天"。单点估算是假装确定性存在,区间估算才能暴露真实的不确定性分布。

3. 第三环:成员共识

这是最容易被跳过的一环,也是"项目成员流程优化"的起点。计划由项目负责人单方面下发,成员不会真正认领承诺。

共识会要解决的问题只有三个:你负责哪几项、你依赖谁、你什么时候需要对方交付。开完这个会,每个人都应该能说出自己的三个关键依赖项。

4. 第四环:执行跟踪

跟踪的核心不是"完成了多少百分比",而是三件事:关键路径是否按计划推进、阻塞是否被及时记录、依赖是否按约定交付。

百分比完成度是最不可靠的指标之一,因为不同人对"完成 80%"的理解差异极大。优先使用可验证的状态:未开始、进行中、待评审、阻塞、已验收。

5. 第五环:偏差预警

偏差分级要提前定义,而不是事后争论。我给团队的通用模板是绿灯、黄灯、红灯三级,判断依据是"对里程碑的影响天数",不是"感觉紧不紧张"。

6. 第六环:纠偏与变更

纠偏手段只有四类:赶工、快速跟进、调优先级、砍范围。前两类消耗人力与风险,后两类消耗期望值管理能力。所有手段都有代价,关键在于把代价明确说出来,让决策层选,而不是让执行层扛。

7. 第七环:复盘沉淀

复盘的产出必须是可复用的资产:更新后的检查清单、修正后的估算基准、新增的接口规则。否则下次项目还会从零开始。

五、项目成员流程优化:被大多数人跳过的核心环节

这是我认为当前绝大多数进度管理内容写得最浅的一块。它们会反复强调"团队要配合""沟通要及时",但不告诉你配合的具体规则是什么。下面是我在项目里真正在用的一套接口设计。

1. 角色与接口:四类人各管什么

  • 项目负责人:维护基线、跟踪偏差、推动纠偏、对外同步。不负责替成员解决所有技术问题。
  • 执行成员:按时更新状态、主动暴露阻塞、按约定交付。核心义务是"及时说实话",不是"自己扛住"。
  • 职能负责人:排资源、处理多项目优先级冲突、保障成员不被临时抽调。
  • 决策层/干系人:给目标、做取舍、批变更。不介入具体执行细节。

这四类角色之间一共存在六条主要接口,其中最容易断裂的是"执行成员,职能负责人"和"项目负责人,决策层"这两条。

2. 日常节奏:三种会议的固定分工

会议类型 频率 时长 核心议题 禁止事项
站会 每日或隔日 10-15 分钟 阻塞、今日依赖 不汇报进度百分比
周度偏差会 每周 30-45 分钟 黄红灯任务、资源冲突 不讨论未达阈值的细节
里程碑评审 按里程碑 60 分钟 交付物验收、范围确认 不临时追加新需求

关键点在于:状态同步和决策讨论必须分开。把两者混在同一个会议里,会议时长会随项目数量线性增长,而决策质量会下降。

3. 阻塞升级规则:把"什么时候该说"写死

阻塞上报延迟是延期最隐蔽的原因。解决办法不是反复强调"有问题要早说",而是给出明确的时限规则。下面是我们实际使用的一版配置示例,可以直接改成你团队的版本。

阻塞分级与上报时限(示例配置)
L1 轻度阻塞(本人可解决)

定义:预计 4 小时内可自行解除

动作:在任务上标记 blocked,无需上报

时限:无需通知

L2 中度阻塞(需同级协助)

定义:需他人配合,预计影响 1-2 个工作日

动作:站会提出 + 在任务上标注依赖对象

时限:出现后 8 小时内必须让项目负责人知晓

L3 重度阻塞(需跨部门或决策介入)

定义:预计影响超过 2 个工作日,或涉及资源冲突

动作:项目负责人当天升级,写入周度偏差会首页

时限:出现后 4 小时内上报,24 小时内给出应对方案

L4 致命阻塞(影响里程碑)

定义:可能直接导致里程碑延期

动作:立即触发临时决策会,同步干系人

时限:1 小时内上报,当天形成变更或纠偏决议

规则一旦写死,"报不报"就不再是个人判断,而是流程要求。这一步往往比换任何工具都能更快降低延期率。

4. 跨部门依赖治理:三个必须写进计划的东西

  1. 交付物标准:对方要交什么、什么格式、达到什么程度算完成。
  2. 交付时间与提前量:不是"上线前给",而是"上线前 3 个工作日 17:00 前给"。
  3. 违约处理方式:如果没按时交付,谁在多久内介入,走什么升级路径。

这三点写在计划里,跨部门依赖就从"人情协作"变成"契约协作",这对双方都是保护。

进度管理计划进度全流程:项目成员流程优化与一文讲清

六、真实案例与数据观察:从流程到系统的落地过程

下面这个案例来自我深度参与的一个研发组织,规模 120 人左右,跨 6 个团队协作。它比较典型地说明了流程优化和系统支撑如何配合。

1. 改造前的状态

三个痛点非常明确:一是进度数据分散在表格、群聊和口头汇报里,汇总一次要 8 小时/周;二是阻塞靠"想起来才说",平均暴露时长 4.6 天;三是跨团队依赖没有统一台账,交接靠拉群。

结果就是里程碑按期达成率只有 61%,且每次延期都是"突然发现"。

2. 做了什么改造

  1. 把估算从单点改为三点区间,并在关键路径末端设置集中缓冲。
  2. 落地四级阻塞升级规则,把"什么时候必须上报"写进团队约定。
  3. 定义完成标准(DoD),把验收口径前置到计划阶段。
  4. 建立跨团队依赖台账,每个依赖项都有交付物、时间点和责任人。
  5. 引入项目管理系统承载状态流转,把人工汇总改为自动采集。

3. 系统的选择逻辑:为什么中大型组织需要专门工具

120 人规模、6 个团队协作时,表格已经无法承担状态流转和多项目资源冲突分析。当团队超过 100 人、并行项目超过 3 个、且存在跨部门依赖时,纯表格管理的信息延迟会超过它节省的采购成本。

在选型时我优先考虑三个维度:一是能否支撑跨团队依赖和资源冲突的可见性;二是权限与数据边界是否满足组织要求;三是能否与既有研发流程平滑衔接。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对数据敏感型的组织比较友好。同时它支持从 Jira 平滑迁移,对于已有大量历史数据和自定义工作流的团队,迁移成本是必须提前评估的项。如果组织正在做国产替代,这类支持私有化部署的方案通常会被放进候选清单。

但我必须说清楚:工具解决的是"信息可见性和流转效率",不解决"规则缺失"。如果阻塞升级规则没有定义,再好的系统也只能展示一堆静止的卡片。

评估维度 关键问题 小型团队(<30 人) 中大型组织(100 人以上)
依赖可见性 能否看到跨团队依赖和阻塞链路 表格 + 群聊即可 需要专门系统
数据边界 是否需要数据不出内网 通常无硬性要求 常需私有化部署
迁移成本 历史数据和自定义工作流如何处理 几乎可忽略 必须评估迁移方案
资源冲突分析 能否按人多项目维度看负荷 人工判断即可 依赖系统能力
权限体系 能否按项目、部门、角色分级 简单权限足够 需要细粒度权限

4. 改造后的数据变化

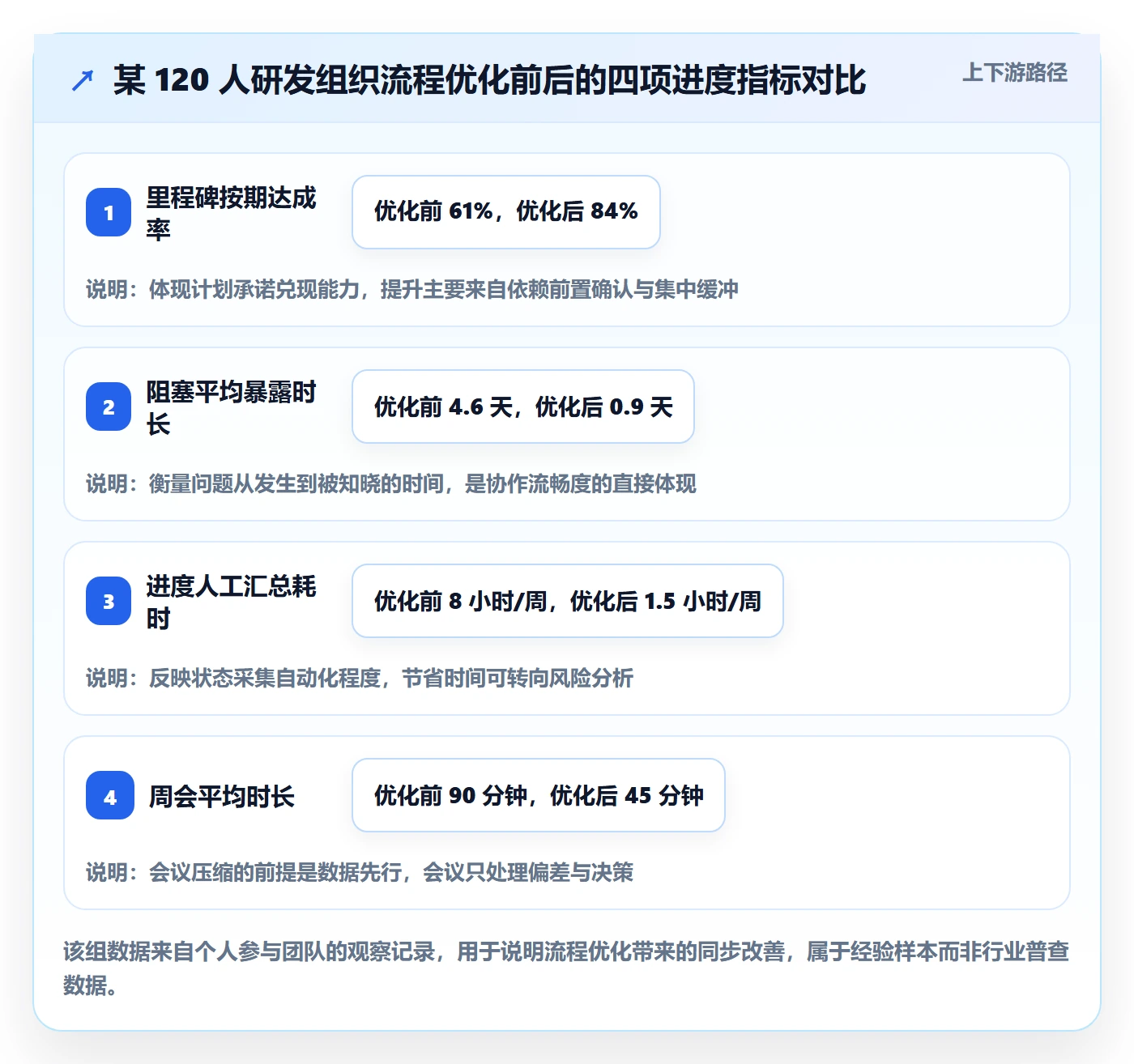

三个月后,里程碑按期达成率从 61% 升到 84%;阻塞平均暴露时长从 4.6 天降到 0.9 天;进度人工汇总耗时从 8 小时/周降到 1.5 小时/周;周会时长从 90 分钟压缩到 45 分钟。

需要说明的是,这些数据来自我参与的具体组织,属于经验样本,不是行业统计口径,不同基线团队的结果会有明显差异。但趋势是稳定的:先改规则,再上系统,收益最大;先上系统,规则不改,通常会得到一堆没人维护的看板。

进度管理计划进度全流程:项目成员流程优化与一文讲清

进度管理计划进度全流程:项目成员流程优化与一文讲清

七、不同情况下的行动建议

同一套方法不能套所有团队。下面按四种典型情况给出可执行的起点。

1. 团队小于 30 人、并行项目少

  • 不要买系统,先把完成定义和阻塞上报规则写清楚。
  • 用一张表格管理任务,但必须每周固定更新一次状态,不允许"只在群里说"。
  • 站会只问两件事:今天卡在哪、需要谁配合。

2. 团队 30-100 人、跨 2-3 个团队协作

  • 建立跨团队依赖台账,每个依赖项写明交付物、时间点、责任人。
  • 引入黄红灯偏差分级,红灯任务必须进入周度偏差会首页。
  • 开始评估项目管理工具,重点看依赖视图和权限体系,而不是看界面好不好看。

3. 组织超过 100 人、多项目并行、存在资源冲突

  • 先统一流程语言(状态、分级、完成定义),再上系统。顺序颠倒会失败。
  • 把资源负荷视图作为必备能力,否则多项目抢人永远靠吵架解决。
  • 如果涉及数据边界要求,优先考虑支持私有化部署的方案;如果已有大量历史数据在其他平台,把迁移方案作为选型硬指标。

4. 强合规或数据敏感型组织

  • 部署方式优先级高于功能丰富度,数据不出内网往往是硬约束。
  • 审计留痕能力要提前验证:谁改了什么、什么时候改的、为什么改。
  • 变更控制流程必须和系统配置一致,否则审计时无法自证。

进度管理计划进度全流程:项目成员流程优化与一文讲清

八、不同情况下的取舍:哪些必须坚持,哪些可以放弃

进度管理最难的从来不是"做什么",而是"资源有限时先做什么"。下面是我在实际决策中反复用到的取舍逻辑。

1. 必须坚持的三件事

  1. 完成定义必须前置。省下这一步,返工成本会以数倍返还,没有例外。
  2. 阻塞必须在时限内上报。这是唯一能换来应对窗口的机制,越早越便宜。
  3. 变更必须留痕。没有留痕的变更,会让复盘变成互相指责。

2. 可以暂时放弃的三件事

  1. 精细到小时级的工时填报。除非有合规或计费要求,否则投入产出比很低。
  2. 全员统一的高频会议。按风险分级即可,不必所有任务同频跟踪。
  3. 完美的工作流配置。先跑通主干流程,细节边跑边调,比一次性设计完美再上线更现实。

3. 工具投入的取舍判断

我常用的判断标准是:如果每周花在进度信息汇总和依赖协调上的时间超过团队总工时的 5%,就该认真评估系统投入了。低于这个比例,先优化规则往往更划算。

进度管理计划进度全流程:项目成员流程优化与一文讲清

九、写在最后:把流程变成资产,而不是把项目变成消耗

回到最开始那个统计:37 个延期项目里,只有 9 个是真正因为任务干不完。这个数字我每次讲出来,团队里都会安静几秒。因为它意味着,大多数人花了大量时间在"催任务",而真正决定成败的"接口"几乎没人管。

进度管理的全流程,本质上是一条信息流转链路。目标澄清决定方向,计划基线决定参照,成员共识决定承诺质量,执行跟踪决定信息新鲜度,偏差预警决定应对窗口,纠偏变更决定损失大小,复盘沉淀决定下个项目是进步还是重复。

我也想说清楚一件事:这套方法不是万能药。它对"目标本身不清晰"的项目无能为力,对"决策层不愿做取舍"的组织也帮不上太多。工具同样有边界,系统能让你更快地看到问题,但不能替你做决定。

如果你现在就想动手,建议按这个顺序推进:第一步,用一周时间把当前项目的"完成定义"和"阻塞上报时限"写成一页纸;第二步,把跨部门依赖单独列成台账,写清交付物、时间点和责任人;第三步,连续跑两个迭代,统计阻塞暴露时长和里程碑达成率两个指标;第四步,再根据数据决定是否需要引入系统,以及是需要轻量工具还是需要支持私有化部署的方案。

别急着一次改完。流程优化最有效的做法,是每个迭代只改一个接口规则,然后观察指标变化。项目会结束,团队会流动,但被沉淀下来的接口规则和检查清单,才是组织真正能带走的资产。

常见问题解答(FAQ)

1. 进度计划到底该怎么排才靠谱?每次拍脑袋排期都延期怎么办?

我之前带项目,老板问什么时候能上线,我说了句“大概两个月”,结果排期一写进文档就变成了承诺,后面每次延期都变成我的锅。后来我发现问题不在执行,而在一开始就没人把目标拆到能估算的粒度。

按三步走,别直接从需求跳到日期。第一步把目标拆成可估算的工作包,粒度控制在1到3人天,如果某个工作包你估不出时间,说明它还没拆到位;第二步排列依赖、找出关键路径,只有关键路径上的任务延期才会真的推后交付;

第三步做估算,用三点估算法,期望工期约等于(乐观加4倍最可能加悲观)除以6,再在关键路径末端加一段项目缓冲,通常取关键路径工期的10%到15%,不要平摊到每项任务上,平摊等于没加。排完后把计划冻结成基线,之后任何改动都要写进变更记录,否则基线就是一张废纸。

另外排期时让执行人自己认领工期,而不是项目经理单方面下发,否则成员心里不认这个承诺,延期时也没人会提前预警。

2. 项目成员协作流程怎么优化?站会周会开成汇报会,问题还是没人解决怎么办?

我们团队以前每天站会开半小时,大家轮流念“我昨天做了什么、今天做什么”,念完该卡的地方还是卡着。我当时特别困惑,明明沟通频率不低,为什么信息就是流动不起来。后来才想明白,会议在同步状态,但没人负责把阻塞推走。

把节奏会议的目标从“报进度”改成“暴露阻塞和对齐接口”。站会只问三件事:上次约定交付的东西交了吗、下次要交什么、现在卡在哪需要谁配合,控制在15分钟,需要细聊的拉到会后单独处理。

真正起作用的是阻塞升级规则:任何阻塞在自己手上超过4小时、或跨过一个工作日仍未推动,就必须带三个信息上报到项目协作渠道,分别是需要谁、需要什么、最晚什么时候要,由项目经理去协调,而不是等周会再提。跨部门协作还要定交接标准,也就是交付物是什么、验收口径是什么、由谁验收,没有这三项就算没交接完。

判断一套协作流程好不好,就看两点:会议有没有产出明确的决策和责任人,阻塞从出现到被接手的时间有没有被压缩到一天以内。

3. 进度跟踪到底看什么指标?为什么看板上完成率都90%了,项目还是收不了尾?

我们项目看板里长期挂着“完成率90%”,卡了两周都下不去,老板看图表觉得挺顺利,实际上关键路径上有个接口一直没打通。这让我很怀疑,用任务完成率来衡量进度是不是根本不靠谱。

任务数量完成率会掩盖关键路径上的停滞,不能当唯一指标。先看三个更硬的东西:里程碑达成率、关键路径任务的实际状态、以及已开始但超过3天没有更新的任务数量和停留时长。计算整体进度建议用挣值口径,进度绩效指数等于挣值除以计划值,如果连续两个统计周期低于0.9,就要启动预警;

对工期短或颗粒度粗的任务,可以用0比100法,只标记未开始和已完成,避免出现“完成了80%”这种无法验证的进度。红黄绿阈值可以这样定:关键路径延迟在1天以内为黄灯、超过3天为红灯;非关键路径不看天数,看它是否开始消耗总时差,一旦总时差被吃掉一半以上,就按红灯处理。

核心判断依据只有一句:关键路径有没有动,其他都是次要的。

4. 计划赶不上变化,需求中途加了又要求不延期,该压缩范围还是加班赶工?

我遇到过最典型的情况:项目做到一半插入新需求,老板又说上线时间不能动,团队第一反应就是加班。可加完班人累得不行,进度反而更慢。我一直在想,纠偏到底有没有更理性的取舍顺序。

纠偏有四种手段,按代价从低到高依次用:先调优先级和范围,明确新需求进来要挤掉哪一项;再找并行,把原本串行的任务改成快速跟进,但这会增加返工风险,要盯着接口;然后才是加资源赶工,这是代价最高的一种,而且收益递减,关键路径上盲目加人往往因为沟通成本反而更慢;最后才是动交付日期。

变更必须留痕,哪怕只写一行日志也要包含谁提出、影响哪条路径、增加多少工期、谁批准、同步给哪些人。缓冲要提前设,放在关键路径末端作为项目缓冲统一管理,不要平均分到每项任务,因为平均分的结果就是每项任务都心安理得地用掉缓冲,到项目后期一点余量都不剩。

判断依据很直接:如果一个变更既没有增加工期、也没有砍掉范围,却承诺不延期,那它一定把风险压到了后面某个节点,后面必然爆雷。

核心关键词

读者评论

侯
侯宇轩

把延期归因到接口而非任务本身,这个视角挺戳中痛点的。我们团队就是每周五集体爆雷,平时没人说阻塞,根子确实在等确认、等接口这些环节上。

高
高思妍

七环闭环里成员共识那一段写得实在。很多计划是负责人单方面下发的,成员根本没认领,执行时自然各种拖延。开个共识会让大家说出自己的依赖项,比催办有用得多。

欧
欧阳泽宇

阻塞分级和上报时限的配置示例很实用,L1到L4直接能用。之前团队总强调有问题早说,但没给具体时限,结果还是拖到收不了场才暴露。

文章包含AI辅助创作:进度管理计划进度全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/465680
