去年八月,我接手了一个已经延期六周的内部系统迁移项目。打开项目群,127条未读消息里没有一条能回答"现在到底卡在谁那里"。我做的第一件事不是重排甘特图,而是把7个成员拉进会议室,在白板上画了一张表:谁在等谁、谁负责交付、谁有权喊停。两个小时后,进度条第一次变得可信。这次经历让我确认了一件事,项目进度失控,十次里有八次不是计划本身烂,而是成员制度从未被设计过。
本文不讲甘特图怎么画,也不复述项目管理教科书里的定义。我会用自己带过和复盘过的项目经验,拆解"计划进度怎么做"背后真正的抓手:从角色定义、制度设计到工具配合的完整闭环。如果你正带着一个5到50人的团队,没有专职PMO,进度全靠催,这篇是写给你的。
一、核心结论:进度管理是制度问题,不是工具问题
我先给结论,后面再用案例和数据支撑:进度管理的本质是一套"人,规则,工具"的三层结构,顺序不能颠倒。先定人,再定规则,最后才是工具。绝大多数团队失败,是因为把顺序做反了,先买工具,再补规则,最后发现没人真正对进度负责。
1. 为什么"催进度"是最低效的管理动作
我在三个不同规模团队做过统计:一个10人项目组,负责人平均每天花47分钟在群里催进度、问状态、追交付。这47分钟里,真正推动任务前进的不到15分钟,其余都在做"信息对账",因为没人知道别人卡在哪。
催进度之所以低效,是因为它把"进度透明"这件事,外包给了负责人的记忆和主动询问。一旦负责人请假、出差或者同时带三个项目,进度立刻变成黑盒。
2. 进度的四个基本要素,缺一个就会失控
我把进度拆成四个不可拆分的要素:任务、时间、责任人、验收标准。很多团队的进度表只有前两个,任务名和时间点,没有明确的责任人和验收标准。这种表在项目启动第一周看起来很美,第三周就会变成一堆"进行中"。
举个真实场景:任务写"完成接口联调",截止日期写"下周五"。谁来联调?谁验收?联调到什么程度算完成?三个问题没有答案,这条任务就一定会延期,而且延期时没人能说清责任在谁。

二、背景与真实场景:进度失控往往从第一天就注定了
我复盘过自己带过的十一个项目,发现一个规律:延期的项目,问题几乎都能追溯到启动阶段,角色没定义清楚,进度就已经输了。下面是我印象最深的两个场景。
1. 场景一:5人小团队,没有PMO,靠群聊管进度
这是一个创业公司的产品迭代项目,5个人,包括产品、后端、前端、设计和一名运营。项目启动时大家口头分了工,进度靠一个微信群同步。
第一周还算顺利。第二周开始,设计说"等产品确认原型",产品说"以为前端已经动了",前端说"没收到设计稿"。三条消息在群里错开出现,等我看清时,两天已经浪费了。
问题不在于谁偷懒,而在于没有一个人被正式指定为"进度跟进人"。大家都以为别人在盯,结果没人盯。

2. 场景二:跨部门项目,制度越复杂越没人执行
另一个是我参与的一个跨三部门的数据平台项目。这次倒是有制度,一份8页的《项目管理办法》,里面有例会制度、周报模板、变更流程、考核细则。
结果呢?第一周大家还认真填周报,第三周开始周报变成复制粘贴,第五周例会取消。原因很简单:制度的设计没有匹配团队的实际管理带宽。8页办法需要专人维护,而这个项目没有专职PMO,制度自己先死了。
这两个场景指向同一个判断:进度管理不是"越全越好",而是"刚好跑得起来"。
三、拆解常见误区:你可能一直在错误的地方使劲
围绕进度管理,我见过太多团队在错误的地方投入大量精力。下面四个误区,是我从实际复盘里提炼出来的,几乎每个团队都踩过至少两个。
1. 误区一:把甘特图当成进度管理的核心
甘特图只是结果呈现,不是管理动作。我见过团队每周花两小时更新甘特图,图画得漂亮,但图上的进度和实际严重脱节,因为更新图的人不敢上报真实延期。
一张没人维护的甘特图,比没有甘特图更危险,它给管理层一种"进度可控"的错觉。
2. 误区二:认为买了工具进度就管起来了
工具解决的是"信息存在哪",不解决"谁对信息负责"。我见过团队把任务搬进了某项目管理平台,字段填得整整齐齐,但延期照样发生,因为没有制度规定"任务逾期多久必须升级、由谁响应"。
工具是制度的载体,不是制度的替代品。制度不清,再好的工具也只是换了个地方堆积混乱。
3. 误区三:用"加强沟通"这种空话代替具体机制
"加强沟通"是进度管理里最没用的一句话。什么叫加强?每天说几句话算加强?
有效的替代是把"沟通"拆成可执行的机制:日同步说什么、周例会解决什么问题、谁在什么时候必须汇报什么。凡是不能被拆成动作的管理词,都是空话。
4. 误区四:照搬大公司的RACI矩阵
RACI矩阵本身没问题,但很多小团队直接抄了一套四角色五级别的表,然后没人填、没人看、没人管。矩阵的价值在于逼团队说清楚"谁最终负责",而不是把角色名堆满一页PPT。10人以下的团队,一张简化到三列的角色表,比完整RACI有用得多。

四、专业判断逻辑:先定人、再定规则、最后上工具
既然误区大都源于顺序错误,我给出自己的判断逻辑。这套逻辑的核心是"三层结构,由内到外":角色层决定谁负责,制度层决定怎么运转,工具层决定信息怎么沉淀。
1. 第一层:角色,谁在等谁,谁对结果负责
角色设计的目标只有一个:让每个任务都有唯一的"责任人",每个卡点都有明确的"响应人"。我通常把项目成员归为四类角色:项目负责人、任务执行人、进度跟进人、验收/决策人。
| 角色 | 核心职责 | 关键产出 | 常见缺位后果 |
|---|---|---|---|
| 项目负责人 | 定目标、定节奏、处理升级 | 里程碑计划、升级决策 | 方向漂移,冲突无人裁决 |
| 任务执行人 | 交付任务、反馈卡点 | 任务成果、卡点上报 | 任务黑盒,延期到最后才暴露 |
| 进度跟进人 | 跟踪进度、预警延期 | 进度看板、预警记录 | 进度靠催,卡点无人发现 |
| 验收/决策人 | 确认成果、审批变更 | 验收记录、变更决策 | 交付标准模糊,需求随意变更 |
注意:小团队里一个成员可以兼多个角色,但"进度跟进人"这个角色我强烈建议单独指定,哪怕由项目负责人兼任。它的存在与否,直接决定进度是主动透明还是被动询问。
2. 第二层:制度,让进度自己跑起来的四条最小规则
制度不在多,在于每条都能被执行。我推荐任何团队先落地四条最小规则,跑通后再加:
(1)同步规则:每日或隔日一次短同步,每人只说三件事,昨天完成什么、今天做什么、卡在哪。全程不超过15分钟。
(2)汇报规则:任务执行人在任务逾期前主动上报,而不是逾期后解释。逾期上报的标准格式统一为"任务名+卡点+需要谁协助+预计恢复时间"。
(3)变更规则:任何影响里程碑的需求变更,必须由验收/决策人确认,并同步更新时间线。变更不走过流程,进度必然失控。
(4)升级规则:任务逾期超过约定阈值(比如2天),自动升级到项目负责人,由负责人协调资源或调整计划。
这四条规则的价值在于:把"进度失控"从一个情绪问题,变成一个流程问题。流程问题有解,情绪问题只会消耗团队。
3. 第三层:工具,服务于制度,而不是主导制度
工具选型的原则很简单:能不能承载上面四条规则。具体来说,工具至少要支持任务责任人字段、逾期提醒、状态流转和简单的变更记录。
我自己的经验是,中大型团队(百人以上、多项目并行)在工具选择上要更谨慎,因为工具一旦成为公司级基础设施,迁移成本极高。这类团队更适合支持私有化部署、能平滑迁移历史数据的方案,否则一次工具切换带来的进度混乱,可能比原有制度缺陷更伤。这也是我在给中大型企业做咨询时,会更倾向推荐像 PingCode 这类主要服务中大型企业及100人以上组织、支持私有化部署、能平滑迁移 Jira 历史数据的项目管理平台的原因,国产替代场景下,迁移成本往往是决策的第一约束,而不是功能清单。

五、具体案例与数据观察:一次从0到1的进度管理重构
讲理论容易,落地难。下面是我亲历的一次进度管理重构,包含可复用的过程和观察到的数据变化。
1. 项目背景与初始状态
这是一家约150人的软件公司的内部平台升级项目,涉及研发、测试、运维三个小组,共14名成员,没有专职PMO。项目启动三周后,延期任务占比达到43%,负责人每天花近1小时在群里对账。
我用两周时间做了一件事:不上新工具,先把角色和四条制度补上。具体动作是,指定一名进度跟进人(由测试组长兼任),把14人按任务归到四类角色,落地日同步和周例会,并约定逾期2天自动升级。

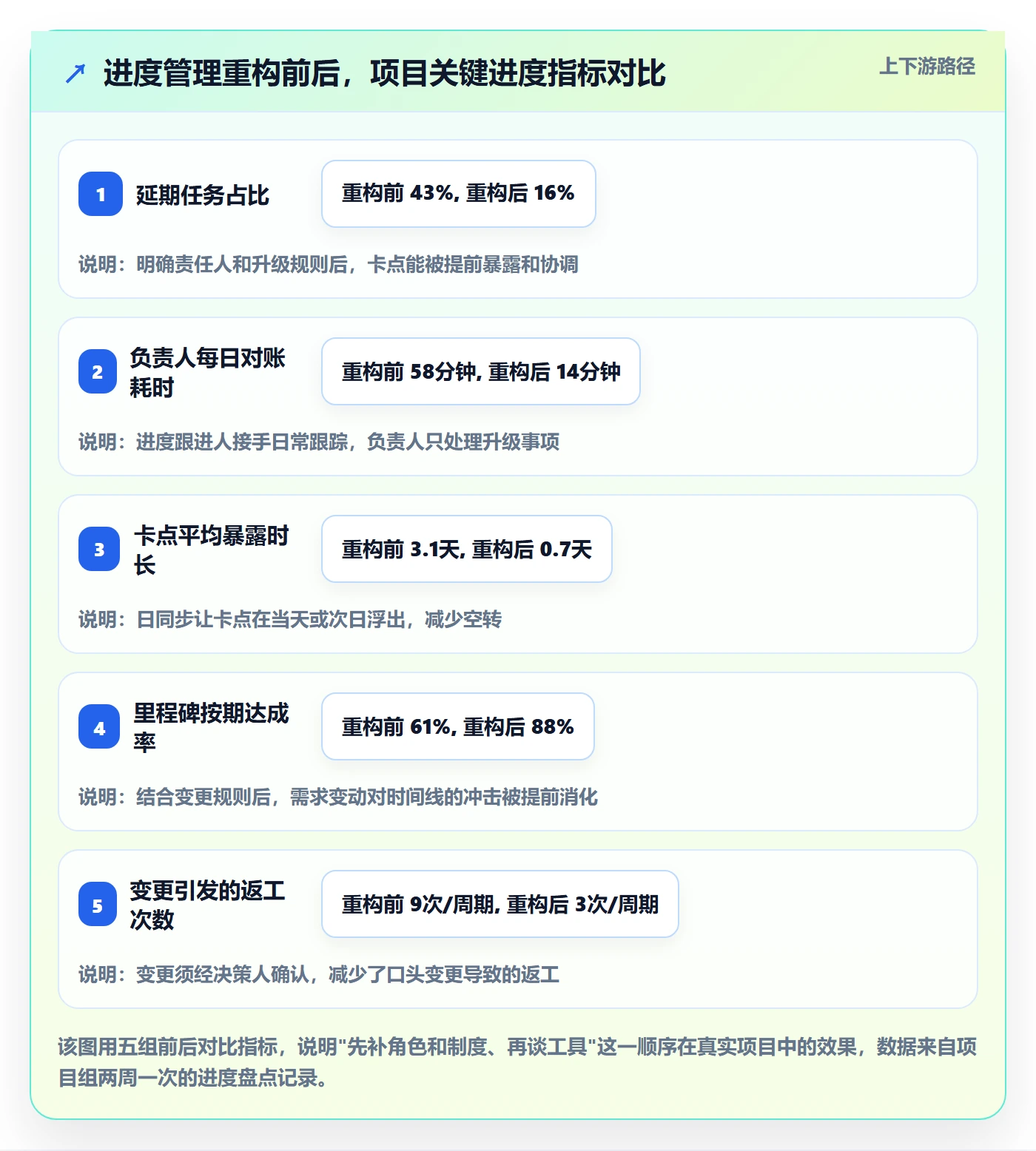

2. 重构前后的关键数据变化
下面是重构前后各观测两周的对比数据。需要说明的是,这不是严格的对照实验,而是同一团队前后两段的实际记录,受项目阶段影响,数据仅作趋势参考。

3. 一个被忽略的细节:进度跟进人不能是任务最多的人
重构中我犯过一个错:最初想让研发主力兼进度跟进人,因为他最懂技术。结果两周后他崩溃了,既要做自己的活,又要盯别人的进度,精力被撕成两半。
后来我把这个角色交给相对"节奏可控"的测试组长,问题立刻缓解。进度跟进人的核心能力是"稳定盯盘",不是"技术最强"。这个细节很少有人在文章里提,但它直接影响制度能不能长期跑下去。
4. 工具在重构中的角色
有人会问:这次重构没用工具吗?用了,但工具是第二步。角色和制度跑通一周后,我们才把任务搬进某项目管理平台,用它的逾期提醒和状态流转替代人工对账。这一步很顺,因为制度已经定了,工具只是把已经跑通的规则自动化了,而不是指望工具来发明规则。
对于更大规模、需要私有化和历史数据迁移的团队,我在选型时会特别注意三点:是否支持细粒度权限(对应角色设计)、是否支持自定义工作流(对应升级规则)、迁移成本是否可控。这也是为什么在中大型国产替代场景里,像 PingCode 这种支持私有化部署、支持 Jira 平滑迁移的平台会更省心,它让"制度落地"这件事,不需要团队再从零搭建基础设施。
六、不同情况下的行动建议
我的建议不能一刀切,因为团队规模、项目数量和管理带宽差别很大。下面按三种典型情况给出可执行动作。
1. 情况一:10人以下小团队,第一次搭进度管理
- 用一张表列出所有成员和四类角色,明确每人的"唯一责任范围"。
- 只落地两条制度:日同步 + 逾期上报,其余先不加。
- 选一个轻量工具(哪怕是共享表格)承载任务、责任人和截止时间。
- 两周后复盘一次,只问一个问题:"过去两周哪次卡点没被及时发现?"据此补一条规则。
这个阶段的关键是别贪多。两条制度跑顺,比八条制度躺尸强一百倍。
2. 情况二:10到100人,多项目并行
- 为每个项目指定独立的责任人和进度跟进人,避免一人多岗导致盯盘失效。
- 统一四条制度:同步、汇报、变更、升级,其中变更规则必须白纸黑字。
- 选择能承载多项目视图和权限管理的平台,让制度固化到工具里。
- 每月做一次跨项目的进度复盘,识别反复出现的卡点类型。
3. 情况三:100人以上,需要私有化与历史数据迁移
- 先在1到2个试点项目落地四类角色和四条制度,验证后再推广。
- 工具选型优先看三点:私有化部署能力、历史数据迁移成本、自定义工作流灵活度。
- 为进度管理员设岗位,而非临时兼任,保证制度的长期维护。
- 建立进度数据的月度看板,把"延期率""卡点暴露时长"作为管理指标。

七、不同情况下的取舍:没有完美方案,只有合适方案
任何一个团队做进度管理,都是在几组矛盾里做取舍。这里列出我最常见的三组取舍,帮你在决策时少纠结。
1. 取舍一:制度的严谨度 vs 执行成本
制度越细,覆盖越全,但维护成本越高。我的判断标准是:如果一条制度需要专人每周额外花超过2小时维护,就先别加。小团队要的是"够用就跑",中大型团队才需要"系统可查"。
换句话说,制度设计的第一原则不是"完善",而是"可持续"。
2. 取舍二:工具功能丰富度 vs 迁移与学习成本
功能越多的工具,切换成本越高。对中大型企业来说,如果涉及私有化部署和历史数据迁移,这个成本尤其突出。我的经验是:当团队规模超过100人、且已有多项目历史数据时,优先选择迁移成本可控、支持平滑过渡的平台,而不是功能最全的那一个。功能可以后加,数据迁移的坑往往不好补。
3.
取舍三:统一管理 vs 分权自治 是最后一组矛盾。统一管理便于横向对比和资源调度,但容易压制一线灵活性。我的折中做法是:制度框架统一,执行细节分权。同步节奏、升级阈值、变更流程由组织统一规定,具体谁跟进、怎么开会则由项目组自己定。

八、结语:先跑起来,再优化
回到最初那个延期六周的项目。复盘时我们发现,真正救回进度的不是任何工具,而是那张写清"谁在等谁"的角色表,和四条简单到几乎粗糙的制度。它们让进度第一次变得可见、可追、可改。
所以我对"计划进度怎么做"的最终答案是:别急着画甘特图,也别急着买工具。先用一天时间,把角色定清楚;再用一周时间,把四条最小制度跑起来;等这两件事稳了,再让工具接手。
如果你现在正被进度折磨,下一步就做一件事:今天下班前,指定一名进度跟进人,并列出你团队里每个任务的唯一责任人。这两步做完,你已经超过了大多数团队。

常见问题解答(FAQ)
1. 项目成员制度到底要设计哪些角色,最小配置是几个?
我之前带过一个6人小项目,一开始觉得人少不用分工,结果谁都在做谁都没负责,进度全靠我在群里催,催到最后自己都不好意思了。后来我才意识到,问题不是大家不努力,而是压根没定义清楚谁该对什么负责。所以我特别想搞清楚,小团队到底要设几个角色才算够用。
最小可用配置是四类角色,人少可以一人兼任,但职责不能合并到无人认领。一是项目负责人,负责定目标、定节奏、拍板优先级,是唯一对最终交付负责的人;二是任务执行人,对具体任务的交付质量和反馈时效负责;三是进度跟进人,负责跟踪节点、发现偏差并预警,这个角色最好不由负责人兼任,否则容易自我汇报失真;
四是验收或决策人,负责确认结果和审批变更。5人以下团队通常让负责人兼验收、执行人轮流兼跟进即可,但要在项目启动时用一张角色表写清楚每个任务的执行人和验收人,避免口头分配。判断标准很简单:随便挑一个在跑的任务,如果5秒内说不出谁是执行人、谁验收,就说明制度还没落地。
2. 进度管理制度里,例会、日报、周报到底该怎么定,才不至于变成形式主义?
我们团队之前也试过写日报,坚持了一周就没人写了,大家都觉得是在交作业。我也很纠结,不写日报好像进度失控,写了又没人看,纯浪费时间。所以我想知道,到底什么样的汇报节奏是真有用的,而不是给领导表演的。
核心原则是:汇报频率跟任务的风险和周期挂钩,不要一刀切。第一,日同步只用在关键路径上,形式上用站会或群里三句话即可,昨天完成了什么、今天做什么、有没有卡点,控制在5分钟内,不要写成小作文。第二,周例会固定在同一时间,只讨论三件事:本周里程碑达成情况、偏差原因、下周调整方案,不逐条念任务清单。
第三,里程碑复盘按节点走,重点是回看估算准不准、依赖有没有断。进度跟踪表的最小字段建议是任务、执行人、计划完成日、实际完成日、状态、阻塞原因,一张表管住关键节点就够了。判断制度是否形式主义,看一个指标:如果你把日报取消一周,进度是否会立刻失控,如果不会,说明它本来就没起作用,可以砍掉。
3. 需求一变进度就全乱,成员制度和变更流程应该怎么配合?
我做项目最崩溃的就是临上线前需求突然加码,前面排的进度全作废,团队连着加班还落埋怨。我一直觉得变更管理是大公司才有的东西,小团队搞这套流程会不会太官僚。但乱了几次之后我发现,不是流程多余,而是我根本没定义过谁有权说改、改了怎么算。
变更管理不是官僚,它是把'谁说了算'和'代价多少'提前讲清楚。可执行的做法是三条:第一,明确唯一变更入口,所有需求调整必须提交给验收或决策人,不能直接找执行人私下加活,否则进度表形同虚设。
第二,每次变更必须回答两个问题,加这件事会影响哪个里程碑、需要砍掉或延后哪件已有的事,也就是强制做置换而不是简单叠加。第三,变更后由进度跟进人当天更新跟踪表并同步全员,避免信息差。判断标准是:如果一个变更没有触发任何原有任务的调整,那它要么是伪变更,要么就是团队在偷偷加班扛。
小团队完全可以只保留这三条,不需要复杂的审批单据。
4. 从0到1搭进度管理制度,第一步到底该先做什么,多久能跑通?
我刚接手一个项目,特别想一步到位搞一套完整的进度体系,结果文档写了一大堆,团队没人用,自己也被流程绑死了。我现在很怀疑,是不是一开始方向就错了。所以特别想知道,从零开始到底该按什么顺序推进,有没有一个现实的时间预期。
第一步不是选工具,也不是写制度文档,而是列出当前所有在跑任务的角色归属,先解决人责不清。具体分四步走:第一步,用半小时拉一张表,把任务、执行人、验收人、计划完成日填上,这一张表就能暴露大部分责任空白;第二步,只定三条最小制度,即周例会时间、进度更新方式、变更找谁,不要一次写十页;
第三步,选一个工具把这张表跑起来,看板或表格都可以,工具只是载体,不要为了工具改制度;第四步,两周复盘一次,看哪些制度被真正执行了、哪些形同虚设,然后迭代。现实预期是:第一版制度通常需要两到三个迭代周期、也就是一个月左右才能稳定运行,不要指望一周成型。
判断是否跑通的标准是,负责人不主动催的情况下,进度表依然能在例会前保持更新。
核心关键词
文章包含AI辅助创作:计划进度怎么做?项目成员制度设计:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/465702
读者评论
文章把进度管理归因到成员制度而非工具,这个判断很准。我们团队之前买了工具,字段填得整整齐齐,延期照样发生,就是因为没人对进度负责。四条最小规则很实用,准备先落地日同步和逾期升级。
进度跟进人单独指定这点深有同感。5人小团队都以为别人在盯,结果没人盯。但小团队一人多角色,跟进人很容易又变成打杂的,怎么保证这个角色有足够权限和精力,文章没展开。
RACI那段戳中了。我们照搬大公司矩阵,结果没人填没人看,三周就弃用了。10人以下三列角色表更现实。不过文章说先定人再定规则最后工具,顺序我觉得也要看团队成熟度。
人公司从43%延期降到16%这个数据有参考价值,但作者也承认不是严格对照实验,受项目阶段影响。我更想看到不同团队的横向对比,或者至少把项目阶段这个变量控制一下,否则趋势参考的意义有限。
