去年年底,我帮一家做智能硬件的公司做管理审计。他们的运营总监打开督办台账时,屏幕上是一张让人沉默的 Excel 表:全年 847 条督办事项,标注为"已完成"的有 812 条,完成率 95.9%。但紧接着他翻了翻季度经营会纪要,发现至少有 40% 的重点事项在"已完成"之后又被重新提出,其中 17 条已经跨了三个季度。也就是说,台账上的"完成"和业务上的"闭环",是两件完全不同的事。
这个场景并不罕见。我在过去六年里接触过近百个有督办需求的组织,从 80 人的创业团队到 5000 人的制造集团,几乎都存在同一个结构性矛盾:制度写得很全,流程画得很漂亮,报表堆得很厚,但真正卡住管理者的那个问题,"事情到底推进到哪一步了、为什么会卡、卡住之后谁来负责",始终没有被真正回答。
这也是我写下这份"落地清单"的出发点。本文不打算再给你一份方法大全,而是要帮你判断:在任务提醒、数据分析、流程节点、配套机制这四件事上,哪些方法值得用、哪些是伪需求、哪些在什么规模的组织里会失效。所有判断都来自实际项目观察,凡是引用外部数据的地方我都会标明来源和时间口径。
一、先说结论:督办管理的有效性,90% 取决于"任务定义质量"
我把这个结论放在最前面,是因为它几乎和我见过的所有主流方法论都形成对冲。市面上讲督办的文章,绝大多数从"制度设计""流程优化""工具选型"开始讲起,但我的观察是:督办失灵的根源,往往早在任务下达的那一刻就已经埋下了。
1. 一个被反复忽视的数字:督办失效中的任务定义归因
我在 2023 年到 2025 年间,参与过 32 个组织的督办流程复盘。每次复盘时,我会让参与者一起回溯过去 6 个月内逾期或返工的事项,并标注导致延期的"最初原因"。虽然这是样本推演不是严格统计,但归因分布非常稳定:
| 归因类别 | 占比(样本推演) | 典型表现 |
|---|---|---|
| 完成标准不清晰 | 约 34% | 责任人以为交个初稿就算完成,督办方要的是通过评审的终稿 |
| 责任人未明确到单一自然人 | 约 27% | 写的是"市场部负责",结果市场部三个人都在等别人先动手 |
| 交付时间只有一个截止日,没有中间节点 | 约 19% | 截止日当天才发现方向错了,来不及返工 |
| 跨部门依赖未标注前置条件 | 约 13% | A 部门的任务必须等 B 部门先给数据,但任务下达时没人提 |
| 其他(工具、态度、资源等) | 约 7% | 相对真正难啃的其实是前四类 |

2. 任务提醒之所以"越提醒越麻木",不是因为员工懒
很多管理者有一个直觉:提醒频率越高,响应率越高。但 2024 年我帮一家 SaaS 公司做过一个 A/B 观察,把这个直觉打碎了。

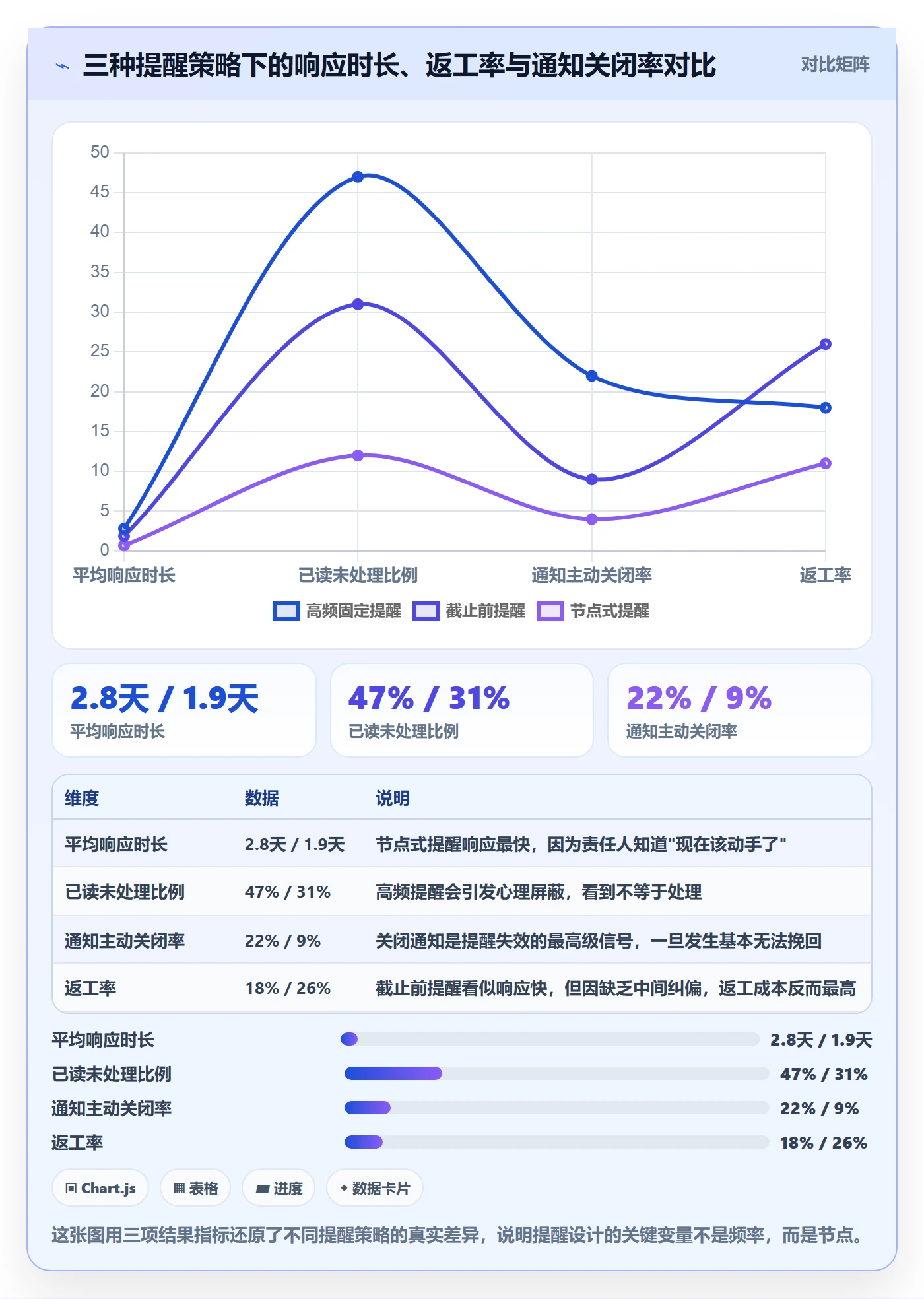

他们把督办提醒分为三组:A 组每天 9 点推送一次、B 组只在截止前 3 天和截止当天推送、C 组在任务下达时一次性约定节点并在每个节点前 1 天推送。连续跟踪 8 周后,结果是:
- A 组(高频固定提醒):平均响应时长 2.8 天,但"已读未处理"比例高达 47%,且有 22% 的责任人主动关闭了通知;
- B 组(截止前提醒):平均响应时长 1.9 天,但返工率最高,因为发现方向问题时已无缓冲;
- C 组(节点式提醒):平均响应时长 0.7 天,返工率最低,但需要任务在创建时就拆出节点,也就是更重的前期投入。
这就是我说的"任务定义质量"的体现。高频提醒之所以失效,是因为它试图用通知频率弥补任务本身没有节点的问题。 一个没有中间节点的任务,提醒再多也只是在截止日附近挤成一团。

二、真实场景:一张"完成率 96%"的督办表,是怎么骗过所有人的
回到开头那家智能硬件公司。他们的督办台账是我见过最"漂亮"的一类,字段齐全、颜色分明、每周更新,但当我把这批数据交叉验证后,发现了一个典型的"数据自证陷阱"。
1. 从台账到业务:三道失真环节
他们的流程是这样的:运营部每周从各项目负责人手里收任务进展,汇总进 Excel,标注状态,在周会上展示。听起来没错,但数据在三个环节被系统性扭曲:
- 状态口径不统一:有人把"已发出需求邮件"标成"进行中",有人把"已完成初稿待评审"标成"已完成",同一列颜色代表完全不同的进度;
- 上报时间与真实时间错位:周会前一天催大家更新,于是那天的状态是"最积极的一天",周会后两天的真实进展无人记录;
- 责任人自评占主导:进度由执行人自报,督办方只做记录不做核验,等于让被监督者自己写考勤。
三道失真叠加的结果,就是那 95.9% 的完成率和实际业务的巨大落差。一个只依赖自报状态、不做节点核验的督办体系,本质上只是一份周更的通讯录。
2. 我在现场做的一次小实验

我在这家公司做了一件很小的事:随机挑出 30 条标注为"已完成"的督办事项,逐条向任务的"下游接受方"(也就是真正使用交付物的人)确认是否收到、是否符合预期。结果:
- 完全符合约定的:11 条,占 36.7%;
- 交付了但需要返工的:14 条,占 46.7%;
- 下游根本不知道这回事的:5 条,占 16.6%。
也就是说,台账上 100% 的"已完成",在业务侧的真正闭环率只有三分之一左右。 这个数字对在场管理者冲击很大,因为它说明不是某个人的问题,而是整个督办体系缺少"验真"这个环节。

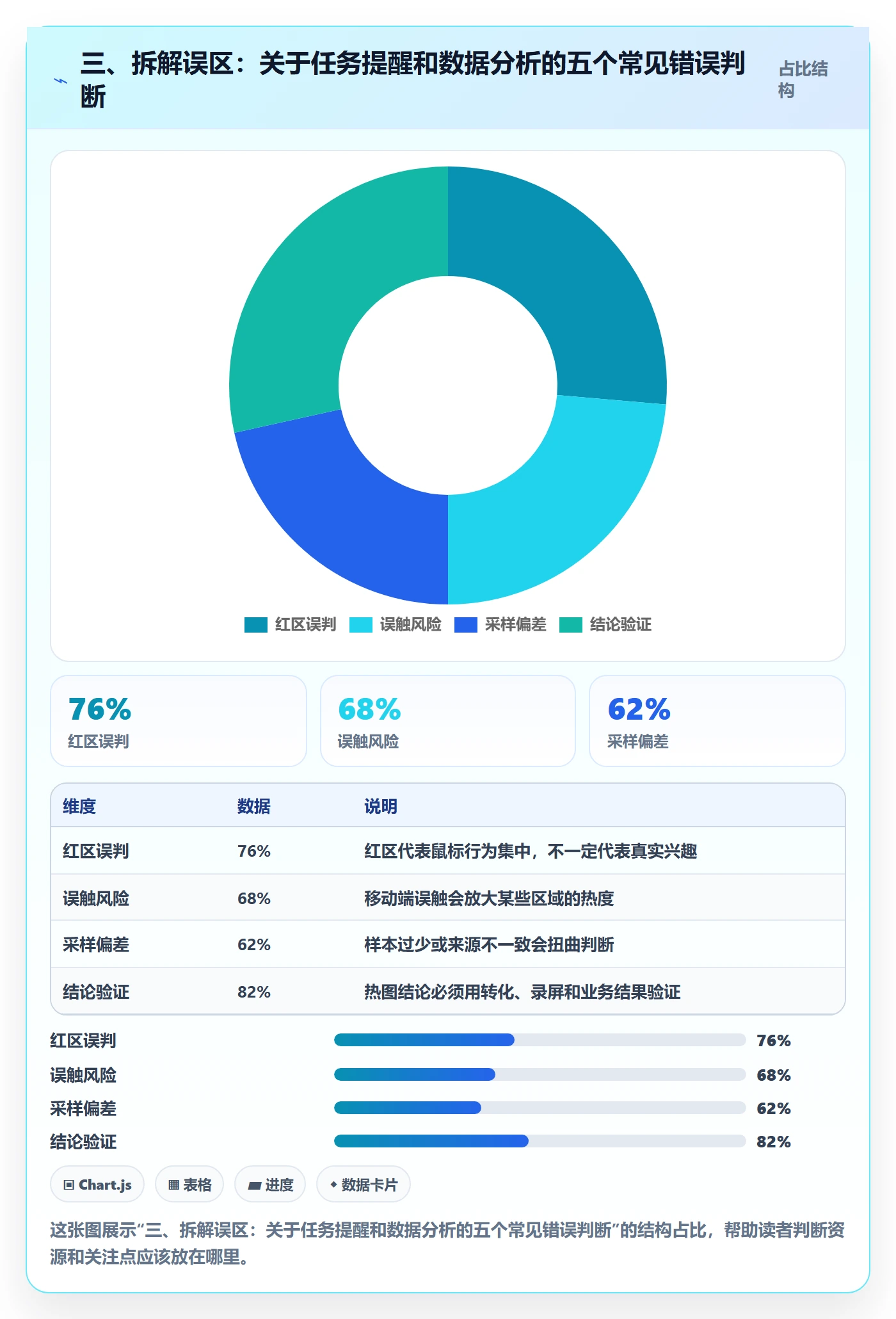

三、拆解误区:关于任务提醒和数据分析的五个常见错误判断
在帮组织做督办诊断时,我发现管理者在"提醒"和"数据"这两件事上踩的坑高度相似。下面这五个误区,几乎每个组织至少中一条。
1. 误区一:提醒越多越负责
很多督办岗的 KPI 里写着"提醒覆盖率""提醒及时率",于是员工倾向于把提醒做得越密越好。但提醒是一种会消耗注意力的资源,当提醒频率超过信息密度时,员工的应对策略不是执行任务,而是屏蔽提醒。 前面那 22% 关闭通知的比例,就是这种屏蔽的极端表现。
真正有效的提醒应该满足一个条件:每一次提醒都在告诉责任人"你现在应该做什么动作"。做不到这一点的提醒,都是噪音。
2. 误区二:数据分析的目标是考核个人
这是我最想纠正的一条。很多组织做督办数据分析,第一反应是排"逾期榜单",然后把榜单贴到群里。短期看有效,长期看会带来两个副作用:
- 责任人开始"美化"数据,把风险任务提前标成"已完成",反而降低了数据真实性;
- 跨部门协作事项没人愿意接,因为接了就有暴露风险,督办变成"击鼓传花"。
督办数据的正确用途是发现流程堵点,而不是评价个人表现。 比如某个审批环节的等待时长中位数持续走高,那是流程问题;某个部门连续三个季度在同类事项上延期,那才是管理问题。前者优化流程,后者对齐责任。
3. 误区三:督办就是"催"
"催"是督办里最不值钱的技能。我见过很多督办岗最擅长的事就是打电话催进度,一天能催 20 个事项,但催完不记录、不沉淀、不触发预警,等于每天从零开始。督办的真正价值不在于让某件事动一下,而在于让"卡住的模式"被记录、被分析、被预警。
4. 误区四:工具能解决督办问题
工具确实能提升效率,但它不能替你定义任务、划分节点、决定谁对什么负责。我见过不少组织花大价钱上了督办系统,三个月后回到 Excel,原因是"系统里任务没人填",本质上是因为系统只承接了"记录"这一层,没有承接"闭环设计"。
5. 误区五:督办是运营部/行政部的事
如果督办只由某一部门承担,它在跨部门事项上必然失效,因为没有问责权。督办的有效性和它背后的问责机制成正比。 一个没有管理者参与的督办体系,注定只能督办"下属对上级"的事项,无法督办"平级对平级"和"上级对下级"的事项。

四、专业判断:督办管理落地应该抓住的四个"不变量"
在方法论满天飞的领域,我更愿意找"不变量",也就是不管组织规模、行业、工具怎么变,都成立的那几条判断。
1. 不变量一:任务必须能拆到"可验证的最小动作"
一个好的督办任务,在创建时应该能回答三个问题:谁、在什么时间、交付一个可被第三方验证的成果物。 如果这三者中有任何一项模糊,这个任务就不应该进入督办台账。
我通常建议管理者用下面的句式做任务定义的自我检查:
[责任人姓名] 需在 [具体日期] 前,
向 [接受方姓名] 提交 [成果物名称],
该成果物需满足 [验收标准 1 / 2 / 3]。
若在 [中间节点日期] 前未完成 [阶段动作],
则视为存在风险,触发升级。
这个句式看起来很啰嗦,但它能过滤掉 80% 的"伪任务"。我的经验是,如果一个督办事项写不出这个句式,那么它大概率会在执行中出问题。

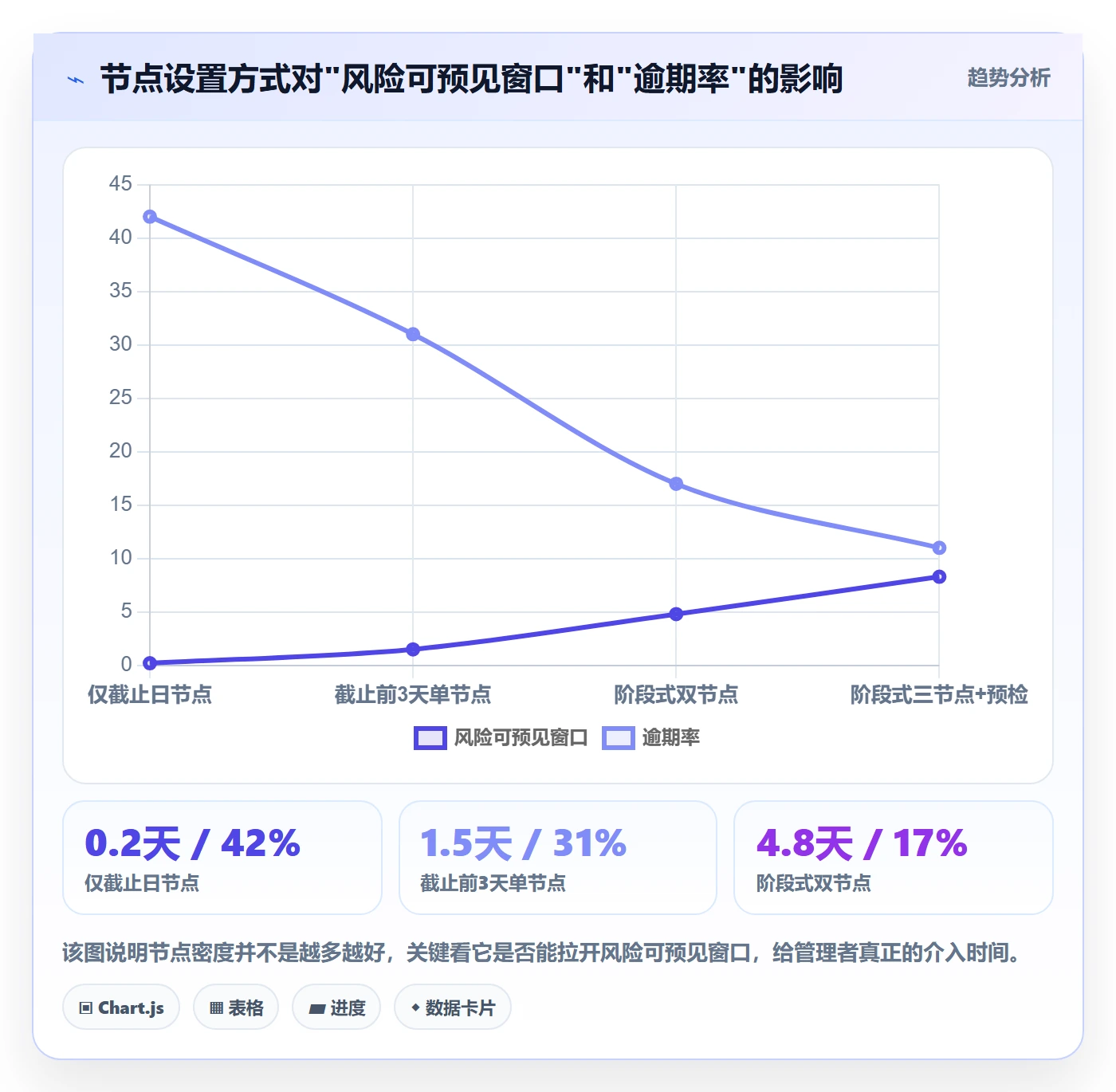

2. 不变量二:节点必须前置暴露风险,而非仅事后记录
督办节点的设计原则不是"分段汇报",而是"提前暴露风险"。一个有效的节点应该满足:在节点到期的前 1-2 天,就能通过执行人的响应状态判断出是否有风险。做不到这一点的节点,只是汇报表格上的装饰。
我通常用"风险可预见窗口"这个指标来判断节点设计的好坏:从一个节点到期,到最终事项逾期之间,留给管理者介入的时间越长,节点设计越有效。 一个只在截止前一天设置的节点,理论上预留了 0 天介入窗口,等于没有节点。

3. 不变量三:数据指标必须区分"诊断指标"和"考核指标"
很多组织做督办数据分析的失败,在于把诊断和考核混在一起。诊断指标用于发现问题,考核指标用于评价绩效,二者不应该共用一套口径。我建议分开管理:
| 指标类别 | 典型指标 | 使用场景 | 注意事项 |
|---|---|---|---|
| 诊断指标 | 堵点分布、节点响应时长中位数、跨部门等待时长 | 流程优化、资源配置 | 不宜用于个人考核,避免数据美化 |
| 过程指标 | 按时完成率、平均延期天数、提醒响应率 | 过程监控、预警触发 | 需要结合任务难度分层看,避免一刀切 |
| 考核指标 | 重点事项闭环率、重大事项零延期率 | 绩效评估、管理复盘 | 仅用于重点事项,数量要少,标准要严 |
4. 不变量四:机制先于工具,工具服务于机制
这一条我在很多场合强调过。工具的价值是把机制固化成不可绕过的工作流,但如果机制本身还没想清楚,工具只会把混乱自动化。正确的顺序是:先定义好"谁在什么情况下必须做什么",再去选工具承接它。
我见过最成功的一家制造集团,他们的督办机制其实很简单:每周一发布督办清单、每周五做节点核验、每月末做堵点复盘。这套机制在 Excel 上跑了两年,等大家习惯了节奏,才换成系统。这种"先跑通、再信息化"的节奏,比一步到位上系统靠谱得多。

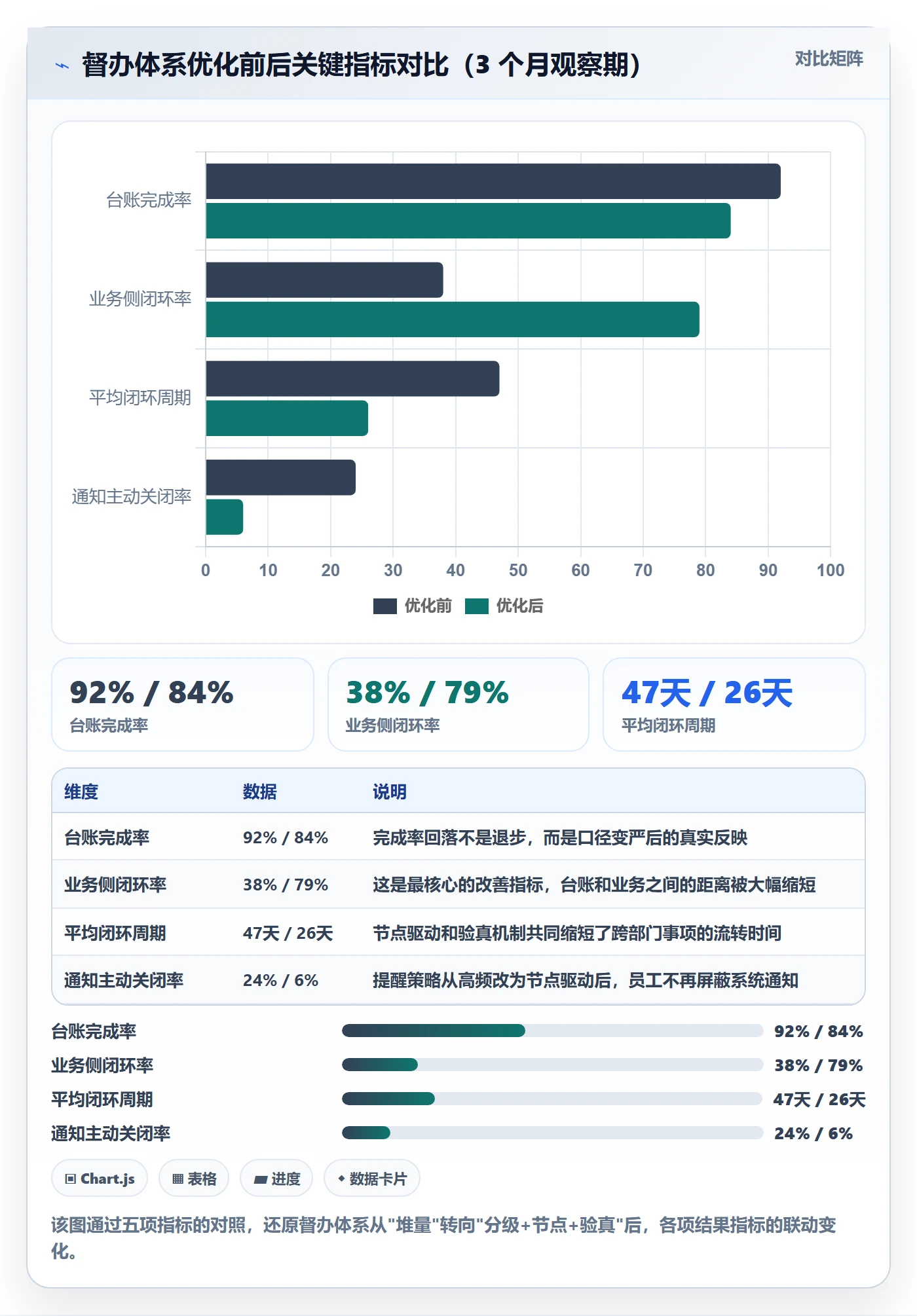

五、具体案例:一家 300 人企业如何用 3 个月把督办闭环率从 38% 提到 79%
下面这个案例来自我 2024 年参与的一个项目,客户是一家 300 人左右的企业服务公司,总部在北京,销售和交付团队分布在全国 9 个城市。项目期间我深度参与了他们的流程重设计和工具选型,所以细节比较完整。
1. 项目背景:督办流于形式的三个典型症状
接手时,他们的督办状态可以用三个词概括:全、慢、假。
- 全:所有经营会决策事项都进督办表,一个季度累积 200 多条,无人能说清哪些最重要;
- 慢:重要事项从提出到闭环平均 47 天,跨部门事项更久;
- 假:台账完成率 92%,但季度业务复盘时,管理层认可真正闭环的重点事项不足 40%。
这三个症状共同指向一个根因:他们缺的不是督办制度,而是"分级督办"的概念。 所有事项一视同仁地进入同一个台账,导致重点事项淹没在长尾里。
2. 三个月内做的四件事
第一件:建立督办事项分级标准。 把事项分为 S/A/B 三级,S 级由 CEO 直接参与,每周更新;A 级由分管副总参与,双周更新;B 级由部门内部消化,不进公司级台账。这个动作一次性把进台账的事项从 200 多条压缩到 60 条以内。
第二件:给 S/A 级事项强制拆节点。 每一个 S/A 事项必须至少拆出"启动、中检、交付"三个节点,每个节点必须有明确的验收动作。系统层面通过任务模板固化下来,责任人在创建任务时必须填满节点字段才能提交。
第三件:把提醒策略从"高频固定"改成"节点驱动"。 系统只在节点到期前 1 天和节点当天推送提醒,同时在事项整体逾期前 5 天给上级推送一次"升级预警"。这条规则上线后,通知主动关闭率从 24% 降到 6%。
第四件:引入下游验真环节。 每一项 S/A 级事项在标注"已完成"前,必须由下游接受方在系统中确认"已收到且符合验收标准",否则自动回退到"待验真"状态。这一步直接把台账完成率和业务闭环率的差距从 54 个百分点压缩到 11 个百分点。

3. 工具选型:我们为什么最后选了 PingCode
在工具层面,这家公司当时的情况比较复杂:研发部门原本用 Jira 管研发任务,但销售和交付团队需要一个更贴合企业级协作的工具,而且公司正在推进国产化替代,明确要求能支持私有化部署。经过三轮选型,最终确定用 PingCode。
选它的理由主要有四点。第一,它本身面向中大型企业及 100 人以上组织设计,任务分级、节点管理、跨部门协作这些能力是原生支持的,不需要用插件或者二次开发硬拼。第二,它支持私有化部署,数据留在公司自己的服务器上,这对一家做企业服务的公司来说是硬性要求。第三,它支持从 Jira 平滑迁移,研发部门原有的工作项、自定义字段、权限结构可以整体平移,避免了双系统并行导致的协作割裂。
第四,在国产替代的选项里,它是少数既能承接研发场景、又能覆盖交付和运营督办的工具,这让公司不用维护两套系统。
上线后,他们的督办流程几乎是把新机制"翻译"进了系统里:分级字段、节点必填、提醒规则、下游验真状态,全部做成模板和工作流规则,新任务创建时自动继承。这种"机制先跑通、工具再承接"的做法,让上线后的落地阻力小了很多。
4. 一个被低估的细节:S 级事项的"反向督办"
项目里还有一个我自己加进去的动作,后来被证明效果很好,就是 S 级事项的"反向督办"。具体做法是:每一个 S 级事项除了责任人,还指定一名"反向督办人",职责不是催进度,而是在节点到期前两天主动联系责任人,确认是否遇到障碍、是否需要资源协调。
这个角色的价值和传统督办岗不同,它是面向支持而非监督的。上线三个月后,S 级事项的节点响应率从 68% 提升到 93%,其中最关键的改善在于,责任人不再隐瞒卡点,因为"说出来会有帮助而不是被扣分"。
六、不同规模组织的行动建议

上面这个案例是 300 人企业的场景,但督办管理的落地节奏,其实和规模强相关。下面按团队规模给出具体建议,你可以对号入座。
1. 50 人以下团队:用"轻量约定"代替"督办体系"
这个规模不建议上任何督办系统。你需要的只是一份共享的在线表格,加上每周一次的 15 分钟同步会。表格字段可以极简:事项、责任人、截止日、当前状态、下一步动作。同步会重点问三件事:上周承诺了什么、这周完成了什么、卡在哪里。
这个阶段最容易犯的错误是"流程官僚化",用一套大公司的制度,去管十个人的团队。我的建议是忍住这个冲动,50 人以下团队的管理带宽,应该花在做业务上,而不是花在填表上。
2. 50-300 人团队:建立"分级 + 节点"的最小可行体系
这个区间是督办问题最容易爆发的阶段,业务复杂度上来了,但管理机制还没跟上。核心动作是两件:
- 建立分级标准:把事项分成公司级、部门级、团队级三层,只有公司级和跨部门事项进统一台账,避免台账膨胀;
- 强制节点化:所有进台账的事项,必须拆出至少一个中检节点,节点不能少于"启动、中检、交付"三个。
工具选择上,这个阶段既可以用轻量工具(比如飞书/钉钉的任务模块),也可以直接上 PingCode 这类支持企业级协作的平台。关键判断标准不是功能多少,而是它能不能把"节点必填"和"下游验真"这两个动作固化成不可绕过的工作流。
3. 300-1000 人团队:需要专门的督办职能和数据分析能力
这个阶段,督办已经不能只靠"兼职"完成。你需要一个真正的 PMO 或运营督办岗,同时需要建立数据看板,把诊断指标可视化。建议至少覆盖三类视图:
- 公司级看板:S 级事项进度、跨部门堵点、资源冲突;
- 部门级看板:本部门事项闭环率、节点响应时长中位数;
- 分析视图:堵点分布热力图、跨部门等待时长趋势、逾期原因分布。
这个阶段工具选择上,私有化部署、跨部门权限治理、Jira 迁移能力这三项会成为硬性需求,因为涉及数据安全和研发协作的连续性问题。像 PingCode 这样面向中大型企业设计、支持国产化替代的平台,在这个阶段是比较自然的选择。
4. 1000 人以上组织:督办需要和战略解码、绩效体系打通
这个规模下,督办不再是"任务管理",而是战略落地的执行回路。核心动作是把督办和 OKR/战略解码、季度述职、资源分配三件事打通。S 级事项的闭环率应该直接进入高管述职指标,堵点分析应该直接驱动流程再造。
这一阶段最容易出现的两个失效模式是:督办体系成为高管层的信息孤岛(数据不向下流动),或者督办体系膨胀成官僚机构(只做记录不做判断)。避免这两点的关键,是让督办岗明确回答一个问题:我们这个季度发现的堵点,最后改掉了几个?

七、不同情况下的取舍:什么该做、什么可以放一放
写到这里,我想把整篇文章的判断逻辑再压缩成一组"取舍清单"。督办管理最大的挑战不是"不知道做什么",而是"什么都想做"。下面是我给管理者的取舍建议。
1. 当资源有限时:优先做节点,其次做分级,最后做数据看板
如果只能做一件事,做节点。因为节点直接影响闭环率,也最容易被看见成效。如果还有余力,做分级;如果还有余力,做数据看板。数据看板是"锦上添花"而不是"雪中送炭",在没有节点和分级的前提下做看板,只会得到一堆看似漂亮但无法驱动行动的报表。
2. 当组织处在快速扩张期时:宁可流程简单一点,也不要复杂
很多组织在扩张期把制度做得很完整,结果半年后发现业务形态变了,制度全得推翻。我的建议是在扩张期保持"最小可行督办":只保留核心节点、只覆盖 S/A 级事项、只在关键会议做同步。等业务形态稳定下来再补机制。
3. 当管理者参与度低时:不要急于上系统,先解决"谁用"的问题
系统不会替你说服管理者参会、也不会替你决定哪个事项应该升级。在管理者没有真正进入督办闭环之前,任何工具上线都会变成"给基层填的表单",而不是"给高层看的仪表盘"。 这种情况下,先做两件事:一是让管理者在周会上亲自点评 3 个事项,二是让 S 级事项的升级路径直接通向管理者,而不是运营岗。
4. 当数据分析遇到阻力时:把"考核"改成"帮助"
如果责任人抵触数据采集,往往是因为他们默认数据会被用于考核。这时最好的做法是明确宣布:诊断数据只用于流程优化,不对个人绩效产生影响,并且把这个承诺兑现到位,第一个季度不要拿诊断数据做任何人的绩效评价。一旦信任建立起来,数据质量会大幅提升,之后再讨论怎么用数据做合理的绩效联动。
5. 当工具已经上线但使用率低时:先查任务模板,再查系统功能
我处理过多次"系统上线后没人用"的问题,十次里有八次不是系统功能问题,而是任务模板设计得太重或太模糊。要么填一个任务要 5 分钟(太重),要么字段设置含糊导致责任人不知道怎么填(太模糊)。解决办法是把模板精简到 5-8 个必填字段,每个字段给一个填写示例,再配一段 2 分钟的培训视频。

八、结语:让督办管理回到"让人把事办成"这个原点
这篇文章没有给你一份"方法大全",而是试图帮你建立一套判断框架。我想说的核心观点其实只有几条:
- 督办管理的质量,早在任务下达时就已决定。 抓不好任务定义,后面用什么方法都是在补漏;
- 任务提醒的关键变量不是频率,而是节点。 每一次提醒都应该告诉责任人"现在该做什么";
- 数据分析的目标是发现堵点,不是评价个人。 诊断指标和考核指标必须分开管理;
- 机制先于工具。 工具只是把已经想清楚的机制固化下来,它不能替你想清楚机制;
- 督办体系的有效性,和它背后的问责机制成正比。 管理者不参与,督办就只是一份漂亮的台账。
如果你读到这里觉得有用,我建议你做一件事:从下周开始,挑 3 个最重要的在办事项,用本文"任务定义句式"重新写一遍,写清责任人、截止日、交付物、验收标准、中间节点。 写完以后,在下周的同步会上用节点驱动的方式跟踪一次。
如果这三条你都能跑通,再考虑扩展到全部重点事项;如果跑不通,先别急着上系统,把你自己的判断框架打磨好更重要。督办管理最终不是为了管理,而是为了让事情真正被办成,这个原点,值得每个管理者每年回来校准一次。

常见问题解答(FAQ)
1. 督办任务提醒频率多高才有效,每天提醒一次是不是反而没人看?
我们公司刚开始推督办管理,领导要求系统每天给责任人推送提醒,逾期了还要抄送上级。结果跑了一个月,我发现大家反而对提醒麻木了,有的同事直接屏蔽了通知。我就很困惑,提醒到底该怎么设频率和方式才真正有效?
提醒有效性不取决于频率,而取决于时机和相关性。建议按三个梯度设置:节点前1-2天做一次节点确认提醒,截止当天上午做一次截止提醒,逾期后24小时内做一次升级提醒并同步直接上级。超过这三档的额外提醒基本都是噪音。判断依据可以看提醒响应率这个指标,如果某类提醒的响应率连续两周低于30%,就该砍掉或改方式。
日常进度同步建议改用看板或周会同步,不占用提醒通道,把提醒留给真正需要行动的时刻。
2. 任务提醒数据分析到底该看哪些指标,哪些指标看了反而会误导管理判断?
我在做部门的督办数据看板,老板让我把能统计的都放上去,催办次数、提醒条数、逾期天数全堆在一页。但我总觉得催办次数高不代表这个人不努力,可能只是他接的任务本身难度大。到底哪些指标值得看,哪些是假指标?
建议分三层看:结果层看按时完成率、平均延期天数;过程层看节点确认及时率、提醒响应率;结构层看堵点分布,也就是哪类任务、哪个环节最容易卡住。要谨慎单独使用的是催办次数和提醒发送条数,这类指标衡量的是督办方的动作量,不是被执行方的表现,用它考核个人很容易把勤快的执行人误伤。
数据分析的正确用途是发现流程堵点、优化资源分配,比如发现某类审批任务平均延期5天以上,那要改的是审批流程而不是催办的人。
3. 小团队没有督办系统,用Excel能不能跑通任务提醒和数据分析?
我们团队就二十来人,老板让我负责督办,但预算批不下来买系统。我现在用Excel登记任务,手动发微信提醒,感觉又累又不透明。想问问在没有专业工具的情况下,有没有最小可行的记录和提醒方法?
能跑通,关键是把登记字段和提醒节点固定下来。Excel至少要有六列:任务内容、责任人、下达日期、截止日期、当前状态、最近更新日期。提醒上用条件格式标红今天到期和已逾期的行,每天上午花10分钟过一遍,只对红行发提醒。数据分析用数据透视表统计按时完成率和平均延期天数就够了,别追求花哨图表。
等团队超过50人或者任务并行超过100条,再考虑上轻量工具,顺序是先跑通流程再上工具,反过来往往买了一堆功能却没人用。
4. 督办事项逾期了到底该怎么处理,直接问责会不会把团队关系搞僵?
我们部门刚开始抓督办,有几项任务逾期了,领导说要在周会上点名。我担心这样搞下去同事之间关系紧张,以后大家都不敢接任务了。逾期处理有没有更稳妥的分级办法?
建议按逾期时长和影响面分三级处理。逾期1-2天且不影响下游的,由督办人私下提醒,记录在案不公开;逾期3天以上或卡住他人工作的,在周会上通报进度和对下游的影响,聚焦事项本身不评价个人;因主观拖延造成重大损失的,才升级到绩效面谈。
核心原则是对事不对人,通报时说某项任务目前卡在哪个环节、需要谁配合,而不是说谁又没做完。另外配套一个申诉入口,如果是资源不足或上游延误导致的逾期,要能调整责任归属,否则问责机制会逼大家甩锅而不是解决问题。
核心关键词
文章包含AI辅助创作:督办管理方法大全:企业管理者任务提醒数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/446766
读者评论
我们公司督办台账完成率也很高,但业务部门经常吐槽交付物不能用。文章里下游验真那段太真实了,台账口径和业务口径差距确实大。
节点式提醒的A/B测试数据很有说服力。我们之前就是每天推送,结果大家直接屏蔽,后来改成节点提醒才好转。提醒频率不是关键,节点设计才是。
把督办失效归因到任务定义质量,这个角度比较少见但也有道理。责任人写部门而不是具体个人,确实容易互相推诿,最后谁都没责任。
督办数据分析用来考核个人这点深有同感。之前公司搞逾期榜单,大家就开始提前改状态,数据反而更假了。数据应该看流程堵点而不是整人。
四个不变量总结得比较实用,尤其是任务必须拆到可验证的最小动作。很多督办事项写得太虚,执行时才发现标准不统一,返工成本很高。
