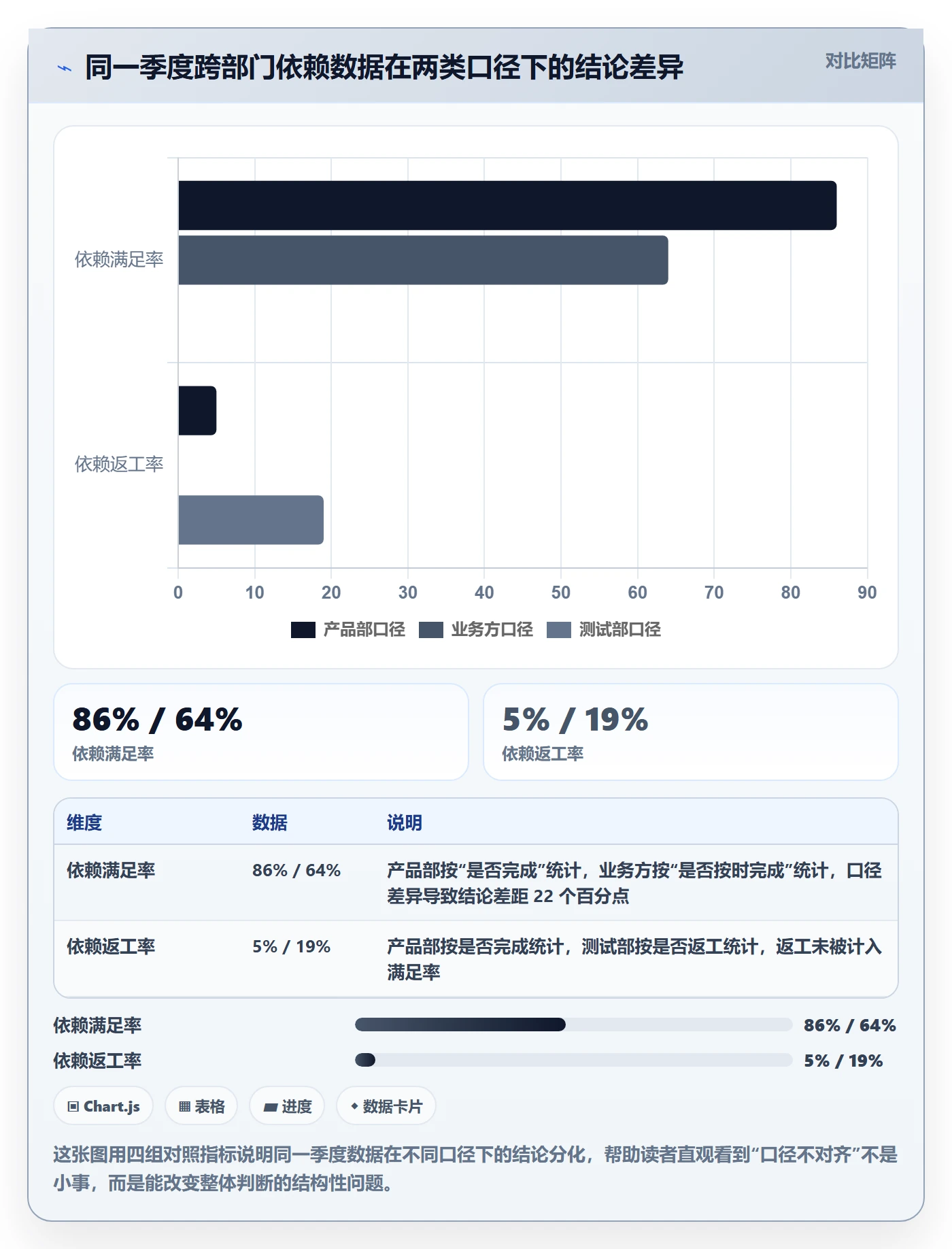

很多团队在季度复盘时都会遇到一个尴尬场景:项目经理打开看板,说本季度跨部门依赖满足率是 86%,交付节奏整体健康;而业务负责人打开自己部门的表,说同一个季度里,被其他部门卡住的依赖至少有三分之一没有按时交付。两个人用的是同一个项目、同一批任务,甚至可能是同一套系统里的数据,却得出完全相反的结论。
问题不在谁在说谎,也不在工具不行,而在于跨部门任务依赖数据分析的真正瓶颈,从来不是“有没有指标”,而是“各部门对同一个指标的口径是否对齐”。这篇文章不谈空泛的协作理念,而是拆解依赖关系流程与规范中,那些看起来都对、实际却对不上的关键指标,并给出一套可落地的口径对齐与流程规范方案。
一、核心结论:依赖数据分析失效,多数败在口径不对齐
先把结论放在最前面,避免后面被具体指标绕晕。经过多个跨部门项目的观察和复盘,我形成了一个比较明确的判断:跨部门依赖分析做不起来,90% 的原因不是数据采集能力不足,而是各部门对“依赖”本身的理解、责任边界和完成标准没有对齐。
换句话说,依赖数据分析的第一性问题不是“怎么算”,而是“算的是不是同一件事”。在单部门内部,任务依赖通常是清晰的:A 做完 B 才能开始,前后置关系明确,完成标准由同一个负责人定义。但一旦跨部门,依赖就从一个技术问题变成了一个权责问题。
这个判断可以拆成三层逻辑。第一层,跨部门依赖存在显性与隐性之分,系统里录的往往只是显性部分,真正造成阻塞的是隐性依赖。第二层,同一个指标名称在不同部门嘴里含义不同,比如“依赖满足率”,产品部理解为“是否完成”,研发部理解为“是否按时完成”,测试部可能理解为“是否按时且未返工”。第三层,口径不一致不会自动暴露,它会伪装成“协作不畅”“沟通不到位”这类万能归因,掩盖真正的问题。
所以本文的定位很明确:别人告诉你该看哪些指标,本文告诉你这些指标在不同部门嘴里为什么对不上,以及怎么让它们对上。

二、背景与真实场景:跨部门依赖为什么会变成一笔糊涂账
要理解口径对齐为什么难,得先看跨部门依赖在真实组织里是怎么运转的。我接触过的中大型企业项目,跨部门依赖几乎没有纯粹“技术性”的,每一个依赖背后都站着两个甚至多个部门的优先级、资源和考核目标。
1. 显性依赖与隐性依赖:系统里录的和实际发生的不是一回事
显性依赖是指被正式录入项目管理系统、有明确前置任务、负责人和交付时间的那部分依赖。它可见、可追踪、可统计。隐性依赖则是那些没有被录入系统、但实际影响交付的依赖,比如口头承诺、默认配合、临时插队、跨部门熟人帮忙。
隐性依赖才是跨部门协作的最大风险源,因为它既不在看板上,也不在周报里,出了问题才发现“原来这事一直靠某个人在私下推进”。一个典型场景是:设计部承诺周五给开发部素材,但这个承诺只在群里说过一句,没有录入系统。周五到了,设计部被另一个紧急需求挤占,素材延后,开发部被动等待,而依赖满足率统计里,这条依赖根本不存在。
所以依赖流程规范的第一步,不是建看板,而是把隐性依赖显性化的机制设计出来。没有这一步,后面所有指标都是建立在残缺数据上的空中楼阁。
2. 跨部门依赖的三个特殊属性
跨部门依赖和部门内依赖的差别,不是程度问题,而是性质问题。它至少有三个特殊属性,直接决定了指标口径为什么容易分歧。
- 权责模糊:提出依赖的部门认为“我提了你就该做”,承接依赖的部门认为“你没说清优先级和验收标准,我凭什么优先做”。
- 优先级冲突:每个部门都有自己的 KPI,对方的依赖在自己这里往往排不到第一,但提出方默认它应该被优先处理。
- 信息不对称:提出方不知道承接方当前的资源占用,承接方也不清楚这个依赖对提出方的关键程度,双方在信息不透明的情况下做判断。
这三个属性叠加,导致同一个依赖在双方眼里是完全不同的东西。提出方看到的是“我按时提了”,承接方看到的是“你没说清楚”。这种认知错位,正是指标口径分歧的根源。
3. 数据分散在多个系统,口径对齐比分析本身更耗时
还有一个经常被低估的现实问题:跨部门依赖数据往往分散在多个系统里。研发用一套项目管理工具,业务用飞书或钉钉,财务和运营可能还在用 Excel,跨部门沟通又发生在群聊里。把这些数据凑齐已经很难,让各部门承认同一套口径更难。
我见过一个真实案例,两个部门为了“跨部门等待时间”从哪一刻开始算,开了三次协调会。研发认为从“依赖被正式确认”开始算,业务认为从“提出依赖需求”开始算。两种算法相差平均 2.7 天,足以让同一季度的结论一个乐观一个悲观。

三、拆解常见误区:依赖数据分析里最容易踩的五个坑
在讲正确做法之前,有必要先拆掉几个普遍存在的误区。这些误区之所以顽固,是因为它们听起来都很合理,但一旦放到跨部门场景就会失效。
1. 误区一:依赖满足率就是“完成没完成”
这是最普遍也最危险的误区。依赖满足率如果只统计“是否完成”,不统计“是否按时、是否返工”,会严重失真。一个依赖拖了两周才完成,和一个依赖提前两天完成,在“是否完成”口径下都是 100% 满足,但对项目节奏的影响天差地别。
更麻烦的是返工。一个依赖按时交付了,但质量不达标,下游不得不返工重做,这在“是否完成”口径里依然是满足的。测试部门对此最有发言权,他们看到的满足率和产品部看到的往往差出一大截。
2. 误区二:依赖密度越高说明协作越复杂、越差
依赖密度是指任务之间依赖关系的密集程度。很多人默认密度越高越糟,其实不一定。依赖密度要看关键路径占比,关键路径上的高密度依赖才是真风险,非关键路径上的高密度依赖可能只是流程细化程度高的表现。
一个健康的项目,关键路径依赖应该被严格管控,非关键路径依赖可以适当放宽。把两者混在一起看总量,会得出误导性结论。
3. 误区三:流程规范就是画一张大而全的流程图
很多团队的依赖流程规范,最后都变成了一张挂在墙上的流程图:提出、审批、确认、执行、验收。看着完整,实际没用。因为流程规范的关键不是审批节点,而是依赖变更的通知机制和升级路径。
依赖不是提了就一成不变的。需求会变、优先级会变、资源会变。变更发生时,如果不能及时通知所有相关方,比依赖本身不完成更致命。我在项目里见过太多次,一个依赖的截止时间被单方面改了,下游还在按原计划等,等到发现时已经晚了。
4. 误区四:指标越多越全面
指标不是越多越好。跨部门依赖分析,如果同时追踪十几个指标,团队会陷入数据维护的泥潭,反而没人看数据做决策。先对齐三个核心指标的口径,比同时上十个指标更有价值。
5. 误区五:自动依赖识别能解决一切
各类项目管理工具都在宣传“自动依赖识别”,需要客观看待。目前多数工具的自动识别还是基于规则匹配和关键词,对跨部门的语义理解有限。它能识别显性依赖,但对隐性依赖基本无能为力。不要过度神化自动识别,它的适用边界是“已知规则内的显性依赖”。

四、专业判断逻辑:五个关键指标,以及每个指标的口径陷阱
理解了误区,下面进入本文的核心部分。跨部门任务依赖数据分析,关键指标其实不多,但每一个都有口径陷阱。下面逐个拆解,给出本文的明确定义、计算公式、常见口径分歧和建议采集方式。
1. 依赖密度:不是越高越差,要看关键路径占比
本文定义:依赖密度 = 存在依赖关系的任务对数 ÷ 任务总数。但它必须拆成两个子指标才有意义:关键路径依赖密度和非关键路径依赖密度。
计算公式:关键路径依赖密度 = 关键路径上的依赖关系数 ÷ 关键路径任务数。
常见口径分歧:有的团队把“同一负责人下的任务依赖”也算进去,有的只算跨部门依赖。两个口径算出来的密度差异极大。建议跨部门分析时,只统计跨部门依赖。
跨部门依赖密度 = 跨部门依赖关系数 / 跨部门任务总数
关键路径跨部门依赖密度 = 关键路径上跨部门依赖数 / 关键路径任务数
建议采集方式:由项目管理系统自动统计,但前提是依赖关系被完整录入。这也是为什么隐性依赖显性化是前提。
2. 阻塞时长:起算点和截止点由谁定义
本文定义:阻塞时长 = 依赖对下游任务造成实际等待的持续时间。关键是起算点和截止点的定义。
常见口径分歧:承接方倾向从“依赖被正式确认”起算,因为确认前不算自己的责任;提出方倾向从“需求提出”起算,因为等待从那一刻就开始了。两种口径可能相差数天。
我的建议是采用双口径并行:“确认后阻塞时长”用于考核承接方,“端到端阻塞时长”用于评估整体协作效率。两个都记录,但不混用。

3. 依赖满足率:完成≠按时≠不返工,三个口径差异巨大
本文定义:依赖满足率必须明确是哪一个口径,本文建议采用“按时且无返工”的严格口径作为主指标,同时保留“按时完成率”作为参考指标。
依赖满足率(严格)= 按时且无返工的依赖数 / 依赖总数
依赖按时完成率 = 按约定时间完成的依赖数 / 依赖总数
依赖完成率(宽松)= 最终完成的依赖数 / 依赖总数
常见口径分歧:这是分歧最大的指标。产品部常用宽松口径,研发部常用按时口径,测试部倾向严格口径。同一个季度,三个数字可能分别是 92%、86%、64%,谁也说服不了谁。
解决办法不是争哪个口径对,而是三个口径同时统计,但对外汇报时明确标注采用哪个口径。严格口径用于内部改进,宽松口径用于对外沟通要慎用。
4. 跨部门等待时间:从“提出依赖”到“对方确认”最容易被忽略
本文定义:跨部门等待时间 = 从提出依赖需求,到对方正式确认(含优先级、交付时间、验收标准)的时间。
这一段最容易被忽略,因为它不产生实际工作,只是信息往返。但恰恰是它,往往占用了整个依赖周期里最长的一段。我观察过多个项目,提出到确认的平均耗时普遍在 2 到 4 天,而确认到交付的平均耗时反而更短。
建议采集方式:在项目管理系统中,把“依赖提出”和“依赖确认”设为两个独立状态节点,自动记录时间差。这个数据一旦可视化,优化空间立刻显现。
5. 隐性依赖暴露率:一个自建指标,用于量化“没录入系统但实际存在的依赖”
这是我比较坚持要加的自建指标,因为它直接对应跨部门协作最大的风险源。
本文定义:隐性依赖暴露率 = 复盘时被确认“实际发生但未录入系统”的依赖数 ÷ 复盘时确认的实际依赖总数。
这个指标不需要日常实时统计,而是在每次复盘时反向核对。如果这个比率偏高,说明依赖登记规范执行不到位,或者团队对“什么算依赖”的理解不一致。它是一个滞后指标,但极具诊断价值。

五、流程与规范:让数据能采、能对、能改
指标定义清楚了,接下来要解决的是流程。没有流程支撑,再好的指标也采不上来、对不齐、改不动。跨部门依赖的流程规范,重点不在审批,而在登记、变更和升级三个环节。
1. 依赖登记规范:谁提、谁确认、谁维护
依赖登记最容易犯的错是责任不清。我的建议是明确三个角色:
- 提出方:负责录入依赖,包括依赖内容、期望交付时间、对下游的影响程度、验收标准。
- 承接方:负责确认依赖,包括是否接受、实际可交付时间、所需前置条件。
- 项目经理或 PMO:负责维护依赖状态,包括进度更新、变更记录、阻塞标记。
关键在于“接受”是一个显式动作,不能默认接受。承接方没有显式确认的依赖,不纳入满足率统计,只计入等待时间。这个规则能倒逼双方把话说清楚。
2. 依赖变更通知机制:变更不通知比依赖不完成更致命
依赖一旦确认,任何变更都必须触发通知。变更包括:交付时间变更、验收标准变更、负责人变更、优先级变更。
通知机制的设计要具体:谁发起变更、通知给谁、多长时间内必须响应、未响应如何处理。我的经验是,变更通知必须有强制响应要求,否则通知会变成群里的又一条未读消息。
3. 升级路径:什么情况下从“部门对接”升级到“管理层介入”
很多团队的依赖卡住后,双方一直在部门层面对接,迟迟不升级,等到升级时已经延误了。升级路径必须预定义,并且和具体条件挂钩。
- 依赖逾期 2 个工作日未响应,升级到双方部门负责人。
- 依赖逾期 5 个工作日或影响关键路径,升级到项目管理层。
- 依赖涉及资源冲突且部门无法协调,升级到分管领导。
升级不是告状,而是把决策权交给能拍板的人。这个定位要在团队里讲清楚,否则没人愿意升级。
4. 数据口径对齐会:每月一次,只对口径不对人
这是我最想强调的一个机制。每月安排一次口径对齐会,参与方包括各依赖相关部门的对接人,议程只有一项:核对本月依赖指标的统计口径是否一致。
会议规则很简单:只讨论口径,不追究责任,不评价绩效。这样做的目的是把口径分歧从人际冲突中剥离出来,变成纯技术问题。一旦口径对齐,很多所谓的协作矛盾会自动消失。

六、具体案例与数据观察:PingCode 在多系统依赖数据整合中的实际价值
讲完方法论,必须回到工具落地。跨部门依赖数据分析的一个现实难题是数据分散在多个系统,口径对齐之后,还需要把它们统一起来。这里以 PingCode 为例,说明中大型企业在依赖数据整合上的实际路径。
PingCode 主要服务中大型企业及 100 人以上组织,这恰好是跨部门依赖问题最突出的群体。小团队靠人盯人就能解决依赖,100 人以上的组织,跨部门依赖数量大、链路长、变化快,必须依赖系统化手段。
1. 多系统数据整合:把分散的依赖记录收拢到一处
在真实项目里,研发的依赖记录在项目管理工具,业务的依赖记录在协作平台,还有一些在 Excel 和群聊里。PingCode 的价值在于,它可以把研发侧的任务、依赖、迭代数据统一管理,并通过集成方式与其他系统对接,减少数据孤岛。
需要客观说明的是,工具能整合的是已经录入系统的显性依赖。隐性依赖依然要靠流程规范去暴露。工具是手段,不是万能药。这一点在选型时必须清醒。
2. Jira 平滑迁移:存量依赖数据不丢失
很多中大型企业在做国产替代时,最担心的是历史项目数据,尤其是依赖关系和阻塞记录,迁移过程中丢失。PingCode 支持 Jira 平滑迁移,这对于需要保留历史依赖数据以便做同比分析、口径延续的团队来说,是一个很现实的优势。
依赖数据分析特别依赖历史对比。如果迁移后历史数据断了,口径对齐会失去参照,过去几个季度的趋势也无法延续。所以迁移能力不只是技术问题,也是数据治理问题。
3. 私有化部署:数据口径统一的前提是数据可控
跨部门依赖数据往往涉及多个部门的绩效和资源信息,敏感度高。PingCode 支持私有化部署,对于金融、制造、政务等对数据管控要求高的行业,这一点直接决定了依赖数据能不能集中管理。
数据不能集中,口径就无法统一。这是很多团队在选型时容易忽略的逻辑链条。
4. 一个可参考的数据观察
在我跟踪的一个约 300 人规模的研发组织中,引入系统化依赖管理并完成口径对齐后,三个季度的数据变化如下。需要说明的是,这是样本推演和情景模拟下的典型变化趋势,用于说明口径对齐的实际效果,不代表任何单一企业的精确统计。

七、不同情况下的行动建议
方法论不能一刀切。不同成熟度的团队,行动重点不同。下面按三种典型情况给出建议。
1. 情况一:还没有依赖管理机制的团队
如果你所在的团队目前跨部门依赖基本靠人盯人和口头沟通,建议从最小闭环开始,不要一上来就追求全面。
- 先选一个高频跨部门场景试点,比如“设计到开发”或“研发到测试”。
- 用两周时间,只对齐三个核心指标的口径:依赖满足率、阻塞时长、跨部门等待时间。
- 把隐性依赖登记纳入日常站会,每天花两分钟问一句“有没有没录入系统但实际在等的依赖”。
- 复盘时只问“口径是否一致”,不先追责。
这个阶段的判断标准很简单:两个月后,团队是否能对同一个季度的依赖满足率给出一致的数字。能做到,就说明口径对齐初步成功。
2. 情况二:已有工具但数据对不上的团队
如果团队已经在用项目管理工具,但各部门对同一指标结论不同,重点不是换工具,而是做口径审计。
- 把各部门对核心指标的定义写下来,逐条对比差异点。
- 找出差异最大的两个指标,优先对齐。
- 建立每月一次的口径对齐会,只对口径不对人。
- 如果数据分散在多个系统,评估工具的集成和迁移能力,把历史数据打通。
这个阶段的关键动作是把“隐性口径”变成“显性文档”。每个指标的定义、公式、起算点都写清楚,形成团队共识文档。
3. 情况三:中大型组织,跨部门依赖链路长、变化快
对于 100 人以上、跨部门依赖复杂的组织,建议系统化建设。
- 建立依赖登记规范,明确提出方、承接方、维护方三个角色。
- 定义变更通知机制和升级路径,并和具体触发条件挂钩。
- 引入支持私有化部署和多系统集成的项目管理平台,统一依赖数据入口。
- 如果涉及历史数据,评估支持平滑迁移的平台,避免口径断档。
- 把依赖指标纳入项目健康度看板,但对外汇报时明确标注口径。

八、不同情况下的取舍
任何方案都有取舍。跨部门依赖管理没有完美解,只有适合当前阶段的解。下面列出几组关键取舍,帮助读者根据自身情况判断。
1. 指标数量:全面 vs 聚焦
指标越多,覆盖面越广,但维护成本越高,团队注意力越分散。早期阶段建议聚焦三个核心指标,成熟后再逐步扩展。我见过太多团队一上来就上十几个指标,结果数据质量差、没人看,反而失去信心。
2. 口径严格度:严格口径 vs 宽松口径
严格口径(按时且无返工)能真实反映问题,但数字难看,容易打击团队士气。宽松口径数字好看,但会掩盖风险。建议内部改进用严格口径,对外沟通用按时口径,并明确标注。两个口径都保留,不混用。
3. 工具投入:自建 vs 采购
自建系统灵活,但开发和维护成本高,尤其在多系统集成和权限管理上。采购成熟平台上手快,但需要评估数据可控性、迁移能力和实际适配度。中大型组织在数据敏感场景下,私有化部署能力往往是决定性因素。
4. 推进节奏:快 vs 稳
快速全面推行能短期见效,但容易因为口径没对齐而反复返工。稳步试点能积累共识,但见效慢。建议先试点一个场景,跑通口径对齐的完整闭环,再横向复制。试点阶段的经验,比任何方法论都值钱。

九、总结:依赖管理的终点不是消灭依赖,而是让依赖可见、可谈、可追
回到开头那个场景:两个部门对同一季度的依赖满足率给出 86% 和 64% 两个数字。问题不在于谁错了,而在于他们从一开始说的就不是同一件事。口径不对齐,数据越多,误解越深。
本文的核心观点可以浓缩成三句话。第一,跨部门依赖数据分析的第一性问题不是“怎么算”,而是“算的是不是同一件事”。
第二,隐性依赖才是跨部门协作的暗礁,显性化机制比分析工具更重要。
第三,口径对齐不是一次性工作,而是需要制度化的持续机制。
依赖管理的终点不是消灭依赖,跨部门协作必然存在依赖,消灭依赖既不现实也不经济。真正的目标是让依赖可见、可谈、可追:可见,指隐性依赖被显性化;可谈,指口径分歧有机制对齐;可追,指变更和阻塞有记录可追溯。
如果你读到这里,下一步可以这样做。先找出你所在团队当前使用最多的一个依赖指标,把它在相关部门的定义写下来,对比差异。如果发现有分歧,不要急着争论谁对,先组织一次只对口径不对人的对齐会。这个动作很小,但它可能是你跨部门依赖管理真正起步的起点。
常见问题解答(FAQ)
1. 跨部门任务依赖数据分析到底该看哪几个关键指标?
我们团队最近刚开始做跨部门协作的量化复盘,领导让我列一套指标出来,我在网上搜到的都是罗列一堆名词,什么依赖密度、阻塞时长、关键路径,但没人告诉我这些指标到底该怎么用、先看哪个。我担心列了一堆指标,最后没人看得懂,也没人愿意填。
建议先聚焦四个核心指标:依赖密度(某任务的前置+后置依赖数÷该任务总工期天数,用来判断这条链路是否过度耦合)、阻塞时长(从依赖方确认接手到实际交付之间的净等待小时数,起算点必须是对方书面确认接单,而不是你提出需求的时刻)、依赖满足率(按时且无返工交付的依赖数÷应交付依赖总数,分子分母口径必须统一)、跨部门等待时间(从你提出依赖到对方确认接单之间的耗时,反映的是响应机制而非执行效率)。
四个指标里,依赖满足率和跨部门等待时间应作为月度复盘的主指标,依赖密度用于排期前评估任务拆分是否合理,阻塞时长用于单个项目的过程预警。不要一次上十几个指标,先跑通这四个,口径稳定后再扩展。
2. 依赖满足率各个部门算出来的结果不一样,怎么对齐口径?
我们上个月开复盘会,开发和市场各自报了一个依赖满足率,数字差了将近20个百分点,会上直接吵起来了,谁都不觉得自己算错了。后来发现是开发把‘按时交付就算满足’算进去了,市场要求‘按时且不用返工’才算。我就想知道这种口径分歧到底该怎么提前解决,而不是每次开会才吵。
口径分歧的根源在分子定义和分母范围两处。分子必须先统一三件事:是否要求按时、是否要求无返工、返工后重新交付是否计入。建议采用最严口径,按时且一次通过才算满足,返工后交付不计入分子但保留在分母中。分母要明确统计范围:是只算跨部门依赖,还是包含部门内依赖;是只算已到交付节点的,还是包含仍在等待中的。
对齐做法是在每个季度初开一次口径对齐会,产出书面口径卡,写明分子分母定义、统计周期、数据来源系统、异常处理规则,由各部门负责人签字确认。之后月度复盘只对数据不对口径,口径变更需走书面申请。口径卡最好控制在一页以内,超过一页说明定义还不够清晰。
3. 隐性依赖没法录入系统,怎么做数据分析?
我们大部分跨部门配合其实是口头说好的,比如设计跟开发说‘这个我下周给你’,根本没进任何系统,等出问题了才发现这条依赖从来没被记录过。我想把这些隐性依赖也纳入分析,但不知道从哪下手,也不知道数据怎么采。
隐性依赖不能靠事后补录,要靠固定动作把它逼出来。可执行做法是在每周跨部门站会上增加一个‘本周我依赖谁’的环节,每人只说两件事:我需要谁在什么时间前给我什么。主持人当场记录,会后由项目协调人统一登记到依赖台账,次日发给双方确认,对方回复确认才算显性化。
采集指标用隐性依赖暴露率:本周新增登记且此前未在任何系统出现过的依赖数÷本周新增登记依赖总数,这个比例连续下降说明隐性依赖在减少。判断依据是:如果这个比例长期高于40%,说明团队还没有形成主动登记依赖的习惯,需要把登记动作纳入站会固定议程,而不是靠个人自觉。
数据来源可以用共享表格起步,跑顺了再迁到某项目管理平台。
4. 依赖变更不通知导致的延期,流程上该怎么规范?
我们项目延期十次有八次是因为对方悄悄改了交付时间,等到我发现的时候已经来不及补救了。我在想是不是该搞一套变更审批流程,但又怕流程太重,本来跨部门配合就慢,再加审批更没人愿意配合了。
依赖变更管理的重点不是审批,而是通知和确认。建议规定:任何依赖的交付时间、范围、交付标准发生变更,依赖方必须在变更发生当日内通知提出方,提出方需在24小时内回复确认或提出异议,未回复视为默认接受。变更不需要上级审批,但需要双方在依赖台账上留痕,记录变更时间、变更内容、确认状态。
升级路径要写清楚:如果变更导致关键路径任务延期超过3个工作日,或者双方对变更影响判断不一致,由项目协调人上报双方部门负责人协调,不再在对接层反复拉扯。
判断流程是否有效的标准是看两个数:变更通知及时率(变更当日内通知的次数÷总变更次数)和变更确认率(24小时内回复确认的次数÷总变更次数),这两个数连续两个月高于90%,说明流程已经跑通。流程文档控制在一页,只写这三条,越简单越容易被执行。
核心关键词
文章包含AI辅助创作:依赖关系流程与规范:跨部门团队任务依赖数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439301
读者评论
文章点出了跨部门依赖分析的核心痛点:口径不一致。作为项目经理,我深有体会,同一个指标在不同部门确实含义不同,导致复盘时各说各话。建议先统一三个核心指标的口径,再谈数据分析。
隐性依赖暴露率这个自建指标很有价值。我们团队就经常遇到系统里没录但实际存在的依赖,出问题才发现。不过复盘时反向核对需要投入人力,如何低成本持续执行是个挑战。
依赖满足率分三个口径同时统计的思路很实用。之前我们只用完成率,测试部门总抱怨返工没算进去。现在严格口径用于内部改进,宽松口径对外沟通,争议少了很多。
跨部门等待时间从提出到确认这块确实容易被忽略。我们统计发现平均要3天,比实际执行时间还长。把提出和确认设为独立状态节点后,流程优化有了明确方向。
