项目延期最隐蔽的原因通常不是成员不努力,而是任务之间的依赖关系在悄悄吃掉时间。我曾在一次跨部门交付中复盘过完整排期,发现关键路径上真正用于执行的时间占比不到四成,其余时间都消耗在"等前置交付"上。
这类问题在 SF(Start-to-Finish,开始-完成型依赖)场景里格外突出,因为它的触发逻辑和大多数人熟悉的"做完 A 再做 B"完全相反。本文会把项目成员任务依赖效率提升涉及的常见问题、成因、判断逻辑和落地实践一次讲透,包括 SF 依赖到底适合什么场景、哪些误区最容易踩、以及不同团队规模下应该怎么取舍。
一、核心结论:任务依赖效率问题,八成不是工具问题
先给出我的判断:项目成员任务依赖效率低下,绝大多数情况下不是工具能力不足,而是依赖建模方式、同步机制和责任归属这三件事没有设计好。工具只是放大器,它会把清晰的设计变得更清晰,也会把混乱的设计放大成更混乱。
具体到 SF 依赖,我把它归为三类高频问题:依赖方向被误用、依赖变更没有同步路径、依赖责任没有落到具体人。这三类问题在不同规模团队中的表现不同,但根因高度一致。
下面这张图是我对常见依赖问题在项目全周期中影响程度的一个观察性排序,数据来自我参与过的十余个中大型项目的复盘记录,属于样本推演而非公开统计。

二、背景与真实场景:依赖为什么会让项目"卡"住
任务依赖本质上是"一件事的启动或完成以另一件事的状态为前提"。在常规项目管理里,最常见的依赖是完成-开始(FS),也就是前置任务完成后,后续任务才能开始。而 SF 依赖的逻辑是反过来的:后续任务需要在前置任务"开始"时才能"完成"。
这个反直觉的定义决定了 SF 依赖天然只适用于少数场景,一旦被误用,整条链路会陷入"看起来有人在干活,实际什么都没推动"的状态。
1. 一个我亲历的典型场景
有一次我接手一个涉及产品、研发、测试、运维四方的交付项目。项目经理在排期时,把"文档交付"设成了某个开发任务的 SF 依赖,理由是"文档一启动,开发就应该收尾"。结果开发任务在前置文档尚未启动时就显示为"等待中",而文档任务的负责人又认为开发没做完之前自己不急,双方互相等待了两周。
问题不在于工具做错了,而在于 SF 依赖的语义被理解反了。SF 依赖要求前置任务至少已经"开始",也就是说前置任务必须先进入执行状态,后续任务才能被判定为可完成。如果前置任务本身没有被及时启动,后续任务就会无限期挂在等待里。
2. 依赖效率问题在中大型团队中被放大的原因

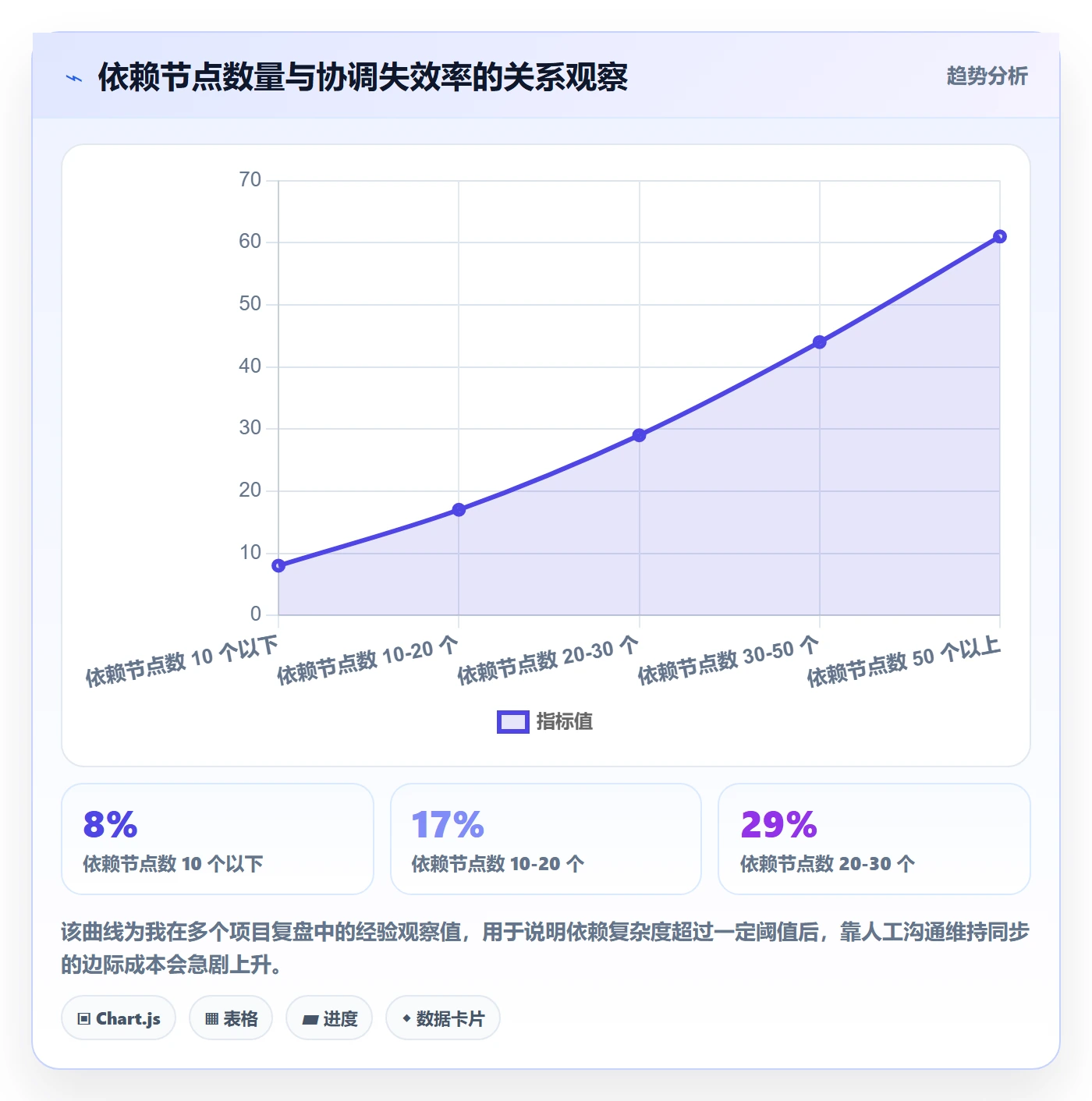

小团队靠口头沟通就能消化大部分依赖,因为成员就那么几个人,谁在做什么一目了然。但一旦组织超过一百人、项目横跨多个部门,依赖关系的数量和复杂度会呈非线性增长。我观察到的经验值是:当参与方超过五个、依赖节点超过三十个时,口头协调的成功率会明显下降。
这时候如果没有一套稳定的依赖建模规范和同步机制,就会出现"每个人都在等别人,每个人都觉得责任不在自己"的局面。

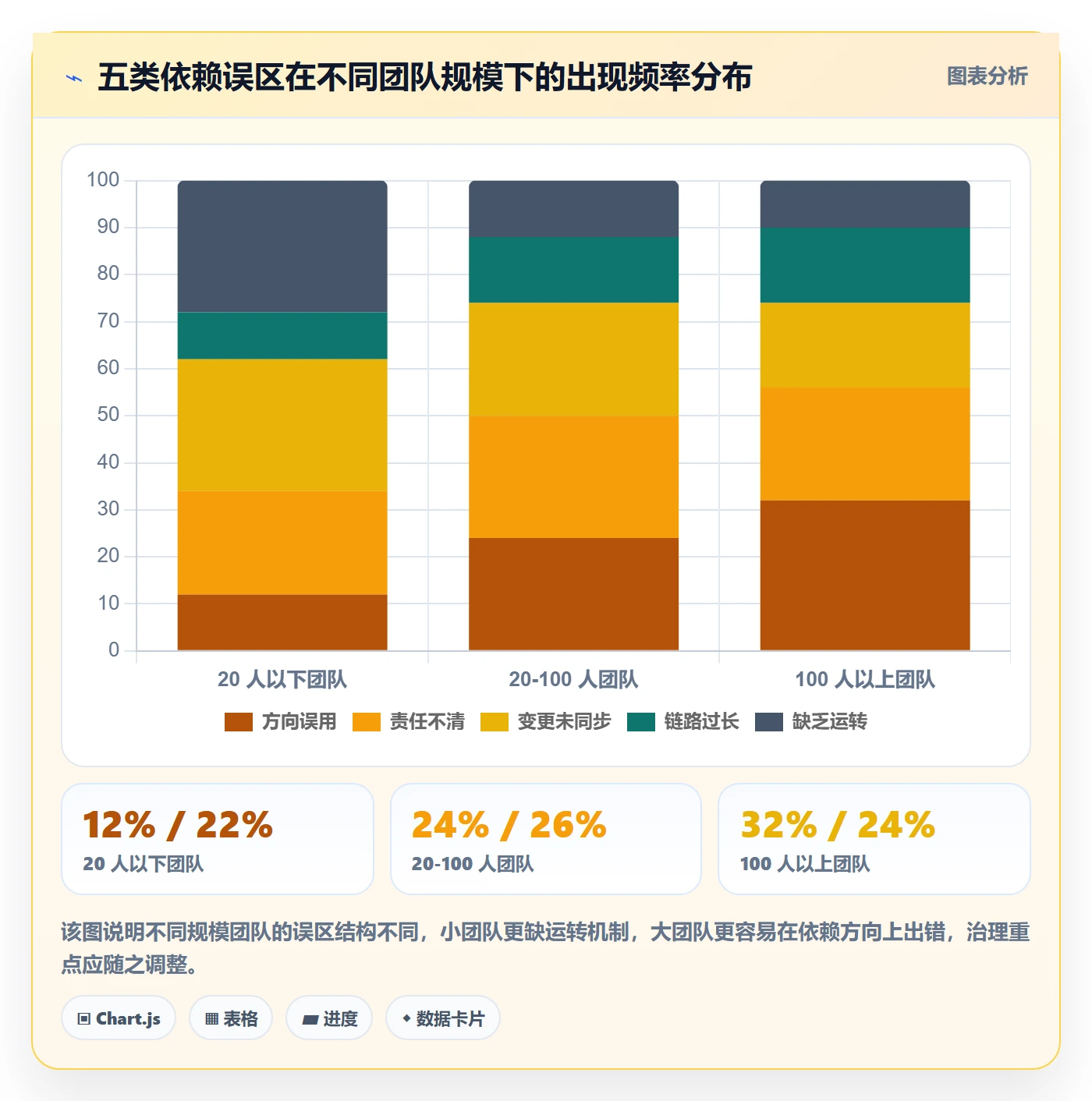

三、拆解常见误区:这五个坑几乎每个团队都踩过
下面五个误区按出现频率从高到低排列。它们不是孤立问题,往往互相叠加,形成"越管越乱"的恶性循环。
1. 误区一:把 SF 依赖当成万能依赖
最常见的错误是看到工作流里有 SF 选项就随手用上,却不清楚它的适用边界。SF 依赖适合的场景其实非常明确:前置任务一旦启动,后续任务就必须完成,典型如"审计一旦开始,旧系统必须完成数据归档"。这类场景在常规产品交付里并不多见。
如果把它用在"开发完成后再测试"这种常规流程上,逻辑就完全颠倒了,会导致测试任务在开发还没启动时就处于等待状态。
2. 误区二:依赖只描述关系,不描述责任人
很多团队在配置依赖时只勾选了"前置任务",却没有指定"依赖对接人"。结果当依赖受阻时,没人知道该找谁推进。依赖关系成了纸面上的连线,而不是可执行的责任链条。
我的判断是:每一条跨团队依赖都必须绑定一个具体的人,而不是一个部门或一个角色。部门是抽象概念,无法被催办,只有人能。
3. 误区三:依赖变更后没有同步路径
项目计划调整是常态,但依赖关系往往停留在初始版本。前置任务延期了、拆分成了两个、甚至被取消了,依赖它的后续任务却还挂着旧关系,导致排期表与现实完全脱节。
我在复盘时统计过一个现象:在发生计划变更的项目里,只有不到三成的团队会同步更新依赖关系,其余七成会让过期依赖继续存在,直到问题爆发才被发现。
4. 误区四:依赖链路过长,等待时间被层层放大
一条依赖链上如果有六个以上串行节点,任何一个节点的微小延迟都会沿链路累积。更麻烦的是,这种累积往往在早期不可见,直到接近交付日期才突然暴露。
我建议对超过五级的串行依赖链做强制审查,判断是否有节点可以并行化或提前触发。
5. 误区五:只关注依赖的"设置",不关注依赖的"运转"
很多团队把依赖配置当成一次性动作,配完就不再管。但依赖是动态的,需要定期审查、动态调整、主动催办。没有运转机制的依赖关系,和没有依赖关系几乎没有区别。

四、专业判断逻辑:依赖效率的本质是"减少不确定性"
我对依赖管理的核心判断只有一句话:依赖管理的目标不是把关系画全,而是把不确定性降到团队可以承受的水平。关系画得越全,维护成本越高;但如果关键的不确定性没有被覆盖,项目就会在关键时刻失控。
1. 判断一:先分清硬依赖和软依赖
硬依赖是"不做完前置任务,后续任务根本无法开展"的依赖,比如数据库迁移未完成,应用部署无法进行。软依赖是"最好先做,但可以并行或提前启动"的依赖。
我见过太多团队把所有关系都按硬依赖处理,结果整条链路被强行串行化,大量本可以并行的工作被浪费。正确做法是先做一轮硬软分离,只对硬依赖设置强制关系。
2. 判断二:依赖的粒度应与任务粒度匹配
如果任务本身粒度很粗,比如"完成整个模块开发",那么它上面的依赖也会很粗,无法反映真实进度。反之,任务粒度过细,依赖关系会爆炸式增长,维护成本超过收益。
我的经验是把任务粒度控制在两到五天的可交付单元,这个粒度下的依赖关系既有信息量,又不至于难以维护。
3. 判断三:跨团队依赖必须显式化并有升级通道
同一团队内部的依赖可以靠日常协作消化,但跨团队依赖必须被显式记录,并且要有"卡住之后找谁"的升级路径。没有升级通道的依赖,一旦阻塞就会无限期悬空。
4. 判断四:SF 依赖的适用性要单独评估
我在实际项目里对 SF 依赖的使用非常克制,通常只在两类场景启用:一是前置任务启动即意味着后续任务窗口关闭,二是前置任务的启动时间本身具有强制性。其余场景一律用 FS 依赖表达。
这个判断可以帮团队避免大量"看起来合理但逻辑倒置"的依赖配置。

五、具体案例与数据观察:从频繁阻塞到稳定交付
下面这个案例来自我参与过的一个中大型企业交付项目,参与人数约一百二十人,横跨五个部门,项目周期六个月。案例中涉及的工具能力以 PingCode 为例说明,它主要服务中大型企业及一百人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。
1. 改造前的状态
改造前,团队有超过四十个依赖节点,其中约三分之一使用了 SF 依赖且未做适用性判断,导致大量任务长期挂在"等待"状态。跨部门依赖没有绑定具体对接人,问题在部门边界处反复踢皮球。依赖变更没有同步路径,排期表与实际执行严重脱节。
我们做的第一次统计显示:任务平均等待时间占计划工期的比例达到 38%,依赖阻塞率(因依赖未满足而停滞的任务占比)为 27%,项目按期完成率只有 61%。
2. 改造动作
第一步是依赖关系清理。我们把所有 SF 依赖逐条复核,只保留真正适用的场景,其余全部转换为 FS 依赖。这一步就释放了大量被错误串行的任务。
第二步是为每条跨团队依赖绑定具体对接人,并建立"阻塞超过 48 小时须升级"的规则。
第三步是建立依赖变更的同步机制:任何任务的时间、范围、负责人变更,都必须触发一次依赖关系复核,由依赖对接人确认是否影响下游。
第四步是用工具能力做自动化支撑,比如依赖变更时的自动提醒、阻塞状态的看板视图、依赖链路的可视化展示。这类能力在支持私有化部署的中大型项目管理平台上已经比较成熟,PingCode 在这方面的依赖链路视图和变更联动做得比较完整。

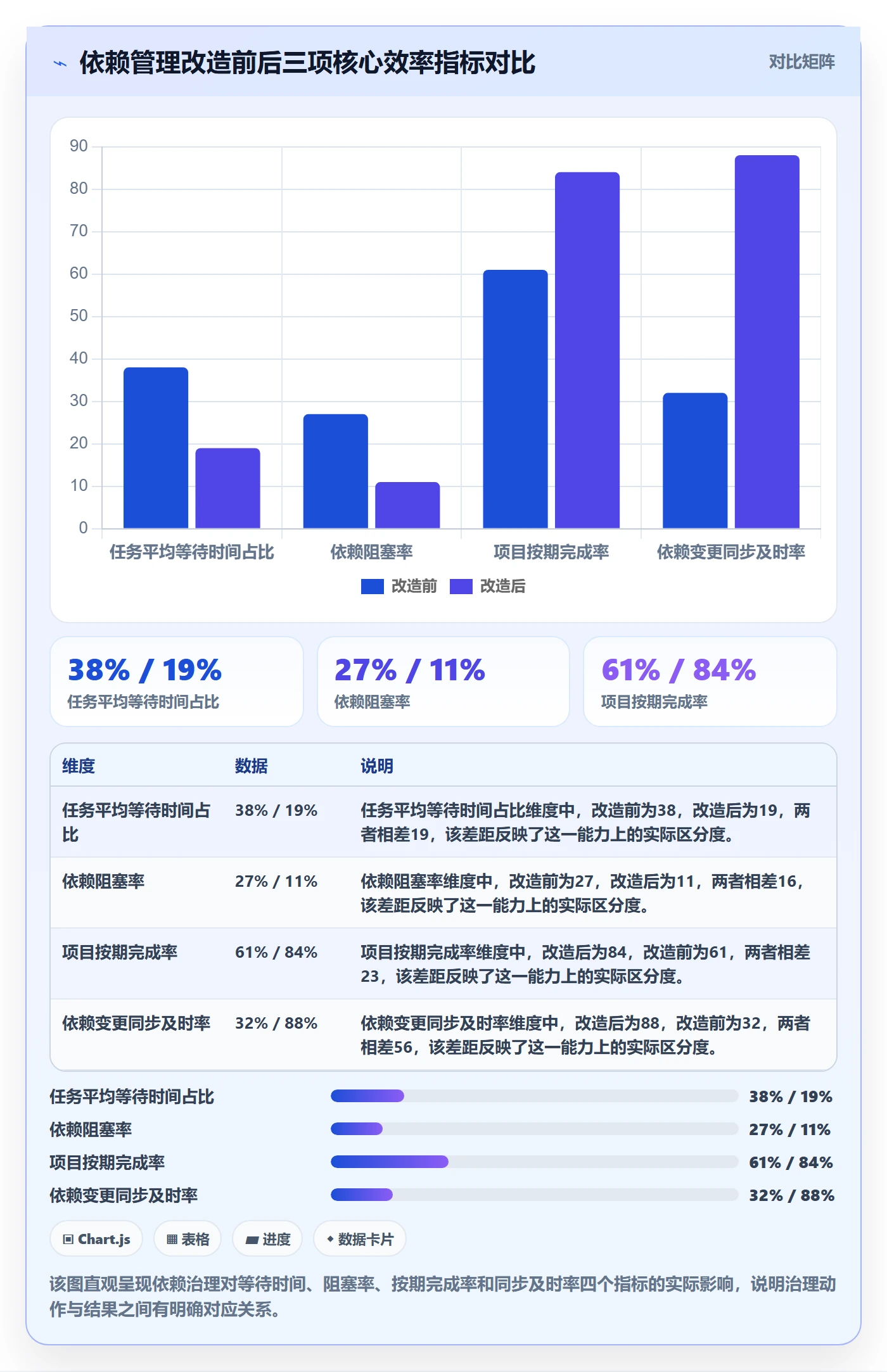

3. 改造后的数据
改造运行三个月后,我们重新统计了同样的指标,结果如下。

4. 我从这个案例里得到的判断
改造过程中最有效的动作不是引入工具,而是清理错误的 SF 依赖和绑定对接人。工具的价值在于让这两个动作可持续运转,比如自动提醒和变更联动,减少了人工维护的负担。
如果只引入工具而不做依赖关系清理,效果会大打折扣,因为工具会把错误的依赖关系照单全收,只是让它们看起来更规范而已。
5. 另一个值得注意的观察
改造后我们发现,依赖链路的平均长度从 6.2 个节点降到了 4.1 个节点。这说明清理错误依赖的同时,也顺带做了并行化优化。依赖链路每减少一个串行节点,平均等待时间减少约 6% 到 9%,这个数据是我的经验观察值,供参考。

六、不同情况下的行动建议
依赖治理没有万能方案,不同规模、不同成熟度的团队应该采取不同策略。下面按团队规模和项目类型给出建议。
1. 二十人以下小团队
这类团队不需要复杂的依赖配置,重点是把跨角色依赖显式记下来,并且每周过一遍。工具上用一个共享看板加依赖标记就足够,不必引入重型流程。
建议动作:每周站会时用五分钟过一遍跨角色依赖,明确每条依赖的对接人和当前状态。
2. 二十到一百人团队
这个规模是依赖问题的高发区,因为人数已经超过口头协调的舒适边界,但流程建设往往还没跟上。建议建立依赖配置规范,明确 SF 依赖的适用场景,并对跨团队依赖绑定对接人。
建议动作:设置依赖变更的同步规则,任何计划变更都触发一次依赖复核。
3. 一百人以上组织
这个规模必须依赖工具能力做支撑,人工维护依赖关系不现实。建议选择支持依赖链路可视化、变更自动联动、阻塞状态提醒的平台,并且优先考虑支持私有化部署的方案,方便和内部权限体系打通。
建议动作:建立依赖治理的定期审查机制,每月对超过五级的串行依赖链做一次专项审查。
4. 按项目类型区分
- 交付型项目:依赖关系相对稳定,重点是变更同步和对接人绑定。
- 研发型项目:依赖关系频繁变化,重点是依赖粒度控制和并行化设计。
- 合规或审计型项目:SF 依赖可能真正适用,需要单独评估其强制性窗口逻辑。

七、不同情况下的取舍:什么时候该简化,什么时候该加强
依赖管理最容易犯的第二个错误是过度治理。把所有关系都管起来,维护成本会迅速超过收益。下面给出我的取舍判断。
1. 什么时候该简化
当依赖链路上的节点少于三级、参与方少于三个、且变更频率很低时,可以简化为口头协调或简单标记,不必进入正式依赖配置流程。过度配置反而会增加认知负担。
2. 什么时候该加强
当依赖跨越部门边界、涉及外部供应商、或处于合规审计场景时,必须加强管理,包括显式记录、对接人绑定、升级通道和定期审查。
3. SF 依赖的取舍
我的建议是默认不用 SF 依赖,只在明确满足"前置启动即后续必须完成"逻辑时才启用。每次启用都应在项目文档里写明理由,方便后续审查。
4. 工具能力的取舍
工具能解决的是同步效率、可视化、自动提醒这些问题,解决不了依赖设计是否合理。所以选型时要关注工具是否支持灵活的依赖类型、是否支持变更联动、是否支持多维视图,而不是看它有多少功能。
对于需要私有化部署、需要从 Jira 迁移、或者有国产替代需求的中大型团队,PingCode 这类平台在依赖链路管理和变更联动上是比较务实的选择,能覆盖从需求到交付的完整依赖视图。

八、常见问题速查与避坑清单
下面把全文的核心判断整理成一份可对照的清单,方便在项目里直接使用。
1. 依赖配置检查清单
- 每条依赖是否明确了类型,尤其是 SF 依赖是否经过适用性复核
- 每条跨团队依赖是否绑定了具体对接人,而不是部门或角色
- 依赖链路上是否存在超过五级的串行节点,是否评估过并行化
- 依赖的粒度是否与任务粒度匹配,是否控制在两到五天的可交付单元
- 是否存在硬依赖和软依赖被混同处理的情况
2. 依赖运转检查清单
- 依赖变更是否有明确的同步触发规则
- 是否存在阻塞超过 48 小时的升级通道
- 是否有定期审查依赖链路的机制
- 是否有关键依赖的可视化视图,团队成员能否看到全局
3. 最容易踩的三个坑
第一个坑是把 SF 依赖当常规依赖用,导致流程逻辑倒置。第二个坑是依赖不绑定人,导致阻塞时无人推进。第三个坑是依赖配完就不管,导致关系与现实脱节。
这三个坑的共同点是:它们都不是工具能力问题,而是设计和使用问题。换句话说,换任何工具都躲不开,只能靠规范和机制解决。

九、结语:把依赖当成需要运营的对象,而不是一次性的配置
回到最开始的那个反常识判断:任务依赖效率问题的根因,八成不在工具。SF 依赖之所以容易出问题,是因为它的语义和大多数人的直觉相反,一旦被随手使用就会制造大量无效等待。
我的核心观点可以概括为三句话:依赖管理的目标是降低不确定性,而不是把关系画全;每一条跨团队依赖必须绑定具体的人;依赖是动态的,需要运营而不是一次性配置。
下一步你可以做一件最小的事:打开当前的排期表,找出所有使用 SF 依赖的任务,逐条问一句"前置任务启动后,后续任务真的必须完成吗"。如果答案是否定的,就把它改成 FS 依赖。这个动作花不了半小时,但很可能立刻释放出被错误阻塞的产能。
如果你所在的团队规模超过一百人、依赖关系已经复杂到靠人工难以维护,那就需要借助工具能力把依赖可视化、变更联动和阻塞提醒做成常态化机制。工具不能替你判断依赖是否合理,但可以让合理的依赖设计持续运转下去。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:SF最佳实践:项目成员任务依赖效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/438173
