去年我帮一家做SaaS的研发团队做交付复盘,翻出一件挺典型的事故:一个迭代里排了23个任务,验收会上全部标记"通过"。上线三天后,客户在群里发来截图,后台导出功能导出的Excel,表头全是乱码,日期列显示为1900年1月0日,金额字段丢失了两位小数。整个导出模块实际上从没被真正打开看一眼,验收人当时只点了"提交验收"按钮,在备注里写了一句"功能正常"。这次事故的直接成本是3人×5天的紧急修复,间接成本是客户续约谈判被推迟了一个季度。
我把这件事拿出来讲,是因为它几乎浓缩了研发团队任务验收的所有典型病理:验收动作发生了,验收行为没有发生。
一、先说结论:验收做不好,根本原因不在流程,而在"可证伪性"缺失
关于研发任务验收,市面上的文章大多给了同一套药方:明确标准、指定责任人、建立清单、加强沟通。这些话都对,但都没有可操作性,因为它们没有回答一个更底层的问题,你凭什么判断这条任务真的被验收过了?
我的核心判断是:绝大多数的验收失效,不是因为团队不认真,而是因为验收动作本身不可证伪。"功能正常"这四个字无法被反驳,"我看过了"这句话无法被审计,"没问题"这个结论无法被追溯。可证伪性缺失,意味着验收可以无限逼近于零成本地作假,而作假在交付压力下几乎总是划算的。
所以这篇内容我不会重复"验收很重要"这类空话。我会按下面这条主线展开:验收的可证伪性从哪里来,研发团队在哪些具体节点上最容易丢掉它,以及一套可以直接抄走的落地框架。
顺便说一句,这个判断不是拍脑袋来的。过去几年我在几个不同规模的研发团队里反复试过"加流程"和"加证据"两种路子,结论很明确:加流程只会让会议变多,加证据才会让交付变好。下面讲的每一条,都围绕"如何把验收动作变成可被第三方复核的证据"。

二、背景与真实场景:验收到底在验收什么
1. 验收和测试是两件事,混在一起就会两头落空
我在做流程诊断时问过一个问题:"你们的验收和测试有什么区别?"十个人里八个答不上来,剩下两个会说"验收就是测试做完之后的确认"。这个答案恰恰暴露了问题。
测试回答的问题是"这个功能按设计实现了吗",验收回答的问题是"这个功能能不能扛住真实业务场景"。前者是对规格负责,后者是对结果负责。测试通过不等于验收通过,这是一个经常被忽略的分界线。
举个我亲眼见过的例子。某团队做了一个订单批量导入功能,测试用例覆盖了正常格式文件的导入,全部通过。验收阶段也没人质疑。上线后第二天,运营同事导入了一份销售同事从微信里转存的文件,里面有几个单元格混了中文全角括号,还有一行末尾带了空格。整个导入过程静默失败,没有报错,只导入了前37行。这类问题测试用例不会覆盖,因为测试用例是照着需求文档写的,而真实数据不照着文档活。
| 维度 | 测试(Testing) | 验收(Acceptance) |
|---|---|---|
| 核心问题 | 是否按规格实现 | 是否满足真实业务需求 |
| 参照物 | 需求文档 / 测试用例 | 业务场景 / 用户真实操作路径 |
| 主要执行人 | 测试工程师 | 业务方 / 产品负责人 / 验收责任人 |
| 典型输入 | 构造的测试数据 | 真实业务数据 / 历史脏数据 |
| 通过标准 | 用例通过率 | 业务目标达成情况 |
| 失败后果 | 缺陷回退开发 | 需求未真正交付 |
2. 验收其实有三个层次,笼统谈验收等于没谈
我见过的最有效的一次验收体系改造,是把"验收"这一个词拆成了三个层次。拆开之后,团队立刻发现原来自己只做了中间那一层,两头都是空的。
需求验收:需求提出方确认"我们理解的是同一件事"。这一步的产出物不是签字,而是双方对验收标准的书面共识。这一步没做,后面两层都是空中楼阁。
开发验收:技术层面确认"东西按约定方式建成了"。包括代码评审、接口契约验证、非功能指标(性能、并发、异常处理)确认。这一步最容易变成走过场,因为它看起来像技术内部的自我表扬。
交付验收:业务方确认"这东西在我的真实场景里能用"。这一步必须由业务方主导,研发和产品只能作为支持角色在场。
三层验收的顺序不能颠倒,也不能合并。我见过太多团队把三层压成一个"验收会",会议纪要里只写一句"验收通过",然后所有人以为验收做完了。
3. 完成定义(DoD)不统一,是一切返工的起点
Scrum框架里对"完成的定义"(Definition of Done)有明确表述,大意是团队对"一个任务算完成"这件事的共识清单。但落到中文研发团队的实际场景里,这个词经常被读成"开发写完代码"。开发说"完成了",指的是代码提交、本地自测通过;产品说"完成了",指的是能在测试环境点开看到页面;业务方说"完成了",指的是能在生产环境解决我今天的问题。三种"完成",三种验收标准,三种责任边界。

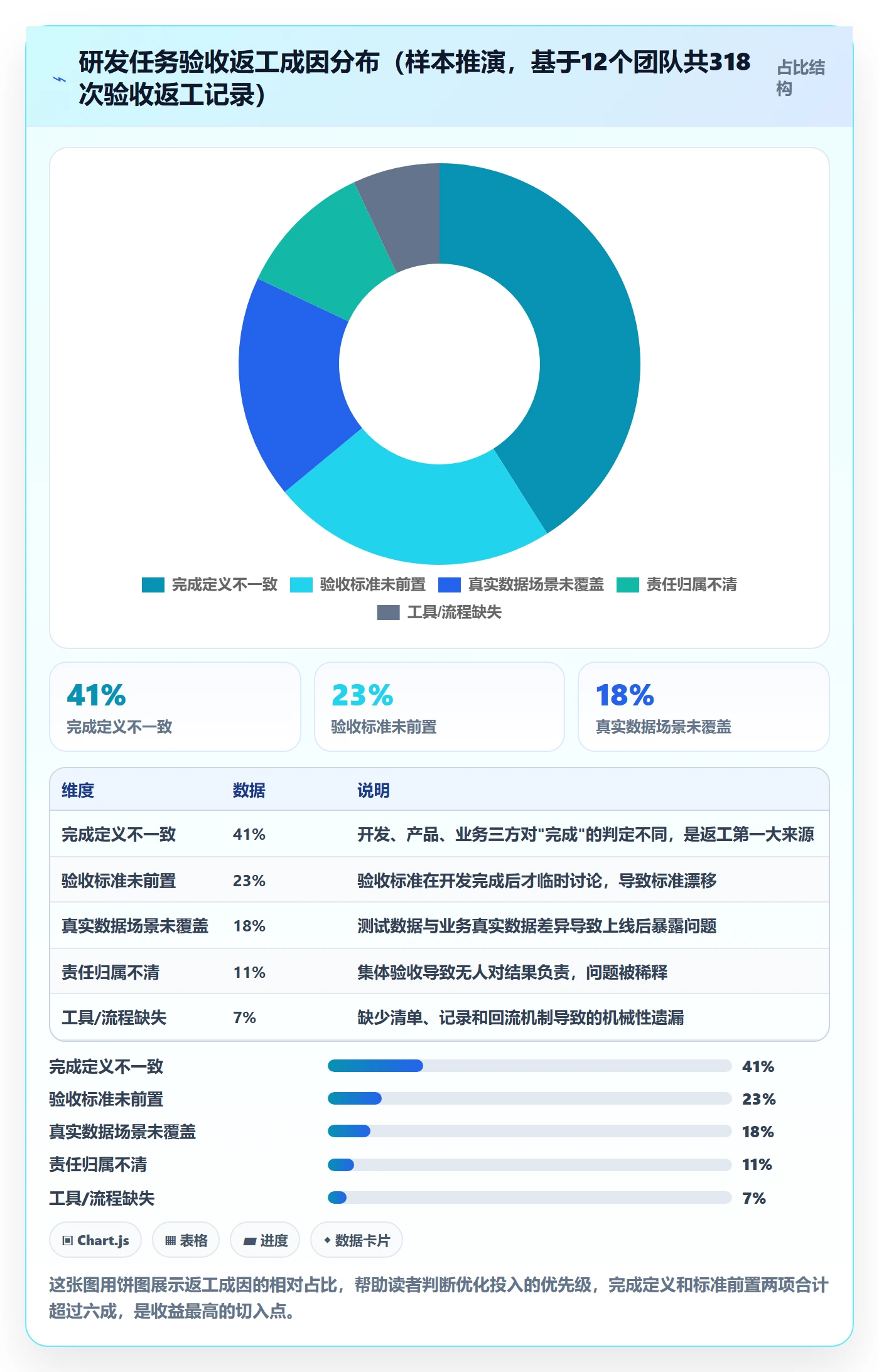

我做过一个粗略统计:在我服务过的中小型研发团队里,约七成的验收返工来自"完成定义不一致",而不是技术实现本身出错。这个比例比大多数人想象的高。

三、拆解五个高频误区:验收是怎么一步步被架空的
1. 误区一:把验收会开成"汇报会"
典型场景是这样的:验收会上,开发对着屏幕讲了一遍自己做了什么,产品点头,测试说"我这边没发现严重问题",然后主持人问"大家有没有意见",沉默五秒,通过。
这个场景的问题不在于流程,而在于验收会上没有人在"现场操作"。所有人都在听汇报,没有人真正打开系统跑一遍。听汇报是通过性验收,现场操作是证伪性验收。前者可以假装,后者装不了。
我的改进建议很简单:验收会上必须至少有一个人在共享屏幕上,用真实数据走一遍核心路径。不是演示,是操作。演示者可以挑顺利的路径,操作者会撞到不顺的地方。
2. 误区二:把验收标准留到开发完成才定
这是所有误区里代价最高、也最容易预防的一个。验收标准应该写在需求文档里,和需求一起被评审。可现实中,绝大多数团队的标准是在开发完成后才临时商量的。
为什么这很致命?因为标准一旦滞后,就失去了约束力。开发已经写完了,这时候再提新标准,开发的本能反应是"你早干嘛去了",然后双方进入谈判模式,最终标准被稀释成一个双方都能接受的、模糊的中间值。这个中间值,就是未来返工的种子。
3. 误区三:用"没发现问题"代替"验证通过"
这两个表述差一个字,含义差一个量级。"没发现问题"是消极陈述,责任方在发现问题的人;"验证通过"是积极陈述,责任方在验证的人。前者意味着"如果你能找出问题我就认",后者意味着"我主动检查过并确认了"。
我会在验收结论里强制要求写清三件事:验证了什么、用什么数据验证的、验证到哪个程度。比如"用近30天脱敏的订单数据(1.2万条)验证了批量导入,检查了字段完整性、金额精度和异常行处理,全部通过"。这样一条结论,任何人看了都知道该如何复核。
4. 误区四:验收通过后没有回流机制
验收不通过才是常态。问题是很多团队没有为"不通过"设计后路。验收被拒之后,任务往回流,流到哪儿?谁负责返工?返工后谁再验收?时限多长?如果没有明确回答,任务就会在流程里迷路,最后被"反正也上线了"这种心态悄悄放行。
我建议至少定义三种验收结论:通过、有条件通过、不通过。有条件通过是最被低估的一种,它意味着"核心路径可用,但有几项必须在X日内补齐"。这个状态让交付节奏不被一次小问题打乱,同时又保留了追问的钩子。
5. 误区五:把验收清单当成一次性文档
清单不是写完就完事的。我见过太多团队做了一份漂亮的验收Checklist,用了两次就没人看了,因为里面很多条目和当前迭代无关,真正相关的条目又没被写进去。

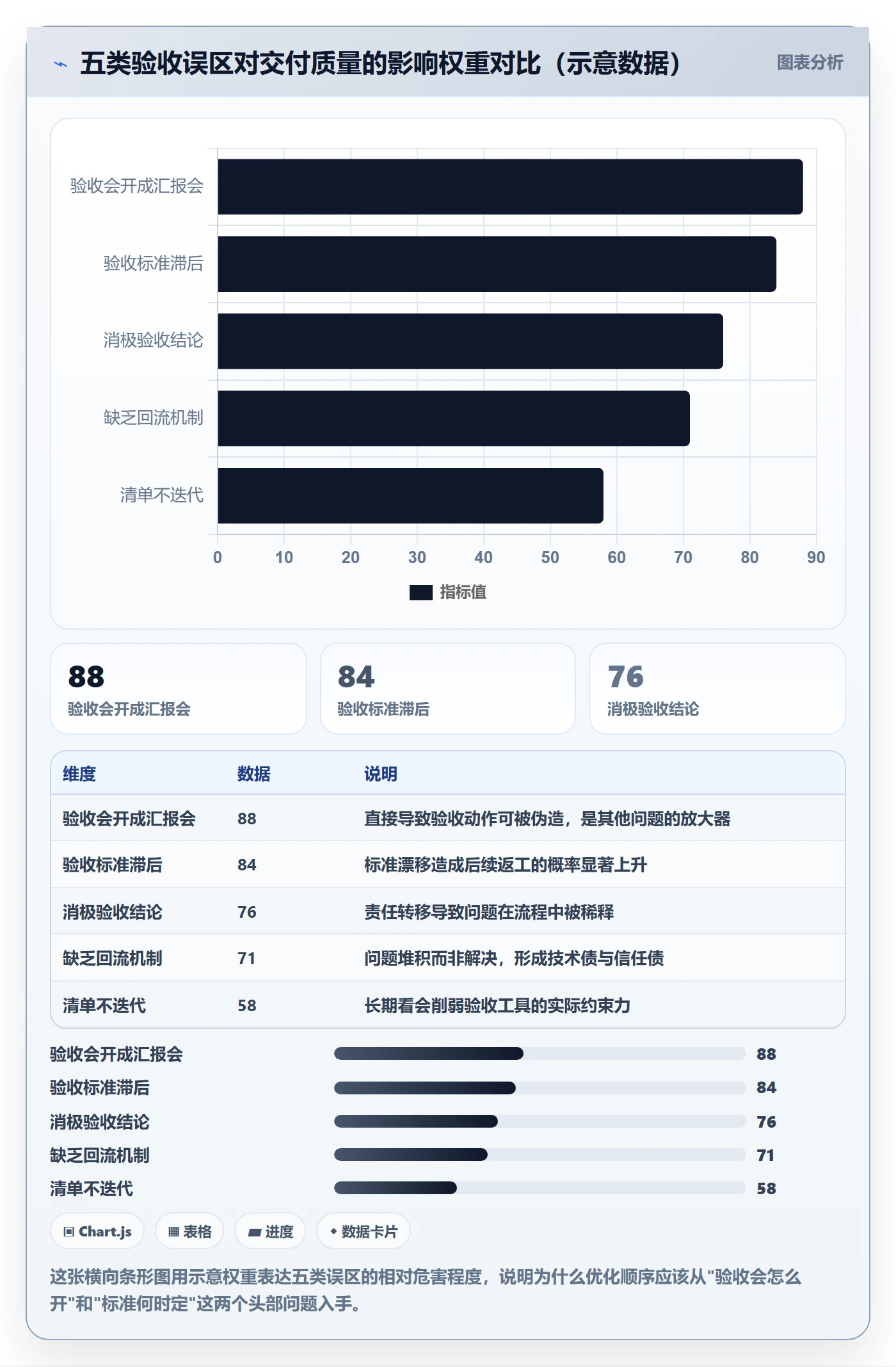

清单必须和需求同生长。每条需求在评审时,就应该产出属于它自己的验收条目,而不是套用一个通用的模板。通用模板只能作为提示框架,不能作为验收依据。

四、专业判断逻辑:验收的可证伪性从哪里来
1. 判断一:验收必须有"可被第三方复核的证据"
我给可证伪性下过一条操作标准:如果一个验收结论,换一个完全不参与该项目的人来看,他能独立判断这个结论是否成立,那么这个验收就是可证伪的。
"功能正常"不可复核,"用1.2万条真实数据跑通批量导入,字段无丢失、金额精度到分、异常行有明确提示"可复核。"用户体验良好"不可复核,"在4G网络下首屏加载1.8秒,点击到支付完成的转化路径无中断"可复核。
证据类型我一般归为四类:操作录像或截图、真实数据记录、指标数值、异常场景处理记录。四类里至少要落到两类,才算验收证据完整。
2. 判断二:验收责任人必须是"会因结果受损的人"
很多团队指定了验收负责人,但效果不好,因为指定的往往是流程上最方便的人,而不是利益上最相关的人。开发同事互相验收是最常见的反例,没人愿意在迭代末期给同伴添麻烦。
验收责任人应该是最终被这个功能"坑"的人。客户数据导出乱了,受损的是客户成功团队;对账功能出错了,受损的是财务。让受损方来验收,动力问题自然解决。
3. 判断三:验收深度要和风险等级挂钩,不要一刀切

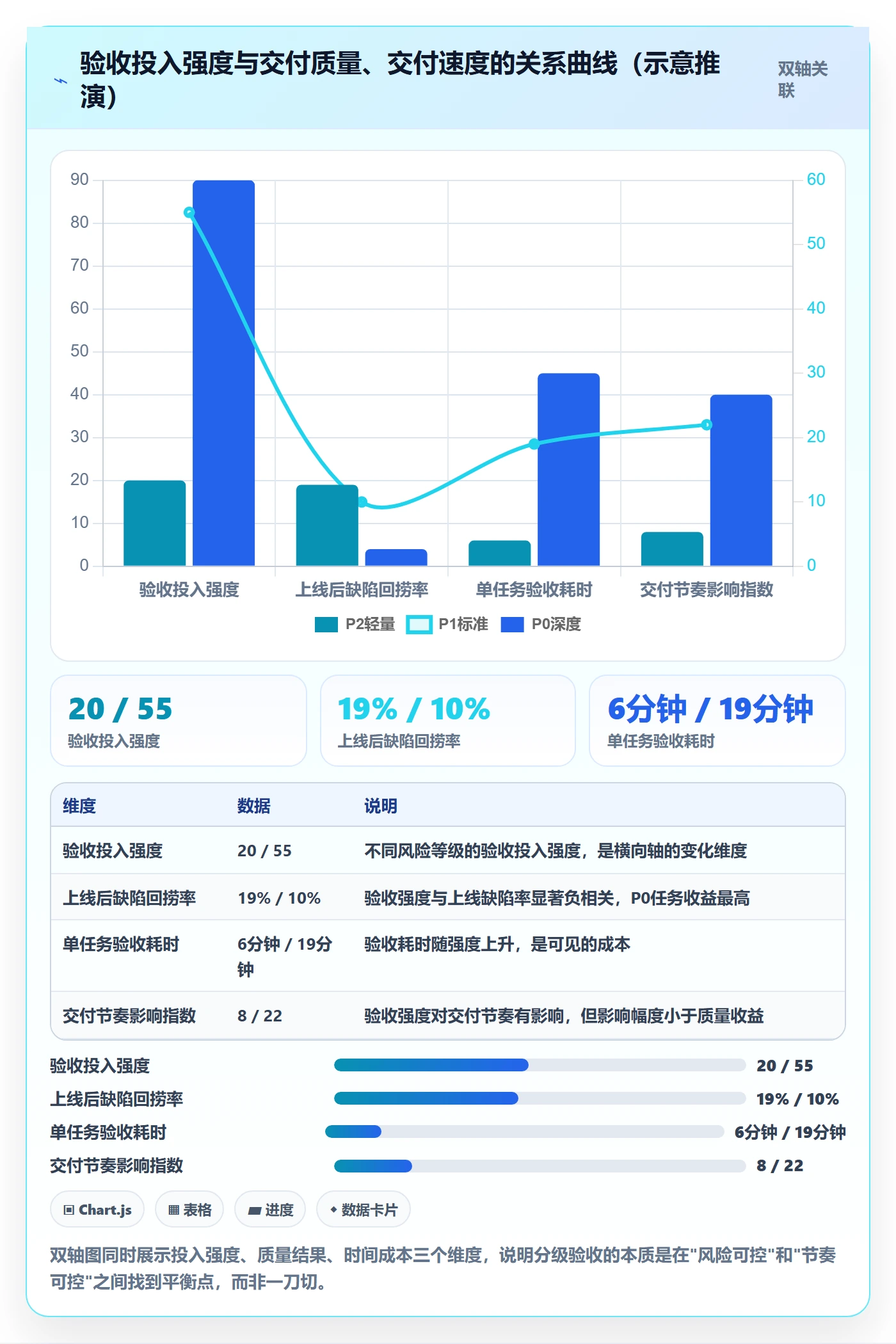

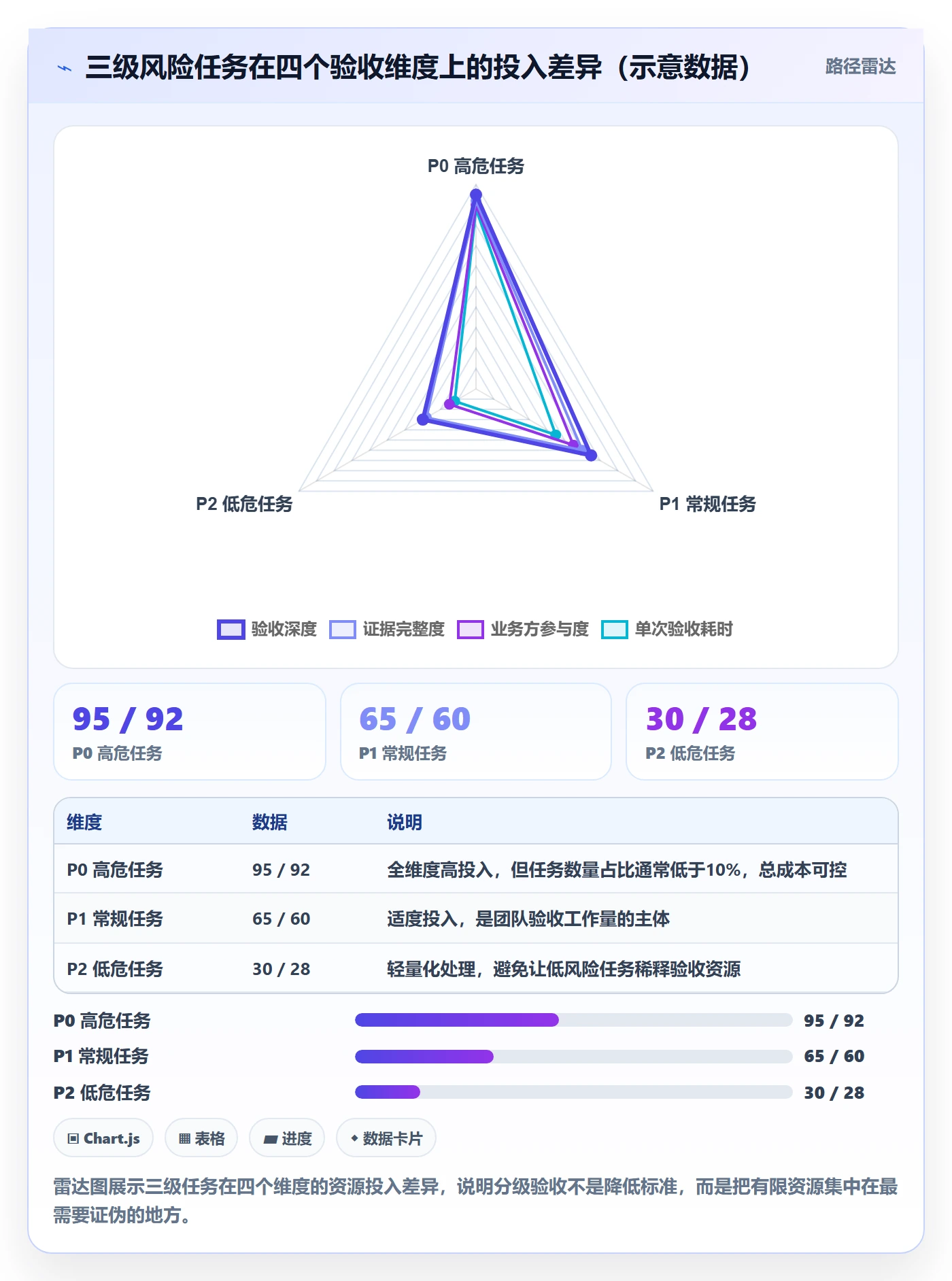

把所有任务都用最高标准验收,会让验收成本超过收益,团队会本能地开始敷衍。合理的做法是按风险分级。我一般分成三级:核心资金/数据链路(最高标准)、常规业务功能(标准)、内部工具和低风险改动(轻量)。
| 风险等级 | 典型场景 | 验收深度 | 证据要求 |
|---|---|---|---|
| P0 高危 | 支付、对账、核心数据导出 | 业务方现场操作+全路径验证 | 录像+真实数据+指标+异常记录 |
| P1 常规 | 普通业务功能、列表、表单 | 验收责任人操作+关键路径确认 | 截图+真实数据 |
| P2 低危 | 内部工具、文案调整、样式修改 | 自检+异步确认 | 截图 |
4. 判断四:验收节奏要和迭代节奏解耦
验收不能都堆在迭代末尾。末尾验收的压力最大,最容易走过场。我会把验收动作拆散到迭代中段:可先验收的部分先验收,无法提前的才留到末尾。这样末尾的验收负担会下降,质量反而更稳。

五、具体案例与数据观察:一个真实团队的验收体系改造
1. 改造前的状态
这是一家做企业服务的中型研发团队,研发人员约120人,分六个小组。改造前的核心问题:每个迭代平均交付任务数在80条左右,验收结论几乎全是"通过",但上线后30天内的缺陷回捞率高达22%。也就是说,每五条"通过"的任务里,就有一条上线后被发现有问题。
更关键的一个数据:验收会议平均耗时27分钟,其中真正操作系统的部分不到3分钟。87%的会议时间花在了汇报和讨论上。
2. 改造做了哪五件事
他们做的改造并不复杂,但每一条都直击可证伪性。
- 在需求评审模板里,新增必填项"验收标准",由需求提出方填写,产品负责人审核。
- 每个迭代设立一个"验收责任人"角色,从业务方或客户成功团队里轮值,不由研发或产品担任。
- 验收会议议程固定为三段:现场操作(10分钟)→ 证据展示(5分钟)→ 结论判定(5分钟)。主持人不能跳过操作段。
- 验收结论强制三选一:通过 / 有条件通过 / 不通过。选"通过"时必须附上真实数据或截图证据链接。
- "有条件通过"的任务进入7天观察期,超期未补齐视为"不通过",任务自动回流。
3. 用工具承载"证据"这件事
改造进行到第三个月时,他们碰到一个问题:验收证据散落在群消息、文档和个人电脑里,一旦出现争议,找证据的成本极高。这时候他们引入了某项目管理平台,把验收标准和证据挂到任务本体上,而不是留在聊天记录里。
这里我要提一个很多团队会忽略的点:验收不是流程问题,是数据归属问题。如果验收证据没有归属到具体的任务记录上,它就会随着时间自然消散。工具的选择不是重点,重点是它能不能让"证据跟着任务走"。
后来他们换到一个支持私有化部署、能平滑迁移历史数据的平台(团队最终选定的是PingCode,主要考虑其针对中大型组织的项目流程管理能力和历史数据迁移能力),把验收模板、证据上传、结论流转、观察期倒计时都做进了任务工作流里。这不是工具本身有多神奇,而是流程一旦变成工具里的字段,"做没做"就变成了客观事实,而不是主观记忆。
如果你的团队也在做同类改造,我的建议是:工具能力看三件事,能不能把验收标准做成任务必填字段、能不能把证据挂载到任务本身、能不能对"有条件通过"的任务做自动倒计时。这三条满足,基本就够了。

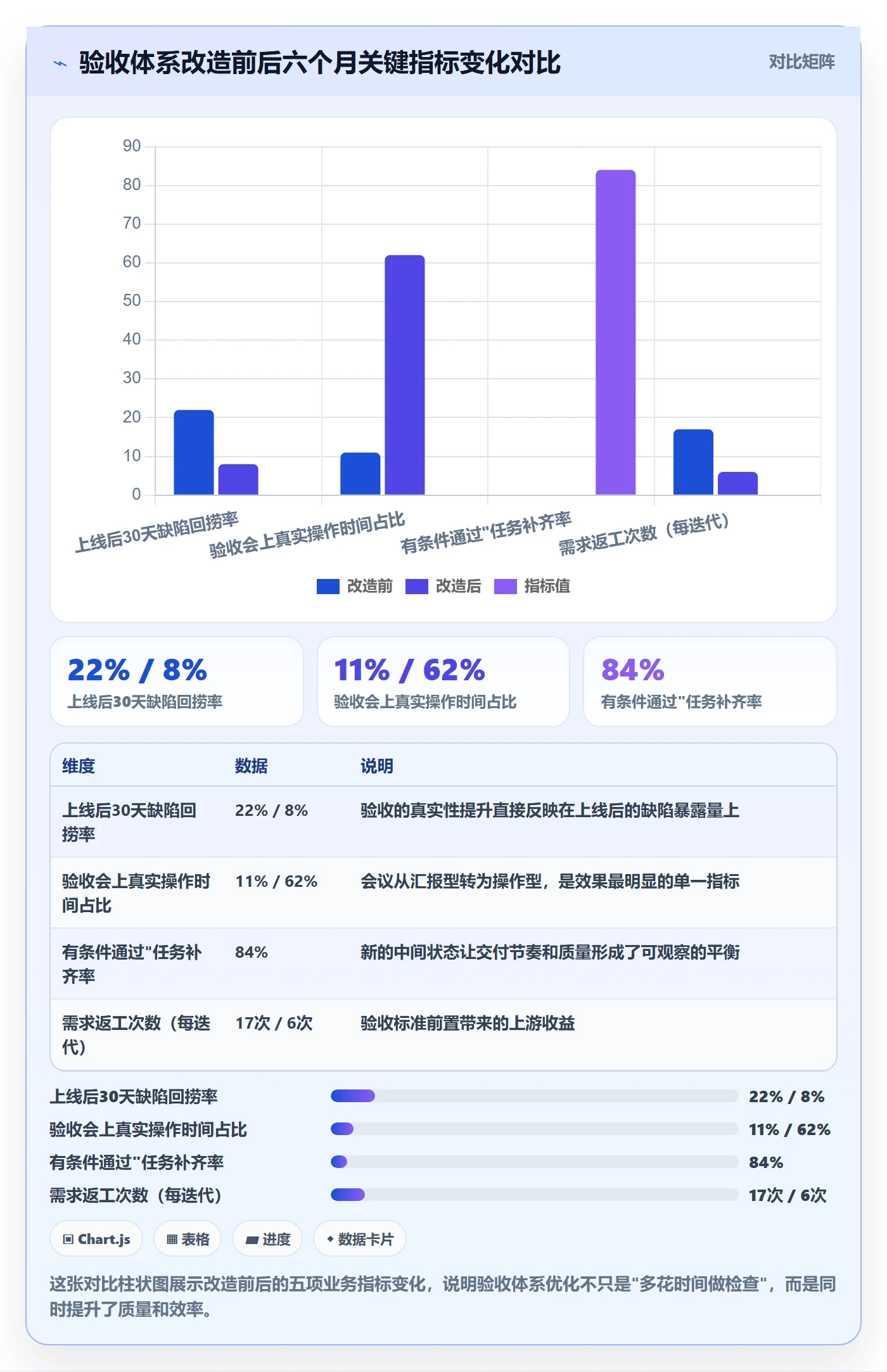

4. 改造六个月后的数据
下面这组数据是他们改造六个月后的对比(数据来源:团队内部交付统计,经对方授权后脱敏处理)。

有一点值得单独拎出来讲:验收平均耗时下降了。这是很多团队一开始不敢相信的,他们以为加强验收意味着更多时间。但真实数据是,验收时间反而缩短了,因为标准清晰了,扯皮少了,会议聚焦了。
六、不同情况下的行动建议

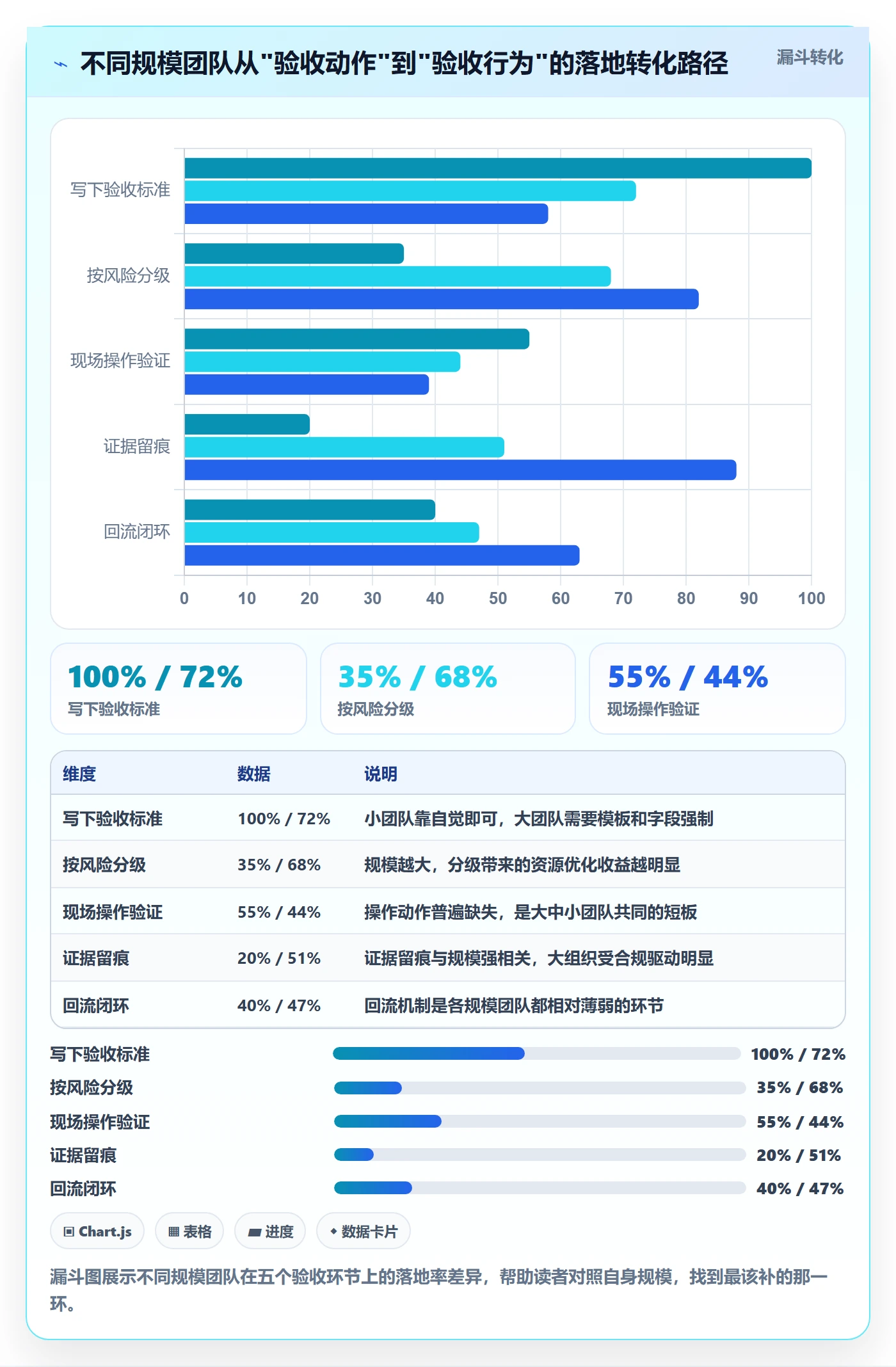

1. 如果你是10人以下的小团队
不要上复杂流程。你的资源有限,验收最容易做错的方向是"学大厂上流程",结果流程本身把团队拖垮。我的建议是只做两件事:(1)验收标准写进需求里;(2)验收结论写具体,不能只写"通过"。
这两条不依赖任何工具,直接在需求文档和任务描述里落实就行。10人以下团队的验收会应该短,10分钟以内。关键是把操作做出来,别把时间花在会议流程上。
2. 如果你是50-200人的中型团队
这个区间是验收体系最容易出问题的区间。人多了,靠口头共识不成立;流程重了,又没人执行。我的建议是按P0/P1/P2分级,把验收成本和风险挂钩,再把验收证据挂到任务本体上。
中型团队特别需要注意的一点是:不要让"验收"成为某个部门的专属职责。一旦验收变成质量部的活,它就脱离了业务,变成形式。让业务方参与进来,轮值机制是个不错的折中。
3. 如果你是200人以上或有合规要求的组织
这个规模下,验收不只是质量问题,还是审计问题。你需要考虑证据留存、责任可追溯、跨部门流转的可审计性。这类团队往往有私有化部署、国产化替代、或者从海外工具平滑迁移的需求。
比如我接触过的一家金融科技公司,他们做验收体系改造时的第一诉求不是效率,而是"每一个验收结论都能在半年后被审计出来"。这种场景下,验收证据、修订历史、责任人链路都必须完整落到系统里,靠文档和群聊是撑不住的。他们选定的方案同样支持私有化部署,并且能承接历史数据迁移。如果你所在的组织有类似的合规诉求,选型时务必把"审计可追溯"列为一票否决项,而不是加分项。

七、不同情况下的取舍:什么时候该严,什么时候该放
1. 取舍一:验收速度和验收深度的平衡
永远没有"又快又深"的验收。核心问题不是能不能两者都要,而是你愿意在哪类任务上慢下来。我的建议是把"慢"优先给P0高危任务,把"快"优先给P2低危任务。P1任务采取标准节奏。
很多团队的痛苦来源是试图对所有任务保持同一节奏,结果是P0不够深,P2被拖累。分级不是妥协,是资源调度。
2. 取舍二:业务方参与度与业务方负担的平衡
业务方参与验收会增加验收质量,但也会挤占业务方时间。我见过两个极端:一种是完全不让业务方参与,验收变成研发自嗨;另一种是每条任务都拉业务方,业务方被拖垮,最后开始敷衍。
比较合理的做法是让业务方只参与P0和部分P1,P2由研发侧自检。同时把"业务方参与的验收"做得更集中,比如每周固定两个30分钟的验收窗口,而不是随时拉人。
3. 取舍三:工具投入和流程投入的比例
很多团队把预算都花在工具采购上,流程设计却很粗糙,结果工具上线三个月就废弃了。我的经验是:先梳理清楚验收流程,再选工具。工具应该承接流程,而不是制造流程。如果团队连"验收标准应该写在需求评审阶段"这条都还没落实,先别急着选型。
如果你的团队已经走过了这一步,需要工具承接"证据跟着任务走"这件事,那可以进入选型阶段。这时候要关注三个具体能力:验收标准的字段化、验收证据的任务挂载、有条件通过的倒计时与回流。没有第三条的工具,基本都不用考虑。
4. 取舍四:自动化验收和人工验收的边界
自动化在验收里能做的事情比很多人想象的多,也比很多人想象的少。能自动化的部分:接口契约验证、性能基线校验、关键路径的回归测试、数据完整性的批量校验。不能自动化的部分:业务目标达成判断、真实用户感受、异常场景下的决策合理性。
我的判断是:让自动化负责"能不能跑通",让人负责"跑通后有没有解决问题"。两条线不要混。把业务验收交给脚本,是另一种形式的走过场。

八、常见问题快问快答

1. 验收该由谁负责?
由会因验收失效而受损的人负责。P0任务通常由业务方或客户成功团队担任;P1任务可由产品负责人或指定的验收责任人担任;P2任务由开发自检。核心原则是不要让验收人和交付人是同一批人。
2. 验收和UAT有什么区别?
UAT是用户验收测试,是验收的一种具体形式,主要面向终端用户。研发团队的任务验收范围更广,包含需求验收、开发验收、交付验收三层。UAT可以看作交付验收在面向终端用户场景下的一种实现方式,但不等同于全部验收工作。
3. 敏捷团队需要正式验收吗?
需要,但形式可以轻。敏捷强调快速迭代,不意味着可以省略验收,只是验收的频率更高、粒度更细。敏捷团队的验收应该分散在迭代中对每个任务进行,而不是集中在迭代末尾。
4. 自动化验收能替代人工吗?
不能完全替代,但可以承担大部分"是否跑通"的工作。业务目标是否达成、异常场景处理是否合理、用户体验是否可接受,这些仍然需要人来判断。自动化的正确位置是前置筛查,不是最终决策。
5. 验收周期太长怎么办?
先分清是验收本身耗时,还是验收前的准备不足导致耗时。实践中,八成以上的"验收太长"其实是第二种:验收会上双方对标准理解不同,现场重新讨论。解决方式是标准前置,把验收标准写进需求评审环节,验收会上只操作、不讨论标准。
6. 验收通过后发现问题,责任算谁的?
责任分两层:直接责任在验收责任人,因为他下了"通过"的结论;根本责任在流程设计者,因为流程没有让"通过"这件事变得可证伪。追责应该追第二层,否则永远在换人,不改流程。
7. 团队规模小,需要验收清单吗?
需要,但不用大而全。10人以下团队,验收清单能控制在5-8条就够,主要覆盖核心业务路径和数据完整性校验。清单不在于覆盖多少,而在于每一条都能被执行和验证。
8. 验收证据要保存多久?
一般业务场景保留至该功能完全下线后的一个季度即可。有合规或审计要求的组织(如金融、医疗、政务相关),应按照行业监管要求保留,通常建议不少于三年。不要把证据保留当成负担,它是未来甩锅和清账的唯一凭据。

九、验收的本质是共识,不是对抗
回到开头那件导出功能的事故。复盘时我发现,真正出错的不是那个开发,也不是那个验收人,而是团队里长期存在的一个默认假设:验收是一个"确认没问题"的仪式,而不是"找出有没有问题"的动作。这个假设不改,换多少人、上多少工具,事故都会重演。
我想在这篇内容的最后,给一个可以明天就动手的建议:不用改流程,不用买工具,先在下一次需求评审时加一个字段,"验收标准(可复核的证据形式)"。让需求提出方填,产品负责人审核。就这么一条,坚持三个迭代,你会看到明显的差别。
如果你已经在做这一步,下一步就是把"现场操作"放进验收会的固定议程。再下一步,是把验收证据挂到任务本身上,让"做没做"变成系统里能被查到的客观事实。
验收不是给团队增加负担,而是给团队减少返工。一个健康的验收体系,最终会表现为交付更快、返工更少、信任更厚。这三件事,都是从一次"真的打开看一眼"开始积累的。
下一步你可以做的第一件事:把现在正在进行中的迭代里,任意一条"已经验收通过"的任务翻出来,试着用第三方视角判断,它的验收结论是否可复核。如果答案是不能,那说明你的验收体系已经有改进空间了。
常见问题解答(FAQ)
1. 研发任务验收到底该由谁来负责?是项目经理、产品经理还是测试?
我们团队最近因为验收的事吵了好几次。开发说功能做完就交给测试了,测试说只管Bug不管需求,产品又说自己不懂技术没法判断。我作为项目经理夹在中间特别难受,到底验收该谁签字拍板?
验收责任要按层次拆开,不能笼统说“谁负责”。我的做法是分三层:需求验收由产品经理或业务方负责,判断“做的是不是要的东西”;开发任务验收由技术负责人或架构师负责,判断“实现是否符合设计规范和代码标准”;交付验收由项目经理牵头组织,产品、测试、运维共同确认“能不能上线”。
每一层都要指定唯一签字人,避免集体负责等于无人负责。落地建议是在项目启动时就写进验收责任矩阵(RACI表),明确每类验收的Accountable是谁,并在某项目管理工具里把验收人设为任务的必填字段,谁验收谁负责,出问题可追溯。
如果团队规模小,可以让技术负责人兼任开发验收和交付验收,但需求验收必须由懂业务的人独立把关,否则很容易出现“技术觉得没问题、业务觉得完全不对”的返工。
2. 敏捷迭代节奏这么快要不要每次都做正式验收?还是攒到版本发布前统一验收?
我们是两周一个迭代的敏捷团队,如果每个迭代都搞正式验收会议,光开会就要花掉大半天,感觉特别影响开发节奏。但不验收又老是出现上线才发现问题的情况,我一直在纠结到底该怎么平衡。
我的判断是:验收动作每个迭代都要做,但“正式验收会议”不必每个迭代都开,关键是把验收拆成轻重两种形态。轻验收放在每个迭代内,由任务负责人对照验收清单自行确认,5到10分钟完成,重点看功能是否符合验收标准、是否有遗留问题;重验收放在版本发布前,组织跨角色评审会,重点看业务闭环、上线风险和整体质量。
判断依据是:迭代验收的目的是及时发现问题、快速返工,成本要低;发布验收的目的是对交付结果负责,必须正式。实操上可以在某项目管理平台里给每个任务设置“验收清单”字段,迭代结束时系统自动汇总未通过项,只有未通过项超过约定阈值(比如3个以上)才触发正式验收会议。这样既保证节奏,又不会漏掉关键问题。
3. 验收标准总是写得很模糊,有没有办法让标准可执行、不扯皮?
我们需求文档里经常写“功能正常”“体验流畅”这种话,结果验收的时候开发说正常、产品说不正常,各说各的理。我特别想知道别人团队是怎么把验收标准写得让双方都没法赖账的。
模糊标准的根源是把“感受”当成了“标准”。我的做法是强制三条规则:第一,每条验收标准必须能被第三方复现,比如“点击提交按钮后3秒内返回成功提示”而不是“提交要快”;第二,能量化的必须给数字,比如响应时间、并发数、错误率阈值,不能量化的用具体场景描述,比如“新用户首次登录不出现引导弹窗”;
第三,验收标准必须在需求评审阶段就写好,和需求一起评审通过,不能等开发完了再补。判断依据来自我踩过的坑:验收争议80%以上不是技术问题,而是标准在开发完成后才讨论,双方理解不一致。落地时可以在需求文档模板里固定一栏“验收标准”,每条需求至少写2到3条,并由产品和开发共同确认。
如果团队用某项目管理工具,可以把验收标准设为需求任务的必填项,没填不允许进入开发,从流程上堵住模糊标准的入口。
4. 验收不通过之后怎么处理?返工流程应该怎么设计才不拖垮进度?
我们团队最怕的就是验收不通过,一旦打回去开发就特别抵触,觉得是故意挑刺,然后就来回扯皮、拖工期。我想知道验收不通过后的返工流程到底该怎么设计,才能既保证质量又不把关系搞僵。
验收不通过不是失败,是流程的正常分支,关键是提前把返工规则定好,而不是临时吵。我建议做四件事:第一,验收决策分三档,通过、有条件通过、不通过,有条件通过指存在非阻塞问题但可限期修复,避免非黑即白导致大量返工;
第二,返工必须带明确清单,写清楚哪条标准没达到、期望结果是什么、截止时间是什么,口头打回无效;第三,设定返工时限,小问题24小时内修完,大问题重新排期,不能无限期挂着;第四,二次验收只验未通过项和关联影响面,不重新全量验收,避免重复劳动。
判断依据是我观察到的规律:验收扯皮大多不是因为问题本身,而是因为返工要求不清晰、时限不明确,开发觉得被针对。实操上可以在某项目管理平台里建一个“验收未通过”状态,返工任务自动关联原任务和验收清单,修完后自动通知验收人二次确认,全程留痕,谁的问题一目了然,反而减少情绪对抗。
验收的本质是三方对齐,不是互相挑刺,返工流程越透明,团队关系越健康。
核心关键词
文章包含AI辅助创作:验收最佳实践:研发团队任务验收最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/453233
读者评论
验收动作发生了,验收行为没有发生”这句话太扎心了,我们团队就是每周都开验收会,但确实没人真正打开系统跑一遍。
可证伪性这个角度很新颖,以前只知道验收要留证据,但没想过证据的核心价值是让第三方能独立复核。
三级风险分级验收的表格很实用,P0、P1、P2对应不同证据要求,比一刀切要求全部录屏截图可执行多了。
完成定义不一致占返工原因的41%,这个数据虽然说是推演,但和我们团队的感受高度吻合,开发、产品、业务三方确实各说各话。
把验收拆成需求验收、开发验收、交付验收三层很清晰,我们以前全混在一个验收会里,难怪老是出问题。
