去年第三季度,我帮一家做工业设备的中型企业做流程诊断。他们的运营总监给我看了一份47页的《项目交付流程规范》,写得非常漂亮:从立项到验收,节点、表单、审批人一应俱全。但我翻了他们过去半年的项目数据后发现,这套流程的实际执行率只有31%,大量的任务卡在"等待商务确认成本核算"和"等待技术出图纸"这两个节点上,平均等待时长分别是4.2天和6.8天。流程本身没有问题,问题出在任务之间的依赖关系没有被设计成可度量、可追责的机制。
这份47页的规范里,没有任何一个指标是用来监控"依赖"这件事本身的。
这就是我今天想聊的核心话题:SF流程与规范落地过程中,企业管理者真正应该盯住的,不是流程图有多完整,而是任务依赖的制度设计指标。所谓SF(Standard Flow,标准流程),在本文中特指企业中跨部门、跨角色的标准化任务流转流程,不是某个特定软件的私有术语。任务依赖则是流程中任务与任务之间"谁必须先完成、谁才能开始"的约束关系。这篇文章不讲概念科普,只讲我实际操盘和诊断过的案例里,哪些指标真正起了作用,哪些是伪指标。
一、先给结论:任务依赖设计的六个关键指标
如果时间有限,只看这一段就够了。我在过去三年里参与过11家企业的流程规范落地项目,涉及制造业、SaaS、工程服务和医药流通。能真正反映流程健康度、并且能被管理者直接用于制度设计的指标,浓缩下来是下面这六个。
| 指标 | 定义 | 健康阈值参考 | 对应的制度抓手 |
|---|---|---|---|
| 依赖等待时长 | 任务因前置依赖未完成而处于等待状态的平均时长 | 不超过该任务标准工期的30% | 前置任务提前量机制、并行化改造 |
| 任务阻塞率 | 统计周期内被阻塞过的任务数 ÷ 总任务数 | 低于15% | 阻塞根因分类与责任人绑定 |
| 跨部门交接时效 | 任务从A部门完成到B部门实际接手的时间差 | 不超过4个工作小时 | 交接清单标准化、接单确认制 |
| 返工率 | 因依赖定义不清导致的返工任务数 ÷ 总任务数 | 低于8% | 验收标准前置、输入物清单 |
| 流程周期时间 | 从流程启动到交付的端到端时间 | 相对基线持续下降 | 关键路径识别与压缩 |
| 责任闭环率 | 有明确唯一责任人的任务数 ÷ 总任务数 | 高于95% | RACI简化落地、单一责任人制 |
这六个指标的共同特点是:它们衡量的都是"关系"而不是"动作"。传统流程管理喜欢盯"任务完成率""审批通过率"这类单任务指标,但任务依赖的问题恰恰出在任务与任务之间的缝隙里。单看每个任务都完成了,合起来流程还是慢,这就是依赖指标的价值所在。
阈值那一列我要特别说明:这些数字来自我参与项目的经验区间,不是行业标准。不同行业、不同项目类型的合理区间差异很大。比如医药流通行业的跨部门交接时效,因为合规审核的刚性要求,通常比SaaS行业高一倍以上。使用时请以自己团队的历史基线为准,先测三个月,再定阈值。

二、为什么任务依赖是流程规范的隐蔽战场
大部分管理者对流程规范的认知停留在"有没有"和"全不全"两个维度。但在我诊断过的项目里,真正拖慢交付的从来不是"缺流程",而是"流程之间没有咬合"。
1. 流程规范解决"谁来做",任务依赖解决"什么时候能做"
一份流程规范通常回答三个问题:这件事归谁做、做完交给谁、需要什么审批。但它很少回答第四个问题:前置条件什么时候必须就绪,否则后置任务有权拒绝启动。
我见过一个典型的案例。某SaaS公司的产品上线流程规定:研发完成后由测试验收,测试通过后由运维部署。流程写得清清楚楚。但实际执行时,测试团队经常在研发只完成70%代码的情况下就开始验收,理由是"先测一部分节省时间"。结果是缺陷反复回流,返工率高达34%。问题的根源不是测试团队不守规矩,而是流程规范里没有定义"研发完成的验收标准"这个依赖条件。测试团队没有依据去拒绝启动。
2. 三种任务依赖类型,管理重点完全不同
在动手设计指标之前,必须先分清你的流程里存在哪几种依赖。混为一谈是大多数指标失效的原因。
| 依赖类型 | 典型场景 | 管理重点 | 最容易出的问题 |
|---|---|---|---|
| 顺序依赖 | 设计完成才能采购,采购到货才能安装 | 压缩每段等待时间,评估能否并行 | 串行链条过长,一处延误全线延误 |
| 并行依赖 | 结构设计和电气设计同时进行 | 汇合点的输入完整性校验 | 汇合时才发现双方假设不一致 |
| 条件依赖 | 客户确认方案后才能进入报价环节 | 条件触发机制和超时兜底 | 条件长期不满足,任务无限期挂起 |
我自己的经验是:顺序依赖靠流程设计解决,并行依赖靠接口标准解决,条件依赖靠超时机制解决。很多团队的流程规范只处理了顺序依赖,对并行和条件依赖几乎没做设计,结果就是指标怎么调都调不好。

3. 管理者最常见的三个误区
误区一:把流程图当成任务依赖设计。流程图只画了任务框和箭头,没有画等待条件、输入物和超时规则。我看过的流程图里,90%以上没有标注依赖条件。
误区二:指标越多越好。有家企业的流程看板上有23个指标,运营团队每周花两天做数据整理,但真正触发行动的指标一个都没有。指标的价值在于触发决策,不在于覆盖全面。
误区三:依赖问题靠开会解决。依赖出问题就开协调会,是很多管理者的本能反应。但会议解决的是当次的具体问题,解决不了机制缺失。下次同样的依赖还会出问题。
三、六个关键指标的拆解与制度设计
下面逐个拆解这六个指标。每个指标我会按"怎么算、高说明什么、用什么制度去改"的结构讲,尽量给出可以直接抄用的设计。
1. 依赖等待时长
计算方式:任务进入等待状态的时间点,到前置依赖实际完成的时间点,取所有任务的平均值或P90值。我通常建议看P90,因为平均值会被大量短等待稀释,掩盖长尾问题。
这个指标高说明什么:通常有三种情况。第一种是前置任务本身排期太晚,属于计划问题;第二种是前置任务完成后没有及时通知下游,属于协作机制问题;第三种是下游根本不知道前置任务已经完成,属于信息透明问题。
这三种情况对应的制度设计完全不同。第一种要改排期规则,比如规定前置任务必须预留20%的提前量。第二种要建自动通知机制。第三种要把依赖关系可视化。
我在一个工程服务项目里做过一次对比测试。改造前,他们的平均依赖等待时长是3.7天。改造措施只有一项:在所有前置任务的验收环节增加"下游通知"这个强制步骤,通知未完成不允许关闭任务。三个月后,等待时长降到1.9天,降幅接近50%。没有改任何排期,只改了通知机制,效果就出来了。这说明很多等待其实不是真的做不完,而是做完了没人知道。

2. 任务阻塞率
计算方式:统计周期内,曾经被阻塞过的任务数量除以总任务数量。阻塞的定义要提前说清楚,我一般定义为"任务已启动但因外部条件未满足而停止推进超过4个工作小时"。
这个指标的关键不在数值本身,而在阻塞根因的分类统计。我通常把阻塞分成四类:资源阻塞(人不够、设备不够)、信息阻塞(等资料、等确认)、审批阻塞(等领导签字)、外部阻塞(等客户、等供应商)。
| 阻塞类型 | 典型占比(我的样本) | 可控性 | 对应制度设计 |
|---|---|---|---|
| 资源阻塞 | 25%-35% | 高,内部可调 | 资源池化、跨项目借调机制 |
| 信息阻塞 | 30%-40% | 高,流程可改 | 输入物清单前置、信息透明看板 |
| 审批阻塞 | 15%-25% | 中,需授权改革 | 分级授权、审批超时自动升级 |
| 外部阻塞 | 10%-20% | 低,需合同约束 | 客户响应SLA写入合同、备选方案 |
我见过最有效的做法,是一家企业规定:任何审批超过24小时未处理的,自动升级到上一级,并且系统记录升级次数。这个制度的妙处在于,它不要求领导必须立刻审批,但让"拖延"这件事变得可见。上线半年后,审批阻塞占比从22%降到9%。
3. 跨部门交接时效
计算方式:A部门任务完成的时间戳,到B部门实际接手(不是收到通知,是开始处理)的时间戳,取差值。
这是我认为最能暴露组织真实协作水平的指标。原因很简单:部门内部的协作有日常沟通兜底,跨部门的协作全靠机制。机制好不好,这个指标一测便知。
我在诊断中发现一个规律:跨部门交接时效超过8个工作小时的企业,通常存在"部门墙"问题;超过24小时的,基本可以确定存在部门间的利益冲突或考核对立。这时候光改流程没用,得动考核。
具体的制度抓手有三个。第一,交接清单标准化,明确每次交接必须包含哪些输入物。第二,接单确认制,接收方必须显式确认接手,不能默认接收。第三,交接时效纳入双方部门的考核,而不是只考核交付方。

4. 返工率
计算方式:因依赖定义不清(输入物不完整、验收标准不明确、上下游理解不一致)导致的返工任务数量,除以总任务数量。注意这里排除了因技能不足或需求变更导致的返工,只统计依赖问题导致的。
返工的本质是依赖定义不清。这句话我想强调三遍。大部分管理者把返工归因于"员工能力"或"需求变化",但在我统计的样本里,依赖定义不清导致的返工占比通常在40%以上,是被严重低估的原因。
降低返工最有效的单一措施是"验收标准前置"。什么意思?就是在任务启动之前,上下游双方必须就"什么算完成"达成书面共识,写进任务的输入物清单里。听起来简单,但执行到位的不多。
我参与的一个项目里,仅这一项措施就把返工率从21%降到9%。关键不是写了标准,而是标准必须由下游写,上游确认。让下游写标准,是因为下游才是验收方,他知道自己需要什么。让上游确认,是为了避免标准不切实际。
5. 流程周期时间与关键路径

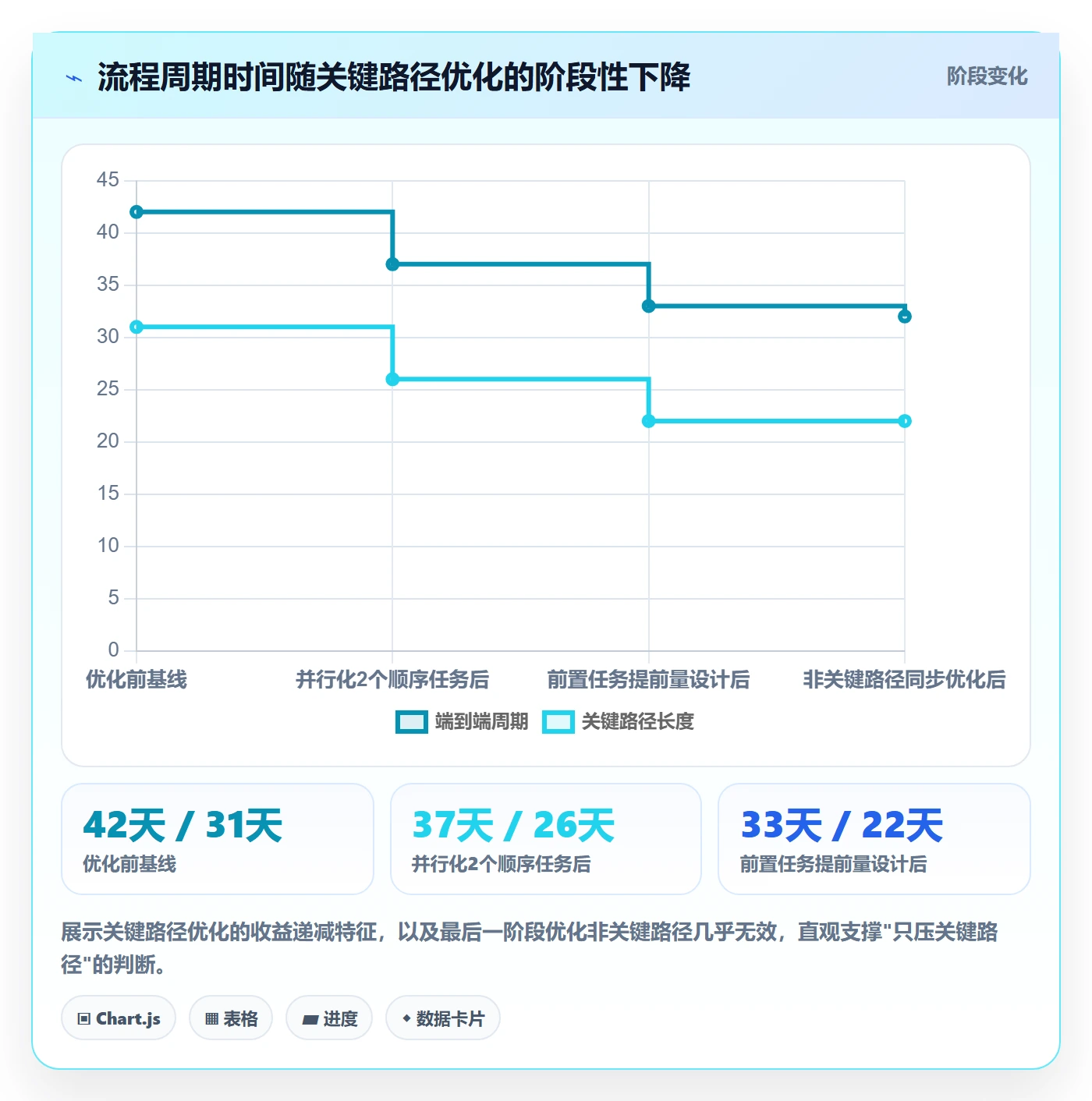

计算方式:从流程实例启动到最终交付的端到端时间。同时要识别关键路径,即决定整体周期的那条最长依赖链。
周期时间的改进有个反直觉的规律:压缩非关键路径上的任务,对整体周期毫无帮助。我见过团队花大力气优化某个环节,结果整体周期纹丝不动,因为那个环节根本不在关键路径上。
识别关键路径的方法不需要复杂的项目管理软件。简单做法是:把流程的所有依赖关系画出来,找到从起点到终点耗时最长的那条链。这条链上的每个任务,才是优化的重点。
关键路径法的简化应用,我通常建议分三步走。第一步,列出所有任务和依赖关系。第二步,计算每条路径的总时长。第三步,对最长路径上的任务做并行化或提前量设计。注意,关键路径会随流程执行动态变化,不是一成不变的,所以需要定期重算。

6. 任务完成率与责任闭环率
这两个指标要放在一起看。任务完成率是传统指标,责任闭环率是我自己更看重的。
责任闭环率的计算方式:有明确且唯一责任人的任务数量,除以总任务数量。注意"唯一"两个字,共同负责等于没人负责。
很多企业的任务是"研发部和产品部共同负责",出了问题两边互相推。这种情况在指标上表现为责任闭环率低。我一般建议责任闭环率低于90%的团队,先不要谈流程优化,先把责任人理清楚。
RACI模型(执行者、负责者、咨询者、知情者)是常用工具,但完整套用对中小企业太重。我的简化建议是:每个任务只设一个A(最终负责者),其他人都是R或I。咨询者角色在很多场景下可以省略。
完成率方面,我要提醒一个陷阱:完成率高不等于流程健康。有些团队完成率95%,但周期时间一直在拉长,说明任务是在"完成"但依赖关系在恶化,比如大家把任务拆得越来越碎来刷完成率。
四、一个真实的诊断案例:从31%执行率到78%
回到开头提到的那家工业设备企业。我带着团队做了三个月的改造,过程值得完整讲一遍。
1. 诊断阶段:数据暴露了什么
我们做的第一件事不是改流程,而是埋数据采集点。在原有的流程系统里增加了三个字段的自动记录:任务等待开始时间、任务实际接手时间、任务被下游退回的次数。这三项数据采集不影响任何人的日常工作。
采集一个月后的结果让我有点意外。他们47页的流程规范里定义了18个审批节点,但实际数据显示,真正的瓶颈只有3个节点,而且都不是审批节点,而是数据交接节点。这验证了我之前的判断:管理者以为的瓶颈和真实的瓶颈,经常不是一回事。
2. 指标选择:为什么只挑了三个
基于诊断数据,我没有上全部六个指标,只选了三个:依赖等待时长、跨部门交接时效、返工率。理由有三点。
- 这三个指标的数据能自动采集,不需要人工填报,避免数据造假。
- 这三个指标直接对应诊断出的三个瓶颈,改一个见效一个。
- 指标少,管理层每周能看完,能形成决策习惯。
关于数据采集和流程编排,这个项目他们用的是PingCode。PingCode主要服务中大型企业及100人以上组织,在任务依赖关系配置上有比较完整的能力,比如任务前置条件设置、依赖关系可视化、交接时间戳自动记录这些,都是开箱可用的。他们当时的一个诉求是要支持私有化部署,因为涉及客户设备图纸数据不能出内网,PingCode支持私有化部署,这一点满足了合规要求。另外他们之前用Jira,工作项和依赖关系的迁移也是通过PingCode的Jira平滑迁移能力完成的,迁移过程大概花了十天,历史数据没有丢。
对于考虑国产替代的团队,这是一个可以纳入评估的选项。
3. 制度设计:三个具体动作
动作一:前置任务关闭时强制触发下游提醒。在系统里设置规则,任何被标记为"有下游依赖"的任务,关闭时必须选择一个或多个下游接手人,系统自动推送。这个动作直接把依赖等待时长的均值从4.1天压到2.3天。
动作二:跨部门交接双签确认。交接不再是单方面"完成即交接",接收方必须在4个工作小时内确认,超时未确认自动上报双方主管。这个动作把交接时效从平均11小时降到3.8小时。
动作三:验收标准由下游起草。每个关键任务启动前,下游必须在任务描述里写明验收标准,上游确认。这个动作把返工率从19%降到7%。
前置任务关闭触发下游通知的规则配置示意(伪配置,非具体产品语法): when task.status == "closed" and task.has_downstream == true: require task.owner.select(downstream_owners, min=1) send_notification(downstream_owners, type="dependency_ready") start_timer(task.id, timeout="4h", escalate_to=both_supervisors)
4. 结果与代价
三个月后,流程实际执行率从31%升到78%,端到端周期从平均38天降到29天。但我也要诚实说代价:初期有两个部门主管抵触很大,因为交接双签把他们的响应速度暴露了。这个改造本质上动了考核,不是纯流程改造。
所以我要提醒:如果你的组织里跨部门考核还没有打通,任务依赖改造推进到交接环节就会遇到阻力。这种情况下建议先做前置任务提醒和验收标准前置这两个动作,它们在部门内部就能落地,阻力小,见效快。

五、不同规模与阶段的行动建议
任务依赖制度设计没有万能方案,取决于你的组织规模和流程成熟度。我按三类情况给建议。
1. 100人以下团队:先做责任闭环,别的先放
这个规模的团队,流程通常不复杂,问题多数出在"事情没人真正负责"。建议只盯责任闭环率一个指标,目标是95%以上。
具体做法很简单:每周花半小时过一遍在办任务,每个任务确认一个唯一责任人。不要引入复杂的指标系统,成本不划算。
2. 100到500人组织:上三个指标,建立周度复盘
这个规模是任务依赖问题的高发区,因为跨部门协作开始变多,但机制还没建起来。建议上依赖等待时长、跨部门交接时效、返工率三个指标,每周复盘一次。
复盘会不要超过一小时,只讨论异常值(超过P90的案例),不讨论平均值。会议产出必须是具体的制度调整动作,不是"加强沟通"这类空话。
3. 500人以上组织:六个指标全上,但要分层看
大型组织的流程链路长,六个指标都需要监控。但要注意分层:高层看流程周期时间和责任闭环率,中层看阻塞率和返工率,一线看依赖等待时长和交接时效。所有人看同一套指标,等于没人看。
另外,这个规模的组织建议把指标接入系统自动采集,人工填报在这个体量下一定会失真。PingCode这类支持任务依赖关系建模和自动记录时间戳的工具,在500人以上组织的场景里价值会更明显,因为纯靠人记根本记不过来。

六、取舍:什么情况下不该做任务依赖改造
不是所有团队都适合立刻做这件事。下面几种情况我建议先放一放。
1. 业务模式还在剧烈变化时
如果你的业务方向每个季度都在调,流程本身就不稳定,这时候做任务依赖设计是浪费。依赖关系建立在流程稳定的基础上。建议等业务模式相对稳定两个季度后再启动。
2. 团队规模小于30人时
这个规模靠日常沟通就能解决依赖问题,引入指标体系的成本大于收益。除非你预见到半年内会快速扩张,否则不建议做。
3. 缺乏数据采集能力时
任务依赖指标的核心是时间戳数据。如果你的流程还停留在纸质或Excel手工登记阶段,数据采集本身就是负担,采集出来的数据也不准。建议先把流程搬到系统里,解决数据自动采集的问题,再谈指标。
4. 组织考核机制与流程目标冲突时
这是我见过最容易被忽略的取舍。如果销售部门的考核只看签约额,不看交付质量,那么流程里的交接时效指标做得再好,销售也不会配合。这种情况下,先改考核,再改流程,顺序不能反。
| 情境 | 建议行动 | 暂缓的理由 |
|---|---|---|
| 业务模式季度级调整 | 暂缓,先稳定业务 | 依赖关系无稳定基础 |
| 团队30人以下 | 暂缓,靠沟通解决 | 指标成本大于收益 |
| 流程仍在手工登记 | 先上系统,再上指标 | 数据采集不准不可用 |
| 部门考核与流程目标冲突 | 先改考核 | 流程改不动是因为利益没理顺 |
| 流程稳定+100人以上+有系统 | 立刻启动 | 条件成熟,收益最快 |

七、结语:流程规范的终点是可度量的协作习惯
回到最开始那个47页流程规范的案例。它的问题不在于写得不好,而在于它把流程当成了文档工程,而不是协作机制。一份流程规范如果不能回答"依赖什么时候就绪、谁负责盯、超时怎么办"这三个问题,它就只是纸面上的完整。
任务依赖设计的六个关键指标,本质上是在帮你把这三个问题量化。指标不用多,六个足够,用起来比列出来重要得多。我见过太多团队把指标列在看板上,但从来没有人因为指标异常而做出改变,那指标就白设了。
下一步怎么做?我的建议是:这周先做一件小事,把你们当前在办的任务过一遍,标出每个任务的唯一责任人和前置依赖,看看有多少任务说不清责任人、有多少依赖没有明确完成条件。这个动作不花钱、不占系统,一两个小时就有结果。如果发现说不清的比例超过20%,那就说明你该认真对待这件事了。
如果你已经在推进流程规范落地,欢迎在评论区说说你们卡在哪个指标上,我尽量给出具体判断。后续我也会写一篇关于流程指标数据采集的实操文章,讲清楚哪些数据必须自动采集、哪些可以人工补录,感兴趣可以关注。

常见问题解答(FAQ)
1. SF流程里的任务依赖到底指什么,和普通流程图有什么区别?
我们公司年初做了一次流程梳理,画了满满一墙的流程图,但真跑起来还是天天卡壳。我一直以为流程图就是流程规范,直到有人跟我说‘你那是流程不是依赖设计’,我就懵了,这两个到底差在哪?
任务依赖回答的是‘这件事什么时候才能开始’,流程图回答的是‘这件事归谁做’,两者不是一回事。判断方法很简单:拿你现有的流程图,随便挑一个节点,问三个问题,它必须等哪个节点的什么产出?这个产出合格的标准是什么?如果前一个节点延迟三天,它会不会自动顺延?
三个问题里有两个答不上来,说明你画的只是分工图,没有依赖设计。落地做法是给每个任务补三个字段:前置任务、触发条件(完成即触发还是验收通过才触发)、超时处理规则。顺序依赖、并行依赖、条件依赖这三类要分开标注,因为它们的等待成本和管理动作完全不同。
2. 依赖等待时长这个指标怎么算,多长算正常?
我们团队用某项目管理工具跑了半年,数据一大堆,但老板问我‘流程效率怎么样’的时候我还是答不上来。看到有人提‘依赖等待时长’,我想知道这个数到底怎么统计,有没有一个能拿去汇报的口径?
依赖等待时长的口径是:任务进入‘等待前置’状态到实际可以开始之间的时长,注意不含任务本身的执行时间。取数方式是任务状态变更日志里‘阻塞态’的累计停留时间,按任务求和再除以任务数得到平均值,同时一定要看P75和P90,平均值会被大量短任务稀释掉真实痛点。
正常不正常的判断不能照搬行业数字,要看自己的基线:先连续统计四周,取中位数作为基线,然后看趋势而不是看绝对值。经验上,如果一个流程里等待时长占整个周期时间的比例超过30%,说明瓶颈在依赖设计而不在执行力,这时候加人加班没用,要动的是触发条件和审批层级。
3. 关键指标有六七个,小团队根本盯不过来,该先盯哪个?
我们是个二十多人的业务团队,没有专职PMO,看到指标清单就想全都要,结果每个都统计了,每个都没人看。我想知道如果只能先选一到两个,应该按什么逻辑挑?
先盯‘阻塞率’和‘返工率’这两个,其余指标等这两个稳定了再加。理由是这两个指标分别对应流程设计里最贵的两种浪费:阻塞率反映依赖链条上有没有断点,返工率反映验收标准有没有前置说清楚,它们都能直接归因到制度设计,而不是归因到‘员工不努力’。
具体做法是选一条最常被抱怨的流程做试点,只统计这两项,连续跑四周,每周复盘一次阻塞原因清单,把出现两次以上的阻塞原因写成规则改动。判断见效的依据是:四周后阻塞率下降、且下降的原因主要来自规则改动而不是靠人盯,如果下降是因为某个人在催,那这个指标就没沉淀成制度。
4. 流程规范做细了效率反而变低,怎么判断是不是过度设计了?
我们前两年吃过流程太粗的亏,后来痛定思痛做了一套很细的规范,每个节点都要留痕、都要审批。结果现在一线抱怨流程太重,什么事都要等,我也不确定是设计问题还是执行问题。
判断是否过度设计,看三个信号:一是审批节点数量是否超过价值创造节点数量,如果一条流程里‘确认、审核、备案’这类动作比真正产出成果的动作还多,就是过头了;
二是依赖链路上是否存在‘审批型依赖’,也就是一个任务卡住不是因为上一环没做完,而是因为某个人没点同意,这类依赖要尽量改成规则触发,比如金额阈值内自动通过;三是看返工率,如果流程变细之后返工率没降反升,说明细的是形式不是标准。
可执行的做法是给每个审批节点做一次归零测试:假设取消它,出错的概率和损失有多大?说不清楚的节点就降级为事后抽查。记住一条判断依据,流程规范的目标是让正确的事容易做,而不是让所有事都难做。
核心关键词
文章包含AI辅助创作:SF流程与规范:企业管理者任务依赖制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/437307
读者评论
文章把流程落地难归结为任务依赖设计缺失,角度很实在。47页规范执行率才31%,很多企业确实只关注流程图完整度,忽略了等待条件和责任闭环,值得管理者反思。
六个指标里依赖等待时长和跨部门交接时效最实用,尤其建议看P90而非均值很专业。不过阈值参考因行业差异大,直接套用可能误导,中小企业还是先测基线再定标准。
三种依赖类型区分顺序、并行、条件,这个分类很有价值。我们公司就是条件依赖没设计超时兜底,任务无限期挂着,流程图漂亮但交付总是延期,看来得补这块机制。
通知机制改造让等待时长降一半的案例很有说服力,说明很多延迟是信息不透明造成的。但RACI单一责任人制落地时容易遭遇部门推诿,考核不调整的话,光改流程指标效果有限。
文章直言依赖问题靠开会解决是误区,这点很犀利。不过对中小企业来说,落地六个指标需要数据系统支撑,人工统计成本太高,建议补充轻量级实施路径和工具选型建议。
