督办管理方法大全:研发团队任务提醒实操方法落地清单

去年第三季度,我帮一家做 SaaS 的研发团队做迭代复盘,翻看他们两周的站会记录时发现一个很扎眼的现象:17 个被标记为"待跟进"的任务里,有 11 个在截止日当天才第一次被人@到责任人。负责人很委屈,"我每天都提醒啊"。问题恰恰出在这里:他的提醒几乎全部发生在"任务即将爆炸"的时刻,而不是任务需要被推动的时刻。这篇内容不谈泛泛的"PDCA循环"或"SMART原则",而是把研发任务提醒拆成一条可执行的生命周期链,给你一套能直接改吧改吧就用起来的督办落地清单。

一、先给结论:研发督办失效,九成不是提醒频率问题

我经手和观察过的研发团队里,督办做不好的根因高度集中,而且大多和"提醒得够不够勤"无关。先说结论,后面再展开论证。

结论一:提醒的对象错位,比提醒的次数不足更致命。大量任务提醒发在群里,看似人人可见,实则无人认领。群消息是"广播",不是"指派"。

结论二:提醒的时机应该绑定任务状态流转,而非绑定自然时间。固定每天上午十点提醒一遍,和任务走到"依赖已就绪""临近截止""已逾期"这些状态节点时精准触发,效果差一个量级。

结论三:研发任务提醒必须区分颗粒度。一个需求、一个开发子任务、一个测试用例、一次发布,它们的督办逻辑完全不同,用同一套提醒规则会同时得罪所有人。

结论四:督办的天花板是团队自驱,好的提醒机制最终会让自己变得不必要。如果一套提醒机制运行半年后还需要你天天手动催,那它本质上没建成。

督办管理方法大全:研发团队任务提醒实操方法落地清单

二、真实场景:一条"没人推进"的任务是怎么烂在迭代里的

我复盘过一个很典型的中大型团队案例。团队规模 130 人左右,分 6 个特性小组,用的是某项目管理平台做需求与缺陷管理,IM 用飞书。问题出在一个跨组依赖的支付网关改造任务上。

时间线是这样的:需求在迭代规划会上被拆成"网关接口设计""下游订单服务改造""灰度发布"三个子任务,分别落在三个小组。规划会结束后,谁都没觉得需要额外做什么,因为"会上都讲清楚了"。

1. 沉默的第三天

网关接口设计的负责人因为另一个线上问题被拉去救火,任务实际没启动。下游订单服务改造的负责人其实在等他,但不好意思催,想着"人家那么忙,再等等"。灰度发布更是完全没动静,因为它的启动条件是两个前置任务完成,而这个条件从未被任何机制检查过。

2. 混乱的第八天

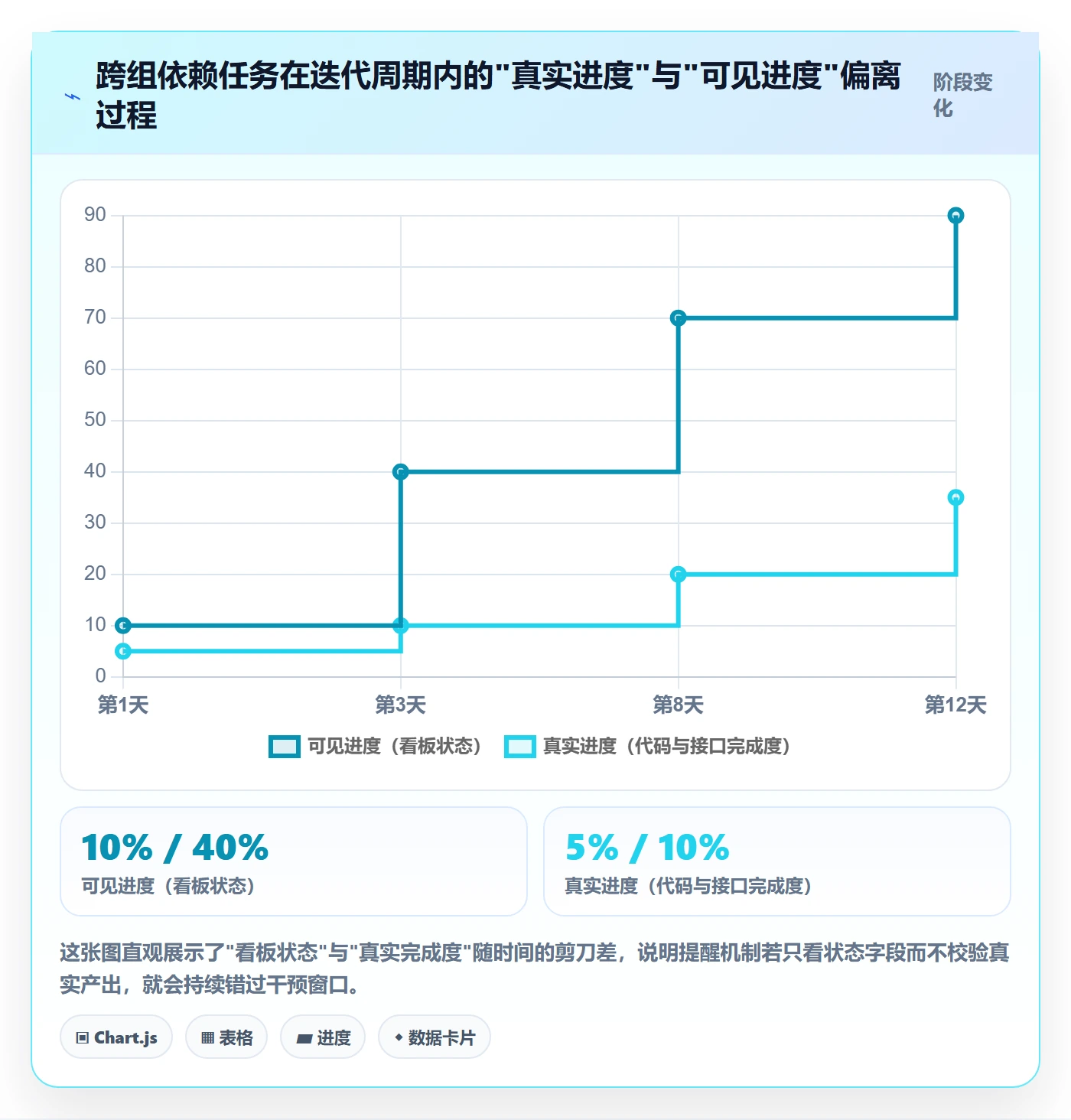

迭代中期检查时,负责人发现三个任务全是"进行中",但打开详情页一看,一个代码没提交,一个在等接口,一个压根没开始。"进行中"这个状态本身骗了所有人,它是默认值,不是真实进度。

3. 爆发的第十二天

临近发布,负责人在大群里连发三条"这个任务到底谁在跟",三位责任人几乎同时回复"我在等XX"。这时距离迭代结束只剩两天。最终这个任务顺延到下个迭代,连带影响了一个对外的版本承诺。

督办管理方法大全:研发团队任务提醒实操方法落地清单

三、拆解四个常见误区

这个案例里的问题不是孤例,它几乎对应了研发督办中最常踩的四个坑。

1. 误区一:在群里提醒等于提醒到位

群消息的本质是"公开广播",它把责任稀释到了所有人身上。而研发任务的责任一定是唯一且明确的。发到群的提醒,责任人是"大家";发到人的提醒,责任人才是"某个人"。

2. 误区二:提醒越勤越安全

我见过一个团队设置了每天下午五点自动推送"未完成任务清单",结果三个月后,超过一半的开发者把这个机器人消息设成了免打扰。提醒一旦变成背景噪音,它的边际价值就趋近于零。

3. 误区三:所有任务用同一套提醒规则

需求级任务可能需要周粒度提醒,开发子任务需要天粒度,测试用例可能需要按阻塞状态触发,发布任务则需要小时级盯防。混用规则的结果,是要紧的提醒被淹没,不要紧的提醒扰民。

4. 误区四:逾期后才开始督办

逾期督办是补救,不是督办。真正有效的督办发生在逾期之前,甚至在任务启动之前。把精力压在截止日当天,等于把风险管理退化成事后追责。

督办管理方法大全:研发团队任务提醒实操方法落地清单

四、专业判断:按任务生命周期设计提醒节点

我的核心判断是:研发任务提醒不应该按日历设计,而应该按任务状态流转设计。一个研发任务从创建到关闭,会经过几个关键状态节点,每个节点缺少的督办动作是不一样的。下面按生命周期拆开讲。

1. 节点一:任务创建时,归属与截止共识

这个节点最关键的动作不是"提醒",而是"确认"。任务创建后,责任人必须显式确认归属和截止时间,而不是默认继承。缺少这一步,后面所有提醒都是在提醒一个没被认可的任务。

  • 提醒对象:唯一责任人(不是小组)
  • 提醒方式:系统指派通知 + 一句话确认话术
  • 检查项:是否有明确截止日、是否声明了依赖、优先级是否标注

话术示例:"这个网关接口设计任务指派给你了,截止下周三,前置依赖是订单服务的字段确认,你看这个排期有没有问题?"

2. 节点二:任务启动前,依赖就绪检查

这是被绝大多数团队忽略的节点。任务卡住的常见原因不是责任人偷懒,而是依赖没就绪。所以真正的督办动作,是在前置任务完成时,自动触发对下游任务责任人的"可以启动了"提醒。

  • 提醒对象:下游任务责任人 + 上游任务责任人
  • 提醒方式:状态联动触发,而非人工
  • 检查项:依赖是否全部闭环、启动条件是否满足

3. 节点三:任务进行中,进度与阻塞预警

这个节点要解决"状态字段说谎"的问题。我建议设置一条硬规则:任务进入"进行中"超过两个工作日但无任何代码提交、文档更新或评论记录,自动触发阻塞排查提醒。提醒的措辞不是"你怎么还没做",而是"这个任务看起来可能被卡住了,需要我帮你协调什么吗"。

4. 节点四:临近截止,分级提醒

分级是这里的关键。临近截止前三天、前一天、当天,提醒的强度、对象和话术都应该不一样。三天前是提醒责任人自查,一天前是提醒责任人给出确定结论,当天则是提醒双方进入应急协同。

5. 节点五:逾期之后,升级与复盘

逾期不是终点,是升级信号。逾期任务必须触发升级:从责任人升级到小组负责人,同时触发一次轻量复盘,不是为了追责,而是为了确认"是排期问题还是卡点问题",并把结论回写到下个迭代的规划里。

督办管理方法大全:研发团队任务提醒实操方法落地清单

五、一个真实的中大型团队落地观察:PingCode 场景

前面讲的是方法论,但方法要落地到工具,就需要一个承载方式。我最近跟进的一家做工业软件的企业,团队规模在 140 人上下,属于典型的中大型研发组织,就是借项目管理平台重构了这套提醒机制。

1. 落地前的状态

他们此前用某国外项目管理工具,跨组依赖和自动化规则配置门槛偏高,很多提醒靠人肉。跨时区的两个小组之间的依赖检查几乎靠口头约定。迁移成本也是他们一直不敢动的原因。

2. 迁移与配置

他们最终选择了 PingCode,主要原因有几点:一是它主要面向中大型企业和 100 人以上组织,工作项层级和权限模型能匹配他们 6 个特性小组的结构;二是支持私有化部署,符合他们的代码与需求数据不出内网的合规要求;三是支持从 Jira 平滑迁移,历史工作项、字段映射和迭代数据可以批量过去,迁移周期控制得比预期短。

落地时他们没有一上来就堆规则,而是先按上一节的五个生命周期节点,把自动化提醒一条条配出来。下面是一段他们在任务状态流转上配置提醒逻辑的思路示意,用的是伪代码,方便理解触发条件:

当 任务状态 从 "待启动" 变为 "进行中":
记录 启动时间戳

如果 任务存在前置依赖 且 依赖未全部完成:

通知 责任人 + 上游负责人

消息 = "该任务的依赖尚未闭环,是否确认可以启动?"

当 任务处于 "进行中" 且 距启动时间 > 2个工作日 且 无代码提交/评论更新:

触发 阻塞排查提醒

通知 责任人

消息 = "该任务看起来可能被卡住,需要协调支持吗?"

当 任务 距截止日 == 3天 且 状态 != "已完成":

通知 责任人,要求自查进度

当 任务 距截止日 == 1天 且 状态 != "已完成":

通知 责任人,要求给出明确结论

当 任务 已逾期:

升级通知 小组负责人

触发 轻量复盘标记

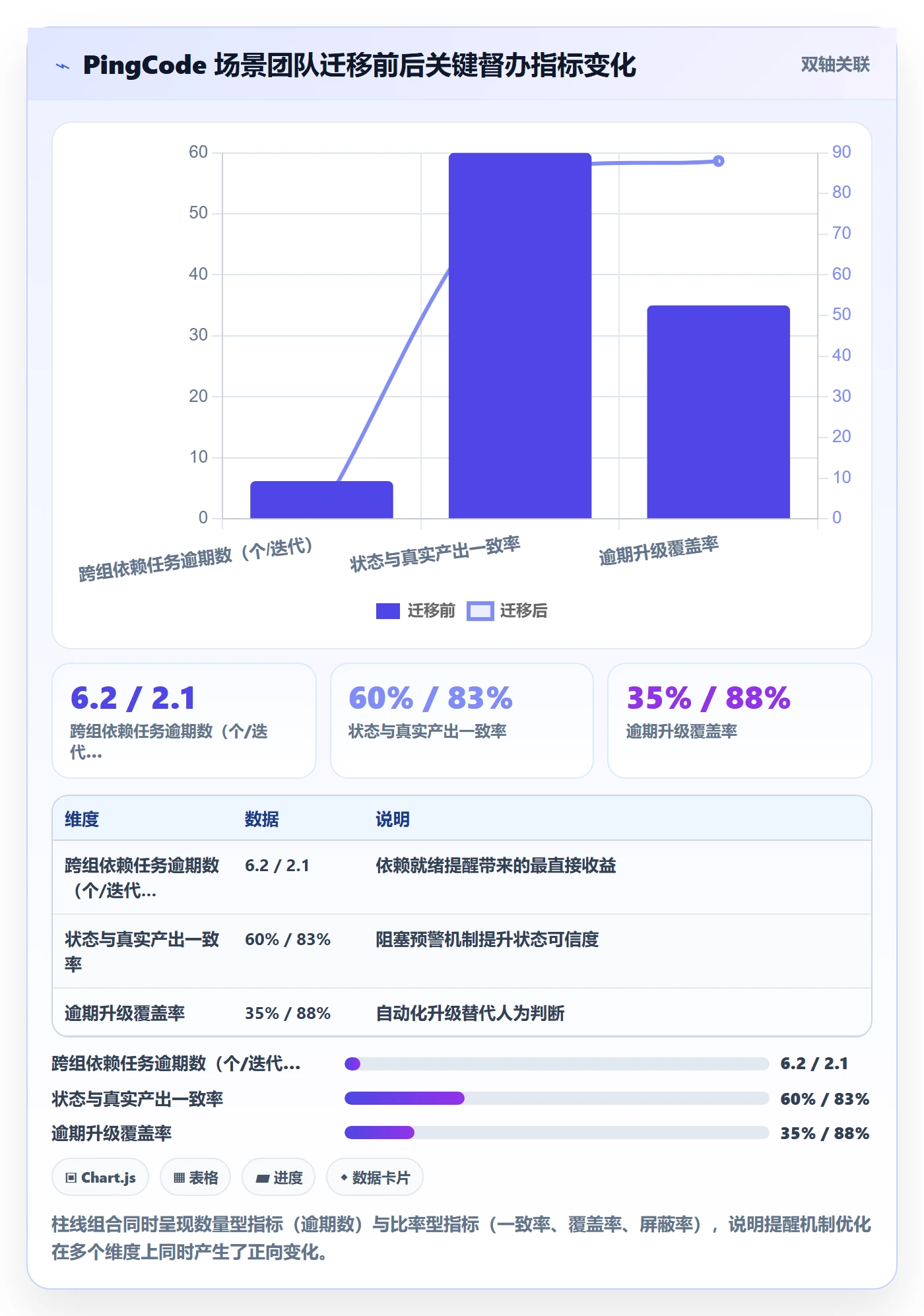

3. 落地后三周的观察

需要说明,以下是一段经验性的样本观察,取自该团队迁移后前三周的内部统计,不是行业普适数据,请当作参考基准而非严格结论。

观察指标 迁移前(近三周均值) 迁移后(前三周) 说明
跨组依赖任务逾期数 约 6.2 个/迭代 约 2.1 个/迭代 依赖就绪提醒直接见效
状态字段与真实产出一致率 约 60% 约 83% 阻塞预警倒逼状态如实更新
逾期后升级到负责人的任务占比 约 35% 约 88% 升级机制从人为变成自动
开发者主动屏蔽提醒的比例 无法统计 低于 10% 到人、分级后打扰感下降

督办管理方法大全:研发团队任务提醒实操方法落地清单

4. 一个反直觉的发现

最让我意外的是,迁移后提醒总量其实下降了。原因是很多"催"的动作被前置的依赖检查和阻塞预警消化掉了,问题在爆发前就被处理,自然不需要事后大催特催。好的督办机制不是让提醒变多,而是让提醒变得更早、更准。

六、让提醒不招人烦的四条原则

工具和规则都是手段,真正决定这套机制能不能活下去的,是团队成员的接受度。下面四条原则,是我在多个团队里反复验证过、也最容易见效的。

1. 提醒到人,而非提醒到群

公开提醒会带来社交压力,压力会转化成抵触。到人的提醒把督办变成了协作,而不是公开问责。需要公示的只是"升级后的逾期结论",不是日常提醒。

2. 给上下文,而非只给结论

"该任务今天截止"是一句无效提醒。"该任务今天截止,目前代码分支还差最后一个接口,依赖的字段确认已在昨天完成"才是有效提醒。提醒里必须包含让责任人能立即行动的信息。

3. 允许静默期,尊重专注时间

开发者进入心流被打断的代价很高。我建议把非紧急提醒聚合到固定时间窗口推送,紧急提醒才允许即时穿透。这是对研发文化的基本尊重。

4. 逾期升级对事不对人

升级话术里不要出现"你没完成",而要出现"这个任务目前的状态是X,我们需要确认是排期问题还是卡点问题"。把追问的对象从人转到任务,抵触感会大幅下降。

督办管理方法大全:研发团队任务提醒实操方法落地清单

七、可直接套用的落地清单

最后是清单和模板部分,这部分可以直接截图带走,按团队情况微调。

1. 每日提醒检查清单

  1. 今天是否有任务进入"进行中"但依赖未闭环?
  2. 是否有任务连续两个工作日无任何产出记录?
  3. 是否有任务进入"距截止三天"窗口?
  4. 是否有任务逾期且未触发升级?
  5. 今天的提醒是否都发到了唯一责任人?

2. 迭代中期督办检查清单

  1. 所有"进行中"任务的真实产出与状态字段是否一致?
  2. 跨组依赖任务的上下游是否都已确认?
  3. 是否有任务的实际进度明显偏离迭代规划?
  4. 阻塞类任务是否有明确的解决人和解决时间?
  5. 是否需要提前调整本迭代的版本承诺?

3. 三种场景的逾期升级话术模板

(1)责任人是本人且卡点明确:"这个任务目前卡在XX依赖上,我看到你已经在跟进,需要我帮忙协调上游吗?最晚什么时间能有结论?"

(2)责任人是本人但排期不合理:"这个任务当前排期可能和你的其他工作有冲突,我们看看是要调整优先级,还是把它顺延到下一个迭代?"

(3)需要升级到小组负责人:"这个任务已逾期两天,责任人是XX,目前状态是XX,卡点是XX,建议我们三方一起确认下一步,避免影响版本。"

4. 提醒健康度自检表

自检项 健康标准 预警信号
提醒到人比例 高于 90% 低于 70%,说明大量广播式提醒
依赖就绪检查覆盖率 高于 80% 低于 50%,说明跨组任务失控风险高
逾期升级自动触发率 高于 85% 低于 60%,说明升级仍靠人肉
开发者屏蔽提醒比例 低于 10% 高于 25%,说明提醒已成噪音

督办管理方法大全:研发团队任务提醒实操方法落地清单

八、不同情况下的行动建议与取舍

没有一套督办机制适合所有团队。下面按几种典型情况给出建议和取舍逻辑,你可以对号入座。

1. 按团队规模取舍

20 人以下的小团队,不建议上复杂的自动化规则,一张共享看板加每日站会后的到人确认就够了,过度工具化反而增加维护成本。

100 人以上的中大型组织,跨组依赖和权限管理成为主要矛盾,这时需要考虑工作项层级完整、支持私有化部署、能承接历史数据迁移的平台。像前面提到的 PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署与 Jira 平滑迁移,适合有国产替代和数据合规诉求的团队作为候选。

2. 按迭代节奏取舍

两周迭代的团队,提醒窗口和检查频率可以按上面的清单执行。一周一迭代的高频团队,需要压缩到"隔天检查 + 当天盯防",把依赖检查提到最优先。

而做长期项目、月级交付的团队,可以降低提醒频率,但必须加强里程碑节点的强制确认,否则节奏太慢容易失控。

3. 按远程与分布式程度取舍

同地办公团队,很多依赖检查可以在面对面沟通里消化,异步提醒机制的优先级可以稍低。

而跨时区、远程为主的团队,异步提醒几乎是唯一可靠的督办手段,此时必须把提醒机制做成"不依赖任何人在线"的自动触发,并配好文档与看板联动。

4. 核心取舍:自动化程度 vs 管理柔性

自动化程度越高,管理成本越低,但柔性越差。全自动提醒可能在不该打扰的时候打扰人。我的建议是:把"依赖就绪""逾期升级"这类客观节点做成全自动,把"进度沟通""优先级调整"这类主观判断留给人。

换句话说,机器负责"什么时候该有人看一眼",人负责"看一眼之后决定怎么办"。这条边界划清楚了,督办机制才能既高效又不冷冰冰。

督办管理方法大全:研发团队任务提醒实操方法落地清单

九、总结:督办的终点是不需要督办

回过头看,这套方法真正的独特之处不在于清单本身,而在于三个视角的转变:把提醒从"按日历"转向"按任务状态",把责任从"发到群"转向"发到人",把督办目标从"催得动"转向"不必催"。

好的提醒机制,最终会内化成团队的节奏感,依赖自动检查、阻塞自动暴露、逾期自动升级。当这些动作都变成了系统的默认行为,管理者的手动催办就会越来越少,团队自驱的空间才会真正长出来。

下一步可以这样开始:先用第七节的自检表给团队现有提醒机制打个分,找出最弱的那一环;然后从"依赖就绪检查"这一个节点先落地,跑两周看跨组逾期数的变化;验证有效后再逐节点扩展。一次改一个点,比一次性推翻重来更容易活下来。

常见问题解答(FAQ)

1. 研发团队任务提醒和行政督办到底有什么区别?

我之前在传统企业做行政,后来跳到一家做SaaS的研发团队当PM,第一反应就是把这套督办流程搬过来,结果推了两周,开发和测试都开始阴阳怪气,说我在‘盯人’。我挺委屈的,明明是为了项目不延期,为什么同样的方法换个场景就不灵了?

核心区别在于任务的可拆解性和结果的确定性。行政督办的对象通常是流程性事务,比如‘周五前交报告’,路径清晰、责任人单一;而研发任务面对的是未知,一个需求可能写着写着发现底层架构要改,原来的三天变成一周。所以研发提醒不能盯‘你有没有做’,而要盯‘你现在卡在哪’。

可执行的做法是:把提醒的落点从‘催进度’改成‘对齐状态’,每次提醒必须附带一个具体问题,比如‘这个接口联调是卡在对方没排期,还是卡在环境?’而不是‘这个任务怎么还没动’。判断依据是:如果一次提醒发出去,对方只能回复‘在做’或‘还没做’,这条提醒就是无效的。

2. 提醒发得太频繁怕团队烦,发少了又怕任务掉地上,这个频率怎么定?

我试过每天早上在群里@一遍所有人,坚持了三天就被TL私聊说太吵了;后来改成一周只在周会上过一遍,结果迭代最后两天集中爆雷,三个任务同时逾期。我现在完全不知道这个度在哪里,是不是每个团队都得自己试错一遍?

不需要靠感觉试错,按任务的风险等级而不是时间频率来定。把任务分成三档:高风险的(阻塞他人、对外承诺节点、跨团队依赖)用‘事件触发’提醒,也就是状态一变就通知,不按天算;中风险的(本迭代内必须交付但无外部依赖)用临近截止提醒,提前2天和当天各一次;

低风险的(内部优化、技术债)只在看板和站会里体现,不单独提醒。判断依据很简单:如果一条提醒发出后,接收者不需要做任何决策或动作,这条提醒就不该存在。高风险的提醒之所以要事件触发,是因为它一旦变化,影响的是别人的排期,这时候提醒不是打扰,是义务。

3. 异步办公或者跨时区的时候,任务提醒怎么做才有效?

我们团队一半人在国内,一半在东欧,每天能重叠的时间就两三个小时。我早上发的提醒,对方可能半夜才看到,等他回复我又睡了。结果一个简单的确认来回要两天,任务就这么耗着。我试过用IM留言,但消息很快被冲走,根本追不回来。

异步场景下,提醒的载体必须从‘即时消息’切换到‘有状态的载体’。具体做法是:所有需要对方确认或响应的提醒,不发纯IM消息,而是发在任务卡片或文档评论区,并且写清楚三件事,需要你做什么决策、截止到什么时间点、如果没回复默认怎么处理。

比如‘这个接口字段是否兼容,请在明天18点前确认,未回复我将按兼容处理并同步给前端’。这样即使用了20小时才看到,对方也知道优先级和后果。判断依据是:异步提醒的有效性不取决于对方多快看到,而取决于对方看到时是否还有足够的决策空间。如果看到时已经来不及了,那这条提醒就是失效的。

4. 怎么判断团队的督办机制是真的在起作用,而不是大家在应付?

我们上线了一套自动化提醒,Jira状态一变动就发通知,看板上红黄绿一目了然。但我总怀疑大家只是把状态改得好看,实际进度并没有变快。迭代回顾的时候,延期任务数量没降,但‘提醒覆盖率’是100%。这种数据好看但结果没变的情况,怎么破?

看两个指标就够了:提醒后的响应率和逾期任务的复发率。响应率指的是提醒发出后,接收者在约定时间内做了实质动作(更新状态、回复阻塞、调整排期)的比例,如果低于60%,说明提醒要么发错了人,要么发错了时机。

复发率指的是同一类任务(比如联调、验收)连续两个迭代逾期的比例,如果没下降,说明提醒只是在事后通知,没有前置拦截。判断依据是:督办机制的价值不在于提醒了多少次,而在于减少了多少次‘本来可以避免的逾期’。如果提醒覆盖率100%但复发率不变,那就是在给问题做记录,不是在解决问题。

核心关键词

读者评论

郑
郑安琪

按任务状态而非日历设计提醒这个思路确实切中要害。我们团队就是每天定时推送未完成清单,结果大家全屏蔽了。不过五个节点全落地对工具配置能力要求不低,小团队可能吃不消。

严
严星宇

跨组依赖任务的剪刀差图很有共鸣。真实进度和看板状态偏差那么大,根源还是没人主动暴露卡点。自动依赖就绪提醒比人工催有效,但前提是依赖关系在系统里维护准确。

郝
郝明远

迁移前后的数据对比看着很漂亮,但样本只有三周且是单一团队,说服力有限。提醒到人、分级这些原则没问题,只是长期效果还得看半年后团队是否真能自驱,而不是靠规则堆出来的假繁荣。

文章包含AI辅助创作:督办管理方法大全:研发团队任务提醒实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443419

赞 (0)
飞飞飞飞
超期提醒怎么做?研发团队实操方法:任务提醒从0到1
上一篇 1小时前
自动提醒实操方法:研发团队提升任务提醒效率的实操方法方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
