超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

去年第三季度,我接手了一个 23 人的研发团队管理复盘项目。团队负责人给我看了一组数据:迭代周期内任务超期率 35%,项目经理每天平均花 1.2 小时在群里手动 @ 人催进度,但仍有 40% 的超期任务在复盘会上才被第一次正式讨论。更让我意外的是,团队三个月前刚上线了一套自动提醒功能,配置了"到期当天提醒执行人"的规则,结果执行三个月后,提醒消息的点击率从第一周的 78% 跌到了 19%。

这不是工具的问题,是机制设计的问题。我见过太多研发团队把"超期提醒"等同于"发一条通知",然后在提醒失效后归咎于"团队执行力差"或"工具不好用"。实际上,一套能长期跑下去的超期提醒机制,核心不在于提醒本身,而在于触发条件的精准度、响应路径的清晰度、以及升级机制的可信度。这篇文章我会用第一手项目经验,拆解一套完整的超期提醒落地方案,包括我在 PingCode 上为一个 130 人研发组织配置提醒规则时踩过的坑和最终沉淀下来的配置逻辑。

一、核心结论:超期提醒不是通知功能,是一套责任触发机制

先把结论说清楚,不绕弯子。超期提醒的本质,是在正确的时间,把正确的信息,推给正确的人,并且让对方知道"不响应会有后果"。这四个要素缺一个,提醒就会退化成噪音。

我在多个研发团队观察到的一个规律是:提醒的有效性不取决于提醒频率,而取决于提醒背后的责任链是否完整。当一个任务超期时,如果只提醒执行人,而执行人知道"反正没人会追究",提醒就是无效的。当提醒同时触达执行人、任务负责人和项目负责人,并且升级路径明确时,响应率会显著提升。

另一个核心判断是:超期提醒的设计目标不是"让所有人都知道任务超期了",而是"让该动的人动起来"。这意味着提醒对象需要分层,提醒内容需要包含行动建议,提醒渠道需要匹配响应场景。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

二、背景与真实场景:研发任务超期的隐性成本被严重低估

1. 研发任务的三个特殊性让超期变得"隐蔽"

研发任务和销售任务、运营任务有一个本质区别:研发任务的超期往往是"沉默"的。销售任务超期,业绩数字会说话;运营任务超期,活动效果会暴露。但研发任务超期,可能只是某个人默默多写了几天代码,直到下游测试或联调时才发现问题。

研发任务有三个特殊性:依赖链长、周期跨度大、变更频率高。一个后端接口延迟两天,可能导致前端联调延迟三天、测试用例执行延迟四天,最终整个迭代延期一周。但在这个链条的前两天,没有人会觉得"出事了"。

2. 一个 20 人团队的典型场景

我参与复盘的这个 23 人团队,分为后端、前端、测试三个小组,采用双周迭代。他们的任务管理方式是:迭代计划会上分配任务,执行人在项目管理工具中更新状态,项目经理每周三和周五各催一次进度。

问题出在中间地带。一个任务如果在周一超期,项目经理周三才发现,然后 @ 执行人,执行人说"在做了在做了",周五再问,执行人说"遇到点问题"。两天的沉默期变成了四天,四天变成了六天,最终这个任务在迭代结束前一天被标记为"未完成"。

我统计了该团队一个季度的数据:在 35% 的超期任务中,有 62% 的任务在超期后 48 小时内没有任何状态更新或评论记录。这意味着,超过一半的超期任务,在超期后的关键窗口期内处于"无人响应"状态。

3. 人工催办的隐性成本

很多人只看到项目经理每天花 1.2 小时催办的时间成本,但更值得关注的是三个隐性成本:

  • 项目经理的注意力碎片化:每天在不同群里切换、翻看任务状态、组织语言催办,导致真正用于风险识别和资源协调的时间被压缩。
  • 执行人的心理负担:被公开 @ 催办会产生抵触情绪,尤其是在群聊中,执行人倾向于"先回复再处理",而不是"先处理再回复"。
  • 问题暴露的延迟:人工催办往往只能发现"已经超期"的任务,无法提前预警"即将超期但存在阻塞"的任务。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

三、拆解误区:为什么大多数超期提醒最后都失败了

1. 误区一:把提醒等同于催办

这是最常见也最致命的误区。很多团队配置的提醒规则是"任务超期后每天提醒执行人一次",本质上就是把人工催办自动化了。但催办式提醒有两个问题:

第一,它只触达执行人,没有触达对任务结果负责的人。第二,它只传递"你超期了"这个信息,没有传递"超期的影响是什么"和"你现在应该做什么"。

有效的提醒应该包含三个信息层次:事实层(任务 X 已超期 2 天)、影响层(该任务阻塞了 Y 任务和 Z 测试用例)、行动层(请今日内更新状态或申请资源支持)。只讲事实的提醒,就是催办。

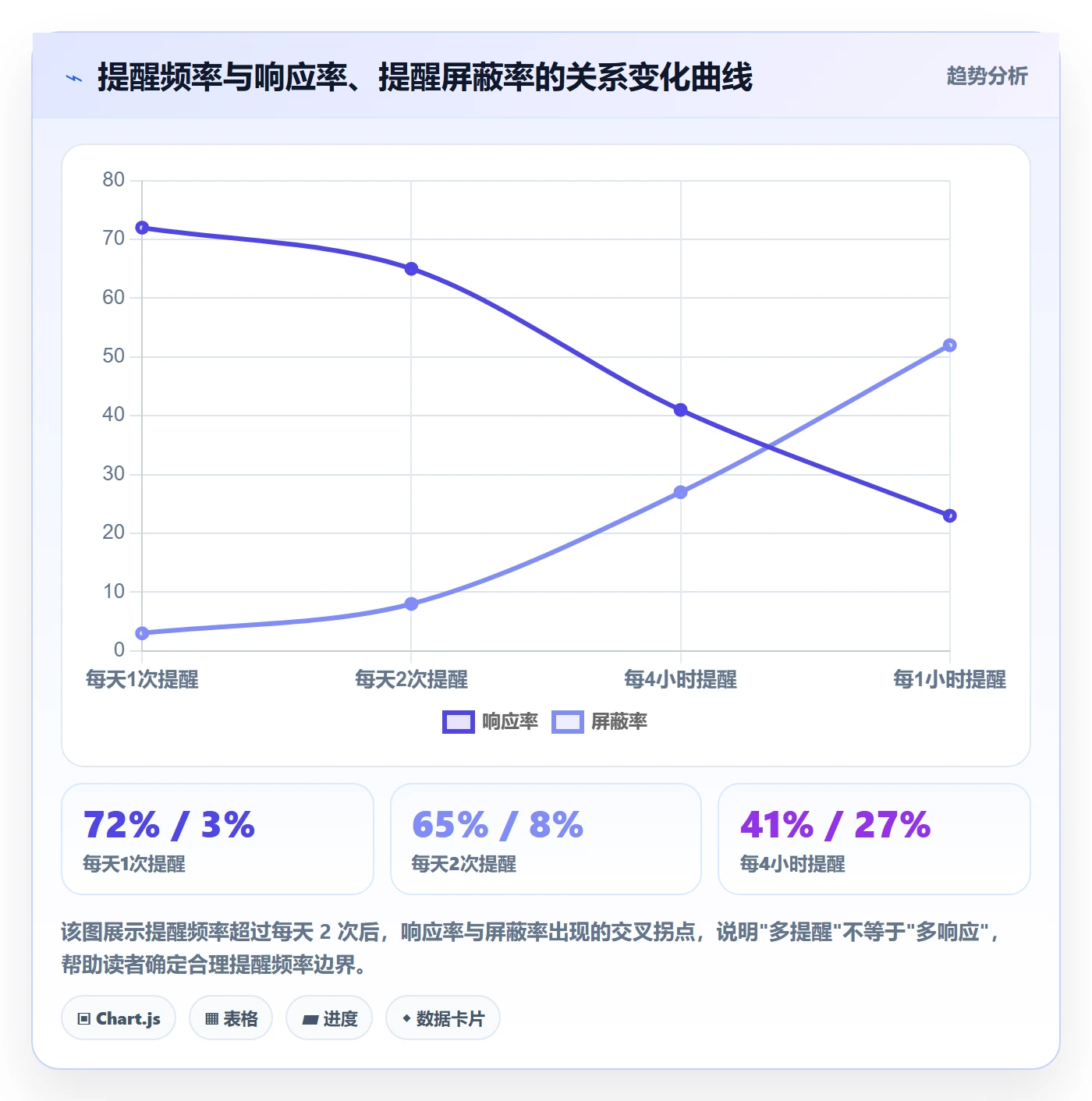

2. 误区二:提醒频率越高越好

我在一个 130 人的研发组织看到过极端案例:任务超期后,每 4 小时提醒一次,同时发 IM 消息、邮件和日报汇总。结果上线两周后,执行人开始屏蔽提醒消息,邮件直接归档,日报被标记为已读但不处理。

心理学的"超限效应"在这里完全适用:当同一刺激反复出现且不带来新信息时,接收者会主动降低敏感度。提醒频率的设计原则应该是"关键节点提醒",而不是"持续轰炸"。我的建议是:到期前 1 天预警、超期当天提醒、超期第 3 天升级、超期第 7 天进入风险清单。这四个节点足够覆盖大多数场景。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

3. 误区三:只提醒执行人,不提醒负责人

研发任务超期的原因,只有约 30% 是执行人自身效率问题。剩下 70% 包括:需求变更未同步、外部依赖阻塞、优先级冲突、资源不足。这些问题不是执行人能独立解决的,但大多数提醒机制只触达执行人。

我在 PingCode 上为一个 130 人组织配置提醒规则时,最初也只配置了执行人提醒。运行两周后发现,超期任务中有 47% 的最终解决动作是由任务负责人或项目负责人推动的,但这些人直到复盘会才介入。后来我们把提醒对象扩展为"执行人 + 任务负责人 + 项目负责人"三层,超期任务的平均解决时长从 3.8 天缩短到 1.6 天。

4. 误区四:提醒之后没有闭环

提醒发出去只是开始,真正的闭环在于"提醒之后发生了什么"。如果执行人收到提醒后更新了状态、调整了排期、申请了资源,这是一个完整闭环。如果执行人收到提醒后什么也没做,而系统也没有后续动作,这个提醒就是无效的。

闭环的关键在于:每一次提醒都必须对应一个明确的响应动作选项。比如:更新任务状态、申请延期、标记阻塞、请求资源支持。执行人必须选择其中一个,而不是"收到"了事。

四、专业判断逻辑:四层超期提醒机制的设计方法

1. 第一层:定义"什么算超期"

不是所有任务都值得触发提醒。在所有任务上无差别配置提醒规则,是导致提醒疲劳的首要原因。我给团队的建议是先做任务分级,再配置提醒规则。

任务分级可以按两个维度:是否在关键路径上、是否影响下游交付。关键路径上的任务,超期阈值应该更严格;非关键路径上的任务,可以适当放宽。以下是我在多个团队验证过的分级参考:

任务级别 判定条件 超期阈值 提醒对象
P0 关键阻塞 在关键路径上,且下游有任务依赖 超期 4 小时 执行人 + 负责人 + 项目负责人
P1 重要任务 影响迭代目标达成 超期 1 天 执行人 + 任务负责人
P2 常规任务 不影响迭代核心目标 超期 2 天 执行人
P3 低优任务 可延至下个迭代 不触发自动提醒 仅看板标红

这张表的价值在于:它把"提醒"从一种无差别动作变成了有差别的管理信号。当执行人知道 P0 任务超期 4 小时就会触发三层提醒,而 P3 任务只需要看板标红时,他们会对任务优先级有更清晰的感知。

2. 第二层:配置提醒的时机、内容、渠道

(1)提醒时机

我推荐的提醒节点是四个:

  1. 到期前 1 天预警:提醒执行人"任务将于明日到期,请确认进度"。这个节点的作用是给执行人一个缓冲期,避免"突然超期"。
  2. 超期当天提醒:提醒执行人和任务负责人"任务已超期,请更新状态或说明原因"。这是最重要的节点。
  3. 超期第 3 天升级:提醒对象扩展到项目负责人,内容包含影响分析。
  4. 超期第 7 天进入风险清单:不再发即时提醒,转为项目周会或复盘会的正式议题。

(2)提醒内容

提醒内容必须包含四个要素,缺一不可:

  • 任务名称和当前状态
  • 超期时长和原定完成时间
  • 影响范围(阻塞了哪些任务、影响了哪个里程碑)
  • 建议行动(更新状态 / 申请延期 / 标记阻塞 / 请求支持)

我见过很多团队的提醒内容只有前两项,导致执行人收到提醒后不知道该做什么。提醒内容的价值不在于"告知",而在于"引导行动"。

(3)提醒渠道

不同渠道适合不同场景。以下是我的配置建议:

渠道 适用场景 优势 注意事项
IM 单聊 超期当天提醒执行人 触达率高,私密性好 避免在群聊中公开催办
IM 群聊 P0 任务超期升级提醒 形成团队可见的压力 需谨慎使用,避免羞辱感
邮件 每日/每周超期汇总 可存档,适合管理者查阅 不适合紧急提醒
看板标红 所有超期任务 可视化,不打扰 需要团队养成查看看板的习惯
日报汇总 项目负责人每日概览 信息聚合,适合宏观把控 需要控制篇幅,避免信息过载

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

3. 第三层:设计升级路径

升级路径的核心逻辑是:提醒无效时,必须有更高层级的人介入。但升级不是"告状",而是"资源协调"。

我在 PingCode 上配置的升级路径是这样的:

  1. 超期 1 天:提醒执行人和任务负责人。执行人需要更新状态或标记阻塞原因。
  2. 超期 3 天:提醒项目负责人。项目负责人需要判断是否调整排期、协调资源或升级需求优先级。
  3. 超期 7 天:自动进入项目风险清单,在周会上作为正式议题讨论。讨论结果需要记录处理方案和责任人。

这里有一个关键细节:升级提醒的内容不是"某某任务超期了",而是"某某任务超期 X 天,已阻塞 Y 任务,建议采取 Z 动作"。升级提醒的对象是管理者,他们需要的是决策信息,不是催促信息。

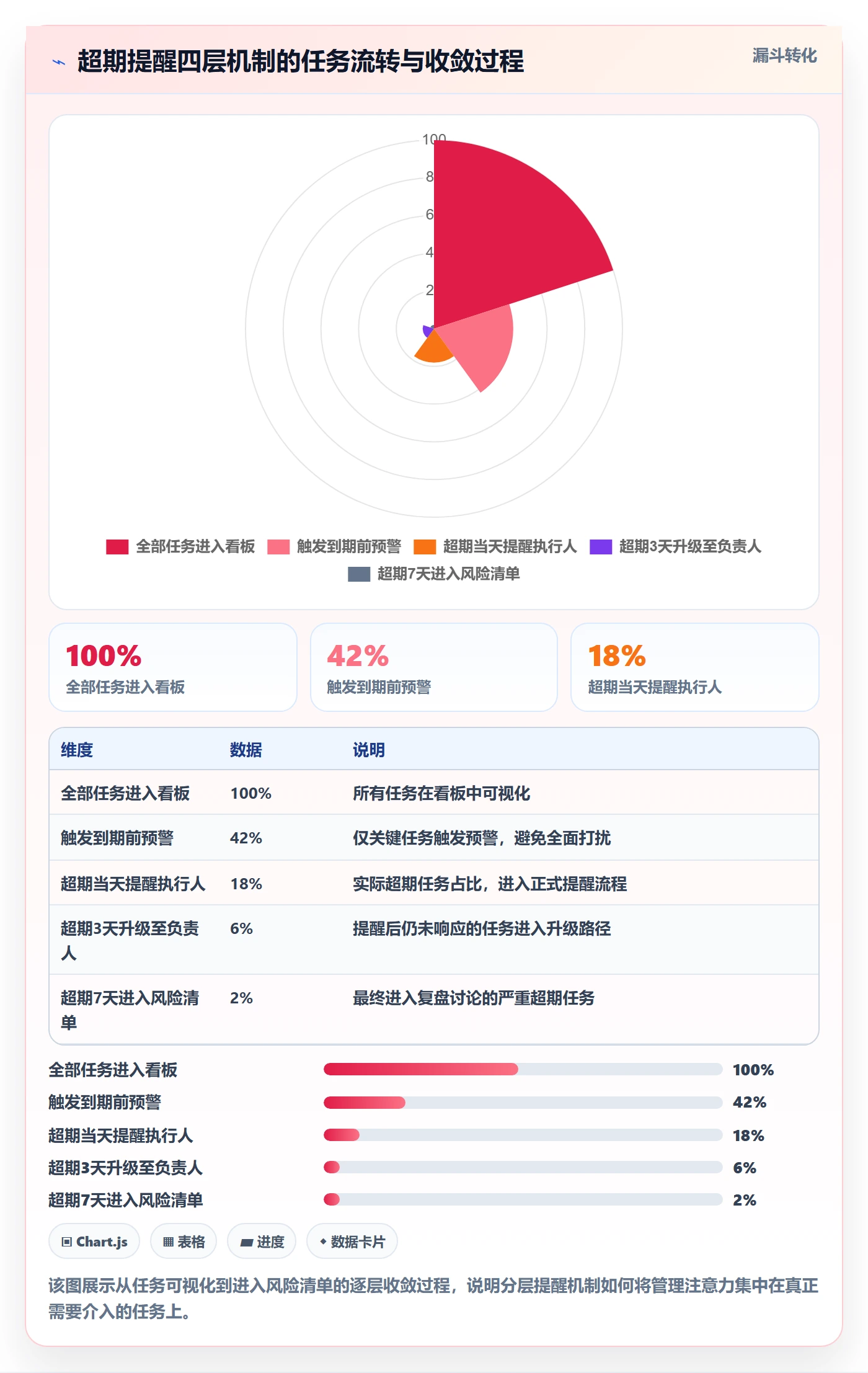

4. 第四层:建立闭环反馈

闭环反馈包括两个部分:任务层面的闭环和机制层面的闭环。

任务层面的闭环是指:每次提醒后,执行人必须选择一个响应动作(更新状态 / 申请延期 / 标记阻塞 / 请求支持),系统记录响应时间和响应类型。

机制层面的闭环是指:每月统计提醒响应率、升级触发率、超期原因分布,然后根据数据调整提醒规则。比如,如果发现某个类型的任务经常触发升级但最终都是"需求变更"导致的,那说明需求变更流程需要优化,而不是提醒机制需要加强。

我在一个 130 人组织配置 PingCode 提醒规则时,第一版设置了 12 条规则,运行一个月后根据数据调整到 8 条,删除了 4 条低触发率或低响应率的规则。提醒规则不是越多越好,而是越精准越好。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

五、案例解析:一个 130 人研发组织的超期提醒落地过程

1. 背景与问题

这个案例来自我参与顾问的一个中大型研发组织,团队规模 130 人,分为 6 个研发小组,采用三周迭代。他们使用的项目管理平台支持自动化规则配置,但在超期提醒方面一直处于"半人工"状态。

遇到的核心问题有三个:项目经理每天花大量时间手动催办;超期任务的责任人不明确;跨组依赖任务超期后,协调成本极高。

2. 为什么选择 PingCode 作为落地平台

该组织在选型时评估了多个项目管理平台,最终选择 PingCode,主要基于三个判断:

  • PingCode 主要服务中大型企业及 100 人以上组织,在复杂组织架构下的权限管理和跨项目协调能力更成熟。对于 130 人、6 个小组的组织来说,这一点很关键。
  • 支持私有化部署,满足该组织对研发数据安全的要求。
  • 支持 Jira 平滑迁移,该组织此前使用 Jira 管理任务,迁移成本和数据兼容性是重要考量。PingCode 在迁移过程中保留了历史任务数据和状态流转记录,减少了切换阻力。

需要说明的是,工具选择只是基础,真正的落地效果取决于规则配置和团队共识。

3. 落地过程:分阶段配置提醒规则

(1)第一周:只启用基础提醒

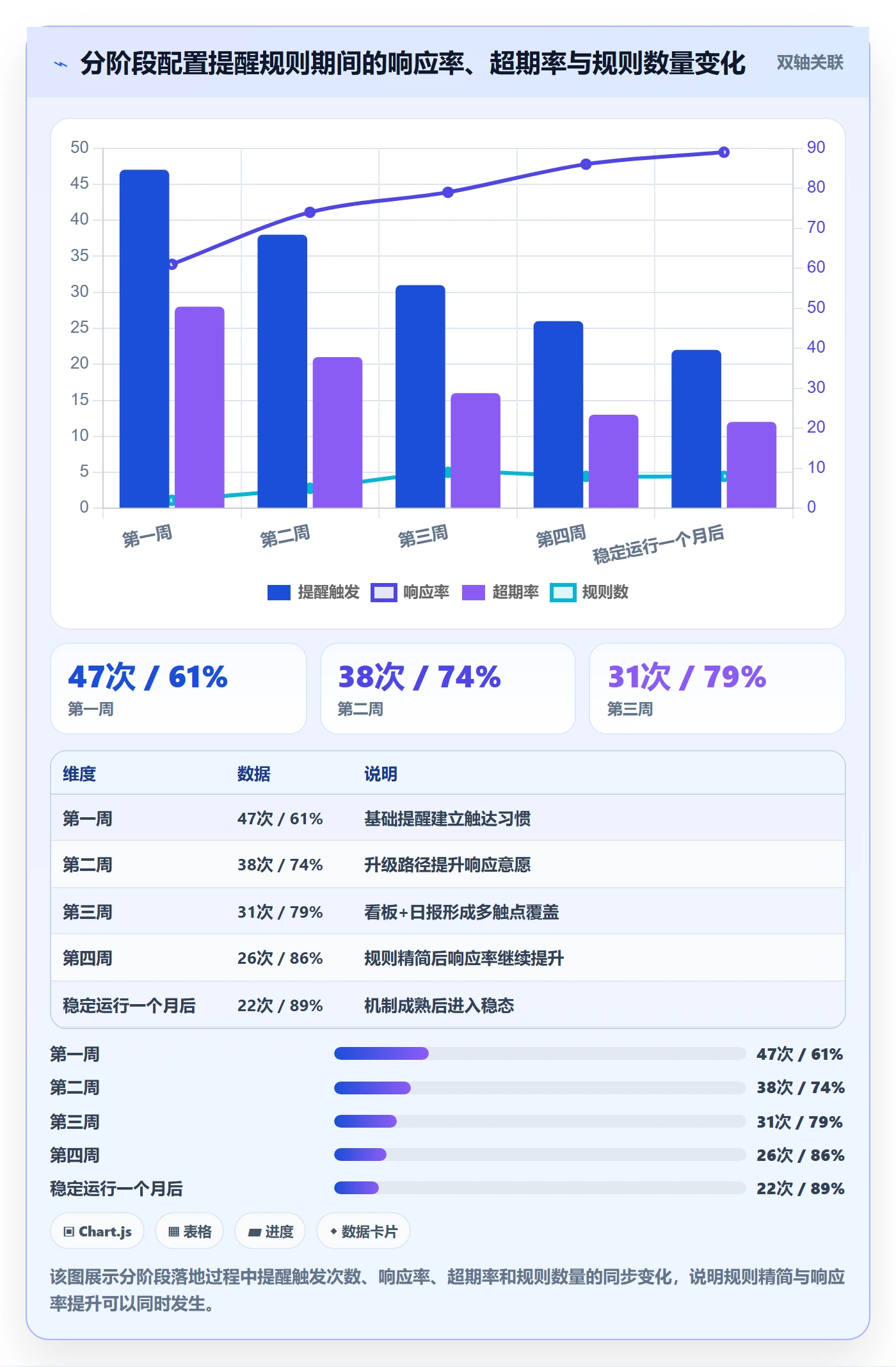

第一周只配置了两条规则:到期前 1 天预警执行人、超期当天提醒执行人和任务负责人。目的是让团队先适应提醒节奏,避免规则过多导致混乱。第一周的数据是:触发提醒 47 次,响应率 61%,人工催办时间下降不明显。

(2)第二周:加入升级路径

第二周增加了超期 3 天升级至项目负责人的规则,同时优化了提醒内容,增加了影响范围和建议行动。第二周触发提醒 38 次,响应率提升到 74%,升级触发 5 次。

(3)第三周:加入看板标红和日报汇总

第三周增加了看板自动标红和每日 17:00 的超期任务汇总邮件。看板标红的作用是可视化压力,日报汇总的作用是让管理者有全局视角。第三周触发提醒 31 次,响应率 79%,人工催办时间从 1.2 小时/天降至 0.5 小时/天。

(4)第四周:优化规则,删除低效提醒

第四周基于前三周的数据,删除了 3 条响应率低于 40% 的规则,合并了 2 条重复触达的规则。最终保留 8 条核心规则,进入稳定运行阶段。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

4. 结果与反思

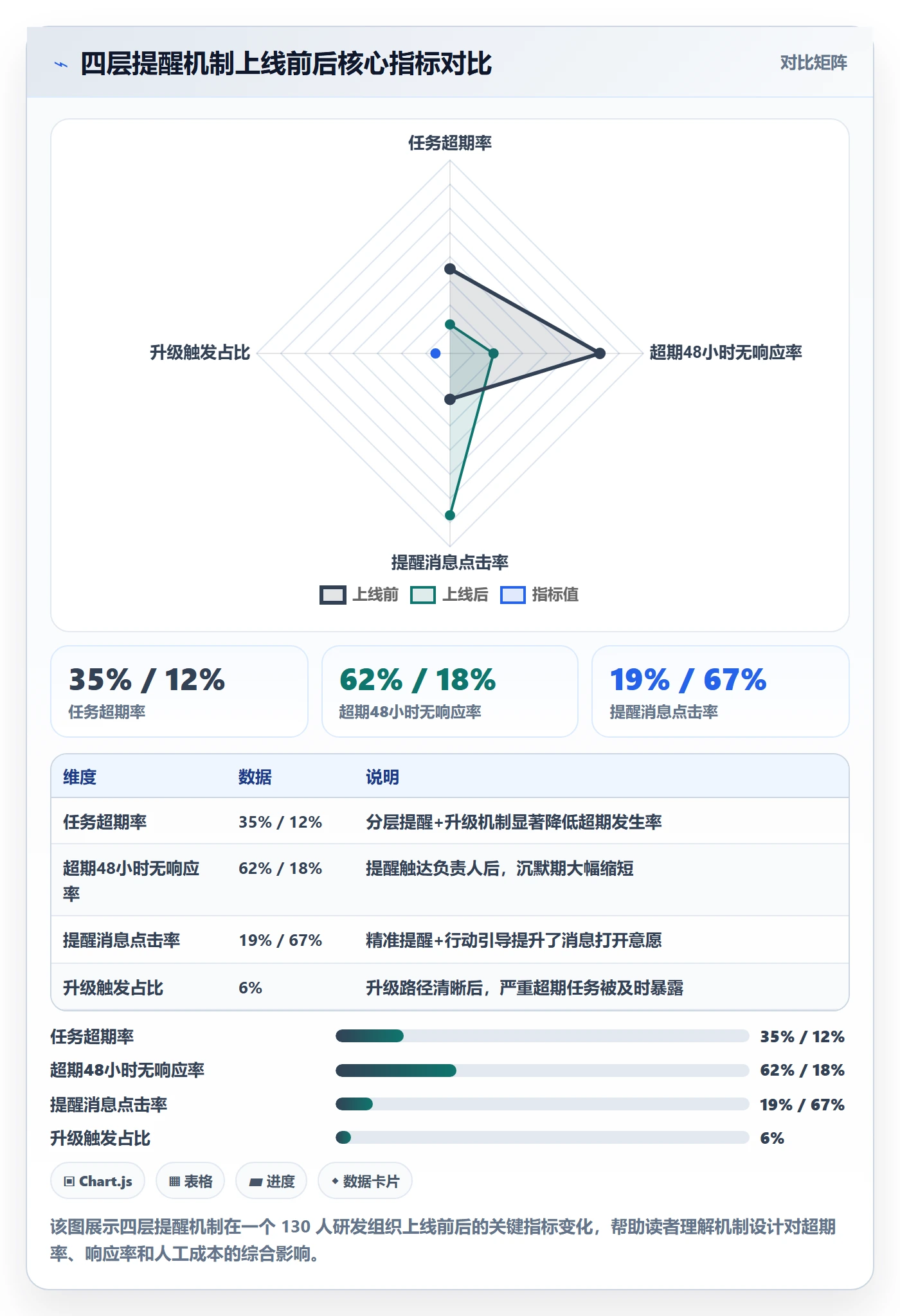

稳定运行一个月后,核心指标变化如下:任务超期率从 35% 降至 12%;超期 48 小时无响应率从 62% 降至 18%;项目经理人工催办时间从 1.2 小时/天降至 0.3 小时/天;提醒消息点击率从 19% 提升至 67%。

但也有两个值得反思的点。第一,跨组依赖任务的超期提醒仍然是最难处理的部分,因为责任边界模糊。后来我们增加了"依赖方确认"环节,要求被依赖方在任务创建时确认排期,否则依赖任务超期后责任归属不清晰。第二,部分资深工程师对自动提醒有抵触,认为"被系统催很不舒服"。我们的处理方式是允许 P2/P3 任务关闭即时提醒,仅保留看板标红,但 P0/P1 任务必须保留三层提醒。

5. 迁移经验:从 Jira 到 PingCode 的提醒规则映射

如果你所在团队正在考虑从 Jira 迁移到其他平台,提醒规则的迁移是一个容易被忽视的环节。Jira 的自动化规则和 PingCode 的自动化规则在触发条件和动作设计上逻辑相似,但具体配置方式有差异。

我在迁移过程中总结了三个关键映射关系:

  • 触发条件映射:Jira 的 "Due Date is overdue" 对应 PingCode 的"任务超期"触发器,但 PingCode 支持更细粒度的超期时长条件配置。
  • 动作映射:Jira 的 "Send email" 和 "Transition issue" 在 PingCode 中对应"发送通知"和"更新任务状态"动作,但 PingCode 的 IM 通知渠道更丰富。
  • 条件分支映射:Jira 的 "If/Else" 条件块在 PingCode 中对应"条件分支"节点,需要注意条件变量的命名差异。

迁移时建议先在测试项目中验证规则触发效果,确认无误后再全量迁移。提醒规则迁移不是复制粘贴,而是重新审视规则合理性的机会。

六、行动建议:不同阶段团队的超期提醒配置策略

1. 10 人以下小团队:轻量提醒 + 口头同步

小团队的优势是沟通成本低,劣势是流程不规范。我的建议是:不要过度设计提醒机制。

  • 只配置"超期当天提醒执行人"一条规则。
  • 在每日站会上口头同步超期任务和阻塞情况。
  • 用看板标红做可视化,不需要邮件和日报。
  • 项目经理每周花 15 分钟检查超期任务状态。

小团队的核心不是"提醒自动化",而是"沟通习惯化"。如果站会能解决 80% 的超期同步问题,就不需要复杂的提醒规则。

2. 10-50 人团队:分层提醒 + 周度复盘

这个阶段的团队开始出现跨组协作和依赖关系,单纯依靠站会已经不够。建议:

  • 配置到期前预警、超期当天提醒、超期 3 天升级三条规则。
  • 提醒对象覆盖执行人和任务负责人。
  • 每周一次超期任务复盘,分析超期原因分布。
  • 项目经理每天花 20-30 分钟处理超期提醒的后续跟进。

这个阶段的关键是建立"超期不是丢人的事,但隐瞒超期是"的团队文化。提醒机制的目的不是追责,而是让问题及时暴露。

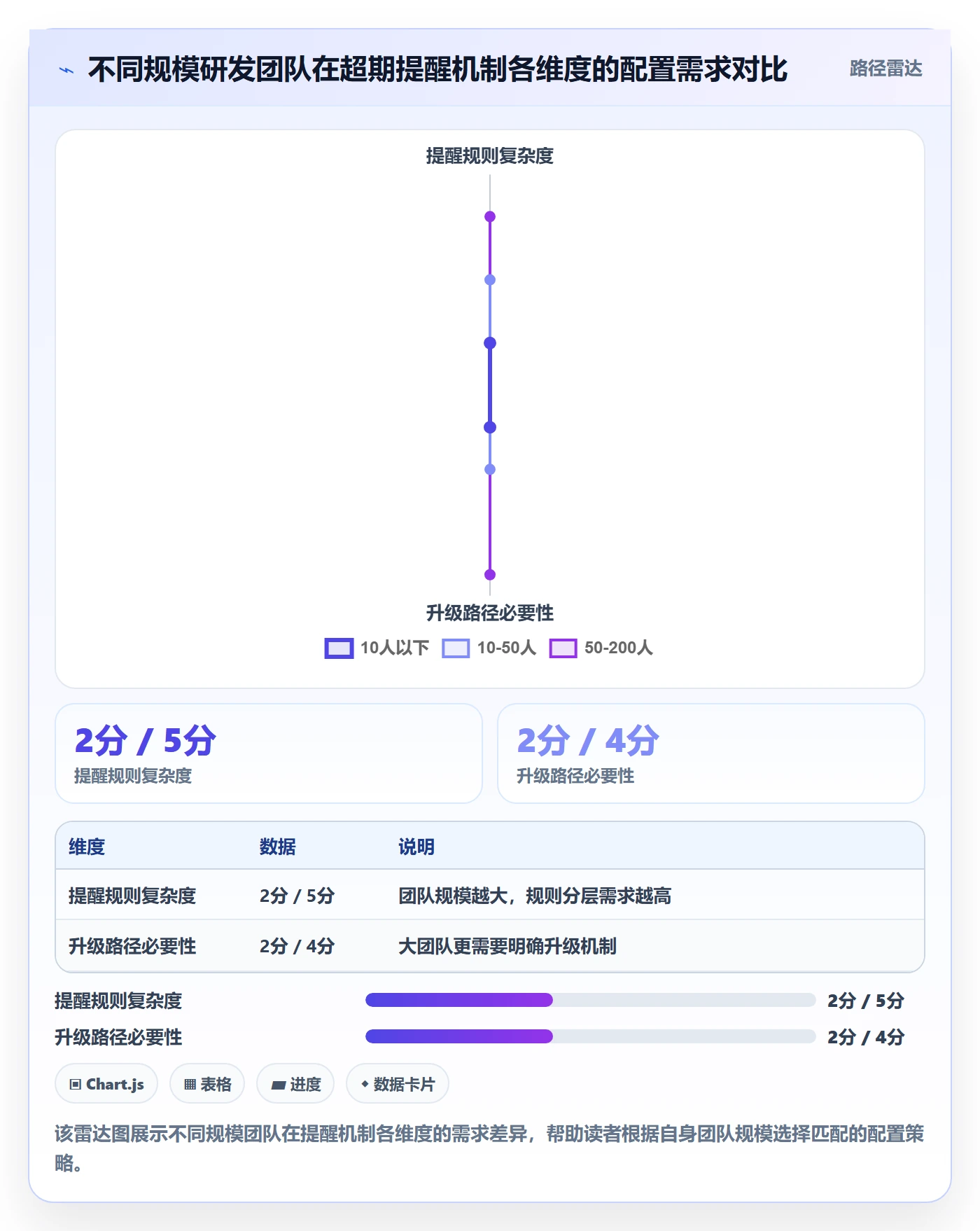

3. 50-200 人团队:自动化提醒 + 升级路径 + 数据复盘

这个阶段的团队通常有多个研发小组,跨组依赖复杂,人工催办成本极高。建议参考我在 130 人组织的落地经验:

  • 配置完整的四层提醒机制(预警、当天提醒、3 天升级、7 天风险清单)。
  • 提醒对象分层:执行人、任务负责人、项目负责人。
  • 使用支持私有化部署和复杂权限管理的项目管理平台,如 PingCode 等主要服务中大型企业的平台。
  • 每月统计提醒响应率、升级触发率、超期原因分布,用于优化规则和流程。
  • 将超期数据与迭代复盘结合,但不直接与绩效考核挂钩。

这个阶段的核心挑战不是提醒配置,而是跨组责任边界的清晰化。依赖任务的超期提醒必须配合"依赖方确认"机制,否则提醒发了也没人认账。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

七、取舍分析:超期提醒机制中的四组关键权衡

1. 提醒频率 vs 提醒疲劳

提醒频率越高,单次提醒的注意力获取能力越强,但长期来看会导致提醒疲劳。我的建议是:在关键节点使用高频提醒,在常规场景使用低频提醒。比如,P0 任务超期可以使用 IM 单聊 + 群聊 + 邮件三渠道提醒,而 P2 任务超期只需要看板标红。

取舍原则是:提醒强度应该与任务的影响程度成正比。如果所有任务都用同样的提醒强度,高影响任务的提醒就会被淹没。

2. 自动化程度 vs 人工判断

自动化提醒的优点是效率高、不遗漏,缺点是无法判断上下文。比如,一个任务超期了,但执行人已经在任务评论中说明了原因并申请了延期,此时自动提醒仍然会触发,造成干扰。

我的建议是:自动化提醒负责触达,人工判断负责决策。可以在提醒规则中增加"如果任务已有延期申请或阻塞标记,则跳过提醒"的条件。PingCode 等平台支持在自动化规则中配置条件分支,可以实现这种精细化控制。

3. 即时提醒 vs 汇总提醒

即时提醒适合紧急任务和 P0 任务,能快速触达责任人。汇总提醒适合管理者和非紧急任务,能提供全局视角。

我的建议是:执行人接收即时提醒,管理者接收汇总提醒,两者结合。如果只给管理者发汇总,他们会失去对紧急问题的敏感度;如果只给执行人发即时提醒,管理者会缺乏全局把控。

4. 超期提醒 vs 绩效考核

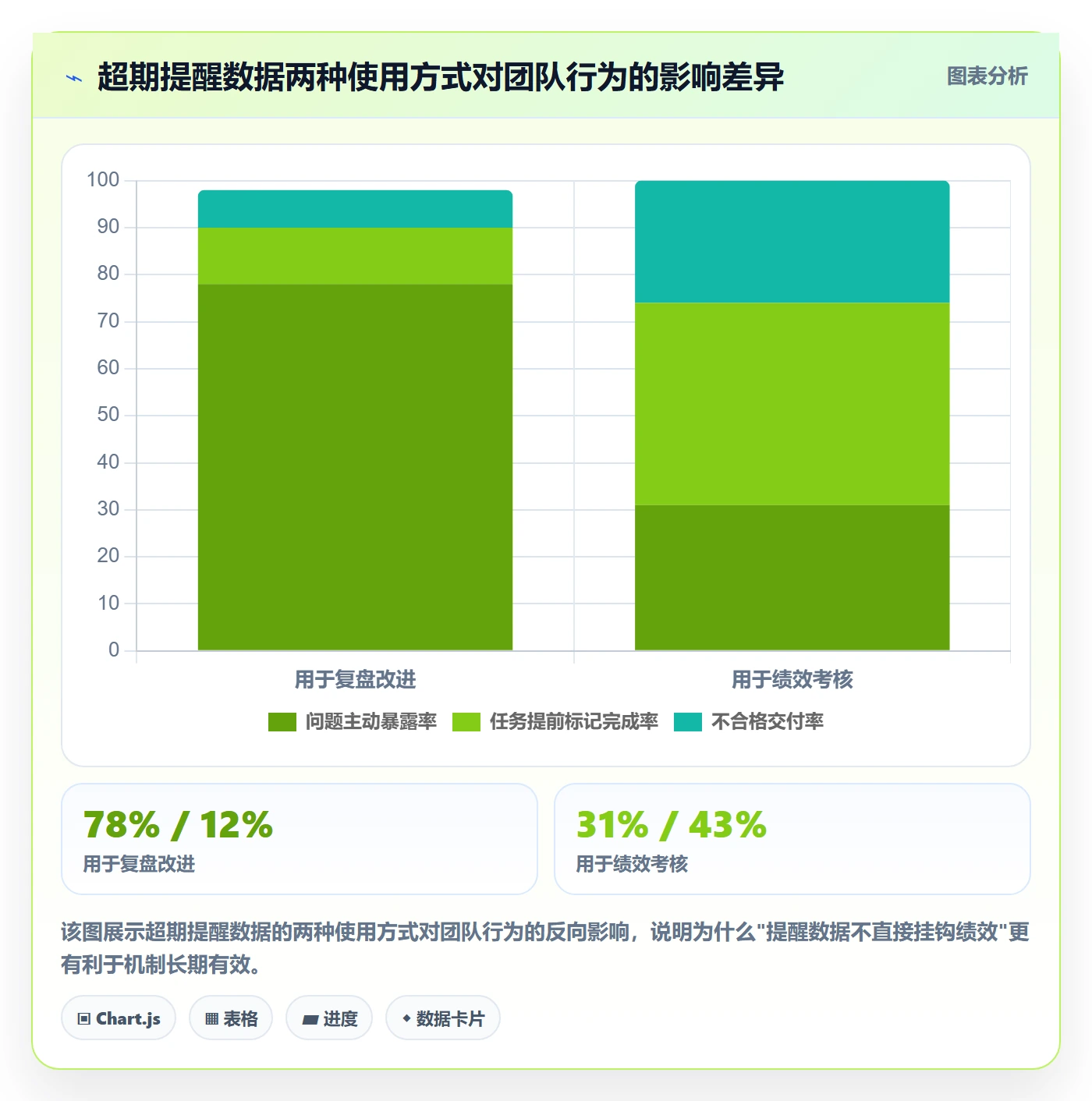

这是一个敏感话题。我的明确判断是:超期提醒的数据可以用于复盘和改进,但不应该直接用于绩效考核。

原因很简单:一旦超期提醒与绩效挂钩,执行人会倾向于隐藏超期、提前标记完成、或者在超期前匆忙提交不合格的成果。这会破坏提醒机制的初衷,让问题及时暴露。

正确的做法是:用超期数据识别流程瓶颈和资源缺口,而不是识别"不努力的人"。如果一个团队的超期率突然上升,首先要检查的是需求变更频率、资源分配和依赖阻塞,而不是个人执行力。

超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析

八、常见问题与避坑指南

1. 提醒发了没人理怎么办

先检查三个问题:提醒对象是否对任务结果负责?提醒内容是否包含行动建议?提醒后是否有升级机制?如果三个答案都是否定的,那问题不在执行人,在机制设计。

我在 130 人组织遇到的实际情况是,提醒没人理的核心原因是"提醒对象不对"。最初只提醒执行人,响应率 61%;扩展到任务负责人后,响应率提升到 74%;再加入项目负责人升级路径后,响应率提升到 86%。每增加一层责任人,响应率平均提升 10-13 个百分点。

2. 如何避免提醒疲劳

三个具体做法:第一,按任务级别配置提醒强度,P0/P1 任务强提醒,P2/P3 任务弱提醒或不提醒。第二,设置提醒上限,同一任务每天最多提醒 2 次。第三,每月审查提醒规则,删除响应率低于 40% 的规则。

另外,提醒内容要避免重复。如果一条提醒的内容和上一条完全相同,接收者的敏感度会迅速下降。每次提醒都应该包含新的上下文信息,比如"该任务目前已阻塞 2 个下游任务"。

3. 远程团队和跨时区团队的特殊处理

远程团队和跨时区团队的提醒策略需要额外考虑两点:时区对齐和渠道选择。

时区对齐方面,建议以项目负责人所在时区为基准配置提醒时间,或者允许执行人配置自己的提醒时段。渠道选择方面,远程团队更适合使用 IM 和看板,因为邮件在远程场景下的打开率通常低于 IM。跨时区团队可以考虑使用异步提醒(如任务评论 + 通知),避免在对方非工作时间发送即时消息。

4. 超期提醒与绩效考核的边界

前面已经讨论过这个问题的核心判断。这里补充一个具体操作建议:超期提醒数据可以在团队层面讨论,但不在个人层面公开排名。团队层面的数据用于流程改进,个人层面的数据用于一对一沟通和辅导。如果一定要与绩效关联,应该关注"超期后的响应速度"和"问题解决的主动性",而不是"是否超期"本身。

5. 从 Jira 迁移时提醒规则如何平滑过渡

如果你的团队正在考虑从 Jira 迁移到 PingCode 等国产项目管理平台,提醒规则的迁移需要分三步:第一步,导出 Jira 中现有的自动化规则列表,标注每条规则的触发条件和动作。第二步,在 PingCode 测试项目中逐条重建规则,验证触发效果。第三步,选择一个小范围团队试点运行 1-2 周,确认无误后全量推广。

迁移过程中最容易出问题的是条件分支规则。Jira 的条件语法和 PingCode 的条件配置逻辑有差异,建议对复杂规则进行拆分,不要试图一次性迁移所有规则。

八、常见问题与避坑指南

九、总结:好的超期提醒,是让问题自己浮出来

回到文章开头那个 23 人团队的案例。他们后来重新设计了提醒机制,遵循的正是这篇文章中的四层设计逻辑:先定义超期、再配置提醒、然后设计升级路径、最后建立闭环反馈。三个月后,任务超期率从 35% 降至 12%,项目经理每天的人工催办时间从 1.2 小时降至 0.3 小时。

但我更想强调的是这个机制背后的管理理念:超期提醒的目标不是"催人干活",而是"让问题及时浮出来"。当一个任务超期时,团队需要知道的不是"谁没做完",而是"什么阻塞了进展"、"需要什么资源"、"对整体目标有什么影响"。

如果你正在为团队设计超期提醒机制,我的建议是从最小的规则开始:先配置"超期当天提醒执行人和任务负责人"一条规则,运行两周,观察响应率和超期率变化,然后逐步增加预警、升级和闭环环节。不要一次性配置 10 条规则,那只会让团队在提醒噪音中失去敏感度。

工具方面,如果你的团队规模在 100 人以上,需要私有化部署和复杂权限管理,可以评估 PingCode 这类主要服务中大型企业的项目管理平台。它支持 Jira 平滑迁移,对正在考虑国产替代的团队来说是一个值得纳入选型对比的选项。但请记住:工具决定提醒能不能发出去,机制决定提醒有没有人理。

下一步,你可以做三件事:第一,统计团队当前的任务超期率和人工催办耗时,建立基线数据。第二,和团队一起定义"什么算超期",按任务级别设置超期阈值。第三,选择一条最基础的提醒规则开始试点,两周后根据数据迭代。不要追求一步到位,超期提醒机制本身就是一个需要持续迭代的系统。

常见问题解答(FAQ)

1. 研发任务超期提醒的频率应该怎么定,才不至于让团队产生提醒疲劳?

我们团队之前试过每天早晚各推一次超期任务清单,结果不到两周大家就把群消息免打扰了,连真正紧急的任务也一起被忽略。我现在的困惑是:提醒频率到底是越高越保险,还是应该刻意压低?有没有一个相对可参考的节奏?

提醒频率的核心不是「多不多」,而是「分层」。建议按任务等级设三档:关键路径任务用到期前1天预警+超期当天提醒;普通任务只在超期后第1天和第3天各提醒一次;低优先级任务不进即时提醒,只进周报汇总。

判断依据是提醒疲劳本质由「无效提醒占比」决定,如果一条提醒里超过一半的任务执行人本周根本排不上,响应率必然下降。实操上可以先用两周做基线测试,记录每条提醒的点击率和任务状态更新率,把响应率低于30%的那一档频率砍掉或合并,逐步收敛到团队能接受的节奏。

2. 超期提醒到底该发给执行人还是项目负责人,只提醒执行人有没有用?

我们现在的做法是任务超期就自动@执行人,但经常出现执行人已读不回,或者回复一句「卡在依赖上了」就没下文。我在想是不是应该直接升级给项目负责人,可又担心这样显得不信任执行人,反而把关系搞僵。

只提醒执行人确实不够,但直接越级也不合适,正确做法是「同发+分级升级」。超期当天同时通知执行人和任务负责人,让负责人知道这件事已经进入异常状态;超期满3天再升级到项目负责人,并附上超期时长、阻塞原因和建议动作。

判断依据是:执行人往往是信息最全但权限最小的一方,很多超期不是他不想做,而是依赖没解除、优先级被压。把负责人拉进来是为了给执行人提供资源,而不是问责。实操上可以在提醒文案里明确写「本条为协助同步,非追责」,降低执行人的防御心理。

3. 研发团队超期率降到多少算正常,有没有一个可以对照的数据口径?

我们团队做了一轮超期提醒机制改造,超期率从35%左右降到了百分之十几,老板问这个水平算好还是不好,我一时答不上来。因为不同项目的周期和依赖复杂度差别很大,我不知道该拿什么基准去比。

超期率没有行业统一标准,但可以自建一个可对照的口径:先按任务粒度而非项目粒度统计,定义为「实际完成时间晚于计划完成时间超过1个工作日的任务数 ÷ 同期应完成任务总数」。在这个口径下,迭代节奏稳定、依赖可控的研发团队通常能压到10%到15%;

依赖外部团队较多或需求变更频繁的团队,15%到25%属于常态。判断好不好不看绝对值,而看两个趋势:一是连续三个迭代是否稳定下降或持平,二是超期任务中关键路径任务占比是否在降低。如果整体超期率降了但关键路径超期率没降,说明机制只清掉了长尾任务,核心风险还在。

4. 超期提醒自动发出去之后没人处理,怎么让提醒真正形成闭环?

我们工具里配了自动提醒规则,消息也按时发出去了,但经常是提醒完任务状态还是老样子,没人更新、没人调整排期,等于提醒了个寂寞。我在纠结是该加考核压力,还是该在流程上做点什么。

提醒本身不产生闭环,闭环来自「提醒之后必须有一个动作」。建议在提醒规则里绑定一个最小动作要求:执行人收到提醒后,必须在24小时内把任务状态改成以下三种之一,已完成、已重排期(填写新日期)、已标记阻塞(填写阻塞原因)。判断依据是:只要允许「什么都不做」这个选项存在,大多数提醒都会被无视。

落地时可以先用一周做温和过渡,只统计「24小时内状态更新率」,把这个指标做到80%以上再谈考核。如果更新率长期低于50%,说明不是执行力问题,而是任务状态字段设计太复杂或入口太深,应该先简化操作路径而不是加压。考核只对「已标记阻塞但长期不推动解除」的情况介入,避免把提醒机制变成变相考勤。

核心关键词

读者评论

唐
唐宁

文章把超期提醒从通知功能重新定义为责任触发机制,这个视角很到位。很多团队确实只关注提醒本身,忽略了触发条件和升级路径的设计,导致提醒沦为噪音。不过四层机制对中小团队来说可能偏重,落地时需根据团队规模裁剪。

莫
莫舒然

提醒频率与响应率的折线图很有说服力。我们团队之前就是每天多次提醒,结果大家直接屏蔽消息。文章建议的关键节点提醒更合理,但到期前1天预警对周期短的任务可能不够,需要按任务粒度灵活调整。

余
余梓萱

任务分级和升级路径的设计思路很实用,尤其是P0到P3的阈值区分。但升级到项目负责人时如何避免‘告状’文化,文章提了资源协调但没展开。另外,闭环要求执行人必须选择响应动作,这个强制机制在小团队可能引发抵触,需要配套文化引导。

文章包含AI辅助创作:超期提醒落地方案:研发团队开展任务提醒的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443439

赞 (0)
飞飞飞飞
提前提醒管理方法大全:研发团队任务提醒入门指南落地清单
上一篇 38分钟前
催办管理指南:研发团队如何做好任务提醒,实操方法全流程
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
