先给结论:关键路径落地的瓶颈从来不是工具,而是权责制度
先把我的核心判断放在前面,避免读者看到一半才发现视角不对。
在过去几年我参与或复盘的十几个跨部门项目里,关键路径失效的原因高度集中,而且和工具能力关系不大。真正的断点往往出现在三个地方:依赖关系没有书面确认机制、延迟信息没有分级预警规则、跨部门争议没有仲裁路径。软件解决的是“可见性”,制度解决的是“执行力”,两者不能互相替代。
1. 一个反常识观察:工具越先进,依赖失约反而更隐蔽
很多管理者以为上了项目管理工具,依赖问题就会自动解决。实际情况常常相反:工具让进度条看起来很整齐,反而掩盖了“这个任务到底谁负责、延迟了该怎么处理”的制度空白。
我在一家年营收约12亿的装备制造企业做流程复盘时看到,他们上线项目管理平台后的前三个月,任务按时完成率从61%升到74%,但关键路径上的任务延迟次数几乎没有下降。原因是:普通任务因为有了提醒而改善,关键路径上的跨部门依赖却依然靠“关系”协调,工具只是把延迟记录得更清楚,没有改变延迟发生的方式。

2. 制度设计的本质:回答四个问题
我常用的判断标准很朴素,如果一套关键路径管理制度说不清下面四个问题,它大概率会沦为纸面流程:
- 谁发起:上游任务完成后,由谁在规定时限内发起交付确认?
- 谁确认:下游任务由谁在什么标准下确认接收,确认后意味着什么?
- 谁兜底:当上游无法按时交付,谁有权调动资源、谁承担后果?
- 谁仲裁:上下游对交付标准产生争议时,升级到哪一级、多久内必须裁决?
这四个问题分别对应依赖确认制度、交付标准制度、预警与兜底制度、冲突仲裁制度。缺任何一条,关键路径上的依赖就会退回到“靠催、靠人情、靠开会”的原始状态。
3. 为什么我把“制度”排在“工具”前面
这不是否定工具的价值。项目管理平台能把依赖关系可视化、把延迟自动预警、把历史数据留存下来,这些都是制度执行的“证据基础设施”。但证据基础设施不能代替规则本身,如果制度没说延迟2小时该通知谁,工具再快也只能把消息发给一个不知道该做什么的人。
我的排序是:先定权责规则,再配置工具承载规则,最后用数据反向校准规则。顺序颠倒,投入会打折扣。
一、真实场景:多项目并行下的依赖混乱是怎么一步步形成的
脱离场景谈制度容易空转,我把这家企业的背景和演化过程写清楚,方便读者对照自己的组织。
1. 企业背景与我介入的契机
这家企业做精密结构件,员工约800人,同时并行推进的项目常年维持在25到35个之间,其中约三分之一涉及跨事业部协作。项目类型包括新品导入、产线改造、客户定制交付,节拍差异很大。
我介入的契机是一次客户交付延期。表面原因是某个工装任务晚了9天,深挖后发现:设计变更没有按约定在24小时内同步给工艺部门,工艺部门按旧版本排产,导致返工。整个链条里没有一个人在制度上被要求“变更必须在多久内、以什么形式、通知到谁”。
2. 依赖混乱的三个演化阶段
我把这家企业的依赖问题演化总结为三个阶段,很多中大型企业都能对号入座。
第一阶段是隐性依赖阶段。项目少、人少,依赖关系靠经验和口头沟通就能覆盖,甚至不需要正式文档。这个阶段的管理者容易误以为“我们团队协作很好”。
第二阶段是依赖显性化但无规则阶段。项目增多,团队开始画网络图、标关键路径,但依赖确认没有规则,仍然是“我记得提醒你”。这个阶段最危险,因为看起来有方法,实际没有约束力。
第三阶段是规则缺位导致的责任稀释阶段。跨部门依赖出问题时,各方都能找到理由:上游说下游没及时确认,下游说上游没按标准交付,最终只能由项目经理或高层“拍板”,制度被架空。

3. 我观察到的典型对话
复盘会上的一段对话很能说明问题。工艺部门负责人说:“设计变更我们不知道,等看到图的时候已经排产了。”设计部门负责人回应:“我们在群里发了通知。”项目经理追问:“群里发的通知,谁确认收到了?”没人回答。
这不是态度问题,是制度设计问题:当“通知”没有定义发送形式、接收对象和确认时限时,它就不是一个可执行的制度动作,而只是一个善意行为。

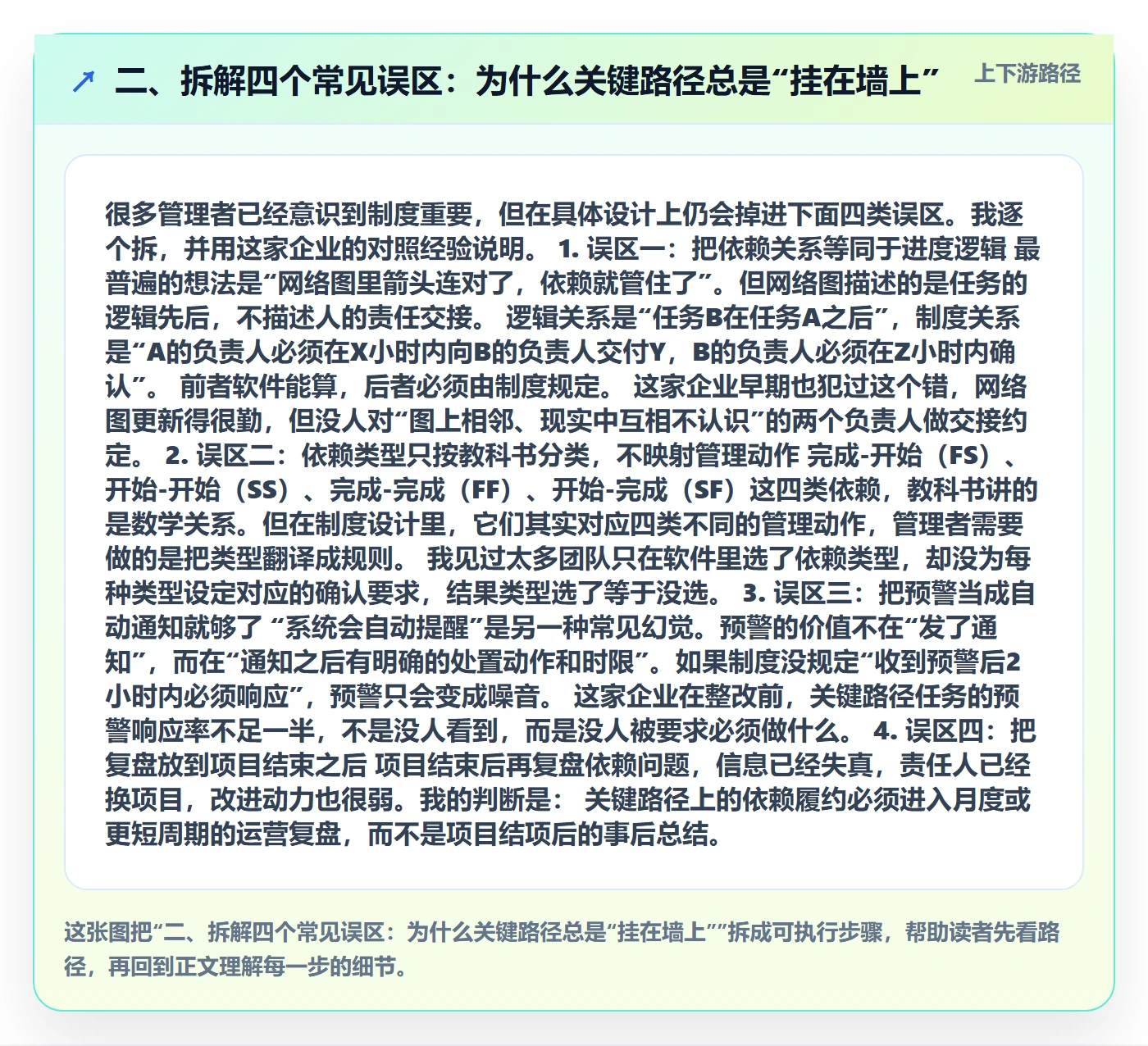

二、拆解四个常见误区:为什么关键路径总是“挂在墙上”
很多管理者已经意识到制度重要,但在具体设计上仍会掉进下面四类误区。我逐个拆,并用这家企业的对照经验说明。
1. 误区一:把依赖关系等同于进度逻辑
最普遍的想法是“网络图里箭头连对了,依赖就管住了”。但网络图描述的是任务的逻辑先后,不描述人的责任交接。逻辑关系是“任务B在任务A之后”,制度关系是“A的负责人必须在X小时内向B的负责人交付Y,B的负责人必须在Z小时内确认”。前者软件能算,后者必须由制度规定。
这家企业早期也犯过这个错,网络图更新得很勤,但没人对“图上相邻、现实中互相不认识”的两个负责人做交接约定。
2. 误区二:依赖类型只按教科书分类,不映射管理动作
完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)这四类依赖,教科书讲的是数学关系。但在制度设计里,它们其实对应四类不同的管理动作,管理者需要做的是把类型翻译成规则。
我见过太多团队只在软件里选了依赖类型,却没为每种类型设定对应的确认要求,结果类型选了等于没选。
3. 误区三:把预警当成自动通知就够了
“系统会自动提醒”是另一种常见幻觉。预警的价值不在“发了通知”,而在“通知之后有明确的处置动作和时限”。如果制度没规定“收到预警后2小时内必须响应”,预警只会变成噪音。
这家企业在整改前,关键路径任务的预警响应率不足一半,不是没人看到,而是没人被要求必须做什么。
4. 误区四:把复盘放到项目结束之后
项目结束后再复盘依赖问题,信息已经失真,责任人已经换项目,改进动力也很弱。我的判断是:关键路径上的依赖履约必须进入月度或更短周期的运营复盘,而不是项目结项后的事后总结。

三、专业判断逻辑:把关键路径翻译成组织规则的四个制度模块
下面是我在复盘基础上提出的制度框架,包含四个模块。每个模块我都按“问题,规则,示例”的结构写,方便管理者直接对照。
1. 依赖确认制度:任务交接的“交接单”机制
问题:上下游对“是否已交付、是否已接收”认知不一致,导致延迟责任无法界定。
规则:关键路径上的每个依赖接口,必须形成书面交接记录,包含交付物、交付标准、交付时间、接收确认时间、双方责任人。交接单的字段不追求复杂,追求可追溯。
示例:设计部门向工艺部门交付某版本图纸,交接单需明确“图纸版本号、关键尺寸公差范围、交付截止时间、工艺确认截止时间、双方接口人”。
这里的关键不是表格本身,而是“没有交接单,就不算完成交付”这条规则的刚性。这条规则一旦松动,整个制度会被拖回人情协调。
2. 延迟预警制度:关键路径任务的提前量规则
问题:延迟发生后才被知道,且知道了也没人分级处置。
规则:为关键路径任务设定分级提前量,例如偏差超过1天为黄色、超过3天为橙色、超过5天为红色,每一级对应不同的通知对象和响应时限。
示例:黄色预警由任务负责人通知下游接口人;橙色预警由项目经理通知相关事业部负责人;红色预警直接进入运营例会,必须在24小时内给出资源调配方案。
这套规则的核心是把“延迟”从信息变成动作。没有响应时限的预警,不构成制度。

3. 冲突仲裁制度:跨部门依赖争议的升级路径
问题:上下游对交付标准或责任归属有争议时,没有人被授权在合理时间内裁决,争议被搁置。
规则:明确三级升级路径:接口人协商(4小时内)→项目经理协调(1个工作日内)→运营负责人裁决(2个工作日内)。每一级的裁决结果必须书面记录并同步到依赖清单。
示例:工艺部门认为设计交付的图纸标准不足以排产,若接口人协商未果,项目经理须在1个工作日内组织评审并给出结论,不能无限期“再沟通看看”。
我的经验是:仲裁制度的价值不在于裁决得多正确,而在于裁决得多及时。争议拖得越久,关键路径损失越大。
4. 考核挂钩制度:把依赖履约纳入绩效
问题:依赖履约做好做坏一个样,制度缺乏长期动力。
规则:把“依赖确认及时率、预警响应率、仲裁配合度”作为协作类指标,纳入相关部门和接口人的周期性考核,权重不宜过高但要稳定存在。
示例:某事业部季度协作指标占绩效约10%,其中依赖确认及时率是主要构成,数据直接来自依赖清单记录,不额外人工填报。
需要提醒的是:考核是兜底手段,不是主要手段。如果前面三个制度没做好,考核只会制造对立情绪。

四、案例与数据观察:一家制造企业的关键路径制度化实践
下面这部分的动作和数据,来自我参与复盘的真实过程。为避免识别,企业名称和部分可识别的产品信息做了处理,但制度动作和数据逻辑保持原样。
1. 改造前的基线数据
改造前一个季度的观察数据显示:关键路径任务平均延迟4.2天,依赖确认书面化比例约20%,预警响应率约47%,跨部门依赖争议平均解决周期6.8个工作日,项目结项后能追溯到明确责任人的比例约15%。
这些数据不是精确审计值,而是从项目周报、会议纪要和系统日志中人工汇总的口径,因此我更愿意把它们当作“相对基线”,用于观察改善方向而非下结论。
2. 动作一:梳理关键路径上的跨部门接口,形成依赖清单
他们没有一上来就全面铺开,而是挑了两个在制和两个待启动项目,只梳理关键路径上的跨部门接口。结果每个项目平均识别出17个跨部门关键接口,其中约三分之一此前没有任何书面约定。
项目经理的原话是:“不梳理不知道,一梳理发现我们以为在配合的地方,其实全靠一个人记得。”梳理动作本身就是一次制度体检。
3. 动作二:为每个接口设定交付标准、确认时限、责任人
这是最费时的一步。每个接口需要填清交付物、交付标准、交付时限、确认时限、上游责任人、下游责任人。两个试点项目共形成约70条接口规则,平均每条规则的讨论时间在20到40分钟之间。
这里我特别想强调一个细节:交付标准必须可验证。“图纸交付”不可验证,“图纸交付且关键尺寸公差表完整、版本号明确”才可验证。标准不可验证,确认环节就会变成走过场。
4. 动作三:把依赖履约纳入月度运营复盘
他们把依赖确认及时率、预警响应率、争议解决周期三项指标纳入月度运营复盘,由项目经理汇报,运营负责人当场处理升级问题。不再等项目结束后追责。

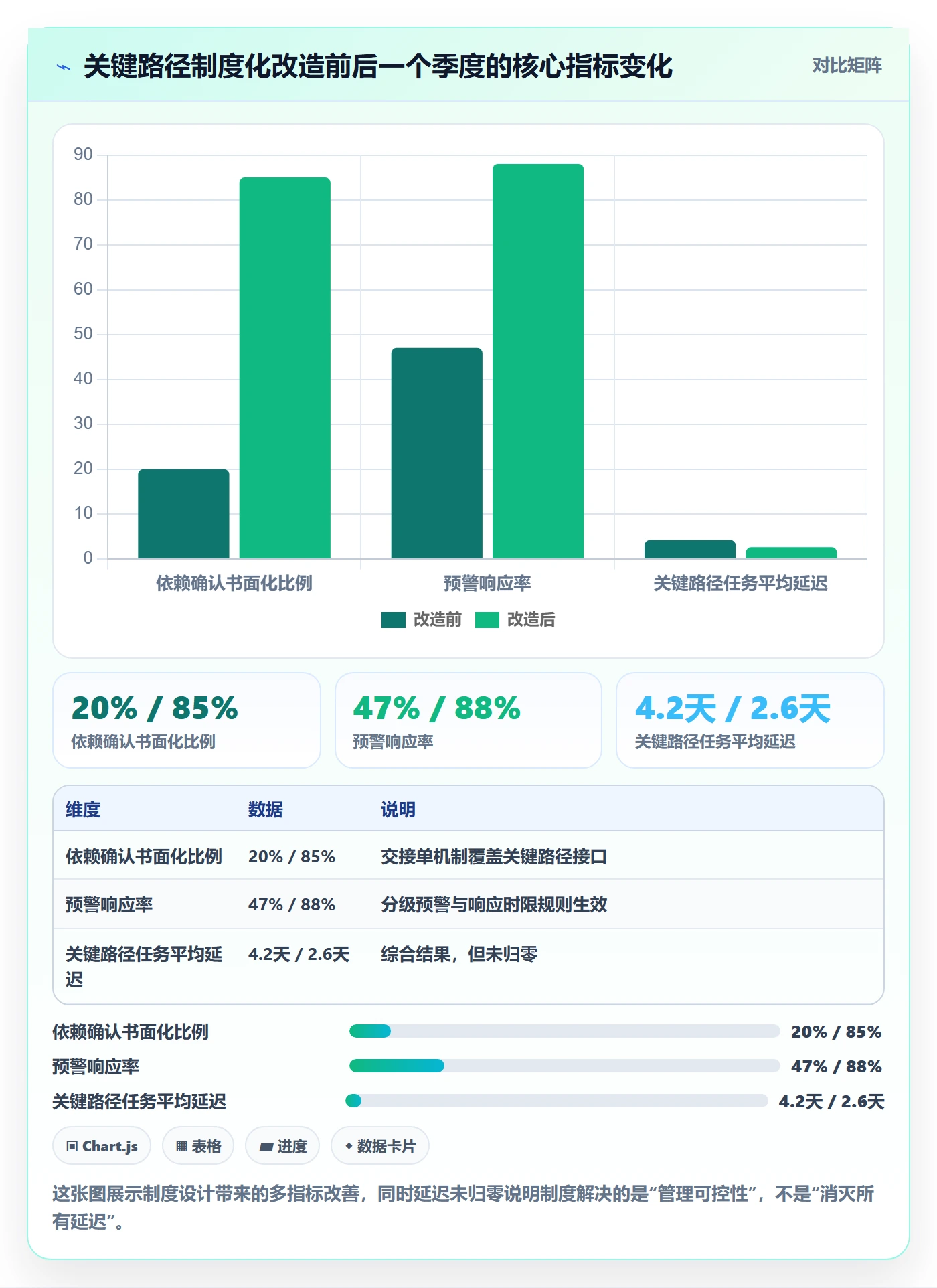

据我看到的复盘记录,改造后一个季度,依赖确认书面化比例从约20%升到约85%,预警响应率从约47%升到约88%,跨部门争议平均解决周期从6.8个工作日降到约2.1个工作日。关键路径任务平均延迟从4.2天降到约2.6天。

5. 动作四:用项目管理平台承载规则,而不是代替规则
制度定好之后,他们才去调整项目管理平台的配置:把依赖清单字段、预警分级规则、仲裁状态、确认时限做成系统内的结构化记录。这一步之所以放在最后,是因为如果规则没定清楚,工具配置只会把混乱固化下来。
在承载规则这一层,我通常会建议中大型企业选择支持私有化部署、能承载复杂依赖关系和组织权限的项目管理平台。以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,适合对数据安全和流程定制要求较高的制造、装备、研发型企业;同时支持从Jira平滑迁移,是国产替代场景下可以优先评估的选项之一。需要注意的是,平台承载的是制度,而不是制度本身,先把依赖规则、预警分级、仲裁路径定清楚,再把这些规则配置进平台字段和流转逻辑,顺序不能反。
6. 案例的局限:哪些可以复制,哪些需要适配
这家企业的做法不能整体照搬。他们组织层级清晰、项目经理有一定调度权、运营例会有决议效力,这些是制度能跑起来的前提条件。
如果企业是项目高度分散、项目经理权力很弱、跨部门依赖更多靠外部客户驱动的类型,那么优先做的可能是仲裁制度和预警制度,而依赖确认制度需要更长的培育期。案例的价值在于看清制度逻辑,而不是复制动作清单。
五、行动建议:不同情况下管理者可以做什么
我把建议按企业状态分类,方便管理者判断自己该从哪里切入。
1. 如果你所在企业处于“依赖显性化但无规则”阶段
你已经有网络图和关键路径,但依赖确认没有规则。这时优先做两件事:一是梳理关键路径上的跨部门接口清单,二是为每个接口设定确认时限和责任人。不要一开始就动考核,先让规则跑起来。
试点范围建议控制在2到4个项目,避免全面铺开导致协调成本过高。
2. 如果你所在企业已经出现“责任稀释”现象
跨部门依赖出问题时经常找不到责任人,说明依赖确认和仲裁制度双双缺位。这时建议先建预警制度和仲裁路径,因为这两项见效快、阻力小,能为后续确认制度争取信任。
仲裁裁决结果必须书面同步,否则信任建立不起来。
3. 如果你的企业已经有制度,但执行走样
常见原因是预警响应没有时限、交接单可以“事后补”、仲裁久拖不决。建议逐条检查是否存在“例外口子”,制度的刚性取决于例外的数量,而不是文本的完善程度。
另外检查考核是否与执行数据挂钩,如果一直不挂钩,制度会自然衰减。
4. 如果你正准备上线或更换项目管理平台
不要把平台上线当作制度建设的起点。我的建议是:先用一页纸写清四个制度模块的关键规则,再把这些规则映射到平台字段和流转。同时评估平台是否支持私有化部署、是否支持复杂依赖与权限体系、是否有成熟的迁移路径,这对中大型制造和研发企业尤其重要。

六、取舍:制度设计的边界与代价
制度不是越多越好,下面这几组取舍是我在复盘时反复和企业讨论的。
1. 刚性与灵活性的取舍
制度太刚性,遇到紧急变更会拖慢响应;太灵活,又会被“特殊情况”侵蚀。我的建议是:依赖确认和仲裁路径必须刚性,交付标准允许分等级灵活,例如区分标准交付和紧急交付两档,但紧急交付需要走备案。
2. 覆盖范围与推行成本的取舍
不是所有任务都需要制度化。全面覆盖会让一线负担激增。合理的选择是只对关键路径上的跨部门依赖做制度化,非关键路径任务保持轻量管理。这家企业的70条接口规则全部集中在关键路径接口上,就是这个取舍的结果。
3. 考核权重与协作氛围的取舍
考核能强化制度,但权重过高会诱发部门间互相设防、隐瞒问题。我倾向于把协作类指标权重控制在10%左右,并配套问题上报免责机制:主动上报依赖风险的,免责;隐瞒导致延迟的,追责。
4. 工具投入与制度建设的取舍
预算有限时,先投制度建设,再投工具。制度是免费但费时间的,工具是花钱但省力的。很多企业反过来做,先花钱买平台,制度却一直没动,最后平台成了“记录延迟的地方”。

5. 一个容易被忽视的取舍:复盘频率
复盘太频繁,管理成本高;太稀疏,问题会被积压。这家企业最终选择月度运营复盘加关键事件即时复盘,我认为对多数中大型企业是合理的起点。
七、落地检查清单:管理者可以立即做的5件事
下面这份清单我按“先易后难”排序,管理者可以逐条自检,标出“否”的就是优先要补的制度空白。
1. 自检问题
- 关键路径上的每个跨部门依赖,是否都有书面确认规则?
- 延迟发生时,是否有明确的分级预警对象和响应时限?
- 跨部门依赖争议是否有三级升级路径,且每级有裁决时限?
- 依赖履约数据是否来自系统记录,而非人工填报?
- 依赖履约是否进入周期性复盘,而不是项目结束后追责?
2. 简化模板的字段思路
依赖清单的字段不必多,但要覆盖关键信息。我建议至少包含:依赖编号、上游任务、上游责任人、下游任务、下游责任人、交付物、交付标准、交付时限、确认时限、当前状态、升级记录。
交接记录至少包含:交付时间、交付物版本、接收确认人、确认时间、备注。
3. 推进节奏建议
我的推荐节奏是:第1个月梳理关键路径接口清单并建立预警制度;第2个月建交接单与仲裁路径;第3个月引入依赖履约数据复盘;第4个月再讨论是否纳入考核。急于求成往往在第2个月就遇到阻力而回退。
4. 试点选择的建议
优先选择项目经理有一定调度权、事业部配合意愿相对高、周期在3到6个月的项目作为试点。试点项目不是选最难的,而是选最可能成功的,成功案例本身就是最好的制度推广材料。
5. 数据观察建议
试点期间重点观察四个指标:依赖确认书面化比例、预警响应率、争议解决周期、关键路径任务延迟天数。不要只看延迟天数,前面三个才是过程指标。过程指标改善,结果指标才会跟上;只盯结果,会再次回到“拍脑袋协调”。

八、结语:制度是让关键路径“活起来”的基础设施
回到我最想纠正的那个认知:关键路径法从来不是先有工具才会失效的,它是先缺制度才失效的。工具解决“看得见”,制度解决“有人管”,管理者的责任是把后者补上。这家制造企业的经验也说明,制度不需要多复杂,四个模块、一张接口清单、一套预警分级、一条仲裁路径,就足以让关键路径从图纸上走下来。
如果你现在正准备推动关键路径落地,我的建议是本周就做两件事:拿出当前在制项目,圈出关键路径上的跨部门接口,看看其中有多少条有书面确认规则;再对照本文清单,标出你最缺的那一条制度。先补最短的那块木板,比重新画一遍网络图有用得多。
制度不是约束工具,它是让依赖变成可预期、让协作变成可追溯、让关键路径真正决定工期的基础设施。把这句话落到下一个项目上,你会看到区别。

常见问题解答(FAQ)
1. 关键路径上的任务依赖,靠什么制度才能真正约束跨部门行为?
我们公司项目计划画得挺漂亮,但一到执行就发现关键路径上的任务总是卡在跨部门交接上,催也催了、会也开了,下次还是老样子。我就想知道,到底有没有一套制度能让依赖关系不沦为纸面流程?
核心做法是把每一个关键路径依赖变成一个\"可签收的接口\"。具体分三步:第一,把关键路径上的每个跨部门交接点单独抽出,形成一份依赖清单,清单上每个条目必须写明上游交付物名称、交付标准(含格式、精度、验收口径)、承诺交付时间、接收方确认人。
第二,建立交接单机制,上游完成时必须发起书面确认,接收方在约定时限内(建议关键路径任务不超过4小时)回复确认或提出异议,逾期未回复视为默认接收,但视为接收的后果由接收方承担。第三,把交接单的响应及时率、异议率、返工次数纳入月度运营数据,而不是项目结束后再追责。
判断这套制度是否有效的标准只有一个:当上游延迟时,流程本身能否在半小时内自动暴露问题和责任人,而不需要靠某个人去追问。如果还需要人去催,说明制度还没落地。
2. 关键路径法里的四种依赖类型,在管理制度设计上分别要注意什么?
我是PMO,之前做计划时只知道FS,后来发现有些任务必须同时开始、有些必须同时结束,搞得进度逻辑很乱。我想搞清楚这四种依赖类型在实际制度设计里到底该怎么区别对待,不然计划做出来根本执行不了。
四种依赖的管理重点不同。完成-开始(FS)是最常见的,制度重点是交接标准和确认时限,防止上游\"差不多完成\"就被当成完成。开始-开始(SS)的制度重点是同步启动机制,必须明确\"同时开始\"的触发条件是什么,比如同一个评审会结束、同一批物料到厂,否则容易出现一方已启动另一方还在等。
完成-完成(FF)的制度重点是收尾对齐规则,常见于需要联合验收的场景,要规定双方收尾的先后顺序和最终确认人,避免互相等对方先结束。开始-完成(SF)最少见,通常出现在交接班或系统切换场景,制度上要特别注意旧任务不能因为新任务开始就无人负责,必须指定旧任务的收尾责任人。
实操建议是:在依赖清单里给每种类型单独设一列\"触发条件\",SS和FF必须写清楚同步信号是什么,否则这两类依赖在跨部门场景下几乎必然失控。
3. 关键路径任务延迟预警制度,提前量到底设多少才合理?
我们项目总是最后一刻才发现关键路径要延期,之前设过提前三天预警,但大家觉得太早没当回事,设一天又来不及反应。我真的很头疼这个提前量到底怎么定,有没有可操作的判断依据?
提前量不应该拍脑袋定,而应该由任务的\"可恢复性\"倒推。判断方法:问自己两个问题,如果这个任务今天确认要延期,最晚什么时候通知下游,下游还能通过加班、调序或替代方案把总工期抢回来?这个时间就是预警阈值。
对于不可压缩的关键路径任务(比如必须串行的审批、必须自然养护的工序),预警提前量应覆盖整个恢复动作周期,通常不少于总浮动时间的50%。对于有一定弹性、可以通过增加资源加速的任务,提前量可以设为预计恢复所需时间加上一个决策缓冲(建议半天)。
具体操作上,建议给每个关键路径任务标注\"最晚预警时点\"而不是统一的提前几天,并在项目管理平台中设置自动提醒。另一个容易被忽略的点是:预警不只是通知项目经理,必须同时触发预定义的应对动作,否则预警就变成了\"知道了但没人动\"的无效信息。
4. 依赖履约怎么跟绩效挂钩,才不会变成形式主义的打分?
我们试过把依赖交接收入考核,结果大家都填完成了,实际一查全是水分,考核变成了互相刷分。我就想知道,依赖履约到底怎么跟绩效挂钩才有实际约束力,而不是又搞出一套形式主义?
关键是把考核锚定在\"下游是否被影响\"这个客观结果上,而不是考核\"有没有填表\"。具体做法:第一,只考核关键路径上的依赖,非关键路径的依赖不进绩效,避免考核面过大导致注水。
第二,考核指标用\"依赖延迟次数\"和\"延迟导致的下游返工工时\"两个硬数据,这两个数据由接收方确认、PMO复核,不依赖交付方自报。第三,把延迟原因分类:属于资源不足、需求变更等系统性原因的,不计入个人绩效但计入部门流程改进项;属于个人拖延、标准不清、沟通缺失的,才计入绩效。
第四,考核周期跟项目里程碑绑定,而不是按季度笼统打分,这样反馈更及时。判断是否形式主义的简单标准:如果这个考核数据拿掉,项目协调会的议题和决策会不会发生实质变化?如果不会,说明考核没有真正作用到行为上,需要重新设计指标口径。
核心关键词
文章包含AI辅助创作:关键路径落地方案:企业管理者开展任务依赖的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/437316
读者评论
文章把关键路径失效归因于制度而非工具,这个判断很实在。我们公司刚上线项目管理平台时也兴奋了一阵,但跨部门依赖还是靠微信群喊人,延迟记录得清清楚楚却没人处理,跟文中案例几乎一模一样。
四个制度模块的拆解很接地气,尤其是交接单和预警分级那块。作为项目经理,我最头疼的就是设计变更通知后没人确认接收,最后扯皮。如果能把通知形式、确认时限写进制度,确实能省掉很多会。
考核挂钩那部分提醒得很到位,前三个制度没做好就动绩效只会制造对立。我们去年就是急着把依赖履约纳入KPI,结果跨部门互相甩锅更严重了,后来退回来先抓预警响应和仲裁路径,反而顺畅不少。
