去年底我帮一家做智能硬件的公司做研发管理诊断,他们的研发副总给我看了一张"事故复盘表":一个原本计划 6 周交付的固件版本,最后拖了 14 周。表面原因是"测试资源不够",但顺着任务依赖链往回倒,真正的断点出现在第 3 周,硬件组等结构件打样,结构件等采购确认,采购等一位分管副总签字,而那位副总那周在出差,没人知道这个签字卡着整条链。一个 30 秒就能完成的审批动作,让后面 11 周的计划全部重排。
这不是执行力问题,是管理层任务依赖的风险没有被显性化管理。这也是我在 FF(Fast Forward,快速迭代交付场景)类项目里反复看到的第一号杀手:不是任务本身难,而是任务之间的"等待关系"没人管。
下面这篇内容,是我基于过去几年在十几个百人以上研发组织里做流程诊断和工具落地的经验整理的。我会先给出核心结论,再拆场景、拆误区,然后给出判断逻辑、真实案例、行动建议和取舍方案。全文围绕一个目标:让管理层任务依赖从"看不见"变成"看得见、管得住、可复盘"。
一、核心结论:管理层任务依赖失控,90% 不是态度问题,是结构问题
先把最重要的判断放在前面,避免你读到一半才发现我们说的不是一回事。
我复盘过 20 多个研发交付延期案例,其中真正因为"某个人能力不行"导致的,不超过 3 个。绝大多数延期,都可以归结为四类结构性缺陷:依赖关系未显性化、Owner 归属模糊、预警阈值缺失、变更传导断裂。这四类问题有两个共同特征,它们都发生在"任务与任务之间",而不是任务内部;它们都和管理层的决策节奏强相关,而不是执行层的干活速度。
换句话说,你盯着看板上的任务卡片,永远看不到风险。风险藏在卡片与卡片之间的连线上。
我给出一个可以直接用的操作性定义,方便你后面判断自己的组织有没有中招:
管理层任务依赖风险 = 因跨部门、跨层级任务的先后与资源关系未被显性定义、未被明确归属、未被阈值监控,导致关键路径在无人察觉的情况下被拉长的可能性。
这个定义有三个关键字:显性、归属、阈值。缺任何一个,风险就不可控。

二、背景与真实场景:为什么管理层的任务依赖,比执行层更容易翻车
要理解这个问题,先要看清一个反常识的事实:越是管理层,任务依赖的破坏力越大,但被管理的精细度反而越低。
1. 执行层的任务依赖,天然有人盯
执行层的依赖关系通常被工具或流程强制约束。代码提交有流水线卡点,测试用例有状态流转,一个开发卡住了,站会上五分钟就暴露出来。任务颗粒度小、周期短、反馈快,依赖关系几乎是实时可见的。
管理层的任务恰恰相反。一个分管副总的"评审确认"可能挂在系统里三天没人催,一个跨部门资源协调可能只存在于微信里的一句"我回头看看"。
2. 三类典型的管理层依赖,各有各的坑
我在实际项目里把管理层任务依赖分成三类,每一类的失控方式都不一样。
- 串行依赖:A 完成才能开始 B。典型是审批链、评审链。坑在于,只要中间任何一环的人不在状态,整条链停摆,而且没人知道停在哪。
- 交叉依赖:A 和 B 互相需要对方的部分产出。典型是研发与产品、硬件与软件。坑在于,双方都以为对方先动,结果是互相等待。
- 资源依赖:A 和 B 抢同一批人、同一个预算、同一台设备。坑在于,优先级没有唯一裁决人,谁嗓门大谁先拿资源。
这三类依赖,在管理层维度上还叠加了一个放大器:管理者的时间颗粒度是"周"甚至"半月",而依赖传递的延迟是按"天"累积的。一个卡在周会上的决策,等到下次周会才被提起,中间七天就白等了。

3. 一个真实场景:一个签字卡了整条链
回到开头那家智能硬件公司。他们的固件版本延期 8 周,我让他们做一件事:把所有任务按依赖画成图,标出每一个"等待"节点,然后统计等待时长的分布。
结果很说明问题:所有"等待"节点里,有 63% 的等待时长集中在 3 个管理层审批节点上,而这 3 个节点在原本的项目计划里几乎没有被显式标注为关键路径。团队一直在优化"测试速度""编译速度",但真正的瓶颈在几个签字动作上。
这不是孤例。在我接触的百人以上研发组织里,"管理层节点被默认为不会延误"是一个普遍存在的隐性假设。计划里给它留一天,实际可能拖一周,而这个偏差从不进入风险清单。
三、常见误区拆解:8 个高频翻车点
下面这 8 个误区,是我在实际项目里反复见到的。我按"表现,后果,一句话建议"的格式写,方便你对照自查。
1. 依赖关系没显性化,全靠口头同步
表现:任务之间的先后关系只存在于项目经理的脑子里、周会的口头说明里,没有一张图能画出来。
后果:一旦项目经理休假或换人,依赖关系直接消失;新人接手时需要重新"考古"。
建议:任何一个跨部门任务,至少要能在工具里画出前置和后置关系,而不是靠文档里的文字描述。
2. 没有明确 Owner,出问题互相甩锅
表现:一个跨部门任务写着"研发+产品+测试共同负责"。听起来是协作,实际是无人负责。
后果:延期后开会两小时,最后结论是"沟通不够",下次照旧。
建议:跨部门任务有且只有一个 Owner(对结果负责),其他人是 Contributor(对交付物负责)。这个区分必须在任务卡片上体现。
3. 优先级冲突,没人拍板
表现:两个部门都要同一个测试资源,各自都说自己急,会上讨论半天没有结论。
后果:资源被"谁催得紧谁先用"的潜规则分配,重要但不紧急的任务永远排在后面。
建议:为资源依赖设置一个唯一裁决人(通常是项目集负责人或 PMO),并明确裁决时效,例如 24 小时内必须给结论。
4. 变更无追踪,上游改了下游不知道
表现:需求方临时调整了优先级,只在群里说了一句,下游按旧计划继续推进。
后果:等到交付前才发现做的不是最新的东西,返工成本极高。
建议:所有会影响到下游任务的变更,必须触发一次显式的"依赖通知",而不是靠聊天记录。

5. 预警阈值拍脑袋,要么太灵敏要么形同虚设
表现:系统里设了"任务超期 1 天就告警",结果每天几百条告警,没人看;或者干脆不设任何阈值。
后果:真正的风险被淹没在噪声里,或者完全没有预警。
建议:阈值要和任务类型挂钩。关键路径上的审批节点按"小时"监控,普通任务按"天"监控,并每周回顾一次阈值命中率。
6. 跨部门信息不对称,依赖方不知道被依赖
表现:A 部门把 B 部门列为前置依赖,但 B 部门完全不知道自己被排进了别人的关键路径。
后果:B 部门按自己的节奏安排工作,A 部门干等。
建议:建立依赖的双向确认机制,被依赖方必须显式确认,否则依赖关系不成立。
7. 复盘只追人,不追机制
表现:每次延期复盘,结论都是"下次注意""加强沟通",没有一条落到流程或工具改动上。
后果:同样的坑一年踩四次,团队逐渐对复盘失去信任。
建议:复盘输出的每一条改进项,必须绑定一个具体的机制动作(加一个字段、加一条规则、改一个流程),而不是态度要求。
8. 工具一堆,但没有统一视图
表现:任务在 A 工具、审批在 B 系统、文档在 C 平台,管理层想看全局要靠人肉拼。
后果:管理层看不到全局依赖,只能在出事后被动救火。
建议:至少保证"依赖关系图 + 关键路径视图"在同一个工具里可查,避免跨系统拼数据。
四、专业判断逻辑:依赖风险控制的三个底层原则
讲完误区,我想说说判断逻辑。很多团队问我"到底该先改什么",我会用下面三个原则来排序。
1. 原则一:先显性化,再谈优化
依赖风险控制的第一步永远不是"优化流程",而是"让依赖可见"。一个看不见的依赖,无论你怎么优化都碰不到它。这也是为什么我在所有项目里,第一个动作永远是画依赖图,哪怕画得粗糙,也比不画强一个数量级。
2. 原则二:把管理层的任务当成"关键路径上的普通任务"来管
管理层任务之所以失控,很大程度上是因为我们潜意识里默认它"不会误期"。要打破这个假设,就必须把它拉回普通任务的管理框架里:有明确 Owner、有截止时间、有前置后置、有超时告警、有变更通知。
3. 原则三:预警阈值要基于数据校准,而不是凭感觉

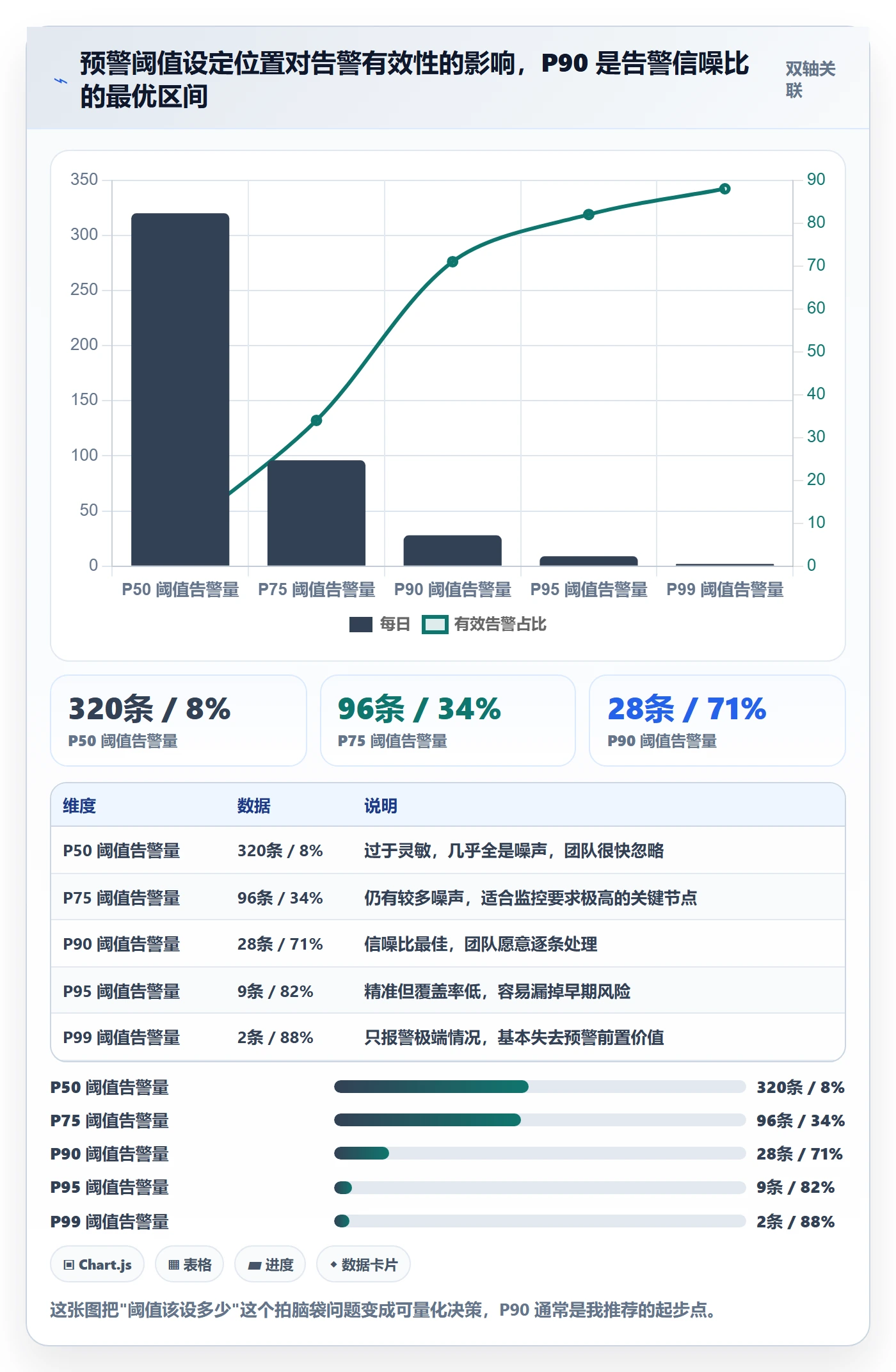

"指标偏离正常区间自动触发"这类机制,很多文档都提过,但很少有人讲清楚阈值怎么定。我的做法是:先用两周时间收集实际数据,统计每类任务的正常耗时分布,然后把阈值设在分布的 P75 或 P90 位置。太灵敏会变成噪声,太迟钝会失去意义,用数据校准是唯一靠谱的办法。

五、真实案例与数据观察:用 PingCode 让依赖显性化的一次落地
说方法论太虚,我讲一个具体落地过程。前面提到的智能硬件公司,最终选择用 PingCode 来重构他们的依赖管理。选择它的原因很直接:这家公司 400 多人,研发占一半以上,正在从 Jira 迁移,且明确要求私有化部署,这些条件筛下来可选项并不多。
1. 迁移阶段:保留原有工作流,降低切换阻力
他们原来的 Jira 上积累了三年数据,直接重来成本太高。PingCode 提供 Jira 平滑迁移能力,项目、任务、字段、附件基本能对应过去。这一步最关键的其实不是技术,而是"让团队在熟悉的操作习惯里完成切换",避免因工具更换导致的数据断层和情绪抵抗。
2. 依赖显性化阶段:三个动作
迁移完成后,我们做了三个具体动作。
- 建立依赖字段:在每个任务上加"前置任务"和"后置任务"字段,强制填写。管理层任务也不例外。
- 画关键路径视图:用工具里的依赖图功能,把所有跨部门任务画成一张图,标出关键路径。管理层第一次开会看到这张图时,很受触动,三个审批节点赫然在关键路径上。
- 设置分级阈值:关键路径上的审批节点,超时 8 小时告警;普通任务超时 2 天告警;资源冲突任务一旦创建立即推送裁决人。

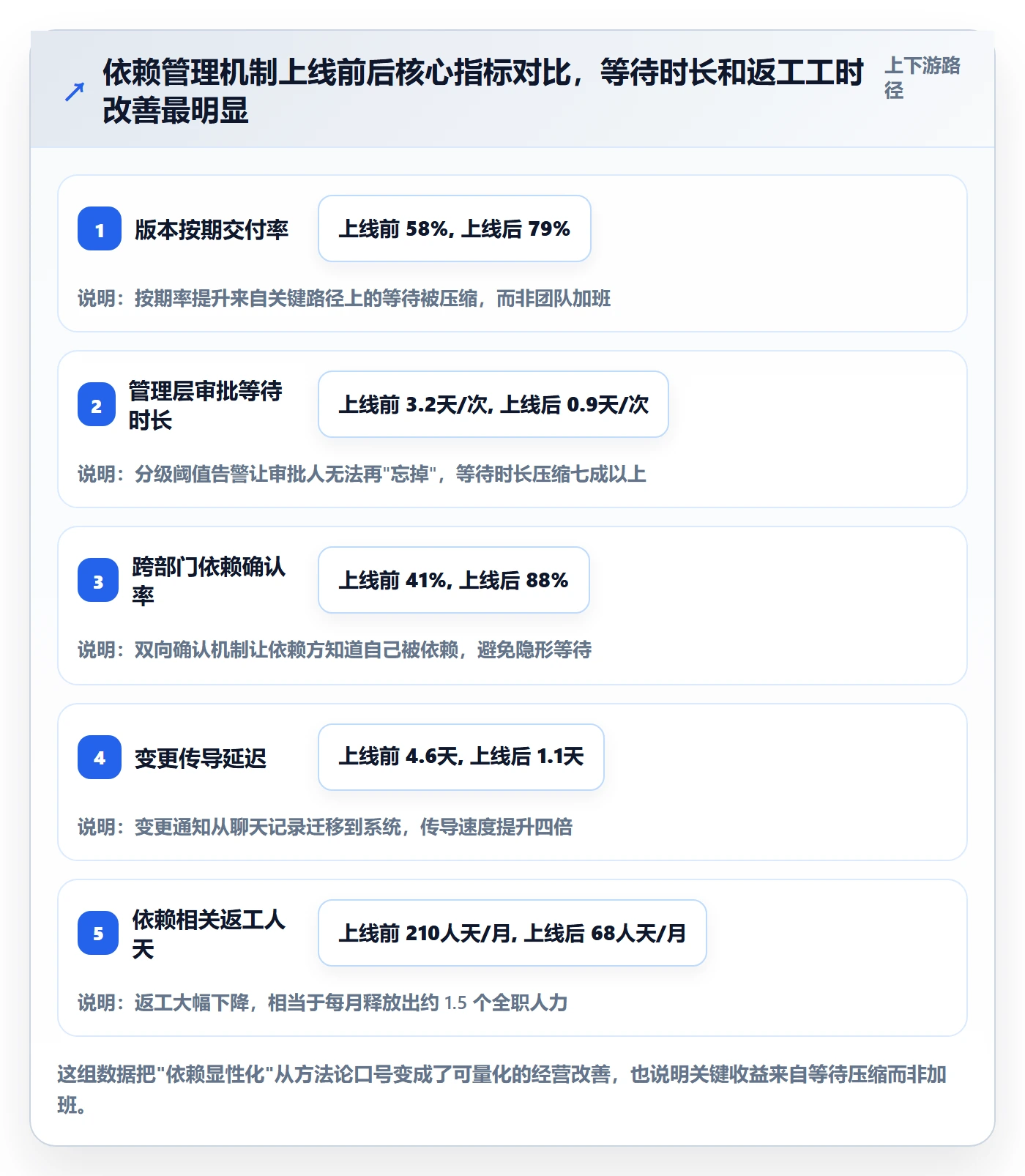

3. 数据观察:上线前后三个月的对比
我们跟踪了上线前 3 个月和上线后 3 个月的关键数据。需要说明的是,这是单个组织的观察,样本量有限,不能当作普适结论,但方向值得参考。
| 指标 | 上线前 3 个月 | 上线后 3 个月 | 变化幅度 |
|---|---|---|---|
| 版本按期交付率 | 58% | 79% | +21 个百分点 |
| 管理层审批节点平均等待时长 | 3.2 天 | 0.9 天 | -72% |
| 跨部门依赖确认率 | 41% | 88% | +47 个百分点 |
| 变更传导平均延迟 | 4.6 天 | 1.1 天 | -76% |
| 因依赖失控导致的返工工时/月 | 约 210 人天 | 约 68 人天 | -68% |

4. 一个细节:真正的难点不是工具,而是"逼管理层接受被监控"
我必须诚实地说,这个项目里最难的不是配置工具,而是前两周有两位管理者明确表达"我的任务不需要被设告警"。他们的理由听起来合理,"我做的事是模糊的、需要判断的,不能被简单超时提醒"。
我们的处理方式是:把告警从"提醒你慢了"改成"提醒有人等你"。措辞一变,接受度立刻上升。因为没有人愿意被贴上"拖延"的标签,但大多数管理者愿意知道自己卡住了谁。告警的目的不是监督,而是暴露等待,这个心智转换,比任何工具配置都重要。
六、不同情况下的行动建议
不是每个组织都适合一上来就上系统。我会按团队规模和成熟度,给三套不同的建议。
1. 50 人以下团队:先做一张纸上的依赖图
这个阶段不用急着上工具。找一张白板,把当前所有跨部门任务画成依赖图,标出关键路径和等待节点,然后每周更新一次。这一步能解决大部分问题。工具是放大器,但前提是依赖管理的心智已经建立。
2. 100-500 人组织:上轻量级系统,重点抓"三个字段"
这个规模是管理层依赖风险最容易失控的区间,层级开始变多,口头同步不再可靠。我的建议是:不管用什么工具,至少要保证前置任务、Owner、告警阈值这三个字段存在。三个字段到位,80% 的依赖风险就能被捕捉。如果组织正在从 Jira 迁移,且对数据主权有要求,可以优先考虑支持私有化部署、有平滑迁移能力的国产平台,例如 PingCode 在这个规模的组织里我见过多次落地。
3. 500 人以上组织:依赖管理要和项目集管理打通
这个规模下,单个项目的依赖已经不够看,要上升到项目集层面的资源依赖和优先级裁决。建议设置专门的 PMO 角色或虚拟团队,负责跨项目的依赖仲裁,并且依赖数据要能沉淀成组织资产,用于后续项目的排期估算。

七、不同情况下的取舍
最后讲取舍。依赖风险控制不是做得越多越好,很多团队栽在"过度设计"上。
1. 工具取舍:功能全 vs 上手快
功能全面的平台往往配置成本高,上手快的工具往往深度不够。我的判断是:先选上手快的,让团队习惯依赖管理这个动作,等团队成熟了再升级深度。一上来就追求"全流程数字化",大概率会在三个月后因为无人维护而废弃。
2. 粒度取舍:全量监控 vs 关键路径监控
不要试图监控所有任务依赖。100% 覆盖意味着 100% 噪声。我的建议是:只对关键路径和跨部门节点做精细监控,其他任务保持轻量。关键路径监控能覆盖 70% 以上的延期风险,成本却只有全量监控的三分之一。
3. 严格度取舍:强制填写 vs 柔性引导
强制填写字段会带来数据质量提升,但也可能引发抵触,尤其是管理层。我的经验是:对执行层强制,对管理层柔性引导。执行层用规则约束,管理层用"有人等你"的可视化反馈引导。这个非对称策略,比一刀切更容易落地。
4. 时间取舍:先治标 vs 先治本
如果当前项目已经火烧眉毛,先治标,把关键路径上的管理层节点拉出来,人工盯两周。如果项目节奏还算平稳,可以从治本入手,建依赖字段、设阈值、打通变更通知。治标救项目,治本救组织,两者不冲突,看当下处境。

八、结语:依赖不可怕,可怕的是依赖不可见
写到这里,我想把整篇文章压缩成一句话:管理层任务依赖风险控制的本质,不是加流程、加审批,而是把原本隐形的等待关系变成显性、有主、有阈值的可管理对象。
这也是我在这个关键词下看到的最大内容空档,市面上讲"风险控制最佳实践"的文章很多,但真正把问题聚焦到"管理层任务依赖"这个具体切口,并且给出可落地动作和检查清单的,几乎没有。绝大多数内容停留在"系统性、实操性、筑牢屏障"这类正确但无用的表述上。
我的独特判断有三条,供你带走:
- 管理层才是关键路径上的隐藏瓶颈,而不是执行层。优化执行速度的边际收益,远低于压缩管理层等待时长。
- 告警阈值的设定必须基于数据校准。凭感觉设阈值,不是太灵敏就是形同虚设,P90 是一个可靠的起步位置。
- 让管理层接受被监控的关键,是改变告警的语义,从"提醒你慢了"改成"提醒有人等你"。这个心智转换比任何工具配置都值钱。
接下来你可以做的三件事,按优先级排:
- 本周内:把当前所有跨部门任务画成一张依赖图,标出关键路径和管理层节点,看看有几个"隐形瓶颈"。
- 两周内:在工具里给跨部门任务加上前置任务、Owner、告警阈值三个字段,并推动团队按新规则填写。
- 一个月内:收集阈值命中数据,把告警阈值从拍脑袋调整到基于 P90 的校准值,同时把变更通知做成自动触发。
依赖本身不是风险,看不见的依赖才是。把这篇文章里的任何一个动作落地,你都会比昨天更接近"依赖可见"的状态。而这,恰恰是绝大多数团队还没做到、但一旦做到就能立刻见效的地方。

常见问题解答(FAQ)
1. 管理层任务依赖里最常见的3个失控信号是什么?
我们团队最近老是出现‘上游没交付、下游干等’的情况,但每次复盘都说是沟通问题,我总觉得没那么简单。作为项目负责人,我想知道到底该盯哪些信号,才能提前发现依赖要出问题。
盯三个信号就够了。第一,关键路径上的任务连续两周在例会上被‘顺延’而不是‘关闭’,说明上游依赖已经松动了,只是没人敢挑明。第二,跨部门任务的完成时间开始集中压到截止前48小时,这叫尾部堆积,本质是依赖方在等被依赖方先动。
第三,同一个Owner同时挂着三个以上‘进行中’的跨部门任务,但每周实际推进的只有一个,其余两个是名义在跑。判断口径很简单:拿最近四周的任务状态表,数一下被顺延两次以上的任务数量,如果超过任务总数的15%,依赖风险已经进入显性阶段,不用再等‘出大事’。
2. 任务依赖没有显性化,靠口头同步,怎么低成本把它画出来?
我们开会时大家都说‘没问题’,散会后各干各的,结果一到交付就发现有人在等别人。我不想上重型工具,就想知道有没有一张表能当天用起来。
不要一上来就画流程图,先做一张‘依赖三列表’。列1是任务名,列2是它必须等谁交付什么,列3是等不到时最晚什么时候必须升级。每天站会只问一句话:今天你等的那件事,对方昨天有没有动。判断依据是‘可验证的动作’,不是‘他说在做了’。比如等的是接口文档,那就看文档链接有没有更新版本号;
等的是审批,就看系统里状态有没有变。这张表维护两周后,你会发现真正的依赖数量通常只有你原来以为的三分之一,剩下的是伪依赖,用一句话同步就能解掉。低成本的关键是只记录‘会卡住关键路径’的依赖,其余不记。
3. 预警阈值总是拍脑袋,要么太灵敏要么形同虚设,怎么定才靠谱?
我们之前设过‘任务延期3天就预警’,结果天天报警,大家直接无视了。后来又改成7天,结果真出事的时候已经来不及。我就想知道,这个天数到底该怎么算,有没有一个不靠感觉的方法。
用历史数据反推,不要用会议共识拍。具体做法是:拉过去半年所有跨部门任务的实际完成时间,算出每个环节的‘正常波动区间’,把预警线设在波动区间的上沿而不是平均值。比如某类审批历史平均2天完成,但80%的情况在1到4天之间,那预警线应该设在第4天下午,而不是第3天。
更关键的是分级:超过上沿叫‘黄色’,只通知Owner本人;超过上沿再加50%叫‘红色’,自动升级到双方主管。判断口径是预警发出后,Owner在4小时内有动作的比例,如果低于60%,说明阈值还是太灵敏,继续往上调。阈值不是一次定死的,是每季度用新数据校准一次。
4. 复盘时只追人、不追机制,怎么把依赖问题变成可复用的规则?
每次项目出问题,复盘会开完就是‘下次注意’,过两个月同样的事再发生一次。我很想知道,怎么才能让复盘真的产出能用的东西,而不是变成批斗会或者走过场。
复盘只问三个问题,而且必须落成文档。第一,这个依赖在任务列表里有没有被写出来,如果没有,是漏了还是觉得不重要。第二,被依赖方有没有收到明确的交付时间和标准,如果没有,是谁负责通知。第三,预警有没有触发,触发后谁响应了、响应了几小时。
三个问题对应三条规则:依赖必须进表、交付标准必须写清楚到可验收、预警响应时间必须写进Owner的职责说明。判断复盘是否有效的口径是:下一次同类任务启动时,有没有人主动翻出上次的规则来用。如果没人翻,说明规则写得不够具体,或者根本没进任务模板。规则要短到能贴在一页纸上,长规则没人看。
核心关键词
文章包含AI辅助创作:FF最佳实践:管理层任务依赖风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436453
读者评论
这篇文章把管理层任务依赖问题讲得很透,尤其是那个签字卡了整条链的案例,很多公司都有类似情况,但往往归因于执行力,忽略了结构缺陷。
帕累托图那组数据很有说服力,个人能力只占8%,说明大部分延期真是管理问题。不过P90阈值在实际中可能因团队规模而异,小团队用P75也许更合适。
三类依赖的划分很清晰,串行、交叉、资源依赖在管理层确实更容易失控,因为管理者的时间颗粒度大,一旦卡住就是按周算,损失比执行层大得多。
误区部分很实用,尤其是'共同负责等于无人负责'和变更通知必须显式触发这两点,我们团队就吃过亏。建议再补充一下如何推动管理层接受这种显性化管理。
