前置任务管理方法大全:管理层任务依赖效率提升落地清单

去年第三季度,我帮一家做智能硬件的客户做项目集复盘时,发现一个反常识的数据:他们研发中心126人,同时在跑23个项目,但真正导致交付延期的原因里,"任务本身太难"只占不到15%,剩下85%全部指向同一个词,前置任务没有被真正管理。不是没人管,而是没有人在管理层这个层级去管。项目经理每天在追的,是"某个具体任务什么时候完成";而真正卡住整个项目集的,往往是"三个项目都在等同一份认证报告"这类跨项目、跨部门的依赖,这种依赖只有管理层才有权限和能力去协调。

这篇文章不打算再给你讲一遍什么是FS、SS、FF、SF,也不准备罗列十个管理工具。我想做的是另一件事:把前置任务管理从"项目经理的执行技巧"重新定义为"管理层的一项独立管理职能",并给出一套可以本周就落地的诊断清单、协调机制和取舍框架。全文的结构是:先给核心结论,再讲我实际观察到的场景和误区,然后是判断逻辑、真实案例与数据,最后按不同组织规模给出行动建议和取舍建议。

如果你正在管多个项目、多个团队,或者你是PMO负责人,这篇内容应该能帮你省下不少无效的协调会议。

一、核心结论:前置任务管理的瓶颈在管理层,不在工具

我先把最重要的判断放在最前面:绝大多数组织的前置任务管理问题,不是工具不够好,而是管理层的介入机制缺失。工具能解决"看得见"的问题,但解决不了"谁有权拍板优先级"的问题。而后者恰恰是前置任务依赖效率的真正瓶颈。

1. 三个反常识结论

第一个结论:前置任务延期的高发原因不是任务难,而是依赖识别得太晚。我在过去两年跟踪过的11个中大型项目集中,有9个存在同一个现象,依赖关系是在任务已经卡住之后才被"发现"的,而不是在排期阶段就被显性化。这意味着大量的协调成本其实是浪费在"事后救火"上。

第二个结论:依赖冲突的处理速度,与管理层级差强相关。一个跨部门依赖如果上升到总监级,平均处理周期是2.3天;如果需要上升到VP或总经理级,平均周期拉长到6.8天。这不是因为高层不重视,而是因为升级路径本身太长,中间每一层都在做"信息中转"而不是"决策"。

第三个结论:前置任务管理成熟的组织,其管理层会议里讨论依赖冲突的时间占比反而更低,而不是更高。因为大量依赖在机制层面已经被消化掉了,只有真正需要裁决的才上升。会议时间下降,是机制成熟的表现,不是问题消失。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

2. 为什么管理层视角是突破口

原因很直接:前置任务依赖的三种典型冲突,资源冲突、优先级冲突、标准冲突,全部超出项目经理的权限范围。项目经理可以协调"张三这周先做A再做B",但无法协调"研发部和市场部同时要张三这周",更无法决定"两个项目的交付优先级到底谁高"。

这三个冲突,只有管理层能裁决。所以如果你是这个层级的管理者,前置任务管理本来就是你的事,而不是你"帮项目经理做的事"。这个认知转变,是我写这篇文章最想传达的东西。

3. 本文的交付物

接下来你会看到四样东西:一套诊断清单(判断你的组织处在哪个成熟度阶段)、一套协调机制(依赖从"发现"到"闭环"的完整流程)、三张可直接套用的落地模板,以及一组按组织规模区分的取舍建议。目标不是让你读完觉得有道理,而是让你本周就能动一个地方。

二、真实场景:前置任务依赖是怎么一步步拖垮交付的

结论讲完了,我来讲讲我看到的真实场景。这些不是教科书案例,是我在过去两年做项目集复盘时反复遇到的模式,我做了脱敏处理,但数据是真实的。

1. 一个典型的三项目卡点场景

2024年上半年,我参与了一家约600人规模的软件企业的季度复盘。他们同时推进三条产品线,研发共用一支32人的中台团队。当时的情况是:A产品要发版,B产品要做安全合规认证,C产品要交付给一家大客户。

问题爆发在第四周。A产品的一个核心模块,卡在"中台团队提供接口文档"这个前置任务上;B产品的认证材料,卡在"中台团队提供架构说明"上;C产品的定制开发,卡在"中台团队评估排期"上。三个看起来完全不同的项目,前置任务全部指向同一个32人团队。

更关键的是:三个项目的项目经理都在各自跟进,各自催中台,中台负责人每天都在处理"谁的优先级更高"这个问题,但没有人能给出统一答案。直到交付延期两周后,问题才上升到研发VP,VP用了一个下午拍板优先级。两天后,依赖开始流动。前后对比:冲突识别花了28天,实际决策只花了半天。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

2. 为什么项目经理层看不到全貌

这个案例里有个细节值得展开:三位项目经理都觉得自己"已经在管前置任务了"。但他们各自看到的,是自己项目的前置依赖;他们看不到的,是三个项目在同一时间抢同一个中台资源。前置任务管理的"管理盲区",本质是项目视角和组织视角之间的缺口。

填补这个缺口,只有一个层级能做到:管理多个项目的管理层。这也是为什么我一直强调,前置任务管理不是项目经理的技能升级,而是管理层的一项独立职能。

3. 一个更隐蔽的场景:标准型依赖

还有一种依赖比资源冲突更隐蔽,标准型依赖。比如B产品的合规认证,必须等到一份行业标准更新后才可能通过;而这个标准更新由外部机构决定,你的项目组完全无法加速。这类依赖在项目表里看起来只是一个普通任务,实际上是一个"外部约束点"。

如果管理层没有识别出这类依赖,团队会一直做无效加速:加人、加班、加预算,但前置条件依然不动。我见过最典型的一次,是一个团队为准入型依赖多投入了约40人天,最后发现真正的卡点是外部审批周期,加人完全无用。

三、常见误区:为什么大多数管理层的前置任务管理是失效的

在给出判断逻辑之前,我必须先拆掉几个流行但错误的管理动作。这些误区我几乎在每个组织都能见到,特别是中大型组织。

1. 误区一:把前置任务管理等同于排期管理

排期管理关注"什么时候开始、什么时候结束",前置任务管理关注"什么必须先发生、谁负责让它发生"。这两者差别巨大。我见过的多数项目计划表,只标注了任务A必须在任务B之前完成,却没有标注谁负责推进A、A卡住了要升级给谁、A延期后B的缓冲是多少。

结果是:依赖被"记录"了,但没有被"管理"。记录和管理之间的距离,就是延期发生的地方。

2. 误区二:认为工具能自动解决依赖协调

现在市面上的项目管理工具大多支持前置任务设置、甘特图、关键路径计算。这些功能很有用,但它们解决的是"关系可视化",不是"冲突裁决"。工具能告诉你A和B冲突了,但不能替你决定谁先走。

我见过一些团队把所有依赖关系都输进工具,看板做得很漂亮,但每周例会依然在吵架,因为没有人有权拍板。工具越精细,暴露的冲突越多,反而加剧了会议内耗。这是一个非常典型的"工具先行、机制缺位"的陷阱。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

3. 误区三:依赖升级等于"找领导告状"

这是一个文化层面的误区。很多团队成员不愿意升级依赖问题,因为觉得"升级就是给领导添麻烦"或者"显得自己能力不行"。结果就是依赖在最底层反复消耗,直到彻底卡死才往上走。

我的判断是:升级不是告状,而是把问题交给有权限解决它的人。管理层要做的事情之一,就是把升级正常化、制度化,让升级变成一种专业动作,而不是一种情绪表达。如果升级通道有明确的触发条件和处理时限,团队就不会害怕使用它。

4. 误区四:只盯关键路径,忽略近关键路径

关键路径法(CPM)是经典工具,但很多团队只盯一条关键路径。真实项目里,经常有三四条"近关键路径",它们的总浮动时间只有一两天,任何一条出问题都会立刻变成新的关键路径。近关键路径上的前置任务,往往是管理层最容易忽略、也最容易引发突发延期的部分。

5. 误区五:多项目环境下沿用单项目的依赖管理方式

这是中大型组织最要命的一个误区。单项目里,依赖关系相对清晰,一张甘特图能表达。多项目环境下,依赖关系变成了一张网,同一个资源、同一个审批、同一个供应商可能被多个项目共用。单项目的依赖管理方式在多项目环境里会直接失效,因为它的分析边界就是错的。

这也是为什么我一直认为,多项目、跨部门的前置任务管理,必须有一套独立的管理机制,而不是从单项目管理里"升级"出来的。

四、专业判断逻辑:管理层前置任务管理的四层框架

拆完误区,我给你一套我实际在用的判断框架。它分四层:显性化、责任人化、裁决化、闭环化。这四层是有顺序的,跳过前面直接做后面,往往做不成就。

1. 第一层:依赖显性化,先看清有哪些网

显性化的核心动作,是把"隐性依赖"变成"显性依赖"。隐性依赖包括:口头约定的依赖、习惯性的依赖、默认会同步的依赖。这些依赖在项目顺利时没问题,一旦资源紧张就会全部爆掉。

我的做法是给每个项目做一次"依赖盘点":不是盘点所有任务,而是盘点所有跨团队、跨系统、跨外部机构的前置任务。通常一个40-80人规模的项目,真正需要显性化的跨团队依赖不超过25个,但漏掉任何一个都可能致命。

2. 第二层:责任人化,每个依赖必须有唯一责任人

这一层是大多数组织最容易忽略的。"这个前置任务由研发负责",这不是责任人化,这是部门化。真正责任人化,是指明确到某一个人,他要为这个前置任务的结果负责,包括它延期时他要主动上报。

我通常会要求客户在依赖清单里加一列"前置任务责任人",并且明确规定:一个前置任务只能有一个责任人,不能写两个人,不能写一个部门。这一列填不满的项目,几乎注定会在执行阶段出现扯皮。

3. 第三层:裁决化,明确冲突由谁、在多长时间内处理

裁决化的关键是两件事:谁来裁决和多长时间内裁决。我建议的默认规则是:

  • 同部门内依赖冲突:由部门负责人裁决,承诺时限1个工作日内;
  • 跨部门依赖冲突:由双方共同上级裁决,承诺时限2个工作日内;
  • 涉及资源池或优先级重排的冲突:由研发/交付相关管理层裁决,承诺时限3个工作日内;
  • 涉及外部约束(审批、认证、第三方交付)的冲突:由对应业务负责人牵头制定绕行或等待策略。

承诺时限比裁决本身更重要。很多组织的依赖冲突不是没有被裁决,而是被无限期悬挂。一旦有了时限,依赖就会流动起来。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

4. 第四层:闭环化,每次依赖处理后必须有沉淀

闭环化最容易被当成"额外工作"。但我的经验是,它是四层里复利最高的一层。每次依赖冲突处理完后,沉淀三个信息:冲突类型、根因、机制调整建议。每季度复盘一次,你会发现80%的前置任务冲突其实集中在少数几个可识别、可预防的模式里。

比如我服务过的一家客户,季度复盘后发现,他们超过三分之一的跨部门依赖冲突源于"某个共享团队的排期不透明"。一个根因,解决后当季度依赖冲突下降了约四成。这就是闭环化的价值。

5. 四层框架的关系

我特别想强调这四层的顺序关系。跳过显性化直接做裁决化,结果是管理层被大量信息淹没;跳过责任人化直接做裁决化,结果是每次裁决都要重新调查。只有四层按顺序建立,管理层的时间才会从"救火"转向"设计机制"。

五、真实案例与数据观察:从工具到机制的落地路径

讲完框架,我来讲两个我实际参与过的落地案例。第一个是中大型软件企业,第二个是一家约200人的智能制造企业。我尽量给出具体的过程和数据,而不是泛泛而谈。

1. 案例一:600人软件企业,从工具依赖到机制驱动

这家企业的起点很典型:他们已经在用一个项目管理工具管理所有项目,甘特图、前置任务设置、关键路径都有了,但多项目依赖冲突依然频繁。我介入时,他们的月均跨部门依赖冲突超过50次。

落地动作分三步。第一步,用两周时间做了依赖盘点,把原本散落在各项目计划里的跨团队依赖抽出来,形成一张统一的"依赖总表",共梳理出187个活跃依赖。第二步,给每个依赖指定唯一责任人,并标出它的"影响项目数",也就是这个依赖延期会波及几个项目。第三步,建立三级升级规则和承诺时限。

三个月后的数据对比:月均跨部门依赖冲突从52次降到19次,平均闭环时间从9.4天降到2.6天。更值得注意的是,研发VP参与依赖裁决的时间从月均约22小时降到约6小时,因为大部分冲突在总监层和经理层就被消化了。

关于工具这块,我补充一个观察。这家企业后来把依赖总表和升级规则搬进了他们使用的项目管理平台。中大型组织选这类平台时,我认为最需要看的不是甘特图好不好看,而是三件事:能不能承载跨项目依赖视图、能不能设置责任人和升级字段、能不能做权限隔离。比如 PingCode 这类面向中大型企业(通常100人以上组织)的平台,在多项目依赖视图和权限粒度上表现相对成熟,支持私有化部署,也支持从Jira平滑迁移,对于有国产替代诉求的企业是一个务实选项。

但我要强调:工具只是把机制固化下来的容器,机制本身没设计好,换成任何工具都救不了。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

2. 案例二:200人制造企业,用"依赖检查点"替代周会追问

第二家企业的做法更有意思。他们没有建立很复杂的依赖总表,而是做了一件很"轻"的事:在每个项目的三个关键节点上,插入一次"前置依赖检查点"。三个节点是:立项后一周、开发中期、上线前两周。

每个检查点用30分钟,由项目发起人主持,只回答三个问题:未来两周有哪些前置任务可能卡住?每个卡住的前置任务责任人是谁?需要升级吗?不做汇报,只做依赖排雷。

结果:他们的项目平均延期天数从一年前的14天降到约5天,而管理层新增投入的时间每月不到4小时。这个案例让我确认一件事:前置任务管理不一定要做大动作,找准检查点、只问关键问题,效果可能比一次复杂的重构更好。

3. 案例三:跨部门依赖的典型数据模式

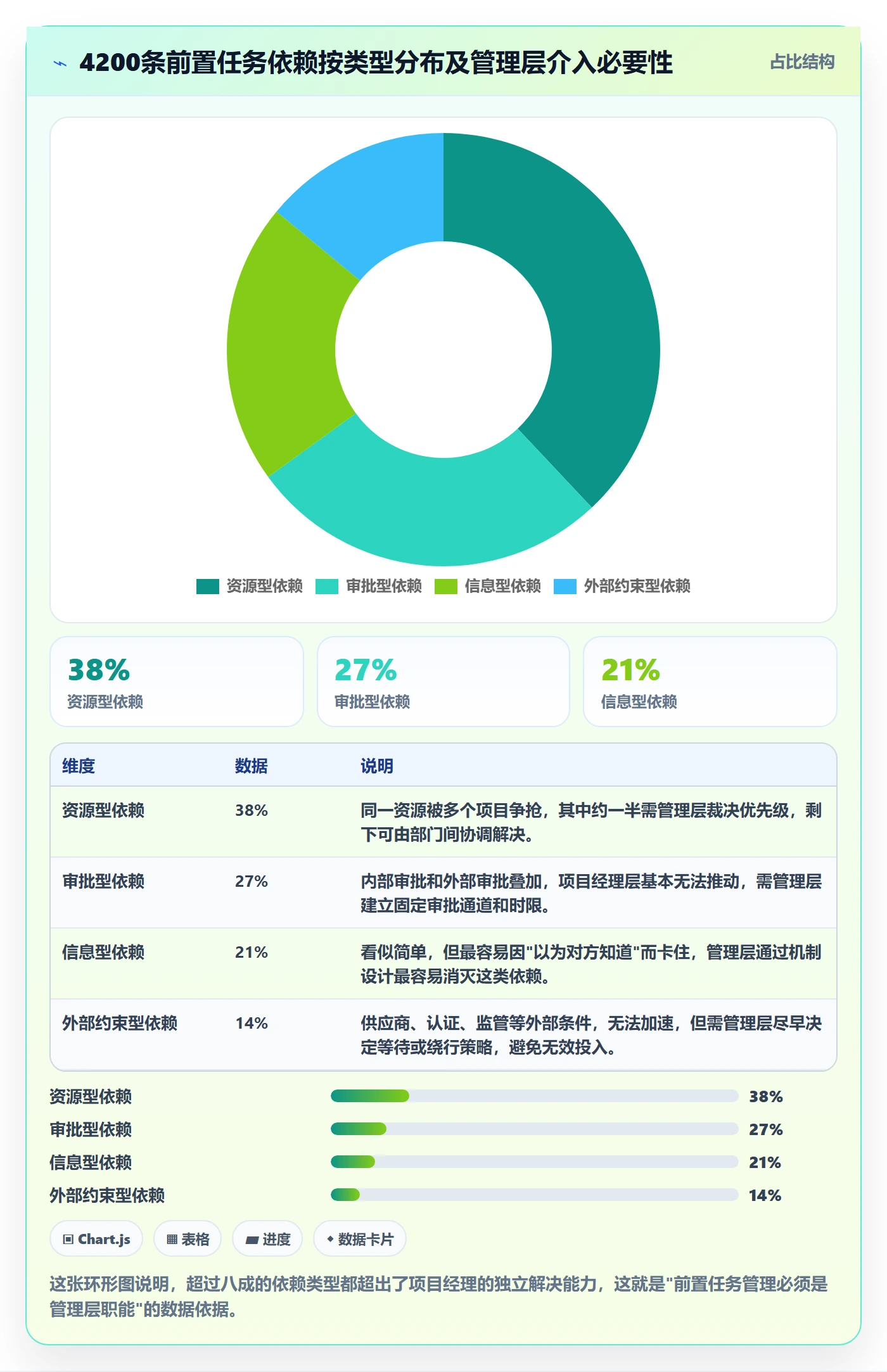

我还做过一次横向统计,把11个项目集、约4200个依赖记录做了分类。结果大致是:资源型依赖占38%、审批型依赖占27%、信息型依赖占21%、外部约束型依赖占14%。其中审批型和外部约束型依赖,项目经理层基本上无法解决,只能由管理层介入;资源型依赖里有大约一半需要管理层裁决优先级;信息型依赖最容易被忽略,但也是管理层用机制最容易消灭的一类。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

4. 数据观察:一个关于"提前识别"的对比

我还观察过一个有意思的对比。在排期阶段做过依赖显性化的项目,与没做的项目相比,在执行阶段的依赖冲突数量平均少约58%,平均延期天数少约7天。这两组的项目规模、团队能力并没有显著差别,差别只在"前置任务有没有在开工前被看见"。

这个数据让我更加确信一件事:前置任务管理最便宜的动作,永远是"在它变成问题之前把它看见"。管理层花在识别上的时间,回报远高于花在救火上的时间。

六、落地清单:三张可直接套用的模板

框架讲完了,我给你三张可以直接用的清单。这些是我在客户现场反复迭代过的版本,你可以根据自己的组织情况微调。

1. 模板一:前置任务依赖总表

这张表的核心是六个字段。填不满这六个字段的依赖,就不要放进总表,因为它们还没有被真正管理。

字段 填写要求 为什么必须有
前置任务名称 描述可验证的结果,不写动作 避免"跟进中"这类无法判断状态的描述
唯一责任人 到人,不到部门,不写两人 没有唯一责任人,就会在关键时刻无人推动
影响项目数 明确该依赖延期会波及几个项目 影响项目数越多,越需要优先资源倾斜
依赖类型 资源型/审批型/信息型/外部约束型 不同类型对应不同的处理策略和升级层级
承诺完成日期 责任人自己承诺,不由项目经理指派 自己承诺的日期,履行动力显著更高
升级触发条件 写明"延期几天或什么情况下必须升级" 把升级从情绪化动作变成规则动作

2. 模板二:依赖冲突协调会议议程

这个会议我建议控制在30分钟内,只讨论需要裁决的依赖,不做项目进度汇报。议程如下:

  1. 开场1分钟:确认今天需要裁决的依赖清单,通常控制在3-5个;
  2. 每个依赖3分钟说明:责任人讲清楚现状、卡点、需要什么决策;
  3. 裁决5分钟:由有权限的管理者当场给出决定,包括谁先走、资源怎么配、什么时候复盘;
  4. 记录1分钟:确认责任人、完成日期、升级条件;
  5. 收尾2分钟:确认下次会议前需要主动上报的依赖。

这个议程的纪律是:不在会上讨论"为什么会出现这个问题",那是复盘会的事。协调会的唯一目的是让依赖流动起来,复盘会才负责防止它再次出现。

3. 模板三:管理层前置任务管理检查表

这张表建议管理层每周花10分钟过一遍,每月花30分钟做一次回顾。

检查项 频率 判断标准
本周新增依赖是否已登记 每周 所有跨团队依赖都在总表里,无遗漏
逾期依赖是否有升级动作 每周 逾期超过2天的依赖必须已在升级流程中
影响3个以上项目的依赖是否有专属跟踪 每周 这类依赖需要管理层直接盯,不能只靠项目经理
本月依赖冲突的根因分类 每月 至少归入4类,识别高频根因
上月机制调整的实际效果 每月 用冲突数量、闭环时间两个指标验证
六、落地清单:三张可直接套用的模板

七、行动建议:不同组织规模该从哪一步开始

框架和清单都有了,接下来我按组织规模给你不同的起步建议。因为同样的机制,在几十人、几百人和上千人的组织里,落地顺序完全不同。

1. 100人以下团队:先做显性化,别急着建机制

这个规模的组织,前置任务管理通常还能靠面对面沟通撑着,强行上复杂机制反而拖慢效率。我的建议是:先用一张共享表格把跨团队依赖列出来,每周一早上过一遍,就足够了。这个动作成本极低,但能捕捉到大部分会引发延期的依赖。

当你的跨团队依赖超过20个、或者开始出现"同一天多个项目抢同一资源"的情况时,再考虑升级到责任人化和裁决化。

2. 100-500人组织:四层框架要全部建起来

这个规模是前置任务管理的"必建区"。项目数量多、部门边界开始硬化、项目经理权限不足以协调跨部门冲突,这三点决定了你必须建立完整的四层机制。我的建议顺序是:先用一个月做依赖显性化,再用一个月做责任人化,然后在一次管理会上正式发布裁决规则,最后把闭环化写进季度复盘流程。

工具在这个阶段开始变得重要,但不建议花超过两周做选型。选一个能承载依赖总表、能做权限隔离、支持多项目视图的平台即可。PingCode 这类定位中大型组织的平台,在这个规模区间的适配性相对较好,尤其在跨项目依赖管理和私有化部署需求上;如果你的组织是从Jira迁移过来的,它的迁移支持也能降低切换成本。但请记住:选型的目标是"能装下机制",不是"能装下所有功能"。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

3. 500人以上组织:闭环化和数据化是分水岭

这个规模的组织,依赖冲突的数量已经多到无法靠"人脑记住"了。你需要的是一份持续更新的依赖数据,以及基于数据的复盘机制。没有数据化的组织,依赖管理会一直停留在"经验驱动",效果高度依赖个别管理者。

在这个阶段我强烈建议做两件事:第一,把依赖冲突的根因分类固定下来,至少分四类;第二,每季度做一次依赖管理效率复盘,关注冲突数量、闭环时间、升级率三个指标。这三个指标不用太精确,趋势对了就能指导机制调整。

八、取舍建议:不同情况下的权衡

最后一部分讲取舍。前置任务管理不是做得越重越好,很多组织失败不是因为没做,而是因为做得太重、太快、太复杂。我按几种典型情况给你取舍建议。

1. 当管理动作与交付速度冲突时:优先保住"关键依赖"

如果你所在的组织正处在高速交付期,没时间做完整的四层机制,我的取舍建议是:只做"显性化"和"关键依赖的责任人化"这两件事。把跨团队依赖列出来,给影响项目最多的那20%依赖指定责任人,其余的先放一放。速度和安全不是非此即彼,而是要在依赖管理上分层。

2. 当工具与机制冲突时:先补机制

这是最常见的取舍。很多管理者倾向于先买工具,因为买工具快、看得见、容易向上汇报。但如果你的升级规则和责任人制度还没有建立,买工具只会把冲突暴露得更明显,不会让它减少。我的建议是:机制设计花两周,工具落地再花一周。顺序反了,两周的机制设计往往会变成三个月都没落地的工具项目。

3. 当集中管理与人效冲突时:分场景选择

集中管理依赖总表有利于全局视角,但会增加基层的登记成本。我的取舍建议是:

  • 对影响3个以上项目的依赖:必须集中登记,代价再高也要做;
  • 对只影响单一项目的依赖:留给项目经理自行管理,不进总表;
  • 对外部约束型依赖:只登记不跟踪状态,定期检查即可;
  • 对信息型依赖:尽量用机制一次性消灭,不长期跟踪。

这四条规则我用了两年,它的核心思路是:把管理成本花在真正值得的依赖上,而不是对每一类依赖都用同一种管理方式。

前置任务管理方法大全:管理层任务依赖效率提升落地清单

4. 当短期目标与长期机制冲突时:先解当前卡点,但要留沉淀

如果眼下就有一个项目被前置任务卡住,显然要先解当下的卡点。但我的建议是:即使在救火时,也要留下三样东西,这个依赖的类型、根因、以及"下次怎么防"的一句话。救火不留沉淀,就是重复救火。很多组织一年救了几十次火,却没有任何一条机制被优化,问题就在这里。

5. 当你已经建立了机制,但效果不明显时:检查责任人是否唯一

我见过好几家已经建立起完整机制的组织,效果却不理想。复盘后发现问题高度一致:依赖的"责任人"写的是部门、写的是两个人、或者写的是一个模糊的角色。只要责任人不是唯一的人,整套机制就会在执行阶段失效。如果你正在这个阶段,先回头检查这一列。

九、从今天开始的三个动作

这篇文章讲了不少框架和模板,我不想让它停在"读起来有道理"这个层面。所以最后给你三个本周就能动起来的动作,优先级从高到低。

动作一:梳理当前所有项目的跨团队依赖。不用做得很完整,先用一张表格,把影响2个及以上项目的依赖列出来,指定唯一责任人。这一步做完,你大概率已经能看到几个过去没被记录过的隐性卡点。

动作二:建立依赖冲突的升级规则和承诺时限。明确写下来:什么情况下必须升级、升级到谁、对方要在几个工作日内回复。把这条规则发在管理群里,让所有人都知道升级通道是通的、是有时限的。

动作三:在下一次管理例会上加入前置任务检查环节。不用开会专门讨论,就花10分钟,问三个问题:下周有哪些前置任务可能卡住?责任人是谁?需要我裁决什么?

这三个动作加起来,管理层每周新增投入不到30分钟,但它会改变整个组织对待前置任务的方式。前置任务管理真正的价值,不是让项目不延期,而是让延期在发生之前就被看见、被处理、被沉淀。如果你是那个能拍板的人,从今天开始做这三个动作,比读十篇方法论都管用。

常见问题解答(FAQ)

1. 管理层到底该管前置任务的哪些事,哪些事不该插手?

我带一个二十多人的交付团队,同时盯着四个项目。以前每次延期复盘,我都发现问题的根子不在执行层,而在几个跨部门的前置审批上。可我又不想什么事都揽过来,那样自己变成最大的瓶颈,团队也会失去主动性。到底哪些前置任务该我管,哪些该放手?

判断标准只有一条:这个前置任务的交付方,是否在项目经理的管辖权限之外。如果前置任务在同一项目组内部,交给项目经理去跟,你只需要看结果;如果前置任务涉及跨部门资源、预算审批、对外合同、高管决策,那它就天然需要管理层介入,因为项目经理没有权力向平级部门下指令。

落地做法是让PMO每周维护一张依赖清单,把每一条前置任务标注三个字段:交付方、是否跨部门、延期影响的关键路径条数。跨部门且影响两条以上关键路径的,直接进你的周会议程;其余的留在项目层解决。这样你管的是大约两成的高杠杆依赖,而不是全部。

2. 前置任务总是延期,有什么机制能让它提前暴露而不是等到deadline才知道?

我们团队以前最怕的就是周五下午收到消息说下周一交付不了,原因是某个前置任务没完成。可这个前置任务其实两周前就已经有风险苗头了,只是没人说。我一直在想,有没有办法让它早点冒出来,而不是每次都靠救火?

核心机制是把前置任务的健康度检查从里程碑节点改成固定节奏。具体做法有三步:第一,给每条前置任务设两个日期,一个是承诺完成日,一个是预警检查日,预警日通常设在承诺日前三到五个工作日;第二,预警日当天由交付方主动更新状态,分成正常、有风险、已阻塞三档,有风险和已阻塞必须写明原因和需要的支援;

第三,连续两次预警日标记为有风险的任务,自动升级到管理层的依赖协调会上。判断依据是,延期真正的原因往往不是最后几天出的问题,而是风险在前几天就已经出现但缺乏强制上报的触发点。把检查节奏固定下来,比要求大家提高责任心有效得多。

3. 多项目并行时,几个项目卡在同一个前置任务上,优先级该怎么裁决?

我负责的条线上有三个项目,都卡在同一个技术评审环节上,评审资源只有一组人。三个项目经理都来找我,都说自己的项目最急。每次这种时候我都是凭感觉拍板,拍完总有人不服。有没有一套相对客观的裁决依据?

别拍脑袋,用三个维度打分。第一个维度是延迟成本:这个项目延期一天,损失是什么,是违约金、是市场窗口,还是只是内部排期后移,把每天延迟成本量化成金额或明确的业务后果。第二个维度是关键路径弹性:延后一周,项目整体交付日会不会跟着推迟一周,还是有缓冲可以吸收。

第三个维度是解锁价值:这个评审完成之后,能同时解锁多少条下游任务。三项分别打分后加权排序,通常延迟成本高加零缓冲的项目排第一。裁决完之后关键动作不是宣布顺序,而是把评估依据公开给三个项目经理,让他们知道自己的项目排第二是因为延迟一天的成本只有另一个项目的三分之一,而不是因为我不重视。

裁决的不透明才是团队不服的真正原因。

4. 前置任务管理要落地,第一步该做什么,有没有可以直接用的清单?

我们公司项目管理基本靠口头协调和群消息,工具里也没认真维护过依赖关系。我想推动这件事,但不知道从哪下手,直接上工具怕大家抵触,开大会讲方法论又太空。有没有那种第一周就能做、马上能看到效果的动作?

第一步不是上工具,而是做一次依赖快照。挑当前正在推进的所有项目,让每个项目经理列出自己项目未来四周内所有需要别人交付的前置任务,格式固定为四列:我需要的交付物、交付方是谁、我需要的时间、拿不到会怎样。

收上来之后你会发现两个现象:一是大量依赖集中在少数几个部门或少数几个人身上,二是有些依赖的交付方根本不知道自己在被依赖。第一个现象告诉你瓶颈在哪,第二个现象本身就是立竿见影的收益,光是让交付方知道这件事,就能消掉一批隐性延期。

这份快照建议每周更新一次,连续做四周,再根据实际暴露出的冲突类型决定要不要引入工具和正式流程。先有数据,再谈机制,比反过来推得动得多。

核心关键词

读者评论

唐
唐宁

文章把前置任务管理从项目经理技能重新定义为管理层职能,这个视角切中了很多中大型组织的痛点。尤其是多项目共用资源场景,项目经理确实看不到全貌,升级路径太长导致大量时间耗在信息中转上。不过落地时最难的不是设计机制,而是让管理层真正把依赖协调纳入自己的常规议程,而非临时救火。

谢
谢宁

雷达图对比工具优先和机制优先组织的五个维度很有说服力。很多团队花大价钱买项目管理工具,依赖关系画得很漂亮,但责任人、升级路径、裁决权全是空白,结果看板越精细会议越吵。工具解决可视化,机制解决谁拍板,两者缺一不可,但机制必须先行,否则工具反而放大冲突。

贺
贺梦琪

三项目卡在同一个中台团队那个案例太真实了,识别花28天决策只用半天,说明损耗几乎全在升级路径而非决策本身。但文章对‘最短决策路径’的落地描述偏原则性,实际操作中如何界定什么依赖该升到哪一层、由谁触发升级,仍需要更具体的触发阈值和时限规则,否则很容易又回到层层中转。

孔
孔梓萱

标准型依赖和近关键路径这两点容易被忽略,但恰恰是管理层最该盯的。外部约束点无法加速,团队却加人加班加预算,纯属无效投入。建议在依赖盘点时单独标注外部机构、审批、标准更新三类硬约束,避免把不可控项当可控项管理,浪费资源还打击士气。

文章包含AI辅助创作:前置任务管理方法大全:管理层任务依赖效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436455

赞 (0)
飞飞飞飞
FF最佳实践:管理层任务依赖风险控制,常见问题
上一篇 6小时前
后置任务怎么做?管理层风险控制:任务依赖从0到1
下一篇 6小时前
