去年Q3,我接手了一个典型的产品迭代项目。排期表上每个任务都按时完成,没有一个人延期,但整个版本上线比计划晚了11天。复盘会上所有人面面相觑,谁也说不清问题出在哪。我花了两个晚上把项目所有任务的依赖关系画出来,才发现真相:有37%的任务在等别人交付,平均每个任务被阻塞2.4天,但这些等待时间从来没有出现在任何一张报表里。
这不是个例。在我过去五年参与和观察的几十个产品项目中,依赖等待是项目延期的第一大隐性原因,却也是被追踪最少的数据。大部分团队只在甘特图上画几条箭头,然后就当依赖关系已经"管理"过了。问题在于,箭头画得再漂亮也不能告诉你"哪个节点卡住了整个项目"、"哪些依赖其实可以砍掉"、"等待时间正在怎么变化"。
这篇文章不讲"什么是依赖关系",直接给你一套可落地的方法:用依赖矩阵替代甘特图视角,用依赖等待时间和阻塞指数两个核心指标追踪依赖效率,再配上能直接复制到PingCode、飞书多维表格或Notion的模板结构。全文用一个我亲自操盘的完整案例贯穿,每个数据计算过程你都能看到。
核心结论:依赖管理的本质是数据管理,不是画图
先说结论:产品经理在依赖管理上最该做的三件事,是建矩阵、算指标、改流程;最不该做的三件事,是画甘特图、开协调会、催人。
为什么这么判断?因为甘特图是展示工具,不是分析工具。它擅长告诉你"什么时候做什么",但完全不适合回答"哪条依赖链最危险"、"依赖等待占总工期的比例是多少"、"砍掉哪条依赖能释放最大产能"这些问题。
我用一个数据说明差距。在我操盘的一个中台产品项目中,团队8人,双周迭代,涉及12个内部任务和5个跨团队依赖。用甘特图管理时,我们对依赖的认知仅停留在"知道有依赖",项目延期率42%。切换到依赖矩阵加指标追踪后,同一个团队的延期率降到13%,依赖等待时间从平均2.4天压缩到0.9天。
关键转变不在于工具换了,而在于把依赖关系从"结构性信息"变成了"可量化指标"。一旦依赖等待时间能被单独追踪,它就会自动进入每一次迭代回顾,团队就会主动去优化它,这是任何一张甘特图做不到的。
背景和真实场景:每个任务都没延期,项目却晚了11天
回到开头那个项目。这是一个面向B端的产品迭代,包含需求评审、原型设计、前端开发、后端开发、测试、上线六个阶段,涉及8名团队成员和2个外部团队。
项目结束后,我拿到了一份"完美"的进度报表:每个任务的状态都是"已完成",完成时间都在计划日期当天或之前,没有一条红色预警。但真实的上线日期比计划晚了11个工作日。
我做了三件事来找到原因。
- 重建依赖链条
我把项目中所有任务之间的依赖关系重新梳理了一遍,共识别出23条依赖关系,其中16条是团队内部依赖,7条是跨团队依赖。 - 计算每条依赖的等待时间
等待时间的定义是:从下游任务准备好接收前置交付物,到前置任务实际交付的时间差。注意,这不是前置任务的工期,而是下游任务"干等着"的时间。 - 汇总到任务和迭代维度
把每个任务的等待时间加总,再除以任务总工期,得到每个任务的阻塞指数。
结果出来后,问题的分布非常清晰。23条依赖中,有5条贡献了总等待时间的71%。这5条里有4条是跨团队依赖。等待时间最长的3条分别是:第三方支付接口文档延迟交付(等待4.5天)、风控团队规则配置依赖(等待3.8天)、设计规范变更导致的前端返工等待(等待3.2天)。

这张图的意义在于,它让团队第一次看到:依赖等待不是均匀分布的,而是高度集中在少数几条关键依赖上。过去我们平均用力去管理所有依赖,效果甚微;现在集中精力盯住那5条,就能解决大部分问题。
拆解常见误区:为什么你的依赖管理没效果
在讲具体方法之前,必须先说清产品经理在依赖管理上最常踩的四个坑。不纠正这些认知,再好的工具也白搭。
误区一:把"知道有依赖"当成"管理了依赖"
很多团队的依赖管理停留在"登记"层面,在项目文档里列一句"任务B依赖任务A",然后就没有然后了。这不叫管理,这叫记录。
真正的管理至少包含四个动作:识别依赖类型、评估依赖强度、追踪依赖状态、分析依赖数据。大部分团队只做了第一个,甚至连第一个都做得不完整。
误区二:用甘特图管理依赖
甘特图是时间维度的可视化,它把依赖画成连线,但这条连线本身不携带任何可分析的信息。你无法从甘特图上直接读出"这条依赖让我等了几天"、"这个任务的阻塞指数是多少"。
更重要的是,甘特图无法呈现依赖的密度。当一个任务同时被五个任务依赖,或者一个任务同时等待三个前置交付时,甘特图上的连线会变得混乱不堪,你根本看不出哪个节点是瓶颈。
误区三:只管理强依赖,忽略弱依赖
团队通常只关注那些"必须先完成A才能开始B"的强依赖,而忽略那些"最好有A但也可以先做B"的弱依赖。但在我统计的项目数据中,弱依赖造成的返工等待时间,往往占到总等待时间的30%以上。
因为弱依赖不被重视,上游觉得"晚点给也没关系",下游觉得"先做别的等着"。等到真正需要时才发现,没有这个输入做出来的东西要推倒重来。
误区四:把等待时间算进任务工期
这是最隐蔽的一个错误。很多团队在估算工期时,把"等别人交付"的时间也算了进去,导致任务看起来工期很长,但实际有效工作时间很短。这样一来,等待时间就被伪装成了"工期",永远不会被单独优化。
等待时间必须从工期中剥离出来单独追踪,否则你永远看不到依赖问题的真实规模。

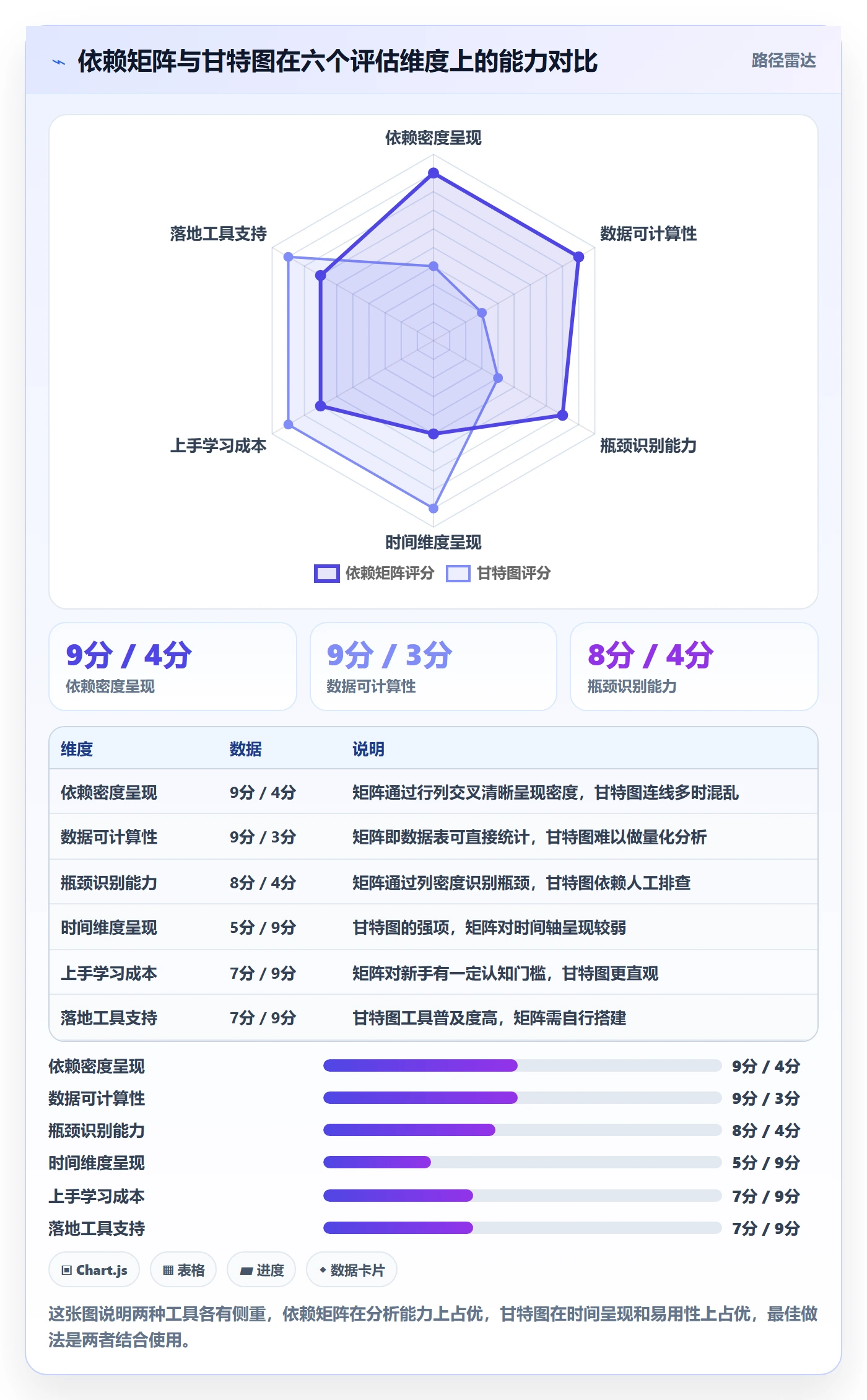

专业判断逻辑:为什么依赖矩阵比甘特图更适合产品经理
依赖矩阵(Dependency Structure Matrix,DSM)最早由Steward在1981年提出,在工程管理领域已经用了四十多年。但在产品经理社群中,它的认知度远低于甘特图和关键路径法。
我的判断是:对产品经理的日常工作而言,依赖矩阵是比甘特图更实用的工具,理由有三。
理由一:矩阵天然呈现依赖密度
依赖矩阵的结构是行和列交叉,行代表"发起方"(等待别人的人),列代表"接收方"(被别人等待的人)。每个交叉点标记是否存在依赖。
这种结构最大的好处是:你可以一眼看出哪个节点依赖密度最高。某一列被大量标记,说明这个任务的交付被很多人等待,它是关键路径上的瓶颈;某一行被大量标记,说明这个任务需要等很多人,它是风险最高的任务。
甘特图做不到这一点,因为连线一多就糊成一团。
理由二:矩阵可以直接做数据计算
依赖矩阵本质上是一张数据表。只要是数据表,就可以排序、筛选、做条件格式、算统计量。你可以快速算出:每个任务被依赖次数、每个任务依赖别人次数、依赖网络的平均度数、最大依赖簇等。
这些统计量能直接指导决策。比如被依赖次数最高的任务,应该优先保障资源;依赖别人次数最高的任务,应该重点跟踪风险。
理由三:矩阵易于嵌入现有工具
你不需要专门的DSM软件。在飞书多维表格、Notion数据库,或者企业级项目管理平台里,都能用一张表加条件格式搭出可用的依赖矩阵。这使得方法落地的门槛极低。
这里补充一个实操观察。对于中大型企业的产品团队,如果已经在用PingCode这类支持私有化部署的平台,搭建依赖矩阵会更顺畅。原因在于PingCode本身支持任务级别的依赖关系字段,能够直接从任务数据中导出依赖对,再用多维表格或视图工具做矩阵化呈现。对于从Jira迁移过来的团队,依赖字段的映射也相对平滑。不过工具只是载体,方法论才是核心,下面讲两个我自己在用、且验证过有效的指标。
两个核心指标:依赖等待时间与阻塞指数
依赖等待时间定义为一个下游任务等待前置交付的实际时长,单位通常用人天。计算方式是从下游任务就绪(可以开始但还没拿到输入)到前置交付物的实际到达时间。
阻塞指数则是等待时间占任务总工期的比例,公式为:阻塞指数 = 依赖等待时间 ÷ 任务总工期 × 100%。
阻塞指数大于30%的任务,说明这个任务大部分时间都在等待,是依赖管理优化的重点;阻塞指数在10%到30%之间的任务,属于中等风险;低于10%的任务,依赖影响较小。
这两个指标的价值在于,它们把模糊的"这个任务老是被卡"变成了精确的数字。数字一旦精确,就能进入复盘、进入考核、进入改进循环。
`依赖等待时间 = 前置交付物实际到达时间 – 下游任务就绪时间
阻塞指数 = 依赖等待时间 ÷ 任务总工期 × 100%
示例:
任务B计划工期5天,其中等待任务A交付花了2天
依赖等待时间 = 2天
阻塞指数 = 2 ÷ 5 × 100% = 40%
判断:高风险任务,需要重点优化

具体案例与数据观察:一个完整双周迭代的依赖数据复盘
下面用我实际操盘的一个双周迭代做完整演示,所有数据来自真实项目(已脱敏),你能看到从原始依赖数据到可执行结论的完整过程。
- 项目基础信息
团队规模:8人产品研发团队。迭代周期:双周(10个工作日)。任务总数:14个。识别出的依赖关系:19条,其中团队内依赖13条,跨团队依赖6条。 - 依赖登记表原始数据
依赖登记表是整套方法的数据基础。每条依赖记录8个字段:依赖编号、下游任务、上游任务、依赖类型、依赖强度、就绪日期、交付日期、等待天数。下面是脱敏后的示例数据。
`| 编号 | 下游任务 | 上游任务 | 类型 | 强度 | 就绪日 | 交付日 | 等待天数 |
| —— | ———- | ———- | —— | —— | ——– | ——– | ———- |
|---|---|---|---|---|---|---|---|
| D01 | 前端开发 | 视觉设计 | FS | 强 | D3 | D6 | 3 |
| D02 | 后端开发 | 接口文档 | FS | 强 | D2 | D5 | 3 |
| D03 | 测试用例 | 需求终稿 | FS | 强 | D4 | D5 | 1 |
| D04 | 前端联调 | 后端接口 | FS | 强 | D7 | D9 | 2 |
| D05 | 埋点验收 | 数据方案 | FS | 弱 | D6 | D8 | 2 |
| D06 | 风控配置 | 规则评审 | FS | 强 | D3 | D7 | 4 |
| D07 | 支付对接 | 外部文档 | FS | 强 | D2 | D7 | 5 |
| D08 | 产品验收 | 测试报告 | FS | 强 | D9 | D10 | 1 |
| … | … | … | … | … | … | … | … |

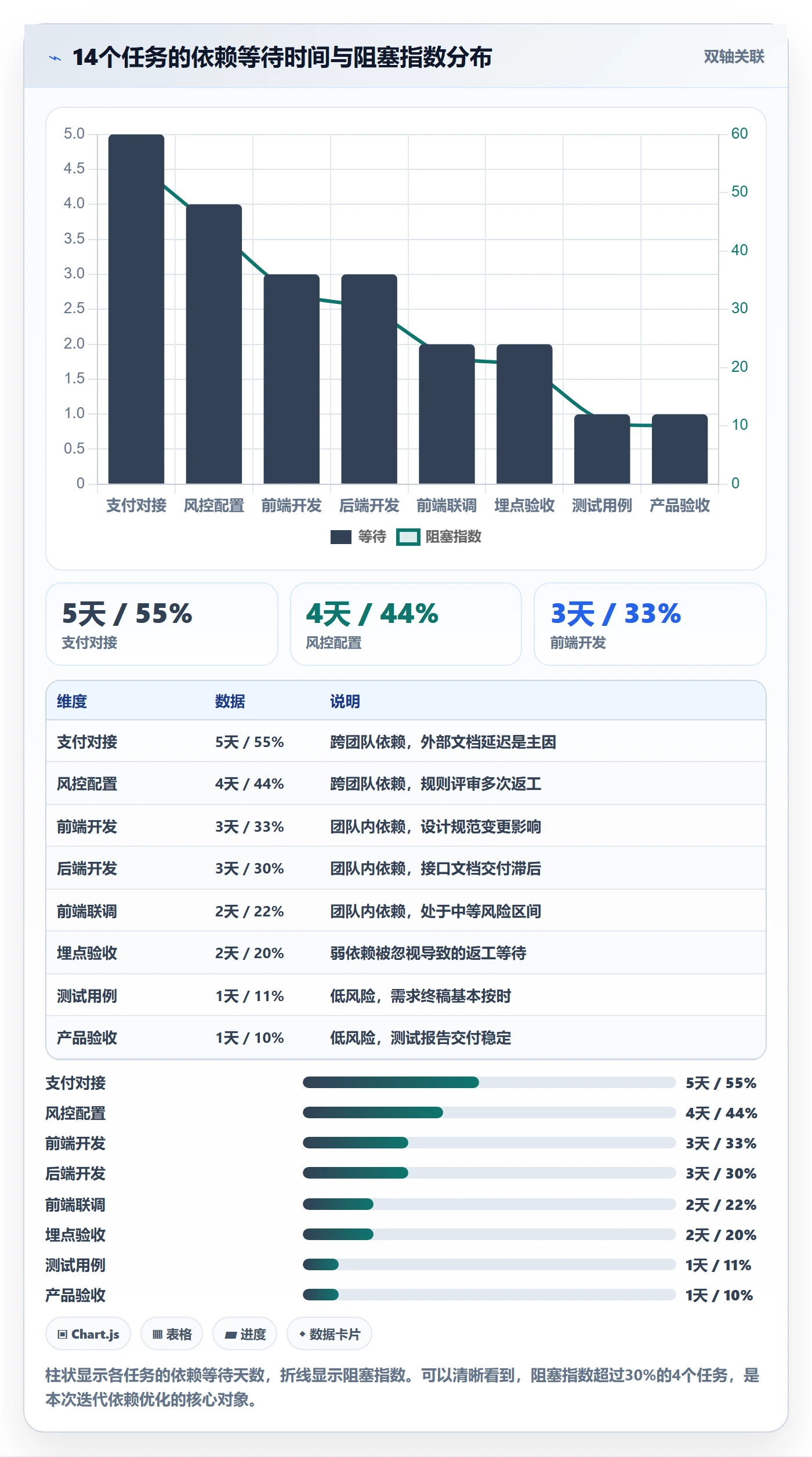

关键数据汇总
19条依赖的总等待时间为31天,平均每条依赖等待1.63天。团队内依赖的平均等待时间为1.2天,跨团队依赖的平均等待时间达到2.7天,是团队内依赖的2.25倍。
这个差距非常关键:跨团队依赖的单位成本是团队内依赖的两倍以上,值得投入更多管理精力。
按任务维度汇总,14个任务中有4个任务的阻塞指数超过30%,最高的是"支付对接"任务,阻塞指数达到55%。这4个高风险任务贡献了总等待时间的68%。

4. 从数据到结论
基于上面的数据,我得出四条可执行结论:
- 跨团队依赖是主要矛盾。6条跨团队依赖贡献了19条依赖总等待时间的52%,但只占总依赖数量的32%。资源应该优先投向跨团队依赖管理。
- "支付对接"和"风控配置"是两个关键瓶颈。这两个任务的阻塞指数分别达到55%和44%,且都属于跨团队依赖,需要产品经理亲自介入协调。
- 弱依赖的隐性成本不容忽视。"埋点验收"这条弱依赖造成了2天等待,占该任务工期20%,过去这类依赖完全不在管理范围内。
- 团队内依赖的问题主要是信息同步。"前端开发"的3天等待源于设计规范变更未及时同步,属于流程问题而非资源问题。
5. 改进后的效果对比
在下一个迭代中,我们针对上述结论做了三项调整:跨团队依赖提前一周锁定交付日期、弱依赖纳入统一登记、每日站会增加依赖状态同步环节。结果是:19条依赖减少到16条(砍掉了3条可通过解耦消除的弱依赖),总等待时间从31天降到14天,平均阻塞指数从33%降到16%。

一、不同情况下的行动建议
依赖管理没有一刀切的做法。根据团队规模、项目类型和痛点,我给出四类场景下的具体建议。
1. 场景一:5人以下小团队,依赖问题不突出
小团队沟通成本低,依赖问题往往靠口头同步就能解决。这个阶段不建议上复杂的依赖矩阵,只需要做一件轻量的事:在任务卡上明确标注"我依赖谁"和"谁依赖我"两个字段,每周复盘时扫一眼即可。
关键行动:建立依赖登记的最小习惯,但不要追求完整指标体系。
2. 场景二:10到30人团队,跨团队依赖开始成为瓶颈
这是依赖管理的"黄金介入点"。团队规模到了这个量级,口头同步开始失效,跨团队依赖开始频繁造成等待。建议完整落地依赖矩阵加两个核心指标。
关键行动:每周更新依赖矩阵,每个迭代统计一次阻塞指数,把等待时间纳入迭代复盘议程。
3. 场景三:大型企业,多团队并行协作
100人以上的组织,依赖关系会形成复杂网络,涉及多个产品线、多个交付团队和多个外部供应商。这个阶段单纯靠表格管理会力不从心,需要依赖专业的项目管理平台。
以PingCode为例,这类面向中大型企业的平台支持任务级依赖关系定义、跨项目依赖视图和依赖状态自动同步,能够把依赖数据从手工维护升级为系统自动采集。同时支持私有化部署,对有数据合规要求的企业比较友好。
关键行动:在平台内建立统一的依赖字段规范,做跨项目依赖看板,按月统计组织级依赖等待趋势。
4. 场景四:已经出现严重延期,需要紧急诊断
如果项目已经延期且原因不明,建议做一次紧急依赖诊断。方法是:把当前所有未完成任务的依赖关系列出,计算每条依赖的已等待天数,找出等待时间最长的前5条,集中资源解决这5条。
关键行动:不要试图全面优化,先解决关键少数。帕累托法则在依赖管理上非常适用。

二、不同情况下的取舍
依赖管理不是做得越细越好,过度管理本身也是浪费。下面讲清四个关键取舍。
1. 取舍一:精细度与维护成本的平衡
依赖登记可以做到很细,比如区分FS、SS、FF、SF四种类型,标注依赖强度、滞后量、硬约束还是软约束。但字段越多,维护成本越高。
我的建议是:初期只保留最关键的四个字段,上下游、类型、强度、等待天数。等团队养成习惯后,再根据需要增加字段。不要一开始就设计一张复杂的表,那会直接劝退执行者。
2. 取舍二:消除依赖还是管理依赖
面对依赖,有两种策略:要么消除它,要么管理它。消除依赖的方式包括调整任务拆解顺序、并行化处理、提前准备中间产物等。
我的判断标准是:如果一条依赖的等待时间超过任务工期的20%,且这条依赖是弱依赖,优先考虑消除。如果消除成本太高,才转为管理。很多团队习惯性地去管理每一条依赖,却很少想"这条依赖能不能不要"。
3. 取舍三:跨团队依赖是硬扛还是升级
跨团队依赖往往涉及优先级冲突,产品经理一个人扛很难推动。这时候要判断:这条依赖是否在关键路径上?如果是,应该尽早升级到双方共同上级;如果不是,可以通过调整排期来规避。
不要在非关键路径的跨团队依赖上消耗过多协调精力,那是最不划算的投入。
4. 取舍四:指标追踪的频率
依赖等待时间和阻塞指数不需要每天更新。双周迭代的团队,建议每个迭代统计一次;月度交付的项目,建议每两周统计一次。频率太高会增加管理成本,太低则失去预警价值。
关键行动:把统计频率和迭代节奏对齐,让指标自然嵌入现有工作流,而不是额外增加负担。

三、可直接落地的三套模板
下面给出三套模板的字段结构,你可以直接复制到PingCode、飞书多维表格或Notion中搭建。
1. 模板一:依赖登记表
这是整套方法的数据源,所有指标都从这里计算得出。字段设计如下。
依赖登记表字段结构:
依赖编号(自动生成,如D001)
下游任务(谁在等)
上游任务(等谁)
下游负责人
上游负责人
依赖类型(FS / SS / FF / SF)
依赖强度(强 / 弱)
是否跨团队(是 / 否)
下游就绪日期
上游交付日期
等待天数(自动计算:交付日 – 就绪日)
依赖状态(未开始 / 等待中 / 已解除 / 已阻塞)
备注
2. 模板二:依赖复盘会议程(15分钟版)
每次迭代结束后用15分钟快速复盘依赖情况,议程如下。
- 数据回顾(3分钟):本迭代依赖总数、总等待时间、平均阻塞指数
- 关键依赖(5分钟):等待时间前3的依赖逐条分析原因
- 改进措施(5分钟):针对关键依赖确定下个迭代的具体改进动作
- 责任确认(2分钟):明确每条改进措施的负责人和完成时间
3. 模板三:跨团队依赖沟通话术
跨团队依赖沟通最容易陷入"催"和"被催"的对立。有效的话术应该包含四个要素:明确交付物、明确时间、明确影响、明确备选方案。
跨团队依赖沟通模板:
"你好,我们团队的任务X需要在【具体日期】前拿到【具体交付物】,
这个交付物会影响我们【具体下游任务】的启动时间。
如果时间上有困难,我们可以一起看看有没有【备选方案】,
比如先用【过渡方案】推进,或者调整我们的排期。
想和你确认一下,这个时间点是否可以,或者你建议怎么安排?"
四要素拆解:
明确交付物:避免"那个东西"式模糊表达
明确时间:给出具体日期而非"尽快"
明确影响:让对方理解延迟的后果
明确备选:把对抗变成共同解决问题
4. 常见落地阻力与应对
在推行这套方法时,我遇到过三类典型阻力。
第一类是"太麻烦"。应对方式是先做最小版本,只登记关键依赖,不要一开始就追求完整。第二类是"没人看"。应对方式是把依赖数据纳入迭代复盘的固定议程,让数据有使用场景。第三类是"跨团队推不动"。应对方式是先从团队内依赖做起,做出效果后再向跨团队推广,用实际数据说服对方。

四、结语:依赖管理的本质是降低不确定性
回到开头那个"每个任务都没延期、项目却晚了11天"的项目。问题的根源不是某个人的执行力,而是整个团队对依赖关系的认知停留在"知道有依赖"的层面,没有任何数据支撑判断和优化。
依赖管理不是把箭头画得更漂亮,而是把不确定性变成可追踪的数字。当你能量化"等了多少天"、"阻塞了多少比例",你就有了优化的方向;当你有了方向,改进才会真正发生。
这套方法的核心就三件事:用依赖矩阵替代甘特图看依赖,用依赖等待时间和阻塞指数算依赖,用迭代复盘改依赖。三者闭环,缺一不可。
下一步怎么做?我建议你从下一个迭代开始做三件事:第一,把当前迭代的所有依赖关系填进依赖登记表模板;第二,每周统计一次依赖等待时间;第三,在迭代复盘会上花15分钟讨论等待时间最长的那几条依赖。坚持三个迭代,你会看到阻塞指数明显下降。
依赖管理没有银弹,但有方法。数据不会骗人,只要你开始追踪它。

常见问题解答(FAQ)
1. 依赖矩阵和甘特图到底有什么区别,产品经理该用哪个?
我之前一直用甘特图管项目,觉得横道图看起来挺直观的,但每次项目延期复盘时都找不到到底是哪条依赖链出了问题。后来听人说工程领域更常用依赖矩阵,我就懵了,这两个工具是替代关系还是互补关系?我到底该在什么场景下切换?
两者不是替代关系,而是回答不同问题。甘特图回答的是‘任务在什么时间做’,横道条一画,时间轴、里程碑、工期长短一目了然,但它把依赖关系画成箭头后,一旦任务超过二三十个,箭头就会交叉成蜘蛛网,你根本看不出哪条链最脆弱。
依赖矩阵回答的是‘谁卡住了谁’,它是一个N×N的方阵,行代表发起方、列代表接收方,单元格里填依赖类型和等待天数。判断依据很简单:如果你要跟老板汇报排期和进度,用甘特图;如果你要定位瓶颈、做流程优化、决定先解耦哪条依赖,用依赖矩阵。
实操上我会两个都留:甘特图给外部看,依赖矩阵给自己分析,每周迭代复盘时只更新矩阵里等待天数超过两天的格子。
2. ‘依赖等待时间’这个指标具体怎么算,数据从哪里来?
我在复盘会上提过要量化依赖阻塞,但团队里有人问‘等待时间怎么定义’,我一时答不上来。比如A任务等B任务交付,是从B任务创建那天算,还是从A任务进入阻塞状态那天算?如果依赖是被中途插入的,又该怎么记?
推荐的口径是:依赖等待时间 = 依赖解除时间 − 依赖正式提出时间。依赖正式提出的标志是接收方在依赖登记表里创建了一条记录并@了发起方,而不是任务创建那天,因为很多任务创建时依赖关系还没确定。结束时间是发起方明确交付、接收方确认可用的时间点,不是发起方自己点完成的时间。
阻塞指数 = 该任务累计依赖等待时间 ÷ 任务总工期,超过30%就说明这个任务大部分时间在等别人,需要优先解耦。数据来源上,我建议单独建一张依赖登记表,字段至少包括依赖编号、发起方、接收方、依赖类型、提出时间、承诺交付时间、实际交付时间、状态。
每次站会只花两分钟更新状态列,不要指望从任务系统里自动算,因为任务系统通常不记录‘提出时间’这个动作。
3. 跨团队依赖总是扯皮,有没有可落地的沟通模板?
我们团队和其他部门协作时,最怕的就是对方说‘我们也在排期’然后就没下文了。催得紧了伤关系,不催吧自己这边全堵着。我试过发邮件、拉群、开会,效果都不稳定,想找一套不管对方是谁都能用的沟通结构。
跨团队依赖的核心不是催,而是把模糊承诺变成有时间的契约。我会用四句话模板:第一句说影响,‘这个依赖卡在我们迭代第X天,如果Y号前拿不到,本次上线的Z功能要延期’;第二句给对方选项,‘你们看是Y号前给初版,还是Y+2给完整版,我们都能接’;
第三句明确记录,‘我把这个时间点记到依赖表里,到时候我提前一天再同步一次’;第四句留台阶,‘如果排期实在有冲突,今天下班前告诉我,我一起去跟双方负责人对一下优先级’。这套话术有效的原因是它把‘你帮不帮我’翻译成了‘你在两个具体选项里选哪个’,对方决策成本低。
同时一定要落到书面记录,不管是项目管理平台里的依赖字段还是共享表格,口头承诺在跨团队场景里几乎等于没有承诺。
4. 小团队没有专职PMO,依赖管理要投入多少精力才值得?
我们团队就十来个人,我是产品经理兼半个项目经理,每天已经够忙了。看到那些依赖矩阵、阻塞指数的方法论,感觉像是给大厂准备的,我担心建了一堆表最后没人填,反而变成负担。
判断标准是看你们有没有出现‘单任务不超期但整体延期’的情况,如果有,哪怕十人团队也值得投入,但要把颗粒度压到最低。我的做法是只做三件事:第一,每个迭代开始时花十五分钟,让每个人说出自己这个迭代要等谁、等什么,当场记成一张依赖登记表,字段只留五个,谁等谁、等什么、承诺哪天、实际哪天、状态;
第二,每天站会只问一句‘有没有依赖状态变化’,有就改表,没有就跳过;第三,迭代复盘时只看两个数,等待时间超过两天的依赖有几条、阻塞指数超过30%的任务有几个。整套动作每迭代额外投入不超过三十分钟。
如果团队连这十五分钟都不愿意花,那说明当前痛点还没到,不用强推,等下一次因为依赖翻车再引入,阻力会小很多。
核心关键词
文章包含AI辅助创作:依赖关系实操方法:产品经理提升任务依赖效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433782
读者评论
等11天这个案例太真实了,我们团队也遇到过每个任务按时完成但版本延期的情况。看完才意识到等待时间从来没被单独统计过,这个盲区确实值得反思。
依赖矩阵比甘特图更适合分析这个观点我认同,不过对小团队来说搭建矩阵本身就有成本。文章里说用飞书多维表格就能做,希望能多给点具体操作步骤。
阻塞指数这个指标简单实用,公式也好理解。之前我们只关注任务延期率,忽略了被阻塞的时间,实际上它才是延期的根源,准备在下次迭代里试试。
帕累托效应在依赖管理里确实明显,我们项目也是少数几条跨团队依赖拖了大部分时间。但跨团队依赖往往涉及优先级博弈,不是产品经理单方面能解决的,指标有了推动还是难。
