我见过太多PMO团队把"依赖管理"做成了Excel表里的甘特图连线游戏,项目经理每周花3小时更新依赖关系,但真正因为依赖问题导致的延期依然占到了总延期的40%以上。问题出在哪?大多数PMO在管理依赖时,只关注了"记录依赖",却没有建立"度量依赖效率"的指标体系,更没有从指标反推流程规范的设计。这篇文章不讲PMBOK第几章第几节,而是从我过去五年在三个不同规模企业推行依赖管理体系的踩坑经验出发,拆解PMO任务依赖效率提升的真正抓手。
一、核心结论:依赖效率提升的本质是"指标-流程-规范"三位一体
先说我的核心判断:PMO依赖管理之所以长期低效,根源在于没有建立"从指标反推流程"的设计逻辑。大多数团队的做法是"先定流程→再推执行→最后看效果",但正确的顺序应该是"先明确要度量什么→再设计能产出这些指标数据的流程→最后用规范固化流程"。
为什么?因为PMO的价值最终要通过"可量化的效率提升"来证明。如果依赖管理流程不能产出可汇报的指标数据,流程本身就会在三个月内被边缘化。我见过太多PMO精心设计的依赖协调机制,因为没有量化产出,最终沦为"每周开个会,大家汇报一下"的形式主义。
基于我在实际工作中积累的数据观察,依赖效率提升的关键指标体系应该包含以下6个核心指标,且每个指标都对应着流程设计的具体要求:

二、背景与真实场景:一个让我彻底改变依赖管理思路的项目
1. 项目背景与初始状态
2023年我参与了一家金融科技公司的PMO体系建设。这家公司有超过200人的研发团队,同时进行的项目有15-20个,涉及产品、研发、测试、运维、合规五个部门的交叉协作。当时他们的依赖管理方式是:每个项目经理在自己的项目计划里标注依赖关系,然后通过每周的项目经理例会口头同步跨项目依赖。
结果就是:跨项目依赖平均需要2.3周才能从"提出"走到"双方确认排期",而其中约35%的依赖在确认后一周内又发生了变更。项目延期的原因分析中,"依赖方未按时交付"连续三个季度排在第一位,占比在38%-45%之间波动。
2. 关键转折点:从"记录依赖"到"度量依赖"
真正让我改变思路的是一个具体的案例。当时有一个核心系统重构项目,依赖了三个上游团队的数据接口交付。项目经理在计划中清晰标注了这三个依赖,也每周跟进。但这三个依赖分别延期了5天、12天和21天,最终导致项目整体延期3周。
复盘时我发现一个关键问题:我们有"依赖记录",但没有"依赖效率数据"。比如:上游团队承诺的时间是否合理?依赖提出的时间是否足够提前?跨团队协调过程中卡在哪个环节最久?这些问题没有一个能用数据回答。
痛定思痛后,我推动建立了一套围绕指标的依赖管理体系。核心做法是:每周统计"依赖解决及时率"和"依赖协调周期"两个指标,并在PMO周报中向管理层展示趋势变化。三个月后,跨团队依赖协调周期从平均2.3周压缩到了1.1周,依赖导致的延期天数减少了约60%。

三、拆解常见误区:为什么大多数PMO的依赖管理停留在表面
1. 误区一:把"依赖关系记录"等同于"依赖管理"
这是最普遍的误区。很多PMO团队花大量时间在项目管理工具里维护依赖关系(前置任务、后置任务、FS/SS/FF关系),但从来没有统计过这些依赖关系的"有效率"。
打个比方,这就像财务部门每天记录收支流水,但从来不做财务报表分析一样。记录是手段,不是目的。依赖管理的核心价值在于通过数据发现协作瓶颈、优化资源配置、缩短项目周期。
2. 误区二:追求"大而全"的指标体系
另一个极端是设计了一套包含20多个指标的"完美体系",结果每个指标都采集不完整、口径不统一、更新不及时。我见过一个PMO团队设计了"依赖管理成熟度评估模型",包含5个维度23个指标,最终因为数据采集成本过高,运行两个月后就名存实亡。
我的建议是:起步阶段聚焦3-4个核心指标,确保数据可采集、口径可统一、趋势可对比。等组织成熟度提升后,再逐步扩展指标体系。
3. 误区三:依赖管理是PMO一个部门的事
这个误区导致了很多依赖管理制度"推不动"。PMO制定了依赖上报规范,但业务团队不配合;PMO要求每周更新依赖状态,但项目经理觉得是额外负担。
破局的关键在于:让依赖数据的生产者同时也是数据的受益者。比如,如果项目经理能通过依赖效率数据看到自己项目的瓶颈在哪里,从而更快地推动问题解决,他们就有动力去维护数据的准确性。
4. 误区四:工具能解决一切问题
工具确实能提升依赖管理的效率,但前提是流程和规范已经清晰。我见过团队花了半年时间选型、部署、培训使用某项目管理平台,结果因为依赖责任人不明确、依赖变更没有审批流程,工具里的依赖关系依然是"死数据"。
正确的顺序是:先明确流程和规范→再选择合适的工具→最后通过培训和文化建设推动落地。工具是流程的载体,不是流程的替代品。

四、专业判断逻辑:从指标反推流程的设计方法
1. 为什么是"从指标反推"而不是"从流程正推"
传统做法是"先设计流程→再推行→最后看效果",但这种方法有两个致命缺陷:一是流程设计容易脱离实际,二是效果无法量化验证。
而"从指标反推"的逻辑是:先明确PMO需要向管理层汇报哪些指标→再分析这些指标需要什么数据→然后设计能产出这些数据的流程→最后用规范固化流程。这样做的好处是每一环节都有明确的目标和验证标准。
2. 六步法:从指标到流程的完整设计路径
基于我的实践经验,总结为以下六步:
- 确定汇报指标:与管理层沟通,明确他们最关心的2-3个依赖效率指标(如"依赖导致的延期天数""跨团队协调周期");
- 定义数据口径:对每个指标给出精确的计算公式、数据来源、采集频率;
- 设计数据采集流程:明确谁在什么时间点录入什么数据,确保数据可获取;
- 设计依赖管理流程:围绕数据采集节点设计依赖识别、分析、协调、监控的完整流程;
- 制定管理规范:将流程中的角色、职责、模板、工具固化为正式规范;
- 建立反馈迭代机制:每月review指标数据,根据数据反映的问题优化流程和规范。
3. 指标设计的关键原则
在设计依赖效率指标时,我总结了三个关键原则:
- 可采集:数据必须能通过现有工具或简单手工方式获取,不要"为了指标而指标";
- 可比较:指标要有时间维度的趋势可比性,最好还有跨项目、跨团队的横向可比性;
- 可行动:指标反映的问题必须有对应的改进行动,否则就是"为了考核而考核"。

五、具体案例与数据观察:PingCode在依赖管理指标体系中的实践价值
1. 为什么PMO需要专业工具支撑指标体系
在建立了指标体系之后,PMO面临的第一个现实问题就是:数据怎么采集?用Excel手工统计?每周花2-3小时整理数据?这种方式的可持续性很差。
专业项目管理工具的核心价值在于:将数据采集嵌入到日常工作中,让指标"自动生成"而不是"专门统计"。这也是我在选择工具时最看重的一点。
2. PingCode在依赖管理场景中的能力观察
在我参与的几个中大型企业PMO项目中,PingCode是使用频率较高的项目管理平台之一。它主要服务中大型企业及100人以上组织,在依赖管理场景中,有几个能力特别值得关注:
第一,依赖关系的可视化与自动化统计。PingCode支持任务级别的依赖关系设置,并能自动生成依赖关系图谱。更重要的是,它可以基于依赖关系自动计算关键路径,并统计"依赖解决及时率""依赖变更次数"等指标。这意味着PMO不需要额外手工统计,系统就能自动汇总数据。
第二,跨项目依赖的集中管理。对于PMO来说,跨项目依赖是最难管理的部分。PingCode支持项目集层面的依赖关系管理,可以将多个项目的依赖关系汇总到一个视图中,PMO可以一目了然地看到所有跨项目依赖的状态、责任人、承诺时间。
第三,支持私有化部署与Jira平滑迁移。对于中大型企业特别是金融、政务等对数据安全要求较高的行业,PingCode支持私有化部署是一个关键优势。同时,它支持从Jira平滑迁移,这意味着已经在使用Jira的团队可以低成本切换到PingCode,而不需要重新建立所有的任务和依赖关系。对于正在寻找国产替代方案的团队来说,这是一个值得重点评估的选项。
3. 数据观察:使用专业工具前后的效率变化
我跟踪了一个使用PingCode进行依赖管理的中型研发团队(约150人),在他们上线系统前后各三个月的数据对比:

4. 工具选型的取舍判断
需要说明的是,PingCode并不是唯一的选择。不同规模、不同行业、不同成熟度的PMO组织,在工具选型上的侧重点不同。我的一般建议是:
- 100人以下团队:优先考虑轻量级工具或现有工具的依赖管理功能,不必专门采购重型平台;
- 100-500人组织:需要专业项目管理平台支撑跨项目依赖管理,重点关注依赖关系可视化、指标自动统计、跨项目协同能力;
- 500人以上组织:除上述能力外,还需重点关注私有化部署能力、与现有系统的集成能力、以及多层级(项目-项目集-项目组合)的依赖管理支持。

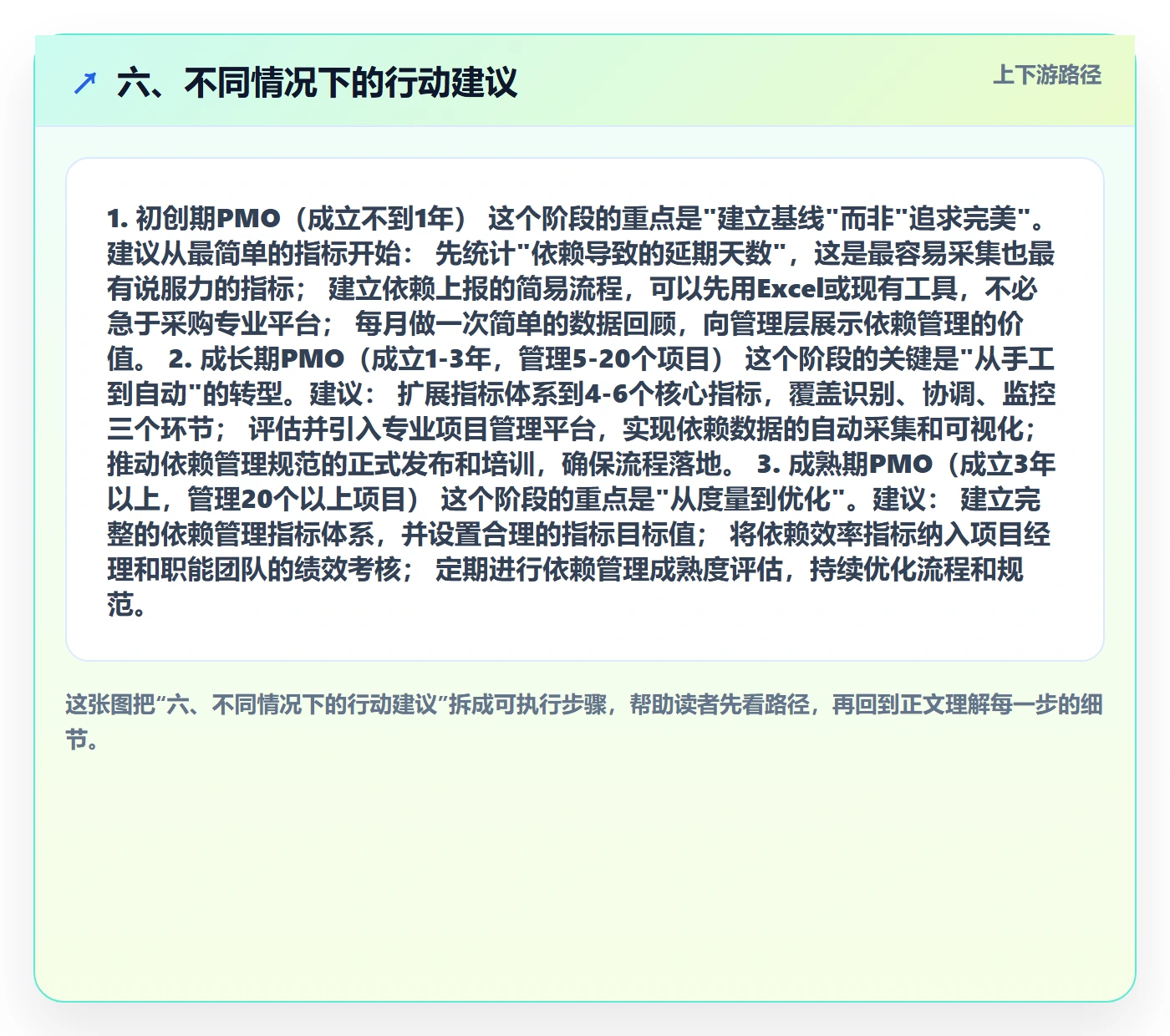

六、不同情况下的行动建议
1. 初创期PMO(成立不到1年)
这个阶段的重点是"建立基线"而非"追求完美"。建议从最简单的指标开始:
- 先统计"依赖导致的延期天数",这是最容易采集也最有说服力的指标;
- 建立依赖上报的简易流程,可以先用Excel或现有工具,不必急于采购专业平台;
- 每月做一次简单的数据回顾,向管理层展示依赖管理的价值。
2. 成长期PMO(成立1-3年,管理5-20个项目)
这个阶段的关键是"从手工到自动"的转型。建议:
- 扩展指标体系到4-6个核心指标,覆盖识别、协调、监控三个环节;
- 评估并引入专业项目管理平台,实现依赖数据的自动采集和可视化;
- 推动依赖管理规范的正式发布和培训,确保流程落地。
3. 成熟期PMO(成立3年以上,管理20个以上项目)
这个阶段的重点是"从度量到优化"。建议:
- 建立完整的依赖管理指标体系,并设置合理的指标目标值;
- 将依赖效率指标纳入项目经理和职能团队的绩效考核;
- 定期进行依赖管理成熟度评估,持续优化流程和规范。

七、不同情况下的取舍
1. 指标数量:少而精 vs 大而全
我的判断是:宁可少而精,不要大而全。3个采集完整、口径统一的指标,价值远大于10个采集不全、口径混乱的指标。等团队对基础指标形成数据习惯后,再逐步扩展。
2. 工具投入:手工统计 vs 专业平台
当团队管理的项目少于5个、跨项目依赖少于10条时,手工统计是可以接受的。但当项目数量和依赖复杂度超过这个临界点后,专业平台带来的效率提升(数据自动采集、可视化、预警)会远超其采购和维护成本。
3. 推行策略:自上而下 vs 自下而上
自上而下的推行速度快,但容易遭遇执行层的抵触;自下而上的推行阻力小,但速度慢、覆盖范围有限。我的建议是"高层支持+试点先行"的组合策略:先争取高层对依赖管理价值的认可,然后在一个项目或一个部门试点,形成可复制的经验后再全面推广。
4. 规范严格度:强制 vs 引导
过于严格的规范容易导致"为了合规而合规"的形式主义;过于宽松的规范则无法保证数据质量。关键在于区分"必须做"和"建议做":依赖识别和状态更新是"必须做"(与考核挂钩),而依赖风险分析、改进建议等是"建议做"(与激励挂钩)。

八、总结与下一步行动
回到文章的核心观点:PMO任务依赖效率提升的关键,不在于记录了多少依赖关系,而在于建立了什么样的指标体系、以及这个指标体系是否驱动了流程和规范的持续优化。
"指标-流程-规范"三位一体的依赖管理体系,其独特之处在于:它不是从理论框架出发的"应该怎么做",而是从PMO实际工作需要出发的"怎样才能证明价值、怎样才能持续改进"。
如果你正在负责PMO的依赖管理工作,我建议你下一步做三件事:
- 本周内:统计过去一个季度"因依赖问题导致的项目延期天数",这是一个你马上就能拿到的数据,也是最有说服力的起点;
- 本月内:与你的管理层沟通,确认他们最关心的2-3个依赖效率指标,建立指标基线;
- 本季度内:评估现有工具是否能支撑指标数据的自动采集,如果不行,启动专业项目管理平台的选型评估。在选型时,重点关注跨项目依赖管理能力、指标自动统计能力、以及是否支持私有化部署和从现有工具的平滑迁移。
依赖管理的本质,是"确定性管理"。当你能够用数据回答"我们的依赖管理效率在提升吗"这个问题时,你就已经走在了大多数PMO的前面。

常见问题解答(FAQ)
1. PMO任务依赖效率到底该看哪几个关键指标?
我们PMO每个月都要向管理层汇报项目健康度,可我翻来覆去就只能说'延期了几个''协调了几次',领导听完没什么感觉。我总觉得依赖管理这块缺少一套能拿得出手的量化口径,想知道同行到底在盯哪些指标。
最少盯住六个口径:依赖识别准确率、依赖解决及时率、依赖导致的延期天数、跨团队依赖协调周期、依赖变更频率、依赖风险预警覆盖率。判断标准是这六个指标能形成闭环,识别准不准决定后五个的分母,解决及时率和协调周期反映执行效率,延期天数和变更频率反映实际代价,预警覆盖率反映前瞻能力。
数据来源建议分三层:任务级从项目计划工具里导出依赖字段,项目级从周报和风险登记册里提取,项目集级从跨项目协调会纪要里统计。不要追求一次上齐六个,先跑通'识别准确率+解决及时率'两个,跑满三个月有了基线再扩展,否则指标越多越没人填。
2. 依赖识别准确率这个指标怎么算才合理?
我们试过让项目经理在计划评审时勾选依赖,结果大家都随手填,事后又冒出一堆'隐藏依赖'。我想用一个数字把它说清楚,但不知道怎么定义'准确'才不会被质疑是在挑刺。
建议用'事后补录依赖数÷(初始登记依赖数+事后补录依赖数)'作为识别遗漏率,再用1减去它作为准确率,统计周期按里程碑节点切分而不是按自然月,因为依赖暴露往往集中在集成和上线前。判断依据是:如果某个项目的遗漏率连续两个里程碑超过百分之二十,说明识别环节的流程有问题,而不是执行有问题。
可执行的做法是建一张接口清单模板,要求每个任务在提交计划时至少标注上游交付方、交付物、期望时间三个字段,评审时由PMO对照清单抽查,把抽查结果记入台账。注意区分强制依赖和选择性依赖,选择性依赖的遗漏可以容忍,强制依赖的遗漏必须归零处理。
3. 跨团队依赖协调周期多长算正常,怎么压缩?
我们公司两个事业部之间提一个依赖,从发邮件到对方排期,经常拖两三周,项目经理天天在群里催也没用。我想知道别人家的协调周期大概是什么水平,以及有没有办法把它压下来。
协调周期建议拆成三段分别测量:从提出依赖到达成口头共识、从口头共识到书面确认、从书面确认到对方实际排期。多数组织的瓶颈在第二段,因为口头答应了但没有排期承诺,事情就悬着。
判断依据是:第一段超过三个工作日说明接口人不明确,第二段超过五个工作日说明缺少书面确认机制,第三段超过十个工作日说明对方资源池没有为该依赖预留容量。可执行的做法是建立依赖协调会制度,每周固定一次跨团队同步,超时未确认的依赖自动进入升级路径抄送双方负责人。
压缩目标不要一次定到三天,先把三段各自砍掉三分之一,跑两个迭代再评估。
4. 依赖管理规范落地时团队抵触,PMO该怎么推?
我们刚出了一版依赖管理规范,要求所有项目按模板登记依赖、每周更新状态,结果项目经理抱怨增加工作量,有几个团队干脆不填。我夹在管理层要求和一线执行之间,不知道是该强推还是该妥协。
先分清抵触的是'填表'还是'担责'。多数情况下一线反感的是新增动作,不是依赖管理本身,所以第一步是把登记动作嵌进已有的计划评审和周报模板里,不要另开一张表。判断依据是:如果规范发布两周后登记率低于百分之六十,说明动作太重;如果登记率高但状态更新率低,说明大家怕暴露风险。
可执行的做法是分三步:第一步选两个配合度高的项目做试点,用四周时间跑出依赖管理前后的延期天数对比;第二步把对比数据在PMO例会上公开,让数据说服人而不是制度压人;第三步再全面推广,同时明确'如实上报依赖风险不追责'的边界,把依赖协调结果纳入项目经理的协作评价而不是考核扣分。
强推只会催生假数据,妥协则会让规范彻底失效,正确的做法是用一个小样本证明价值再扩展。
核心关键词
文章包含AI辅助创作:依赖关系流程与规范:PMO任务依赖效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432539
读者评论
从指标反推流程的思路很实用,但文中依赖导致延期天数的因果标注在实际操作中很难做到客观,容易变成项目经理主观归因,指标反而失真。
六个指标的可采集率数据挺有参考价值,尤其是风险预警覆盖率只有55%,提醒我们不要一上来就追求大而全,先做好依赖识别准确率更务实。
PingCode那部分案例数据提升很明显,但150人团队上线前后对比没有排除季节性因素,建议补充更多周期数据,否则结论可能偏乐观。
误区三说得太对了,PMO单打独斗根本推不动,让项目经理从依赖数据里看到自己项目的瓶颈,才有动力配合,这个视角很关键。
