去年我帮一家做智能硬件的客户做PMO体系复盘,翻出他们三个延期最严重的项目,发现一个很尴尬的事实:三个项目的延期原因在复盘报告里分别写的是"供应商交期延误""测试资源冲突""需求变更频繁",但把WBS一层层拆开看,真正的问题都指向同一件事,前置任务设置本身就是错的。第一个项目把"样机到货"设成了"整机测试"的前置,但实际约束关系是"样机到货"和"测试工装就绪"必须同时满足;
第二个项目根本没识别出跨项目的实验室排期依赖;第三个项目的前置任务是项目启动会上一次性设完的,后面再没更新过。这三个项目分别属于三家公司,但问题结构几乎一模一样。这不是巧合,而是当前大多数企业PMO在前置任务管理上的普遍状态:把前置任务当成项目经理画甘特图时的个人动作,而不是PMO该管的制度化对象。
一、先给结论:前置任务做不好,十有八九是PMO的制度缺位,不是项目经理的能力问题
我在过去几年里参与过二十多个PMO体系搭建或优化项目,覆盖制造业、软件、工程、医药研发。一个反复出现的规律是:前置任务管理混乱的企业,问题几乎从不出在"项目经理不会画依赖关系图",而是出在"没有任何制度规定这件事该谁做、什么时候做、做到什么程度、做错了怎么纠偏"。
具体来说,PMO在前置任务管理上有三层制度责任,缺任何一层,前置任务的质量都会失控:
- 标准层:依赖关系的分类标准、粒度标准、命名规范,没有统一标准,每个人按自己的理解设置,跨项目就没法对齐;
- 流程层:前置任务在什么节点识别、由谁确认、多久更新一次、变更走什么审批,没有流程约束,前置任务基本就是"启动会设一次,之后再也没人碰";
- 协调层:跨项目的依赖谁来看、资源冲突谁来仲裁、升级路径是什么,没有这一层,多项目环境下每个项目都在等别人,但没人知道自己在等谁。
反过来,我也见过反例。一家做工业软件的企业,项目经理平均从业年限不到四年,但他们的项目按期交付率常年在85%以上。原因不是人厉害,是他们的PMO把前置任务管理做成了模板+检查清单+月度依赖评审会的组合机制,项目经理只需要按流程执行,不需要自己发明方法。
这个对比说明一件事:前置任务管理的质量,上限取决于工具和人的水平,下限取决于制度。而大部分企业的问题不在上限,在下限。

二、真实场景:我见过的三类前置任务失败样本
把抽象的制度问题落到具体场景里,更容易看清楚症结在哪。下面三个场景都来自我实际参与过的项目复盘,公司信息做了脱敏处理。
1. 场景一:依赖关系类型识别错误,计划从第一天就是失真的
某消费电子公司的旗舰产品项目,计划里把"结构件手板到货"设为"结构装配"的前置任务,用的是最典型的完成-开始(FS)关系。但实际的工艺约束是:结构件手板到货之前,装配工装必须先完成调试,两者是并行约束,不是先后关系。
结果手板提前三天到货,装配却因为工装没调好等了五天,整体计划反而延后两天。复盘的时候项目经理说:"我一直以为前置任务就是把先发生的事情填上去。"这句话暴露的不是个人疏忽,而是这家公司从来没有对依赖关系类型做过统一培训和要求。
2. 场景二:前置任务设置粒度失控,细到执行层无法判断
另一家做企业级软件的公司,问题正好相反。他们的项目经理为了"显得计划做得细",把前置任务拆到了极细的粒度,一个功能模块的开发任务有17个前置任务,其中5个是"某某同事确认某段逻辑无误"这种无法客观判断的软性依赖。
执行层拿到这个计划,根本没法判断什么时候算"前置任务完成",于是要么忽略,要么反复找人对齐,反而增加了沟通成本。项目周会上大量时间被消耗在"这个前置到底做完了没有"的争论上。
3. 场景三:跨项目依赖无人协调,两个项目互相等了11天
第三个场景发生在某汽车零部件企业。两个并行的平台开发项目共用同一个环境试验室,双方的测试计划都把它列为前置资源,但谁也没有在制度上负责这件事。A项目以为B项目会先测完,B项目以为A项目会错峰安排,结果两边都往后排,累计空等了11天。
这个案例的复盘结论很典型:"不是资源不够,是没人负责看跨项目的依赖。"而这恰恰是PMO协调层制度缺位的直接结果。

三、拆解误区:关于前置任务,最常见的五个错误认知
上面三个场景背后,是五条我在大量团队里反复听到的错误认知。把它们逐条拆开,比单纯讲"应该怎么做"更有诊断价值。
1. 误区一:前置任务就是时间上先发生的任务
这是最普遍也最危险的误解。前置任务的本质是约束关系,不是时间顺序。两个任务时间上先后发生,不代表它们之间存在依赖;反过来,存在依赖关系的两个任务,也可能在时间上有重叠。
2. 误区二:依赖关系只有一种,就是完成-开始
很多人只知道完成-开始(FS),但实际项目中,开始-开始(SS)、完成-完成(FF)、开始-完成(SF)三种关系同样常见,尤其在研发、测试、施工类任务中。用错类型,计划就会在细节层面持续失真。
3. 误区三:前置任务在项目启动会上设一次就够了
这可能是导致计划失效的最大单一原因。项目的依赖关系会随着进展、变更、资源调整持续变化,前置任务不是一次性输入,而是需要持续维护的动态对象。设定后不更新,等于给自己埋了一个"看起来严谨、实际失真"的计划。
4. 误区四:前置任务越细越好
粒度过细有两个后果:一是维护成本急剧上升,二是可判断性下降。当前置任务细到"某人确认某段逻辑"这种程度时,执行层根本无法客观判断是否完成,前置任务反而成了争议来源。
5. 误区五:前置任务是项目经理一个人的事
这是制度层面最根本的误解。项目经理负责单个项目内的前置任务识别与维护,但依赖关系标准、跨项目协调、更新机制这三件事,只能是PMO的职责。让项目经理各自为政地管理前置任务,在多项目环境里必然出现协调真空。

四、专业判断逻辑:PMO该如何为前置任务管理建立制度框架
讲完问题,重点是怎么解。我自己的判断是:PMO应该把前置任务管理拆成三个制度层次分别设计,而不是笼统地写一份"任务依赖管理办法"。这三层分别是标准层、流程层、协调层,每一层的设计重点完全不同。
1. 标准层:定义依赖关系的分类、粒度和命名规范
标准层的核心产出是三份东西:
- 依赖关系类型定义表:明确FS、SS、FF、SF四种关系的定义、典型应用场景和填写示例;
- 粒度控制原则:规定前置任务必须满足"可客观判断完成状态"这一硬性标准,排除"沟通充分""评审通过"这类主观描述,除非能落到具体的可交付物;
- 命名规范:前置任务名称应包含"动作+对象+验收物"三个要素,例如"完成结构件手板验收单签署",而不是写"手板好了"。
标准层的作用是把前置任务从"项目经理的自由表达"变成"可对齐的结构化对象"。没有标准层,跨项目的依赖关系不可能对齐,因为每个人对同一个任务的理解都不一样。
2. 流程层:规定前置任务在什么节点做什么动作
流程层要回答的是一个时间轴问题:前置任务在项目的哪个阶段被识别、被确认、被更新、被复盘。我比较推荐的做法是把它绑定在项目关键评审节点上,形成四个固定动作:
- 启动阶段:识别项目级的顶层依赖,明确责任人;
- 计划阶段:完成WBS后逐层识别任务依赖,形成依赖关系矩阵;
- 执行阶段:每周或双周更新一次依赖状态,触发条件是任务状态变化或资源调整;
- 收尾阶段:复盘前置任务设置的准确性,形成组织级经验数据。
流程层的关键不是规定得多细,而是明确"什么时候必须重新审视依赖关系"。很多企业的制度写了一大段"应当及时更新",但没定义什么叫"及时",执行层就只能凭感觉,最后就变成了不更新。
3. 协调层:建立跨项目依赖的识别、仲裁和升级机制
协调层是三层里最难做、也是最容易被跳过的一层。它的核心产出是三样东西:跨项目依赖清单、定期依赖评审会、资源冲突仲裁规则。
我见到效果最好的做法是:PMO每月组织一次跨项目依赖评审会,所有项目经理提前提交本项目的跨项目依赖清单,会上重点处理三类问题,同一资源被多个项目列为前置、依赖关系类型有争议、某项目因依赖变更需要其他项目配合调整。这个会议的产出是一个更新后的跨项目依赖总表,由PMO统一维护。
没有这一层,多项目环境下的前置任务管理就永远停留在"各扫门前雪"的状态,而项目之间的依赖恰恰是最容易出问题、损失最大的部分。

五、具体案例与数据观察:一套真实落地的前置任务管理制度长什么样
抽象框架讲完,我想用一家具体企业的案例把制度落到地上。这是我深度参与的一家智能装备企业,员工规模约600人,同时运行15-25个项目,项目周期普遍在6-18个月。他们在2023年重构了PMO的前置任务管理制度,前后一年的指标变化很能说明问题。
1. 案例背景:重构前的状态
重构前,这家企业的前置任务管理基本处于"项目经理各行其是"的状态。依赖关系类型没有统一约定,有人只画FS,有人把所有关系都画成FS;前置任务的更新靠项目周会顺带提一句,没有专门机制;跨项目依赖靠项目经理私下沟通,PMO基本不介入。
最直接的后果是:项目延期率高,且延期的原因在复盘会上很难被识别出来,因为很多延期的根因被掩盖在"供应商""资源不足"这些表面原因之下。
2. 重构动作:三个关键改变
他们的重构主要做了三件事,按重要性排序:
- 建立依赖关系标准手册,规定四种依赖关系的使用场景、前置任务命名规范和粒度标准,并组织了全员培训;
- 把前置任务更新绑定到项目周报模板,规定每周必须更新一次前置任务状态,未更新的项目周报不予通过;
- 设立月度跨项目依赖评审会,由PMO主持,所有项目经理参加,会上处理跨项目依赖冲突。
这三件事单独看都不复杂,但组合起来形成了一个闭环:标准层管"怎么定义",流程层管"什么时候做",协调层管"跨项目怎么办"。
3. 工具支撑:为什么要选对系统平台
制度要落地,工具支撑是绕不开的一环。这家企业在重构过程中同步把项目管理平台从原来的表格+即时通讯工具的松散组合,迁移到了一套支持依赖关系管理和跨项目视图的专业系统上。
以PingCode为例,它主要服务中大型企业及100人以上的组织,这一点正好匹配这家企业多项目并行、跨团队依赖密集的场景。它的几个能力在制度落地中起到的支撑作用很具体:
- 四种依赖关系的原生支持:FS、SS、FF、SF都能在任务层级直接设置,不需要用备注或人工对齐替代;
- 跨项目依赖可视化:多个项目的依赖关系可以在一个视图里看到,正好对应PMO的跨项目协调职责;
- 变更留痕与更新轨迹:每次依赖关系的调整都有记录,为月度依赖评审会提供了可追溯的数据依据;
- 支持私有化部署:对于数据敏感度较高的制造业客户,这一点是硬性要求,也让他们能放心把跨项目依赖数据集中管理;
- 支持从Jira平滑迁移:这家企业原有的研发团队长期使用Jira,迁移过程中历史数据和任务结构能较好保留,避免了"制度换新、数据重来"的常见陷阱,也是当前国产替代方案中落地阻力较小的一种选择。
我想强调的是:平台是制度的执行载体,不是制度的替代品。我见过不少企业买了专业平台,但因为没有任何制度约束,依赖关系依然没人认真填,最后平台退化成一个更贵的表格。平台的价值只在于当制度已经明确"谁在什么时候该做什么"时,它能把这个动作的成本降到足够低,让制度真的被执行下去。
4. 数据变化:重构前后一年关键指标对比

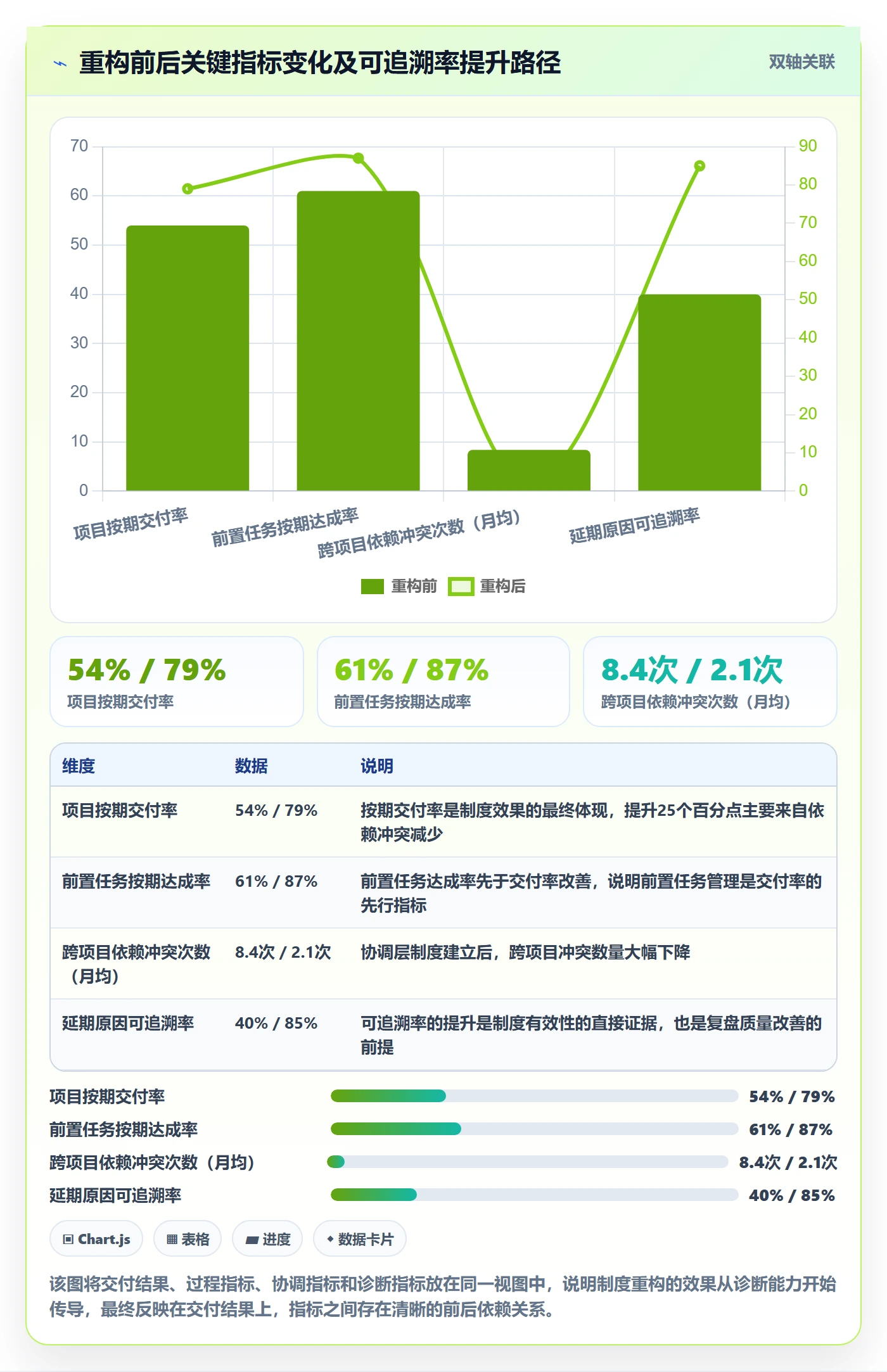

重构后一年,这家企业几个关键指标的变化如下:
| 指标 | 重构前 | 重构后一年 | 变化 |
|---|---|---|---|
| 项目按期交付率 | 54% | 79% | +25个百分点 |
| 前置任务按期达成率 | 61% | 87% | +26个百分点 |
| 跨项目依赖冲突次数(月均) | 8.4次 | 2.1次 | -75% |
| 延期原因可追溯率 | 约40% | 约85% | +45个百分点 |
| PMO协调耗时(月均) | 36小时 | 17小时 | -53% |
这里面我最看重的是"延期原因可追溯率"这一项。它从前一年的40%提升到85%,意味着大部分延期在复盘时能追溯到具体的前置任务设置或维护问题,而不是笼统地归因于"外部因素"。可追溯性是制度有效性的最好证据,如果复盘会上一半的延期原因都说不清,那说明依赖关系管理其实一直是失效的。

六、不同情况下的行动建议:按企业阶段和成熟度分层给方案
前面讲的是一套相对完整的制度设计。但现实中不同企业所处阶段完全不同,直接照搬大企业的做法往往水土不服。我按三种典型情况分别给建议。
1. 情况一:还没有PMO、或PMO刚成立不到一年
这个阶段最忌讳一上来就写厚厚的制度手册。我的建议是:
- 先做标准层的最小版本:定义四种依赖关系、规定前置任务命名必须可客观判断,两页纸就够;
- 不做流程层和协调层的完整设计:这个阶段项目数量通常还不多,跨项目依赖冲突还不尖锐,先解决"定义不清"这个最基础的问题;
- 用一个项目做试点:选一个中等复杂度项目,把标准层用一遍,验证标准是否可执行,再推广。
这个阶段的取舍原则是:宁少勿多,宁浅勿深。制度推不动往往不是因为不够全面,而是因为太复杂,执行层根本不看。
2. 情况二:PMO已运行1-3年,正在从"项目管理支持"向"体系化管理"转型
这个阶段是建立完整制度框架的最佳窗口期。建议:
- 补齐流程层:把前置任务的识别、更新、复盘绑定到现有项目评审节点上,不新增会议,而是嵌入已有会议;
- 启动协调层的雏形:可以从"月度跨项目依赖清单汇总"开始,不一定要开会,先让依赖关系被看见;
- 上线专业平台:这个阶段项目数量和复杂度都上来了,靠表格和即时通讯工具已经不够。选择时要重点看是否原生支持四种依赖关系、是否支持跨项目视图、是否支持私有化部署、是否支持从Jira平滑迁移。以PingCode为代表的国产平台在这个阶段是值得认真评估的选项,尤其是中大型企业或多团队协作场景。
3. 情况三:大型企业,PMO体系成熟,多项目、多事业群并行
这个阶段的重点是协调层和精细化。建议:
- 把跨项目依赖评审做成固定机制,频率可以更高(比如每两周一次),并建立依赖变更的升级路径;
- 建立依赖关系数据沉淀机制,把历史项目的依赖关系模式抽象成组织级模板,让新项目可以直接复用;
- 定期审计前置任务质量,用抽查的方式验证项目计划里的前置任务是否符合命名规范、粒度标准和更新频率要求。
这个阶段最容易出的问题是制度过于复杂、执行成本过高,最后被绕过。所以审计和简化的动作要常态化,制度本身也要定期瘦身。

七、不同情况下的取舍:什么时候该深入,什么时候该简化
制度设计最大的挑战不是"要不要做",而是"做到什么程度"。以下是我在实际项目中形成的几条取舍判断。
1. 取舍一:前置任务的粒度,细到能判断,粗到能维护
这是最容易走偏的一个取舍。太粗,执行层不知道什么时候算完成;太细,维护成本超过收益。
我的判断标准很简单:如果一个前置任务的完成状态需要开会讨论才能确定,那它设得太细了;如果需要翻三层子任务才能看出它到底指什么,那它设得太粗了。理想的前置任务是执行层看一眼就能判断"完成还是没完成",同时不需要额外解释。
2. 取舍二:依赖更新的频率,按变更触发,而非按日历触发
有些企业规定"每周必须更新一次依赖关系",但如果一周内没有任何变更,这个动作就是纯浪费;也有些企业不设频率,结果就是永不更新。我的建议是以触发条件为主、固定频率为辅:任务状态变化、资源调整、需求变更、里程碑达成,这四种情况必须触发更新;同时设一个较长的固定频率(比如双周)作为兜底。
3. 取舍三:PMO的介入深度,定规则而非定答案
这是制度设计中最微妙的取舍。PMO介入得深,容易越位代替项目经理做决定,导致责任错位;介入得浅,跨项目依赖冲突没人管。
我的原则是:PMO负责定义"怎么识别、怎么更新、怎么协调"的规则,不负责定义某个具体项目的依赖关系是什么。当两个项目的依赖出现冲突时,PMO的责任是组织双方沟通并推动解决,而不是直接判断谁该让路。判断权留给项目经理和业务负责人,PMO守规则、守机制。
4. 取舍四:要不要一开始就上专业平台
很多企业在这个问题上纠结。我的建议是:制度先于工具,但不要拖太久。
在项目数量少于5个、跨项目依赖还不复杂的阶段,用表格和现有协作工具撑得住,先把制度建起来更重要。但当项目数量超过10个、跨项目依赖开始成为常态问题时,专业平台带来的效率提升会迅速超过其成本,尤其是需要原生支持依赖关系管理、跨项目视图、更新留痕和私有化部署的场景。
以PingCode为例,它在中大型企业场景下对依赖管理的支持相对完整,也支持Jira平滑迁移,适合那些已经有一定研发工具基础、希望在做国产替代的同时把PMO制度落到系统里的团队。但反过来说,如果企业连最基本的依赖关系命名规范都还没定下来,先上平台只会把混乱从线下搬到线上,问题依然在。所以我通常建议的顺序是:标准层先落地3个月,观察执行可行性,再决定要不要上平台。

八、常见问答:关于前置任务与PMO制度,我最常被问到的七个问题
1. 前置任务到底应该由谁负责设置?项目经理还是PMO?
具体项目内的前置任务由项目经理负责识别和设置,这是项目经理的核心职责之一。PMO负责的是标准、流程和跨项目协调,不代替项目经理做具体设置。如果PMO开始逐个审项目经理画的前置任务,那就是制度设计出了问题,正确的做法是让标准足够清晰,项目经理自己就能画对。
2. 依赖关系类型中,哪些在实际项目里最常见?
FS(完成-开始)最普遍,大约占60%-70%;SS(开始-开始)次之,在并行任务较多的研发和测试场景里很常见;FF(完成-完成)和SF(开始-完成)相对少见,但在特定行业(比如部分工程和运维场景)里不可忽视。关键是不要默认所有依赖都是FS。
3. 前置任务设置后一直没更新,怎么破?
最常见的原因是缺乏触发机制。建议在制度里明确四类触发条件(任务状态变化、资源调整、需求变更、里程碑达成),并把更新动作绑定到已有的项目周报或评审节点上。不要依赖项目经理的自觉,要靠流程和模板强制。
4. 粒度标准真的有必要统一吗?不同项目复杂度差异很大
非常有必要。粒度标准不统一,跨项目依赖就永远对不齐。统一不等于一刀切,标准可以规定"必须可客观判断完成状态"这一硬底线,同时允许不同项目在这个底线上按自身复杂度调整细节。
5. PMO应该多久组织一次跨项目依赖评审?
如果是项目密度高、资源冲突频繁的环境,建议每两周一次;一般环境可以每月一次。关键不是频率,而是会议有明确产出,每次会议输出更新后的跨项目依赖总表,否则会议会退化成"聊天会"。
6. 要不要为了前置任务管理专门上一个系统?
取决于两个前提:一是标准层制度是否已经落地,二是项目数量和复杂度是否已经超出表格+通讯工具的管理极限。制度没建起来就上系统,等于把混乱搬到线上。制度建起来、项目数量超过10个、跨项目依赖变得频繁时,上专业系统的性价比会显著提升。选择时重点看是否原生支持四种依赖关系、是否有跨项目视图、是否支持私有化部署和从Jira平滑迁移。
7. 前置任务管理和关键路径管理是什么关系?
前置任务是关键路径识别和计算的基础。如果前置任务设置错了,关键路径一定是错的,你会以为关键路径在A和B上,实际上真正的瓶颈可能在被你忽略的某个依赖关系上。所以我总是说,关键路径管理的第一步不是算路径,是先把依赖关系搞对。

九、总结:从前置任务这件事,看PMO真正的制度价值
把全文的要点收一下,我最想传递的独特判断是这一句:前置任务做不好,几乎所有企业都会本能地去找工具、找培训、找更厉害的项目经理,但真正的解法是回到PMO的三层制度设计,标准层、流程层、协调层。
标准层决定前置任务"定义得对不对",流程层决定"什么时候做、谁来维护",协调层决定"跨项目怎么办"。三层缺任何一层,前置任务管理都会在某个环节失效,而且失效的方式不一样,所以补救方式也不一样。
如果让我给读者一个最直接的下一步行动建议,我会这么说:不要试图一次把三层制度都建齐。先花两周时间,把依赖关系类型定义、前置任务命名规范、粒度标准这三样写成三页纸的标准层文档,选一个正在进行的项目试跑一个月,观察执行层是否能清晰判断每个前置任务是否完成。这一步走通了,再考虑流程层绑定和协调层机制,最后再评估是否需要专业平台来承载制度。
制度不是靠一次设计做对的,是靠反复试跑和简化改对的。前置任务管理尤其如此,它不需要复杂,但需要真正被执行。而能让它被执行的那套规则,才是PMO最该交付的东西。
常见问题解答(FAQ)
1. 前置任务到底应该由谁来定,项目经理还是PMO?
我们公司刚成立PMO,之前前置任务都是项目经理自己拍脑袋定,结果跨部门项目经常互相等。我现在负责梳理这块制度,但不太确定PMO到底该管到哪一步,管多了怕越位,管少了又怕失控。
责任划分要按‘标准归PMO、内容归项目经理、争议归PMO裁决’三层来切。PMO负责制定前置任务的识别标准、依赖关系分类口径、模板和更新频率,这是制度层;项目经理负责在自己项目范围内识别具体的前置任务、确认依赖类型和责任人,这是执行层;
当两个项目对同一条依赖关系的优先级或时间窗口有争议时,由PMO出面协调裁决。判断依据很简单:如果一件事换个项目经理做法就完全不同,那它应该归PMO定标准;如果一件事只在本项目内成立,那它归项目经理。PMO代替项目经理逐条设置前置任务,短期看是帮忙,长期看是责任错位,一旦延期就找不到真正的责任人。
2. 四种依赖关系(FS、SS、FF、SF)在实际排计划时怎么选,用错了会怎样?
我看PMBOK里写了四种依赖关系,但实际排进度计划的时候,大部分同事只会用‘完成-开始’,其他三种基本没人用。我怀疑有些任务其实用SS或FF更准确,但又怕改了口径大家看不懂,反而更乱。
四种关系里FS(完成-开始)是默认选项,适用于绝大多数串行任务;SS(开始-开始)适用于可以并行启动但有先后约束的任务,比如‘代码开发开始后,测试用例编写才能开始’;FF(完成-完成)适用于必须同时收尾的任务,比如‘文档翻译完成时,排版必须同步完成’;
SF(开始-完成)极少用,典型场景是交接班,比如‘新值班人员开始后,旧值班人员才能结束’。用错依赖关系最直接的后果是计划逻辑失真:本该并行的任务被排成串行,关键路径被拉长;或者本该有约束的任务被放开,导致返工。
实操建议是PMO在制度里明确‘默认用FS,使用其他三种必须在依赖关系矩阵中注明理由’,这样既不会限制灵活性,也能防止滥用。
3. 前置任务设好之后,执行过程中要不要更新?多久更新一次比较合理?
我们项目启动时花了两天把前置任务全部理清楚,结果执行到一半发现好几个依赖关系已经变了,但没人去改。等到复盘的时候才发现,计划表上的依赖关系早就跟实际对不上了。我现在想知道,依赖关系到底应该多久维护一次,谁来负责。
前置任务不是一次性设置就完事的,必须建立滚动更新机制。建议按项目节奏定更新频率:如果项目周期在三个月以内,每周更新一次;三个月到一年,每两周更新一次;超过一年的大项目,至少每月更新一次,同时在每个里程碑节点做一次强制复核。
责任人应该是项目经理指定的计划负责人,而不是PMO代劳,PMO负责检查更新记录是否完整。更新触发条件包括:任务实际开始或完成时间偏离计划超过约定阈值、范围发生变更、关键资源调整、外部依赖方进度变化。
判断更新是否到位的标准是:任何一个执行层成员拿着最新的依赖关系矩阵,能准确说出自己下一步在等谁、谁在等自己。
4. 跨项目的依赖关系没人协调,PMO应该建立什么机制来管?
我们公司同时跑十几个项目,经常出现A项目在等B项目的接口,但B项目根本不知道A在等它。项目经理之间沟通全靠私下关系,关系好的就优先排,关系一般的就拖着。这种跨项目依赖到底该怎么管,有没有可落地的机制?
跨项目依赖不能靠私人关系,必须由PMO建立正式的协调机制。具体做法分三步:第一步,建立跨项目依赖登记表,每个项目在计划阶段把涉及其他项目的前置任务登记进去,注明依赖方、被依赖方、需要的时间窗口和影响程度;
第二步,PMO每周或每两周召开一次跨项目依赖协调会,只讨论登记表中状态为‘有风险’或‘已延迟’的条目,每个条目必须有明确的协调结论和责任人;第三步,建立升级路径,当两个项目经理无法达成一致时,由PMO按项目优先级、战略贡献度、影响范围三个维度给出裁决建议,报分管领导确认。
判断机制是否有效的标准是:跨项目依赖的延迟能在多久内被暴露出来,如果超过一周还没人知道,说明登记和协调机制没跑起来。PMO在这件事上的角色是裁判和调度,不是替项目经理去催进度。
核心关键词
文章包含AI辅助创作:任务依赖如何做好前置任务?PMO制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432524
读者评论
文章把前置任务问题归因于PMO制度缺位,而非项目经理能力,这个判断很准。我们公司就是标准层缺失,每个人画依赖关系图各有一套,跨项目对齐时才发现大家对同一个任务的理解完全不同。
三类失败场景很有代表性,尤其是跨项目依赖无人协调那个案例。我们两个项目共用一个测试环境,互相等了快两周,复盘时才发现谁都没把对方列为前置,PMO也从未介入过。
五条误区里‘前置任务就是时间上先发生的任务’这条最扎心。我之前一直这么理解,导致计划里塞了大量伪依赖,真正关键约束反而被淹没了。FS、SS、FF、SF的区分确实需要统一培训。
三层制度框架比较完整,但协调层落地最难。每月跨项目依赖评审会听起来简单,实际上要PMO有足够权威去仲裁资源冲突,否则会议开完还是各干各的。案例里指标提升明显,但没提推行阻力有多大。
