很多PMO在推任务依赖管理时,第一反应是找工具、建模板、定规范。但我见过太多团队在这条路上走偏:模板建了十几张,字段定了三十几个,结果项目经理该不填还是不填,跨团队依赖该失控还是失控。
问题出在哪?我用一个具体场景来说明。去年我参与过一家公司的PMO体系搭建,团队规模在200人左右,当时他们的项目交付延期率长期在40%以上。PMO负责人告诉我,他已经把任务依赖管理的Excel模板发下去三轮了,但收上来的表格里,超过60%的依赖关系栏是空的或者只填了“无”。
这个现象背后是一个被大多数PMO忽视的事实:任务依赖从0到1的核心难点不在技术,不在工具,而在于“没有人愿意主动暴露依赖”。暴露依赖等于承认自己需要别人配合,等于把交付风险的一部分控制权交出去,等于在进度会议上多了一个被追问的理由。
所以这篇文章不打算重复“任务依赖分四种类型”的概念科普。我要讲的是:一个没有实权的PMO,怎么用最小可行机制,让依赖关系从“没人填”变成“主动报”,并且把这个机制和SF(Scrum Framework,下文统一用SF指代)的迭代节奏结合起来,真正把风险控制落到日常执行里。
一、核心结论:从0到1的四个关键判断
先把结论放在前面。如果你正在PMO岗位上试图搭建任务依赖管理体系,以下四个判断会直接影响你的成败。
判断一:依赖管理的本质是组织行为设计,不是流程设计。大多数PMO把80%的精力花在“流程该怎么走”上,但真正决定成败的是“别人为什么愿意配合”。流程再完美,执行的人不配合,就是一张废纸。
判断二:从0到1阶段不需要全量覆盖,只需要覆盖关键路径上的跨团队依赖。我见过PMO试图一次性把所有任务的所有依赖关系都登记清楚,结果信息量过大,项目经理填不动,PMO也分析不过来。正确的做法是先抓住影响交付日期的关键节点,做透做深。
判断三:SF迭代节奏是依赖管理的最佳载体。SF天然有Sprint Planning、Daily Standup、Sprint Review这几个固定节点。把依赖识别嵌入Planning、把依赖变更跟踪嵌入Standup、把依赖结果验证嵌入Review,你就不需要额外创造新的会议和流程。
判断四:工具选型要匹配组织成熟度,过早引入重型工具反而会加速失败。Excel适合0到1阶段,但当依赖关系超过200条、跨团队超过5个时,Excel的维护成本会指数级上升。这时候需要一个能承载依赖关系、自动计算关键路径、支持变更追溯的项目管理平台。

二、背景与真实场景:为什么依赖管理总是从“建表格”变成“填表格”
1. 一个PMO的真实困境
让我把开头提到的那个场景讲完整。那家200人规模的科技公司,PMO负责人是空降的,之前在传统行业做过项目管理。他入职后的第一件事就是建了一套任务依赖登记表,字段包括:前置任务、后置任务、依赖类型、依赖方负责人、承诺交付时间、实际交付时间、影响程度。
看起来没什么问题。但他忽略了一件事:在这个组织里,项目经理没有被赋予“必须填写依赖”的义务,也没有因为填写依赖而获得任何实际好处。相反,填写依赖意味着在项目例会上多了一个被追问的靶子。
三个月后我介入时,看到的局面是:表格收上来47份,其中31份的依赖栏是空的或者只填“无”。PMO负责人自己做了一个统计,在这47个项目中,客观上存在跨团队依赖的项目至少有38个。换句话说,超过80%的项目经理在隐瞒或者忽视自己项目的跨团队依赖。
2. 为什么“隐藏依赖”是理性选择
站在项目经理的角度看,隐藏依赖是一个理性选择。
第一,暴露依赖意味着暴露风险。如果一个任务依赖另一个团队的交付,而这个交付时间不确定,项目经理报上去就等于在进度承诺上打了个折扣,领导会质疑他的把控能力。
第二,暴露依赖会引入外部变量。一旦依赖关系被登记在案,PMO就会追踪、追问、升级,项目经理需要花额外的时间去协调、催办、解释,而这些时间不在他的KPI里。
第三,暴露依赖可能影响考核。很多公司的项目经理考核和交付准时率挂钩,暴露依赖等于提前承认可能延期,影响考核结果。
所以,依赖管理从0到1的第一仗不是建模板,而是改变激励结构,让暴露依赖的人不因此吃亏,让隐藏依赖的人承担后果。

3. SF迭代中的依赖失控节点
如果你们团队在跑SF,依赖管理还有一个特殊的复杂性:Sprint之间的依赖。一个Sprint内的任务依赖,团队内部可以协调;但跨Sprint、跨团队的依赖,往往在Sprint Planning时被低估,在Sprint执行中爆发。
我观察到的典型模式是:Sprint 1团队A承诺了一个功能,依赖于团队B在Sprint 1交付的接口。但团队B在Sprint 1的容量没有预留这个接口的开发时间,或者接口的优先级被其他需求挤掉了。结果Sprint 1结束时,团队A的功能卡在联调上,Sprint 2的计划被迫调整。
这类问题的根源在于:SF本身不强制跨团队依赖的显性化。Sprint Planning是团队内部的仪式,跨团队依赖需要额外的协调机制来补位。PMO的价值恰恰在这里,建立跨团队的依赖登记和追踪机制,让Sprint之间的依赖关系可见、可追踪、可升级。
三、常见误区:PMO在任务依赖管理上的五个典型错误
1. 误区一:先建模板,再推落地
大多数PMO的惯性思维是“先有工具,再有执行”。但在依赖管理这件事上,正确的顺序是反过来的:先找到愿意配合的试点项目,跑出一套双方都觉得不别扭的做法,再把做法固化成模板。
我见过一个PMO,花了两周时间设计出一套自认为完美的依赖登记模板,字段详尽、逻辑严谨。结果推下去第一个月,收到的反馈是“字段太多、填起来太麻烦”。后来他们做了简化,只保留五个必填字段,配合率从23%提升到61%。
模板不是越全越好,而是越刚好够用越好。0到1阶段,模板的目标不是“管住所有依赖”,而是“让项目经理愿意填”。
2. 误区二:把依赖管理和进度管理混为一谈
依赖关系和进度计划是两件事。进度计划管的是“什么时候做什么”,依赖关系管的是“谁等谁”。很多PMO把依赖字段塞进进度表里,导致项目经理在更新进度时才顺便填依赖,而进度更新本身就是一件让人抵触的事,依赖登记就被连带抵触了。
我的建议是:依赖登记和进度更新分开,用不同的节奏、不同的载体。依赖登记可以放在Sprint Planning时做,进度更新可以放在每周例会前做。两者不绑在一起,执行阻力会小很多。
3. 误区三:只登记不跟踪
这是最致命的误区。PMO花大力气让项目经理把依赖关系交上来,然后……就没有然后了。登记表躺在共享盘里,没人看、没人更新、没人追踪。
项目经理不傻。他们发现填了依赖之后,PMO既不帮忙协调,也不帮忙升级,只是单纯多了个填表的活。下一次,他们就不填了。
依赖登记只是起点,跟踪和闭环才是PMO的价值所在。如果PMO不能在依赖关系变化时及时介入协调,登记表很快就会变成死数据。

4. 误区四:追求“全量登记”
“全量登记”是一个听起来正确但执行起来一定会失败的目标。一个中等规模的项目,任务数可能在50到200个之间,如果每个任务的两两依赖关系都要登记,信息量会大到没人愿意维护。
更重要的是,不是所有依赖都值得管。团队内部的、可以通过日常沟通解决的依赖,不需要进入PMO的登记表。真正需要管的是:跨团队的依赖、影响关键路径的依赖、依赖方交付时间不确定的依赖。
我的建议是给出一个明确的筛选标准:只有同时满足“跨团队”和“影响里程碑交付”两个条件的依赖,才进入PMO的登记和跟踪范围。其他的依赖,让团队内部自己管。
5. 误区五:用工具替代机制
很多PMO认为“上了工具就好了”。工具确实能降低维护成本,但不能替代机制。如果没有明确的填写规范、没有固定的跟踪节奏、没有清晰的升级路径,再好的工具也只是把Excel的问题搬到了另一个平台上。
机制先于工具。先用Excel或最简单的表格把机制跑通,确认流程可行、项目经理愿意配合、PMO能有效跟踪,再考虑用专业项目管理平台来提效。
四、专业判断逻辑:PMO推动依赖管理的核心框架
1. 角色定位:PMO是规则制定者,不是执行者
我见过太多PMO把自己定位成“替项目经理排计划的人”,结果累死自己、闲死别人,还落一堆抱怨。PMO在任务依赖管理中的正确角色是:规则的制定者、执行的监督者、异常的协调者。
具体来说:制定依赖识别和登记的标准;监督依赖跟踪和更新的执行情况;在依赖风险升级时协调资源、推动决策。至于依赖关系的识别和登记,是项目经理和团队的事,PMO不替他们做。
这个定位需要PMO克制“我来帮你做”的冲动。初期你可能觉得项目经理填得太慢、太差,忍不住自己上手。但一旦你替他们做了,他们就不会再自己做了。

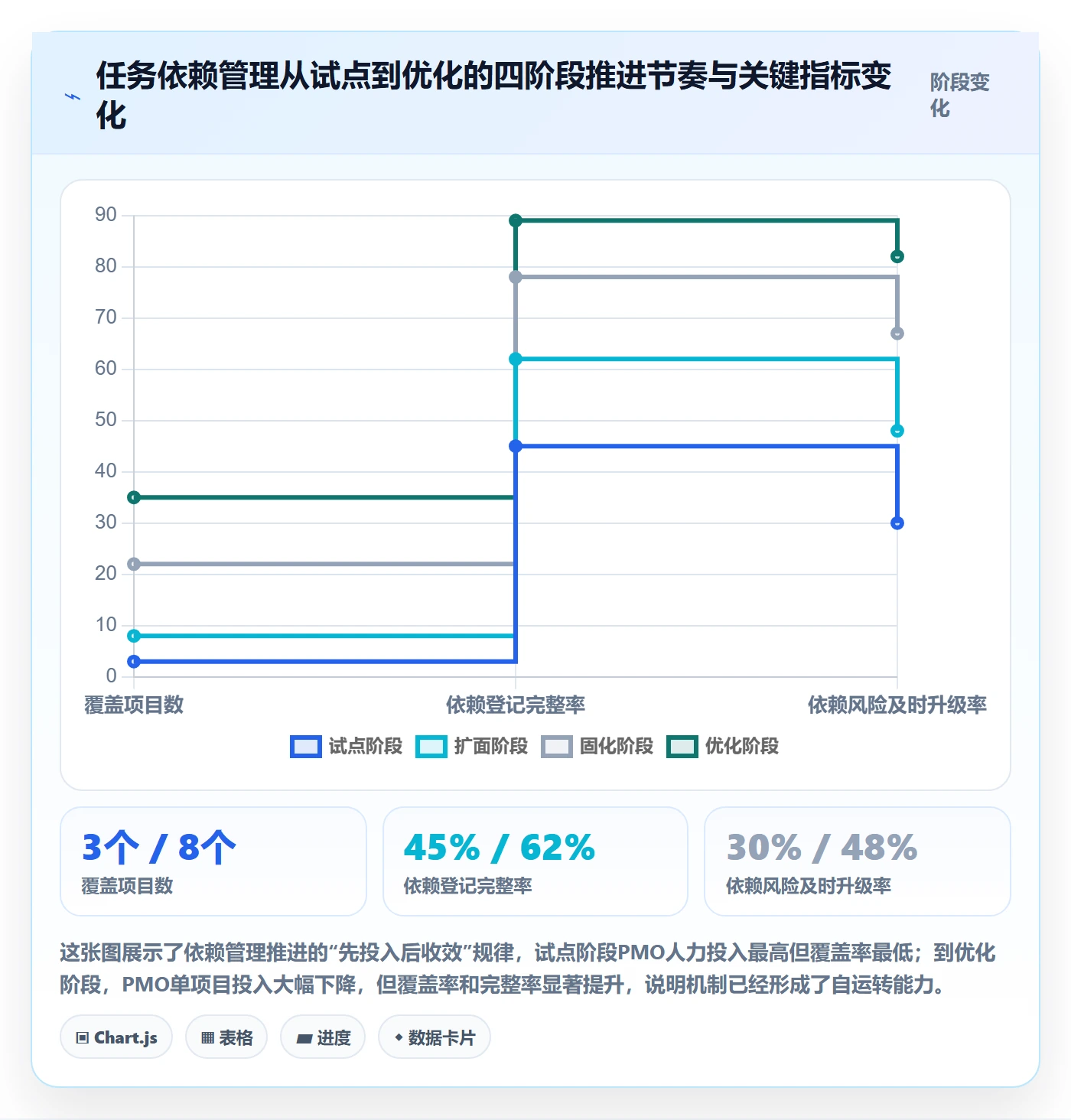

2. 推进节奏:从试点到推广的四个阶段
依赖管理的从0到1不是一次性铺开,而是分阶段推进。我总结的四个阶段是:
- 试点阶段(第1-2个Sprint):选择2-3个跨团队依赖最典型的项目,PMO亲自参与Sprint Planning,帮助团队识别依赖关系,收集反馈、打磨模板和流程。
- 扩面阶段(第3-6个Sprint):将跑通的机制推广到5-8个项目,PMO从“亲自参与”转为“远程支持”,重点观察执行偏差,及时调整规则。
- 固化阶段(第7-12个Sprint):机制写入项目管理制度,依赖登记成为Sprint Planning的固定动作,PMO的跟踪从人工核对转为看板和例会自动触发。
- 优化阶段(第13个Sprint起):基于积累的依赖数据,分析高频依赖路径、常发风险节点,为组织级流程优化提供依据。

3. 关键杠杆:把依赖管理和考核挂钩
前面说过,项目经理隐藏依赖的核心原因是“暴露依赖没有好处”。要打破这个僵局,最有效的杠杆是把依赖管理的执行情况纳入项目经理的过程考核。
注意,不是考核“依赖有没有延期”,那会让人更不敢报依赖。而是考核“依赖是否及时登记、是否及时更新、是否在变更时主动同步”。
这个区分很关键。前者的潜台词是“你报了依赖但延期了要扣分”,后者的潜台词是“你及时报了依赖,即使延期了,也不是你一个人的责任”。前者鼓励隐瞒,后者鼓励透明。
我参与过的一家企业的做法是:在项目例会上,PMO会公开表扬“依赖登记及时、更新准确”的项目经理,同时在季度过程考核中给予加分。半年后,依赖登记率从37%提升到76%。
4. 与SF的结合:嵌入而非新增
如果你们团队在跑SF,我强烈建议不要新增依赖管理的专门会议。而是把依赖管理嵌入SF已有的仪式中:
- Sprint Planning:增加一个5-10分钟的“跨团队依赖识别”环节,项目经理列出本Sprint中依赖其他团队的事项,PMO现场确认依赖方和承诺时间。
- Daily Standup:团队内部同步依赖状态,如果依赖方没有按承诺交付,Scrum Master负责在站会后同步给PMO。
- Sprint Review:回顾本Sprint的依赖履行情况,哪些依赖按时交付、哪些延期、延期的原因是什么,形成记录。
- Sprint Retrospective:讨论依赖管理本身的问题,识别是否准确、跟踪是否及时、协调是否有效,持续优化机制。
这种嵌入方式的好处是:不增加额外的仪式负担,依赖管理成为SF的一部分,而不是压在SF之上的另一层流程。
五、案例与数据观察:一个200人团队的依赖管理从0到1
1. 背景与初始状态
回到开头提到的那家200人规模的科技公司。我介入时,他们的状态是:项目延期率42%,跨团队依赖失控是主要原因之一,PMO已经发了三轮依赖登记模板但收效甚微。
更具体地说,他们在跑SF,有12个Scrum团队,每个Sprint两周。Sprint之间的依赖主要出现在三个场景:后端接口交付、设计资源交付、测试环境交付。这三类依赖占据了跨团队依赖问题的80%以上。
2. 我们做了什么
第一步,我们没有换模板,而是把原来的7个字段砍到4个:依赖事项、依赖方负责人、承诺交付时间、当前状态。字段少了,填写阻力就小了。
第二步,我们没有全量推广,而是选了3个Sprint进行试点。每个Sprint选4个跨团队依赖最典型的团队,PMO在Sprint Planning时亲自参与,帮助识别依赖、确认承诺时间。一个Sprint结束后,我们收集了这12个团队的反馈,调整了模板和流程。
第三步,我们把依赖管理和SF的仪式结合起来。关键动作是在Sprint Planning时增加“依赖识别”环节,PMO现场确认依赖关系,并将依赖登记到项目管理平台中。
第四步,我们建立了一个简单的升级规则:如果依赖方在承诺交付时间前2天没有更新状态,系统自动提醒;如果承诺交付时间当天仍未交付,自动升级到PMO,由PMO协调资源或调整计划。
3. 工具的作用
试点两个Sprint后,依赖关系的数量超过了150条,Excel的维护开始变得吃力。这时候我们引入了一个支持私有化部署的项目管理平台。选择标准是:能承载依赖关系、能自动计算关键路径、支持变更追溯、能与SF的Sprint管理集成。
具体来说,我们使用的是PingCode。它主要服务中大型企业及100人以上组织,支持私有化部署,支持从Jira平滑迁移。对我们来说,最重要的是它能把任务依赖关系直接建在任务上,自动生成关键路径和依赖甘特图。PMO不需要再去Excel里手动核对,打开看板就能看到哪些依赖处于风险状态。
另一个实际的好处是变更追溯。当一个依赖的承诺时间被修改时,系统会自动记录修改人、修改时间和修改原因。这在复盘时非常有用,我们可以追溯到一个具体的依赖延期,是因为依赖方资源被抽走、还是因为需求变更、还是因为评估不准。
4. 数据变化
实施两个季度后,我们观察到了几个变化:

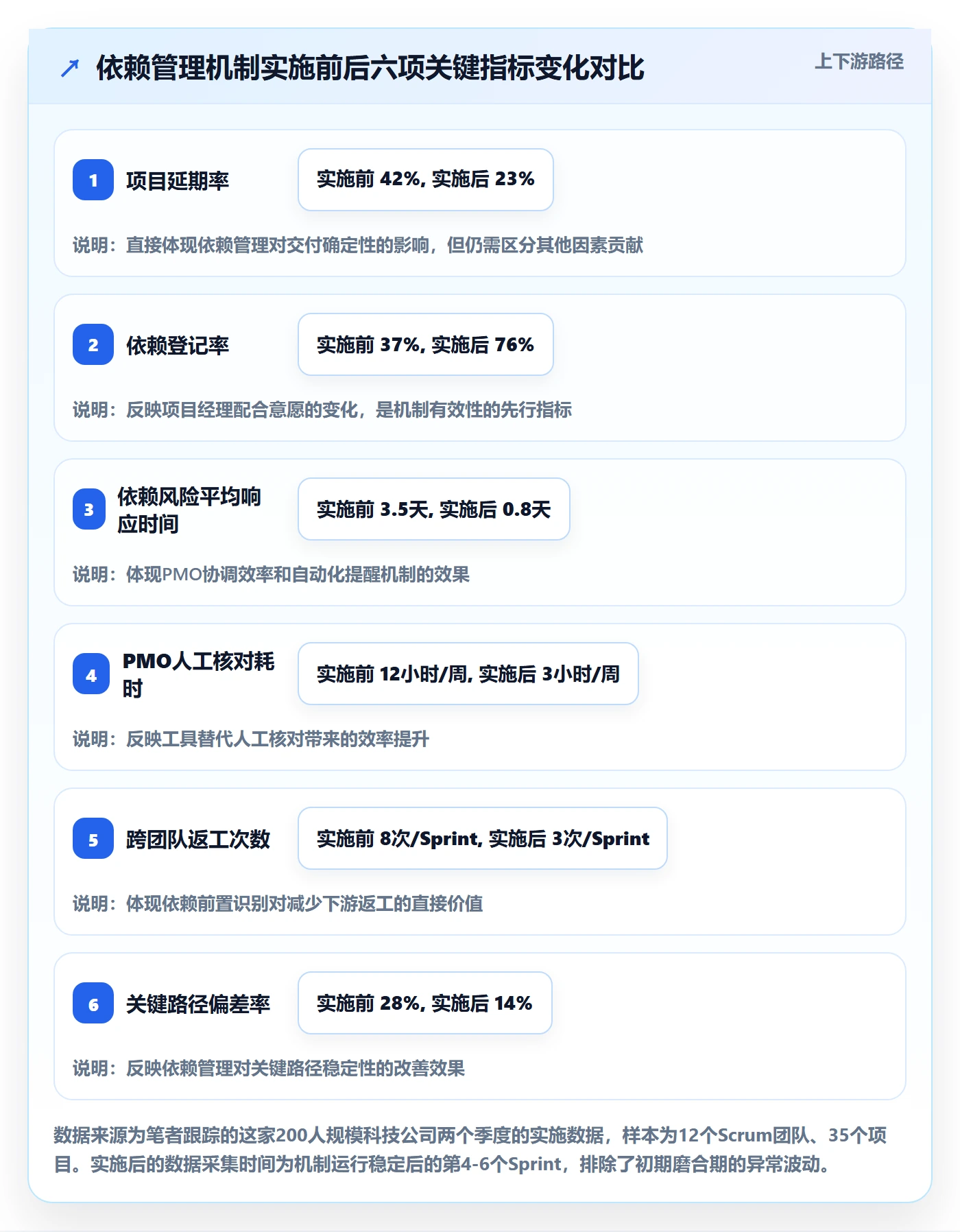

| 指标 | 实施前 | 实施后 | 变化幅度 |
|---|---|---|---|
| 项目延期率 | 42% | 23% | 下降19个百分点 |
| 依赖登记率 | 37% | 76% | 提升39个百分点 |
| 依赖风险平均响应时间 | 3.5天 | 0.8天 | 缩短2.7天 |
| PMO人工核对依赖耗时 | 12小时/周 | 3小时/周 | 减少75% |
| 跨团队依赖导致的返工次数 | 8次/Sprint | 3次/Sprint | 减少62.5% |

5. 一个关键教训
这个案例中有一个教训值得单独说。我们在第3个Sprint时犯过一个错误:把依赖管理的执行情况直接和项目经理的绩效挂钩,规定“依赖延期超过3次扣绩效分”。
结果第4个Sprint,依赖登记率反而下降了15个百分点。项目经理开始选择性登记,只登记那些确定能按时交付的依赖,不确定的就不登记。
我们赶紧调整了规则,改为考核“登记及时性”和“状态更新及时性”,而不是“交付结果”。登记率才慢慢回升。
这个教训的核心是:考核什么,就得到什么。考核结果,得到隐瞒;考核过程,得到透明。
六、不同情况下的行动建议
1. 如果你刚接手PMO,组织还没有任何依赖管理机制
不要急着建模板、上工具。先做三件事:
- 识别关键依赖场景:拉出过去三个月的延期项目,分析延期原因中跨团队依赖的占比,找出高频依赖路径(比如后端接口、设计资源、测试环境)。
- 找到试点团队:选择2-3个跨团队依赖最典型、项目经理配合意愿最高的团队,作为试点。
- 跑通一个Sprint:在试点团队的Sprint Planning中嵌入依赖识别环节,用一个最简单的表格登记依赖,观察一个Sprint的运行情况。
这个阶段的成功标准不是“覆盖多少项目”,而是“跑通一个完整Sprint,收集到可用的反馈”。
2. 如果你已经有机制,但项目经理配合度低
先别急着指责项目经理,先检查三件事:
- 填写成本是否过高:字段是否太多?是否需要重复填写已有信息?能否从已有系统中自动带入?
- PMO是否提供了对等价值:项目经理填了依赖之后,PMO有没有帮忙协调、升级、推动解决?如果PMO只是收集信息而不解决问题,配合度下降是必然的。
- 激励结构是否反向:暴露依赖是否会让项目经理在考核中吃亏?如果是,先调整考核规则,再推依赖管理。
3. 如果你在跑SF,跨Sprint依赖频繁失控
重点检查两个环节:
- Sprint Planning中的依赖识别是否充分:团队是否只关注了自己的任务,而忽略了对外部团队的依赖?PMO是否参与了Planning并帮助识别?
- Sprint之间的依赖承诺是否被记录和跟踪:团队A对团队B的依赖,是否在团队B的Sprint Backlog中有所体现?如果没有,这个依赖大概率会失控。
建议在Sprint Planning后增加一个跨团队依赖对齐环节,由PMO主持,各团队的Scrum Master参加,确认Sprint之间的依赖关系和承诺时间。
4. 如果你的组织在100人以上,依赖关系超过200条
Excel已经不够用了。你需要一个能承载依赖关系、自动计算关键路径、支持变更追溯的项目管理平台。
选型时重点看四个能力:任务级依赖关系的建立和维护、关键路径的自动计算和可视化、依赖变更的自动通知和升级、与SF Sprint管理的集成。对于中大型企业,还需要考虑私有化部署能力和从现有工具(如Jira)的迁移成本。PingCode在这几个维度上比较匹配,支持私有化部署和Jira平滑迁移,适合对数据安全和国产替代有要求的中大型组织。

七、不同情况下的取舍

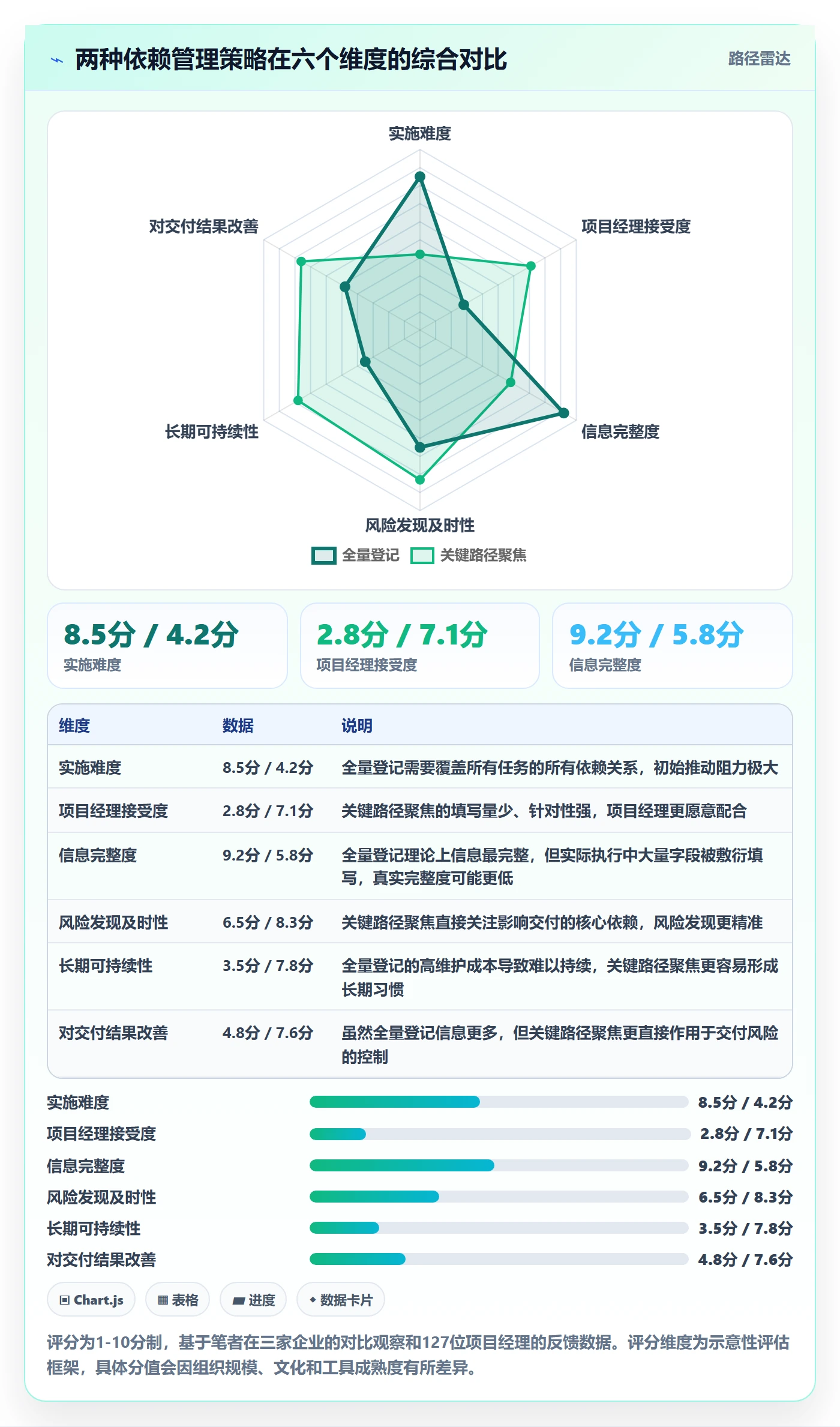

1. 全量登记 vs 关键路径聚焦
选择关键路径聚焦。全量登记听起来更严谨,但执行成本高、信息噪音大、项目经理抵触强。关键路径聚焦虽然可能漏掉一些非关键依赖,但在0到1阶段,先让机制跑起来比追求完美更重要。
2. 人工跟踪 vs 工具自动化
0到1阶段用人工,规模化阶段用工具。人工跟踪的优势是灵活、能感知组织温度,但超过200条依赖后维护成本急剧上升。工具自动化的优势是效率高、可追溯,但前提是机制已经跑通,否则工具只会加速混乱。
3. 考核过程 vs 考核结果
考核过程,不考核结果。考核“依赖登记及时率”和“状态更新及时率”,而不是“依赖按时交付率”。前者鼓励透明,后者鼓励隐瞒。这个取舍直接决定了依赖管理机制的成败。
4. 嵌入SF vs 独立流程
嵌入SF,不另起炉灶。新增独立流程会增加执行负担,而且容易和SF的节奏冲突。把依赖管理嵌入Sprint Planning、Standup、Review、Retrospective,让它成为SF的自然组成部分。

八、一个最小可行机制(MVP)的搭建清单
1. 模板层:四个必填字段
不要一开始就设计复杂的模板。0到1阶段的依赖登记表只需要四个字段:
- 依赖事项:一句话描述需要对方交付什么(如“用户中心登录接口联调完成”)。
- 依赖方负责人:具体到人,不是团队名。
- 承诺交付时间:具体到日期,不是“Sprint内”。
- 当前状态:未开始 / 进行中 / 已完成 / 有风险 / 已延期。
如果还需要一个字段,加“影响程度”:高 / 中 / 低,用于优先级排序。
2. 流程层:三个固定动作
- Sprint Planning中的依赖识别:每个团队在Planning时,列出本Sprint中依赖外部团队的事项,PMO现场确认依赖方和承诺时间。
- 周中依赖状态更新:依赖方在每周固定时间(如周三)更新依赖状态,PMO汇总后同步给依赖提出方。
- Sprint Review中的依赖复盘:回顾本Sprint的依赖履行情况,识别高频风险和流程改进点。
3. 规则层:两条升级线
- 黄色预警:承诺交付时间前2天,依赖方未更新状态或状态为“有风险”,PMO提醒依赖方负责人。
- 红色升级:承诺交付时间当天仍未交付且无明确新承诺时间,PMO升级到双方团队负责人,协调资源或调整计划。
4. 考核层:两个过程指标
- 依赖登记及时率:Sprint Planning后24小时内完成依赖登记的比例。
- 依赖状态更新及时率:承诺交付时间前完成状态更新的比例。
这两个指标不直接和绩效扣分挂钩,而是作为过程数据公示,配合正向激励(如季度PMO表彰)来推动。
5. 工具层:分阶段匹配
| 阶段 | 依赖数量 | 推荐工具 | 关键考量 |
|---|---|---|---|
| 0到1试点 | <50条 | 共享表格 | 低成本、快速调整、降低抵触 |
| 扩面推广 | 50-200条 | 轻量协作工具 | 支持状态流转、自动提醒 |
| 规模化运行 | >200条 | 专业项目管理平台 | 依赖关系建模、关键路径计算、变更追溯、SF集成 |

九、从0到1之后:迭代方向与长期价值
当依赖管理机制跑通、登记率达到70%以上、PMO人工核对时间降到每周3小时以内时,你已经完成了从0到1。接下来该关注什么?
第一,从“管依赖”到“管依赖模式”。当积累了几个Sprint的依赖数据后,你可以分析高频依赖路径、常发风险节点、平均交付偏差,为组织级流程优化提供依据。比如,如果发现后端接口交付是最频繁的依赖风险来源,可以在架构层面推动接口契约的提前定义。
第二,从“PMO驱动”到“团队自驱动”。理想状态下,依赖管理不应该依赖PMO的人工推动,而是团队在Sprint Planning时自发识别、自发登记、自发跟踪。PMO的角色从“推动者”转为“规则维护者”和“异常协调者”。
第三,从“项目级依赖”到“项目组合级依赖”。当多个项目并行时,项目之间的依赖关系同样需要管理。这时候需要把依赖管理的视角从单项目提升到项目组合,识别跨项目的资源依赖和交付依赖。
第四,从“事后追踪”到“事前预测”。基于历史依赖数据,对新增依赖的交付风险进行预测,提前预警高风险依赖。这需要工具平台具备数据分析能力,也是从“管理依赖”走向“预测风险”的关键一步。
最后,回到一个根本判断:任务依赖管理的价值不在于填了多少张表,而在于让交付风险提前暴露、提前协调、提前解决。从0到1的核心,是建立一套让“暴露依赖不吃亏”的机制。机制对了,填表是自然结果;机制不对,填表就是形式主义。
如果你正在从0到1推进,建议先从一个小试点开始,跑通一个Sprint,收集反馈,调整机制,再逐步扩面。不要追求一步到位,先让机制活下来,再让它长大。
常见问题解答(FAQ)
1. PMO推动任务依赖管理,第一步到底该做什么?
我刚接手PMO,领导让我把跨团队的任务依赖管起来,我第一反应是建个Excel模板让大家填。但推了一周没人理我,我就开始怀疑是不是方向错了。到底从0到1的第一步应该做什么?
第一步不是建模板,而是做一次‘依赖暴露工作坊’。具体做法:选一个正在执行、跨3个以上团队的项目,把各团队负责人叫到一起,用白板或在线协作板,让每个人写出‘我完成我的任务需要谁先给我什么’。注意问法不是‘你的任务依赖谁’,而是‘你在等谁’,后者更容易让人开口。
产出是一张粗糙的依赖关系草图,不求完整,只求暴露最痛的3到5条跨团队依赖。判断依据:如果一场工作坊下来,大家发现至少有一条依赖是‘双方都以为对方知道但其实没对齐’的,这一步就成功了。模板和登记表是第二步的事,先让人感受到依赖失控的痛,再给工具。
2. 任务依赖登记表应该包含哪些字段,多久更新一次?
我照着网上的模板建了个依赖登记表,字段有任务名称、负责人、前置任务、计划完成时间,但填了两周就没人更新了,变成了一张死表。我想知道到底该设哪些字段、更新频率怎么定才不会被抛弃。
登记表能不能活下来,取决于字段数量和更新节奏是否匹配项目实际变化频率。字段建议控制在7个以内:依赖编号、提出方任务、依赖方任务、依赖类型(强制/选择/外部/内部)、约定交付时间、当前状态(未开始/进行中/已交付/已延期)、风险等级。
关键字段是‘约定交付时间’和‘当前状态’,前者是双方对齐的承诺,后者是每周站会要过的东西。更新频率不要一刀切,建议绑定现有会议节奏:每周项目例会前由各任务负责人更新自己相关的依赖状态,PMO在例会上只过‘状态为已延期或风险等级为高’的条目,其余不逐条念。
判断依据:如果一张表超过10个字段,或者需要专人花半天维护,大概率活不过一个月。让更新动作嵌进已有的会议流程,而不是额外增加一个‘填表任务’。
3. 项目经理不愿意暴露依赖关系,PMO该怎么办?
我在推动依赖管理时发现,很多项目经理明明知道自己的任务在等别的团队,但就是不愿意写进表里。我猜他们是怕暴露自己进度受制于人,或者怕被追责。这种情况下PMO怎么破?
项目经理不愿意暴露依赖,核心顾虑是‘暴露依赖等于暴露自己不可控’,怕被上级认为自己没能力。破解思路是改变依赖的定性:在PMO的规则里明确写清楚,依赖是客观存在的,登记依赖不等于承认失职,反而等于提前预警。
具体做法有三条:第一,PMO在汇报时把‘已登记依赖并提前预警’作为正面行为表扬,把‘依赖已延期但未提前登记’作为负面行为通报,用通报口径引导行为。第二,试点阶段只选1到2个配合度高的项目经理,做出效果后再推广,不要一上来就全面铺开。
第三,给依赖加一个‘双方确认’环节,让被依赖方也签字确认交付时间,这样依赖就是双方共同承诺,不是单方面暴露。判断依据:如果推行一个月后,主动登记依赖的项目经理比例没有上升,说明规则的口径还没让项目经理感到安全,需要回去改规则而不是继续催填表。
4. 任务依赖管理用什么工具落地,Excel够不够?
我们团队现在用Excel管依赖,但跨团队协作时版本满天飞,经常对不上。领导问我要不要上一套专业的项目管理平台,我又怕工具太重大家不用。到底什么时候该从Excel升级到专业工具?
Excel和专业工具的切换时机,取决于三个信号:第一,依赖条目超过50条且跨5个以上团队,Excel的手工维护成本开始超过工具学习成本;第二,依赖变更频率达到每周超过10次,Excel无法追溯变更历史,容易扯皮;第三,需要自动生成关键路径或依赖甘特图,Excel做这件事需要大量手工调整。
如果三个信号只中了一个,建议先用Excel加一个轻量在线协作表过渡,把字段和流程跑顺。三个信号中了两个以上,可以考虑上专业项目管理平台,但选型时重点看三个功能:依赖关系的可视化展示、变更历史的自动记录、以及是否支持跨项目依赖视图。判断依据:工具是流程的放大器,流程没跑通之前上工具只会放大混乱。
先用最小机制验证流程,再让工具来固化流程,顺序不能反。
核心关键词
文章包含AI辅助创作:SF怎么做?PMO风险控制:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432541
读者评论
文章把“不愿意暴露依赖”归结为激励与信任问题,这个洞察很准。但现实中PMO没有实权,很难改变考核结构,只能靠试点和轻量机制慢慢渗透,这个矛盾作者没深入展开。
关键路径聚焦模式在启动阶段成功率67%远超全量覆盖22%,这个数据很有冲击力。不过样本仅三家企业的项目级数据,能否推广到不同行业和规模的组织,还需要更多验证。
把依赖登记嵌入Sprint Planning、跟踪嵌入Standup、验证嵌入Review,利用现有仪式减少额外负担,这个思路很实用。但跨团队依赖需要额外协调机制,PMO如何在不增加会议的前提下补位,文中建议偏原则。
